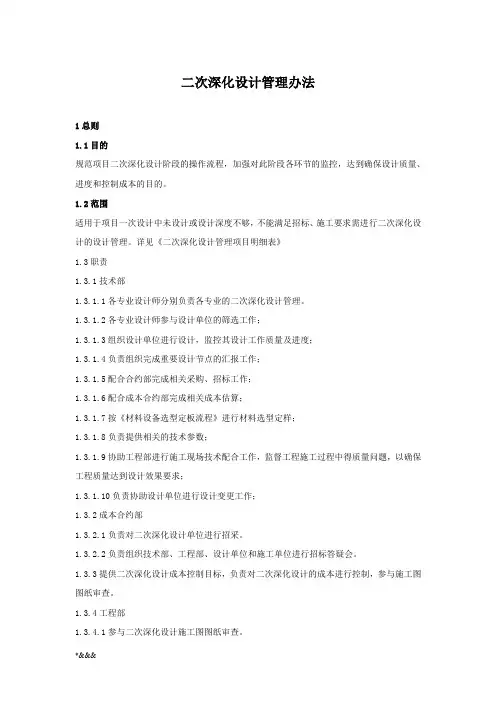

二次深化设计管理办法

二次深化设计管理办法
二次深化设计管理办法

二次深化设计管理办法

1总则

1.1目的

规范项目二次深化设计阶段的操作流程,加强对此阶段各环节的监控,达到确保设计质量、进度和控制成本的目的。

1.2范围

适用于项目一次设计中未设计或设计深度不够,不能满足招标、施工要求需进行二次深化设计的设计管理。详见《二次深化设计管理项目明细表》

1.3职责

1.3.1技术部

1.3.1.1各专业设计师分别负责各专业的二次深化设计管理。

1.3.1.2各专业设计师参与设计单位的筛选工作;

1.3.1.3组织设计单位进行设计,监控其设计工作质量及进度;

1.3.1.4负责组织完成重要设计节点的汇报工作;

1.3.1.5配合合约部完成相关采购、招标工作;

1.3.1.6配合成本合约部完成相关成本估算;

1.3.1.7按《材料设备选型定板流程》进行材料选型定样;

1.3.1.8负责提供相关的技术参数;

1.3.1.9协助工程部进行施工现场技术配合工作,监督工程施工过程中得质量问题,以确保工程质量达到设计效果要求;

1.3.1.10负责协助设计单位进行设计变更工作;

1.3.2成本合约部

1.3.

2.1负责对二次深化设计单位进行招采。

1.3.

2.2负责组织技术部、工程部、设计单位和施工单位进行招标答疑会。

1.3.3提供二次深化设计成本控制目标,负责对二次深化设计的成本进行控制,参与施工图图纸审查。

1.3.4工程部

1.3.4.1参与二次深化设计施工图图纸审查。

1.3.5公司领导层

1.3.5.1负责二次深化设计施工图成果审定。

1.3.5.2负责深化设计单位及设计费用的审批。

2工作程序

2.1技术部根据需进行二次深化设计的范围和工程进度计划编制二次深化设计工作计划。

2.2成本合约部根据设计部提交的二次深化设计工作计划编制二次深化设计单位招采计划。

2.3成本合约部招采确定二次深化设计单位。

2.4技术部组织工程部、成本合约部等相关部门进行二次深化设计施工图评审,设计部汇总审查意见并填写《设计评审表》经总经理审批,技术部填写《设计交流信息记录表》发设计单位进行修改完善。

2.5设计单位根据《设计交流信息记录表》调整、修改完成的施工图设计,技术分管领导确定是否组织相关部门进行再次评审。修改后的设计成果报技术部,技术部预审后将设计成果提交总经理审批。

2.6各专业设计师根据《材料设备选型定板流程》完成材料样板封样。

2.7技术部保证施工图纸的准确性和完整性,配合成本合约部施工招标工作的进行。

2.8各专业设计师参加招标相关会议,回答有关技术问题,并以书面形式记录,作为招标补充文件发放,审核投标单位材料样板。

2.9图纸不全需要补充的时候,设计师联系相关设计单位补充图纸,并将设计成果交成本合约部。

2.10技术部参加评标相关会议。

2.11设计交底前,施工负责人应按设计图进行现场核对、熟悉施工图纸,了解设计的指导思想、设计意图、图纸和质量的要求。对图纸中的疑问、错漏、与现场不符等问题,在设计交底时间前三天以书面形式提出,并在交底时做好交底纪要。

2.11由技术部负责组织设计单位、工程部、成本合约部、施工单位、监理单位进行施工图交底,技术管理人员负责对交底纪要进行解答和协调,保证在正式开工前完成全部设计补充,

并填写《施工图交底记录》,参会单位共同确认交底记录,交底纪要作为以后的施工依据,与施工图具有相同的效应。

2.12工程施工必须按照施工图及有关文件进行施工,各专业设计师负责跟踪监督执行,对没有《设计变更申请审批单》而未按图施工的,及时向部门经理汇报。

2.13 施工单位进场后,应按要求填报《材料/设备报审计划》,各专业设计师对施工单位提供的材料小样进行审核,做好《材料/设备审批记录表》,并请相关设计单位协助选样确认。确定的样品按《材料封样作业指引》进行封样。

2.14施工过程中的设计变更按《设计变更管理制度》执行。

3支持性文件

3.1《材料设备选型定板流程》

3.2《设计变更管理制度》

3.3《材料封样作业指引》

4各专业二次深化设计主控内容

4.1《门窗、百页、栏杆二次深化设计主控项目》

4.2《供电方案二次深化设计主控内容》

4.3《供水方案二次深化设计主控内容》

4.4《供气方案二次深化设计主控内容》

5各专业设计技术要求主控内容

5.1《入户门技术要求主控内容》

5.2《电梯技术要求主控内容》

附件:1.《设计评审表》

2.《设计交流信息记录表》

3.《施工图交底记录(一)》

4.《施工图交底记录(二)》

5.《深化设计管理项目明细表》

6.《门窗、百页、栏杆二次深化设计主控项目》

7.《供电方案二次深化设计主控内容》

8.《供水方案二次深化设计主控内容》

9.《供气方案二次深化设计主控内容》

10.《入户门技术要求主控内容》

11.《电梯技术要求主控内容》

弱电智能化工程设计任务书

弱电智能化工程设计任务书 一.项目概述 xxxxxxxxx项目坐落在xxxxxxxxxxx,,是一个集商务、商业、住宅相结合的多元素混合群体建筑。 二.设计内容 《xxxxxxxxxx项目弱电智能化系统集成工程设计任务书》(以下简称:“设计任务书”)遵照国标GB/T50314-2000《智能建筑设计标准》中的甲级智能化系统工程设计规范执行,智能化系统基本功能和技术应用达到国家智能建筑甲级系统的功能要求。 xxxxxx项目弱电智能化系统集成工程由以下几个子系统组成: A号楼写字楼: ?楼宇自控系统 ?综合布线系统 ?监控防盗报警系统 ?信息网络通信系统 ?网络广播系统 ?智能会议系统 ?信息发布系统 ?机房建设系统 B、C、D、E、F栋商业及办公区:

?楼宇自控系统 ?监控防盗报警系统 ?综合布线系统 ?信息网络通信系统 ?网络广播系统 G\H栋住宅区: ?楼宇自控系统 ?监控防盗报警系统 ?综合布线系统 ?信息网络通信系统 ?网络广播系统 ?楼宇黑白可视对讲系统 ?一卡通系统(包含智能停车管理系统) 三.建设要求 1) 系统覆盖面要求: 保证信息管理、网络建设和各种专业应用软件和硬件设备覆盖XXXXXXX项目可持续的使用周期,为XXXX广场项目各个楼宇间的智能化系统提供技术支撑和连接。 2) 系统集成度要求: 信息集成度包括以下方面的要求,即建筑物智能化集成管理系统 (BMS)和物业自动化管理系统之间实现信息共享、网络互通、

功能协同和子系统协调联动控制。 3) 系统稳定可靠 确保系统运行的稳定可靠、实用性强,安全性高,故障率低。 4) 操作简易 设置简易友好的用户操作界面,使用户操作简便,并可在网络安全认证的条件下,通过网络远程实现XXXXXXX项目智能化系统综合信息的查询。 5) 系统的兼容与扩展 计算机平台的兼容性:包括计算机主机及终端、网络硬件、操作系统软件; 软件支撑平台的兼容性:包括数据库、网络支撑软件和应用系统开发工具; 应用系统的兼容性:包括物业管理系统,安保及楼宇自动化控制系统,身份识别“一卡通”管理系统,智能化集成管理系统等; 设备与产品的兼容性:选型的设备及产品应具有模块化、互换性和可扩展性。 6) 系统硬件 XXXXXXXX项目智能化系统的硬件包括:通讯网络设备、计算机、电子设备、监控系统器材等。系统硬件应具有先进性,开放性,可升级性。 7) 系统软件 系统软件是XXXXXXX项目智能化集成管理和物业及设施管理 3

二次深化设计管理办法

二次深化设计管理办法 1总则 1.1目的 规范项目二次深化设计阶段的操作流程,加强对此阶段各环节的监控,达到确保设计质量、进度和控制成本的目的。 1.2范围 适用于项目一次设计中未设计或设计深度不够,不能满足招标、施工要求需进行二次深化设计的设计管理。详见《二次深化设计管理项目明细表》 1.3职责 1.3.1技术部 1.3.1.1各专业设计师分别负责各专业的二次深化设计管理。 1.3.1.2各专业设计师参与设计单位的筛选工作; 1.3.1.3组织设计单位进行设计,监控其设计工作质量及进度; 1.3.1.4负责组织完成重要设计节点的汇报工作; 1.3.1.5配合合约部完成相关采购、招标工作; 1.3.1.6配合成本合约部完成相关成本估算; 1.3.1.7按《材料设备选型定板流程》进行材料选型定样; 1.3.1.8负责提供相关的技术参数;

1.3.1.9协助工程部进行施工现场技术配合工作,监督工程施工过程中得质量问题,以确保工程质量达到设计效果要求; 1.3.1.10负责协助设计单位进行设计变更工作; 1.3.2成本合约部 1.3. 2.1负责对二次深化设计单位进行招采。 1.3. 2.2负责组织技术部、工程部、设计单位和施工单位进行招标答疑会。 1.3.3提供二次深化设计成本控制目标,负责对二次深化设计的成本进行控制,参与施工图图纸审查。 1.3.4工程部 1.3.4.1参与二次深化设计施工图图纸审查。 1.3.5公司领导层 1.3.5.1负责二次深化设计施工图成果审定。 1.3.5.2负责深化设计单位及设计费用的审批。 2工作程序 2.1技术部根据需进行二次深化设计的范围和工程进度计划编制二次深化设计工作计划。 2.2成本合约部根据设计部提交的二次深化设计工作计划编制二次深化设计单位招采计划。

装饰深化设计及施工图设计任务书

【XXXXXX项目】 住宅批量精装修交楼标及住宅大堂、标准层电梯厅深化及施工图设计任务书 XXXXXXXXXX 2012年03月

目录 一.设计依据 二.项目概况及用地分析 三. 项目定位 四.设计范围及要求 五. 成本、质量要求及限额指标六.设计进度、各阶段成果及交付要求七.附件

一、设计依据: 1.1我司提供的相关项目建筑、结构、水电施工图等涉及图纸及文件资料。 1.2设计规范及标准(按照国家及地区性最新规范、标准执行) 本项目的设计及技术要求依据《中华人民共和国建筑法》、《建筑装饰行业标准》及江阴市政府颁发的现行的有关法律、法规、设计规范和技术标准。 《建筑内部装修设计规范》(GB50222-1999); 《民用建筑工程室内环境污染控制规范》(GB-50325-2001); 《室内装饰装修材料人造板及制品中甲醛释放限量》(GB18580-2001); 《室内装饰装修材料溶剂型木器涂料中有限物质限量》(GB18581-2001); 《室内装饰装修材料内墙涂料中有限物质限量》(GB18582-2001); 《室内装饰装修材料胶粘中有限物质限量》(GB18583-2001); 《室内装饰装修材料木家具中有限物质限量》(GB18584-2001); 《室内装饰装修材料壁纸中有限物质限量》(GB18585-2001); 《室内装饰装修材料聚氯乙烯卷材地板中有限物质限量》(GB18586-2001); 《室内装饰装修材料放射性核素限量》(GB6566-2001); 《建筑装饰装修工程施工质量验收规范》(GB50210-2001); 《高级装饰工程质量检验评定标准》DBJ01-27-96 《建筑装饰工程施工验收规范》(JBJ73-94); 《高层民用建筑设计防火规范(2001年修订版)》(GB50045-9); 《建筑灭火器配置设计规范(97年局部修订)》(GBJ140-90); 《民用建筑照明设计标准》(GBJ133-90); 《民用建筑电气设计规范》(JGJ/T16-92); 《室内灯具光分布分类和照明设计参数标准》(CECS56:94); 《建筑采光设计标准》(GB/T50033-2001); 《建筑与建筑群综合布线系统工程设计技术规定(暂行)》; 《建筑给水排水设计规范(97年修订)》(GBJ15-88); 《采暖通风与空气调节设计规范(2001年版)》(GBJ19-75); 《高层民用建筑设计防火规范》(GB50045-95 2005); 《建筑内部装修设计防火规范》(GB50222-95);

工程变更设计管理办法(暂行)

工程变更设计管理办法(暂行) 为适应建设单位管理体制的要求,严格履行投标承诺及强化合同意识,优化完善设计,加快工程进度,达到提高工程质量、增加企业经济效益的目的。根据铁道部铁建(2005)146号关于《铁路基本建设变更设计管理办法》的有关规定,结合标段工程实际情况,制定本办法。 一、变更设计的基本原则 (一)变更设计必须遵循:一要调查研究,充分论证,实事求是;二要确保工程质量和设计的使用功能,保障施工安全;三要各方通力协作,正确、及时处理好变更设计。 (二)鼓励以节约投资、增加效益、确保质量、完善设计功能为目标的优化设计。单位工程开工前必须进行现场核对和施工图优化,开工后仍要继续进行施工图优化,做到全过程优化。 (三)因该工程采用总价包干的合同管理模式,除工程质量、结构特殊需要、以及建设单位提出的要求情况外,一般不得进行增加投资的变更。非甲方及设计原因所发生的变更设计,如有费用增加,增加费用由各单位承担,如有费用减少,节约费用归各单位所有。如因甲方及设计方发生的设计变更将视情况根据相应的合同条款执行。 (四)变更设计坚持“先批准、后变更、先设计、后施工”的原则,凡未按规定程序报批,自行变更施工者,要追究其

责任。 二、变更设计分类 根据铁建设[2005]146号文的要求变更设计分为Ⅰ类、Ⅱ类、Ⅲ类变更。 (一)符合下列条件之一者为Ⅰ类变更设计: 1、变更建设规模、主要技术标准、重大方案的; 2、变更初步设计主要批复意见的; 3、变更涉及运输能力、运输质量、运输安全的; 4、变更重点工点的设计原则; 5、变更设计一次增减投资300万元(含)以上的。 (二)对施工图的其他变更为Ⅱ类变更设计:一次增减投资超过30万元(不含)但低于300万元(不含)、技术较复杂的变更设计为Ⅱ类。 (三)Ⅲ类变更:变更只是施工方案的变更并且费用不做增加,或者施工变更增加的费用低于30万元并在总承包风险费用包含的范围内均为Ⅲ类变更。 三、变更设计项目划分原则 (一)同一工点或同一病害引起的不可分割的一次性变更,为一项变更设计; (二)同一工点中的不同变更内容、同一病害类型的不同工点、同一变更内容的不同段落应分别划分为不同的变更设计项目(初步设计批准单位批准者除外); (三)变更设计必须按上述原则划分,严禁将变更设计项

智能化设计任务书

智能化工程深化设计 设计任务书 项目名称: 建设单位: 日期:

一、项目设计的基础和依据 作为智能化建筑的系统服务者,我们不是凭空作业,我们的工程设计有着坚实的基础和依据。这些基础和依据主要有如下方面: 二、项目设计的原则 1、先进性 充分考虑信息技术和信息需求的迅速发展的趋势,在技术上应具有一定的超前性,采用国际或国内通行的先进技术,以适应现代科学技术的发展。总体设计要一步到位,要保证项目总体智能化水平达到稳定可靠。 以适度超前的意识为指导原则,保障将建成的项目智能化系统在多年内不落后,设计中采用先进的系统设备及系统软件和开发工具,以集成化和数字化的主流产品为核心设备,保证系统在技术上领先,成熟稳定,符合今后的发展趋势。 2、成熟性和实用性 采用被实践证明为成熟和实用的技术和设备,最大限度地满足项目现在和将来的业务发

展需要,确保耐久实用。 系统管理功能全面,能充分满足项目自身各种业务的管理要求。应具有完全的操作环境,界面简练、友好,联机帮助功能健全有效。 3、开放性 为了满足系统所选用的技术和设备的协同运行能力、系统投资的长期效应以及项目发展系统功能不断扩展的需求,必须追求系统的开放性,采用开放的技术标准。本系统设计中各子系统均提供了标准化和开放性的接口协议,保证了各子系统之间的网络化与集成化实现。 4、集成性和可扩展性 应充分考虑弱电智能化系统所涉及的各子系统的集成和信息共享,保证系统总体上的先进性和合理性,采用集中管理,操作和分散控制的模式。 根据智能化系统的实际情况,按需要分层次实现各子系统的集成和信息共享,保证系统总体上的先进性和合理性,采用集中管理、分散控制的模式。 总体结构应具有兼容性和可扩展性,既可以包容不同厂类型的产品,便于升级换代,使整个智能化系统可以随着技术的发展与进步,不断得到充实、完善、改进和提高,并在预埋和主干敷设上留有冗余,以便于将来的扩展。 5、安全性和可靠性 项目智能化系统必须具有高度的安全性、可靠性和稳定性,包括系统自身安全和信息传递的安全,以及运行的可靠性。 对网络系统、数据系统的数据交换、存储和访问等应有有效的安全措施,防止数据被破坏、窃取、丢失等事故发生。安全级别控制健全,防止截取操作,能有效审计用户操作,以便追查事故原因。 计算机网络系统的软、硬件设备要求运行稳定,故障率低,容错性强,应采取有效措施,保证系统无故障连续运行。 6、服务性和便利性 强调以人为本的设计思想,适应多功能、外向型的需求,对于来自项目内外的各种信息进行收集、处理、存储、传输、检索、查询,为项目的使用者和管理者提供有效的信息服务和充分的决策依据,为用户和管理人员提供安全、舒适、方便、快捷、高效、节约的工作和办公环境。 7、可维护性 具备故障诊断和分析工具,能帮助维护人员迅速判断故障原因,并具备有效的维护工具和系统自恢复工具,能保证及时准确排除故障。 8、经济性 在实现先进性和可靠性的前提下,达到较高的性能价格比以及经济的优化设计。设备选

国企弱电系统深化设计管理制度

弱电系统深化设计管理制度

目录 目录 (2) 一、深化设计意义及作用 (1) 二、深化设计周期 (1) 三、深化设计的依据 (1) 四、深化设计原则 (1) 五、深化设计的主要内容 (1) 5.1.详细、准确的技术方案 (1) 5.2.深化、细化的施工图纸 (2) 5.3.准确的工程量清单。 (2) 六、深化设计深度总体要求 (2) 6.1.技术深度要求! (2) 6.2.功能深度要求 (2) 七、技术方案深度要求 (3) 八、系统主要设备材料表要求 (3) 九、图纸深度要求 (3) 9.1.图纸内容规定 (3) 9.1.1.图纸内容 (4) 9.1.2.首页应至少包括以下内容: (4) 9.1.3.图框及标题栏 (4) 9.1.4.图纸目录 (4)

9.1.5.设计说明 (5) 9.1.6.子系统系统图 (5) 9.1.7.平面图 (10) 9.1.8.控制室布置、弱电井平(剖)面图 (13) 9.1.10.安装大样图 (14) 9.1.11.主材设备表、系统点表 (14) 9.2.图面质量规定 (14) 9.2.1.设计院原图的整理 (14) 9.2.2.关于图层 (15) 9.2.3.关于图例 (15) 9.2.4.关于颜色 (16) 9.2.5.关于线型 (16) 9.2.6.关于文字和标注 (17) 9.3.编号(点位编号、设备编号)规则 (17) 十、深化设计的其它规定 (17) 10.1.确定深化设计的必要条件 (17) 10.2.确定深化设计的任务时间表,并严格按时间表执行。(见附表) (18) 10.3.其他规定 (18) 10.4.深化设计结果的提交 (18) 十一、附表 (19) 11.1.附表1深化设计工作流程图 (19) 11.2.附表2弱电深化设计任务时间表 (20)

深化设计管理制度

深化设计管理制度 一、总则 为加强深化设计过程管理,提高深化设计质量,明确深化设计各环节责任,制定本制度。 二、深化设计一般规定 (一)深化设计是指责任单位(指工程招标文件和工程承包合同中具有深化设计任务的各参建单位)根据招标文件要求,在原有条件图或原理图等设计文件的基础上结合施工实际情况对图纸进行细化、补充和完善的一项总要活动。深化设计后的图纸要满足业主和设计单位的技术要求,符合设计规范和施工规范,并通过相关审查,能直接指导现场施工。 (二)责任单位具有相应设计资质或具备相应设计能力的,可自行进行深化设计工作;不具备相应设计资质的,必须委托具有相应设计资质的单位,经业主确认后方可进行深化设计工作。 (三)深化设计文件包括但不限于:深化设计图纸;依据深化设计图纸,按照合同约定的计价办法编制的施工图预算。 (四)责任单位在进行深化设计过程中必须及时与相关单位,尤其是与业主沟通,由业主负责联系设计单位进行处理。重大事项的决定必须经业主确认后方可进行。 (五)责任单位深化设计文件初稿完成后报业主审核,责任单位根据业主及相关单位提出的合理建议或意见,在3天内对深化设计文件做出符合要求的修改或调整。 (六)设计单位在3天内对深化设计图纸内容进行审核、确认并报业主审核。如有涉及安全、强制性条文、重大结构调整须报审图中心审核。 (七)业主审核后,起草《深化设计呈批表》(附件一表式7)上报业主领导批示。 (八)业主领导批示同意后,业主留存《深化设计呈批表》,确认深化设计图纸并发各相关单位。 (九)深化设计不能超出原设计范围及设计概算的经济技术指标。

三、深化设计审批流程图 责任单位进行深化设计 总监进行深化设计 业主进行审核 设计单位进行审核、确认 责任单位根据意见或建议进行修改或调整 涉及安全、强制性条文、重大结构调整 业主审核、上报审批 业主领导批示 业主签认 项目监理下发 审图中心审核

幕墙深化设计任务书

幕墙深化设计任务书 一、设计依据 1、规划文本(立面效果图) 2、施工图纸(或电子档) 二、幕墙深化设计及施工招标范围 1、石材幕墙、玻璃幕墙系统: 2、外墙轻钢雨棚、装饰造型、百叶窗;屋面轻钢结构玻璃构架造型屋顶: 3、钢结构楼梯、连廊: 三、设计要求 1、设计指导思想和原则 幕墙设计构想应与设计院的建筑立面设计思路及结构特征相吻合,并符合规划文本的要求,通过幕墙设计加以完善,力求达到以下目标: ①简洁、合理,烘托建筑的气氛和造型;②满足幕墙的经济性;③用材的合理性; ④操作的可靠性;⑤图纸的覆盖内容。 2、设计定位:盱眙县城中心城市综合体标志性公共建筑(A) 3、设计要点: 3.1幕墙设计应力求把握住原建筑外立面设计思想,满足建筑使用功能要求,符合国家、地方有关幕墙设计规范与标准。 3.2应灵活运用国内外幕墙设计已应用成熟的新理念、新工艺、新材料,充分发挥想象力,投标设计方案应具有可操作性,采用的技术先进、成熟、经济、适用、耐久,并能在施工中顺利实现。 3.3设计中必须充分考虑幕墙通风、与照明设置配套、防火、保温、防噪、安全及清洁等后续服务问题。 4、设计要求: 4.1本工程幕墙结构形式要求为石材幕墙采用钢构件干挂形式。结合项目的定位要求,本工程的幕墙性能要求达到以下标准:

(1)雨水渗漏性能达到Ⅲ级或以上。 (2)平面变形性能达到Ⅳ级或以上。 (3)幕墙抗震性能。本工程抗震设防烈度为7度。 (4)耐冲击性能达到Ⅲ级或以上。 (5)防雷满足规范要求。 4.2工程技术要求; (1)幕墙必须考虑相邻上下、左右楼层外立面外墙结构、门窗、造型、保温等分隔与匹配。 (2)幕墙的接缝设计需考虑本密性。 (3)幕墙可能渗水部位应设置通向室外的泄水道或设置坡度,同时减少泄水道的空气渗透性。 (4)本工程设计需考虑土建主体和幕墙本身因受到生产、安装、温度变化、风压、荷载、结构偏差、地震等因素导致的移动及振动产生的破损应力对幕墙的损坏。 (5)采取适当的措施避免因热胀冷缩使幕墙金属元件及构件挠曲而产生爆裂。 (6)避免不同电阻的金属直接接触,在无法避免的情况下,应采用绝缘膜有效的分隔不同电位的金属,以免产生电化腐蚀。 (7)本工程设计、制作、安装应保证整片幕墙框架具有连续面有效电传导性,并进行导电性检测,提供检测报告。设计人应提供幕墙所需的防雷保护措施设计。 4.3其他要求和规定: (1)设计人提供的招标设计图仅显示幕墙外观上的要求及与主楼结构之间的关系,设计人必须在具体设计时考虑到所有技术问题,如风荷载、地震、结构尺寸的误差、热胀冷缩、外墙管道空洞的安装等因素,抗雨水渗漏及防水汽的要求、消防防火要求、防雷措施、玻璃及型材表面的光洁、平直要求、防锈保护、预埋件的受力和安装,并提供设计要求的技术性能指标。 (2)设计人在投标时需提供详细的、完整的设计方案,业主有权要求投标人说明和澄清有关细节,翻译解释所有的专用名词、术语等。 5、设计内容:

精装修施工图的深化设计管理办法

武汉王家墩中央商务区建设投资股份有限公司 精装修施工图深化设计管理办法(试行)修订 第一章总则 第一条为了加强精装修施工图深化设计管理,促进管理的规范化、系统化,有效控制工程成本,保障项目开发进度及品质,特制定本办法。 第二条本办法适用于公司所有建设项目精装修工程的施工图深化设计。在工程招标阶段,应将本深化设计管理办法作为招标文件之附件与招标文件一同发放给各精装修投标单位,且各精装修投标单位需承诺在中标之后严格依照此办法进行深化设计管理工作。 第三条公司所有建设项目的精装修施工图深化设计成果需经公司相关部门进行联合评审,确认后方可使用。 第二章精装修施工图深化设计概念 第四条“精装修深化设计”是指在业主或设计单位提供的施工图基础上,在精装修工程完成招标后,按合同约定或工程需要,由中标施工单位或供应商结合施工现场实际情况对原精装修图纸进行细化、优化的深化设计图纸,精装修施工深化设计图是对原图纸进行补充、完善及调整,原则上不改变原装修图纸的设计效果、使用功能及成本造价。若因设计图纸错漏的深化可能造成影响设计效果、使用功能和成本造价的变更,则应由设计单位提供相关补充图纸,具体范围的界定若产生异议,则通过会议协调划分。精装修施工图深化设计根据不同设计深度可分为二个层面: (1)已有施工图但不完备,如节点大样图只给出所用饰面材料而未给出具体做法等,由精装修施工单位完成补充设计,并由精装修管理中心组织,

设计中心、与设计单位确认做法是否满足设计意图。如施工图中立面方案缺失,则由设计中心组织设计单位增补相关方案图纸及做法。如原设计基层做法无法实施,精装修施工单位调整施工工艺及安装方案,设计部门及相关部门确认无异议后需共同书面确认。 (2)设计图纸已达到施工图要求,但具体实施过程中仍需继续施工细化,主要体现在精装修施工方面,如天花综合排版深化图、木作及石材等建筑装饰材料排版深化图、家具制作安装深化图、水电空调等安装专业定位深化设计图等。其中天花综合排版深化图分两类, 1.简装住宅类综合点位较少的项目,由精装修施工单位深化排版,由精装修管理中心组织,设计中心、技术中心、项目公司及相关设计单位、施工单位共同确认。 2.大型公建、豪宅类项目机电专业相对复杂,协调量巨大,为保证工程期间反复协调影响工期和减少现场拆改增加成本,该项内容应在设计阶段完成系统综合并末端定位,现场调整应仅针对现场实际尺寸对点位位置细微调整。 第三章精装修施工图深化设计目标 第五条通过对施工图的继续深化,对具体的构造方式、工艺做法和工序安排进行优化调整,使深化设计后的施工图完全具备可实施性,满足精装修工程尺寸的精确性、装饰效果及使用功能的合理性。通过深化设计对施工招标图中未能表达详细的工艺性节点、剖面进行优化补充,对工程量清单中未包括的施工内容进行补漏拾遗,准确调整施工预算,相关增项内容判定原因后由相关部门通过正式流程予以确认。 通过深化设计对施工图纸的补充、完善及优化,进一步明确精装修与土建、幕墙、消防、强弱电等其它专业的施工界面,明确彼此可能交叉施工的内容,为各专业顺利配合施工创造有利条件。

建筑智能化设计任务书

一、建筑智能化系统设计范围: 1.火灾自动报警系统 2.视频安防监控系统 3.入侵报警系统 4.出入口控制系统 5.电子巡查系统 6.停车库管理系统 7.建筑设备监控系统 8.电梯集中监控及五方对讲系统 9.综合布线系统 10.通信网络系统 11.无线通讯和移动通信信号放大系统 12.背景音乐系统 13.有线视频系统 14.客流数量统计系统 15.信息发布系统 16.一键式集中监控系统 二、与其它设计单位配合 1.弱电智能化主机房和竖井由土建设计单位负责; 2.弱电智能化地下一层主干路由由土建单位负责设计,弱电智能化单位提供的施 工图纸设计必须遵守此方案;

3.弱电智能化设计单位须与土建设计单位配合确保系统设计满足暖通空调、给排 水、强电的控制和检测要求。弱电智能化设计单位须和内装、夜景照明、景观等设计单位配合,满足控制系统通信接口要求。 4.BA系统设计涉及多个专业的协调与配合,其监控内容及控制策略须与机电各 专业的控制要求一致,部分设备自带机电一体化控制箱的通讯协议必须满足BA 系统统一要求。 5.一键式集中监控系统设计涉及各个弱电子系统的协调与配合,其监控内容及控 制策略须与各弱电子系统的控制管理要求一致,各弱电子系统应提供一键式集中监控系统集成所需要的接口及协议。 三、建筑智能化系统管控范围: 1.购物中心红线内的所有建筑物内外(不含自持酒店内); 2.自持酒店、精装销售型酒店建筑外,红线内的室外区域; 3.销售型写字楼、毛坯销售型酒店的建筑物内外及其附属的地下室。 四、设计深度要求 1. 方案阶段 A. 必须保证满足弱电智能化方案设计阶段管控要点,并按规定签确存档 B. 提供方案设计设计说明,并保证满足本设计任务书。 C. 提供所有弱电智能化系统的系统图 D. 提供所有弱电智能化系统的点位图 E. 提供楼宇设备监控系统的控制原理图和电表 F. 提供弱电设备机房布臵图。 G. 提供各弱电智能化系统材料表和预算表。

公司深化设计管理制度[详细]

xxxxx 深化设计管理制度编制人:XXXXXXX xxxxxxxxx

深化设计管理制度 目录 第一章深化设计概况 (1) 1.1 深化设计概况 (1) 1.2 一级施工图设计内容 (1) 第二章深化设计的内容 (3) 2.1 深化设计要求 (3) 2.2 深化设计的重点 (4) 2.3 深化设计分级管理 (4) 第三章各专业深化设计内容及难点 (6) 3.1 深化设计前提输入 (6) 3.2深化设计成果输出 (6) 3.3 钢结构深化设计协调与管理重点 (7) 3.4 幕墙深化设计管理协调与重点 (8) 3.5 机电深化设计协调与管理重点 (10) 3.6 精装修深化设计协调与管理重点 (11) 第四章深化设计工作流程 (12) 第五章深化设计工作的进度及安排 (13) 5.1计划的制订 (13) 5.2计划的审批 (13) 5.3计划的执行 (13) 5.4深化设计工作进度和计划表 (13) 第六章深化设计统一制图标准 (16) 6.1 制定详细的制图标准 (16) 6.2 深化设计的深度要求 (17) 6.3 CAD出图方式 (18) 2

深化设计管理制度 第一章深化设计概况 1.1 深化设计概况 本设计深化制度服务对象为xxxxxxxx区域及下属项目公司,深化设计内容包括但不限于以下内容,一级二次设计:地基处理、钢结构和幕墙设计、供电设计、产业化设计、高边坡挡墙设计、立面优化设计、管网设计、其他专项设计(如温泉设计);二级二次设计,门窗设计、干挂石材设计、栏杆/百叶设计、智能化设计、消防设计、降水设计、电梯设计. 建筑深化设计需考虑立面优化设计、门窗深化设计、干挂石材设计、栏杆/百叶设计、清水混凝土效果的设计、防水/保温细部节点深化设计;结构设计需考虑深化基坑维护设计、混凝土设计、钢结构设计.混凝土设计中包含有清水混凝土、预制构件、预应力混凝土设计、产业化设计等.机电设计中涵盖有建筑给排水及采暖工程、电气工程、通风与空调工程、智能建筑工程、电梯工程、动力工程、消防工程设计等.研发设计部负责对所有一、二级输出设计成果进行成果确认及把控. 1.2 一级施工图设计内容 17

二次深化设计管理制度

景兰设计集团二次深化设计管理制度 一、目的 为规范集团二次深化设计和海诚集团施工管理,确保时间节点、保证效果并有效控制成本,特设立此管理办法。 二、适用范围 适用于海诚集团开发项目的二次深化设计。 三、职责划分 (一)景兰设计集团设计部总监 审核《二次深化设计任务书》、设计成果及审核纪要。 (二)景兰设计集团设计部人员 1.负责《二次深化设计任务书》的编制并组织评审。 2.负责二次深化设计设计任务书的发放和交底。 3.组织设计部设计团队具体操作的二次深化设计的过程沟通和成果评审。 (三)海诚集团城市公司销售部 1.审核二次深化设计任务书。 2.参加二次深化设计成果评审。 (四)海诚集团城市公司项目部 1.审核二次深化设计任务书。

2.参加二次深化设计成果评审。 3.负责制定《二次深化设计名录》,明确二次深化设计的范围。 (五)海诚集团城市公司成本部 1.明确设计限额要求。 2.确定需要二次深化设计项目。 3.组织施工单位具体操作的二次深化设计的过程沟通和成果评审。 4.组织二次深化设计施工单位的招标。 四、二次深化设计基本要求 二次深化设计应根据附件《二次设计细则》要求开展,二次深化设计费用纳入设计预算管理。 五、二次深化设计工作程序 (一)景兰设计集团设计部负责编制《二次深化设计任务书》中设计相关的效果控制及与技术规范要求(须明确限额设计要求)。 (二)景兰设计集团设计部组织海诚集团城市公司成本部、项目部参与《二次深化设计任务书》设计要求的审核,从各专业角度提出二次深化设计的意见和建议。 (三)景兰设计集团设计部安排设计团队进行二次深化设计。 (四)景兰设计集团设计部组织海诚集团城市公司成本部、项目部、销售部(如需)进行二次深化设计成果的评审,景兰设计集团设计部根据评审意见安排设计团队修改设计方案并报批。

智能化设计任务书

莽山瑶溪谷度假村智能化网络系统设计任务书 一、整体分为两大区:酒店A3为第一区,公寓A1、A2、商业街合为第二区。每区独立机 房(酒店机房设在酒店内,第二区机房设在地下室)。机房之间以光纤连接共享数据。 二、实现功能: 第一区: 1、可视监控系统,范围(酒店内每楼层及酒店周边,酒店车位位置) 2、内部网络:采用三网合一方案,传输电视、电话、有线网络、无线网络、客控网络及 监控网络等所有数字信号。 第二区: 1、可视监控系统,范围(公寓内每楼层,商业街,地下车库) 2、公寓以酒店标准设计内部网络。 地下车库: 使用车牌自动识别系统管理,车库内用车位指示器显示车位使用情况,车库门前有指示牌显示车位情况。 三、门禁系统:要求全区互相兼容。酒店公寓通用。 四、线路铺设标准: 1、酒店垂直管道采用多芯单模光缆传输。 2、楼层弱电间至每个客房采用两芯单模光纤传输,1用1备。 3、电话线路:客房多媒体箱至书桌台(或床头)一根两芯电话线或超五类网线 4、电视线路:客房多媒体箱至电视机布一根超五类网线(超五类屏蔽线更好) 5、有线网络线路:客房多媒体箱至书桌台布一根六类网线。 6、客控网络:客房多媒体箱至客控箱主机布一根超五类网线。 7、无线网络线路:无线通过光猫自带WIFI解决。因此建议多媒体箱靠近客房中间。 8、所有弱电线路保证无死结,可以二次更换线路。 9、监控线路:从弱电井至每个监控点位布一根超五类(1-60米)网线,或六类网 线(60-100米)。超过100米的线路采用光纤传输。 五、无线网络技术规范标准: 1、所有客房采用光猫自带WIFI解决 2、所有公共区域采用吸顶式无线AP解决 3、所有公共区域无线必需用AC管理器统一管理 六、电视系统技术规范 1、建议采用数字电视前端,在机房统一管理酒店电视系统。

房地产二次深化设计管理流程

二次深化设计管理流程 编制日期 审核日期 批准日期 修订记录

一、流程图

二、流程概述

三、工作程序 3.1编制二次深化设计控制计划 1)项目公司工程部和项目部协商,在施工图设计过程中尽早明确二次深化设计项目,并在施工图 设计完成后组织编制《二次深化设计控制计划》,同时由项目公司成本管理部明确设计限额并和项目部提前考察施工单位; 2)《二次深化设计控制计划》包括分类清单、时间节点、设计采购方式、是否需要做样板、限额 要求; 3)《二次深化设计控制计划》报项目公司总经理审核,常务副总审批。 3.2编写二次深化设计任务书并组织评审 1)项目公司工程部组织编制各个阶段的《二次深化设计任务书》; 2)项目公司工程部组织项目公司项目部、成本管理部、开发管理部、招标采购部、营销管理部、 商业管理部、物业公司参与《二次深化设计任务书》的评审,从各专业角度提出二次深化设计的意见和建议; 3)《二次深化设计任务书》由项目公司总经理审核,常务副总审批。 组织二次深化设计 1)项目公司工程部向设计单位发放《二次深化设计任务书》,并提供相关资料; 2)项目公司工程部组织施工图设计单位和二次深化设计单位的技术交底,确保二次深化设计单位 准确理解施工图设计成果; 3)项目公司工程部负责就二次深化设计内容与要求与设计单位进行沟通,设计单位负责进行二次 深化设计; 4)项目公司工程部负责跟踪设计单位的二次深化设计过程,及时沟通相关问题; 5)沟通过程应当以书面形式进行记录,形式包括《设计交流信息记录表》、会议纪要、电子邮件 等。项目公司工程部负责归档整理。 3.3组织二次深化设计成果评审 1)项目公司工程部组织项目公司成本管理部、综合部、营销管理部(涉及产品外观的内容)、商 业管理部、物业公司(涉及客户直接使用的内容)等部门进行二次深化设计方案成果的评审,

智能化设计任务书

智能化工程深化设 计 设计任务书 项目名 称: 建设单 位:日 期:

一、项目设计的基础和依据作为智能化建筑的系统服务者,我们不是凭空作业,我们的工程设计有着坚实的基础和依据。这些基础和依据主要有如下方面: 1、先进性 充分考虑信息技术和信息需求的迅速发展的趋势,在技术上应具有一定的超前性,采用国际或国内通行的先进技术,以适应现代科学技术的发展。总体设计要一步到位,要保证项目总体智能化水平达到稳定可靠。 以适度超前的意识为指导原则,保障将建成的项目智能化系统在多年内不落后,设计中采用先进的系统设备及系统软件和开发工具,以集成化和数字化的主流产品为核心设备,保证系统在技术上领先,成熟稳定,符合今后的发展趋势。 2、成熟性和实用性采用被实践证明为成熟和实用的技术和设备,最大限度地满足项目现在和将来的业务发展需要,确保耐久实用。 系统管理功能全面,能充分满足项目自身各种业务的管理要求。应具有完全的操作环境,界面简练、友好,联机帮助功能健全有效。 3、开放性为了满足系统所选用的技术和设备的协同运行能力、系统投资的长期效应以及项目发展系统功能不断扩展的需求,必须追求系统的开放性,采用开放的技术标准。本系统设计中各子系统均提供了标准化和开放性的接口协议,保证了各子系统之间的网络化与集成化实现。 4、集成性和可扩展性应充分考虑弱电智能化系统所涉及的各子系统的集成和信息共享,保证系统总体上的先进性和合理性,采用集中管理,操作和分散控制的模式。 根据智能化系统的实际情况,按需要分层次实现各子系统的集成和信息共享,保证系统总体上的先进性和合理性,采用集中管理、分散控制的模式。 总体结构应具有兼容性和可扩展性,既可以包容不同厂类型的产品,便于升级换代,使整个智能化系统可以随着技术的发展与进步,不断得到充实、完善、改进和提高,并在预埋和主干敷设上留有冗余,以便于将来的扩展。 5、安全性和可靠性项目智能化系统必须具有高度的安全性、可靠性和稳定性,包括系统自身安全和信息传递的安全,以及运行的可靠性。 对网络系统、数据系统的数据交换、存储和访问等应有有效的安全措施,防止数据被破坏、窃取、丢失等事故发生。安全级别控制健全,防止截取操作,能有效审计用户操作,以便追查事故原因。 计算机网络系统的软、硬件设备要求运行稳定,故障率低,容错性强,应采取有效措施,保证

施工图深化设计要点教案资料

施工图深化设计 1.施工图设计现状 1.1问题的产生 建筑设计包括方案设计、扩初设计和施工图设计。方案设计和扩初设计需要长时间的思考和积累,需要智慧和创造力。施工图设计尽管图纸数量较多,工作量较大,但创造性相对较少,机械性较强,主要是要求配合施工全过程,重点处理设计与施工的协调,根据施工需要不断补充和修改图纸,及时解决施工现场问题。 按理说:设计单位应专注于工程项目的方案设计、效果设计、扩初设计。施工单位应充分发挥现场经验丰富的优势,往前延伸到施工图设计,并与设计单位紧密配合,共同进行施工图深化设计。 但现状是:(1)在“设计-招标-建造”(dbb)模式下,施工图设计阶段,施工单位和监理公司尚未确定,业主管理人员往往缺乏专业知识或专业不专,一般施工图都是设计单位独家完成。(2)设计单位最关心的是工程项目的技术风险,不注重工程造价,设计人员不愿下工地,不了解施工工艺和现场需求,缺乏施工行业的实践经验,设计单位独家完成的施工图往往是:不够完善,不尽人意。(3)目前的设计取费中,工用项目(民建项目)施工图设计取费占总设计取费的40%(50%)。因此,大部分设计单位还比较注重施工图设计,不愿意将施工图设计环节下移到施工单位。(4)施工单位最为关心的是利润,为压低成本,不愿多聘请专业技术人员,施工管理人员对设计规范的把握不熟悉,参与深化施工图设计能力不足。

综上,目前施工图设计主要障碍,一是dbb建造模式体制不顺;二是施工企业没有足够能胜任的施工图设计人员,设计单位缺乏施工行业的实践经验;三是设计单位主要依靠施工图设计取得经济收入。其结果是施工图设计深化不够,与工程造价、施工方案一体化考虑不够,施工过程中设计变更较多,工期长,造价高,实用性不强,“可建造性”较差,有的甚至无法建造。 1.2为解决上述问题,当期实践主要做法 首先,设计交底之前甲方(代建)、监理、施工单位详细审图,然后把问题汇总,在设计交底时把图纸中存在的问题尽可能的找出来、解决掉。但是对一些工程浩大、设计复杂、问题较多、时间仓促的工程,一次设计交底末必能够把问题全部解决掉,所以设计交底后还要继续审图,直到把在施工之前能够找出的问题全部找出解决为止。 其次,对于一些设计不完善的工程,要把这些问题提出来,写成书面材料,详细说明这些问题的存在对工程造成的负面影响,尽快与相关部门联系,完善设计,为施工铺平道路。 在整个施工过程中,还不断地会有设计中存在的问题出现,所以甲方(代建)、监理、施工单位要与设计方保持良好的沟通与联系及时解决施工中出现的问题。 上述做法,设计方处于主动地位。实践中为设计变更设计施工双方往往会持截然相反的立场,为统一思想,牵扯了各方大量资源和精力,延长工期,工程实施绩效低下,资金出超严重,对工程的

ZB二次深化设计合同

编号:_______________本资料为word版本,可以直接编辑和打印,感谢您的下载 ZB二次深化设计合同 甲方:___________________ 乙方:___________________ 日期:___________________

编号: 二次深化设计合同 项目名称:_________________________________________ 项目建设地点: 发包人(甲方): 设计人(乙方): 签约地点: 签约日期:年________________________ 月日

二次深化设计合同 发包人(甲方): 设计人(乙方): 根据《中华人民共和国合同法》及有关法律、法规的规定,甲、乙双方在平等、自愿、等价有偿、公平、诚实信用的基础上,经友好协商,就甲方委托乙方承工程二次深化设计达成一致意见,特签订本合同,以资信守。 第一条本合同依据下列文件签订: 1、《中华人民共和国合同法》和《建设工程勘察设计管理条例》 2、国家及地方有关工程勘察设计管理法规和规章。 3、建设工程批准文件并结合本工程的具体情况。 第二条工程概况 1、工程名称: 2、工程地点: 3、设计面积:(以最终实测使用面积为准) 4、本工程的投资控制(选择其中一项): ()本工程实行限额设计,限额设计值元/m2或总造价不超元。 ()本工程不实行限额设计,但各设计阶段的估算、概算、预算必须报甲方审批。 5、甲方向乙方提交的有关资料和文件的内容、要求及提交时间见附件二);设计工期及乙方向甲方交付的设计文件(图纸)(见附件三)。 第三条设计内容 乙方应完成的二次深化设计主要内容有(乙方须对二次深化设计成果的质量与进度负责) □ GRC设计 □幕墙设计(石材、幕墙) 口钢结构设计 □栏杆设计

5、二次深化设计管理制度

1总则 1.1制度目的 规范项目二次深化设计阶段的操作制度,加强对此阶段各环节的监控,达到确保设计质量、进度和控制成本的目的。 1.2范围 1.2.1适用于项目一次设计中未设计或设计深度不够,不能满足招标、施工要求需进行二次深化设计的设计管理。详见《二次深化设计管理项目明细表》 1.2.2二次深化设计工作实施模型 1.2.2.1纳入施工图设计范畴,施工图设计合同含;(设计公司+配合公司) 1.2.2.2纳入施工单位服务范围,工程合同含;(尽量小规模) 1.2.2.3二次深化设计主要项目列表 1.3权责

1.3.1职责权限 1.1研发设计中心 1)负责二次深化设计管理; 2)组织二次深化实施单位进行设计,并监控设计工作质量及进度; 3)协助确定二次深化设计实施单位; 4)组织二次深化设计成果会审。 1.2招商采购中心 1)组织相关设计资源并建立二次深化设计资源库,按二次深化设计工作模型,确定二次深化设计单位。 2)招采根据研发提交的二次深化设计工作计划编制二次深化设计单位招采计划。 3)配合研发二次深化设计进程,对接供应商,并参加二次深化设计会审 1.3成本管理中心 1)提供二次深化设计成本控制目标; 2)参与二次深化设计成果会审。 1.4工程管理中心 1)参与二次深化设计成果会审;

2)组织图纸会审和技术交底。 1.5营销管理中心 1)参与二次深化设计成果会审。 1.6项目公司工程管理中心、营销管理中心 1)参与项目公司项目的二次深化设计成果评审; 2)组织项目公司项目图纸会审和技术交底。 2工作程序 2.1按照《二次深化设计管理流程》,相关各方应在此基础上有序配合展开工作。 研发根据需进行二次深化设计的范围和工程进度计划编制二次深化设计工作计划。 2.2成本合约部根据设计部提交的二次深化设计工作计划编制二次深化设计单位招采计划。 2.3成本合约部招采确定二次深化设计单位。 2.4技术部组织工程部、成本合约部等相关部门进行二次深化设计施工图评审,设计部汇总审查意见并填写《设计评审表》经总经理审批,技术部填写《设计交流信息记录表》发设计单位进行修改完善。 2.5设计单位根据《设计交流信息记录表》调整、修改完成的施工图设计,技术分管领导确定是否组织相关部门进行再次评审。修改后的设计成果报技术部,技术部预审后将设计成果提交总经理审批。 2.6各专业设计师根据《材料设备选型定板流程》完成材料样板封样。 2.7技术部保证施工图纸的准确性和完整性,配合成本合约部施工招标工作的进行。 2.8各专业设计师参加招标相关会议,回答有关技术问题,并以书面形式记录,作为招标补充文件发放,审核投标单位材料样板。 2.9图纸不全需要补充的时候,设计师联系相关设计单位补充图纸,并将设计成果交成本合约部。 2.1设计交底前,施工负责人应按设计图进行现场核对、熟悉施工图纸,了解设计的指导思想、设计意图、图纸和质量的要求。对图纸中的疑问、错漏、与现场不符等问题,在设计交底时间前三天以书面形式提出,并在交底时做好交底纪要。 2.11由技术部负责组织设计单位、工程部、成本合约部、施工单位、监理单位进行施工图

产业园智能化工程设计任务书

**产业园项目智能化工程设计任务书 一、项目概述 二.设计内容 《**产业园项目智能化系统集成工程设计任务书》(以下简称:“设计任务书”)遵照《智能建筑设计标准》中的智能化系统工程设计规范执行,智能化系统基本功能和技术应用达到国家智能建筑系统的功能要求。**产业园项目智能化系统工程由以下几个子系统组成: 视频监控系统 门禁管理系统 车辆管理系统 电子巡更系统 背景音乐系统 电子围栏报警系统 LED屏显示系统 机房系统 三.设计要求 (一)设计目标: 通过采用现代信息传输技术、网络技术和信息集成技术,为小区内的住户提供安全、便利、舒适的生活环境,满足人们对现代生活环境的需求。为住宅内的业主生活、物业服务与管理提供优质高效的技术平台。 (二)运行安全可靠: 通过良好的设计、先进的技术、优质的设备,以及链路冗余、设备冗余、模块冗余,保证系统的稳定性、可靠性。采用先进成熟的安全技术,保障系统网络和数据的安全性。 (三)管理维护高效: 良好的运营管理能力,保障系统在运营中发挥效益;良好的维护保障能力,故障的检测、排除便捷易行。系统采用的软件、硬件产品,应为今后的升级、维

护提供可靠保证,免除客户的后顾之忧。 (四)技术先进成熟: 采用先进成熟主流的技术。采用标准化、通用化的产品。执行国际上通用的标准或协议,选用的产品具有良好的开放性,并提供标准接口,具有高互换性。 (五)前瞻性和扩展性: 充分考虑系统投资的长期效应和系统功能扩展的需要,设计具有前瞻性和发展空间。考虑智能化管理系统的整体集成性,在现有基础上预留系统将来的扩展空间,保证今后增值服务的可靠实施。 (六)投资经济合理: 符合住宅投资规划,经济合理,性价比优越。 四.系统分项说明 视频安防监控系统 按照“严密监管、高效动作”的监管原则,充分运用科学技术和先进手段,通过区域、专业化、网络化、电子化等手段,加强小区的管理,建立智能管理中心,按照小区的地理特点、楼群特点提供分幢设计,包括前端监控设备选型、传输部分设计、控制中心设计、录像和显示设计。 主要在室外主要路口、主要干道、厂区周边、办公楼出入口、走廊、采用200万红外数字型摄像机;监控中心设计显示器、操作台等控制显示及记录保存设备,录像存储时间满足需求。机房配备UPS不间断电源,保证停电两小时监控系统设备正常运行。 门禁管理系统 在办公楼、综合楼出入口以及厂区重要仓库等地设置门禁刷卡系统,限制闲杂人等进出,方便物业管理。 厂区主要出入口设置行人摆闸,管理行人电瓶车进出、 车辆管理系统 系统采用采用近远距离结合方式,方便各小区门口的出入管理,系统中的卡片与门禁系统共用,做到一卡通。车辆管理系统所有的出入口做到网络联网,各厂区出入口车管系统需要图像对比系统以及收费系统以及相应岗亭,图像对比摄
