技术交底记录

编号007

工程名称新村工程三标段交底日期

施工单位分项工程名称卷材防水层交底提要基础底板卷材防水施工技术交底

交底内容:

一、材料要求及准备

1、防水卷材:3mm厚SBS改性沥青防水卷材,低温柔度-18Co,耐高温≥90Co,卷材幅宽为1米,每卷卷材长10米。

2、基层处理剂:采用再生橡胶改性沥青的汽油溶液为基层处理剂。接缝密封材料:采用改性沥青密封材料,用于立面防水卷材收头密封及外墙管根等特殊部位的粘结处理。

3、其他辅助材料:主要是工业汽油,用于粘结剂稀释,机具清洗。

二、主要机具

小平铲,扫帚,汽油喷灯,滚动刷,铁桶,压子,剪刀,钢卷尺,小线绳,粉笔,灭火器

三、作业条件

1、防水基层(基础垫层)检查验收,应达到如下要求(防水基层验收合格,办理隐检后,方可进行下道工序):

1.1基层坚实、有足够强度,表面清洁干燥,无浮土、砂粒等污物;

1.2基层表面应平整、光滑、无松动,对于残留的砂浆或突起物应以铲刀削平,不允许有凹凸不平及起砂现象,阴阳角抹成圆弧形,圆弧半径为:阳角100mm;阴角50mm。基层表面平整度检查:2m靠尺检查,与靠尺最大空隙≤5mm。

1.3基层应干燥,含水率应小于9%,具体检测方法为(参考):用1m2见方的防水卷材覆盖在基层上3-4小时,揭开后卷材后基层表面和卷材覆盖面干燥、无水印则可视基层干燥,可以进行卷材的铺贴。

2、防水卷材合格证、准用证、检验报告、复试报告齐全,材料现场见证取样送检合格。防水施工分包单位资质齐备,现场管理人员和操作人员持证上岗。

防水导墙砌筑完成,表面及导墙表面已抹平压光,符合防水基层要求。

4、防水卷材和配套材料均为易燃材料,集中存放,有专人管理,并准备好6个干粉灭火器,严防火灾发生。

5、做好安全防护:基坑边已用钢管做好围护,并通过验收。

6、做好照明工作:施工照明工作,配备足够灯具。

四、操作工艺

1、工艺流程:

砌筑永久性保护墙→基层处理→基层处理剂涂刷→附加层施工→验收→第一层SBS防水卷材铺贴→验收→第二层SBS防水卷材铺贴→卷材收头粘结、接头密封→验收→防水保护层

2、砌筑保护墙:防水施工前,先沿地下结构外墙周圈砌筑防水保护墙,保护墙材料用页岩砖砌筑,240mm厚,内侧抹灰、压光。要求保护墙顶面标高比基础底板上表面高100mm。保护墙阴阳角抹成半径50mm的圆弧形。

3、基层处理:铺贴卷材前将基层表面的突起物、砂浆、疙瘩等杂物清除,把尘土清理干净。基层干燥,检测方法:将1m2的卷材平铺在找平层上,在中午太阳直射3小时后掀开,找平层覆盖部位与卷材上未见水印即可做防水层施工。

4、基层处理剂涂刷:采用专用基层处理剂,稀释后在基层表面均匀涂刷一遍。涂刷基层处理剂时,要按一个方向进行,厚薄均匀,不漏底、不堆积。待基层处理剂干燥后(干燥4小时,手感不粘),即可

进行阴阳角附加层施工及墙面卷材的施工。

5、铺贴附加层:积水坑、管根、后浇带、阴阳角等部位加铺一层同质卷材附加层,将卷材裁成相应的形状进行点粘(图示见下页),宽度50cm(超过转折处或后浇带250mm)。附加层施工必须粘贴牢固,施工要细心。项目质检员对此部位专门做隐蔽工程检查,并作书面记录。

6、SBS防水卷材铺贴:为保证卷材铺贴质量,方便操作,卷材施工应按工序施工,依次如下:

6.1首先,用小白线和彩色粉弹线分档、确定卷材实际铺贴位置、铺贴间距,应符合有关卷材铺贴技术要求(见第三条“技术质量要求及注意事项”所述)。

6.2然后选择底板西南角一个区范围做样板。经项目验收合格后,进行大面积施工。

6.3按分档位置要求,将改性沥青防水卷材按铺贴长度和弹线尺寸裁剪并卷好备用,操作时将已卷好的卷材端头比齐开始铺的起点,点燃汽油喷灯,烘烤卷材底面与基层交界处,使卷材底面的改性沥青熔化,沿卷材幅宽往返加热,边烘烤边向前滚动卷材,用压辊滚压,排除卷材与基层间的气体,使卷材与基层粘结牢固。要求用力均匀、不窝气,掌握好铺设压边宽度。火焰喷灯与卷材底面的距离控制在300~500mm。卷材铺帖,必须按弹出的分档线进行,减少大面积的接头;

阳角折裁图

折线

裁线

阳角附加层图

2

5

2

5

阳角折式图

阳角成型图

2

5

2

5

卷材阳角裁剪配件

阴角折裁图

裁线

折线

阴角组体图

卷材阴角裁剪配件

电梯坑 、集水坑、塔吊基础 等部位的防水附加层

6.4对于平面与立面相连的卷材(如:永久性保护墙立面卷材),应先铺贴平面部分,然后由下向上满粘铺贴立面卷材,同时注意使卷材紧贴阴、阳角。(形式见下图)

阴角卷材铺贴法

阳角材铺贴法

2-角部加固层1-转折处卷材加固层4-卷材

3-找平层

1

≥100

≥10

>=

600

>=

6

00

全幅宽

1/3幅宽

2/3幅宽

12

43

3

42

6.5永久保护墙上铺贴的卷材,里侧卷材留设600mm 接头长度,外侧卷材留设300mm 接头长度,以与将来外墙立面防水卷材搭接连接。对于该段防水卷材甩头,虚铺于保护墙上平面,并彩条布,上砌两皮红机砖临时保护墙进行保护。

7、热熔封边:加热基层与卷材、卷材与卷材接缝处,观察当卷材的沥青刚刚熔化时,压合至边缘挤出沥青粘牢。大面积的卷材横纵接缝处必须溢出不间断的沥青,宽度2~3mm 为宜。 8、进行第二道防水卷材施工时,上下两层卷材的长边接缝应错开1/3~1/2幅宽,相邻两幅卷材的短边应错开500mm 。且两层卷材不得相互垂直铺贴。

9、 封边及收头:卷材外露接缝、收头部位、管道包裹部位用专用密封膏密封严密。 10、检查验收:卷材施工完毕,经施工队自检合格后,报项目部质检验收。完后,交结构队进行下道工序。 1、技术要求

1.1底板防水卷材铺贴方向选用东西方向(即卷材长边在底板的长边方向上)。

1.2卷材铺贴施工顺序为:先做附加层加强层;再做电梯坑、集水坑、塔吊基础、保护墙立面等部位卷材防水层,并将接头引至坑上口距离坑边不小于600mm 或距离保护墙边不小于600mm 的平面位置;然后再做底板平面防水层;最后进行封边处理。

1.3铺贴卷材严禁在雨天、雪天施工;五级风及其以上时不得施工;热熔法施工气温不低于-10℃。 1.4铺贴时应展平压实,卷材与基面和各层卷材间必须粘贴紧密。

1.5搭接要求:相邻卷材的短边搭接不小于10cm,长边搭接不小于10cm,如下图所示。

长边搭接

度>300

100

900

1000

100

100

100

1.6本工程采用双层卷材,上下两层的长边接缝应错开1/3~1/2幅宽,相邻两幅的短边接缝应彼此错开500mm,且两层卷材不得相互垂直铺贴。

1.7铺设规定:卷材铺贴时沿长方向进行,两层卷材必须平行铺贴,禁止垂直铺贴,铺贴时先平面后立面,交接处应交叉搭接。如接槎赶在导墙、集水坑等转角附近,卷材接缝留在平面上,并距离立面≥60cm。

1.8附加层:阴阳角、施工缝等部位必须增加一层附加层,附加层宽度为50cm。注意:当底板外边与外墙不在同一平面时,应在导墙上底板上阳角处贴附加层。

1.9基础底板后浇带防水层做法:

1.10外墙防水卷材甩茬、接茬做法(见下页):

2、保证项目

2.1卷材防水层所用SBS防水卷材及主要配套材料必须符合设计要求。

2.2卷材防水层及其转角处、变形缝、穿墙管道等细部做法均须符合设计要求。

3、基本项目

3.1基层应牢固、平整,无空鼓、起砂,阴阳角应成弧形或钝角。

3.2卷材防水层接缝应粘结牢固,密封严密,不得有皱折、翘边和鼓泡等缺陷。

侧墙卷材防水层的保护层与防水层应粘结牢固,结合紧密、厚度均匀一致。

3.4卷材搭接宽度的允许偏差为-10mm。

3.5基层处理剂涂刷应均匀,不得有漏刷、透底和麻点现象。

3.6防水卷材铺附加层的宽度应符合规范要求;分层的接头搭接宽度应符合规范的规定,接头应嵌牢固。

4、注意事项

4.1、卷材搭接不良:接头搭接形式以及长边、短边的搭接宽度偏小,接头处的粘结不密实,接槎损坏、空鼓;施工操作中要按程序弹标准线,使与卷材规格相符,操作中齐线铺贴,使卷材搭接长边100mm,短边100mm。

4.2、防水层空鼓:贴卷材的基层潮湿,不平整、不干净,产生基层与卷材间窝气、空鼓;铺设时排气不彻底,窝住空气,也可使卷材间空鼓。施工时基层要干燥,卷材铺设要均匀压实。

4.3、管根处粘贴不良:清理不干净、裁剪卷材与根部形状不符、压边不实造成粘贴不良;施工时清理要彻底干净,注意操作,要将卷材压实,不得有张嘴、翘边、折皱等现象。

4.4、渗漏:转角、管根、变形缝处不易操作而渗漏。施工时附加层要仔细操作;保护好接茬卷材,搭接要满足宽度要求,保证特殊部位的施工质量。

六、成品保护

1、卷材防水层铺贴完毕后,要及时做好保护层,防止结构施工碰损防水层;

2、卷材平面防水层施工,不得在防水层上放置材料及作为施工运输车道。

3、在浇筑细石混凝土保护层以前的整个施工过程中,不允许穿带钉鞋的人员进入施工现场,以免损坏防水层。

3、浇筑细石混凝土保护层时,砼运输用塔吊或小推车,施工时不得用铁锹,砼铺摊用木耙子。

4、保护层施工若需要用手推车运输砼,则手推车支脚必须用编织带或卷材包裹,防止损坏防水层。

若发现防水层遭损坏,必须及时修复后,方可浇筑保护层。

七、职业安全健康及环保措施

1、职业安全健康

1.1操作人员必须持证上岗。

1.2施工人员进场后,作业前统一进行安全教育,提高施工队管理人员和工人的安全意识。

1.3进入现场必须戴安全帽。

1.4现场应有安全管理人员巡视,发现安全隐患及时清除。

1.5施工用的材料和辅助材料多为易燃物质,存放仓库及现场必须通风良好和严禁烟火,备有充足的

2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。

屋面卷材防水施工技术交底大全

屋面卷材防水施工技术交底 交底容: 一、材料要求 1、SBS改性沥青防水卷材,采用两层(3mm+3mm)厚SBS(聚酯胎,低温柔度-25度)。 2、汽油、二甲苯等:用于喷灯、清洗工具。 3、橡胶沥青嵌缝膏:用于特殊部位、管根等处的嵌固密封; 二、主要机具 小平铲、钢线刷、滚刷、橡皮刮板、汽油喷灯等,由施工队准备。 三、作业条件: 1、基层必须牢固,无松动现象;表面应平整、牢固、干燥;阴阳角处均应做成圆弧形(半径50mm)。 2、每部位屋面施工时待屋面女儿墙、机房、水箱间伸出屋面的设备、水暖管道安设完毕,设备基础、出屋面的通风道等施工完毕后进行屋面防水工程的施工。 3、防水施工用材料均为易燃物,必须准备好相应的消防器材,作业面设置灭火器,并派专人看火。 4、施工前认真审核图纸,熟悉防水工程施工方案,并进行技术交底。 5、地下防水工程必须由专业队施工,操作人员持证上岗

6、铺贴防水层的基层必须按设计施工完毕,并经养护后干燥,含水率不大于9%;基层应平整、牢固,不空鼓、不起砂。 四、操作工艺 1、防水工艺流程:基层处理→刷冷底子油→附加层施工→铺第一层防水卷材→热熔封边→验收→铺第二层防水卷材 →验收→蓄水试验→验收 2、基层处理: 2.1基层的凹槽缺陷用1:2.5水泥砂浆找平,达到表面光滑平顺。2.2出屋面的管根、阴阳角等部位用1:2.5水泥砂浆抹出半径不小于50mm的圆弧角,注意管道连续 集中处,管与管之间的管根也要处理到位,防止遗漏。 2.3铺贴卷材前将基层表面的突起物、砂浆、疙瘩等杂物清除,把尘土清理干净。基层干燥,含水率不大于9%,检测方法:将1m*1m见方的同质卷材平铺在防水基层上,在中午太阳直射3小时后掀开,基层覆盖部位与卷材上未见水印即可做防水层施工。 3、刷冷底子油:冷底子油均匀涂刷一遍,要求涂刷均匀一致,不得漏涂。冷底子油干燥后方可进行下道工序。 4、弹红粉线:按卷材宽幅拉通线将卷材敷设基准线弹出。 5、附加层施工:所有的阴阳角、套管管根、突出屋面的烟风道、雨水口、水落管、预埋件等处必须有附加层,附加层宽度不小于500mm,两边均匀搭接250mm,要求进行满粘;

屋面防水技术交底样本

1.设计要求 : 屋面防水等级为一级, 两道设防。防水材料为SBS两层( 4+3mm) 。 2.施工准备 2.1.材料要求 ( 1) 高聚物改性沥青防水卷材的外观质量应符合要求。 高聚物改性沥青防水卷材的外观质量要求 ( 2) 卷材应有出厂合格证、检测报告及现场抽样复验报告。同一品种、规格的卷材, 抽样数量: 大于1000卷抽取5卷; 500~1000卷抽取4卷; 100~499卷抽取3卷; 小于100卷抽取2卷。 ( 3) 高聚物改性卷材的粘结剥离强度不得小于8N/10mm。 2.2.主要机具 改性沥青防水卷材热熔施工机具 2.3.作业条件 ( 1) 上道工序防水基层已经完工, 并经过验收; ( 2) 基层表面应平整、牢固、不得有起砂、空鼓等缺陷。 ( 3) 找平层与突起物相连接的阴、阳角, 应抹成均匀光滑的圆角。 ( 4) 基层表面应洁净, 根据不同防水材料对基层的含水率要求( 见产品说明书) , 合理

控制基层含水率。 3 工艺流程 防水卷材热熔法工艺流程图 ( 1) 基层清理 1) 基层必须牢固, 无松动、起砂等缺陷。基层表面平整洁净、均匀一致。 2) 必须将突出基层表面的异物、砂浆疙瘩等铲除, 并将尘土杂物清除干净, 最好用高压空气进行清理。阴阳角、管道根部等处更应仔细清理, 若有油污、铁锈等, 应以砂纸、钢丝刷、溶剂等予以清除干净。 3) 起砂、起皮、麻面处理方法: 清除浮砂、浮浆至干净; 涂刮一道聚合物水泥浆1~2mm; 抹聚合物水泥砂浆5mm~10mm。 4) 突出基层面结构的交接处、基层的转角处, 均做成半径≥20mm的圆弧( 改性沥青防水卷材时, 半径≥50mm) ; 内部排水的水落口周围应做成略低的凹坑。 5) 根据不同防水材料对基层含水率的要求( 见产品说明书) , 合理干燥基层。 ( 2) 涂布基层处理剂 1) 基层处理剂必须与卷材及胶粘剂的材性相容; 2) 先用油漆刷对节点、周边、转角、管道根部等复杂部位均匀涂刷一遍; 再用长把

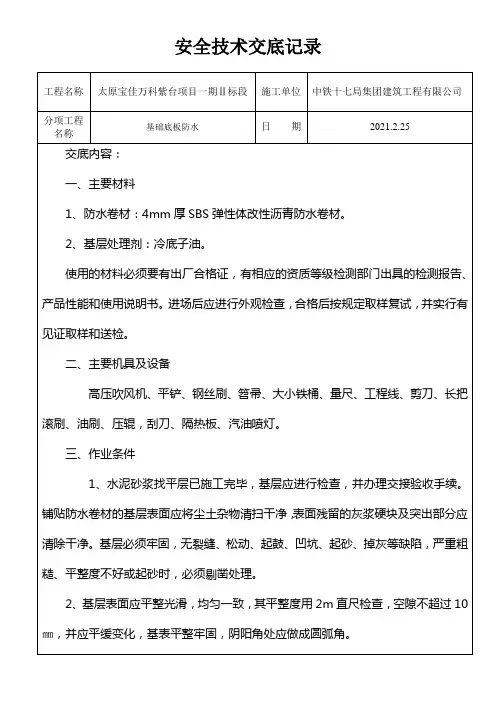

卷材防水安全技术交底

安全技术交底记录TJ1.5 工程名称 阳光100A2地块 施工班组 交底部位 27#底板卷材防水 工序名称 卷材防水 一:材料准备: 1.进场防水材料必须符合要求规定的品种规格和相应的质量标准。必须有产品质量认证书,出厂合格证,质量检测报告。材料进场必须进行复试检测,检测的技术性能必须符合标准规定和设计要求,不合格材料不得施工。 2.材料存放:材料必须密封储存于阴凉干燥处,温度不得低于5℃。严禁与水接触,存料与施工现场严禁烟火。防水卷材存放在库房内应堆码整齐,不要长时间将卷材放置在露天下,不得抛甩卷材和直立卷材抛在地面,负温下加盖保温草帘。 3.材料运输:运输中严防日光曝晒,勿接近热源及火源,须防止碰撞,保持包装完整无损。 4.防水卷材、涂料层处理剂进场后要分类设专门库房存放。存放地点要有明显标牌并设置消防器材。 二、防水基层要求及作业条件 1、基层应坚实、干燥、平整、无灰尘、无油污,凹凸不平和裂缝处应用聚合物砂浆补平,施工前清理、清扫干净,必要时用吸尘器或高压吹尘机吹净; 2、平立面交接处、转折处、阴阳角、管根等均应做成均匀一致、平整光滑的圆角,圆弧半径不小于50mm; 3、出基层的构件安装完毕后方可进行防水施工; 4、施工现场安全防护设施齐全,按规定放置消防器材; 5、基层应会同监理工程师验收合格后方可进行防水的施工。 三、防水施工工艺 施工工艺流程:在基层上涂刷基层处理剂→专用附加层及细部节点处理→大面铺贴自粘卷材→搭接缝粘结(不去除上层顶面隔离膜)→质量验收 施工过程中注意的操作要点如下: (1)涂刷基层处理剂:仅在几何尺寸变化的细部、周边、拐角处和在需要定位粘结的部位涂刷基层处理剂,涂刷应均匀一致,不得有漏涂,基层处理参考用量为0.2kg/㎡;待基层处

基础防水卷材施工技术交底教学提纲

基础防水卷材施工技 术交底

一、材料要求 本工程采用SBS II PY PE PE3+4(双层)防水卷材。SBS防水卷材的质量、技术性能必须符合设计要求和施工验收规范的规定,并有出厂合格证及试验报告。防水卷材运到施工现场后,进行抽样检测,每100卷抽2组,101~499卷抽3组,500~999卷抽组4组,≥1000卷抽5组,作外观检查,然后抽最轻的一卷作物理性能检查。合格的防水材料方可使用。 二、主要机具 铁锹、扫帚、墩布、手锤、吹尘器、剪刀、刮板、滚刷、汽油喷灯、单头热熔喷枪等。 三、操作工艺 (一)工艺流程: (二)清理基层。 清理基层时要有专人负责,在涂刷基层处理剂之前,必须将防水基层彻底打扫干净,清除一切杂物,棱角处的尘土用吹尘器吹净,并随时保持清洁。 (三)涂刷基层处理剂。 在打扫干净的基层上涂刷基层处理剂,要求薄厚均匀一致,小面积或阴阳角等细部不易滚刷的部位,要用毛刷蘸基层处理剂认真涂刷,不得有麻点、漏刷等缺陷,切勿反复涂刷。 (四)铺贴附加层。 地下室底板的积水坑、电梯井等阴阳角、管子根、变形缝等薄弱部位要铺贴与卷材相同的附加层,宽度不小于500mm,以满粘法施工,底板垫层混凝土平面上的卷材和变形缝等可空铺点粘或条粘法施工。从底面折向立面的卷材与永久性保护墙的接触部位,应采用空铺法,附加层也应空铺。 (五)铺贴卷材。 在己凉干的基层处理剂的基面上,弹好基准线,以热熔法粘结大面积地铺贴卷材;用汽油喷灯或火焰加热器烘烤卷材底面和基层表面,使卷材底面的沥青熔化,边

烘烤边向前滚铺卷材,随后用压辊滚压,挤出卷材与基层之间的空气,使其与基层粘结牢固。注意喷灯火焰与基层、卷材之间的距离,其烘烤温度和时间以使沥青层呈融溶状态为度,不得过分加热避免烧穿卷材。 (六)地下室底板与卷材可用满粘法、条粘法或空铺法施工。但卷材与卷材之间必须满粘法施工,防水卷材与立墙基层也必须满粘法施工,而且粘结得越牢固越好,防止卷材下滑或脱落。 (七)卷材的搭接。 1 防水卷材短边和长边搭接宽度均不应小于100mm。采用双层卷材时,上下两层和相邻两幅卷材的接缝应错开1/3~1/2幅宽,且两层卷材不得相互垂直铺贴。 2 同一层相邻两幅卷材的横向接缝,应彼此错开1500mm以上,避免接缝部位集中。 地下室的立面与平面的转角处,卷材的接缝应留在底板的平面上,距离立面应不小于600mm。 (八)采用外防外贴法铺贴卷材防水层时,应符合下列规定: 1 地下室铺贴卷材应先铺平面,后铺立面,交接处应交叉搭接。但对永久性保护墙孔临时保护墙来说应和外层内贴法一样先贴立面,拐入平面600再铺平面。 2 临时性保护墙应用白灰砂浆砌筑,内表面应用白灰砂浆抹找平层,并刷石灰浆。 3 从地下室底板折向立面的卷材与永久性保护墙的接触部位,应采用空铺法施工。与临时性保护墙接触的部位,应临时贴附在该墙上,卷材铺好后,其顶端应临时固定。 4 待混凝土外墙板浇筑后,拆除临时保护墙,将贴在临时保护墙上的接茬部位卷材表面清理干净,如防水卷材有局部破损,应及时进行修补。卷材接茬的搭接长度为150mm。当使用两层卷材时,卷材交错茬接缝,上层卷材应盖过下层卷材。 高聚物改性沥青防水卷材的甩茬、接茬做法见图。

防水卷材施工技术交底

防水卷材施工技术交底 Prepared on 22 November 2020

防水卷材施工技术交底 1、防水工程施工前,应对基层进行检查,发现薄弱环节先行处理,经隐蔽验收符合规范要求后方可进行防水层施工 2、本工程采用热熔铺贴法施工,在干燥的基层上涂刷SBS改性沥青防水卷材冷底子油。 3、涂刷冷底子油要薄而均匀,不得有空白、麻点、气泡,涂刷时间一般在铺卷材前1~2d进行,使油层干燥而又不沾染灰尘。也可在涂刷6h后铺贴卷材(以不粘脚为好)。 4、首先铺贴附加层,再铺贴4厚、3厚二道SBS卷材(4厚在上面)。在屋面泛水的阴角部位、变形缝墙角、排气洞口与伸出屋面管道等部位先作好附加层,附加一层较薄的卷材,也可以涂刷涂料作为附加层。附加层施工完毕,要经工序检验与监理工程师验收。 5、卷材铺贴工艺。先把卷材按位摆正,点燃喷灯(喷灯距卷材左右),用喷灯加热卷材和基层,待卷材表面熔化后,即向前滚铺,加热要均匀,滚压时不要卷入空气和异物,要求压实、压平。在卷材还未冷却前,用抹子把边封好,再用喷灯均匀细致地把接缝封好。特别注意边沿和复杂部位,以防翘边。 6、防水层施工时,应先作好节点,附加层和屋面排水比较集中部位的处理,然后由屋面最低标高向上施工,铺贴天沟卷材时,宜顺天沟减少搭接,平行于屋脊铺贴。

7、铺贴在水落管口处的卷材应采用相应的剪裁铺贴法贴入杯口。 8、卷材与基层的粘结方法采用满粘法。在屋面拐角、天沟、落水口、屋脊卷材搭接、收头等节点部位、必须仔细铺平、贴紧、压实、收头牢靠。铺贴卷材应采用搭接法,相邻两幅卷材的搭结缝均应错开,各层卷材的搭接长度,长边不小于100mm,短边不小于150mm,搭接缝应顺流水方向搭接。 9、SBS防水卷材采用专用胶粘剂,卷材铺贴后,应立即用滚筒和刮板滚平刮实,排除基层与卷材间空气,并消除皱折。 10、伸出屋面的管道四周,防水收头处应用金属箍箍紧,并用密封材料封严,水落口应设球型网罩或铁栅罩。 11、电机机座顶部满铺SBS,女儿墙、封井、烟道施工致线条底部,无线条的女儿墙SBS施工致顶部铺在顶部的宽度不少于100mm,排气管、套管、消防支架等部位上返250mm 。 技术负责人:交底人:接受人:

高分子防水卷材技术交底

一、施工准备 (一)作业条件 1、施工前审核图纸,编制防水工程施工方案;屋面防水工程必须由具备相应资质等级的专 业施工队施工,作业人员须持证上岗。 2、找平层施工完毕,并经养护、干燥,含水率不大于9%。 3、找平层坡度应符合设计要求,不得有空鼓、开裂、起砂、脱皮等缺陷。 4、各种阴阳角、管根抹圆角。 5、立面上卷最小高度要保证≥250mm。 6、做好挑沿、女儿墙、人孔、沉降缝等防腐木砖;沉降缝顶要做坡以利于铁皮封盖。 7、下水口的位置、出墙距离不能影响雨漏斗的安装,不能与各楼层的通气孔、空调孔紧贴。 8、安全防护到位并经安全员验收,备好卷材及配套材料,存放和操作应远离火源.防止发生 事故。 9、出屋面的各种管道、避雷设施施工完毕,会同专业技术负责人、相关工长、质检员进行 工序交接检查,合格后填写相应检查、验收表格,方可进行防水层的施工。 10、如屋面找平层和保温层干燥有困难,可与设计单位洽商,采用排气屋面,屋面有保温层时, 在找平层上留排气槽;采用花粘、条粘、空铺第一层卷材或第一层为打孔卷材,便于基层 排出水分。 11、排气道要纵横贯通,不得堵塞,留出排气孔应与大气连通,其数量应根据基层潮湿程度和 屋面构造情况确定,排气道问距宜为6m,以36m2留一孔为宜,并要做好防水处理;采用花 粘、条粘、空铺或第一层打孔卷材时,在檐口、屋脊和屋面的转角处特殊部位,至少应有 80cm宽的卷材满涂CⅩ一404牢固贴在基层上。 (二)材料及要求 1、规格、材质:满足设计要求。 2、防水卷材:聚乙烯丙纶复合防水卷材。必须有出厂质量合格证,有相应资质等级检测部门 出具的检测报告、产品性能和使用说明书;进场后应进行外观检查,合格后按规定取样复 试,并实行有见证取样和送检。 3、底胶:聚氨酷底胶(相当于冷底子油)分甲、乙两组份,甲为黄褐色胶体,乙为黑色胶体。 4、CX一404胶:用于基层及卷材粘结,为黄色混浊胶体。 5、聚氨酷涂膜材料;用于处理接缝、增补、密封处理.分甲、乙组份。 6、基括结剂:用于卷材接缝,分A、B两组份,A为黄浊胶体,B为黑色胶体。 7、聚氨酯嵌缝膏:用于密封卷材收头部位,分甲、乙组份。 8、二甲苯或乙酸乙酯:用于稀释或清洗工具。 (三)施工机具 电动搅拌器、高压吹风机、铁辊、手持压滚、压子、小平铲、铁桶、汽油喷灯、剪刀、钢卷尺、笤帚、小线、粉笔、红土粉等。 二、质量要求 质量要求符合《屋面工程质量验收规范》(GB50207-2002)的规定。

卷材防水技术交底

工程名称xx项目交底部位卷材防水 工程编号A-0-0 日期2017/00/00 交底内容: 一、施工准备: 1、施工材料:水泥基渗透结晶防水涂料、聚氨酯防水涂料、1.2厚PMH3040(HDPE)高密度聚乙烯自粘胶膜防水卷材、1.5厚SAM-921自粘聚合物改性沥青防水卷材。 2、施工器具:混凝土标准砖、水泥、吹风机、水平压辊、小平铲、扫帚、卷尺、剪刀、弹线盒、毛刷、汽油喷灯、消防器材等。 3、技术准备;施工前必须熟悉图纸,明确每一个结构面上所使用的防水材料及具体施工步骤。本工程筏板基础下为PMH3040自粘防水卷材,基础侧面为PMH3040自粘防水卷材+SAM921自粘聚合物改性沥青防水卷。 二、桩头处理: 1、基层应坚实、干燥、平整、无灰尘、无油污,凹凸不平和裂缝处应用聚合物砂浆补平,施工前清理、清扫干净,必要时用吸尘器或高压吹尘机吹净。 2、桩芯钢筋与混凝土交接点采用密封膏密封。桩头顶面和侧面裸露处涂刷水泥基渗透结晶防水涂料、并延伸到结构底板垫层300mm处。 3、在渗透结晶上涂刷1.5厚聚氨酯防水涂料,桩头处要粘接严密。刷1.5厚聚氨酯防水涂料前10分钟内需浇水湿润,但涂刷时不得有明水。 4、桩头用1.2厚PMH3040(HDPE)高密度聚乙烯自粘胶膜防水卷材做防水,要用专用胶带与桩头粘接严密。 三、防水导墙施工: 1、防水导墙为20厚砖墙,采用混凝土标准砖砌筑,一顺一丁砌筑法。 2、防水导墙沿高度比基础底板顶高出300mm。 3、导墙从垫层上皮起砌筑,砌筑时层层挂线,当几个人共使用一根通线,中间应设几个支线点,小线要拉紧,每层砖都要穿线看平,使平直通顺。 4、砌砖采用一铲灰、一块砖、一挤揉的“三一”砌砖法,即满铺、满挤操作法。砌砖一定要跟线,“上跟线,下跟棱,左右相邻要对平”。水平灰缝和竖向灰缝厚在8-10mm之间。

防水卷材技术交底大全

高聚物改性沥青卷材防水层 一、材料要求 (一)本工程设计要求为高聚物改牲沥青防水卷材,主要是以苯乙烯一丁二烯一苯乙烯,简称为SBS (二)材料的规格。 1 规格: 幅宽:l000mm。 厚度:3mm和4 mm两种。 面积:每卷为10。 2 物理力学性能应符合下表的规定。 物理力学性能 序号 胎基PY G 型号II 1 可溶物含量 g/m2≥3mm 2100 4mm 2900 2 不透水性 压力,Mpa≥0.3 保持时间,min≥30 3 耐热度,℃,h,> 105(130) 无滑动、流淌、滴落 4 拉力,N/50mm≥纵向 800 500 横向300 5 最大拉力时延伸率 %≥纵向 40 —横向 6 低温柔度℃ -25(-15) 无裂纹

二、主要机具 1 清理基层的施工工具铁锹、扫帚、墩布、手锤、钢凿、油开刀、吹尘器等; 2 铺贴卷材的施工工具:剪刀、弹线盒、卷尺、刮板、滚刷、毛刷、压辊、铁抹子等; 3 热熔专用机具:汽油喷灯、单头或多头号热熔喷枪等。 三、作业条件 1 防水基层表面应平整光滑,达到设计强度,不得有空鼓、开裂、起砂、脱皮等缺陷。 2 基层表面如有残留的砂浆硬块及突出部分,应铲除干净;阴、阳角,管子根等部位应抹成圆弧或钝角,并将尘土、杂物清扫干净。 3 穿过地面或墙面的予埋管件、变形缝、后浇带等处必须符合设计和规范的规定。在铺贴防水卷材前应进行隐蔽工程检查验收。 4 当采用外防外贴法施工时,应在需要铺贴立面防水卷材的外侧底部,按施工方案要求,先砌筑好永久保护墙和临时性保护墙,并有水泥砂浆抹好找平的防水基层。 5 当采用外防内贴法施工时,应在需要铺贴立面防水卷材的外侧,按设计要求砌筑永久性保护墙,

基础丙纶卷材防水施工技术交底

基础丙纶卷材防水施工技术交底 一、图纸要求: 根据图纸进行施工。 1 .工艺流程 处理基层——配制水泥防水粘结料——细部构造处理——涂刷聚合物水泥防水粘结料——粘贴防水卷材 2.操作要点 (1)清理基层: 在验收合格的防水基层上打扫干净,基层应坚硬平整,无颗 粒起砂、起皮、开裂等现象。 (2)配制聚合物水泥防水胶粘料。 (3)涂刷聚合物水泥防水胶粘料:根据施工面积大小,将配制好的胶粘料倒在防水基层上,用刮板刮平,或用滚刷涂刷平整,要求薄厚均匀一致,无露底、无堆积。一般厚度应不小于1.3mm。 (4) 粘贴防水卷材:根据设计要求,1.5厚聚乙烯丙纶防水卷材做1层。做法是在1. 3mm厚的粘结料上铺贴一层1.5mm厚的卷材。卷材搭接宽度长边100mm,短边120mm。两层长边错开≥1/3幅宽。 (5)搭接边处理:卷材的长短搭接边均应挤出水泥防水胶粘料,并应涂抹同样的胶粘料封边处理。 (6)养护:做完的防水层,应喷水养护,超过施工温度,平面可铺盖编织被或草帘子等,夏季采取降温措施。 (3)地下室的积水坑或电梯井,须保证池边阴阳角附加层卷材的粘贴质量,卷材满粘法铺贴应无空鼓、不翘边。 (4)阴阳角附加层做法①阳角附加层 第一层先剪裁500mm宽卷材长度按现场实际确定,做墙体(立面)与底板(平面)的阳角附加层。粘贴在墙根两侧,立面、平面各粘250mm。 第二层主防水层,将平面交接处的卷材向上翻至立面大于250mm(也可根据实际要求定)。 六.成品保护及注意事项 1 .成品保护 (1)现场施工人员要严格保护已做好的卷材防水层,防止人为损坏。 (2) 刚做完的防水层,禁止行人踩踏,不得在防水层上堆集材料而造成压碰。 (3)喷水养护不得过早,不宜用高压水冲刷。 2 .注意事项 (1)防水作业人员必须严格遵守施工现场各项安全规章制度,严格按操作规程施工。 (2)使用电动搅拌器等电气设备时,应选用有安全开关的变电箱,使用前应先试运转,确定无误后,方可进行作业。 (3)防水作业人员施工完毕,应做到工完、料净、现场清。经检查无渗漏后再撤离施工现场。 七.卷材防水层的质量验收: 1检查数量:按铺贴卷材面积每100m2抽查一处,但总数不少于三处。 2防水卷材应有出厂合格证、试验报告以及现场取样复检的试验报告。 3卷材之间以及防水层与基层之间,必须粘贴牢固,所有采用满粘和条粘工艺,

SBS卷材防水收口施工技术交底

审核人 交底人 工程名称 分部工程名称 施工单位 技术交底记录 (表 C2-5) 防水工程 分项工程名称 交底内容: 交底日期 接受交底人

1.本表由施工单位填写、交底单位与接受交底单位各保存一份。

2.当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。 交底内容: 、施工概况 本交底针对顶板楼梯间、电梯井及桥梁墩柱 SBS 改性沥青防水卷材收口,其中楼 梯间5个、电梯井6个、桥梁墩柱66个,收口 SBS 改性沥青防水卷材防水层采用3+4mm 双层铺设,防水卷材收口位置采用聚氨酯密封胶密封,混凝土包封采用 C20混凝土 ,主 要 对收口的质量及混凝土包封质量控制。 、主要施工机具及材料 (1)主要施工机具:切割机、打磨机、电镐、喷灯、搅拌桶、毛刷、长柄滚刷、笤帚、 锤子、消防器材等。 (2)主要施工材料:3mm ? SBS 改性沥青防水卷材、4mm ? SBS 改性沥青防水卷材、 3cm 厚XPS 挤塑式聚苯乙烯隔热保温板、防水砂浆、不锈钢抱箍、聚氨酯密封胶、 C20 混凝土、水泥钉等 三、作业条件 防水基面已经按要求处理到位; 四、施工方法及技术要求 工程名称 分部工程名称 施工单位 技术交底记录 (表 C2-5) 防水工程 分项工程名称 SBS 卷材防水施工 交底日期 (1) 进场的各种防水材料都已经取样检验,并检验合格; (3) 持有上岗工作证的防水施工人员已经进场; 编号

测量放线 施工前由测量人员根据货运通道高程放出楼梯间、电梯井及桥梁墩柱防水收口高 程控制线,楼梯间出地面结构防水收口为南北侧 60混凝土墙顶面下10cm 位置,电梯 井出地面结构防水收口位置为电梯门洞(高程)下 10cm 位置,桥梁墩柱收口位置为高 出该位 置货运通道路面标高10cm 。 混凝土开槽 根据测量人员放出的高程控制线,在楼梯电梯周围货运通道二灰面开挖宽 =40cm*60cm 的槽,清理出防水接头,然后使用切割机按图 4-1所示开出深,高5cm 的 槽, 凿除完后将槽内清理干净,并将槽下口阳角位置打磨圆顺。 基面处理 防水施工前,基面应坚实、平整、圆顺、清洁。阳角部位使用打磨机打磨圆顺, 也可使用切割机切割成45度斜角。墙面大面积凹凸不平的位置使用砂浆找平。 防水卷材收口及混凝土包封 桥梁墩柱 ① 桥梁墩柱防水收口采用 SBS 改性沥青防水卷材3+4mm 双层铺设。铺设时根据测 量人员所放高程控制线铺设,防水卷材之间采用满粘法铺设,搭接宽度为100mm 要求搭 接部位严密可靠、不透水,防水卷材边缘搭接位置需粘接牢实并挤出油。铺设完成后, 图4-1楼梯间及电梯井防水开槽尺寸示意图 HNi I

基础SBS防水卷材技术交底

鲁JJ-005工程名称国山花园7#楼施工单位山东泰山普惠建工有限公司交底部位基础防水工序名称基础垫层SBS防水卷材工程 交底提要:基础防水工程的相关材料、机具准备、质量要求及施工工艺。 交底日期:2011.4.8 交底内容: 基础弹性体(SBS)改性沥青卷材防水层工程 一、准备施工 (一)作业条件 1、找平层施工完毕,并经养护、干燥,含水率不大于9%。 2、找平层坡度应符合设计要求,不得有空鼓、开裂、起砂、脱皮等缺陷。 3、各种阴阳角抹圆角。 4、立面上卷最小高度要保证≥250mm。 5、作业人员应持证上岗。 6、安全防护到位并经安全员验收,准备好卷材及配套材料,存放和操作应远离火源,防止发生 事故。 7、工长、质检员进行交接验收,合格后填写交接验收记录表,这样就可以进行防水层的施工, 否则不可施工。 (二)材料及要求 1、规格、材质:满足设计要求。 2、材料:要经有关部门认证许可并有出厂合格证。 3、见证取样:防水卷材及配套材料运至施工现场后,会同监理、建设单位一起按照实验要求取 样,然后一起送见证实验室,实验合格方准使用。 4、弹性体(SBS)改性沥青防水卷材:是合成高分子聚合物改性沥青油毡。 5、配套材料: 1、氯丁橡胶沥青胶粘剂,氯丁橡胶加入沥青及溶剂配制而成的黑色液体。用于油毡接缝的 粘结。 2、橡胶沥青乳液:用于卷材粘结。 3、橡胶沥青嵌缝膏:用于特殊部位、变形缝等处的嵌固密封。 4、汽油、二甲苯等:用于清洗工具及污染部位。 (三)主要机具 高压吹风机、自动热风焊接机、铁抹子、滚动刷、汽油喷灯、剪刀、钢卷尺、笤帚、小线、粉 笔、红土粉。 二、质量要求 (一)主控工程 1、卷材防水层所用卷材及其配套材料,必须符合设计要求。 2、卷材防水层不得有渗漏或积水现象。 (二)一般工程 1、卷材防水层的搭接缝应粘(焊)结牢固,密封严密,不得有皱折、翘边和鼓泡等缺陷。 2、刚性保护层的分格缝留置应符合设计要求。 3、卷材铺贴方向应正确,卷材搭接宽度的允许偏差为-10mm。 三、工艺流程(热熔法施工) 基层清理——涂刷基层处理剂——铺贴附加层——热熔铺贴卷材——热熔封边——做保护 层。 四、操作工艺 (一)清理基层 1、基层清理:施工前将验收合格的基层清理干净。 2、涂刷基层处理剂:弹性体改性沥青卷材施工,按产品说明书配套使用,基层处理剂是将 氯丁橡胶沥青胶粘剂加入工业汽油稀释,搅拌均匀,用长把滚刷均匀涂刷于基层表面上,常温经 过4小时后,开始铺贴卷材。 (二)附加层施工 铺贴附加层:阴阳角部位加铺一层卷材。按规范及设计要求将卷材裁成相应的形状进行铺

卷材防水技术交底

卷材防水技术交底-标准化文件发布号:(9456-EUATWK-MWUB-WUNN-INNUL-DDQTY-KII

工程编号A-0-0 日期2017/00/00 交底内容: 一、施工准备: 1、施工材料:水泥基渗透结晶防水涂料、聚氨酯防水涂料、1.2厚PMH3040(HDPE)高密度聚乙烯自粘胶膜防水卷材、1.5厚SAM-921自粘聚合物改性沥青防水卷材。 2、施工器具:混凝土标准砖、水泥、吹风机、水平压辊、小平铲、扫帚、卷尺、剪刀、弹线盒、毛刷、汽油喷灯、消防器材等。 3、技术准备;施工前必须熟悉图纸,明确每一个结构面上所使用的防水材料及具体施工步骤。本工程筏板基础下为PMH3040自粘防水卷材,基础侧面为PMH3040自粘防水卷材 +SAM921自粘聚合物改性沥青防水卷。 二、桩头处理: 1、基层应坚实、干燥、平整、无灰尘、无油污,凹凸不平和裂缝处应用聚合物砂浆补平,施工前清理、清扫干净,必要时用吸尘器或高压吹尘机吹净。 2、桩芯钢筋与混凝土交接点采用密封膏密封。桩头顶面和侧面裸露处涂刷水泥基渗透结晶防水涂料、并延伸到结构底板垫层300mm处。 3、在渗透结晶上涂刷1.5厚聚氨酯防水涂料,桩头处要粘接严密。刷1.5厚聚氨酯防水涂料前10分钟内需浇水湿润,但涂刷时不得有明水。 4、桩头用1.2厚PMH3040(HDPE)高密度聚乙烯自粘胶膜防水卷材做防水,要用专用胶带与桩头粘接严密。 三、防水导墙施工: 1、防水导墙为20厚砖墙,采用混凝土标准砖砌筑,一顺一丁砌筑法。 2、防水导墙沿高度比基础底板顶高出300mm。 3、导墙从垫层上皮起砌筑,砌筑时层层挂线,当几个人共使用一根通线,中间应设几个支线点,小线要拉紧,每层砖都要穿线看平,使平直通顺。 4、砌砖采用一铲灰、一块砖、一挤揉的“三一”砌砖法,即满铺、满挤操作法。砌砖一定要跟线,“上跟线,下跟棱,左右相邻要对平”。水平灰缝和竖向灰缝厚在8-10mm之间。 5、防水导墙内侧及顶部用20厚1:2.5水泥砂浆抹平压光,阳角阳抹成半径50㎜圆弧

SBS防水卷材施工技术交底

SBS防水卷材施工技术交底 一·施工机具:汽油喷灯(3.5升),滑轮,铁棍,刷子,铁铲,压子,剪刀,卷尺,扫帚,灭火器等。 二·基层处理:基层砼垫层或水泥砂浆找平层。基层必须坚实平整,不能有松动.起鼓.面层凸起或粗糙不平等现象。否则必须进行处理。 三·基层必须干燥,含水率要求在8%以内,测试时在基层表面平铺一块卷材,经3~5小时后,如其下表面基本无水珠时即可施工。四·在施工前要认真清扫表面上残留的水泥砂浆残渣.灰尘及杂物,然后涂刷底油。要求涂刷均匀一致,一次涂好,干燥8h以上(以气温而定,不粘脚为宜),一般每平方用量0.2~0.3kg 五·复杂部位处理:阴阳角部位应做成八字形。对女儿墙.管根.烟道.抽气孔及落水口.伸缩缝.阴阳角等部位均应做附加层。一般宽300mm。 六·卷材铺贴:铺贴卷材前,要量好要施工的防水面积。然后根据材料尺寸,合理使用材料。从最低处开始粘贴。先将卷材按位置放正,长边预留80~100mm接茬,短边预留100~150mm接茬。然后点燃喷灯对准卷材底面及基层表面,同时均匀加热(喷灯嘴距卷材表面300~500mm为宜),待卷材表面熔化后,随即向前滚铺卷材,并把卷材压实压平。接茬部分以压出熔化沥青为宜,滚压时不要卷入气泡及异物,并防止偏斜.起鼓和折皱。最后再用喷灯和压子均匀细致的把

接缝封好,防止翘边 七·劳动保护及安全防护:卷材在运输及施工过程中,要防止坚硬物体硌伤.刺破。施工完毕后,禁止随意践踏,并做好使用保护工作。在施工过程中戴好手套,避免烧伤.烫伤。对于汽油桶.冷底子油.卷材等易燃物要单独存放,远离火源,预防火灾和工伤事故的发生。 交底内容:一、施工准备 (一)作业条件 1.地下水位应降至垫层以下,并应有防、排水措施,直至防水工程施工结束。防水材料的垂直运输采用塔吊及人工配合运输。 2.基层处理:基础垫层混凝土随打随抹,一次压光,防水施工前彻底清理干净,阴阳角处做成直径100mm的圆弧。基层表面要求基本干燥,含水率不大于9%,其检验方法为:取1平方米的防水卷材,平铺在基层表面,静置4小时,掀开卷材,卷材表面无水印即可;基层表面应平整、光滑,达到设计强度,不空鼓开裂、不起砂,无灰尘、砂浆疙瘩等杂物。 (二)材料要求 1.防水材料为SBS聚酯胎3+3mm厚卷材,国标Ⅱ型,-25摄氏度的材质。卷材必须有出厂质量合格证、有相应资质等级检测部门出具的检测报告、厂家的资质证明材料、产品性能和使用说明书。防水材料品种、数量必须符合设计要求。防水材料提前进行相关性能检测、进

丙纶防水技术交底

一、适用范围:本技术交底适用于兴文县粤华星光天地小区5#、6#、7#住宅楼地下室聚乙烯丙纶防水卷材(400g/ m2施工。 二、施工准备: (一)、机具准备:搅拌容器、搅拌电钻、手提桶、橡胶刮板、剪刀、扫帚、铁锹等。(二)、材料准备: 所用材料进场有“三证一书” : 1、材料为山东省建筑材料质量监督检查站检查报告; 2、材料具备出厂合格证; 3、具备生产厂家检测报告,同时有产品说明书等。材料进场后必须现场取样,然后随意抽取1 卷,截取1000*1000 卷材防水,取样应在监理和甲方人员的见证下抽取。送交有关实验室或见证试验室做试验;试验合格后方可使用。 (三)、作业条件: 1、提前做好材料进场的复试工作,在施工前要提前进行,以免影响工期。 2、基础垫层及防水保护墙即砖胎模已施工完毕,并通过有关人员验收,办理好相关的验收手续,且垫层及防水保护墙粉刷层已干燥。 3、按防水卷材粘贴要求,所有粘贴卷材部位的阴阳角必须做成半径为20mm成 45 度折角,以保证防水卷材粘贴牢固。 三、施工工艺及方法: 1、底板防水施工 ①施工工艺: 基层清理-- 涂刷底层处理剂-- 弹出附加层边线--- 铺贴卷材标准线-- 附加层施工--第一层卷材防水层施工--第二层卷材防水层施工---封边--抹20厚1:2 水泥砂浆找平层。 ②施工方法: ①基层处理:先用铲刀和扫帚及其它工具将表面的突出物、砂浆和疙瘩等清理干净,并将尘土、杂物清扫干净,对阴阳角、管根等部位必须认真清理。 ②涂刷底层处理剂:将水溶胶作为底层处理剂,用长把滚刷均匀涂布于基层表面上,不得有漏刷和透底现象,手感不粘时,方可进行下道工序。其目的是清理基层灰尘,起到沾接牢固的目的。 ③弹线:在基层上用墨线,弹出卷材附加层位置边线和卷材铺贴标准的位置分格线。 ④附加层施工:阴阳角等复杂部位必须先做附加层,附加层采用聚乙稀丙纶布,附加层的有效覆盖宽度〉500mm按照弹好的位置线用聚合物水泥胶与基层粘贴牢固。 ⑤卷材铺贴方法:在垫层和胎膜上全部采用满铺法:将成卷的防水卷材按弹好的标准位置放于基层下面,把聚合物水泥防水胶按一袋胶粘剂1公斤与6到12公斤水泥干混均匀后,用电动工具边搅拌边加水27.5 至32.5 公斤,搅拌均匀后加入剩余的水泥,然后用电动搅拌器搅拌均匀,搅拌至无沉淀无凝块无泡沫即可用,并在规定时间内用完。并将其底面与基层之间的空气全部排出。卷材搭接:卷材的长边、短边之间压边均不小于10cm。在立面与平面的转角处,卷材的接缝应在平面上,距立面不小于600mn处。接缝处要用聚合物粘贴牢固,以边缘挤出聚合物为合格,随即刮封接口,防止出现张嘴和翘边,使之成为一个完整的防水层。卷材与基层粘结面积不应小于90%。 ⑥第一层聚乙烯丙纶防水卷材施工完毕经检查验收合格后,方可进行第二层聚乙烯丙纶防水卷材的施工,即将成卷的防水卷材按弹好的标准位置放于第一层聚乙烯丙纶防水卷材上面,用聚合物水泥防水胶卷材粘接,边用双手压紧卷材慢慢地滚铺,将基底面与基层粘贴牢固。上、下两层卷材顺一个方向平行铺贴,接缝须错开三分之一卷材幅宽,端部接头应错开300mm以上,卷材铺贴后24h内严禁上人或在其上进行下一道工序施工。大面积的卷材铺贴完,要对卷材的横竖接缝进行封边处理,将流出的聚合物刮封接口,

SBS防水施工技术交底

一、施工准备: (一)、作业条件: 1、施工前认真学习熟悉图纸,并进行详细、有针对性、可操作性强的技术交底;屋面防水必须由专业队伍施工,并按公司《工程分包及劳务分包控制程序》选择专业施工队。 2、在SBS卷材防水施工前,其上道工序已完成,即20mm厚1:2.5水泥砂浆找平层已做好并养护到规定时间(7d)。水泥砂浆找平层中宜掺膨胀剂,以提高找平层密实性,避免或减小因裂缝而拉裂防水层。找平层应留设分格缝,缝宽20mm,纵横缝最大间距不宜大于6m,并嵌填密封材料。 3、保温层(找平层)坡度应准确,并控制在2%~3%之间。在落水口周围500mm范围内坡度为5%,落水口处找平层做成深20mm的凹坑。表面应顺平,均匀一致,无空鼓、裂缝和起砂。阴阳角处应做成圆弧形,半径100~150mm。基层表面必须干燥,含水率不大于9%。 4、铺贴防水层的基层表面应将尘土、杂物彻底清除干净。 5、SBS改性沥青防水卷材及其配套材料必须有出厂合格证并见证取样,复验合格。 6、基层处理剂、SBS卷材等应存放在阴凉通风的室内,避免雨淋、日晒,严禁接近火源和热源。卷材宜直立堆放,其高度不宜超过两层,并不得倾斜或横压。 (二)、材料及机具准备: 1、生产用料:4mm厚SBS改性沥青防水卷材,每卷长10m,宽≥1m,冷底子油基层处理剂等。 2、各种施工机具:火焰加热器、钢卷尺、压子、长柄滚刷、手持压辊、剪刀、扫帚、铁桶、油毛刷和1.5m长Φ30钢管。 二、 SBS防水操作工艺及施工要点: 1、工艺流程(热熔法施工):清理基层→涂刷基层处理剂→铺贴卷材附加层→铺贴SBS卷材防水层→热熔封边→蓄水试验→保护层→检查验收。 2、基层处理:必须先将突出基层表面的异物、砂浆疙瘩等铲除,并将尘土杂物清除干净。若基层高低不平或凹坑较大时,应用掺加107胶(占水泥重量的15%)的1:2.5水泥砂浆抹平。起砂起皮处将表面清除,用水泥素浆掺胶涂刷一层,并抹平压光。 3、涂刷基层处理剂:高聚物改性沥青卷材施工,应按产品说明书配套使用,基层处理剂是将氯丁橡胶沥青胶粘剂加入工业汽油稀释,搅拌均匀,用长柄滚刷均匀涂刷于基层表面上,其作用是为了增强防水材料与基层之间的粘结力。要涂刷均匀,不得漏刷或露底。常温经过4h干燥后,开始铺贴卷材。干燥程度的简易检验方法是:将1㎡卷材平坦地干铺在找平层上,静置3~4h后掀开检查,如找平层覆盖部位与卷材上未见水印即可铺设。 4、附加层施工:在女儿墙、水落口、管根、檐口、阴阳角等细部先做附加层,每边宽为300㎜。 5、弹线:本工程中,屋面坡度为2%,卷材平行屋脊铺贴。在已处理好并干燥的基层表面,按照所选卷材的宽度留出搭接缝尺寸,将铺贴卷材的基准线弹好,以便按此基准线进行卷材铺贴施工。 6、热熔法铺设SBS改性沥青防水卷材:SBS改性沥青防水卷材应铺设在预先涂过沥青胶粘剂的基层表面上,铺设前应先按弹好的线确定具体位置,然后在将铺设的卷材端用火焰加热器加热熔融其涂盖层,粘贴固定在基层表面上。接着再把卷材的其余部分用火焰加热器的火焰对准卷材与基层表面的夹角,火焰距卷材面约350㎜,幅宽内加热应均匀,以卷材表面的热溶胶开始融化及呈光亮黑色时,即可边加热边缓慢地向前滚铺卷材。卷材的搭接缝部位以溢出热溶的改性沥青胶为度,但不得过分加热或烧穿卷材,卷材的搭接缝宽度:短边不得小于100㎜,长边不得小于70mm。 7、屋面特殊部位铺贴要求: (1)天沟和落水口:要先对水落口进行密封处理。天沟转角处应先用密封材料涂封,每边宽度不小于30mm,干燥后再增铺一层SBS卷材作为附加层。卷材防水层应由沟底翻上至沟外檐顶部,卷材收头应用水泥钉固定,并用密封材料封严。沟内附加层在天沟与屋面交接处宜空铺,空铺的宽度不小于200mm(如图1)。铺至水落口的各层卷材和附加层均应粘贴在杯口上。底盘周围用密封材料填封。防水层贴入水落口杯内不应小于50mm,水落口周围500mm范围内应采用密封材料涂封。 (2)泛水与卷材收头:要在泛水部位加铺一层卷材作为附加层,泛水部位卷材铺贴前先进行试铺,将立面卷材长度留足,先铺贴平面卷材至转角处,然后从下向上铺贴立面卷材,将断头全部压入凹槽内,用水泥钉固定,再用细石混凝土封严,最后用水泥砂浆抹封平整。

基础SBS防水卷材技术交底

交底日期:201148 交底内容:基础弹性体(SBS改性沥青卷材防水层工程 一、准备施工 (一)作业条件 1、找平层施工完毕,并经养护、干燥,含水率不大于9 %。 2、找平层坡度应符合设计要求,不得有空鼓、开裂、起砂、脱皮等缺陷。 3、各种阴阳角抹圆角。 4、立面上卷最小高度要保证》250mm 5、作业人员应持证上岗。 6、安全防护到位并经安全员验收,准备好卷材及配套材料,存放和操作应远离火源,防止发生事故。 7、工长、质检员进行交接验收,合格后填写交接验收记录表,这样就可以进行防水层的施工,否 则不可施工。 (二)材料及要求 1、规格、材质:满足设计要求。 2、材料:要经有关部门认证许可并有出厂合格证。 3、见证取样:防水卷材及配套材料运至施工现场后,会同监理、建设单位一起按照试验要求取样,然后一起送见证试验室,试验合格方准使用。 4、弹性体(SBS改性沥青防水卷材:是合成高分子聚合物改性沥青油毡。 5、配套材料: 1、氯丁橡胶沥青胶粘剂,氯丁橡胶加入沥青及溶剂配制而成的黑色液体。用于油毡接缝的粘 结。 2、橡胶沥青乳液:用于卷材粘结。 3、橡胶沥青嵌缝膏:用于特殊部位、变形缝等处的嵌固密封。 4、汽油、二甲苯等:用于清洗工具及污染部位。 (三)主要机具 高压吹风机、自动热风焊接机、铁抹子、滚动刷、汽油喷灯、剪刀、钢卷尺、笤帚、小线、粉笔、 红土粉。 二、质量要求 (一)主控项目 1、卷材防水层所用卷材及其配套材料,必须符合设计要求。 2、卷材防水层不得有渗漏或积水现象。 (二)一般项目 1、卷材防水层的搭接缝应粘(焊)结牢固,密封严密,不得有皱折、翘边和鼓泡等缺陷。 2、刚性保护层的分格缝留置应符合设计要求。 3、卷材铺贴方向应正确,卷材搭接宽度的允许偏差为-10mm。 三、工艺流程(热熔法施工) 基层清理——涂刷基层处理剂——铺贴附加层——热熔铺贴卷材——热熔封边——做保护 四、操作工艺 (一)清理基层 1、基层清理:施工前将验收合格的基层清理干净。 2、涂刷基层处理剂:弹性体改性沥青卷材施工,按产品说明书配套使用,基层处理剂是将氯丁橡胶沥青胶粘剂加入工业汽油稀释,搅拌均匀,用长把滚刷均匀涂刷于基层表面上,常温经过

基础SBS防水施工技术交底

技术交底书 基础SBS 基础防水技术交底 交底内容: 一、工艺流程: 基层清理f 涂刷基层处理剂f 附加层施工f 卷材铺贴f 卷材收头粘结f 卷 材接头密封f 淋水试验f 做保护层 二、1、清理基层 1 )、防水层施工前将已验收合格的基层表面清扫干净不得有浮尘、杂物等 影响防水层质 量的缺陷。 2 )、防水层施工前,砼面应加以清扫,然后涂刷基层处理剂,用长柄滚刷将基层处 理剂涂刷在已经处理好的基层上, 一次涂刷完且涂刷均匀,不得漏刷或者露底,基层处理剂 涂刷完毕,必须经过1小时以上达到干燥程度(以不粘脚为宜)方可进行热熔法施工,以免 失火。 、附加层施工 一般热熔法使用聚酯胎沥青卷材对防水层施工前,在女儿墙、水落口、管、 根、檐口、阴阳 角等细部先做附加层附加的范围应符合设计要求。 四、铺贴卷材 1 、卷材铺贴厚度应满足设计要求, 二层铺贴时接缝应错开,将沥青防水卷材剪成相应 的合适尺寸,铺贴时应随放卷随用火焰喷枪加热基层和卷材交接处,喷枪距卷材加热面 30 公分左右,经往返均匀加热,趁卷材的材面刚刚融化时,将卷材向前滚铺、粘贴。 2 、两副卷材的搭接长度,长边不小于10公分,短边不小于10公分,上下两层卷材接缝 应相互错开,1/3?1/2幅宽,上下层卷材不得垂直铺贴。卷材应从流水坡度的下方开始铺贴, 铺贴时按照卷材的规格,弹出基准线,并使卷材的长边与流水方向垂直, 卷材配制时尽量减 少阴阳角处接头。 3 、铺贴平面与立面相连接处的卷材,铺贴时应由下向上进行施工,使卷材紧贴阴阳角。 铺贴时对卷材拉的太紧,且不得有皱褶、空鼓等现象。 五、热熔圭寸边 1 、将卷材搭接处用喷枪加热,趁热使卷材粘帖牢固,以边缘挤出沥青为宜。末端收头 用卷 材密封膏嵌填严密。 六、检验 1、卷材防水层施工完成由专业工长自检合格后应由项目专业质量检查员填写 ,检验批 质 量验收记录。检验批质量验收应由专业监理工程师(建设单位项目专业技术负责人)组织项 目专业质量检查员等进行验收并签认。 审核人 交底人 接受交底人 技术交底记录表 工程名称 交底日期 施工单位 分项工程名称 交底提要

基础防水卷材施工技术交底

一、材料要求 本工程采用SBS II PY PE PE3+4(双层)防水卷材。SBS防水卷材的质量、技术性能必须符合设计要求和施工验收规范的规定,并有出厂合格证及试验报告。防水卷材运到施工现场后,进行抽样检测,每100卷抽2组,101~499卷抽3组,500~999卷抽组4组,≥1000卷抽5组,作外观检查,然后抽最轻的一卷作物理性能检查。合格的防水材料方可使用。 二、主要机具 铁锹、扫帚、墩布、手锤、吹尘器、剪刀、刮板、滚刷、汽油喷灯、单头热熔喷枪等。 三、操作工艺 (一)工艺流程: (二)清理基层。 清理基层时要有专人负责,在涂刷基层处理剂之前,必须将防水基层彻底打扫干净,清除一切杂物,棱角处的尘土用吹尘器吹净,并随时保持清洁。 (三)涂刷基层处理剂。 在打扫干净的基层上涂刷基层处理剂,要求薄厚均匀一致,小面积或阴阳角等细部不易滚刷的部位,要用毛刷蘸基层处理剂认真涂刷,不得有麻点、漏刷等缺陷,切勿反复涂刷。 (四)铺贴附加层。 地下室底板的积水坑、电梯井等阴阳角、管子根、变形缝等薄弱部位要铺贴与卷材相同的附加层,宽度不小于500mm,以满粘法施工,底板垫层混凝土平面上的卷材和变形缝等可空铺点粘或条粘法施工。从底面折向立面的卷材与永久性保护墙的接触部位,应采用空铺法,附加层也应空铺。 (五)铺贴卷材。 在己凉干的基层处理剂的基面上,弹好基准线,以热熔法粘结大面积地铺贴卷材;用汽油喷灯或火焰加热器烘烤卷材底面和基层表面,使卷材底面的沥青熔化,边烘烤边向前滚铺卷材,随后用压辊滚压,挤出卷材与基层之间的空气,使其与基层粘结牢固。注意喷灯火焰与基层、卷材之间的距离,其烘烤温度和时间以使沥青层呈融溶状态为度,不得过分加热避免烧穿卷材。 (六)地下室底板与卷材可用满粘法、条粘法或空铺法施工。但卷材与卷材之间必须满粘法施工,防水卷材与立墙基层也必须满粘法施工,而且粘结得越牢固越好,防止卷材下滑或脱落。 (七)卷材的搭接。 1 防水卷材短边和长边搭接宽度均不应小于100mm。采用双层卷材时,上下两层和相邻两幅卷材的接缝应错开1/3~1/2幅宽,且两层卷材不得相互垂直铺贴。 2 同一层相邻两幅卷材的横向接缝,应彼此错开1500mm以上,避免接缝部位集中。 地下室的立面与平面的转角处,卷材的接缝应留在底板的平面上,距离立面应不小于600mm。
