北京市建设工程预算定额(电气工程)

北京市建设工程预算定额(电气工程)
北京市建设工程预算定额(电气工程)

xx建设工程预算定额

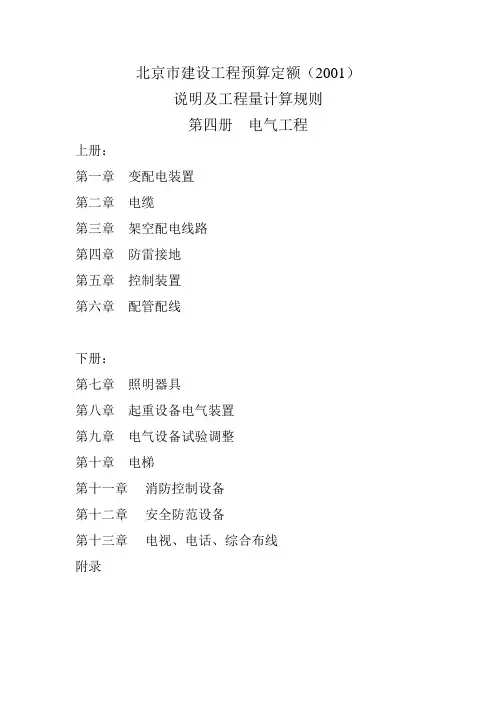

第四册电气工程

第一章变配电装置

一、说明

(一)本章包括:

干式变压器、油式变压器、箱式变压器、开闭器、高压开关柜、低压配电屏、母线桥、封闭式插接母线槽安装等23节共140个子目。

(二)消弧线圈、电炉变压器、油浸电抗器、整流变压器安装,执行油式变压器安装相应子目。

(三)设备中需注入或补充注入的绝缘油,应视作设备的一部分。

(四)设备安装中均未包括支架的制作安装,需用时执行本册支架制作安装相应子目。

(五)工作内容中的“接线”系指一次部分(不包括焊压铜、铝接线端子)。

(六)硅整流设备安装,不包括附带的控制箱、电源箱和设备以外配件的安装。

(七)硒整流设备安装,执行硅整流设备相应子目。

二、工程量计算规则

(一)变压器按容量以xx计算。

(二)高压开关柜分固定式、手车式以台计算。

(三)低压开关柜分交流、直流以xx计算。

(四)配电间隔框架、母线桥、设备支架以吨计算;基础型钢分品种以米计算。(五)封闭式插接母线槽分安装方式以米计算。

(六)带形母线,分片数以单相米计算。

(七)其它电气装置以台(套、个、组)计算。

第二章电缆

一、说明

(一)本章包括:

电缆沟铺砂盖砖、盖板、电缆敷设、电缆头制作安装、电缆桥架安装等26节共484个子目。

(二)电缆敷设定额,是按平原地区和厂内电缆工程的施工条件编制的,不适用在积水区、水底、井下等特殊条件下的电缆敷设。

(三)电缆在一般山地、丘陵地区敷设时,其定额人工工日乘以系数

1.3。该地段所需的施工材料,如固定桩、夹具等按实计算。

(四)电缆敷设定额,未包括因弛度增加长度、电缆绕梁(柱)增加长度以及电缆与设备连接、电缆接头等必要的预留长度,其增加工程量按附表执行。

(五)电力电缆敷设定额均按三芯(包括三芯连地)编制的,五芯电力电缆敷设定额乘以系数

1.3,六芯电力电缆乘以系数

1.6,每增加一芯定额增加30%,单芯电力电缆敷设按同等截面电缆定额乘以系数

0.67。

截面400mm2以上至800mm2的单芯电力电缆敷设按400mm2电力电缆定额执行。(六)安装梯架、托盘所用的非成品金属支架,执行第五章金属支架制作相应子目。

(七)桥架安装:

1.桥架安装包括运输、组合、螺栓或焊接固定,弯头制作,附件安装,切割口防腐,桥式或托板式开孔,上管件隔板安装,盖板及钢制梯式桥架盖板安装。

2.桥架支撑架定额适用于立柱、托臂及其它各种支撑架的安装。本定额已综合考虑了采用螺栓、焊接和膨胀螺栓三种固定方式,实际施工中,不论采用何种固定方式,定额均不得调整。

3.玻璃钢、铝合金梯式桥架,定额是按不带盖编制的,若带盖,分别执行玻璃钢、铝合金槽式桥架定额相应子目。

4.钢制桥架主结构设计厚度大于3mm时,定额人工工日、机械台班用量乘以系数

1.2。

5.不锈钢桥架执行钢制桥架安装相应子目,乘以系数

1.1。

(八)电缆敷设系综合定额,凡10KV以下的电力电缆和控制电缆均不分结构形式和型号,一律按相应的电缆截面和芯数执行定额。

(九)本章定额未包括下列工作内容:

1.隔热层、保护层的制作、安装。

2.电缆敷设项目中的支架制作、安装。

(十)竖直通道电缆敷设时,执行相应定额子目,但人工工日乘以系数

3.0。二、工程量计算规则

(一)直埋电缆挖、填土方,除特殊要求外,可按下表计算土方量:

┏━━━━━━━━━━━━━┯━━━━━━━━━━━━━━━━━━━━━━┓

┃│电缆根数┃

┃项目├───────────┬──────────┨

┃│1-2根│每增一根┃

┠─────────────┼───────────┼──────────┨

┃每米沟长挖方量(m3)│

0.45│

0.153┃

┗━━━━━━━━━━━━━┷━━━━━━━━━━━┷━━━━━━━━━━┛

注:

1.两根以内的电缆沟,系按上口宽度600mm,下口宽度400mm,深度900mm计算的常规土方量;

2.每增加一根电缆,其宽度增加170mm;

3.以上土方量系按埋深从自然地坪起算,如设计埋深超过900mm时,多挖的土方量应另行计算。

(二)人工开挖路面按实际路面材质以平方米计算。

(三)电缆沟铺砂盖砖、盖板,按埋设电缆根数以沟长米计算。

(四)密封式电缆保护管分管径以根计算。(五)电缆保护管敷设适用于局部电缆保护,以米或根计算。

(六)电缆终端头、中间头按电缆截面及封头所用材料划分,以个计算。

(七)电缆敷设分截面以米计算。

(八)电缆梯架、托盘分规格以米计算。

(九)防火xx,以处计算。

第三章架空配电线路

一、说明

(一)本章包括:

挖土方、立电杆、立撑杆、角铁横担安装、进户线铁担安装、绝缘子组合安装、导线架设、拉线制作安装、钢绞线架设、架空电缆架设、导线跨越、杆上配电设备安装、变压器台架制作安装、变压器本体安装等14节共162个子目。

(二)本章定额是以“平原地带”施工编制的。如在丘陵、山地、泥沼地带施工时,其人工工日、机械台班用量应分别乘以下列系数:

1.丘陵地带:

1.15;

2.一般山地及泥沼地带:

1.60;

地形划分按下述原则定义:

平原地带--指地形比较平坦、地面比较干燥的地带;

丘陵地带--指地形起伏的矮岗、土丘(在1km以内地形起伏相应高差在30~50m范围以内的地带);

一般山地--指一般山岭、沟谷(在250m以内地形起伏相对高差在30~50m范围以内的地带);

泥沼地带--指有水的庄稼田或泥水淤积的地带。

(三)杆坑土方量计算公式及相关电杆土方量

1.装底盘、卡盘杆坑土方量见下表:

┏━━━━━━━┯━━━━┯━━━━┯━━━━┯━━━━┯━━━━┯━━━━┓

┃杆高(m)│7│8│9│10│11│12┃

┠───────┼────┼────┼────┼────┼────┼────┨

┃坑深(m)│

1.2│

1.4│

1.5│

1.7│

2.0│

2.5┃

┠───────┼────┴────┴────┼────┴────┼────┨

┃底盘规格(m)│

0.6*

0.6│

0.8*

0.8│

1.0*

1.0┃

┠───────┼────┬────┬────┼────┬────┼────┨

┃灰杆土方量(m2)│

1.36│

1.78│

2.02│

3.39│

4.6│

8.76┃

┗━━━━━━━┷━━━━┷━━━━┷━━━━┷━━━━┷━━━━┷━━━━┛

2.不装底盘、卡盘杆坑土方量计算方式:

V=

0.8*

0.8*H+

0.2

H-坑深,m;

0.2-电杆坑的马道土石方量,按每坑

0.2m3计算。

(四)土质分类

1.普通土--指种植土、黄土和盐碱土等,主要用铁锹挖掘的土质;

2.坚土--指坚实的粘性土和黄土等,必须用镐刨后,再用铁锹挖掘的土质;

3.卵石--指含有大量碎石或卵石,且坚硬密实,需用镐或撬棍挖掘的土质;

4.泥水土--指地下水位高,坑内有渗水,但只需少量排水,即可施工的土质;

5.流砂石--指坑内砂层在挖掘时有坍塌现象,必须加挡土板的土质;

6.岩石--指必须打眼爆破施工的土质。

杆杭土质按一个坑的主要土质而定,如一个坑大部分普通土,少量为坚土,则该坑应全部按普通土计算。

(五)电杆拉线项目中,拉线坑的土质及土方量已作了相应的综合,除遇有流砂、岩石土质,一般不得调整定额。

(六)工地材料运输费的计取:

对平原地带的架空线路工程,其运输费应按该工程一次施工的人工费总和乘以下列系数:

厂区内为

0.25;厂区个为

0.35。

注:

厂区内:

指厂内专用变电站出线的厂内高、低压架空线路;厂区外:

指区域性变电站至厂专用变电站的10KV及以下架空线路。(七)线路一次施工的工程量,定额是按5根以上电杆编制的,若实际工程量在5根以下者,人工工日、机械台班用量应乘以系数

1.3(不含变压器及台架制作安装)。

(八)立电杆、立撑杆项目,定额不分机械、半机械还是人工组立,均执行同一定额。

(九)水平拉线(俗称“拉桩”)、Y型拉线制作安装,拉线水平部分执行独立档钢绞线架设子目;拉线桩(电杆)执行立电杆子目,坠线执行普通拉线子目;弓型拉线执行普通拉线子目。

(十)低压架空电缆线的钢绞线架设及拉桩的水平钢绞线架设,执行独立档钢绞线架设子目,其中钢绞线长度是按30m综合的,若与实际长度不同时,不得调整。

(十一)导线跨越,指一个跨越档内跨越一种跨越物。如同一跨越档内有一种以上被跨越物时,按以下规定处理:

1.被跨越物之间距离≤50m时,按“一处”计算;

2.单线广播线、电话线(有绝缘)、电话电缆不算跨越物。

(十二)宽度在20m以下的河流,不计算导线跨越。

(十三)杆上配电设备安装,适用于在电杆上单独安装时使用。配电设备安装已综合了所需的各种材料,定额不得调整。

(十四)变压器台架制作安装,立电杆按相应子目执行;变压器台架制作安装已在电杆高度上、变台形式上作了综合,变台制作安装是指自10KV线路引接电源起,至变压器二次出线与低压线路连接处止(含连接金具)的全部材料(含接地装置埋)。

地上变台组装,定额中还综合了母线、绝缘子及金属支架等全部材料。

(十五)每根导线留头长度表:

┏━━━━━━━━━━━━━━━━━━━━━┯━━━━━━┯━━━━━━┓

┃名称│单位│长度┃

┠──────┬──────────────┼──────┼──────┨

┃高压│转角│m│

2.5┃

┃│分支、分段││

2.0┃

┠──────┼──────────────┼──────┼──────┨

┃低压│分支、终点(尽头)│m│

0.5┃

┃│转角、交叉、跳线(搭接线)││

1.5┃

┗━━━━━━┷━━━━━━━━━━━━━━┷━━━━━━┷━━━━━━┛

二、工程量计算规则

(一)电杆坑挖土方按不同土质以立方米计算。

(二)立电杆分带底盘和不带底盘,按杆长以根计算。

(三)立撑杆按杆长以根计算。

(四)横担按不同形式及电压等级以组计算。

(五)进户线铁横担分高、低压以组计算。(六)绝缘子组合分高、低压及导线截面以套计算。

(七)导线架设,分导线类型和不同截面以米计算。

(八)进户线架设按导线截面以米计算。

(九)钢绞线架设按绞线截面以米计算。

(十)独立档钢绞线拉线架设按纲线截面以条计算。

(十一)钢绞线拉线分拉线形式,按绞线截面以组计算。

(十二)低压架空电缆架设按电缆芯数及截面以米计算。

(十三)导线跨越以处计算。

(十四)杆上配电设备安装以台或组计算。

(十五)变压器台架组装,分杆上和地上,按变压器容量以台计算。

(十六)室外变台变压器,分吊装和地上安装,按变压器容量以台计算。

第四章防雷接地

一、说明

(一)本章包括:

接地装置、避雷网、接地端子箱、避雷器安装,接

地母线、跨接地线及避雷引下线敷设,避雷针、接地断接卡子制作安装等9节共64个子目。

(二)本章定额适用于建筑物、构筑物的防雷接地,变配电系统接地和车间接地,设备接地以及避雷针的接地装置。

(三)本章定额已高空作业工时,不得另行计算。

(四)明装避雷引下线均已包括了打墙眼和支持卡子的安装。(五)接地电阻测试用的断接卡子制作安装,已包括一个接线箱,不得另行计算。

(六)接地装置安装,定额中不包括接地电阻率高的土质换土和化学处理的土壤及由此发生的接地电阻测试等费用。另外,定额中也未包括铺设沥青绝缘层,如需铺设,可另行计算。

(七)高层均压环焊接,是以建筑物内钢筋作为接地引线,如果采用型钢作均压环接地母线时,应执行接地母线暗敷设子目。

(八)接地装置挖填土执行第二章电缆沟挖填土相应子目。

计算方法:

沟长每1m为

0.45m3土方量。(上口宽500mm,下口宽400mm,深度1000mm)

二、工程量计算规则

(一)接地极按不同材质、分规格以根或平方米计算。

(二)接地母线分规格及材质,按敷设部位以米计算。

(三)避雷针分安装方式,按针长以根计算。

(四)避雷网、高层均压环以米计算。

(五)钢窗、铝合金窗跨接地线以处计算;卫生间等电位联接以处计算。

(六)避雷引下线分明、暗敷设,以米计算。

(七)断接卡子以处计算。

(八)避雷器以个计算。

(九)接地端子箱以台计算。第五章控制装置

一、说明

(一)本章包括:

成套动力配电箱、柜,照明配电箱,插座箱,控制屏台、箱,配电箱体,插接箱,控制器具、电笛及盘面指示灯,电气仪表,阀类接线,配电板制作安装,盘柜配线,焊压铜接线端子,金属支架制作、安装,电动机检查接线等26节共161个子目。

(二)行程开关及液位电气信号装置,定额中包括金属支架制作、安装。

(三)电机及控制设备接线,均未包括焊铜接线端子,应另行计算。

(四)电动机检查接线适用于普通交流、直流电动机。

(五)户表箱执行照明配电箱相应子目。

(六)阀类接线适用于水流指示器、液控器、电磁阀、防火阀、报警阀、卫生间排风扇等接线。

(七)木套箱制作、安装子目,适用于暗装配电箱预留洞。

(八)路灯控制箱只适用于室外工程。

(九)照明配电柜安装执行动力配电柜安装相应子目。

(十)配电板厚度不同时,可以换算,其它不变。二、工程量计算规则(一)成套动力、照明配电箱,插座箱、控制屏、台、箱,按安装方式,分回路以台计算。

(二)风机盘管接线,分明、暗装以台计算。

(三)插接箱以台计算。

(四)阀类接线以个计算。(五)配电箱体分明、暗装,按箱体半周长以台计算。

(六)配电板安装按材质以块计算。

(七)盘柜配线分规格,按箱体高度和导线根数以米计算。

(八)木套箱按箱体半周长,以台计算。

(九)电动机检查接线,按导线截面以台计算。

第六章配管配线

一、说明

(一)本章包括:

管路敷设,管内穿线、线槽内配线,鼓形、针式绝缘子配线,车间带形母线安装,钢索架设,接线箱、盒安装,人防预留过墙管,管路保护,刷防火涂料等24节共405个子目。

(二)本章定额,除车间带形母线安装已包括高空作业工时外,其它项目安装高度均按5m以下编制的,若实际安装高度超过5m时,按册说明有关规定执行。

(三)焊接钢管敷设,定额中已包括了管路的内外刷漆,不得另行计算。但不包括刷防火漆、防火涂料,实际发生时,应另行计算。钢管埋设只包括管内刷漆,管外防腐保护应另行计算。

(四) PVC阻燃塑料管为白色带配件阻燃塑料管。

(五)配管工程均未包括接线管、盒、支架制作安装、钢索架设及拉紧装置制作安装、管路保护等,应另行计算。

(六)钢管埋设的挖填土方,执行第二章电缆沟挖填土相应子目。

(七)照明线路>4mm2的导线敷设,执行动力线路敷设相应子目。(八)灯具、开关、插座、按钮、弱电出线口等的预留线,分别综合在有关定额子目中,不得另行计算。但配线进入配电箱、柜、板的预留线,按附表规定预留长度,分别计入相应导线工程量内。

(九)瓷瓶(包括针式绝缘子)、塑料槽板,定额中的分支接头、水弯已综合考虑在定额内,计算工程量时,按图示计算水平及绕梁柱和上下走向的垂直长度。

(十)穿线定额中,已综合了接头线长度,不得另行计算。

二、工程量计算规则

(一)管路敷设按建筑物结构类型,分材质、规格及安装方式以米计算。不扣除管路中间接线盒、箱、灯头盒、开关盒所占长度。连接设备导线预留长度,其增加工程量按附表执行。

(二)塑料线槽分规格以米计算。

(三)管内穿线分型号,按导线截面以米计算。

(四)绝缘子配线分敷设方式、导线截面按单根线路以米计算。

(五)钢索架设按图示尺寸以米计算。不扣除拉紧装置所占长度。

(六)车间带形母线安装分母线截面以单根延长米计算。

(七)各种接线箱、盒按安装部位,以个计算。附表连接设备导线预留长度表┏━━┯━━━━━━━━━━━━━━━━━━━━┯━━━━┯━━━━━━━━┓

┃序号│项目│预留长度│说明┃

┠──┼────────────────────┼────┼────────┨

┃1│各种开关箱、柜、板│高+宽│箱、柜的盘面尺寸┃

┠──┼────────────────────┼────┼────────┨

┃2│单独安装(无箱、盘)的铁壳开关、闸刀开关、│

0.3│以安装对象中心算┃

┃│启动器、母线槽进出线盒等││起┃

┠──┼────────────────────┼────┼────────┨

┃3│由地平管子出口引至动力接线箱│1│以管口计算┃

┠──┼────────────────────┼────┼────────┨

┃4│电源与管内导线连接(管内穿线与软、硬母线│

1.5│

以管口计算┃

┃│连接)││┃

┠──┼────────────────────┼────┼────────┨

┃5│出户线│

1.5│以管口计算┃

┗━━┷━━━━━━━━━━━━━━━━━━━━┷━━━━┷━━━━━━━━┛

第七章照明器具

一、说明

(一)本章包括:

灯具、开关、插座、按钮、安全变压器、电铃、风扇、灯具启动器、镇流器、电容器安装,彩灯配管、穿线,灯具附件,组立铁杆,升降装置安装等16节共372个子目。

(二)本章定额是按灯具类型分别编制的,对于灯具本身及异型光源,定额已综合了安装费,但未包括其本身,应另行计算。(三)室内照明灯具的安装高度,投光灯、碘钨灯和混光灯定额是按10m以下编制的,其它照明器具安装高度均按5m以下编制的,超过

此高度时,按册说明有关规定执行。

(四)排风扇安装,适用于一般单相排风扇安装,不适用于三相排风扇安装。

(五)本章定额中已包括了对线路及灯具的一般绝缘测量和灯具试亮等工作内容,不得另行计算,但不包括全负荷试运行。

(六)本章定额中,除注明者外,均不包括:

1.灯具的防火、隔热装置。

2.玻璃罩的保护网。

3.个别装饰灯具的金属支架制作安装。

(七)普通吸顶灯、荧光灯、嵌入式灯、标志灯、病房灯等成套灯具安装,定额是按灯具出厂时达到安装条件编制的;其它成套灯具安装所需配线,定额中均已包括。

(八)灯具启动器、镇流器、电容器安装,适用于工厂灯、庭院灯等灯具。

(九)吊顶上安装的灯具,均包括金属支架制作、安装,金属软管敷设及软管内穿线。

(十)路灯安装适用于道路、立交桥、广场及小区庭院灯照明工程。

(十一)组立铁杆子目中,未包括防雷及接地装置。

(十二)路灯、庭院灯安装中,未包括灯杆基础制作安装,执行第一册《建筑工程》相应子目。

(十三) 25m以上高杆灯安装,未包括杆内电缆敷设。

二、工程量计算规则

(一)灯具、开关、插座、按钮及电铃均以套计算。(二)局部照明变压器按容量以台计算。

(三)吊扇、壁扇及排风扇分规格以台计算。

(四)轨道以米计算。

(五)组立铁杆按铁杆高度以根计算。

(六)升降装置以套计算。

第八章起重设备电气装置

一、说明

(一)本章包括:

起重设计电气安装等9节共66个子目。

(二)桥式、单梁式起重机、电动葫芦电气安装定额:

1.桥式起重机电气安装:

电阻器、小车滑触线支架、碰力控制盘、小车集电器托架、绝缘子、各种规格导线、滑线,定额按成品配套供应编制。

2.单梁式起重机电气安装:

行走机构、提升机构的软电缆、钢索、导线、磁力启动器,定额是按成品配套供应编制的。

3.电动葫芦电气安装:

磁力启动器、按钮、软电缆,定额是按成品配套供应编制的。

4.操纵室内电气设备、管线、开关、控制设备以及从操纵室到各电气设备、器具的电线管(过桥管除外)是按设备本身带有编制的。如设备出厂时桥上及操纵室管路未装时,另行计算。吊钩式100t以上,

双钩梁式30t以上统一按现场安装编制,不论制造厂装与未装,其工均不予调整。

5.本章定额不包括电动机、电磁抱闸的解体检查、干燥以及照明灯具的安装,应另行计算。

(三)滑触线安装:

1.滑触线支架安装,定额中不包括基础及螺栓孔。

2.滑触线及支架油漆按涂一遍编制的。

3.软电缆敷设未包括钢轮制作及轨道安装。

4.滑触线及支架安装高度,定额是按10m以下编制的,若实际安装高度超过此高度时,其超过部分的人工工日乘以系数

1.2。

5.安全节能型滑触线安装,若为三相组合成一根的滑触线时,按单相滑触线定额乘以系数

2.0。定额中未包括滑触线的导轨、支架、集电器及其附件等装置性材料。

二、工程量计算规则

(一)起重机电气安装按起重量以台计算。

(二)滑触线分材质及规格以单相米计算。滑触线安装预留长度所增加工程量按附表执行。

(三)移动软电缆沿钢索敷设,按电缆单根长度以根计算。

(四)移动软电缆沿轨道敷设,按电缆截面以米计算。

(五)辅助母线按母线截面以单相米计算。

(六)滑触线支架安装分固定方式以付计算。(七)指示灯以套计算。

(八)滑触线支架制作以公斤计算。

(九)拉紧装置以套计算。

(十)滑触线支持器分座式和挂式以套计算。

附表滑触线安装预留长度表

┏━━┯━━━━━━━━━━━━┯━━━━┯━━━━━━━━━━━┓

┃序号│项目│预留长度│说明┃

┃││(m/根)│┃

┠──┼────────────┼────┼───────────┨

┃1│圆钢、铜母线与设备连接│

0.2│从设备接线端子接口起算┃

┠──┼────────────┼────┼───────────┨

┃2│圆钢、铜滑触线终端│

0.5│从最后一个固定点起算┃

┠──┼────────────┼────┼───────────┨

┃3│角钢滑触线终端│

1.0│从最后一个支持

点起算┃

┠──┼────────────┼────┼───────────┨

┃4│扁钢滑触线终端│

1.3│从最后一个固定点起算┃

┠──┼────────────┼────┼───────────┨

┃5│扁钢母线分支│

0.5│分支线预留┃

┠──┼────────────┼────┼───────────┨

┃6│扁钢母线与设备连接│

0.5│从设备接线端子接口起算┃

┠──┼────────────┼────┼───────────┨

┃7│轻轨滑触线终端│

0.8│从最后一个支持点起算┃

┠──┼────────────┼────┼───────────┨

┃8│安全节能及其它滑触线终端│

0.5│从最后一个固定点起算┃

┗━━┷━━━━━━━━━━━━┷━━━━┷━━━━━━━━━━━┛

第九章电气设备试验调整

建筑工程定额与预算全套试题有答案版

建筑工程定额与预算试题 一、单项选择题(每小题1分,共20分) 1.( B )是衡量工人劳动生产率的主要尺度。 A.施工定额 B.劳动定额 C.定额水平 D.施工定额水平 2.材料原价是指生产或供应单位的材料( A )。 A.销售价格 B.市场价格 C.信息价格 D.预算价格 3.概算定额中,内墙抹灰按内墙面积,两面抹灰乘以系数( D )。 B.1.71 C. 给水工程中的取水工程、输水工程等,属于( B)。 A.单位工程 B.单项工程 C.分部工程 D.分项工程 5.零星借工是指建设单位向施工单位借用工人,由( C )负责管理的零星用工。 A.施工单位 B.监理单位 C.建设单位 D.设计单位 6.层高在( B )以内的设备管道层、贮藏室不计算建筑面积。 A.1.1m B.2.2m C.3.0m D.2.5m 7.有柱的雨蓬、车棚、货棚等,按( C )计算建筑面积。 A.顶盖水平投影面积 B.顶盖水平投影面积的一半 C.柱外围水平面积 D.柱外围水平面积的一半 8.单层建筑物按如下规定计算建筑面积( B )。 A.层高超过2.2m,按一层计算建筑面积 B.不论其高度如何,均按一层计算建筑面积 C.层高6~9m,按倍计算 D.层高9m以上,按倍计算建筑面积 9.平整场地工程量按建筑物外墙外边线每边各加( C )以平方米计算。 A.1m B.1.5m C.2m D.3m 10.一砖半厚的标准砖墙,计算工程量时,墙厚取值为( C )mm。 .360 C 11.内墙工程量应按( D )计算。 A.外边线 B.中心线 C.内边线 D.净长线 12.某砖混工程,有四根边角构造柱,断面尺寸为240×240mm.柱高12m,其工

福建省建筑工程预算定额

附件1 《福建省建筑工程预算定额》(2002版) 说明及工程量计算规则修订内容 总说明 第十条后增加?层高在2.2米(含2.2米)以上计算层数,不足2.2米不计算层数,顶层与坡屋面之间的架空层不计算层数。?第一章土石方工程 一、说明增加第十六条?定额中的‘主墙’是指结构厚度在120mm 以上(不含120mm)的各类墙体。? 二、工程量计算规则第二条第7点取消。 三、工程量计算规则增加第九条?基础土方、石方开挖深度应按基 础垫层底面标高至交付施工场地标高确定,无交付施工场地 标高时,应按自然地面标高确定;管沟有设计基础时,平均 深度以沟垫层底面标高至交付施工场地标高计算,管沟无设 计基础时,直埋管深度应按管底外表面标高至交付施工场地 标高的平均高度计算。? 第二章桩基础工程 一、说明第八条取消。 二、说明增加第十九条?泥浆护壁钻孔灌注混凝土桩采用泵送商品混凝 土时,每立方米混凝土定额消耗量扣除人工1.374工日,水 0.85m3,混凝土搅拌机0.075台班,钻孔机0.0136台班,定额 中混凝土消耗量乘1.005系数,其余不变;泥浆护壁钻孔灌注 混凝土桩采用非泵送商品混凝土时,每立方米混凝土定额消耗 量扣除人工0.853工日,水0.85m3,混凝土搅拌机0.075台班, 钻孔机0.0136台班,定额中混凝土消耗量乘1.005系数,其 他消耗量不变;混凝土单价按各设区市发布的商品混凝土单价 计算。? 三、工程量计算规则第十九条改为?预制钢筋混凝土方桩的混凝土与模 板工程量,按桩全长(包括桩尖)乘以方桩截面积,再乘以构 件制作、场内运输和打(压)桩损耗系数1.015(外购的损耗 系数为1.014)计算?。 第三章砌体工程

2020年自考《建筑工程定额与预算》习题及答案(卷二)

2020年自考《建筑工程定额与预算》习题及答案(卷二) 一、单选题 1. 参加造价工程师考试合格的人员,在取得证书几个月内,应到当地造价工程师注册管理机构办理注册登记手续?( ) A.2个月 B.3个月 C.4个月 D.5个月 2. 计算砖柱体积应扣除什么体积?( ) A.楼板 B.过梁 C.垫块 D.钢筋 3. 以下什么不是建筑产品本身的特点?( ) A.寿命长 B.固定性 C.业务不稳定 D.体积庞大 4. 基本建设程序的客观性要求,决算不能超过什么?( ) A.投资 B.概算 C.预算 D.决算 5. 砖基础与砖墙(身)使用同样材料时,它们的划分,应以什么为界,以下为基础,以上为墙(柱)身?( ) A.设计室外地坪 B.设计室内地坪 C.砖基础大放脚顶面标高 D.防潮层 6. 现浇混凝土楼梯计算说法正确的是:( ) A.以斜面面积计算 B.扣除宽度小于500mm的楼梯井 C.伸入墙内部分不另增加 D.伸入墙内部分另增加

7. 关于墙面抹灰的计算,下面说法正确的是:( ) A.不扣除墙裙所占面积 B.附墙的柱侧壁面积并入相应墙面面积内 C.应该计算门窗洞口侧壁的抹灰面积 D.不扣除面积在0.3平方米以上的孔洞面积 8. 造价工程师注册有效期为几年?( ) A.2年 B.3年 C.4年 D.5年 9. 金属构件工程量的单位一般以什么为单位?( ) A.m B.m3 C.kg D.t. 10. 基本建设程序的客观性要求,设计要有什么?( ) A.估算 B.概算 C.预算 D.决算。 11. 基本建设程序的客观性要求,预算不能超过什么?( ) A.投资 B.概算 C.预算 D.决算。 12. 建设部颁发的《建筑工程工程量清单计价规范》于以下什么时候正式执行?( ) A.2003年5月1日 B.2004年5月1日 C.2003年7月1日 D.2004年7月1日 13. 实心砖墙工程量计算规则规定不应扣除多少平方米以内的

最新通信概预算451定额全面解读整理

通信概预算451定额全面解读  根据《工业和信息化部关于印发信息通信建设工程预算定额、工程费用定额及工程概预 算编制规程的通知》(工信部通信【2016】451号)等相关文件精神,新标准于2017年5月1日起施行,工信部规[2008]75号同时废止。 工信部对《通信建设工程概算、预算编制办法》及相关定额(2008年版)进行修订,并发布2017版信息通信建设工程预算定额及相关配套书籍。  分册包括:  1)信息通信建设工程概预算管理与实务  2)信息通信建设工程费用定额及信息通信建设工程概预算编制规程  3)信息通信建设工程预算定额第一册通信电源设备安装工程  4)信息通信建设工程预算定额第二册有线通信设备安装工程  5)信息通信建设工程预算定额第三册无线通信设备安装工程  6)信息通信建设工程预算定额第四册通信线路工程  7)信息通信建设工程预算定额第五册通信管道工程  2008版和2017版预算编制及定额简单对比  1 费用架构对比  1、直接费--措施项目费中,取消了环境保护费;  2、间接费--规费--社会保险费中,增加了生育保险费和工伤保险费;  3、税金改为销项税额;  4、工程建设其他费--劳动安全卫生评价费取消;  5、工程建设其他费--工程质量监督费取消;  6、工程建设其他费--工程定额编制测定费取消;  7、工程建设其他费--其他费增加。

2 计费依据  1、直接费--直接工程费  (1)08版:技工48元,普工19元;17版114元普通61元;  (2)材料费--运杂费,光缆变大,电缆变小;  2、直接费--措施项目费  (1)文明施工费(原1%),无线(1.1%)、传输管道、传输线路变大( 1.5%);传输设备、电源设备变小(0.8%);  (2)工地器材搬运费变小;  (3)工程点交、场地清理费变小;  (4)临时设施费变小;  (5)工程车辆使用费变小;  (6)夜间施工增加费通信设备变大,通信线路变小;  (7)冬雨季施工增加费,一二类地区变大,三类地区变小;  (8)生产工具用具使用费大幅变小;  (9)特殊地区施工增加费大幅变大;  (10)已完工程及设备保护费,大幅变大;  (11)施工队伍调遣费变大;  (12)大机械施工调遣费变大;  3、间接费--规费  (1)社会保障费变大。  4、间接费--企业管理费  (1)介于08版本不同专业之间。

建筑工程定额与预算

郑州大学现代远程教育《建筑工程定额与预算》试卷 (闭卷本科样题) 一、单项选择题(每题1分,共20分) 1、投资决策、筹资与控制造价的主要依据就是( A)。 A、投资估算 B、概算造价 C、预算造价 D、合同价 2、建设工程( A)就是指建设工程初始建造成本与建成后日常使用成本之与。 A、全寿命期造价 B、全过程造价 C、全要素造价 D、全方位造价 3、在项目决策阶段,( B)就成为项目财务分析与经济评价的重要依据。 A、工程造价管理 B、项目建议书 C、建设工程造价 D、筹集资金的能力 4、造价工程师就是一种(A)。 A.执业资格 B.技术职称 C.技术职务 D.执业职称 5、建设项目的实际造价就是( C)。 A.中标价 B.承包合同价 C.竣工决算价 D.竣工结算价 6、《综合单价2008》中子目综合单价由人工费、材料费、机械费、管理费与( A )五项组成。 A 利润 B 成本 C 直接费 D 间接费 7、在项目建议书与可行性研究阶段应编制的经济技术文件就是( C) A 设计概算 B 施工图预算 C 投资估算 D 施工预算 8、( C)就是指施工合同期内因人工、材料、机械等市场价格的上涨因素,导致工程造价超出正常承包造价的费用。 A预备费B涨价预备费 C风险费D准备金 9、税费(营业税、城市建设维护税、教育费附加)的计算基数就是( D) A人工费B综合工日 C定额直接费D税前造价 10、以下项目中,不计算建筑面积的就是( A)。 A、建筑物通道 B、地下室 C、有永久性顶盖的室外楼梯 D、半地下室 11、室外楼梯建筑面积计算,( B)

A、有永久性顶盖的按自然层投影面积之与计算 B、有永久性顶盖的按自然层投影面积的二分之一计算 C、无永久性顶盖的按自然层投影面积的二分之一计算 D、不应计算 12、建筑物外墙外侧有保温隔热层的( A)。 A.应按保温隔热层外边线计算建筑面积 B.不应按保温隔热层外边线计算建筑面积 C.应按结构外围外边线计算建筑面积 D.同外墙装饰、抹灰、镶嵌块料面层一样,不计算建筑面积 13、房间地平面低于室外地平面的高度超过该房间净高的( C )者为地下室。 A、1/4 B、1/3 C、1/2 D、2/3 14、人工挖土子目就是按干土编制的,如挖湿土,人工乘以系数( B) 。 A 1、15 B 1、18 C 1、2 D 1、13 15、土方体积应按( D)计算。 A、松填土体积 B、夯实土体积 C、虚土体积 D、挖掘前天然密实体积 16、凡图示基底面积在( B)㎡以内(不包括加宽工作面)的为地坑。 A、15 B、20 C、25 D、30 17、砌体结构中的单梁,伸入墙内的梁头、梁垫( B) A、忽略不计 B、并入梁内计算 C 单独列项 D 并入墙体计算 18、1、5标准砖厚的砌体,其厚度应为( B) A、200 B、365 C、370 D、250 19、钢筋混凝土柱高的规定就是:底层自( C)算起 A、室外地坪 B、室内地坪 C、柱基上表面 D、柱基下表面 20、预制构件就位运输:《综合单价》构件安装时按机械起吊中心回转半径( C)以内的距离计算的。 A、10m B、12m C、15m D、20m 二、多项选择题(每题2分,共10分) 1、工程造价的职能包括( ABDE) A.预测职能 B.控制职能 C.降价功能 D.评价职能 E.调控职能 2、《河南省建设工程工程量清单综合单价(2008)》中的施工组织措施费包括( ABCD)。 A现场安全文明施工措施费、B材料二次搬运费、C夜间施工

电子建设工程预算和清单软件

电子建设工程预算和清单软件 2012版 一、包含定额: 1.电子建设工程预算定额(HYD41-2005):第一册雷达、有线电视及专用通信设备安装工程2.电子建设工程预算定额(HYD41-2005):第二册计算机、网络设备及布线安装工程 3.电子建设工程预算定额(HYD4l-2005):第三册安全防范、道路交通、停车场、住宅小区及楼宇建筑设备监控管理系统安装工程 4.电子建设工程预算定额(HYD41-2005):第四册音频、视频、灯光及其集中控制系统设备安装工程 5.电子建设工程预算定额(HYD4l-2005):第五册洁净厂房(室)及电子设备技术场地安装工程(上、下) 6.电子建设工程预算定额(HYD41-2005):第六册施工机械、仪器仪表台班费用定额及材料预算单价 7.电磁屏蔽室安装工程预算定额(HYD41-2007) 8. 《建设工程量清单计价规范》(GB50500-2008) 9.全统市政工程预算定额(2000)、全统安装工程预算定额(2000)、全国统一建筑装饰装修工程消耗量定额(2002) 国家计委关于印发《招标代理服务收费管理暂行办法》的通知《招标代理服务收费管理暂行办法》(计价格[2002]1980号) 国家计委关于印发建设项目前期工作咨询收费暂行规定-计价格[1999]1283号 依据信部规【2007】661号有关措施、间接费、利润、税金及其他费用全部按2005费率计取。 二、编制依据: 电子建设工程概(预)算编制办法及计价依据(HYD41-2005) 三、能完成的工程: 雷达、有线电视及专用通信设备安装工程:雷达设备安装工程、有线电视设备安装工程、专业通信设备安装工程;计算机、网络设备及布线安装工程:安装计算机、安装输入、输出设备、安装专用外部设备、安装存储设备、安装专用外部控制器与控制设备、安装台架、插箱、机柜、制作、安装互联电缆、网络设备安装调试、计算机接地系统、计算机硬件系统联调、稳定性运行、计算机软件安装、调试、稳定性运行、布线系统安装、测试;安全防范、道路交通、停车场、住宅小区及楼宇建筑设:安全防范监控系统设备安装工程、道路交通、停车场监控管理系统设备安装工程、住宅小区监控管理系统设备安装工程、楼宇建筑设备监控管理系统安装工程;音频、视频、灯光及集中控制系统设备安装工程:音频系统设备安装工程、视频系统设备安装工程、灯光系统设备安装工程、集中控制设备安装工程;洁净厂房(室)及电子设备技术场地安装工程:洁净室安装、结构工程、电气设备安装、工业、净化管道制作安装、空调、通风管道制作安装、涂复、保温、空气调节系统安装、空气、环境系统调试及检测、水纯化处理装置安装、气体处理、纯化装置安装。装配式电磁屏蔽主体安装工程:小型装配式电磁屏蔽主体、大型装配式电磁屏蔽主体。 四、发布单位:工业和信息化部 开发单位:北京筑业软件公司 出版单位:清华同方光盘电子出版社 五、报价:2980元 六.部分客户

《通信建设工程概算、预算编制办法》

通信建设工程概算、预算编制办法通信建设工程费用定额 中华人民共和国工业和信息化部 二00八年五月

工业和信息化部文件 工信部规[2008]75号 关于发布《通信建设工程概算、预算 编制办法》及相关定额的通知 各省、自治区、直辖市通信管理局,中国电信集团公司、中国网络通信集团公司、中国移动通信集团公司、中国联合通信有限公司、中国卫星通信集团公司、中国铁通集团有限公司: 为适应通信建设发展需要,合理和有效控制工程建设投资,规范通信建设概、预算的编制与管理,根据国家法律、法规及有关规定,我部修订了《通信建设工程概算、预算编制办法及费用定额》(邮部[1995]626号)以及通信建设工程预算定额等标准。 新修订的通信建设工程概预算定额配套文件包括:《通信建设工程概算、预算编制办法》,《通信建设工程费用定额》,《通信建设工程施工机械、仪器仪表台班定额》,《通信建设工程预算定额》(共五册:第一册通信电源设备安装工程、第二册有线通信设备安装工程、第三册无线通信设备安装工程、第四册通信线路工程、第五册通信管道工程)。现予发布,自2008年7月1日起实施。 自实施之日起原邮电部《关于发布〈通信建设工程概算、预算编制办法及费用定额〉等标准的通知》(邮部[1995]626号)以及《关

于发布〈通信建设工程施工机械台班费用定额〉等2项定额标准的通知》(邮部[1996]582号)同时废止。 附件:1、通信建设工程概算、预算编制办法 2、通信建设工程费用定额 3、通信建设工程施工机械、仪器仪表台班定额 4、通信建设工程预算定额 中华人民共和国工业和信息化部(章) 二00八年五月二十四日(附件另发) 主题词:邮电通信建设预算通知 抄送:国家发展和改革委员会,财政部,住房和城乡建设部。 工业和信息化部办公厅 2008年5月27日印发

建筑工程预算定额

总说明 一、《建筑工程预算定额》(以下简称本定额)?是在《建设工程工程量清单计价规范》(GB50500-2008)、《全国统一建筑工程基础定额(土建工程)》(GJD-101-95) 、国家《建设工程劳动定额》(LD/T72.1-11-2008)和2005年《山西省建筑工程消耗量定额》的基础上,结合我省设计、施工、招投标的实际情况,根据现行国家产品标准、设计规范和施工验收规范、质量评定标准、安全操作规程编制的。 二、本定额是以量价合一的形式表现人工、材料、机械台班消耗量,并在执行过程中对价格实行动态管理的计价定额。省工程建设标准定额站负责人工、机械台班单价的动态管理,各市建经站(或标定站)负责材料价格的动态管理。 三、本定额是编制施工图预算、进行工程拨款、竣工结算、考核工程成本、编制企业定额的重要参考;是招标工程编制标底(或招标控制价),建筑企业进行投标报价的基础;是选择经济合理的建筑设计方案的依据;也是编制建筑工程概算定额及投资估算指标的依据。 四、、本定额适用于全省范围内的一般工业和民用建筑的新建、扩建、改建工程。不适用于修缮及临时性工程。 五、本定额是按照合理的施工组织设计和正常的施工条件,根据现行的建筑工程施工验收规范、工艺标准、安全操作技术规范、质量验收评定标准编制的。定额中的人工、材料及机械消耗量反映了我省当前建筑工程施工的技术和组织水平。除定额中允许调整或换算者外,不得因实体工程的施工组织、操作方法、人工、材料、机械消耗等于本定额的不同而改变定额。 六、人工工日消耗量及单价的确定: 1、本定额人工工日不分工种、技术等级,一律以综合工日表示。内容包括基本用工、?超运距用工、辅助用工和人工幅度差。其中基本用工以国家《建设工程劳动定额》(LD/T72.1-11-2008)为基础计算,缺项部分,参照我省现行《建筑安装工程补充劳动定额》计算。 ?2、人工单价是根据建设部、财政部建标【203】206号文件规定的人工费组成并结合我省劳动力市场因素综合确定的。 七、材料消耗量及价格的确定: 1.本定额中的材料包括主要材料、辅助材料、零星材料等。凡能计量的材料、?成品、半成品,均按品种、规格逐一列出数量,并计入相应损耗。对次要和零星的材料未一一列出,均包括在其他材料费内以元表示。 2.混凝土、砌筑砂浆、抹灰砂浆及各种胶泥等半成品消耗量以体积(立方米)?表示,其配合比是按现行规范规定计算的。实际配合比含量与定额不符时,除“配合比定额”说明中允许换算者外,不得换算。设计要求采用的品种、强度等级与定额列项不同时,可以换算。 3.定额中已包括材料、成品、半成品的场内运输损耗和施工操作损耗。

电力建设工程预算定额第六册

电力建设工程预算定额

国家能源局关于颁布2013版电力建设工程定额和费 用计算规定的通知 国能电力[2013]289号 各有关单位: 为适应电力工业发展的需要,规范电力工程建设投资,维护工程建设各方利益,我局委托中国电力企业联合会组织编制了《2013版电力建设工程定额和费用计算规定》,具体包括《电网工程建设预算编制与计算规定》、《火力发电工程建设预算编制与计算规定》、《电力建设工程概算定额——建筑工程、电气安装工程、热力设备安装工程、通讯工程、调试工程》,以及《电力建设工程预算定额——建筑工程、电气安装工程、热力设备安装工程、线路工程、通讯工程、调试工程、加工配制品》。现印发你们,请遵照执行。 国家能源局(印) 2013年8月1日

电力建设工程预算定额 第六册 通 信 工 程

总说明 一、《电力建设工程预算定额》(2013年版)共分七册,包括: 第一册建筑工程(上册、下册) 第二册热力设备安装工程 第三册电气设备安装工程 第四册输电线路工程 第五册调试工程 第六册通信工程 第七册加工配制品 二、本册为第六册《通信工程》(以下简称本定额),适用于电力专用通信网、信息网及视频监控、电子围栏、门禁系统、输电线路在线监测、光纤入户等相关工程建设。 三、本定额是编制施工图预算的依据,是编制概算定额的基础,也是编制标底、最高投标限价和投标报价的参考依据。 四、本定额主要编制依据有: 1.GB/T7329-2008 电力线载波结合设备 2.GB/T7946-2008 脉冲电子围栏及其安装和安全运行 3.GB/T18018-2007 信息安全技术路由器安全技术要求 4.GB/T50314-2006 智能建筑设计标准 5.GB50374-2006 通信管道工程施工及验收规范 6.GB50395-2007 视频安防监控系统工程设计规范 7.GA/T367-2001 视频安防监控系统技术要求 8.DL/T544-2012 电力通信运行管理规程 9.DL/T545-2012 电力系统微波通信运行管理规程 10.DL/T548-2012 电力系统通信站过电压防护规程 11.DL/T598-2010 电力系统自动交换电话网技术规范 12.DL/T788-2001 全介质自承式光缆 13.DL/T795-2001 电力系统数字调度交换机 14.DL/T798-2002 电力系统卫星通信运行管理规程

建筑工程预算定额的使用方法

建筑工程预算定额的使用方法

答案 一,定额的直接套用 当施工图设计要求与定额项目内容完全一致时,可以直接套用.套用时注意以下几点" 1) 根据施工图,设计说明,标准图做法说明,选择预算定额项目. 2)应从工程内容,技术特征和施工方法上仔细核对,才能准确地确定与施工图相对应的预算定额项目. 3)施工图中分项工程的名称,内容和计量单位要与预算定额项目相对应一致. 例1:试确定广州市M5水泥石灰砂浆砖基础的定额费用 (即定额基价)并求出50m3砖基础的定额分项费用 分析:查定额A3-1 看定额项目内容,刚好是水泥砂浆与题目相符合,直接套用.因此定额基价就是1491.65元/10m3.然后计算50 m3的定额分项费用:50×1491.65÷10=7458.25元例2:压预制管桩Φ300,桩长20m,(广州市区)求定额项目基价 查定额A2--20 看定额项目内容,刚好与题目相符合,直接套用.因此定额基价就是9890.75元/100m. ④直接套用还包括定额规定不允许调整的分项工程,虽然设计的与定额内容不同,但定额不允许调整仍直接套用如: A,屋面工程中的卷材屋面的接缝,收头,找平层嵌缝,冷底子油等人工材料已计入子目内,不另计算. B,膨胀水泥砼只换水泥,其他不变.等等 二,定额换算: 1,预算定额乘系数换算:根据定额的分部说明或附注规定,对定额基价或部分内容乘以规定系数. 换算后基价=定额基价+调整部分金额×(调整系数-1) (当只是定额中部分内容调整时)

换算后基价=定额基价×(调整系数) (当全部定额调整时) 例1:试确定广州地区M5混合砂浆一砖双面清水弧形砖墙的定额基价并求工程量为25 m3时的定额分项工程费用 分析:首先查定额分部说明:清水弧形墙按混水弧形墙相应子目人工乘以系数1.15 所以定额基价为:A3—17:1650.81+316.40×(1.15-1)= 1698.27元/10m3定额分项费 用:25÷10×1698.27=4245.68 例2:机械挖湿土(三类土)500 m3,试确定广州地区定额分项费用 分析:首先看分部说明:挖湿土按定额相应子目人工,机械乘以系数1.1. 所以挖湿土定额基价:A1—15: 1541.37+(108+1236.3)×0.1= 元/1000m3 定额分项费用:500÷1000× = 元 例3:机械挖地下室(三类土)深度6m,其中有5000 m3挖不到,试确定分项费用 见分部说明第8条的第1条和人工挖地下室超1.5m后所增加工作日: 5000×96%×1541.37÷1000+5000×4%×(606.37+11.77×18)÷100= 三,砂浆,砼强度等级,配合比换算: 当工程项目中设计的砂浆,砼强度等级,抹灰,砂浆及保温材料配合比与定额项目规定不相符时,可根据定额说明进行相应换算.在进行换算时,应遵循两种材料交换,定额含量不变的原则. 换算后基价=原基价+(换入单价+换出单价)×定额材料用量 例1:试确定广州地区M7.5混合砂浆砖台阶的定额基价 P130,定额中为M7.5水泥砂浆所以与题目不相符.应进行换算 A3-33换 3849.26+5.5(112.92-100.08)= 例2:试确定C15(碎石40石,325水泥)搅拌机拌制,现浇零星构件50m3的分项工程费分析:首先求砼浇筑费:A4-156 600.07×50÷10=3000.35元 然后求砼制作费:A4-68 1700.68×50×1.01÷10=8588.43元

建筑工程定额与预算真题附答案

建筑工程定额与预算试题 课程代码:00170 一、判断题(判断下列各小题,正确的在题后括号内打“√”,错的打“╳”。每小题1分,共10分) 1.定额是在合理的劳动组织和使用材料、机械的条件下,完成单位合格产品所消耗的平均资源数量标准。( ) 2.人工幅度差是指在劳动定额中未包括,而在一般正常施工情况下又不可避免发生的一些零星用工因素。( ) 3.多层建筑6层以内和单层建筑檐高20m以内的垂直运输已综合在建筑工程概念定额内。( ) 4.不同步距的分部工程单价是概预算最基本的计价单位。( ) 5.施工附加费、施工包干费均属于其他直接费。( ) 6.技术措施费是指在特殊条件和特殊环境中施工所采取的技术措施费。( ) 7.室内外附墙烟道按房屋自然层计算建筑面积。( ) 8.挖湿土采用人工降低地下水位时,干湿土划分界限以实际降低的水位为准。( ) 9.附属于柱的牛腿应并入柱身体积内计算。( ) 10.综合概算书是由各专业的单项工程概算书所组成。( ) 二、填空题(每空1分,共10分) 1.非定额时间包括多余或偶然工作时间、____________及违反劳动纪律时间。 2.劳动定额根据表达方式分为____________和____________两种。 3.工程造价价差是指建设工程所需的人工、设备、材料费等,因____________对工程造价产生的____________。 4. 5.。 三、单项选择题(1分,共20分) 1.( ) A.施工定额 2. A.销售价格 3. A.1.64 4. A.单位工程 5. A.施工单位 6.层高在( ) A.1.1m 7. A.顶盖水平投影面积 C.柱外围水平面积 8. A.层高超过2.2m B. C.层高6~9m,按1.5 D.层高9m以上,按 9. A.1m B.1.5m C.2m D.3m 10.一砖半厚的标准砖墙,计算工程量时,墙厚取值为( )mm。 A.370 B.360 C.365 D.355 11.内墙工程量应按( )计算。 A.外边线 B.中心线 C.内边线 D.净长线 12.某砖混工程,有四根边角构造柱,断面尺寸为240×240mm.柱高12m,其工程量为( )m3。 A.2.76 B.3.11 C.3.50 D.3.46 13.综合脚手架定额未综合( )。 A.内外墙砌筑脚手架 B.抹灰脚手架 C.高度在3.6米以上的抹灰脚手架 D.斜道和上料平台 14.砖烟囱、水塔计算工程量时,对孔洞的处理是( )。 A.0.3m2以上扣除 B.0.3m2以下扣除 C.全扣除 D.全不扣除 15.( )按梁板体积之和计算工程量。 A.有梁板 B.无梁板 C.现浇平板 D.井字板 16.装饰工程的满堂脚手架工程量计算中,基本层高度范围是( )。 A.2.2~3.0m B.3.0~3.3m C.3.3~3.6m D.3.6~5.2m 17.普通钢门窗安装,按( )计算工程量。 A.门窗框外围尺寸 B.门窗框中心线尺寸 C.设计门窗洞口面积 D.门窗框净尺寸

电力建设工程预算定额版章节说明及计算规则

第1章土石方工程 1.土壤分类见附录G。定额中的普土为附录G中所列一、二类土壤;土壤中的坚土为附录G中所列三、四类土壤。 2.人工挖地槽、地坑定额深度为6m,若所挖深度超过定额规定时,可分别按相应定额,每增加1m,增加用工9%(不足1m者按1m算)。 3.干土、湿土、淤泥(或流砂)的划分应根据地质资料确定。含水率≥25%为湿土;或以地下水位标高为准,地下水位标高以上为干土,以下为湿土。堆积起来不能成形或具有流动性的为淤泥(或流砂)。人工土方定额是按干土编制的,如挖湿土时人工乘以系数 1.16,干、湿土工程量应分别计算,采用降水措施的土方按干土计算。 4.大面积换土套用填料碾压相关子目。 5.土石方定额中未包括地下水位以下的施工降、排水费用,发生时套用相应定额另行计算。施工中如有地表水(雨水除外)需要排除时,亦应另行计算。 6.支挡土板定额项目,分密撑和疏撑。密撑是指满支挡土板,疏撑是指间隔支挡土板,实际间隔不同时不作调整。 7.在有挡土板支撑下挖土时,按实际体积,人工工日数乘以系数1.39。 8.挖桩间土方时,按实挖体积计算(扣除桩体占用体积),人工工日数乘以系数1.45。 9.计算场地竖向布置挖填土方后,不再计算平整场地工程量。 10.石方爆破定额是按炮眼法松动爆破编制的,不分明炮、闷炮,但闷炮的覆盖材料应另行计算。 11.石方爆破材料定额是按电雷管导电起爆编制的。如采用火雷管爆破时,雷管应换算,数量不变。扣除定额中的胶管导线,换为导火索。导火索的长度按每个雷管2.12m计算。 12.人工挖冻土如需爆破时,每100m3冻土的人工工日数乘以系数0.5,同时增加实心工具钢6.6kg,硝胺2号炸药27.86kg,火雷管64个,导火索132.06m。 13.人工挖土方超过2m时,深度4m以内者,在"深2m以内"定额基础上每100m3增加11.06工日;深度4m以外者,在"深2m以内"定额基础上每100m3增加21.6工日。 14.岩石的分类详见附录G,附录G中Ⅴ为定额中松石;Ⅵ~Ⅷ为定额中次坚石,Ⅸ、Ⅹ为定额中普坚石,Ⅺ~Ⅻ类为定额中特坚石。

建筑工程定额与预算实训报告

建筑工程定额与预算 实训报告 专业_____________ 班级_____________ 学号_____________ 姓名_____________

辅导老师____________ 起止日期____________

第一部分实训目的 为了使教学更好地与生产相结合,以理论联系实际,加深我们对专业知识的认识与理解以及实践技能的培养。生产实习必须与工程实践紧密结合在一起,进行实际的锻炼。在实训过程中,运用所学的专业知识,解决工程实际问题,检验并提高学生的实践动手能力和技能水平。 第二部分实训容 1、熟识图纸,收集资料(包括施工规、设计文件、勘测资 料和各种定额、验收规等)。 2、在计算相应分部工程量时必须熟读定额,掌握相应定额 工程量的计算容及方法和调整系数的关系等。 3、掌握建筑面积的构成容,准确地计算出建筑物、构筑物 等的建筑面积。(掌握什么情况下不计建筑面积,什么 情况下计建筑面积,什么情况下计一半,特别注意雨篷、阳台、挑檐、站台、走廊、台阶、门厅、楼梯等特殊部 分建筑面积计算)。 4、土石方量计算。(必须明白地坪平整、挖沟槽、挖地坑、 挖土石方等挖方量区别,掌握他们对应的定额工程量和 清单工程量计算方法。大型土石方工程量计算的横断面 法和网络划分法的应用。填方量计算和一些特殊挖方的 定额调整)

5、砌筑工程量计算。(包括砖砌基础、砖砌墙、砖砌柱基 和砖柱、砖砌烟囱;其他砌体所砌的墙、柱、基础等)6、钢筋混凝土工程量计算。(包括现浇混凝土工程的柱、 梁、板、及其他特殊部件的模板工程量计算、现浇混凝 土制作量计算、现浇混凝土浇捣工程量计算;预制混凝 土构件模板工程量计算、预制混凝土制作量、浇捣工程 量、预制构件运输量、安装工程量计算;钢筋工程量计 算(包括墙体加固筋)、及一些预埋件工程量计算等。 7、楼地面工程量计算。(包括整体楼地面、石砌块料楼地 面、塑料和木质楼地面工程量计算。特别注意这三种楼 地面计算围的不同)。 8、屋面工程量计算(包括面层、基层、保温隔热层、防水 卷材或防水涂漠等计算) 9、装饰工程量计算(包括、外墙、天棚、独立柱、阳台、 楼梯、挑檐、雨篷、零星工程、和各种装饰线条工程量 的计算) 10、门窗工程量计算(包括木门窗、钢门窗、铝合金门窗、 卷帘门、型钢门窗及其一些特种门窗的制作、安装工程 量计算) 11、脚手架工程量计算(包括室外综合脚手架、里脚下手架、 满堂脚下手架、满堂基础脚手架、外墙单排脚手架、独 立柱、围墙、特殊雨篷、吊装工程脚下手架、单独装饰

建筑工程定额与预算(习题)

建筑工程定额与预算 (1) 13、具有独立性的设计文件,竣工后可以独立发挥生产能力或工程效益的工程是【 B 】A.建设项目 B.单项工程 C. 单位工程 D.分部工程 14、时间定额和产量定额的关系是【 D 】 A.没有关系 B.互为平方关系 C. 互为立方关系 D.互为倒数关系 15、预算定额中周转性材料的消耗量是【 C 】 A.净用量 B.损耗量 C. 摊销量 D.使用量 16、用建筑面积(或体积)或万元造价为计量单位,以独立的建设项目为对象规定其所需人工、材料、机械台班和资金消耗量是【 A 】 A.投资估算指标 B.概算定额 C.概算指标 D.预算定额 17、工程量清单包括分部分项工程量清单、措施项目清单和【 B 】 A. 税金清单 B. 其他项目清单 C.投标清单 D. 规费清单 18、安装防盗网的阳台的建筑面积按其水平投影面积的【 A 】 A.1/2计算 B. 1/3计算 C.1/4计算 D.全面积计算 19、工程量清单规范中,平整场地的工程量计算按设计图示尺寸以【 B 】 A.实际平整的面积计算 B. 以建筑物首层面积计算 C.以建筑物首层建筑面积计算 D. 以建筑物首层范围向外扩2m计算 20某工程桩设计桩长为30米,由单根10米的桩连接而成,则该工程桩接桩的的数量是【B 】 A 1个B.2个C.3个 D.4个 21、现浇混凝土楼梯的混凝土工程量按设计图示尺寸以水平投影面积计算,不扣除【 C 】A.宽度小于600mm的楼梯井 B.宽度大于400mm的楼梯井 C.宽度小于500mm的楼梯井 D.宽度大于500mm的楼梯井 22、钢筋的工程量计算按【 A 】 A. 设计长度乘以单位理论重量,以吨计算 B.设计长度乘以单位实际重量,以吨计算 C.实际长度乘以单位理论重量,以吨计算 D.实际长度乘以单位实际重量,以吨计算 23、屋面卷材防水的工程量计算中,下列哪个项目所占的面积不扣除【 D 】 A.檐沟 B.天沟 C天窗 D. 房上烟囱 24、工程量清单规范中,金属扶手带栏杆、栏板的工程量【 A 】 A.按设计图示尺寸以扶手的中心线长度计算(包括弯头长度) B.按设计图示尺寸以扶手的中心线长度计算(不包括弯头长度) C. 按设计图示尺寸以扶手的中心线长度乘以栏杆的高度以面积计算 D.按设计图示尺寸以扶手的中心线长度乘以栏杆的宽度以面积计算 26、一个上程项目总报价确定后.通过调整内部各个项口的报价,以期既不提高总报价、不影响中标,又能在结算时得到更理想的经济效益的方法是【 A 】 A. 不平衡报价法 B.多方案报价法 C.增加建议方案法 D.无利润的报价法 27、( B )是衡量工人劳动生产率的主要尺度。 A.施工定额 B.劳动定额 C.定额水平 D.施工定额水平 28、材料原价是指生产或供应单位的材料( A )。 A.销售价格 B.市场价格 C.信息价格 D.预算价格

通信建设工程预算定额-通信管道工程

通信建设工程预算定额 第五册通信管道工程 总说明 一、通信建设工程预算定额(以下简称本定额)系通信行业标准。 二、本定额按通信专业工程分册,包括: 第一册通信电源设备安装工程(册名代号TSD) 第二册有线通信设备安装工程(册名代号TSY) 第三册无线通信设备安装工程(册名代号TSW) 第四册通信线路工程(册名代号TXL)

第五册通信管道工程(册名代号TGD) 三、本定额是编制通信建设项目投资估算、概算、预算和工程量清单的基础。也可作为通信建设项目招标、投标报价的基础。 四、本定额适用于新建、扩建工程,改建工程可参照使用。本定额用于扩建工程时,扩建施工降效部分的人工工日按乘以系数1.1计取,拆除工程的人工工日计取办法见各册的相关内容。 五、本定额以现行通信工程建设标准、质量评定标准、安全操作规程为编制依据;在1995年9月1日原邮电部发布的《通信建设工程预算定额》及补充定额的基础上(不含邮政设备安装工程),经过对分项工程实体消耗量再次分析、核定后编制;并增补了部分与新业务、新技术有关的工程项目的定额内容。 六、本定额是按符合质量标准的施工工艺、机械(仪表)装备、合理工期及劳动组织的条件制订。 七、本定额的编制条件: 1.设备、材料、成品、半成品、构件符合质量标准和设计要求。 2.通信各专业工程之间、与土建工程之间的交叉作业正常。 3.施工安装地点、建筑物、设备基础、预留孔洞均符合安装要求。 4.气候条件、水电供应等应满足正常施工要求。 八、本定额根据量价分离的原则,只反映人工工日、主要材料、机械(仪表)台班的消耗量。 九、关于人工:

1.本定额人工的分类为技术工和普通工。 2.本定额的人工消耗量包括基本用工、辅助用工和其他用工: 基本用工——完成分项工程和附属工程实体单位的加工量。 辅助用工——定额中未说明的工序用工量。包括施工现场某些材料临时加工、排除故障、维持安全生产的用工量。 其他用工——定额中未说明的而在正常施工条件下必然发生的零星用工量。包括工序间搭接、工种间交叉配合、设备与器材施工现场转移、施工现场机械(仪表)转移、质量检查配合以及不可避免的零星用工量。十、关于材料: ⒈本定额中的材料长度,凡未注明计量单位者均为毫米(mm)。 ⒉本定额中的材料消耗量包括直接用于安装工程中的主要材料使用量和规定的损耗量;规定的损耗量指施工运输、现场堆放和生产过程中不可避免的合理损耗量。 ⒊施工措施性消耗部分和周转性材料按不同施工方法、不同材质分别列出一次使用量和一次摊销量。 ⒋本定额仅计列直接构成工程实体的主要材料,辅助材料的计算方法按《通信建设工程费用定额》的相关规定计列。定额子目中注明由设计计列的材料,设计时应按实计列。 ⒌本定额不含施工用水、电、蒸汽消耗量,此类费用在设计概算、预算中根据工程实际情况在建筑安装工程费中按实计列。 十一、关于施工机械:

浙江省建筑工程预算定额2010版

第一章和第二章 第一章土石方工程 说明 一、本章定额包括人工土方、机械土方、石方及基础排水。 二、同一工程的土石方类别不同,相互另有规定外,应分别列项计算。土石方类别详见土壤及岩石分类表。 三、土石方体积均按天然密实体积(自然方)计算,回填土按辗压夯实后的体积(实方)计算。土方体积折算系数见下表: 土方体积折算系数表 四、干、湿土的划分以地质勘察资料为准,含水率≥25%为湿土;或以地下常水位为准,常水位以上为干土,一下为湿土。采用井点排水等措施降低地下水位施工时,土方开挖应按干土计算,并按施工组织设计要求套用基础排水相应定额,不再套用湿土排水定额。 五、挖土方工程量应扣除直径800mm及以上的钻(冲)孔桩、人工挖孔桩等大口径桩及空钻(挖)所形成的未经回填桩孔所占一级。挖孔承台土方时应乘以相应的系数,其中:人工挖土方综合定额乘以系数1.08;人工挖土方单项定额乘以系数1.25;机械挖土方乘以系数1.1。 六、土石方、泥浆如发生外运(弃土外运或回填土外运),各市有规定的,从其规定,无规定的按本站阿哥相关定额执行;弃土外运的处置费等其他费用,按各市的有关规定执行。 七、人工土方: 1.人工挖房屋基础土方最大深度按3m计算,超过3m时,应按机械挖土考虑;如局部超过3m且仍采用人工挖土的,超过3m部分的土方,每增加1m按相应综合定额乘以系数1.05;挖其他基础土方深度超过3m时,超过3m部分的土方,每增加1m按相应定额乘以系数1.15计算。 2.房屋基础土方综合定额综合了平整场地,地槽、坑挖土、运土,槽坑底原土打夯,槽坑及室内回填夯实和150m以内弃土运输等项目,不适用于房屋工程的基础土方及附属建筑物内的设备基础土方、地沟土方及局部满堂基础土方,不适用于房屋工程大开口挖土的基础土方、单独地下室土方及构筑物土方,以上土方应套用相应的单项定额。 3.房屋基槽、坑土方开挖,因工作面、放坡重叠造成槽、坑计算体积之和大于实际大开口挖土体积时,按大开口挖土体积计算,套用房屋综合土方定额。 4.平整场地指原地面与设计室外地坪标高平均相差(高于或低于)30cm以内的原土找平。如原地面与设计室外地坪标高平均相差30侧面以上时,应另按挖、运、填土方计算,不再计算平整场地。 5.本章定额挖土方除淤泥、流砂为湿土外,均以干土为准。如挖运湿土,综合定额乘以系数1.06;单项定额向恒毅系数1.18。湿土排水(包括淤泥、流砂)应另列项目计算。 6.基槽、坑底宽≤7m,底长>3倍的款为沟槽;底长≤3倍底宽,底面积≤150㎡为基

建筑工程定额与预算

现代远程教育 《建筑工程定额与预算》 (本科) 课 程 学 习 指 导 书 作者:宋建学

课程学习方法指导 《建筑工程定额与预算》是一门技术实践课,要求学生面向工程实际,注重动手能力。结合远程教育的学习特点,建议学习方法如下。 1 课件要经常打开播放。同一内容,反复学习,才会逐渐掌握。 2 网上学习后要及时完成在线自测题。在线自测题是本课程的基本要求,在考试前务必完整做一遍,才能实现入门的基本要求。 3 导学资料和模拟题目在考试前2周内打印或手工抄写一遍,并完全掌握,以备考试。 4 真正掌握本课程内容需要积极主动创造实践机会,到当地造价咨询企业或相关机构 调研,实习,见习,并在工作中对照课件内容反复思考,反复应用才能达到专业水平。 课程学习要求 1能够看懂建筑及装饰施工图纸,了解图纸表达的空间关系、尺寸、材料和施工工艺。 2熟练掌握各分部分项工程的工程量计算规则,并能结合施工图纸计算对应构件的工程量。 3掌握河南省2008综合单价的使用方法,了解2008综合单价与工程量清单规范的关系。 4 熟悉GB50500-2008《建筑工程工程量清单计价规范》,了解工程项目不同阶段经济技术文件的编制方法和作用。 5 掌握GB50500-2008《建筑工程工程量清单计价规范》工程量清单编制和综合单价填报。 一、章节学习目标 第1讲、工程造价管理体系 我国造价管理体系及从业资格、执业资格制度;定额的概念、分类、特性及在建筑工程管理中的作用。 第2讲、经济技术文件类别及作用 内容:建设项目不同阶段的经济文件及其作用 第3讲、工程量清单综合单价 《河南省建设工程工程量清单综合单价(2008)》法律地位、应用背景,综合解释;

河南省建筑工程预算定额

河南省建筑工程预算定额(土建、装饰部分)解释 河南省建筑工程预算定额(土建、装饰部分)解释 土建定额总说明 1、实验室出具的配合比与定额配合比不同时,能否调整? 答:不能调整 2、砌筑用砂浆M2.5、M5.0配合比如何调整? 答:《河南省建筑工程预算定额》、《全国市政工程预算定额河南省市政工程单位估价表》、《河南省仿古建筑及园林工程预算定额》等定额中M2.5和M5.0砌筑砂浆配合比作以下调整: (1) 砌筑用水泥砂浆,M2.5配合比的水泥用量由0.112t调整0.15t;M5.0配合比的水泥用量由0.18t调整为0.21t。 (2) 砌筑用混合砂浆,M2.5配合比的水泥用量由0.112t调整为0.117t;M5.0配合比的水泥用量由0.18t调整为0.194t。 上述配合比调整从一九九九年十月一日起开始执行,在此之前已办理过结算的工程不再调整。 建筑面积计算规则 1、无维护结构的底层阳台,但有挡墙(栏板或栏杆),起高度在1.2M以下者是否可计算一半建筑面积? 答:凡有挡墙(栏板或栏杆)的底层阳台都可按其水平投影面积的一半计算建筑面积. 2、单层建筑物内设有部分楼层建筑,如何计算建筑面积? 答:单层建筑物内设有部分楼层者,首层建筑面积已包括在单层建筑面积之内,二层及三层以上按其结构外围水平面面积计算建筑面积,但必须死活层高超过2.2M时才能计算建筑面积。对于地下室、半地下室,也要求层高超过2.2M时才能按其上口外墙(不包括采光井、防潮层及其保护墙)外围的水平面积计算。 3、建筑面积计算规则“一、计算建筑面积的范围”中有哪些修改? 答:有部分规则作如下修改: (1)第2条改为“高低联跨的单层建筑物,而分别计算建筑面积时,应以结构外边线为界分别计算”。 (2)第5条改为“深基础地下架空层设计加以利用时,其层高超过2.2m,按围护结构外围水平面积计算建筑面积”。 (3)第7条改为“穿过建筑物的通道,建筑物内的门厅、大厅,不论其高度如何均投—层建筑面积计算。门厅、大厅内设有回廊时,按其自然层的水平投影面积计算建筑面积”。?(4)第8条改为“书库、立体仓库设有结构层的,按结构层计算建筑面积,没有结构层的,按承重书架层或货架层计算建筑面积”。 (5)第16条改为“封闭式阳台、挑廊,按其水平投影面积计算建筑面积。无围护结构,只有栏杆、栏板或挡墙的凹阳台、挑阳台(包括底层阳台),按其水平面积一半计算建筑面积”。(6)第17条改为“建筑物外有柱和顶盖走廊、檐廊,按柱外围水平面积计算建筑面积,有盖无柱的走廊挑出墙外宽度在1.5m以上时,按其顶盖投影面积一半计算建筑面积”。(7)第18条改为“建筑物间有顶盖的架空走廊,按其顶盖水平投影面积计算建筑面积,无顶盖的架空通廊不计算建筑面积”。 (8)第19条改为“室外楼梯,按自然层投影面积之和计算建筑面积”。 (9)第21条改为“建筑物内变形缝、沉降缝等,凡缝宽在300mm以内者,均依其缝宽按
