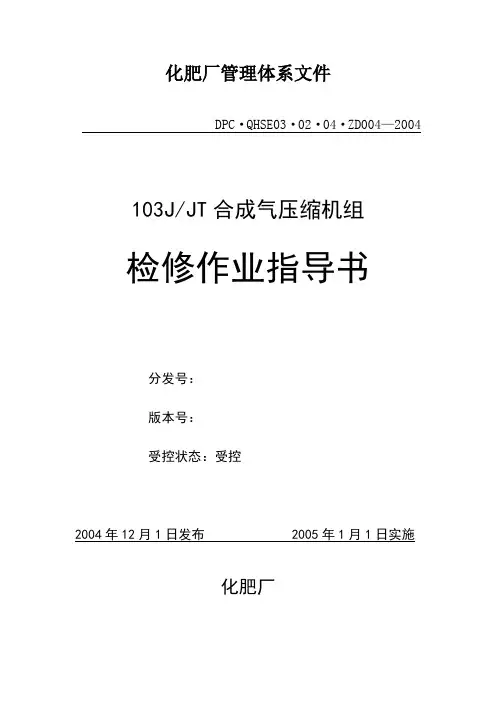

合成气压缩机安全技术检修规程示范文

使用指引:此操作规程资料应用在实际工作生产管理中为了保障过程顺利推进,同时考虑各个环节之间的关系,每个环节实现的具体要求而进行的风险控制与规划,并将危害降低到最小,文档经过下载可进行自定义修改,请根据实际需求进行调整与使用。

9.1.1 维护

9.1.1.1 机组厂房内的全部设备、管道、地面等均应清

洁、整齐,地沟上必须铺设盖板。危险地段应设防护栏并

做出醒目的标志,现场照明充足、安全,消防器材完好齐

备。

9.1.1.2 关键阀门、联锁上应设置预防误操作装置或标

志,阀门应标示开关方向。

9.1.1.3 机组运行中,进行机械、仪表、电气作业时应

填写工作票,拟定安全措施,经操作人员检查并在他们的

配合下进行。

9.1.1.4 严禁在带压条件下更换阀门或进行其它有碍人

身安全及设备正常运行的维护工作。

9.1.1.5 添加润滑油时,必须遵守三级过滤原则,使用油品的型号和质量应符合设计要求。

9.1.1.6 进行设备维护工作时,必须注意确保人身安全和设备的正常运行。

9.1.2 检修

1 机组交付检修前,应办理“安全检修任务书”后方可进行检修。

2 汽轮机停机后,应连续油循环直至汽缸温度低于120℃,回油温度低于35℃,主蒸汽的进、排汽全部切断,疏、排水阀全部及时打开并排尽积水和余压后才能进行检修。

3 严禁带压松螺栓和更换阀门填料。

4 机组各缸体的扣盖工作必须严格按规程要求进行,不得使任何工具、杂物落入或遗留在缸体及轴承箱中,扣

盖前要由有关的主管技术人员与检修负责人一起认定,确认无误后方可扣盖。

5 在连接油管路、回装轴承及调整有关比肩时,必须进行详细检查,确保无杂物存在或堵塞。

6 使用微抬轴工具时,禁止在转子前后两端同时进行;汽缸扣盖后禁止使用吊车起吊转子轴。

7 当盘动转子时,禁止用塞尺测量汽封和轴承间隙。盘动转子时,工作人员应站在转子旋转的相反方向,禁止带手套直接盘动转子。

8 现场使用煤油、汽油清洗零部件时,应注意防火,需要动火时,按有关的安全规定办理动火证。

9 施工照明必须用合格的36V以下电源及器材。

10 在现场2米以上的高空施工时,应遵照“登高作业安全规定”执行。在可能坠落、击伤的地方,应有明显标记和可靠的安全隔离措施。

11 拆卸某些零部件时必须使用专用的工机具,实行文明检修,不许野蛮作业。

12 零件拆卸前按其相互部位及相关尺寸做好记录和标记,回装时原位置恢复。如用钢字打印记号,不许在配合面、结合面及密封面上进行。

13 清洗零件应使用中性的煤油或汽油进行,精密零部件装复前应使用没有毛边纤维的白布擦拭干净,再涂上干净的透平油或铅粉,禁止戴手套装配精密零部件。

14 拆下的零部件分别摆放整齐,不能混淆,精密零部件应有专用存放和保管箱。凡不再进一步拆卸的部件,应将孔封好,妥善保管,汽缸流水孔、调速部件的油孔、汽轮机的进汽法兰、喷嘴、油管法兰孔、轴承座油孔等应立即加封,防止意外杂物落入。

15 严禁用锉刀、粗砂布修理和打磨调速系统有关部件及轴颈、止推盘等部件。避免因将工具、钢索及其它物

件放置在汽缸水平结合面上而造成意外损伤。

16 精密工具、测量仪器使用前必须由施工负责人组织检查,计量部门校验合格后方可使用。

17 发现零部件丢失、损坏或组装完毕后有剩余,必须报告主管技术负责人,并进行重新拆装核对,保证组装无误。

18 检修时必须按设备维护检修规程要求,做到严格检查、测定和详细记录,记录内容真实、完整,并有检修人、检修负责人和质量验收人签字。

19 机组起重用吊车必须有专人维护,具有完善的定期维护和负荷试验记录。检修前进行认真检查,起重司机应持有有效的司机证。起吊设备使用起吊机具、绳索和夹具应按规定定期做超负荷试验。绳卡及接头的强度不得低于规定值。

20 设备起吊用卡环应定期试验合格,卡环与设备上

吊耳孔必须匹配,起吊时卡环必须拧紧,卡环销的肩部抵紧。

21 起吊汽缸、隔板、转子等部件必须了解设备重量和起吊的位置,索具直径的选择应不小于10倍的安全系数,索具与设备棱角、加工面接触处应用垫木或软材料垫好。

22 汽缸、转子起吊和就位前必须调整呈水平状态。转子的吊挂位置应在前、后汽封的U型槽内,由熟练的起重工和吊车司机配合作业,不得与隔板、喷嘴接触或相撞;汽缸的翻转必须要有足够大的场地用单钩或双钩进行。操作要平稳、缓慢,避免急剧的摆动、振荡和冲击。

9.1.3 试车

9.1.3.1 汽轮机启动前应充分进行暖管和疏水,防止蒸汽管道产生较大热应力和蒸汽冷凝液进入汽缸造成水击;暖管过程中应严格控制升温、升压的速度;主汽阀后疏水

阀、汽缸疏水阀等全部打开。

9.1.3.2 汽轮机低速暖机过程中,排汽缸温度不得大于规定值;正常运行时汽缸温度不得大于规定值,升速过程要严格遵照规定的升速曲线进行,出现异常时应立即降速,找出原因并进行处理后方可再次升速。

9.1.3.3 升速过程中,要快速通过临界转速区不可停留。

9.1.3.4 超速脱扣试验在相同工况下至少进行两次;实际脱扣转速应在规定的范围内,脱扣试验后,只有当汽轮机转速下降到调速器最低工作转速以下时才能重新挂闸。

9.1.3.5 汽轮机空负荷运转时间不宜过长,检验合格后即应降速停机。

9.1.3.6 汽轮机与压缩机的联轴器已恢复且符合启动条件,汽轮机按冷态启动程序开车时,随着压缩机加压过程,机组的振动、轴位移也会随之变化,应仔细检查振

动、轴位移、轴承温度、润滑油温等参数,发现问题及时处理。

9.1.3.7 机组联动试车升压过程中,应严格按照压缩机的特性曲线进行,正确控制防喘振裕度,正常工作流量应比喘振流量大1.05~1.20倍。一旦出现喘振应立即处理消除,若处理无效,应紧急停车。
