当前位置:文档之家› 施工组织设计方案及进度计划

施工组织设计方案及进度计划

施工组织设计方案及进度计划
施工组织设计方案及进度计划

施工组织设计方案及进度计划

一、主要工序的施工方法、技术措施

(一)供水管网施工方案

1 施工工艺流程

定位放线→沟槽开挖→沟槽支撑→室外埋地管道基础→室外管道安装→管道下管与配管→管道支墩→管道检验与试压→沟槽的回填土→验收

2 施工方法及要点

1)定位放线

按照设计施工图的坐标位置确定管道中心线位置,用龙门板在地面固定,并且分别测出各龙门板中心点的标高,作为开槽、配管的依据,龙门板要妥善保护,间隔距离一般不超过10米。同时管线中心桩和水准点均应用平移法设置与管线施工范围外的便于观察和使用的部位。

2)沟槽开挖

a.当管道的测量定位线经复核无误后,即可进行沟槽开挖。沟槽开挖采用机械,局部较小的部位可采用人力。

b.沟槽开挖后,应分段分别挖好集水坑,用污水泵排除沟槽内集水。

c.开挖管沟沟底最小宽度

注:1.表中d为管外径。2.当沟槽设有支撑时,沟深在2米以内,沟底宽度增加0.1米;深度在3米内,沟底宽度增加0.2米;

3.用机械开挖沟槽时,其沟槽宽度按挖土机械的切削尺寸而定,但不小于本表规定数值。

3)沟槽的支撑

当沟槽开挖较深、土质不好或受场地限制开梯形槽有困难而开直槽时,加支撑是保证施工安全的必要措施。支撑形式根据土质、地下水、沟深等条件确定常分为横板一般支撑、立板支撑和打桩支撑等形式,其适用条件可参见下表:

注意事项:

①撑板与沟壁必须贴紧,立木垂直,撑杠要平直.立木要排列整齐,便于拆撑.

②木撑杠部要用扒钉钉牢,金属撑杠下部要钉托木,两端同时旋紧,上下杠松紧一致。在土质良好时一般可随填随拆,如有塌方危险地段可先回土,再起出支撑。

4)室外埋地管道基础

a.天然地基:土壤耐压强度较高,地下水位较低,(如干燥黏土、砂质黏土等。)将天然地基整平,管道敷设在未经扰动的原土上。

b.混凝土基础;管基为回填土时,设混凝土基础。

c.给水铸铁管、镀锌钢管在一般情况下,可不做基础,将天然地基整平,管道铺设在未经扰动的原土上。

c.加筋UPVC塑料排水管,宜设置混凝土条形基础。加筋UPVC 塑料排水管道在闭水实验合格后,还应用混凝土捂帮保护。

d.总体埋地管道基础施工前,必须检验沟槽开挖的深度、宽度和坡度应满足给排水管道的设计坡度要求,验槽合格后,尽快浇注混凝土,同时严格控制平基面的高度,基础偏差应满足规范要求。

5)埋地管道支墩

a.管道管径DN≤300mm的管道,且埋设在原土层中,可不设支墩。

b.管道管径DN>300mm的管道,在管道的弯头、三通及管道端部应设置支墩,支墩一般用100号混凝土浇注,并且保证支墩与土体紧密接触。

6)埋地管道的下管与配管

a.总体埋地管道的下管,采用人工方式或机械方式。

b.采用人工方法下管,沿沟槽分散下管,以减少沟槽内管道的运营。

c.总体埋地给水管道的配管,应确保管道的每节管段按照设计中心位置和高程稳定在基础和坐标上。

d.排水管道配管时,在管道内放置一块带有中心刻度水平尺,当管道坐标中心线上下垂的中心吊线与水平尺的中心刻度重合时,为合格。

7)检查井与阀门井的砌筑

a.井底基础应与管道基础同时浇注。

b.砖砌圆形检查井,应随砌随检查直径尺寸,当需要收口时,如由四周收进,每次收进不大于30mm;如部分收进,每次收进不大于50mm。

c.砌筑检查井的内壁,应用原浆勾缝,内壁需抹面,并且分层压实。

8)沟槽的回填土

a.沟槽的回填土时,管道两恻应同时均允回填,以免管线水平移位。

b.回填土时应先回细土,防止石块碎砖损伤管道与镀锌钢管的防腐层,回填土时应分层夯实,当土层含水率较低时应洒水,确保土层夯实。

9)室外球墨铸铁管安装

a.室外给水管道的管沟开挖时,应按照设计施工图纸的坐标、标高进行,开挖的宽度和深度应满足管道敷设的标高和安装要求。管道施工中,应对直管段无接口处先部分回土,防止浮管。同时应先回细土,防止石块碎砖损伤管道。

b.室外给水球墨铸铁管管道应按图进行加工预制,连接前应用钢丝刷清除管内与插口处的粘沙与毛刺,并且将橡胶圈表面油污物清除净。

c.球墨铸铁管管道连接时,应确保橡胶圈不翘不扭,均匀一致地卡在槽内,如有衬里破损,应在承插部分涂刷植物油润滑,随之将管自插口轻轻插入承口内,拨正管道后用手拉葫芦拉紧(管子插入的深度应在管口做好记号),每个承插口最大转角不得大于4°21"。

d.球墨铸铁管管道的三通、弯头处应按照设计与规范要求设置管墩和支墩,安装完成24小时后,应及时进行水压试验、管道清洗和隐蔽工程验收工作,并且及时填写水压试验、管道清洗和隐蔽工程验收记录表,同时进行回填土,并分层夯实。

10)UPVC塑料给、排水管安装

a.管道安装前应对管材管件内处表面检查,当有污物时应清理干净。管道在安装过程中应严格防止油漆、沥青等有机污染物沾污。

b.管道安装前后应铺软土或黄沙。

c.给水管道管道口径大于等于32mm的水表、阀门及其附件应设固定支架。

d.管道穿墙壁,壁柜应设置塑料套管。

e.管材断料应选用细齿锯,断口应平整,并及时去除毛刺。

f.管道粘接时,应坡15°~20°坡口,并清除管接口配件处污物,管道涂抹粘接剂时,粘胶剂应涂抹均匀、适量,先涂管件承口,后涂抹管端接口处,一次插入后旋转90°,待管口处粘接剂凝固后,方可继续完成。

g.支架设置位置应正确、固定、平整、牢固。管道与管卡接触紧密,但不得损坏管道表面支吊架。固定支架的设置必须符合设计及施工规范要求。

h.排水埋地管安装后,应先做灌水记录,经建设单位或现场监理认可后,方能隐蔽。管道安装后及时做好临时封堵工作,以免建筑垃圾进入管内引起堵塞。

11)给水管道压力试验

a.埋地管道安装外观检查合格,在管身两侧及其上部回填土不少于0.5米以后,进行压力试验;室内给水管道在安装完毕后经检查无安装缺陷后应进行压力试验。

b.室内给水管道的水压试验必须符合设计要求。各种材质的给水管道系统试压均为工作压力的1.5倍,但不得小于0.6Mpa。

检验方法:金属及复合管给水管道系统在系统压力下观测10min,压力降不应大于0.02Mpa,然后降到工作压力进行检查,应不渗不漏;塑料管给水系统应在试验压力下稳压1h,压力降不得超过0.05Mpa,然后在工作压力下的1.15倍状态下稳压2h,压力降不得超过0.03Mpa,同时检查各连接处不得渗漏。

给水系统交付使用前必须进行通水试验并做好记录。检验方法为观察和开启阀门、水嘴等放水。

12)给水管道冲洗、消毒:

a.给水管道在水压试验后,应进行冲洗和消毒。冲洗时应用流速不小于1.0m/s的水流连续冲洗,直至出水口处浊度、色度与入口处冲洗水浊度、色度相同为止。

b.冲洗后还要用每升水含20~30毫克游离氯的水灌管道进行消毒,含氯水在管道中应留置24小时以上。

(二)绿化工程施工方案

施工准备

准备进行图纸会审及技术交底,根据设计要求对各施工队伍明确施工内容、范围,交叉工程协作与分工,准备施工过程中各项技术资料、表格。

施工步骤和主要施工方法

1前期准备(材料采购)→地表准备(翻松)→地形处理(垫铺表土)→苗木进场→种植(支撑管护)→养护→现场清理竣工资料编撰→竣工验收

2、前期苗木选择:以本公司基地苗木为主,外调品种在种植前7天,向监理工程师提供有关植物品种的详细情况。选择符合设计指标并具有根系发达、生长健壮、无检疫病、虫害的优质苗。

3、地表准备:根据现场初步踏勘,个别地段留有的坚固杂物较多,为确保苗木栽植后有一个良好的生长环境,必须对种植带内的垃圾等进行挖掘清理后进行平整达到设计要求,

4、地形处理:铺垫表土时,要清除土中的石块、杂物,为防止雨天土壤的流失和板结,采取晴天铺设表土,并且在表土的铺设完成后,留好排水沟槽,形成自然顺势排水,符合设计的地形、坡度、标高,并报监理工程师审核批复。

5、栽植:乔木种植时,栽植穴宜大,放入基肥。种植前去掉部分包扎物,分层填土,容土要细,每30cm厚就踏实一次,近表面时做一个盘状土面,供浇肥水用,最后支架浇水,花灌木、草被栽植主要做到掘好的泥球,并做到随起随栽。栽后及时浇定植水,定植水浇透后,将土壤松土一次,把绑扎的枝梢松开。后视气候情况及时浇水,保持土壤湿润。

6、日常养护:栽植后至承包期内,积极组织人员进行巡护管理,严格禁止在栽植地域内发生的一切野外用火现象的发生,加强火种、火源的管理力度,杜绝危害及人为破坏等现象的发生。同时,做好幼林病虫害预测预报管理工作,确保造林成效。

分项工程施工方法

1、分项工作顺序:

栽植土工程→苗木栽植工程→养护工程

2、分项工作施工方法

(1)栽植土工程

A、施工测量放样

a、根据业主和设计单位提供的测设资料和测量标志并按

照设计单位所要求的精度,对导线点、水准点等永久性标志桩进行复测,并将复测结果上报监理工程师。

b、在上述测量结果到监理工程师批准后即可进行种植点的放样及水准点、控制点的加密工作。

B、场地清理

清除场地内的一切废弃物。

C、路基填筑采用、材料,在填筑之前先取样检测填料各项性能,并报监理工程师批准后才能使用,其主要技术指标按照《城市绿化工程施工及验收规范》和设计要求。施工中严格控制填料粒径,填料最大粒径不大于30cm,表层种植土粒径不大于5cm,不含石子。

各层主要施工程序是:挖土→装车→运输→摊铺→粗平→精平。摊铺采用推土机推平。

(2)苗木栽植工程

(A)定位:在种植前先进行测量、定位,要求位置准确。

方法:①利用路牙内侧进行粗定位。②采用经纬仪、钢尺进行精定位。③定位后在种植上撒白灰。

(B)选树:确保施工设计要求的规程,选择主干通直,有明显主轴树种应有中央领导枝。树冠匀称,根系发达的树木。树形姿态优美,树冠茂密旺盛,各方向枝条分布均匀,无严重损伤及病虫害。

(C)种植

①种植乔木,灌木和攀绿植物:表土、肥料、水等应符合以上铺设表土要求。所有植物应考虑栽植区位物点,选择适合于当地气候条件易于生长的,并有丰满干枝体系和茁壮的根系,植物外观应显示出正常健康状态,能承受上部及根部适当的修剪。无特殊规定或图纸标明,所有植物应在苗圃采集。

②乔木应具有挺直的树干,发育良好的枝杈,根据其自然习性对称生长。不应有大于直经20mm未愈合的伤痕。运到现场的乔木高度应符合图纸要求,其胸径(树高出地面1.3m处)应不小于60mm。按图纸所示,种在区域的灌木高度应不小于 1.0m。不采用代替品种,只有经监理工程师同意批准,方可种植代替品种。

③在种植前,向监理工程师提供有关种植物供应来源的全部资料,有监理工程师检查同意,所有种植物符合现行关于植物病害及昆虫传染检疫的法规,送交监理工程师必要的全部检疫证明。

④在运出植物前,由园艺人员按起苗,调运等技术要负责将植物

挖出、包扎、打捆,以备运输;任何时候,植物根系应保持潮湿、防冻、防止过热。落叶树在裸根情况下运时,必须将根部包涂粘土浆,使根系全部带有泥土,然后包装在稻草袋内。所有常青绿树及灌木的根部,均应连同掘出的土球用草袋包装。运到工地及种植前,这些土球应结实,草包应完好。树冠应仔细捆扎以防止枝杈折断。

⑤植物以单株、成捆、大包或容器内装有一株或多株植物运到工地时,均应分别系有清楚的标签,标明植物名称、尺寸、树龄或其他详细资料,这对鉴别植物是否符合规定是必要的。当不能对各单株植物分别标明时,标签内应说明成捆、成包以及容器内的各种规格植物的数量。

⑥种植准备:按绿化工程布置的图纸标出种植地段、种植位置及品种的轮廊,并进行放样,在种植这些布置应得到监理工程师的检查认可。种植区域应修整到符合监理工程师指示的线形和地段,并具有舒顺的外形。在种植中所有大土块、石块、硬土及其他杂物和不适于种植的材料运出施工现场。处理好的表土和底土应分开,并得到监理工程师认可。在种植时,先在坑底松填150mm厚的表土。

⑦刨坑:刨坑、刨槽位置要准确,坑径应根据根系、土球大小及土质情况而定,刨坑、刨槽要直上直下成桶形,不得上大下小或上小下大,以免造成窝根或填土不实。坑径一般高比植物的根系或土球直径大0.2-0.3m。如遇土质过粘、过硬或含有害物质如石灰、沥青等,则应适当加大坑径。

⑧刨坑的操作,刨坑时应以所定位置为中心按规定坑径划一圆圈作为刨坑的范围。刨坑时应把表土与底土分别置放,不同的土质亦应分开堆放。堆放位置以不影响栽植为宜。刨坑到深度后在坑底垫底土。挖坑的坑壁要随挖、随修使成直上直下形状,不要成锅底形。刨坑如发现地下管道,电缆等地下设施应停止操作,并及时向监理工程师报告,请示处理办法。

⑨植物栽培。苗木放入松软,施有拌合肥料的土层上,再分层填土,层层踩实,不得伤根、塞根、苗木歪钭。表层略高于地面;然后由栽植人员负责在苗坑外沿,用土打好拦水护圈。拦水埂打好后,立即浇透第一遍水。用水一定是事先检验合格,便于第二次及以后的浇水。至此,苗木转入养护管理期视天气情况而掌握进行第二次以后的浇水,保持湿润,但不得渍或受干。管理养护工作同样纳入责任人合同内,实行任务工作质量与个人经济利益挂勾和分配制度和奖惩制

施工组织设计方案及进度计划

施工组织设计方案及进度计划 一、主要工序的施工方法、技术措施 (一)供水管网施工方案 1 施工工艺流程 定位放线→沟槽开挖→沟槽支撑→室外埋地管道基础→室外管道安装→管道下管与配管→管道支墩→管道检验与试压→沟槽的回填土→验收 2 施工方法及要点 1)定位放线 按照设计施工图的坐标位置确定管道中心线位置,用龙门板在地面固定,并且分别测出各龙门板中心点的标高,作为开槽、配管的依据,龙门板要妥善保护,间隔距离一般不超过10米。同时管线中心桩和水准点均应用平移法设置与管线施工范围外的便于观察和使用的部位。 2)沟槽开挖 a.当管道的测量定位线经复核无误后,即可进行沟槽开挖。沟槽开挖采用机械,局部较小的部位可采用人力。 b.沟槽开挖后,应分段分别挖好集水坑,用污水泵排除沟槽内集水。 c.开挖管沟沟底最小宽度 注:1.表中d为管外径。2.当沟槽设有支撑时,沟深在2米以内,沟底宽度增加0.1米;深度在3米内,沟底宽度增加0.2米; 3.用机械开挖沟槽时,其沟槽宽度按挖土机械的切削尺寸而定,但不小于本表规定数值。 3)沟槽的支撑 当沟槽开挖较深、土质不好或受场地限制开梯形槽有困难而开直槽时,加支撑是保证施工安全的必要措施。支撑形式根据土质、地下水、沟深等条件确定常分为横板一般支撑、立板支撑和打桩支撑等形式,其适用条件可参见下表:

注意事项: ①撑板与沟壁必须贴紧,立木垂直,撑杠要平直.立木要排列整齐,便于拆撑. ②木撑杠部要用扒钉钉牢,金属撑杠下部要钉托木,两端同时旋紧,上下杠松紧一致。在土质良好时一般可随填随拆,如有塌方危险地段可先回土,再起出支撑。 4)室外埋地管道基础 a.天然地基:土壤耐压强度较高,地下水位较低,(如干燥黏土、砂质黏土等。)将天然地基整平,管道敷设在未经扰动的原土上。 b.混凝土基础;管基为回填土时,设混凝土基础。 c.给水铸铁管、镀锌钢管在一般情况下,可不做基础,将天然地基整平,管道铺设在未经扰动的原土上。 c.加筋UPVC塑料排水管,宜设置混凝土条形基础。加筋UPVC 塑料排水管道在闭水实验合格后,还应用混凝土捂帮保护。 d.总体埋地管道基础施工前,必须检验沟槽开挖的深度、宽度和坡度应满足给排水管道的设计坡度要求,验槽合格后,尽快浇注混凝土,同时严格控制平基面的高度,基础偏差应满足规范要求。 5)埋地管道支墩 a.管道管径DN≤300mm的管道,且埋设在原土层中,可不设支墩。 b.管道管径DN>300mm的管道,在管道的弯头、三通及管道端部应设置支墩,支墩一般用100号混凝土浇注,并且保证支墩与土体紧密接触。 6)埋地管道的下管与配管 a.总体埋地管道的下管,采用人工方式或机械方式。 b.采用人工方法下管,沿沟槽分散下管,以减少沟槽内管道的运营。 c.总体埋地给水管道的配管,应确保管道的每节管段按照设计中心位置和高程稳定在基础和坐标上。 d.排水管道配管时,在管道内放置一块带有中心刻度水平尺,当管道坐标中心线上下垂的中心吊线与水平尺的中心刻度重合时,为合格。 7)检查井与阀门井的砌筑

房建项目工程监理规划(范本)

编号:

目录 1.工程项目概况 (2) 2监理工作范围 (3) 3监理工作内容 (3) 3.1监理工作主要内容 (3) 3.2监理工作具体内容 (4) 3.3本工程项目监理有针对性的工作重点 (8) 4. 监理工作目标 (12) 5.监理工作依据 (12) 6. 项目监理机构的组织形式 (13) 7.项目监理机构人员配备计划 (14) 8. 项目监理机构的人员岗位职责 (15) 8.1总监 (15) 8.2总监代表 (16) 8.3管理工程师 (16) 8.4专业监理监理工程师 (19) 9. 监理工作程序 (20) 10. 监理工作方法及措施 (29) 10.1工程质量控制措施 (29) 10.2工程进度控制措施 (38) 10.3工程投资控制措施 (40) 10.4 施工HSE监管措施 (43) 10.5合同管理与信息管理 (47) 10.6项目监理现场的综合管理和协调 (57) 10.7 交工及缺陷责任期监理方法 (60) 10.8 工地会议 (61) 11 监理工作制度 (63) 12. 监理设施 (67)

1. 工程项目概况 1.1工程概况 1.1.1工程名称:工程; 1.1.2建设地点:; 1.1.3工程规模: 1.1.4工程建设相关单位: ①建设单位(业主):公司 ②设计单位: ③地质勘探单位: ④质量监督机构:质量监督站 ⑤EPC总承包单位: ⑥施工承包单位: ⑦监理单位:长沙华星建设监理有限公司 1.2主要工程内容(根据工程项目实际编写,以下为示例) 1.3业主工程目标 ①施工质量目标: 达到国家相关专业施工验收规范中的合格标准。 ②施工进度目标: 总工期年(或年月日开工,年月日完工/试车)。 ③业主隐含目标: 努力降低工程投资,控制工程投资总额;(投资概算额万元) 严管安全文明施工,防控重大安全事故。 2 监理工作范围 本项目工程监理服务范围为工程的施工准备阶段、施工阶段、竣工验收阶段(及缺陷责任期内)的全部监理工作,包括受委托监理工程的施工准备阶段监理、工程建设实施阶段监理、工程竣工验收阶段和缺陷责任期阶段监理。如果项目监理合同已明确,监理工作范围可能还包括协助招投标、材料采购、设备监造等。

公路施工组织设计 施工进度计划和进度保证措施

(三)施工进度计划和进度保证措施 1、工期目标及计划 响应项目招标文件对本标段总施工工期的要求,确保按时完成项目施工。具体开工日期,以招标人确定的开工日期为准。各工序时间节点安排见进度网络图。 2、进度实施方案 (1)编制以总进度计划为控制的节点进度计划、日和周的作业计划,明确每天的工作内容,检查、解决执行计划中存在的问题,确保当天计划当天完成,维护计划的严肃性。 认真做好施工前期准备是施工顺利进行的根本保证。因此在各分部工程,各道工序开工前必须做全面的施工准备,包括技术准备、工、料、机以及资金准备。 (2)在施工过程中不断完善施工工艺、合理组织施工、提高效率,令施工有节奏、均衡地进行,以加快施工进度。同时在实际操作中不断积累经验。 (3)努力协调好各方面的关系。主动与业主、监理单位、当地各部门以及村民等加强联系,争取各方支持,创造一个良好的施工环境,排除可能对施工进度造成影响的不利因素。 (4)广泛开展劳动竞赛活动。对提前完成工作任务的集体或个人给予奖励,对未能按期完成工作任务的给予处罚,做到“奖勤罚懒”,激发广大员工的生产热情,提高劳动生产率,促进工程的施工进度。 (5)采取合理施工程序,缩短工期。工程的关键工序关系到总工期的实现。因此,应将此关键工序放在重点保证其工期的实现。 (6)组织机构的落实,建立以项目经理为首的管理层,推行项目法施工。在施工进度控制上,项目部着重将责任落实到人,同时做好与各有关单位及施工各方的协调配合工作,保证各工期控制点目标的实现。 (7)实行奖罚措施,按经济规律办事,公司与项目部签订协议,根据工程合同条款实行奖罚;项目部为调动项目内全体员工的积极性,对各工期控制点制定奖罚措施,将工程的施工进度的奖罚与工程质量、安全、文明施工及各方协调配合的施工情况挂钩,以带动整个工程健康发展,按期完成。 (8)选择性能优良的施工机具,先进的机具,合理布置,同时加强其管理,保证各设备运转良好。 (9)做好各种资源的供应,按照施工组织设计要求,根据工程控制计划要

施工组织设计44777

施工组织设计 (1)施工方案及技术措施; (2)质量保证措施和创优计划; (3)施工总进度计划及保证措施(包括以横道图或标明关键线路的网络进度计划、保障进度计划需要的主要施工机械设备、劳动力需求计划及保证措施、材料设备进场计划及其他保证措施等); (4)施工安全措施计划; (5)文明施工措施计划; (6)施工场地治安保卫管理计划; (7)施工环保措施计划; (8)雨季施工方案; (9)施工现场总平面布置 (10)项目组织管理机构 (11)承包人自行施工范围内拟分包的非主体和非关键性工作、材料计划和劳动力计划;(12)成品保护和工程保修工作的管理措施和承诺; (13)任何可能的紧急情况的处理措施、预案以及抵抗风险的措施; (14)对总包管理的认识以及对专业分包工程的配合、协调、管理、服务方案;(15)与发包人、监理及设计人的配合; 附表一拟投入本工程的主要施工设备表 附表二拟配备本工程的试验和检测仪器设备表 附表三劳动力计划表 附表四计划开、竣工日期和施工进度网络图 附表五施工总平面图 附表六临时用地表

六、施工组织设计 一、总体施工组织布置及规划 根据ISO9001:2000《质量体系生产、安装和服务的质量保证模式》结合本工程实际情况,为保证工程质量和进度有效、顺利实施,编制本施工组织设计。 1.1 前言 本施工组织设计以业主提供图纸、国家规范及相关规定为依据,以丰富的施工和管理经验为依托,以业主满意为目的,通过精心组织、精心施工,优质快速完成本工程的施工任务。 施工组织设计的主要内容围绕工程施工组织管理展开,突出工程的施工特点、难点、重点,解决工程施工中的组织、协调和技术问题;做好各方面协调管理及配合;在质量、进度、安全、环保、文明施工等方面均提出具体的方案,从管理机构配备、机具准备、材料供应以及劳动力组织等多方面确保各项目标的实现。 1.2 编制说明 本工程施工组织设计依据国家现行规范标准、业主提供的图纸及相关文件编制而成,主要依据有: 序 号 分类名称内容 1 工程建设标准国家及地方颁发的有关景观、绿化工程施工各类规范、规定与标准。 2 企业有关文件、 标准 企业质量管理体系、环境管理体系、职业健康安全管理 体系文件和企业管理制度及技术标准 3 项目名称吉林省养老服务示范中心景观绿化工程 4 建设地点吉林市永吉县万昌镇韩家村,302国道北处 5 招标人吉林省民政厅 6 工程结算方式固定单价 7 计划工期工期:200日历天养护期:730日历天

第讲-施工组织设计及进度控制(一)

2B321010 公路工程施工组织设计 2B2101l掌握公路工程施工组织设计的编制 一、施工组织设计的作用 1、项目全体人员进行施工生产活动的行动纲领 2、项目领导、职能部门指导施工准备、布置施工生产、进行项目管理、控制施工进度的依据 3、劳动力、材料和机械设备进退场和调配依据(人、材、机依据) 4、编制工程预算的依据 二、施工组织设计的分类 (一)按工程项目阶段分类 分为设计阶段施工组织设计、招投标阶段施工组织设计、施工阶段施工组织设计。 (二)按编制对象范围分类 分为标段工程、单位工程、分部分项工程施工组织设计 (三)标后施工组织设计和实施性施工组织设计 标后施工组织设计是相对于中标前的投标施工组织设计的俗称。 将施工阶段施工组织设计称作实施性的施工组织设计。 三、施工组织设计的主要内容和编制方法 (一)编制说明 (二)编制依据 1、相关文件:包括招标文件、投标书、设计文件和设计图纸、施工合同文件。 2、现场调查资料或报告 3、各种定额及概预算资料 4、政策规定、环保条例、上级部门对施工的有关规定和工期要求。 5、所涉及的国家和行业标准、规范和规程的名称。 (三)工程概况 1、工程项目的主要情况 2、施工条件 3、工程施工的特点和难点分析 4、合同特殊要求 (四)施工总体部署 (五)主要工程项目的施工方案 (六)施工进度计划 (七)各项资源需求计划 1、劳动力需求计划(人) 2、材料需求计划(材) 3、施工机械设备需求计划(机) 4、资金需求计划(资金) (八)施工总平面图设计 施工总平面图是对施工过程所需各种临时设施、动力供应、原材料堆放、场内运输、半成品生产场地等做出规划布置,正确处理平面和空间的关系。总平面图是针对整体工程进行规划设计的。 (九)大型临时工程 (十)主要分项工程施工工艺 (十一)季节性施工技术措施 (十二)质量管理与质量控制的保证措施 (十三)安全管理与安全保证措施

施工组织设计规范要求

总则 1.0.1 为保证建设工程施工组织设计编 1 总则 1.0.1 为保证建设工程施工组织设计编写的科学化、规范化,避免编写过程中出现形式主义,提高工作效率,降低成本,制定本规范。 1.0.2 本规范适用于深圳市建设工程各阶段施工组织设计的编写。 1.0.3 本规范依据国家标准《建设工程项目管理规范》GB/T50326-2001的基本原则,结合实际情况和工程实践经验编制。 1.0.4 编写施工组织设计除执行本规范外,尚应符合国家现行有关法律、法规和强执性标准的规定。 2 术语 2.0.1 施工组织设计 construction organization plan 以施工项目为对象进行编制,用以指导其建设全过程各项施工活动的技术、经济、组织、协调和控制的综合性文件。 2.0.2 项目管理规划大纲 planning outline for construction project management 由企业管理层在投标之前编制的,旨在作为投标依据、满足招标文件要求及签定合同要求的文件。 2.0.3项目管理实施规划 execution planning for construction project management 在开工之前由项目经理主持编写的,旨在指导施工项目实施阶段管理的文件。 2.0.4 招标文件 document of inviting public bidding 作为建筑产品需求者的建设单位向可能的生产供给者(承包商)详细阐明购买意图的一系列文件,也是投标单位编制投标书的主要客观依据。 2.0.5 施工方案 working scheme 以单项施工项目或其中的某一个分部分项工程为对象进行编制,用以指导其施工全过程并重点考虑施工方法,机械设备利用,劳动力和材料安排的具体文件。 2.0.6 质量管理体系 quality management system 企业管理体系的一部分,包括为制定、实施、实现、评审和保持质量方针所需的组织机构、策划活动、职责、惯例、程序、过程和资源。 2.0.7 环境管理体系 environment management system 企业管理体系的一部分,包括为制定、实施、实现、评审和保持环境方针所需的组织机构、策划活动、职责、惯例、程序、过程和资源。 2.0.8 职业健康安全管理体系 occupational health and safety management system 企业管理体系的一部分,包括为制定、实施、实现、评审和保持职业健康安全方针所需的组织机构、策划活动、职责、惯例、程序、过程和资源。 2.0.9 施工工艺标准 construction technology operating specification 施工企业为达到不低于国家标准所规定的质量指标,依据企业自身积累的施工经验而编制并在企业内部强制使用的施工操作说明书。 2.0.10 横道图 program bar chart 将一项工程分解成若干项工序(或工作),每项工序(或工作)用一横线表

工程施工组织设计方案_工程进度管理体系与措施方案

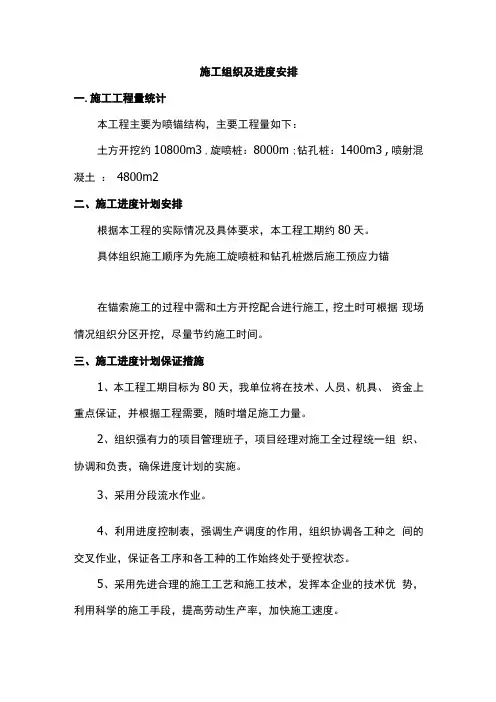

工程进度管理体系与措施 3.1总进度计划 根据招标文件要求,本工程投标工期为150天,具体开工日期依据业主发出的书面通知(或合同规定期)为准。我公司承诺,如果我方中标,将提前工期在150天内完成全部施工工程,如有延误,将接受业主的处罚。 3.2施工进度计划表 施工进度计划表(见施工组织设计附页) 3.3保证工程进度的技术措施 (1)现场施工人员的配置和安排 项目经理部:由项目经理牵头成立现场项目经理部,配备足够数量的管理、技术人员,其中包括施工项目经理、副经理、质检员、材料员、安全员、计划员。同时各专业施工队伍的专业管理人员,在项目经理部的统一指挥调度下安排各自的施工人员按照总进度计划的安排进行施工作业。 施工现场工人的人数由项目经理部根据现场施工状态随时进行增减调整,以 保证现场施工人数合理,人员不窝工,不怠工。 我公司还准备了一支15人的预备队伍,在万一现场工作量增加时可以随时安排进场,以确保工期和质量。 (2)施工进度技术保障措施 本次工程,业主计划工期为150日历天,我公司在全面考察了现场和研究招标文件和具体工作量之后,确定我公司目标工期为150日历天, 为了确保在预定工期内能完成全部工作量并力争工期提前,必须从以下几方面做好工期的保障工作。 1)施工前做好充分的准备工作,包括认真审图、组织人员、材料等后勤工作,并做现

场勘察,安排好运输线路和施工通道。提前架设施工临时设施,如临时电等,并安排好施工材料仓库、办公区、加工区等。 2)以合同规定的承包范围内工程的质量、工期、安全、文明施工等要求为原贝项目 部编制详细、完善的施工组织设计,经甲方审核之后实施。 3)以合同规定的总工期的要求,现场项目部根据现场实际情况编制用于实际施工的总 进度计划表,以此有效的对工程进度进行总控制,以确保如期完工。 4)针对本工程特点,制定切实可行的工期保证措施,结合图纸不同别墅的工程同时进 行,如施工用材的备料方面,应根据现场进度尽可能的减少总备料次数,保证现场有充足的施工用材;合理调整工种配置,形成各施工段的流水施工和交叉施工,并使各个工种都能有自己的施工工作面和施工时段,使现场的采购、加工、制作等工作合理、有序的展开,以确保工期要求。 5)对施工所用材料,特别是需要提前采购和加工的,如墙地砖、玻璃、地板等要安排 材料部门提前介入,按照图纸及甲方的要求,及时安排选样定货和加工,并根据现场施工进度,提前三天组织材料进场,以保证现场施工的需要。 6)现场管理人员对施工中可能发生的问题,如设计方案的变更、材料供应断档等要提 前做好准备,并采取相应措施,对于需要与甲方协商解决的及时汇报并商定解决方案。 7)为保证工程按计划进度执行,在机械设备及工具方面,我公司后勤部门将根据工程 需要,配备相应数量的施工机具,并备有若干工程应急使用的机械设备。 8)每周一次召开现场管理会,汇报各工种进度,解决问题,督促进度计划的实施。(3)保证工程进度的组织措施 工期保证手段循环图

通用房建工程进度计划与措施

工程进度计划与措施 1影响工期的主要因素......................................................................... 2主要技术组织措施............................................................................. 2.1 加强施工进度的控制与落实........................................................ 2.2 加强施工生产调度工作............................................................... 2.3 加强后勤供给............................................................................. 2.4 采用新工艺、新技术、新材料,为施工工期提供保证: ............. 2.5 确保地方材料农忙时照常供应。................................................. 2.6 稳定劳务队伍,保证工程正常进行。 ......................................... 3雨季连续施工措施............................................................................. 4冬季连续施工措施............................................................................. 5施工工期网络图 ................................................................................ 5.1计划工期表 .................................................................................

施工组织设计主要内容86015

施工组织设计主要内容 一、施工组织设计编制应遵循的原则 1、贯彻国家工程建设的法律、法规、方针、政策、技术规范和规程。 2、贯彻执行工程建设程序,采用合理的施工程序和施工工艺。 3、运用现代建筑管理原理,积极采用信息化管理技术、流水施工方法和网络计划技术等,做到有节奏、均衡和连续地施工。 4、优先采用先进施工技术和管理方法,推广行之有效的科技成果,科学确定施工方案,提高管理水平,提高劳动生产率,保证工程质量,缩短工期,降低成本,注意环境保护。 5、充分利用施工机械和设备,提高施工机械化、自动化程度,改善劳动条件,提高劳动生产率。 6、提高建筑工业化程度,科学安排冬、雨期等季节性施工,确保全年均衡性、连续性施工。 7、坚持企业的质量方针、安全方针、环境方针等等“追求质量卓越,信守合同承诺,保持过程受控,交付满意工程”;“安全第一,预防为主”;“建筑与绿色共生,发展和生态谐调”,做好生态环境和历史文物保护,防止建筑振动、噪声、粉尘和垃圾污染。 8、尽可能利用永久性设施和组装式施工设施,减少施工设施建造量;科学规划施工平面,减少施工用地。 9、优化现场物资储存量,合理确定物资储存方式,尽量减少库存量和物资损耗。 10、编制内容力求:?重点突出,表述准确,取值有据,图文并貌。 二、施工组织设计编制基本内容 1 编制依据 2 工程概况 3 施工部署 4 主要分部分项工程的施工方案 5 施工准备工作计划 6 施工平面布置 7 施工资源计划 8 施工进度计划及保证措施 9 施工成本及计划保证措施 10 施工质量计划及保证措施 11 职业健康安全管理策划及保证措施(可选) 12 环境管理策划及保证措施 13 节能降耗管理策划及保证措施(可选) 三、施工组织设计编制要求 1 编制依据 1)施工组织总设计。 建设项目施工组织总设计编制单位、编制日期、审批情况和审批日期。 2)单项(位)工程工程地质勘探报告、地形图和工程测量控制网。 说明工程地质勘探报告、地形图和工程测量控制网的名称/、报告编号、报告日期。 3)承包单位年度施工计划对本工程开竣工的时间要求。

施工组织设计之工程进度计划与措施

施工组织设计之工程进度计划与措施 8.1、工期控制节点: 本工程总工期635日历天,按照前述的总体施工顺序和原则,将总进度计划分解为分项工程的进度安排,这些分项工程之间有密切的逻辑关系,它们符合施工技术要求和工程的实际情况。 8.2、编制计划与落实 8.1.1编制核定各施工阶段的作业进度控制、计划网络,使工程施工至每一个环节都有进度控制目标,施工中抓好关键线路的控制,及时调整影响因素,把施工周期缩短到最佳范围,确保工程总体工期目标的实现。 8.2.2利用网络计划项目管理软件编制详细的项目计划,并每周调整一次,对施工计划实行动态管理。 8.3.3制定分级控制保证计划:根据总控计划编制月控制计划,根据月控制计划编制周计划,周计划根据前三天的实际情况,调整后三天计划并且制定下周计划,实行3日保周、周保月、月保总控计划的管理方式。 8.4.4落实计划流程如下: 日作业计划的实施检查优化资源配置 日作业计划的实施日作业计划日资源需用计划 月、周作业计划月、周资源需用计划 施工总进度计划 日作业卡8.3、合理调配机械、材料、劳动力 8.3.1、加大资源投入,实施分段施工 1.公司将在人、财、物上大力支持该项目,及时解决施工中各方面的调配问题。

2.加大机械化设备的投入量。施工机械配备足够的易损零部件,保证故障时能及时得到修复,并做好台班记录,掌握机械运转规律。 3.分阶段做好材料和成品、半成品的购买和进场,确保该阶段计划工期的实现。 4.充分利用本工程施工现场较宽大的特点,及时组织进场后续工程所需材料,及时组织工程施工平面立体交叉流水作业。做到科学管理平衡施工,为及早插入安装及装饰工程创造条件,确保总体工期的实现。 5.做好现场停水、停电应急措施。现场配备几台150kw的柴油发电机,保证工程在突然发生停、断电时能持续施工,顺利进行。 6.主体关键部位施工如混凝土浇筑等,采用三班制作业,24小时持续施工。 7.为避免停水影响施工,在现场修建蓄水池若干座,以备不时之需。 8.3.2、加强劳务工人的配备管理 1.挑选配备高技能的、精致的、成建制的各专业工程配套劳务工人队伍参加工程施工。 2.劳务工人与管理人员一样,待遇上同等,生活上关心,以提高一线生产工人工作积极性。 3.加强班组建设,委派技术好,责任心强,个人素质较高的人担任班组长,班组长内实行民主管理。定期举办专业知识讲座,提高人员的专业水平。 4.发挥工会组织的作用,在生产班组中建立工会小组,开展工会日常工作,工会要维护职工的利益。协调班组与项目部的关系。 5.实行“按劳计酬、多劳多得”的原则,劳务工人的经济收入公开、按期如实将工资发到工人手中,使工人随时保持高昂的生产热情。 8.4、设计、建设、施工、监理的协调配合措施

房建工程进度计划及保证措施

工程进度计划及保证措施 9.1施工总进度计划表 见附表 9.2保证工期实现的主要技术管理措施 9.2.1组织、管理措施 9.2.1.1我们将在最短的时间内组织管理班子及施工队伍进场, 并同步做好现场硬件准备工作和内部技术准备工作,同时制定详细的施工阶段计划目标,对各部门及岗位负责人员进行全面的技术交底,使全员都清楚工期目标。 9.2.1.2建立包括监理单位、建设单位、设计单位、施工单位、 供应单位、市政公用单位等全面的计划控制体系,明确各方的人员配备、进度控制任务。 9.2.1.3加强对外联系工作,搞好与外层相关部门的友好合作关 系。 9.2.1.4本公司将建立工程进度分析和报告制度,并负责向业主、 监理汇总报告。对实施的工作进度统一部署规划,并利用计算机技术进行进度信息的沟通。 9.2.1.5建立进度协调会议制度。本项目部将每星期召开由商项 目经理主持,业主、监理、设计单位参加的工程例会,协调各方矛盾,解决出现的或隐藏的问题,及时调整施工计划。 9.2.1.6本公司将总体负责,及时全面地进行各专业的图纸审查, 协助设计方及时办理各项设计变更。

9.2.2技术措施 9.2.2.1采用网络计划技术对施工工序进行优化调整。 9.2.2.2根据本工程工作面大的特点,我们将采取分段大流水与 平行搭接的交叉施工组织方案,组建几支作业队分区施工,确保工期目标的实现。 9.2.2.3为了确保流水施工的步骤成节拍,对分部工程之间的搭 接将采取分段验收制度,使工作面提前进入下一阶段的施工。 9.2.2.4合理安排结构与粗装修、土建与安装、装修与外围总体 的交叉施工顺序,合理确定工作面流程,做到资源的均衡优化。 9.2.2.5为了保证施工任务的连续进行,我公司将投放充足的机 械设备、周转材料和劳动力资源。并及时做好机械设备的维修保养和特殊人员培训工作。 9.2.2.6为了保证施工的顺利,提前做好场地清理的施工准备工 作,充分做好临时道路与现场布置。 9.2.2.7依据分阶段计划目标,编制周进度计划进行实施控制。 为了确保即定目标的实现,必要时将采取加班加点或二班制作业抢补工期,确保各里程碑节点的实现。 9.2.3经济及合同措施 9.2.3.1制定切实可行的工期缩短奖励措施,提高全员积极性。 9.2.3.2及时办理工程预付款及进度款支付手续;储备足够的资 金、设备、材料、对加工定货的供应时间给予保证。 9.2.3.3加强合同管理,落实合同责任,旅行合同义务。

(建筑工程管理)施工组织设计(含进度计划表)精编

(建筑工程管理)施工组织设计(含进度计划表)

淅川县香花镇大渠北移民新村住宅工程 施工组织设计 目录 壹、工程概况 (2) 二、施工准备 (2) (壹)技术准备 (2) (二)物资准备 (3) (三)劳动组织准备 (3) (四)施工现场准备 (3) 三、单位工程主要施工方法 (3) (壹)施工测量 (3) (二)基础施工 (4) (三)主体结构工程 (5) (四)装饰、装修工程 (8) (五)屋面工程 (9) (六)安装工程注意事项 (11) (七)雨季施工 (11) (八)建筑工地防火措施 (12) (九)保修期施工 (12) 四、劳动力需要量计划 (12) 五、施工、机械需用计划 (13) 六、保证工程质量的技术组织措施 (13)

七、保证工程施工安全的技术组织措施 (14) 八、施工进度计划表 (17) 九、施工总平面布置 (18) 淅川县香花镇大渠北移民新村住宅工程 施工组织设计 壹、工程概况 本工程位于香花镇丹江大道北侧吴田村部后,座北向南,平面呈壹字形。每户三间,东西长10500MM,南北长9800MM,共24户,二层每套建筑面积208m2,建设二层、壹层不同。本工程采用砖混结构,首层层高3.6M,二层层高3.3MM。护梯房层高2.7M,主房二层顶女儿墙高1.1M,总高9.5MM。室内外高差0.450米。 本工程为移民新村建设工程住宿房屋,合理使用年限50年,耐火等级二级,地震设防为小于六度。耐火等级为二级。 本工程基底埋深1.30M,中粗砂垫层300MM厚,;C15砼垫层:在独立柱处厚100MM,在条形基础处300MM.每套设混凝土钢筋独立柱2个,断面为300MM*400MM.在砼垫层上砌条形砖基础,壹层在四角设240MM*240MM构造柱五个。构造柱生根于室外地坪以下500MM.基础和壹层、二层、护梯房均设钢筋砼QL.壹层屋面采用YKB空心板。二层及护梯房屋顶采用现浇结构,水泥砂浆抹面;内墙采用混合砂浆墙面,仿瓷涂料面层,外墙采用水泥砂浆墙面,白水泥面层。踢脚采用水泥砂浆面层,木制构件采用调和漆,颜色以建设单位现场确定。铁构件防锈采用防锈调和

施工组织设计(含进度计划表)

施工组织设计 目录 一、工程概况 (2) 二、施工准备 (2) (一)技术准备 (2) (二)物资准备 (3) (三)劳动组织准备 (3) (四)施工现场准备 (3) 三、单位工程主要施工方法 (3) (一)施工测量 (3) (二)基础施工 (4) (三)主体结构工程 (5) (四)装饰、装修工程 (8) (五)屋面工程 (9) (六)安装工程注意事项 (11) (七)雨季施工 (11) (八)建筑工地防火措施 (12) (九)保修期施工 (12) 四、劳动力需要量计划 (12) 五、施工、机械需用计划 (13) 六、保证工程质量的技术组织措施 (13) 七、保证工程施工安全的技术组织措施 (14) 八、施工进度计划表 (17) 九、施工总平面布置 (18)

施工组织设计 一、工程概况 本工程位于香花镇丹江大道北侧吴田村部后,座北向南,平面呈一字形。每户三间,东西长10500,南北长9800,共24户,二层每套建筑面积208m2,建设二层、一层不同。本工程采用砖混结构,首层层高3.6M,二层层高3.3。护梯房层高2.7M,主房二层顶女儿墙高1.1M,总高9.5。室内外高差0.45 0米。 本工程为移民新村建设工程住宿房屋,合理使用年限50年,耐火等级二级,地震设防为小于六度。耐火等级为二级。 本工程基底埋深1.30M,中粗砂垫层300厚,;C15砼垫层:在独立柱处厚100,在条形基础处300. 每套设混凝土钢筋独立柱2个,断面为300*400. 在砼垫层上砌条形砖基础, 一层在四角设240*240构造柱五个。构造柱生根于室外地坪以下500 . 基础和一层、二层、护梯房均设钢筋砼. 一层屋面采用空心板。二层及护梯房屋顶采用现浇结构,水泥砂浆抹面;内墙采用混合砂浆墙面,仿瓷涂料面层,外墙采用水泥砂浆墙面,白水泥面层。踢脚采用水泥砂浆面层,木制构件采用调和漆,颜色以建设单位现场确定。铁构件防锈采用防锈调和漆。 砌体:±0.000以下采用15混凝土实心砖;±0.000以上采用15页岩烧结砖。砂浆:±0.000以下采用M7.5水泥砂浆,±0.000以上采用M7.5混合砂浆。混凝土: 除垫层为C15外, 其余为C20. 钢筋: 均为普通钢筋, 一级钢筋235,二级钢筋为335。 二、施工准备 开工前应该做好充分的施工准备。 (一)技术准备 1、熟悉、审查施工图纸和有关的资料,了解设计图纸的内容。 2、做好图纸自审、会审和现场签证工作。 3、掌握施工现场的自然条件和技术经济条件。 4、对建设单位交付的测量网点进行复测和验收。在施工现场引入自己的高程和坐标基准点。 5、编制施工图预算和施工预算。 6、编制单位工程施工组织设计或施工方案及分部分项工程施工方案,组织各级技术交底。 7、编制项目质量计划和关键工序作业指导书。

房屋建筑工程施工组织设计

宁南县红星乡中心小学校教师周转房建设 项目 施工组织设计 四川蜀都东方建设工程有限公司 二〇一五年十月十日

编制依据 一、建设方 业主所发的招标文件及其有关说明。 由设计公司设计的全套建筑、结构设计图纸。 合同文件中业主对工期、质量、文明施工等要求。 业主提供的施工现场平面、占地范围、水、电源及道路。 二、承包方 我公司可投入本工程施工的管理人员、工程技术人员及施工人员。 我公司可投入本工程施工的机械设备、周转材料、检测、检验仪器等。 我公司的新版《公司质量手册》、《程序文件》、《工程质量管理标准》及其它支持性企业文件。 三、政策法律法规、规范文件 《中华人民共和国建筑法》、《中华人民共和国合同法》、《建设工程管理条例》、《中华人民共和国安全生产法》等。 国家、行业、省市等有关工程的强制性标准、规程、规定。 省、市关于开展创建文明工地和创建优质工程的有关规定。 四、国家和行业现行的施工质量验收规范 《建设工程项目管理规范》(GB/T50326-2001) 《混凝土结构工程施工质量及验收规范》(GB50204-2002) 《混凝土质量控制标准》(GB50204-2002) 《建筑地面工程施工质量及验收规范》(GB50209-2002) 《屋面工程质量验收规范》(GB50207-2002) 《建筑装饰装修工程质量验收规范》 (GB50210-2001) 《建筑地基基础工程施工质量及验收规范》(GB50202-2002) 《建筑桩基技术规范》 (JGJ94-94) 《建筑基坑支护技术规程》 (JGJ120-99) 《钢筋焊接及验收规程》 (JGJ18-2003) 《砌体工程施工质量验收规范》(GB50203-2002) 《钢结构工程施工质量验收规范》(GB50205-2001) 《建筑工程施工质量验收统一标准》(GB50300-2001) 《施工现场临时用电安全技术规范》(JGJ46-88) 《建筑施工安全检查标准》(JGJ59-99) 《建筑施工高处作业安全技术规范》(JGJ80-91) 《普通混凝土用砂质量标准及检验方法》(JGJ52-92) 《普通混凝土用碎石和卵石质量标准及检验方法》(JGJ53-92)

施工组织设计(含进度计划表)最佳版本

淅川县香花镇大渠北移民新村住宅工程 施工组织设计 目录 一、工程概况 (2) 二、施工准备 (2) (一)技术准备 (2) (二)物资准备 (3) (三)劳动组织准备 (3) (四)施工现场准备 (3) 三、单位工程主要施工方法 (3) (一)施工测量 (3) (二)基础施工 (4) (三)主体结构工程 (5) (四)装饰、装修工程 (8) (五)屋面工程 (9) (六)安装工程注意事项 (11) (七)雨季施工 (11) (八)建筑工地防火措施 (12) (九)保修期施工 (12) 四、劳动力需要量计划 (12) 五、施工、机械需用计划 (13) 六、保证工程质量的技术组织措施 (13) 七、保证工程施工安全的技术组织措施 (14) 八、施工进度计划表 (17) 九、施工总平面布置 (18) 淅川县香花镇大渠北移民新村住宅工程

施工组织设计 一、工程概况 本工程位于香花镇丹江大道北侧吴田村部后,座北向南,平面呈一字形。每户三间,东西长10500MM,南北长9800MM,共24户,二层每套建筑面积208m2,建设二层、一层不同。本工程采用砖混结构,首层层高3.6M,二层层高3.3MM。护梯房层高2.7M,主房二层顶女儿墙高1.1M,总高9.5MM。室内外高差0.45 0米。 本工程为移民新村建设工程住宿房屋,合理使用年限50年,耐火等级二级,地震设防为小于六度。耐火等级为二级。 本工程基底埋深1.30M,中粗砂垫层300MM厚,;C15砼垫层:在独立柱处厚100MM,在条形基础处300MM. 每套设混凝土钢筋独立柱2个,断面为300MM*400MM. 在砼垫层上砌条形砖基础, 一层在四角设240MM*240MM构造柱五个。构造柱生根于室外地坪以下500MM . 基础和一层、二层、护梯房均设钢筋砼QL. 一层屋面采用YKB空心板。二层及护梯房屋顶采用现浇结构,水泥砂浆抹面;内墙采用混合砂浆墙面,仿瓷涂料面层,外墙采用水泥砂浆墙面,白水泥面层。踢脚采用水泥砂浆面层,木制构件采用调和漆,颜色以建设单位现场确定。铁构件防锈采用防锈调和漆。 砌体:±0.000以下采用MU15混凝土实心砖;±0.000以上采用MU15页岩烧结砖。砂浆:±0.000以下采用M7.5水泥砂浆,±0.000以上采用M7.5混合砂浆。混凝土: 除垫层为C15外, 其余为C20. 钢筋: 均为普通钢筋, 一级钢筋HPB235,二级钢筋为HRB335。 二、施工准备 开工前应该做好充分的施工准备。 (一)技术准备 1、熟悉、审查施工图纸和有关的资料,了解设计图纸的内容。 2、做好图纸自审、会审和现场签证工作。 3、掌握施工现场的自然条件和技术经济条件。 4、对建设单位交付的测量网点进行复测和验收。在施工现场引入自己的高程和坐标基准点。 5、编制施工图预算和施工预算。 6、编制单位工程施工组织设计或施工方案及分部分项工程施工方案,组织各级技术交底。 7、编制项目质量计划和关键工序作业指导书。 8、及时计算制定好劳动力、机械设备、钢模、架料等周转材料及各种机具进场计划,由公司统一调配逐一落实到位。 9、组织安装施工人员做好岗前培训,使施工人员熟悉设计要求,规范规定、验收标准。

施工组织设计范本

五、施工组织设计(包括但不限于进度、质量、安全控制及保证措施) (一)应答人编制施工组织设计的要求:编制时应采用文字并结合图表形式说明施工方法;拟投入本工程的主要施工设备情况、拟配备本工程的试验和检测仪器设备情况、劳动力计划等;结合工程特点提出切实可行的工程质量、安全生产、文明施工、工程进度、技术组织措施,同时应对关键工序、复杂环节重点提出相应技术措施,如冬雨季施工技术、减少噪音、降低环境污染、地下管线及其他地上地下设施的保护加固措施等。 (二)项目施工组织设计大纲 1.施工设计 1.1工程概况及特点 1.1.1 工程概况 工程简述、工程规模、工程承包范围、地质及地貌状况、交通情况等。 1.1.2 工程特点 工程特点、自然环境等。 1.2施工方案 1.2.1 施工现场组织机构 介绍项目经理(简介)、主要技术负责人(简介)及主要劳动力组织计划。 1.2.2 施工准备 简要叙述施工技术资料、材料、通讯、施工场地的准备、施工机械、施工力量的配置、以及生活设施等的准备情况、主要施工机械设备表。 1.2.3 施工工序总体安排(按施工的先后顺序) 1.2.4 主要工序和特殊工序的施工方法。 1.2.5 劳动力计划 1.3施工现场总平面布置图 1.3.1 施工现场平面布置图 平面布置要求内容全面,充分利用现场条件,合理布置施工队、材料站、办公区、施工水源、电源等。平面布置图采用A3纸,图面要求线条清晰、标志明确。 1.4工期及施工进度计划 1.4.1 工期规划及要求 用横道图反映各主要施工过程的计划进度。 1.4.2 施工进度计划网络图 用P3E/C编制施工网络图,施工网络图应明确工程开工、竣工日期,工程施工的关键路线,并针对关键工序,提出确保工期拟采取的措施。 1.4.3 主要安装设备及材料供应计划 1.4.4 施工进度保障措施

EPC项目施工组织设计

国际商贸1110KV变电站通道建设工程 施工组织设计 目录 第一章概况 一、工程概述 二、基本情况 第二章编制依据 第三章施工部署及施工现场平面布置图 一、施工组织 二、施工现场准备 第四章施工方案及主要措施 一、本工程工序主要施工工艺: 二、主要工序施工技术措施 1、施工便道修筑 2、机井施工 3、喷锚支护 4、沟槽开挖施工方案 5、顶管施工技术方案 6、钢筋工程 7、模板工程 8、混凝土工程 第六章、施工进度计划 一、进度目标 二、施工进度计划 第七章、进度计划保证措施

一、建立完善的计划保证体系 二、技术工艺的保障 三、主要施工难点计划保障措施 四、以质量促进度 第八章、工程质量保证措施 一、质量目标 二、保证措施 第九章、主要机具使用计划 第十章、劳动力安排使用计划 第十一章、施工现场安全管理措施 一、管理方针 二、管理目标 三、安全管理保证体系 四、临时用电管理 五、施工机械管理 第十二章安全生产文明施工措施 一、现场管理目标 二、文明施工管理措施 第十三章施工现场环境保护措施 第十四章附表 第一章工程概况 一、工程概述 1、本工程为为国际商贸城110KV变电站1、 2、 3、4线建设工程。根据成都市规划管理局控制《项目编号:2011-0755-D0047-3》所给红线,1线全线采用

2200×2000电力隧道,2线全线采用1400×1600;3线全线采用2500×3100;4线全线采用1600×1800。 2、1线管线位置位于北新干道刚出外环段,距北新干道中线以西49米的规划绿化带内,全线在12+60~12+80处、03+60、04+00有砖房需要拆迁;优化设计时需提供北新干道上的雨污水支管位置及高程。 电力隧道中线定为:道路中线以西49.0m;隧道全长1960米。 土建规模:2200mmХ2000mm电力隧道1960米;每隔30米设伸缩缝,伸缩缝工65条;每60米设一处人孔、风道,人孔、风道分别为34座;在隧道低点处设泵站,共设3处泵站,与2、3、4线隧道的交叉口处共设2处十字交叉口。 3、2线电力隧道中线定为:道路中线以北30.0m,位于2线道路绿化带内,隧道全长557米。 土建规模:1400*1600mm电力隧道557米;每隔30米设伸缩缝,伸缩缝共19条;每60米设一处人孔、风道,人孔、风道分别为10座;在隧道低点处设泵站,共设1处泵站。 4、3线电力隧道中线定为:距绿化带南侧边缘线5.0m,位于高压走廊绿化带内,隧道全长1885.59米。 土建规模:2500*3100mm规划管理局控制《项目编号:2011-0755-D0047-3》电力隧道1885.59米;每隔30米设伸缩缝,伸缩缝共65条;每60米设一处人孔、风道,人孔、风道分别为32座;在隧道低点处设泵站,共设4处泵站 5、4线电力隧道中线定为:距绿化带南侧边缘线5.0m,位于高压走廊绿化带内,隧道全长1430.85米。 土建规模:1600*1800mm电力隧道1430.85米;每隔30米设伸缩缝,伸缩缝共49条;每60米设一处人孔、风道,人孔、风道分别为25座;在隧道低点处设泵站,共设4处泵站。 二、基本情况 1、工程名称:国际商贸城110KV变电站通道工程
