屋顶钢结构施工组织设计

屋顶钢结构施工组织设计
屋顶钢结构施工组织设计

【屋顶钢结构】

吊装工艺与吊装施工组织一、吊装工艺流程定位——定标高——柱地脚螺栓植筋——弹线——柱安装——钢梁安装——檩条安装——补漆——竣工

二、钢柱安装工艺

(一)、钢柱吊装、校正

1.对基础进行复测,包括锚栓的露出长度,锚栓中心线对基准线的位移偏差,锚栓间距,基础标高,对于不合格的进行处理后方可进行吊装。

2.为了控制柱子的安装标高,还事先在柱子可视的截面上划出500mm的位置,以便安装时进行标高的微调、校正。在复测合格的基础上安装钢柱,首先用单支钢丝绳将柱子捆绑好,吊点位置选择在距柱端1/3柱长的位置。通过旋转法将柱子吊起,将钢柱吊起送至安装位置。

3.推动柱子将其底板螺栓孔对准基础锚栓,根据情况,反复小范围的调整,直到所有预埋地脚都对准螺栓孔后,将构件缓缓的落下,注意在此过程中一定要保证柱子的每个预埋地脚都进入到螺栓孔,并且保证柱子垂直下落。

4.当整个柱子基本落到基础上,然后调整柱子的中心线与基础的定位轴线。中心线的调整主要是通过用水平靠尺(具有测水平和垂直的双重功能)对准基础中心线和和柱子四面已分好的中心线,然后再进行反复调整。

5.调整柱子的标高,由于柱子落在事先复侧的基础上,标高只需进行微调,通过水平仪检查柱子上事先画好的500mm线是否与实际的标高相符,使用垫铁,进行标高的调整。

6.柱子的垂直度控制:

①在柱子可视面上事先画出中心线,然后在两个相互垂直的方向用经纬仪对柱子的垂直度进行调整。

②通过测量柱子内侧距建筑物上弹好的控制线的距离来控制柱子的垂直度。

③柱子的标高、轴线和垂直度偏差的调整是相互联系的兼顾的,待所有标准都达到时才算完成校正工作。然后进行柱底板与预埋钢筋的塞焊工作。

1.由于此时可以把水平仪架在楼面上对柱子的水平进行测量。

2.待柱子调整完成后拧紧螺栓,进行焊接工作。

7.柱子的焊接:翼缘板、腹板的焊接为全熔透坡口焊。焊接顺序先焊接翼缘。

三、钢梁安装工艺

将钢梁卸车到各柱附近,再由内到外、自下而上逐根按编号用吊车安装钢梁,只有当梁两端安装螺栓紧固(或点焊牢固)后,方可松钩,依次吊装其它钢梁。检验合格后进行焊接。

四、现场焊接工艺

主要构件焊接工艺

手工焊接应采用多层多道、小电流的焊接方法。

1、对接溶透焊缝(平焊位手工电弧焊)

适用梁柱翼缘板腹板对接焊缝,焊条E4303。

焊接工艺参数:

焊接坡口:b≤12mm单坡口角度60度钝边2mm

b>12mm 双坡口角度60度钝边2mm

组装间隙:2---3mm

焊接电流140~~180A,焊接电压24V,焊接速度15cm /min

2、T型焊缝(船形位手工电弧焊)

适用于梁柱筋板、连接板、柱顶板、柱底板,双面贴角焊缝,焊条E4303。

3、焊接工艺参数:

焊脚高度:大于被焊件中较薄件的厚度。

焊接电流140~~160A,焊接电压22V,焊接速度16cm /min

手工电弧焊接时可参照下表参数:

焊条直径

Φ3.2

Φ4.0

Φ5.0

焊接电流(A)

100~130

160~210

210~270

4、焊缝外观:用肉眼和量具检查焊缝外观缺陷和焊脚尺寸,应符合施工图和施工规范的要求,焊波均匀,不得有裂纹、未熔合、夹渣、焊瘤、咬边、烧穿、弧坑和针状气孔等缺陷,焊接区应清理干净,无飞溅残留物。

5、全熔透焊缝作为焊接过程中的重点和关键质量控制点,质量检查人员对此部位应进行跟踪检查并做好相应的质量检查检查记录。

五、吊装施工进度计划

施工进度计划

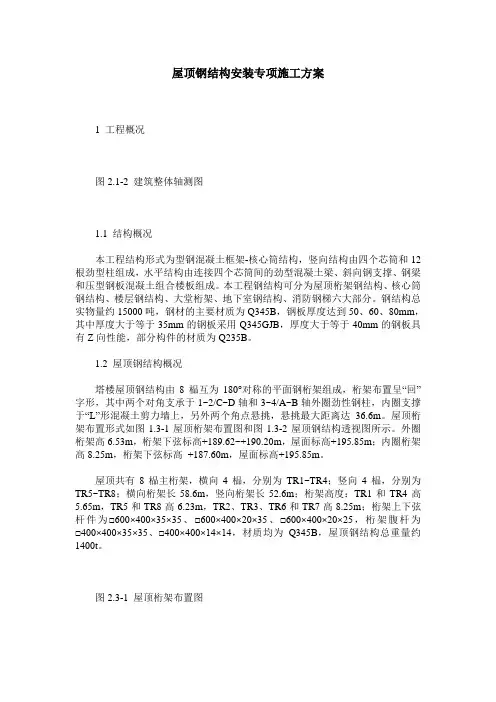

六、安装施工特点及难点

(一)因本工程周边区域狭小,工程构件的进场和堆放难度较大。

(二)本工程为五层接六层,加层高度较大,周边防护优显重要。

(三)吊车站位点不合适南侧距建筑物太近,北侧距建筑物较远,构件吊装难度大,安装钢梁需选用65T以上大吊车。吊装是本工程的难点。

吊装工程安全

一、吊装工程安全要求

一、文明施工

1、遵守现场安全的各项管理规定,进入现场必须带好安全帽,严禁吸烟。

2、构件堆放、电焊机排列整齐有序,备用的氧气、乙炔瓶放入专用笼子内,分开放置。

3、现场设置安全员、防火员。

4、保持现场卫生。

5、现场所有施工人员服从指挥,言行文明。

二、安全技术措施

1、构件的运输

①、装车时用大垫木10×10木方将构件垫稳,并用2t倒链前后两道封牢。

②、装车后,整体高度小于4m。

③、行驶速度≤40公里/小时,转弯或路面不平处≤20公里/小时。

④、构件与钢丝绳接触处,用胶皮垫住。

⑤、装车后,摆放位置应居车中部,前、后用2t链封牢(运中部时封三道),所有构件运输过程中要经常检查构件封车绳、倒链的情况,遇到问题及时处理。

⑥、由于本次有超长的构件,要夜间运输,运输前要进行安全交底,要求在运输中有专门的运输负责人。要求公司派专职安全员。运输车辆要安装示宽灯,要前有车开道,后有车压送。并要与交通部门协商好具体的时间和路线,以保证交通的畅通。

三、其它

1、进入施工现场必须戴好安全帽,高空作业必须穿防滑鞋、系安全带,凡不适合高空作业的人员,不得从事高空作业。

2、施工用机索具施工前由工长带领有关人员进行检验,合格后方可使用。

3、四级风以上禁止作业。

4、吊装作业人员作业中严格执行《安全规程》中“十不吊”规定,吊装前安全员应对作业人员应进行安全教育。

5、吊装过程中,应待构件就位后再上前操作,解开构件的吊索时应将安全带系在牢固处,防止空中坠落。

6、吊装作业点距离高压线不得小于2m。距低压线不得小于1m,否则应采取措施后方可施工。

7、在同一垂直线上,严禁上、下同时施工。

8、高空作业中。各类工具、配件应装入工具袋内,严禁乱扔、乱抛以防物体打击。

9、构件就位应平稳,避免振动和摆动,待构件紧固后方可松开吊索具。

10、施工用氧气瓶、乙炔瓶,必须距明火10m以上,2者相距10m 以外,避免曝晒、烧烤,搬动时禁止碰撞,以防发生火灾。

11、要使用合格的电气设备,并且有专门的电工负责。

12、脚手架搭设要求:

柱子脚手架的搭设:

a.在每节柱的连接部位需搭设独立架子,高度为从接头处下反1m。

b.立杆间距为1.8—2.0m,水平横杆间距1.5m。

c.作业面要满铺跳板,宽度为500mm设两道防护栏杆,挂安全网。

二、安全技术措施

一、结构安装施工技术措施

1、柱子的垂直度:在柱子的相互垂直的两个截面上预先画上中心线,然后从两个相互垂直度方向架上两台经纬仪进行校正。

2、柱子中心线对定位轴线:复测时在基础上弹出基础的中心线,并且在柱子上也画出中心线,在安装第一节时使柱子的中心线于基础的中心线相对应重合。

二、成品保护

1、运输构件时,根据钢构件的长度、重量选用车辆,钢构件在运输上采用三个支点(用道木)。

2、钢构件存放场地平整坚实,无积水。同型号的钢构件叠放时各层钢构件的支点在同一垂直线上。

屋顶钢结构吊装方案

时间:2006-6-2 8:11:29

三、质量控制

吊装工艺与吊装施工组织

一、吊装工艺流程

定位——定标高——柱地脚螺栓植筋——弹线——柱安装——钢梁安装——檩条安装——补漆——竣工

二、钢柱安装工艺

(一)、钢柱吊装、校正

1.对基础进行复测,包括锚栓的露出长度,锚栓中心线对基准线的位移偏差,锚栓间距,基础标高,对于不合格的进行处理后方可进行吊装。

2.为了控制柱子的安装标高,还事先在柱子可视的截面上划出500mm的位置,以便安装时进行标高的微调、校正。在复测合格的基础上安装钢柱,首先用单支钢丝绳将柱子捆绑好,吊点位置选择在距柱端1/3柱长的位置。通过旋转法将柱子吊起,将钢柱吊起送至安装位置。

3.推动柱子将其底板螺栓孔对准基础锚栓,根据情况,反复小范围的调整,直到所有预埋地脚都对准螺栓孔后,将构件缓缓的落下,注意在此过程中一定要保证柱子的每个预埋地脚都进入到螺栓孔,并且保证柱子垂直下落。

4.当整个柱子基本落到基础上,然后调整柱子的中心线与基础的定位轴线。中心线的调整主要是通过用水平靠尺(具有测水平和垂直的双重功能)对准基础中心线和和柱子四面已分好的中心线,然后再进行反复调整。

5.调整柱子的标高,由于柱子落在事先复侧的基础上,标高只需进行微调,通过水平仪检查柱子上事先画好的500mm线是否与实际的标高相符,使用垫铁,进行标高的调整。

6.柱子的垂直度控制:

①在柱子可视面上事先画出中心线,然后在两个相互垂直的方向用经纬仪对柱子

的垂直度进行调整。

②通过测量柱子内侧距建筑物上弹好的控制线的距离来控制柱子的垂直度。

③柱子的标高、轴线和垂直度偏差的调整是相互联系的兼顾的,待所有标准都达到时才算完成校正工作。然后进行柱底板与预埋钢筋的塞焊工作。

1.由于此时可以把水平仪架在楼面上对柱子的水平进行测量。

2.待柱子调整完成后拧紧螺栓,进行焊接工作。

7.柱子的焊接:翼缘板、腹板的焊接为全熔透坡口焊。焊接顺序先焊接翼缘。

三、钢梁安装工艺

将钢梁卸车到各柱附近,再由内到外、自下而上逐根按编号用吊车安装钢梁,只有当梁两端安装螺栓紧固(或点焊牢固)后,方可松钩,依次吊装其它钢梁。检验合格后进行焊接。

四、现场焊接工艺

主要构件焊接工艺

手工焊接应采用多层多道、小电流的焊接方法。

1、对接溶透焊缝(平焊位手工电弧焊)

适用梁柱翼缘板腹板对接焊缝,焊条E4303。

焊接工艺参数:

焊接坡口:b≤12mm单坡口角度60度钝边2mm

b>12mm 双坡口角度60度钝边2mm

组装间隙:2---3mm

焊接电流140~~180A,焊接电压24V,焊接速度15cm /min

(三)吊车站位点不合适南侧距建筑物太近,北侧距建筑物较远,构件吊装难度大,安装钢梁需选用65T以上大吊车。吊装是本工程的难点。

吊装工程安全

一、吊装工程安全要求

一、文明施工

1、遵守现场安全的各项管理规定,进入现场必须带好安全帽,严禁吸烟。

2、构件堆放、电焊机排列整齐有序,备用的氧气、乙炔瓶放入专用笼子内,分开放置。

3、现场设置安全员、防火员。

4、保持现场卫生。

5、现场所有施工人员服从指挥,言行文明。

二、安全技术措施

1、构件的运输

①、装车时用大垫木10×10木方将构件垫稳,并用2t倒链前后两道封牢。

②、装车后,整体高度小于4m。

③、行驶速度≤40公里/小时,转弯或路面不平处≤20公里/小时。

④、构件与钢丝绳接触处,用胶皮垫住。

⑤、装车后,摆放位置应居车中部,前、后用2t链封牢(运中部时封三道),所有构件运输过程中要经常检查构件封车绳、倒链的情况,遇到问题及时处理。

⑥、由于本次有超长的构件,要夜间运输,运输前要进行安全交底,要求在运输中有专门的运输负责人。要求公司派专职安全员。运输车辆要安装示宽灯,要前有车开道,后有车压送。并要与交通部门协商好具体的时间和路线,以保证交通

的畅通。

三、其它

1、进入施工现场必须戴好安全帽,高空作业必须穿防滑鞋、系安全带,凡不适合高空作业的人员,不得从事高空作业。

2、施工用机索具施工前由工长带领有关人员进行检验,合格后方可使用。

3、四级风以上禁止作业。

4、吊装作业人员作业中严格执行《安全规程》中“十不吊”规定,吊装前安全员应对作业人员应进行安全教育。

5、吊装过程中,应待构件就位后再上前操作,解开构件的吊索时应将安全带系在牢固处,防止空中坠落。

6、吊装作业点距离高压线不得小于2m。距低压线不得小于1m,否则应采取措施后方可施工。

7、在同一垂直线上,严禁上、下同时施工。

8、高空作业中。各类工具、配件应装入工具袋内,严禁乱扔、乱抛以防物体打击。

9、构件就位应平稳,避免振动和摆动,待构件紧固后方可松开吊索具。

10、施工用氧气瓶、乙炔瓶,必须距明火10m以上,2者相距10m 以外,避免曝晒、烧烤,搬动时禁止碰撞,以防发生火灾。

11、要使用合格的电气设备,并且有专门的电工负责。

12、脚手架搭设要求:

柱子脚手架的搭设:

a.在每节柱的连接部位需搭设独立架子,高度为从接头处下反1m。

b.立杆间距为1.8—2.0m,水平横杆间距1.5m。

c.作业面要满铺跳板,宽度为500mm设两道防护栏杆,挂安全网。

二、安全技术措施

一、结构安装施工技术措施

1、柱子的垂直度:在柱子的相互垂直的两个截面上预先画上中心线,然后从两个相互垂直度方向架上两台经纬仪进行校正。

2、柱子中心线对定位轴线:复测时在基础上弹出基础的中心线,并且在柱子上也画出中心线,在安装第一节时使柱子的中心线于基础的中心线相对应重合。

二、成品保护

1、运输构件时,根据钢构件的长度、重量选用车辆,钢构件在运输上采用三个支点(用道木)。

2、钢构件存放场地平整坚实,无积水。同型号的钢构件叠放时各层钢构件的支点在同一垂直线上。

斜屋面模板专项施工方案

斜屋面模板专项施工方案 斜屋面模板 专项施工方案 编制: 审核: 批准: 福建省永泰建筑工程公司 2018.2.08 目录【一】编制依据 1.设计施工图纸 2.现行规范标准 【二】工程概况 1.工程建设相关单位 2.建筑设计概况 3.结构设计概况 4.工程特点、重点、难点 【三】施工方法及要点 1.概况 2.材料的选用 3.模板工程施工方法及要点

3.1施工顺序 3.2特殊部位模板支设 3.2.1天沟 3.2.2老虎窗 3.2.3烟道 3.2.4屋脊及阴角 3.2.5柱、梁、连梁模 3.2.6斜屋面顶板支模要求 4.支撑体系 5.模板支设本卷须知 6,屋面板模板设计 7,屋面梁模板设计 8,采用钢管脚手架 元宏锦江一期,2#楼 斜屋面模板专项施工方案【一】编制依据 1.设计施工图纸 2.现行规范标准

?混凝土结构工程施工质量验收规范?GB50204-2002 ?建筑工程施工质量验收统一标准?GB50300-2001 ?建筑施工扣件式钢管脚手架安全技术规范?JGJ130-2001 ?施工组织设计? 工程设计图纸及标准图集 【二】工程概况: 1.工程建设相关单位 2.建筑设计概况 本工程由一幢1~17层的住宅组成〔2#楼〕,总建筑面积为12740.87平方米,一层商铺5.2 m二至十七层层高为2.9m,建筑高度为58.10m。 3.结构设计概况 结构类型:框架剪力墙结构。建筑耐火等级为二级,抗震设防烈度为7度,工程为多层建筑。 4.工程特点、重点、难点 元宏锦江2#楼为框架剪力墙结构,一层商铺5.2 m二至十七层层高为2.9m,层数为17层,屋面为斜屋面。

屋顶钢结构施工组织设计

【屋顶钢结构】 吊装工艺与吊装施工组织一、吊装工艺流程定位——定标高——柱地脚螺栓植筋——弹线——柱安装——钢梁安装——檩条安装——补漆——竣工 二、钢柱安装工艺 (一)、钢柱吊装、校正 1.对基础进行复测,包括锚栓的露出长度,锚栓中心线对基准线的位移偏差,锚栓间距,基础标高,对于不合格的进行处理后方可进行吊装。 2.为了控制柱子的安装标高,还事先在柱子可视的截面上划出500mm的位置,以便安装时进行标高的微调、校正。在复测合格的基础上安装钢柱,首先用单支钢丝绳将柱子捆绑好,吊点位置选择在距柱端1/3柱长的位置。通过旋转法将柱子吊起,将钢柱吊起送至安装位置。 3.推动柱子将其底板螺栓孔对准基础锚栓,根据情况,反复小范围的调整,直到所有预埋地脚都对准螺栓孔后,将构件缓缓的落下,注意在此过程中一定要保证柱子的每个预埋地脚都进入到螺栓孔,并且保证柱子垂直下落。 4.当整个柱子基本落到基础上,然后调整柱子的中心线与基础的定位轴线。中心线的调整主要是通过用水平靠尺(具有测水平和垂直的双重功能)对准基础中心线和和柱子四面已分好的中心线,然后再进行反复调整。 5.调整柱子的标高,由于柱子落在事先复侧的基础上,标高只需进行微调,通过水平仪检查柱子上事先画好的500mm线是否与实际的标高相符,使用垫铁,进行标高的调整。 6.柱子的垂直度控制:

①在柱子可视面上事先画出中心线,然后在两个相互垂直的方向用经纬仪对柱子的垂直度进行调整。 ②通过测量柱子内侧距建筑物上弹好的控制线的距离来控制柱子的垂直度。 ③柱子的标高、轴线和垂直度偏差的调整是相互联系的兼顾的,待所有标准都达到时才算完成校正工作。然后进行柱底板与预埋钢筋的塞焊工作。 1.由于此时可以把水平仪架在楼面上对柱子的水平进行测量。 2.待柱子调整完成后拧紧螺栓,进行焊接工作。 7.柱子的焊接:翼缘板、腹板的焊接为全熔透坡口焊。焊接顺序先焊接翼缘。 三、钢梁安装工艺 将钢梁卸车到各柱附近,再由内到外、自下而上逐根按编号用吊车安装钢梁,只有当梁两端安装螺栓紧固(或点焊牢固)后,方可松钩,依次吊装其它钢梁。检验合格后进行焊接。 四、现场焊接工艺 主要构件焊接工艺 手工焊接应采用多层多道、小电流的焊接方法。 1、对接溶透焊缝(平焊位手工电弧焊) 适用梁柱翼缘板腹板对接焊缝,焊条E4303。 焊接工艺参数: 焊接坡口:b≤12mm单坡口角度60度钝边2mm b>12mm 双坡口角度60度钝边2mm 组装间隙:2---3mm 焊接电流140~~180A,焊接电压24V,焊接速度15cm /min

钢结构施工组织设计 完整版

一综合说明 1. 1工程简介 本施工组织设计是根据施工工程图纸和招标文件,针对工程特点, 结合可操作性编制的,仅对于该工程的钢结构施工 ,内容包括:①施工部署②加工制作及生产工艺,③施工组织设计等 工程名称: 建设地址: 建设单位: 1. 2 编制依据: 1.2.1 工程招标文件 1.2.2 《建筑结构设计规范》 1.2.3 《钢结构设计规范》 1.2.4 《冷弯薄壁型钢结构设计规范》 1.2.5 《建筑抗震设计规范》 1.2.6 《钢结构工程施工及验收规范》 1.2.7 《钢结构高强螺栓连接的设计、施工及验收规范》 1.2.8 《门式钢架轻型房屋钢结构技术规程》 1. 3 指导思想 确保工程质量,达到设计意图,达到预定的工期目标。选配高素质的项目班子及工程技术管理人员,遵照 ISO9002《质量管理和质量保证》的标准,建立工程质量保

证体系,积极推广应用新技术新工艺、新材料、新设备,以强有力的管理和技术手段措施,确保施工的顺利进行。 1. 4 实施目标 1.4.1工期目标:我方保证按时完工。合理安排施工工工序,制作和安装的交叉施工,力争提前完工。 1.4.2质量目标:确保工程达到“合格”等级标准。 1.4.3 安全文明施工目标:杜绝重大人身伤亡和机械事故,确保安全文明施工。 1.4.4 服务目标:信守合约,密切配合,做好施工图纸深化工作, 配合解决有关的设计问题,自觉接受业主和监理的检查监督。 二施工组织设计第一章:施工部署 1. 1 施工准备 1. 2 施工组织机构 1. 3 施工顺序 1. 4 主要劳力装配计划 1. 5 主要设备、机具、仪器计划表 1. 6 现场施工平面布置图及现场供水、供电和临时设施第二章:加工制作组织与生产工艺 钢构部分 2. 1 钢板 2. 2 焊材

钢结构厂房(含土建)施工组织设计42912

钢结构仓库工程 施 工 组 织 设 计 目录 第一章编制依据及原则 (3) 第二章工程概况 (5) 第三章总体施工方案、主要施工方法、主要管理措施 (6)

第四章施工顺序、总进度安排及总形象进度网络 (7) 第五章主要分部分项工程的施工工艺、方法 (8) 1、基础土方挖运工程 (8) 2、钎探、回填灰土 (8) 3、工程测量放线 (9) 4、模板、钢筋、混凝土工程施工方案 (9) 第六章钢结构工程 (16) 1、钢结构生产制作 (16) 2、钢结构吊装 (24) 3、主钢结构安装 (26) 4、辅钢结构安装 (27) 5、钢结构涂装 (28) 6、彩钢板安装 (29) 第七章装饰工程 (30) 1、砌墙工程 (30) 2、抹灰工程 (35) 3、乳胶漆墙面 (37) 4、门窗安装工程 (38) 第八章质量通病的防治措施 (41) 第九章主要技术组织措施 (43) 第十章安全施工保证 (46) 第十一章工期保证体系 (50) 附表及附图 1、拟投入工程的主要施工机械设备表 2、工程劳动力计划表

3、临时设施布置图 4、项目经理部管理机构图 5、质量保证体系 6、安全文明施工保证体系 7、形象进度网络图 第一章编制依据及原则 一、编制依据 1.临时周转仓库的招标文件和图纸; 2.国家省有关施工验收规范、标准; 3.国家、省、市有关文件、规定。 《建筑结构荷载规范》(GB50009-2001) 《钢结构设计规范》(GB500017-2003)《冷弯薄壁型钢结构技术规范》(GB50018-2002)《门式钢架轻型房屋钢结构技术规程》(CECS102:2002)《建筑钢结构焊接技术规程》(JGJ81-2002)《钢结构高强度螺栓连接的设计、施工及验收规程》(JCJ82-91)《钢结构工程施工质量验收规范》(GB50205-2001)《建筑抗震设计规范》(2008版)(GB50011-2001)《砌体结构设计规范》(GB50003-2001)《钢结构高强度螺栓连接的设计、施工及验收规程》(JCJ82-91)《建筑地基处理技术规程》 (JGJ79-2001) 《建筑结构可靠度设计统一标准》(GB50068-2001)

挂瓦坡屋面施工方案完整版样本

挂瓦坡屋面施工方案 一、工程概况: 该工程屋面防水等级为二级, 包括平屋面、坡屋面, 上面有塔楼及老虎窗。屋面防水层采用一道SBS改性沥青防水卷材, 平屋面面层为细石砼保护层。坡屋面防水层采用一道SBS改性沥青防水卷材, 面层为平瓦屋面。平屋面排水坡度为1.5%, 坡屋面排水坡度为25°。 参考的标准及规范: 《屋面工程质量验收规范》GB50207- 《建筑工程施工质量验收统一标准》GB50300- 《坡屋面建筑构造》00J202-1(标准图) 二、主要施工顺序 具体屋面做法依据甲方下发的设计变更通知单为准 坡屋面:基层清理→找平层→防水层→粘保温板→找平层→水泥砂浆卧瓦→细部处理→检查验收→淋水试验。 平屋面: 基层清理→找坡层→保温层→打平层→防水层→细部处理→检查验收 具体如下: 坡屋面: 屋面板随打随抹光—1: 3水泥砂浆找平层15厚—SBS改性沥青卷材防水层4厚—挤塑板100厚( 32kg) —1: 3水泥砂浆找平层20厚—1: 3水泥砂浆卧瓦层最薄处20厚( 配500×500钢筋网) —块瓦

檐沟: 钢筋砼楼板—1: 6水泥焦渣打坡最薄处30厚—水泥砂浆找平层20厚—改性沥青防水卷材4厚—水泥砂浆保护层20厚平屋面: 最薄处30厚LC5.0轻集料砼找坡层—100厚挤塑板( 32kg) —20厚1: 3水泥砂浆找平层—4厚SBS高聚物改性沥青自带彩色板岩保护层 三、主要施工工艺 3.1平屋面找坡层(最薄处30厚LC5.0轻集料砼找坡层) 3.1.1配合比: LC5.0轻集料 3.1.2所用材料的质量、技术性能及砂浆配合比, 必须符合设计要求和规范规定。 3.1.4坡度应满足设计要求。 3.2找平层(平屋面1∶3水泥砂浆找平层) 3.2.1 作业条件 ①基层( 找坡层) 应进行隐蔽工程检查验收, 合格后方可进行找平层施工。 ②找平层的排水坡度应符合设计要求。 ③各种穿过屋面的预埋管件根部及基层与突出屋面结构( 女儿墙、天井等) 的交接处和基层的转角处, 应按设计要求做好处理, 而且找平层均应做成圆弧形, 圆弧半径为100~150mm。 ④根据设计要求的坡度, 弹线、找好规矩( 包括天沟、檐沟的坡度) , 并进行彻底清理。 3.2.2操作工艺

钢结构施工组织设计

*****项目 钢结构工程 施 工 组 织 设 计 ××××建设集团有限公司

××××年××月

目录 第一章编制依据 (2) 第二章工程概述 (2) 第三章施工组织机构 (3) 第四章施工部署 (3) 第五章施工准备 (11) 第六章施工方法 (12) 第七章施工进度计划 (23) 第八章安装现场劳力计划 (24) 第九章进入现场主要机具计划 (24) 第十章施工质量保证计划 (25) 第十一章施工安全保证措施 (26) 第十二章文明施工管理措施 (32)

第一章编制依据 1.现行的国家各种规范和质量验评标准; 1)钢结构工程施工质量验收规范(GB50205-2001); 2)门式钢架轻型房屋钢结构技术规范(CECS102:2002)。 2.现行的国家关于建设工程安全技术规范和安全技术标准; 3建设方提供的钢结构设计施工图 4本公司颁发的内部文件、工艺标准及工法。 第二章工程概述 1.项目名称: 2.施工单位:××××建设集团有限公司 3.施工地点: 4.建筑面积:*****M2 5.结构型式: 6.施工工期:**天 7.工程目标: 7.1质量目标:合格工程。 7.2安全目标:杜绝死亡及重伤、轻伤频率控制在1.5‰以下,严格按照国家安全文明施工的各项规定执行,工地现场实行禁烟、无垃圾管理,保持工完场清,保持场容、市容环境卫生,按照国家标化管理。 7.3进度目标:坚守合同,确保安装总工期控制在***天之内。 第三章施工组织机构

根据本工程的实际情况,我公司将抽调富有施工经验、具有责任心的项目经理、施工负责人及技术负责人到现场进行管理,施工组织机构图如下: 第四章施工部署 (一)、施工布署及工艺流程 为确保本工程的工期和质量,根据工程现场情况及我司的技术及装备力量,特作如下施工部署:前一阶段钢结构制作,然后进行结构吊装,主框架吊装完成以后,穿插地进行屋架梁校正和次结构安装。随后紧接着进行压型钢板屋面面和压型钢板墙面的安装。 具体工程总体施工工艺流程见下图:

2019最新钢结构施工组织设计

本文从网络收集而来,上传到平台为了帮到更多的人,如果您需要使用本文档,请点击下载,另外祝您生活愉快,工作顺利,万事如意! 2019最新钢结构施工组织设计

目录 第一章:工程简况 (4) 第二章:施工部署 (6) 1、施工总体部署 (6) 2、施工组织机构 (7) 3、施工准备工作 (9) 4、劳动力配备及保障措施 (10) 5、施工工期及施工进度表 (10) 第三章:施工方案 (11) 1、材料地采购与检验 (11) 2、钢结构工程制作方案 (15) 3、钢结构工程安装方案 (22) 4、屋面板安装方案 (28) 5、物料管理 (32) 第四章:保证措施 (33) 1、施工质量地保证措施 (33) 2、施工工期地保证措施 (34)

3、安全生产地保证措施 (34) 4、现场文明施工地保证措施 (35) 5、冬雨季施工措施 (36) 6、消防安全预警措施 (36) 7、环境保护措施 (38) 8、成品保护 (38) 第五章:工程验收 (39) 第一章工程简况 一、钢材 1、工程钢结构材料:所有均钢材采用:Q345B符合《低合金 高强度》GB/T1591地规定;或Q235B符合碳素结构钢GB /T700地规定 2、屋檩采用冷弯薄壁型钢Q235,其质量标准应符合《通用冷弯开口型钢》GB6723-86. 二、焊条及焊丝 1、手工焊接用地焊条母材为Q345B,焊条采用E50系焊条,焊接Q235B应采用E43系焊条,Q345B与Q235B之间地焊接采用E40系焊条,相关要求参见国标GB/T5117-1995. 2、自动焊接或半自动焊接用焊丝母材为Q345B使用H08MnA 型焊丝配合高锰焊剂;母材为Q235B,焊丝焊剂采用HO8A或H08MnA配合高锰焊剂,相关要求参见国标CB/T5293-1999. 3、焊条,焊丝,焊剂要符合国标《熔化焊用钢丝》GB/T14957-1994.

钢结构房施工组织设计方案

工程名称: 江苏康力源健身器材有限公司 钢结构1#、2#厂房工程 (技术标) 投 标 文 件 投标单位:江苏恒信钢结构有限公司 2016年9月12日 目录 一、各分部分项工程的主要施工方法和加工工艺 二、拟投入本工程的主要施工机械设备情况

三、劳动力安排计划 四、确保工程质量的技术组织措施 五、确保安全文明生产的技术组织措施 六、施工工艺流程图 七、施工总平面图 八、项目管理机构框架示意图 九、保修措施 十、有必要说明的其他内容 目录 第一章总则.................................................... 错误!未指定书签。第二章工程概况及质量目标...................................... 错误!未指定书签。 第1节工程概况............................................ 错误!未指定书签。 第2节质量目标............................................ 错误!未指定书签。

第三章施工准备................................................ 错误!未指定书签。 第1节材料、半成品........................................ 错误!未指定书签。 第2节作业条件............................................ 错误!未指定书签。第四章钢柱基础................................................ 错误!未指定书签。 第1节钢柱基础支承面形式.................................. 错误!未指定书签。 第2节钢柱基础调整方法.................................... 错误!未指定书签。 第3节钢柱基础质量标准.................................... 错误!未指定书签。第五章操作工艺................................................ 错误!未指定书签。 第1节工艺流程............................................ 错误!未指定书签。 第2节安装准备............................................ 错误!未指定书签。 第3节钢柱安装............................................ 错误!未指定书签。 第4节柱间刚性系杆安装.................................... 错误!未指定书签。 第5节钢梁拼装............................................ 错误!未指定书签。 第6节钢梁安装............................................ 错误!未指定书签。 第7节钢联系构件的安装.................................... 错误!未指定书签。 第8节屋面檩条系统安装.................................... 错误!未指定书签。

坡屋面施工组织设计

坡屋面施工组织设计怎么编写? 坡屋面施工方案 一、编制依据 1. 住宅楼施工图纸; 2. 住宅楼施工组织设计; 3. 《屋面工程质量验收规范》(GB50207-2002); 4. 《屋面工程技术规范》(GB50345-2004); 5. 《建筑构造通用图集》88J1-1(工程做法); 6. 《建筑构造通用图集》88J1-3(工程做法2); 7. 《建筑构造通用图集》08BJ5-1(屋面详图); 8. 《建筑设计防火规范》(GB50016-2006); 9. 《高层民用建筑设计防火规范》(GB50045-95)(2005版); 10. 《建筑抗震设计规范》(GB50011-2001); 11. 《建筑装饰装修工程质量验收规范》(GB50210-2001); 12. 《建筑工程施工质量验收统一标准》(GB50300-2001); 13. 《坡屋面做法变更》。 二、工程概况 2.1总体概况 序号项目内容 1 地理位置 2 建筑层数地下2层,地上11-16层 3 建筑规模建筑面积56876m2 青瓦面积6072m2 脊瓦延长米676m 楼层号层高(结构)m 地下2层 4.15(车库5.95) 地下1层 3.52 首层 4.80(2.80)

2~16层 2.80 4 建筑高度±0.00绝对标高48.60m 基础底板顶标高-7.800m(车库-9.550m) 建筑檐高48.040m 5 结构形式基础底板筏板基础 主体结构剪力墙 2.2屋面工程概况 坡屋面做法如下表: 部位编号及类别用料及分层做法附注 坡屋面 披檐坡屋4C(改) 传统陶瓦用20厚1:1:4水泥石灰砂浆(加水泥重的3%麻刀或耐碱短纤维玻璃丝)卧铺 1. 每块瓦都用12号铜丝绑于钢板网上。 2. 屋面瓦檐口处通长设置一排钢钉。 3. 聚苯板密度16~20Kg/m,导热系数≤0.041W/㎡.k 25厚1:3水泥砂浆,内压入1.0厚钢板网,菱孔15×40,搭接处用18号镀锌钢丝绑扎,并与预埋φ10钢筋头绑牢 55厚挤塑聚苯板用聚合物砂浆粘贴 1.5厚聚合物水泥基复合防水涂料 钢筋混凝土屋面板,预埋φ10钢筋头,露出屋面80mm,中距双向900mm 屋面檐沟做法20厚聚合物砂浆保护层聚苯板密度16~20Kg/m,导热系数≤0.041W/㎡.k 20厚水泥砂浆结合层 55厚挤塑聚苯板用聚合物砂浆粘贴 1.5厚聚合物水泥基复合防水涂料 最薄20厚陶粒混凝土垫层找2%坡 三、施工准备

钢结构厂房施工组织设计

第一章工程概况 第一节编制依据 一、××研究院有限公司设计的本工程施工图。 二、业主和招标人联合签发提供的某有限公司商用车总装配厂,三线厂房(包括仓库)工程的招标书,招标补充文件。 三、国家现行的建筑工程法律、法规、施工规范和强制性标准条文等。 四、本工程执行相关的国家规范、标准: (一)、土建类 《建筑工程施工质量验收统一标准》(GB50300-2001) 《建筑地基基础工程施工质量验收规范》(GB50202-2002) 《砌体工程施工质量验收规范》(GB50203-2002) 《混凝土结构工程施工质量验收规范》(GB50204-2002) 《建筑地面工程施工质量验收规范》(GB50209-2002) 《屋面工程施工质量验收规范》(GB50207-2002) 《建筑装饰装修工程施工质量验收规范》(GB50210-2001) (二)、钢结构制造、安装类 《钢结构工程施工质量验收规范》(GB50205-2001) 《钢结构高强度螺栓连接的设计、施工及验收规程》(JGJ82-91) 《建筑钢结构焊接技术规程》(JGJ81-2002) 《地脚螺栓》(GB799-88) 《冷弯薄壁型钢结构技术规范》(GB50018-2002) (三)、市政道路类 《市政道路工程质量检验评定标准》(CJJ01-90) 《公路沥青路面施工技术规范》(JTJF40-2004)

(四)、工程管理类 《安全防范工程技术规范》(GB50348-2004) 《建筑施工安全检查标准》(JGJ59-99) 《建筑施工高处作业安全技术规范》(JGJ80-91) 《施工现场临时用电安全技术规范》(JGJ46-2005) 《绿色建筑评价标准》(GB50378-2006) 注:上述规范均按现行版本执行,本施工组织设计所列规范仅作参考。 五、现场周边的实际勘察情况。 第二节工程概况 本工程为某有限公司商用车总装配厂,三线厂房(包括仓库)工程,位于该厂内原装配二线厂房西侧,施工图由东风设计研究院有限公司设计,本工程包括新建总装三车间主厂房、车间内辅助办公楼、库房,总建筑面积29530㎡,以及室外总平面工程。 1、总装三车间:H型钢柱、梯型钢屋架,全钢排架结构单层厂房,长324米,宽27m*3跨,柱距为(其中1~2轴柱距为9 m,C、D轴局部有托架的为15 m),钢屋架下弦标高米,檐口标高,建筑面积26706㎡。 2、车间内辅助办公楼、库房:三层钢筋砼框架结构,建筑面积4280㎡。 3、车间班组办公室、休息室、更衣室等夹芯板结构的辅房共有九间,建筑面积638㎡。 4、新厂房1轴、D轴室外道路改建,及新厂房与装配二线厂房之间老路面局部加铺沥青砼路面,面积约8132㎡,新建水沟约432M,拆除原水沟约 440M。 5、本工程设计室内标高±(绝对标高),设计室外标高为米,散水坡宽度为米。

斜坡屋面施工方案方案讲解

一、工程概况 新江湾城C2-2地块三期工程位于上海市杨浦区新江湾城政和路1008号(国帆路南侧,二期项目西侧,同济附中北侧,政和路东侧)。本工程总建筑面积约为12.4万m2,由9栋小高层/高层建筑9#、10#、11#、12#(裙楼为商业、会所)、13#、16#楼、17#楼、20#、21#楼,其中六栋18层、2栋17层、1栋16层;一个地下人防车库及附属公建组成。 因各号楼坡屋面坡度过陡(65°~70°),同时坡屋面垂直高度较高,最高出为3.45m,距离屋面达到4.2m。如采用单面支模,在砼浇筑过程中砼会向下流淌,无法振捣和成形,从而无法保证砼的密实度及观感质量;为确保坡屋面施工质量,坡屋面模板支设采用双面支模的方法进行施工。 斜坡屋面模板支设均采用1830*915*15mm普通九夹层板及黑色覆膜九夹板 木模施工。支撑采用φ48mm*3.5mm钢管,钢管符合国家现行规范A3钢的标准,?方木采用50*100mm落叶松,螺杆采用φ14螺杆。 具体搭设方法详见附图。 二、排架搭设及模板支设、拆除操作工艺及施工要点: 1、施工准备: (1)材料准备: 九夹板、方木50×100mm与50×80mm、M14超强冷拉(或止水)螺栓、“3”型扣件、PVC塑料管(外径29mm、内径25mm、壁厚2mm),架子管(φ48×3.5mm)、2mm厚海绵条、圆钉等。 (2)机具准备: 电锯、电刨、电钻、电压刨、手锯、手刨、手锤、钳子、线坠、方尺、水

平尺、钢尺、靠尺、小线、撬棍、活动扳手、墨斗、粉线带、线坠等。 (3)作业条件: 轴线、模板线(或模边借线)、梁柱位置线等已放线完毕,标高控制点已设置,并办好预检手续。 斜坡屋面下砼立板砼浇筑已经完成。 模板安装前,施工缝处的混凝土软弱层剔凿,并清理干净,并已经隐检。 (4)技术准备: 项目工程师组织项目经理部技术、生产人员熟悉图纸,认真学习掌握施工图的内容、要求和特点,熟悉各部位截面尺寸、标高,制定模板初步设计方案。 2、排架搭设施工工艺及操作要点: 考虑砼浇筑施工作业,钢管排架兼做砼浇筑施工操作平台,搭设高度同斜 坡屋面梁顶高度,搭设高度高为4.6M。立杆的排距为1.0M,间距为0.9M,在梁底 设置立杆一根,大、小横杆间距不大于0.5M,小横杆伸至斜坡屋面模板处,用于 支撑斜坡屋面模板,底部距地0.2M设置扫地杆一道;最上层设置四根小横杆, 上铺双层竹笆,内侧设置1.2M高防护栏,满挂安全网;内侧斜撑间距1.5M。 工艺流程:安放50mm厚垫木——竖立杆同时安放扫地杆——搭设水平杆——搭设剪刀撑及斜撑——栏杆、踢脚板安装——铺竹笆——张拉密目安全网——搭设安全防护——验收 (1)材料要求: 应对进入现场的钢管、扣件等配件进行验收,钢管应符合《钢筋脚手架扣件》(GB15831)中的有关规定,并有质量合格证、质检报告等证明材料,对反复使用的钢管应检测其壁厚,壁厚不得小于公称壁厚90%,不得使用不合格的产品,扣

钢结构施工组织设计方案44147

一.工程概况 本工程为珠海市麦斯优联模具有限公司厂房1区项目,为钢结构厂房,总长228米,工程结构选型为单层钢框架结构,其中框架柱及屋面梁为Q345B;吊车梁为Q345C、吊车梁制动系统、墙架柱、抗风桁架、檩条等均为Q235B;屋面板及外墙为保温压型钢板围护结构。本工程由建筑设计公司设计。 本工程处于宁夏经济不发达地区宁夏回族自治区银川市灵武市宁东能源化工基地,周边工业设施少。本项目所在地区属中温带半干旱大陆性气候,主要特点是春季干旱,降水少,大风以春季为甚,吹蚀表土,风卷流沙,形成沙暴天气。工程主要的施工任务量主要集中在春季。 二.编制依据 1.中国中元国际工程公司设计图纸 2.GB50205-2001《钢结构工程施工质量验收规范》 3.JGJ82-91《钢结构高强度螺栓连接的设计、施工及验收规程》 4.JGJ81-2002《建筑钢结构焊接技术规程》 5.GB/T8923-1988《涂装前钢材表面锈蚀等级和除锈等级》 6.珠海市麦斯优联模具有限公司厂房1区项目施工组织设计 6.公司程序文件 三.施工方案 1.施工程序 由于现场施工场地有限,钢柱等构件在预制厂进行施工,由于钢柱较长,为了便于运输,在钢柱变尺寸位置分两段进行预制,然后在现场组装后安装,其具体施工程序如下:

2.施工准备 2.1 技术准备 施工前组织相关技术人员及时进行图纸会审,所有施工人员必须认真熟悉图纸,使图纸存在的问题在施工之前解决。根据图纸及施工规范的要求编制科学合理的施工方案,施工技术人员必须详细地向作业人员进行技术交底,使所有施工作业人员熟悉组对、焊接偏差控制要求,了解设计的意图;确保为施工创造一个良好的开端。 2.2 材料验收 2.2.1 材料到货后,应进行检验。钢结构工程所采用的钢材,应具有质量证明书,并应符合设计的要求。 2.2.2 当钢材表面有锈蚀、麻点或划痕等缺陷时,其深度不得大于该钢材厚度负偏差值的1/2; 钢材端边或断口不应有分层,夹渣等缺陷。 2.2.3 焊接材料的强度、性能应符合设计要求;焊条外观不应有药皮脱落、焊芯生锈等缺陷。

轻钢结构厂房施工组织设计(压型彩钢板)

目录 第一章编制目的与依据 (2) 第二章工程概况及特点 (3) 第三章施工部署 (4) (一)、实施目标 (4) (二)、施工准备工作 (4) (三)、施工协调管理 (6) (四)、施工现场平面布臵 (8) (五)、临时设施占地计划 (9) (六)、劳动力计划 (9) 第四章主要项目施工方案 (10) (一)、钢结构施工安装工艺及流程 (10) (二)、钢结构工程安装 (11) 1、吊装前准备 (11) 2、施工机械选择 (12) 3、钢结构的吊装 (12) 4、钢结构防腐技术 (14) (三)、围护材料施工安装 (15) 1、材料进场 (16) 2、吊运 (16) 3、材料吊上屋架施工要点 (16) 4、檩条安装 (16) 5、彩色钢板铺设及固定 (17) 第五章工程质量保证措施 (19) 第六章安全施工保证措施 (24) 第七章文明施工保证措施 (27) 第八章工期保证措施 (29)

第一章编制目的与依据 一、编制目的: 本施工组织设计编制的目的是:为**科技孵化园区厂房轻钢结构工程项目投标阶段,提供较为完整的纲领性技术文件,一旦我公司中标,将在此基础上进行深化,用以指导工程施工与管理,确保优质、高效、安全、文明地完成该工程的建设任务。 二、编制依据: 1、招标文件、施工图纸等资料。 2、兰州市有关建筑工程安装文明施工规范、标准。 3、兰州市建明钢结构有限公司施工节点图集、ISO9001质量保证体系标准 文件,质量手册等技术指导性文件以及现有同类工程的施工经验、技术力量。 4、根据中国现行的有关标准和规范要求: (1)《钢结构工程施工质量验收规范》(GB50205-2001) (2)《建筑钢结构焊接规程》(JGJ81-91) (3)《钢结构高强度螺栓连接的设计、施工及验收规程》(JGJ82-91)(4)《钢结构制作工艺规程》(DBJ08-216-95) (5)《冷弯薄壁型钢结构技术规范》(GBJ18-87) (6)《压型金属板设计施工规程》(YBJ216-88) (7)《建筑设计防火规范》(GBJ16-87) (8)《钢--砼组合楼盖结构设计与施工规程》(YB9238-92) (9)《门式刚架轻型房屋钢结构技术规程》(CECS102:98)

坡屋面模板施工方案

1. 编制依据 1.1《西海岸生态观光园项目施工组织设计》 1.2《西海岸生态观光园西大门童话小镇项目施工图》1.3 有关规范规程 1.4有关法规

2 工程概况 2.1设计概况 西海岸生态观光园西大门童话小镇项目,位于山东青岛市西海岸新区开城路以南,生态观光园内。本工程分游客服务中心和售票中心两个单体,总建筑面积为1556.43㎡,其中游客服务中心建筑面积895.52㎡,售票中心建筑面积780.43㎡。建筑结构形式均为钢筋混凝土框架结构,地上二层,建筑结构安全等级二级,抗震设防烈度6度,抗震等级四级,结构设计使用年限50年,耐火等级二级。 项目由青岛西海岸新区开发建设有限公司投资建设,监理单位为青岛市工程建设监理有限责任公司,设计单位为青岛北洋建筑设计有限公司,施工单位为青岛城建集团有限公司。 2.2工程重点、难点 游客服务中心和售票中心均为框架结构,游客服务中心屋脊高度为10m,售票中心屋脊高度为9.2m,层数为2层,屋面均为双曲面斜屋面。 屋面工程形状复杂,斜屋面高低错落,屋面模板工程施工难度大,劳动强度高,标高控制较难,模板等周转材料消耗量远远超出定额消耗量,为一次摊销。屋面板有向外悬挑1050mm的挑檐,檐口支架搭设困难。屋面板上有老虎窗及威卢克斯窗,给施工带来更大的难度,模板配置要求更高。支撑体系搭设困难,整个支撑体系为满堂架支撑系统,控制好水平拉杆和扫地杆剪刀撑的设置和受力立杆的传力途径,采用扣件钢管架支撑,确保模板的稳定性和刚度。 3施工准备 3.1技术准备 3.1.1项目技术负责人组织项目经理部技术生产人员熟悉图纸,认真学习规

范要求,掌握施工图的内容要求和特点,同时针对有关施工技术和图纸存在的疑点做好记录通过会审对图纸中存在的问题与设计,建设、监理共同协商解决,取得一致意见后办理图纸会审记录,作为施工图的变更依据和施工操作依据。熟悉各部位截面尺寸、标高,制定模板初步设计方案。 3.1.2 项目技术负责人及主管工长对操作班组做好岗前培训,明确模板加工、安装标准及验收要求。 3.2机具准备 3.3材料准备

最简易的钢结构施工组织设计

第一章工程概况与特点 1.1工程概况 (略) 1.2工程特点 本工程呈椭圆形起拱,有跨度大、高度高、水平推力大、高空作业量大,交叉作业量多,交通不便利等特点,高空安装的安全保障是工程施工顺利的一大关键,如何优质,高速完成本工程钢结构是各施工人员必须认真对待的问题。 该工程工程量大(574t)、质量要求高、工期(80天)要求紧

第二章施工技术方案 2.1主要施工程序 螺栓球制作高强螺栓检查验收杆件制作 厂内预拼装防腐现场组装分榀网架 吊装、脚手架搭设网架安装就位检测 2.2.施工工艺 2.2.1.螺栓球制作 a.螺栓球采用45#优质钢,所有原材料进厂后均进行3/1000抽样理化力学性能测试。然后到专业锻压单位用250公斤或750公斤空气锤模锻而成球坯。毛坯经正火处理,使其硬度达到HB197~225。毛坯要求无裂纹、过烧、麻点等缺陷,椭圆度不超过1%倍直径。 b.螺栓球的精加工在X5032A型立式升降台铣床、ZA5032园柱立式钻床及ZA305016型摇臂钻床上用万能分度头进行加工。 ①在立式铣床上铣出球的一个基准平面,并在钻床上加工好基准螺孔;然后利用此基准螺孔在X5032A型立式铣床上转动分度头加工出各弦杆孔和腹杆孔的平面。夹具的转动定位偏差为5,加工完毕,进行角度检测,符合JGJ7—91的规定要求为正品。 ②采用定位夹具在立式钻床上完成孔的加工。 ③最后在钻床上进行螺纹的加工,保证各螺纹孔中心轴线夹角误差不大

于30。 c.螺栓球的检测主要采用角度盘、角度板和角度棒进行检测角度。 ①相邻两螺孔中心轴线夹角误差控制在±30之内,且螺纹长度必须保证>1.3倍螺栓公称直径。 ②同一轴线上两螺孔端面平等度允许偏差: 当D120mm时,偏差为0.20mm; 当D120mm时,偏差为0.30mm。 ③螺孔端面距球心的允许偏差为0.2mm。 ④螺栓孔端面与轴线的垂直度为0.5%螺孔端面直径。 ⑤螺孔螺纹加工精度,满足GB196中的6H级。 2.2.2.高强螺栓检查验收 a.定购上海高强螺栓厂的高强螺栓,均需有合格证书和测试报告。 b.高强螺栓材质为20MnTiB钢,符合国家相应标准,强度等级达到8.8级以上。 c.高强螺栓的螺纹按GB196《粗牙普遍螺纹》的规定,螺纹的公差带按GB197中的6H级。 d.高强螺栓进行100%外观及几何尺寸检查。 e.外观及几何尺寸检查合格后,在HR—150A洛氏硬度计上测硬度,按1%抽取,但每批不少于3组,硬度要求达到HRC32—36。 f.采用5倍放大对高强螺栓逐件进行裂缝检测。 2.2. 3.杆件制作 a.为确保原材料质量,本工程所用Q235-A焊接钢管采用新乡钢管厂、成都无缝钢管厂等正规厂家生产的定型产品。并需具有出厂合格证、材料质量证明书。 b.材料进厂后进行5%抽检,必须符合GB8162-88标准,钢材力学性能指标检测项目为拉伸及弯曲试验,在WI—100型油压式万能材料试验机上进行,合格后开具试验报告。 c.六角套筒采用Q235-A普通圆钢或45#优质圆钢,锥头采用Q235-A

钢结构施工组织设计完整版

一综合说明 1.1工程简介 本施工组织设计是根据施工工程图纸和招标文件,针对工程特点,结合可操作性编制的,仅对于该工程的钢结构施工,内容包括:①施工部署②加工制作及生产工艺,③施工组织设计等 工程名称: 建设地址: 建设单位: 1. 2 编制依据: 1.2.1 工程招标文件 1.2.2 《建筑结构设计规范》 1.2.3 《钢结构设计规范》 1.2.4 《冷弯薄壁型钢结构设计规范》 1.2.5 《建筑抗震设计规范》 1.2.6 《钢结构工程施工及验收规范》 1.2.7 《钢结构高强螺栓连接的设计、施工及验收规范》 1.2.8 《门式钢架轻型房屋钢结构技术规程》 1.3 指导思想 确保工程质量,达到设计意图,达到预定的工期目标。选配高素质的项目班子及工程技术管理人员,遵照ISO9002《质量管理和质量保证》

的标准,建立工程质量保证体系,积极推广应用新技术新工艺、新材料、新设备,以强有力的管理和技术手段措施,确保施工的顺利进行。 1.4 实施目标 1.4.1工期目标:我方保证按时完工。合理安排施工工工序,制作和安装的交叉施工,力争提前完工。 1.4.2质量目标:确保工程达到“合格”等级标准。 1.4.3 安全文明施工目标:杜绝重大人身伤亡和机械事故,确保安全文明施工。 1.4.4 服务目标:信守合约,密切配合,做好施工图纸深化工作,配合解决有关的设计问题,自觉接受业主和监理的检查监督。

二施工组织设计 第一章:施工部署 1. 1 施工准备 1. 2 施工组织机构 1. 3 施工顺序 1. 4 主要劳力装配计划 1. 5 主要设备、机具、仪器计划表 1. 6 现场施工平面布置图及现场供水、供电和临时设施第二章:加工制作组织及生产工艺 钢构部分 2. 1 钢板 2. 2 焊材 2. 3 制作工艺 2. 4 过程控制 2. 5 涂装 2. 6 质量文件控制 2. 7 提供文件 2. 8 质量保证体系

钢结构厂房施工组织设计81719

亳州海创纤维水泥板成品库房钢结构工程 施 工 组 织 设 计 方 案 编制: 审核: 批准: 建设单位:亳州海创新型节能建筑材料有限责任公司施工单位:双凤钢结构工程 编制日期:二0一六年十月

目录 第一章工程概况 (1) 1、工程概述 (1) 2、工程介绍 (1) 第二章主要施工方法 (2) 第一节编制说明 (2) 1、编制依据 (2) 2、编制原则 (2) 3、编制指导思想 (2) 4、采用的技术标准、规 (3) 第二节钢结构制作 (4) 一、钢结构制作的要求 (4) 1、下料切割的基本要求 (4) 2、矫正的基本要求 (6) 3、制孔及允许误差围 (6) 4、组装的基本要求 (7) 5、焊接的基本要求 (7) 二、钢结构制作工艺 (10) 1、总体流程 (10) 2、加工总体思路 (10) 3、焊接H型钢的加工工艺 (11) 3.1、加工流程及示意图 (11) 4、焊材、焊接方法、焊接设备、焊接参数 (18) 5、焊材的使用与保管 (19) 6、减小焊接变形及残余应力的措施 (20) 7、焊接施工工艺要求 (23) 三、除锈、涂装、分段、编号、包装、运输 (27) 1、除锈及油漆工艺 (27) 2、不涂装部位的处理 (32) 3、螺栓等小零件的包装箱 (33) 4、杆件和钢梁的包装(示意) (33) 5、板状构件的包装 (33) 6、运输注意事项 (34) 第三节钢结构安装 (35)

1、工程概况 (35) 2、钢结构施工总体思路 (35) 3、选用的吊机种类及性能 (35) 4、安装方法及流程 (37) 5、现场焊接方案 (38) 6、钢结构现场涂装 (40) 7、高强螺栓施工专项方案 (40) 第四节屋面板、墙板安装 (44) 1、主要制作技术方案 (44) 2、屋面板现场施工方案 (44) 3、墙板现场施工方案 (45) 第三章拟投入主要物资计划 (49) 1、主要材料进场计划说明 (49) 2、材料的管理 (49) 3、材料进场保证措施 (50) 第四章拟投入主要施工机械、设备计划 (51) 1、主要加工设备见附表一:拟投入本标段的主要施工设备表 (51) 2、主要施工机械、设备见附表一:拟投入本标段的主要施工设备表 (51) 3、本工程主要制作、安装机械设备介绍 (51) 第五章劳动力安排计划 (58) 1、劳动力安排原则 (58) 2、劳动力投入计划见附表 (58) 3、劳动力保证措施 (58) 第六章确保工程质量的技术组织措施 (59) 第一节质量保证体系 (59) 1、质量目标 (59) 2、质量管理体系 (59) 3、质量保证体系 (61) 第二节各关键工序施工质量检测措施 (65) 1、质量检验具体容 (65) 2、检测设备及检测手段 (68) 3、设置质量检验控制关键点 (69) 第七章确保安全生产的技术组织措施 (73) 1、安全目标 (73) 2、安全控制流程 (74)

坡屋面施工方案(最终版)

坡屋面专项施工方案 编制 审核 审批

目录 一、工程概况和坡屋面结构特点 (2) 二、编制依据 (2) 三、施工工艺流程及过程 (3) 四、模板工程 (3) 五、钢筋分项施工 (4) 六、混凝土工程控制要点 (4) 七、质量控制措施 (5) 八、安全措施 (5) 九、工程参数计算 (6)

坡屋面模板施工方案 一工程概况和坡屋面结构特点 工程概况:本工程位于,地上四层,地下一层局部为人民防空地下室,钢筋混凝土框架结构,总建筑面积32166平方米,标准层高4.8米、4.5米。建筑的相对设计标高±0.000相当于绝对标高为86.700m,室内外高差1500mm。耐火等级二级,使用年限50年,屋面防水等级为二级,防水层合理使用年限为15年,框架抗震等级为二级,抗震裂度为7度。 坡屋面结构特点和施工难点:本工 程屋面结构部分设计为全现浇钢筋砼 斜屋面,砼斜屋面支撑体系依托四周框 柱梁、及中间部分双排框柱支撑的方式 进行设计,周边均有天沟挑檐,结构较 复杂(附侧图),屋面设计坡度为42°, 坡屋面板厚为120mm,屋面梁为垂直 于纵向屋脊的横向上,梁板柱斜向节点 较复杂,坡屋面最高处净高达到12M, 宽度达到20.9M,且老虎窗之多。施工难点:本次施工的农大教学楼斜屋面分部工程,存在坡度大,跨度达到20多米,坡长达到16米,高度达到12米,在一定程度上增加了模板支设、钢筋绑扎、砼浇筑的施工难度及施工方法,针对本次坡屋面的施工特点,特作如下专项施工方案。 二编制依据 1、《建筑工程施工质量验收统一标准》GB50300-2001 2、《混凝土结构工程施工规范》GB50666-2011 3、《建筑施工模板安全技术规范》JGJ162-2008 4、《建筑施工扣件式钢管脚手架安全技术规范》JGJ130-2011 5、《建筑施工现场管理标准》DBJ14-033-2005 6、《施工图纸、设计变更通知、施工组织设计》
