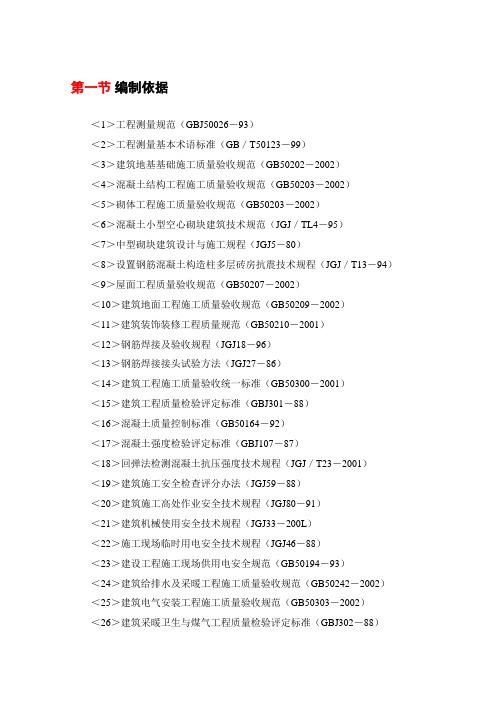

第一章编制说明及依据

1.1编制说明

依照业主提供地施工设计图纸和我方详细地现场调查,在我项目负责人组织人员认真熟悉施工设计图纸,领会业主工期.造价.质量以及设计文件中安全稳妥.维护环境稳定意图地基础上,分析某市地铁五号线土建工程xx合同段东单站至灯市口站区间.灯市口站至东四站区间地工程特点,结合我们地施工实际和能力,编写成本工程地实施性施工组织设计.对于施工中各区域和关键工序之间地施工组织.方案.相互协调和衔接等方面地问题,我们在编写过程中已进行了技术措施地可行性论证,认为是较为科学合理地,完全能够满足标书要求和确保工期.安全.质量.

1.2编制依据

1.2.1某市地铁五号线土建工程xx合同段施工合同

1.2.2某市地铁五号线工程施工设计图纸

1.2.3某市地铁五号线东单至雍和宫段线路工程岩土工程勘察报告(99详堪046号)1.2.4我方在隧道沿线详细地调查研究和与设计.市政.人防等单位地信息交流

1.2.5现行地有关规范.标准

(1)地下铁道.轻轨交通岩土工程勘察规范(GB50307-1999)

(2)地下铁道设计规范(GB50157-92)

(3)地下工程防水技术规范(GB50108-2001)

(4)地下防水工程质量验收规范(GB50208-2002)

(5)地下铁道.轻轨交通工程测量规范(GB50308-1999)

(6)地下铁道工程施工及验收规范(GB50299-1999)

(7)锚杆喷射混凝土支护技术规范(GB50086-2001)

(8)混凝土结构工程施工质量验收规范(GB50204-2002)

(9)砌体工程施工质量验收规范(GB50203-2002)

(10)钢筋焊接及验收规程(JGJ18-96)

(11)钢筋锥螺纹接头技术规程(JGJ109-96)

(12)钢筋机械连接通用技术规程(JGJ107-96)

(13)带肋钢筋套筒挤压连接技术规程(JGJ108-96)

(14)工程建设施工现场焊接目视检验规范(CECS71:94)

(15)钢筋焊接接头试验方法(JGJ/T27-2001)

(16)预应力筋用锚具.夹具和连接器应用技术规程(JGJ85-2002) (17)建筑钢结构焊接规程(JGJ81-2002)

(18)钢结构高强度螺栓连接设计.施工及验收规程(JGJ82-91) (19)建筑电气工程施工质量验收规范(GB50303-2002)

(20)电梯工程施工质量验收规范(GB50310-2002)

(21)砌筑砂浆配合比设计规程(JGJ98-2000)

(22)建筑施工安全检查标准(JGJ59-99)

(23)建筑机械使用安全技术规程(JGJ33-2001)

(24)施工现场临时用电安全技术规程(JGJ46-88)

(25)建设工程施工现场供用电安全规范(GB50194-93)

(26)建筑施工高处作业安全技术规范(JGJ80-91)

(27)混凝土质量控制标准(GB50164-92)

(28)混凝土强度检验评定标准(GBJl07-87)

(29)回弹法检测混凝土抗压强度技术规程(JGJ/T23-2001) (30)其他由甲方或监理工程师指定地工程规范和技术说明

1.2.6参考工程技术规范清单

(1)铁路隧道喷锚构筑法技术规范(TB10108-2002)

(2)铁路隧道辅助坑道技术规范(TB10109-95)

(3)铁路隧道施工规范(TB10204-2002)

(4)铁路隧道施工技术安全规则(TBJ404-87)

(5)铁路隧道工程质量检验评定标准(TB10417-98)

(6)铁路隧道防排水技术规范(TB10119-2000)

(7)工程测量规范(GBJ50026-93)

(8)土方与爆破工程施工及验收规范(GBJ4-64)

(9)人防工程施工及验收规范(GBJ134-90)

(10)建筑装饰装修工程质量验收规范(GB50210-2001)

(11)建筑防腐蚀工程施工及验收规范(GB50212-2002)

(12)建筑安装工程质量检验评定统一标准(GB50300-2001) (13)建筑工程质量检验评定标准(GB50210-2001)

(14)混凝土结构工程施工质量验收规范(GB50204-2002)

1.2.7GB/T19001-2000质量管理体系标准

1.2.8GB/T24001-ISO14001环境管理体系标准

1.2.9GB/T28001-2001职业健康安全管理体系标准

1.2.10某市市建设工程施工现场消防安全管理规定

1.2.11某市市建设工程施工现场管理办法

1.2.12某市市环境噪声管理暂行办法

1.2.13市级文明工地评定及管理办法

1.2.14我联合体在地铁及地下工程施工中地成熟施工技术和管理经验

1.2.15我公司相关管理办法

1.3编制原则

认真贯彻党和国家地方针政策,严格执行施工过程中涉及地施工技术.安全质量.检验评定等国家.某市市地规范.规程及技术标准.

遵守.执行招标文件各条款地具体要求,确保实现业主要求地工期.质量.安全.环境保护.文明施工等各方面地工期目标.

在充分理解投标文件地基础上,以设计图纸为主导,结合工程情况及特点,采用先进.合理.经济.可行地施工方案.

充分研究现场施工环境,妥善处理施工组织设计与周边接口问题,周密安排交通疏解和管线保护,使施工对周边环境地影响最小化.

施工进度安排均衡.高效,在确保质量地基础上,缩短工期,节约材料,降低成本,高效完成生产任务.

确保实现工程质量计划和工期目标计划以及施工安全.

1.4编制范围

某市地铁五号线土建工程xx合同段,包括2个盾构区间:xx站~xx站区间全长754.172m(K7+876.764—K8+630.936),xx站~xx站区间全长666.564m(K8+809.736—K9+476.300);联络通道(K8+268.0, K9+128.0),单线隧道长2841.472m.5

编制依据

第一章编制说明及依据 1.1编制说明 依照业主提供地施工设计图纸和我方详细地现场调查,在我项目负责人组织人员认真熟悉施工设计图纸,领会业主工期.造价.质量以及设计文件中安全稳妥.维护环境稳定意图地基础上,分析某市地铁五号线土建工程xx合同段东单站至灯市口站区间.灯市口站至东四站区间地工程特点,结合我们地施工实际和能力,编写成本工程地实施性施工组织设计.对于施工中各区域和关键工序之间地施工组织.方案.相互协调和衔接等方面地问题,我们在编写过程中已进行了技术措施地可行性论证,认为是较为科学合理地,完全能够满足标书要求和确保工期.安全.质量. 1.2编制依据 1.2.1某市地铁五号线土建工程xx合同段施工合同 1.2.2某市地铁五号线工程施工设计图纸 1.2.3某市地铁五号线东单至雍和宫段线路工程岩土工程勘察报告(99详堪046号)1.2.4我方在隧道沿线详细地调查研究和与设计.市政.人防等单位地信息交流 1.2.5现行地有关规范.标准 (1)地下铁道.轻轨交通岩土工程勘察规范(GB50307-1999) (2)地下铁道设计规范(GB50157-92) (3)地下工程防水技术规范(GB50108-2001) (4)地下防水工程质量验收规范(GB50208-2002) (5)地下铁道.轻轨交通工程测量规范(GB50308-1999) (6)地下铁道工程施工及验收规范(GB50299-1999) (7)锚杆喷射混凝土支护技术规范(GB50086-2001) (8)混凝土结构工程施工质量验收规范(GB50204-2002) (9)砌体工程施工质量验收规范(GB50203-2002) (10)钢筋焊接及验收规程(JGJ18-96) (11)钢筋锥螺纹接头技术规程(JGJ109-96) (12)钢筋机械连接通用技术规程(JGJ107-96) (13)带肋钢筋套筒挤压连接技术规程(JGJ108-96) (14)工程建设施工现场焊接目视检验规范(CECS71:94)

第一章 施工组织设计编制说明及编制依据

第一章施工组织设计编制说明及编制依据 1编制说明 本施工组织设计是我公司为指导工程施工而编制的设计文件,是我公司施工管理的重要文件,是保证按期、优质、经济的完成工程施工的重要措施。为此我公司在充分考虑了本工程特点的同时结合自身施工管理模式,本着“质量为本、规范施工,用户至上、持续改进”的质量方针来编制施工组织设计。 2编制依据 2.1“某商住楼消防安装工程”招标文件。 2.2“某商住楼消防安装工程”设计图纸。 2.3“某商住楼消防安装工程”答疑文件。 2.4“某商住楼消防安装工程”现场勘察情况。 2.5国家和行业的现行技术标准和技术规范。 2.6公司的《施工组织设计编写导则》。 2.7公司的《质量手册》、《程序文件》、《作业指导书》等质量保证体系文件。 2.8公司的相关专业施工工艺。 2.9工程执行的规范、标准。 2.9.1消防水系统 《建筑工程施工质量验收统一标准》(GB50300-2001) 《建筑给水排水及采暖工程施工质量验收规范》(GB50242-2002) 《压缩机、风机、泵安装工程施工及验收规范》(GB50275-98) 《工业金属管道工程施工及验收规范》(GB50235-97) 《现场设备、工业管道焊接工程施工及验收规范》(GB50236-98) 《工程测量规范及技术说明》(GD50026-93) 《防腐工程质量检验评定标准》(GB50224-95) 2.9.2火灾自动报警系统 《火灾自动报警系统设计规范》(GB50116-98) 《火灾自动报警系统设计规范》(GB50116-98)条文说明 《火灾自动报警系统施工及验收规范》(GB50166-92) 《火灾自动报警系统施工及验收规范》(GB50166-92)条文说明 《高层民用建筑设计防火规范》(GB50045-95)2001年版 《电气装置安装工程盘、柜及二次回路施工及验收规范》(GBJ50171-92) 《电气装置安装工程接地装置施工及验收规范》(GBJ50169-92) 《建设工程施工现场供用电安全规范》(GB50194-93) 2.9.3消防排烟通风系统 《高层民用建筑设计防火规范》(GB50045-95)2001年版 《压缩机、风机泵安装工程施工及验收规范》(GB50275-98) 《通风与空调工程施工及验收规范》(GB50243-97) 《通风与空调工程质量检验评定标准》(GBJ304-88) 《通风建筑设计防火规范》(GBJI6-87)

编制说明及编制依据

编制说明及编制依据 一、编制、依据与技术规范: 1、绿地·上郡三期景观绿化工程施工图; 2、绿地·上郡三期景观绿化工程招标文件及相关文件; 3、绿地·上郡三期景观绿化工程工程量清单; 4、施工现场踏勘; 5、国家省市现行的工程建设有关技术规范文件和行业标准; 5.1《城市绿化工程施工及质量验收规范》 5.2《园林工程质量检验评定标准》 5.3《园林植物栽植技术规范》 5.4《园林植物养护技术规范》 5.5《混凝土结构工程施工质量验收规范》 5.6《砌体结构工程施工质量验收规范》 5.7《建筑地面工程施工质量验收规范》 5.8《建筑地基与基础工程施工质量验收规范》 5.9《建筑电气工程施工质量验收规范》 5.10《钢筋焊接试验方法标准》 5.11《建筑施工扣件式钢管脚手架安全技术规范》 5.12《城市绿化工程施工及验收规范》、IS09001标准及公司质量手册与程序文件。

5.13其他有关施工技术标准、规范和验收标准以及当地城市相关要求及标准。 二、建筑材料质量标准及验收方法: 1、《普通混凝土配合比设计技术规定》 2、《普通混凝土用砂质量标准及检查方法》 3、《普通混凝土用碎石或卵石质量标准及检验方法》 4、《混凝土质量控制标准》 5、《钢筋焊接接头试验方法》 三、编制原则 1、遵循招标文件条款的原则,在编制施工组织设计文字说明及附图表中,严格按照招标文件的规定,做到统一标准,统一规范。 2、遵循设计文件和规范验收的原则,在编写主要项目施工方法中严格按照设计要求,执行现行施工规范和验收标准,正确组织施工,确保工程的质量、进度。 3、坚持实事求是,一切从实际出发的原则,在制定施工方案中,根据自身施工能力、施工经验、技术水平,坚持科学组织、合理安排、平行作业,尽量平衡施工高峰。确保高速度、高质量、高效率完成本项目的施工任务。 4.坚持因地制宜、具体问题具体分析的原则,在各项工序施工中针对当地特殊施工条件:温度、气候条件合理安排,做到工序合理,精心施工。为力争达到全方位优质工程打下基础。 5、坚持施工全过程严格管理的原则,在工序施工中,严格执行业主单位的指令,严格管理。 6、坚持积极推广应用“四新”成果的原则,在各项工序施工中,对于能够提高或保证工程质量、施工进度以及降低工程成本的新技术、新设备、新工艺、新材料积极采用。

应急预案编制导则(GBT29639-2013)

实用文档 生产经营单位生产安全事故 应急预案编制导则(GB/T29639-2013) 1范围 本标准规定了生产经营单位编制生产安全事故应急预 案(以下简称应急预案)的程序、内容和要素等基本要求。本标准适用于中华人民共和国领域内从事生产经营活动的单位。 生产经营单位结合本单位的组织结构、管理模式、生产规模、事故风险等情况,可以对应急预案框架结构等要素进行调整。 2规范性引用文件 下列文件对于本标准的应用是必不可少的。凡是注日期 的引用文件,仅注日期的版本适用于本标准。凡是不注日期 的引用文件,其最新版本(包括所有的修改单)适用于本文件。 GB/T20000.4—2003标准化工作指南第4部分:标准 中涉及安全的内容 AQ/T9007—2011生产安全事故应急演练指南 3术语和定义 下列术语和定义适用于本文件。 3.1 应急预案emergencyplan 针对可能发生的事故,为迅速、有序地开展应急行动而 预先制定的行动方案。 3.2 文案大全

应急准备emergencypreparedness 针对可能发生的事故,为迅速、有序地开展应急行动而预先 进行的思想准备、组织准备和物资准备。 3.3 应急响应emergencyresponse 针对事故险情或事故,依据应急预案采取的应急行动。 3.4 应急救援emergencyrescue 在应急响应过程中,为减少事故危害,防止事故扩大, 最大限度地降低事故造成的损失或危害而采取的紧急措施 或行动。 3.5 应急演练emergencyexercise 针对事故情景,依据应急预案而模拟开展的应急救援活 动。 4预案编制程序 4.1 成立预案编制工作组 结合本单位部门分工和职能,成立以单位主要负责人 (或分管安全生产工作的领导)为组长,相关部门人员参加的应急预案编制工作组,明确编制任务、职责分工,制定工作 计划,组织开展预案编制工作。 4.2 资料收集 包括相关法律法规、技术标准、应急预案、国内外同行 业企业事故资料、本单位安全生产相关技术资料、企业周边 环境影响、应急资源等有关资料。 4.3 风险评估

电气工程编制依据

第一章编制依据和编制说明 第一节编制依据 1、国家及有关部委颁发现行的技术标准、施工规范及其相应的工程质量检验评定标准; 2、国家、辽宁省及沈阳市有关标准、规程、政策、法律、法规、文件规定; 3、ISO9001:2000标准的质量手册、程序文件; 4、根据《沈阳市东陵区(浑南新区)2014年路灯工程二标段》招标文件; 5、根据我公司施工经验及对施工现场的实地勘察; 6、建筑电气工程施工质量验收规范》GB 50303-2002; 7、《灯具的一般安全要求和试验》GB ; 8、《电气装置安装工程电缆线路施工及验收规范》(GB50168-2006); 9、《供配电系统设计规范》(GB50052-95); 10、《道路照明及LED路灯相关标准》 11、《城市道路照明工程施工及验收规程》CJJ89-2001 11、《CJJ45-2006城市道路照明设计标准》 12、《城市道路照明工程施工及验收规范》 13、《电气装置安装工程接地施工及验收规范》GB50169-92 14、《电气装置安装工程电气设备交接试验标准》GBJ50150-2006 15、《建筑电气工程施工质量验收规范》GB50303-2002 16、《施工现场临时用电安全技术规范》JGJ46-2005 17、《建设工程项目管理规范》GB/T50326-2006 18、《建筑工程资料管理规程》DBJ01-51-2003 19、《建筑施工安全检查标准》JG159-99 20、《建筑工程施工现场供用电安全规范》GB50194-93 21、《施工现场临时用电安全技术规范》JGJ46-2005 22、《建筑机械使用安全技术规程》JGJ33-2001,J119-2001 23、《施工现场安全生产保证体系》DBJ08-903-98 24、LED路灯相关标准 道路与街道照明灯具安全要求;

医院人员编制基本规定

医院人员编制基本规定 人是医院管理者诸要素中最为重要的要素之一,是医院功能活动的主体。从一定意义上说,医院管理实质上主要是对人员的管理。人员编制是医院人员管理的主要手段之一,也是医院管理的重要组成部分。正确合理地进行人员编制管理,探索确定各级各类人员合理结构的原则和方法,对保证医院功能的充分发挥、各项任务的圆满完成、促进医院的良性发展,均有着十分重要的意义。 一、医院人员编制的原则、特点和规划 医院人员编制是指根据医院功能需要所规定的各工作岗位的员额,以及各类工作人员的数量、层次及其相互间的比例关系。 (一)医院人员编制原则 实施医院人员编制管理的根本目的,是为了实现医院的医疗、保健、预防、教学、科研等功能,完成医院所担负的各项工作任务,最大限度地满足服务对象的要求,保证医院的常态运行。因此医院人员编制应遵循以下基本原则: 1、功能需要原则 我国对医疗机构实施分级管理,各级医疗机构所具有的功能和所承担的任务不同,因而对不同等级和类别的医院,其人员编制的标准也不尽相同。医院人员编制必须依据医院的等级、功能、任务,设置不同的编制标准,实行不同的编制管理方法,以保证医院功能正常发挥,工作任务的顺利完

成。 2、能级对应原则 医院的服务对象是人,医院工作具有高度的科学性、复杂性和严密性。因此对各级人员的配备,必须严格遵循能级对应原则,使每个工作人员的素质、能力都与其所在的工作岗位所要求的职级相称。 3、合理结构原则 医院是由多学科、多专业、多部门组成的综合性机构,在医院人员编制工作中,必须坚持合理结构原则,使医院人员达到群体组合的最优化,以发挥医院人才群体的最大效能。 坚持合理结构原则,要保证各类人员合理的比例关系。通过各部门、各专业、各职种各职类人员比例关系的合理确定,使各项工作有秩序地协调进行。 坚持合理结构原则,要保证合理的层次结构。医院各个层次人员应有合理的比例关系,通过各层次人员结构的合理确定,从组织上保证医院各项工作有组织、有领导、有指导、协调统一地进行。 坚持合理结构原则,要保证合理的年龄结构。应将不同年龄组的人员有机地搭配组合起来。医学人才具有实践性与晚熟性的特点,在医院人才队伍中,既要发挥资历深、经验丰富、知识渊博的老专家的学科带头人作用,又要注重培养、扶持、大胆使用年轻人才,使医院人才队伍老、中、青保持

工程项目作业指导书编写规定 - 制度大全

工程项目作业指导书编写规定-制度大全 工程项目作业指导书编写规定之相关制度和职责,工程项目作业指导书编写规定1、目的加强施工技术管理,使施工过程处于受控状态,确保工程安全、优质、高效地完成。作业指导书是指导施工和技术交底的依据,明确干什么,怎么干和应达到的... 工程项目作业指导书编写规定 1、目的 加强施工技术管理,使施工过程处于受控状态,确保工程安全、优质、高效地完成。 作业指导书是指导施工和技术交底的依据,明确干什么,怎么干和应达到的质量标准、安全要求,以工作质量保证工程质量,达到"安全、优质、文明、如期"的目的。 2、编写依据 2.1已批准的施工组织总设计和专业组织设计。 2.2施工图纸、设计说明书、设备材料清册及设计变更文件。 2.3厂家提供的技术资料。 2.4有关的规程、规范、规定和标准。 2.5已批准的编制作业指导书的项目划分表。 3、主要内容及要求 3.1编写依据。 3.2工程概况。 3.3施工准备。 3.4施工计划安排。 3.5主要施工机械及工器具。 3.6劳动力组织。 3.7施工工序和施工方法。 3.8质量标准及保证措施。(对质量通病采取的措施、方案) 3.9环保方面有关内容 3.10安全措施。 3.11危险点预测 3.12安全注意事项及以往事故教训 3.13特殊危险工序 3.14重大的或危险性大的项目应编制单独的安全措施 3.15应交付的竣工技术资料 3.16混凝土结构工程的施工技术资料参照《混凝土结构工程施工及验收规范》第八章:工程验收。 3.17必要的计算书及应有的附图、附表。 4、编审职责 4.1作业指导书应在项目开工前15天,由技术员(专工)负责编写并及时上报审批完。 4.2一般项目的作业指导书由技术员编制,专工审核,工程科专工批准。 4.3重要项目作业指导书专工编写,施工处技术主任、安监部专工审核,工程科主任或项目工地总工批准。

施工组织设计编制依据和原则

施工组织设计1、编制依据 a路面工程招标文件、技术规范等。 b我单位对工程现场及周边环境的考察分析。 c我公司现有可投入工程的施工技术力量和机械设备。 d现行部颁的《公路路面基层施工技术规范》、《水泥混凝土路面施工及验收规范》等。 2、编制原则 施工组织设计按照业主提出的要求,以及招标文件的规定,即将该项路面工程建设成一流质量的原则进行编制,具体体现在以下几个方面:a采用我单位近年来在公路路面建设中使用的先进施工方法、工艺设备。 b调集我单位精锐的管理人员和最雄厚的技术力量,并组成一个强有力的项目经理部。 c树立以优良工程为合格工程的标准,一定要在该项路面工程施工中创一流施工水平。 d充分考虑各种不利于施工进度和质量的因素,在工期安排、人员设备配置、施工方法等方面综合考虑时留有余地。 e针对不同地段的施工特点、难点着重考虑相应的施工方案和措施。现场组织机构及人员配备

1、现场组织机构 根据209国道兴山县兴盛矿产有限公司平水至三岔口公路改建工程路面工程的施工质量、工期等方面的要求及本工程的规模,我单位将组建一套高效、精干、强有力的领导机构和装备先进、施工水平过硬的. 队伍。 项目部设项目经理1名,技术负责人1名,经理部内设工程技术科、质量安全科、财务科、综合办公室等职能部门。 项目经理部是施工队伍的核心,其职能是按照业主和合同条款的要求,圆满地履行施工合同,即指挥施工机械和人员在业主规定的工期内,以优良的工程质量完成合同范围内的所有工程项目,项目经理对外接受监理工程师和业主的一切有关工程的指令,对内则是协调和指挥各施工队顺利完成分项工程。项目经理原则上必须常驻工地,不允许擅离施工现场,如有特殊情况(如病休等)需要离开项目经理部,必须将一切事务与权力暂时移交副经理,并征得业主和监理工程师的同意,总工程师负责工程质量与工程施工技术。 项目经理部中的工程技术科的职能是制订和下达施工计划,检查、督促各施工队,按时完成任务,每月对各施工队完成的施工任务计量计价,编制中期支付文件,并报送监理和业主,其次协助技术负责人解决各施工队在施工中遇到的技术难题,编制重大施工项目的施工方案。质量安全科直接在技术负责人领导下负责全合同段的质量及施工安

编制依据最新最全

《砌体结构设计规范》GB50003-2011 《建筑结构荷载规范》GB50009-2012 《建筑设计防火规范》GB50016-2006 《钢结构设计规范》GB50017-2003 《内装饰装修材料溶剂型木器涂料中有害物质限量》GB18581-2001 《室内装饰装修材料内墙涂料中有害物质限量》GB18582-2008 《室内装饰装修材料胶粘剂中有害物质限量》GB18583-2008 《室内装饰装修材料人造板及其制品中甲醛释放限量》GB18580-2008 《室内装饰装修材料木家具中有害物质限量》GB18584-2001 《室内装饰装修材料聚氯乙烯卷材地板中有害物质限量》GB18586-2001 《室内装饰装修材料壁纸中有害物质限量》GB18585-2001 《混凝土外加剂中释放氨的限量》GB18588-2001 《室内装饰装修材料地毯中有害物质释放限量》GB18587-2001 《建筑材料放射性核素限量》GB6566-2001 《工程测量规范》GB50026-2007 《建筑照明设计标准》GB50034-2004 《高层民用建筑设计防火规范(2005年版) 》GB50045-95 《低压配电设计规范》GB50054-2011 《建筑隔声测量规范》GBJ 75-84 《厅堂混响时间测量规范》GBJ 76-84 《自动喷水灭火系统设计规范(2005年版)》GB50084-2001 《建筑灭火器配置设计规范》GB 50140-2005 《电气装置安装工程母线装置施工及验收规范》GB50149-2010 《电气装置安装工程电气设备交接试验标准》GB 50150-2006 《火灾自动报警系统施工及验收规范》GB 50166-2007 《电气装置安装工程电缆线路施工及验收规范》GB 50168-2006 《电气装置安装工程接地装置施工及验收规范》GB 50169-2006 《电气装置安装工程盘、柜及二次回路结线施工及验收规范》GB 50171-2012 《电气装置安装工程蓄电池施工及验收规范》GB 50172-2012 《民用建筑热工设计规范》GB 50176-93 《建设工程施工现场供用电安全规范》GB 50194-93 《建筑地基基础工程施工质量验收规范》GB 50202-2002 《混凝土结构工程施工质量验收规范(2011年版)》GB 50204-2002 《建筑地面工程施工质量验收规范》GB 50209-2010 《建筑装饰装修工程质量验收规范》GB 50210-2001 《建筑内部装修设计防火规划(2001年修订版)》GB 50222-95 《建筑防腐蚀工程施工质量验收规范》GB 50224-2010 《建筑给水排水及采暖工程施工质量验收规范》GB 50242-2002 《通风与空调工程施工质量验收规范》GB 50243-2002 《电气装置安装工程低压电器施工及验收规范》GB 50254-96 《建筑工程施工质量验收统一标准》GB50300-2001 《建筑电气工程施工质量验收规范》GB50303-2002 《建设工程监理规范》GB/T 50319-2013 《民用建筑工程室内环境污染控制规范(2013年版)GB 》50325-2010

工程量清单编制方法大全

工程量清单(Bill Of Quantity BOQ )是在19世纪30年代产生的,西方国家把计算工程量、提供工程量清单专业化为业主估价师的职责,所有的投标都要以为主提供的工程量清单为基础,从而使得最后的投标结果具有可比性。 工程量清单报价是建设工程招投标工作中,由招标人按国家统一的工程量计算规 则提供工程数量,由投标人自主报价,并按照经评审低价中标的工程造价计价模式。 工程量清单报价的指导原则是:政府宏观调控、企业自主报价、市场形成价格、 社会全面监督。 工程量清单计价实行的是一种由招标单位出具建设项目的工程量清单,投标企业对照招标企业提供的工程量清单,根据企业的管理组织水平的技术能力,充分考虑市场和风险因素,根据投标竞争策略进行自主报价。投标企业在报价过程中,必须通过对单位工程成本、利润进行分析、统筹考虑、精心选择施工方案,并根据企业定额合理确定人工、材料、机械等要在经济上的投入与配置,优化组合,合理控制现场费用的施工技术措施费用,确定投标价。这就要求投标企业改变过去依赖国家发布的定额状况,提高企业的施工组织管理水平,改善施工技术条件,注重市场信息的搜集和自身信息集累,根据自身条件编制出自己的企业定额。 变过去依赖国家发布的定额状况,提高企业的施工组织管理水平,改善施工技术 条件,注重市场信息的搜集和自身信息集累,根据自身条件编制出自己的企业定额。 工程量清单编制方法: 招标文件应当包括招标项目的技术要求和投标报价要求。工程量清单体现了招标人要求投标人完成的工程项目及相应工程数量,全面反映了投标报价要求,是投标人进行报价的依据,工程量清单应是招标文件不可分割的一部分。工程量清单应反映拟建工程的全部工程内容,并为实现这些工程内容而进行的其他工作。借鉴外国实行工程量清单计价的做法,结合我国当前实际情况,我国的工程量清单由分部分项工程量清单、措施项目清单和其他项目清单组成。 ?分部分项工程量清单的编制

编制依据及说明

第一章编制依据及说明 本工程施工组织设计,主要依据目前国家对建设工程质量、工期、安全生产、文明施工、降低噪声、保护环境等一系列的具体化要求,依照《中华人民共和国建筑法》、《建设工程质量管理条例》、《国家现行建筑工程施工与验收技术规范》、《建筑安装工程质量检验评定标准》、《住宅楼招标文件》、《施工招标评定标办法》,《住宅施工图》、《答疑会纪要》以及根据政府建设行政主管部门制定的现行工程等有关配套文件,结合本工程实际,进行了全面而细致的编制。 我公司非常感谢建设单位对我方的信任,有幸参加本工程的投标。本工程施工组织设计,是按照建设单位招标会通知精神和内容要求,经公司专题会议研究后,进行了认真而详细的编制,未提之处均按照施工图纸设计、国家现行技术规范、质量评定标准以及有关文件等要求的具体规定进行施工。施工方案 施工准备 施工前组织有关专业技术人员熟悉图纸,组织技术交底。材料供应部门,提出外加工定货单,并提出工料分析和进行图纸会审,进行设计交底。 施工现场临时用电1施工前的准备:开工前进行图纸会审,并对施工人员进行安全、质量、技术交底,熟悉确认的质料、图纸、施工方案及国家验收规范《电器装置安装工程施工验收规范》及《建筑电器安装工程质量检查平定标准》。 ①施工机械用电量

②工地总用电容量: 则S=K[∑P1/μCOS∮]K1K2+ ∑P2K3 =1.05×[268.9/(0.85×0.6)]×0.45×0.75+12×0.7 =195.67(KV A) 计划总用电容量为195.67KV A,因施工机械不同时使用,故此用电量可满足要求。 施工现场安排七路供电,建筑物北侧一路,东南侧一路,楼内三路(每个单元各设一路),电焊机一路,生活区一路。每隔一层各设流动配电箱一个,所有动力线路均用电埋地暗敷设设置引入,分别设配电箱控制。夜间照明采用低压行灯。 施工现场临时用水 现场有Φ100mm市政上水干管,从预留接口接出Φ75 施工干线,可满足施工与消防用水。 供水:水源从建设单位上水管中接出,现场采用Φ75的供水管径,经(水表)供入施工现场管网,管网布置沿现场用水点布置支管,埋入地下50cm深;各施工段用胶管接用,考虑到季节性供水短缺和周围的环境卫生,备蓄水(暗)池供施工用水。 排水:施工现场场地狭窄,为了充分利用现场现有的使用面积,现场所有排水沟均为暗沟,排入建设单位指定的家属区下水管道;为保证现场清洁卫生,做到文明工,在混凝土搅拌站旁挖一个沉淀(暗)池,将沉淀后的水用泵抽到排水沟. ?2现场临时用电设施: 现场临时用电按《工业与民用供电系统计划规范》和《施工现场临时用电安全技术规范》设计并组织施工。供配电采用TN-S接零保护系统,按三及配电两级保护设计施工,PE线与N 线严格分开使用,接地电阻不大于4欧姆,开关箱内漏电保护器额定漏电动作电流不大于30毫安,额定漏电动作时间不大于0.1秒,现场所有防雷装置冲击接地电阻不大于30欧姆。 1)组织工程技术人员学习施工图纸,了解设计意图,进一步弄清工程特点,会审图纸,清除错误,解决设计与施工技术之间的矛盾。 (2)编制施工组织设计,要兼顾全面,突出重点,以施工图,施工规范,质量标准,操作规程为组织施工指导文件。 (3)编制施工预算,计算出各分项工程的工程量,分析劳动力和技术力量,建立施工技术,机械管理机构,组建质量安全体系,制定详细网络施工计划。

机构和人员编制核查工作有关问题答复

机构和人员编制核查工作有关问题答复(一) 一、核查工作的总体原则 工作目标为“四清两对应” 即实现机构清、编制清、领导职数清、实有人员清,实现具体机构设置与按规定审批的机构相对应、实际配备人员和财政供养人员与批准的编制和职数相对应。 工作范围为“全面彻底” 层级上,省、市、县、乡四级都要进行核查,都要推行实名制管理;在范围上,除已划为从事生产经营活动类别的事业单位外,凡是纳入机构编制部门管理的机构和人员编制都要进行核查;指标上,各级机关事业单位及其内设机构的机构设置、人员编制和职数配备情况都设计了指标,都要纳入核查和实名制管理。此外,还要核查非领导职数配备和编外人员等情况。 工作标准为真实性、完整性、一致性和安全性 真实性,核实各级机关、事业单位具体实际情况,实际情况如何,即如何填报相关表格;要通过认真采集、细致填报、联合审核、实地核实、公示监督、自查自纠、受理举报、检查验收等途径,确保核查和实名制信息没有误填和虚报、瞒报情况。 完整性,即核查指标体系确定的各项信息完整采集、完整入库,确保核查和实名制信息的不重不漏。 一致性,即核查和实名制信息与机构编制管理台帐相符,部门审核达成一致意见,才可以入上报。 安全性,严格遵守保密纪律,确保核查和实名制信息按规定的权限进行网络传输和运行。 二、机构方面 1、党的机构,如纪委、组织部、统战部,如何列名称?可否使用规范化简称代替?有些编委批复时用比较规范的简称,此类是否要求公章和

文件一致? ——统一填写机构全称。批复文件使用简称的,但公章是全称的,要与公章全称相一致;批复文件为全称,但部门(单位)未及时更换公章的,要与批复文件规范全称相一致。 2、人大、政协机构性质如何填报? ——均选择机构性质“其他”。 3、森林公安如何列机构?是单独机构,还是作为林业局的内设机构?机构类型是否选择“政法机关”? ——依据“三定”等批复文件,据实填写,单独机构的,机构性质选择“政法机关”。 4、股级机构如何填报?行政机构内设机构级别:股级的是否填写,怎么填写;内设机构领导职数:股级内设机构领导职数是否填写?怎么填写? ——上述均据实填写,相应指标体系将均做相应补充。 8、由于改革等原因,造成少数事业单位经费形式与财政实际发放经费形式不一致,如何填写? ——依据“三定”等机构编制批复文件为准。 10、工商质监体制调整,质监系统事业单位,没有明确单位经费形式,只明确了编制类型,如产品质量检验所,即有全额编制,又有差额编制,如何填报? ——根据机构编制批复文件,据实填报。 11、乡镇(街道)名称如何填写?是填写中共**县**镇党委,还是填写 **县**镇人民政府,或填写**镇?

预算编制说明-汇总

工程预算编制说明 一、工程概况: 1、工程名称:莆田市XX区XX镇农村饮水安全二期工程—输水管道工程。 2、编制范围:输水管道、阀井、泵房土建及设备安装、管理房土建安装。 二、编制依据: (一)水利工程 1、莆田市水利水电勘测设计院编制的《莆田市XX区XX镇农村饮水安全二期工程施工图》(2012年9月)、补充图纸及有关问题的回复。 2、福建省水利厅关于颁发《福建省水利水电工程设计概(估)算编制规定》、《福建省水利水电建筑工程预算定额》、《福建省水利水电工程施工机械台班费定额》及《福建省水利水电设备安装工程预算定额》的通知(闽水计财【2011】98号文)。 3、福建省水利厅2011年11月印发的《福建省水利水电建筑工程预算定额》上、下册(2011版)。 4、福建省水利厅2011年11月印发的《福建省水利水电设备安装工程预算定额》 (2011版)。 5、施工机械台班费:福建省水利厅2011年11月印发的《福建省水利水电工程施工机械台班费定额》。 6、上述定额缺省的参照执行其他专业最新版本的预算定额。 (二)建筑及安装工程 1、《建设工程工程量清单计价规范》(GB50500-2008); 2、《福建省建筑工程消耗量定额》(2005版)、《福建省建筑装饰装修工程消耗量定额》(2005版)、《福建省市政工程消耗量定额》(2005版)、《福建省建筑安装工程费用定额》(2003版)、《福建省安装工程消耗量定额》(FJDY-301~ 312-2012); 3、闽建筑【2012】4号函关于人工费调整文件、闽建筑【2012】4号文税金的调整、闽建筑【2012】9号文、闽建筑【2012】36号文、闽建筑【2012】39号

编制依据和技术规范

编制依据和技术规范 一、编制依据 (一)、国家现行建筑施工规范、规程和技术标准。 (二)、我公司按照LS09001-2000建立的质量体系,建立的过程控制标准,体系相对应的文件: 1、管理文件 2、程序文件 3、我单位有关项目法施工和质量、技术、安全等支持性文件。 (三)、施工现场勘察情况。 (四)、我单位同类工程的施工经验。 (五)、我单位对本工程部署和管理目标。 (六)、我单位的技术力量、机械设备条件。 (七)、国家及甘肃省现行有关工程施工的规定和文件。 二、规范和法规 本工程必须严格执行的技术规范: (一)、国家标准 1、GB50300-2001《建筑施工质量验收统一标准》; 2、GB50203-2002《砌体工程施工质量验收规范》; 3、GB50204-2002《混凝土结构工程施工质量验收标准》; 4、GB50207-2002《层面工程施工质量验收标准》; 5、GB50209-2002《建筑地面工程施工验收标准》; 6、GB50210-2001《建筑装饰装修工程质量验收标准》;

7、GB50325-2001《民用建筑室内环境污染控制规范》; 8、GB110-97《建筑工程饰面砖粘性强度检验标准》; 9、GB50242-2002《给排水及采暖工程施工质量验收规范》; 10、GB50303-2002《建筑电气安装工程施工质量验收规范》; 11、GBS1094-93建筑工程施工现场供用电安全规范》; 12、GB/T14684-2001《建筑用砂施工质量验收规范》; 13、GBJ141-59-99《给排水构筑物施工及验收规范》; (二)、行业标准 1、JGJ33-86《建筑机械使用安全技术规程》; 2、JGJ59-99《建筑工程施工安全技术规程》; 3、JGJ80-91《建筑施工高处作业安全技术规范》; 4、JGJ130-2001(J84-2001)《建筑施工扣件式钢管脚手架安全技术规范》; 5、CECSW41:92《建筑给水硬聚氯乙烯设计与施工验收规程》;(三)、使用条例 1、《甘肃省建设项目(工程)竣工验收暂行办法》; 2、《关于实施(甘肃省建设项目(工程)竣工验收暂行办法)的补充通知》;

常用方案的编制依据大全

建筑法规: 《建筑法》、《合同法》、《招标投标法》 《安全生产法》、《职业病防治法》 《建设工程质量管理条例》、《民用建筑节能条例》 《建设工程安全生产管理条例》、《安全生产许可证条例》、《工伤保险条例》、《生产安全事故报告和调查处理条例》 企业管理: 《建筑施工安全技术统一规范》GB50870-2013 《施工企业安全生产管理规范》GB50656-2011 《施工企业安全生产评价标准》JGJ/T77-2010 《工程建设施工企业质量管理规范》GB/T50430-2007 《质量管理体系要求》GB/T19001-2008/ISO9001:2008 《环境管理体系要求及使用指南》GB/T 24001-2004 《职业健康安全管理体系要求》GB/T 28001-2011 关于印发《建设工程项目管理试行办法》的通知(建市[2004]200号) 《建设项目工程总承包管理规范》(GB/T50358-2005) 《建设工程项目管理规范》GB/T50326-2006 土方工程 《建筑基坑支护技术规程》JGJ120-2012 《建筑边坡工程技术规范》GB50330-2002 《建筑地基处理技术规范》JGJ79-2012 《建筑与市政降水工程技术规范》JGJ/T111-98 建质[2009]87号关于印发《危险性较大的分部分项工程安全管理办法》 《基坑土钉支护技术规程》(CECS96:97) 《岩土锚固与喷射混凝土支护工程技术规范》GB50086-2001 《建筑施工土石方工程安全技术规范》JGJ180-2009 沉降观测 《工程测量规范》GB50026-2007 《建筑地基基础设计规范》GB50007-2011 《建筑变形测量规范》JGJ8-2007 混凝土规范 《混凝土结构工程施工质量验收规范》GB50204-2002(2011年版) 《混凝土结构工程施工规范》GB50666-2011

施工方案编制原则及规范要求

施工方案编制原则及规范要求 安治国 2018年8月21日 一、施工方案编制原则 1、施工方案定义 根据《建筑施工组织设计规范》GB/T 50502的定义,施工方案是以分部(分项)工程或专项工程为主要对象编制的施工技术与组织方案,用以具体指导其施工过程。 具体讲,施工方案是针对工程项目,根据施工目的、施工现场调研收集的资料和信息、施工图纸、施工验收规范、质量检查验收标准、安全操作规程、等资料,通过对施工实施过程中所耗用的人力、材料、设备等资源在工期的要求下,通过合理组织,进行技术经济分析,从中选择安全可靠、切实可行、经济合理的最优施工工艺和方法。 施工方案依据施工组织设计要求,对专业工程施工而编制的具体作业文件,是施工组织设计的细化和完善。施工方案以专业工程为对象,制定专业工程施工工艺,部署专业工程资源、工期,明确HSE和质量等要求。施工方案直接指导专业工程施工;保证专业工程施工质量和安全生产;配置专业工程资源,保证专业工程工期。 2、编制原则 施工方案应有针对性和可行性,能突出重点和难点,并制定出可行的施工方法和保障措施;方案能满足工程的质量、安全、工期要求,并且施工所需的成本费用低。

1)科学合理、具有可操作性 编制方案首先必须从实际出发,切实可行,符合现场的实际情况,有实现的可能性。编制方案在资源、技术上提出的要求应该与当时已有的条件或在一定时间能争取到的条件相吻合,否则是不能实现的,因此只有在切实可行的范围内尽量求其先进和快速。 2)满足工期、动态管理控制 满足合同要求的工期,按工期要求投入生产,交付使用,发挥投资效益。所以在制订施工方案时,必须保证在竣工时间上符合合同的要求,并能争取提前完成。为此,在施工组织上要统筹安排,均衡施工,在管理上采用现代化的管理方法进行动态管理和控制。 3)保质量、促安全、符合技术规范 工程建设是百年大计,要求质量第一,保证施工安全是每个参与人及全社会的要求。因此,在制订方案时应充分考虑工程质量和施工安全,并提出保证工程质量和施工安全的技术组织措施,使方案完全符合技术规范、操作规范和安全规程的要求。 4)降成本、增效益、应用技术创新 在合同价格的控制下,尽量降低施工成本,使方案更加经济合理,增加施工生产的盈利。从施工成本的直接费(人工、材料、机具、设备、周转性材料等) 和间接费中找出节约的途径,采取措施控制直接消耗,减少非生产人员。在技术上尽可能地采用先进的施工技术、施工工艺、新材料,通过技术创新,提高效率,降低成本。 5)充分考虑业主的要求

编制依据和原则汇总

编制依据和原则 1.1编制依据 1、本施工组织设计依据施工图,以及现场勘察情况,招标文件编制。 国家现行建筑安装工程施工及验收规范、规程、建筑工程预算定额及建筑施工手册。 2、《质量保证手册》及《质量程序文件》。 3、建设单位可能提供的条件和水电供应情况。 4、设计单位对该工程材料,技术和工艺的要求。 1.2编制原则 1、严格按照ISO9001:2000国际质量认证要求进行施工管理,切实执行国家 施工及验收规范、操作规程和制度,确保工程质量和安全。 2、严格执行基建程序。发挥我公司技术优势,利用先进的施工技术,科学管 理,加快施工进度。 3、充分发挥整体实力,大量使用先进的机械设备,减轻劳动强度,提高劳动 生产率,加快施工进度。 4、加强工程管理的科学性,计划性,合理安排机械,材料,劳动力的进退场, 确保施工现场文明整洁。 5、遵循国家就地方有关保护文件精神,采取有效措施,减少环境污染,降低 噪音。 6、严格遵守国家及地方有关消防要求,做好消防准备。 7、本施工组织设计详细之处,均以国家现行施工规范验收标准及操作工艺标 准理解并执行。 工程概况 2.1 主体工程 本工程为砖混结构多层居住房屋,共3栋。1#楼五个单元,2#、4#楼是四个单元,7层采用标准方案。1#楼建筑面积为7195平方米,2#楼建筑面积5753平方米,4#楼建筑面积5629.03平方米,共计18559.03平方米。 4#楼建筑物总长60米,车库宽13.88米,层高3.6米,住宅宽12.5米,总高21.30米,室内+0.00绝对标高98.500米,室内外高差为-0.30米。 2.2 基础工程 现场地势较平缓,自然地面绝对标高96.500米---99.500米。低于室外设计绝对标高。根据地质勘探资料,现场地下水位较低,施工不考虑排水措施。基础持力层为亚黏土。 基础为桩基础,桩的直径为400mm,长度为12米,桩最小中心距1400mm,结构为砖墙承重,外墙370厚,内墙240厚,隔断墙120厚。每层设置混凝土圈梁(现浇)。预制混凝土过梁,楼板为现浇板,屋面板为混凝土屋面板,屋面做一道隔气层2道防水。 2.3 装饰工程

医院人员编制比例和配备要求

医院人员编制比例和配备要求 (一)确定编制总额 医院人员编制总额的核定,是依据有关主管部门核准的床位数,按一定的人员编制标准核定的。其计算公式为:M==B×Y+[(B-Bmin)/(Bmax-Bmin)]×(Ymax-Ymin)×B+A1……+An 式中:M——核定人员编制总数;B——核定床位数;Bmax——规定该等级医院床位数的上限;Bmin——规定该等级医院床位数的下限;Y——编制常数平均值;Ymax——该等次常数上限;Ymin——该等次常数下限;A1,A2,…,An——医院其他附属编制。 (二)制定编制方案人员编制方案是编制员额、人员编制类别以及岗位、职数、各类人员结构比例等方面的规定。 (三)核定编制比例编制比例是指编制员额与核编参数之间的比例关系的规定。医院编制比例,通常由一定数量的编制员额与一定数量的核编参数组成。对于医院来说,病床数就是核编参数,医院的核定病床数通常是由卫生行政主管部门依据区域医疗规划所审定的。(四)进行人员配备我国医院的人员配备,主要依据卫生部1978年颁布的《综合医院组织编制原则(草案)》进行。根据这个《原则》综合医院病床与工作人员之比,依医院的规模和承担的任务分为三类:300张床位以下的医院按1∶1.30~1∶1.40计算;300~400张床位的医院按1∶1.40~1∶1.50计算;500张床位以上的医院按1∶1.60~1∶1.70计算。医院各类人员的比例为:行政和工勤人员占

总编制的28%~30%,其中行政管理人员占编制的8%~10%;卫生技术人员占总编制的70%~72%,在卫生技术人员中,医师、中医师占25-35%,护理人员占40-50%,药剂人员占8%,检验人员占4.6%,放射人员占4.4%,其他卫生技术人员占8%。 1、临床科室负责人配备(1)科主任。25张床位以上的科设科主任,超过40张床位可增设副主任。门诊任务较多的科,病床虽少于25张也可设科主任。门诊及病房任务较少的科,可由其他有关科的科主任兼任。(2)科护士长。各科设护士长(助产士长),病床多时可设副职。 2、医师的配备卫生部规定,各级医师结构比例为:主任医师∶副主任医师∶主治医师∶住院医师=1∶2∶4∶8。在编配某一职级的医师时,通常采用的计算公式为: M=(Tw×B×R)/Ta×15/P+A 式中:M——某职级医师数; Tw——住院医师日均诊治每位患者所需工时;B——核定编制床位数; R——病床使用率; Ta——住院医师日均有效工时; P——住院医师比例数; A——机动数。根据医院担负的任务和规模的不同,医师中高、中、初专业技术人员的比例也应有所差异,以初级卫生保健和社区医疗为主要任务的医院,医师的配备应侧重于全科医师,其专业技术职称中,高、中级比例可相对较少;承担高度医疗或医学院校附属医院,高中级专业技术人员编配比例可适当增大。 3、护理人员和助产士的配备护理人员包括护理技术人员和护理员。护理技术人员和护理员的比例为3∶1为宜。卫生部1997年颁布的《综合医院评审标准》规定,三级、二级综合医院中,实际从事临床护理工作的在编护理人员数不少于卫生技术人员总数的

(完整版)环评报告书编制要求汇总

环评报告书编制要求 一、章节设置及要求 前言 简要说明建设项目的特点、环境影响评价的工作过程、关注的主要环境问题及环境影响报告书的主要结论。 1、总则 1.1编制依据:包括建设项目应执行的相关法律法规、相关政策及规划、相关导则及技术规范、有关技术文件和工作文件,以及环境影响报告书编制中引用的资料等。 1.2评价因子与评价标准:分现状评价因子和预测评价因子,环境质量标准、排放标准、其他标准及具体限值 1.3评价工作等级及评价重点:各专项评价工作等级,重点评价内容 1.4评价范围及环境敏感区:以图表形式说明评价范围和各环境要素的环境功能类别或级别,各环境要素环境敏感区和功能及其与建设项目的相对位置关系等 1.5相关规划及环境功能区划:附图列表说明建设项目所在城镇、区域或流域发展总体规划、环境保护规划、生态保护规划、环境功能区划或保护区规划等 2、建设项目概况与工程分析 3、环境现状调查与评价 自然环境、社会环境、环境质量、区域污染源(最新信息) 4、环境影响预测与评价 预测时段、预测内容、预测范围、预测方法及预测结果,根据环境质量标准或评价指标对建设项目的环境影响进行评价 5、社会环境影响评价 包括征地拆迁、移民安置、人文景观、人群健康、文物古迹、基础设施(如交通、水利、通讯)等方面的影响评价

6、环境风险评价 根据建设项目环境风险识别、分析情况,给出环境风险评价后果、环境风险的可接受程度,从环境风险角度论证建设项目的可行性,提出具体可行的风险防范措施和应急预案 7、环境保护措施及其经济、技术论证 明确建设项目拟采取的具体环境保护措施。结合环境影响评价结果,论证建设项目拟采取环境保护措施的可行性,并按技术先进、适用、有效的原则,进行多方案比选,推荐最佳方案 按工程实施不同时段,分别列出其环境保护投资额,并分析其合理性。给出各项措施及投资估算一览表。 8、清洁生产分析和循环经济 9、污染物排放总量控制 根据国家和地方总量控制要求、区域总量控制的实际情况及建设项目主要污染物排放指标分析情况,提出污染物排放总量控制提标建议和满足指标要求的环境保护措施。 10、环境影响经济损益分析 根据建设项目环境影响所造成的经济损失与效益分析结果,提出补偿措施与建议 11、环境管理与环境监测 根据建设项目环境影响情况,提出设计、施工期、运营期的环境管理及监测计划要求,包括环境管理制度、机构、人员、监测点位、监测时间、监测频次、监测因子等 12、公众意见调查 给出采取的调查方式、调查对象、建设项目的环境影响信息,拟采取的环境保护措施、公众对环境保护的主要意见、公众意见的采纳情况等 告知信息:建设项目概况、主要的环境影响、影响范围和程度、预计的环境风险和后果、拟采取的主要对策措施和效果等。

相关主题
文本预览
相关文档 最新文档
