当前位置:文档之家› 校园监控施工组织设计方案

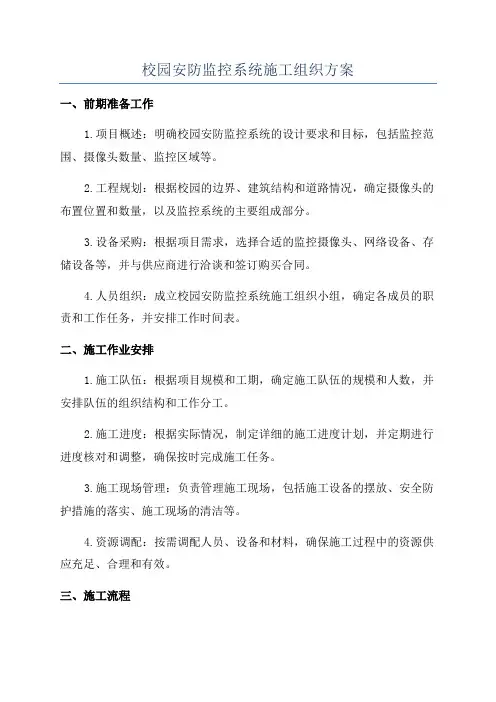

校园监控施工组织设计方案

校园监控施工组织设计方案
校园监控施工组织设计方案

校园监控系统施工方案

主要线缆的敷设

分支管线的施工:

分支管线的施工敷设在墙体内、地面内和吊顶内三种方式。在墙体内、地面内的敷设应与土建、装修工程密切配合,须追踪相关专业的施工进度,协调埋管线问题并相应做好管线敷设及出口保护问题。在吊顶内安装的分支管线采用吊杆固定。吊杆采有公8—10mm圆钢,吊杆固定角钢为30×30×3mm、长度60mm,用膨胀螺栓加以固定。

分支管线由桥架侧面引出,端部采用端接头,并用锁母固定。采用钢管的分支管线与桥架连接时,还应在连接处用不小于6mm黄绿双色接地线与等电位铜带连接。当不同用途的钢管在同一吊杆上安装时,按以下要求实施:电源线管(安装在上层),与中层间距250—300mm;

控制线管(安装在中层),与下层间距250—300mm;

信号线管(安装在下层),与中层间距250—300mm;

分支管线的施工除符合上述要求外,其路由、焊接、除锈、弯曲半径、与分支线盒的连接等还应符合设计要求和有关施工规范的要求。

线缆敷设:

工程施工中采用的是带金属隔板的桥架,利用隔板将桥架分隔成不同的区域,各系统中的电源线、控制线、信号线及综合布线系统用的水平双绞线铜缆,大对数铜缆、光缆等等,根据不同的用途分门别类的放入相应的区域,以免造成相互干扰。

所有线缆在敷设前要进行绝缘电阻测试,其绝缘电阻应大于20Ω。信号线缆在敷设前还需进行通断测试,合格后方可使用。所有线缆在桥架内敷设后,要分门别类整理,绑扎成束,在改变路由处还应做好相应标记并记录在册。线缆在穿入分支管线时,管口要加护口,并严禁发生硬拉,以防止管口锐角毛刺划伤线缆,或将线缆拉细而影响使用。10根以上的线缆应留有备用线。

光缆的敷设更应十分小心谨慎,并在路由改变处留有一定的冗余度。电视监控系统的视频电缆、综合布线系统的水平六类双绞线均应一缆到底,中间不允许有接头。敷设时应待摄像头位置、信息插座位置最终确定后再敷设线缆,否则一处改变将会造成大量返工。

在线缆敷设完成后,要对线缆进行相应的测试。对各类电源线、信号线、控制线要做相应的通断测试和绝缘电阻测试。对综合布线双绞线作常规测试外,还需作衰减度、串扰等测试。并应作好详细的测试记录。

线缆的敷设路由与施工图纸相一致,并一一做好记录,以备复核和检查。并将超出管线以外的线缆绑扎起来,做好半成品的现场保护工作,以防交叉施工中砸伤或人为破坏。

主干桥架与分支管线施工及线缆设完成后,应及时组织向工程监理报验,持监理检查合格并办理有关手续后进行下一道工序的施工。

前端设备的安装

需要安装的前端设备主要有:电视监控系统的一体化摄像机、固定摄像机等需在吊顶上安装的摄像机应由技术人员确定位置后,协调甲方共同完成。一定要遵循高空作业的程式,注意高空作业安全。

上述这些前端设备的安装,应根据施工图纸设计要求的坐标点及其高度、角度等,预先膨胀螺栓或预埋吊挂件。要求定位准确、安装牢固、造型美观。

上述这些前端设备在正式安装前,要进行技术复核,再次对照设备定货单及施工图纸核对所用设备是否正确。能够单机通电试验的设备一定要通电测试调整后再行安装,尤其是高架安装的设备。如电视监控系统用的高速一体化摄像机,其内部集成了摄像机、变焦镜头、变速云台及解码器等,安装前需将光圈、焦距调整到合适位置,查看运转是否灵活,解码器工作是否正常等;终端或PC机的配置是否符合要求等。确保质量无误后方可进行安装。

施工实施证明,这些细致的工作对保证系统的一次开通具有相当重要的意义。若线缆敷设工序与设备安装工序相隔时间较长,在设备安装前重新复测线缆的性能。以保证系统的一次开通率和可靠性。

前端设备的电源,为保障其可靠的工作,一般均采用稳压电源集中供电。远离集中供电的部分前端设备可能会采用就地取电。采用就地取电的设备,其电源线:单相电源应选用三芯线,三相电源应选用五芯线,除线缆截面积须符合容量要求外,其中黄绿双色线必须与接地体可靠连接。

前端设备的安装按子系统进行。高架及吸顶安装的设备一定要安装牢固,处理好相互连接的线缆接头并做好绝缘处理。施工实践证明,有百分之八十的电气故障是由于线缆接头处理不好而产生的。

安装完毕后,应收集好前端设备的有关资料,如开箱单、产品合格证、使用说明书等。并应做好相应的调试和安装记录,以备检查或复核。

前端设备安装完成后,及时组织向工程监理报验,待监理检查合格并办理有关手续后方可进行下一道工序的施工。

系统的调试和统调

前端设备和机房设备安装完成后,即可根据设计图纸、施工图纸及系统技术要求和我们编制的调试大纲分子系统进行调试。调试工作应由有经验的专业工程师承担。子系统的调试必须达到设计指标,经反复调整仍不能达到指标的,找出原因进行整改或返工。直至满足设计要求为止。

系统的各分项工程完成后,最后要进行系统的连机统调。首先要制定好统调方案,按照预定的方案检查系统的运行是否正常、系统及各种参数指标是否满足设计要求,系统间的通信是否畅通,与系统联动的设备控制是否灵活,有时要反复调整多次,才能使系统工作在最佳状态。

设备安装调试过程中,参加安装和调试的人员要认真做好各项记录,包括单机、子系统和系统统调的各种记录、测试结果等。

为了验证系统的可靠程度,还要进行系统的运行试验,确认系统在功能方面的完备性、可靠性、并做好系统试运行记录。这些记录均是工程验收和日后维修、维护所不可缺少的技术文件资料。

设备安装开始邀请将来运营管理的大楼弱电系统的技术人员、操作人员和维护人员参加,使其熟悉设备的安装位置、安装方法、调试过程及性能要求,以利于这些人员迅速掌握设备的操作使用方法、故障诊断技巧,更有利于今后的检修维护工作。这也是最好的一种培训方式一一现场培训。

系统施工工艺要求

导线、电缆规定及穿线技术要求

缆线布放前应核对规格、程式、路由及位置与设计规定相符。

电缆敷设时应根据设计图上各段线路的长度来选配电缆。避免电缆接续,当必须中途接续时应采用接插件。

缆线在布放前两端应贴有标签,以表明起始和终端位置,标签书写应清晰、端正和正确。

电源线宜与信号线、控制线分开敷设。

缆线的布放应平直,不得产生扭绞、打圈等现象,不应受到外力的挤压和损伤。

电缆的弯曲半径应大于电缆直径的15倍。

电缆敷设完成后应用万用表检测同轴电缆的屏蔽层与线芯是否绝缘.

线芯是否接地。

前端摄像机安装。

摄像机宜安装在监视目标附近且不易受外界损伤的地方,安装位置不应影响现场设备运行和人员正常活动。安装的高度,室内宜距地面2.5-5m或吊顶下0.2m 处;室外应距地面3.5-10m,并不得低于3.5m。

摄像机安装前应按下列要求进行检查:

将摄像机逐个通电进行检测和粗调,在摄像机处于正常工作状态后,方可安装;

检查云台的水平、垂直转动角度,并根据设计要求定云台的转动起点方向;

检查摄像机在防护罩内紧固情况;

检查摄像机座与支架或云台的安装尺寸。

在搬动、架设摄像机过程中,不得打开镜头盖。

从摄像机引出的电缆宜留有1m的余量,不得影响摄像机的转动。摄像机的电缆和电源线均应固定,并不得用插头承受电缆的自重。

先对摄像机进行初步安装,经通电试看、细调,检查各项功能,观察监视区域的覆盖范围和图像质量,符合要求后方可固定。

控制室设备

1)机架安装应符合下列规定:

机架的底座应与地面固定;

机架安装应竖直平稳,垂直偏差不得超过1%;

几个机架并排在一起,面板应在同一平面上并与基准线平行,前后偏差不得大于3mm;

两个机架中间缝隙不得大于3mm。对于相互有一定间隔而排成一列的设备,其面板前后偏差不得大于5mm;

机架内的设备、部件的安装,应在机架定位完毕并加固后进行,安装在机架内的设备应牢固、端正;

机架上的固定螺丝、垫片和弹簧垫片圈均应按要求紧固不得遗漏。

2)控制台安装应符合下列规定:

控制台位置应符合设计要求;

控制台应安装竖直,台面水平;

附件完整,无损伤,螺丝紧固,台面整洁无滑痕;

台内接插件和设备应可靠,安装应牢固;

内部接线应符合设计要求,无扭曲脱落现象。

3)监视器安装

①监视器安装在固定的机柜上,应采取通风散热措施;

②监视器安装位置应使屏幕不受外来光的直射,当有不可避免的光时,应加遮窗帘;

③监视器外部可调节部分,应暴露在便于操作的位置,并可加保护罩;

电源及接地

1)摄像机宜采用集中供电;

2)所有接地装置的接地电阻应进行测量;经测量达不到设计标准时,应采取补打人工在接地极以满足设计要求。

3)监控室内的接地母线的表面应完整,无明显的损伤和残余焊渣,铜带母线光滑无毛刺,绝缘线的绝缘层不得有老化龟裂现象。接地母线应铺放在地槽或电缆走道中央,并固定在架槽的外侧,母线应平整。母线与机架或机顶的连接应牢固端正;

监控工程施工组织设计方案设计实用模板

监控施工技术方案 1. 工程的施工技术、施工方法、工艺流程及施工进度计划、工期安排 1.1施工程序 线缆敷设→设备安装→设备调试→投入试运行→竣工资料整理→验收交付使用 1.2主要施工方法 1.2.1系统安装 按照施工技术图的要求,明确安防系统中各种设备与摄像机的安装位置,明确各位置的设备型号和安装尺寸,根据供应商提供的产品样本确定安装要求。 根据安防系统设备供应商提供的技术参数,配合土建做好各设备安装所需的预埋和预留位置。 根据安防系统设备供应商提供的技术参数和施工设计图纸的要求。配置供电线路和接地装置。 摄像机应安装在监视目标附近,不易受外界损伤的地方。其安装位置不易影响现场设备和工作人员的正常活动。通常最低安装高度室内为2.50米,室外3.50米。 摄像机的镜头应从光源方向对准监视目标,镜头应避免受强光直射。 摄像机采用75Ω-5同轴视频电缆,云台控制箱与视频矩阵主机之间连线采用2芯屏蔽通讯线缆(RVVP)或3类双绞线。 必须在土建、装修工程结束后,各专业设备安装基本完毕,在整洁的环境中安装摄像机。从摄像机引出的电缆留有1m的余量,以便不影响摄像机的转动。 摄像机安装在监视目标附近不易受到外界损伤的地方,而且不影响附近人员的正常活动。安装高度室内2.5-5m,室外3.5-10m。电梯轿厢内的摄像机安装有顶部,其光轴与电梯厢的两壁、天花板成45度角。 摄像机避免逆光安装。 云台安装时按摄像监视范围决定云台的旋转方位,其旋转死角处在支、吊架和引线电缆一侧。电动云台重量大,支持其的支、吊架安装牢固可靠,并考虑其的转动惯性,在它旋转时不发生抖动现象。

安装球形摄像机、隐蔽式防护罩、半球形防护罩,由于占用天花板上方空间,因此必须确认该安装位置吊顶内无管道等阻档物。 解码器安装在离摄像机不远的现场,安装不要明显;若安装在吊顶内,吊顶要有足够的承载能力,并在附近有检修孔。 在监控室内的终端设备,在人力允许的情况下,可与摄像机的安装同时进行。监控室装修完成且电源线、接地线、各视频电缆、控制电缆敷设完毕后,将机柜及控制台运入安装。 机架底座与地面固定,安装竖直平稳,垂直偏差不超过3‰;几个机柜并排在一起,面板应在同一平面上并与基准线平行,前后偏差不大于3mm,两个机柜中间缝隙不大于3mm。控制台正面与墙的净距不小于1.2m,侧面与墙或其他设备的净距不小于0.8m。 监控室内电缆理直后从地槽或墙槽引入机架、控制台底部,再引到各设备处。所有电缆成捆绑扎,在电缆两端留适当余量。并标示明显的永久性标记。 1.2.2系统的调试 1)调试准备工作 检查本系统接线、电源、设备就位、接地、测试表格等。 用对线工具检查各种设备、器件之间线路连接正确性,并做好测试记录。 2)单体调试 检查摄像机开通、关断动作,云台操作和防护罩动作的正确性,检查画面分割器切换动作正确性。能够进行独立单项调试的设备、部件的调试、测试在设备安装前进行。如:摄像机的电气性能调试、配合镜头的调整、终端解码器的自检、云台转角限位的测定和调试、放大器的调试等。 开启主机系统,运行系统软件,打印系统运行时各种信息,确认总控室和各分控机房中央设备运行正常。各智能控制键盘操作正确。 3)系统调试 按调试设备的功能或作用和所在部位或区域划分。传输系统的每条线路都进行通、断、短路测试并做标记。遇到50Hz工频干扰,采用在传输线上输入“纵向扼流圈”来消除;当传输本身的质量原因与传输线两端相连的设备输入输出阻抗非75欧姆的传输线特性阻抗不匹配时,会产生高频振荡而严重影响图像质量,需在摄像机的输出端串联几十欧的电阻,或在控制台或监视器上并联75欧姆电阻。 4)系统联调 首先检查供电电源的正确性,然后检查信号线路的连接正确性、极性正确性、对应关系正确

监控系统实施方案报告书

监控系统实施方案 1. 工程概况 福利院是国家、社会及团体为救助社会困难人士、疾病患者而创建的用于为他们提供衣食住宿或医疗条件的爱心福利院场所,他们为了社会的和谐贡献自己的力量。儿童福利院为无依无靠、无人抚养的孤儿和残疾儿童提供服务的社会福利事业单位。在中国,它由国家兴办福利院,民政部门具体管理。对收养的儿童,福利院采取统一抚养、分类分班管理的方针。对健全儿童实行养与教相结合,福利院有条件的自己开班上课,无条件的送附近学校走读。婴幼儿以保育为主,同时开展学龄前教育。对肢体残缺但智力发育健全者,实行养、治、教相结合。一方面给予康复治疗,使其能自理生活;另一方面给予职业教育和技能培训,为他们将来走向社会创造条件。对痴呆儿童,侧重训练其自理生活和从事简单劳动的能力。 随着高清视频监控的发展,使技防成为保障人们安全的必要手段,针对泰安市社会福利院儿童康教部的现状,我公司提出了高清视频监控全方位解决方案。 通过对泰安市儿童福利院的现场调研,并结合福利院现有情况,在本系统设计方案中,我们采用网络硬盘录像技术组建福利院的高清监控系统并搭建远程网络系统平台,通过网络技术达到异地登录即可实时监控,确保了福利院的全天候监控画面运行。 2. 执行标准 1)《安全防范工程技术规范》(GB50348-2004) 2)《安全防范工程程序与要求》(GA/T75-94) 3)《安全防范系统验收规则》(GA308-2001) 4)《智能建筑工程质量验收规范》(GB/T50339-2003) 5)《民用闭路监控系统工程技术设计规范》(GB50198-1994)

6)《智能建筑设计标准》GB/T50314-2000 3. 设计原则 1)高质量:采用的产品均遵循国际标准的网络协议和传输技术要 求,整个系统能够保证15×24小时连续运行,并选择可靠性 高的设备,设计时保证设备和线路的冗余。 2)扩展性:由于用户以后的需求会不断发展,监控点的数量将随 之扩大,只需增加前端设备和升级软件,不用添加其他附加设 备即可扩展系统。 3)可用性和可靠性:在充分考虑福利院的实际情况的基础上,采 用目前已经成熟的网络接入技术,保证图像质量。 4)易用性:软件使用界面良好,用户安装相应软件后就可进行实现监控4. 设计方案 4.1 前端布点设计 出入口:室外固定场景,场景大小不一,夜间环境光照条件差,要求看清进出人员的面部特征和车辆的车牌信息,使用200万像素点阵红外枪机摄像头,最大分辨率1920x1080,内置一体化高速电动变焦,推荐安装方式为壁装。 走廊/教室:固定场景,夜间环境光照条件差,属于重点监控区域,要求能够看清人员的面部特征等,使用200万像素点阵红外半球机。 园区/周界/外围道路:室外大范围场景,夜间环境光照条件差,要求能够看清人员面部特征,使用200万像素红外智能球型摄像机,防水防尘防雷,可监控大范围场景,安装方式为柱杆装。 4.2 高清视频存储与管理 系统将前端IPC采集的高清视频信号进行NVR本地存储,可设置录像计划(包括定时录像、移动侦测录像、报警联动录像)、设置录像参数、回放录像、查看

电力监控系统技术方案

电力监控系统技术要求 1.1 适用范围 本技术规格书适用于变电站的变电所及配电房的电力监控系统。 1.2 应遵循的主要标准 GB 50174-2008 《电子信息系统机房设计规范》 GB/T2887-2000 《电子计算机场地通用规范》 GB/T 9361-88 《计算站场地安全要求》 GB/T13729-2002 《远动终端设备》 GB/T13730-2002 《地区电网调度自动化系统》 GB/T15153.1-1998 《远动设备及系统——电源和电磁兼容性》GB/T15153.2-2000 《远动设备及系统——环境要求》 GB/T17463-1998 《远动设备及系统——性能要求》 GB/T18657-2002 《远动设备及系统——传输规约》 DL/T860(IEC61850) 《变电站通信网络和系统》 GB/T16435.1-1996 《运动设备及系统接口(电气特征)》 GB/T15532-2008 《计算机软件单元测试》 GB 50057-2010 《建筑物防雷设计规范》 GB4943-2001 《信息技术设备的安全》 GB/T17626-2006 《电磁兼容》 1.3 技术要求 1.3.1 系统技术参数 ●画面响应时间≤1s; ●站内事件分辨率≤5ms; ●变电所内网络通信速率≥100Mbps; ●装置平均无故障工作时间(MBTF)≥30000小时; ●系统动作正确率不小于99.99%。 ●系统可用率不小于99.99%; ●站间通信响应时间≤10ms; ●站间通信速率≥100Mbps;

1.3.2 系统构成概述 a)系统结构 整个系统以实时数据库为核心,系统厂家应具备自主研发的数据库,同时应该具备软件著作权或专利证书,保证软件系统与硬件系统配置相适应,应用成熟、可靠,具备模块化可配置的技术架构,相关证书投标时需要提供。 ●数据采集 数据采集软件,支持下传控制命令。将从现场网络采集的数据写入实时数据库。采用动态加载驱动方式,便于扩充特殊协议的设备。包括MODBUS485/TPC驱动、OPC驱动和仿真驱动simdrv。 ●实时数据库 实时数据库应符合Windows 64位X64版,负责数据实时和历史服务。采用基于TCP协议的应用层协议,具备LZO实时压缩传输,极大的节约网络流量资源,提供rdb4api.dll 标准DLL封装协议便于客户端使用。实时数据库应具备数据响应快、容量大、具有冗余备份存储等特点,例如美国OSI Software推出的PI实时数据库系统。 实时数据库应具备管理工具,用于管理实时库的帐号、标签、数据卷和数据查询。分为X86版和X64版,采用跨平台的基于TCP协议的应用协议。 实时库应具备备份工具,提供实时库的在线实时备份功能。比通用备份工具比如Veritas或RoseMirrorHA等效率更高、占用资源更少、使用更简单、节约工程成本。 实时数据库应提供是数据同步工具,用于数据恢复和多库之间的数据同步。 在100M网络上,标签服务秒可提供28万个标签属性记录服务,数据服务每秒可提供100万条历史数据记录服务。内置历史缓存和历史预读为多客户并发历史服务提供优异的检索和查询统计性能。 b)设计规格 ●运行平台Windows server 2003 sp2及以上服务器,同时支持windows64位和Linux64 位系统平台; ●最大标签数达到≥100万; ●最大并发连接客户数≥512万; ●最大历史数据卷个数4096个,单卷容量≥120G,每个卷数据可以存储≥100年 ●可变长度类型大小,每条记录最大1000字节 ●SOE事件最大4G空间,大于1000万条记录,自动回收利用旧空间。 ●磁盘访问方式支持直接扇区写盘 + 写通式自有缓存

监控系统UPS电源接入施工方案

计算机监控系统新购置UPS电源接入施工方案 一、概述 我厂计算机监控系统UPS电源负责对监控系统上位机进行供电,包括:主机(ZLMAIN1、ZLMAIN2),交换机(A网、B网),调度通信管理机(ZLCOM2、ZLCOM3),厂内通讯机ZLCOM1,操作员站(ZLOP1、ZLOP2),工程师工作站(ZLeng),语音机(ZLaud),网关机,光纤收发器等,是运行人员正常操作及监视的重要保证。 原供电方式如附录1 1、目前状况: 原用两台UPS电源年久失修,已经瘫痪。由于购置UPS需要一定的时间,为不影响运行人员正常操作,设备安全运行,争取宝贵的时间,遂采用旁路(经由K9输出)及临时UPS(经过K3输出,同时带一组蓄电池)双路供电形式对监控系统临时供电。 临时供电方式: 临时UPS电源由K3(原接线已甩开)、蓄电池组1提供,接带负荷为主机ZLMAIN1、磁盘阵列(一套电源)、操作员ZLOP2、A网交换机,其他负荷由K9接带。 2、存在的缺陷: 原监控系统UPS电源配电柜接线方式存在安全隐患,保证运行人员正常操作及监视的两套监控系统上位机(包括两台主机、两台交换机、两台操作员站、两台调度通信管理机)均经由K7空开输出,K7一旦跳开,监控系统的主要设备将全部失电,造成严重后果,影响运行人员操作及监视,因此需对K7、K8所带负载进行重新分配。 调整前:

Ka1:运行操作员站一 Kb1 台MIS机显示器 Ka2:操作员站ZLOP1Kb2:插座(未使用) Ka3:返回屏Kb3 Ka4:操作员站ZLOP2Kb4 Ka5:通讯柜Kb5:工程师工作站 Ka6:主机A套Kb6:调试人员用插座 Ka7:交换机柜Kb7:未接负载 Ka8:主机B套Kb8:语音机 调整后: Kb1 Ka1:运行操作员站一 台MIS显示器 Ka2:备用Kb2:主机A套 Ka3:返回屏Kb3 Ka4:操作员站ZLOP2 Kb4 Ka5:通讯管理机B套Kb5:操作员站ZLOP1

小区监控系统施工方案范本

小区监控系统施工 方案

小区监控系统新建、改造施工方案 皇鹏物业有限责任公司 6月30日

小区监控系统方案 皇鹏公司现管理住宅小区(东玉龙小区、星辉中路小区)的监控系统由于使用时间较长,有的设备和线路已经老化失效,需要更新相关设备及进行线路改造;有的地方存在监控死角,如车辆发生擦挂、盗窃后不能及时取证,容易给公司带来不必要纠纷和损失,需要增加监控摄像头;另外,为加强新华苑的安全管理,提高安全防范水平,拟给新华苑新建小区高清监控系统一套。 现在将各小区的改造、新建方案分别介绍如下: 一、东玉龙小区增加摄像头: 1.小区监控系统现状:东玉龙小区大门及停车场、办公大楼 各楼层现在一共建有25个模拟摄像头,2台16路海康威 视(Hikvision)普通硬盘录像机,机房设在大楼值班室 内。 2.增加摄像头目的:现在小区停车场有2个监控盲区,需要 分别增加2个摄像头,以消除监控死角;办公大楼2楼平 台新增加2个监控摄像头,以加强办公大楼的安防监控。 3.拟采用的设备及施工方案: 采用海康威视(HIKVISION) DS-2CD1203D-I3 720P监控 摄像头,由于原有海康硬盘录像机接口有富余,摄像头视 频信号直接接入原硬盘录像机,省去购买硬盘录像机费

用。增加的2个摄像头距离机房大约400米(布线距离),施工时间、材料规格及数量、价格等见小区监控设备及人工费预算表。 二、星辉中路小区监控设备老化更新: 1.小区现状:星辉中路小区现共有8个摄像监控头,1台16 路海康威视(Hikvision)普通硬盘录像机,机房设在值 班室内。由于小区监控系统安装时间较长,部分设备老化 严重,监控画面不清晰,达不到防范的目的。 2.拟采取的措施:本作节约公司开资,降低不必要的支出, 又能满足小区安防要求为原则,拟对该小区老化失效的摄 像头进行更新(6个),对视频线路进行梳理检查,对锈 蚀的线材、接头给予更换。保证小区的监控系统处在正常 的工作状态。 4.更换的设备:采用海康威视(HIKVISION) DS-2CD1203D- I3 720P监控摄像头,施工时间、材料规格及数量、价格等见小区监控设备及人工费预算表。 三、新华苑小区新建高清监控系统: 1.小区现状:新华苑小区原来的安防系统采用的是红外 对射报警系统,由于安装的时间长,设备老化严重已不能起到报警作用。该设备由于技术原因存在误报现象,比如墙上猫等动物爬过、树枝遮挡等都会引起该设备的误报。现在已经很少采用该系统方案。

监控系统实施方案模板

实施方案 1概述 工程实施方法是整个监控联网系统建设成败的关键,其目的不仅要提供一个符合现在需求的质量优良的系统,更应为未来的维护和升级提供最大的便利、尽量节约资金。 监控联网系统工程实施是一个综合性很强的工作,工程涉及到监控、网络、视频管理、多媒体技术、计算机信息等多项专业知识,因此其核心是行之有效的管理。我公司作为监控联网系统工程设计和项目管理商的施工单位经过几年来实际工程的磨练,锻炼了一批比较成熟的技术工程师和项目经理和安装工程师,不断探索工程实施的模式,努力将由本公司自己设计、自己工程安装的身体力行的工程模式转变为不断加强自身技术实力、质量保证体系和向外输出项目管理模式的头脑智慧型的模式,以控制项目成本、灵活组合针对不同类型工程项目队伍,适应规模发展,极大提高了承接大型项目的能力。 2工程现场管理 在施工过程中,除了要求施工和技术具备一定水准以符合规范以外,其中也涉及其他专业的管理内容,工程的施工管理之所以必不可少,关键在于它的协调和组织的作用,我公司将会采取有效的措施在以下几个方面切实作好施工管理工作: 1.施工的进度管理 2.施工的界面管理 3.施工的组织管理 3工程技术管理 工程的技术管理贯穿整个工程施工的全过程,我公司将派出富有经验的一流专业技术工程师参加工程的技术督导。执行和贯彻国家、行业的技术标准及规范,严格按照监控系统工程设计的要求施工。在提供设备、线材规格、安装要求、调试工艺、验收标准等一系列方面进行技术监督和行之有效的管理,其管理内容重申如下: 1.技术标准和规范的管理

2.安装工艺管理 3.技术文件管理 4工程质量管理 工程质量管理是我公司各项工地工作的综合反映,我司将会在实际施工中作好以下几个质量环节,确实作好质量控制、质量检验和质量评定: 1.施工图的规范化和制图的质量标准 2.系统软件的安装使用质量标准 3.管,槽施工质量管理 4.线缆铺设的质量要求和监督 5.工作区,管理区设备安装的质量要求和监督 6.网络系统现场测试 7.竣工资料制作 8.系统初验,试运行与总结 5安全生产和文明施工 5.1安全防范重点 ●2米以上的高处坠落事故; ●触电事故; ●物体打击事故; ●设备机具伤害事故。 ●控制点的管理 ●制度健全无漏洞;检查无差错; ●设备无故障; ●人员无违章。 5.2安全保障措施 1、施工现场工作人员必须严格按照安全生产、文明施工的要求,积极推行施工现场的标准化管理,按施工组织设计,科学组织施工。 2、按照施工总平面图设置临时设施,严禁侵占场内道路及安全防护等设施。 3、施工现场全体人员必须严格执行《建筑安装工程安全技术规程》和《建筑安装工人安全技术操作规程》。

能源、电力监控系统施工方案 (2)

能源管理系统(EMS)、电力监控系统施工方案 1、适用范围及工程概况 工程概况 本EMS系统项目实施范围为多个区域的多个10kV和变电所。 投标单位必须按照能源管理系统(EMS)的要求和标准进行系统集成。 主要元器件技术要求: 多功能电力参数测量仪 低压回路智能仪表要求采用智能测控多功能装置,要求为白色底光背投式大屏幕液晶显示器,直观界面上具有带自导功能的菜单,可同时测量相电压、线电压、电流、频率、功率因数、有功、无功、视在功率、有功/无功电度、THD I及THD U百分比等全部电气参数;至少具有4路开关量输入、2路继电器输出;能够实现保护,控制,电流、电压、功率、频率、能量等所有电力参数的测量。并且能够实现远程“四遥”功能。 对于低压回路的开关要求盘柜厂足够多的辅助接点(含开关状态和故障状态等),而对于其余的塑壳开关要求盘柜厂配备足够多的辅助接点(含开关状态和故障状态等),二次智能控制设备由监控自动化厂家提供,并由盘柜厂负责其二次接线(即完成所有硬件开孔、接线等,只是预留网络通讯接口接线到端子排),由自动化厂家负责通信等相关技术服务,盘柜厂负责二次接线等技术支持和服务;报价要求:设备价分两部分,即设备价+仪表价=设备总价,整个子系统集成单独报价(包括变压器监控部分的费用)。

按要求提供EMS系统硬件及软件,EMS系统的上位组态软件必须采用具有自有知识产权的成熟稳定的能源管理系统软件,目的是考虑①售后服务的通用性②软件必须有免于买方第三方侵权起诉的完整知识产权和版权。 设计并实施EMS系统综合布线,该布线内容包括能源采集点的全部光纤通讯网络布线、高压柜、低压柜、控制柜等智能设备的通讯网络系统的二次接线设计与施工、通讯柜、端子排布置设计供货及现场接线等。 提供EMS系统中所有智能设备的通讯接口软件,并接入能源监控系统,要求EMS系统完整采集智能设备可提供的有关参数如:电流、电压、功率、功率因数、有功电度、无功电度、及以下可选之扩展功能(事件记录、故障录波、事故报警),等。 提供EMS系统专用通讯柜,尺寸为2200mmX800mmX600mm。 每个柜主要包含有:①EMS系统光纤主干网必须的光纤通信交换机; ②1台通讯管理主控单元,每个主控单元至少包含8个RS485接口和1个RJ45以太网接口。 EMS系统核心部件应为运行成熟、先进可靠、品质优良的原装进口的国际知名产品,系统软件应和条款中监控设备成熟配套使用过。 2、适用标准 系统(设备)的技术标准除应符合本招标书技术规范要求外,还应符合有关IEC或GB或DL行业标准。系统(设备)的设计、制造应严格遵循的相关标准 3、技术规范

消防电源监控系统施工方案

1.1.1.1消防电源监控系统施工方案 1、针对施工方的一般要求: a)系统检测时应具备的条件: 1)系统安装调试完成后,已进行了规定时间的试运行; 2)已提供了相应的技术文件和工程实施及质量控制记录。 b)建设单位应组织有关人员依据合同技术文件和设计文件,以及国家标准《消防设备电源监控系统》GB28184-2011的要求,制定系统检测方案并经检测机构批准实施。 c)检测机构应按系统检测方案所列检测项目进行检测。 d)检测方法及数量 1)主机为全部100%检测: 2)传感器检测方法为抽检,抽检数量为20%,且数量不得少于20 台,数量少于20 台时全部检测。 e)检测结论与处理 1)检测结论分为合格和不合格; 2)被检设备合格率100% 时为检测合格,否则为不合格。 3)系统检测不合格应限期整改,然后重新检测,直至检测合格,重新检测时抽检数量应加倍;系统检测合格,但存在不合格项,应对不合格项进行整改,直到整改合格,并应在竣工验收时提交整改结果报告。 2、布线 1)系统的布线,应符合现行国家标准《建筑电气装置工程施工质量验收规范》GB50303的要求。 2)在管内或线槽内的穿线,应在建筑抹灰及地面工程结束后进行。在穿线前,应将管内或线槽内的积水及杂物清除干净。 3)系统应单独布线,系统内不同电压等级、不同电流类别的线路,不应布在同一管内或线槽的同一槽孔内。 4)导线在管内或线槽内,不应有接头或扭结。导线的接头,应在接线盒内焊接

或用端子连接。 5)敷设在多尘或潮湿场所管路的管口和管子连接处,均应作密封处理。 6)管路超过下列长度时,应在便于接线处装设接线盒: 7)管子入盒时,盒外侧应套锁母,内侧应装护口,在吊顶内敷设时,盒的内外侧均应套锁母。 8)在吊顶内敷设各类管路和线槽时,宜采用单独的卡具吊装或支撑物固定。吊装线槽的吊杆直径,不应小于6mm。 9)线槽的直线段应每隔1.0m~1.5m设置吊点或支点,在下列部位也应设置吊点或支点: (1)线槽接头处; (2)距接线盒0.2m处; (3)线槽走向改变或转角处。 10)线槽接口应平直、严密,槽盖应齐全、平整、无翘角。并列安装时,槽盖应便于开启。 11)管线经过建筑物的变形缝(包括沉降缝、伸缩缝、抗震缝等)处,应采取补偿措施,导线跨变形缝的两侧应固定,并留有适当余量。 12)系统导线敷设后,应对每回路的导线用500V的兆欧表测量绝缘电阻,其对地绝缘电阻不应小于20M?。 13)同一工程中的导线,应根据不同用途选择不同颜色加以区分,相同用途的导线颜色应一致。电源线正极应为红色,负极应为蓝色或黑色。 3、监控器的安装 1)监控器在墙上安装时,其底边距地(楼)面高度宜为1.3m~1.5m,其靠近门轴的侧面距墙不应小于0.5m,正面操作距离不应小于1.2m; 2)落地安装时,其底边宜高出地(楼)面0.1m~0.2m。 3)监控器应安装牢固,不得倾斜。安装在轻质墙上时,应采取加固措施。 4)引入监控器的电缆或导线,应符合下列要求: (1)配线应整齐,避免交叉,并应固定牢靠; (2)电缆芯线和所配导线的端部,均应标明编号,并与图纸一致,字迹清晰不

监控系统组织设计范本

监控系统施工方案本

11.1.编制说明 11.1.1.适用围 本施工组织设计适用于*****。 11.1.2.编制依据 系统招标文件 工程设计图纸 国家现行施工规、操作规程、验收标准 XXXX区有关规定和指导性文件 XXXX区地区气象和地区条件 本公司丰富的设计、施工经验 11.2.指导思想和实施目标 11.2.1.指导思想 本工程施工组织设计的指导思想是: ?以质量为中心,采用质量管理和质量保证等系列标准; ?编制项目质量计划,选派高素质的项目经理、总工程师和工程技术管理人员; ?按国际惯例实施项目法施工,认真做好项目计划、项目实施、质量控制和项目监控; ?积极推广应用新技术、新工艺、新材料、新设备,精心组织、科学管理,优质高速地完成本工程施工任务。

11.2.2.实施目标 发挥先进技术和机械设备的优势,科学地组织施工,采用娴熟的工艺推广应用科技成果;以有力的技术手段,促进施工顺利进行,严格履行合约,确保以下实施目标: 质量目标:严格按施工验收规及设计要求组织施工,一次交验合格,质量优良。 工期目标:服从工程的总体工期,确保按合同工期按时交工。 安全目标:完善安全措施,提高安全意识,坚决杜绝死亡、重伤事故的发生,轻伤事故发生率小于1‰。 文明施工目标:划分职责,严格按总平面管理及进出场安全保卫制度工作,按CI标准化管理工地,确保文明施工目标的实现。 服务目标:信守合约、密切配合、认真协调与各有关方面的关系,接受甲方及监理单位对工程质量、进度、计划的协调和监督,并做好交工交接工作和售后服务工作。 11.3.施工组织和施工部署 11.3.1.施工组织 11.3.1.1.成立工程项目部 为了顺利、圆满地完成此次工程施工任务。在合同签订后,我公司将指派经验丰富的项目经理组成工程项目部。配备精干、有力的技术人员和管理人员组成一个工程项目管理团队,具体操作整个工程的承包管理。并将工程项目部的人员组成和联系方式报业主、监理和设计单位。

监控项目实施方案8002

监控系统 (招标编号:号) 项目实施方案 北京中网数据港科技有限公司 二〇一七年十二月 目录 第一章项目实施方案 (3) 第1.1节设备开箱验收方法 (3) 第1.2节设备运输保障 (3) 第1.3节项目组织机构及人员配备 (4) 第1.4节项目小组职责 (5) 第1.5节项目进度计划 (5) 第1.6节安全保障措施 (6) 第1.7节项目工程设计及实施依据 (8) 第1.8节现场实施规划图及布线 (8) 第1.9节系统安装拓扑图 (12) 第1.10节系统联调 (12) 1.10.1 前端监控点 (12) 1.10.2 传输系统 (13) 1.10.3 后端的平台系统 (13) 1.10.4 客户端浏览 (14) 第1.11节培训及验收 (15) 培训计划总体目标 (15) 培训内容科目、培训方式与受众体系 (15) 验收程序 (16) 第1.12节售后服务机构的设置以及人员配备 (17) 第二章主要产品的品牌、型号、配置 (18) 第2.1节模拟红外半球摄像机 (18) 第2.2节POE交换机 (19) 第2.3节视频处理服务器 (20) 第2.4节存储服务器 (21) 第2.5节软件平台22

第一章项目实施方案 第1.1节设备开箱验收方法 1.我公司将采用与采购人相应的要求严格按照《北京市财政局转发 财政部关于进一步加强政府采购需求和履约验收管理的指导意见的通知》的要求进行验收。 2.供应的货物(设备)按照采购合同中规定的试用期满后无质量问 题,采购人与供应商应签署《质量验收合格证明书》。 3.检查设备外包装是否是原厂包装,硬件设备外观是否损坏; 4.检查设备配置与投标设备配置是否相符; 5.项目完成合7个工作日我公司将按照《质量验收合格证明书》和 中标人开具的加盖财务章的收据办理履约保证金的退款手续。 附:货物开箱验收表(如下表): 设备开箱验收表(送货清单)

安科瑞2000电力监控系统的应用

安科瑞2000智能配电系统 徐孝峰 1、概述 Acrel-2000用户端智能配电系统是适用于各行业用户端供配电监控和运行管理的一系列产品,通过对用户配电网络和电气设备的不间断保护和监控,提高供电可靠性和供配电系统的自动化水平,来实现可靠、安全、先进、高效的供配电系统。 Acrel-2000用户端智能配电系统可以建立供电网络仿真模型,模拟配电网络运行,监测故障,实现无人值班模式。系统在配电发生故障时,能在最快的时间内切除故障,保护一次设备,缩小停电范围;对于发生故障的部分,能协助运行人员分析故障原因,快速查找和排除故障,尽量缩短停电时间;对于有备用电源或者备用设备的场合,发生故障时还能在极短的时间内有选择性的自动使用备用电源或者设备,提高系统供电可靠性。此外,系统还提供大量的图形和报表等分析统计工具,帮助管理者提高运行效率。适用于35kV~0.4kV电压等级的用户端供配电系统。---安科瑞2000智能配电系统 2、参照标准 ◆GB/T2887-2011《计算机场地通用规范》 ◆GB/T13729-2002《远动终端设备》 ◆GB50052-2009《供配电系统设计规范》 ◆JGJ16-2008《民用建筑电气设计规范》 ◆DL/T5430-2009《无人值班变电站远方监控中心设计技术规程》 ◆DL/T1101-2009《35kV~110kV变电站自动化系统验收规范》 ◆DL/T634.5101-2002《远动设备及系统第5-101部分:传输规约基本远动任务配套标准》 ◆DL/T634.5104-2009《远动设备及系统第5-104部分:传输规约采用标准传输协议集的IEC60870-5-101 网络访问》 ◆Q/GDW213-2008《变电站计算机监控系统工厂验收管理规程》 ◆Q/GDW214-2008《变电站计算机监控系统现场验收管理规程》 3、用户端的几种供电方式 根据用户端负荷类型、容量和供电网络面积大小,可以采取不同的供电方式,主要有以下几种。 3.1单电源供电

监控系统施工方案

监控系统施工方案

1.工程综述 1.1工程简介 项目名称:XXX展舍区临时监控工程 项目地点:内蒙古自治区XXXX市 区域面积:XXXXX㎡ 1.2工程地点和工期 工程地点:XXXXX 甲方工程要求工期: 总工期:日历天 开工日期:2014年XX月XX日 竣工日期:2014年XX月XX日 我方承诺工期: 总工期:日历天 开工日期:2014年XX月XX日 竣工日期:2014年XX月XX日 1.3工程质量 整体工程在达到《建筑工程施工质量验收统一标准》(GB50303)和《安全防范工程技术规范》的标准的基础上,争创优质工程。 1.4工程主要项目 本次工程主要包含展舍区的出入口及周界监控。 1.5施工组织设计编制的依据 1.我国现行的各种规程、规范、标准图集及等同的国际标准 2.我国颁布的与建筑有关的各种法律、法规 3.我公司同类型或类似大型工程施工管理经验 2.施工方案设计

2.1监控系统的施工内容 监控系统的施工过程包括现场勘察、设备材料的采购及设计加工、管线施工、设备安装、调试、试运行、检测、验收,以及人员培训等内容。 监控系统的施工的关键是管线施工和设备安装,它与工程的各工种的关系密切。 2.2监控系统的施工部署 监控系统设备安装可顺序分为以下几个阶段: 监控系统各专业安装依据施工流水段划分的原则,结合基础建设的进度总体安排,组织好各施工流水段从工序到细部工艺的计划与实施。 在周密的部署、均衡安排施工的基础上,做好与预留、预埋单位的交接工作,服从业主、监理对工程整体安排及各项意见,负责并确立与机电各专业的配合施工关系,划定其工作界面,创造良好的施工协作氛围,保证工程总体计划及各项目标的实现。 2.3工程施工步骤 监控系统建设的全过程如下图所示: 整个过程由设计阶段、工程实施阶段、检测阶段和验收阶段组成。工程施工主要指工程实施阶段。 2.3.1设备材料的采购 A设备材料的采购程序 监控系统工程中所选用的设备和材料是工程质量的重要保证,因此设备材料的采购必须按规定进行。 结构施工阶段 施工准备及配合前预埋的交接 设备安装阶段 系统管线及设备安装 装修阶段 安装传感器、执行器等现场设备 调试阶段 单机调试及系统调试 竣工验收阶段 系统测验、交接及培训 保修阶段 工程保修、维护保养等

养老院监控系统实施方案

养老院监控系统方案

————————————————————————————————作者:————————————————————————————————日期: 2

高境镇护理院监控系统设计方案 一、工程概述 医院是往来人员成分非常复杂的公共场所,如何综合考虑医院本身的特点,将人防和技防有机地结合在一起,是安防系统选型和配置的主要依据,随着电脑网络化时代的到来,又对医院安防系统设备的网络化功能提出了新的要求。同时,医院希望通过对各重要场所的监控,提高医院内的技防现代化水平,节约人力、物力,并能为医院的行政管理提供先进的手段。 随着我国企业改革的深入,以及保安服务项目的不断扩大,闭路电视监控系统已成为各企业单位内部管理和技术防范必不可少的一部分。从企业管理和安全防范的角度出发,我公司将为该医院设计一套布点全面,器材配制灵活的监控系统。 二、系统设计依据 JGJ/T16-92《民用建筑电器设计规范》 GB50198/94《民用建筑闭路监控电视系统工程技术规范》 GA/T75《安全防范工程程序或要求》 GBJ232-90,92《电器安装工程施工及验收规范》 ELA/TIA-568A《商用建筑线缆标准》 GBJ232-90-92《中国电器装置安装工程施工及验收规范》 三、安保监控系统的特点 安保系统是用现代化的科学技术来建立完善的区域安全保卫体系,通过在区域的重要部位、场所安置摄像机,对这些重要部位进行监视、控制和记录。 我方对该医院的性质、布局和结构进行了认真研究,本着充分体现系统先进性的精神,同时考虑到系统的美观、实用、经济的原则,整个系统设计力求做到布局合理、安装美观、控制周密、配置完善、操作简便、宜于维修;考虑到建设和技术的发展,系统的设计做到有扩充能力、有发展余地,在体现系统设计上先进、综合、合理的特点的同时,确保系统运转的可靠性和稳定性。整个系统的特点如下:标准化: 所选用的器材及设备均符合监控行业产品制造及设计标准。

六号线 电力监控系统施工方案

第一节、电力监控系统调试方案 一、变电所综合自动化系统设备安装 变电所综合自动化系统设备的安装包括供电系统设备的微机综合保护测控单元安装、中央信号屏的安装、通讯处理装置的安装和所内通信网络的构建。 供电系统设备的微机综合保护测控单元在这些设备出厂前已由各厂家安装于设备柜体上,现场主要为网络线的敷设和设备的调试。自动化系统设备的安装与变电所的整体进度保持一致同步进行,并且在变电所作保护调试时作相应的配合工作,监视后台(中央信号屏)的数据与所作保护调试结果是否一致。 二、控制中心电力监控系统安装 上海市轨道交通6号线控制中心电力监控系统主要设备包括:工作站、服务器机柜、配电盘(箱)、打印机、UPS机柜及接口设备等。 1. 服务器机柜、配电盘(箱)、UPS机柜安装 服务器机柜、UPS机柜和配电盘固定于安装好的基础支架上,用紧固螺栓将盘底部与基础支架连接牢固。安装后,盘面应对齐、顺直。 机柜、配电盘应可靠接地。 2.工作站、打印机及相关接口设备的安装 调度员工作站,打印机等安装在调度大厅的设备依据施工图放在操作台柜内,台面上安放VDU设备(CRT、键盘和鼠标)。 三、供电车间复示系统 供电检修车间复示系统主要设备包括:工作站、打印机、UPS机柜及接口设备等。其安装方式与控制中心电力监控系统设备安装类同。 四、线缆敷设、接续 1. 变电所综合自动化系统 根据招标文件,变电所综合自动化局域网通信电缆主要采用多模软光缆。 2. 环网 变电站中央信号屏至通信机械室采用单模软光缆,由施工单位按照施工图全线敷设接线。由于车辆段及停车场为户外,采用的是户外光缆。

3. 控制中心电力监控系统 控制中心电力监控系统电缆包括设备用电源电缆、通信电缆(屏蔽双绞线)及光缆。通信电缆及光缆敷设于架空地板下预先安装好的金属线槽或管线内;电源电缆(带铠装)敷设于架空地板下(具体敷设方式根据设计图纸确定),穿墙及楼板采用镀锌钢管防护,在电缆竖井内敷设于电力专业安装的桥架内。 控制中心穿线工作宜在架空地板铺设之前完成。 4. 供电车间复示系统 供电检修车间电缆包括设备用电源电缆、网络线及传输通道光缆。传输通道光缆敷设于通道电缆支架、供电车间桥架内;电源电缆穿镀锌钢管敷设;网络线敷设于金属管线内。 第二节、系统测试 1. 变电所综合自动化系统 1.1 配合变电所继电保护调试 继电保护调试是变电所整组传动试验的重要内容,保护装置地址的分配,保护定值的输入和修改、保护软压板的投切,软件连锁、闭锁以及特殊保护功能的投入(如低压柜备自投允许)都与自动化系统密切相关,需变电所综合自动化系统的配合才能顺利完成。 以上功能是通过变电所自动化通信网络来实现的,因此变电所继电保护试验宜与变电所综合自动化系统调试同期进行。 1.2 变电所综合自动化子系统调试 上海市轨道交通6号线工程变电所自动化系统采用分散、分层、分布式系统结构。系统分三层布置:站级管理层,网络通信层,间隔设备层。站级管理层为设置在中央信号屏内的主监控单元(通信控制器);间隔设备层包括安装于各开关柜内的各种保护测控一体化设备,间隔设备层构成变电所自动化子系统;网络通信层即为变电所自动化通信网络。 变电所自动化子系统包括:35kV子系统、低压400V子系统、配电变压器温控仪(硬接线)、所用配电屏监测单元、整流变压器温控仪(硬接线)、直流1500V子系统、轨电位限制装置(硬接线)及接触网隔离开关(硬接线)等。 自动化子系统调试主要内容为各子系统与主控单元间的通信功能(包括规约处理

消防电源监控系统施工工艺解析

消防电源监控系统施工工艺解析 消防设备电源监控系统 一、工艺流程 施工前准备工作?配管及布线?监控器安装?传感器安装?系统接地?调试?系统培训及交付使用 二、施工前准备工作 1、系统的施工必须由具有相应资质等级的施工单位承担。 2、系统的安装必须由专业人员进行。 3、系统的施工,应按照批准的工程设计文件和施工技术方案进行,不得随意变更。确需变更设计时,应由原设计单位负责更改并经图审机构审核。 4、系统的施工应按设计要求编写施工方案~并经监理单位批准。施工现场应具有必要的施工技术标准、健全的施工质量管理体系和工程质量检验制度。并应按附录B的要求填写施工现场质量管理检查记录。 5、系统施工前应具备下列条件: 1) 设计单位应向施工、建设、监理单位明确相应技术要求; 2) 应具备系统图、设备布置平面图、接线图、安装图以及必要的技术文件; 3) 系统设备、材料及配件齐全并能保证正常施工; 4) 施工现场及施工中使用的水、电、气应满足正常施工要求。、系统的安装应按下列规定进行施工过程质量控制: 6 1) 各工序应按施工技术标准进行质量控制,每道工序完成后,应进行检查,检查合格后方可进入下道工序; 2)相关各专业工种之间交接时,应进行检验,并经监理工程师签证后方可进入下道工序;

3)施工过程中,施工单位应做好隐蔽工程验收、绝缘电阻和接地电阻检验、系统调试及设计变更等相关记录; 4)系统施工过程结束后,施工方应对系统的安装质量进行验收; 5)系统安装完成后,施工单位应按规定进行调试; 6)施工过程质量检查和验收应由监理工程师组织施工单位人员完成; 7)施工质量检查和验收应按附录C的要求填写。 第 1 页共 1 页 7、建筑物产权所有者应建立保存系统内每个传感器的安装及试验记录。 三、设备、材料进场检验 1、系统施工前,应对设备、材料及配件进行进场验收,进场验收应有书面记录和参加人签字,并经监理工程师或建设单位签字确认;未经进场验收或验收不合格者不得使用。 2、设备、材料及配件进入施工现场应有清单、使用说明书、质量合格证明文件、国家法定质检机构的检验报告等文件。系统中的强制认证(认可)产品还应有认证(认可)证书和认证(认可)标识。 3、系统的主要设备应是通过国家认证(认可)的产品。产品名称、型号、规格应符合设计要求和标准规定。 4、系统中非国家强制认证(认可)的产品名称、型号、规格应与检验报告一致。 5、系统设备及配件表面应无明显划痕、毛刺等机械损伤,紧固部位应无松动。 6、系统设备及配件的规格、型号应符合设计要求。 四、布线 1、系统的布线,应符合现行国家标准《建筑电气装置工程施工质量验收规范》GB50303的要求。

安防监控系统安装调试工程合同协议书范本

甲方: 乙方: 甲方现委托(以下简称乙方)承担监控系统工程。为明确甲、乙双方的权利、义务和经济责任,本着平等互利、等价有偿的原则,经过认真协商达成本协议。 一、工程概况 1、工程名称: 2、工程地点: 3、工程内容:监控系统安装调试 4、合同签订地: 二、双方的责任和义务 1、甲方负责提供整个工程的工程图纸、楼层施工用电、用水;并提供施工现场专用的有安全防范措施的仓库,以保证乙方能如期完成工程工期。并承担以下义务: ○1按时对工程、施工及工程进度实施监控和验收。 ○2按时支付工程进度款。 2、乙方应按合同规定的时间及时提供工程所需的设备材料,在保证工程质量和工程进度的前提下,完成设备的集成和安装调试工作。 三、工程的时间和进度 1、工期为自开工之日起至验收完毕,共日。 2、如遇下列情况,乙方可顺延工期: ○1施工现场电源未接通,或障碍物未清除,影响施工; ○2因甲方签约时未曾说明的施工限制而影响进度; ○3甲方对双方签约认可的设计、配置提出改动而影响工程进度;

○4在安装调试中停电小时以上或连续间歇性停电天以上; ○5因甲方决策不及时而影响工程进度; ○6因甲方未按合同规定支付乙方有关款项而影响工程进度; ○7因不可抗力而延误工期。 3、工程中甲方对监控点进行增减,则由甲方向乙方出具工程联系单。 4、在实际施工过程中,根据具体情况,甲乙双方友好协商解决。 四、人力不可抗拒因素 如因战争、严重火灾、水灾、台风、地震和其他经甲乙双方认可的人力不可抗拒因素,导致工期延误,则工期顺延。在工程无法完成的情况下,由甲乙双方另行商定解决方法。 五、工程及工程量的变更 1、由于甲方原因,对工程中提出的修改项目,必须向乙方出具工程联系单,确认修改详细清单、工程量的变更和变更金额等事项。如甲方不出具工程联系单,乙方有权利要求甲方按照原设计方案施工。 2、由于乙方因设备停产、施工现场条件限制等原因对工程中提出的修改项目,必须向甲方出具工程联系单,确认修改详细清单、工程量的变更和变更金额等事项。如乙方不出具工程联系单,甲方有权利要求乙方按照原设计方案施工。 六、工程验收 1、甲方有权要求验收工程的部分或全部乙方所供设备,乙方应协助甲方的验收。 2、甲方按附件(监控系统工程预算清单)的设备配置验收乙方提供的设备,整体工程验收遵从附件(监控系统工程预算清单)商定之标准。 3、甲方在收到乙方系统安装调试完毕或工程完工通知之日起日内完成系统的验收。在此期间内,如甲方没有异议,应即时签署工程验收合格证书,如甲方届时未提出书面异议,也未签署验收合格证书,则视为验收合格;如甲方提出书面异议,甲乙双方应在日内达成处理意见。

监控系统施工方案(最详细)

监控系统施工 一、管内穿线 (1)一般规定 1)所选线材的类型应满足设计、规范、以及系统功能要求。 2)穿在管内绝缘导线的额定电压不应低于500V。 3)管内穿线宜在建筑物的抹灰、装修及地面工程结束后进行,在穿入导线之前,应将管子中的积水及杂物清除干净。 4)不同系统、不同电压、不同电流类别的线路不应穿于同一根管内或线槽的同一孔槽内。 5)管内导线的总截面积(包括外护层)不应超过管子截面积的40%。 6)弱电系统的传输线路宜选择不同颜色的绝缘导线以区分工能,区分正负极。同一工程中相同线别的绝缘导线颜色应一致,线端应有各自独立的标号。 7)导线穿入钢管前,在导线入出口处,应装护线套保护导线;在不进入盒(箱)内的垂直管口,穿导线后,应将管口作密封处理。 8)线管进入箱体,宜采用下进线或设置防水弯以防箱体进水。 (2)清扫管路 1)穿线前,应先清扫管路。方法是用压力约0.25Mpa的压缩空气,吹入已敷好的管中,以便除去残留的灰土和水分。如无压缩空气,则可在钢线上绑以擦布成拖把布状,来回拉数次,将管内杂物和水分擦净。管路清扫后,随即向管内吹入滑石粉,以便穿线。 2)将管子端部安上塑料管帽或护线套,再进行穿线。管帽与护线套作用相同,可以防止穿线过程或运行时,各种原因引起的振动造成电线被管口擦伤。过路箱管口的护圈应在穿引线钢丝时或做引线接头时套入,护圈规格要与管径相配,套在管口要敲紧。 (3)穿线 施工顺序:电线管内穿线一般在钢管敷设结束后进行,顺序大致如下: 1)穿引线钢丝;

2)放线; 3)做拉线头子(牵引电缆网套); 4)穿线(一人放线,一人拉线); 5)剪断导线。 管口护圈,由于穿线情况不同,必须在相应步骤中套入。其中,穿线应从分路的终端向接线箱的方向进行,也即先分路后总线。 在垂直管路中,为减少管内导线的下垂力,保证导线不因自重而折断,应在下列情况下装设接线盒:电话电缆管路大于15mm;控制电缆和其它截面(铜芯)在2.5mm2以下的绝缘线,当管路长度超过20m时。导线应在接线盒内固定一次,以减缓导线的自重拉力。 对于必须从现场受控设备直接接入主控设备的长距离放线,应注意保护线路的绝缘,并在相应管路转弯和设备终端处适当的预留长度。 线路中间接头应用专用压线帽或涮锡处理,以确保接触的可靠性,并确保与管路绝缘。 线槽内穿线的要求基本与管内穿线标准一致。特别注意线槽接头间的毛刺在穿线之前进行处理,以免在穿线过程中损坏线路绝缘。 当系统安装完毕后,进入调试阶段,必须按分系统对各自的监控设备逐个进行调试和系统联调。具体步骤: 1、校线 2、硬件调试 3、现场调试 4、系统联调 校线 所有分系统在安装完毕后,首先对所有接线进行严格校正,保证其正确性。 校线 对每个系统的设备(控制柜、箱)到现场设备进行点对点的检查。这些工作包括:
