挡墙结构砼采用P6防水, 地下室:电气设备房为一级,其余为二级;屋面防水等级为一级,四周做500高C25素砼反坎。

一、防水类型及使用范围(根据金科构造作法)

1、3mm厚I型湿铺自粘聚合物改性沥青防水卷材,用于平屋面、车库顶板、车库底板、地下挡墙

2、1.5mm厚JSⅡ水泥基防水涂料,用于厨、卫楼地面(厨房上反1500mm,卫生间上反1800mm)阳台、院馆、入户花园、水井楼面。

3、1.2mm厚JS水泥基防水涂料,用于厨墙面1500mm、卫生间1800mm墙面、空调板平面及装立面300mm高、瓦屋面。

二、防水构造图

1、筒瓦斜屋面有保温防水做法:

2、厨、卫楼面防水做法:

3、阳台(院馆、入户花园)楼面防水做法:

4、静电的地面(用于设备控制室)防水做法

5、用于公共部位地面或铺地面防水做法

6、车库地下室挡墙

7、 厨卫地面

8、 平屋面(含露台)

挡墙

9、种植屋面

10、水井楼面

11、有防水要求的地面(底、板)

二、施工要点

1、工程施工时,应建立各道工序的自检、互检和专职检查的“三检”制度,并有完整的检查记录。每道工序完成,应经监理(或建设单位)检查验

收,合格后方可进行下道工序的施工。

2、防水工程应由资质合格的防水专业单位施工,作业人员应持证上岗。

3、防水材料应有产品合格证和性能检测报告,材料的品种、规格、性能等应符合现行国家产品标准和设计要求。杜绝使用不合格的材料。

4、工序施工时,对已完成的部分应采取保护措施。

5、需要的管道、预埋件等,应在防水层施工前安设完毕。防水层完工后,不得在其上凿孔打洞或重物冲击。

6、防水工程完工后,应按规范要求对细部构造、接缝、保护层等进行外观检验,并应进行淋水或蓄水检验。特别是屋面防水和厨卫防水。

7、屋面的防水层严禁在雨天和五级以上的大风施工。

8、防水工程各分项的施工质量检验批量应符合下列规定:

(1)按面积每100 m2抽查一处,每处10 m2,且不得少于3处。

(2)接缝密封防水,每50m应抽查一处,每处5m,且不得少于3处。

(3)细部构造根据分项工程的内容,应全部进行检查,每道工序的基层必须清理干净。

三、主要施工方法

1、JSⅡ水泥基防水涂料施工

(1)工艺流程:清理基层→配料搅拌→细部附加层→涂刷防水层→保护层→饰面施工→工程质量验收

(2)基层要求及处理

A、可在潮湿或干燥的基面上施工。

B、防水层施工前表面要抹平压光,不得有凹凸不平、松动和起砂掉灰等缺陷存在。阴阳角部位应做成半径约100mmR角,以便涂料施工。

C、所有穿墙管线必须安装牢固,接缝严密,收头圆滑,不得有任何松

动现象。

D、施工前,先以铲刀扫帚将基层表面的的凸物、砂浆、杂物等异物铲除并清理干净。对阴阳角、管道根部等部位更应认真清理,如发现有油污、铁锈等,要用钢丝刷、和有机溶剂等将其清除干净.

(3)涂覆及注意事项

A、用滚子或刮板涂覆,按顺序逐层完成。各层之间的时间间隔以前一层涂膜干固不粘为准。

B、涂料有沉淀应随时搅拌均匀(尤其是底涂);

C、涂覆要尽量均匀,不能有局部沉积,并要求多滚刷几次,使涂料与基层之间不留气泡,粘接严实。

D、每层涂覆必须按规定用量取料,不能过厚或过薄,若最后防水厚度不够,可加涂一层或数层,先做平立面结点处的附加层,然后再做大面。

(4)JS-II型可在面层施工同时抹(贴)保护层。

(5)质量要求与工程检验

防水层施工完毕后,应认真检验整个工程的各个部分,特别是薄弱环节,发现问题及时修复,涂层不应有裂纹、翘边、鼓泡、分层等现象。蓄水试验须等涂层完全干固后方可进行,一般情况下需48h以上,在特别潮湿又不通风的环境中需更长时间。厨卫间防水做完后,蓄水24h不渗漏为合格。

2、1.2mm厚JS水泥基防水涂料

(1)工艺流程

基层准备→施工工具准备→基层清理→涂刷底涂→细部附加处理→第一道涂膜→第二道涂膜→第三道涂膜→面层涂膜→防水层检查验收→保护层施工

(2)作业要求

A、将基层表面清扫干净,不得有浮尘、杂物,不得有明水;基层表面有裂缝处、凹凸不平处用水不漏进行修补平整;墙面施工部位用墨线盒弹好控制线。

B、采用搅拌桶、搅拌机、取水计量杯等配料工具进行材料配比,所有涂料配合方法是先将液料(水)倒入搅拌桶中,在手提搅拌器的不断搅拌下将粉料徐徐加入,至少搅拌15分钟,彻底搅拌均匀,呈浆状且无团块、颗粒,一桶液料配一箱粉料,不允许分开搅拌。

(3)施工方法及要点

A、基层处理:涂刷防水层的基层表面,应将残留砂浆、杂物、油污清扫干净,凸物部分应铲平。尤其是管根、排水口等部位要仔细清理,凹陷处要用水泥腻子补平。

B、底涂是为了提高涂膜与基层的粘结力,底涂采用长柄滚筒滚涂,要求滚涂均匀不得漏底;

C、细部防水层处理:在管根、管道、阴阳角、施工缝等易发生漏水的部位应增强处理。然后在阴阳角部位用刮板刮涂一遍JS-聚合物水泥基防水涂料,刷涂一至两遍JS-聚合物水泥基防水涂料;

D、第一道涂膜:细部节点处理完毕且涂膜干燥后,进行第一遍大面涂膜的施工;采用刮板批刮均匀,不能有局部沉积,并要多次涂刮使涂料与基层之间不留气泡。

E、第二遍涂膜:在第一遍涂层干燥后(一般为间隔4-8小时,以手摸不粘手指印为宜),进行第二遍涂膜的施工,涂刮的方向与第一道相互垂直,批刮时要均匀,不能有局部沉积。

F、第三遍涂膜:第二遍涂膜干燥以后,进行第三遍涂膜的施工。第三遍涂膜采用长柄滚筒进行滚涂,滚涂得方向与第二遍涂膜垂直,滚涂时要均匀,不能有局部沉积。

G、面层涂膜施工及收头处理:最后一遍涂膜采用长柄滚筒进行滚涂一遍,以提高涂膜表面的平整、光洁效果。涂膜收头时应采用防水涂料多遍涂刷,以保证其完好的防水效果。

H、防水层验收:施工时应边涂刷边检查,发现缺陷及时修补,现场施工员、质检员必须跟班检查,检查合格后方可进入下一道涂层施工,特别要注意平立面交接处、转角处、阴阳角部位的做法是否正确。

I、涂膜应完全干燥2天后方可进行下道工序施工,施工时应注意对涂膜防水层的保护,以免人为或外为破坏防水层。

3、3mm厚I型湿铺自粘聚合物改性沥青防水卷材

防水卷材的施工工艺流程

基层检查、清扫

热熔铺贴阴阳角附加卷材500宽

平面涂刷水泥胶粉浆湿粘立面涂刷冷底子油热熔粘贴

↓3

满铺防水卷材四周上反600

↓4

滚碾压实排气处理

↓6

↓7

(1)施工方法及要点

A、基层要求平整牢固,不得有明显的裂缝、蜂窝、松动空鼓、倒坡和高低不平现象,不得有明水。阴阳角均应做成100mmR圆弧,阳角均应做成200mmR 圆弧;施工前首先检查基层,找平层表面应压光,平整光滑,排水坡度应符合设计要求,无裂缝、无松动、无起砂、无坑、无起皮现象,并将灰尘及影响防水质量的其他杂物清除干净,经监理隐蔽验收合格后方可进行防水施工。

B、基层表面清理干净后,阴阳角处基层表面用长柄滚刷涂刷冷底子油两遍,要涂刷均匀,不得漏刷或露底;涂刷完毕,为避免失火,必须经过4小时以上干燥,达到一定程度后方可施行附加卷材热熔法施工。

C、湿铺法大面积铺贴卷材

基层表面的尘土、杂物彻底清扫干净,并用清水对基层表面进行冲洗,保证基层基面干净;在涂料施工前,混凝土表面必须再次用干净水冲洗,必须使其表面具有完全润湿的粗糙面(润湿,但不能有明水)。

D、平面涂刷基层水泥胶粉浆湿铺贴,附加和立面刷冷底子油热熔铺贴,卷材搭接长不小于100mm,相邻两幅卷材的接头应错开300mm以上。在立面与平面的转角处卷材搭接应留在平面上距立面不小于600mm。卷材大面平放向前滚动铺贴,并排除卷材下空气后,热熔时,火焰必须均匀。并用卷材熔出油进行用抹子对缝口密封严实,仔细检查卷材泛水及接缝处,接缝处不允许有露底、大皱、空鼓现象。禁止出现倒茬和卷材热熔过度流淌现象,每天施工完毕必须对缝口进行密封以免进入雨水。(冷底子油)

E、根据工程实际和防水可靠,立面和阴阳角附加采用3.0mm厚聚合物改性沥青防水光面卷材热熔法铺贴,阴阳角附加、管道根及后浇带处先铺贴附加层卷材,宽度500mm,即拐角两侧各250mm;完成附加层后再行大面积铺贴施工,然后处理接缝处。

F、搭接和立面卷材部分熔贴

将整卷卷材(勿打开)置于铺贴起始端,对准基层上已放好的线,滚展卷材约1m,由1人站在卷材正面将这1m卷材拉起,另1人站在卷材底面手持液化气喷枪点燃火焰,调节开关,使火焰对准卷材与基层交接处同时加热卷材底面与基层面,待卷材呈熔融状即进行铺贴,再由1人手持压辊对铺贴的卷材进行排气压实,铺到卷材端头剩余30cm时,将卷材端头放在隔热板上,再行烘烤,最后将卷材铺牢压实。

(2)施工注意事项

A、找坡层控制在1%--2%找坡,弹控制标高线在四周女儿墙上,最薄处30mm厚,保证坡度准确。

B、防止找平层面起砂:严格控制水灰比,施工前基层表面充分湿润,刷浆要均匀,灰饼距离不要过大,随铺灰随刮平拍实,以确保强度和密度。

C、防止出现空鼓、开裂:严格清理干净基层表面,过于光滑的应凿毛,并充分润湿,不使用过细砂子,水泥浆在调浆后涂扫,不宜先撒水泥粉后浇水扫浆。素水泥浆水泥水灰比以0.4~0.5为宜。并做到随扫随铺,如素水泥浆已风干硬结则应铲重新涂扫。

D、防止倒泛水, 灰饼、打点找准泛水,确保泛水不失去作用。

(3)成品保护

A、施工完毕适当进行养护,雨水口、排水口等部位应采取措施保护好,防止堵塞杂物进入。

(4)刚性防水层施工要求

A、平屋面采用: 60mm厚C20(UEA含10%)补偿收缩细石混凝土刚性整浇层, 内配?6.5@200单层双向钢筋,间距≤4米设2cm宽分格缝, 钢筋断开,缝内嵌填SBS改性沥青膏,并在四周设置通气孔,高出屋面500。

B、坡屋面采用:40mm厚C20(UEA含10%)补偿收缴细石混凝土找平层(配?5@300单层双向带肋钢筋网与预埋钢筋连接)

4、细部构造做法防渗漏措施

(1)山墙、女儿墙与防水层相接部位;屋面落水管弯头与防水层相接部位;卫生间排污通气管道出屋面处与防水层相接部位;必须采取相应的施工方法,制止渗漏现象。

(2)出屋面管道,管道周边缝隙要≥20mm,待管道安装完毕,管四周用细石混凝土分二次封堵,以增加二次灌浆的密实度;管道四周要留20×20mm 凹槽,用防水软膏封堵,再做砼防水层,管道四周的泛水要>20mm。管道四周卷材防水严格按图施工。

(3)所有屋面安装的预埋脚头,如防雷带的接闪器预埋脚均应埋设牢固,如有松动,须及时处理,可用细石混凝土嵌牢,也可用环氧树脂粘贴,防止雨水顺避雷带脚渗入屋面板而造成渗水现象。

(4)将卷材包到凹槽内,然后将凹槽用密封材料嵌密实。外做用压条端头用密封材料封严。

(5)天沟、檐沟卷材铺贴前,应先对水落口进行密封处理。在落口水埋设时,落口水与竖管承插口的连接处应用密封材料嵌填密实,防止该部位在暴雨时产生倒水现象。落水口周围直径500mm范围内用防水涂料或密封材料涂封作为附加层,厚度不小于2mm,涂刷时根据防水材料的种类采用不同的涂刷遍数来满足涂层的厚度要求;落水口与基层接触处应留宽20mm、深20mm

的凹槽,嵌填密封材料。

(6)屋面泛水的立面高度不少于600mm,并增设一道防水,采用凹泛水,凹槽为60×20mm,卷材铺贴至凹口处,凹口处上口设置50宽批水板。

(7)女儿墙压顶面排水向内,坡度一致,排水坡度≥6%。压顶面要油的光亮,无铁板印。所有阴角、阳角都要同一的专用工具将其抽直、抽挺、女儿墙压顶底部设置10mm×10mm滴水槽,滴水槽沿檐口外档缩进40mm。

(8)屋面变形缝处,附加墙与屋面交接处的泛水部位,要做好附加层;接缝两侧的卷材防水层铺贴至缝边;然后在缝中填嵌直径略大于缝宽的背衬材料。

(9)女儿墙上横向落水口进深方向应做成大喇叭口,外加水篦子,洞口外形尺寸大小一致,并用专用模具成形,洞口周边(底边除外)粉刷成45度斜截面。

(10)厨、卫生间防渗漏措施:排废排污管道、地漏应按规定在结构预留孔洞时,埋设止水环导管,导管需高于楼面30mm。

四、附图

附图一:立面变形缝防水构造做法

附图二:屋面变形缝防水构造做法

附图三:女儿墙细部防水构造做法

五、质量标准

1、所用防水材料的品种、牌号及配合比,应符合设计要求和国家现行有关标准的规定。对防水材料技术性能必须经试验室进行复验合格后,方可使用。

2、涂膜层涂刷均匀,厚度满足设计要求,不露底。保护层和防水层粘结牢固,紧密结合,不得有损伤。

3、底胶和涂料附加层的涂刷方法、搭接收头,应符合施工规范要求,粘结牢固、紧密,接缝封严,无空鼓。

4、表层如发现有不合格之处,应按规范要求重新涂刷搭接,并经有关人员认证。

5、涂膜层不起泡、不流淌,平整无凹凸,颜色亮度一致,与管件、洁具、地脚螺丝、地漏、排水口等接缝严密,收头圆滑。

五、成品保护

1、在防水层施工前,应将穿过防水层的管道、设备及预埋件安装完毕。禁止事后凿打破坏防水层整体性,导致渗漏。

2、已涂好的涂膜未固化前,不允许上人和堆积物品,以免涂膜防水层受损坏而造成渗漏。

3、防水层完工后,不得穿带钉子的鞋在防水层上行走;不得随意在防水层上作业,应立即作保护层,做保护层应搭设施工通道,不得在防水层上直接行车、放置工具、机械。防水层不得受重物冲击。

4、在防水层上进行其他作业时,必须采取覆盖措施,防止损伤防水层或引起火灾。

5、做淋水或蓄水试验时,上水管或封堵落水口的物体不得损伤防水层。

六、安全文明

1、涂料应符合环保要求,配料和施工现场应有安全及防火措施,涂料在贮存,使用全过程应注意防火,严格遵守操作规程;应有防火、防毒、防污染、防烫伤、防高空坠落措施。

2、施工现场应通风良好,在通风差的地下室作业,应有通风措施,操作人员应戴防护物品,避免污染或皮肤损伤;涂刷基层处理剂和胶粘剂时,应戴防毒口罩和防护眼睛。

3、使用液化气喷枪或汽油喷灯点火时,火嘴不准对人。汽油喷灯加油不能过满,打气不能过足。

4、在禁火区采用热熔法(使用明火)粘结卷材施工时,应申请办理用火证,设专人看火,并配有灭火器、砂袋等消防器材。

交底人(项目技术负责人):

接受交底人(施工员):

年月日注:本记录一式两份,接受交底人一份,一份存档。

防水工程技术交底记录修订稿

防水工程技术交底记录 WEIHUA system office room 【WEIHUA 16H-WEIHUA WEIHUA8Q8-

钢筋工程技术交底记录 工程名称祥生?江山府交底部位防水工程 工程编号交底日期 第一节、技术交底 1、防水工程概况

料%; ③当涂料固化太慢时,可加入不大于甲料%的二月桂酸或二丁基锡,促凝剂等; ④乙料有沉淀现象时,应搅拌均匀后再进行配制; (8) 施工时,应掌握好作业顺序,减少在已施工的涂层上走动,也不能在防水层上堆放物品。 (9) 涂膜防水层施工完毕并经监理及有关人员验收合格后,即可按照设计要求进行保护层的施工。 D、改性沥青耐根穿刺防水卷材施工工艺及要点 1、施工流程 基层清理→定位、弹线、试铺→铺贴自粘防水卷材→排气、粘合→长、短边搭接粘结→检查、修整→组织验收。 2、施工要点 (1)基层清理 用铁铲、扫帚等工具清除施工垃圾,使基面干净、无尘。基面找平层水泥砂浆达到一定标号,找平层表面抹平压光,基层不允许有凹凸不平松动和起砂弹灰等缺陷存在,阴阳角部位在找平时作半径约10mm的小圆角,以便涂刷施工。 (2)定位、弹线、试铺 根据现场特点,确定弹线密度,以便确保卷材粘贴顺直,不会因累积误差而出现粘贴歪斜、难以纠正的现象。在基层上按实际搭接面积弹出粘贴控制线,严格按粘贴控制线试铺及实际粘铺卷材。卷材应先试铺就位,按需要形状正确剪裁后,方可开始实际粘铺。 (3)长、短边搭接粘结 A、搭接:交互搭接时应对准搭接控制线,搭接宽度有设计要求的按设计要求,长边50mm,短边80mm。施工时撕去接缝自粘边的预留隔离带直接粘贴即可。 B、卷材搭接部位粘接前,应先用布将卷材擦干净,避免有水泥砂浆污染搭接面。 C、卷材每铺贴两幅后,将先铺贴的一幅卷材用专用压辊或手缓缓用力压平,按此顺序依次进行辊压。 D、在粘结层干固后采用自粘卷材防水系统专用密封膏作封边处理,收口密封宽度为10mm。 (4)检查、修整 待自粘卷材全部铺贴完毕后,进行一次全面检查,对存在缺陷的地方及时进行修整,以使自粘卷材防水层完全封闭。

防水施工技术交底

防水施工技术交底 该工程按设计要求,地下室、屋面、设备用房防水等级为一级防水防水。根据建设单位及设计讨论,将设计施工图防水做法,详如下交底: 一、钢筋砼结构自防水: 1、为了防止地下室底板及剪力墙开裂,严格按设计要求配筋,确保钢筋间距,且有效控制保护层厚度。 2、砼强度等级为C35,抗渗P6,砼为潭建商砼。 3、确保砼密实度,认真做好施工缝的处理(仅于后浇带部位,剪力墙≥300高处及钢筋砼柱部位留置)。 4、做好砼养护,确保14昼夜养护。 5、严格按钢筋砼结构底板、剪力墙分项工程技术交底施工(另予交底)。 二、防水施工工序: ①车库、水泵房、电井等设备井道 a 150厚C20细石砼分仓捣制(内配?6@150双层双向,最厚处150、0.5%坡向排水沟),随捣随光 b 3厚水泥基防水涂料2道 c 钢筋混凝土结构自防水底板,抗渗等级≥P6,表面干净 ②消防水池 a 10厚1::2水泥砂浆抹平压光 b 15厚1:3纤维水泥砂浆打底(内掺杜拉纤维0.9kg/m3砂浆) c 4厚SBS改性沥青防水卷材防水层 d C20细石砼找坡 e 刷素水泥砂浆一道 f 钢筋砼底板(防水混凝土厚度≥250,抗渗等级≥P8) ③地下室外墙 a 钢筋混凝土结构自防水,抗渗等级≥P6(表面填平修整) b 20厚1:2.5水泥砂浆找平 c 刷基层处理剂一遍 d 1.5厚自粘聚合物改性沥青防水卷材(无胎体) e 1.5厚自粘聚合物改性沥青防水卷材(无胎体) f 30厚挤塑聚苯板,用聚醋酸乙烯胶粘剂粘贴保护层 g 三七灰土,分层夯实

④内庭院、地下室顶板 a 种植土或面层 b 土工布过滤层 c 20厚凹凸型排(蓄)水板 d 50~70厚C20细石砼 e 20厚(最薄处)LC5.0轻骨料砼找1%坡 f 干铺油毡隔离层 g 4.0厚SBS改性沥青耐根穿刺防水卷材 h 2.0厚合成高分子防水卷材 i 20厚1:3水泥砂浆找平层 j 钢筋混凝土顶板自防水,随捣随抹平 ⑤连廊平屋顶 a 8~10厚防滑地砖铺平拍实,缝宽10,1:2水泥砂浆勾缝 b 25厚1:3干硬性水泥砂浆 c 0.4厚聚乙烯膜或200g/m3聚酯无纺布一层 d 2.0厚合成高分子防水卷材 e 2.0厚合成高分子防水卷材 f 20厚1:2.5水泥砂浆找平 g 70厚挤塑聚苯板保温层 h 30(最薄处)LC5.0轻骨料混凝土找坡2%坡 i 钢筋混凝土屋面板,表面清扫干净 ⑥宿舍平屋顶 a 35厚490*490,C20钢筋混凝土预制板(配筋双向Φ4@150),1:2水泥砂浆填缝 b M5混合砂浆砌筑120*120砖四皮,双向中距500或顺排水方向砌一侧一平砖带,高180中距500,砖带端部砌240*120砖四皮 c 0.4厚聚乙烯膜或200g/m3聚酯无纺布一层 d 2.0厚合成高分子防水卷材 e 2.0厚合成高分子防水卷材 f 2.0厚1:2.5水泥砂浆找平层 g 70厚挤塑聚苯板保温层 h 30(最薄处)LC5.0轻骨料混凝土找坡2%坡 i 钢筋混凝土屋面板,表面清扫干净

防水隔离层施工技术交底

(替代B1019)陕西省建筑工程施工质量验收技术资料统一用表 施工质量验收技术资料通用表 施工技术交底记录 陕ZTY-0019 工程名称延安市妇幼综合楼工程交底日期2012年月日施工单位陕西建工集团第七建筑工程有限公司工程部位1-18层防水隔离层 交底提要一、施工准备;二、质量要求;三、工 艺流程;四、操作工艺;五、环境、职 业健康安全管理措施。 交底对象及人数防水隔离层班组:

5一3.18陕西省建设工程质量安全监督总站编印·P·

(替代B1019)陕西省建筑工程施工质量验收技术资料统一用表 施工质量验收技术资料通用表 施工技术交底记录 陕ZTY-0019 工程名称延安市妇幼综合楼工程交底日期2012年月日施工单位陕西建工集团第七建筑工程有限公司工程部位1-18层防水隔离层 交底提要一、施工准备;二、质量要求;三、工 艺流程;四、操作工艺;五、环境、职 业健康安全管理措施。 交底对象及人数防水隔离层班组: 内容: 1、厨卫间做防水之前必须设置足够的照明设备(安全低压灯等)和通风设备。 2、防水材料一般为易燃有毒物品,储存、保管和使用时要远离火源,施工现场要备有足够的灭火器等消防器材,施工人员要着工作服,穿软底鞋,并设专业工长监管。 3、环境温度保持在+5℃以上。 4、操作人员应经过专业培训考核合格后,持证上岗,先做样板间,经检查验收合格,方可全面施工。 (二)材质要求 单组分聚氨酪防水涂料(由于双组分、多组分聚氨酷防水涂料含有大量有机溶剂,对环境污染严重,己禁止此类材料使用于建筑物内部厕浴间等防水工程)。 单组分聚氨酷防水涂料是以异氰酸酷、聚醚为主要原料,配以各种助剂制成,属于无有机溶剂挥发的单组分柔性防水涂料。其性能指标见下表。 项目 指标 L H 固体含量≥(%)80 拉伸强度≥Mpa 1.9 2.45 断裂伸长率≥(%)350 450 不透水性0.3Mpa,30min不透水 特别注 意事项 备注 施工企业 交底人 2012年月日班组长 2012年月日 工段(施工员) 2012年月日 技术负责人 2012年月日 5一3.18陕西省建设工程质量安全监督总站编印·P·

室内防水技术交底

单位:中铁十一局集团平伏桥保障性住房编号:JSJD-0030 签收单位页数共3页第1 页 工程名称11-14和18-23及9、10、15#楼交底提要室内防水工程 交底内容: 一、材料 SBC120防水及其配套材料 二、主要机具 小平铲、笤帚用于清理;电动搅拌器、油毛刷、铁桶、压子、手持压滚、铁辊、剪力、量尺用于操作。 三、作业条件 1、铺贴防水层的基层表面应将尘土杂物清扫干净;表面残留的灰浆硬块及突出部分 应清除于干净,不得有空鼓、开裂、起砂和脱皮等现象。 2、应控制基层的含水率在30%—50%,即基层相对潮湿而无明显积水为最佳。 3、防水层所用卷材、基层处理剂、二甲苯等均属于易燃品,应单独存放,远离火源, 做好防火工作。 4、铺贴卷材的所有管根、阴阳角部位均应做成圆弧状。 1、工艺流程: 验收基层清扫基层制备粘接剂处理复杂部位铺贴复合卷材(二层)检验复合卷材施工质量验收 2、防水卷材施工 防水卷材施工必须在基层验收合格后进行,该材料防水卷材的粘贴,对基层的含水率无特殊要求,只要无明水即可施工,因当有明水现象时,粘合剂被过分稀释,使粘接层出现过薄、不均匀、漏粘等现象,卷材粘贴后防水层以下水分含量过高,影响了卷材粘接强度及施工质量。但基层含水量也不宜过低,过低时会导致水泥胶严重脱水、粉化,使水泥无法进行正常的水化反应。 (1)、附加层处理 编制:复核:审核:签收:年月日注:“技术交底书”一式两份,一份交工点负责人作为施工依据,一份留存备查,并办理交接手续。

单位:中铁十一局集团平伏桥保障性住房编号:JSJD-0030 签收单位页数共3页第2 页 工程名称11-14和18-23及9、10、15#楼交底提要室内防水工程防水层大面积施工前,应按图纸要求先做好复杂部位(垫层阴角、阳角等)的附加层,复杂部位的附加层用复合卷材每边各250㎜宽、粘合剂处理粘接。铺设方法采用满铺法,先将粘合剂均匀涂刷在基层上,做到不露底、不堆积,粘合剂涂刷后随即铺贴防水卷材,防止停止时间过长影响粘结质量。 (2)、复合卷材铺贴 地下防水卷材施工应尊循先低处后高处的施工顺序,大面积粘贴方向可根据实际情况自一端开始向另一端推进。复合卷材铺贴时,先在铺贴部位将复合卷材预放3m~12m,找正方向后,在中间固定,将卷材一端卷至固定处粘贴,这端粘贴完毕后,再将预放的卷材另一端卷回至已粘贴好的位置,连续铺贴直至整幅完成。铺贴方法是将水泥胶用毛刷涂到基层和卷材对应的表面上厚约1.5mm,然后粘贴卷材,同时在卷材上表面刮板将粘接面排气压实,排出多余部分粘接胶。垂直面复合卷材粘贴必须纵向粘贴,自上而下对正,自下向上排气压实,要求基层与卷材同时毛刷涂胶,厚度均约1.5mm。第二层紧随第一层铺贴(3小时以内)或第二层待第一层防水粘贴层充分固化后再施工(约24小时),做法同第一层。固化后的粘接层厚度不小于1.3mm。 3、接缝方式 接缝施工时接缝涂胶部位要求基层干净、干燥。防水卷材接缝搭接宽度:长边接缝为100mm , 短边接缝为120mm。相邻短边接缝应错开1m以上。接缝与卷材粘贴可同时进行,两个粘贴面可同时涂胶,接缝满贴,胶层厚度为1.3mm~1.6mm,接缝。压实后在接缝边缘再涂刷一层水泥胶,厚度为0.8mm~1.0mm,涂刷宽度从接缝边缘向两边延伸30mm,接缝不允许有露底、打皱、翘曲、起空现象。水平转角处(墙面与墙面的夹角)接缝距转角大于0.3m,附加层接缝必须与防水层接缝错开0.3m以上。垂直转角处(墙面与地面的夹角)卷材接缝应在水平面上,接缝位置应距转角0.6m以上。上下两层和相邻两幅卷材的接头应错开1/3幅宽,且两层卷材不得相互垂直铺贴。 可泄压。 编制:复核:审核:签收:年月日注:“技术交底书”一式两份,一份交工点负责人作为施工依据,一份留存备查,并办理交接手续。

聚合物水泥基防水、自粘防水卷材施工技术交底知识讲解

聚合物水泥基防水、自粘防水卷材施工技 术交底

总承包施工单位广州建筑股份有限公司 单位(子单位)工程名称增城经济技术开发区二期拆迁安置新社区项目 分部工 程 地基与基础/地下防水工程 交底部 位 底板及侧壁防水日期2018年 4月 23 日 交底内容交底内容: 本工程地下防水工程底板防水采用2厚聚合物水泥基复合防水涂料和2道2厚高分子复合自粘防水卷材,其中高分子复合自粘防水卷材采用DYC自粘系列防-湿铺法双面自粘防水卷材。 序号使用部位工程做法执行标准 1底板防水 ·40厚C30细石混凝土保护层 ·2道2厚高分子复合自粘防水卷材 ·2厚聚合物水泥基复合防水涂料(修改) ·100厚C15混凝土垫层随打随抹光 GB 18173.1-2000 Q/GDMCH08-2001 2 地下室桩承台、 柱墩、独立基础 防水 ·15mm厚1:2.5水泥砂浆找平层 ·2厚高分子复合自粘防水卷材,宽度大于一 米焊接,转角位增加防水卷材加强层,宽度 300mm ·2厚聚合物水泥基复合防水涂料(修改) ·25厚1:2.5水泥砂浆找平层 ·Mu10砖,M7.5砂浆砌筑(砖砌厚度按结构要 求) GB 18173.1-2000 Q/GDMCH08-2001 一、聚合物水泥基复合防水涂料 聚合物水泥基复合防水涂料涂料是一种双组高强度弹性 防水涂料,无毒、柔性好,由丙烯酸等聚合物乳液和粉料 (部分水泥)复合而成的双组份水乳型防水涂料。 (一)施工工艺 工艺流程:基层表面清理、修整→测量基层干燥度 →增强层处理→配料及搅拌→涂刷、刮涂涂料→干燥→再涂 刷、刮涂涂料→节点密封处理→干燥→检查验收→保护层施 工 (二)施工方法 1、基层处理:基层必须平整、牢固、干净、无起砂、起皮、无油污且无积水现象; 2、测量基层干燥度:含水率不大于10%,阴阳角按规定要求做成圆弧形。 3、增强层处理:对基层薄弱环节进行加强处理;

防水施工质量安全技术交底(标准版)

( 安全管理 ) 单位:_________________________ 姓名:_________________________ 日期:_________________________ 精品文档 / Word文档 / 文字可改 防水施工质量安全技术交底(标 准版) Safety management is an important part of enterprise production management. It promotes the progress of enterprise work and promotes economic efficiency.

防水施工质量安全技术交底(标准版) 防水施工技术交底内容: 1、施工管理人员必须对图纸及防水施工方案进行细致、认真的学习。 2、充分了解防水施工要求,严格按防水施工的工艺要求进行操作,对防水施工严格“三检”制度,上一道工序不合格,决不进行下道工序的施工。 3、创造防水施工干作业环境,在顶板、底板防水层施工前,采取有效措施,防止地表水、雨水等流入基坑内,必须保证施工面是干燥的。 4、在防水施工过程中,对易产生渗漏的薄弱部位(施工缝、变形缝、抗拔桩头、穿墙管等)进行重点质量控制,制定有针对性的施工技术措施,施工中加强质量管理,确保上述部位的防水施工符

合设计要求。 5、做防水层之前,必须干燥基面,卷材铺贴前应保持干燥,清除表面撒布物,避免损伤卷材。 6、卷材铺贴长边应与隧道结构纵向垂直,两幅卷材的粘贴搭接长度应大于100mm,相邻两幅卷材接缝应错开1/3幅宽。 7、在立面和平面的转角处,卷材的接缝应留在平面上,距立面不应小于600mm。 8、在铺贴防水卷材时应将卷材下面的空气排净,粘合面完全接触,使卷材不皱褶、不鼓起。要碾平压实,接缝必须粘贴封严。 9、高分子卷材如用焊接法连接,卷材搭接部位采用热风枪双焊缝加热焊牢,焊缝宽度不小于10mm,且均匀连续,不得有假焊、漏焊、焊焦、焊穿等现象。焊接时,必须先熔去待搭接部位卷材上表面的防粘层和粒料保护层,同时应采用热风枪熔化接缝两面的粘接胶,然后进行粘合、排气、封口。对粘贴好的卷材接口,采用热风焊接,同时用专用滚筒将接口按压密实。 10、施工过程中注意对防水板的保护,防止电焊渣烧穿防水板,

侧墙防水施工技术交底

一、编制依据: 1、设计图纸; 2、施工组织设计; 3、GB 23441-2009《自粘聚合物改性沥青防水卷材》; 4、建筑工程防水施工手册; 5、《地下防水工程技术规范》GB50108—2001; 6、《地下防水工程质量验收规范》GB50208—2002; 7、我单位现有的技术水平、施工管理水平和机械设备能力。 二、图纸设计概况: 1、地下室迎水面混凝土采用自防水混凝土(P8、P6),侧墙采用1.5厚的自粘聚合物改性沥青防水卷材(无胎体)。 三、施工工艺: 工艺流程:清理基层表面修正填平阴阳角部位进行倒角处理(倒角50×50mm) 1.5厚聚氨酯防水涂料(仅变电所、配电房、电表间、弱电间处设置)在阴阳角部位铺设附加层预铺防水卷材接缝处理滚压卷材、排气压实节点加强处理检查修补质量验收下道工序施工(30厚挤塑聚苯板,用聚醋酸乙烯胶粘结剂粘贴;2:8灰土回填,分层夯实) 四、基层准备: 1、基层要求:基层表面已清理干净,坚实、牢固、无空鼓、松动、起砂、麻面等缺陷并基本平整,均匀一致,无明显突出部位,突出基层表面的尖锐硬物、砂浆疙瘩等铲除,外墙螺杆洞用防水砂浆修补; 2、平立面交界处的阴阳角均应做成均匀一致、平整光滑的圆,角,圆弧半径为45°; 3、阴阳角等特殊部位应增做卷材加强层,加强层的宽度宜300-500mm; 五、具体施工方法 基层表面必须清理干净,无松动、无起砂、无油污等,在阴阳角处应做圆弧45°坡角。 1、本工程除特殊部位(变电所、配电房、电表间、弱电间)设置1.5厚聚氨酯防水涂料外,其余直接铺设1.5后自粘聚合物改性沥青防水卷材。 2、揭掉自粘聚合物改性沥青防水卷材下表面的隔离膜,将自粘聚合物改性沥青防水卷材平铺在基层上,铺贴的卷材应平整、顺直,不得有扭曲、皱皮。 3、用抹子或橡胶板拍打、赶压卷材上表面,尽量排除卷材下面的空气,辊压粘贴牢固。 4、搭接时,将位于下层的卷材搭接部位的透明隔离膜揭起,将上层卷材平服粘贴在下层卷材上,卷材与卷材之间的搭接尺寸应正确(纵向、短边搭接缝应大于100mm)。

屋面防水工程安全技术交底

编号:AQ-GL-04263 ( 安全管理) 单位:_____________________ 审批:_____________________ 日期:_____________________ WORD文档/ A4打印/ 可编辑 屋面防水工程安全技术交底Safety technical disclosure of roof waterproof Engineering

屋面防水工程安全技术交底 备注:企业安全管理的目的就是提高生产,而同时又不造成安全事故。一个出过安全事故的企业,不管在劳 动者还是消费者的心中都是没有可信度的。所以只有加强企业的安全管理,才能树立良好的企业形象,从而 赢得市场。 1.防水作业人员通过培训考试合格后方可持证上岗; 2.防水卷材、辅助材料及燃料,应按规定分别存放并保持安全距离,设专人管理,发放应坚持领料登记制度。其中防水卷材应立放,汽油桶、燃气瓶必须分别入专用库存放; 3.材料堆放处、库房、防水作业区必须配备消防器材; 4.施工作业人员必须持证上岗并穿戴防护用品(口罩、工作服、工作鞋、手套、安全帽等),按规程操作,不得违章; 5.防水作业区必须保持通风良好; 6.施工人员在基坑中休息时需远离防水保护墙,不得在防护墙上行走; 7.出入基坑必须走规定的坡道爬梯,室内和容器内做防水必须保持良好的通风; 8.高处作业必须有安全可靠的脚手架,并满铺脚手板绑扎牢固,

作业人员必须系好安全带; 9.施工用火必须取得现场用火动火证; 10.火焰加热器必须专人操作,严禁使用碘钨灯。定时保养,禁止带故障使用。在加油、更换气瓶时必须关火,禁止在防水层上操作,喷头点火时不得正面对人并远离油桶、气瓶、防水材料及其他易燃易爆材料; 11.严禁使用220V电压照明和敞开式灯具。 这里填写您的公司名字 Fill In Your Business Name Here

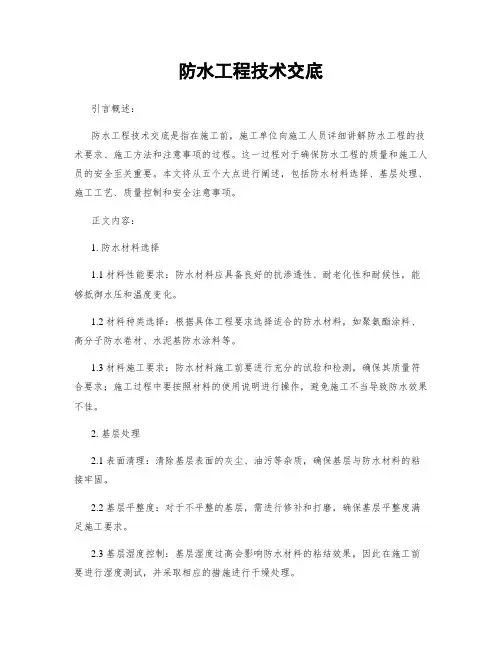

防水工程技术交底

万科城二期防水工程施工技术交底 本项目防水工程根据设计要求进行施工,为更完善各分项工程的施工工序及工艺做法,以使整个项目各班组施工的统一性,本项目部特制定本施工技术交底,各道工序的施工质量必须严格按照施工规范及验收标准实施,本工程竣工验收、质量目标为:一次验收合格率100%,确保区优质工程,争创“白玉兰优质工程”,各管理人员及班组长必须严格执行。 本工程防水施工必须严格按照本交底中的施工顺序进行施工,每道工序完成后,需项目部验收合格后方能进行下道工序的施工,同时,每天做好落手清工作。 一、屋面防水施工工序及工艺要求: 1、基层清理:对结构面基层清理,面浮尘、钢筋头子等杂物清理干净。 2、结构层修补:凿除爆模、模板挂脚,采用1:1水泥砂浆修补坑洞,板面 裂缝采用钻子尖头划开灌注水泥浆掺避水剂,并采用橡皮锤进行敲击振 实。砼面如有麻面、蜂窝现象,采用水泥浆进行灌注,压光。 3、闭水试验:完成各种出屋面管道,排气道雨水口等四周封堵后,进行结 构闭水试验,蓄水最高处超过5cm,闭水24小时,如有渗漏进行修补处 理,后重新做闭水试验,确认无渗漏后方能进行下道工序施工。 4、JS防水涂料施工工艺要求; 4.1、结构基层面涂刷一层1.5厚JS防水涂料。 4.2、涂料施工必须“先高后低,先远后近”的原则进行施工。 4.3、JS防水涂料配比固化剂:主剂为8:10(先放主剂,再放固化剂)。 4.4、JS防水涂料必须搅拌均匀后涂刷,搅拌防水涂料必须马上使用,涂 刷面不得出现粉团、气泡等现象。 4.5、第一道JS涂料干燥后(以6-8小时后为宜),再进行第二道涂料的 涂刷(涂刷方向应与第一道涂刷方向垂直),重复进行同方法涂刷, 直到达到厚度要求,固化成膜后,再进行下道工序施工。 4.6、涂刷过程中不得造成污染,工具涂刷完成后必须马上清理,以免造 成二次污染。 5、保温层(详见屋面保温粉刷施工技术交底保温层施工); 6、找平层(详见屋面保温粉刷施工技术交底找平层施工); 7、附加层(APP防水卷材)设置; 7.1、阴阳角、出屋面排气管四周、雨水口四周等采用4厚APP防水卷材 铺贴防水附加层一道,设置500mm宽防水附加层。(具体详见附图) 8、APP防水卷材施工工艺要求; 8.1、在卷材铺设前1~2h内涂刷冷底子油,使油层干燥而不沾染灰尘,冷 底子油涂刷必须均匀无空白、麻点、气泡。 8.2、本工程屋面坡度为1%,采用4厚APP防水卷材铺贴,卷材平行于屋 脊进行铺贴,采用热熔方式进行铺贴,铺贴应顺流水方向进行搭接(低 处向高处进行施工,先施工排水沟最低处)。 8.3、上下两层防水卷材搭接必须错缝,搭接必须满粘,搭接宽度为100mm。 8.4、墙根处卷材上翻高度为400mm,收头处采用压条进行固定,密封胶进行

厨卫间防水技术交底

龙城御园项目室内防水工程技术交底 本工程室内防水工程主要包括厨房、卫生间、阳台等部位,防水材料采用TS-F防水卷材(400g/㎡)。 1、厨房、卫生间设计为贴TS-F防水卷材两道; 2、阳台设计做法为地漏周围宽度1500范围内贴TS-F防水卷材一道。 一、材料和机具 1、材料性能要求 TS-F防水卷材中的聚乙烯必须是成品原生料,卷材应采用一次成型工艺生产的卷材,性能指标必须符合GB18173.1-2006《高分子防水材料第一部分片材》标准、《聚乙烯丙纶卷材复合防水工程技术规程(CECS 199:2006)》标准要求。 聚合物水泥防水胶粘材料的组成可分为单组分或双组分,均应具有一定的凝结性能和防水性能。 2、主要机具设备 电动搅拌器、刮板、手持压滚、压子、小平铲、铁桶、剪刀、钢卷尺、笤帚、小线、彩色粉、粉笔。 二、作业条件 1、穿越楼板及防水部位墙根的管道安装并验收合格,管根部位已按下述要求处理完毕: 1)管根孔洞在立管定位后,楼板四周缝隙用1:3水泥砂浆堵严。缝大于20mm时,用细石防水混凝土堵严,底部需做底模,分两次浇筑振捣密实。 2)在管根与混凝土(或水泥砂浆)之间应留凹槽,槽深10mm宽20mm。凹槽内用堵漏王填塞密实并抹成圆弧。

3)管根平面与管根周围立面转角处应做防水附加层。 4)预设套管措施:套管安装时,在套管周边预留1Omm×1Omm凹槽,凹槽嵌填密封膏。 2、下部做法处理完毕 1) 水泥砂浆找平层、找坡层已完成并验收合格 2)基层应牢固、表面抹平,阴阳角处应做成半径为 20㎜的圆弧。基层表面尘土杂物清扫干净。 3)坡度达到设计要求,铺贴防水层的基层应浇水湿润,并清除多余水,不得积水。 4)基层与相连接的管件、卫生洁具、地漏、排水口等在防水层施工前先已将预留管道安装牢固,管根处密封膏嵌填密实。 三、室内防水细部构造 厨房、卫生间、淋浴间、开水房等有水浸楼地面标高应低于相邻楼地面(高差详见建施图,设计未明确要求时按20mm),防水下部垫层从门口向地漏处找1%坡(无地漏不找坡),防水层沿立墙卷起,高出成活地面250mm。上翻部分遇门洞处应翻包至洞口外边。厨房、卫生间、淋浴间门口处向外铺出300mm,宽度每边宽出洞口100mm。 四、施工工艺 4.1工艺流程 验收基层→清理基层→聚合物水泥防水粘结料配制→细部附加层处理→涂刷聚合物水泥防水粘结料→第一道防水层粘贴→第二道防水层粘贴→嵌缝封边→验收→第一次蓄水试验→验收→保护层→第二次蓄水试验→工程质量验收

SBS防水施工技术交底

一、施工准备: (一)、作业条件: 1、施工前认真学习熟悉图纸,并进行详细、有针对性、可操作性强的技术交底;屋面防水必须由专业队伍施工,并按公司《工程分包及劳务分包控制程序》选择专业施工队。 2、在SBS卷材防水施工前,其上道工序已完成,即20mm厚1:2.5水泥砂浆找平层已做好并养护到规定时间(7d)。水泥砂浆找平层中宜掺膨胀剂,以提高找平层密实性,避免或减小因裂缝而拉裂防水层。找平层应留设分格缝,缝宽20mm,纵横缝最大间距不宜大于6m,并嵌填密封材料。 3、保温层(找平层)坡度应准确,并控制在2%~3%之间。在落水口周围500mm范围内坡度为5%,落水口处找平层做成深20mm的凹坑。表面应顺平,均匀一致,无空鼓、裂缝和起砂。阴阳角处应做成圆弧形,半径100~150mm。基层表面必须干燥,含水率不大于9%。 4、铺贴防水层的基层表面应将尘土、杂物彻底清除干净。 5、SBS改性沥青防水卷材及其配套材料必须有出厂合格证并见证取样,复验合格。 6、基层处理剂、SBS卷材等应存放在阴凉通风的室内,避免雨淋、日晒,严禁接近火源和热源。卷材宜直立堆放,其高度不宜超过两层,并不得倾斜或横压。 (二)、材料及机具准备: 1、生产用料:4mm厚SBS改性沥青防水卷材,每卷长10m,宽≥1m,冷底子油基层处理剂等。 2、各种施工机具:火焰加热器、钢卷尺、压子、长柄滚刷、手持压辊、剪刀、扫帚、铁桶、油毛刷和1.5m长Φ30钢管。 二、 SBS防水操作工艺及施工要点: 1、工艺流程(热熔法施工):清理基层→涂刷基层处理剂→铺贴卷材附加层→铺贴SBS卷材防水层→热熔封边→蓄水试验→保护层→检查验收。 2、基层处理:必须先将突出基层表面的异物、砂浆疙瘩等铲除,并将尘土杂物清除干净。若基层高低不平或凹坑较大时,应用掺加107胶(占水泥重量的15%)的1:2.5水泥砂浆抹平。起砂起皮处将表面清除,用水泥素浆掺胶涂刷一层,并抹平压光。 3、涂刷基层处理剂:高聚物改性沥青卷材施工,应按产品说明书配套使用,基层处理剂是将氯丁橡胶沥青胶粘剂加入工业汽油稀释,搅拌均匀,用长柄滚刷均匀涂刷于基层表面上,其作用是为了增强防水材料与基层之间的粘结力。要涂刷均匀,不得漏刷或露底。常温经过4h干燥后,开始铺贴卷材。干燥程度的简易检验方法是:将1㎡卷材平坦地干铺在找平层上,静置3~4h后掀开检查,如找平层覆盖部位与卷材上未见水印即可铺设。 4、附加层施工:在女儿墙、水落口、管根、檐口、阴阳角等细部先做附加层,每边宽为300㎜。 5、弹线:本工程中,屋面坡度为2%,卷材平行屋脊铺贴。在已处理好并干燥的基层表面,按照所选卷材的宽度留出搭接缝尺寸,将铺贴卷材的基准线弹好,以便按此基准线进行卷材铺贴施工。 6、热熔法铺设SBS改性沥青防水卷材:SBS改性沥青防水卷材应铺设在预先涂过沥青胶粘剂的基层表面上,铺设前应先按弹好的线确定具体位置,然后在将铺设的卷材端用火焰加热器加热熔融其涂盖层,粘贴固定在基层表面上。接着再把卷材的其余部分用火焰加热器的火焰对准卷材与基层表面的夹角,火焰距卷材面约350㎜,幅宽内加热应均匀,以卷材表面的热溶胶开始融化及呈光亮黑色时,即可边加热边缓慢地向前滚铺卷材。卷材的搭接缝部位以溢出热溶的改性沥青胶为度,但不得过分加热或烧穿卷材,卷材的搭接缝宽度:短边不得小于100㎜,长边不得小于70mm。 7、屋面特殊部位铺贴要求: (1)天沟和落水口:要先对水落口进行密封处理。天沟转角处应先用密封材料涂封,每边宽度不小于30mm,干燥后再增铺一层SBS卷材作为附加层。卷材防水层应由沟底翻上至沟外檐顶部,卷材收头应用水泥钉固定,并用密封材料封严。沟内附加层在天沟与屋面交接处宜空铺,空铺的宽度不小于200mm(如图1)。铺至水落口的各层卷材和附加层均应粘贴在杯口上。底盘周围用密封材料填封。防水层贴入水落口杯内不应小于50mm,水落口周围500mm范围内应采用密封材料涂封。 (2)泛水与卷材收头:要在泛水部位加铺一层卷材作为附加层,泛水部位卷材铺贴前先进行试铺,将立面卷材长度留足,先铺贴平面卷材至转角处,然后从下向上铺贴立面卷材,将断头全部压入凹槽内,用水泥钉固定,再用细石混凝土封严,最后用水泥砂浆抹封平整。

厨房、卫生间防水分部工程技术交底

应有编制人、批准人、批准时间、执行时间、标准名称及编号;3.企业标准的质量水平不得低于国家施工质量验收规范的规定要求;4.施工单位当前如无企业标准,可暂选用国家有关部委、省市及其他企业公开发布的标准,但选用标准的质量水平不得低于国家现行施工质量验收规范的规定要求;5交底内容摘要,只填写已交待执行标准中的章、节标题和补充内容概要。

应有编制人、批准人、批准时间、执行时间、标准名称及编号;3.企业标准的质量水平不得低于国家施工质量验收规范的规定要求;4.施工单位当前如无企业标准,可暂选用国家有关部委、省市及其他企业公开发布的标准,但选用标准的质量水平

不得低于国家现行施工质量验收规范的规定要求;5交底内容摘要,只填写已交待执行标准中的章、节标题和补充内容概要。工程名称:施工单位:编号:防水-001-03 施工技术交底记录

应有编制人、批准人、批准时间、执行时间、标准名称及编号;3.企业标准的质量水平不得低于国家施工质量验收规范的规定要求;4.施工单位当前如无企业标准,可暂选用国家有关部委、省市及其他企业公开发布的标准,但选用标准的质量水平不得低于国家现行施工质量验收规范的规定要求;5交底内容摘要,只填写已交待执行标准中的章、节标题和补充内容概要。 施工技术交底记录

施工单位技术交底人签字:施工班组接受人签字: 执行标准名称及编号系指施工单位自行制定的企业标准(如施工操作工艺标准、工法等)的名称、编号; 应有编制人、批准人、批准时间、执行时间、标准名称及编号;3.企业标准的质量水平不得低于国家施工质量验收规范的规定要求;4.施工单位当前如无企业标准,可暂选用国家有关部委、省市及其他企业公开发布的标准,但选用标准的质量水平不得低于国家现行施工质量验收规范的规定要求;5交底内容摘要,只填写已交待执行标准中的章、节标题和补充内容概要。 施工技术交底记录

防水施工安全技术交底(通用版)

防水施工安全技术交底(通用 版) Establish a safety production responsibility system. Implement specific work safety divisions, clearly distinguish rewards and punishments, and assign responsibilities to individuals. ( 安全管理 ) 单位:______________________ 姓名:______________________ 日期:______________________ 编号:AQ-SN-0463

防水施工安全技术交底(通用版) 1、施工管理人员必须对图纸及防水施工方案进行细致、认真的学习。 2、充分了解防水施工要求,严格按防水施工的工艺要求进行操作,对防水施工严格“三检”制度,上一道工序不合格,决不进行下道工序的施工。 3、创造防水施工干作业环境,在顶板、底板防水层施工前,采取有效措施,防止地表水、雨水等流入基坑内,必须保证施工面是干燥的。 4、在防水施工过程中,对易产生渗漏的薄弱部位(施工缝、变形缝、抗拔桩头、穿墙管等)进行重点质量控制,制定有针对性的施工技术措施,施工中加强质量管理,确保上述部位的防水施工符合设计要求。

5、做防水层之前,必须干燥基面,卷材铺贴前应保持干燥,清除表面撒布物,避免损伤卷材。 6、卷材铺贴长边应与隧道结构纵向垂直,两幅卷材的粘贴搭接长度应大于100mm,相邻两幅卷材接缝应错开1/3幅宽。 7、在立面和平面的转角处,卷材的接缝应留在平面上,距立面不应小于600mm。 8、在铺贴防水卷材时应将卷材下面的空气排净,粘合面完全接触,使卷材不皱褶、不鼓起。要碾平压实,接缝必须粘贴封严。 9、高分子卷材如用焊接法连接,卷材搭接部位采用热风枪双焊缝加热焊牢,焊缝宽度不小于10mm,且均匀连续,不得有假焊、漏焊、焊焦、焊穿等现象。焊接时,必须先熔去待搭接部位卷材上表面的防粘层和粒料保护层,同时应采用热风枪熔化接缝两面的粘接胶,然后进行粘合、排气、封口。对粘贴好的卷材接口,采用热风焊接,同时用专用滚筒将接口按压密实。 10、施工过程中注意对防水板的保护,防止电焊渣烧穿防水板,钢筋等硬物戳穿防水板,做好侧墙防水板后,必须立即进行保护,

防水质量技术交底

质量技术交底 工程名称蚌埠市滨河西片区12号地块8#-14#楼及地下室工程施工部位 或层次 地下室及主体结构 施工单位河南省发源防腐绝 热有限公司 交底项目地下室防水交底日期 交底内容: 一、施工准备: 1、主要机具:扫把、拖把、滚筒、小平铲、钢丝刷、空气压缩机; 2、作业条件:土建基层处理符合要求,与土建完成中间交接手续; 3、防水材料检测合格; 4、作业人员持证上岗。 二、图纸做法说明 1、地下室底板防水设计构造(一) 50厚C25混凝土随打随抹光(集水井周边1米处,最薄处30厚C20混凝土找坡,i=1%坡向集水井)防水混凝土底板(抗渗等级为P6) 40厚C20细石混凝土 1.5厚YTL-VX交叉层压膜自粘防水卷材(此道防水层仅用于变配电房、消防泵房等防水等级I级处)1.5厚弹性水泥基防水涂料(每平米用量不得小于1.5kg) 20厚1:2.5水泥砂浆找平 100厚C15混凝土垫层 2、地下室底板防水设计构造(二) 8-10厚铺地砖地面,干水泥擦缝 撒素水泥面,洒适量清水 20厚1:4干硬性水泥结合层 防水混凝土底板(抗渗等级为P6) 40厚C20细石混凝土 1.5厚弹性水泥基防水涂料(每平米用量不得小于1.5kg) 20厚1:2.5水泥砂浆找平 100厚C15混凝土垫层 3、地下室外墙防水设计构造 现浇钢筋混凝土自防水墙板 20厚1:2.5水泥砂浆找平 2.5厚弹性水泥基防水涂料(每平米用量不得小于1.5kg) 1.5厚YTL-VX交叉层压膜自粘防水卷材(仅用于变配电房、消防泵房等防水等级I级外围护墙处)

20厚1:2.5水泥砂浆保护层或40厚模塑聚苯板保护层 回填原土分层夯实 4、地下室防水内墙面构造做法:(用于消防水池、消防水泵房与消防水池间隔墙) 20厚1:2.5水泥砂浆找平 1.5厚YTL-VX交叉层压膜自粘防水卷材 20厚1:2.5水泥砂浆找平 钢筋混凝土自防水墙板 20厚1:2.5水泥砂浆找平 1.5厚YTL-VX交叉层压膜自粘防水卷材 20厚1:2.5水泥砂浆找平 5、地下室顶板防水设计做法(一) 种植土及植被层 土工布过滤层 20高塑料板排水层,凸点向上 80厚C20细石混凝土保护层,配¢6@200双向钢筋网 10厚低标号砂浆隔离层 1.5厚YTL-C耐根穿刺高分子复合自粘防水卷材 2.0厚弹性水泥基防水涂料(每平方用量不得少于1.5kg) 20厚1:3水泥砂浆找平层 现浇钢筋混凝土自防水顶板,随打随抹光浮渣清理干净,抗渗等级P6 6、地下室顶板防水设计做法(二) 地面构造及厚度详见单体设计图纸 素土回填夯实 80厚C20细石混凝土保护层,配¢6@200双向钢筋网 10厚低标号砂浆隔离层 1.5厚YTL-VX交叉层压膜自粘防水卷材(此道防水仅用于消防控制室、配电间等防水等级I级处) 2.0厚弹性水泥基防水涂料(每平方用量不得少于1.5kg) 20厚1:3水泥砂浆找平层 现浇钢筋混凝土自防水顶板,随打随抹光浮渣清理干净,抗渗等级P6 三、施工工艺、细部做法及质量验收标准

防水工程质量技术交底

防水分项工程质量技术交底卡 、施工条件准备 (一)材料及技术准备 1. 结合图纸及施工方案,针对工程细部节点认真研习,熟知具体步骤及相应的做法。 2. 材料要求在阴凉通风处堆放场地存放,材料宜立放 3. 各材料经复检后合格。 交 4.大面积施工前,必须在指定的地方做防水样板,样板经三方验收合格后方能进行施工。 各部位防水所选材料

0/11)种尴屋面南层 佯J总一02建滋装修做法枫WM-5-9/10/11)70 * C3(XUEA]期 石陆水抗裂觀SLL整蔬屆世姑并第翡处帚申无乳口等隔r.mxfimx 20豁瓢牝肪聽孙耿蛊20W20'h£W^n 瑚士工和貓无鋼维和OOq/rrf) 辭_________________________________________ 4戦圖赢IH彌餞栅梯材 Z厚液羽自祐檢胶政性洒耆肪水卷材]验蟻______________________ ;冷底子油) ___________________ 血駅訪处朋圈找独上2加.ftftfS 自防水舸箫溟矍士15叛页騎US 厦林平) 地下室顶板 地下室底板 外墙交角防 水构造 转觥换册C 一层"y300 ' (啣 地下室顶板 外墙交角防 水构造 转倉处附知卷村- —嵐憚注I) 1 Y 口吧縦砂J换120星衣擬 兀刖7 5干歸却啡斛层 防才阖诧泊)1 -4r— 墙程施丄魅虬附加暮林_2(嘩建I) 陳朮葩甘音填強& 300曲盼極灶 * --- --- f-v^, 囱水层丄_〔译注1) F初兀耽卄是 苗工變1T ^150.^1 mi 雄*注匸 史込期土 虧水葩£_(薛曲) —4? ---- x L qo..L --._ m、m、\ \、., 戢粽土 摊工建_________ EFSiwWWSII* 騒跻土

防水工程施方案技术交底

防水工程施方案技 术交底

一、地下室防水设计概况 防水等级为I级,设防标准采用抗渗混凝土自防水再附加防水层的做法。 桩承台、地梁、基础、底板、侧壁均采用自防水C35抗渗混凝土,抗渗等级P10,承台,基础及底板和侧壁及顶板等混凝土中添加SY-T高效特种纤维抗裂剂。混凝土厚度详结构施工图。 地下室底板、侧墙、室外顶板在迎水面进行附加防水层施工,各部位防水做法详见表1-1。 表1-1 防水做法表

二、施工工艺 2.1反应粘结型湿铺防水卷材施工 2.1.1 工艺流程 基层清理、修补、润湿→细部节点处理→弹基准线试铺→大面防水施工→节点密封、附加增强层→成品养护及保护→检查修补→隐蔽验收。 2.1.2 施工步骤: 1、基面清理: 1)清除基层表面杂物、油污、砂子,凸出表面的石子、砂浆疙瘩等应清理干净,清扫工作必须在施工中随时进行,并修补平整表面。特别铲除排水口、烟囱、管壁上的水泥砂浆等附着物; 2)阴阳角采用水泥砂浆抹成圆弧角,阴角最小半径50mm,阳角最小半径20mm。 3)基面若有明水,扫除即可施工。 2、配置水泥素浆: 按水泥:水=2:1(重量比)。先按比例将水、水泥倒入原已备好的拌浆桶,浸泡15~20分钟并充分浸透后,把桶面多余的水倒掉;然后加入水泥用量的5%~8%聚合物建筑胶(保水剂),用

电动搅拌机进行搅拌,搅拌时间5分钟以上。 3、弹基准线试铺: 根据施工现场状况,进行合理定位,确定卷材铺贴方向,在基层上弹好卷材控制线,依循流水方向从低往高进行卷材试铺。 4、撕开卷材底部隔离纸: 卷材试铺后,先将要铺贴的卷材剪好,反铺于基面上(即是底部隔离纸朝上),撕剥去卷材隔离纸。撕剥时,已剥开的隔离纸宜与粘结面保持45~60度的锐角,防止拉断隔离纸,尽量保持在自然松弛状态,但不要有皱折。 5、刮涂水泥素浆: 其厚度视基层平整情况而定,一般为2~3mm,过薄达不到最优粘结效果,过厚则水泥素浆堆积宜开裂。刮涂时应注意压实、抹平。刮涂水泥素浆的宽度比卷材的长、短边宜各宽出100mm,并在刮涂过程中注意保证平整度。 6、卷材铺贴: 1)滚铺法:将卷材对准基准线试铺,在约5m长处用裁纸刀将隔离纸轻轻划开,注意不要划伤卷材,将未铺开卷材隔离纸从背面缓缓撕开,同时将未铺开卷材沿基准线慢慢向前推铺。边撕隔离纸边铺贴。铺贴好后再将前面试铺剩余的约5m长卷材卷回,依上述方法粘贴在基层上。 2)抬铺法: 把已剪好的卷材反铺于基面上(即是底部隔离纸朝上),待剥去卷材全部隔离纸后,再将水泥素浆刮涂在卷材粘

聚合物水泥基施工技术交底卡

聚合物水泥基分项工程质量技术交底卡 施工单位山西建筑工程(集团)总公司水田实验学校教学楼A栋项目部防水班组 工程名称水田实验学校教学楼A栋分部工程卫生间聚合物水泥基防水交底部位各层卫生间日期2017-12-16 交底内容交底内容: 一、施工准备 1、材料 (1)材料:聚合物水泥基防水涂料 (2)材料的标准: 拉伸强度:≥ mpa 断裂延伸率≥200% 低温柔性:—10℃---20℃ 不透水性: mpa,30 min,不透水粘接强度≥ 2、施工条件 (1)适用于0℃以上干燥通风的环境中施工,雨天及特别潮湿天不施工,否则影响成膜效果。施工基面要求必须牢固,干净平整,无明水,无渗漏,凹凸不平及裂缝须先找平,若有渗漏,应先进行堵漏处理。 (2)进场材料质量合格证、试验报告等资料齐全,复试报告合格。 (3)对操作人员进行过技术交底、安全交底。 (4)操作人员持证上岗。 (5)基层转角处,均应抹成圆弧,其半径不应小于50mm,以保证涂膜层厚薄均匀。(6)做防水前基层应验收合格。 二、施工工艺: 施工流程:清理基层--- 配料搅拌 ---第一层防水层(基层处理) ---配料搅拌--- 涂刷第二层防水层---涂刷表面防水层 ---饰面施工 ---工程质量验收 1、清理基层:清除基层的浮灰、油污或疏松物等杂质。基面要求必须牢固、平整、对于凹凸不平或有裂缝的基面应先找平层后再施工;基面必须清除干净,不得有浮尘、杂物、明水等。

聚合物水泥基分项工程质量技术交底卡 GD2301003

聚合物水泥基分项工程质量技术交底卡 GD2301003

五、成品保护 1、现场施工严禁穿带钉子的鞋进入施工现场,非施工人员不得进入施工现场,避 免铁器或其他钝物对防水层接触,防止损坏防水层。干燥后方可进行下道工序施工。 2、整个防水涂膜施工完后,应有一个自然养护的时间。聚合物水泥基防水涂料最 低养护时间需要72h(即3天),充分养护时间需要168h(即7天)。特别是由于涂膜防水层的厚度较薄,耐穿刺能力较弱,为避免人为的因素破坏防水涂料的完整性,保证其防水效果,新规范规定“在涂膜实干前,不得在防水层上进行其他施工作业,涂聚合物水泥基分项工程质量技术交底卡 GD2301003 施工单位山西建筑工程(集团)总公司水田实验学校教学楼A栋项目部防水班组 工程名称水田实验学校教学楼A栋分部工程卫生间聚合物水泥基防水 交底部位各层卫生间日期2017-12-16 交底内 膜防水层上不得直接堆放物品。 六、注意事项: 1、对于聚合物水泥基(II)防水涂料,施工时应按规定的配合比准确计量,充分搅拌均匀;聚合物水泥基防水涂料的粉状填充料,如搅拌不均匀,不仅涂布困难,而且会使没有搅拌均匀的颗粒杂质残留在涂层中,成为渗漏的隐患。 2、每道防水涂料的施工必需认真仔细,顺序涂刷,涂层均匀,不得漏涂。 3、防水层施工完毕经检查合格后方可进行下一道工序施工,及时做好质量评定及隐蔽工程记录,完整地做好防水工程技术资料。 4、每层涂覆必须按规定用量取料,不能过厚或过薄,或最后防水层厚度不够,可加涂一层。 5、在施工间隙或施工结束时,应尽快用水清洗所有粘有涂料的工具和工作服。否则,等涂料干固后很难洗净。 6、砂浆层的作用是保护防水材料,因此应避免砂浆中混入小石子及尖锐的颗粒,以免在抹砂浆保护层时损伤涂层。 7、施工温度宜在5℃以上,雨或大风天气不易施工。 8、涂料应做到随配随用,间隔时间不宜超过3H。
