第一章总则

第1.0.1条本规范适用于工业自动化仪表(以下简称仪表)工程的施工及验收。

第1.0.2条仪表工程的施工,应按照设计施工图纸和仪表安装使用说明书的规定进行;当设计无规定时,应符合本规范的规定;设备和材料的型号、规格和材质应符合设计规定;修改设计必须经过原设计部门的同意。

第1.0.3条仪表工程的施工,应做好与建筑、电气及工艺设备、管道等专业的配合工作。

第1.0.4条仪表工程中的电气设备、电气线路以及电气防爆和接地工程的施工,在本规范内未作规定的部分,应符合现行的国家标准《电气装置安装工程施工及验收规范》中的有关规定。

第1.0.5条仪表工程中的焊接工作,应符合现行的国家标准《现场设备、工业管道焊接工程施工及验收规范》的规定。

第1.0.6条仪表工程中供气系统的吹扫、供液系统的清洗、管子的切割方法、采用螺纹法兰连接高压管的螺纹和密封面的加工以及管路的连接等应符合现行的国家标准《工业管道工程施工及验收规范》的规定。

第1.0.7条仪表工程所采用的设备及主要材料应符合现行的国家或部颁标准的有关规定。

第1.0.8条待安装的仪表设备,应按其要求的保管条件分类妥善保管,仪表工程用的主要材料,应按其材质、型号及规格,分类保管。

第1.0.9条仪表工程应具备下列条件方可施工:

一、设计施工图纸、有关技术文件及必要的仪表安装使用说明书已齐全;

二、施工图纸已经过会审;

三、已经过技术交底和必要的技术培训等技术准备工作;

四、施工现场已具备仪表工程的施工条件。

第1.0.10条仪表工程的施工除应按本规范执行外尚应按现行的有关标准、规

范的规定执行。

第二章取源部件的安装

第一节一般规定

第2.1.1条取源部件的安装,应在工艺设备制造或工艺管道预制、安装的同时进行。

第2.1.2条安装取源部件的开孔与焊接工作,必须在工艺管道或设备的防腐、衬里、吹扫和压力试验前进行。

第2.1.3条在高压、合金钢、有色金属的工艺管道和设备上开孔时,应采用机械加工的方法。

第2.1.4条在砌体和混凝土浇注体上安装的取源部件应在砌筑或浇注的同时埋入,当无法做到时,应予留安装孔。

第2.1.5条安装取源部件不宜在焊缝及其边缘上开孔及焊接。

第2.1.6条取源阀门应按现行的国家标准《工业管道工程施工及验收规范》的规定检验合格后,才能安装。

第2.1.7条取源阀门与工艺设备或管道的连接不宜采用卡套式接头。

第二节温度取源部件

第2.2.1条温度取源部件的安装位置应选在介质温度变化灵敏和具有代表性的地方,不宜选在阀门等阻力部件的附近和介质流束呈死角处以及振动较大的地方。

第2.2.2条热电偶取源部件的安装位置,宜远离强磁场。

第2.2.3条温度取源部件在工艺管道上的安装应符合下列规定:

一、与工艺管道垂直安装时,取源部件轴线应与工艺管道轴线垂直相交。

二、在工艺管道的拐弯处安装时,宜逆着介质流向,取源部件轴线应与工艺管道轴线相重合。

三、与工艺管道倾斜安装时,宜逆着介质流向,取源部件轴线应与工艺管道轴线相交。

第2.2.4条设计规定取源部件需要安装在扩大管上时,扩大管的安装应符合

现行的国家标准《工业管道工程施工及验收规范》中关于异径管安装的规定。

第三节压力取源部件

第2.3.1条压力取源部件的安装位置应选在介质流束稳定的地方。

第2.3.1条压力取源部件与温度取源部件在同一管段上时,应安装在温度取源部件的上游侧。

第2.3.3条压力取源部件的端部不应超出工艺设备或管道的内壁。

第2.3.4条测量带有灰尘、固体颗粒或沉淀物等混浊介质的压力时,取源部件应倾斜向上安装。在水平的工艺管道上宜顺流束成锐角安装。

第2.3.5条当测量温度高于60℃的液体、蒸汽和可凝性气体的压力时,就地安装的压力表的取源部件应带有环形或U型冷凝弯。

第2.3.6条压力取源部件在水平和倾斜的工艺管道上安装时,取压口的方位应符合下列规定:

一、测量气体压力时,在工艺管道的上半部。

二、测量液体压力时,在工艺管道的下半部与工艺管道的水平中心线成0~45度夹角的范围内。

三、测量蒸汽压力时,在工艺管道的上半部及下半部与工艺管道水平中心线成0~45度夹角的范围内。

第四节流量取源部件

第2.4.1条孔板、喷咀和文丘利管上、下游侧直管段的最小长度,当设计无规定时,应符合本规范附录一的规定。

第2.4.2条安装节流件所规定的最小直管段,其内表面应清洁、无凹坑。

第2.4.3条在节流件的上游侧安装温度计时,温度计与节流件间的直管距离应符合下列规定:

一、当温度计套管直径小于或等于0.03倍工艺管道内径时,不小于5(或3)倍工艺管道内径。

二、当温度计套管的直径在0.03到0.13倍工艺管道内径之间时,不小于20

(或10)倍工艺管道内径。

注:采用括号内的数字时,流量的附加极限相对误差为±0.5%。

第2.4.4条在节流件的下游侧安装温度计时,温度计与节流件间的直管距离不应小于5倍工艺管道内径。

第2.4.5条夹紧节流件用的法兰的安装应符合下列规定:

一、法兰与工艺管道焊接后管口与法兰密封面应平齐。

二、法兰面应与工艺管道轴线相垂直,垂直度允许偏差为1度。

三、法兰应与工艺管道同轴,同轴度允许偏差不得超过下式规定:

t≤0.015D(1/β-1)(2.4.5)式中t—同轴度允许偏差

D—工艺管道内径β一工作状态下节流件的内径与工艺管道内径之比

四、采用对焊法兰时,法兰内径必须与工艺管道内径相等。

第2.4.6条节流装置在水平和倾斜的工艺管道上安装时,取压口的方位应符合下列规定:

一、测量气体和液体流量时,符合本规范第2.3.6条的一和二款的规定。

二、测量蒸汽流量时,在工艺管道的上半部与工艺管道水平中心线成0~45度夹角的范围内。

第2.4.7条孔板或喷咀采用单独钻孔的角接取压时,应符合下列规定:

一、上、下游侧取压孔的轴线,分别与孔板或喷咀上,下游侧端面间的距离应等于取压孔直径的一半;

二、取压孔的直径宜在4~10毫米之间,上、下游侧取压孔的直径应相等;

三、取压孔的轴线,与孔板或喷咀上、下游侧端面形成的夹角应小于或等于3度。

第2.4.8条孔板采用法兰取压时,应符合下列规定:

一、上、下游侧取压孔的轴线,分别与孔板上、下游侧端面间的距离应等于

25.4±0.8毫米;

二、取压孔的直径宜在6~12毫米之间,上、下游侧取压孔的直径应相等;

三、取压孔的轴线,应与工艺管道轴线相垂直。

第2.4.9条孔板采用D和D/2取压时,应符合下列规定:

一、上游侧取压孔的轴线与孔板上游侧端面间距离应等于D±0.1D;下游侧取压孔的轴线与孔板上游侧端面间的距离应等于:

当β≤0.6时,0.5D±0.02D;

当β>0.6时,0.5D±0.01D。

二、取压孔的轴线,应与工艺管道轴线相垂直,上、下游侧取压孔的直径应相等。

第2.4.10条用均压环取压时,取压孔应在同一截面上均匀设置,且上、下游侧取压孔的数量必须相等。

第2.4.11条测量蒸汽流量设置冷凝器时,两个冷凝器的安装标高必须一致。

第2.4.12条皮托管、文丘利式皮托管和均速管等流量检测元件的取源部件的轴线,必须与工艺管道轴线垂直相交;其上、下游侧直管段的最小长度应符合仪表安装使用说明书的规定。

第五节物位取源部件

第2.5.1条物位取源部件的安装位置,应选在物位变化灵敏,且不使检测元件受到物料冲击的地方。

第2.5.2条内浮筒液面计及浮球液面计采用导向管或其他导向装置时,导向管或导向装置必须垂直安装;并应保证导向管内液流畅通。

第2.5.3条双室平衡容器的安装应符合下列规定:

一、安装前应复核制造尺寸,检查内部管路的严密性;

第2.5.4条单室平衡容器的安装应符合下列规定:

一、平衡容器宜垂直安装;

二、安装标高应符合设计规定。

第2.5.5条补偿式平衡容器的安装,当固定平衡容器时,应有防止因工艺设备

的热膨胀而被损坏的措施。

第2.5.6条安装浮球液位报警器用的法兰与工艺设备之间连接管的长度,应保证浮球能在全量程范围内自由活动。

第六节分析取源部件

第2.6.1条分析取源部件的安装位置,应选在压力稳定、灵敏反映真实成分、具有代表性的被分析介质的地方。

第2.6.2条在水平和倾斜的工艺管道上安装的分析取源部件,其安装方位应符合本规范第2.3.6条的规定。

第2.6.3条被分析的气体内含有固体或液体杂质时,取源部件的轴线与水平线之间的仰角应大于15度。

第三章仪表盘(箱、操作台)的安装

第一节一般规定

第3.1.1条仪表盘(箱、操作台)的安装位置,应选在光线充足,通风良好,操作维修方便的地方。

第3.1.2条仪表盘(箱、操作台)安装在有振动影响的地方时,应采取减振措施。

第3.1.3条盘间及盘各构件间应连接紧密、牢固,安装用的紧固件应有防锈层(镀锌、镀镍或烤兰)。

第3.1.4条仪表盘(箱、操作台)在安装前应作检查,并应符合下列规定:

一、盘面平整,内外表面漆层完好;

二、盘的外形尺寸和仪表安装孔尺寸、盘上安装的仪表和电气设备的型号及规格符合设计规定。

第二节仪表盘(箱、操作台)安装

第3.2.1条仪表盘(操作台)型钢底座的制作尺寸,应与仪表盘(操作台)相符,其直线度允许偏差为每米1毫米,当型钢底座的总长超过5米时,全长允许偏差为5毫米。

第3.2.2条仪表盘(操作台)的型钢底座安装时,其上表面应保持水平,水平方向的倾斜度允许偏差为每米1毫米,当型钢底座的总长超过5米时,全长允许偏差为5毫米。

第3.2.3条仪表盘(操作台)的型钢底座应在二次抹面前安装找正,其上表面应高出地面。

第3.2.4条仪表箱(板)、保温箱、保护箱的安装应符合下列规定:

一、应垂直、平正、牢固;

二、垂直度允许偏差为3毫米;箱(板)的高度大于1.2米时,垂直度允许偏差为4毫米;

三、水平方向的倾斜度允许偏差为3毫米。

第3.2.5条单独的仪表盘(操作台)的安装应符合下列规定:

一、应垂直、平正、牢固;

二、垂直度允许偏差为每米1.5毫米;

三、水平方向的倾斜度允许偏差为每米1毫米。

第3.2.6条成排的仪表盘(操作台)的安装,除应符合本规范第3.2.5条的规定外,还应符合下列规定:

一、相邻两盘(操作台)顶部高度允许偏差为2毫米;

二、当盘间的连接处超过两处时,其顶部高度最大允许偏差为5毫米;

三、相邻两盘(操作台)接缝处盘正面的平面度允许偏差为1毫米;

四、当盘间的连接超过5处时,盘正面的平面度最大允许偏差为5毫米;

五、相邻两盘(操作台)间接缝的间隙,不大于2毫米。

第四章仪表设备的安装

第一节一般规定

第4.1.1条就地安装仪表的安装位置,应符合下列规定:

一、光线充足,操作和维修方便;不宜安装在振动、潮湿、易受机械损伤、有强磁场干扰、高温、温度变化剧烈和有腐蚀性气体的地方。

二、仪表的中心距地面的高度宜为1.2~1.5米。

就地安装的显示仪表应安装在手动操作阀门时便于观察仪表示值的位置。

第4.1.2条仪表安装前应外观完整、附件齐全,并按设计规定检查其型号、规格及材质。

第4.1.3条仪表安装时不应敲击及振动,安装后应牢固、平正。

第4.1.4条设计规定需要脱脂的仪表,应经脱脂检查合格后方可安装。

第4.1.5条直接安装在工艺管道上的仪表,宜在工艺管道吹扫后压力试验前安装,当必须与工艺管道同时安装时,在工艺管道吹扫时应将仪表拆下。仪表外壳上箭头的指向应与被测介质的流向一致。仪表与工艺管道连接时,仪表上法兰的轴线应与工艺管道轴线一致,固定时应使其受力均匀。

第4.1.6条直接安装在工艺设备或管道上的仪表安装完毕,应随同工艺系统一起进行压力试验。

第4.1.7条仪表及电气设备上接线盒的引入口不应朝上,以避免油、水及灰尘进入盒内,当不可避免时,应采取密封措施。

第4.1.8条仪表和电气设备标志牌上的文字及端子编号等,应书写正确、清楚。

第4.1.9条仪表及电气设备的接线应符合下列规定:

一、接线前应校线并标号。

二、剥绝缘层时不应损伤线芯。

三、多股线芯端头宜烫锡或采用接线片。采用接线片时,电线与接线片的连接应压接或焊接,连接处应均匀牢固、导电良好。

四、锡焊时应使用无腐蚀性焊药。

五、电缆(线)与端子的连接处应固定牢固,并留有适当的余度。

六、接线应正确,排列应整齐、美观。

七、仪表及电气设备易受振动影响时,接线端子上应加弹簧垫圈。

八、线路补偿电阻应安装牢固,拆装方便,其阻值允许误差为±0.1欧姆。

第二节温度仪表

第4.2.1条在多粉尘的工艺管道上安装的测温元件,应采取防止磨损的保护措施。

第4.2.2条热电偶或热电阻安装在易受被测介质强烈冲击的地方,以及当水平安装时其插入深度大于1米或被测温度大于700℃时,应采取防弯曲措施。

第4.2.3条表面温度计的感温面应与被测表面紧密接触,固定牢固。

第4.2.4条压力式温度计的温包必须全部浸入被测介质中,毛细管的敷设应有保护措施,其弯曲半径不应小于50毫米,周围温度变化剧烈时应采取隔热措施。

第三节压力仪表

第4.3.1条测量低压的压力表或变送器的安装高度,宜与取压点的高度一致。

第4.3.2条就地安装的压力表不应固定在振动较大的工艺设备或管道上。

第4.3.3条测量高压的压力表安装在操作岗位附近时,宜距地面1.8米以上,或在仪表正面加保护罩。

第三节压力仪表

第4.3.1条测量低压的压力表或变送器的安装高度,宜与取压点的高度一致。

第4.3.2条就地安装的压力表不应固定在振动较大的工艺设备或管道上。

第4.3.3条测量高压的压力表安装在操作岗位附近时,宜距地面1.8米以上,或在仪表正面加保护罩。

第四节流量仪表

第4.4.1条孔板和喷咀的安装应符合下列规定:

一、孔板或喷咀安装前应进行外观检查,孔板的入口和喷咀的出口边缘应无毛刺和圆角,并按现行的国家标准《流量测量节流装置的设计安装和使用》的规定复验其加工尺寸;

二、安装前进行清洗时不应损伤节流件;

三、孔板的锐边或喷咀的曲面侧应迎着被测介质的流向;

四、在水平和倾斜的工艺管道上安装的孔板或喷咀,若有排泄孔时,排泄孔的位置对液体介质应在工艺管道的正上方,对气体及蒸汽介质应在工艺管道的正下方;

五、孔板或喷咀与工艺管道的同轴度及垂直度,应符合本规范第2.4.5条的规定;

六、环室上有“+”号的一侧应在被测介质流向的上游侧,当用箭头标明流向时,箭头的指向应与被测介质的流向一致;

七、垫片的内径不应小于工艺管道的内径。

第4.4.2条差压计或差压变送器正、负压室与测量管路的连接必须正确。

第4.4.3条转子流量计的安装应呈垂直状态,上游侧直管段的长度不宜小于5倍工艺管道内径,其前后的工艺管道应固定牢固。

第4.4.4条靶式流量计靶的中心,应在工艺管道的轴线上。

第4.4.5条涡轮流量计的前置放大器与变送器间的距离不宜大于3米。

第4.4.6条电磁流量计的安装应符合下列规定:

一、流量计、被测介质及工艺管道三者之间应连成等电位,并应接地;

二、在垂直的工艺管道上安装时,被测介质的流向应自下而上,在水平和倾斜的工艺管道上安装时,两个测量电极不应在工艺管道的正上方和正下方位置;

三、口径大于300毫米时,应有专用的支架支撑;

四、周围有强磁场时,应采取防干扰措施。

第4.4.7条椭圆齿轮流量计的刻度盘面应处于垂直平面内。

第五节物位仪表

第4.5.1条浮筒液面计的安装应使浮筒呈垂直状态。其安装高度宜使仪表全量程的处为正常液位。

第4.5.2条用差压计或差压变送器测量液位时,仪表,安装高度不应高于下部取压口。

注:用双法兰式差压变送器、吹气法及利用低沸点液体汽化传递压力的方法测量液位时,不受此规定限制。

第4.5.3条双法兰式差压变送器毛细管的敷设应符合本规范第4.2.4条的规定。

第4.5.4条放射性同位素物位计的安装应符合下列规定:

一、安装前应制订施工方案,并严格执行;

二、安装中的安全防护措施必须符合现行的国家标准《放射防护规定》的规定;

三、在仪表安装地点应有明显的警戒标志。

第4.5.5条负荷传感器的安装应符合下列规定:

一、传感器的安装应呈垂直状态,各个传感器的受力应均匀;

二、当有冲击性负载时应有缓冲措施。

第六节分析仪表

第4.6.1条预处理装置应单独安装,并宜靠近传送器。

第4.6.2条被分析样品的排放管应直接与排放总管连接,总管应引至室外安全场所,其集液处应有排液装置。

第七节凋节阀、执行机构和电磁阀

第4.7.1条阀体上箭头的指向应与介质流动的方向一致。

注:当有特殊要求时,可不受此规定限制。

第4.7.2条安装用螺纹连接的小口径调节阀时,必须装有可拆卸的活动连接件。

第4.7.3条执行机构应固定牢固,操作手轮应处在便于操作的位置。

第4.7.4条执行机构的机械传动应灵活,无松动和卡涩现象。

第4.7.5条执行机构连杆的长度应能调节,并应保证调节机构在全开到全关的范围内动作灵活、平稳。

第4.7.6条当调节机构能随同工艺管道产生热位移时,执行机构的安装方式应能保证其和调节机构的相对位置保持不变。

第4.7.7条气动及液动执行机构的信号管应有足够的伸缩余度,不应妨碍执行机构的动作。

第4.7.8条液动执行机构的安装位置应低于调节器。当必须高于调节器时,两者间最大的高度差不应超过10米,且管路的集气处应有排气阀,靠近调节器处应有

逆止阀或自动切断阀。

第4.7.9条电磁阀在安装前应按安装使用说明书的规定检查线圈与阀体间的

绝缘电阻。

第五章仪表供电设备及供气、供液系统的安装

第一节供电设备

第5.1.1条安装前应检查设备的外观和技术性能并应符合下列规定:

一、继电器、接触器及开关的触点,接触应紧密可靠,动作灵活,无锈蚀、损坏;

二、固定和接线用的紧固件、接线端子,应完好无损,且无污物和锈蚀;

三、防爆设备、密封设备的密封垫、填料函,应完整、密封;

四、设备的电气绝缘、输出电压值、熔断器的容量以及备用供电设备的切换时间,应符合安装使用说明书的规定;

五、设备的附件齐全,不应缺损。

第5.1.2条不宜将设备安装在高温、潮湿、多尘、有爆炸及火灾危险、有腐蚀作用、振动及可能干扰其附近仪表等场所.当不可避免时,应采取相应的防护措施。

第5.1.3条设备的安装位置应选在便于检查、维修、拆卸,通风良好,且不影响人行和邻近设备安装与解体的场所。

第5.1.4条设备的安装应牢固、整齐、美观,设备位号、端子编号、用途标牌、操作标志及其他标记,应完整无缺,书写正确清楚。

第5.1.5条检查、清洗或安装设备时,不应损伤设备的绝缘、内部接线和触点部分。无特殊原因时,不应将设备上已密封的可调装置及密封罩启封。当必须启封时,启封后应重新密封,并做好记录。

第5.1.6条固定设备时,应使设备受力均匀。

第5.1.7条盘上安装的供电设备,其裸露带电体相互间或与其他裸露导电体之间的距离,不应小于4毫米,当无法满足时,相互间必须可靠绝缘。

第5.1.8条供电箱安装在混凝土墙、柱或基础上时,宜采用膨胀螺栓固定,并

应符合下列规定:

一、箱体中心距地面的高度宜为1.3~1.5米;

二、成排安装的供电箱,应排列整齐、美观。

第5.1.9条金属供电箱应有明显的接地标记;接地线连接应牢固可靠。

第5.1.10条整流器在使用前应检查其输出电压,电压值应符合安装使用说明书的规定。

第5.1.11条稳压器在使用前应检查其稳压特性,电压波动值应符合安装使用说明书的规定。

第5.1.12条不间断电源系统安装完毕,应检查其自动切换装置的可靠性,切换时间及切换电压值应符合设计规定。

第5.1.13条供电设备的带电部分与金属外壳间的绝缘电阻,用500伏兆欧表测量时,不应小于5兆欧。当安装使用说明书中有特殊规定时,应符合其规定。

第5.1.14条供电系统送电前,系统内所有的开关,均应置于“断”的位置,并应检查熔断器容量。

第二节供气系统

第5.2.1条供气管采用镀锌钢管时,应用螺纹连接,连接处必须密封;缠绕密封带或涂抹密封胶时,不应使其进入管内。采用无缝钢管时可用焊接,焊接时焊渣不应落入管内。

第5.2.2条控制室内的供气总管应有不小于1∶500的坡度,并在其集液处安装排污阀,排污管口应远离仪表、电气设备及接线端子。装在过滤器下面的排污阀与地面间,应留有便于操作的空间。

第5.2.3条供气系统内安全阀的动作压力应按规定值整定。

第5.2.4条空气干燥器再生切换装置的切换阀应清洗干净,不应堵塞,动作应正确、灵活,并应按照规定的操作周期进行整定。

第5.2.5条供气系统采用的管子、阀门、管件等,在安装前均应进行清洗,不应有油、水、锈蚀等污物。

第5.2.6条供气系统的配管应整齐、美观,其末端和集液处应有排污阀。在水平干管上支管的引出口,应在干管的上方。

第5.2.7条供气系统的压力试验,应符合本规范第八章第六节的规定。

第5.2.8条供气系统安装完毕后应进行吹扫,并应符合下列规定:

一、吹扫前,应将控制室供气总管入口、分部供气总入口和接至各仪表供气入口处的过滤减压阀断开并敞口,先吹总管,然后依次吹各支管及接至各仪表的管路;

二、应使用符合仪表空气质量标准、压力为5×~7×帕(5~7千克力/)的压缩空气。

三、当排出的吹扫气体内固体尘粒以及油、水等杂质的含量,不高于进入供气系统前的含量时,即为吹扫合格。

第5.2.9条供气系统吹扫完毕,控制室、现场供气总管的入口阀和干燥器及空气贮罐的入口、出口阀,均应有“未经许可不得关闭”的标志。

第5.2.10条供气装置使用前,应按设计规定整定供气压力值。

第三节供液系统

第5.3.1条本节规定仅适用于压力不大于16×帕(16千克力/)的液压调节供液系统的安装。

第5.3.2条贮液箱的安装位置应低于回液集管,回液集管与贮液箱上回液管接头间的最小高差,宜为0.3~0.5米。

第5.3.3条油压管路不应平行敷设在高温工艺设备、管道的上方。与热表面绝热层间的距离,应大于150毫米。

第5.3.4条液压泵的自然流动回液管的坡度不应小于1∶10,否则应将回液管的管径加大。当回流落差较大时,为减少泡沫,应在集液箱之前安装一个水平段或“U”型弯管。

第5.3.5条回液管路的各分支管与总管连接时,支管应顺介质流动方向与总管成锐角连接。

第5.3.6条贮液箱及液压管路的集气处应有放空阀;放空管的上端应向下弯曲

180度。

第5.3.7条供液系统用的过滤器,安装前应检查其滤网是否符合产品规定标准,并应清洗干净。进口与出口方向不得装错,排污阀与地面间,应留有便于操作的距离。

第5.3.8条接至液压调节器的液压流体管路,不应有环形弯或曲折弯。

第5.3.9条液压调节器与供液管和回液管连接时,应采用金属耐压软管。

第5.3.10条供液系统内的逆止阀或闭锁阀,在安装前应清洗、检查和试验。

第5.3.11条供液系统的压力试验,应符合本规范第八章第六节的规定。

第5.3.12条供液系统应进行清洗,并应按设计及设备安装使用说明书的规定进行调试,合格后方可使用。

第5.3.13条供液系统清洗完毕,液压装置的供液阀和回液阀以及执行器和总管之间的切断阀,应有“未经许可不得关闭”的标志。

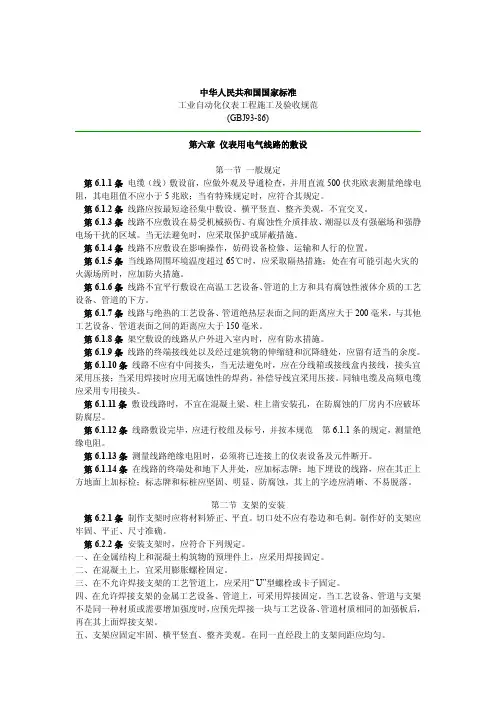

第六章仪表用电气线路的敷设

第一节一般规定

第6.1.1条电缆(线)敷设前,应做外观及导通检查,并用直流500伏兆欧表测量绝缘电阻,其电阻值不应小于5兆欧;当有特殊规定时,应符合其规定。

第6.1.2条线路应按最短途径集中敷设、横平竖直、整齐美观,不宜交叉。

第6.1.3条线路不应敷设在易受机械损伤、有腐蚀性介质排放、潮湿以及有强磁场和强静电场干扰的区域。当无法避免时,应采取保护或屏蔽措施。

第6.1.4条线路不应敷设在影响操作,妨碍设备检修、运输和人行的位置。

第6.1.5条当线路周围环境温度超过65℃时,应采取隔热措施;处在有可能引起火灾的火源场所时,应加防火措施。

第6.1.6条线路不宜平行敷设在高温工艺设备、管道的上方和具有腐蚀性液体介质的工艺设备、管道的下方。

第6.1.7条线路与绝热的工艺设备、管道绝热层表面之间的距离应大于200

毫米,与其他工艺设备、管道表面之间的距离应大于150毫米。

第6.1.8条架空敷设的线路从户外进入室内时,应有防水措施。

第6.1.9条线路的终端接线处以及经过建筑物的伸缩缝和沉降缝处,应留有适当的余度。

第6.1.10条线路不应有中间接头,当无法避免时,应在分线箱或接线盒内接线,接头宜采用压接;当采用焊接时应用无腐蚀性的焊药。补偿导线宜采用压接。同轴电缆及高频电缆应采用专用接头。

第6.1.11条敷设线路时,不宜在混凝土梁、柱上凿安装孔,在防腐蚀的厂房内不应破坏防腐层。

第6.1.12条线路敷设完毕,应进行校线及标号,并按本规范第6.1.1条的规定,测量绝缘电阻。

第6.1.13条测量线路绝缘电阻时,必须将已连接上的仪表设备及元件断开。

第6.1.14条在线路的终端处和地下人井处,应加标志牌;

地下埋设的线路,应在其正上方地面上加标桩;标志牌和标桩应坚固、明显、防腐蚀,其上的字迹应清晰、不易脱落。

第二节支架的安装

第6.2.1条制作支架时应将材料矫正、平直。切口处不应有卷边和毛刺。

制作好的支架应牢固、平正、尺寸准确。

第6.2.2条安装支架时,应符合下列规定:

一、在金属结构上和混凝土构筑物的预埋件上,应采用焊接固定。

二、在混凝土上,宜采用膨胀螺栓固定。

三、在不允许焊接支架的工艺管道上,应采用“U”型螺栓或卡子固定。

四、在允许焊接支架的金属工艺设备、管道上,可采用焊接固定。当工艺设备、管道与支架不是同一种材质或需要增加强度时,应预先焊接一块与工艺设备、管道材质相同的加强板后,再在其上面焊接支架。

五、支架应固定牢固、横平竖直、整齐美观。在同一直线段上的支架间距应均匀。

六、支架安装在有坡度的电缆沟内或建筑物构架上时,其安装坡度应与电缆沟或建筑物构架的坡度相同;安装在有弧度的设备或构架上时,其安装弧度应与设备或构架的弧度相同。

第6.2.3条支架不应安装在具有较大振动、热源、腐蚀性液滴及排污沟道的位置;也不宜安装在具有高温、高压、腐蚀性及易燃易爆等介质的工艺设备、管道以及能移动的构筑物上。

第6.2.4条水平安装的汇线槽及保护管用的金属支架间距宜为2米;在拐弯处、终端处及其他需要的位置可适当减小间距;垂直安装时可适当增大间距。

第6.2.5条电缆支架间距宜为:当电缆水平敷设时为0.8米,垂直敷设时为1.0米。

第三节汇线槽的安装

第6.3.1条制作好的汇线槽应平整,内部光洁、无毛刺,加工尺寸准确。

第6.3.2条汇线槽采用焊接连接时应牢固,不应有显著变形。

第6.3.3条汇线槽采用螺栓连接或固定时,宜用平滑的半圆头螺栓,螺母应在汇线槽的外侧,固定应牢固。

第6.3.4条汇线槽的安装应横平竖直,排列整齐,其上部与天花板(或楼板)之间应留有便于操作的空间。垂直排列的汇线槽拐弯时,其弯曲弧度应一致。

第6.3.5条槽与槽之间、槽与仪表盘(箱)之间、槽与盖之间、盖与盖之间的连接处,应对合严密。

第6.3.6条汇线槽安装在工艺管架上时,宜在工艺管道的侧面或上方。

注:对于高温管道,不应在其上方。

第6.3.7条汇线槽拐直角弯时,其最小的弯曲半径不应小于槽内最粗电缆外径的10倍。

第6.3.8条当直接由汇线槽内引出电缆时,应用机械加工方法开孔,并采用合适的护圈保护电缆。

第6.3.9条汇线槽应有排水孔。

第6.3.10条汇线槽的直线长度超过50米时,宜采取热膨胀补偿措施。

第四节电缆(线)保护管的敷设

第6.4.1条保护管不应有变形及裂缝,其内部应清洁、无毛刺,管口应光滑、无锐边。

第6.4.2条埋入混凝土内的保护管,管外不应涂漆。

第6.4.3条弯制保护管时,应符合下列规定;

一、保护管的弯成角度不应小于90度;

二、保护管的弯曲半径:当穿无铠装的电缆且明敷设时,不应小于保护管外径的6倍;当穿铠装电缆以及埋设于地下或混凝土内时,不应小于保护管外径的10倍;

三、保护管弯曲处不应有凹陷、裂缝和明显的弯扁;

四、单根保护管的直角弯不宜超过两个。

第6.4.4条当保护管的直线长度超过30米或弯曲角度的总和超过270度时,应在其中间加装拉线盒。

第6.4.5条保护管的两端管口应带护线箍或打成喇叭形。

第6.4.6条金属保护管的连接应符合下列规定:

一、明敷设时宜采用螺纹连接,管端螺纹长度不应小于管接头的。

二、埋设时宜采用套管焊接,管子的对口处应处于套管的中心位置;焊接应牢固,焊口应严密,并应做防腐处理。

三、镀锌管及薄壁管应采用螺纹连接。

四、在有爆炸和火灾危险的场所,以及可能有粉尘、液体、蒸汽、腐蚀性或潮湿气体进入管内的地方敷设的保护管,其两端管口应密封。

五、保护管连接后应保证整个系统的电气连续性。

第6.4.7条保护管与检测元件或就地仪表之间,应用金属软管连接,并有防水弯。与就地仪表箱、分线箱、接线盒、拉线盒等连接时应密封,并用锁紧螺母将管固定牢固。

第6.4.8条埋设的保护管应选最短途径敷设,埋入墙或混凝土内时,离表面的净距离不应小于15毫米。

第6.4.9条保护管应排列整齐、固定牢固。用管卡固定时,管卡间距应均匀。

第6.4.10条保护管有可能受到雨水或潮湿气体浸入时,应在其可能积水的位置安装排水设施。

第6.4.11条埋设的保护管与公路或铁路交叉时,管顶埋入深度不应小于1米;与排水沟交叉时,离沟底净距离不应小于0.5米;并应延伸出路基或排水沟外1米以上;与地下管道之间的净距离,应符合本规范第6.5.12条的规定。

第6.4.12条穿墙保护管段(或保护罩)两端延伸出墙面的长度,不应大于30毫米。

第6.4.13条穿过楼板(或平台)继续向前明敷设电缆的保护管段,宜高出楼板(或平台)1米。

第6.4.14条埋设的保护管引出地面时,管口宜高出地面200毫米;当从地下引入落地式仪表盘(箱)时,宜高出盘(箱)内地面50毫米。

第6.4.15条敷设在电缆沟道内的保护管,不应紧靠沟壁。

第6.4.16条在户外和潮湿场所敷设的保护管,引入分线箱或仪表盘(箱)时,宜从底部进入。

第6.4.17条现场分线箱的安装,应符合下列规定:

一、周围环境温度不宜高于45℃;

二、到各检测点的距离应适当,箱体中心距地面的高度宜为1.5米;

三、不应影响操作、通行和设备维修。

第6.4.18条拉线盒、接线盒和分线箱均应密封,分线箱应标明编号。

第6.4.19条采用硬质塑料管作保护管时,应符合下列规定:

一、弯管时加热应均匀,管子不应有明显变形与烧焦。

二、用套管加热连接时,管子插入套管内的深度宜大于其外径的1.5倍;当使用粘合剂连接时,应大于1.1倍。

三、支架的间距不宜大于1.5米,对直径小于25毫米的管子不宜大于1米。

四、在管端及连接部件的两侧300毫米处应加以固定。

五、管的直线长度大于30米时,应采取热膨胀补偿措施。

六、与未绝热的高温工艺设备、管道表面间的距离,不应小于500毫米。当无法满足要求时,应采取隔热措施。

第6.4.20条采用混凝土排管作保护管时,应符合下列规定:

一、排管的内壁和管口应光滑;

二、排管应有不小于1∶1000的泄水坡;

三、排管对口连接时,相对两孔中心线的偏差不宜大于5毫米;接口处应用水泥密封;

四、排管在改变方向、分支及进出口处,应筑电缆井,并应垫砂;

五、埋入地下的深度及与地下管道之间的净距离,应符合本规范第6.4.11条的规定;埋在人行道下时不应小于500毫米;

六、排管上表面宜涂红色耐腐蚀的颜料作为明显标记。

第五节电缆的敷设

第6.5.1条敷设电缆时的环境温度不应低于下列规定:

一、交链聚乙烯电缆0℃。

二、低压塑料电缆-20℃。

三、橡皮及聚氯乙烯保护套橡皮绝缘电缆-15℃。

四、裸铅包橡皮绝缘电缆-20℃。

五、其它外护套层橡皮绝缘电缆-7℃。

第6.5.2条敷设电缆应合理安排,不宜交叉;敷设时应防止电缆之间及电缆与其他硬物体之间的摩擦;固定时,松紧应适度。

第6.5.3条塑料绝缘、橡皮绝缘多芯电缆的弯曲半径,不应小于下列规定值:

一、有铠装的电缆为其外径的10倍;

二、无铠装的电缆为其外径的6倍。

安装施工组织及验收规范.doc

2 引用标准 GB 50254-96 电气装置安装工程低压电器施工及验收规范 GB 50257-96 电气装置安装工程爆炸和火灾危险环境电气装置施工及验收规范 GB 50258-96 电气装置安装工程1KV及以下配线工程施工及验收规范 GB 50168-92 电气装置安装工程电缆线路施工及验收规范 3 术语 5.电站施工 5.1电气安装 5.1.1 低压电气柜安装 本规范的低压电气柜指的是发电机控制屏、变压器低压进线柜、站用电配电柜、电瓶柜、启动柜、泵房控制柜等电站内的低压电气柜。 5.1.1.1 设备和器材到达现场后,应及时做下列验收检查: 1)包装和密封应良好。 2)技术文件应齐全,并有装箱清单。 3)按装箱清单检查清点,规格、型号,应符合设计要求;附件、设备应齐全。 4)按本规范要求做外观检查。 5.1.1.2 与低压电气柜安装有关的建筑物、构筑物的建筑工程质量,应符合国家现行的建筑工程施工及验收规范中的有关规定。当设备或设计有特殊要求时,尚应符合其要求。 5.1.1.3 低压电气柜安装前,建筑工程应具备下列条件: 1)屋顶、楼板应施工完毕,不得渗漏。 2)对电气柜安装有妨碍的模板、脚手架等应拆除,场地应清扫干净。 3)室内地面基层应施工完毕,并应在墙上标出抹面标高。 4)环境湿度应达到设计要求或产品技术文件的规定。 5)电气室、控制室、操作室的门、窗、墙壁、装饰棚应施工完毕,地面应抹光。 6)设备基础和构架应达到允许设备安装的强度;焊接构件的质量应符合要求,基础槽钢应固定可靠。7)预埋件及预留孔的位置和尺寸,应符合设计要求,预埋件应牢固。 5.1.1.4 低压电气柜安装前的检查,应符合下列要求: 1)设备铭牌、型号、规格,应与被控制线路或设计相符。 2)外壳、漆层、手柄,应无损伤或变形。 3)内部仪器,灭弧罩、瓷件、胶木电气柜,应无裂纹或伤痕。

机电安装工程施工质量标准及验收规范

机电安装工程施工质量标准及验收规范 1.1 主要施工验收规范 GB50231-98 《机械设备安装工程施工及验收通用规范》GB50274-98 《制冷设备、空气分离设备安装工程施工及验收规范》 GB50278-98 《起重设备安装工程施工及验收规范》 GB50275-98 《压缩机、风机、泵安装工程施工及验收规范》 GB50303-2002《建筑电气工程施工质量验收规范》 GBJ149-90 《电气装置安装工程母线装置施工及验收规范》 GB50168-92 《电气装置安装工程电缆线路施工及验收规范》 GB50170-92 《电气装置安装工程旋转电机施工及验收规范》 GB50257-96 《电气装置安装工程爆炸和火灾危险环境电气装置施工及验收规范》

GB50171-92 《电气装置安装工作盘、柜及二次回路结线施工及验收规范》 GB50150-91 《电气装置安装工程电气设备交接试验标准》GB50169-92 《电气装置安装工程接地装置施工及验收规范》 GB50254-96 《电气装置安装工程低压电器施工及验收规范》 GB50235-97 《工业金属管道工程施工及验收规范》 DBJ/CT506-2000《建筑给水聚丁烯(PB)管道工程技术规程》GB50268-97 《给水排水管道施工及验收规范》 GB50242-2002《建筑给水排水及采暖工程施工质量验收规范》 GB50243-2002 《通风与空调工程施工质量验收规范》 GB50252-94 《工业设备及管道绝热工程施工及验收规范》GB50236-98 《现场设备、工业管道焊接工程施工及验收规范》 GB10060-93《电梯安装验收规范》

建筑工程施工质量验收规范大全98077

建筑工程施工质量验收规范大全98077 建筑工程施工质量验收规范与表格释义大全详细介绍 第一部分建筑工程施工验收规范及强制性标准条文 盾构法隧道施工与验收规范(GB50446—2008) 盾构法隧道施工与验收规范(GB50446—2008)条文说明 建筑桩基技术规范(JGJ94—2008) 建筑桩基技术规范(JCJ94—2008)条文说明 城镇道路工程施工与质量验收规范(CJJ1—2008) 城镇道路工程施工与质量验收规范(CJJ1一2008)条文说明 建筑灭火器配置验收及检查规范(GB50444—2008) 建筑灭火器配置验收及检查规范(GB50444—2008)条文说明 塑料门窗工程技术规程(JGJ103—2008) 塑料门窗工程技术规程(JGJ103—2008)条文说明 早期推定混凝土强度试验方法标准(JGJ,T15——2008) 早期推定混凝土强度试验方法标准(JGJ,T15—2008)条文说明 地面辐射供暖木质地板铺设技术和验收规范(WB,T1037—2008) 工程建设施工企业质量管理规范(GB,T50430—2007) 工程建设施工企业质量管理规范(GB,T50430——2007)条文说明 消防通信指挥系统施工及验收规范(GB50401一2007) 消防通信指挥系统施工及验收规范(GB50401一2007)条文说明 气体灭火系统施工及验收规范(GB50263—2007) 气体灭火系统施工及验收规范(GB50263—2007)条文说明

建筑工程施工质量验收统一标准(CB50300—200下) 建筑工程施工质量验收统一标准(GB50300--2001)条文说明 建筑地基基础工程施工质量验收规范(GB50202--2002) 建筑地基基础工程施工质量验收规范(GB50202——2002)条文说明 砌体工程施工质量验收规范(GB50203—2002) 砌体工程施工质量验收规范(GB50203一2002)条文说明 混凝土结构工程施工质量验收规范(GB502Q4—2002) 混凝土结构工程施工质量验收规范(GB50204--2002)条文说明 木结构工程施工质量验收规范(GB50206—2002) 木结构工程施工质量验收规范(GB50206—2002)条文说明 屋面工程质量验收规范(GB50207—2002) 屋面工程质量验收规范(GB50207—2002)条文说明 地下防水工程质量验收规范(GB50208——2002) 地下防水工程质量验收规范(GB50208—2002)条文说明 建筑地面工程施工质量验收规范(GB50209—2002) 建筑地面工程施工质量验收规范(GB50209—2002)条文说明 建筑装饰装修工程质量验收规范(GB50210—2001) 建筑装饰装修工程质量验收规范(GB50210—2001)条文说明 建筑给水排水及采暧工程施工质量验收规范GB50242—2002 建筑给水排水及采暧工程施工质量验收规范(GB50242—2002)条文说明通风与空调工程施工质量验收规范(GB50243—2002) 通风与空调工程施工质量验收规范(GB50243—2002)条文说明 建筑电气工程施工质量验收规范(GB50303—2002)

机械设备安装工程施工及验收通用规范(Gb50231-98)

中华人民共和国国家标准 机械设备安装工程施工及验收通用规范 GB50231-98 中华人民共和国国家标准 机械设备安装工程施工 及验收通用规范 GB50231—98 主编部门:原中华人民共和国机械工业部 批准部门:中华人民共和国建设部 施行日期:1998年12月1日 关于发布《机械设备安装工程施工及验收通用规范》等十项国家标准的通知 建标[1998]9号 根据国家计委计综[1986]2630号文和计综[1987]2390号 文的要求,由原机械工业部会同有关部门共同修订的《机械设备安装工程施工及验收通用规范》等十项标准,已经有关部门会审。 现批准下列规范为强制性国家标准,自一九九八年十二月一日起施行。原国家标准《机械设备安装工程施工及验收规范》TJ231及《制冷设备安装工程施工及验收规范》GBJ66/84同时废止。 《机械设备安装工程施工及验收通用规范》GB50231/98《连续输送设备安装工程施工及验收规范》GB50270/98《金属切削机床安装工程施工及验收规范》GB50271/98《锻压设备安装工程施工及验收规范》GB50272/98《工业锅炉安装工程施工及验收规范》GB50273/98《制冷设备、空气分离设备安装工程施工及验收规范》GB50274/98《压缩机、风机、泵安装工程施工及验收规范》GB50275/98《破碎、粉磨设备安装工程施工及验收规范》GB50276/98 《铸造设备安装工程施工及验收规范》GB50277/98《起重设备安装工程施工及验收规范》GB50278/98上述规范由国家机械工业局负责管理,具体解释等工作由机械工业部安装工程标准定额站负责,出版发行由建设部标准定额研究所负责组织。 中华人民共和国建设部 一九九八年八月二十七日修订说明 本规范是根据国家计委计综[1986]450号文的要求,由原机械工业部负责主编。具体由机械工业部安装工程标准定额站组织,会同冶金部第一冶金建设总公司、化工部施工技术研究所、全国安装协会技术标准中心和重庆建筑大学等单位共同修订而成。 在修订过程中,修订组认真总结了原《机械设备安装工程施工及验收规范》第一册“通用规定”贯彻执行以来的经验,充分调查了解了我国机械设备安装行业的新材料、新技术和新工艺,严格按照建设部修订标准规范的程序、步骤和要求的规定,最后由我部会同有关部门审查定稿。 本规范共分为8章、18节和20个附录。修订的主要内容有: 1.将原设备安装工程“通用规定”,修改为全国各类机械设备安装工程都适用的通用规范,扩大了规范的覆盖面。 2.增加了新技术、新工艺等新的内容,如胀锚地脚螺栓、环氧砂浆锚固地脚螺栓、减振垫、无垫铁安装、座浆法、液压、气动润滑管道,联轴器装配扩大至11个品种和类型,清洗、除锈和脱脂的技术要求、方法和质量检验更加明确。 3.原规范是70年代制订,其参数和技术要求科学性、实用性较差。随着我国产品和施工

机械设备安装工程施工及验收规范模板

机械设备安装工程施工及验收规范

机械设备安装工程施工及验收规范. 时间: -01-24 12:37:46 来源: 绿色建材网作者: 中华人民共和国国家标准 机械设备安装工程施工及验收规范 TJ 231(四)-78 第四册起重设备、电梯、连续团结运输安装 主编单位: 中华人民共和国第一机械工业部 批准单位: 中华人民共和国国家基本建设委员会 试行日期: 1978年12月1日 通知 (78)建发施字240号 由第一机械工业部组织有关单位修订的《机械设备安装工程施工及验收规范》第二册《金属切削机床安装》, 编号为TJ231(二)-78; 第三册《机械压力机、空气锤、液庄机、铸造设备安装》, 编号为TJ231(三)-78; 第四册《起重设备、电梯、连续运输设备安装》, 编号为TJ231(四)-78; 第五册《压缩机、风机、泵、空气分离设备安装》, 编号为TJ231(五)-78; 第六册《破碎粉磨设备、卷扬机、固定式柴油机、工业锅炉安装》, 编号为TJ231(六)-78, 已经

有关部门会审定稿。现批准颁发为全国通用施工及验收规范, 自一九七八年十二月一日起试行。请将试行中的经验和意见, 随时告第一机械工业部设计总院或各负责解释单位, 以便今后补充和修订时参考。 国家基本建设委员会 一九七八年六月十七日 修订说明 根据国家建委(72)建设施字第135号文的布置, 我部组织了《机械设备安装工程施工及验收规范GBJ2-62》的修订工作, 这次修订经国家建委同意, 采用分册的方式印行。 在修订过程中, 总结了十几年来, 设计、制造、施工和使用方面的经验, 并广泛征求了全国有关单位的意见, 最后召开审查会会同有关部门审查定稿。 随着中国社会主义革命和建设事业的蓬勃发展, 广大的群众不断革新创造, 机械设备及其安装的新技术、新工艺、新材料必将不断涌现。希望各单位和广大群众在试行中, 提出修改和补充意见, 并将有关资料和意见寄交我部或各负责解释的单位, 以便今后进一步补充和修订。 本规范各册(篇)负责解释的单位如下:

2018年现行建筑施工规范大全最新版

现行最新建筑施工规范大全 地基与基础 序号规范名称规范编号 1 工程测量规范GB50026-2007 2 建筑基坑支护技术规程JGJ120-2012 3 锚杆喷射混凝土支护技术规范GB50086-2011 4 建筑边坡工程技术规范GB50330-2013 5 建筑桩基技术规范JGJ94-2008 6 高层建筑箱形与筏形基础技术规范JGJ6-99 7 地下工程防水技术规范GB50108-2008 8 人民防空工程施工及验收规范GB50134-2004 主体结构 序号规范名称规范编号 1 钢筋混凝土升板结构技术规范GBJ130-2011 2 大体积混凝土施工规范GB50496-2009 4 高层建筑混凝土结构技术规程JGJ3-2012 5 冷拔钢丝预应力混凝土构件设计与施工规程JGJ19-2010 6 冷轧带肋钢筋混凝土结构技术规程JGJ95-2011 7 钢筋焊接网混凝土结构技术规程JGJ114-2014 8 冷轧扭钢筋混凝土构件技术规程JGJ115-2006 9 型钢混凝土组合结构技术规程JGJ138-2012 10 混凝土结构后锚固技术规程JGJ145-2013 11 混凝土异形柱结构技术规程JGJ149-2006 12 高层民用建筑钢结构技术规程JGJ99-98 13 混凝土结构工程施工规范GB50666-2011 14 砌体结构工程施工规范GB50924-2014 建筑装饰装修 序号规范名称规范编号 1 住宅装饰装修工程施工规范GB50327-2001 2 建筑内部装修防火施工及验收规范GB50354-2005 3 屋面工程技术规范GB50345-2012 4 机械喷涂抹灰施工规程JGJ/T105-2011 5 塑料门窗工程技术规程JGJ103-2008 6 外墙饰面砖工程施工及验收规程JGJ 126-2000 7 建筑陶瓷薄板应用技术规程JGJ/T172-2012 8 玻璃幕墙工程技术规范JGJ 102-2013 9 金属与石材幕墙工程技术规范JGJ 133-2013

最新施工质量验收标准及编号汇总

本规划中引用标准如有旧版按最新标准执行 1、《建筑工程施工质量验收统一标准》GB50300-2001 2、《建筑地基基础工程施工质量验收规范》GB50202-2002 执行新的:建筑地基基础工程施工质量验收规范GB50202-2012 3、《砌体工程施工质量验收规范》GB50203-2002 执行新的:《砌体结构工程施工质量验收规范》GB50203-2011 4、《混凝土结构工程施工质量验收规范》GB50204-2002 执行新的:《混凝土结构工程施工质量验收规范》GB50204-2002(2011年版) 5、《钢结构工程施工质量验收规范》GB50205-2001 6、《木结构工程施工质量验收规范》GB50206-2002 7、《屋面工程质量验收规范》GB50207-2002 执行新的:坡屋面工程技术规范(GB50693-2011) 执行《屋面工程质量验收规范》GB50207-2012 8、《地下防水工程质量验收规范》GB50208-2002 新的:《地下工程防水技术规范》GB 50108-2008 新的:《地下防水工程质量验收规》GB50208-2011 9、《建筑地面工程施工质量验收规范》GB50209-2002 新的:《建筑地面工程施工质量验收规范》GB50209-2010 10、《建筑装饰装修工程质量验收规范》GB50210-2001 执行新的:《建筑装饰装修工程质量验收规范》GB50210-2011 11、《建筑给水排水及采暖工程施工质量验收规范》GB50242-2002

12、《通风与空调工程施工质量验收规范》GB50243-2002 13、《建筑电气工程施工质量验收规范》GB50303-2002 执行新的:《建筑电气工程施工质量验收规范》GB50303-2011 14、《电梯工程施工质量验收规范》GB50310-2002 15、《智能建筑工程质量验收规范》GB50339-2003 16、高级建筑装饰工程质量验收标准DBJ/T01-27-2003 《大体积混凝土施工规范》GB 50496-2009 《建筑工程资料管理规程》JGJ/T 185-2009 《建筑节能工程施工质量验收规范》GB 50411—2007 混凝土强度检验评定标准GB/T50107-2010 《建筑施工安全检查标准》JGJ59-2011 施工企业安全生产评价标准(JGJT77-2010)

GB机械设备安装工程施工及验收通用规范第二部分

《机械设备安装工程施工及验收通用规范》第二部分 GB50231-2009 6液压、气动和润滑管道的安装 管子的准备 6.1.1 液压、气动和润滑系统的管子及其附件均应进行检查,其材质、规格与数量应符合设计的要求。 6.1.2 液压、气动和润滑系统的管子宜采用机械切割;切口表面应平整,并应无裂纹、重皮、毛刺、凹凸和氧化物等;切口平面与管子轴线的垂直度偏差,应小于管子外径的1%,且不得大于3mm;断面的平面度,应小于等于1mm。 6.1.3 管端需要加工螺纹时,其螺纹应符合现行国家标准《普通螺纹管路系列》GB/T1414;《普通螺纹基本牙型》GB/T192、《普通螺纹基本尺寸》GBjT196和《普通螺纹公差》GB/T197的有关规定。管端接头的加工,应符合卡套式、扩口式、插入焊接式等管接头的加工尺寸与精度的要求。 6.1.4 液压、气动、润滑系统管路应采用无缝弯头或冲压焊接弯头,其弯管应符合下列要求: 1 液压、润滑系统管子应采用机械常温弯曲,气动系统管子宜采用机械常温弯曲;对大直径、厚壁管子采用热弯时,弯制后应保持管内的清洁度要求; 2 管子的弯曲半径除耐油橡胶编织软管、合成树脂高压软管外,管子外径小于等于42mm时,弯曲半径宜大于等于管子外径的倍;管子外径大于42mm时,弯曲半径宜大于管子外径的3倍; 3 管壁冷弯的壁厚减薄量不应大于壁厚的15%,热弯的壁厚减薄量不应大于壁厚的20%; 4 弯制焊接钢管时,应使焊缝位于弯曲方向的侧面; 5 管子外径小于30mm时,管子的短、长径比不应小于90%,并不得出现波纹和扭曲;管子外径大于等于30mm时,管子短、长径比不应小于80%,并不得有明显的凹痕及压扁现象。 管道的焊接 6. 2.1 管子焊接的坡日和对日,应符合下列要求: 1 坡口的形式和尺寸,应符合设计的规定,无规定时,宜符合现行国家标准《工业金属管道工程施工及验收规范》GB50235的有关规定; 2 工、Ⅱ级焊缝和不锈钢的坡口,应采用机械方法加工; 3 管子对接焊口应使内壁齐平;钢管内壁错边量不应超过壁厚的10%,且不应大于2mm;铜及铜合金、钛管内壁错边量不应超过壁厚的10%,且不应大于1mm; 4 管子连接时,不得采用强力对口、加热管子和加偏心垫等方法消除接口端面的偏差。 6.2.2 管子采用法兰连接时,应符合下列要求: 1 法兰密封面及密封垫片,不得有影响密封性能的划痕、斑点等缺陷;

(质量管理)施工质量验收规范强条汇总

(质量管理)施工质量验收规范强条汇总

施工验收规范强制性条文 《玻璃幕墙工程技术规范》 3.1.4隐框和半隐框玻璃幕墙,其玻璃与铝型材的粘结必须采用中性硅酮结构密封胶;全玻璃墙和点支承墙采用镀膜玻璃时,不应采用酸性硅酮结构密封胶粘结。 3.1.5 硅酮结构密封胶和硅酮建筑密封胶必须在有效期使用。 3.6.2 硅酮结构密封胶使用前,应经国家认可的检测机构进行与其相接触材料的相容性和剥离粘结性试验,并应对邵氏硬度、标准状态拉伸粘结性能进行复验。检验不合格的产品不是使用。进口硅酮结构密封胶应具有商检报告。 4.4.4人员流动密度大、青少年或幼儿活动的公共场所以及使用中容易受到撞击的部位,其玻璃幕墙应采用安全玻璃;对使用中容易受到撞击的部位,尚应设置明显的警示标志。 5.5.1主体结构或结构构件,应能够承受幕墙传递的荷载和作用。连接件与主体结构的锚固承载力设计值应大于连接体本身的承载力设计值。 6.2.1横梁截面主要受力部位的厚度,应符合下列要求: 1 截面自由挑出部位(图6.2.1a)和双侧加劲部位(图6.2.1b)的宽度比bo/t 应符合表6.2.1的要求: 2 当横梁跨度不大于1.2m时,铝合金型材截面主要受力部位的厚度不小于2.0mm;当横跨度大于1.2m时,其截面主要受力部位的厚度不应小于2.5mm。型材孔壁与螺钉之间直接采用螺纹受力连接时,其局部截面厚度不应小于螺钉的公称直径。 3钢型材截面主要受力部位的厚度不应小于2.5mm。

6.3.1立柱截面主要受力部位的厚度,应符合下列要求; 1 铝型材截面开口部位的厚度不应小于3.0mm,闭口部位的厚度不应小于 2.5mm;型材孔壁与螺钉之间直接采用螺纹受力连接时,其局部厚度尚不应小于螺钉的公称直径; 2 钢型材截面主要受力部位的厚度不应小于3.0mm 3 对偏心受压立柱,其截面宽度比应符合本规范第6.2.1条的相应规定。 7.1.6全玻幕墙的板面不得与其他刚性材料直接接触。板面与装修面或结构面之间的空隙不应小于8mm,且应采用密封胶密封。 7.3.1全玻幕墙玻璃肋的截面厚度不应小于12mm,截面高度不应小于100mm。 7.4.1采用胶缝传力的全玻幕墙,其胶缝必须采用硅酮结构密封胶。 8.1.2 采用浮头式连接件的幕墙玻璃厚度不应小于6mm,采用沉头式连接件的幕墙玻璃厚度不应小于8mm。 安装连接件的夹层玻璃和中空玻璃,其单片厚度也应符合上述要求。 8.1.3玻璃之间的空隙宽度不应小于10mm,且应采用硅酮建筑密封胶嵌缝。 9.1.4除全玻幕墙外,不应在现场打注硅酮结构密封胶。 10.7.4当高层建筑的玻璃幕墙安装与主体结构施工交叉作业时,在主体结构的施工层下方应设置防护网;在距离地面约3m高度处,应设置挑出宽度不小于6m的水平防护网。 《建筑玻璃应用技术规范》 8.2.2屋面玻璃必须使用安全玻璃。当屋面玻璃最高点离地面的高度大于3m 时,必须使用夹层玻璃。用于屋面的夹层玻璃,其胶皮厚度不应小于0.76mm。

机械设备安装工程施工及验收通用规范

机械设备安装工程施工及验收通用规范目次 第一章总则 第二章施工准备 第一节施工条件 第二节开箱检查和保管 第二节设备基础 第三章放线就位和找正调平 第四章地脚螺栓、垫铁和灌浆 第一节地脚螺栓 第二节垫铁 第三节灌浆 第五章装配 第一节一般规定 第二节螺栓、键、定位销装配 第三节联轴器装配 第四节离合器、制动器装配 第五节具有过盈的配合件装配 第六节滑动轴承装配 第七节滚动轴承装配 第八节传动皮带、链条和齿轮装配 第九节密封件装配 第六章液压、气动和润滑管道的安装 第一节管子的准备第二节管道的焊接和安装第三节管道的酸洗、冲洗、吹扫和涂漆第七

章试运转 第八章工程验收 附录一设备基础尺寸和位置的允许偏差附录二水平拉钢丝时,两支点距离、钢丝直径、重锤的选配和钢丝自重下垂度附录三YG型胀锚螺栓的规格、适用范围和钻孔直径及深度的规定附录四环氧砂浆的调制程序和技术要求 附录五斜垫铁和平垫铁附录六无收缩混凝土及微膨胀混凝土的配合比附录七座浆混凝土配制的技术要求及施工方法附录八压浆法放置垫铁的施工方法附录九金属表面的常用除锈方法 附录十碱性清洗液和乳化除油液配合比附录十一常用金属清洗剂 附录十二脱脂剂 附录十三防咬合剂 附录十四螺栓刚度及被连接件刚度的计算方法附录十五联轴器装配两轴心径向位移和两轴线倾斜的测量方法附录十六具有过盈的配合件装配方法 附录十七冷装用的常用冷却剂附录十八管道酸洗液的配合比附录十九管道冲洗清洁度等级标准附录二十本规范用词说明 附加说明 第一章总则 第1.0.1 条为了指导机械设备安装工程的施工及验收,确保质量和安全,促进技术进步,提高经济效益,制定本规范。 第1.0.2 条本规范适用于各类机械设备安装工程,从开箱起至设备的空负荷试运转为止的施工及验收,对必须带负荷才能试运转的设备,可至负荷试运转。 第1.0.3 条设备安装工程应按设计施工。当施工时发现设计有不合理之处,应及时提出修改建议,并经设计变更批准后,方可按变更后的设计施工。 第1.0.4 条安装的机械设备、主要的或用于重要部位的材料,必须符合设计和产品标准的规定,并应有合格证明。 第1.0.5 条设备安装中采用的各种计量和检测器具、仪器、仪表和设备,应符合国家现行计量法规的规定,其精度等级,不应低于被检对象的精度等级。 第1.0.6 条设备安装中的隐蔽工程,应在工程隐蔽前进行检验,并作出记录,合格后方可继续安装。 第1.0.7 条设备安装中,应进行自检、互检和专业检查,并应对每道工序进行检验和记录。工程验收时,应以记录为依据。

工程项目验收规范大全规范汇总

工程项目验收规范大全规 范汇总 Last updated on the afternoon of January 3, 2021

2017年工程项目验收规范大全(规范汇总) 1.《建筑工程施工质量验收统一标准》GB50300-2013 2.《建筑地基基础工程施工质量验收规范》GB50202-2002 3.《砌体工程施工质量验收规范》GB50203-2011 4.《混凝土结构工程施工质量验收规范》GB50204-2015 5.《钢结构工程施工质量验收规范》GB50205-2002 6.《木结构工程施工质量验收规范》GB50206-2012 7.《屋面工程质量验收规范》GB50207-2012 8.《地下防水工程质量验收规范》GB50208-2011 9.《建筑地面工程施工质量验收规范》GB50209-2010 10.《建筑装饰装修工程质量验收规范》GB50210-2001 11.《建筑给水排水及采暖工程施工质量验收规范》GB50242-2002 12.《通风与空调工程施工质量验收规范》GB 50243-2002 13.《建筑电气工程施工质量验收规范》GB50303-2015 14.《电梯工程施工质量验收规范》GB50310-2002 15.《智能建筑工程施工质量验收规范》GB 50339-2013 16.《建筑节能工程施工质量验收规范》GB 50411-2007 17.《建筑工程冬期施工规程》JGJ/T104-2011 18.《高层建筑混凝土结构技术规程》JGJ3-2010 19.《建筑工程绿色施工评价标准》GB/T50640-2010 20.《建筑工程施工质量评价标准》GB/T50375-2006 21.《湿陷性黄土地区建筑规范》GB 50025-2004 22.《防静电工程施工与质量验收规范》 GB50944-2013 23.《防火卷帘、防火门、防火窗施工及验收规范》GB 50877-2014 24.《人民防空工程施工及验收规范》GB50134-2004 25.《土方与爆破工程施工及验收规范》GB50201-2012 26.《烟囱工程施工及验收规范》GB50078-2008 27.《给水排水构筑物工程施工及验收规范》GB50141-2008 28.《工业炉砌筑工程质量验收规范》GB50309-2007 29.《电子信息系统机房施工及验收规范》GB50462-2008 30.《建筑防腐蚀工程施工及验收规范》GB50212-2002 31.《建筑内部装修防火施工及验收规范》GB50354-2005

电气装置安装工程施工及验收规范

电力工业标准汇编 电气卷 1996 中国电力企业联合会标准化部编 中国电力出版社 汇编说明 为使已出版的《电力工业标准汇编》具有连续性,中国电力企业联合会标准化部从1996年起,按综合、电气、火电、水电四卷每年将编辑、出版上年度标准汇编,以满足当前电力系统广大技术人员的需要。本卷为《电力工业标准汇编·电气卷1996》。 本标准汇编收集了1996年颁布的有关电力工程设计、建设、生产运行等方面的国家标准、行业标准及相应标准的编制说明和条文说明,还收录了以前汇编中遗漏的几个标准。 本标准汇编中所有的标准都是最新颁布的,其名称和编号均采用已颁布标准最新版本的用名和编号,并按顺序号列出,以方便查检、使用。但是,在有的标准内容中引用的标准,其编号可能不是最新的,请读者在使用时注意。凡本年度标准汇编中收入的标准与在此以前出版的《电力工业标准汇编》中的标准重复时,以本年度标准为最新有效版本,并替代原标准,被修订或被替代的标准即废止。此外,在汇编各标准时,对原标准内容中的编校、印刷方面的疏漏、错误也尽可能地进行了改正。 此卷的编辑、出版工作,是在电力工业部标准化领导小组的指导下进行的。 中国电力企业联合会标准化部 1997年6月

电气装置安装工程施工及验收规范 GB 50254—96 GB 50255—96 GB 50256—96 GB 50257—96 GB 50258—96 GB 50259—96 电气装置安装工程 低压电器施工及验收规范 Code for construction and acceptance of low-voltage apparatus electric equipment installation engineering GB 50254—96 1 总则 1.0.1 为保证低压电器的安装质量,促进施工安装技术的进步,确保设备安装后的安全运行,制订本规范。 1.0.2 本规范适用于交流50Hz额定电压1200V及以下、直流额定电压为1500V及以下且在正常条件下安装和调整试验的通用低压电器。不适用于无需固定安装的家用电器、电力系统保护电器、电工仪器仪表、变送器、电子计算机系统及成套盘、柜、箱上电器的安装和验收。 1.0.3 低压电器的安装,应按已批准的设计进行施工。 1.0.4 低压电器的运输、保管,应符合现行国家有关标准的规定;当产品有特殊要求时,

最新建筑施工规范大全

最新建筑施工规范大全 1 地基与基础 规范名称规范编号变更情况工程测量规范GB 50026-2007 有效建筑地基处理技术规范JGJ 79-2002 有效建筑基坑支护技术规程JGJ 120-99 有效锚杆喷射混凝土支护技术规范GB 50086-2001 有效建筑边坡工程技术规范GB 50330-2002 有效建筑桩基技术规范JGJ94-2008 有效高层建筑箱形与筏形基础技术规范JGJ 6-99 有效湿险性黄土地区建筑规范GB 50025-2004 有效湿陷性黄土地区建筑基坑工程安全技术规程JGJ167-2009 有效膨胀土地区建筑技术规范GBJ 112-87 有效膨胀土地区建筑技术规范GBJ 112-87 有效既有建筑地基基础加固技术规范JGJ 123-2000 有效地下工程防水技术规范GB50108-2008 有效人民防空工程施工及验收规范GB 50134-2004 有效 2 主体结构 规范名称规范编号变更情况钢筋混凝土升板结构技术规范GBJ 130-90 有效大体积混凝土施工规范GB50496-2009 有效装配式大板居住建筑设计和施工规程JGJ 1-91 有效高层建筑混凝土结构技术规程JGJ 3-2002 有效轻骨料混凝土结构技术规程JGJ12-2006 有效 冷拔钢丝预应力混凝土构件设计与施工规程JGJ 19-92被JGJ 19-2010 替换 无粘结预应力混凝土结构技术规程JGJ 92-2004 有效冷轧带肋钢筋混凝土结构技术规程JGJ 95-2003 有效钢筋焊接网混凝土结构技术规程JGJ 114-2003 有效冷轧扭钢筋混凝土构件技术规程JGJ 115-2006 有效型钢混凝土组合结构技术规程JGJ 138-2001 有效混凝土结构后锚固技术规程JGJ 145-2004 有效混凝土异形柱结构技术规程JGJ149-2006 有效多孔砖砌体结构技术规范(2002年版)JGJ 137-2001 有效高层民用建筑钢结构技术规程JGJ 99-98 有效网架结构设计与施工规程JGJ 7-91 有效网壳结构技术规程JGJ 61-2003 有效古建筑木结构维护与加固技术规范GB50165-92 有效烟囱工程施工及验收规范GB 50078-2008 有效给水排水构筑物工程施工及验收规范GB50141-2008 有效汽车加油加气站设计与施工规范(2006年版)GB50156-2002 有效工业炉砌筑工程施工及验收规范GB 50211-2004 有效医院洁净手术部建筑技术规范GB50333-2002 有效

水电安装施工规范及验收标准

水电安装施工规范及验收标准 一、电气安装 基本要求 1、每套分户配电箱内必需设漏电断路器,漏电动作电流应不大于30mA,有过负荷、过电压保护功能,并分路数出线,分别控制照明、空调、非受插座、受控插座等,其回路应确保负荷正常使用。 2、室内布线均应穿管敷设,并用绝缘良好的单股铜芯导线。穿管敷设时,管内导线的总面积不应超过管内径截面积的40%,管内不得有接头和扭结。导线与电话线、电视线、通信线不得同时安装在同一管道中。 3、插座离地面不低于1.7m。(防止幼儿接触),线盒内导线应留有余量,长度宜为150mm,至少不应少于120mm,但不应大于200MM。接线时相线进开关,零线直接进灯头,螺口灯头相线不应接外壳,照明灯开关中心距地面度宜为1.2m~1.3m,开关不宜装在门后,同户同平面内面板水平面差应小于1.5cm,相近面板目测应平整。 4、两路线的零线.地线不能共用。两路线不能穿同一管内,电线和暖气、热水、煤气管之间的平行距离不应小于300mm,交叉距离不应小于100mm. 二、强电系统施工的技术施工要求 1、布线的原则:横平竖直.使用专用PVC阻燃型电线管,线管在线槽中必须固定,线盒与线管相接时应使用锁母,直管每隔80公分使用一个管卡,拐角处每隔20公分使用一个管卡。 2、插座在墙的上部,在墙面垂直向上开槽,至墙的顶部安装装饰角线的安装线内,如果是在墙的下部,垂直向下开槽至安装踢脚板的

底部,开槽深度应一致,槽线及顶直应先在墙面弹出控制线后,再用切割机切割墙面,用机器开槽。 3、使用PVC管,需弯管时,须用弹簧在现场折弯,不得使用90度弯头及三通,线路安装时必须加装护线套管,套管边接应紧密.平直.平顺.直角拐角处应将角内侧切开,切口一侧切圆弧形接口后,折弯安装。 4、导线装入套管后,应使用导线固定工具,先固定在墙面及墙内后,再抹灰隐蔽 . 5、严禁线管直接铺设在复合板下面,在实木地板下的线管必须有加固措施。 6、严禁线管铺设在厨房.卫生间地面上,防止水渗入线管内。 7、穿入线管的导线不应大于线管的孔面积40%,管内导线不得有接头,不同用途的导线严禁混穿于一根线管内。 8、导线进入线盒必须保证留有一定的长度,留有10~15公分,音响留100公分。 9、装水管距离墙面应为1.5公分,热左右冷,间距15公分中。 10、电线与水管平行距不应小于30公分,交叉.过桥距不应小于10公分。 11、电线点与点不能有接头,电线接头需做挂锡处理,吊顶内的暗线必须有阻燃管保护。 12、电验收合格后,方可粉平线槽,墙槽应用1:3水泥砂浆填补密实。 三、弱电系统施工的技术施工要求 1、电话线必须使用专用电话线穿线管敷设,不能与其他线混穿一管。 2、TV有线电视线必须采用符合要求的同轴电缆线(宽频7.5II),并严禁对接,有线网络线的弯曲半径>或=8D(R为64MM)。 3、TV有线电视线严禁与网络线混穿一管。

机械设备安装工程施工及验收通用规范

机械设备安装工程施工 及验收通用规范 TPMK standardization office【 TPMK5AB- TPMK08- TPMK2C- TPMK18】

GB 50231-2009《机械设备安装工程施工及验收通用规范》 试题及答案 一、单选题 1、管子对接焊口应使内壁齐平;钢管内壁错边量不应超过壁厚的()。 A、5%; B、10%; C、15%; D、20%; 答案:B(6.2.1) 2、管道敷设时,管子外壁与相邻管道的管件边缘距离不应小于() A、10mm; B、20mm; C、30mm; D、40mm; 答案:A(6.3.1) 3、管道的涂漆,描述不正确的是()

A、管道涂防锈漆前,应除净管道外壁的铁锈、焊渣、油垢及水分等; B、涂漆工作对于环境温度无特殊要求,涂漆后宜自然干燥;未干燥前应采取防冻、防雨、防污、防尘措施; C、管道的涂漆颜色和涂层厚度应符合设计规定;涂层应均匀、完整,无损坏和漏涂; D、5 涂层应附着牢固、并应无剥落、皱纹、气泡、针孔等缺陷。 答案:B(6.5.3) 4、下列关于垫铁的描述,不正确的是() A、斜垫铁的材料可采用普通碳素钢。 B、平垫铁的材料可采用普通碳素钢或铸铁。 C、斜垫铁的斜度宜为l/l0~1/20;振动或精密设备的垫铁斜度可为1/40。 D、斜垫铁可单独使用,当使用成对的斜垫铁时应采用同一斜度。 答案:D(附录A) 5、垫铁组的使用,描述不正确的是() A、承受重负荷或有连续振动的设备,宜使用平垫铁; B、每一垫铁组的块数不宜超过5块;

C、所有垫铁相互间应用定位焊焊牢; D、垫铁的厚度不宜小于2mm; 答案:C(4.2.3) 6、螺栓或螺钉联接紧固时,描述不正确的是() A、螺拴紧固时,宜采用呆扳手,不得使用打击法和超过螺栓的许用应力; B、多只螺栓或螺钉联接同一装配件紧固时,各螺栓或螺钉的拧紧顺序无特殊要 求。当有定位销时应从靠近该销的螺栓或螺钉开始拧紧; C、螺栓头、螺母与被连接件的接触应紧密;对接触面积和接触间隙有特殊要求 时,尚应按规定的要求进行检验; D、螺栓与螺母拧紧后,螺栓应露出螺母2~3个螺距,其支承面应与被紧固零 件贴合;沉头螺钉紧固后,沉头应埋人机件内,不得外露; 答案:B(5.2.1) 7、高强度螺栓的装配,描述不正确的是()。 A、高强度螺栓在装配前,应按设计要求检查和处理被联接件的接合面;装配 时,接合面应保持干燥,严禁在雨中进行装配; B、高强度螺栓的初拧、复拧和终拧应在同一天内完成

电气装置安装工程施工及验收标准

2 施工及验收 2.1 电气装置安装工程 《电气装置安装工程高压电器施工及验收规范》GBJ 147-1990 第4.4.1条在验收时,应进行下列检查: 二、电气连接应可靠且接触良好。 三、断路器及其操动机构的联动应正常,无卡阻现象;分、合闸指示正确;辅助开关动作正确可靠。 四、密度继电器的报警、闭锁定值应符合规定;电气回路传动正确。 五、六氟化硫气体压力、泄漏率和含水量应符合规定。 六、接地良好。 第4.4.2条在验收时应提交下列资料和文件: 三、安装技术记录; 四、调整试验记录。 《电气装置安装工程电力变压器、油浸电抗器、互感器施工及验收规范》 GBJ 148-1990 第2.3.2条当含氧量未达到18%以上时,人员不得进入。 第2.7.1条绝缘油必须按现行的国家标准《电气装置安装工程电气设备交接试验标准》的规定试验合格后,方可注入变压器、电抗器中。 不同牌号的绝缘油或同牌号的新油与运行过的油混合使用前,必须做混油试验。 第 2.10.2条变压器、电抗器在试运行前,应进行全面检查,确认其符合运行条件时,方可投入 试运行。检查项目如下: 一、本体、冷却装置及所有附件应无缺陷,且不渗油。 五、事故排油设施应完好,消防设施齐全。 七、接地引下线及其与主接地网的连接应满足设计要求,接地应可靠。 铁芯和夹件的接地引出套管、套管的接地小套管及电压抽取装置不用时其抽出端子均应接地;备用电流互感器二次端子应短接接地;套管顶部结构的接触及密封应良好。 九、分接头的位置应符合运行要求;有载调压切换装置的远方操作应动作可靠,指示位置正确。 十三、变压器、电抗器的全部电气试验应合格;保护装置整定值符合规定;操作及联动试验正确。

建筑装饰装修工程质量验收规范强制性条文汇总

10《建筑装饰装修工程质量验收规范》 (GB50210—2001) 强制性条文 1 第条建筑装饰装修工程必须进行设计,并出具完整的施工图设计文件。 2 建筑装饰装修工程设计必须保证建筑物的结构安全和主要使用功能。当涉及主体和承重结构改动或增加荷载时,必须由原结构设计单位或具备相应资质的设计单位核查有关原始资料,对既有建筑结构的安全性进行核验、确认。 3 建筑装饰装修工程所用材料应符合国家有关建筑装饰装修材料有害物质限量标准的规定。 4 建筑装饰装修工程所使用的材料应按设计要求进行防火、防腐和防虫处理。 5 建筑装饰装修工程施工中,严禁违反设计文件擅自改动建筑主体、承重结构或主要使用功能;严禁未经设计确认和有关部门批准擅自拆改水、暖、电、燃气、通讯等配套设施。 6 施工单位应遵守有关环境保护的法律法规,并应采取有效措施控制施工现场的各种粉尘、废气、废弃物、噪声、振动等对周围环境造成的污染和危害。 7 外墙和顶棚的抹灰层与基层之间及各抹灰层之间必须粘结牢固。 8 建筑外门窗的安装必须牢固。在砌体上安装门窗严禁用射钉固定。 9 重型灯具、电扇及其它重型设备严禁安装在吊顶工程的龙骨上。 10 饰面板安装工程的预埋件(或后置埋件)、连接件的数量、规格、位置、连接方法和防腐处理必须符合设计要求。后置埋件的现场拉拔强度必须符合设计要求。饰面板安装必须牢固。 11 第条饰面砖粘贴必须牢固。 12 隐框、半隐框幕墙所采用的结构粘结材料必须是中性硅酮结构密封胶,其性能必须符合《建筑用硅酮结构密封胶》(GB16776)的规定;硅酮结构密封胶必须在有效期内使用。 13 主体结构与幕墙连接的各种预埋件,其数量、规格、位置和防腐处理必须符合设计要求。 14 幕墙的金属框架与主体结构预埋件的连接、立柱与横梁的连接及幕墙面板的安装必须符合设计要求,安装必须牢固。 15 护栏高度、栏杆间距、安装位置必须符合设计要求。护栏安装必须牢固。 送检项目 1 第条抹灰工程应对水泥的凝结时间和安定性进行复验 2 第条门窗工程应对下列材料及性能指标进行复验: (1) 人造木板的甲醛含量。 (2) 建筑外墙金属窗、塑料窗的抗风压性能、空气渗透性能和雨水渗漏性能。 3 第条吊顶工程应对人造木板的甲醛含量进行复验。 4 第条轻质隔墙工程应对人造木板的甲醛含量进行复验。 5 第条饰面板(砖)工程应对下列材料及其性能指标进行复验: (1) 室内用花岗石的放射性。 (2) 粘贴用水泥的凝结时间、安定性和抗压强度。 (3) 外墙陶瓷面砖的吸水率。 (4) 寒冷地区外墙陶瓷面砖的抗冻性。 6 第条幕墙工程应对下列材料及其性能进行复验: (1) 铝塑复合板的剥离强度。

安装工程质量验收规范标准

安装工程质量验收 规范标准 1

安装工程质量验收标准 一、建筑电气设备安装工程,所用材料、电器、设备、成品、半成品的铬牌、型号、规格、*能和施工工艺安装质量,必须符合设 计要求和<建筑电气工程施工质量验收规范GB50303- >及有关专业规范、标准。应按有关规定出具相应的产品合格证、检验、测试报告及文件记录,并经有关专业主管部门检验认可,有认可证明。 二、电气线路、设备和器具的支架、螺栓等部件,与建筑钢结构件的连接固定不得采用熔焊(电气焊),且严禁热加工开孔。 三、电气设备上仪表装置,应确保其功能准确有效,计量和具有 保护*的仪表应经检定合格。 四、接地(PE)或接零(PEN)干线的连接必须具有不可拆卸*,支线必须单独与接地或接零干线相连接,不得串联连接。 1、金属导管,(除复合型可挠金属导管外)必须接地或接零。金 属软管不得作为电气设备的接地导体。电缆金属支架、导管过墙、板的电缆金属套管应保护接地或接零。 2、钢管与箱盒间应按规定做跨接地线。镀锌导管、可挠*保护管应采用专用接地卡跨接地线。 3、金属线槽、桥架、插接母线外壳应可*接地或接零,安装牢固,并不得敷设在易燃、易爆的气体管道上方。金属线槽不得作为设 2

备接地导体。镀锌线槽、桥架连接板两端不少于2个连接固定螺栓,平垫、弹簧垫齐全。金属线槽全长不少于两点与接地干线相接。非镀锌线槽连接板两端应跨接接地线,接地材质、截面应符合要求。 4、强制*条文规定需接地或接零的,均不得有遗漏,并单独与接地或接零干线相连。 五、金属导管、线槽应按规定做防腐处理。非镀锌钢导管内外壁均做防腐处理(埋入混凝土中导管外壁除外)。木线槽应有阻燃 处理,塑料线槽须有阻燃标记。塑料电线保护管及接线盒必须是阻燃产品,外观不得有变形及破损。金属电缆保护管及接线盒外观,不得有折扁、裂缝,管口应平整,管内无毛刺。表面涂层均匀,无污染、无锈蚀。 六、电线、电缆的配管线槽、桥架敷设安装的位置、走向、连接、固定方法等,必须符合有关规定。 配线应分色,同一建筑工程的电线绝缘层颜色应选择一致,接地保护线(PE)应是黄绿相间双色线;零线(N)应用淡蓝色;相线分别用: A相—黄色;B相—绿色;C相—红色。开关的回火线宜用白色导线。导线绝缘电阻值必须符合规范要求。 七、金属导管严禁对口熔焊连接。镀锌和壁厚小于2㎜的钢导管,不得套管熔焊连接。 三相或单相的交流单芯电缆,不得单独穿于钢导管内。 3

相关主题
文本预览
相关文档 最新文档
