塔吊基础方案

一工程概况:

工程名称:娄葑北区临芳苑(一号地块)

监理单位:上海建科监理咨询有限公司

施工单位:苏州建筑工程集团有限公司

建设单位:苏州工业园区娄葑建发房地产有限公司

本工程位于苏州工业园区葑亭大道、跨阳路,规划用地公顷。总建筑面积86244平方米

二塔机的选择

按照本工程的进度要求,结合本工程情况,选用QTZ40塔式起重机1台,臂长37米,

三塔机安装依据:

GB5144-94 塔机安装规程

GB/9642-1999 塔机技术条件

GB5972-86 《起重机机械用钢丝检验和报废标准》

安装现场的实际情况

四塔吊基础计算

根据现场情况我们对一台QTZ40塔式起重机进行验算,其主要参数见下表一:

由此可见,此塔机起重机基本参数能满足现场施工需求。现场具体平面布置图见附图。

五塔吊基础计算

QTZ-40-1,自重F1=(包括压重),最大荷载F2=,塔身宽度为B=1.4米,混凝土强度为C35

1地基承载力验算

本工程塔吊基础位于地表以下4.95米左右,双桥静力触探锥尖阻力最大值为,最小值为

Ps=,取qc的最小值,混凝土自重取25KN、 V为基础混凝土体积

地基承载力最小值为:fak=+=,基础自重M=V××=[1××5×2+×5×××1]××=

故:需最大基础承台面积S=F1/=+=㎡

本工程取X型基础梁,S=×5××=㎡,承载力满足要求

2不考虑混凝土的抗拉强度,根据已知承载力采用一级钢

As=×103/210=㎜2选用16根M30地脚螺栓

As=16××302=45216㎜2>>As满足要求

3承载计算

验算承台斜截面极限承载力

b×h=× v=?fcb0h0=××1400×1200=

r0v=×4<<

满足要求

六塔吊基础的施工工艺

挖土→→浇筑垫层→→放线定位→→模板安装→→钢筋绑扎→→混凝土浇注

七塔吊基础尺寸及结构见附图

塔式起重机基础设计方案审批表施工单位: 苏州建筑工程集团有限公司

塔吊基础方案

一工程概况:

工程名称:富安臻园住宅小区

施工单位:瑞成建筑工程有限公司

监理单位:浙江经建监理

建设单位:嘉兴富名置业有限公司

本工程位于嘉兴中环东路、南溪路,规划用地公顷,总建筑面积11800平方米,基地用地性质主要为商品房。

二塔机的选择

按照本工程的进度要求,结合本工程情况,选用QTZ40塔式起重机2台,臂长47米,

三塔机安装依据:

1、 GB5144-94 塔机安装规程

2、JGJ33-2001 建筑机械使用安全技术规程

3、GB5972-86 《起重机机械用钢丝检验和报废标准》

4、泰州市腾达建筑工程机械有限公司生产的QTZ-40塔式起重机使用说明书

5、安装现场的实际情况

四塔吊基础计算

根据现场情况我们对一台QTZ40塔式起重机进行验算,其主要参数见下表一:

表一

图。

五塔吊基础计算

QTZ-40-1,自重F1=(包括压重),最大荷载F2=,塔身宽度为B=1.4米,混凝土强度为C35

4地基承载力验算

本工程塔吊基础位于地表以下1.95米左右,双桥静力触探锥尖阻力最大值为,最

小值为

Ps=,取qc的最小值,混凝土自重取25KN、 V为基础混凝土体积

地基承载力最小值为:fak=+=,基础自重M=V××=[1××5×2+×5×××1]××=

故:需最大基础承台面积S=F1/=+=㎡

本工程取X型基础梁,S=×5××=㎡,承载力满足要求

5不考虑混凝土的抗拉强度,根据已知承载力采用一级钢

As=×103/210=㎜2选用16根M30地脚螺栓

As=16××302=45216㎜2>>As满足要求

6承载计算

验算承台斜截面极限承载力

b×h=× v=?fcb0h0=××1400×1200=

r0v=×4<<

满足要求

六塔吊基础的施工工艺

挖土→→浇筑垫层→→放线定位→→模板安装→→钢筋绑扎→→混凝土浇注

七塔吊基础尺寸及结构见附图

塔式起重机基础设计方案审批表施工单位: 苏州建筑工程集团有限公司

塔吊基础方案

一工程概况:

工程名称:张家港汇景豪苑

施工单位:苏州建筑工程集团有限公司

监理单位:张家港市华泰工程建设咨询有限公司

本工程位于张家港市西二环以东、沙洲路以北,规划用地公顷,总建筑面积30000平方米,基地用地性质主要为民用住房。

二塔机的选择

按照本工程的进度要求,结合本工程情况,选用QTZ40塔式起重机1台,臂长47米,

三塔机安装依据:

1、 GB5144-94 塔机安装规程

2、JGJ33-2001 建筑机械使用安全技术规程

3、GB5972-86 《起重机机械用钢丝检验和报废标准》

4、泰州市腾达建筑工程机械有限公司生产的QTZ-40塔式起重机使用说明书

5、安装现场的实际情况

四塔吊基础计算

根据现场情况我们对一台QTZ40塔式起重机进行验算,其主要参数见下表一:

表一

图。

五塔吊基础计算

QTZ-40-1,自重F1=(包括压重),最大荷载F2=,塔身宽度为B=1.4米,混凝土强度为C35

7地基承载力验算

本工程塔吊基础位于地表以下1.95米左右,双桥静力触探锥尖阻力最大值为,最

小值为

Ps=,取qc的最小值,混凝土自重取25KN、 V为基础混凝土体积

地基承载力最小值为:fak=+=,基础自重M=V××=[1××5×2+×5×××1]××=

故:需最大基础承台面积S=F1/=+=㎡

本工程取X型基础梁,S=×5××=㎡,承载力满足要求

8不考虑混凝土的抗拉强度,根据已知承载力采用一级钢

As=×103/210=㎜2选用16根M30地脚螺栓

As=16××302=45216㎜2>>As满足要求

9承载计算

验算承台斜截面极限承载力

b×h=× v=?fcb0h0=××1400×1200=

r0v=×4<<

满足要求

六塔吊基础的施工工艺

挖土→→浇筑垫层→→放线定位→→模板安装→→钢筋绑扎→→混凝土浇注

七塔吊基础尺寸及结构见附图

塔式起重机基础设计方案审批表施工单位: 瑞成建筑工程有限公司

桩基础塔吊基础施工方案

金溪湾工程 1#~5#塔吊基础施工方案 一、工程概况: 金溪湾工程位于广东省惠州市大亚湾经济技术开发区西部综合产业区,项目惠州大亚湾宝亿置业有限公司开发,深圳市城建工程设计有限公司设计,山东长箭建设集团有限公司承建。 金溪湾总建筑面积160237.4m2,包括1~7栋高层住宅(1~4栋为29层、5~7栋为32层)。29层建筑高度95.7m,32层建筑高度105.857m,标准层层高2.9m。结构形式为框支剪力墙结构。地下室2层为车库,建筑面积34271.42 m2。基础型式(1~7栋主楼为旋挖桩、桩径800~1200㎜共582根,地下室为独立承台基础)。 二、编制依据 1、塔吊厂家提供的塔式起重机使用说明书: 2、本工程结构施工图: 3、本工程建筑施工图: 4、本工程的《岩土工程勘察报告》: 三、塔吊基础位置 1#塔吊位置位于1-M轴处(主要服务1栋、2栋材料调运和周转),2#塔吊位置位于3-2轴处(3栋、4栋材料调运和周转),3#塔吊位置位于5-29轴处(主要服务5栋材料调运和周转),4#塔吊位置位于7-27轴处(主要服务7栋材料调运和周转),5#塔吊位置于6-16轴处(主要服务6栋材料调运和周转)。 塔吊总平面定位详附图《总平面布置图》

1#、2#、3#、4#、5#塔吊平面图 四、塔吊布置原则 1、最大限度的满足垂直运输的要求和服务半径,满足现场施工需求。 2、两台塔吊之间的距离最大限度的满足安全规范的要求; 3、塔吊附着满足塔吊性能要求 4、满足塔吊安装和拆卸的工作面要求,保证塔吊安装拆卸的可行性。 五、塔吊选择 考虑本工程实际垂直运输工程量及施工总平面布置,拟布置5台塔吊。塔吊布设的位置及型号如下表所示:

塔吊基础施工方案

塔吊基础施工方案 (QTZ60) 编制单位: 编制: XXXX 审核: XX 批准: XX 编制日期: 2016年10月9日

塔吊基础施工方案 塔吊为QTZ60型基础设计为5800×5800,高度为1350,混凝土强度≥C30配上下两层钢筋,分别为φ25@220,φ25@220 ,拉筋φ12 。地基承载力≥0.2M pa。地基持力层位于第三层粉质沙土,天然地基地基承载力特征值为fak=130kpa。不满足设计要求,经计算基础面积,为5800×5800,其他不变(计算书附后)。 一、布置: 塔吊基础在K轴与6线交叉点为中心线。塔吊基础顶标高+0.500米。 二、基础施工: 1.放线、定位复核无误后,用挖掘机开挖,尺寸按5800×5800直上直下,挖至- 2.95米处。做40㎝厚、面积6.50×6.50二层三七灰土夯实后,再做100厚C10砼垫层,弹出钢筋位置线,上口砌挡土台,高200mm,防止雨水进入。坑底面设集水坑。 2.放入塔吊机座,固定牢固,保证四个固定支脚顶端所组成的平面与水平面的斜度不大于1/1000。绑扎钢筋,底板钢筋保护层按35、侧壁70。φ22主筋钢筋间距220,上下两层共为26×4=100根。上下两层间立筋间距440mm。钢筋安装完毕,验收合格并办理隐蔽工程记录后方可进行下一道工序。 三、混凝土浇筑 混凝土采用泵送商品混凝土,标号C30。混凝土体积45.4立方。 A.混凝土入场后及时检查坍落度,不符合要求时应退回或由搅拌站进行一次搅拌,现场对每车混泥土的出车时间,开始浇筑及持续时间等各时间段进行登记并留置试件。 B.混凝土分层浇筑,第一层500mm,第二层350mm,第三层350mm,用振捣棒振捣。操作时做到快插慢拔,在振捣时应插入下层混凝土中50mm,每一震点时间为20-30s。视其混凝土表面呈水平不再显著下沉,不再出现表面泛浆为宜。插点要均匀排列,移动间距不大于振捣棒作用半径的1.5倍,一般为40-50mm,振捣棒距模板边50-100mm为宜,应避免碰撞钢筋模板,预埋基座。 C.混凝土浇筑后表面用刮杆刮平,泌水应及时排除,及时覆盖浇水养护。 D.待混凝土强度达到70%以上时,可进行塔吊安装。

单桩承台塔吊基础专项施工方案

柳州铁道职业技术学校C1、C2、C3实训楼工程塔吊基础专项施工方案 编制: 审核: 审批: 编制单位(章): 编制时间:年月日 总监审批: 监理单位(章): 建设单位项目负责人审批: 建设单位(章):

柳州铁道职业技术学校C1、C2、C3实训楼工程塔吊基础专项施工方案审批表

目录 一、概述 (4) 二、设计依据 (4) 三、塔吊基础设计说明 (5) 四、塔吊基础施工流程 (6) 五、塔吊基础施工工艺 (7) 六、质量保证措施 (8) 七、安全文明施工措施 (9) 八、基础计算书 (9) 九、接地极做法 (15) 十、附图(另附) (15)

一、概述 本工程拟安装 2 台塔式起重机作为垂直运输工具,塔吊安装平面位置见附图。施工场地周边无变压器、高压线;塔吊采用QTZ5512,回转半径为55m;2台塔吊相交的距离为2.0m。 塔吊生产厂家为广西建筑机械制造有限责任公司,塔吊型号为QTZ5512型固定独立式,塔吊安装高度为40米,该型号塔吊最大起重量为6t,最小起重量为1.2t;塔吊臂长上下周围覆盖没有障碍物和高压线,塔吊能进行360度回转,基本覆盖全部建筑物。主要任务是吊运钢筋、钢管、模板等。 二、设计依据 1、工程《岩土工程勘察报告》; 2、《简明建筑结构设计手册》; 3、塔吊厂家使用说明书提供的塔吊技术参数; 4、《塔式起重机混凝土基础工程技术规程》JGJ/T187-2009 5、《混凝土结构设计规范》GB50010-2010 6、《建筑桩基技术规范》JGJ94-2008 7、《建筑地基基础设计规范》GB50007-2011

三、 塔吊基础设计说明 1、厂家提供的混凝土基础承载简图 a 5000 螺栓定位尺寸图 2、塔吊基础承载要求表 由广西大都机械设备租赁有限责任公司的塔机基础图(附图四、五)可见,按照不同的地质情况,塔吊基础有以下三种规格可供选择,如下表: 本工程塔吊基础座落在素填土中, 地基承载力特征值小于塔吊基础要求的地基承载力fak =0.1MPa ,所以本工程采用单桩承台基础作为塔吊基础,桩端入中风化岩,塔吊基础规格为:桩径1600mm ,桩承台5000mm 长×5000mm 宽×1400mm 厚。具体做法详见附图一~五。 4、地质地貌情况 C1实训楼塔吊基础桩顶标高为了-90.500m ,桩底标高为-77.280m ,C3实训楼

1#塔吊基础施工方案(65米) -

目录 一、编制依据 (2) 二、工程概况 (2) 2.1工程建设一览表 (2) 2.2 单位工程概况 (2) 三、塔机技术特征及安装措施 (3) 四、塔吊基础施工 (3) 4.1 基础施工 (3) 4.2 地脚螺栓预埋 (4) 4.3 接地装置 (4) 五、塔机的技术安全措施 (5) 5.1技术安全措施 (5) 5.2塔吊防碰撞措施 (5) 六、基础设计 (6) 七、附图 (6)

根据工程施工需要,我公司拟定在施工现场K轴×52/53轴位置安装1台(附着式)塔式起重机(自编号: 1#),塔机安装高度为105米用于吊运钢筋、模板、混凝土及排栅钢管等到建筑材料,方便工程垂直运输施工。 三、塔机技术特性及安装措施 该工程安装的塔吊采用TC6013型的广西建工程机械有限公司生产的塔式起重机,安装臂长61.5m。该机最大起重量为8t,额定起重力矩为1250KN.m,最高起升速度达48m/min,最低速度小于5m/min,可以大大提高了工作效率。 塔吊基础施工过程中,当钢筋绑扎到一定程度时,将装配好的固定支腿和预埋支腿装入钢筋网内,待钢筋安装完成后,将塔吊基础整体进行浇注砼。 在塔吊基础的混凝土强度达到设计值的75%以上后进行塔机组装安装,塔机标准节每节高为3m,截面为2.0×2.0M。标准节安装时,将1节基础节吊装到埋好在固定基础上的地脚螺栓上,用12件10.9级高强度螺栓连接牢固,再吊装1节标准节,用12件10.9级高强度螺栓连接牢固,如此类推安装至顶部,所有高强度螺栓的预紧扭矩应达到2400N·m,每根高强度螺栓均应装配二个垫圈和二个螺母,并拧紧防松。 该型号塔吊独立式的起升高度为50m,附着式的起升高度可达200m。 四、塔吊基础施工 4.1 基础施工 (1)在基础位置定位放线,定出桩位后,由专业桩基础施工队按设计要求进行预制管桩施工,塔吊基础桩的要求和其它工程桩相同。在确保桩基符合设计要求后,开挖塔吊基础,基础垫层为铺100厚C15混凝土。桩头机械切割割平,并人工进行清理,采用2mm厚钢板填补管孔,C35砼封闭桩芯(桩芯配筋按图纸设计图纸抗拔桩芯配筋要求),且应保证桩身伸入承台不小于100mm。 (2)按照塔机基础图要求,制作并绑扎好钢筋,砌好砖模、预埋地脚螺栓。自检后报监理验收合格后方可用C35砼浇灌至符合塔吊基础要求。本基础浇混凝土,考虑到工期及时间要求增加使用7天早强添加剂。 (3)钢材、混凝土、外加剂等原材料进场时,按现行国家标准《混凝土结构工程施工质量验收规范》GB50204和《钢结构工程施工质量验收规范》GB50205的规定作材料性能检验。

塔吊基础方案桩基础

项目名 称: 天汇?蓝色港湾 E 区 单位工程: 1#楼、2#楼、3#楼、26#楼 QTZ63塔吊基础施工方案

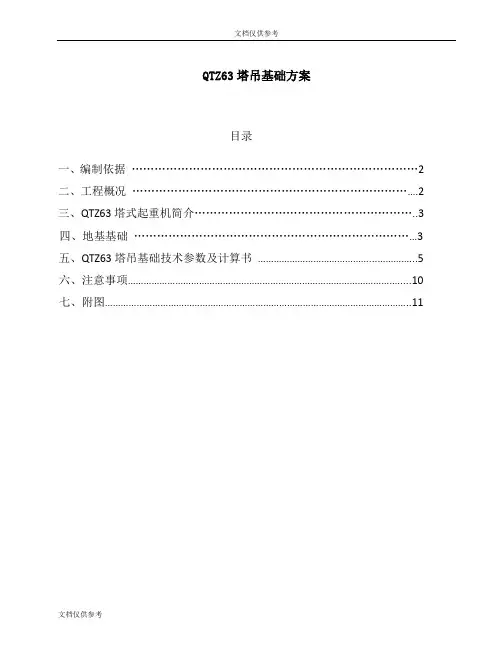

施工单位: 江苏省苏中建设集团股份有限公司编制人: 洪锡金 编制日期:2012 年 4 月 2 日 目录 第一章工程概况 (3) 1.1 工程概况 (3) 1.2 编制依据 (3) 1.3 塔吊的选择 (4) 第二章塔吊技术性能参数 (5) 2.1 QTZ63 型塔吊技术性能参数 (5) 第三章塔吊基础定位及施 3.1 塔吊基础位置的确定 (6) 3.2 塔吊基础结构 (8) 3.3 塔吊基础的保护 (8) 3.4 塔吊基础施工工艺 (10)

概况章工程第一况程.1 工概 1 楼、3#、26#1、工程名称:天汇蓝色港湾E区1#、2#、工程地点:长春市二道区广德路以西,惠工路以北,东丰路以 2 南,滨河路以东、建设单位:吉林省天汇房地产有限责任公司 3 、设计单位:吉林北银规划建筑设计有限责任公司 4 、勘察单位:长春有色勘察设计院 5 、监理单位:长春市忠承工程建设监理有限责任公司 6 7 、施工单位:江苏省苏中建设集团股份有限公司2,其中地下建筑面积、建筑概况:本工程总建筑面积74508.8 m82,建28层)住宅楼及地下车库(一层)3#1#、2#、13540m (,地上分为 1.7 米。筑总高度88m。地基土标准冻深,上、结构概况:本工程主楼地下一层,地上二十八层,总高88M9部结构为框架剪力墙结构,抗震设防类别为标准设防,合理使用年限为。度。本 工程± 0.000 相当于黄海高程197.6m50年,抗震设防烈度为7 据编制依 1.2

塔吊基础施工方案

塔吊基础施工方案 一、塔吊基础参数 1、塔吊基础基本尺寸为6m*6m*1.40m,塔吊基础垫层选用C20砼,厚100mm,四周每边超出塔基400mm。塔吊基础严禁超挖。 塔吊基础选用强度不低于C35的商品砼浇筑,混凝土抗渗等级为P6。 2、6m*6m*1.4m 承台配筋。 塔吊基础配筋:T:X&Y25@200mm,B:X&YC25@200mm(即纵横向均31根钢筋),底保护层厚度100mm,四周及面保护层50mm,拉筋采用三级钢,直径14纵横间距400m m,马凳采用三级钢,直径25,纵横间距1000mm,马凳采用几字型马凳。 二、塔吊基础施工 2.1 放线定位 塔吊基础须根据方案塔吊定位图、平面布置图放线。 2.2 基础承台施工 1、塔吊基础承台施工时土方开挖采用自然放坡,坡度为1:1,考虑工作面上部坑边土方2. 0高采用台阶式挖除,确保坑壁的安全。塔吊基础严禁超挖,在施工塔吊基础时及后续塔楼承台施工时均需额外注意。 2、在土方开挖前,由项目施工员对挖土人员详细的技术交底。放好坡顶线,坡底线经复测及验收合格后开始挖土。 3、承台土方开挖用机械开挖至承台垫层底标高以上0.3m后停止,剩余土方采用人工开挖。 4、挖土过程要注意保护好工程桩,挖土机械不得碰撞,防止破坏桩体。 5、挖至基底后应及时进行基槽验收,合格后及时进行垫层等下一道工序施工,尽量避免土体暴露,防止土体水分蒸发损失,导致土体积膨胀或因下雨侵泡土体,必要时基底覆盖塑料薄膜,帆布等措施。 6、基坑顶离坑边500左右做临边防护栏杆,栏杆用黄黑相间的钢管搭设,栏杆高度为1.5米,设三道水平横向杆,并在围护栏杆四周用密目网封闭围护。 7、塔吊均在地下室底板上,均需要在基础施工阶段做好地下室的排水即可。 8、承台施工前,进行桩基检测及管桩桩顶与承台构造处理。 9、塔吊基础承台砖胎膜采用灰砂砖砌筑370mm 厚并用15 厚防水砂浆两边抹面,砖胎膜出地下室底板面500mm。 10、按塔吊说明书准确预埋件,防雷引下线一并预埋。基础模板要牢固,混凝土一次浇筑成型,振捣密实、砼面抄平。做好隐蔽验收记录及影像资料。基础浇筑完成后,要进行养护。

不打桩塔吊基础方案

塔吊基础方案 一工程概况: 工程名称:娄葑北区临芳苑(一号地块) 监理单位:上海建科监理咨询有限公司 施工单位:苏州建筑工程集团有限公司 建设单位:苏州工业园区娄葑建发房地产有限公司 本工程位于苏州工业园区葑亭大道、跨阳路,规划用地公顷。总建筑面积86244平方米 二塔机的选择 按照本工程的进度要求,结合本工程情况,选用QTZ40塔式起重机1台,臂长37米, 三塔机安装依据: GB5144-94 塔机安装规程 GB/9642-1999 塔机技术条件 GB5972-86 《起重机机械用钢丝检验和报废标准》 安装现场的实际情况 四塔吊基础计算 根据现场情况我们对一台QTZ40塔式起重机进行验算,其主要参数见下表一: 由此可见,此塔机起重机基本参数能满足现场施工需求。现场具体平面布置图见附图。 五塔吊基础计算 QTZ-40-1,自重F1=(包括压重),最大荷载F2=,塔身宽度为B=1.4米,混凝土强度为C35 1地基承载力验算 本工程塔吊基础位于地表以下4.95米左右,双桥静力触探锥尖阻力最大值为,最小值为

Ps=,取qc的最小值,混凝土自重取25KN、 V为基础混凝土体积 地基承载力最小值为:fak=+=,基础自重M=V××=[1××5×2+×5×××1]××= 故:需最大基础承台面积S=F1/=+=㎡ 本工程取X型基础梁,S=×5××=㎡,承载力满足要求 2不考虑混凝土的抗拉强度,根据已知承载力采用一级钢 As=×103/210=㎜2选用16根M30地脚螺栓 As=16××302=45216㎜2>>As满足要求 3承载计算 验算承台斜截面极限承载力 b×h=× v=?fcb0h0=××1400×1200= r0v=×4<< 满足要求 六塔吊基础的施工工艺 挖土→→浇筑垫层→→放线定位→→模板安装→→钢筋绑扎→→混凝土浇注 七塔吊基础尺寸及结构见附图

塔吊基础施工方案-(终)

新建宝鸡至兰州铁路客运专线 兰州西站站房工程 塔吊基础施工方案 莹卅5箔 UBwmruwnrw ’ 2 *'/ " ?f ¥ 编制人:

15 16 审核人: 审批人: 中铁建工集团有限公司 中SB 中铁兰州西站站房工程第二项目经理部 编制日期:2013年3月23日 1. 施工依据 .......... 1.1. 施工图纸 ............. 1.2. 主要施工规程、规范?… 2. 工程概况 ......... 2.1. 设计概况 .............. 2. 2.主要工程量 ............. 2. 2.1.塔吊进场数量表 ....... 2. 2. 2.塔吊基础钻孔桩数量表 3. 组织机构 ......... 3.1. 施工组织机构图 ........ 3. 2. 4. 5. 岗位职贵 .................... 施工部署 .............. 施工准备 ............. 材料准备 .................... 1. 材料的进场验收 ............. 2. 材料的保管 ................ 机具准备 .................... 劳动力准备 .................. 技术准备 .................... 测量准备 .................... 主要工艺流程及施工方法 10 10 6. 6.1. 施工工艺流程 .......... 6. 2.主要施工方法 ........... 6.2.1. 塔吊位置 ............ 6. 2. 2.桩基施工 ........... 6. 2. 3.塔吊基础支座马凳制作 10 10 10 10

塔吊基础施工方案(最终版)

高层塔吊基础施工方案 一、编制依据 1、本工程施工组织设计; 2、本工程岩土工程勘察报告; 3、GB50202-2013《地基与基础施工质量验收规范》; 4、GB50205-2015《钢结构工程施工质量验收规范》; 5、GB50007-2011《建筑地基基础设计规范》; 6、GB50017-2014《钢结构设计规范》; 7、JGJ33-2012《建筑机械使用安全技术规程》; 8、本工程设计图纸; 9、TC5610型塔式起重机和TCT5013型塔式起重机使用说明书及其他相关规范。 二、工程概况 海博星都工程;工程建设地点:衡阳市高新技术产业开发区34号街区01号地块,东临光辉街,南临潭衡西连接线,总建筑面积:240000平方米;总工期:1000天。 本工程由衡阳恒勘房地产开发有限公司投资建设,深圳市物业国际建筑设计有限公司设计,湖南核工业建设有限公司地质勘察,友谊国际工程咨询有限公司监理,湖南湘江工程建设有限公司组织施工;由王建平担任项目经理。 工程说明:海博星都(衡勘花苑)住宅小区规划总用地面积为:45255.7m2(合67.88亩)(其中:代征道路绿化用地面积:1000.2平方米,净建设用地面积:44255.5平方米),总建筑面积:230042.4平方米,容积率为3.96,建筑密度为:22.71%,居住总户数:1151户,绿地率为:36.52%,机动车位:1709个。 本项目由两栋30层纯住宅(1#、2#)、三栋31层纯住宅(4#、5#、6#)、一栋30层商住楼(3#)、两栋18层商住楼(7#、8#)、一栋28层综合楼(9#)和一座两层地下室(其中1#楼建筑面积为21144.9m2, 2#楼建筑面积为31728.9m2,3#楼建筑面积为24849.8m2,

塔吊基础施工方案(新)

目录 一、编制依据 ......................................................... - 2 - 1、编制依据.............................................................. - 2 - 二、工程概况 ......................................................... - 3 - 1、基本情况.............................................................. - 3 - 2、总体简介.............................................................. - 3 - 三、施工部署..............................................................- 6 - 1、塔基布置.............................................................. - 7 - 2、塔基基础设计参数............................................... - 7 - 四、塔吊基础施工技术措施及质量验收 ........... - 8 - 1、2#.4#塔吊基础施工.............................................. - 8 - 2、3#塔吊基础施工................................................... - 8 - 3、施测安全及仪器管理 ........................................... - 9 - 4、质量标准............................................................ - 10 - 五、质量安全保证措施 ...................................... - 12 - 六、塔吊基础尺寸设计参数及计算.........................- 13 - 七、施工测量所应有的技术资料............. .........- 15 - 八、附图................................................................ - 15 -

塔吊桩基基础专项施工方案

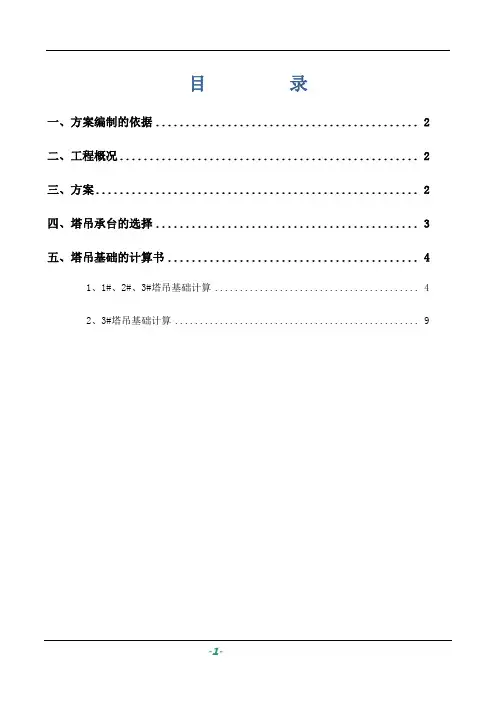

目录 一、基本情况介绍 (1) 二、塔吊基础设计 (3) 三、塔吊基础施工技术措施及质量验收 (3) 四、塔吊基础的计算书 (5) 附图:塔吊基础平面布置图

@@@@经营用房工程塔吊基础专项施工方案 一、基本情况介绍 1、工程名称:@@@@管理经营用房工程 2、建设单位:@@@@ 3、建设地点:@@@@ 4、塔吊覆盖大部分主要单体的垂直运输,包括办公楼,班组办公楼,辅助用房,沿街商铺。 5、塔吊设计参数

6、工程地质情况:根据塔吊平面位置,塔吊位置的探孔为ZK10孔附近,具体土层情况如下: 7、编制依据:

1)、本工程施工组织设计; 2)、@@@@办公用房岩土工程勘察报告; 3)、GB50202-2002地基与基础施工质量验收规范; 4)、GB50007-2002《建筑地基基础设计规范》 5)、JGJ94-2008《建筑桩基技术规范》; 6)、JGJ33-2001建筑机械使用安全技术规程。 7)、本工程设计文件 8)、山东大汉建设机械有限公司QTZ63塔吊使用说明书。 二、塔吊桩基础设计 根据塔吊安装要求及现场实际情况,塔吊基础采用预应力混凝土管桩。桩型为PC500(100)入土40米,桩端进入土层5为粉土,基础为钢筋砼独立承台,按照塔吊说明书设置,长×宽×高=5×5×1.35m。(塔吊平面位置见附图) 其中塔吊的建筑物高度为28米,因此独立高度即可。 塔吊接地利用2Ф10与建筑物避雷系统连接。 三、塔吊基础施工技术措施及质量验收 1、混凝土强度等级为C35; 2、基础表面平整度允许偏差1/1000;

3、埋设件的位置、标高和垂直度以及施工工艺符合出厂说明书要求。 4、起重机的混凝土基础应验收合格后,方可使用。 5、起重机的金属结构、及所有电气设备的金属外壳,应有可靠的接地装置,接地电阻不应大于4Ω。 6、按塔机说明书,核对基础施工质量关键部位。 7、检测塔机基础的几何位置尺寸误差,应在允许范围内,测定水平误差大小,以便准备垫铁。 8、机脚螺丝应严格按说明书要求的平面尺寸设置,允许偏差不得大于5mm。 9、基础砼浇筑完毕后应浇水养护,达到砼设计强度方可进行上部结构的安装作业。如提前安装必须有同条件养护砼试块试验报告,强度达到安装说明书要求。 10、塔吊基础砼浇筑后应按规定制作试块,基础内钢筋必须经质检部门、监理部门验收合格方可浇筑砼,并应作好、隐检记录。以备作塔吊验收资料。 11、钢筋、砼应具有出厂合格证或试验报告。 12、塔吊基础底部土质应良好,开挖经质检部门验槽,符合设计要求及地质报告概述方可施工。 13、塔吊基础施工后,四周应排水良好,以保证基底土质承载力。 14、塔机的避雷装置宜在基础施工时首先预埋好,塔机的避雷针可用圆钢直接与基础底板钢筋焊接相连,基础底板钢筋与主厂房垃圾坑避雷接地连接,焊接长度不小于10d,圆钢

塔吊基础施工方案46979

目录 第一章编制依据 ........................................................... 错误!未指定书签。第二章工程概况 ........................................................... 错误!未指定书签。第三章塔吊选型及相关参数信息............................................... 错误!未指定书签。 3.1塔吊选型......................................................... 错误!未指定书签。 3.2塔吊技术参数...................................................... 错误!未指定书签。 3.3塔吊自重......................................................... 错误!未指定书签。第四章塔吊基础型式........................................................ 错误!未指定书签。第五章QTZ80塔吊基础的计算书.............................................. 错误!未指定书签。 5.1四桩承台计算书.................................................... 错误!未指定书签。 5.2五桩承台计算书.................................................... 错误!未指定书签。第六章基础制作 ........................................................... 错误!未指定书签。 6.1管理机构及劳动力计划.............................................. 错误!未指定书签。 6.2施工部署......................................................... 错误!未指定书签。 6.3质量保证措施...................................................... 错误!未指定书签。 6.4安全保证措施...................................................... 错误!未指定书签。第七章附图............................................................... 错误!未指定书签。 7.1塔吊基础平面定位图................................................ 错误!未指定书签。 7.2承台剖面图、配筋表错误!未指定书签。

塔吊基础施工方案

常熟虞悦广场二期项目 塔吊基础工程 专 项 施 工 方 案 上海锦惠建设集团有限公司 2018年8月10日

目录 第一章工程概况 (3) 一、危大工程概况和特点 (3) 二、施工平面布置 (7) 三、施工要求 (7) 四、技术保证条件 (8) 第二章编制依据 (8) 第三章施工计划 (10) 一、施工进度计划 (10) 第四章施工工艺技术 (10) 一、技术参数 (10) 二、施工工艺流程 (12) 三、塔吊基础设计及质量验收 (13) 第五章计算书及相关施工图纸 (16) 一、计算书 (16) 二、施工图纸 (16)

第一章工程概况 一、危大工程概况和特点 1、工程基本情况 2、各责任主体名称 3、地质条件 ①素填土:杂色,松软状态,以人工回填粘性土为主,夹植物根茎,南部浅部含少量碎砖石、混凝土块等建筑垃圾。堆积时间大于10年。 本土层在拟建场地均有分布,层厚0.1~3.1m,层面标高1.19~2.82m,工程性能差。 ②粉质粘土:灰黄色,软塑状态,局部夹薄层粉土,尚均匀。无摇振反应,稍有光泽,干强度中等,韧性中等。 本土层在拟建场地大部分布,层厚0.9~2.1m,层面标高-0.15~1.59m,静力触探锥尖阻力qc =1.38MPa,压缩模量Es0.1-0.2=4.31MPa,工程性能较差。 ③1淤泥质粉质粘土:灰色,流塑状态。含腐殖物,有臭味。无摇振反应,稍有光泽,干强度中等,韧性中等。 本土层在拟建场地均有分布,层厚3.2~14.5m,层面标高-1.29~0.45m,静力触探锥尖阻力qc =0.58MPa,压缩模量Es0.1-0.2=2.16MPa,工程性能极差。

塔吊桩基础施工方案

河西莲花村中低价商品房项目Ⅲ标段工程 塔吊桩基础专项方案 编制人: 审批人: 中冶成工南京河西莲花村中低价房工程项目经理部 2010年3月9日

目录 塔吊桩基础设计 (1) 一、工程概况 (1) 二、编制依据 (1) 三、地质地貌情况 (1) 四、塔吊基础设计 (5) 塔吊桩基础的计算书(QTZ—63) (19) A08桩基基础计算书 (19) A09桩基础计算书 (26) A10桩基础计算书 (34) C01桩基础计算书 (63) 商业一桩基础计算书 (70)

塔吊桩基础设计 一、工程概况 拟建场地位于江苏省南京市建邺区河西新城区沙洲街道莲花村,西邻南京绕城公路,北邻南京市建邺区河西新城区沙洲街道莲花村经济适用住房A组团,东邻南河和205国道,南邻规划的黄河路,±0.00相当于绝对高程8.10m,场地自然地面相对标高-0.80m,基础类型为钻孔灌注桩;为满足平面垂直运输及施工需要,我司在拟建场地投入8台QTZ-63(5510)型号塔吊,;每台主架安装最高高度为120m,起升高度110m,最大倾覆力矩设计为2454.08KN.m.承台底面相对标高-3.30m,-5.400m(后附剖面图)。由于建筑物四周均有5.2m的水泥搅拌桩围护,考虑到基坑维护整体安全性以及围护桩水平位移的影响,塔吊均考虑布置在基坑围护桩以外。具体安装具体位置详见塔吊安装平面布置图以及相关位置剖面图。 二、编制依据 1、《建筑地基基础设计规范》(GB5007-2002) 2、《建筑桩基础设计规范》(JGJ94-2008) 3、本工程地质勘测报告 4、产品使用说明书 三、地质地貌情况 1、拟建场地地貌单元属于长江右岸河漫滩,鱼塘、河沟密布。根据土性特征和物理力学性质,土层自上而下分述如下:

塔吊基础施工方案(正式)

1.编制依据 1、成都珠江新城国际A区工程提供的相关图纸及数据。 2、现行国家及成都市政府有关部门相关标准及规范、规定: (1)《塔式起重机》(5031-2008); (2)《塔式起重机安全规程》(5144-94); (3)《塔式起重机技术条件》(9462-1999); (4)《建筑地基基础设计规范》(50007-2002); (5)《混凝土结构设计规范》(50010-2002); (6)《建筑地基基础工程施工质量验收规范》(50202-2002); (7)《电气安装工程施工及验收规范》(232); (8)《塔式起重机操作使用规程》(100—1999); (9)《施工现场临时用电安全技术规范》(46-2005); (10)《建筑机械使用安全技术规程》(33-2001); (11)《施工现场临时用电安全技术规范》(46-88); (12)《70/30塔式起重机安装使用说明书》(塔吊厂家提供的技术资料以及数据和图纸); (13)现场勘察报告《珠江新城A区工程岩土工程详细勘察报告》(中南勘察设计院(湖北)有限责任公司); (14)城乡建设环境保护部关于加强塔式起重机安全使用管理的若干规定; (15)其它成都市相关文件要求。 2.工程概况 2.1工程项目基本概况

2.2工程概况 由我局承建的成都珠江新城国际A区工程(以下简称“本工程”),其一期工程为A0和A4#楼,在结构施工阶段需用5台塔式起重机配合施工;二期工程为A1、A1.5、A2、A3#楼,在结构施工阶段需用3台塔式起重机配合施工。为确保安全顺利地完成塔吊施工,项目部技术人员经过对施工现场的实际勘察及与塔吊安装技术人员会研,编制《成都珠江新城国际A区工程1#塔吊基础施工方案》(以下简称《方案》),用以指导塔吊基础的施工作业。 本工程总建筑面积达72.3万㎡,地下室总面积约为21.7万㎡,地上建筑总面积约为50.6万㎡;其中,一期地上建筑面积约19万㎡,地下建筑面积约为13万㎡;二期地上建筑面积约31.6万㎡,地下建筑面积约为8.7万㎡。整个地块主要配置由四栋超高层办公塔楼和商业组成,依次从地块的西侧沿南北走向依次布置,高度从南往北降低,与用地北面D地块的塔楼共同构成一个高层带,以A1塔楼(230m)为起点标志。地块的东侧为大型商业,是包含大型百货商场、影院、零售商业、餐饮、娱乐为一体的商业综合体。 本工程的高层部分为A1、A2、A3、A4#塔楼,A1#楼为办公楼,高度为229.50m,地上总层数为53层,标准层高为4.250m;A2#楼为公寓楼,高度为190.15m,地上总层数为53层,标准层高为3.50m;A3#楼为公寓楼,高度为172.50m,地上总层数为48层,标准层高为3.50m;A4#楼为办公楼,高度为146.50m,地上总层数为35层,标准层高为3.90m。本工程的商业部分为A0、A1.5#楼,A0高度为29.50m,地上总层数为4层,局部为5层;A1.5高度为12.80m,地上总层数为2层;地下室为3层,基底标高为-18~22米。 2.3 1#塔吊基础定位情况说明 本工程总基地面积约为7.6万㎡,建筑体量相当巨大,根据本工程料场位置、

单桩塔吊基础方案

目录 1、工程概况 (1) 2、编制依据 (1) 3、塔吊基础形式选择 (2) 4、塔吊基础受力验算 (2) 5、施工要求 (9) 6、沉降观测 (10)

1、工程概况 1.1、本工程为“东安花园二期保障性住房工程”,采用BT形式兴建。本工程由九栋塔楼(五个单体)和一个幼儿园组成。具体情况如下: 1#、2#楼(两栋)为一单体,17层(无地下室),塔楼最高点+58.4m,±0.000标高相当于绝对标高15.1m(塔吊基础处排污管道底标高12.84m); 14#、15#楼(两栋)为一单体,17#楼为一单体,12#、13#楼(两栋)为一单体,均为18层和一层地下室,塔楼最高点均为+60m,±0.000标高相当于绝对标高分别为15.1m、15.3m、15.5m; 10#、11#楼(两栋)为一单体,28层(无地下室),塔楼最高点+93.9m,±0.000标高相当于绝对标高15.7m。 1.2、塔吊的现场布置原则:综合考虑现场平面覆盖、材料的垂直运输需求及安装、附墙、运转、拆除的方便,满足施工工艺的要求;基础避让承台、地梁和管道。 1.3、根据上述布置原则,本工程设置4台塔吊,其中 4#塔吊QTZ63(5013)附着在11#楼,覆盖10#、11#楼。(详见附图2“塔吊平面布置图”)。 2、编制依据 2.1 《塔式起重混凝土基础工程技术规程》(GB/T187-2009); 《地基基础设计规》(GB50007-2002); 《建筑结构荷载规》(GB50009-2001); 《建筑安全检查标准》(JGJ59-2011); 《混凝土结构设计规》(GB50010-2002); 《建筑桩基技术规》(JGJ94-2008) 本工程《岩土工程勘查报告》; 本工程结构施工图纸。 2.2、市南海高达建筑机械提供的《QTZ63(5013|)塔式起重机使用说明书》; 2.3、工程施工现场实际情况。

塔吊基础施工方案

吊 基 础 施 工 方 案 编制单位: 项目技术负责人: 项目经理:

一、工程概况 1、工程概况 2、施工现场条件内容 二、编制依据 2.1及厂家《QTZ60(5610)塔式起重机使用说明书》对于基础的相关要求。 2.2以往同类工程的施工经验。 2.3有关的标准图和现行有关的施工验收规范,包括但不限于下述规范: 三、施工管理体系 3.1项目部施工组织机构图 项目部施工组织机构图

3.2管理人员分工及职责 3.2.1项目经理岗位职责 贯彻执行国家和工程所在地政府的有关法律、法规和政策,执行企业的各项管理制度和项目承包合同中由项目经理负责履行的各项条款;建立各种管理体系并组织实施,对工程项目施工进行有效控制,确保工程安全、质量、进度等目标的实现。 3.2.2生产经理岗位职责 协助项目经理做好施工、进度,负责本项目的组织指挥,协调各方关系,保证业主、甲方、监理单位的指令实施;负责制定施工计划并全面组织实施,确保各阶段及整体目标的实现。 3.2.3项目工程师岗位职责 负责本工程技术管理工作,主持编制施工组织设计及质量计划,指导编写主要项目施工方案、危险性工程的专项施工方案;大力推广采用新材料、新工艺。 3.2.4施工员岗位职责 熟悉施工图纸,编制各项施工方案和各项生产计划;向施工队伍进行安全、质量、进度、技术交底,顺利完成本工程的各项施工任务;参与各分项工程质量评定,认真做好隐蔽工程记录和分项工程的自检、互检和交接检。 3.2.5 HSE管理员岗位职责 负责施工现场安全生产日常检查并做好检查记录,现场监督危险性较大工程安全专项施工方案实施情况,对作业人员违规违章行为予以纠正或查处,对施工现场存在的安全隐患有权责令立即整改,依法报告生产安全事故;负责施工现场环境保护和节能减排,参与施工现场管理与文明施工的监督,加强劳动保护,预防职业病。 3.2.6质检员岗位职责 参与建筑材料、构配件和设备的进场验收,严格按照图纸、规范、工

塔吊四桩基础施工方案

坪山新区体育中心二期招拍挂居住项目施工总承包工程 1# 塔 吊 基 础 施 工 方 案 汕头市建安实业(集团)有限公司

坪山新区体育中心二期招拍挂居住项目施工总承包工程 1#塔吊基础施工方案(西区) 编制人: 审核人: 审批人: 编制单位:汕头市建安实业(集团)有限公司 编制日期:二0一三年四月八日

目录 一、工程概况 (4) 二、塔机概述及参数基本信息 (6) 三、塔吊基础承台顶面的竖向力与弯矩计算 (6) 四、塔吊稳定性验算 (7) 1、塔吊有荷载时稳定性验算 (7) 2、塔吊无荷载时稳定性验算 (8) 五、矩形承台弯矩的计算 (9) 六、矩形承台截面主筋的计算 (11) 七、矩形承台截面抗剪切计算 (12) 八、桩承载力验算 (13) 九、桩竖向极限承载力验算及桩长计算 (13)

一、工程概况 1、工程名称:坪山新区体育中心二期招拍挂居住项目施工总承包工程 2、建设地点:深圳市坪山新区新合路 3、建设单位:深圳市金地宝城房地产开发有限公司 4、使用功能:商住综合楼 5、设计标高±0.000相当于绝对标高黄海高程42.45m。 6、1号塔吊定位图和施工平面布置图如下: ㈠、1#塔吊定位图(西区地块)

㈡、施工平面布置图

二、塔机概述及参数基本信息 1号塔机安装在“坪山新区体育中心二期招拍挂居住项目施工总承包工程”西区5#、6#塔楼地块,主要满足覆盖5号楼33F(塔楼最高:97.45m)、6号楼33F(塔楼最高:97.45 m)和地下室的施工垂直运输的需要。 塔机独立固定式工作,最大起升工作高度可达220m(附着式),最大工作幅度60m,可在直径120m范围内一次性满足施工要求。 该塔机为QTZ800系列TC6013A-6型自升塔式起重机。是由中联重科股份有限公司建筑起重机械分公司制造,臂长60m,最大起重量6t,首次安装高度40.4m,其臂长为60m,额定起重力矩为800KN.m。 塔吊自重(包括压重)F1=1144kN(607KN+529KN压重),最大起重荷载F2=60kN 塔吊倾覆力距M=800kN.m,塔身宽度B=1.8m 混凝土强度:C45,承台边长Lc=5.5m 桩直径d=0.5m,桩间距a=3.5m,承台厚度Hc=1.4m,桩入土深度为18.9m 基础以上土厚度D=1.4m (塔吊基础承台面可考虑不附土) 三、塔吊基础承台顶面的竖向力与弯矩计算 塔吊自重(包括压重)F1=1144kN 塔吊最大起重荷载F2=60kN 作用于桩基承台顶面的竖向力 F=1.2×(1144+60)=1444.8kN

施工准备阶段,塔吊基础施工方案

施工准备阶段,塔吊基础施工方案 一、塔吊基础参数 1、塔吊基础基本尺寸为6m*6m*1.40m,塔吊基础垫层选用C20砼,厚100mm,四周每边超出塔基400mm。塔吊基础严禁超挖。 塔吊基础选用强度不低于C35的商品砼浇筑,混凝土抗渗等级为P6。 2、6m*6m*1.4m 承台配筋。 塔吊基础配筋:T:X&Y25@200mm,B:X&YC25@200mm(即纵横向均31根钢筋),底保护层厚度100mm,四周及面保护层50mm,拉筋采用三级钢,直径14纵横间距400mm,马凳采用三级钢,直径25,纵横间距1000mm,马凳采用几字型马凳。 二、塔吊基础施工 2.1 放线定位 塔吊基础须根据方案塔吊定位图、平面布置图放线。 2.2 基础承台施工 1、塔吊基础承台施工时土方开挖采用自然放坡,坡度为1:1,考虑工作面上部坑边土方2.0高采用台阶式挖除,确保坑壁的安全。塔吊基础严禁超挖,在施工塔吊基础时及后续塔楼承台施工时均需额外注意。 2、在土方开挖前,由项目施工员对挖土人员详细的技术交底。放好坡顶线,坡底线经复测及验收合格后开始挖土。

3、承台土方开挖用机械开挖至承台垫层底标高以上0.3m后停止,剩余土方采用人工开挖。 4、挖土过程要注意保护好工程桩,挖土机械不得碰撞,防止破坏桩体。 5、挖至基底后应及时进行基槽验收,合格后及时进行垫层等下一道工序施工,尽量避免土体暴露,防止土体水分蒸发损失,导致土体积膨胀或因下雨侵泡土体,必要时基底覆盖塑料薄膜,帆布等措施。 6、基坑顶离坑边500左右做临边防护栏杆,栏杆用黄黑相间的钢管搭设,栏杆高度为1.5米,设三道水平横向杆,并在围护栏杆四周用密目网封闭围护。 7、塔吊均在地下室底板上,均需要在基础施工阶段做好地下室的排水即可。 8、承台施工前,进行桩基检测及管桩桩顶与承台构造处理。 9、塔吊基础承台砖胎膜采用灰砂砖砌筑370mm 厚并用15 厚防水砂浆两边抹面,砖胎膜出地下室底板面500mm。 10、按塔吊说明书准确预埋件,防雷引下线一并预埋。基础模板要牢固,混凝土一次浇筑成型,振捣密实、砼面抄平。做好隐蔽验收记录及影像资料。基础浇筑完成后,要进行养护。 2.3 埋件预埋

大桥塔吊基础专项施工方案

xxxxxxxxxxxxxxx工程 (K0+000~K1+648) ZK1+038.19xxxxxx大桥左线桥 专项施工方案 (塔吊基础) 编制: 审核: 批准: xxxxxxxxxxxxxxx工程项目经理部2017/8/30

目录 一、编制依据 (2) 二、工程概况 (3) 三、施工方案 (3) 四、施工进度计划 (4) 五、施工准备及资源配置计划 (4) 六、塔吊基础布设方案,详见以下方案编制: (5) 七、塔吊安装 (12) 承台加宽布设塔吊基础计算书 (20) 一、编制依据 《xxxxxxxxxxxxxxx工程两阶段施工图设计》; ;)JGJ33-2012(《建筑机械使用安全技术规范》 《建筑施工安全检查标准》(JGJ59-2011); 《QTZ80A(TC6012)液压自升塔式起重机说明书》; 《混凝土结构工程施工质量验收规范》(GB50204-2002); 《塔式起重机混凝土基础工程技术规程》JGJ/T187-2009; 《混凝土结构设计规范》GB50010-2010; 《建筑桩基技术规范》JGJ94-2008;

《建筑地基基础设计规范》GB50007-2011 ; 《钢结构设计规范》GB50017-2003; 二、工程概况 本项目位于中山市xxxxxx镇,起点位于彩虹路与xxxxxx大道交叉口处,起点桩 号k0+000,项目终点位于xxxxxxxxxxxxx交叉口处,终点桩号k1+648.18。xxxxxx 大桥新建左线桥,位于既有xxxxxx大桥下游,中心里程为zk1+038.19,右交角90°,孔跨布置为(25+32+55+90+55+5*32)m,全桥长424m。主墩3#、4#墩身采用薄壁空心墩,墩身厚3.4m,壁厚0.6m,横向宽度12m,承台配6根直径Φ1.1m 桩基础,承台尺寸为(13.6×8.1×3.5)m,3#墩高11.767m,4#墩高11.857m。全桥平面位于直线段,全桥承台共4个;为便于桥梁主桥上部构造施工,采用两台塔吊对主桥上部构造所需各类材料、设备等的调运。 三、施工方案 (一)施工方案选择 1、第一施工方案: 塔吊基础放在3#墩、4#墩承台防撞端及加宽部位,采用与承台同级的C35砼与承台同时浇注。承台钢筋按施工设计图制作安装完毕后,由于塔吊基础是加宽承台兼作,原则上应考虑基础荷载和墩柱荷载同时作用而引起的偏心弯矩,但实际上塔吊引起的荷载仅为墩柱荷载的5%,小于墩柱的偶然偏心,但为确保塔吊基础及承台质量及安全,在塔基浇筑前,拟在120cm承台加宽段横桥向60cm位置、顺桥向前后间距200cm处各打入两根60cm钢管桩,打入深度根据现场实际情况以打不进为止,以此管桩作为承台塔基的辅助支承体系,同时承台塔基加宽部分的配筋按照承台配筋原则进行制作安装,为不影响承台在施工完毕后在正常使用期间的使用功能,在原承台钢筋的基础上进行扩大加宽部分钢筋的焊接。另外,由于此方案塔身会与箱梁翼缘板中制订了详细的解决措施。1出现交叉情况,为此,在附录. 2、第二施工方案: 塔吊基础放在3#墩、4#墩承台防撞端下游3米位置,采用4根直径60cm冲孔灌注混凝土桩作为受力支承,在桩上浇筑尺寸为5.0m×5.0m×1.4m的C35砼承台作为塔吊基础。 (二)施工基本要求 1、按塔吊出产厂家说明书采用塔吊专用地脚螺栓预埋在承台上,螺栓的尺寸误差:距离±0.5mm,对角线±0.8mm。预埋时四块压板必须处于同一水平面上。地脚螺栓与承台钢筋连在一起并相对固定,设置好后露出承台面的部分地脚螺栓必须做好防护措施,以免螺栓受损和生锈以及砼施工时粘上砼。同时在承台施工时应注意观测,避免移位和变形。 基础表面的平整度必须符合:±1.5mm/m2。 2、准备需用的机械工具、材料、人员等。 3、做好各项安全措施,堵塞安全漏洞。 四、施工进度计划 塔吊基础施工要保证在上部构造施工前施工完成,保证不耽误塔吊安装工序,以确保后期结构施工中的使用要求。 (1)3#墩塔吊安装:2017.9.10~2017.9.25; (2)4#墩塔吊安装:2017.9.20~2017.10.5;

相关主题
文本预览
相关文档 最新文档
