现浇钢筋混凝土构件模板及钢筋含量参考表

目录 现浇钢筋砼构件模板含量参考表现浇钢筋砼构件钢筋含量参考表预制钢筋砼构件钢筋含量参考表预应力钢筋砼构件钢筋含量参考表

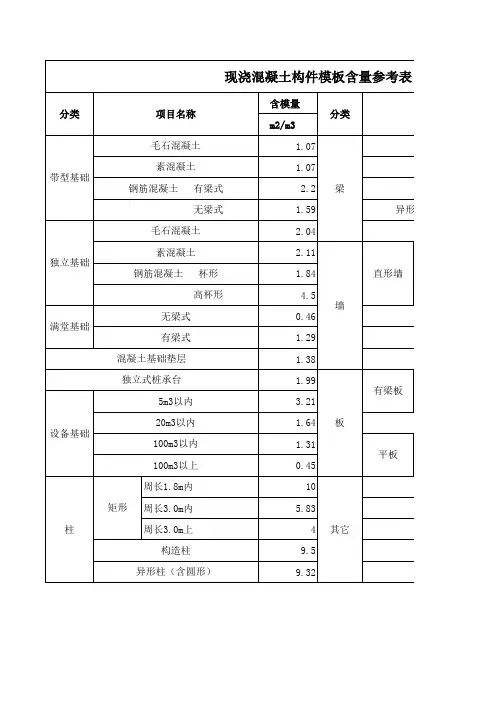

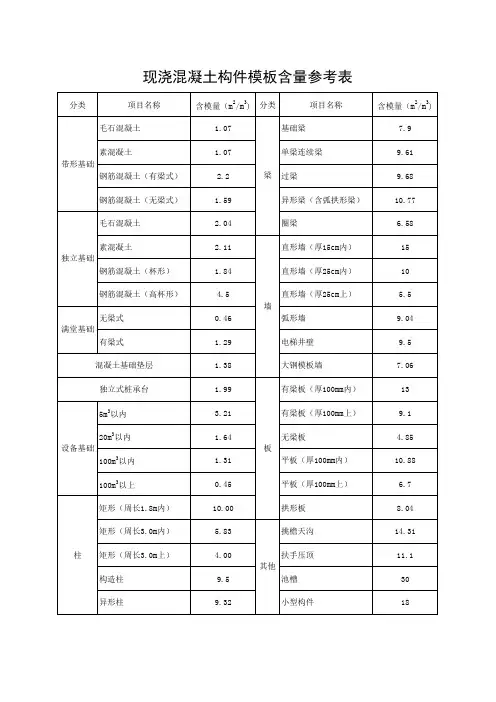

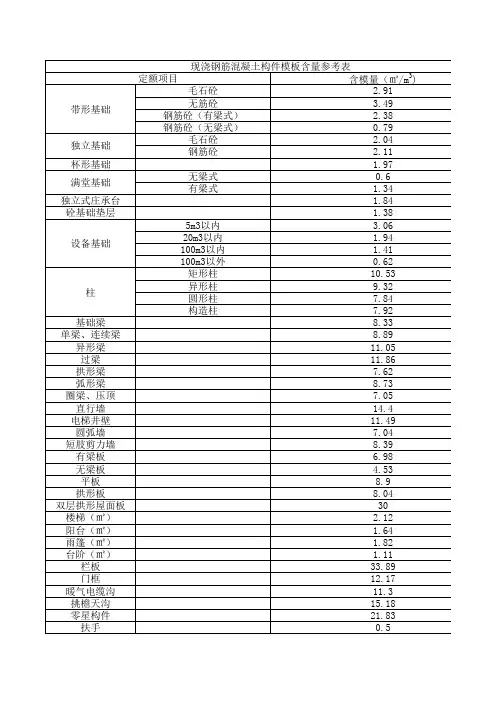

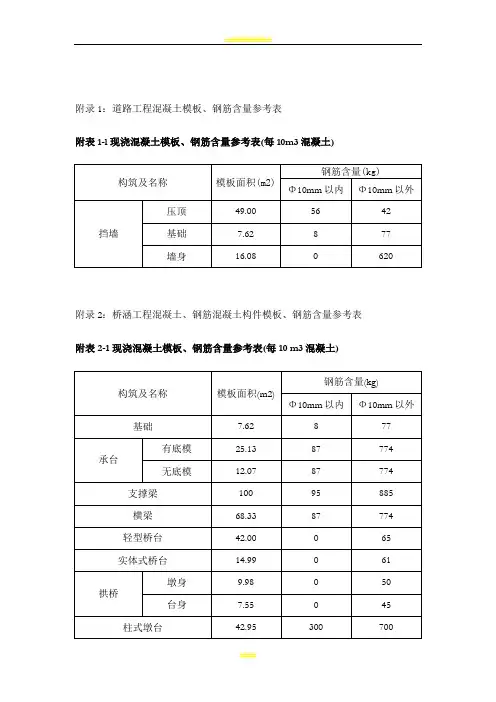

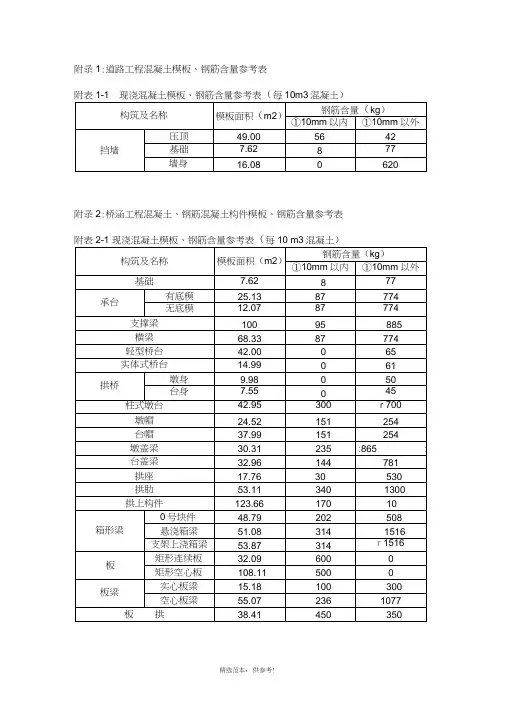

现浇钢筋混凝土构件模板含量参考表 定额项目含模量(m2/m3) 毛石混凝土 2.910 无筋混凝土 3.490 带形基础 钢筋混凝土(有肋式) 2.380 钢筋混凝土(无肋式) 0.790 毛石混凝土 2.040 独立基础 钢筋混凝土 2.110 杯形基础 1.970 高杯基础 4.510 无梁式 0.600 满堂基础 有梁式 1.340 独立式桩承台 1.84 混凝土基础垫层 1.380 5m3以内 3.060 20m3以内 1.940 设备基础 100m3以内 1.410 100m3以外 0.620 矩形柱 10.530 异形柱 9.320 柱 圆形柱 7.840 构造柱 7.920 基础梁 8.330 单梁、连续梁 8.890 异形梁 11.050 过梁 11.860 拱形梁 7.620 弧形梁 8.73 圈梁、压顶 7.05 直形墙 14.400 电梯井壁 11.490 圆弧墙 7.04 短肢剪力墙 8.390 有梁板 6.980 无梁板 4.530 平板 8.900 拱形板 8.040 双层拱形屋面板 30.000 楼梯(m2) 1.000 阳台(m2) 1.000 雨篷(m2) 1.000

续表 定额项目 含模量(m 2/m 3) 台阶(m 2) 1.000 栏板 33.890 门框 12.170 框架柱接头 10.460 暖气沟电缆沟 11.300 挑檐天沟 15.180 小型构件 21.830 扶手(m ) 1.000 小型池槽 1.000 无梁盖 3.25 肋形盖 1.110 无梁盖柱 8.790 沉淀池水槽 21.100 贮水池 沉淀池壁基梁 4.300 顶板 7.350 底板 2.590 圆形 主壁 9.170 贮仓 矩形壁 9.720 筒式 15.970 柱式 11.530 内壁 14.210 水塔 塔身 外壁 11.980 塔顶 7.410 塔底 5.690 水塔 回廊及平台 9.260 平底 0.200 池底 坡底 0.930 矩形 10.050 贮水油池 池壁 圆形 11.640 沟底 13.500 沟壁 89.000 地沟 沟顶 50.000

梁钢筋的算法例题

一、钢筋算量基本方法 钢筋算量基本方法 第一章梁 第一节框架梁 一、首跨钢筋的计算 1、上部贯通筋 上部贯通筋(上通长筋1)长度=通跨净跨长+首尾端支座锚固值 2、端支座负筋 端支座负筋长度:第一排为Ln/3+端支座锚固值; 第二排为Ln/4+端支座锚固值 3、下部钢筋 下部钢筋长度=净跨长+左右支座锚固值 注意:下部钢筋不论分排与否,计算的结果都是一样的,所以我们在标注梁的下部纵筋时可以不输入分排信息。 以上三类钢筋中均涉及到支座锚固问题,那么,在软件中是如何实现03G101-1中关于支座锚固的判断呢? 现在我们来总结一下以上三类钢筋的支座锚固判断问题: 支座宽≥Lae且≥0.5Hc+5d,为直锚,取Max{Lae,0.5Hc+5d }。 钢筋的端支座锚固值=支座宽≤Lae或≤0.5Hc+5d,为弯锚,取Max{Lae,支座宽度-保护层+15d }。 钢筋的中间支座锚固值=Max{Lae,0.5Hc+5d }

4、腰筋 构造钢筋:构造钢筋长度=净跨长+2×15d 抗扭钢筋:算法同贯通钢筋 5、拉筋 拉筋长度=(梁宽-2×保护层)+2×11.9d(抗震弯钩值)+2d 拉筋根数:如果我们没有在平法输入中给定拉筋的布筋间距,那么拉筋的根数=(箍筋根数/2)×(构造筋根数/2);如果给定了拉筋的布筋间距,那么拉筋的根数=布筋长度/布筋间距。 6、箍筋 箍筋长度=(梁宽-2×保护层+梁高-2×保护层)+2×11.9d+8d 箍筋根数=(加密区长度/加密区间距+1)×2+(非加密区长度/非加密区间距-1)+1 注意:因为构件扣减保护层时,都是扣至纵筋的外皮,那么,我们可以发现,拉筋和箍筋在每个保护层处均被多扣掉了直径值;并且我们在预算中计算钢筋长度时,都是按照外皮计算的,所以软件自动会将多扣掉的长度在补充回来,由此,拉筋计算时增加了2d,箍筋计算时增加了8d。(如下图所示)

现浇混凝土模板工程计算规则

工程量计算规则 一、现浇混凝土模板: 1. 现浇混凝土模板除另有规定者外,应区分模板不同材质,按混凝土与模板接触面以面积计算;不扣除墙、板单孔面积在 1.0m 2 以内的孔洞面积,洞侧壁模板也不增加;扣除单孔面积在 1.0m 2 以外的孔洞面积,洞侧壁模板面积并入相应模板项目计算;不扣除柱与梁、梁与梁、梁与墙连接重叠部分面积,但应扣除梁与板、柱与墙、墙与墙连接重叠部分面积。 2. 基础、墙、板、其他构件模板均扣除后浇带模板所占面积。 3. 基础: (1) 带形基础、桩承台外墙按基础中心线计算,内墙按基础上口净长度计算;带形基础、桩承台内外墙交接部分面积不扣除,基础端头的模板不另计算;带形基础与独立基础连接时,带形基础的长度按其两端独立基础上口的净长度计算。 (2) 独立基础、桩承台与带形基础、桩承台连接部分的面积不扣除。 (3) 满堂基础、桩承台按底板与梁模板接触面积之和计算;外墙基础梁长度按中心线长度计算,内墙基础梁长度按净长度计算;基础梁交接部分面积不扣除,基础梁端头的模板不另计算。 (4) 基础梁的长度按基础或柱之间的净长度计算;梁与梁交接部分的面积不扣除;梁端头的模板不另计算。 (5) 设备基础螺栓套按不同长度以个计算。 4. 柱: (1) 柱高:有梁板的柱高应自柱基上表面( 或楼板上表面) 至上一层楼板上表面之间的高度计算;无梁板的柱高应自柱基上表面( 或楼板上表面) 至柱帽下表面之间的高度计算;框架柱的柱高应自柱基上表面至柱顶的高度计算;构造柱的柱高应自柱底至柱顶( 梁底) 的高度计算; (2) 依附柱上牛腿的模板面积并入柱工程量中; (3) 先砌墙的构造柱模板的工程量按图示外露部分的最大宽度乘以柱高计算。 5. 墙: (1) 高度:由墙基上表面( 或楼板上表面) 算至上一层楼板( 或梁) 下表面。板厚不同时,按板面积最大的板厚扣除;

钢筋含量

给你个参考,你心里有个底,其实你那也差不多,刚开始做已经不错了,要有信心。 下面是钢筋量分析: 各地含钢量指标北京某二十二层住宅楼全现浇剪力墙满堂基础,地下2层,地上22层,檐高62.6米一类工程,钢筋88.78/平米。30层左右的一般的就是80.00公斤/平米江苏扬州地区多层砖混住宅一般在30左右,多层框架一般在45左右,短肢剪力墙小高层住宅一般在60~70。北京某工程地上三幢二十四和二十六层办公楼全现浇框架结构满堂基础,地下3层三幛连体带车库人防,地上24/26层,檐高76.8米一类工程,钢筋132.22/平米。基础底板主楼厚度2000mm,其他1800~800厚 1.乌鲁木齐市某高层住宅楼,剪力墙结构,地下一层,地上18层,筏板基础,檐高54.6米。每平方米含钢量64.57公斤。(施工期2004年至2006年)2.乌鲁木齐市某综合楼,框架结构,地下一层,地上九层,筏板基础,檐高42.9,有部分钢骨柱、钢绞线。每平方米含钢量131.28公斤(含钢骨柱及钢绞线)。施工期2005年至2007年。该工程因业主要求的大开间和不设一片剪力墙的要求,含钢量交高。 3.乌鲁木齐市某地下车库,地下一层,框架结构,筏基加独立基础。每平方米含钢量148.58公斤。施工期2004年至2005年。其实含钢量不能一概而论,不同的结构,甚至不同的设计人员设计出的含钢量都不相同,一般来说,广东多层厂房每平方米含钢量是70公斤左右. 山东济南某项目小高层(地上11层、地下1层,满堂基础,剪力墙结构)单方钢筋49KG,多层(砖混结构)单方钢筋29KG 北京某工程地上二幢二十四和12层住宅楼及C1地下车库全现浇筏板基础,地下2层二幛连体带车库人防,钢筋132.22/平米。基础底板厚度600~800厚。综合80kg/平方米(不含措施筋)。山西长治市晋翔小区1#楼,地下二层地上二十五层,满堂基础,檐高80米,剪力墙结构,含筋量64kg/m2!!!! 江西:12层框剪结构,地上39kg/m2,地下室246kg/m2,综合57kg/m2。18层框剪结构,地上46kg/m2,地下室231kg/m2,综合78kg/m2。多层砖混结构,一般在25-32kg/m2,多层框架一般在35-40kg/m2。30层框剪结构一般在75kg/m2左右。山东日照市的多层砖混结构的用钢量一般在28--35kg,框架结构(多为条基或独立基础)38--60kg之间。昆明(8度设防)28层框剪结构住宅,含钢量65KG/m2;现做一个框剪的别墅项目,地下一层,地上三层,图纸出来后含钢量103KG/m2,太保守了,又找了另外一家设计院做,含钢量46KG/m2。其实含钢量的问题与结构形式、设防烈度、房间使用功能、墙体材料等有关,总的一句话与结构设计师的参数取值有很大的关系,另外构造配筋也很关键。特别是作为甲方代表,设计阶段的控制不容忽视。四川乐山,地下一层,地上33层,剪力墙结构(短肢AZ)一平方才50KG多一点新疆喀什(地震区8.5度设防):12层框剪结构,综合85kg/m2。多层砖混结构,一般在28-33kg/m2,多层框架一般在55-62kg/m2。上海市区某商办小高层:地上12层、地下1层,满堂基础,框架剪力墙结构单方钢筋含量92KG 普通住宅建筑混凝土用量和用钢量:1、多层砌体住宅:钢筋30KG/m2 砼0.3—0.33m3/m2 2、多层框架钢筋38—42KG/m2 砼0.33—0.35m3/m2 3、小高层11—12层钢筋50—52KG/m2 砼0.35m3/m2 4、高层17—18层钢筋54—60KG/m2 砼0.36m3/m2 5、高层30层H=94米钢筋65—75KG/m2 砼0.42—0.47m3/m2 6、高层酒店式公寓28层H=90米钢筋65—70KG/m2 砼0.38—0.42m3/m2 7、别墅混凝土用量和用钢量介于多层砌体住宅和高层11—12层之间以上数据按抗震7度区规则结构设计长沙一四层工业厂房,每平方含钢量35KG 合肥市高新区,11层住宅楼剪力墙

板钢筋计算实例

板构件平法钢筋计算练习题计算条件,见下表: 板底筋计算实例 1.平法施工图 l,B4平法施工图,见下图。 2.钢筋计算 (1)计算参数 ①板保护层厚度c=15mm;

②梁保护层= 25mm; ③l a= l ab =30d;[11G101-1,p53] ④l l= l a;[p55] ⑤起步距离=1/2钢筋间距。[p92:距梁边为1/2板筋间距] (2)钢筋计算过程 1) B-C轴 ①XΦ10@100 端支座锚固长度=max(h b/2,5d)=max(150,5*10) =150 180°弯钩长度= 总长=净长十端支座锚固十弯钩长度=3600-300+ 2×150 +2××10 = 3725根数=(钢筋布置范围长度一起步距离)/间距+1 =(3000-300-100)/100+1 = 27 ②YΦ10@150 端支座锚固长度=max(h b/2,5d)=max(150,5*10) =150 180°弯钩长度= 总长=净长十端支座锚固十弯钩长度=3000-300+2*150+2××10=3125根数=(钢筋布置范围长度一起步距离)/间距+1 =(3600-300-2×75)/150+1=22 2) A-B轴 ①XΦ10@100 端支座锚固长度=max(h b/2,5d)=max(150,5*10) =150 180°弯钩长度= 总长=净长十端支座锚固十弯钩长度=3600-300+ 2×150 +2××10 = 3725根数=(钢筋布置范围长度一起步距离)/间距+1 =(3000-300-100)/100+1 = 27 ②YΦ10@150 端支座锚固长度=max(h b/2,5d)=max(150,5*10) =150

附录一 现浇钢筋混凝土构件模板含量参考表

附录一现浇钢筋混凝土构件模板含量参考表 定额项目含模量(m2/m3) 毛石混凝土 2.91 无筋混凝土 3.49 带形基础 钢筋混凝土(有肋式) 2.38 钢筋混凝土(无肋式)0.79 毛石混凝土 2.04 独立基础 钢筋混凝土 2.11 杯形基础 1.97 高杯基础 4.51 无梁式0.60 满堂基础 有梁式 1.34 独立式桩承台 1.84 混凝土基础垫层 1.38 5m3以内 3.06 20m3以内 1.94 设备基础 100m3以内 1.41 100m3以外0.62 矩形柱10.53 异形柱9.32柱 圆形柱7.84 构造柱7.92 基础梁8.33 单梁、连续梁8.89 异形梁11.05 过梁11.86 拱形梁7.62 弧形梁8.73 圈梁、压顶7.05 直形墙14.40 电梯井壁11.49 圆弧墙7.04 短肢剪力墙8.39 有梁板 6.98 无梁板 4.53 平板8.90 拱形板8.04 双层拱形屋面板30.00 楼梯(m2) 1.0

阳台(m2) 1.0雨篷(m2) 1.0台阶(m2) 1.0栏板33.89门框12.17框架柱接头10.46暖气沟电缆沟11.30挑檐天沟15.18小型构件21.83扶手(m) 1.00小型池槽 1.00无梁盖 3.25肋形盖 1.11无梁盖柱8.79沉淀池水槽21.10贮水油池 沉淀池壁基梁 4.30顶板 7.35底板 2.59圆形 主壁9.17贮仓 矩形壁9.72筒式 15.97柱式11.53内壁14.21水塔 塔身 外壁11.98塔顶 7.41塔底 5.69水塔 回廊及平台 9.26平底0.20池底 坡底0.93矩形10.05贮水油池 池壁 圆形11.64沟底 13.5沟壁89地沟 沟顶 50
