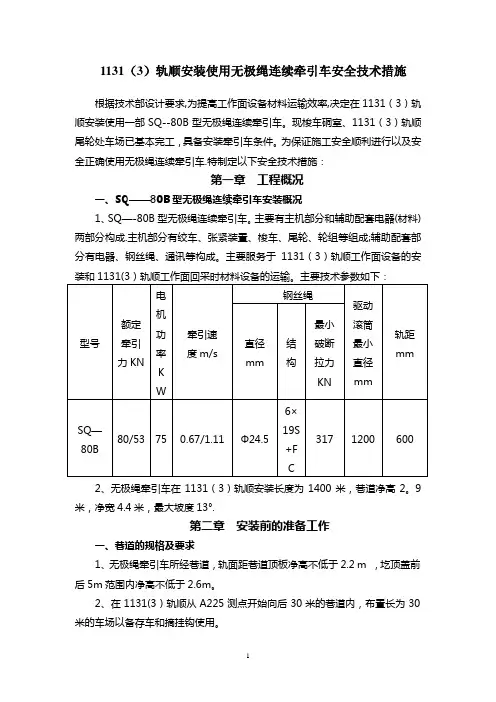

当前位置:文档之家› 无极绳绞车安装措施标准范本

无极绳绞车安装措施标准范本

无极绳绞车安装措施标准范本
无极绳绞车安装措施标准范本

解决方案编号:LX-FS-A51964 无极绳绞车安装措施标准范本

In the daily work environment, plan the important work to be done in the future, and require the personnel to jointly abide by the corresponding procedures and code of conduct, so that the overall behavior or

activity reaches the specified standard

编写:_________________________

审批:_________________________

时间:________年_____月_____日

A4打印/ 新修订/ 完整/ 内容可编辑

无极绳绞车安装措施标准范本

使用说明:本解决方案资料适用于日常工作环境中对未来要做的重要工作进行具有统筹性,导向性的规划,并要求相关人员共同遵守对应的办事规程与行动准则,使整体行为或活动达到或超越规定的标准。资料内容可按真实状况进行条款调整,套用时请仔细阅读。

一、工程概况

为减少1422(3)高抽巷打运环节,确保安全顺利地打运设备材料,由矿领导安排我队在1422(3)高抽巷无极绳硐室内安装一台SQ-80无极绳绞车。无级绳硐室在1422(3)高抽巷拨门向内320米(即6#钻场向西约30米),1422(3)高抽巷施工完后无级绳绞车运输距离全长约1700m。为确保无级绳绞车安装质量及使用安全,特编制本措施。

二、施工前的准备工作

1、提前备好浇注无极绳基础的土产料,并打运至施工地点。

2、机电设备入井前必须进行检查检修,并进行试运转调试,合格后方可贴防爆合格证入井安装。

3、电器设备和电缆入井前必须进行绝缘电阻摇测和耐压试验,合格后方可入井安装使用。

4、易碰坏的设备和电缆装车后要用木板或旧皮带保护好。

5、备好起吊用具,如3T、5T葫芦、40T起吊锚链

三、安装步骤及方法

1.将无极绳的主机及涨紧部打运到施工地点,并按设计图挖好无极绳主机及涨紧器基础,同时打好护底锚杆,护底锚杆的外露长度在300-500 mm。在座基础时,要把涨紧装置的中心和主机的中心用线连在一起,对准。

2。采用C20混凝土对无极绳的基础进行浇注。

找平找直无极绳机头位置。座好无极绳主机,下好厂家配套无极绳主机的基础螺栓,并用C20混凝士进行浇注。

3.按设计基础图挖好涨紧装置基础,座好涨紧装置,下好厂家配套的基础螺栓,找平找直涨紧装置位置,用C20混凝土对涨紧装置进行浇注。

4.安装涨紧配重块,数量要与钢丝绳涨力相适应,要以重砣不落地为宜。张紧前先检查钢丝绳在各部件中的位置是否正确。

5.无极绳缠绳:固定钢丝绳的一个绳头。将钢丝绳的一个绳头穿过梭车牵引板和制动爪后,固定在梭车的固定装置中。将多余的钢丝绳存于梭车处,再将绳头穿过梭车牵引板和制动爪后固定于储绳筒上,转动储绳筒收紧钢丝绳,再用葫芦拉紧钢丝绳,当达到要求的预紧力时,把钢丝绳在梭车上固定牢固。收

放钢丝绳后,应将定位销插入储绳筒孔内,防止储绳筒在运行中转动,使钢丝绳逸出。无极绳驱动轮缠绳要达到3.5圈。

6.无极绳头的制作:绳头插接长度不得小于钢丝绳直径的1000倍,插接后钢丝绳直径不得大于绳径的5%。

7.无级绳托辊架的安装:每30米安装一组托辊架,每个变坡点处加设主、副压绳轮。托辊架的各连接螺栓及弹簧垫要齐全紧固。托辊轮转动要灵活无卡阻,并保证钢丝绳不出托辊轮,不磨轨道木。

8.无极绳的尾轮固定:用2根11#工字钢并焊做无极绳的尾轮固定梁,固定梁用8道δ16的钢板做成的压板固定;每道压板用2根φ20×2200 mm 锚杆固定。尾轮用4根40T锚链锁在固定梁上,每根锚链的连接环螺栓及弹簧垫要齐全紧固。

9.无极绳的通信设备安装:安装手持通讯系统,确保机头与跟车人联系可靠,信号线在巷道内要吊挂平直,在机头、机尾处要加设警示红灯。

四、电气设备安装:

1.供电设备入井前要防爆检查合格后方可入井。

2.供电系统安装时,必须办理停用电申请,并按停用电措施施工,杜绝失爆失保现象。

3.保证各供电系统设备的各种保护齐全可靠。

4.、安装完毕后,要对无极绳及绞车的电机接线及电源等级进行检查,确认无误后接入电源。

五、设备起吊安全技术措施

1、设备部件起吊前要对顶板进行检查,确认安全后方可进行起吊,起吊时要有专人指挥。起吊前,打好专用的起吊锚索。

2、设备起吊用的锚链、连接环等必须仔细检查,合格后方可使用。

3、起吊设备所用锚链必须使用连接环并穿上

M20螺栓进行连接,不得直接使用螺栓连接。

4、起吊设备时,操作人员不得位于起吊点下方或设备可能倾倒的方向。

5、设备起吊过程中要有专人观察顶板及起吊装置附近的安全情况。每当起吊不动时,必须停止起吊,放下起吊设备,查明原因排除故障,禁止强行起吊。

6、设备起吊安装时要安专人警戒,闲杂人员在起吊过程中严禁在该处逗留或通过。设备起吊安装时起吊物没有落实之前,严禁任何人将身体的任何部位伸入悬吊物的下方,以防意外。

7、卸车、拖运、安装过程中要保护好设备及其

接合面防止损坏。

8、设备经斜巷打运前要有专人对封车状况进行检查,确认完好方可进行打运。

六、无极绳调试安全技术措施

1、根据无极绳的组装图要求将无极绳的机械部分安装结束后,再根据电气控制图原理及接线图要求将电源接入。

2、无极绳的电源开关、机头、机尾处必须有专职机电工看守监视。

3、无极绳试运转前,由专职机电工对无极绳的电机接线及电压等级进行校核,检查完毕无异常后将无极绳点动空转30分钟,再重载运转30分钟。

4、无极绳试运期间,若有一处发出停机信号或信号不明时,负责开停无极绳的司机必须立即停机,切断电源,查明原因。

5、无极绳运转不发生故障,各种保护动作灵敏可靠即可交付使用。

6、各类绞车的调试要确认绞车手动闸及电控闸要灵活可靠.红灯信号能保持通畅,完好.

七、无极绳打运安全技术措施:

1、打运前安排专人检查打运路经线沿途轨道、风水管路、电缆、风筒吊挂、风门及巷高必须满足打运要求。

2、大件运输时必须使用硬连接,由专人看守,协调电车司机打运,严禁野蛮抵车损坏设备。

3、绞车司机必须持证上岗,并严格按操作规程操作。

4、绞车必须处于完好状态,绞车司机在每班开动绞车之前必须对绞车进行全面的检查,检查的内容包括生根绳要牢靠、绞车固定螺栓要上紧、压车柱安

全可靠、操作按钮、制动闸灵敏可靠。

5、斜巷“一坡三档”安全设施要齐全可靠,并处于常闭状态,打运时必须挂保险绳。严格执行“行人不行车,行车不行入”制度。

6、打运必须实行封闭式管理。

7、摘挂钩头必须按“先挂后摘”的原则进行。

8、人力推车规定:

1)、一次尽能推一辆车。严禁在矿车两侧推车,同向推车的间距,在轨道坡度小于或等于5‰时,不得小于10m;轨道坡度大于5‰而小于7%。时,不得小于30m。

2)、推车时必须时刻注意前方,在开始推车、停车、车辆掉道、发现前方有人或障碍物、从坡度较大处向下推车以及接近道岔、弯道、巷道口、风门或硐室出口时,推车人员必须及时发出信号并放慢推车速

无极绳绞车安装措施资料

淮沪煤电公司丁集煤矿 措施名称:1422(3) 高抽巷无极 绳绞车 安装、使用安全技术措施 施工单位:编制人:审核:区长:编制日期:

1422(3) 高抽巷无极绳绞车安装、使用安全技术措施》 审查单位及人员 开拓二区202 队:生产技术科:机电办:安监处:调度室: 批准 掘进副总: 机电副总: 总工程师: 1422(3) 高抽巷无极绳绞车安装、使用安全技术措施》 会审意见 1、尾轮固定:打不少于 6 根地锚直接固定于底板岩石上,然后用40T 锚链锁住尾轮。 2、保证轨道质量,轨道必须专人检查维护,保证轨道质量符合《煤矿窄轨运输轨道质量标准》的要求,并适当缩小轨枕间距为700 mm。

3、按说明书及图纸的要求打好水泥基础,尺寸误差不得超过规定,尤其关键尺寸:如中心线、安装水平标高的控制等。 4、安装完毕后要由机电办组织相关单位验收,确认合格后方可使用。 5、上部JD-25KW绞车不能和无极绳绞车同时打运。 6、尾轮要加工防护罩。 7、无极绳紧绳要用手拉葫芦,严禁开动无极绳绞车紧绳。 8、无极绳两头绳头要从梭车下面断绳保护器的穿绳孔穿入确保保护有效。 9、打运前认真检查轨道、绞车及斜巷安全设施,确认安全后方可打运。 1422(3) 高抽巷无极绳绞车安装、使用安全技术措施 一、工程概况 为减少1422(3) 高抽巷打运环节,确保安全顺利地打运设备材料,由矿 领导安排我队在1422(3) 高抽巷无极绳硐室内安装一台SQ-80 无极绳绞车。无级绳硐室在1422(3) 高抽巷拨门向内320 米( 即6#钻场向西约30 米) ,1422(3)高抽巷施工完后无级绳绞车运输距离全长约1700m。为确保无级绳绞 车安装质量及使用安全,特编制本措施。 二、施工前的准备工作 1 、提前备好浇注无极绳基础的土产料,并打运至施工地点。 2、机电设备入井前必须进行检查检修,并进行试运转调试,合格后方可贴防爆合格证入井安装。

无极绳绞车使用管理制度通用版

管理制度编号:YTO-FS-PD617 无极绳绞车使用管理制度通用版 In Order T o Standardize The Management Of Daily Behavior, The Activities And T asks Are Controlled By The Determined Terms, So As T o Achieve The Effect Of Safe Production And Reduce Hidden Dangers. 标准/ 权威/ 规范/ 实用 Authoritative And Practical Standards

无极绳绞车使用管理制度通用版 使用提示:本管理制度文件可用于工作中为规范日常行为与作业运行过程的管理,通过对确定的条款对活动和任务实施控制,使活动和任务在受控状态,从而达到安全生产和减少隐患的效果。文件下载后可定制修改,请根据实际需要进行调整和使用。 - 为了维护好和管理好无极绳绞车,确保无极绳绞车的安全可靠运行,在矿井生产中发挥节能高工效的作用,保障煤矿安全生产和职工的人身安全,特制定本管理制度,请相关单位严格遵照执行。 一、无极绳绞车的管理 1.无极绳绞车必须由使用单位全面负责管理,无极绳绞车司机及信号把钩工必须指定专人,并经过专业技术培训,考试合格,持有效合格证后方准上岗操作。 2.其它单位若需在无极绳绞车运行范围内提升或运行车辆时,必须与使用单位取得联系,由使用单位派专职无极绳绞车司机及信号工进行无极绳绞车的操作,其它单位人员及非专职无极绳绞车司机、信号工严禁操作无极绳绞车或发送信号。 3.使用单位应配专职电、钳维修工,按《SQ-80型无极绳连续牵引车设备完好标准》《SQ-80型无极绳连续牵

无极绳绞车安装措施标准范本

解决方案编号:LX-FS-A51964 无极绳绞车安装措施标准范本 In the daily work environment, plan the important work to be done in the future, and require the personnel to jointly abide by the corresponding procedures and code of conduct, so that the overall behavior or activity reaches the specified standard 编写:_________________________ 审批:_________________________ 时间:________年_____月_____日 A4打印/ 新修订/ 完整/ 内容可编辑

无极绳绞车安装措施标准范本 使用说明:本解决方案资料适用于日常工作环境中对未来要做的重要工作进行具有统筹性,导向性的规划,并要求相关人员共同遵守对应的办事规程与行动准则,使整体行为或活动达到或超越规定的标准。资料内容可按真实状况进行条款调整,套用时请仔细阅读。 一、工程概况 为减少1422(3)高抽巷打运环节,确保安全顺利地打运设备材料,由矿领导安排我队在1422(3)高抽巷无极绳硐室内安装一台SQ-80无极绳绞车。无级绳硐室在1422(3)高抽巷拨门向内320米(即6#钻场向西约30米),1422(3)高抽巷施工完后无级绳绞车运输距离全长约1700m。为确保无级绳绞车安装质量及使用安全,特编制本措施。 二、施工前的准备工作 1、提前备好浇注无极绳基础的土产料,并打运至施工地点。

无极绳绞车安装安全技术措施示范文本

无极绳绞车安装安全技术措施示范文本 In The Actual Work Production Management, In Order To Ensure The Smooth Progress Of The Process, And Consider The Relationship Between Each Link, The Specific Requirements Of Each Link To Achieve Risk Control And Planning 某某管理中心 XX年XX月

无极绳绞车安装安全技术措施示范文本使用指引:此解决方案资料应用在实际工作生产管理中为了保障过程顺利推进,同时考虑各个环节之间的关系,每个环节实现的具体要求而进行的风险控制与规划,并将危害降低到最小,文档经过下载可进行自定义修改,请根据实际需求进行调整与使用。 为了确保无极绳绞车在安装期间的安全及顺利完成安 装特编写以下措施,经审批后严格执行。 一、安装方案: 1、安装工序 基础浇灌→绞车主机安装→张紧尾轮、重锤等安装→ 导向轮、尾轮固定→运行部件安装→梭车安装→钢丝绳安 装→液压系统安装→电气系统安装→试运转。 2、安装方法 (1)在基础浇灌时,预先留出二次浇灌的孔,用来固 定螺栓。基础浇灌须待5-6天方可安装绞车。 (2)牵引绞车需解体时做好记号,安装时按记号顺序 安装,在安装地点组装好,然后用手动葫芦起吊,移动到

基础上,再固定地脚螺栓。 (3)拉紧部安装首先将拉紧油缸用销柱固定在绞车本体上,张紧尾轮安装在基础上,然后用钢丝绳将拉紧歪轮用钢丝绳通过张紧尾轮与拉紧油缸上拉紧绳轮连接起来,用绳卡将钢丝绳固定。 (4)运行部件安装托绳轮一般按30米一组布置安装,在坡度发生凸变的地段时一般3米一组布置,主压绳轮、副压绳轮在凹变处一般按3米一组布置,拐弯时一般按4.5度一组布置安装并打地锚固定。 (5)梭车安装井下组装好,然好用手动葫芦移动到轨道上。 (6)钢丝绳安装将钢丝绳的一端经前压绳轮、绞车本体上缠绕3圈、拉紧歪轮、再经绞车本体缠绕3圈、过另一前压绳轮、梭车梭头、插爪先固定于绞车上后剩余绳缠绕在滚筒上并固定好滚筒。

无极绳绞车安装技术措施实用版

YF-ED-J8009 可按资料类型定义编号 无极绳绞车安装技术措施 实用版 In Order To Ensure The Effective And Safe Operation Of The Department Work Or Production, Relevant Personnel Shall Follow The Procedures In Handling Business Or Operating Equipment. (示范文稿) 二零XX年XX月XX日

无极绳绞车安装技术措施实用版 提示:该解决方案文档适合使用于从目的、要求、方式、方法、进度等都部署具体、周密,并有很强可操作性的计划,在进行中紧扣进度,实现最大程度完成与接近最初目标。下载后可以对文件进行定制修改,请根据实际需要调整使用。 根据《副斜井井底车场至轨道大巷无极绳单轨运输平面图》要求,在副斜井井底车场及轨道大巷段施工无极绳绞车硐室。为保证本项工作安全有序的进行,特编制本安全技术措施。 一、施工前准备工作 1、由地测科根据《副斜井井底车场至轨道大巷无极绳单轨运输平面图二》将无极绳绞车硐室扩刷位置标注出来。 2、根据地测科标定位置,施工队将施工位置悬挂电缆、压风管、静压水管摘除放下,并

用旧皮带保护好。 3、施工队准备施工工具:风镐、铁锹、锚杆钻机及支护材料。 二、硐室断面及施工方法 ⑴无机绳机头硐室净长6300mm,净深3000mm,净高2500mm。 ⑵硐室采用炮掘进行施工,扩刷出的煤矸人工装进矿车内,通过总回风巷刮板输送机运输至胶带巷皮带。 ⑶采用YT28型高频风钻,并配以φ22mm中空六角合金钢钎杆和φ42mm“一”字型钻头打眼,按爆破图、表进行布眼。 ⑷使用二级煤矿许用水胶炸药,毫秒延期电雷管。 ⑸采用正向装药结构,严格使用炮泥和水

无极绳绞车安装使用管理规定

附件4: 无级绳绞车安装使用管理规定 为了加强机电设备管理工作,确保无极绳绞车安全运行,充分发挥设备效能,防止无极绳绞车事故的发生,结合集团公司无极绳绞车使用实际,特制订本规定: 1.无极绳绞车的使用范围:焦煤集团采掘工作面的运输巷道 2.无级绳绞车的工作特征: 2.1无极绳绞车可以在平巷运输,也可以在斜巷运输,向下运输时,倾角不得大于16°,向上运输时,倾角不得大于10°。 2.2无极绳绞车的最大牵引力:型号SQ-80型的最大牵引力为80KN,SQ-90型的最大牵引力为90KN。 2.3无级绳绞车在梭车前面或后面串列1节车辆,整体运送液压支架等大型设备时,采用硬连接。 3.无极绳绞车及相关附件的安装要求: 3.1.无极绳绞车安装要有设计,安装完验收合格后,才能使用。 3.2无极绳绞车和张紧装置的安装位置应选择宽阔地段或扩大巷道断面,并符合设备布置、安装及检修距离等要求。 3.3无极绳绞车基础高于张紧装置基础100mm。 3.4尾轮必须打基础固定,并在尾轮后面打地锚拉紧尾轮。拉移大型超重设备时尾轮必须打基础固定;随工作面推进尾轮需移动时,运送非大型超重设备时,尾轮可不打基础,但必须采用不少于四

颗压柱的方式进行固定。 3.5轮组安装:压绳轮组用压板、螺丝固定在钢轨的底沿上。根据巷道的坡度和巷道的拐弯情况,进行实地安装;巷道平直时,每30m安装一组主副压绳轮;平托绳轮的安装每10~20米安装一组,并尽量安装在其他轮组或铁道木左右,防止绞车的钢丝绳与轮组或铁道木接触磨损。 3.6无极绳绞车的信号安装:信号装置由信号打点器、无线遥控对讲机等组成。信号打点器安装在巷道下帮(安装数量依据设备说明书进行);无线遥控对讲机不少于三部,无级绳绞车司机、梭车跟车人员、尾轮监护人员各持有一部并保持畅通。 3.7无极绳绞车的警示标志: 3.7.1无级绳绞车的警示红绿灯在无级绳绞车的运行巷道内每100米安装一处。若有巷道交叉,必须在巷道交叉口设置警示红绿灯。 3.7.2无级绳绞车的警示牌在无级绳绞车的运行巷道内每100米安装一处,醒目、位置明显。 4.无极绳绞车维护、保养 4.1维修工的维护包括: 4.1.1要经常观察轮衬的磨损情况,轮衬绳槽磨损到固定绞制螺栓后要及时更换。 4.1.2无极绳绞车的减速器或变速箱的用润滑油(粘度E50=11度)每6个月换一次油。 4.1.3液压推杆制动器中制动器制动闸瓦磨损后要及时更换。制动

风巷使用无极绳绞车运输安全技术措施完整版

编号:TQC/K324 风巷使用无极绳绞车运输安全技术措施完整版 Through the proposed methods and Countermeasures to deal with, common types such as planning scheme, design scheme, construction scheme, the essence is to build accessible bridge between people and products, realize matching problems, correct problems. 【适用制定规则/统一目标/规范行为/增强沟通等场景】 编写:________________________ 审核:________________________ 时间:________________________ 部门:________________________

风巷使用无极绳绞车运输安全技术 措施完整版 下载说明:本解决方案资料适合用于解决各类问题场景,通过提出的方法与对策来应付,常见种类如计划方案、设计方案、施工方案、技术措施,本质是人和产品之间建立可触达的桥梁,实现匹配问题,修正问题,预防未来出现同类问题。可直接应用日常文档制作,也可以根据实际需要对其进行修改。 一、概述 我队回采的己15-12050采面风巷采用一部JWB110PJ型无极绳绞车配合调度绞车进行运输,运输系统示意图见附图,为保证运输期间的安全,特制定本安全技术措施,并认真贯彻执行。 二、安全技术措施 (一)无极绳绞车使用安全技术措施 1、无极绳绞车使用前对绞车和轨道运输系统进行全面的检查。

无极绳绞车使用规定

无极绳绞车使用管理规定

无极绳绞车使用管理规定 一、无极绳绞车使用安全管理规定 1.错误!链接无效。无极绳绞车运行期间,除跟车工、信号工随同梭 车进入巷内,严禁其他人员进入。 2.在风、机巷,严禁人员在轨道中行走,防止下凹变坡点附近 钢丝绳受力弹出伤人。 3.绞车司机必须经专业培训取得合格证,方可上岗操作。 4.绞车司机必须了解风、机两巷基本情况,如巷道长度、支护 方式、巷道起伏变化情况、巷道内安全设施配臵等情况。5.信号工必须检查无极绳绞车运行范围内的信号、通讯、警示 装臵、安全设施必须齐全、完好。 6.错误!链接无效。严格执行“行车不行人、行人不行车”的规定。 7.司机操作时必须精力集中,谨慎操作,不得擅自离岗,不做 与本岗位无关的事情。暂时离开岗位时,必须切断电动机电源,并闸紧手动制动闸。 8.无极绳调速机械绞车梭车与矿车、平板车、花栏车等车辆的 连接均采用硬连杆进行连接,硬连杆中必须加装直径不小于18mm的钢丝绳。 二、生产期间机巷无极绳绞车使用管理规定 1.生产期间,机巷无极绳绞车执行集中运输。机巷轨道、枕木、 水泵、开关、支护材料、设备实行集中运输。 2.使用前,先将绞车钢丝绳张紧,司机全面检查绞车无误后,

方可开车。 3.张紧钢丝绳前,先在梭车及钢丝绳上连接一个10t倒链,倒 链链条与钢丝绳使用6个钢丝绳卡子卡接牢固,“U”型卡子使用方向一正一反。 4.钢丝绳张紧合适程度,缠绕好梭车上储绳筒的钢丝绳,固定 好定位销、楔块,然后再摘下倒链。 5.机巷无极绳绞车停车后,必须将绞车钢丝绳放松,确保钢丝 绳没有张力后,方可离岗。 6.机巷无极绳绞车停车后,先在梭车及钢丝绳上连接一个10t 倒链,倒链链条与钢丝绳使用6个钢丝绳卡子卡接牢固,“U” 型卡子使用方向一正一反。 7.松动梭车上储绳筒的钢丝绳,放松5~10m钢丝绳。固定好定 位销、楔块,然后使用错误!链接无效。放松。 三、无极绳绞车司机操作规程 1、无极绳调速机械绞车司机必须经过专业技术培训,考试合格,持有效证件方准上岗操作。 2、无极绳调速机械绞车司机必须熟悉本设备的性能、结构原理,应会一般性的维修、保养和故障处理。 3、严格执行信号规定。 4、无极绳调速机械绞车司机必须严格执行交接班制度。 5、开车前检查:检查绞车各部件,连接件必须完好,紧固有效;制动装臵必须灵活可靠;信号系统、控制系统必须可靠灵敏;

无极绳绞车钢丝绳的安全技术措施详细版

文件编号:GD/FS-1430 (解决方案范本系列) 无极绳绞车钢丝绳的安全技术措施详细版 A Specific Measure To Solve A Certain Problem, The Process Includes Determining The Problem Object And Influence Scope, Analyzing The Problem, Cost Planning, And Finally Implementing. 编辑:_________________ 单位:_________________ 日期:_________________

无极绳绞车钢丝绳的安全技术措施 详细版 提示语:本解决方案文件适合使用于对某一问题,或行业提出的一个解决问题的具体措施,过程包含确定问题对象和影响范围,分析问题,提出解决问题的办法和建议,成本规划和可行性分析,最后执行。,文档所展示内容即为所得,可在下载完成后直接进行编辑。 11盘区3煤无极绳绞车钢丝绳锈蚀较为严重,需更换11盘区3煤无极绳绞车Ф22.5钢丝绳。为了确保更换钢丝绳的工作顺利进行,特制定如下安全技术措施,现场施工人员必须严格执行。 一、领导组织机构 组长:高永昌 副组长:王卫忠 安装实施主要负责人:李耀明 安装辅助负责人:宋冬平、王旭东 安全监管负责人:李蝉有 二、领导组职责

1、组长高永昌在本次更换无极绳绞车钢丝绳工作中负全部责任,具体负责措施的审批,并全盘指挥实施本次工作,做到现场带班作业和技术指导。 2、副组长王卫忠对本次工作的安全监管工作负主要责任,参加措施的审批,组织盘区安监部门对现场的每个安全环节跟踪监管,做到现场带班作业。 3、调度主任宋冬平协助副组长高永昌组织协调人员,坚守调度岗位,安排调度值班,对上级命令或下级指示、汇报能够及时反馈,做到上传下达,并组织有关人员按顺序跟班,本人做到现场带班作业。 4、安监站长李蝉有协助安全区长王卫忠负责安全措施的落实到位与现场实施情况的监管,对本次工作全过程进行监督。 5、机电科长王旭东负责本次工作措施的编制与审核,并对更换无极绳绞车钢丝绳进行技术指导。

无极绳绞车操作规程及使用规定

无极绳绞车操作规程及使用规定 一、相关人员上岗条件 1、绞车司机、信号把钩工必须经过专业技术培训,考试合格后,方可上岗。 2、必须熟悉并遵守本操作规程的各项规定,本操作规程未包括内容,应按产品说明书等技术文件的规定执行。 3、熟悉设备的结构、原理、性能、主要技术参数、牵引能力及完好标准,并会一般性的检查、维修、保养及故障处理。 4、必须了解运行区段巷道基本情况,如巷道起伏变化、机头、尾轮附近设备设施布置、安全设施、岔道衔接等情况。 5、熟悉无极绳绞车信号规定。 二、安全规定 1、牵引车与车辆之间的连接 牵引车前后有连接列车的专用连接插销,将三环链一端与牵引车用专用插销连接,另一端与车辆用标准插销连接。 2、车辆之间的连接 1)矿车相互连接时,采用标准的插销和三环链连接。 2)牵引车与支架、铁道车等较长车辆之间的连接必须采用硬连接杆,使牵引车与车辆之间保持200mm以上的距离。 三、信号规定 1、优先使用泄漏通讯系统:起车前把手持机按钮打到工作位置,试通话保证语音清晰。先通话然后手持机拨在打点位置,一声绞车自

动停车;二声牵引车朝机头方向拉;三声牵引车朝机尾方向拉;四声牵引车朝机头方向慢拉;五声牵引车朝机尾方向慢拉。 2、泄漏通讯系统故障时采用语言信号: 一声停;二声牵引车朝机头方向拉;三声牵引车朝机尾方向拉;四声牵引车朝机头方向慢拉;五声牵引车朝机尾方向慢拉。 四、安全措施 1、挡车装置 根据现场实际,若牵引车在机头处于联挂车辆前方,牵引车停车时处于闸死状态,不需设置挡车设施;若牵引车在机头处于联挂车辆后方,则须设置挡车棍防止联挂车辆进入斜巷段;在机尾转钩地点,设置挡车棍,防止联挂车辆摘钩后进入斜巷,在无极绳牵引车上设置有插爪捕车器。 2、保险绳 采用与主绳直径相同的保险绳,一端固定在牵引车的保险绳专用环上,另一端与列车尾部连接。保险绳长度与牵引数相匹配。 3、机头、机尾及进入运行区域的入口必须按规定设置警示信号。 4、与无极绳运行轨道相联的斜巷安全设施齐全。 五、运行作业前的准备 1、运行线路的检查 运行前,必须有把钩工工详细检查运行路上有无障碍或影响运行的不安全隐患,有无其它工作人员进行作业。有隐患必须先处理,有人作业则应及时将所有线路上的工作人员撤至安全地点,确认安全无误后方可运行。

无极绳绞车安全运行技术措施示范文本

无极绳绞车安全运行技术措施示范文本 In The Actual Work Production Management, In Order To Ensure The Smooth Progress Of The Process, And Consider The Relationship Between Each Link, The Specific Requirements Of Each Link To Achieve Risk Control And Planning 某某管理中心 XX年XX月

无极绳绞车安全运行技术措施示范文本使用指引:此解决方案资料应用在实际工作生产管理中为了保障过程顺利推进,同时考虑各个环节之间的关系,每个环节实现的具体要求而进行的风险控制与规划,并将危害降低到最小,文档经过下载可进行自定义修改,请根据实际需求进行调整与使用。 一、一般要求 1、无极绳绞车司机及信号把钩工(跟车工)上岗前必 须经过专业技术培训,经考试合格,持有效操作证,方可 上岗。 2、无极绳绞车司机必须熟悉本设备的性能、结构原 理,并懂得一般维护、保养和故障处理。 3、严格执行信号规定,一声停,二声向机尾方向拉, 三声向机头方向拉。 4、无极绳绞车司机及信号把钩工(跟车工)必须了解 该绞车安装巷道的基本情况,如:斜长、坡度、变坡地 段、中间水平车场、支护方式及轨道状况。 5、绞车硐室内应挂有无极绳绞车司机及信号把钩工岗

位责任制、无极绳绞车操作规程、绞车司机及信号把钩工交接班制度、钢丝绳检查制度、绞车巡回检查制度和绞车管理牌板(标明:绞车型号、功率、配用绳径、牵引车数及最大载荷、斜巷长度、坡度等)。 6、必须执行“行车不行人、行人不行车”的规定,并在斜巷上下口、中间水平车场等地点安装警示灯。 7、无极绳绞车司机及信号把钩工(跟车工)必须穿工作服,并扎紧袖口、精力充沛、谨慎操作,不得擅自离岗,不做与本岗无关的事情,操作时不准与他人交谈。 8、绞车运行前,信号把钩工必须与绞车司机取得联系,确认无误后方可开车,信号工所携带手持式信号打点器必须专人专管,并保证其完好,电量充足,工作时,信号打点器要一直持在手里,并使其处于打点状态,信号发出后,无特殊需要严禁改变信号打点器的工作状态,如确实需要与绞车工进行通话联系时,必须停车后,再将其换

16107工作面无极绳绞车安装安全技术措施

16107工作面无极绳绞车安装安全技术措施 为了确保无极绳绞车在安装期间的安全及顺利完成安装特编写以下措施,经审批后严格执行。 一、安装方案: 1、安装工序 基础浇灌→牵引绞车安装→拉紧部安装→尾轮、前压绳轮固 定→运行部件安装→梭车安装→钢丝绳安装→液压系统安 装→电气系统安装→试运转。 2、安装方法 (1)在基础浇灌时,预先留出二次浇灌的孔,用来固定螺 栓。基础浇灌须待5-6天方可安装绞车。 (2)牵引绞车需解体时做好记号,安装时按几号顺序安装, 在安装地点组装好,然后用手动葫芦起吊,移动到基础上, 再固定地脚螺栓。 (3)拉紧部安装首先将拉紧油缸用销柱固定在绞车本体上, 张紧尾轮安装在基础上,然后用钢丝绳将拉紧歪轮用钢丝绳 通过张紧尾轮与拉紧油缸上拉紧绳轮连接起来,用绳卡将钢 丝绳固定。 (4)运行部件安装托绳轮一般按30米一组布置安装,在坡 度发生凸变的地段时一般3米一组布置,主压绳轮、副压绳

轮在凹变处一般按3米一组布置,拐弯时一般按4.5度一组 布置安装并打地锚固定。 (5)梭车安装井下组装好,然好用手动葫芦移动到轨道上。 (6)钢丝绳安装将钢丝绳的一端经前压绳轮、绞车本体上 缠绕3圈、拉紧歪轮、再经绞车本体缠绕3圈、过另一前压 绳轮、梭车梭头、插爪先固定于绞车上后剩余绳缠绕在滚筒 上并固定好滚筒。 (7)液压系统的安装先用油管将液压站与拉紧油缸,安全 闸连接在一起:连接处用U型卡固定。。 (8)电气系统安装按图接线。 二、安全技术措施 1、对安装地点的巷道严格执行“敲帮问顶”制度。 2、安装时,有负责人现场指挥,所有作业人员听从负责人 的统一指挥,确保安装工作顺利进行。 3、牵引绞车组装好,用10吨手动葫芦起吊,起吊时严禁左 右摆动,作业人员严禁身体部位在牵引绞车下方。导链吊挂 必须牢固可靠,手动葫芦操作人员必须站在起吊物的侧面。 长柄工具操作时必须远距离进行,严禁身体部位接触起吊物 件。 4、拉运钢丝绳过程中,由专人指挥,防止钢丝绳扭折、打 折和伤人。 5、用绳卡固定钢丝绳时,不少于三副绳卡。钢丝绳每个部

无极绳绞车安装技术措施(正式)

编订:__________________ 单位:__________________ 时间:__________________ 无极绳绞车安装技术措施 (正式) Deploy The Objectives, Requirements And Methods To Make The Personnel In The Organization Operate According To The Established Standards And Reach The Expected Level. Word格式 / 完整 / 可编辑

文件编号:KG-AO-2361-69 无极绳绞车安装技术措施(正式) 使用备注:本文档可用在日常工作场景,通过对目的、要求、方式、方法、进度等进行具体、周密的部署,从而使得组织内人员按照既定标准、规范的要求进行操作,使日常工作或活动达到预期的水平。下载后就可自由编辑。 根据《副斜井井底车场至轨道大巷无极绳单轨运输平面图》要求,在副斜井井底车场及轨道大巷段施工无极绳绞车硐室。为保证本项工作安全有序的进行,特编制本安全技术措施。 一、施工前准备工作 1、由地测科根据《副斜井井底车场至轨道大巷无极绳单轨运输平面图二》将无极绳绞车硐室扩刷位置标注出来。 2、根据地测科标定位置,施工队将施工位置悬挂电缆、压风管、静压水管摘除放下,并用旧皮带保护好。 3、施工队准备施工工具:风镐、铁锹、锚杆钻机及支护材料。 二、硐室断面及施工方法

⑴无机绳机头硐室净长6300mm,净深3000mm,净高2500mm。 ⑵硐室采用炮掘进行施工,扩刷出的煤矸人工装进矿车内,通过总回风巷刮板输送机运输至胶带巷皮带。 ⑶采用YT28型高频风钻,并配以φ22mm中空六角合金钢钎杆和φ42mm“一”字型钻头打眼,按爆破图、表进行布眼。 ⑷使用二级煤矿许用水胶炸药,毫秒延期电雷管。 ⑸采用正向装药结构,严格使用炮泥和水炮泥,炮泥长度不小于0.5m。 ⑹连线方式为串联,起爆使用SFK-500型发爆器,全断面一次起爆。(详见爆破图表)。 三、支护方式 1、采用锚网梁索喷联合支护,锚杆采用φ20×2000mm等强度螺纹钢锚杆。锚杆使用一支CK2340和1支Z2388树脂锚固剂,锚杆外露长度为30~50mm,托盘为碟形托盘,规格:φ130×8mm。锚索使用Φ15.24

无极绳绞车安装使用管理规定

无极绳绞车安装使用管 理规定 公司标准化编码 [QQX96QT-XQQB89Q8-NQQJ6Q8-MQM9N]

无极绳绞车安装使用管理规定 一、安装要求 1、施工巷道需要安装无极绳绞车的,必须与矿技术科、运管办联系,提前完成无极绳连续运输布置设计。无极绳绞车选型时按照使用说明书及现场情况对牵引力、钢丝绳安全系数、电动机功率进行验算。 2、安装前必须编制安装措施,经审批、贯彻后方可进行安装施工。审批后的措施报机电科备案。 3、绞车、张紧装置基础必须用混凝土浇灌。绞车基础可高于张紧装置基础100mm,不允许绞车基础低于张紧装置基础。张紧装置上方必须有500mm的空间,便于安装拆除及维护。 4、拉较重载荷或尾轮固定时,尾轮须打设混凝土基础;尾轮临时固定时,应使用两根长的11#工字钢(或一根20#及以上工字钢)按图所示加工,用六根锚杆固定,另用两根锚杆做固定留绳之用,且所有锚杆必须压紧。锚杆长 m、外露不大于 m,允许加钢垫板。固定尾轮用钢丝绳直径不得小于Φ22 mm,须缠绕至少3圈,紧固绳卡不得少于6只。 5、无极绳尾轮距皮带机尾或耙矸机应不超过10米。 6、曲线段压绳轮之间的间距不超过700mm,两端到直线段之后要再各加两组压绳轮,以不飘绳为原则,躺腰道处压绳轮应有锚杆生根。 7、托绳轮在拱弯道处安装组数视弯道长短而定,且不少于5组,间距不大于700mm;在直线段间距不得超过20m,以不磨轨枕、底板为宜。 8、轨道按标准铺设,弯道处必须安装弯道转弯装置。急变坡时要削高平低,项目部技术部门根据无极绳运行需要进行设计,曲线半径平面不得小于15米,竖面不得小于20米。底弯道和拱弯道钉好时必须经机电、生产经理组织验收,合格后方可运行;轨道不合格时必须调整,确保无极绳绞车安全运行。 9、下部车场出绳处应使用无极绳专用成品道岔。 10、钢丝绳及连接装置必须符合《煤矿安全规程》要求,插接长度不得小于钢丝绳直径的1000倍,插接后钢丝绳的直径误差不得大于绳径的5%。钢丝绳每天必须有人专职检查测量,磨损量、断丝量不得超过5%,其他班次由跟车司机、跟班机电工负责检查,跟班队长、经理每班对沿途钢丝绳巡视检查一次并确认,检查要有记录。钢丝绳应加耐磨脂,梭车机尾固定绳每月应至少收绳

无极绳绞车安全技术措施(最新版)

Safety is the goal, prevention is the means, and achieving or realizing the goal of safety is the basic connotation of safety prevention. (安全管理) 单位:___________________ 姓名:___________________ 日期:___________________ 无极绳绞车安全技术措施(最新 版)

无极绳绞车安全技术措施(最新版)导语:做好准备和保护,以应付攻击或者避免受害,从而使被保护对象处于没有危险、不受侵害、不出现事故的安全状态。显而易见,安全是目的,防范是手段,通过防范的手段达到或实现安全的目的,就是安全防范的基本内涵。 由于我公司提升小绞车数量有限,无法满足掘进工作面的提升要求,决定利用年底停产检修在4501回风巷安装SQ-90D无极绳绞车1台。为保证安装工作顺利进行,特编制本方案及安全技术措施。 一、安装内容: 1、绞车:1台。 2、涨紧装置:1套。 3、梭车:1辆,¢24钢丝绳:800米(3502无极绳绞车回收)。 4、轮组:托绳轮组:5组,压绳输组:3组,弯道轮组:3组。 5、尾轮:1件。 6、电控装置:1套。 二、准备工作: 1、考虑到940至4501回风巷巷道条件及4501回风巷提升绞车的提升能力,无极绳绞车入井前,必须对无极绳绞车驱动部进行解体。 2、无极绳绞车驱动装置入井前,必须将4501回风巷胶带机移至

巷道一侧,保证无极绳绞车机头处安装位置不小于2.8米,中部巷道安装位置不小于1.8米。 3、无极绳绞车安装区段内不得存放任何杂物,以保证无极绳绞车顺利安装。 三、入井运输: 1、运输路线:地面存放点→新副井筒→新副井车场→西三轨道下山→940车场→4501回风巷运输石门→4501回风巷放装地点。 2、驱动装置等重量超过1200Kg的构件通过4501回风巷运输石门运输上山时,将在回风巷安装的JH-20型回柱绞车钢丝绳用等径、长度为80m的钢丝绳,与JH-20型回柱绞车提升钢丝绳用绳卡相连,转弯处挂一10T导向轮。要求连接时钢丝绳卡的数量不少于5个,导向轮在巷道侧紧固可靠。 3、4501回风巷小绞车检查: ⑴、检查各绞车运行范围内的轨道是否完好(轨道接头间隙不得大于5mm,高低左右错距不得大于2mm,轨距不得大于605mm,也不得小于598mm,轨道接头处枕木间距不得大于480mm),地轮齐全、完好。 ⑵、检查各绞车地脚螺栓是否齐全、紧固,减速机锁片是否完好锁紧,如有损坏或松动应及时更换或拧紧。

工作面无极绳绞车安装安全技术措施示范文本

工作面无极绳绞车安装安全技术措施示范文本 In The Actual Work Production Management, In Order To Ensure The Smooth Progress Of The Process, And Consider The Relationship Between Each Link, The Specific Requirements Of Each Link To Achieve Risk Control And Planning 某某管理中心 XX年XX月

工作面无极绳绞车安装安全技术措施示 范文本 使用指引:此解决方案资料应用在实际工作生产管理中为了保障过程顺利推进,同时考虑各个环节之间的关系,每个环节实现的具体要求而进行的风险控制与规划,并将危害降低到最小,文档经过下载可进行自定义修改,请根据实际需求进行调整与使用。 为了确保无极绳绞车在安装期间的安全及顺利完成安 装特编写以下措施,经审批后严格执行。 一、安装方案: 1、安装工序 基础浇灌→牵引绞车安装→拉紧部安装→尾轮、前压 绳轮固定→运行部件安装→梭车安装→钢丝绳安装→液压 系统安装→电气系统安装→试运转。 2、安装方法 (1)在基础浇灌时,预先留出二次浇灌的孔,用来固 定螺栓。基础浇灌须待5-6天方可安装绞车。 (2)牵引绞车需解体时做好记号,安装时按几号顺序

安装,在安装地点组装好,然后用手动葫芦起吊,移动到基础上,再固定地脚螺栓。 (3)拉紧部安装首先将拉紧油缸用销柱固定在绞车本体上,张紧尾轮安装在基础上,然后用钢丝绳将拉紧歪轮用钢丝绳通过张紧尾轮与拉紧油缸上拉紧绳轮连接起来,用绳卡将钢丝绳固定。 (4)运行部件安装托绳轮一般按30米一组布置安装,在坡度发生凸变的地段时一般3米一组布置,主压绳轮、副压绳轮在凹变处一般按3米一组布置,拐弯时一般按4.5度一组布置安装并打地锚固定。 (5)梭车安装井下组装好,然好用手动葫芦移动到轨道上。 (6)钢丝绳安装将钢丝绳的一端经前压绳轮、绞车本体上缠绕3圈、拉紧歪轮、再经绞车本体缠绕3圈、过另一前压绳轮、梭车梭头、插爪先固定于绞车上后剩余绳缠

无极绳绞车安全运行规定

无极绳绞车安全运行规定1、基本要求: (1)司机必须熟悉所使用绞车的结构、性能、原理、主要技术参数、完好标准和《煤矿安全规程》的相关规定,能进行一般性检查、维修、润滑保养及故障处理。 (2)司机必须掌握使用该绞车巷道的基本情况,如巷道长度、坡度、变坡地段、支护方式、轨道状况、安全设施配置、信号联系方式、牵引长度及规定牵引车数等。 (3)绞车硐室(或安装地点)应挂有司机岗位责任制和绞车管理牌板(标明:绞车型号、功率、配用绳径、牵引长度、牵引车数及最大载荷、巷道长度及坡度等)。 (4)绞车安装必须牢固、可靠,硐室顶、帮支护必须安全可靠牢靠,无杂乱异物,便于操作和了望。

(5)矿车掉道时禁止用绞车硬拉复位。运送支架、超长、超大物件时,应按专项措施执行。 (6)绞车提升能力每列牵引车数重量,应根据现场坡度、长度逐台核定,报矿批准后执行,禁止超负荷运转。 (7)正常停车后(指较长时间停止运行),应闸死滚筒;需离开岗位时,必须切断电源。 (8)绞车必须有清晰、可靠的信号并规定如下: 一次响;停车,二次响:拉车,三次响:放车,四次响:慢拉,五次响:慢放。 2、开车前,必须对绞车下列部位进行检查: (1)开车前应检视各处情况是否正常,如电气线路是否正确,开关等有无缺陷,各连接处螺栓是否紧固,手闸是否在松闸位置及灵活可

靠,轴承及减速机内润滑油是否充足,变速箱档位是否到位、正确、自锁等,在检查各处情况正常后方可开动电机进行空运转,在检查电液制动闸正常和绞车无异常后方可加上负荷。 (2)75KW双速无极绳绞车变速时必须是停车后换档,在运行中严禁换档。换档手柄必须在慢速位置或快速位置,严禁挂空档开车。换档时如不能顺利挂档,允许盘转电机连轴器。 (3)手闸的使用必须是在关闭电机电源后方可进行,不许可在电机通电期间进行刹车,以免损坏绞车机车和电机。 (4)轴承的润滑油使用黄油,每月至少加油一次,最好每三个月清洗一次轴承,但在新绞车第一次运转后5~6天即应清洗一次,轴承温升超过70℃立即停车查明原因,并检查其磨损情况,如发现磨损过甚,则应查明原因进行修理或变更。 (5)减速机或变速箱的润滑油油面的高低必须经常进行检查,油量不足时随时补充,根据润滑油的光泽、粘度和有无污染杂质的情况等更换新油。

无极绳绞车钢丝绳的安全技术措施

编号:SM-ZD-18569 无极绳绞车钢丝绳的安全 技术措施 Through the process agreement to achieve a unified action policy for different people, so as to coordinate action, reduce blindness, and make the work orderly. 编制:____________________ 审核:____________________ 批准:____________________ 本文档下载后可任意修改

无极绳绞车钢丝绳的安全技术措施 简介:该方案资料适用于公司或组织通过合理化地制定计划,达成上下级或不同的人员之间形成统一的行动方针,明确执行目标,工作内容,执行方式,执行进度,从而使整体计划目标统一,行动协调,过程有条不紊。文档可直接下载或修改,使用时请详细阅读内容。 11盘区3煤无极绳绞车钢丝绳锈蚀较为严重,需更换11盘区3煤无极绳绞车Ф22.5钢丝绳。为了确保更换钢丝绳的工作顺利进行,特制定如下安全技术措施,现场施工人员必须严格执行。 一、领导组织机构 组长:高永昌 副组长:王卫忠 安装实施主要负责人:李耀明 安装辅助负责人:宋冬平、王旭东 安全监管负责人:李蝉有 二、领导组职责 1、组长高永昌在本次更换无极绳绞车钢丝绳工作中负全部责任,具体负责措施的审批,并全盘指挥实施本次工作,做到现场带班作业和技术指导。

2、副组长王卫忠对本次工作的安全监管工作负主要责任,参加措施的审批,组织盘区安监部门对现场的每个安全环节跟踪监管,做到现场带班作业。 3、调度主任宋冬平协助副组长高永昌组织协调人员,坚守调度岗位,安排调度值班,对上级命令或下级指示、汇报能够及时反馈,做到上传下达,并组织有关人员按顺序跟班,本人做到现场带班作业。 4、安监站长李蝉有协助安全区长王卫忠负责安全措施的落实到位与现场实施情况的监管,对本次工作全过程进行监督。 5、机电科长王旭东负责本次工作措施的编制与审核,并对更换无极绳绞车钢丝绳进行技术指导。 6、运输队队长李耀明负责更换11盘区3煤无极绳绞车钢丝绳的具体实施工作,并对更换11盘区3煤无极绳绞车钢丝绳进行跟踪质量的把关,确保更换钢丝绳质量合格及更换人员安全。 三、人员组织与分工 运输队长李耀明对参加更换钢丝绳成员做好培训工作,

无极绳绞车使用管理制度

无极绳绞车使用管理制度 为了做好无极绳绞车维护和管理,确保安全可靠运行,保障煤矿安全生产和职工的人身安全,特制定本管理制度,请相关单位严格遵照执行。 一、无极绳绞车的管理 1.无极绳绞车由下料队全面负责管理,无极绳绞车司机及信号把钩工必须指定专人,并经过专业技术培训,考试合格,持有效合格证后方准上岗操作。 2.其它单位若需在无极绳绞车运行范围内提升或运行车辆时,必须与下料队取得联系,由下料队派专职无极绳绞车司机及信号工进行无极绳绞车的操作,其它单位人员及非专职无极绳绞车司机、信号工严禁操作无极绳绞车或发送信号。 3.下料队应配专职电、钳维修工,按设备完好标准进行维护保养。 4.下料队必须严格执行设备包机制,责任落实到人,组成包机小组并挂牌管理,电钳维修工和无极绳绞车司机、信号把钩工机共同组成包机组。 5.包机组人员要严格执行设备交接班制度和班检、日检制度。 二、车辆串挂规定 1.进入无极绳绞车运行范围内(绞车张紧器前方上、下山下车场处至无极绳绞车尾轮处)的车辆必须按车辆联接规定与梭车可靠联

接,严禁在该范围内摘挂车辆。 2.无极绳绞车运行时,梭车只允许前顶或后拉车辆,严禁梭车前方和后方同时串挂车辆,串挂车辆时必须使用合格的斜巷提升串车专用三环链。 3.串挂矿车时可串挂1~4辆,串挂超长、超重、超高及各类设备大件时,必须制定专门的安全技术措施。 4.在上山串车提升时,一般采用梭车在前,其它车辆在后的联接方式进行串车提升,若确需在梭车后方串挂车辆时,应尽量减少挂车数量,底速运行。 三、运行规定 1.无极绳绞车运行时严格执行“行人不行车,行车不行人”的规定(除跟车工一人)。 2.无极绳绞车运行时,跟车工跟随在运行车辆后方轨道外侧5米处,随时观察车辆的运行情况,出现异常情况及时使用泄露通讯装置发送停车信号,绞车司机听到信号后立即停车,待故障处理好后,跟车工利用泄漏式通讯装置与绞车司机进行通话,经确认故障排除后,再由跟车工用泄漏式通讯装置发送开车信号,绞车司机方可开车运行。

无极绳绞车运行安全技术措施示范文本

无极绳绞车运行安全技术措施示范文本 In The Actual Work Production Management, In Order To Ensure The Smooth Progress Of The Process, And Consider The Relationship Between Each Link, The Specific Requirements Of Each Link To Achieve Risk Control And Planning 某某管理中心 XX年XX月

无极绳绞车运行安全技术措施示范文本使用指引:此解决方案资料应用在实际工作生产管理中为了保障过程顺利推进,同时考虑各个环节之间的关系,每个环节实现的具体要求而进行的风险控制与规划,并将危害降低到最小,文档经过下载可进行自定义修改,请根据实际需求进行调整与使用。 为了更好的发挥无极绳绞车的运输优势,规范11014 工作面无极绳绞车的使用,减少和杜绝机械及以上事故, 特编制以下安全技术措施。 一、11014风巷无极绳牵引车(梭车)与待运车辆连 钩和脱钩过程 1、连钩 3#JSDB-16型绞车将待运车辆提升完毕之后,绞车司 机操4#JD-1.6型绞车将待运车辆牵引至无极绳绞车位置, 然后使其与梭车进行连钩。 2、脱钩 待梭车运行至尾轮位置,绞车司机操作5 #JD-1.6型 绞车牵引住待运车辆,然后使梭车与待运车辆分开。

二、基本要求 1、无极绳绞车司机及信号把钩工(跟车工)上岗前必须经过专业技术培训,经考试合格,持有效操作证,方可上岗。 2、无极绳绞车司机必须熟悉本设备的性能、结构原理,并懂得一般维护、保养和故障处理。 3、严格执行信号规定,一声停,二声向机尾方向拉,三声向机头方向拉。 4、无极绳绞车司机及信号把钩工(跟车工)必须了解该绞车安装巷道的基本情况,如:斜长、坡度、变坡地段、支护方式及轨道状况。 5、绞车硐室内应挂有无极绳绞车司机及信号把钩工岗位责任制、无极绳绞车操作规程、绞车司机及信号把钩工交接班制度、钢丝绳检查制度、绞车巡回检查制度和绞车管理牌板(标明:绞车型号、功率、配用绳径、牵引车

相关主题
文本预览
相关文档 最新文档
