新华公园、麻石烟云公园提升工程项目扬尘、噪声污染治理专项施工方案

成都市第五建筑工程公司

二零一八年四月

目录

一、工程概况及参见单位 (3)

二、编制依据 (3)

三、组织结构 (4)

四、施工准备阶段扬尘防治措施: (5)

五、施工过程中扬尘治理措施 (11)

六、施工现场洒水、喷淋(雾)降尘措施 (15)

七、施工期间噪声污染防止措施 (16)

八、预警措施 (18)

九、监督检查 (18)

十、“六必须"、“六不准” (18)

十一、扬尘、噪声污染治理专项方案的实施宗旨 (19)

施工现场扬尘、噪声污染治理专项施工方案

一、工程概况及参见单位

1、工程概况:

工程名称:新华公园、麻石烟云公园提升工程项目

项目位于成都市成华区二环路东二段与功博路交叉口北100米,场地整体标高较平坦,总改造面积约40000㎡;该工程主要工作内容为:主题空间重塑,植物设计,建筑立面清洗,夜景照明系统,交通流线梳理,标识标牌系统,室外家具,广场及园路铺装,公共卫生间改造等。

2.参建单位:

建设单位:成都成华国资经营投资有限责任公司

设计单位:四川省建筑设计研究院

勘察单位:四川省川建勘察设计院

监理单位:四川亿博工程项目管理有限公司

施工单位:成都市第五建筑工程公司

二、编制依据:

1、《中华人民共和国大气污染防治法》

2、《城市建筑垃圾管理规定》(建设部令第139号)

3、《建筑施工现场环境与卫生标准》

4、《防治城市污染技术规范》(HJT393-2007);

5、《成都市扬尘治理管理规定》(成府发〈2014〉8号)

6、《四川省灰霾污染防治实施方案》(成府发〈2014〉8号)

7、《四川省人民政府办公厅关于加强灰霾污染防治的通知》(川办发〔川办发2013〕32号)

8、《成都市大气污染防治行动方案》(建委【2017】100号文、185号)

三、组织结构

1、建立项目部扬尘、噪声污染专项治理领导小组,负责指挥及协调工作,人员组成如下图:

岗位职责

●组长岗位职责:

组长为本项目防尘、降尘、防噪、降噪管理第一总负责人,负责制定各项目标,审批实施专项方案,审查组织机构的建立健全情况,总体控制施工现场施工的情况。

●副组长岗位职责:

副组长为本项目防尘、降噪管理第一责任人,负责制各项目标,审批实施专项方案,建立管理组织机构,主持领导小组例会。

●组员岗位职责:

负责本单位防尘、降噪的日常管理工作,按经小组批准的施工方案实施。

●各施工班组岗位职责

负责防尘、降噪方案的实施,组织对工人进行绿色施工方面的培训,在技术、安全交底中明确防尘、降尘的要求,在施工过程中严格按方案要求实行,并按要求保留相关记录。

四、施工准备阶段扬尘防治措施:

1、施工围挡

●施工现场实行围档全封闭施工,主干道围挡高度不低于2.5米,在

一般路段的高度不低于2米。围档应坚固、稳定、整洁、美观、规

范成线,沿工地四周连续设置并要进行彩画美化做到定期保洁保证美观。

●围挡外应美观洁净、安全牢固,围挡结构及外表如有缺失、破损、

污染等,必须及时进行补充、更换、修补或清洗等维护工作。

●严格执行“门前五包”(包卫生环境、包园林绿化、包公共秩序、

包立面整洁、包城管信息报送)制度,安排专人负责施工围挡外2米范围内的卫生清理工作,确保环境卫生整洁,秩序井然。

●多风、劲风或遇雨雪等恶劣天气,必须加强围挡巡视检查,必要

时根据现场实际情况采取相应的加固措施。

2、车辆冲洗设施

●施工场地入口大门内侧设置车辆冲洗平台等设施,并设专人进行

管理,确保车辆冲洗洁净,严禁带泥上路。

●冲洗平台尺寸符合细则要求,自动冲洗设备具有产品生产许可,

满足冲洗大型车辆的要求,达到自动冲洗的效果。沉淀池做防渗处理,长度和宽度均满足细则规定要求。工地出入口配备2台手动冲洗设备(高压水枪),用于对车轮车体的二次冲洗和出入口的保洁降尘;沉淀池、排水沟中积存的污泥定期清理,废水和泥浆经处理排入城市管网

●洗车平台四周应设置防溢座、沉砂池及其它防治设施,收集洗车、

施工以及降水过程中产生的废水和泥浆。防溢座高度不小于10厘米,并应结合周边放坡处理。沉沙能力及施工质量符合规范要求,沉砂池应定期清掏,沉砂池四周应进行围护,坑边立警示牌。

●冲洗设施设专人进行管理,及时对损坏的设备进行维修,保证正

常使用,工程竣工后拆除。

●车辆冲洗建立台账,设专人负责车辆冲洗,车辆驶离工地前对轮

胎及车身实施有效清洗,冲洗水压满足细则规定,冲洗时间不少于3分钟,不得带泥上路

●禁止废水随意排放。

3、出口硬化

●施工现场主要出入口、施工便道、车行道路、脚手架底和主要材

料堆放地作硬化处理。

●裸露地面应当铺设礁渣、细石或者其他功能相当的材料;采取临

时绿化或者采取覆盖防尘布或者防尘网等措施,保持施工场所和周围环境的清洁。

●项目办公区、生活区进行硬化处理,局部进行绿化,不得有土地

裸露情况。

4、清扫洒水降尘

●项目配备洒水车两辆,喷淋水量满足使用要求。

●施工区域内的临时道路专人清扫,各种加工场地及材料堆场划分

责任区,由相关施工班组每日清扫。

●施工现场的路面等易产生扬尘的区域,要根据不同季节、气温、

土壤湿度等因素,安排洒水抑尘,并指定责任人;夏季炎热天气每天洒水应不少于5次,春、秋季节每天洒水应不少于4次,冬季不少于3次(洒水应适量,防止结冰)。

5、材料及渣土运输

●为工程运送砂石、各类粉状物、建筑垃圾及渣土的运输车辆手续

齐全、密闭加盖,渣土低于车辆挡板,不超载,不污染路面,不影响环境卫生,不损坏市政设施。

●对出入施工现场的各种车辆进行限速(行驶速度不得超过15公里/

小时),防止车速过快产生扬尘。

●在工地门口建立重、中型车辆进出工地登记台账,台账应明确车

辆进出时间、车牌号、荷载、实际载重、密闭情况。

6、散料、渣土覆盖

●施工现场储备能满足建筑垃圾、渣土覆盖需要的遮盖网、毛毡、

碎石料等。

●施工现场的砂、土等散料,以及1天内不安排清运的建筑垃圾、渣

土等堆放整齐,堆放高度低于施工围挡,并用遮盖网、绿色密目网等进行密闭覆盖,不得出现裸露,砂、土类遮盖的密目网网目密度不低于800目/100cm2;粉状类材料需采用封闭性材料覆盖。

建筑垃圾堆放时间超过六个月的,要种草绿化。

●高处产生的散装材料及建筑垃圾等应采取装袋封闭等措施吊运至

路面运离现场,禁止从高处向下倾倒或者抛洒各类散装物料和建筑垃圾。

7、施工材料堆放管理

钢筋、砂、石子等均为工地露天堆放材料,如管理不好,将产生钢筋粉飞扬、砂石尘飞扬等粉尘污染,因此必须加以控制。

●严格控制成型钢筋进场,钢筋进场后立即整理归堆上架,做好标

识;

●石子、砂堆放在专用堆场,控制进料量,做到随到随用,不得大

量囤积;

●石子、砂必须堆积方正,底脚整齐,干净,并将周边及上方拍平

压实,用密目网进行覆盖,如过分干燥,必须及时洒水;

●使用砂石时禁止将所有遮盖的密目网全部打开,稍打开一角,用

后拍平盖好。

●全面规划、合理布局、统筹安排建设用地,按照“安全、环保、

合理、适用”的原则规划弃渣用地。

●水泥、石材、石灰、砂石等易产生扬尘的细颗粒建筑材料应密闭

存放或进行覆盖,使用过程中应采取有效措施防止扬尘。

●弃渣场必须远离用水源地、水井、河、渠等地表水体。弃渣必须

集中至指定地点,严禁漫坡乱弃。施工垃圾清运时应提前适量洒水,并按规定及时清运消纳。

●建筑物内的施工垃圾清运必须采用密闭式专用垃圾道或密闭式容

器吊运,严禁凌空抛撒,安全网内的垃圾应及时清理。

8、生活垃圾控制措施

●在生活区、办公室每个房间设置一定数量的垃圾桶,产生的生活

垃圾集中收集,回收利用。

●安排清洁工及时将垃圾运出至指定的地方。

●对塑料类、固体废弃物不得采用焚烧的方式处理,不得在现场或其他地段未经正确处理

进行填埋,必须送废品回收站等专业机构进行专业化处理。

10、现场道路环境保护

●前期规划时,对于经常使用或后期也可以使用的临时道路应进行

硬化处理。

●对道路进行不定期清扫,对道路定期进行冲洗,保持道路清洁。

●道路两边尽量进行维护,以减少行车时灰尘的外扬。

●对于停止施工的施工工地,应当对其裸露土地采取覆盖或者临时

绿化等有效防尘措施。

11、废水控制措施

●施工现场临时设施的废水,通过沉淀等措施,使生活污水净化后,

才排入当地沟渠。

●在施工进入口设置洗车池及沉淀池,冲洗车辆的废水经过沉淀后,

采用二次利用。

●排水设置雨污分流,尽量收集雨水并加以利用。

12、现场保洁

●施工现场应配备必要的清扫设备,设专人进行卫生保洁,责任到

人,确保场区内清洁卫生。

五、施工过程中扬尘治理措施

1、拆除施工阶段

●当气象预报风速达到5级以上时,应停止拆除作业;

●拆除作业时须采用洒水或喷淋式措施以控制粉尘外泄;严禁采用

整体拉、推墙体的拆除方法。

●地面破除时应采取分段分块破除,当天破除的建渣当天集中堆放

覆盖或者转运至指定渣场。

●清理整理破碎构件、翻渣和清运建筑垃圾时,应采取洒水或喷淋

设施。

●建筑垃圾在48小时内不能完成清运的,应采取覆盖或洒水等防

尘措施。

●拆除施工现场,应严格划分材料堆放区和施工通道界限,及时清

除遗落物料、渣土;清扫时应洒水,以防扬尘。

●拆除工程为人工拆除时,应搭设脚手架,张挂密目立网;施工垃

圾破碎和清运时,应采取洒水或喷淋,并采用封闭的垃圾道或垃圾袋运下,不得向下抛掷。

●施工现场出口处设置车辆冲洗设施,并对驶出的车辆进行高压清

洗。出入现场时应有专人指挥。清运渣土的作业时间应遵守工程所在地的有关规定。

●拆除工程施工时,应有降低噪声的措施。选用低噪声、低振动的

设备。

●拆除建筑时,当遇有易燃、可燃物及保温材料时,严禁明火作业,

以免燃烧产生有毒有害气体。完善配备消防设施和灭火器材,根据甲方提供的水源,配备消防带3盘,灭火器5个。

●对地下的各类管线,施工单位应在地面上设置明显标识。对水、

电、气的检查井、污水井应采取相应的保护措施。

●拆除完毕后暂时不能开工的建设用地,必须采取覆盖或地面硬化、

简易绿化等措施控制扬尘。

2、基础施工阶段

●与土方施工单位签订文明施工管理协议,协议中必须强调防止施

工扬尘污染的责任制,共同做好扬尘控制;

●工程土方开挖时合理安排施工进度与车辆安排,做到随挖随外

运;

●土方开挖时合理安排施工进度与车辆安排,做到随挖随外运;

●除做好硬地坪外,其它露土部位必须保持密实,不得随意开挖翻

●加强土方开挖阶段的扬尘监控,根据污染物浓度及时调整抑尘降

尘措施,对扬尘污染防治进行动态管理,施工现场PM10浓度大于

等于115μg/m3时,启动现场喷淋及其他应急措施。

3、结构施工阶段

●所搭设的脚手架必须全部密目网进行外围封闭,密目网达到2000

目,无损坏和漏洞,旧网在使用前必须清洗干净;

●结构周边的临边防护必须用密目网设置,底部设置防空隙的踢脚

板,防止垃圾从楼层外围散落而产生扬尘;

●现场一律使用商品混凝土和砂浆(或预拌混凝土和砂浆)

●施工现场清理垃圾时,预先洒水湿润。待湿透后再进行清扫,各

区域垃圾集中堆放,为防止垃圾在清理时应分吹、抖动而产生扬尘,若使用车辆清运时,每部车上都必须遮盖密目网。禁止从高处向下抛扔垃圾,更不准从结构外围抛扔垃圾;

4、绿化及铺装施工阶段

●气象部门发布大风警报、台风警报、寒潮预警和雾霾天气预警期

间,应当停止平整土地、换土、原土过筛等作业。

●路沿石、石材等构件切割、加工或者进行其他切割、钻孔、凿槽

等易产生粉尘的作业时,应当采取喷雾等方式进行降尘。

●异形石材尽量采用工厂加工的方式减少现场加工避免造成粉尘,

如需现场加工应设置石材切割棚,石材切割前用水将石材浇透以降低石材切割时造成的粉尘

●土地整理工作结束且尚未进行建植的,要适时洒水防尘或覆盖,4

级风以上天气必须及时洒水防尘。

●植树挖掘出的坑土,必须加以整理、拍实、覆盖。

●4级风以上天气不得进行大树移植。大树移植后所形成的穴坑,必

须随移随填。大树移植后的场地必须及时恢复绿化。

●掘草块、草卷前应当适量浇水,待渗透后掘取,草块、草卷

5、装饰施工阶段

●由于装饰期间的建筑垃圾品种较多,故在现场设施的垃圾堆放点

必须进行分隔,以便分类堆放装饰建筑垃圾;

●在进行装饰石材切割或磨光时,必须设置专用封闭式的切割间,

操作人员必须戴好口罩;

●拆除脚手架,禁止焚烧直接掀翻竹笆,必须先行洒水并清理垃圾;

●施工现场禁止焚烧垃圾废料等;

●装饰用的石膏粉、老粉、腻子粉等必须袋装,并装入库集中管理。

●装饰阶段应相应组织石材、木制品成品进入施工现场,实施装配

式施工,减少因切割石材、木制品所产生的扬尘污染。

6、整体施工阶段

●管道沟必须分段开挖,安装完毕后立即回填,尽量减少翻开泥土

的暴露时间;

●如开挖堆积时间过长,必须进行表面压实,并用绿网进行覆盖;

●绿化土进场时必须随到随用,禁止堆积时间过长而产生扬尘。

●工程结束前不得拆除工地围墙,如因正式围墙施工妨碍必须拆除

临时围墙时,必须设置临时围墙档措施。

●在施工过程中,严格采取相应保洁措施,以便做好施工期间的环

境保护,确保不出现扬尘飞沙现象,保证周边环境。

六、施工现场洒水、喷淋(雾)降尘措施

●施工现场配备适合的洒水、喷(雾)降尘设备,建立洒水、喷淋、

喷雾降尘措施制度,并设置专职保洁人员6人,确保工地内及工地围挡外周边2米范围内的环境卫生,定时清扫、喷洒,始终保持地面潮湿。

●施工现场围挡、场区道路两侧设置环绕喷淋(雾)装置,并配备洒

水车、雾炮机等降尘设备。除雨天外,施工期间每小时开动喷淋(雾)系统不少于10分钟,并确保施工现场主要道路及喷淋(雾)系统覆盖区域湿润,不扬尘。当PM10监测值大于109.5微克/立方米时,进行施工现场喷淋(雾)降尘。

●施工现场不得在未实施洒水等措施情况下进行直接清扫,作业时

间段洒水降尘频次不少于两小时一次。施工现场PM10监测值大于109.5微克/立方米时,增加洒水次数,以施工现场地面湿润不产生扬尘为准,确保场区清洁。

●围挡上设置喷雾装置,每组间隔不大于4米。

●现场配备两台移动式喷雾水炮,喷射距离30米,除雨天外,施工

期间每小时开动喷雾水炮不少于10分钟。

七、施工期间噪声污染防止措施

1、机械施工噪声控制

●合理选用低噪声的施工机械和先进的施工技术,以达到控制噪声

污染的目的,应注意经常对施工设备进行维修保养,避免因设备性能减退而使噪声增强的现象发生。

●对挖掘机、推土机等高噪声设备合理安排作业时间,夜间禁止高

噪声扰民作业。尽量安排在上午8:00-11:30,下午13:00-17:00夜间禁止施工,若有特殊情况提前1天与施工周边相关单位及住户沟通。

3、砼施工噪声的控制

●混凝土工程均采用商品混凝土。砼浇注过程中,加强对混凝土的

施工管理,及时进行监测(根据日常经验),对超过噪声限值的混凝土泵及时进行更换。加强对混凝土泵、砼罐车操作人员的培训及责任心教育,保证混凝土泵、混凝土罐车平稳运行、协调一致,禁止乱按喇叭。

4、模板工程噪声控制

●支拆模板时,必须轻拿轻放,上下、左右有人传递,严禁抛掷。

●模板在拆除和修理时,禁止使用大锤敲打模板,以降低噪音。

●设置木工加工棚,并对木工棚进行一定围挡封闭处理,以降低噪

声。

●木工作业由木工班组长在工作前进行要求,由模板负责人监督施

工班组实施。

5、木工机械的噪声控制

●木工棚四周用细木工板进行封闭,并且封闭严密,以便减少扬尘

和噪声。

●木料或木板在切割时,采用低噪声木工切割机或电刨空转。切割

机或电刨用完后,应及时清理干净并进行保养。木工机械的噪声控制工作由木工班组长在工作安排中进行要求,由木工负责人监督施工班组完成。

6、石材切割的噪声控制

●合理选用低噪声的手持机械达到控制噪声污染的目的,应注意经

常对施工设备进行维修保养,避免因设备性能减退而使噪声增强的现象发生。

●对石材到场的时间进行规定,避免在夜间进行石材下装,噪声扰

民。若有特殊情况提前1天与施工周边相关单位及住户沟通。

●石材现场加工点应设置在远离居民户50M以外处,防止噪声干扰周

边相关单位及住户。

八、预警措施

●为了确保重污染发生以后,我项目部能迅速、高效、有序地开展

重大环境污染源的治理及善后工作,采取切实有效的措施及时控制污染源,及时制止重污染的继续发生,最大限度地降低对环境的污染,特制定本项目部环境污染应急准备

●当风力达到4级风以上、空气三级以上重污染时,施工现场应当立

即停止拆除施工、渣土运输、路面清扫等易产生扬尘的作业,施工工地、物料堆场清扫、洒水抑尘增加频次。

●当成都政府发布重污染天气红色(Ⅰ级)等级预警时,施工现场、

物料堆场堆放的易产生扬尘物料100%覆盖,裸露场地保持湿化;

禁止散装建筑材料、工程渣土、建筑垃圾运输;

九、监督检查

●安全组对易飞扬材料的储存、发放、使用过程进行监督检查。

●安全组对机械的装载过程进行监督检查。

●安全组对施工现场的防尘设施进行监督检查。

●在检查中发现的问题,对工人进行说服教育;情节严重者处以罚

款。并且要求各项负责人对自己所辖范围内的问题进行整改。十、“六必须"、“六不准”

根据建设施工工地扬尘治理管理制度和工程技术规程,在工地管理中落实施工现场管理“六必须"、“六不准”,即:必须湿法作业、

必须打围作业、必须硬化道路、必须设置冲洗设施、必须配齐保洁人员、必须定时清扫施工现场;不准车辆带泥出门、不准运渣车辆冒顶装载、不准高空抛洒建渣、不准现场搅拌混凝土、不准场地积水、不准现场焚烧废弃物,有效遏制建设工地扬尘污染

十一、扬尘、噪声污染治理专项方案的实施宗旨

小组成员应紧密团结,在项目经理和各级管理人员的领导监督下保护好生活与生态环境,杜绝因建筑施工造成的作业污染和扰民,真正做到保障建筑工地附近居民和施工工人的身体健康.做好成都市安全文明工地环境保护工作的要求,达到成都市安全文明工地环境保护工作的考核标准,顺利完成成都市安全文明工地环境保护工作的各项事务。

成都市第五建筑工程公司

2018年4月

扬尘治理专项施工方案

绿城·理想之城安置房项目扬尘治理专项施工方案 编制人: 审核人: 审批人: 浙江凤山建设工程有限公司 二零一六年九月

目录 一、工程概况及参建单位: (3) 二、编制依据 (4) 三、组织机构与岗位职责 (4) 四、施工扬尘防治措施 (6) 五、应急措施 (8)

施工现场扬尘治理专项施工方案 一、工程概况及参见单位 1、工程概况: 工程名称:绿城·理想之城安置房项目 工程地点:青岛市李沧区铜川路222号 绿城·理想之城安置房项目位于青岛市东北部,济青高速西侧,隶属于李沧区。 工程总建筑面积22727.82㎡,其中地上18636.33㎡,地下4091.49㎡容积率3.38。本项目由1幢高层和地下车库及人防组成。停车数量:安置房项目B1楼地下停车92辆,安置房B1楼设计192户住宅。 2.参建单位: 建设单位:青岛绿城华川置业有限公司 设计单位:青岛绿城建筑设计有限公司 勘察单位:青岛地矿岩土工程有限公司 监理单位:青岛市广信建设咨询有限公司 施工单位:浙江凤山建设工程有限公司 二、编制依据: 1、《城市建筑垃圾管理规定》(建设部令第139号) 2、《建筑施工现场环境与卫生标准》(JGJ 146-2004); 3、《防治城市污染技术规范》(HJT393-2007); 4、《山东省扬尘污染防治管理办法》(山东省人民政府令第248号)

5、《青岛市大气污染防治条例》(2001年5月19日市十二届人大常委会第二十七次会议通过) 6、《青岛市防治城市扬尘污染管理规定》(青岛市人民政府令第143号) 7、《青岛市防治扬尘污染工作方案》(青政办字〔2012〕166号) 8、《青岛市大气重污染应急预案》(青政办字〔2013〕93号); 9、《关于印发<青岛市城区建设扬尘治理集中行动实施方案>的通知》(青建管字〔2013〕58号) 10、《关于进一步加强建筑工地扬尘防治工作的通知》(青建管质字〔2014〕16号) 11、《青岛市房屋建筑工地环境整治精细化管理标准》 三、组织结构 1、建立项目部扬尘专项治理领导小组,负责指挥及协调工作,人员组成如下图:

扬尘、噪声污染治理专项施工方案

新华公园、麻石烟云公园提升工程项目扬尘、噪声污染治理专项施工方案 成都市第五建筑工程公司 二零一八年四月

目录 一、工程概况及参见单位 (3) 二、编制依据 (3) 三、组织结构 (4) 四、施工准备阶段扬尘防治措施: (5) 五、施工过程中扬尘治理措施 (11) 六、施工现场洒水、喷淋(雾)降尘措施 (15) 七、施工期间噪声污染防止措施 (16) 八、预警措施 (18) 九、监督检查 (18) 十、“六必须"、“六不准” (18) 十一、扬尘、噪声污染治理专项方案的实施宗旨 (19)

施工现场扬尘、噪声污染治理专项施工方案 一、工程概况及参见单位 1、工程概况: 工程名称:新华公园、麻石烟云公园提升工程项目 项目位于成都市成华区二环路东二段与功博路交叉口北100米,场地整体标高较平坦,总改造面积约40000㎡;该工程主要工作内容为:主题空间重塑,植物设计,建筑立面清洗,夜景照明系统,交通流线梳理,标识标牌系统,室外家具,广场及园路铺装,公共卫生间改造等。 2.参建单位: 建设单位:成都成华国资经营投资有限责任公司 设计单位:四川省建筑设计研究院 勘察单位:四川省川建勘察设计院 监理单位:四川亿博工程项目管理有限公司 施工单位:成都市第五建筑工程公司 二、编制依据: 1、《中华人民共和国大气污染防治法》

2、《城市建筑垃圾管理规定》(建设部令第139号) 3、《建筑施工现场环境与卫生标准》 4、《防治城市污染技术规范》(HJT393-2007); 5、《成都市扬尘治理管理规定》(成府发〈2014〉8号) 6、《四川省灰霾污染防治实施方案》(成府发〈2014〉8号) 7、《四川省人民政府办公厅关于加强灰霾污染防治的通知》(川办发〔川办发2013〕32号) 8、《成都市大气污染防治行动方案》(建委【2017】100号文、185号) 三、组织结构 1、建立项目部扬尘、噪声污染专项治理领导小组,负责指挥及协调工作,人员组成如下图:

扬尘控制专项施工方案(施工版)

-------------精选文档----------------- 亿利金威中新生态城项目 一期钢筋工程施工方案 编制: 审核: 审批: 江苏南通二建集团有限公司 二〇一六年三月

目录 一、编制依据 二、工程概况 三、组织机构 四、责任制考核 五、控制点 六、施工现场环保工作计划 七、施工现场环保工作制度 八、施工现场环保措施 九、重大污染天气应急措施

施工现场扬尘控制专项施工方案 一、编制依据: 1、招投标文件及施工图纸。 2、施工组织设计。 3、国家及地方政府的有关建筑法律、法规、条文。 4、标准规范 二、工程概况 1、生态城中部片区03-05-01A(57A)亿利住宅项目(颐湖居)一期工程由天津亿利金威房地产开发有限公司开发建设,该项目位于中新天津生态城中部片区西侧,紧邻清静湖。建筑用地面积:32021.7平米,总建筑面积:44249.8平米,由4栋8层、2栋7层、4栋6层、1个变电站和一个环卫垃圾储存间组成。 2、总工期:499天。 3、质量目标:一次验收合格。 4、职业健康安全目标:零事故,零死亡。 5、环境管理目标:天津市安全文明标化工地。 6、主要职能单位: 建设单位:天津亿利金威房地产开发有限公司 设计单位:天津市建筑设计院 监理单位:天津国际工程建设监理公司

施工单位:江苏南通二建集团有限公司 三、组织机构 1、成立亿利一期工程扬尘控制组织领导小组,负责指挥及协调工作,人员组成如下: 组长:蔡向东 副组长:黄新平陆曙恒 成员:龚海华、蔡方钵、门雷、徐建平、许元兵、杨俊杰、 郭燕石、张俊、黄雷艇、蔡挺、陈雪梅、梁勇、谢明星 2、职责 ⑴、组长:负责全面管理,与有关部门的协调,定期组织检查。 ⑵、副组长:具体负责现场扬尘治理各项工作的协调 (3)成员:具体负责做好扬尘治理的落实、安排、指挥等各项管理工作。 四、责任制考核 实施施工现场扬尘控制,责任在领导,管理在岗位,关键是班组。因此项目部必须在建立和健全各项扬尘控制规章制度的基础上,落实各级管理责任,将施工扬尘控制与安全生产和文明施工管理紧紧联系在一起,使之终贯穿于整个施工管理过程中,成为安全生产保证体系环境因素的一个补充要素,实施全过程、全方位控制。 1、项目经理是施工扬尘污染控制的责任人,须对施工现场的扬尘污染控制负全面责任。 2、各级管理岗位人员须对施工扬尘控制列入施工全过程管理的范畴,

扬尘防治施工方案

施工现场扬尘专项防治方案 一、工程概况 工程名称:防城港市中心区滨海东路延长线道路工程 建设单位:防城港市城市建设投资有限责任公司 工程地址:防城港市中心区 工程概况:本次设计的防城港市中心区滨海东路延长线道路工程为新建沥青砼结构分别为:表面层4cm,中面层为6cm、下面层为8cm沥青砼。长约878m,宽43-50m,桥涵最大单跨20米。 设计依据:①本工程道路工程外业测量资料;②本工程规划设计文件及总平面图规划图;③《防城港市和平安置区(三期)室外配套工程可行性研究报告》; ④技术规范:《城市道路设计规范》(CJJ37-90);《公路路基设计规范》(JTG D30-2004);《城市道路施工图设计深度图样》(05MR101);《城市道路-水泥混凝土路面》(05MR202);《城市道路-路缘石》(05MR404);《市政排水管道工程及附属设施》(06MS201); 招标范围:本工程包括土石方、桥梁、道路、排水、绿化等招标工程量清单范围内包含的全部内容。 扬尘是对人体健康的危害较大的一种污染源,在生产生活环境的空气中漂浮的固体微粒(扬尘或粉尘),能通过人的呼吸道进入人体,长期吸入一定浓度的粉尘,在肺内沉积,即会发生尘肺。国外研究结果表明,大气中总悬浮颗粒物数量、浓度和人口死亡率之间存在着显著的相关性。根据伦敦、斯托本维尔、费城三个城市的数据表明,每立方米空气中TSP浓度达100ug,人口死亡率就增加6%,对老年人和患有呼吸系统疾病的人来说,肺气肿死亡率增加9%。纽约等国际大都市目前每立方米空气中可吸入悬浮颗粒物含量达5ug左右,上海这一指标高达10ug

以上。另外悬浮颗粒物上吸附的多环芳烃,会使职业性癌症的发病率升高,城市的悬浮颗粒物升高还会导致城市空气能见度的下降,研究表明,悬浮颗粒物能散射太阳光,对大气能见度和气候造成影响,给交通和市民的生活带来不便,扬尘真正成了大都市的空气杀手。因此,控制扬尘特别是施工扬尘的污染,显得尤为必要和紧迫。 本工程施工中的不规范操作、材料的进出场、自然环境因素等,均会造成扬尘污染。因此,施工中的扬尘污染将直接危害居民和广大职工的身体健康,影响周边群众的正常生活,同时也将造成重大环境污染,给社会造成不良影响。因此,实施施工扬尘控制,保护环境,维护人民群众的利益,成为我们施工生产中的主要管理内容。 二、编制依据 1、《中华人民共和国环境保护法》 2、《中华人民共和国固体废物污染环境防治法》 3、《中华人民共和国大气污染防治法》 4、《中华人民共和国环境影响评价法》 5、防城港市扬尘污染防治管理办法 6、防城港市建设工程文明施工安全管理暂行规定 7、防城港市建设工程工地文明施工若干规定 8、防城港市建设工地施工扬尘控制若干规定 9、《建筑施工现场环境与卫生标准》(JGJ146-2004) 三、管理目标 1、施工扬尘污染控制达标。

环境保护及扬尘防治措施

环境保护及扬尘防治措施 第一节环境保护体系与措施 环境保护是我国的一项基本国策,针对本标段自然地理环境特点,施工现场环保工作,应严格按照《环境保护法》的要求,重点考虑,全面规划,因地制宜,积极维护当地自然环境和居民的生活劳动环境,最大限度地减少施工对自然生态的破坏,保护环境。在施工时制定专项环境保护措施,做到全面规划,合理布局,切实作足作好环境保护工作。 环境保护是关系到人类生存和发展的大事,城市建设尤为重要,因此施工过程中既要搞好工程建设,又要高度重视城市环境的保护。根据本工程所处的环境条件和工程特点,施工期间,对环境容易造成污染的主要有:施工中产生的废水、废气和噪音;施工机械的废水、废气和噪音;机械车辆产生的扬尘;施工现场和施工驻地的垃圾和气体、固体、液体废弃物;施工现场的灯光污染等。为避免这些对城市造成污染,我们在施工中将采取切实可行的方案,达到城市环保的要求。 一、环境保护保证体系 1、建立健全环境保护管理机构 项目全面环境管理领导小组:组长:项目经理;副组长:技术负责人; 成员:质检员、施工员、安全员及各班组组长。 2、建立健全环境保护保证体系 制定环境保护制度,加强环境保护基础工作,加强监督检查,落实各项工作责任制,形成环境保护保证体系,实现环保目标。 二、环境保护措施 1、环境保护的管理措施 1.1 设立环保机构,切实贯彻环保法规。 严格执行国家及市政府颁布的有关环境保护,水土保持的法规、方针、政策和法令,结合设计文件和工程实际,及时提出有关环保的组织实施。 1.1.1 对废弃物的处理 不适宜填筑的材料及时分别堆放整齐并运至业主指定的位置进行填埋处理。 1.1.2 采用有效措施,消除施工污染,施工废水、生活废水采用沉淀池、化粪池等方式处理,清洗集料或含有油污的废水采用集油池的方式处理,不得污染

扬尘控制施工方案

宝山西城区北块绿龙中央公园(白沙公园)二期工程 扬尘控制 施 工 方 案 编制单位:上海园林绿化建设有限公司 编制日期:2019年1月2日

一、工程概况及特点 1.工程名称:宝山西城区北块绿龙中央公园(白沙公园) 工程 工程地址:宝山区杨泰路以东白沙园路以南湄浦河以北江杨北路以西范围内 2. 工程内容:本项目总建筑面积32277平方米。施工内容包括二期园内堆土造型及苗木种植、新建园区围墙、新建入口处公厕、新建滨湖区公厕、新建运动区服务建筑、新建道班房、新建室外篮球场、新建二期园路、新建舞韵广场、新建绿森广场、新建室外机动车停车场、新建园路旁轮椅停车位、增加园路陡坡踏步、新建二期给排水系统及一期给排水系统改造、一期苗木补种及养护。 3.工程项目建设单位:上海万业企业宝山新城建设开发有限公司 工程项目设计单位:同济大学建筑设计研究院(集团)有限公司 工程项目施工单位:上海园林绿化建设有限公司 工程项目监理单位:上海华谊建设工程监理有限公司 工程项目监督单位:上海市绿化和市容(林业)工程安全质量监督站 二、扬尘控制的编制依据 1、《中华人民共和国安全生产法》 2、关于印发《2018年建设工地大气污染防治方案》的通知沪建质安(2018)151号 3、《建筑施工现场环境与卫生标准》JGJ146—2004 三、扬尘治理的控制目标 进一步完善建设工地扬尘治理机制,应采取有效措施,以施工现场扬尘治理为重点,采取强化组织领导、强化监管责任、强化监测监控、强化督导考核等措施,全力开展扬尘治理工作,形成长效管理机制,使扬尘污染的防治措施得到落实,切实降低扬尘污染对城市空气环境质量的影响。 四、扬尘治理的方法和措施 2

地铁施工期间噪音及扬尘防治方案.docx

目录 一、编制目的 (1) 二、编制依据 (1) 三、工程概况 (1) 四、施工噪音、扬尘污染防治保证体系 (2) (一)治理领导小组人员和机构图 (2) (二)治理工作职责分工、任务 (2) 五、扬尘、噪声污染控制管理岗位职责 (2) (一)项目负责人 (2) (二)项目技术负责人 (3) (三)项目工长 (3) 六、施工期间噪声、扬尘影响分析 (3) (一)噪音影响分析 (3) (二)主要扬尘源分析 (5) 八、施工期间扬尘、噪音治理实体管理制度及办法 (7) 九、工作实施要求 (9)

xxxxxxxxxxxx(一期)TJ02标工程 施工期间噪声及扬尘控制方案 一、编制目的 为有效的防治城市噪音、扬尘污染,改善城市环境空气质量,保障人民群众正常生产、生活秩序和身体健康,预防本工程施工中对环境污染事故的发生,认真贯彻《施工安全与卫生公约》的精神,依照《中华人民共和国环境保护法》、《中华人民共和国大气污染防治法》和《建筑施工安全检查标准》及《佛山市扬尘污染防治管理办法》的要求,进一步加强噪音、扬尘治理的管理工作,减少施工期间的噪声和扬尘对周围环境的影响,结合本工程的具体情况,特编制本专项方案。 二、编制依据 1.中华人民共和国环境保护法 2.中华人民共和国环境噪音污染防治法 3.中华人民共和国大气污染防治法 4.防治城市扬尘污染技术规范 5.中华人民共和国环境保护行业标准《环境影响评价技术导则-声环境》 6.建设部《建筑施工安全检查标准实施指南》 7.佛山市扬尘污染防治管理办法。 三、工程概况 (工程施工主要内容及工程量)

四、施工噪音、扬尘污染防治保证体系 (一)治理领导小组人员和机构图 项目部成立噪音、扬尘污染控制领导小组。项目经理为组长,项目执行经理、责任工长为副组长,专项工长安全员、质量员、施工员、材料员、水电安装工长等为组员实施扬尘治理工作。 组长:(项目经理) 副组长:(书记项目副经理等) 成员:(相关部门部长) (二)治理工作职责分工、任务 1、由组长负责全面指挥、统一组织、协调;副组长具体负责实施施工现场噪音、扬尘治理;各组员密切配合,帮助支持,全面铺开、严格规范,监管到位,彻底清除扬尘、噪音污染。 2、划分为具体责任区,实行各组员责任制,要求亲自带队,深入一线,全程指挥,督促整治,高效率地处置各种问题。 3、由专职安全员负责每天检查扬尘、噪音治理落实及实施情况。 五、扬尘、噪声污染控制管理岗位职责 (一)项目负责人 1.履行承揽合同要求,制定噪声、扬尘管理目标,健全管理组织,配备必要资源,对工程噪声、扬尘等环境管理全面负责。 2.贯彻执行各项有关环境管理的法令、法规、标准和制度,落实噪声、扬尘管理措施和资源的配置。 3.负责噪声、扬尘管理工作的领导,全面管理项目的噪声预防。

(完整版)扬尘治理专项施工方案

扬尘治理的方案和具体措施 一、施工现场扬尘治理六个百分百标准承诺 若我方中标,服从业主关于扬尘治理方面的一切管理,达到施工现场扬尘治理六个百分百标准承诺,即施工现场要100%设围挡,施工现场的所有物料堆放要100%覆盖,施工现场裸露地面是道路的要100%绿化,进出施工现场的车辆要100%喷淋,拆除和土方作业时要100%喷淋,渣土运输车辆要100%封闭。 1.建筑施工现场100%围挡 施工现场及项目部周围均设100%全封闭围挡。车行道下穿施工路段两端路口设砖砌围墙,M7水泥砂浆抹面,围墙高度2.5m,墙顶挂灰色琉璃瓦。施工路段在道路两侧人行道上搭设2.5m高彩钢板。南干渠改迁在施工过程中封闭一段,开挖一段,回填一段,拆除一段,依次循环,分段推进,直至该施工段全面竣工。所有围挡必须封堵严密,搭设牢固,无缝对接。围挡外侧喷绘工程设计效果图、企业简介、安全教育及公益广告等宣传图片资料。 2.工地裸土100%覆盖 施工中采取边开挖边遮盖,对开挖面、土方、砂石料等裸露部分采用遮阳网100%覆盖,并采用抑尘车、喷淋系统随时洒水抑尘,保持湿润无扬尘。 3.工地主要路面100%硬化 施工路段原路面为沥青混凝土路面,符合100%硬化的要求,施工过程中指派专人对路面清扫保洁,定期开启喷淋系统随时洒水保湿,防止产生扬尘。 4.拆除工程100%洒水抑尘 施工现场划分为三个施工段:每个施工段各配备1台抑尘车(雾炮机),全

段共配备3台抑尘车(雾炮机),结合喷淋系统在土方挖运、回填全过程100%洒水抑尘,进行湿法作业。 施工路段,在距下开挖外边线0.5m处敷设喷淋系统环形供水管线,主管管径DN50mm,喷头安装高度2.0m,沿喷淋主管每隔10m布置一个360°旋转喷头,每个喷头最大喷洒半径15m,施工路段全线共设置124个喷头,覆盖整个施工区域进行洒水抑尘。 5.出工地运输车辆100%冲净无撒漏 大门入口处各设一处洗车台。由工地驶出车辆必须用苫布对厢体所运渣土遮盖严实,并在洗车台对前后左右轮胎冲洗干净后,方能驶入市政道路。车辆冲洗后的污水经沉淀池处理后回收利用于现场洒水抑尘,并定期对沉淀池进行清掏。 6.裸露场地100%覆盖 施工现场裸露场地采用遮阳网进行100%覆盖,并随时洒水抑尘。工程建设过程中产生的建筑垃圾和生活垃圾,堆放时间不得超过三天,堆放期间应全遮盖,无污染。清运时按批准路线和时限,并采取相应抑尘和密闭措施。 二、施工现场防控扬尘措施 1.现场运输道路畅通,做到无积水、无坑洼、无任何杂物,道边流水畅通,指定专人每天洒水、清扫,使现场保持干净、整洁,晴天把尘土降到最低限度,雨天保证路面没有泥浆。 2.总平面范围及工地周边场地及运渣道路设置专人每天2~3次巡视、清扫,保持清洁。 3.松散颗粒材料砌筑砖墙围档堆放,表面用防尘网遮盖防止刮风粉尘弥漫,影响环境卫生。

施工噪声及扬尘污染预防措施

施工噪声污染预防措施 1、人为的噪声控制措施:尽量减少人为的大声喧哗,增强全体施工人员防噪声扰民的自觉意识。 2、减少作业时间:严格控制作业时间,尽量安排到白天作业;晚间作业如超过22:00时,尽量利用噪声小的机械施工。 3、灌砼尽量集中在星期六、星期日。 4、易产生强噪声的成品、半成品加工作业,应尽量放在工厂车间内完成,减少因施工现场加工制作产生的噪声,尽量采用低噪声的机械设备。 5、施工现场的强噪音机械如:搅拌机、电锯、电刨、砂轮机等,施工作业尽量放在封闭的机械棚内;或在白天施工,以致不影响工人与居民的休息时间。 重庆远海建工(集团)有限公司 2012年12月1日

施工扬尘污染预防措施 1、高层建筑施工垃圾多,应使用封闭的专用垃圾道或处用翻斗车,推拉至地面,严禁随意凌空抛散造成扬尘。施工垃圾要及时清运,清运时,适量洒水减少扬尘。 2、零星水泥采用专库室内存放,卸运时要采取有效措施,减少扬尘。 3、施工现场道路全部用混凝土地面、使其能承爱一定的荷载,并随时洒水,防止道路扬尘。 4、施工现场使用的锅炉、大灶,必须符合环保要求,烟尘排放黑度达到林格曼2级以下。 5、严禁违章明火作业,必须经过审批后方可动火,要控制烟尘排放量。 6、建筑材料、施工机械等严禁从楼上抛下,要有组织的运出。 7、砼、砂浆熟料制作中,先放水泥,再放骨料。 8、拉运土方、材料进出场时,必须保证不污染周围道路,随时派人清扫,搞好场容场貌卫生。 9、每道工序完成后,及时清理现场,做到活完场净,避免跑、冒、清、漏。 10、搅拌机有较好密封,并有防尘设备。 重庆锦通建设(集团)有限公司 2012年12月1日

扬尘控制专项治理施工方案

扬尘控制专项治理施工 方案

市第20中学学生宿舍楼抗震加固建设项目防止扬尘施工专项方案 编制人: 审核人: 审批人: 市第20中学学生宿舍楼抗震加固 建设项目项目部 二O一六年六月

目录 一、编制依据: (2) 二、工程概况 (2) 三、组织机构 (2) 四、施工现场环保工作计划 (3) 五、施工现场环保工作制度 (4) 六、施工现场环保措施 (7) 七、应急措施 (10) 施工现场扬尘控制专项施工方案

一、编制依据: 1、招投标文件及施工图纸。 2、施工组织设计。 3、国家及地方政府的有关建筑法律、法规、条文。 4、标准规范 4.1、建筑施工场界噪音限值 GB12523-2011 4.2、城市区域噪声环境标准 GB3096-1996 4.3、环境空气质量标准 GB3095-2012 4.4、大气污染物综合排放标准 GB16297-1996 二、工程概况 *********第二十中学****分校宿舍楼抗震加固工程。结构形式均为砖混结构,地上5层,层高3.3-3.6米,总高17.3米。改造前建筑面积3396.5㎡,改造后建筑面积3525.95㎡ 三、组织机构 1、成立本工程扬尘控制组织领导小组,负责指挥及协调工作,人员组成如下: 组长:徐永 成员:*** 2、职责 ⑴、徐永健:任务是了解出现污染源的原因。 ⑵、李海明:任务是及时组织人员采取切实可行的有效控制措施进行清理。

四、施工现场环保工作计划 1、认真学习和贯彻国家、市委市政府以及公司的有关环保的法令、法规和条例,达到市级文明施工现场的要求。 2、积极全面开展环保工作,成立环保领导小组,环保自我保障体系和环保信息网络,并保持正常运行。 3、加强环保宣传工作,提高全员环保意识。 4、现场采用图片,宣传画册,表扬,奖励等方式普及环保知识,并将环保知识落实到每个人的头上。 5、对每个上岗工人进行环保岗前培训。 6、现场建立环保义务监督制度,保证及时反馈环保信息,对环保做得不周之处立即加已整改,并及时提出整改方案,积极改进并完善环保措施。 7、严格按施工组织设计中环保措施开展环保工作,其针对性和可操作性要强。 8、公司决定由李海明同志对施工现场定期或不定期地做好扬尘污染的监控工作,并做记录。 9、管理目标中扬尘控制达标的具体指标有:施工;材料进出采用翻盖车辆、堆放采用简易房舍覆盖花雨布;车辆进出用水清洗;使用自拌砼;生活垃圾袋装化;建筑垃圾运至指定地点,每天清运;施工区、生活区、办公区洒水清扫。 10、扬尘控制清单

扬尘噪声污染防治方案

扬尘噪声污染防治方案Last revision on 21 December 2020

XX建设项目 施工期扬尘噪声污染防治方案 青岛XX置业有限公司 二○一四年一月二十日 目录 一、编制依据 二、工程概况 三、扬尘污染防范措施 四、噪声污染防范措施 五、建立沟通小组 为认真贯彻落实环保关于严格控制扬尘、噪声污染的有关要求,保证本工程施工期间,防止一切影响社会的行为,进一步加强建筑工地文明施工管理,特编制本扬尘噪声污染防范方案。 一、编制依据 根据国家有关部门和建设部JGJ59-99标准和地方性法律法规、文件等有关规定。 二、工程概况 本建设项目位于XX,XX小区以东,XX小区以西,XX以南,XX以北。项目总占地面积X㎡,总建筑面积X㎡,其中地上建筑面积X㎡,地下建筑面积X㎡。主要建设2栋小高层住宅楼、1栋多层住宅楼。其中1号

楼为商品房,X层,建筑面积X ㎡;2号楼为商品房,X层,建筑面积X ㎡;3号楼为经济适用房,X层,建筑面积X㎡。 三、扬尘污染防范措施 1、施工现场采取全封闭施工 施工现场采用围墙进行全封闭,确保严密、坚固、整洁、美观,其高度不低于。围墙部份采用240厚页岩砖砌筑,部份采用370厚页岩砖柱加彩钢围护。垂直防护安全网必须使用2000目以上的密目安全网。 2、施工场地及道路地坪硬化 工程的进出口、场内道路和建筑材料堆放地必须硬化(材料堆场用100厚C20砼硬化,进场道路做法为250厚手摆片石,50厚碎石,200厚C20素砼)。工地出入口设置冲洗槽、沉淀池,对驶出工地的车辆进行清洗,洗车后的污水经过沉淀后集中排放,使其有组织的汇入市政排水设施。并在施工现场设置畅通排水沟渠系统,保持施工道路干燥坚实,场地内无积水、泥浆。 3、预拌混凝土 本工程基础主体结构全部采用预拌商品混凝土,以减少因现场搅拌混凝土而产生的粉尘、噪音和废水污染。 4、建筑垃圾 建筑垃圾、渣土全部采用外运清理;高空施工的建筑垃圾和废弃物采用密闭式袋装或其他措施清理搬运。 5、烟尘控制

施工扬尘控制专项方案(南京)

一、目的 为有效防治城市工程施工扬尘污染,改善城市环境空气质量及人居境,为创建园林城市做出贡献,实现文明施工现场达到XX市相关标准,特编制本施工扬尘控制专项方案,并成立联合检查领导小组,开展项目施工扬尘整治工作的日常检查工作。 二、工程概况 本项目位于XX市玄武区珠江路-后宰门街-清溪路,全场约4.6千米,占地面积约12000平方米,主要包括广场铺装、景墙施工、立体绿化、土方回填、园林苗木栽植等工作内容。 三、组织保证措施 项目部建立施工现场扬尘控制责任体系并始终保持运转。

1、项目经理负责对施工全过程监督,从源头做好施工扬尘整治工作。 2、项目副经理负责对本方案的检查、监督及评价。对XX违规、不符合要求的扬尘行为必须坚决制止,不听劝阻的要及时向建设行政主管部门报告。 3、技术负责人负责对扬尘治理专项方案的编制、实施和检查,对投入到扬尘专项治理的人、机、材、设备等作统一安排和部署,对扬尘污染负主责。必须按照XX市相关的规定,落实好裸土覆盖、硬化道路、冲洗车辆、洒水降尘、工地绿化等相关要求;必须有专门机构,指派专人负责,每天对施工现场扬尘整治工作进行检查并记录,使工地扬尘整治工作步入常规化和规X化管理。 4、专职安全员:负责每天检查扬尘治理落实及实施情况并作好记录。 5、综治员:负责对路面、材料堆放点、施工区域、机械挖土进行覆盖。 6、施工员:负责对路面保洁人员的监督。 7、材料员:负责对项目针对扬尘整治的材料采购。 四、施工扬尘控制措施 (一) 施工现场扬尘污染的来源 建设工程施工的扬尘污染,是指在房屋建设施工、道路与管线施工、物料运输、物料堆放、道路保洁、泥地裸露等活动中产生粉尘颗粒物,对大气造成的污染。

噪声扬尘处理方案

噪声扬尘处理方案

施工期间噪声及扬尘控制方案 一、编制目的 为有效的防治城市噪音、扬尘污染,改进城市环境空气质量,保障人民群众正常生产、生活秩序和身体健康,预防本工程施工中对环境污染事故的发生,认真贯彻《施工安全与卫生公约》的精神,依照《中华人民共和国环境保护法》、《中华人民共和国大气污染防治法》和《建筑施工安全检查标准》及《合肥建筑施工扬尘污染防治手册补》的要求,进一步加强噪音、扬尘治理的管理工作,减少施工期间的噪声和扬尘对周围环境的影响,结合本工程的具体情况,特编制本专项方案。 二、编制依据 1.中华人民共和国环境保护法 2.中华人民共和国环境噪音污染防治法 3.中华人民共和国大气污染防治法 4.防治城市扬尘污染技术规范 5.中华人民共和国环境保护行业标准 《环境影响评价技术导则-声环境》 6.建设部《建筑施工安全检查标准实施指南》

7.合肥建筑施工扬尘污染防治手册。 三、工程概况 本工程为黄山路东延工程,全长571.208米,为城市主干道,规划红线宽度55 米,沿线穿越安徽省军区和合肥市工业大学生活区。此工程的建设对黄山路东延(徽州大~宁国路)工程施工期间噪声及扬尘控制方案缓解一环路的交通压力,提升黄山路服务功能及周边总体形象效果具有重大的作用。 四、施工噪音、扬尘污染防治保证体系 1、治理领导小组人员和机构图 项目部成立噪音、扬尘污染控制领导小组。项目经理为组长,项目执行经理、责任工长为 副组长,专项工长安全员、质量员、施工员、材料员、水电安装工长等为组员实施扬尘治理 工作组织机构图 组长:张杰() 副组长:周小二();马飞强() 组员:张亮()组员:包训阳() 组员:李浩()组员:夏本好() 2、治理工作职责分工、任务黄山路东延(徽州大道~宁国路)工程 (1)由组长负责全面指挥、统一组织、协调;副组长具体负责实

扬尘防治专项施工方案(完整)

扬尘防治专项施工方案 一、编制依据 《建筑施工安全检查标准》JGJ59-2011 《建筑工程施工现场消防安全技术规范》GB50720-2011 《施工企业安全生产管理规范》 GB50656-2011 《建筑工程施工现场消防安全技术规范》GB50720-2011 《建筑机械使用安全规范》JGJ33-2012 《建筑施工高空作业安全技术规范》JGJ80-91 二、工程概况 项目名称:佳宏·龙华山庄二期二批工程 建设地点:宁乡县三环东路 建设规模:包括三栋住宅楼以及地下室(详见施工图纸及工程量清单) 质量要求:达到国家现行质量验收评定标准的合格等级 保修要求:按建设部2000年80号令 计划工期:360日历天 三.施工现场环保及扬尘防治工作计划 (1)认真学习和贯彻国家、长沙市及公司的有关环保的法令、法规和条例,达到市级文明施工现场的要求。 (2)积极全面开展环保工作,成立环保领导小组,环保自我保障体系和环保信息网络,并保持运行。 (3)加强环保宣传工作,提高全员环保意识。 (4)现场采取图片、表扬、评优、奖励等多种形式进行环保宣传,并将环保

知识的普及工作落实到每位施工人员身上。 (5)对上岗的施工人员实行环保环保达标上岗培训制度,做到凡是上岗人员均通过环保知识考试。 (6)现场建立环保义务监督岗制度,保证及时反馈信息,对环保做得不周之处及时提出整改方案,积极改进并完善环保措施。 (7)根据现场实际情况组织有关技术人员进行环保革新发明,并注意及时宣传推广。 (8)严格按照施工组织设计中环保措施开展环保工作,其针对性和可操作性要强。 (9)项目部采用公司《施工现场环境检测和测量记录表》,由李瑞、刘跃辉同志定期或不定期做好扬尘污染的监测工作。 (10)管理目标中扬尘控制达标的具体指标有:工地围墙、大门封闭;木工棚全封闭;每天清运;材料进出采用自动翻盖车辆,车辆进出用水冲洗;使用商品砼;脚手架密目网全封闭;施工区、生活区、办公区洒水清扫。 四.施工现场环保及扬尘防治工作制度 1.积极全面开展工作,加强施工现场环保工作的组织领导,成立项目机构。 2以项目经理为首的,由技术、安全、生产、材料、等部门组成的环保工作领导小组,设立兼职环保员一人。 3.建立施工现场环保自我保证体系,做到责任落实到人。 4.建立环保信息网络,加强与环保管理单位的联系。 5.不定期组织工地的业务人员学习国家、长沙市及公司有关环保及扬尘 防治的法令、法规、条例,使每个人都了解长沙市文明工地的要求和内容。

扬尘、噪声污染管理方案

太原市第三十九中学校改扩建项目扬尘、噪声治理方案 编制: 审核: 审批: 太原市第一建筑工程集团有限公司 二〇一六年十一月

目录 第一章总则 (1) 第二章工程概况 (1) 一、工程简介 (1) 二、现场环境 (1) 三、参建单位 (1) 第三章防扬尘、降噪声污染管理 (1) 一、健全组织管理机构 (1) 二、健全管理制度 (1) 三、施工现场扬尘、噪声污染的特点 (2) 第四章管理部署 (2) 一、管理领导小组 (2) 二、管理责任制 (2) 三、落实经费、专款专用 (3) 四、及时采购、制作扬尘、降噪管理污染的设备 (3) 第五章管理要点和管理措施 (3) 一、治理要点 (3) 二、防扬尘污染管理措施 (3) 三、降噪声污染管理措施 (5) 第六章成立防扬尘、降噪声污染管理领导小组的通报 (5) 第七章施工作业防扬尘、降噪声污染须知 (6)

第一章总则 为了共同营造太原市的优美洁净城市环境,提升区域空气质量,树立环保理念,树立良好城市形象,改善人居环境,创建绿色工地,根据《中华人民共和国环境保护法》、《成都市环境保护条例》、《太原市城市扬尘、噪声污染防治管理暂行规定》、《太原市建筑施工现场监督管理规定》、《太原市房屋建筑和市政基础设施工程施工现场管理标准(环境和卫生)》等有关法律、法规和上级有关部门的指示精神及要求,按照《太原市关于对建设工程施工扬尘、噪声整治强化监管的通知》精神,特制定本方案。 第二章工程概况 一、工程简介 本工程为太原市第三十九中学校建设的太原市第三十九中学校改扩建项目。位于太原市迎泽区,坐落于双塔西街牛站西巷16号。规划范围:北起迎泽苑小区;南到公交公司停车场;东起公交公司宿舍,西到牛站西巷。本工程结构形式为框剪结构,建筑设计使用年限分类为3类,合理设计使用年限为50年;建筑抗震设防烈度为8度。

扬尘控制专项施工方案完整

目录 一、编制依据 (1) 二、工程概况 (2) 三、防扬尘控制领导小组 (2) 四、施工现场环保工作计划 (2) 五、施工现场环保工作制度 (4) 六、施工现场环保措施 (7) 七、日常管理和检查 (7) 八、应急措施 (11) 九、管理目标及责任考核 (11) 十、民工防扬尘教育 (13)

一、编制依据: 1、招投标文件及施工图纸。 2、施工组织设计。 3、国家及地方政府的有关建筑法律、法规、条文。 4、标准规范。 (1)、《中华人民共和国环境保护法》 (2)、《中华人民共和国固体废物污染环境防治法》 (3)、《中华人民共和国大气污染防治法》 (4)、《中华人民共和国环境影响评价法》 (5)、《建筑施工现场环境与卫生标准》(JGJ146-2004)二、工程概况

三、防扬尘控制领导小组 1、XXXX工程扬尘控制组织领导小组,负责指挥及协调工作,人员组成如下: 组长: 成员: 2、职责 ⑴、:任务是了解出现污染源的原因。 ⑵、:任务是及时组织人员采取切实可行的有效控制措施进行清理。 四、施工现场环保工作计划 1、认真学习和贯彻国家、荆州市及公司的有关环保的法令、法规和条例,达到市级文明施工现场的要求。 2、积极全面开展环保工作,成立环保领导小组,环保自我保障体系和环保信息网络,并保持正常运行。 3、加强环保宣传工作,提高全员环保意识。 4、现场采用图片,宣传画册,表扬,奖励等方式普及环保知识,并将环保知识落实到每个人的头上。 5、对每个上岗工人进行环保岗前培训。 6、现场建立环保义务监督制度,保证及时反馈环保信息,对环保做得不周之处立即加已整改,并及时提出整改方案,积极改进并完善环保措施。 7、严格按施工组织设计中环保措施开展环保工作,其针对性和可操作性要强。 8、公司决定由罗茂木同志对施工现场定期或不定期地做好扬尘污染的监控工作,并做记录。

1.建筑施工现场防治水土、噪音、光污染、扬尘污染措施与不扰民措施方案

施工现场防治水土、噪音、光污染、扬尘污染措 施及不扰民措施 ■中煤第七十一工程处有限责任公司 港利上城国际项目部

施工现场防治水土、噪音、光污染、扬尘污染 措施及不扰民措施 施工污染主要包括三方面,水土污染、噪音污染和强光污染。这几个 方面也是对正常环境带来干扰的主要原因,根据省、市有关文件规定,我 们将米取以下措施防止施工扰民: 1、减少水土污染措施 1)施工现场道路平整,做到不积水。 2)对现场油料集中保管,油料库做好防渗、污、冒、漏处理。 3)搅拌机和运输车辆冲洗污水、地泵池污水等须设二级沉淀池 后,排入市政污水管道或回收供洒水降尘用。 4)现场内民工食堂污水经过、沉淀、隔油后排入污水管道。 5)现场调试、清洗、冲洗车辆用水均先经过二级沉淀池后排入城市下水道; 6)现场实行节约用水制度,卫生间采用声控节水开关,项目部通过计 算得出各不同施工时期的施工和生活用水量,限定施工队的月度用水总量,对超出部分,按照正常价格的2-4倍进行处罚; 7)现场模板清理的同时降低扬尘,减少清理用水; 8)现场模板湿润,砼养护不得直接用水管冲洗; 9)对油料、油漆、防火涂料、防水涂料及各种易对大地产生污染的液体要专门采取隔离措施,在使用、储藏中防止污染水源、渗入大地对环境产生污染; 10)现场厕设立化粪池,污水排放不得混入雨水排放系统,定期抽取 沉淀物。 2、减少噪音污染措施 1)合理安排施工工序及作业时间,有噪音的施工作业(如砼的浇筑、木工房以外的木机械切割操作)等尽量安排在与业主协调后的合理事端进行。凡必须进行短期强噪音作业的,应与业主作好协调,具体议定时间段,对强噪音作业设备,我们将采取隔音操作

扬尘污染治理专项施工方案

***建设工程有限公司 ****** 施工扬尘防控专项方案 工程名称: 建设单位: 监理单位: 施工单位: 制定人: 审核人: 批准人: 2017 年 3 月 23 日

施工扬尘防控专项方案 一、编制依据 1、《中华人民共和国环境保护法》 2、《中华人民共和国环境影响评价法》 3、《中华人民共和国大气污染防治法》 4、《中华人民共和国固体废物污染环境防治法》 5、《陕西省住房和城乡建设委员会文件》 6、《陕西省扬尘管理办公室2017年扬尘污染治理工作实施计划》 7、《关于做好建设施工工地扬尘污染集中整治验收工作的通知》 二、工程概况 1.工程概况 1.基本概况 1)项目名称: 2)建设地点: 3)建设单位: 2.建设规模 建筑面积: 5988.15 m2。 建筑层数和建筑高度:地上五层。建筑高度:18.95m。结构类型:钢筋混凝土框架结构。 三、控制目的 本工程从基础、结构到装饰、总体工程结束,施工中不规范操作、材料的进出场、自然环境因素等,均会造成扬尘污染,施工中的扬尘污染将直接危害周边居民的身体健康,同时也将造成重大环境污染,

给社会造成不良影响,因此实施施工扬尘控制,保护环境,维护施工人员的身体健康,成为项目部切实抓好的环境保护工作之一。 四、管理目标 1、施工扬尘污染控制达标; 2、无市民重大投诉; 3、无因施工扬尘控制不善造成的上级处罚和通报批评; 4、上级部门检查验收达标; 5、其中,扬尘控制达标的具体指标有:工地围墙封闭;堆土用密目网覆盖;木工棚全封闭;建筑垃圾入库、每天清运;材料进出采用自动覆盖车辆,车辆进出用水冲洗;使用商品混凝土;生活垃圾袋装化;施工区、生活区、办公区洒水清扫。 五、组织建立 本工程建立由建设单位领导,监理单位监督,施工单位工作的管理网络,负责施工现场扬尘污染控制的策划、组织、落实、并从财力、物力、人力上实施战略布置,将本工程的施工扬尘控制溶入到整个管理中。 六、责任制考核 实施施工现场扬尘控制,责任在领导,管理在岗位,关键是班组。因此项目部必须在建立和健全各项扬尘控制规章制度的基础上,落实各级管理责任,将施工扬尘控制与安全生产和文明施工管理紧紧联系在一起,使之终贯穿于整个施工管理过程中,成为安全生产保证体系环境因素的一个补充要素,实施全过程、全方位控制。

扬尘防治专项施工方案范文

扬尘防治专项施工 方案

睢县·润亿凤凰城B区工程项目扬尘防治专项施工方案 审批: 审核: 编制: 河南广衍建筑工程有限公司 二〇一八年一月

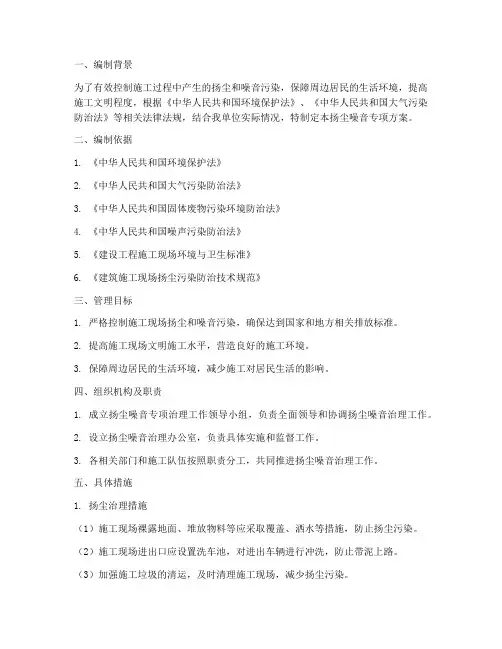

目录 一、工程概况.......................................................................... 错误!未定义书签。 二、编制依据.......................................................................... 错误!未定义书签。 三、扬尘来源.......................................................................... 错误!未定义书签。 四、扬尘管理目标 .................................................................. 错误!未定义书签。 五、组织建立.......................................................................... 错误!未定义书签。 六、责任制考核 ...................................................................... 错误!未定义书签。 七、控制要点.......................................................................... 错误!未定义书签。 八、管理控制.......................................................................... 错误!未定义书签。 8.1日常管理................................................................ 错误!未定义书签。 8.2阶段性管理............................................................ 错误!未定义书签。 8.3施工道路及场地硬化控制措施............................. 错误!未定义书签。 8.4冲洗、清扫、洒水、覆盖等降尘措施................. 错误!未定义书签。 8.5现场道路环境保护 ................................................ 错误!未定义书签。 8.6废水控制措施........................................................ 错误!未定义书签。 8.7生活垃圾控制措施 ................................................ 错误!未定义书签。 九、扬尘防治预警响应 .......................................................... 错误!未定义书签。 9.1预警等级及响应等级划分 .................................... 错误!未定义书签。 9.2重污染天气预警响应措施 .................................... 错误!未定义书签。 9.3施工现场扬尘防治预警响应流程......................... 错误!未定义书签。 9.4施工现场重污染天气预警响应措施..................... 错误!未定义书签。 十、检查及奖罚 ...................................................................... 错误!未定义书签。

相关主题
文本预览
相关文档 最新文档
