当前位置:文档之家› 水库工程施工组织设计范本

水库工程施工组织设计范本

水库工程施工组织设计范本
水库工程施工组织设计范本

水库工程施工组织

设计范本

编制:_________________

审核:_________________

批准:_________________

目录

第一章概述………………………………………………………………

1.1 工程概况………………………………………………………1.2 交通……………………………………………………………1.3 自然条件………………………………………………………1.4 建筑材料………………………………………………………1.5 施工供水、供电………………………………………………第二章施工总进度………………………………………………………

2.1 施工总进度计划(表)编制原则……………………………2.2 施工总进度计划的形成………………………………………2.3 工期保障措施…………………………………………………第三章施工总布置图……………………………………………………

3.1 施工总体布置原则……………………………………………3.2 施工导流………………………………………………………3.3 施工区布置……………………………………………………3.4 其它附属设施布置……………………………………………第四章施工用地计划……………………………………………………

第五章主体工程施工方法………………………………………………

5.1 土石方开挖……………………………………………………5.2 坝体填筑工程…………………………………………………

5.3 钢筋混凝土工程…………………………………………………

5.4 帷幕灌浆施工工艺…………………………………………………

5.5 砌体工程………………………………………………………5.6 金属结构安装工程……………………………………………第六章质量保证措施……………………………………………………

6.1 施工组织机构…………………………………………………6.2 质量保证措施…………………………………………………第七章安全保证措施……………………………………………………

7.1 安全管理机构…………………………………………………7.2 安全生产管理制度……………………………………………7.3 施工安全措施…………………………………………………7.4 其它安全保证项目……………………………………………第八章环境保护方案及文明施工措施………………………………………

8.1 环境保护………………………………………………………8.2 现场文明施工措施……………………………………………8.3 临时设施拆除…………………………………………………

第九章雨季汛期施工技术措施………………………………………

9.1 雨季施工管理目标………………………………………………………

9.2 雨季施工准备工作……………………………………………

第一章概述

1.1 工程概况

拟建的细水水库位于文山州广南县正西方向的珠琳镇阿哈村民委细水村境内,坝址位于细水村西北方向0.5km处。总库容145.0万m3,正常库容109.9万m3,兴利库容94.3万m3,调洪库容35.1万m3,属小(一)型水库。其坝址以上径流面积5.17km2,多年平均产水量207万m3,p=75%年入库径流量161.3万m3,p95%年入库径流量115.9万m3,其中:烟田灌溉供水量117.9万m3生活用水、大牲畜饮用水量3.9万m3:生态用水量为20.7万m3。本工程来水量已基本利用完。

本标段枢纽建筑物有:拦河坝、输水兼导流隧洞、开敞式溢洪道及附属工程。拦河坝坝型为粘土心墙堆石坝,坝址处河床高程为1421.000m,拦河坝最大坝高30.5m,坝轴线长233m,坝顶宽

5m,坝顶宝成1444.500m;输水兼导流隧洞总长168.590m;水库正常蓄水位1441.290m,正常库容109.9万m3,设计洪水位1443.060m(p=3.3%),校核洪水位1443.740m(p=0.33%),总库容145.0万m3,兴利库容94.3万m3,调洪库容35.1万m3,死水位1429.530m,相应死库容15.6万m3。淤沙水位1426.230m,相应淤沙库容5.67万m3。

细水水库回水长度0.65km,细水水库工程正常蓄水位1441.29m,农村居民点迁移界线1442.68m;耕地征用界限1442.41m;林地、草地和未利用征地界限1441.29m。库区淹没征用处理总面积214.48亩。其中耕地面积131.34亩;林地65.58亩;交通运输用地1.26亩;水域及水利设施用地2.34亩;其它土地13.96亩。淹没乡村道路1.2km。不存在学校、卫生所等企事业及特殊设施的淹没和搬迁。

1.2 交通

本次投标的细水水库位于文山州广南县正西方向的珠琳镇阿哈村民委细水村境内,水库坝址处地理坐标为东经104°15′14″,北纬24°02′59″。坝址位于细水村西北方向0.5km处。水库距广南县城约45.0km,距州府所在地文山110km,距昆明470km,距丘(北)—广(南)公路,有简易公路从丘(北)—广(南)公路通至细水村,交通较为方便。运往大坝枢纽的主要材料和设备全部经过永久和临时公路运至施工现场。

1.3 自然条件

1.3.1 水文气象

坝址以上径流面积 5.17km2,河流长度 3.62km,比降为48.9‰.细水水库径流区形状呈扇形,流域形状系数为0.394,地势北高南低,最高峰位于流域北部,海拔高程1699.0m,最低点位于水库坝址处,海拔1420.0m。流域内植被较好,由灌木、乔木及草地覆盖,地形以山区为主,属构造侵蚀中低山和岩溶地貌。

广南县降雨分配不均,汛期一般始于5月中旬,10月下旬结束,由于季风的影响,变化较大,5-10月降水量占全年降水量的80%,11月-4月占20%。全县多年平均气温16.7℃,多年平均无霜期306天;多年平均最大风速21.3m/s;多年平均蒸发量1670mm;多年平均相对湿度79%;多年平均降水量1040mm。

1.3.2 工程地质

工程区位于云贵高原向桂东溶原过渡的斜坡地带,区域总体地势西高东低,由西向东近呈阶梯状降低。测区由碎屑岩和碳酸盐岩组成,碎屑岩分布于测区北部库区一带,碳酸盐岩则分布于库区外围一带,地貌类型主要由构造侵蚀低中山地貌、侵蚀溶蚀低中山地貌和小岩溶盆地地貌组成。测区冲沟较为发达,河网密度大,溪流多呈树枝状,谷坡陡缓不一。水库溪流属珠江流域西江水系右江支流西洋江的旧漠河小支流,河谷主要呈基本对称和不对称的”u”型谷和”v”型宽谷。溪沟两岸零星分布有阶地和台地,滑坡、崩塌等不良物理地质现象不发育。

1.4 建筑材料

大型水库施工组织设计

1 施工条件 1.1 工程概况 某水库位于沙颍河的主要支流澧河上游的干江河上,坝址位于河南省叶县某镇某村某水文站下游1km处。坝址距叶县县城约30km,西距叶县某镇约10km,东距叶县某乡约6km,坝址位于两乡镇交界处。 某水库属大(Ⅱ)型工程,工程等级为二等,主要建筑物为2级,采用500年一遇洪水设计、5000年一遇洪水校核。水库控制流域面积1169km2,多年平均径流量3.64亿m3。根据流域规划的要求,某水库的开发任务是以防洪为主,结合供水、灌溉,并兼顾发电等综合利用。 水库主要永久建筑物有大坝、溢洪道、泄洪洞、输水闸,另外在输水洞后还有小型水电站一座。各建筑物概况简述如下: (1) 大坝 大坝全长约4070m,南起小某,北至牛庄北,坝顶高程117.8m,防浪墙顶高程119m,最大坝高34.3m,坝顶宽8m,坝顶路面采用混凝土路面结构型式。大坝上游坡为1∶3和1∶3.5,下游坡为1∶2.25和1∶2.5。大坝防渗体为粘土斜墙,粘土斜墙后设排水带和任意料,坝体上、下游坡均采用干砌石护坡。坝基防渗采用混凝土防渗墙和帷幕灌浆结合的垂直防渗型式。 (2) 泄洪洞(前期为施工导流洞) 泄洪洞为无压洞,洞径6.0m,进口洞底高程89.0m,洞长210.0m。进口闸室长25.0m。闸室内设弧形工作闸门及平面事故闸门各一扇,竖

井上部设启闭机室。出口设消力池,消力池池深5.3m。 (3) 溢洪道 溢洪道为岸边式溢洪道,溢洪道控制闸底板顶高程102.0m,闸室总净宽90.0m,共6孔,单孔净宽15.0m,设弧形工作闸门。消能型式采用挑流消能。 (4) 输水洞和电站 输水洞为有压洞,进口闸室长18.5m。主洞洞径3.5m,进口洞底高程91.0m,洞长307.0m;闸室内设拦污栅及事故检修闸门各一扇,进水塔上部设启闭机室。输水洞出口通过岔管接电站,结合向河道和渠道输水灌溉发电,总装机1890kW。 本标段工程内容包括各建筑物(除溢洪道控制段桩号4+844.2~4+984.2)的钻孔和灌浆(帷幕灌浆和固结灌浆);永久和临时水工建筑物的松散透水地基的防渗处理工程,其防渗结构型式包括永久工程的混凝土防渗墙和临时工程的高压旋(摆、定)喷注浆防渗墙。 本标段工程施工跨2个年度,安排在非汛期施工。 1.2 水文气象、工程地质及水文地质条件 1.2.1水文气象 澧河是沙颍河右岸的重要支流,发源于方城县四里店以北的柳树沟,全长163km,流域面积287km2。干江河是澧河的主要支流,流域面积1280km2,占澧河流域面积的46%,干流全长98.7km。干江河发源于方城县小史店乡西南山区,上游河道比降在古庄店以上为12500,

水库工程施工组织设计范本

水库工程施工组织 设计范本

施 工 组 织 设 计 编制:_________________ 审核:_________________ 批准:_________________ 目录 第一章概述………………………………………………………………

1.1 工程概况………………………………………………………1.2 交通……………………………………………………………1.3 自然条件………………………………………………………1.4 建筑材料………………………………………………………1.5 施工供水、供电………………………………………………第二章施工总进度……………………………………………………… 2.1 施工总进度计划(表)编制原则……………………………2.2 施工总进度计划的形成………………………………………2.3 工期保障措施…………………………………………………第三章施工总布置图…………………………………………………… 3.1 施工总体布置原则……………………………………………3.2 施工导流………………………………………………………3.3 施工区布置……………………………………………………3.4 其它附属设施布置……………………………………………第四章施工用地计划…………………………………………………… 第五章主体工程施工方法……………………………………………… 5.1 土石方开挖……………………………………………………5.2 坝体填筑工程…………………………………………………

5.3 钢筋混凝土工程………………………………………………… 5.4 帷幕灌浆施工工艺………………………………………………… 5.5 砌体工程………………………………………………………5.6 金属结构安装工程……………………………………………第六章质量保证措施…………………………………………………… 6.1 施工组织机构…………………………………………………6.2 质量保证措施…………………………………………………第七章安全保证措施…………………………………………………… 7.1 安全管理机构…………………………………………………7.2 安全生产管理制度……………………………………………7.3 施工安全措施…………………………………………………7.4 其它安全保证项目……………………………………………第八章环境保护方案及文明施工措施……………………………………… 8.1 环境保护………………………………………………………8.2 现场文明施工措施……………………………………………8.3 临时设施拆除…………………………………………………

(新)水厂施工组织设计_

水库集中供水工程 施工组织设计 日照×××工程安装工程处二OO九年二月

一、项目概况 根据社会经济情况、水源情况及现状农村自来水建设情况,×××计划三年内基本实现农村供水城市化,城乡供水一体化总体目标。力争在2010年,全区农村自来水普及率达到100%,通自来水工程的村庄、自来水入户率达到90%以上,在水源上实现较高的水源保证率和良好的供水水质、在供水规模上实现区域化、合理化,在运行管理上建立充满活力、符合市场经济要求新管理机制,在工程建设标准上符合规范和精品工程要求,最终实现我区农村安全供水的目标。 ×××水库集中供水工程是我区农村饮水发展规划的一部分,发挥水源地势高、水质优的有利条件,建设自压供水工程。该工程位于×××镇西南部,项目区地形为山丘区,规划供水受益村庄15个,受益人口15051口人,工程以上栗山水库(小型,总库容68万立方米)为主水源,规划于水库放水洞处建设水厂一处,实现自压供水型式。 本工程的水源——×××小(二)型水库位于傅疃河支流上游,流域面积1.6km2, 总库容68万m3, 兴利库容48万m3,死库容1.2万m3。 二、净水厂工程 水厂选定于大坝下游,地形较开阔处,自压高程满足水处理需要和下游供水要求。

(1)净水厂规模:考虑下一步供水规模将逐步扩大,且本工程为全区大管网一部分,为满足下一步发展需要,净水厂设计供水规模100m3/h,日供水能力达到2400 m3,满足设计时供水量152m3/h。 (2)净水厂平面布置:净水厂由净水设备、清水池、配水阀、给水车间、生活区及绿化区组成,具体布置见图2-2。 (3)净水厂主要建筑物规划设计 1)水处理设备采用模块化净水设备,水库水经放水洞自压放到净水设备,对水质进行净化处理,并进行反冲洗,冲洗周期1天。处理合格的水流入清水池。水处理及供水工艺流程见图2-3。水质处理后符合《生活饮用水卫生标准》。 2)清水池:设计池底高程110m,池高3m,水深2.7m。正常工作水位109.7m。水池长13.15m,内设支撑墙3道,宽0.25m。池宽10.4m。边墙采用M7.5浆砌块石重力墙,内侧浇灌厚0.2m的C25混凝土(配φ10@200钢筋)。池底采用M7.5浆砌块石垫层,厚0.3m,垫层以上浇灌厚0.2m的C25混凝土底板(配φ10@200钢筋)。内表面采用防渗抹面。详见图2-4。

山塘水库施工组织设计方案

第一章工程概况 一、工程概况 本工程的西山下山塘位于马渚镇姚家、张家山下山塘位于马渚镇四联村,主要为大坝加固、坝体防渗等。 西山下山塘位于余姚市马渚镇姚家境内,坝址以上集水面积0.19km2,总库容1.69万m3,山塘其主要功能为灌溉,灌溉面积50亩。正常蓄水位为5.40m。枢纽工程由大坝、溢洪道及输水设施等组成。水库设计洪水标准为20年一遇,设计水位5.46m,相应下泄流量3.42m3/s。校核洪水标准为200年一遇,最高水位8.61m,相应下泄流量5.78m3/s。 张家山下山塘位于余姚市马渚镇四联村境内,坝址以上集水面积0.74km2,总库容7.68万m3,山塘其主要功能为灌溉,灌溉面积500亩。正常蓄水位为5.60m。枢纽工程由大坝、溢洪道及输水设施等组成。水库设计洪水标准为20年一遇,设计水位6.99m,相应下泄流量18.11m3/s。校核洪水标准为200年一遇,最高水位7.50m,相应下泄流量28.83m3/s。 西山下主体工程包括:一、坝面部分。二、溢洪设施。三、输水设施。四、管理设施。 张家山下主体工程包括:一、坝面部分。二、上、下游坡部分。 三、溢洪设施。四、输水设施。五、防汛设施。六、管理设施。

二、施工条件 本工程位于马渚境内,交通较为便利,各种施工设备、机械、材料等均可以直接进入工地现场。 1、块石:块石、毛料石均由施工单自行向有石料销售的料场购进。 2、砂碎石料:施工单位根据本工程的实际用量,自行选择质量达到设计要求的砂场采购。 3、水泥:采用“舜江”牌普通硅酸盐水泥,并具有出产合格证。 4、型钢及钢板采用Q235A钢,焊条E43型。 5、钢筋一律选用Ⅰ级圆钢(Q235),Ⅱ级螺纹钢或月牙纹钢(20MnSi)。

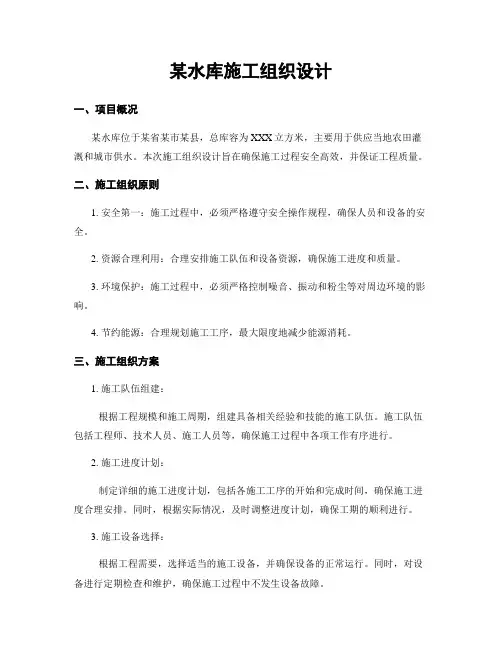

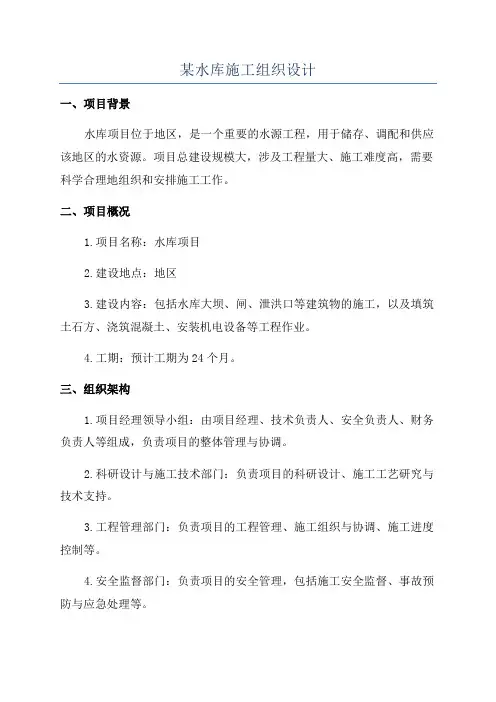

某水库施工组织设计

〈二、〉施工导流与水流控制 1、导流方式及导流标准 (1)导流方式: 本工程河床较窄,河床呈基本对称“U”型,右岸坡度单一,采用隧洞方式导流。 (2)施工导流布置原则: ①不降低合同规定的施工导流洪水标准和建筑物安全渡汛的标准。 ②不改变永久建筑物布置型式和主要尺寸及高程 ③不降低围堰挡水和永久建筑物临时挡水的设计标准。 (3)导流工程的进度控制期限: ①本工程导流洞工程拟于2004年6月中旬开始施工,2004年10月底主河道截流。 ②大坝基础及溢洪道开挖分别于2004年10月、2005年2月开始。 ③坝体填筑于2004年12月16日至2004年5月底进行。 ④趾墙砼浇筑于2004年12月初至2005年5月底进行。 ⑤该工程要求2006年5月初发挥经济效益。 (4)施工导流特点 ①结合施工总进度计划,并利用“运筹学”的原理对土石方进行统筹安排:上游围堰及下游围堰均利用坝肩开挖料碴进行填筑,以缩短开挖料碴转移的运距,加快施工进度,并降低施工成本。 ②直接采用PC400-5型挖掘机装碴由右岸运至上游进行土石围堰的填筑,并尽快形成高喷灌浆平台,为后续工序作好铺垫。 ③由于河床覆盖层为强透水层,结合坝基坑开挖深度及围堰使用要求,需对上、下游围堰进行高喷防渗处理(经计算,上游围堰1390m高程以上采用土工膜防渗,下游围堰1385m高程以上采用土工膜防渗)。 ④根据总体施工进度计划,上游围堰安排在2004年4月5日前高喷防渗板墙施工完毕,随即进行上部堰体填筑(土工膜防渗)施工,并于2004年4月15

日前施工完毕。下游围堰安排在2004年4月10日前高喷防渗板墙施工完毕,随即进行上部堰体填筑(土工膜防渗)施工,并于2004年4月15日前施工完毕。 2005年6月上旬上游围堰拆除完毕,下游围堰安排在2005年6月下旬拆除完毕。 2005年10月初导流洞下闸蓄水,随即进行导流洞封堵。 (5)导流工程施工的重点难点分析 根据施工总进度计划,结合导流工程的特点分析,本导流工程施工的重点及难点主要表现在如下几个方面: 在进行上、下游围堰施工时,如何保证高喷防渗墙防渗效果,是本工程施工的重点及难点之一; 在进行围堰拆除时,由于高喷砼防渗墙与主体工程相距较近,如何确保拆除时的爆碴块度及控制爆破振动对坝体安全运行的影响、确保围堰拆除时不对其它工程造成破坏,必须采用控制爆破技术,施工难度大、技术含量高。是本工程的重点、难点之二; 为防止围堰被水流冲刷进而危及堰体运行安全。故在围堰迎水面采用块石护坡进行保护。 (6)主要合同工作内容 本合同招标图纸所示的围堰施工和水流控制工程,其工程项目包括: ①坝址区的截流; ②坝址区上下游横向围堰; ③坝址区安全渡汛、防护工程; ④建筑物的基坑排水; ⑤导流建筑物下闸和封堵; 上述工程项目的工作内容包括部分建筑物的设计和施工;材料和设备的供应和试验检验;设备的安装、运行和维护;临时建筑物及其设施和设备的拆除以及本合同规定的质量检查和验收等工作。 (7)导流标准: 本工程采用隧洞导游方案进行施工,主体工程为混凝土面板堆石坝。总库容为3357万m3,属大(2)型工程。临时建筑物为Ⅳ级。

水库施工组织设计完整版

(此文档为word格式,下载后您可任意编辑修改!) 第八章 施工组织设计

第一节施工规划说明 一、工程概况 (1)工程简介 界牌水库位于湖北省大悟县三里镇与河南省罗山县九里村交界处,库区在河南省境内。大坝在河南与湖北两省交界的界牌关处,坝轴线为两省界线,水库由此得名。大坝拦截夹咀河,夹咀河是长江流域环水东支的主流。水库承雨面积50km2,最大库容7770万m3,有效库容5200万m3。水库于1970年底开工,到1972年春竣工。是一座以灌溉、城镇供水为主,兼顾防洪、养殖和发电等综合利用的中型水利工程。枢纽工程由一座主坝、三座副坝、溢洪道、引水隧洞、灌溉渠首等建筑物组成。 (2)交通条件 界牌水库与大悟城关有大界公路连接,距大悟城关36km,距离京珠高速公路大悟入口40km左右。工程对外交通比较便利。 (3)水电供应 施工、生活用水直接从库内取用。 施工用电可将界牌水库管理处电源梯接至工地。为满足施工要求,工地设专用配电室,配200KV A变压器一台。另自备50KW柴油发电机一台。 (4)材料供应 本工程所需的建筑材料主要有钢筋、钢材、水泥、油料、块石、砂石料,其中块石、碎石直接在大悟城关镇附近石采场购买,运距在30~35km之间,砂料在大悟大新镇砂场购买,运距约15km。钢材在武汉购买,运距约180km,其他材料在大悟县城关购买,运距约36km。代料土在库区下游2km处就地开采,粘土则在距主坝约30km处的砖瓦厂购买。 二、合同项目 本标段主要的工程项目包括主坝加固、输水隧洞的加固(含闸门及启闭机的安装)工程。 具体工程量详见第二章《工程量清单》。

三、施工总体目标 在认真研究了招标文件和对施工现场的交通、水电环境等实地考察后,我处郑重承诺:如我处一旦中标,我们将发挥我处的地利人和、施工技术等方面优势,严格履行合同,选派具有同类工程施工经验的工程管理人员、技术人员进场施工,严格按相关规范规程和监理部指示施工,确保实现如下目标:(1)工程质量目标 严格按施工图纸和各项技术规范和规程精心组织施工,确保工程施工质量达到为优良等级。 (2)工期目标 将按照业主要求,精心组织、精心施工,合理安排施工工期,确保与2004年4月28 日监理下达开工通知之后开工,与2004年10月6日之前完工,总工期162日历天。 (3)安全文明施工目标 严格按照安全施工的各项规定,履行《通用合同条款》第19条规定关于安全保护的职责,加强劳动保护,确保无重大伤亡及交通、电力机械、设备、火灾、爆炸、中毒以及地方病感染事故。确保施工期间由施工单位负责范围内的防汛安全和抗旱调度要求。 (4)环境保护目标 严格遵守国家及有关部门有关环境保护的法律、法规和规章,履行《通用合同条款》30条规定关于安全保护的职责,在确保工程质量和工期的前提下,确保周围生态设施和环境,减少噪声和环境污染,尽量减少对周围居民正常生活的影响。 第二节施工总体布置 一、施工总体布置原则 布臵原则为:施工方便、安全经济、有利环保,合理使用场地和道路、尽量少占用农田和交通干线等。 (1)充分利用各种社会资源,尽量在坝区附近租用管理办公用房作为施工

某水库施工组织设计

某水库施工组织设计 一、施工条件 (一)工程条件 (1)工程项目 碾子沟水库除险加固工程主要包括大坝加固、溢洪道护砌、输水洞进口段拆除重建、防汛路及管理设施等工程。 (2)对外交通 碾子沟水库位于信阳市罗山县周党镇前乡村,处在竹竿河支流上,水库大坝右岸侧有农用生产路可进入库区,可作为临时施工道路。 (3)施工场地条件 土料场选在大坝下游500m岗地上,该料场为低液限粘土,储量较为丰富,能够满足工程需要,用人工或机械开采均可,运距约500m。 砂料:可到周党竹竿河砂厂购买,各种级配砂料齐全,砂质优良、纯净, 颗粒级配良好。运距约20km。 石料:可到月亮湾石料厂购买,储藏丰富,可满足工程需要,运距约为45km。其它建材采购于罗山县城。材料货源充足,完全可以保证工 程用量。 (4)建筑材料的来源,水电等供应条件 本工程所需主要建筑材料有水泥、钢筋等,从罗山县城购买,运距 40.0km。砂料场选在周党竹竿河砂厂,有县乡公路通往料场,运距约20km。 石料从月亮湾石料厂购置,运距45km以内。汽油柴油从周党镇购买,运 距2km。 工程的施工用水、用电较为方便,施工用水可直接从水库中提取,用水水质和水量均能满足生产需要,施工用电可从临近村庄引入,电源 可以满足施工要求。为了考虑停电影响,需要一台备用发电机。 (二)自然条件 该流域地处亚热带北部边缘,属亚热带季风性气候区,多年平均气温15.1℃,无霜期221.4天,多年平均日照时数为2178.9小时,日照率 49.1%。多年平均降水量1200mm,年雨量分布不均,在季节分配上,4

至9月份降水量为全年的75%,其中尤以7月份最多。本工程拟于2010 年秋季10月初开工,主汛期到来前5月底竣工,施工期8个月。冬季寒 冷,且可能结冰影响工程质量,可作短期间歇性休息。 二、主体工程施工 (一)大坝主体工程施工 首先开挖右岸导流明渠,然后填筑左岸土石围堰,施工左岸坝段及左岸电站进水口和泄洪洞工程。然后拆除一期围堰,并修筑土石围堰将 水流导向左岸导流底孔,从已建成的导流底孔导流,施工右岸坝段。汛 期停止大坝主体工程施工。 砼浇筑应按浇筑顺序由下而上,分仓情况应根据开挖及浇筑能力确 定,拦河坝工程砼施工采用机械拌和,机械振捣。 (二)电站施工 引水隧洞及厂房部分土石方开挖采用机械与人工相结合的方法进行,对大孤石和石方开挖采用钻爆法施工,所有出渣均用机械运至与开挖高 程相适应的台地缓坡上。 砼拌和采用机械拌和,翻斗车运输,机械振捣。 (三)机电及金属结构安装 机电设备安装包括:水轮机、发电机、超重机、主阀、启闭机及电气设备安装。金属结构包括:拦污栅、闸门。除预埋件外,其余设备应 在土建施工完成后安装。 (四)土方工程 土方工程主要涉及西峡县城防洪堤工程的填筑及开挖,土方工程采用人工与机械相结合的方法施工,机械为主,人工为辅。大面积、大方 量土方开挖以机械为主,即近距离采用40~74kW推土机推运土,远距离 采用1m3挖掘机或1m3装载机挖装,5吨自卸汽车运输至弃料区。对于 局部小沟槽开挖或边坡修整可采用人工施工。 土方回填工程,对于挡土墙或基础沟槽土方回填工程可采用挖掘机填土或人工填土,采用人工或打夯机夯实的方法,以免破坏主体结构。 对于土坝、防汛道路、溢洪道等工程土方回填等可采用推土机推土,羊 脚碾碾压回填,对于局部边夯采用打夯机夯实。 (五)石方工程 岩石开挖,一般应采用钻孔爆破法施工,针对本次所在位置处的岩石情况,应采用放小炮或定向爆破法施工。采用人工或风钻钻孔,爆破 应由专业人员负责。严禁放大炮或采用洞室爆破法及药壶爆破法施工。 爆破后应立即开挖岩面,观察爆破后岩基面情况,发现有裂缝等破坏岩 基情况应立即上报有关部门,采取处理措施。 石碴运输采用1m3挖掘机装石碴,5吨自卸汽车运输,局部边坡或机械难以到达的地方采用人工装卸,双胶轮车运输。 (六)砌石工程

最新大型水库施工组织设计

大型水库施工组织设 计

1 施工条件 1.1 工程概况 某水库位于沙颍河的主要支流澧河上游的干江河上,坝址位于河南省叶县某镇某村某水文站下游1km处。坝址距叶县县城约30km,西距叶县某镇约10km,东距叶县某乡约6km,坝址位于两乡镇交界处。 某水库属大(Ⅱ)型工程,工程等级为二等,主要建筑物为2级,采用500年一遇洪水设计、5000年一遇洪水校核。水库控制流域面积1169km2,多年平均径流量3.64亿m3。根据流域规划的要求,某水库的开发任务是以防洪为主,结合供水、灌溉,并兼顾发电等综合利用。 水库主要永久建筑物有大坝、溢洪道、泄洪洞、输水闸,另外在输水洞后还有小型水电站一座。各建筑物概况简述如下: (1) 大坝 大坝全长约4070m,南起小某,北至牛庄北,坝顶高程117.8m,防浪墙顶高程119m,最大坝高34.3m,坝顶宽8m,坝顶路面采用混凝土路面结构型式。大坝上游坡为1∶3和1∶3.5,下游坡为1∶2.25和1∶2.5。大坝防渗体为粘土斜墙,粘土斜墙后设排水带和任意料,坝体上、下游坡均采用干砌石护坡。坝基防渗采用混凝土防渗墙和帷幕灌浆结合的垂直防渗型式。 (2) 泄洪洞(前期为施工导流洞) 泄洪洞为无压洞,洞径6.0m,进口洞底高程89.0m,洞长 210.0m。进口闸室长25.0m。闸室内设弧形工作闸门及平面事故闸门各一扇,竖井上部设启闭机室。出口设消力池,消力池池深5.3m。

(3) 溢洪道 溢洪道为岸边式溢洪道,溢洪道控制闸底板顶高程102.0m,闸室总净宽90.0m,共6孔,单孔净宽15.0m,设弧形工作闸门。消能型式采用挑流消能。 (4) 输水洞和电站 输水洞为有压洞,进口闸室长18.5m。主洞洞径3.5m,进口洞底高程91.0m,洞长307.0m;闸室内设拦污栅及事故检修闸门各一扇,进水塔上部设启闭机室。输水洞出口通过岔管接电站,结合向河道和渠道输水灌溉发电,总装机1890kW。 本标段工程内容包括各建筑物(除溢洪道控制段桩号4+844.2~4+984.2)的钻孔和灌浆(帷幕灌浆和固结灌浆);永久和临时水工建筑物的松散透水地基的防渗处理工程,其防渗结构型式包括永久工程的混凝土防渗墙和临时工程的高压旋(摆、定)喷注浆防渗墙。 本标段工程施工跨2个年度,安排在非汛期施工。 1.2 水文气象、工程地质及水文地质条件 1.2.1水文气象 澧河是沙颍河右岸的重要支流,发源于方城县四里店以北的柳树沟,全长163km,流域面积287km2。干江河是澧河的主要支流,流域面积1280km2,占澧河流域面积的46%,干流全长98.7km。干江河发源于方城县小史店乡西南山区,上游河道比降在古庄店以上为1/2500,以下为1/10000,河槽一般宽100~200m。水库坝址以上河道呈三干型,即东沙河、西沙河、贾河。上游河床呈“V”型,中、下游呈

水库工程建设管理所用房工程施工组织设计方案60

施工组织设计方案 工程名称:巧家县小空山水库工程建设管理所用房工程投标单位:巧家县新华建筑有限公司

目录 第一章编制依据………………………………………………………第二章工程概况………………………………………………………第三章施工部署及现场施工组织管理机构…………………………第四章施工总平面布置………………………………………………第五章施工总进度计划及保证措施…………………………………第六章劳动力配备计划………………………………………………第七章现场投入主要机械设备及检测仪器…………………………第八章主要材料及构配件供应计划…………………………………第九章主要分部分项施工方法及技术措施…………………………第十章质量保证体系及控制要点……………………………………第十一章安全保证体系及安全文明施工措施要点…………………附图1 、组织机构框图 附图2 、施工总进度计划 附图3、施工平面图

第一章编制依据 1.1 编制原则 本施工组织设计作为技术文件,编制时主要对项目管理机构设置、劳动力组织、施工进度计划控制、机械设备及周转材料配备、主要分部分项工程施工方法、工程质量控制措施、安全生产保证措施、文明施工措施、降低成本措施等诸多因素尽可能充分考虑,突出科学性及可行性。是确保优质、低耗、安全、文明、合理利用资金、高速完成全部施工任务的重要经济技术文件。 1.2 编制依据 1.2.1 根椐巧家县水利水电勘测设计队设计的施工图 1.2.2 经批准的本工程方案设计文件,建设方的意见、建设单位的设计要求、工程设计设计合同 1.2.3 现行国家有关规范、标准、规程。 (A)《民用建筑设计通则》(GB 50352-2005) (B)《屋面工程技术规范》(GB 50345-2004) (C)《建筑地面设计规范》(GB 50037-96) (D)《建筑设计防火规范》(GB 50016-2006) (E)《公共建筑节能设计规范》(DB 45/T392-2007) (F)《公共建筑节能设计标准》(GB 50189-2005) (G)《建筑内部装修设计防火规范》(GB 50222-95) 1.2.4 公司多年来同类工程的成功施工经验。 1.2.5 所了解掌握的情况及对工程特点、施工现场实际情况、施工环境、施

【水库枢纽施组】某水库工程施工组织设计范本(DOC 79页)

施 工 组 织 设 计 编制:_________________ 审核:_________________ 批准:_________________

目录 第一章概述………………………………………………………………1.1 工程概况………………………………………………………1.2 交通……………………………………………………………1.3 自然条件………………………………………………………1.4 建筑材料………………………………………………………1.5 施工供水、供电……………………………………………… 第二章施工总进度………………………………………………………2.1 施工总进度计划(表)编制原则……………………………2.2 施工总进度计划的形成………………………………………2.3 工期保障措施………………………………………………… 第三章施工总布置图……………………………………………………3.1 施工总体布置原则……………………………………………3.2 施工导流………………………………………………………3.3 施工区布置……………………………………………………3.4 其它附属设施布置…………………………………………… 第四章施工用地计划……………………………………………………第五章主体工程施工方法………………………………………………5.1 土石方开挖……………………………………………………5.2 坝体填筑工程…………………………………………………5.3 钢筋混凝土工程…………………………………………………5.4 帷幕灌浆施工工艺…………………………………………………

水库施工组织设计

第一章施工概况 1、工程概况及工程任务 (1)地理位置 76团阿西里水库建设项目建设地点为第四师76团一连阿西里沟。距离76团团部约20.0km,距离昭苏县69km,距离伊宁市272km。行政区属伊犁哈萨克自治州昭苏县。 (2)流域概况 苏木拜河是中哈界河,为特斯克河在中方北岸的第一条支流。河流上段从东向西流,然后折回东南,河流出山高程2000m,注入特克斯河高程1690m。阿西里水库建设项目由中哈联合渠首后七十六团松柏干渠2+600桩号处(沉淀池位置)开始引水,最终投入阿西里水库内。 (3)水文 苏木拜河以降水补给为主,山泉融雪为辅。苏木拜河多年平均流量1.28m3/s,径流量4064万m3。我方分水量2032万m3,年均流量0.64m3/s, 阿西里沟多年平均径流量223万m3,年均流量0.07m3/s。暴雨洪水一般出现在每年5-8月份,其中以6月份最多,具有年内分配不均、年际间频发的特点。

(4)工程建设规模 本水库工程等级为Ⅳ等,工程规模为小(1)型水,水库兴利库容293万m3。大坝及引水建筑物级别为4级,设计洪水设防标准为30年一遇设计,300年一遇校核,对应的洪峰流量分别为19.2m3/s和37.8m3/s。 主要建设内容: a、均质土坝328m。大坝顶宽度5.5m,坝顶高程1869m,最大坝高36.59m。上游坝坡1:2.75,下游坝坡1:2.5。 b、坝基混凝土防渗墙。防渗墙轴线与大坝轴线重合,墙厚0.5m,使用C25,W8砼,起点为0+040,终点至0+421.36坝基段。上部伸入大坝防渗体2-5m,底部伸入基岩0.5-0.8m,成台阶状布置,槽孔段5-8m。 c、坝顶防浪墙。坝顶上游侧设倒“T”型钢筋砼防浪墙,防浪墙顶高1870m,防浪墙底高程1867.4m。混凝土采用C25,W4,F200,每8m设置施工缝,缝宽20mm,缝内设置651型橡胶止水带,填缝材料选用高压闭孔板,3cm厚聚氨酯沟缝。 d、坝顶路面。宽为5m,桩号从0+045至0+350,两头处设置停车道,路面为沥青路面,面层厚为4cm,基层为级配砾石,厚度30cm,路面采用向下游坡排水,路面横向坡比2%。

小型水库治理施工组织设计

小型水库治理施工组织设计

目录 一、施工方案、施工组织及管理程序安排 二、分部分项工程的施工方法及技术措施 三、进度计划及保证措施 四、质量管理体系及及保证措施 五、安全管理体系及保证措施 六、环境管理体系及保证措施 七、文明施工、文物保护体系及保证措施 八、冬雨季施工保证措施 九、项目风险预测与防范及事故应急预案 十、施工总平面图及其他应说明的事项 附表一拟投入本标段的主要施工设备表 附表二拟配备本标段的试验和检测仪器设备表附表三劳动力计划表 附表四计划开、竣工日期和施工进度网络图附表五施工总平面图 附表六临时用地表

第一章施工方案、施工组织及管理程序安排施工组织 优质高速施工必须有可靠的组织体系保证。针对本工程,我公司成立“肥城市小(一)型水库除险加固工程”指挥部,实行公司经理领导下的项目经理负责制,按工程需要配备技术负责人、施工员、材料员、计划员、安全员、质量员等全套管理班子,选派责任心强、业务水平高、有经验的人员组成。在项目部直接领导下,按不同工种设立专业工长,实行工长责任制。 施工总体部署 1、时间部署—考虑季节施工因素 本工程招标文件规定工期要求在118天内完成。根据工程开工时间及工程的形象进度,考虑雨季及农忙季节性特点,合理安排施工工序,尽量减少影响,以保证工程施工质量,并降低费用。根据实际情况我公司保证在规定的工期内竣工,交付使用。 2、空间部署——考虑立体交叉施工 在结构施工阶段,我公司根据本工程的特点,综合考虑工程工期、质量及劳动力、周转材料、临建设施等资源投入情况,组织分段施工。 3、工艺部署——考虑分布流程 按照工艺程序先整修坝坡后从下而上的总体施工顺序原则进行部署。 4、资源部署—考虑人、财、机、料配置 4.1我公司中标后,将组织一支具有同类工程施工经验、并有创优经验的项目部进行施工。 4.2我公司强大的资金实力,是本工程资金运转的强大后盾,我公司将设立专用账户,专款专用,确保资金使用的有效性。 4.3 各种材料选用优质材料,满足工程使用及创优质工程要求。 4.4 建立协调例会制度 三、施工方案

水库施工组织设计方案

水库施工组织设计方案 第一章工程概况 第一节工程概况 本水库位于某市境内,坝址距市中心3KM,在柴汶河支流的渭水河上,是一座以防洪为主,兼顾灌溉、供水、养殖等综合利用的重点中型水库。水库正常蓄水位229.50m,相应兴利库容6626万m3,死水位216.55m,相应死库容630万m3,百年一遇设计水位230.78m,千年一遇校核洪水位230.92m,总库容8612.5万m3。本水库枢纽工程由主坝、副坝、溢洪道、东、西放水洞和电站五部分组成。本水

库为中型水库,工程等别为三等,主要建筑物溢洪道、放水洞为三级,次要建筑物为四级。 溢洪道现状:

溢洪道位于主坝东端,为正槽开敞式,由引水渠、闸室、泄槽、尾水渠等部分组成。引水渠为弯道,中心场293.6米,渠底为平底,进口宽55米,末端宽46米,至铺盖起点与闸前翼墙连接。引水渠翼墙未设排水孔,墙后土体不均匀沉陷,墙体产生裂缝。闸前铺盖为混凝土结构,长11.8米。闸室总宽46米,分4孔,每孔净宽10米,设10×12米弧形钢闸门。东边墩下设内径1.2米的钢筋混凝土放水管,为东放水洞。 泄槽及尾水渠为风化岩石,受当时条件限制,未做消能工程,尾水渠为复式河槽。平面图如下所示: 本水库溢洪道平面图 第二节工程地质和水文地址 1 溢洪道工程地质条件 溢洪道地表高程在205~218米之间,上段为山前丘陵区,下段两侧为较平坦的耕地,地势起伏不平。地表覆盖第四系坡洪积物,左岸岩性主要为粉质粘土、中粗砂,粉质粘土厚1.4~3.1米,中粗砂厚0.5~6.3米;右岸为粉土夹中粗砂,厚5.3~6.6米。溢洪道基岩岩性为混合花岗岩和花岗片麻岩,混花岗岩分布于0+471.6以下,呈深灰色,片麻理构造,中粗粒结构,主要矿物成分有长石、石英、黑云母、角闪石,岩体中夹有长英质岩脉和闪长岩脉。 溢洪道钻探,最大揭露深度23.8米,覆盖层厚1.8~7.7米,花岗片麻岩上部风化强烈,岩芯采取率低,呈颗粒状、粉末状,总体上风化不一,均匀性差强风化厚度6~9米弱风化厚度4~9米。 2水文地质

济南市历城区某水库施工组织设计1837

施工组织设计 一、编制说明 1、工程概况: xx水库位于xx市xx区xx境内的玉符河上游,锦绣川、锦阳川、锦云川三川汇合处,距xx市区25km,属黄河水系,控制流域面积557km2,为xx市唯一一座大型水库。水库始建于1958年,历经三次改建、扩建,于1983年完工,原设计兴利水位130.5m,总库容11640万m3,设计兴利库容6200万m3。水库建成以来,由于移民迁占等问题未能彻底解决,现状兴利水位126.0m,兴利库容3700万m3。本次续建主要是兴利增容,恢复原设计兴利水位。 北围堤工程结合公路(通向水库管理处)设计,东起xx大桥(桩号0+000)西侧,与103省道相连,西至西许庄西侧与原防汛路转弯处相接,全长2083m。 第二标段桩号为:0+000—1+500,长1500m。围堤形式采用碾压砂砾石围堤,迎水面坡比1:2,250mm厚浆砌方块石护坡,坡脚设1.0m深齿墙,护坡下铺设无纺土工布(100g/m2)反滤层,背水坡比1:1.5,距背水坡脚4m处设0.5m×0.5m。围堤顶宽9m,堤顶道路采用沥青混凝土路面,路面排水坡度2%。主体工程量如下所示:土方开挖:572714m3土方回填:458855 m3,土工布铺设:15403m2,石方砌筑:7316 m3,0+068、0+560、1+425泄水涵

洞三处,箱涵长分别为23.0m、19.85m、23.0m。 2、施工交通: 该工程位于xx市xx区xx境,距xx市20km,运输便利,库区末端是连接xx到泰安的二级公路103省道,交通条件良好,库区四周是水库防汛道路,路面宽5~6m,可满足施工要求。库区内围堤施工时,可修建临时施工道路解决。 3、料物供应: (1)筑堤材料:库区内主要为砂砾(卵)石,清除石粉、泥块、木料等杂物,可作为筑堤材料。 (2)石材:xx区xx镇及港沟镇有丰富的石灰岩料场,料石、碎石材质良好,运输距离25km左右。 (3)黄砂:需从泰安市购买,运输距离约60km。 (4)水泥、钢材、土工布:均可从xx市购买,选择质量达到国家规定标准的厂家进货。 4、水文、气象: 工程区地处泰山北麓山区,属季风区大陆性气候,流域多年平均降雨量为702mm,多集中在7、8月份。一年四季分明,春季干旱少雨,夏季炎热多雨,秋季天高气爽,冬季严寒多东北风。5、编制依据

小型水库施工组织设计

瓦房店市2009年小型水库除险加固工程 施 工 组 织 设 计

一、总体概述 1、施工程序及施工阶段划分 1.1基本情况 本工程为瓦房店市2009年小型水库除险加固工程,共划分十一个标段,建设地点分布在瓦房店市李官镇、驼山乡、九龙办事处、炮台镇、泡崖乡5个乡镇办事处,基本情况为: 一标段:李官镇小岭水库。大坝长160米,高10.0米,大坝加高培厚、干砌石护坡、溢洪道护砌、管理房、防汛路等工程; 二标段:李官镇草道沟水库。大坝长206米,高13.4米,大坝加高培厚、大坝防渗处理、干砌石护坡、溢洪道护砌、管理房、防汛路等工程; 三标段:驼山乡东沟水库。大坝长168米,高9.0米,大坝培厚、干砌石护坡、溢洪道砌筑、输水洞维修、管理房、绿化等工程; 四标段:驼山乡月牙湾水库。大坝长80米,高10.1米,大坝加高培厚、大坝防渗处理、干砌石护坡、排水体、溢洪道改造、管理房、防汛路等工程; 五标段:驼山乡庙沟水库。大坝长135米,高8.5米,大坝加高增厚、干砌石护坡、溢洪道砌筑、溢洪道护砌、管理房、防汛路等工程;六标段:九龙办事处岚崮水库。大坝长545米,高12.56米,大坝干

砌石护坡、防浪墙改建、大坝帷幕灌浆、排水体、下游鱼池盖重、溢洪道改造维修、管理房等; 七标段:九龙办事处五四水库。大坝长180米,高10.3米,大坝培厚、坝体及坝基防渗处理、干砌石护坡、溢洪道加固、防汛路、管理房等工程; 八标段:炮台镇申炉水库。大坝长496米,高8.46米,大坝加高培厚、干砌石护坡、溢洪道改造、绿化等工程; 九标段:炮台镇饮牛湾水库。大坝长195米,高9.6米,大坝加高培厚、局部防渗处理、干砌石护坡、溢洪道改造、管理房等工程; 十标段:炮台镇老婆湾水库。大坝长310米,高9.18米,大坝加高培厚、护坡石翻新、溢洪道改造、管理房等工程; 十一标段:泡崖乡向阳水库。大坝长210米,高9.0米,大坝培厚、护坡石翻新、大坝防渗处理、溢洪道维修、管理房等工程。 根据各标段的工程规模、工期要求,结合我单位的施工能力、在对招标文件的仔细研究及对现场详尽调查的基础上,充分优化施工方案,确定总体施工方案为:以确保工期、质量及安全为目标,按照先主体,后附属原则; 根据施工的现场勘踏以及工程施工特点将本工程划分为大坝、溢洪道两个施工区域,各施工区均可组织平行施工也可交叉进行、组织流水施工。 在进入施工现场后,首先进行临时工程的修建,为正常施工打下良好基础。在施工阶段,主要进行主体工程的施工,在保证不耽误主体工

水库施工方案

第一章. 工程概况 1.1 枢纽布置 东沟水库是一座小型水库,主要用途是蓄水灌溉。此次工程招标的范围包括大坝工程、溢洪道工程、桥涵工程、砼路工程、输水洞工程、泵房、临时工程等。 工程量清单包括:

1.3 工期、质量 (1)工期: 工程计划总工期为:3个月(2)质量;工程施工质量为; 优良

1.4 采用的主要施工规范规程 水工混凝土施工规范DL/T5144-2001 水工混凝土外加剂技术规程DL/T5100-1999 土工合成材料应用技术规范GB50290-98 公路路基施工技术规程JTGE-2007 水利水电建设工程验收规程SL223-2008 水利水电工程施工质量检验与评定规程SL176-2007 碾压土石坝施工规范DL/T5129-2001 测量规范 GB50026-93 施工现场临时用电安全技术规范JGJ46-2005 《砌体工程施工质量验收规范》GB50203-2002 《砌体工程现场检测技术标准》GB/T50315-2000 建筑施工工程安全技术规程国务院JYJ01002-2008 1.5主要工程特点 (1)工期本工程工程量大,工程项目必须在汛期前完成不能影响水库蓄水。这就要求工程必须按计划工期完成。 (2)大坝的花岗岩护坡石块厚是料石,这种石料必须开辟专职采石场来供应,以小水库护坡厚度为250mm块石,石材场的边角料可解决问题。本工程施工工期短,护坡料石的采购是关键问题。 (3)山体水泥砂浆护坡工程,山体高,坡面陡,施工条件较差,安全条件要求高,采取安全措施必须可靠保证。 第二章.工程施工总体布置

2.1 施工布置 2.1.1 交通工程 (1)对外交通,进场路交通方便,有乡级公路经过,总之对外交通非常方便。 (2)临时交通 上游坝坡原护坡石的抛石及拆下的护坡石运出的交通问题通过现场察看,从上游坝脚右岸沿岸边向上游修一条5m宽的临时土路于水库的管理处交通路相连,可解决交通问题。实际施工时可于管理单位共同研究选一条合理路线。 2.1.2 施工用水、用电 (1)施工用电,主坝、输水洞进口都有电源,施工中于管理单位联系接电缆通向各个施工用电处。解决施工照明及机械用电。 (2)施工用水;安装2寸潜水泵于水库中取水,要加固施工处用水都方便。 2.1. 3. 砂浆拌合站、砂浆运输设备 南侧场地较宽广,在此处布置搅拌机生产砂浆及混凝土供应。2.1.4 库房、办公室 (1) 办公室 工地设置小办公室,主坝设在坝右端的交通路北侧台地上,水库现有房屋可租赁一部分,不足打活动板房。采用活动板房共建筑60m2 (2)库房 输水洞管理房处设一处库房,大坝右岸端部上游设一处,右端

(新)水库施工组织设计_

第一章工程概况 1.1 工程简述 锡皮水库位于凤凰县麻冲乡纽光村境内,坝址距凤凰县城28Km,属沅水二级支流沱江上游,是一座以灌溉为主,兼作人畜饮水解困工程水源、养殖等效益的重点小Ⅰ型水利工程。锡皮一库控制集雨面积2Km2,正常库容131万m3,锡皮二库控制集雨面积0.5Km2,正常库容12万m3。 本次水库除险加固工程内容为:锡皮一库工程(大坝整治、溢洪道、放水卧管)、锡皮二库工程(大坝整治、溢洪道及消力池、放水卧管)、水库管理所维修、防汛公路等。本工程投资金额2907468元人民币,计划开工时间为2006年4月27日,竣工时间为2006年11月30日,总工期218天。 1.2 水文气象与工程地质 1.2.1 水文气象 本工程地区多年平均气温15.9 0c,最高气温40.2 0c,最低气温-12.2 0c,无霜期276.2天,多年平均降雨量1300mm。 1.2.2 工程地质 锡皮水库位于武陵山西缘、云贵高原东麓边缘、地处山江溶蚀台地以西。为中低山丘地貌。 本工程施工区域地层主要出露中寒武系硅酸盐岩类、泥质灰

岩、白云灰质岩和第四系的冲击层和残坡积导层。 1.3 施工条件 1.3.1本工程区域可利用上坝公路通往凤凰县城,对外交通较为方便。 1.3.2 可维修水库管理所作为项目经理部。在施工区内搭建工人住宿生活工棚及仓库。 1.4 施工特点 1.4.1本工程为水库大坝除险加固工程,包括一库和二库,施工战线长,施工项目多而杂,因此要提前做好一切准备,确保工程在有限的时间内按期完工。 1.4.2 施工场地狭窄,施工干扰大,施工布置和材料储备存放场地极为紧张。 1.4.3 大坝内坡整治、泄洪隧洞及溢洪道改造、新建放水卧管等项目受水库水位影响大。 第二章施工方案

水库施工组织设计

水库施工组织设计 施工组织设计 第一章编制依据及编制原则 一.编制依据 1.工程施工图纸及现场考察情况; 2.现行国家及省、市的各种施工技术规范、规程和质量评定标准; 3.现行国家和省、市关于建筑工程安全施工法规和安全技术标准; 4.参照的主要技术规范和标准见下表 5.本工程类型相似工程的施工经验及施工资料。二.编制原则 1.本施工组织设计编制参照我单位以往类似工程的施工经验,针对工程重点,从科学 的施工管理、最佳的施工方案、严格的质量控制、先进的施工方法、有效的技术组织、合 理的总平面布置等方面作出规划,在确保工程质量和安全的前提下,缩短工期、节约材料、降低成本。 确保质量:实行全面质量管理,实行项目经理施工管理,落实技术、质量责任制,确 保工程质量达到单位承诺的质量目标。 保证工期:从优化施工方案入手,利用先进的施工设备,精干的施工队伍,精心组织、科学施工,确保按期完工。 确保安全:推行安全目标责任制,制定安全措施,杜绝一切安全事故隐患,实现确定 的安全目标。 2.认真研究甲方的相关文件,进行详细的现场调查,取得第一手资料。严格执行文件 的要求,按照“高起点、高标准、严要求”的原则,认真贯彻执行国家、地方的各种法规、制度、标准及甲方单位提出的技术和施工组织要求。 3.保证重点、统筹安排、科学合理的实施施工进度计划,充分利用机械设备,做好人力、物力的综合平衡,努力提高劳动生产率,组织连续、均衡而紧凑的施工生产,确保施 工质量和施工安全;加强经济核算,贯彻增产节约方针。 第二章工程概况及施工条件 一.工程概况 1.工程概况 姚村镇趄石板村水库是一座具有防洪、灌溉、养殖等综合利用的小型水库。水库高11 m底为60.05×57.5m,顶为60.05×65.5m,建库时受多方面条件的限制,工程建设标准低、质量差、遗留问题多,加之运行40多年,工程老化、退化严重,现对其进行全面更新改造。

相关主题
文本预览
相关文档 最新文档
