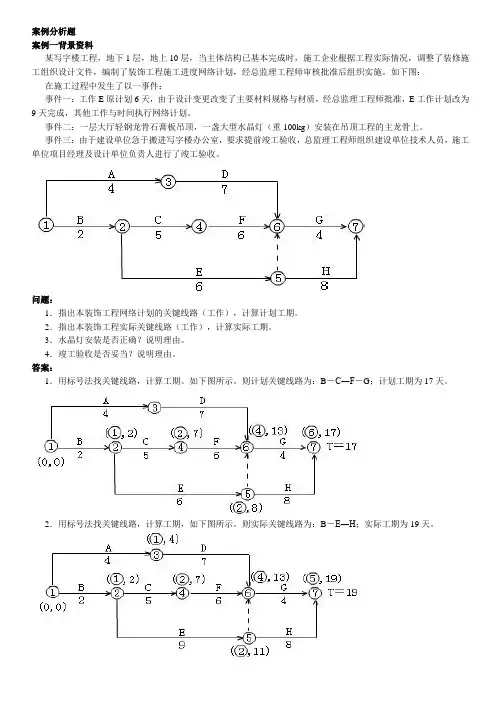

案例分析题 案例一背景资料

某写字楼工程,地下 1 层,地上 10 层,当主体结构已基本完成时,施工企业根据工程实际情况,调整了装修施 工组织设计文件,编制了装饰工程施工进度网络计划,经总监理工程师审核批准后组织实施。如下图:

在施工过程中发生了以一事件:

事件一: 工作 E 原计划 6 天,由于设计变更改变了主要材料规格与材质,经总监理工程师批准, E 工作计划改为 9天完成,其他工作与时间执行网络计划。

事件二:一层大厅轻钢龙骨石膏板吊顶,一盏大型水晶灯(重 100kg )安装在吊顶工程的主龙骨上。 事件三: 由于建设单位急于搬进写字楼办公室, 要求提前竣工验收, 总监理工程师组织建设单位技术人员, 施工 单位项目经理及设计单位负责人进行了竣工验收。

2.用标号法找关键线路,计算工期,如下图所示。则实际关键线

路为:

问题:

1.指出本装饰工程网络计划的关键线路(工作),计算计划

工期。

2.指出本装饰工程实际关键线路(工作),计算实际工期。

3.水晶灯安装是否正确?说明理由。

4.竣工验收是否妥当?说明理由。

答案: 1.用标号法找关键线路,计算工期。如下图所示。则计划关

B -

C ―F -G ;计划工期为 17 天。

B - E ―H ;实际工期为 19 天。

3.不正确。因为根据装饰装修工程施工技术要求,重型灯具、电扇及其他重型设备严禁安装在吊顶工程的龙骨上,必须增设附加吊杆。

4.不妥当。因为竣工验收应分为三个阶段:

(1)竣工验收的准备:施工单位自查合格。

(2)初步验收(预验收):施工单位在自检合格的基础上,填写工程竣工报验单,并将全部资料

报送监理单位,申请竣工验收。经监理单位检查验收合格后,由总监理工程师签署工程竣工报验

单,并向建设单位提出质量评估报告。

(3)正式验收:竣工验收由建设单位组织,验收组由建设、勘察、设计、施工、监理和其他有关方面的专家组成。案例二背景资料

某办公楼工程,建筑面积 23723 ㎡,框架剪力墙结构,地下 1 层,地上 12 层,首层高 4.8m,标准层高3.6m,顶层房间为有保温层的轻钢龙骨纸面石膏板吊顶。工程结构施工采用外双排落地脚手架,工程于

2007 年 6 月 15 日开工,计划竣工日期为 2009 年 5 月 1 日。

事件一: 2008 年 5 月 20 日 7 时 30 分左右,因通道和楼层自然采光不足,瓦工陈某不慎从9 层未设栅门的管道

井竖向洞口处坠落地下一层混凝土底板上,当场死亡。

事件二:顶层吊顶安装石膏板前,施工单位仅对吊顶内管道设备安装申报了隐蔽工程验收,监理工程师提出申报验收有漏项,应补充验收申报项目。

问题:

1.本工程结构施工脚手架是否需要编制专项施工方案?说明理由。 2.在事件一中,从安全管理方面分析,导致这起事故发生的主要原因是什么? 3.墙面竖向洞口应采用哪些方式加以防护?

4.吊顶隐蔽工程验收还应补充申报哪些验收项目?

答案:

1.本工程结构施工脚手架需要编制专项施工方案。理由:根据《危险性较大的分部分项工程安全管理办法》规定:脚手架高度超过 24m 的落地式钢管脚手架。各类工具式脚手架和卸料平台等工程需要单独编制专项施工方案。本工程中,脚手架高度 3.6m×11m+4.8m=44.4m﹥24m,

因此必须编制专项施工方案。

2.导致这起事故发生的主要原因包括:①管道井竖向洞口无防护,②楼层内在自然采光不足的情况下没有设置辅助照明;③现场安全检查不到位,对事故隐患未能及时发现并整改;④工人的安全教育不到位,安全意识淡薄。

3.采取的防护措施有:墙面等处的竖向洞口,凡落地的洞口应加装开关式、固定式或工具式防护门,门栅网格的间距不应大于 15cm,也可采用防护栏杆,下设挡脚板。

4.吊顶隐蔽工程验收应补充验收申请的项目有:①水管试压;②木龙骨防火、防腐处理;③预埋件或拉结筋;④吊杆安装;⑤龙骨安装;⑥填充材料的设置等。

案例三背景资料

某小区内拟建一座 6 层普通砖混结构住宅楼,外墙厚 370mm,内墙厚 240mm ,抗震设防烈度 7 度,某施工单位于 2009 年 5 月与建设单位签订了该项工程总承包合同。合同工程量清单报价中写明:瓷砖墙面积为1000 ㎡,综合单位为 110 元 / ㎡。

事件一:现场需要安装一台物料提升机解决垂直运输问题,物料提升机运到现场后,项目经理部按照技术人员提供的装配图集组织人员进行安装,安装结束后,现场机务员报请项目经理批准,物料提升机正式投入使用。

事件二:现场施工工程中为了材料运输方便,在内墙处留置临时施工洞口,内墙上留直搓。并沿墙高每八皮砖 (490mm)设置了 2¢ 6 钢筋,钢筋外露长度为 500mm 。

事件三:由于工期紧,装修从顶层向下施工,给排水明装主管(无套管)从首层向上安装,五层卫生间防水施工结束后进行排水主管安装。

事件四:施工过程中,建设单位调换了瓷砖的规格型号,经施工单位核算综合单价为 150 元 /㎡,该分项工

程施

工完成后,经监理工程师实测确认瓷砖粘贴面积为 1200 ㎡,但建设单位尚未确认该变更价款,施工单位用净值法进行了成本分析。

备注: BCWS -计划工作预算费用

BCWP -已完工作预算费用

ACWP -已完工作实际费用

CV -费用偏差

问题:

1.事件一中,物料提升机使用是否符合要求?说明理由。

2.事件二中,砖墙留搓的质量控制是否正确?说明理由。

3.事件三中,五层卫生间防水存在什么隐急?说明理由。

4.计算墙面瓷砖粘贴分项工程的BCWS , BCWP ,ACWP , CV 并分析成本状况。

答案:

1.不符合要求。因为针对提升工艺和施工现场作业条件,编制专项作业施工方案,安装搭设必须按照设计要求和规定程序进行,验收应由项目经理组织项目施工、技术、安全、作业班级负责人等有关人员参加,经验收合格后才正式投入使用。

2.不正确。理由:现场留搓处,拉接钢筋的进入长度不符合现行规范规定,埋入长度从留搓处算起每边均不应小于 500mm ,对于抗震设防烈度 6度、7 度的地区,不应小于 1000mm 的要求。

3.存在漏水渗水隐患。理由:因为后进行排水主管道安装会在已经施工完成的防水层上开洞穿管,即时修补防水层,也不能保证防水层的整体性,如果管道根部与防水交接处处理不好,将会留下质量隐患,而发生渗漏现象。

4.计划瓷砖粘贴面积 1000 ㎡,预算价格 110 元/㎡,实际价格 150 元/㎡,实际瓷砖粘贴面积 1200 ㎡;则 BCWS =计划工作量 ×预算单价= 1000 ㎡ ×110元/ ㎡= 11 万元;

BCWP =已完工作量 ×预算单价= 1200 ㎡×110 元/㎡=13.2万元;

ACWP =已完工作量 ×实际单价= 1200 ㎡ ×150元/㎡= 18万元;

CV = BCWP-ACWP =13.2-18=-4.8 万元费用偏差为负值,表示实际费用超预算费用。

案例四背景资料

甲公司投资建设一幢地下一层,地上五层的框架结构商场工程,乙方施工企业中标后,双方采用《建设工程施工合同》(示范文本)签订了合同。合同采用固定总价承包方式。合同工期为 405 天,并约定提前或逾期竣工的奖罚标准为每天 5 万元。

合同履行中出现了以下事件:事件一:乙方施工至首层框架柱钢筋绑扎时,甲方书面通知将首层及以上各层由原设计层高 4.30 米变更为 4.80 米,当日乙方停工, 25 天后甲方才提供正式变更图纸,工程恢复施工,复工当日乙方立即提出停工损失 150 万元和顺延工期 25 天的书面报告及相关索赔资料,但甲方收到后始终未予答复。

事件二:在工程装修阶段,乙方收到了经甲方确认的设计变更文件,调整了部分装修材料的品种和档次。乙方在施工完毕三个月后的结算中申请了该项设计变更增加费 80 万元。但遭到甲方的拒绝。

事件三:从甲方下达开工令起至竣工验收合格止,本工程历时 425 天。甲方以乙方逾期竣工为由从应付款中扣减了违约金 100 万元,乙方认为逾期竣工的责任在于甲方。

问题:

1.事件一中,乙方的索赔是否生效?结合合同索赔条款说明理由。 2.事件二中,乙方申报设计变更增加费是否符合约定?结合合同变更条款说明理由 3.事件三中,乙方是否逾期竣工?说明理由并计算奖罚金额。

答案: 1.事件一中,乙方的索赔生效。该事件是由非承包单位所引起,承包人按照通用合同条款的约定,在索赔事件发生后 28 天内提交了索赔意向通知及相关索取资料,提出费用和工期索赔要求,并说明了索赔事件的理由。

2.乙方申报设计变更增加费不符合约定。理由:《建设工程施工合同(示范文本)》规定,若发生了合同价款(工

程变更)需要调整的因素后,承包人应当在 14 天内,将调整原因、金额以书面形式通知工程师。工程师确认调整金额后作为追加合同价款。与工程款同期支付。工程师收到承包人通知后 14 天内不予确认也不提出修改意见,视为已经同意该项调整。若承包商在 14 天之内未提出,则不予补偿。但本案例三个月后才提,超出时效,所以甲方可不赔偿。

3.乙方不是逾期竣工,理由:因为造成工程延期是由建设单位提出变更引起,非施工单位责任,乙方已有效提出索赔要求,所以甲方应给予工期补偿,延长工期 25 天,甲方给乙方的费用索赔为( 405+25﹣425)×5=25 万元。

案例五背景资料

某综合楼工程,地下 1层,地上 10层,钢筋混凝土框架结构,建筑面积 28500 ㎡,某施工单位与建设单

位签订

了工程施工合同, 合同工期约定为 20 个月。施工单位根据合同工期编制了该工程项目的施工进度计划, 并且绘制出 施工进度网络计划如下图所示(单位:月)。

在工程施工中发生了如下事件: 事件一:因建设单位修改设计,致使工作 K 停工 2 个月。 事件二:因建设单位供应的建筑材料未按时进场,致使工作 H 延期 1 个月。 事件三:因不可抗力原因致使工作 F 停工 1个月。

事件四:因施工单位原因工程发生质量事故返工,致使工作 问题:

1.指出该网络计划的关键线路,并指出由哪些关键工作组成。

2.针对本案例上述各事件,施工单位是否可以提出工期索赔的要求?并分别说明理由。

3.上述事件发生后,本工程网络计划的关键线路是否发生改变?如有改变,指出新的关键线路。

4.对于索赔成立的事件,工期可以顺延几个月?实际工期是多少? 答案:

1.关键线路为:①→②→③→⑤→⑧→⑨。关键工作为: A 、 D 、 E 、 H 、 L 、

2.事件一:施工单位不可提出工期索赔要求,因为该工作不影响总工期。 事件二:施工单位可提出工期索赔要求,因为该工作在关键线路上,影响总工期,且属于建设单位责任。 事件三:施工单位不可提出工期索赔要求,因为该工作不影响总工期。 事件四:施工单位不可提出工期索赔要求,因是施工单位自身责任造成的。

3.关键线路没有发生改变。

4.可顺延工期 1个月。实际工期是 21 个月。

案例六背景资料

某新建办公大楼的招标文件写明: 承包范围是土建工程、 水电及设备安装工程、 装饰装修工程; 采用固定总价方 式投标, 风险范围内价格不作调整, 但中央空调设备暂按 120 万元报价; 质量标准为合格, 并要求获省优质工程奖, 但未写明奖罚标准;合同采用《建设工程施工合同(示范文本)》。

某施工单位以 3260 万元中标后,与发包方按招标文件和中标人的投标文件签订了合同。合同中还写明:发包方 在应付款中扣留合同额 5%,即 163 万元作为质量履约保证金,若工程达不到国家质量验收标准,该质量履约保证 金不再返还;逾期竣工违约金每天 1 万元;暂估价设备经承发包双方认质认价后,由承包人采购。

合同履行过程中发生了如下事件:

事件一: 主体结构施工过程中发生多次设计变更, 承包人在编制的竣工结算书中提出设计变更实际增加费用共计

70 万元,但发包方不同意该设计变更增加费。

事件二:中央空调设备经比选后,承包方按照发包方确认的价格与设备供应商签订了 80 万元采购合同。在竣工 结算时,承包方按投标报价 120 万元编制结算书, 而发包方只同意按实际采购价 80万元进行结算。 双方为此发生争 议。

事件三:办公楼工程经四方竣工验收质量为合格, 但未获得省优质工程奖。 发包方要求没收 163 万元质量保证金, 承包人表示反对。

事件四: 办公楼工程实际竣工日期比合同工期拖延了 10 天,发包人要求承包人承担违约金 10

万元。承M 实际进度延迟 1 个月。

包人认为

工期拖延是设计变更造成的,工期应顺延,拒绝支付违约金。

问题:

1.发包人不同意支付因设计变更而实际增加的费用70 万元是否合理?说明理由。

2.中央空调设备在结算时应以投标价120 万元,还是以实际采购价 80 万元为准?说明理由。

3.发包人以工程未获省优质工程奖为由没收163 万元质量履约保证金是否合理?说明理由。

4.承包人拒绝承担逾期竣工违约责任的观点是否成立?说明理由。

答案:

1.合理。按照《建设工程施工合同(示范文本)》承包方应在收到设计变更后 14 天内提出变更报价。本案是在

主体结构施工中发生的设计变更,但承包人却是在竣工结算时才提出报价,已超过了合同约定的提出报价时间,发包人可按合同约定视为承包人同意设计变更但不涉及合同价款调整,因此发包有权拒绝承包人的 70 万元设计变更报价。

2.应按实际采购价 80 万元来结算中央空调设备价款。因为设标书中的设备报价 120万元是暂估价,不能做为合同风险范围内的报价,而 80 万元才是双方最终确认的设备价款。

3.不合理。合同中关于 5%即 163 万元质量履约保证金的条款是针对工程质量是否达到国家工程质量验收标准而设置的,本案工程已达到合同约定的合格标准。所以发包方没收 163 万元质量履约保证金没有依据。

4.不能成立。本案中承包人未在约定时限内提出顺延或增加工期的要求,所以工期不能顺延,承包人应承担逾期竣工 10 天的违约金 10 万元。

案例七背景资料

某市建筑集团公司承担一栋 20 层智能化办公楼工程施工总承包任务,层高 3.3 m,其中智能化安装工程分包给某科技公司施工。在工程主体结构施工至第 18 层、填充墙施工至第 8 层时,该集团公司对项目经理部组织了一次工程质量、安全生产检查。部分检查情况如下。

1.现场安全标志设置部位有:现场出入口、办公室门口、安全通道口、施工电梯吊笼内; 2.杂工班外运的垃圾中混有废弃的有害垃圾;

3.第 15 层外脚手架上有工人在进行电焊作业,动火证是由电焊班组申请,项目责任工程师审批;

4.第 5 层砖墙砌体发现梁底位置出现水平裂缝; 5.科技公司工人在第 3 层后置埋件施工时,打凿砖墙导致墙体开裂。

问题:

1.指出施工现场安全标志设置部位中的不妥之处。

2.对施工现场有毒有害的废弃物应如何处置?

3.本案例中,电焊作业属几级动火作业?指出办理动火证的不妥之处,写出正确做法。

4.分析墙体出现水平裂缝的原因并提出防治措施。

答案:

1.安全标志设置部位中不妥之处有:办公室门口,施工电梯吊笼内。 2.对有毒有害的废弃物应分类送到专门的有毒有害废弃物中心消纳。

3.( 1)电焊作业属于二级动火作业。(2)不妥之处:动火证由电焊班组申请,由项目责任工程师审批。(3)正确做法:二级动火作业由项目责任工程师组织拟定防火安全技术措施,填写动火申请表,报项目安全管理部门和项目负责人审查批准。

4.原因分析

( 1)砖墙砌筑时一次到顶;

( 2)砌筑砂浆饱满度不够;

( 3)砂浆质量不符合要求;

( 4)砌筑方法不当。

防治措施:

( 1)墙体砌至接近梁底时应留一定空隙,待全部砌完并至少隔 7 天(或静置)后,再补砌挤紧;

( 2)提高砌筑砂浆的饱满度;

( 3)确保砂浆质量符合要求;

( 4)砌筑方法正确;

( 5)轻微裂缝可挂钢丝网或采用膨胀剂填塞;

( 6)严重裂缝拆除重砌。

案例八背景资料

某建筑工程,建筑面积 23824 ㎡,地上 10层,地下 2 层(地下水位 -2.0m)。主体结构为非预应力现浇混凝土框架剪力墙结构(柱网为 9m×9m,局部柱距为 6m),梁模板起拱高度分别为 20mm、12mm 。抗震设防烈度 7 度。梁、柱受力钢筋为 HRB335 ,接头采用挤压连接。结构主体地下室外墙采用防水混凝土浇筑,墙厚250mm,钢筋净距60mm,混凝土为商品混凝土。一、二层柱混凝土强度等级为C40,以上各层柱为 C30 。

事件一:钢筋工程施工时,发现梁、柱钢筋的挤压接头有位于梁、柱端箍筋加密区的情况。在现场留取接头试件样本时,是以同一层每 600 个为一验收批,并按规定抽取试件样本进行合格性检验。

事件二:结构主体地下室外墙防水混凝土浇筑过程中,现场对粗骨料的最大粒径进行了检测,检测结果为 40mm。事件三:该工程混凝土结构子分部工程完工后,项目经理部提前按验收合格的标准进行了自查。

问题:

1.该工程梁模板的起拱高度是否正确?说明理由。模板拆除时,混凝土强度应满足什么要求?

2.事件一中,梁、柱端箍筋加密区出现挤压接头是否妥当?如不可避免,应如何处理?按规范要求指出本工程挤压接头的现场检验验收批确定有何不妥?应如何改正?

3.事件二中,商品混凝土粗骨料最大粒径控制是否准确?请从地下结构外墙的截面尺寸、钢筋净距和防水混凝上的设计原则三方面分析本工程防水混凝上粗骨料的最大粒径。

4.事件三中,混凝土结构子分部工程施工质量合格的标准是什么?

答案:

1.该工程梁模板的起拱高度正确。

理由是:对大于 4m 的现浇钢筋混凝土梁、板,起拱高度在规范规定梁跨度的1/1000~ 3/1000 之内。柱网为

9m×9m,即在 9mm 到 27mm 之间,柱距为 6m ,在 6mm 到 18mm 之间)本工程梁模板的起拱高度分别在其规定的范围内。

该工程底模板拆除时,混凝土的强度与设计要求的混凝土立方体抗压强度标准值之比应满足以下要求:6m 梁跨:≥75%;9m梁跨:≥100%

2.解答:

(1)因本工程有抗震设防要求,所以,梁、柱端箍筋加密区出现挤压接头不妥。

( 2)无法避开时,接头百分率不大于 50%。

(3)在现场取留接头试件时,在同一层选取试件600 个为一验收批不妥。应按每 500个为一验收批。

3.解答:

( 1)商品混凝土粗骨料最大粒径控制为 40mm 准确。

(2)最大粒径满足:≤截面最小尺寸的 1/4,即 250×1/4=62.5(mm);≤钢筋净距的 3/4,即

600×3/4=45( mm);且防水混凝土粗骨料最大粒径不宜大于40mm 。故该工程防水混凝土粗骨料最大粒径为40mm

4.事件三中混凝土结构子部分施工质量合格的标准是:

①有关分项工程施工质量验收合格

②应有完整的质量控制资料

③观感质量验收合格

④结构实体检验结果满足规范要求。

2018一建建筑实务真题及解答

精心整理 一、单项选择题 1.住宅建筑室内疏散楼梯的最小净宽度为()。 答案:B 2.直接接触土体浇筑的普通钢筋混凝土构件,其混凝上保护层厚度不应小于()。 3. A. B. C. D. 4. A.水化热较小 B.抗冻性好 C.干缩性较大 D.早期强度高 答案:A

5.HRB400E钢筋应满足最大力下总伸长率不小于()。 A.6% B.7% C.8% D.9% 6. 7. A. B. C. D. 8.为设计提供依据的试验桩检测,主要确定()。 A.单桩承载力 B.桩身混凝土强度 C.桩身完整性 D.单桩极限承载力

答案:D 9.关于大体积混凝土浇筑的说法,正确的是()。 A.宜沿短边方向进行 B.可多点同时浇筑 C.宜从高处开始 D. 10. A. B. C. D. 11. A. B. C. D. 答案:C 12.下列属于产生焊缝固体夹渣缺陷主要原因的是()。 A.焊缝布置不当 B.焊前未预热 C.焊接电流太小

D.焊条未烘烤 答案:C 13.预制混凝土板水平运输时,叠放不宜超过()。 A.3层 B.4层 C.5 D.6 14. A. B. C. D. 15. A. B. C. D.热熔型防水涂料宜选用喷涂施工 答案:B 16.下列板材内隔墙施工工艺顺序中,正确的是()。 A.基层处理→放线→安装卡件→安装隔墙板→板缝处理 B.放线→基层处理→安装卡件→安装隔墙板→板缝处理

C.基层处理→放线→安装隔墙板→安装卡件→板缝处理 D.放线→基层处理→安装隔墙板→安装卡件→板缝处理答案:A 17.关于施工现场临时用电管理的说法,正确的是() A.现场电工必须经相关部门考核合格后,持证上岗 B. C. D. 18. A. B. C. D. 19. A. B.监理单位 C.总承包单位 D.项目经理部 答案:C 20.建筑节能工程应按照()进行验收。

一级建造师建筑实务案例分析题及答案

一级建造师建筑实务案例分析题及答案 关于一级建造师考试想要拿高分,练习题少不了的,下文是小编整理的一级建造师建筑实务案例分析题及答案,欢迎阅读参考! 案例分析题1 某市一制品厂新建56000m2钢结构厂房,其中A至B轴为额外二层框架结构的办公楼,基础为桩承台基础,一层地面为C20厚150mm混凝土。2007年开工,2008年竣工。工图中设计有15处预应力混凝土管桩(打压)基础,施工后,在现场检查发现如下事件。 事件1:有5根桩深度不够。 事件2:有3根桩桩身断裂。 另外,施工图B处还设计有桩承台基础,因放线人员看图不细,承台基础超挖0.5m;由于基坑和地面回填土不密实,致使地面沉降开裂严重。 【问题】 1.简述事件1质量问题发生的原因及防治措施。 2.简述事件2质量问题发生的原因及防治措施。 3.超挖部分是否需要处理?如何处理? 4.回填土不密实的现象、原因及防治方法是什么? 【参考答案】 1.(1)事件1质量问题发生的原因。 1)勘探资料不明,使设计考虑持力层或选择桩长有误。 2)勘探工作以点带面,对局部硬、软夹层及地下障碍物等了解不清。 3)以新近代砂层为持力层或穿越较厚的砂夹层,由于其结构的不稳定,同一层土的强度差异很大,桩沉入到该层时,进入持力层较深才能达到贯人度或容易穿越砂夹层,但群桩施工时,砂层越挤越密,最后会有沉不下的现象。 (2)防治措施。 1)详细探明工程地质情况,必要时应进行补勘,正确选择持力层或标高。 2)根据工程地质条件,合理选择施工方法及压桩顺序。 3)桩如果打不下去,可更换能量大的桩锤打击,并加厚缓冲垫层。 2.(1)事件2质量问题发生的原因。 1)桩入土后,遇到大块坚硬障碍物,把桩尖挤向一侧。 2)两节桩或多节桩施工时,相接的两桩不在同一轴线上,产生了曲折。 3)桩数较多,土饱和密实,桩间距较小,在沉桩时土被挤到极限密实度而向上隆起,相邻的桩被浮起。 4)在软土地基进行较密集的群桩施工时,由于沉桩引起的孔隙水压力把相邻的桩推向一侧或浮起。 (2)防治措施。 1)施工前应对桩下障碍物清理干净,桩身弯曲超过规定或桩尖与桩身纵轴线偏离过大,超过规定的桩不宜使用。 2)在稳桩过程中,发现桩不垂直应及时纠正,接桩时要保证上下两节桩在同一轴线上,保证接头质量。 3)采用井点降水、砂井或盲沟等降水或排水措施。 4)沉桩期间不得开挖基坑,一般宜在沉桩结束两周左右开挖基坑,宜对称开挖。 5)软土地基中桩顶位移处理可采用纠倾(反位移)或补桩方法,但均须征得设计单位的同意。

建筑实务案例分析题及答案

案例分析题 案例一背景资料 某写字楼工程,地下 1 层,地上 10 层,当主体结构已基本完成时,施工企业根据工程实际情况,调整了装修施 工组织设计文件,编制了装饰工程施工进度网络计划,经总监理工程师审核批准后组织实施。如下图: 在施工过程中发生了以一事件: 事件一: 工作 E 原计划 6 天,由于设计变更改变了主要材料规格与材质,经总监理工程师批准, E 工作计划改为 9天完成,其他工作与时间执行网络计划。 事件二:一层大厅轻钢龙骨石膏板吊顶,一盏大型水晶灯(重 100kg )安装在吊顶工程的主龙骨上。 事件三: 由于建设单位急于搬进写字楼办公室, 要求提前竣工验收, 总监理工程师组织建设单位技术人员, 施工 单位项目经理及设计单位负责人进行了竣工验收。 2.用标号法找关键线路,计算工期,如下图所示。则实际关键线 路为: 问题: 1.指出本装饰工程网络计划的关键线路(工作),计算计划 工期。 2.指出本装饰工程实际关键线路(工作),计算实际工期。 3.水晶灯安装是否正确?说明理由。 4.竣工验收是否妥当?说明理由。 答案: 1.用标号法找关键线路,计算工期。如下图所示。则计划关 B - C ―F -G ;计划工期为 17 天。 B - E ―H ;实际工期为 19 天。

3.不正确。因为根据装饰装修工程施工技术要求,重型灯具、电扇及其他重型设备严禁安装在吊顶工程的龙骨上,必须增设附加吊杆。 4.不妥当。因为竣工验收应分为三个阶段: (1)竣工验收的准备:施工单位自查合格。 (2)初步验收(预验收):施工单位在自检合格的基础上,填写工程竣工报验单,并将全部资料 报送监理单位,申请竣工验收。经监理单位检查验收合格后,由总监理工程师签署工程竣工报验 单,并向建设单位提出质量评估报告。 (3)正式验收:竣工验收由建设单位组织,验收组由建设、勘察、设计、施工、监理和其他有关方面的专家组成。案例二背景资料 某办公楼工程,建筑面积 23723 ㎡,框架剪力墙结构,地下 1 层,地上 12 层,首层高 4.8m,标准层高3.6m,顶层房间为有保温层的轻钢龙骨纸面石膏板吊顶。工程结构施工采用外双排落地脚手架,工程于 2007 年 6 月 15 日开工,计划竣工日期为 2009 年 5 月 1 日。 事件一: 2008 年 5 月 20 日 7 时 30 分左右,因通道和楼层自然采光不足,瓦工陈某不慎从9 层未设栅门的管道 井竖向洞口处坠落地下一层混凝土底板上,当场死亡。 事件二:顶层吊顶安装石膏板前,施工单位仅对吊顶内管道设备安装申报了隐蔽工程验收,监理工程师提出申报验收有漏项,应补充验收申报项目。 问题: 1.本工程结构施工脚手架是否需要编制专项施工方案?说明理由。 2.在事件一中,从安全管理方面分析,导致这起事故发生的主要原因是什么? 3.墙面竖向洞口应采用哪些方式加以防护? 4.吊顶隐蔽工程验收还应补充申报哪些验收项目? 答案: 1.本工程结构施工脚手架需要编制专项施工方案。理由:根据《危险性较大的分部分项工程安全管理办法》规定:脚手架高度超过 24m 的落地式钢管脚手架。各类工具式脚手架和卸料平台等工程需要单独编制专项施工方案。本工程中,脚手架高度 3.6m×11m+4.8m=44.4m﹥24m, 因此必须编制专项施工方案。 2.导致这起事故发生的主要原因包括:①管道井竖向洞口无防护,②楼层内在自然采光不足的情况下没有设置辅助照明;③现场安全检查不到位,对事故隐患未能及时发现并整改;④工人的安全教育不到位,安全意识淡薄。 3.采取的防护措施有:墙面等处的竖向洞口,凡落地的洞口应加装开关式、固定式或工具式防护门,门栅网格的间距不应大于 15cm,也可采用防护栏杆,下设挡脚板。 4.吊顶隐蔽工程验收应补充验收申请的项目有:①水管试压;②木龙骨防火、防腐处理;③预埋件或拉结筋;④吊杆安装;⑤龙骨安装;⑥填充材料的设置等。 案例三背景资料 某小区内拟建一座 6 层普通砖混结构住宅楼,外墙厚 370mm,内墙厚 240mm ,抗震设防烈度 7 度,某施工单位于 2009 年 5 月与建设单位签订了该项工程总承包合同。合同工程量清单报价中写明:瓷砖墙面积为1000 ㎡,综合单位为 110 元 / ㎡。 事件一:现场需要安装一台物料提升机解决垂直运输问题,物料提升机运到现场后,项目经理部按照技术人员提供的装配图集组织人员进行安装,安装结束后,现场机务员报请项目经理批准,物料提升机正式投入使用。 事件二:现场施工工程中为了材料运输方便,在内墙处留置临时施工洞口,内墙上留直搓。并沿墙高每八皮砖 (490mm)设置了 2¢ 6 钢筋,钢筋外露长度为 500mm 。 事件三:由于工期紧,装修从顶层向下施工,给排水明装主管(无套管)从首层向上安装,五层卫生间防水施工结束后进行排水主管安装。 事件四:施工过程中,建设单位调换了瓷砖的规格型号,经施工单位核算综合单价为 150 元 /㎡,该分项工

建筑工程招投标案例分析题

建筑工程招投标案例分析习题 一、背景资料 某省一级公路×路段全长224km.本工程采取公开招标的方式,共分20个标段,招标工作从2008年7月2日开始,到8月30日结束,历时60d.招标工作的具体步骤如下: 1. 成立招标组织机构。 2. 发布招标公告和资格预审通告。 3. 进行资格预审。7月16日~20日出售资格预审文件,47家省内外施工企业购买了资格预审文件,其中的46家于7月22日递交了资格预审文件。经招标工作委员会审定后,45家单位通过了资格预审,每家被允许投3个以下的标段。 4. 编制招标文件。 5 . 编制标底。 6 . 组织投标。 7月28日,招标单位向上述45家单位发出资格预审合格通知书。 7月30日,向各投标人发出招标文件。 8月5日,召开标前会。8月8日组织投标人踏勘现场,解答投标人提出的问题。 8月20日,各投标人递交投标书,每标段均有5家以上投标人参加竞标。 8月21日,在公证员出席的情况下,当众开标。 7. 组织评标。评标小组按事先确定的评标办法进行评标,对合格的投标人进行评分,推荐中标单位和后备单位,写出评标报告。8月22日,招标工作委员会听取评标小组汇报,决定了中标单位,发出中标通知书。 8. 8月30日招标人与中标单位签订合同。 结合背景资料试分析: (1)上述招标工作内容的顺序作为招标工作先后顺序是否妥当?如果不妥,请确定合理的顺序。 (2)建筑工程邀请招标程序与公开招标的不同点在于? 二、背景资料 某办公楼的招标人于2000年10月14日向具备承担该项目能力的A、B、C、D、E 5家承包商发出投标邀请书,其中说明,10月20日~21日9~16时在该招标人总工程师室领取招标文件,11月8日14时为投标截止时间。该5家承包商均接受邀请,并按规定时间提交了投标文件。但承包商A在送出投标文件后发现报价估算有较严重失误,遂赶在投标截止时间前10分钟递交了一份书面声明,撤回已提交得投标文件。 开标时,由招标人委托的市公证处人员检查投标文件的密封情况,确认无误后,由工作人员当众拆封。由于承包商A已撤回投标文件,故招标人宣布有B、C、D、E 4家承包商投标,并宣读了该4家承包商的投标价格、工期和其他主要内容。

2020年一建《建筑实务》案例必背知识点

2020年一建《建筑实务》案例必背考点 一、砌体结构抗震构造措施 ①设钢筋混凝土构造柱,提高延性。 ②设钢筋混凝土圈梁与构造柱连接起来。 ③加强墙体的连接。 ④加强楼梯间的整体性等。 2、施工和运营期间对建筑物的变形观测 ①地基基础设计等级为甲级的建筑; ②复合地基或软弱地基上设计等级为乙级的建筑; ③加层或扩建的建筑; ④受邻近深基坑开挖施工影响或受场地地下水等环境因素变化影响的建筑; ⑤需要积累经验或进行设计结果论证分析的建筑在施工和使用期间应进行变形测量。 3当建筑变形观测过程中发生下列情况之一时,必须立即报告委托方,同时应及时增加观测次数或调整变形测量方案:(三异常一超值一周边) ①变形量或变形速率出现异常变化; ②变形量达到或超出预警值; ③周边或幵挖面出现塌陷、滑坡情况; ④建筑本身、周边建筑及地表出现异常; ⑤由于地震、暴雨、冻融等自然灾害引起的其他异常变形情况。 4、地下水控制技术方案的选择应根据: 工程地质情况、基坑周边环境、支护结构形式。 5、井点管的布置应根据 基坑平面与大小、地质和水文情况、工程性质、降水深度等确定。 6、基坑开挖时,应经常复测检査项目 平面控制桩、水准点、平面位置、水平标高、边坡坡度、排水、降水系统等。 7、为防止深基坑挖土后土体回弹变形过大应采取的措施 ①在基坑开挖过程中和开挖后,应保证井点降水正常进行; ②在挖至设计标高后,要尽快浇筑垫层和底板,减少基底暴露时间; ③对基础结构下部土层进行加固 8、深基坑开挖监测和保护项目 支护结构、地下水位、周边环境。 9、槽时必须具备的资料和条件 ①勘察、设计、建设(或监理)、施工等单位有关负责及技术人员到场; ②础施工图和结构总说明; ③详勘阶段的岩土工程勘察报告;

2014年一建建筑实务案例考点突破 整理打印版 必须掌握的知识点

建筑实务案例考点整合 1.钢筋检验复验P440 (1)钢筋进场时,应按国家现行相关标准的规定抽取试件作屈服强度、抗拉强度、伸长率、重量偏差和冷弯进行检验,检验结构必须符合有关标准的规定。 检验方法:检查产品合格证、出厂检验报告和进场复验报告。 (2)对有抗震设防要求的结构,对于有抗震结构要求的框架结构的纵向受力钢筋,应符合下列规定: 1)钢筋的抗拉强度实测值与屈服强度实测值的比值不应小于1.25; 2)钢筋的屈服强度实测值与屈服强度标准值的比值不应大于1.30; 3)钢筋的最大力下总伸长率不应小于9%。 检验方法:检查进场复验报告。 (3)、当发现钢筋脆断、焊接性能不良或力学性能显著不正常等现象时,应对该批钢筋进行化学成分检验或其他专项检验。 2.钢材复验P444 对属于下列情况之一的钢材,应进行抽样复验,其复验结果应符合现行国家产品标准和设计要求。 1)国外进口钢材; 2)钢材混批; 3)板厚等于或大于40mm,且设计有Z向性能要求的厚板; 4)建筑结构安全等级为一级,大跨度钢结构中主要受力构件所采用的钢材; 5)设计有复验要求的钢材; 6)对质量有疑义的钢材。 3.钢筋隐蔽验收内容P439 1)纵向受力钢筋的品种、数量、规格、位置等 2)钢筋连接的方式,接头位置,接头数量,接头面积率 3)箍筋、横向钢筋的数量、品种、规格、间距等 4)预埋件的品种、规格、数量、位置等 4.水泥进场验收P442 检验内容:水泥进场时应对其品种、级别、包装或散装仓号、出厂日期等进行检査,并应对其强度、安定性及其他必要的性能指标进行复验,其质量必须符合现行国家标准的规定。 当在使用中对水泥质量有怀疑或水泥出厂超过3个月(快硬硅酸盐水泥超过1个月)时,应进行复验,并按复验结果使用。 钢筋混凝土结构、预应力混凝土结构中,严禁使用含氯化物的水泥。 检查数量:按同一生产厂家、同一等级、同一品种、同一批号且连续进场(四同)的水泥,袋装不超过200t为一批,散装不超过500t为一批,每批抽样不少于一次。 检验方法:检查产品合格证、出厂检验报告和进场复验报告。 5.饰面砖(砖)工程施工复验内容P158 1)室内用花岗石、瓷砖的放射性; 2)粘贴用水泥的凝结时间,安定性和抗压强度; 3)外墙陶瓷面砖的吸水率; 4)寒冷地面外墙陶瓷砖的抗冻性。 6.幕墙节能工程复验内容P195 幕墙节能工程除按一般建筑幕墙要求进行材料复验外,还应增加对下列材料性能的复验:保温材料的导热系数、密度;幕墙玻璃的可见光透射比、传热系数、遮阳系数、中空玻璃露点;隔热型材的抗拉强度、

2018年一级建造师建筑实务真题答案解析(最全版本)

一、单项选择题(共20题,每题1分,每题的备选项中,只有1个最符合题意) 1.住宅建筑室内疏散楼梯的最小净宽度为()。 A.1.0m B.1.1m C.1.2m D.1.3m 答案:B 来源(云豆在线学习分析):P4 2.直接接触土体浇筑的普通钢筋混凝土构件,其混凝上保护层厚度不应小于()。 A.50mm B.60mm C.70mn D.80mm 答案:C 来源(云豆在线学习分析):P16 3.装饰施工中,需在承重结构上开洞凿孔,应经相关单位书面许可,其单位是() A.原建设单位 B.原设计单位 C.原监理单位 D.原施工单位 答案:B 来源(云豆在线学习分析):P22 4.关于粉煤灰水泥主要特征的说法,正确的是()。 A.水化热较小 B.抗冻性好 C.干缩性较大 D.早期强度高 答案:A 来源(云豆在线学习分析):P36 5.HRB400E钢筋应满足最大力下总伸长率不小于()。 A.6% B.7% C.8% D.9% 1/ 13

答案:D 来源(云豆在线学习分析):P39 6.用于承重的双排孔轻集料混凝土砌块砌体的孔洞率不应大于()。 A.25% B.30% C.35% D.40% 答案:C 来源(云豆在线学习分析):P49 7.木材的变形在各个方向不同,下列表述中正确的是()。 A.顺纹方向最小,径向较大,弦向最大 B.顺纹方向最小,弦向较大,径向最大 C.径向最小,顺纹方向较大,弦向最大 D.径向最小,弦向较大,顺纹方向最大 答案:A 来源(云豆在线学习分析):P56 8.为设计提供依据的试验桩检测,主要确定()。 A.单桩承载力 B.桩身混凝土强度 C.桩身完整性 D.单桩极限承载力 答案:D 来源(云豆在线学习分析):P99 9.关于大体积混凝土浇筑的说法,正确的是()。 A.宜沿短边方向进行 B.可多点同时浇筑 C.宜从高处开始 D.应采用平板振捣器振捣 答案:B 来源(云豆在线学习分析):P102 10.关于预应力工程施工的说法,正确的是()。

一建【建筑】《建筑工程管理与实务》案例题

招标投标专项练习 【案例-1】某政府办公楼项目,2013年10月14日出售招标文件,2013年10月18日停止出售招标文件,2013年11月1日9点为投标截止日,招标控制价为8600万元。 投标人甲投标报价为8700万元并于2013年11月1日8:30提交一份“将投标报价下浮至8265万元”的补充文件。 2013年12月5日招标人向投标人丙发出中标通知书,2013年12月10日投标人丙收到中标通知书,2014年1月5日双方签订合同并进行备案的同时将中标结果通知其他未中标的投标人。2014年1月20日,招标人与中标人丙签订了一份让利5%的补充协议。 因招标过程中存在违规行为,当地主管部门责令招标人重新组织招标。 问题:指出上述事件的不妥之处,说明理由。 【案例-2】某保障房项目是省政府投资的重点建设项目,投标截止日是2015年1月31日。因质量要求较高,招标人要求投标人必须获得过当地优质工程奖。2015年1月22日投标人甲、乙、丙认为招标文件存在错误,遂向招标人提出。招标人核对后,于当天分别向投标人甲、乙、丙进行书面澄清并改正,并将投标截止日顺延至2015年2月3日。 问题:指出上述事件的不妥之处,并说明理由。 【案例-3】某依法必须招标的建设工程项目,为保证公平、公正,开标由当地的招标办主任主持,且当众宣读、公布了招标控制价、标底。 在评标过程中,招标人向某投标人提出协商和建议:某关键工序其若采用更为先进的施工工艺,将很有可能中标。评标结束后,评标委员会确定了排名第一的中标候选人为中标人。问题:指出上述事件中不妥之处,并说明理由。 施工组织设计专项练习 【案例-4】某市政务服务中心办公大楼工程,地下为三层连体车库,地上二十四层。裙房六层,檐高27m,报告厅混凝土结构局部层高8m。框架剪力墙结构,基础埋深12m,局部人工挖孔桩挖深18m。地下水位在底板以上2m。基坑土方施工排桩墙支护,开挖深度13m。主楼脚手架采用分段悬挑式,裙房采用落地式钢管脚手架。某施工总承包单位中标后成立了项目部组织施工。 问题:列出本项目需要编制专项施工方案且需要专家论证的分部分项工程。 【案例-5】某商住一体工程综合楼项目,场地占地面积约10000m2,建筑面积约54000m2,地下两层,地上16层,层高2.8m,檐口高48m。施工总承包单位为外地企业,在本项目所在地设有分公司。 本工程项目经理组织编制了项目施工组织总设计,内容包括工程概况、总体施工部署等。报分公司总工程师(公司总工程师授权)审批;由项目技术部门经理主持编制外脚手架(落地式)施工方案,经项目总工程师、总监理工程师签字批准实施;施工单位组织编制塔吊安装拆卸方案后直接组织专家论证会,专家一致给出“不通过”的结论,施工单位按照专家意见进行修改并将修改情况告知专家后组织实施。 问题:补充施工组织总设计的内容;指出背景中的不妥之处,并写出相应的正确做法。 【案例-6】某公共建筑,建筑面积22000㎡,地下2层,地上5层,层高3.2m,钢筋混凝土框架结构,某施工总承包单位承担施工任务。按合同约定,施工总承包单位将深基坑工程分包给M专业公司。

2018二级建造师考试《建筑实务》案例分析题五

2018二级建造师考试《建筑实务》案例分析题五。山西二级建造师新公布的合格标准,你慌了吗?2018想要考二级建造师的朋友们,要抓紧备考了。学习有方法,专项要专练。小编今天给大家分享3个典型案例,帮助大家掌握案例答题方式。快学起来吧。 【案例1】 1.背景 某大学公共教学楼工程,建筑用地面积61672 m2,总建筑面积45026 m2,其中地上部分建筑面积为42589 m2,人防地下室建筑面积为2437 m2,建筑层数地上五层,地下一层,建筑总高度23.4m,现浇钢筋混凝土框架结构。基坑深度10 m、长100 m、宽8 m;基坑东、北两面距离建筑围墙3 m,西、南两面距离图书馆9 m。建筑外墙为370 m m厚红砖,内墙为A3.5加气混凝土砌块。 施工技术方案评议时,项目经理认为该项目的主要施工技术方案应采用: 土方工程:土方开挖采用机械一次挖至槽底标高,再进行基坑支护,基坑支护采用土钉墙支护,最后进行降水。 脚手架工程:外脚手架采用敞开式双排钢管脚手架。搭设脚手架时,要从底到顶,先搭设立杆、纵向水平杆和横向水平杆,最后搭设剪刀撑,并由底至顶连续设置。脚手架搭好后,铺设脚手板。拆除脚手架时,为了加快施工进度,可以上下同时作业,先将连墙件整层或几层拆除后再拆脚手架。 钢筋工程:直径12 m m以上受力钢筋,采用剥肋滚压直螺纹连接。 2.问题: 点击【二级建造师学习资料】或打开https://www.doczj.com/doc/0c16623234.html,/category/jzs2?wenkuwd,注册开森学(学尔森在线学习平台)账号,免费领取学习大礼包,包含:①精选考点完整版

(1)该工程土方开挖方案是否合理?为什么? (2)该工程钢筋方案是否合理?为什么? (3)该工程脚手架方案是否合理?为什么? (4)脚手板的铺设应符合哪些规定? 3.答案与解析: (1)不合理。本方案采用一次挖到底后再支护的方法,违背了强制性规范规定土方开挖应遵循开槽支撑,先撑后挖,分层开挖,严禁超挖的原则。现场没有足够的放坡距离,一次挖到底后再支护,会影响到坑壁、边坡的稳定和周围建筑物的安全。 (2)不合理。因为:直径16m m以下采用剥肋滚压直螺纹连接,剥肋套丝后钢筋直径不能满足工艺要求,不具有可操作性。剥肋滚压直螺纹连接适用于直径16以上40以下的热轧Ⅱ、Ⅲ级同级钢筋的钢筋连接。 (3)脚手架的搭设和拆除不合理。根据《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130 2001)规定,脚手架必须配合施工进度搭设,一次搭设高度不应超过相邻连墙件以上两步。剪刀撑搭设应随立杆、纵向和横向水平杆等同步搭设。拆除脚手架时,必须由上而下逐层进行,严禁上下同时作业;连墙件必须随脚手架逐层拆除,严禁先将连墙件整层或数层拆除后再拆脚手架。 (4)脚手板的铺设应符合下列规定: 1)脚手板应铺满、铺稳,离开墙面120~150mm; 2)脚手板对接平铺时,接头处必须设两根横向水平杆,脚手板外伸长应取 130~150mm,两块脚手板外伸长度的和不应大于300mm;脚手板搭接铺设时, 点击【二级建造师学习资料】或打开https://www.doczj.com/doc/0c16623234.html,/category/jzs2?wenkuwd,注册开森学(学尔森在线学习平台)账号,免费领取学习大礼包,包含:①精选考点完整版

2017年一建建筑实务真题

一、单选题 1.海洋环境下,引起混凝土钢筋锈蚀的主要因素是( )。 A.混凝土硬化 B.反复冻融 C.氯盐 D.硫酸盐 2.砌筑砂浆强度等级不包括( )。 A.M2.5 B.M5 C.M7.5 D.M10 3.不利于提高框架结构抗震性能的措施是( )。 A.加强角柱 B.强梁弱柱 C.加长钢筋锚固 D.增强梁柱节点 4.第一类人造软木地板最适合用于( )。 A.商店 B.图书馆 C.走廊 D.家庭居室

5.强夯法处理地基土的有效加固深度的起算标高面是( )。 A.终夯后地面 B.原始地面 C.最初起夯面 D.锤顶面 6.当回填土含水量测试样本质量为142g、烘干后质量为121g时,其含水量是( )。 A.8.0% B.14.8% C.16.0% D.17.4% 7.拆除跨度为7m的现浇钢筋混凝土梁的底模及支架时,其混凝土强度至少是混凝土设计抗压强度标准值的( )。 A.50% B.75% C.85% D.100% 8.受力钢筋代换应征得( )同意。 A.监理单位 B.施工单位 C.设计单位 D.勘察单位

9.下列预应力损失中,属于长期损失的是( )。 A.孔道摩擦损失 B.弹性压缩损失 C.锚固损失 D.预应力筋应力松弛损失 10.在大体积混凝土养护的温控过程中,其降温速率一般不宜大于( )。 A.1℃/d B.1.5℃/d C.2℃/d D.2.5℃/d 11.用水泥砂浆铺贴花岗岩地面前,应对花岗岩板的背面和侧面进行的处理是( )。 A.防碱 B.防酸 C.防辐射 D.钻孔、剔槽 12.关于建筑幕墙施工的说法,正确的是( )。 A.槽型预埋件应用最为广泛 B.平板式预埋件的直锚筋与锚板不宜采用T形焊接 C.对于工程量大、工期紧的幕墙工程,宜采用双组分硅酮结构密封胶 D.幕墙防火层可采用铝板

2020年一建建筑案例分析100问

2020年一级建造师 建筑实务案例分析必背100问 一、抗震钢筋满足的要求 国家标准规定,有较高要求的抗震结构适用的钢筋牌号为:带肋钢筋牌号后加E;(例如:HRB400E、HRBF400E)。该类钢筋除应满足以下(1)、(2)、(3)的要求外,其他要求与相对应的已有牌号钢筋相同。 (1)钢筋实测抗拉强度与实测屈服强度之比不小于1.25; (2)钢筋实测屈服强度与表1A414012-1规定的屈服强度特征值之比不大于1.30; (3)钢筋的最大力总伸长率不小于9%。 钢筋的表面标志应符合下列规定: ①钢筋应在其表面轧上牌号标志、生产企业序号(许可证后3位数字)和公称直径毫米数字,还可轧上经注册的厂名或商标。 ②钢筋牌号以阿拉伯数字或阿拉伯数字加英文字母表示,HRB400、HRB500、HRB600分别以4、 5、6表示,HRBF400、HRBF500分别以C4、C5表示,HRB400E、HRB500E分别以4E、5E表示,HRBF400E、HRBF500E分别以C4E、C5E表示。厂名以汉语拼音字头表示。公称直径毫米数以阿拉伯数字表示。 二、施工测量的内容: 1)施工控制网的建立 2)建筑物定位、基础放线及细部测设 3)竣工图的绘制 三、平面控制测量的程序(由整体到局部) 建立场区控制网→建立建筑物施工控制网→测设建筑物的主轴线→细部放样 四、施工测量现场主要工作 长度的测设、角度的测设、建筑物细部点平面位置的测设、建筑物细部点高程位置及倾斜线的测设 五、在施工期间应进行变形测量的有: 1)地基基础设计等级为甲级的建筑;

2)软弱地基上的地基基础设计等级为乙级的建筑; 3)加层、扩建或处理地基上的建筑; 4)受邻近施工影响或受场地地下水等环境因素变化影响的建筑; 5)采用新型基础或新型结构的建筑; 6)大型城市基础设施; 7)体型狭长且地基土变化明显的建筑。 六、建筑在施工期间的变形测量要求: 1)对各类建筑应进行沉降观测,宜进行场地沉降观测、地基土分层沉降观测和斜坡位移观测。 2)对基坑工程应进行基坑及其支护结构变形观测和周边环境变形观测;对一级基坑应进行基坑回弹观测。 3)对高层和超高层建筑,应进行倾斜观测。 4)当建筑出现裂缝时,应进行裂缝观测。 5)施工需要时,进行其他类型的变形观测。 七、基坑监测 基坑监测应由建设方委托具有相应资质的第三方实施。监测的技术要求应包括监测项目、监测频率和监测报警值等。基坑监测应包括对支护结构、已施工的主体结构和邻近的道路、市政管线、地下设施、周围建(构)筑物等项目进行监测 八、灌注桩排桩支护施工要求(会判断改错即可) 适用条件:基坑侧壁安全等级为一级、二级、三级;适用于可采取降水或止水帷幕的基坑。除悬臂式支护适用于浅基坑外,其他几种支护方式(锚拉式支护结构、内撑式支护结构、内撑-锚拉混合式支护结构、双排桩)都适用于深基坑。 (1)灌注桩排桩应采取间隔成桩的施工顺序,已完成浇筑混凝土的桩与邻桩间距应大于4倍桩径,或间隔施工时间应大于36h。 (2)灌注桩顶应充分泛浆,高度不应小于500mm;水下灌注混凝土时混凝土强度应比设计桩身强度提髙一个强度等级进行配制。 (3)灌注桩外截水帷幕宜采用单轴、双轴或三轴水泥土搅拌桩;截水帷幕与灌注桩排桩间的净距宜小于200mm;采用高压旋喷桩时,应先施工灌注桩,再施工高压旋喷截水帷幕。 九、地下连续墙支护(会判断改错即可) 适用条件:基坑侧壁安全等级为一级、二级、三级;适用于周边环境条件很复杂的深基坑。 (1)应设置现浇钢筋混凝土导墙。混凝土强度等级不应低于C20,厚度不应小于200mm;导墙顶面应高于地面100mm,高于地下水位0.5m以上;导墙底部应进入原状土200mm以上;导墙高度不应小于1.2m;导墙内净距应比地下连续墙设计厚度加宽40mm。

二级建造师考试《建筑实务》案例分析题一

进入紧张的备考,考生朋友们啃着厚重的教材,小编就来为大家总结一些案例分析专项习题。快学起来吧。 第1题:案例分析题(案例)(本题:20分) 某集团承建北京某住宅项目,位于居民密集区域,总建筑面积30000m2,地上16层,地下2层,本工程采用筏板基础,剪力墙结构,工程设防烈度8度,剪力墙抗震等级2级。在基础施工前,因地下水位较高,采用人工降低地下水位至基坑底400mm,待筏板混凝土浇筑施工完毕后立即进行了基坑的回填工作。 项目部进场时,对场内树木、电杆、垃圾等与建设单位协商解决,达到三通一平条件。因施工场地狭小,现场道路按3m考虑并兼做消防车道,路基夯实,上铺150mm厚砂石,并作混凝土面层。 施工现场水源,施工用水和生活用水可直接接业主的供水管口。现场布置两个消火栓,间距100m,其中一个距拟建建筑物4m,另一个距临时道路。 现场临时供电设施按照供电设计和施工总平面图布置妥当,并制定了临时用电施工组织设计。施工现场采用三级配电系统,供配电干线采用架空线路,支线及进楼电源采用电缆直埋。设计和施工中,照明配电箱内采用熔断器作线路保护,电工接线时,保护零线使用红线且为独股,电源线从箱体外侧接入。 1.指出本案例中不妥之处,并说明理由。 2.施工现场一般主要考虑哪几类用水 3.何谓三级配电系统 4.配电箱、开关箱在使用过程中,送电操作和停电操作顺序分别是什么 5.施工现场临时用电基本原则有哪些 答疑:参考答疑: 1.不妥之处如下: (1)降水施工做法不妥。在施工前,采用人工降低地下水位至基坑底应不少于500mm。 (2)回填土施工做法不妥。筏板混凝土浇筑施工完毕后,应待混凝土强度达到设计强度的30%时,才可进行基坑的回填工作。 (3)该工程消防车道设置不合理。消防车道要求不小于4m。(本案例中将临时道路兼作消防车道3m) (4)照明配电箱不可采用熔断器作线路保护,应采用低压断路器,线路截面要与低压断路器配合。 (5)保护零线应使用绿/黄双色线,多股线芯,电源线应从电箱下口进线口接入。 2.施工现场用水量主要考虑:现场施工用水量;施工机械用水量;施工现场生活用水量;生活区生活用水量;消防用水量。 3.三级配电系统是指配电柜或总配电箱、分配电箱、开关箱三级配电方式。 4.配电箱、开关箱在使用过程中,其送电操作顺序:总配电箱一分配电箱一开关箱;其停电操作顺序:开关箱一分配电箱一总配电箱。 5.临时用电应遵循三项基本原则:即必须采用TN S接地、接零保护系统(或称三相五线系统);必须采用三级配电系统;必须采用两级漏电保护和两道防线。 以上是二建建筑实务案例分析专项练习一。只有多练才能熟练,形成自己的解题思路,考场上自然就不怕案例啦,学尔森已经开通了2018二级建造师辅导班,欢迎考友来试听,更有名师教你如何拿下难点试题,小编会持续更新二级建造师相关资讯,希望能帮到大家,欢迎关注哦!

2018年一建《建筑实务》真题(完整版)

2018 一建《建筑实务》真题(完整版) 一、单项选择题(共 20 题,每题 l 分。每题的备选项中,只有 l 个最符合题意) 1.住宅建筑室内疏散楼梯的最小净宽度为()。 A 1 0m B 1 1m C 1 2m D 1 3m 2.直接接触土体浇筑的普通钢筋混凝土构件,其混凝土保护层厚度不应小于()。 A 50mm B 60mm C 70mn D 80mm 3.装饰施工中,需在承重结构上开洞凿孔,应经相关单位书面许可,其单位是()。 A.原建设单位 B.原设计单位 C.原监理单位 D.原施工单位 4.关于粉煤灰水泥主要特征的说法,正确的是()。 A.水化热较小 B.抗冻性好 C.干缩性较大 D.早期强度高 5.HRB400E 钢筋应满足最大力下总伸长率不小于()。 A 6% B 7% C 8% D 9% 6.用于承重的双排孔轻集料混凝土砌块砌体的孔洞率不应大于()。 A 25%

B 30% C 35% D 40% 7.木材的变形在各个方向不同,下列表述中正确的是()。 A.顺纹方向最小,径向较大,弦向最大 B.顺纹方向最小,弦向较大,径向最大 C.径向最小,顺纹方向较大,弦向最大 D.径向最小,弦向较大,顺纹方向最大 8.为设计提供依据的试验桩检测,主要确定()。 A.单桩承载力 B.桩身混凝土强度 C.桩身完整性 D.单桩极限承载力 9.关于大体积混凝土浇筑的说法,正确的是()。 A.宜沿短边方向进行 B.可多点同时浇筑 C.宜从高处开始 D.应采用平板振捣器振捣 10.关于预应力工程施工的说法,正确的是()。 A.都使用台座 B.都预留预应力孔道 C.都采用放张工艺 D.都使用张拉设备 11.关于砌体结构施工的说法,正确的是()。 A.在干热条件砌筑时,应选用较小稠度值的砂浆 B.机械搅拌砂浆时,搅拌时间自开始投料时算起 C.砖柱不得采用包心砌法砌筑 D.先砌砖墙,后绑构造柱钢筋,最后浇筑混凝土 12.下列属于产生焊缝固体夹渣缺陷主要原因的是()。

2016年一级建造师建筑工程管理及实务案例分析题库

2016一级建造师建筑工程管理与实务案例 分析题库 案例一 【背景】 某单层工业厂房施工拆除顶层钢模板时,将拆下的25根钢管(每根长4.5m)和扣件运到井字架的吊篮上,6名工人随吊篮盘一起从屋顶下落到地面。 此时恰好操作该吊篮的专职司机上厕所不在岗,临时由附近施工的一名普工开动卷扬机。在卷扬机下降过程中,钢丝绳突然断裂,人随吊盘下落坠地,造成3人死亡、3人重伤的事故。 该事故调查处理结束后,项目部还组织了专题安全教育活动,组织全体参建人员对本次事故教训进行学习。 【问题】 该事故属何等级?简述该等级的判定标准。 分析造成这起事故的原因。 该单位在2h内书面向有关单位报告事故,并按规定逐级上报。简要说明报告事故时应包括哪些具体内容。 【答】 按《生产安全事故报告和调查处理条例》(国务院第493号令),本次事故可定为较大事故。较大事故的判定标准:①造成3人以上10人以下死亡;②造成10人以上50人以下重伤;③造成1000万元以上5000万元以下直接经济损失。满足上述任一条件,即为较大事故。 造成这起事故的原因是: 违反了货运升降机严禁载人上下的安全规定;违反了卷扬机应由经过专门培训且合格的人员操作的规定;对卷扬机各部件(如:钢丝绳)缺乏日常检查和维护保养,致使酿成伤亡事故。 报告事故应当包括下列内容: (1)事故发生单位概况; (2)事故发生的时间、地点以及事故现场情况; (3)事故的简要经过; (4)事故已经造成或者可能造成的伤亡人数(包括下落不明的人数)和初步估计的直接经济损失; (5)已经采取的措施; (6)其他应当报告的情况。 案例二 【背景】 某办公楼工程,建筑面积153000m2,地上30层,建筑物总高度136.6m,地下钢筋混凝土结构,地上型钢混凝土组合结构,基础埋深8.4m。 施工单位项目经理根据《建设工程项目管理规范》GB·T50326主持编制了项目管理实施规划,包括工程概况、组织方案、技术方案、风险管理计划、项目沟通管理计划、项目收尾管理计划、项目现场平面布置图、项目目标控制措施、技术经济指标等16项内容。 风险管理计划中将基坑土方开挖施工作为风险管理的重点之一,评估其施工时发生基坑坍塌的概率为中等,且风险发生后将造成重大损失。为此,项目经理部组织建立了风险管理体系,指派项目技术部门主管风险管理工作。 项目经理指派项目技术负责人组织编制了项目沟通计划,该计划中明确项目经理部与内部作业层之间依据《项目管理目标责任书》进行沟通和协调;外部沟通可采用电话、传真、协调会等方式进行;当出现矛盾和冲突时,应借助政府、社会、中介机构等各种力量来解决问题。 工程进入地上结构施工阶段,现场晚上11时后不再进行土建作业,但安排了钢结构焊接连续作业。由于受城市交通管制,运输材料、构件的车辆均在凌晨3~6时之间进出现场。项目经理部未办理夜间施工许可证。附近居民投诉:夜间噪声过大,光线刺眼,且不知晓当日施工安排。项目经理派安全员接待了来访人员。之后,项目经理部向政府环境保护部门进行了申报登记,并委托某专业公司进行了噪声检测。 项目收尾阶段,项目经理部依据项目收尾管理计划,开展了各项工作。

二级建造师《建筑实务》案例练习题

2009年二级建造师《建筑实务》案例练习题(1) 场景(一)某滨海城市一建筑工程,16层施工时正遇台风多雨季节,为了保质保量完成施工任务,项目部制定了安全文明施工保障措施,落实了防火措施,主要部位设置了安全警示标志牌,并加强了对高空作业人员的安全教育。安全员在检查时,发现存在以下问题:(1)下雨天,地下室用电不符合要求; (2)临时消防水管不符合要求; (3)电焊工动火时未经审查批准。 根据场景(一),作答下列题目。 1. 安全带使用时应(),防止摆动碰撞。 A .低挂高用,垂直使用 B. 高挂低用,垂直使用 C. 高挂高用,水平使用 D .低挂低用,水平使用 2. 根据《施工现场临时用电安全技术规范》(JGJ46-2005),照明电源电压不得大于 12V 的是()。 A .人防工程 B .有导电灰尘的场所 C. 特别潮湿场所及导电良好的地面 D. 高温场所 3. 施工现场防火,下列属于一级动火的是()。 A .现场堆有大量%考试大%可燃和易燃物质的场所 B .在具有一定危险因素的非禁火区域内进行临时焊割等用火作业 C.小形油箱等容器用火作业

D .登高焊、割等用火作业 4. 根据《建筑施工高处作业安全技术规范》(JGJ80-1991),遇有()强风、浓雾等恶劣气候,不得进行露天攀登与悬空高处作业。A.三级 B .四级 C.五级 D .六级 5. 本建筑工程安装临时消防竖管,其管径要求最小不得小于()mm。 A . 25 B. 35 C. 50 D. 75 6. 符合安全警示标志安全色的是()。 A .红、黑、蓝、绿 B .红、黄、蓝、绿 C.黄、白、蓝、绿 D .红、白、黄、蓝 7. 该项目%考试大%部为贯彻IS014000环境管理体系,制定了建筑工程施工环境管理计划,下列不属于环境保护内容的是()。 A .噪声控制 B. 固体废弃物控制 C. 污水控制 D .易燃易爆物控制 1. B 2. C 3. A 4. D 5. D 6. B 7. D

建筑实务案例题解析

【说明】准备时间非常仓促,难免部分题目及答案存在不合理或者错误。若有错误,请考生以教材为准,请包涵! 【案例-1】答:不妥之处为: ①投标人丙提交了一份将投标总价降价5%的补充协议不妥。 因为根据规定,投标人的优惠必须体现在清单的综合单价或相关的费用中,不得以总价下浮(或者让利、降价)方式进行报价,否则以废标处理。 ②2014年1月7日招标人与中标人签订合同不妥。 因为根据规定,应在中标通知书发出之日起30天内,招标人与中标人签订合同。 ③2014年1月7日招标人将中标结果通知其他未中标的投标人不妥。 因为根据规定,招标人在向中标人发出中标通知书同时,应将中标结果通知其他所有未中标的投标人。 ④2014年1月20日,招标人与甲签订了一份让利5%的补充协议不妥。 因为根据规定,招标人和中标人不得再行订立背离合同实质性内容的其他协议。 【案例-2】答:不妥之处有: ①招标人要求投标人必须为国有性质的企业不妥。 因为根据规定,任何单位和个人不得违法限制或者排斥本地区、本系统以外的法人或其他组织参加投标,不得以任何方式非法干涉招投标活动。 ②招标人一对一分别向投标人答复不妥。 因为根据规定,招标人应向所有招标文件收受人进行答复。 ③招标人电话答复投标人不妥。 因为根据规定,招标人应书面向投标人答复。 ④投标人甲要求延长提交投标文件截止时间,遭到发包人拒绝不妥。 因为根据规定,招标人对招标文件进行必要的澄清和修改应在投标截止时间15日前进行,不足15日的,应顺延投标截止日。 【案例-3】答:上述事件中的不妥之处有: ①开标由招标办主任主持不妥。 因为根据规定,开标应由招标人主持。 ②开标时公布招标控制价不妥。 因为根据规定,招标控制价应在招标文件中公布,不得保密。 ③在评标过程中,招标人与投标人甲就投标报价进行协商不妥。 因为根据规定,在确定中标人前,招标人与投标人不得就投标报价、投标方案等实质性内容进行谈判。 ④评标委员会直接确定中标人不妥。 因为根据规定,中标人应由招标人确定,经招标人授权,评标委员会方可直接确定中标人。 【案例-4(2010年真题)】答:工程自开工至结构施工完成,施工单位应陆续上报的安全专项方案有基坑支护与降水工程;土方开挖工程;塔吊、施工电梯等特种设备安拆工程;悬挑卸料平台;

一级建造师建筑工程 实务案例题自我总结汇总

实务案例题自我总结汇总(2016 年) 1.发生哪些情况,施工组织设计应及时进行调整和修改?P475 设计 修改、法律法规修改、施工方法调整、资源配置调整、施工环境改变。 2.项目部应建立分部合同管理程序,其主要内容包括?P473 3.项目安全管理计划内容包括?P471 管理目标、组织机构和职责、危险源的辨识与控制技术、培训教育计划、宣传与警示方式、主要措施与要求。 4.工程总承包项目管理的主要内容?P468 任命项目经理,组建项目部;实施设计、采购、施工、试运行管理;进行项目范围管理、进度、费用、材料设备管理。 5.项目收尾阶段的管理包括?P467 (背)竣工收尾、验收、结算、决 算、回访保修、管理考核评价。 6.项目竣工计划包括哪些内容?P467 (背) 项目名称、收尾具体内容、质量要求、进度计划安排、文件档案资料。 7.项目经理部的成本管理应包括?P466 (计、控、核、析、考) 成本计划、控制、核算、分析、考核。无成本预测。 8.处理职业健康安全管理的程序?P465 报告事故、处理事故、调查事故、处理事故责任者、提交调查报告。 职业健康安全管理应遵循的程序?P465。区别于P249 施工安全 管理程序。(背) 识别并评价风险;确定职业健康目标;编制措施计划;实施结果验证;持续改进相关措施和绩效。 9.组织将控制性进度计划分为以下几类?P464 总进度计划、子项目进度计划、单体进度计划、分阶段进度计划、年(季)度计划。 10.项目部将作业性进度计划分为以下几类? 分部分项工程进度计划、月(旬)作业计划。

11.进度计划的调整内容包括?P464 工程量、工作关系、资源提供、起止时间、目标调整。 12.合同管理应遵循以下程序?P463 合同评审、订立、合同实施计划、实施控制、合同综合评价、知识产权的使用。 13.合同实施控制包括? 合同交底、合同跟踪与诊断、变更管理、索赔管理。 14.建立项目经理部应遵循的步骤?P463 (背) 确定管理任务和组织机构、目标分解与责任划分、确定组织设置、确定人员的职责及分工和权限、制定考核与奖惩制度。 15.编制项目管理实施规划的程序?P462 了解各方要求、分析项目环境和条件、收悉法规和文件、组织编制、履行报批手续。 16.编制管理规划大纲的程序?P462 明确项目目标、分析项目环境和条件、收集相关资料和信息、确定管理组织模式、明确管理内容、编制目标计划和资源计划、汇总整理、报审报批。17.出现哪些现象时,应对钢筋进行化学成分检验?P441(背)钢筋脆断、焊接性能不良、力学性能显著不正常。 18.降水井的深度应根据……等条件?P434 设计降水深度、含水层的埋藏分布、降水井的出水能力。19.支护结构可根据……等条件来选择?(环、地、深、水、设、季{计})P431 基坑周边环境、工程地质状况、开挖深度、水文地质、施工机具设备、施工季节。 20.P414--P415 案例重点页面 21.专项方案编制应当包括哪些内容?{记(计)、艺、安、劳、书} P393 (背) 工程概况、编制依据、施工计划、工艺技术、安全保证措施、劳动力计划、计算书和图纸。备注:专项方案经论证后,专家组应当提交论证报告,对论证的内容提出意见,并在报告上签字。
