岩土工程勘察技术交底大全报告

岩土工程勘察技术交底大全报告
岩土工程勘察技术交底大全报告

目录

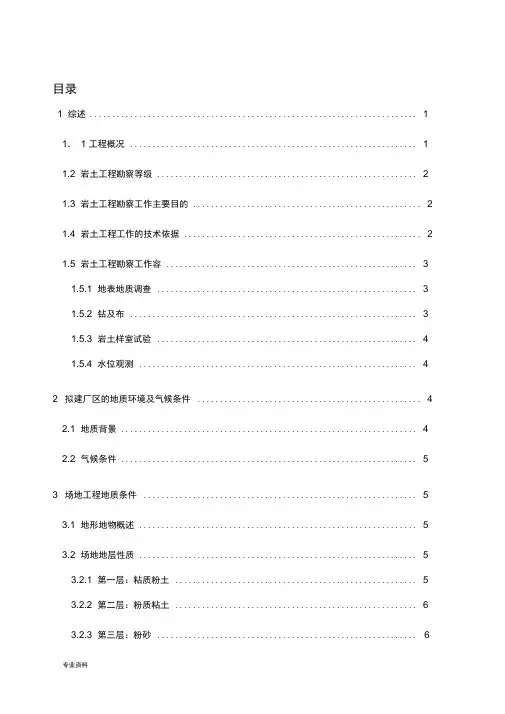

1 综述 (1)

1.1 工程概况 (1)

1.2 岩土工程勘察等级 (2)

1.3 岩土工程勘察工作主要目的 (2)

1.4 岩土工程工作的技术依据 (2)

1.5岩土工程勘察工作容 (3)

1.5.1地表地质调查 (3)

1.5.2钻及布 (3)

1.5.3岩土样室试验 (4)

1.5.4水位观测 (4)

2 拟建厂区的地质环境及气候条件 (4)

2.1地质背景 (4)

2.2气候条件 (5)

3 场地工程地质条件 (5)

3.1地形地物概述 (5)

3.2场地地层性质 (5)

3.2.1第一层:粘质粉土 (5)

3.2.2第二层:粉质粘土 (6)

3.2.3第三层:粉砂 (6)

3.2.4第四层:细砂 (6)

4 拟建场区的水文地质条件 (7)

5 地震地质与场地稳定性评价 (8)

5.1区域稳定性 (8)

5.2地震动参数区划 (8)

5.3建筑场地地震效应评价 (8)

5.4地基土层的地震液化判别 (9)

6 岩土工程分析及建议案 (9)

6.1场地的稳定性 (9)

6.2场地的均匀性评价 (9)

6.3土层物理力学指标 (9)

6.4地基承载力分析 (11)

6.5地基基础案选择 (11)

6.5.1地基持力层选择 (11)

6.5.2基础形式建议 (12)

6.6基坑工程评价 (12)

7 结论与建议 (12)

附图

附图一勘探平面布置图

附图二工程地质剖面图1—1 附图二工程地质剖面图2—2 附图三工程地质剖面图3—3 附图四工程地质剖面图4—4 附表

附表一物理力学统计表

1 综述

1.1 工程概况

建筑名称:北京维益埃电器有限公司生产基地办公楼和厂房项目

拟建建筑场地位于北京市顺义区桥镇南半壁店村东富路60米。

拟建建筑物平面分布及尺寸详见“勘察点与建筑物平面位置图”,其相应的高度、结构类型及地下室情况详见下表:

1.2 岩土工程勘察等级

拟建建筑地基基础设计等级为乙级,重要性等级为二级,地基等级为二级(中等复杂地基);岩土工程勘察等级为乙级。

1.3 岩土工程勘察工作主要目的

(1)查明拟建场地建筑围地基土层结构、岩性、厚度、分布围及其主要物理力学性质,并对场地稳定性和建筑适宜性进行合理的分析和评价;

(2)查明地下水类型、埋深及其对混凝土的腐蚀性;

(3)查明其它不良地质作用的发育情况、分布围,并进行合理的分析和评价;

(4)对拟建场地和地基的地震效应进行分析与评价;

(5)提出设计阶段所需的岩土工程参数,建议合理的地基于基础形式,并对基坑开挖于支护、工程降水案进行分析评价。

1.4 岩土工程工作的技术依据

本次岩土工程勘察所遵循的技术规、标准如下:

(1)《岩土工程勘察规(2009年版)_GB50021-2001》

(2)《建筑抗震设计规》

(3)《建筑地基基础设计规》

(4)《高层建筑岩土工程勘察规程》

(5)《北京地区建筑地基基础勘察设计规》

1.5岩土工程勘察工作容

根据工程勘察任务委托书,编写勘察案及勘察技术要求,报单位总工审定;

1.5.1地表地质调查:以场地中心进行1:500的区域地质调查,容包括地形地貌,地质构造,工程环境等以便为了较为准确的划分本场区岩体的不同发育位置为基础选型提供有力证据。

1.5.2钻及布:根据已经提供的钻对建筑基础布

1.5.

2.1勘探点间距:

a、《岩土工程勘察规》4.1.15:详勘阶段、地基复杂程度中等,勘探点间距:15~30m;宜按建筑物边或角点布置,也可按建筑群布置;单栋高层不少于4个。

b、《高层建筑岩土工程勘察规程》4.1.2:单栋高层建筑,甲级不少于5个,乙级不少于4个;控制性不少于总数的1/3且不少于2个。

c、《北京地区建筑地基基础勘察设计规》5.2.1.1:场地复杂程度中等,15~30 m;勘探点宜沿承重墙、柱轴线布置,在荷载和建筑体型突变处宜适当布置勘探点。单栋高层建筑的勘探点不少于4个,且至少有2个控制性勘探点。

1.5.

2.2勘探深度:

4.1.4.2:控制性勘探深度,对于箱、筏基础,在不具备变形计算条件时,按下式计算:

d c=d+αcβb 式中:d c -控制性勘探深度(m);d-基础埋深(m);αc-与土压缩性有关的经验系数;β-与高建层数或基地压力有关的经验系数,甲级高建取1.1,乙级取1.0;b-基宽(m)

4.1.4.3: 一般性勘探深度应适当大于主要受力层深度,对箱、筏基础可按下式计算:

d g=d+αgβb d g-一般性勘探深度(m);αg -与土压缩性有关的经验系数;

1.5.3岩土样室试验

为了确定拟建场地的岩土承载力,以及物理力学性质指标为土质边坡和岩质边坡提供放坡依据,或为提供基坑支护需各项岩土实验数据等,对岩土样进行了室力学实验。

1.5.4水位观测

本次水位观测采取钻施工完毕24小时后的静态水位观测,共计观测20次。

2 拟建厂区的地质环境及气候条件

2.1地质背景

北京维益埃电器公司位于北京市顺义区桥镇南半壁店村东富路60米处,该地区地表浅层分布粘质粉土、粉质粘土,向下依次为粉砂、细砂,粉质粘土具有良好的可塑性,有利于基础的建成,地下水含量丰富,阳离子钙离子居多,阴离子碳酸氢根离子含量较高,

建筑施工安全技术交底(大全)

安全交底多组示例 钢筋下料及绑扎运输时,注意事项 (2) 电焊机安全操作 (3) 平板振捣器安全操作 (4) 回填土夯实振动夯 (5) 砼工程砼施工 (6) 现场混合作业 (7) 季节施工 (8) 施工机具、手持电动工具 (9) 安全管理措施 (10) 砌体、砌砖工程 (11) 砼、砂浆搅拌机 (12) 01龙门架搭设(1) (13) 01龙门架搭设(2) (14) 塔吊安装过程中安全问题及注意事项 (15) 塔吊拆除安全交底 (16) 起重、塔吊吊装 (17) 塔吊及高空作业 (18) 塔吊安全操作 (19)

施工部位:基础主体施工项目:钢筋工程 交底项目:钢筋下料及绑扎运输时,注意事项 交底内容: 1、钢筋下料前φ10、φ8、φ6.5筋需要拉直的,使用钢筋拉直机时, 注意其操作规程,当心钢筋四弹伤人。 2、钢筋下料制做钢筋切断机及弯曲机,注意操作规程进行施工。 钢筋绑扎及运输时,应注意钢筋碰人、扎眼。运输时应该绑捆牢固,防止散落、作人。 检查执行情况:执行情况良好 施工部位:基础主体施工项目:电焊机操作 交底项目:安全操作 交底内容: 1、电焊机应放在干焊绝缘好的地方,在使用前检查一次、二次绝缘线是否良好,接线处是否有防护罩,焊钳是否完好,处壳地否有接零保护,确认无问题后方可使用。 2、在潮湿的地方、地沟、管道、锅炉内施工时,应取绝缘措施,可垫绝缘板或橡胶皮,穿绝缘鞋,应通风良好,防止出评。 3、焊接时,操作人员必须戴绝缘手套,穿绝缘鞋。焊接时,必须双线倒拉,不准利用架子、轨道、管道、钢筋和其它导电物体接线,应用多股铜线。 4、操作时,必须有用火证,设消防器材,并设专人看护。消除附近易燃物,防止焊花回溅引燃物料发生火灾。 5、更换场地移动焊把线时,应切断电源,不得手持把线爬梯登高。 6、工作结束,切断电源检查操作地点,确认无引起火灾危险,方可离开。 检查执行情况:执行情况良好 施工部位:基础施工项目:平板振捣器 交底项目:安全操作 交底内容: 1、振捣前检查接线盒,漏电保护器和电源线,确认无问题后,方可开机使用。 2、振捣器单设开关箱电源,箱与实际工作点不得超过3m,应专看护电源箱,看护人员集中,搞好配合工作。 3、操作时,两密切配合,动作协调,移动时或转向时,不得用脚蹬踩电机,操作人员穿雨

工程施工技术交底记录表

工程施工技术交底记录表 工程名称:秭归县归州镇贾家店村六组谭家湾高切坡防护工程 …

说明:一式二份,送监理工程师一份 工程施工技术交底记录表工程名称:秭归县归州镇贾家店村六组谭家湾高切坡防护工程

说明:一式二份,送监理工程师一份 工程施工技术交底记录表… 工程名称:秭归县归州镇贾家店村六组谭家湾高切坡防护工程

工程施工技术交底记录表工程名称:秭归县归州镇贾家店村六组谭家湾高切坡防护工程 …

工程施工技术交底记录表工程名称:秭归县归州镇贾家店村六组谭家湾高切坡防护工程

& 附设计图纸及有关技术规范2007年8月10日 技术负责施工员| 班组长 说明:一式二份,送监理工程师一份。 工程施工技术交底记录表 工程名称:秭归县归州镇贾家店村六组谭家湾高切坡防护工程 承包单位:河南省郑州地质工程勘察院№:施 单位工程% 支(拦)挡工程 分部工程浆砌石挡墙 分项工程K0+000~K0+160浆砌石挡墙 交底内容: 挡土墙施工技术要求: 1、挡土墙开挖基坑采用分段跳槽快挖快砌。砌石应使用不宜风化块石,砂浆标号M10。 $ 2、挡土墙要求座落在基岩上,挡土墙基础应嵌入岩层或碎石土层中,挡墙埋深一般50cm~80cm。挡墙下基前必须严格进行基底验槽,符合设计要求后及时下基。 3、挡土墙砌筑时,下部须座满浆,并将大面朝下,分层卧砌,上下错缝,内外搭接。块石砌体的灰缝为20~35mm,砂浆须饱满,石块间较大间隙应先填砂浆后用碎石嵌实,不得先填碎石后塞浆或干填碎石。应保证块石嵌固紧密、砂浆填筑饱满密实,墙身不得有通缝。 4、墙体设置排水孔,防止墙后积水,采用拔管预留方式施工。沿挡墙每1m设置1排水孔,长1m,排水孔距地面~。在排水孔进口一侧设置砂砾石反滤水层。 5、对于挡土墙顶部、底部基础和墙身外层宜选用较平整的大块石砌筑并加以修整,挡土墙砌衬时宜采用“丁”“嵌”“楔”等方法、并将块石间隙嵌紧密,保证墙身稳定。 6、挡土墙砌筑时须设置伸缩缝,伸缩缝间距为10m,缝宽2cm,缝的内、外侧及顶面塞填泡沫板或沥青木板。伸缩缝须整齐垂直,上下贯通。 7、挡墙后部填筑碎块石,距墙项40cm预留作坡面绿化。 全部支护工程完成后,清附挡墙后部沟槽杂物,沟槽宽不小于50cm,沟槽内填耕植土最30cm,耕植土距墙顶10cm,撒油麻藤籽于耕植土。 $

建筑施工技术交底大全(住建局版)

本页面为作品封面,下载文档后可自由编辑删除! 精 品 文 档

目录 一、技术交底卡说明 (6) 1、土方开挖、回填技术交底卡 (7) 2、排桩墙支护工程技术交底卡: (10) 3、降水与排水工程技术交底卡: (12) 4、地下连续墙工程(地基基础工程)技术交底卡: (13) 5.灰土地基工程技术交底卡: (16) 6、砂和砂石地基技术交底卡: (17) 7.土工合成材料地基技术交底卡: (18) 8.预压地基和塑料排水带技术交底卡 (19) 9.钢及混凝土支撑系统技术交底卡: (20) 10.灰土地基技术交底卡 (21) 11.砂和砂石地基技术交底卡 (22) 12.高压喷射注浆地基技术交底卡 (23) 13.水泥土搅拌桩地基技术交底卡 (24) 14.钢筋混凝土预制桩技术交底卡 (26) 15.盾构法隧道技术交底 (30) 16.渗排水、盲沟排水技术交底卡 (31) 17.隧道、坑道排水技术交底卡 (32) 18.模板安装(含预制构件)工程技术交底卡 (33) 19.模板拆除工程技术交底卡 (35) 20.钢筋原材料与制做技术交底卡 (37) 21.混凝土施工技术交底卡 (45) 22.结构尺寸偏差技术交底卡 (48) 23.砖砌体工程技术交底卡 (52) 24.混凝土小型空心砌块砌体工程技术交底卡 (55) 25.石砌体工程技术交底卡 (56)

28.隔离层检验技术交底卡 (63) 29.水泥混凝土整体面层工程技术交底 (65) 30.水泥砂浆面层技术交底卡 (67) 31.水磨石面层技术交底卡 (69) 32.砖面层工程技术交底卡 (71) 33.大理石面层和花岗石面层技术交底卡 (72) 34.预制板块面层技术交底卡 (74) 35.料石面层技术交底卡 (75) 36.一般抹灰工程技术交底卡 (76) 37.装饰抹灰工程技术交底卡 (78) 38.清水砌体勾缝工程技术交底卡 (80) 39.门窗分项工程技术交底卡 (81) 39.1木门窗安装分项工程技术交底 (81) 39.2金属门窗安装工程技术交底 (83) 39.3塑料门窗安装工程技术交底 (85) 39.4特种门安装工程技术交底 (87) 39.5门窗玻璃安装工程技术交底 (90) 39.6门窗套制作与安装工程技术交底 (92) 40.吊顶工程技术交底卡 (93) 40.1暗龙骨吊顶工程技术交底 (93) 40.2明龙骨吊顶工程技术交底 (95) 41.隔墙分项工程技术交底卡 (97) 41.1板材隔墙分项工程技术交底 (97) 41.2骨架隔墙工程技术交底 (99) 41.3活动隔墙工程技术交底 (101) 41.4玻璃隔墙工程技术交底 (103) 42.饰面板安装工程技术交底卡 (105)

市政工程技术交底大全

施工技术交底记录 施管表5 交底内容:沟槽开挖 一、 准备工作 根据既定的施工方案,组织人员机械进场,测量人员复测前期布控的控制点合格后,放 开口线并撒上白灰线。联系相关单位,对施工范围内原有地下管线和设施进行调查和标注。 二、 施工: 1沟槽开挖方法:采用反铲挖掘机开挖,放坡坡度为 1:0.75 (可根据土质适当调整)。 2、 机械开挖应严格控制标高,为防止超挖或扰动槽底面,槽底留 0.1?0.2m 厚的土层, 由人工清理挖至标高,并同时修整槽底。 3、 槽边堆土:沟槽开挖时,弃土堆在槽边,距槽边的距离不小于 2m 弃土尽量堆在槽的 一侧。除回填土外多余土外运。沟槽堆土不得影响建筑物、各种管线测量标志和其他设 施的安全和正常使用。 三、 质量安全: 1、 不扰动天然地基,槽底不得受水浸泡,当出现以上情况时,应挖除换填砂砾并夯实。 2、 槽底高程、每侧宽度,槽壁平整,边坡坡度符合施工设计要求。 3 4、开挖土方的操作人员,必须与施工机械保持足够的安全距离,横向不小于 2m,纵向不 小于3m 。 5、 配合机械作业的清底、平整、修坡等辅助工作应与机械作业交替进行。当需要人工辅助 时, 应停止机械运转后,辅助人员方可进入。 6、 挖掘机发动机起动后,铲斗内、臂杆、履带和机棚上严禁站人。 四、注意事项: 1、 施工过程中应注意施工场地的整洁,严禁施工材料随处堆放、堆弃。 2、 沟槽开挖时,沟槽边设立防护围栏,悬挂安全标识牌。 3、 挖掘机不得在架空线路正下方工作,在一侧工作,必须保持一定的水平和垂直安全距 离。 4、 其他未尽事项请与及时与工程部联系。 交底单位 工程名称 林西县林西镇内道路新建及改造 工程 分部工程 排水工程 分项工程名称 沟槽开挖 交底日期 接收单位

建筑装饰装修工程施工技术交底

建筑装饰装修工程

第一章地面基层铺设 1.1灰土垫层施工 本节使用于建筑工程中室内外地坪、管沟、台阶和散水等灰土垫层的施工。 1.1.1 施工准备 1.技术准备 (1)进行图样会审,符合设计做法是否符合现行国家规范的要求。 (2)复核结构与建筑标高差是否满足各构造层总厚度及找坡的要求。 (3)施工前应根据设计要求、涂料种类、施工条件等,合理确定涂料含水率控制范围、虚铺厚度和夯打遍数等参数。重要工程的灰土垫层,其参数应通过压实试验来确定。 (4)大面积垫层使用大型机械施工,制定好施工方案,确定行车路线、材料堆卸点等。 2.材料要求 (1)土。采用就地挖出的黏性土机塑性指数大于4的粉土,土内不得含有松软杂质或使用耕植土。土料应过筛,其粒径不大于15mm。冬期施工不得采用冻土或夹有冻土块的土料。 (2)清理基土。铺设灰土前先检验基土土质,清除松散土、积水、污泥、杂质并打底夯两遍,使表土密实。 (3)弹线、设标志。在墙面弹线,在地面设标桩,找好标高、挂线,做控制摊铺灰土厚度的标准。 (4)灰土拌和。灰土的配合比,除设计有特殊要求外,一般为2:8或3:7(石灰:土)。通过计量控制配合比。拌和时采用土料、石灰边惨和边用铁锹翻拌,至少翻拌两遍。灰土应拌均匀,颜色一致,并保持一定的湿度。现场简易检验方法:以手握团,两指轻捍即碎为宜。如土料水分过大或不足时,应晒干或洒水湿润。 当采用粉煤灰或电石渣代替熟石灰作垫层时,拌和料的体积比应通过试验确定。 3.机具设备 (1)机械:蛙式或柴油打夯机、铲土机、自卸汽车、推土机、翻斗车等。(2)工具:木夯、手推车、筛子(孔径6~10mm和16~~20mm两种)、耙子。平头铁锹、橡胶管、小线、塑料布等。 (3)计量检测工具:水准仪、塞尺、标准尺、靠尺、钢尺等。 (4)安全防护用品:绝缘手套、绝缘鞋、口罩、护目镜、手套等。 4.作业条件

施工技术交底记录大全记录文本

施工技术交底记录 编号:SJ-01 工程名称分部工程 分项工程 开工前交底 名称 交底内容: 1、施工依据:①业主提供的施工图纸及设计变更通知; ②《城市道路照明工程施工及验收规程》〔CJJ89-2001〕; ③《工程建设标准强制性条文》〔城乡规划部分〕〔城市建设部分〕。 2、其它:要严格依照经过监理工程师审批的施工组织设计方案进行施工、抓工期、 抓质量、抓安全、文明施工。 交底人接收人

施工技术交底记录 编号:SJ-02工程名称分部工程 分项工程名称土方开挖:沟槽、基坑、井坑 交底内容: 一、电缆沟槽 1、开挖前,先按图纸设计要求的管道与路边相对位置进行放样,然后按规范要求 人工开挖。 2、沟槽开挖允许偏差按以下规范要求控制: 序号检验项目允许偏差检验频率检验方法 ①△槽深+50mm 每档二点用尺量 ②②走向偏移100mm 每档一点用尺量 二、灯座、井基坑 1、开挖前,先按图纸设计要求进行灯座、井基坑定位,根据现场障碍物情况适当 调整基坑位置,做好标记。 2、按放样时做好的标记进行基础、井基坑开挖,基础基坑开挖尺寸为:700×700 ×1400 mm、?2200×6500mm;路灯接线井开挖尺寸为:480mm×480mm×500mm;路灯接线箱开挖尺寸为:750mm×600mm×350 mm、过路接线井开挖尺寸为:840mm×840mm×1000 mm、箱变接线井:1000mm×840mm×900mm; 3、基坑深应以设计的施工基面为基准,基坑底应平整、坚实。开挖时如遇坚石人 工无法开挖,应及时与技术人员联系解决。 4、基坑开挖允许偏差按以下规范要求控制: 序号检验项目允许偏差检验频率检验方法 ①△基坑深度+50mm 每坑用尺量,水准仪测量 ②顺线路方向位移﹤5%mm设计档距(即 150mm) 抽检20% 用尺量 ③横向位移±80mm 抽检20% 用尺量,经纬仪测量交底人接收人

04.建筑施工技术交底大全

目录 一、技术交底说明 (5) 1、土方开挖、回填技术交底 (6) 2、排桩墙支护工程技术交底: (9) 3、降水与排水工程技术交底: (11) 4、地下连续墙工程(地基基础工程)技术交底: (12) 5.灰土地基工程技术交底: (14) 6、砂和砂石地基技术交底: (15) 7.土工合成材料地基技术交底: (16) 8.预压地基和塑料排水带技术交底 (17) 9.钢及混凝土支撑系统技术交底: (18) 10.灰土地基技术交底 (19) 11.砂和砂石地基技术交底 (20) 12.高压喷射注浆地基技术交底 (21) 13.水泥土搅拌桩地基技术交底 (22) 14.钢筋混凝土预制桩技术交底 (24) 15.盾构法隧道技术交底 (28) 16.渗排水、盲沟排水技术交底 (29) 17.隧道、坑道排水技术交底 (30) 18.模板安装(含预制构件)工程技术交底 (31) 19.模板拆除工程技术交底 (33) 20.钢筋原材料与制做技术交底 (35) 20.1钢筋原材料 (35) 20.2钢筋加工 (36) 20.3钢筋连接 (38) 20.4钢筋安装 (41)

22.结构尺寸偏差技术交底 (45) 22.1现浇结构尺寸偏差 (45) 22.2混凝土设备基础尺寸偏差 (47) 23.砖砌体工程技术交底 (49) 24.混凝土小型空心砌块砌体工程技术交底 (52) 25.石砌体工程技术交底 (53) 26.配筋砌体工程技术交底 (55) 27.填充墙砌体工程技术交底 (58) 28.隔离层检验技术交底 (60) 29.水泥混凝土整体面层工程技术交底 (62) 30.水泥砂浆面层技术交底 (64) 31.水磨石面层技术交底 (66) 32.砖面层工程技术交底 (68) 33.大理石面层和花岗石面层技术交底 (69) 34.预制板块面层技术交底 (71) 35.料石面层技术交底 (73) 36.一般抹灰工程技术交底 (74) 37.装饰抹灰工程技术交底 (76) 38.清水砌体勾缝工程技术交底 (78) 39.门窗分项工程技术交底 (79) 39.1木门窗安装分项工程技术交底 (79) 39.2金属门窗安装工程技术交底 (81) 39.3塑料门窗安装工程技术交底 (83) 39.4特种门安装工程技术交底 (85) 39.5 门窗玻璃安装工程技术交底 (87) 39.6门窗套制作与安装工程技术交底 (89)

建筑工程技术交底记录大全[整套]

目录 防水混凝土施工 ---------------------------------------------------------------------------------------- - 9 - 灰土地基----------------------------------------------------------------------------------------------- - 16 - 砂石地基----------------------------------------------------------------------------------------------- - 23 - 钢筋混凝土预制桩打桩 -------------------------------------------------------------------------------- - 28 - 泥浆护壁回转钻孔灌注桩------------------------------------------------------------------------------ - 34 - 螺旋钻孔灌注桩 --------------------------------------------------------------------------------------- - 41 - 人工成孔灌注桩 --------------------------------------------------------------------------------------- - 49 - 桩承台 ------------------------------------------------------------------------------------------------- - 59 - 设备基础----------------------------------------------------------------------------------------------- - 70 - 素混凝土基础------------------------------------------------------------------------------------------ - 77 - 炉渣垫层施工------------------------------------------------------------------------------------------ - 82 - 混凝土垫层施工 --------------------------------------------------------------------------------------- - 88 - 陶粒混凝土垫层施工----------------------------------------------------------------------------------- - 93 - 细石混凝土地面施工----------------------------------------------------------------------------------- - 99 - 陶粒混凝土垫层施工--------------------------------------------------------------------------------- - 105 - 水泥砂浆地面施工----------------------------------------------------------------------------------- - 111 - 现制水磨石地面施工--------------------------------------------------------------------------------- - 118 - 陶瓷锦砖地面施工----------------------------------------------------------------------------------- - 128 - 塑料板地面施工 ------------------------------------------------------------------------------------- - 136 - 活动地板施工---------------------------------------------------------------------------------------- - 144 -

市政工程技术交底大全

施工技术交底记录 001 交底内容:沟槽开挖 一、准备工作 根据既定地施工方案,组织人员机械进场,测量人员复测前期布控地控制点合格后,放开口线并撒上白灰线。联系相关单位,对施工范围内原有地下管线和设施进行调查和标注。 二、施工: 1、沟槽开挖方法:采用反铲挖掘机开挖,放坡坡度为1:0.75 (可根据土质适当调整)。 2、机械开挖应严格控制标高,为防止超挖或扰动槽底面,槽底留0.1?0.2m厚地土层,由人 工清理挖至标高,并同时修整槽底。 3、槽边堆土:沟槽开挖时,弃土堆在槽边,距槽边地距离不小于2m,弃土尽量堆在槽地一 侧。除回填土外多余土外运。沟槽堆土不得影响建筑物、各种管线测量标志和其他设施地安全和正常使用。 三、质量安全: 1、不扰动天然地基,槽底不得受水浸泡,当出现以上情况时,应挖除换填砂砾并夯实。 2、槽底高程、每侧宽度,槽壁平整,边坡坡度符合施工设计要求。 3 4、开挖土方地操作人员,必须与施工机械保持足够地安全距离,横向不小于2m,纵向不小于 3m。 5、配合机械作业地清底、平整、修坡等辅助工作应与机械作业交替进行。当需要人工辅助时, 应停止机械运转后,辅助人员方可进入。 6、挖掘机发动机起动后,铲斗内、臂杆、履带和机棚上严禁站人。 四、注意事项: 1、施工过程中应注意施工场地地整洁,严禁施工材料随处堆放、堆弃。 2、沟槽开挖时,沟槽边设立防护围栏,悬挂安全标识牌。 3、挖掘机不得在架空线路正下方工作,在一侧工作,必须保持一定地水平和垂直安全距离 4、其他未尽事项请与及时与工程部联系。 交底人接收人 施工技术交底记录

施工技术交底记录

施工技术交底记录

公路工程各项施工技术交底记录大全全集

路基土石方施工技术交底 1.施工准备 ⑴施工测量 在开工前先进行施工测量,包括导线、中线及高程的复测,水准点的复查与增设,测量与绘制横断面。施工测量的精度符合《公路勘测规程》 (JTJ061-99)的要求。并将测量方法及成果资料签字后交送监理工程师。经监理工程师批准后方可施工。 在开工之前在现场放出路基坡脚、路堑堑顶、截水沟、边沟、护坡道、取土坑、弃土场等的具体位置,标明其轮廓,提请监理工程师检查批准。 ⑵调查与试验 路基施工前对施工范围内的地质、水文、障碍物、及各种管线等情况进行详细调查。 对图纸所示的利用挖方、借土场的路堤填料取有代表性的土样进行试验,试验方法按《公路土工试验规程》(JTJ051-93)执行,试验项目按“技术规范”要求进行。 ⑶防水、排水 施工前做好路基的各种防、排水设施,挖设排水沟,并保持其处于良好的排水状态。 ⑷清理场地 路基工程施工前,清除施工范围内的树木、灌木、原地面以下100-300mm 内的草皮、农作物的根系和表土。且堆放在弃土场内或经监理工程师认可地点。 场地清理完成后,全面进行填前碾压,使其密实度达到规定的要求。 ⑸雨季施工 雨季施工前,根据现场具体情况确定可进行雨季施工地段,严格按照《公路路基施工技术规范》(JTJO33-95)中雨季施工的有关规定执行,并编制实施性的雨季施工组织计划,提交监理工程师审查批准。 雨季填筑路堤时,随挖、随运、随填、随压。每层填土表面筑2-3%的横坡,并在雨前和收工前将铺填的松土碾压密实。 2.路基挖方施工 对于较长的路堑采用纵挖法施工,短而深的路堑采用横挖法施工。路堑开挖以机械施工为主,靠近基床底层表面及边坡部分辅以人工开挖。石方开挖采用小型或松动爆破,岩石边坡采用光面爆破施工。土石方调运近距离采用推土机推运,远距离采用挖掘机、装载机配合自卸汽车运输。 1)土方开挖 ⑴路堑土方开挖施工工艺 路堑开挖施工工艺流程见附表5的深挖路堑段施工工艺框图。 ⑵施工控制

施工技术交底大全

工程名称交底部位 工程编号日期 交底内容: 喷涂、滚涂、弹涂施工 1 范围 本工艺标准适用于一般工业与民用建筑的墙面喷涂、滚涂、弹涂施工。 2 施工准备 2.1 材料及主要机具: 2.1.1 水泥:325号及其以上的普通水泥、矿渣水泥、火山灰水泥。一个工程所用水泥应采用同一批产品,并应一次备齐。白水泥应根据设计要求选用。 2.1.2 细骨料:采用各种小八厘的下脚料,粒径在2mm左右的白云石屑、松香石屑等;也可使用中粗砂,其含泥量应不大于3%。 2.1.3 颜料:应选用耐光、耐碱性好的颜料,如氧化铁红、氧化铁黄、群青、赭石等,一个工程所用的颜料应采用同一厂家、同一牌号、同一批量生产的产品,并应一次备齐。 2.1.4 107胶:含固量10%~12%,pH值7~8,相对密度1.05;有机硅:含固量30%,pH值13,相对密度1.23。 2.1.5 木制分格条:根据设计要求的宽度,提前做好备用。 2.1.6 黄蜡布、黑胶布:根据需要准备。 2.1.7 主要机具:应备有小型机械搅拌桶,空压机1~2台(排气量0.6m3/mm,工作压力60~80N/cm3)、耐压胶管(可用3/8〃氧气管)、接头、喷斗等,还有压浆罐、3mm 振动筛、输浆胶管、胶管接头、喷枪。 滚涂所用的各种花纹的橡胶滚、疏松刮板。 弹涂所用的弹涂器。还有窗纱、料桶、灰勺、计量天平、木抹子、铁抹子、粉线包、分格条、黄蜡布、黑胶布、木靠尺、方尺、大杠、水刷子、排笔等。 2.2 作业条件: 2.2.1 门窗必须按设计位置及标高提前安装好,并检查是否安装牢固,洞口四周的缝隙堵抹是否符合要求。 2.2.2 墙面基层及防水节点应处理完毕,完成雨水管卡、设备容墙管道等安装预埋工作,并将洞口用水泥砂浆抹平,堵实、晾干。 2.2.3 脚手架最好选用双排外架子,或活动吊篮,墙面不得留设脚手眼;脚手架立杆距墙不少于50cm,排木距墙不少于20cm,脚手架步高最好与外墙分格条的高度相适宜。 2.2.4 根据施工需要提前准备好相应的机械,并接通电源提前试机。 喷涂用0.6m3/mm空压机2台,3mm振动筛一台,喷涂用喷斗两个,高压气管若干米。 弹涂用筒式弹涂器,根据需要准备数台,高压气管若干米。 滚涂用的滚子若干个。 2.2.5 根据设计需要提前做好喷、滚、弹涂的样板,并经鉴定应符合要求。 2.2.6 提前做好不喷、不弹部位的遮挡,并应准备好遮掩板多块备用。 2.2.7 操作时施工现场的温度不低于+5℃。

工程施工技术交底记录表

工程施工技术交底记录表

工程施工技术交底记录表 工程名称:秭归县归州镇贾家店村六组谭家湾高切坡防护工程 承包单位:河南省郑州地质工程勘察院№:施 单位工程减载与压脚工 程 分部 工程 削方减载 分项 工程 K0+000~K0+160削方减载

交底内容: 1、清理的范围必须延伸到最大清理边界或周边截水沟外侧3m的水平距离。 2、清理的内容为:破碎松动岩体和危岩体、对局部陡倾坡段进行适当削方及强风化层挖除,以及规定区域内的全部垃圾、杂草、树根、废碴、表土和监理工程师认为必须清除的其它有碍物,坡面清理厚度以0.5~0.6m计,坡面清理不得有大的突起和凹陷,尤其是清除危岩体坡面,应该与周围平顺连接。坡面清理须经监理工程师验收合格后,方可后序项目的施工。 3、本段坡面的土石方开挖部分较少,采用人工作业。全部采用人工开挖,宜先坡上后坡下、先陡坡段后缓坡段、分区跳段的方式进行,任何部位均不得采用自下而上的开挖方式施工。开挖过程中,严禁施工用水及生活用水入渗边坡体。坡体应人工按设计坡比整形、夯实。 4、清方的过程中,如遇见与设计不符之处,需要比较大的变更,施工单位应及时通过建立单位通报业主单位、勘察单位、设计单位。 5、清方应由后向前逐层开挖,严禁在施工

范围内进行土方堆载,应及时将土方清理出现场。 6、对已清理的切坡,应按设计要求及时进行支护加固。 附设计图纸及有关技术规范2007年3月30日 技术负责施工 员 班组长 说明:一式二份,送监理工程师一份 工程施工技术交底记录表 工程名称:秭归县归州镇贾家店村六组谭家湾高切坡防护工程

承包单位:河南省郑州地质工程勘察院№:施 单位工程防护工程 分部 工程 锚喷支护 分项 工程 K0+000~K0+160锚喷支护 交底内容: 锚杆施工: 1、钻孔 该段锚杆为5m\8m间隔布置, 锚杆钢筋直径为25mm、钻孔孔径为76mm。 锚杆开孔孔位偏差不得大于5cm,钻孔的孔斜偏差不得超过长度的3%,孔深偏差不大于10cm,倾角15°。钻进时如发生塌孔现象应采用套管跟进或分段注浆固结后再钻进,以保证钻孔成型。放置锚筋前应进行清孔工作。 2、锚筋 锚筋尽量避免接头,锚筋插入前应清除锚筋体的油渍和铁锈,并不能粘有泥土,沿锚筋轴线方向每2米设置一个对中支架。锚筋如需搭接时,应按国家有关规范要求进行。

泥工施工技术交底记录大全

技术交底记录 编号: 工程名称分项工程名称混凝土施工单位日期

工程名称分项工程名称混凝土 施工单位日期 交底内容: 一、垫层施工 1.1、基础垫层为商品砼,搅拌车送至现场,然后用固定泵或汽车泵输送至基坑底工作面。 1.2、根据土方工程施工的情况,随基坑挖土的进度而确定基础垫层的施工时间,分段施工,也就是 挖土至设计标高后碎石回填后立即进行基础垫层的施工,做到随挖随填随浇。 1.3、基础垫层施工前应验槽,将地面浮土清除,基坑的边坡必须稳定,坑底和两侧如有洞、沟等应 加以填实。 1.4、在基础垫层施工时,应采取排水措施,使基坑保持无积水状态。 1.5、垫层砼浇捣时,严格根据标高控制线用长刮尺刮平,混凝土振捣采用平板振动机,垫层标高用 竹片桩每隔3至4米设一道水平标志控制,收水前用木蟹打平,铁板压光,确保砼表面平整。 1.6、垫层完成后,即进行测量定位弹线,弹出各条轴线,并测出工程桩的位置偏差,及时申请质检 站对桩基进行验收。 1.7、必须和防水施工单位配合好,不得延误项目部工期。 二、主体砼浇注 2.1、砼浇捣泵车及泵管布置由生产经理及总施工根据现场定,泥工班组配合做好浇注准备。 2.2、底顶板砼一次浇捣,施工时不得出现冷缝,振动机插点成梅花形,间距≤0.5m。顶板面标高严格 按留在插筋上的标高点的标记,拉麻线,长尺刮平。在砼浇捣后2-3小时(砼初凝前),待砼表面稍收水后用木蟹进行打磨,起到压实和表面提浆作用。做到槎纹顺直、均匀,不留铁板印,用塑料扫把拉毛,为达到美观要求拉毛方向必须一致,特别是柱墙板插筋处须特别注意平整且标高准确,以免支模时下部缝隙不均匀或模板放不进。砼达到1.2Mpa强度后才能上人施工。 2.3、施工缝处理:柱墙钢筋绑扎前,砼终凝后,施工缝表面浮砼要凿去,松动的石子要清除,灰尘

建筑施工现场安全技术交底大全(免费下载)

建筑工程施工现 场安全管理资料 分部(分项)工程与 特种作业安全技术交底 说明

一、施工单位应根据建设工程项目的特点,依据建设工程安全生产的法律、法规和标准,建立安全技术交底文件的编制、审查和批准制度。 二、安全技术交底文件应有针对性,由专业技术人员编写,技术负责人审查,施工单位负责人批准;编写、审查、批准人员应当在安全技术交底文件上签字。 三、工程项目施工前,必须进行安全技术交底,被交底人员应当在文件上签字,并在施工中接受安全管理人员的监督检查。 安全技术交底资料应包括: 1、人工挖孔桩工程安全技术交底 2、土方工程施工安全技术交底 3、混凝土工程施工安全技术交底 4、钢筋工程施工安全技术交底 5、模板安装安全技术交底 6、模板拆除安全技术交底 7、砌筑工程施工安全技术交底 8、外装饰抹灰工程安全技术交底 9、室内抹灰工程安全技术交底 10、卷材屋面防水工程安全技术交底 11、钢木门窗安装工程安全技术交底 12、油漆工程安全技术交底

13、构件吊装工程安全技术交底 14、电焊作业安全技术交底 15、气焊作业安全技术交底 16、钢管外脚手架搭设安全技术交底 17、脚手架拆除安全技术交底 18、吊篮安装安全技术交底 19、吊篮使用安全技术交底 20、吊篮拆除安全技术交底 21、物料提升机安装安全技术交底 22、物料提升机使用安全技术交底 23、物料提升机拆卸安全技术交底 24、混凝土搅拌机使用安全技术交底 25、外用电梯安装安全技术交底 26、外用电梯使用安全技术交底 27、外用电梯拆卸安全技术交底 28、塔式起重机安装安全技术交底 29、塔式起重机使用安全技术交底 30、塔式起重机拆卸安全技术交底 31、其它安全技术交底(备用表) 人工挖孔桩工程安全技术交底

建筑施工技术交底大全

目录 技术交底说明 (8) 1、土方开挖、回填技术交底 (9) 2、排桩墙支护工程技术交底: (12) 3、降水与排水工程技术交底: (14) 4、地下连续墙工程(地基基础工程)技术交底: (15) 5.灰土地基工程技术交底: (17) 6、砂和砂石地基技术交底: (18) 7.土工合成材料地基技术交底: (19) 8.预压地基和塑料排水带技术交底 (20) 9.钢及混凝土支撑系统技术交底: (21) 10.灰土地基技术交底 (22) 11.砂和砂石地基技术交底 (23) 12.高压喷射注浆地基技术交底 (24) 13.水泥土搅拌桩地基技术交底 (25) 14.钢筋混凝土预制桩技术交底 (27) 15.盾构法隧道技术交底 (31) 16.渗排水、盲沟排水技术交底 (32)

17.隧道、坑道排水技术交底 (33) 18.模板安装(含预制构件)工程技术交底 (34) 19.模板拆除工程技术交底 (36) 20.钢筋原材料与制做技术交底 (38) 21.混凝土施工技术交底 (45) 22.结构尺寸偏差技术交底 (48) 23.砖砌体工程技术交底 (52) 24.混凝土小型空心砌块砌体工程技术交底 (55) 25.石砌体工程技术交底 (56) 26.配筋砌体工程技术交底 (58) 27.填充墙砌体工程技术交底 (61) 28.隔离层检验技术交底 (63) 29.水泥混凝土整体面层工程技术交底 (65) 30.水泥砂浆面层技术交底 (67) 31.水磨石面层技术交底 (69) 32.砖面层工程技术交底 (71) 33.大理石面层和花岗石面层技术交底 (72) 34.预制板块面层技术交底 (74)

建筑工程技术交底大全(土建部分100多个)

建筑工程技术交底大全(土建部分100多个)

技术交底记录 主要机具:尖、平头铁锹、手锤、手推车、梯子、铁镐、撬棍、钢尺、坡度尺、号铅丝等。 作业条件: 土方开挖前,应摸清地下管线等障碍物,并应根据施工方案的要求,将施 工区域内的地上、地下障碍物清除和处理完毕。 建筑物或构筑物的位置或场地的定位控制线(桩),标准水平桩及基槽的 灰线尺寸,必须经过检验合格,并办完预检手续。 场地表面要清理平整,做好排水坡度,在施工区域内,要挖临时性排水沟。 夜间施工时,应合理安排工序,防止错挖或超挖。施工场地应根据需要安 装照明设施,在危险地段应设置明显标志。 开挖低于地下水位的基坑(槽)管沟时,应根据当地工程地质资料,采取 措施降低地下水位,一般要降至低于开挖底面的50cm,然后再开挖。 熟悉图纸,做好技术交底。 确定开挖的顺序和坡度沿灰线切出槽边轮廓线分层开挖 清底 坡度的确定: )在天然湿度的土中,开挖基坑(槽)和管沟时,当挖土深度不超过下列数值的规定,可不放破,不加支撑。 密实、中密的砂土和碎石类土(充填物为粘性土)-1.0m; 硬塑、可塑的粘质粉土及粉质粘土±—1.25m; 硬塑、可塑的粘土和碎石类土(充填物为粘性土)—1.5 m 坚硬的粘土—2.0 m。 )超过上述规定深度,在5 m以内时,当土具有天然湿度,构造均匀,水文地质条件好,且无地下水,不加支撑的基坑(槽)和管沟,必须放坡。边坡最陡坡度应符合表 根据基础和土质以及现场出土等条件,要合理确定开挖顺序,然后再分段分层平均下 交底人接受人 1

技术交底记录 坡顶无荷载坡质有静载坡顶有动载 1:1.00 1:1.25 1 、中密的碎石类土(充填物为砂土) 1:0.75 1:1.00 1 、硬塑的轻亚粘土 1:0.67 1:0.75 1 、中密的碎石类土(充填物为粘性土)1:0.50 1:0.67 1 、硬塑的亚粘土、粘土 1:0.33 1:0.50 1 1:0.10 1:0.25 1 、软土(经井点降水后) 1:1.00 ———— )开挖各种浅基础,如不放坡时,应先沿灰线直边切出槽边的轮廓线。 )开挖各种槽坑: 浅条形基础。一般粘性土可自上而下分层开挖,每层深度以60 端部逆向倒退按踏步型挖掘。碎石类土先用镐翻松,正向挖掘,每层深度,视翻土厚度而定,每层应清底和出土,然后逐步挖掘。 浅管沟。与浅的条形基础开挖基本相同,仅沟帮不切直修平。标高按龙门板上平往下返出沟底尺寸,当挖土接近设计标高时,再从两端龙门板下面的底标高上返㎝为基准点,拉小线用尺检查沟底标高,最后修整沟底。 开挖放坡的坑(槽)和管沟时,应先按施工方案规定的坡度,粗略开挖,再分层按坡度做出坡度线,每隔3米左右做出一条,以此线为准进行铲坡。深管沟挖土时,应在沟帮中间留出宽度80㎝左右的倒土台。 开挖大面积浅基坑时,沿坑三面同时开挖,挖出的土方装入手推车或翻斗车,由未开挖的一面运至弃土地点。 基坑(槽)或管沟,当接近底下水位时,应先完成标高最低处的挖方,以便在该处集中排水。开挖后,在挖到距槽底50㎝以内时,测量放线人员应配合超出距槽底 标准尺杆,随时以小木橛上平,校核槽底标高。最后由两端轴线(中心线)引桩拉通线,检查距槽边尺寸,确定槽宽标准,拒此修整槽帮,最后清除槽底土方修底铲平。 基坑(槽)管沟的直立帮和坡度,在开挖过程和敞露期间应防止塌方,必要时应加以 交底人接受人 2

建筑施工技术交底大全

目录 一、技术交底卡说明 (4) 1、土方开挖、回填技术交底卡 (5) 2、排桩墙支护工程技术交底卡: (7) 3、降水与排水工程技术交底卡: (8) 4、地下连续墙工程(地基基础工程)技术交底卡: (9) 5.灰土地基工程技术交底卡: (11) 6、砂和砂石地基技术交底卡: (12) 7.土工合成材料地基技术交底卡: (13) 8.预压地基和塑料排水带技术交底卡 (13) 9.钢及混凝土支撑系统技术交底卡: (14) 10.灰土地基技术交底卡 (15) 11.砂和砂石地基技术交底卡 (16) 12.高压喷射注浆地基技术交底卡 (16) 13.水泥土搅拌桩地基技术交底卡 (17) 14.钢筋混凝土预制桩技术交底卡 (19) 15.盾构法隧道技术交底 (22) 16.渗排水、盲沟排水技术交底卡 (22) 17.隧道、坑道排水技术交底卡 (23) 18.模板安装(含预制构件)工程技术交底卡 (23) 19.模板拆除工程技术交底卡 (25) 20.钢筋原材料与制做技术交底卡 (26) 21.混凝土施工技术交底卡 (32) 22.结构尺寸偏差技术交底卡 (34) 23.砖砌体工程技术交底卡 (36) 24.混凝土小型空心砌块砌体工程技术交底卡 (38) 25.石砌体工程技术交底卡 (39)

28.隔离层检验技术交底卡 (45) 29.水泥混凝土整体面层工程技术交底 (46) 30.水泥砂浆面层技术交底卡 (47) 31.水磨石面层技术交底卡 (48) 32.砖面层工程技术交底卡 (49) 33.大理石面层和花岗石面层技术交底卡 (50) 34.预制板块面层技术交底卡 (51) 35.料石面层技术交底卡 (52) 36.一般抹灰工程技术交底卡 (53) 37.装饰抹灰工程技术交底卡 (55) 38.清水砌体勾缝工程技术交底卡 (56) 39.门窗分项工程技术交底卡 (57) 39.1木门窗安装分项工程技术交底 (57) 39.2金属门窗安装工程技术交底 (58) 39.3塑料门窗安装工程技术交底 (59) 39.4特种门安装工程技术交底 (61) 39.5门窗玻璃安装工程技术交底 (63) 39.6门窗套制作与安装工程技术交底 (64) 40.吊顶工程技术交底卡 (65) 40.1暗龙骨吊顶工程技术交底 (65) 40.2明龙骨吊顶工程技术交底 (66) 41.隔墙分项工程技术交底卡 (68) 41.1板材隔墙分项工程技术交底 (68) 41.2骨架隔墙工程技术交底 (69) 41.3活动隔墙工程技术交底 (71) 41.4玻璃隔墙工程技术交底 (72) 42.饰面板安装工程技术交底卡 (73)

施工技术交底记录大全怎么写

施工技术交底怎么写?有这篇文章就够了! 一、技术交底分类 1、什么是施工技术交底 技术交底是建筑施工中很重要的一个技术管理的工作,是对施工方案的完善和延续,也是施工质量事前控制的最后一个关口。其主要目的使参与建筑施工的施工员与参建工人了解所承建的工程项目的特点、技术上的要求、施工顺序及应注意的事项。 2、施工技术交底的分类 (1)施工组织设计交底 ①重点和大型工程施工组织设计交底:由施工由企业的技术负责人把主要设计要求、施工措施以及重要事项对项目主要管理人员进行交底。其他工程施工组织设计交底由项目技术负责人进行交底。 ②专项施工方案技术交底:由项目专业技术负责人负责,根据专项施工方案对专业工长进行交底。 (2)分项工程施工技术交底 由专业工长对专业施工班组(或专业分包)进行交底。“四新”技术交底:由项目技术负责人组织有关专业人员编制并交底。 (3)设计变更技术交底 设计变更技术交底:由项目技术部门根据变更要求,并结合具体施工步骤、措施及注意事项等对专业工长进行交底。

(4)测量工程专项交底 由工程技术人员对测量人员进行交底。 (5)安全技术交底 负责项目管理的技术人员应当对有关安全施工的技术要求向施工作业班组、作业人员进行交底。 二、编制要求 1、必须符合建筑工程施工规范、技术操作规程、质量验收规范工程质量评定标准等相应规定。 2、必须执行国家各项技术标准,包括计量单位和名称。 3、符合与实现设计施工图中的各项技术要求。 4、应符合和体现上一级技术领导技术交底中的意图和具体要求应符合和实施施工组织设计或施工方案的各项要求,包括技术措施和施工进度等要求. 5、对不同层次的施工人员,其技术交底深度与详细程度不同,也就是说对不同人员其交底的内容深度和说明的方式要有针对性。 6、技术交底应力求做到:主要项目齐全,内容具体明确、符合规范,重点突出,表述准确,取值有据,必要时辅以图示。对工程施工能起到指导作用,具有针对性、指导性和可操作性。 7、技术交底中不应有“未尽事宜参照×××××(规范)执行”等类似内容。施工技术交底由项目技术负责人组织,专业工长和/或专业技术负责人具体编写,经项目技术负责人审批后,由专业工长和/或专业技术负责人向施工班组长和全体施工作业人员交底。

建筑施工技术交底记录大全范本大全

技术交底记录 编号:01 交底内容: 一、施工工艺及技术要求 1、本工程各栋高度均在24m以下,脚手架必须配合施工进度搭设,一次搭设高度不应超过相邻连墙件以上二步。 2、严禁将外径48mm与51mm的钢管混合使用。 3、立杆搭设: ①搭设前应对地基进行夯实,并在立杆下垫好垫板,垫板宜采用长度不少于二跨,厚度不小于50mm的木垫板,也可采用槽钢。 ②立杆间距不大于1.8m,相邻立杆的对接扣件不得在同一高度内,错开距离不应设置在同步内,同步内隔一根立杆的两个相隔接头在高度方向错开的距离不宜小于500mm,各接头中心至主节点的距离不宜大于步距的1/3。 ③开始搭设立杆时,应每隔6跨设置一根抛撑,直至连墙件安装稳定后,方可根据情况拆除。 ④当搭至有连墙件的构造点时,在搭设完该处的立杆、纵杆、水平杆、纵向水平杆后,应立即设置连墙件。 ⑤顶层立杆搭接长度与立杆顶端伸出建筑物的高度应高出女儿墙上皮1m,高出檐口上皮1.5m。 4、横水平杆搭设: ①主节点处必须设置一根纵向水平杆,用直角扣件扣接且严禁拆除,主节点处两个直角扣件的中心距不应大于150mm。 ②横向水平杆的靠墙一端至墙装饰面的距离不宜大于100mm。 5、连墙件搭设按两步三跨采用菱形设置,且靠近主节点设置,偏离主节点的距离不应大于300mm。应从底层第一步纵向水平杆处开始设置,当该处设置有困难时,应采用其他可靠措施固定。 连墙件建议采用钢板上焊接钢管用螺栓固定在墙上后,再与外架主接点相连,严禁采用元丝拉接。 6、剪刀撑与横向斜撑: ①在外侧立面的两端各设置一道剪刀撑,并应由底至顶连接设置,中间各道剪刀撑之间的净距不应大于15m。 ②剪刀撑宽度不应小于4跨,且不应小于6m,斜杆与地面的倾角宜在45°—60°之间。 ③剪刀撑斜杆的接长宜采用搭接,搭接长度不应小于1m,采用至少2个旋转扣件固定,端部扣
