根据段更换水泥枕计划安排,武北小机捣车间为保值保量完成好武九线清筛、更换水泥枕施工任务,在施工期间以一流的施工管理,创建一流的标准工地。工作中牢固树立“安全第一”的思想,坚守施工安全“八不准、四禁止、一卡死”制度,确保行车与人身绝对安全。为保证此项工作安全高效进行,特制定以下安全及技术措施。

一、加强现场施工组织:

1、施工负责人:车间主任、书记、副主任

2、工地负责人:工区工长

二、更换水泥枕地点与施工项目:

1、清筛、换枕地点:

2、施工项目:卸路料及线路清筛、更换水泥枕施,堆码失效枕、码道床坡角,路肩整理等。

三、各项安全保障技术措施。

1、行车安全防护保障工作:

(1)防护员由经培训合格的职工担任,施工中设驻站防护员一名,工地防护员3名。

(2)防护员之间保持通讯施备的完好性,做到通话清晰、明确,来车及通过工地有记录。

(3)在区间办理线路封锁施工时,严格按照《安规》第2.2.7条之规定,站内封锁施工,按照《安规》第2.2.8条之规定设好防护。

(4)在区间办理线路慢行施工时,严格按照《安规》第2.2.9条之规定,站内施工按照《安规》第2.2.10条之规定设好防护。导航仪品牌排名幽默笑话脱毛膏排行榜前10强

(5)在区间线路上施工,施工负责人同驻站、工地防护员之间的联系程序按照《安规》第2.2.16条之规,第2.2.17条、第2.218

条之规定执行。

(6)各级负责人必需清楚每日的施工起止里程,影响范围,施工命令内容和施工条件是否相符。当施工负责人发布施工命令后,方可开工。

(7)认真执行“天窗修”要求的其它作业项目。

2、施工人身安全保障工作:

(1)施工作业前及施工途中,施工负责人和工地负责人要经常对职民工进行有针对性的安全教育,使其掌握安全操作技术、并服从管理、服从指挥。

(2)在区间上下班要走路肩,横越线路时做到“一站、二看、三通过”严禁来车时抢越。

(3)在区间或站内作业来车时,下道避车必须遵守《安规》第3.2.3之规定;施工过程中两线间不得长时间站人。

(4)遇有降雾、暴雨、大风等恶劣天气时,应停止线上作业。导航仪品牌排名幽默笑话脱毛膏排行榜前10强

3、清筛、换枕作业安全技术保障工作:

(1)提前调查线路道床情况;预卸足够的道碴,保证施工需要。导航仪品牌排名幽默笑话脱毛膏排行榜前10强

(2)混凝土枕锚固必需符合锚固工艺标准。在锚固过程中,施工人员要站在顺风的上方,防止化学物中毒,同时也要注意发生烫伤。

(3)当线路封锁后,进行线路清筛,清筛时,双线地段宽度达到二分之一并筛透,道床轨枕下深度不小于300MM,道碴洁度达到规定标准,同时做好排水坡;清筛后的弃土及时清除于路肩、路堑、路堤外。

(4)换枕前的搬运及抽换时要4人为一组,要统一指挥,步代稳健、动作一致。

(5)在末进行封锁施工前,点前30km/h时,施工人员要每隔6根枕木挖一孔,并可破底,进入封锁点后方能连续抽换。当离封锁点毕还有30分钟时,施工人员必须停止更换,加强对更换的枕木进行找平捣固。

(6)在慢行时间内更换水泥枕时,要每隔6根枕木开挖一孔,

铁路工务线路车间年度工作总结(最新)

( 工作总结 ) 单位:_________________________ 姓名:_________________________ 日期:_________________________ 精品文档 / Word文档 / 文字可改 铁路工务线路车间年度工作总 结(最新) The work summary can correctly recognize the advantages and disadvantages of previous work, clarify the direction of the next work, and improve work efficiency

铁路工务线路车间年度工作总结(最新) 一年以来,*****车间相继接管原**、**车间管辖的道口6个,大修工区也于今年x月撤销分流,无论情况怎样变化,始终以安全生产为主题,紧紧抓住道口管理、站支线设备质量“两条主线”,做到双推进、双提高,时刻把职工的疾苦和冷暖挂在心头,团结和带领职工与时俱进,开拓创新,坚持眼睛向内,狠抓基础管理,带出了一支能吃苦、敢打硬仗的职工队伍,使车间各项工作迈上了崭新的台阶。 一、强化安全管理车间安全形势基本稳定 安全是我们铁路运输企业生存的基础,是提高经济效益的必要保证,是进步和发展的前提。 首先,严格落实各项安全规章制度。每月及时组织干部、工班

长召开安全分析会,对车间安全工作进行认真分析,理清问题,找准原因,强化措施;认真落实安全逐级负责制、专业管理负责制,强化了干部和工班长职能作用的发挥,车间安全管理水平逐步提高。 车间每周一召开交班会,总结上周安全工作,提出本周安全 一是会后车间发督办通知,监督落实;车间干部下现场检查,根据检查出的问题,下达整改通知书,监督整改;遇到带有普遍性的问题或严重两违问题,车间还要发专题通报,组织全体职工学习、讨论,以期达到共同受教育、共同进步提高的效果。 二是加强安全教育。利用宣传栏、横幅等阵地,宣传安全生产的重要性和紧迫性;通过事故案例宣讲、看宣教片、违章职工现身说法等方式,让职工加深印象,真正从灵魂深处受到教育、启发。车间对20xx年下半年以来,车间发生的违章情况进行了梳理,编辑成册,组织职工对照学习,举一反三、吸取教训。 三是加强现场作业盯控。安全上的关键时刻、关键部位、关键问题,车间干部坚持做到亲临现场、亲自部署、亲自解决。对车间的安全问题隐患,深入调查研究,积极稳妥改进。对检查发现的问

铁路线路设备大修和维修验收标准

铁路线路设备大修和维修验收标准 第 6.4.1条线路设备大修应按设计文件及表 6.4.1相关项目进行验收,主要项目(轨道几何尺寸、线路锁定、道床清筛、捣固质量)一次达到标准,可评为“优良”。如有主要项目不符合标准,次要项目漏项或不合格,经整修后复验达到标准,评为“合格”。 线路大、中修验收标准表6.4.1 序号项 目 质量标准 1 轨距1. 符合作业验收标准 2. 轨距变化率(不含规定的递减率)允许速度大于120km/h正线不得大于l‰,允许速度不大于120km/h 正线及到发线不得大于2‰,其他站线不得大于3‰ 2 水平 符合作业验收标准 3 轨向1.直线目视顺直,符合作业验收标准 2.曲线方向圆顺,曲线正矢符合作业验收标准3.曲线始、终端不得有反弯或“鹅头” 4 高低1.目视平顺,符合作业验收标准 2.轨面标高与设计标高误差不得大于20 mm

5 三角坑 符合作业验收标准 6 捣固1.捣固、夯拍均匀 2.空吊板:无连续空吊板;连续检查50头,正线、到发线不得超过8%,其他站线不得超过12% 7 路肩及 排水 1.路肩平整,无大草,并有向外流水横坡 2.符合设计要求 8 道床1.清筛清洁,道砟中粒径小于25mm的颗粒质量不得超过5% 2.清筛深度达到设计要求 3.道床密实、符合设计断面,边坡整齐 9 轨枕1.位置方正、均匀,间距和偏斜误差不得大于40 mm 2.无失效,无严重伤损 3.混凝土宽枕间距和偏斜误差均不得大于30 mm 10 扣件 1.混凝土枕(1)扣件齐全

(2)螺旋道钉无损坏,丝扣及螺杆全面涂油 (3)弹条安装正确,符合要求,不符合标准的不超过8%(连续检查100头),且无连续失效 (4)轨距挡板和挡板座顶严、密靠、压紧,不密贴(缝隙大于2 mm)的数量不超过6%(连续检查100头), 且无连续失效 (5)轨下垫板无缺损,歪斜大于5 mm者不超过8%(连续检查100头) 2.木枕 (1)垫板歪斜及不密贴者不得超过6%(连续检查100头) (2)道钉浮离或螺纹道钉未拧紧不得超过8%(连续检查100头)

铁路线路工一般清筛道床作业指导书

铁路线路工一般清筛道床作业指导书 一、劳动组织及机具材料 1、劳动组织 除施工防护外,一般清筛道床作业需要4人。 2、机具材料(表1—20) 表1—20 一般清筛道床作业机具材料 序号名称单位规格数量备注 1 捣镐把 2 2 石砟叉把 2 3 铁锨把 2 4 起道机台 1 5 筛子张 1 6 抬筐把 1 二、作业程序 1、准备作业 (1)检查清点作业工具。

(2)按路基弃土要求选好土场,整修临时弃土便道。 2、基本作业 (1)开口:将要筛的第一孔面砟、砟肩的净砟用石砟叉翻在清筛顺序的反向路肩及砟肩上。用捣镐挖至清筛深度,用石砟叉将弃砟翻至路肩堆放。 (2)清筛:接着清筛第二孔,把清砟回填到第一个轨枕孔内;第三个轨枕孔的清砟回填到第二轨枕孔内,依次前进,循序倒筛。用捣镐挖至清筛深度,用石砟叉将弃砟清至路肩堆放。 3、整理作业 (1)对清筛地段道床按标准整理,并进行夯拍,做到均匀饱满、边坡整齐。 (2)倒运弃土,清理、打扫路肩。 三、技术标准 1、单线线路清筛至枕底100mm,向两侧做成不小于2‰顺坡,筛至道床坡脚。 2、复线线路两线间筛至枕底下50mm,线路中心线筛至枕底以下100mm,在轨枕盒内由内向外侧清筛顺坡至外侧道床坡脚。 3、清筛后,道砟不足应及时均匀或补充,道床断面应

符合《铁路线路修理规则》规定标准。 4、边坡清筛只筛轨枕头外侧的道砟,以筛到路基面为准,但轨枕端部枕底下应向内抠进50~100mm,以防泥砟堵塞。 四、作业安全 1、成段清筛枕盒道砟,办理封锁施工手续,设置移动停车信号防护。零星清筛枕盒道砟,设置作业标防护。 2、坚持“无缝线路维修作业轨温条件”,并逐孔倒筛夯实。 3、来车时作业人员应及时下道避车,并将作业机具、材料移出线路,放置、堆码牢固,不得侵入建筑限界,两线间不得停留人员和放置机具、材料。

铁路线路大修施工方案样本

线路大修施工 ?作者: 发布时间: -4-13 14:16:35 ?线路大修施工( major repair construction of track) 在运营线上, 在不影响运输的前提下, 开天窗进行 的线路大修工程。必须认真贯彻执行安全第一, 预防为主的 方针, 加强对施工安全的领导, 落实施工负责人安全责任制, 完善岗位责任制, 严格遵守作业纪律、劳动纪律, 掌握事故 规律, 落实防范措施, 施工作业应严格执行各项施工作业标 准, 按设计文件要求有关技术标准, 强化质量控制, 确保施 工安全、质量和进度, 并按所用施工机械采用不同的作业方 式。 施工特点在运营线上逐段开天窗施工, 施工时破坏了的线路轨道, 必须在天窗时间内完成各项作业, 准时开通 线路恢复行车; 日日封锁、慢行, 对行车安全影响较大, 施 工的安全管理至关重要; 涉及车、机、工、电、辆各方 面, 必须统筹安排, 协调配合; 露天作业, 受环境和气候影 响较大, 特别是铺设无缝线路; 点多线长, 人员、机具、材 料分布在较长的作业线上, 人员调遣和大量新旧材料运输均 较困难。施工负责人必须深入现场, 加强领导, 做好施工组 织管理工作, 使大修工程有序运作, 才能确保安全、质量和 工程进度。

基本条件铁路局应根据线路大修的近、远期规划, 统筹安排, 修建设施齐全、交通便捷的大修基地; 在运行图中安排与施工相应的”天窗”; 给施工单位配置施工所必须的施工机械、牵引动力、宿营车辆、交通运输工具、通讯设施等, 以及必要的检修设备; 组织固定的专业队伍承担大修施工, 以巩固生产秩序, 提高技术水平, 保质保量地完成任务。 施工组织设计施工单位依据设计文件进行现场调查和施工测量, 按照工程件名和批准的施工计划, 研究制定的施工方案。主要内容包括线路设备现状; 施工技术和技术标准; 施工方法、施工配合、劳动组织和机具配备; 工程数量及所需材料供应; 按工序编制施工进度指标图表; 保证施工进度、质量和安全的措施; 施工临时设施; 职工生产保障安排等。 各项制度施工单位保证施工质量和安全生产的重要措施。 施工技术责任制严格执行设计文件的各项要求和有关技术标准, 合理控制施工和慢行地段长度, 积极采用新技术、新材料、新工艺、新设备, 提高施工技术水平; 加强与工务段驻队领工员的联系, 协助检查施工安全和质量。

铁路工务工作总结

铁路工务工作总结 一年来,在地铁局党委、公司党总支及领导班子的正确领导下,通过公司各部门的大力支持,工务科全体员工的共同努力,本着“完善硬件,强化软件”遵章守信,执行到位的主导思想。弘扬“爱岗敬业,努力拼搏,精诚团结,和谐高天”的企业精神,发扬团队精神,全身心投入到工作中来,做到了机遇与挑战并肩,努力与奋斗同步,务实与创新相结合来开展工作,实现了年初计划的各项指标,充分展示了“增能扩建,企业文化”的新成绩,取得了巨大的经济效益和社会效益。现将一年来的工作情况总结如下:中国论文联盟 一、完善内部机制管理,促进各项工作顺利开展 随着企业发展步伐不断加快,完善内部管理机制显得尤为重要。面对新形势下的挑战,管理有了新的规范,新的内容,为适应公司新形势的要求,我们建立了本部门相应的管理办法,来不断完善补充内部管理机制的建立,发挥其有效作用,使无形资产变成有形资产,相继建立设备基础台帐,如:线路、钢轨、轨枕、道岔、曲线、桥梁、涵洞等基础数据登记;建立日常工作、年度计划、月份维修、施工封锁计划,五项料更换通知单等25项管理台帐。 在规范管理,科学管理的要求下,我们重视培养、教育在实际工作中应用,发挥工长岗位技能特长,做到所学为之所用,使安全与维修工作、管理与日常工作做到有机结合。通过帮与带的学习方式,使维修作业人员专业技能水平有了明显提高。我们先后成立了5个工区,即:线路一工区、二工区、三工区、道岔工区、道口工区。防止管理出现死角,实行了工长责任制,为争创“五型班组”打下了良好的基础,科学、规范化的管理是我们的追求,在今后工作中,努力学习,提升自身的管理水平。 二、高标准、严要求、全面完成计划维修任务 工务科日常工作重点是,对自有产权及非产权线路设备的维修保养和大修工程等工作。现管辖线路近70公里,道岔92组,桥梁4座,涵洞35处,道口64处。现有员工82人,农民工占职工的80%,随着铁路货物运量不断增加,线路设备增能扩建,给线路维修和养护提出了新的要求和压力。我们面对设备陈旧老化,线路、道岔、曲线面对当前运量存在先天设计不足,新型机车的引进,速度的提高,车辆动载的冲击,路基透水性不良等论文联盟,体现了工务人苦干、实干、拼命干的风采,流血、流汗、不流泪的精神气魄,抓时间、抢进度、战难题,确保运输的行车安全。 我们加强线路设备的检查工作,巡道员每天早晨5、6点钟就出发,做到及时检查、及时汇报、及时抢修,通过钢轨探伤、月巡检,全年共更换重伤钢轨37根,更换曲线磨耗钢轨22根,辙叉9组,更换砼轨枕380根,更换大胶垫25000片,小胶垫13000片,线路补充道砟5200立方米,更换岔枕75立方米,普枕230根,全年道岔综合维修72组,线路50公里。结合线路设备实际情况,为保证维修、保养设备质量达标,我们高标准、严要求、重质量、讲效率,对所维修线路,道岔任务指标进行了年度评定,线路综合评定14km,其中优良9km,优良率64.28%,合格5km,合格率35.72%,道岔综合评定8组,其中优良6组,优良率75%,合格2组,合格率25%,通过质量评定,使我们对线路设备质量做到了心中有数,一年来,没有因线路设备问题影响铁路运输,为运输生产提供了安全稳定的线路设备。 三、重战略、促协调、落实工程任务的完成 在日常重点工作方面,先紧急,后保养,先保养,后维修的原则,在保证运输安全前提下,积极备战,密切协调,进行工程施工,今年,工务科放弃了一切节假日休息及业余时间,完成工程施工9项。 1.区间走行线道砟补充工程,因常年起道、风化,碎石丢失,造成线路横纵向阻力不良,线路纵向爬行严重,横向阻力减轻,线路方向难以保持,我们利用列车间隔时间,进行道床补砟工程,历时两个半月,补充道砟3300立方米,提高了线路基础的稳定性。

铁路工务大修队线路清筛换枕施工组织及安全技术措施正式样本

文件编号:TP-AR-L3625 In Terms Of Organization Management, It Is Necessary To Form A Certain Guiding And Planning Executable Plan, So As To Help Decision-Makers To Carry Out Better Production And Management From Multiple Perspectives. (示范文本) 编制:_______________ 审核:_______________ 单位:_______________ 铁路工务大修队线路清筛换枕施工组织及安全技术措施正式样本

铁路工务大修队线路清筛换枕施工组织及安全技术措施正式样本 使用注意:该解决方案资料可用在组织/机构/单位管理上,形成一定的具有指导性,规划性的可执行计划,从而实现多角度地帮助决策人员进行更好的生产与管理。材料内容可根据实际情况作相应修改,请在使用时认真阅读。 根据段更换水泥枕计划安排,武北小机捣车间为 保值保量完成好武九线清筛、更换水泥枕施工任务, 在施工期间以一流的施工管理,创建一流的标准工 地。工作中牢固树立“安全第一”的思想,坚守施工 安全“八不准、四禁止、一卡死”制度,确保行车与 人身绝对安全。为保证此项工作安全高效进行,特制 定以下安全及技术措施。 一、加强现场施工组织: 1、施工负责人:车间主任、书记、副主任 2、工地负责人:工区工长

二、更换水泥枕地点与施工项目: 1、清筛、换枕地点: 2、施工项目:卸路料及线路清筛、更换水泥枕施,堆码失效枕、码道床坡角,路肩整理等。 三、各项安全保障技术措施。 1、行车安全防护保障工作: (1)防护员由经培训合格的职工担任,施工中设驻站防护员一名,工地防护员3名。 (2)防护员之间保持通讯施备的完好性,做到通话清晰、明确,来车及通过工地有记录。 (3)在区间办理线路封锁施工时,严格按照《安规》第2.2.7条之规定,站内封锁施工,按照《安规》第2.2.8条之规定设好防护。 (4)在区间办理线路慢行施工时,严格按照《安规》第2.2.9条之规定,站内施工按照《安规》

道床清筛作业指导书(通用版)

道床清筛作业指导书(通用版) Security technology is an industry that uses security technology to provide security services to society. Systematic design, service and management. ( 安全管理 ) 单位:______________________ 姓名:______________________ 日期:______________________ 编号:AQ-SN-0980

道床清筛作业指导书(通用版) 1.目的与要求 目的:消除道床板结、脏污,恢复道床排水性能。 要求:作业人员掌握要领,熟练操作。 2.适用范围 2.1本作业指导书适用于线路养修作业。 2.2本作业指导书适用于天窗点内作业。 3.引用标准 《铁路技术管理规程》、《铁路线路修理规则》、《铁路工务安全 《上海铁路局既有线200-250KM/h线路维修管理办法(暂行)》、规则》、 《上海铁路局电气化铁路安全实施细则》 4.工具材料 捣镐、铁锹、耙子、筛子、土箕、竹筐、抬杠、大拉把、长柄

扳手或拉抢、撬棍、起道器、拨道器、道尺、卷尺、石笔、轨温计等。 5.作业程序 5.1点名分工 工班长组织职工列队点名,明确作业分工项目、内容及时间,所有职工均应按规定使用劳动保护用品。 5.2安全预想 5.2.1在电气化区段作业时,对电气化及信号装置的连接线,必须保持其正常连接;如需临时拆除时,应由设备管理单位配合,采取相应的安全措施后方准开工。 5.2.2线路开通前,必须符合《铁路工务安全规则》第2.1.12条规定,严禁冒险放行列车。 5.2.3道岔清筛,若需触动绝缘接头,应有信号人员配合。埋设电缆地段,防止挖断电缆。 5.2.4堆在线路中间的石碴,不得超过轨面25mm,堆在枕木头边的石碴,距离钢轨头部内侧810mm,并以1:1的坡度向外延伸。开

分析铁路线路大修设计存在问题及质量控制

分析铁路线路大修设计存在问题及质量控制 摘要:铁路线路因长期裸露在自然环境中,并且在往返列车荷载作用下,出现损伤及变形在所难免,做好铁路线路大修设计工作,是保证线路运行安全性,延长其运行年限的重要措施之一。文章主要探究铁路线路大修设计期间外业调查、内业设计等诸多方面存在的问题,并提出与之相对应的质量控制措施,以供同行参考。 关键词:铁路线路;大修设计;问题分析;质量控制;措施探究 从宏观层面上分析,换轨大修、轻筛、成段式调换轨枕以及拟编大修施工期间概预算等是铁路线路大修设计主要内容,为确保线路大修效果,应组织相关人员严格依照“轻重缓急”原则作出有效处置。既往有调研资料记载[1],国内铁路线路大修工程量持续增加,而大修设计是工程施工的重要参考,发挥科学指导的作用。但我们不能否认的事实是线路大修设计整体质量欠佳,这是令人堪忧的。鉴于此,本文以线路大修设计为论点,阐述问题类型并分析成因,探究质量控制措施。 1、铁路线路大修设计存在的主要问题 1.1外业调查准备工作不到位 外业调查活动有序、有效运行,是多个部门、人员协同配合的结果,准备工作不到位主要表现在如下几个方面[2]:(1)人员分工模糊化,对调查作业内容不能做到熟记于心,安全责任机制未能全面落实等。(2)设计人员未能予以台账资料分析及重要路线病害材料采集工作一定重视,这是导致外业调查整体性偏低的主要原因。(3)调查人员业务技术及素质培训工作未定期开展,影响工作效率。(4)测量器具维护管理工作不到位,仪器存在误差,降低测量结果的精确度。 1.2内业设计 整改线路纵断面过程中会使接触网高程出现不同程度改变,很可能导致调整工作量明显增加,若此时各部门之间沟通不顺畅、协调性偏低等,那么一旦滋生质量问题将会造成责任无法追究到位。内业设计期间还存在前瞻性不足的问题,部分设计单位过度重视经济性指标,依照最低标准作出设计,尽管其符合设计规范要求,但无法充分挖掘既有线路储有的潜能。 1.3其他方面 在大修施工技术交底过程中,暴露出“重预算,轻技术”的问题,部分工程参建方未能予以设计方案实施可靠性、技术与相关规范相符性及设计内容深度性等指标一定重视,交底工作不全面,很可能降低铁路线路上部分设备设施的改善效果。 2、质量控制内容与要点分析 2.1外业调查 2.2.1设备调查 在工程设计前期,应派遣专人前往现场整体、精确的调查既有线路上全部设备,明确路基病害所处位置、钢轨损伤数目、道床断面以及受污程度,各线路带有的标识及配套零部件的缺损情况,路基断面结构形态发生改变位置桥、隧道、涵洞及路基防护项目的具体方位,是否存有跨线设备设施等。以上外部调查中形成的结果均能为大修设计工作提供基础性参考依据。相关人员能以此为据,针对伤损钢轨实施换新措施,补齐各种缺损零部件以及主要线路的标识等[3]。因为大

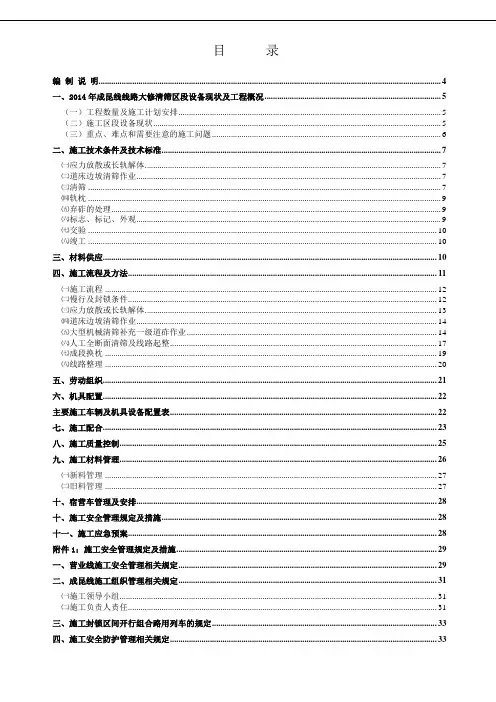

铁路线路清筛大修工程施工组织设计

编制说明 (4) 一、2014年成昆线线路大修清筛区段设备现状及工程概况 (5) (一)........................................................................ 工程数量及施工计划安排5 (二).............................................................................. 施工区段设备现状5 (三)................................................................. 重点、难点和需要注意的施工问题6 二、施工技术条件及技术标准 (7) ㈠应力放散或长轨解体 (7) ㈡道床边坡清筛作业 (7) ㈢清筛 (7) ㈣轨枕 (9) ㈤弃砟的处理 (9) ㈥标志、标记、外观 (9) ㈦交验 (10) ㈧竣工 (10) 三、材料供应 (10) 四、施工流程及方法 (11) ㈠施工流程 (12) ㈡慢行及封锁条件 (12) ㈢应力放散或长轨解体 (13) ㈣道床边坡清筛作业 (14) ㈤大型机械清筛补充一级道砟作业 (14) ㈥人工全断面清筛及线路起整 (17) ㈦成段换枕 (19) ㈧线路整理 (20) 五、劳动组织 (21) 六、机具配置 (22) 主要施工车辆及机具设备配置表 (22) 七、施工配合 (23) 八、施工质量控制 (25) 九、施工材料管理 (26) ㈠新料管理 (27) ㈡旧料管理 (27) 十、宿营车管理及安排 (28) 十、施工安全管理规定及措施 (28) 十^一、施工应急预案 (28) 附件1:施工安全管理规定及措施 (29) 一、营业线施工安全管理相关规定 (29) 二、成昆线施工组织管理相关规定 (31)

铁路线路大修设计存在问题分析及质量控制

铁路线路大修设计存在问题分析及质量控制 发表时间:2019-08-15T14:48:25.457Z 来源:《防护工程》2019年10期作者:汪国同1 张洪庆2 谢继龙 3 [导读] 现结合各铁路局既有线大修设计的实践,分析制约设计成果质量的因素,并以此探讨线路大修设计全过程的质量控制方法,以抓好现场调查和大修设计,确保勘测、设计的全面性、针对性,从源头提高设备质量、控制大修成本。 中国铁路济南局集团有限公司设计所山东济南 250000 摘要:铁路线路因常年暴露在自然环境中,在列车荷载的作用之下,线路设备不断地伤损和变形,技术状态始终处于变化之中。根据运输需要和线路设备损耗规律,需有计划、按周期地对线路设备进行大修,恢复和提高线路设备强度,以满足列车达速、平稳运行以及适应铁路运输发展的要求。线路大修设计是指导线路大修施工,保障线路大修顺利实施的前提和源头。设计全过程涉及环节多、执行标准严、基础数据量大,并涉及电务、供电等多专业接口问题。现结合各铁路局既有线大修设计的实践,分析制约设计成果质量的因素,并以此探讨线路大修设计全过程的质量控制方法,以抓好现场调查和大修设计,确保勘测、设计的全面性、针对性,从源头提高设备质量、控制大修成本。 关键词:线路大修;设计;质量控制 引言 线路大修设计是系统性工作和基础性工作,要强化过程控制,做到细致、全面,有针对性。大修设计方案应着重考察它的技术、经济与运营指标,即技术上的先进与否、经济上的合理与否与运营的可持续性。三者应通盘考虑,做到辩证统一。设计单位还应完善制度建设,建立考核机制。严格执行设计工作流程及作业标准,努力提高每一个设计环节的质量。 1.铁路线路大修设计存在问题分析 1.1外业调查中的问题 首先,准备工作不充分。外业调查是多部门、多人员参与的有组织、有秩序的协同配合作业,准备工作不充分主要体现在:一是分工不明确、作业内容不够熟悉、安全责任落实不到位、应急预案未形成便匆忙上道作业。二是设计人员往往容易忽视对台帐资料的分析和重点病害资料的收集工作,导致外业调查缺乏全面性和针对性。三是配合调查的人员专业培训不到位,专业素质良莠不齐,特别是对测量原理未熟练掌握,影响作业效率,甚至是造成安全隐患。四是对测量仪器、工具的维护不够。长途运输保管不当导致产生仪器偏差,上道作业前不校核导致测量数据失真等。另外,上道作业不达标。一是安全防护体系未按规定建立完整便匆忙上道,影响人员作业安全和行车安全。二是实际操作不严格执行标准。实践中主要体现在拉链时不考虑曲线缩短量、皮尺不拉紧,道床调查密度不够、深度不足,抄平测量忽视邻线高程等方面。 1.2内业设计中的问题 首先,专业接口设计的协调问题。线路大修是系统性、复杂性、综合性的工作,往往跟供电、电务等专业联系紧密。线路纵断面的调整必将引起接触网导高的变化,产生接触网导高调整的工作量。有时不同部门缺乏良好的沟通和协调配合,出现相互推诿扯皮的情况。另外,缺乏前瞻性和创新性。大修设计根据线路允许时速的不同,执行的标准高低不同。设计过程中往往过于注重经济性,按照最低标准执行,虽能满足设计规范,但对线路条件的改善潜力未被充分挖掘,前瞻性不够。另外,大修设计受制于现有的施工作业工艺条件,设计思路和手段缺乏创新性。 2.铁路线路大修设计质量控制措施 2.1外业调查对策 ①准备工作:接到设计任务(一般为路局安排的大修计划)后,部门负责人分解任务进行工作分工。根据施工轮廓计划,明确设计工作各环节完成时间节点。组织收集件名相关技术台账资料,提前掌握主要病害大致情况,大修清筛项目应重点了解路基翻浆冒泥详细地点,以便进行重点调查确认。编制《设计调查通知单》,联系设备管理单位和配合单位,落实配合外业调查人数、调查工具材料、后勤保障等。编制《大修设计外业调查方案》,明确外业调查时间、调查区段、调查内容、人员配合安排、防护体系和安全注意事项等。《通知单》和《方案》签字盖章后,分发给外业配合单位,并要求配合单位据此细化上道作业要求,制定安全措施和应急预案,及时安排相关作业人员培训。上道作业前检查测量工具,校准测量仪器。②上道作业:a现场“三位一体”防护体系的建立。大修设计外业调查很难在一个“天窗”点内完成,一般需申请点外进行作业。因此,必须按一项目一方案的原则制定作业方案和安全卡控措施,经专业科室评估、调度审核,由分管领导批准后方可组织实施。铁路运输行车密度大,利用列车运行间隔进行作业时,调查区间的两端车站须各设置1个驻站联络员,每个调查测量小组须设置1个专职现场防护员,并在作业区段的两端各设置1个远端防护。b拉链。丈量里程一般用绝缘纤维尺,逆列车行驶方向,沿靠近路肩一侧的钢轨进行拉链。要求以整公里牌为0点,每25m为“一链”,每50m设置整数点。曲线地段钢轨长度与中线长度不一致,需根据台帐资料提供的曲线要素,计算拉链所需的曲线放长(缩短)量,将其分摊至每“一链”的长度丈量中。丈量时要首尾呼应,即前方人员报当前位置的点号,后方人员复核确认并回应,防止丈量标号出错。c卡链。卡链的目的是为了把线路上的相关设备定格到设计图纸上,以便在纵断面图中综合考虑各相关设备处的坡度及线路起落道量,或在无缝线路设计中综合考虑钢轨的配轨及各种接头状况。线路大修需调查的主要设备有:道岔头尾、绝缘接头、信号机、冻结接头、桥梁(头、尾、墩台)及护轨、涵洞、上立交、道口及过道、曲线起讫点、站台等控制点的精确位置。d平纵断面测量。测量仪器应定期保养和校正,操作人员需提前熟悉仪器及塔尺,确保工具状态良好。测量操作应符合技术规范,同个转点区段争取在一个列车间隙时间内测完。 2.2内业设计对策 ①资料整理外业资料收集完整后,需进行资料整理、计算、分析。内业数据整理利用办公软件编制程序,可大幅提高工作效率、杜绝出错率。各铁路局大修设计单位都相应开发利用铁路工务大修外业勘查App软件,将外业调查数据直接录入软件中,对数据进行分类处理,抄平结果进行平差计算,APP软件自动生成适用于设计软件的报表,大幅提高工作效率[1]。②内业设计线路大修设计主要包含线路大修清筛设计和铺设无缝线路设计。利用线路大修辅助设计软件,导入整理出的资料。合理选定主要技术标准,严格执行设计规范和技术要求,提供多方案供技术经济比较,确定最终方案。设计过程中应特别注意与其他专业的接口设计问题。如纵断面设计时,轨道抬落道将引

铁路线路大修施工方案

线路大修施工 ?作者:发布时间:2007-4-13 14:16:35 ?线路大修施工(major repair construction of track)在运营线上,在不影响运输的前提下,开天窗进行的线路大修工程。必须认真贯彻执行安全第一,预防为主的方针,加强对施工安全的领导,落实施工负责人安全责任制,完善岗位责任制,严格遵守作业纪律、劳动纪律,掌握事故规律,落实防范措施,施工作业应严格执行各项施工作业标准,按设计文件要求有关技术标准,强化质量控制,确保施工安全、质量和进度,并按所用施工机械采用不同的作业方式。 施工特点在运营线上逐段开天窗施工,施工时破坏了的线路轨道,必须在天窗时间内完成各项作业,准时开通线路恢复行车;日日封锁、慢行,对行车安全影响较大,施工的安全管理至关重要;涉及车、机、工、电、辆各方面,必须统筹安排,协调配合;露天作业,受环境和气候影响较大,尤其是铺设无缝线路;点多线长,人员、机具、材料分布在较长的作业线上,人员调遣和大量新旧材料运输均较困难。施工负责人必须深入现场,加强领导,做好施工组织管理工作,使大修工程有序运作,才能确保安全、质量和工程进度。 基本条件铁路局应根据线路大修的近、远期规划,统筹安排,修建设施齐全、交通便捷的大修基地;在运行图中安排与施工相应的“天 窗”;给施工单位配置施工所必需的施工机械、牵引动力、宿营车辆、交通运输工具、通讯设施等,以及必要的检修设备;组织固定的专业队伍承担大修施工,以巩固生产秩序,提高技术水平,保质保量地完成任务。 施工组织设计施工单位依据设计文件进行现场调查和施工测量,按照工程件名和批准的施工计划,研究制定的施工方案。主要内容包括线路设备现状;施工技术和技术标准;施工方法、施工配合、劳动组织和机具配备;工程数量及所需材料供应;按工序编制施工进度指标图表;保证施工进度、质量和安全的措施;施工临时设施;职工生产保障安排等。 各项制度施工单位保证施工质量和安全生产的重要措施。 施工技术责任制严格执行设计文件的各项要求和有关技术标准,合理控制施工和慢行地段长度,积极采用新技术、新材料、新工艺、新设备,提高施工技术水平;加强与工务段驻队领工员的联系,协助检查施工安全和质量。

铁路工务大修队线路清筛换枕施工组织及安全技术措施(新编版)

( 安全技术 ) 单位:_________________________ 姓名:_________________________ 日期:_________________________ 精品文档 / Word文档 / 文字可改 铁路工务大修队线路清筛换枕施工组织及安全技术措施(新编Technical safety means that the pursuit of technology should also include ensuring that people make mistakes

铁路工务大修队线路清筛换枕施工组织及安全技术措施(新编版) 根据段更换水泥枕计划安排,武北小机捣车间为保值保量完成好武九线清筛、更换水泥枕施工任务,在施工期间以一流的施工管理,创建一流的标准工地。工作中牢固树立“安全第一”的思想,坚守施工安全“八不准、四禁止、一卡死”制度,确保行车与人身绝对安全。为保证此项工作安全高效进行,特制定以下安全及技术措施。 一、加强现场施工组织: 1、施工负责人:车间主任、书记、副主任 2、工地负责人:工区工长 二、更换水泥枕地点与施工项目: 1、清筛、换枕地点:

2、施工项目:卸路料及线路清筛、更换水泥枕施,堆码失效枕、码道床坡角,路肩整理等。 三、各项安全保障技术措施。 1、行车安全防护保障工作: (1)防护员由经培训合格的职工担任,施工中设驻站防护员一名,工地防护员3名。 (2)防护员之间保持通讯施备的完好性,做到通话清晰、明确,来车及通过工地有记录。 (3)在区间办理线路封锁施工时,严格按照《安规》第2.2.7条之规定,站内封锁施工,按照《安规》第2.2.8条之规定设好防护。 (4)在区间办理线路慢行施工时,严格按照《安规》第2.2.9条之规定,站内施工按照《安规》第2.2.10条之规定设好防护。导航仪品牌排名幽默笑话脱毛膏排行榜前10强 (5)在区间线路上施工,施工负责人同驻站、工地防护员之间的联系程序按照《安规》第2.2.16条之规,第2.2.17条、第2.218

铁路线路养护维修

兰州交通大学课程论文 题目:铁路线路养护维修 学号:200802064 姓名:丁曦彤 专业:土木工程

铁路线路养护维修概述 引言:铁路运输,对于国民经济健康稳定的发展,具有极其重要的作用,这一点是众所周知的。我国铁路的发展速度之快,令世人瞩目。然而,就算是我国铁路如此迅猛的发展,也仍然不能满足客货运输的需求。这样的结果就是:中国铁路以有限的资源承载着世界上最大的铁路运输量!超载运输,超员运输已经成为中国铁路正常健康运营的一大瓶颈和亟待解决的突出问题! 铁路运输工作中,一个永恒的主题就是——安全运输或者说是安全生产!而安全生产的关键就是确保设备和人身安全。线路轨道是铁路运输的基础,身为铁路工务部门的一名职工,如何搞好工务线路及设备的维修养护工作,为铁路运输安全畅通夯实基础,这不仅仅是我的职责,同时也对确保铁路运输的安全具有极为重要的意义。 一.铁路线路的维修养护 为保持铁路经常处于符合铁路技术标准所规定的良好状态,对铁路路基、轨道等进行的养护修理作业。 铁路线路在列车重力和列车运动产生的各种力的作用下,以及在自然环境的影响下,会发生各种病害。常见的病害有:①铁路线路及其各组成部分在空间位置上的改变,如线路爬行,轨距扩大或缩小,线路方向错动,线路不均匀下沉或冻起等;②钢轨及其各组成部分发生磨损和疲劳;③轨枕损坏和道床脏污等。铁路线路病害影响列车的正常运行,甚至危及列车运行安全。因此,铁路线路养护的基本任务就是通过对线路的系统检查,及时发现线路上一切不符合技术标准的现象和病害,并查清其原因,以便合理地计划和组织线路养护作业,消除病害或缩小病害影响,使线路经常处于完好状态,保证列车按照规定的速度,平稳、安全和不间断地运行。养护内容包括线路状态检查作业和线路养护修理作业。 线路状态检查主要形式是:①日常检查,是定时进行的例行检查;②定期检查,在春、秋两季对线路设备进行的全面检查,秋季检查结果是编制设备技术档案的原始资料,也是制定下一年度设备养护工作计划的依据;③专门检查,对钢轨状态、线路动态、线路纵断面和线路平面等进行的定期检查。 线路养护修理主要作业有:①轨道几何状态的整修,包括顺平线路、拨正方向、改正轨距、矫正轨底坡、调整轨缝和防爬锁定线路等;②保养并个别更换伤损的钢轨、轨枕及联结零件,或全部更新钢轨、轨枕及联结零件;③清筛并补充道碴,使其既密实又有弹性,

道床清筛作业指导书简易版

The Daily Operation Mode, It Includes All Implementation Items, And Acts To Regulate Individual Actions, Regulate Or Limit All Their Behaviors, And Finally Simplify The Management Process. 编订:XXXXXXXX 20XX年XX月XX日 道床清筛作业指导书简易 版

道床清筛作业指导书简易版 温馨提示:本管理制度文件应用在日常的规则或运作模式中,包含所有的执行事项,并作用于规范个体行动,规范或限制其所有行为,最终实现简化管理过程,提高管理效率。文档下载完成后可以直接编辑,请根据自己的需求进行套用。 1. 目的与要求 目的:消除道床板结、脏污,恢复道床排 水性能。 要求:作业人员掌握要领,熟练操作。 2. 适用范围 2.1 本作业指导书适用于线路养修作 业。 2.2 本作业指导书适用于天窗点内作 业。 3. 引用标准 《铁路技术管理规程》、《铁路线路修理 规则》、《铁路工务安全规则》、《上海铁路

局既有线200-250KM/h线路维修管理办法(暂行)》、《上海铁路局电气化铁路安全实施细则》 4. 工具材料 捣镐、铁锹、耙子、筛子、土箕、竹筐、抬杠、大拉把、长柄扳手或拉抢、撬棍、起道器、拨道器、道尺、卷尺、石笔、轨温计等。 5. 作业程序 5.1 点名分工 工班长组织职工列队点名,明确作业分工项目、内容及时间,所有职工均应按规定使用劳动保护用品。 5.2 安全预想 5.2.1 在电气化区段作业时,对电气化及信号装置的连接线,必须保持其正常连接;

铁路线路大修施工方案

线路大修施工 作者:发布时间:2007-4-13 14:16:35 线路大修施工(major repair construction of track)在运营线上,在不影响运输的前提下,开天窗进行的线路大修工程。必须认真贯彻执行 安全第一,预防为主的方针,加强对施工安全的领导,落实施工负责人安 全责任制,完善岗位责任制,严格遵守作业纪律、劳动纪律,掌握事故规 律,落实防范措施,施工作业应严格执行各项施工作业标准,按设计文件要求有关技术标准,强化质量控制,确保施工安全、质量和进度,并按所 用施工机械采用不同的作业方式。 施工特点在运营线上逐段开天窗施工,施工时破坏了的线路轨道,必须在天窗时间内完成各项作业,准时开通线路恢复行车;日日封锁、慢行,对行车安全影响较大,施工的安全管理至关重要;涉及车、机、工、电、辆各方面,必须统筹安排,协调配合;露天作业,受环境和气候影响较大,尤其是铺设无缝线路;点多线长,人员、机具、材料分布在较长的作业线 上,人员调遣和大量新旧材料运输均较困难。施工负责人必须深入现场,加强领导,做好施工组织管理工作,使大修工程有序运作,才能确保安全、质量和工程进度。 基本条件铁路局应根据线路大修的近、远期规划,统筹安排,修建设施齐全、交通便捷的大修基地;在运行图中安排与施工相应的“天窗”;给施工单位配置施工所必需的施工机械、牵引动力、宿营车辆、交通运输工 具、通讯设施等,以及必要的检修设备;组织固定的专业队伍承担大修施 工,以巩固生产秩序,提高技术水平,保质保量地完成任务。

施工组织设计施工单位依据设计文件进行现场调查和施工测量,按照工程件名和批准的施工计划,研究制定的施工方案。主要内容包括线路设备现状;施工技术和技术标准;施工方法、施工配合、劳动组织和机具配备;工程数量及所需材料供应;按工序编制施工进度指标图表;保证施工进度、质量和安全的措施;施工临时设施;职工生产保障安排等。 各项制度施工单位保证施工质量和安全生产的重要措施。 施工技术责任制严格执行设计文件的各项要求和有关技术标准,合理控制施工和慢行地段长度,积极采用新技术、新材料、新工艺、新设备,提高施工技术水平;加强与工务段驻队领工员的联系,协助检查施工安全和质量。 施工三检制每次开工前、施工中、线路开通及收工前,施工负责人应组织有关人员,各自对分管地段的施工准备、施工作业方法和线路设备状态进行检查。 巡查养护制施工现场设置巡查养护人员,对施工地段进行巡检,发现危及行车安全的处所要及时消除,无力消除的要及时向上级报告,采取措施,保证行车安全。 工序交接制前一道工序完成后,施工负责人组织相关工序负责人进行交接。 隐蔽工程检查制隐蔽工程每个阶段结束时,由施工单位会同接管单位共同检查,确认符合设计要求后,填写记录,才准继续施工。

铁路工务线路钢轨技术分析

铁路工务线路钢轨技术分析 发表时间:2018-10-26T17:10:56.313Z 来源:《建筑学研究前沿》2018年第18期作者:蔡济川[导读] 铁路与公路一样,是交通的基础设施,铁路质量的好坏关系到火车是否可以安全运行。 中国铁路呼和浩特局集团有限公司包头工务段内蒙古自治区包头市 014040 摘要:目前,我国的普速铁路工务线路维修和养护存在一定的问题,也十分重要。近年来我国铁路建设的速度不断加快,这给人们的日常出行及货物运输带来了较大的便利,但也对铁路运输安全提出了严竣的考验,所以作为铁路工务部门,需要做好线路的维修和养护工作,提高工务线路的稳定性和安全性,确保铁路运输环境的安全性,从而使列车能够安全、稳定的运营,以便于有效的推动铁路事业的健 康发展。本文介绍了铁道工务线路养护的意义,并阐述了铁路线路钢轨的维修和养护。关键词:铁路;工务线路;养护维修 铁路与公路一样,是交通的基础设施,铁路质量的好坏关系到火车是否可以安全运行。随着中国经济的不断发展,对于铁路的维修和养护要求也越来越高,如果维修养护工作不能够合乎标准,就可能会影响列车的正常运行。因此,关于铁路的维修养护工作要从整体到局部都有严格的标准和要求,这同时也体现出铁路工务线路钢轨维修养护的重要性。铁路设备的技术状态会受到自然条件、运输现状等方面的影响,其状态也不一定完全保持一致。因此,为了确保列车的正常运行,顺利完成交通运输任务,适应时下的提速要求和客运量加大的现状,铁路维修和养护必须要依靠先进的科研成果,应用高新技术手段,从各方面提高其综合技术水平。 一、铁道工务线路养护的意义铁路线路作为一个结构整体,其不仅轨道、路基,同时还包括桥隧建筑物,而且各个组成部分都发挥着不同的功能,轨道、路基及桥隧建筑物中的任何一个部分受到破坏或是变形,铁路整体结构的功能性都会受到较大的影响。铁路线路是确保铁路机车和列车运行的重要保障,列车长年累月的不断运行,铁路线路需要承载车辆车轮的负荷,钢轨、轨枕及联结零件会受到不同程度的磨损,而且线路设备的性能也会不断变差,在这种情况下,就需要做好铁路线路的维修和养护工作,确保铁路线路保持在一个良好的状态下,铁路客运运输任务才能得以完成。在对铁路线路进行维修养护工作中,需要遵循防治结合、预防为主及修养并重的原则,确保线路的质量及设备的完整性,从而使列车能够安全、平稳的运行。 二、铁路工务线路钢轨维修养护问题铁路维修养护主要是由人来完成的,因此,其人员素质的优劣关系到铁路维修养护的质量。目前,我国铁路工务基层养路人员普遍素质偏低,年龄较大,安全意识相对薄弱。因此,提升铁路工务基层养护人员的素质是当前亟需解决的问题。在维修养护工作中,养护人员遵循哪里有问题就维修哪里的原则,不懂得事前预防和全面检查。正是这种“头痛医头”的做法和观念,导致线路设备问题频发,使维修工作效率大大降低。 有些养护维修部门的管理人员乏线路养护维修质量管理的现场经验,遇到问题不能够及时解决,导致问题发生后束手无策,同样耽误维修养护的效率。实际上,在铁路系统维修中,应遵循预防为主、防治结合、严检慎修的原则,否则维修工作职能起到事倍功半的效果,还会导致养路方法严重滞后。目前,我国铁路轨道结构与养护手段也存在一定的差异。这是因为铁路轨道结构的不同,等级的不同,地域的差异,导致轨道的结构必然存在很大的差异。这种差异使得铁路工务的线路养护方法不会相同。因地域的不同而导致的养护差异在短时间难以有效解决,需依赖铁路维护政策的改革。然而改革绝非一朝一夕,而是需要一个漫长的过程,因此,关于轨道结构与养护手段的差异问题也成为常见问题之一。 三、铁路线路钢轨的维修和养护 1、轨道结构零部件的维修保养。铁路安全、平稳的运行需要做好铁路线路的维修和养护工作,通过维修养护确保铁路结构各个零部件处于良好的技术和工作状态,而且在每年春秋季节还要检查和紧固铁路线路上的每一个零部件,确保零部件的扭力矩与规定的要求相符。在冬季钢轨在温度下降情况下轨缝容易被拉大,而夏季钢轨温度的升高又极易导致胀轨情况发生,所以需要在冬季和夏季对整体线路进行锁定。另外,还需要每年对铁路线路上的各个零部件用油进行涂抹,以避免生锈影响联结零部件的性能。 2、轨道几何尺寸的整正。工务部门作为铁路线路的维修和养护部门,通过对其维修和养护工作进行统计表明,其一半以上的工作量都是在对轨道的几何尺寸进行整正。轨道长期的在列车的反复碾压下,线路易发生变形及轨面不平稳的情况出现,这样就会给列车的行驶安全带来较大的影响。这种情况在一些重载铁路上表现更为突出,所以需要强化对轨道几何尺寸的整正的力度,这样可以对列车可能对线路所带来的损害降至最低程度,确保铁路的安全运营。 3、道床的养护和维修。道床作为铁路线路中非常重要的组成部分,其主要为轨道提供弹性、纵横向阻力及传布荷载等作用,所以线路的稳定性与道床的状态具有较大的关系,而且还会关系到工务维修工作量的多少。在对道床维修工作中,主要需要保持好道床的清洁、均匀、饱满、密实及弹性,因为在列车持续的振动作用道床弹性不可避免的会降低,出现板结及切入路基等情况。特别是列车运行的速度较快,会有较多的粉尘产生,这些粉尘在道床内进行聚集,一旦阴雨天气情况下就会变成道渣囊,而天气晴朗后,则会发生板结。在对道床进行维修过程中,石碴缺少是较为常见的病害,特虽是路基下深及桥涵两头地区更易出现石碴缺少的情况,所以为了有效的保证道床具有较好的稳定性,则需要进行石碴的补充。对于道床出现板结的情况要及时进行清理。在道床维修过程中,需要及时进行石碴的补充,维持道床的稳定性。同时还要及时根据板结的情况进行清筛,使道床的弹性能够有效的恢复,确保轨道保持良好的几何状态。 4、钢轨的维修和养护。钢轨是与车轮直接接触的构件,其需要承受车轮所带来的冲击力和荷载,所以钢轨状态的好坏直接关系到列车运营的状况。所以在钢轨伤损探测检查工作中,需要不断的提升质量,严禁漏检及漏探的情况发生。这就需要线路巡查人员在工作中要具有较强的责任心,充分的履行好自身的职责,加大手工对钢轨检查的力度,对钢轨的伤损情况要进行跟踪检查,及时对轨面不平顺、擦伤及掉块等病害进行修正,及时对钢轨的技术状态进行了解,及时进行处理解决,确保钢轨处于良好的状态下工作。 四、工务线路的管理措施
