施工排水设计说明书及附图(包括降水方案、场

地排水等)

方案一

(1)初期排水

初期排水为围堰闭气后,基坑内的积水,初期排水水位按正常高水位考虑,并考虑排水期围堰的渗水及地下渗水。基坑长约300m,考虑分段围堰后,每次基坑初期排水总量约1500m3。

初期排水按2 天内排干考虑,并考虑基坑渗水量10m3/h,排水强度为100m3/h,共选用2 台5.5kw 潜水泵向堤外排水。

在基坑水位抽排下降过程中,要密切注意围堰的边坡稳定和渗漏情况,一旦发现危及围堰安全的问题,应立即停止排水或降低水位下降速度,并对围堰进行处理。

(2)经常性排水

经常性排水主要排雨水、围堰渗水和地基渗水。根据招标文件要求,本标段经常性排水考虑上下游围堰之间的经常性排水,主要包括降水、围堰渗水、基坑开挖施工期施工弃水和其它来水。

由于经常性排水水量较小,考虑分段围堰后,考虑每个子基坑分别配置2台4.5kw 潜水泵抽排即可满足要求。

方案二

2.1施工排水措施

公司按招标条款的规定提交的施工措施计划,对本合同工程施工场地的临时排水作出详细规划,针对施工区域的以下范围和内容编制施工排水措施,并报送监理人审批。

(1)施工区内冲沟、山洪和地下水的引排措施;

(2)永久边坡开挖的施工排水和保护措施;

(3)施工排水系统的布置;

(4)施工排水设备配置计划。

2.2、基坑排水

(1)我公司负责基坑水的排除,工程建筑物施工所需的经常性排水(包括排除降雨、堰体和基坑渗漏水、地下水和施工废水等)。

(2)我公司负责提供施工排水所需的全部排水设施和设备,并负责这些设备和设施的安装、运行和维修,应保证排水设备的持续运行,必要时应配置应急的备用设备和设施(包括备用电源),以避免施工场地造成积水而影响工程正常施工。

2.3、边坡面排水

永久边坡面的坡脚以及施工场地周边和道路的坡脚,均应开挖好排水沟槽和设置必要的排水设施,以及时排除坡底积水,保护边坡坡角的稳定。

2.4、设置集水坑(槽)排水

对影响施工及危害永久建筑物安全的渗漏水、地下水或泉水,就近开挖集水坑和排水沟槽,并设置足够的排水设备,将水排至不回流到原处的适当地点。不应将施工水池设置在开挖边坡上部,以防由于渗漏水引起边坡的滑动或坍塌。

2.5排水坑及排水设备

为了有效降低地下水位,清除场地渗水,计划隧洞进出口布设泵坑一个,采用挖掘机开挖,坑口尺寸不小于2×2×1.5m,各配套安装2台套潜水泵排水;管线部分每隔50m布设泵坑一个,采用挖掘机

开挖,坑口尺寸不小于2×2×1.5m,各配套安装1台套潜水泵排水。

潜水泵选择既满足排水强度、扬程要求且重量轻、尺寸小、节能的QS系列,同时数量要有足够的备用。选用:QS50-15-3(Q=50m3/h,H=15m,N=3Kw)10台套,备用2台套。

管线

围堰

施工排水设计说明及附图(包括降水方案场地排水)

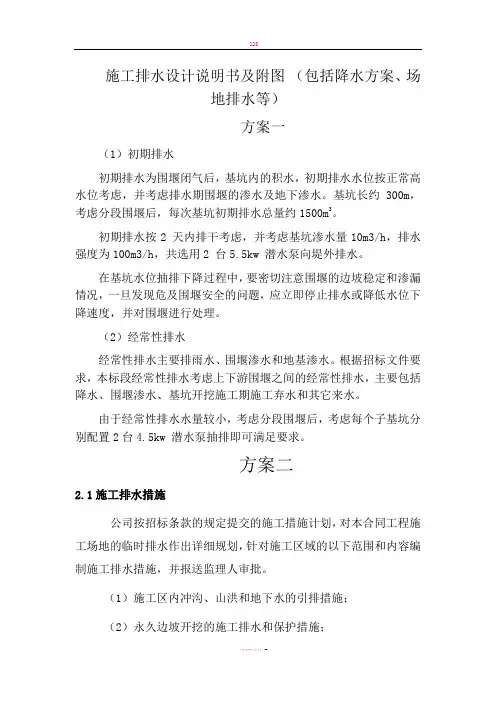

施工排水设计说明书及附图(包括降水方案、场 地排水等) 方案一 (1)初期排水 初期排水为围堰闭气后,基坑内的积水,初期排水水位按正常高水位考虑,并考虑排水期围堰的渗水及地下渗水。基坑长约300m,考虑分段围堰后,每次基坑初期排水总量约1500m3。 初期排水按2 天内排干考虑,并考虑基坑渗水量10m3/h,排水强度为100m3/h,共选用2 台5.5kw 潜水泵向堤外排水。 在基坑水位抽排下降过程中,要密切注意围堰的边坡稳定和渗漏情况,一旦发现危及围堰安全的问题,应立即停止排水或降低水位下降速度,并对围堰进行处理。 (2)经常性排水 经常性排水主要排雨水、围堰渗水和地基渗水。根据招标文件要求,本标段经常性排水考虑上下游围堰之间的经常性排水,主要包括降水、围堰渗水、基坑开挖施工期施工弃水和其它来水。 由于经常性排水水量较小,考虑分段围堰后,考虑每个子基坑分别配置2台4.5kw 潜水泵抽排即可满足要求。 方案二 2.1施工排水措施 公司按招标条款的规定提交的施工措施计划,对本合同工程施工场地的临时排水作出详细规划,针对施工区域的以下范围和内容编制施工排水措施,并报送监理人审批。 (1)施工区内冲沟、山洪和地下水的引排措施; (2)永久边坡开挖的施工排水和保护措施;

(3)施工排水系统的布置; (4)施工排水设备配置计划。 2.2、基坑排水 (1)我公司负责基坑水的排除,工程建筑物施工所需的经常性排水(包括排除降雨、堰体和基坑渗漏水、地下水和施工废水等)。 (2)我公司负责提供施工排水所需的全部排水设施和设备,并负责这些设备和设施的安装、运行和维修,应保证排水设备的持续运行,必要时应配置应急的备用设备和设施(包括备用电源),以避免施工场地造成积水而影响工程正常施工。 2.3、边坡面排水 永久边坡面的坡脚以及施工场地周边和道路的坡脚,均应开挖好排水沟槽和设置必要的排水设施,以及时排除坡底积水,保护边坡坡角的稳定。 2.4、设置集水坑(槽)排水 对影响施工及危害永久建筑物安全的渗漏水、地下水或泉水,就近开挖集水坑和排水沟槽,并设置足够的排水设备,将水排至不回流到原处的适当地点。不应将施工水池设置在开挖边坡上部,以防由于渗漏水引起边坡的滑动或坍塌。 2.5排水坑及排水设备 为了有效降低地下水位,清除场地渗水,计划隧洞进出口布设泵坑一个,采用挖掘机开挖,坑口尺寸不小于2×2×1.5m,各配套安装2台套潜水泵排水;管线部分每隔50m布设泵坑一个,采用挖掘机

排水施工图设计说明

排水施工图设计说明 一、设计依据及遵循的规范和设计原则: 1、建设方与我院签定的《建设工程勘察设计合同》。 2、建设方提供的1:500片区地形图(电子版)。 3、我院所作的本工程道路及相关专业设计文件。 4、本工程综合管网方案设计文件。 5、巴南新华片区道路及管网规划资料。。 6、我院设计人员现场踏勘收集的相关资料及其他相关资料。 7、国家相关规范和标准 《室外排水设计规范》(GB50014-2006) 《室外给水设计规范》(GB50013-2006) 《给水排水工程构筑物结构设计规范》(GB50069-2002) 《给水排水工程管道结构设计规范》(GB50332-2002) 《城市工程管线综合规划规范》(GB50289-98) 《给水排水管道工程施工及验收规范》(GB50268-2008) 《给水排水工程构筑物工程施工及验收规范》(GB50141-2008) 8、设计原则: 1) 执行国家关于环境的保护政策,符合国家的有关法规、规范及标准; 2) 排水管网设计应满足地区经济和社会长远发展的需要,同时注意远期发展与分期实施相结合的原则。排水管道均按远期设计,并能适应片区建设需要,考虑分期实施的可能性。 3)新建排水管网充分考虑区域排水现状及地块建设的情况,结合地块建设规划,在排水管道断面、平面布置、高程布置上适应功能的需要和接入的可能性、便利性。4)排水管网设计注意技术性与经济性相结合。尊重事实,在满足设计标准的前提下,尽量考虑利用现有管网体系和排水设施,并将其整合以发挥功能。 5) 设计选材在不断总结科研和工程实践的基础上,既考虑技术发展的趋势,积极推动新技术、新工艺、新材料的应用,同时又兼顾经济投入的合理性。不得使用淘汰产品及与国家产业政策不符的材料和产品。 6) 排水管道的平面、高程布置充分考虑各种管线的敷设走廊,在考虑经济性的同时预留足够的空间,为管线综合提供条件。 9、对方案评审意见的执行情况:排水方案无意见,按综合管网方案执行。 二、工程慨述: 龙州湾公共租赁住房位于重庆市巴南区鱼洞街道新华村,距离巴南区政府约1.6Km,北侧紧邻城市主干道渝南大道C段。项目总用地约96万m2,建设总规模约253万m2,总投资约78亿。居住户数约3万户,居住人数约7.9万人,容积率3.65,绿地率35%,小区配套有中、小学,社区医疗卫生服务中心,幼儿园,垃圾转运站等。 龙州湾公共租赁住房周边市政道路为围绕公共租赁住房的3条市政道路,将成为龙州湾公共租赁住房进出的主要交通干道,该工程的实施,将为公共租赁房提供便利的交通条件,为居民出行创造良好条件,有效改善片区通行条件,是为民办实事的民心工程 本次设计范围是A1 、A2、A4道路。本次设计范围A1 、A2、A4道路雨水:A2道路雨水有一个出口,位于其与已经修建A3路交叉口处,A2路全部雨水接入A3

基坑降排水施工专项方案

基坑降排水施工专项方案 编制: 审核: 审批

目录 第一章编制依据 (1) 1.1编制依据 (1) 第二章工程概况 (1) 2.1项目建设情况 (1) 2.2工程地质条件 (2) 2.3基坑概况 (5) 2.4参建单位 (6) 第三章基坑降水方案设计 (7) 3.1涌水量计算 (7) 3.2总体降水方案 (7) 3.3基坑内临时明沟降水方案 (8) 3.4基坑内盲沟降水方案 (10) 3.5基坑顶部明沟排水方案 (11) 3.6局部大出水处排水构造 (13) 3.7沉淀池构造及位置 (14) 3.8基坑外部地表水截流 (14) 第四章设备与人员配备 (15) 4.1主要机具设备 (15) 4.2人员配备表 (16) 第五章雨季施工预控措施 (18) 5.1材料、设备准备 (18)

5.2技术准备 (18) 5.3现场部署 (18) 5.4主要技术措施 (19) 5.5预防措施 (19) 第六章施工场地地下水动态监测 (20) 6.1监测目的 (20) 6.2监测重点 (20) 6.3监测点布置原则 (20) 6.4各监测项目安全、警戒值 (21) 第七章安全生产与文明施工 (22) 7.1安全保证措施 (22) 7.2文明施工措施 (22)

第一章编制依据 1.1编制依据 1、《建筑基坑支护技术规程》(JGJ120-2012); 2、《基坑降水手册》; 3、《建筑与市政工程降水技术规范》(JGJ/T111-2016); 4、《个旧市大屯镇星河路建设项目管廊基坑支护工程施工图》; 5、《个旧市大屯镇星河路建设项目地质勘查报告》; 6、《个旧市大屯镇星河路建设项目拉森钢板桩施工专项方案方案》(专家论证后); 7、《建筑地基与基础工程施工质量验收规范》(GB50202-2016); 8、本工程施工图纸。 第二章工程概况 2.1项目建设情况 云南个旧市大屯镇星河路建设项目包括原星河路扩宽及下设一条综合管廊工程,整体呈东西走向,西接红河大道,东接环湖观光西路,全长2727.69米,原路面宽26米,现扩宽至36米,街头绿地宽度单侧各10米,紧靠拟扩宽道路北侧红线内K0+375~K2+380段设一条综合管廊,高3.7米,宽3.5米,管廊基坑开挖深度6.8~10.4m,结构形式为闭合框架现浇钢筋砼结构,基础形式为筏板基础。管廊基

排水施工图设计总说明

排水工程设计说明 一、工程概况 道本工程位于成都市温江区,道路起点接花都大道东段,终点接成温邛高速南侧辅道,全长563.204米,道路红线宽20米。雨水管道位于道路中线西侧 5.5m,管径为DN600~800,坡度i=0.003,雨水排入花都大道东段仁心沟;污水管道位于道路中线东侧5.5m,管径为DN500,坡度i=0.003,污水排入花都大道东段已建污水管网。 2.管线设计桩号与道路中线桩号一致。 3.设计依据及参考资料 1)测量资料:业主提供的实测1:500地形图及道路规划红线; 2)温江区污、雨水规划; 3)《2013年城乡基础设施建设项目二标段-城外西街等12条道路工程(成外东街道路)岩土工程勘察报告》; 4)《室外排水设计规范》GB50014-2006(2014年版); 5)《给水排水工程构筑物结构设计规范》(GB50069-2002); 6)《给水排水工程管道结构设计规范》(GB50332-2002); 7)《城镇给水排水技术规范》GB50788-2012 8)《给水排水管道工程施工及验收规范》GB 50268-2008; 9)《给水排水构筑物工程施工及验收规范》GB 50141-2008; 10)市政公用工程设计文件编制深度规定(2013年版) 11)《成都市城市道路各类地下管线检查井、井圈、井盖设计施工补充规定》(成都市城乡建设委员会,2011.5.24)。 12)成都市城市管理局等六个单位关于印发《成都市城市道路桥梁检查井盖监督管理技术规定(暂行)》的通知成城发【2012】241号。 4.初步设计审查意见执行情况:已按初步审查意见优化完善。 5.沿线地质简况: 勘察场地地势开阔,地形起伏较小,交通便利,勘探点孔口高程介于528.7~530.2m之间,相对高差1.5m左右。地貌属于岷江水系Ⅰ级阶地。 根据地面工程地质调绘、钻探及原位测试结果,场区第四系地层由全新统人工填土层(Q4ml),第四系全新统冲积层(Q4al+pl)组成。道路地下水主要为孔隙水,埋藏于第四系砂土、卵石层中。勘察期为平水期,测得地下水位埋深4.0~4.5,相应标高为523.74~524.00m,场地地下水位年变化幅度为1.50~2.00。地下水对混凝土结构和钢筋混凝土结构中的钢筋具微腐蚀性,对钢结构具弱腐蚀性。 拟建路段场地抗震设防烈度为7度,设计地震分组为第三组,设计基本地震加速度值 0.10g,设计特征周期0.45s,场地类别为Ⅱ类建筑场地。 二、设计标准 1.雨水管道: 按满流设计,采用成都市暴雨强度公式,设计重现期P=3年,综合迳流 系数ψ=0.65,地面集水时间t1=15分钟。 2.污水管道: 本片区采用面积比流量进行污水流量计算,面积比流量采用0.554/s.ha。 三、管材及基础 1.雨水进水管采用Ⅱ级钢筋混凝土平口管,360度混凝土满包基础。 2.管顶覆土小于1.0m,或管道过河时,采用II级钢筋混凝土平口管或企口管,360度 混凝土满包基础。 3.管顶覆土1.0m≤H≤7.0m时,采用钢筋混凝土承插管(GB/T11836-2009)或企口管, 180度砂石基础,作法见国标图集06MS201-1-11。管顶覆土1.0m≤H≤4.5m时采用II级管,管顶覆土4.5m<H≤7.0m时采用III级管。 4.管顶覆土7.0m

排水工程施工图设计说明文本

西南大学内部道路工程雨水排水工程竣工图说明 一、竣工依据及遵循的规范和设计原则: 1、建设方提供的该工程1:500现状地形图及综合管线物探资料 2、《西南大学内部道路施工图设计文件》(重庆市市政设计研究院) 3《西南大学内部道路工程管网综合规划》(重庆市规划设计研究院) 4、场踏勘的实际情况 5、家相关规范和标准 《室外排水设计规范》(GB50014-2006)(2014版) 《室外给水设计规范》(GB50013-2006) 《给水排水工程构筑物结构设计规范》(GB50069-2002) 《给水排水工程管道结构设计规范》(GB50332-2002) 《城市工程管线综合规划规范》(GB50289-98) 《给水排水管道工程施工及验收规范》(GB50268-2008) 《给水排水工程构筑物工程施工及验收规范》(GB50141-2008) 《埋地聚乙烯排水管管道工程技术规程》(CECS164-2004) 《重庆市市政公用工程初步设计文件编制技术规定》。 6、工程的竣工原则是: 1)执行国家关于环境的保护政策,符合国家的有关法规、规范及标准; 2)以城市总体规划和片区控制性详细规划及现状管线为指导,在道路设计的基础上,对该项目的排水进行系统的工程设计,为规划区内人口和经济增长提供安全的水环境。 3)排水管网设计应满足地区经济和社会长远发展的需要,同时注意远期发展与分期实施相结合的原则。排水管道均按远期设计,并能适应片区建设需要,考虑分期实施的可能性。 4)新建排水管网充分考虑区域排水现状及地块建设的情况,结合地块建设规划,在排水管道断面、平面布置、高程布置上适应功能的需要和接入的可能性、便利性。 5)排水管网设计注意技术性与经济性相结合。尊重事实,在满足设计标准的前提下,尽量考虑利用现有管网体系和排水设施,并将其整合以发挥功能。 6)施工选材在不断总结科研和工程实践的基础上,既考虑技术发展的趋势,积极推动新技术、新工艺、新材料的应用,同时又兼顾经济投入的合理性。不得使用淘汰产品及与国家产业政策不符的材料和产品。 7)排水管道的平面、高程布置充分考虑各种城市管线的敷设走廊,在考虑经济性的同时预留足够的空间,为管线综合提供条件。 二、工程概述: 本项目位于重庆市北碚区西南大学农林区校园内,道路起点位于西南大学3号门入口,连通现状天生路,道路向西北方向延伸与在建体育场后车行道出口相接,主路全长133.29m,设计车速20km/h,路幅宽度为20m,车行道宽12m,双侧人行道宽4m。 由于路幅宽度限制,本次综合管网横断面设计中各种管线均按照单侧敷设考虑。雨水管单侧布置在西南侧人行道下。

深基坑降排水施工方案范本

整体解决方案系列 深基坑降排水施工方案(标准、完整、实用、可修改)

编号:FS-QG-56602深基坑降排水施工方案Deep foundation pit drainage and drainage construction scheme 说明:为明确各负责人职责,充分调用工作积极性,使人员队伍与目标管理科学化、制度化、规范化,特此制定 1、工程概况 序号 项目 内容 1 工程名称 莱阳酒店工程 2 工程地址 莱阳市鹤山路与梨园路交汇处 3 建设单位 莱阳市硕丰置业有限公司

4 设计单位 青岛雍达建筑设计有限公司 5 监理单位 青岛青咨监理公司 6 监督单位 莱阳市建筑工程质量监督站 7 施工单位 东北金城建设股份有限公司 2.工程概况 莱阳酒店工程由莱阳硕丰置业有限公司投资兴建,本工程为高层建筑,分别由裙楼及一栋塔楼组成。共22层,含地下室为1层,总高度为82.25m,其中。本工程结构为钢筋混凝土框架剪力墙结构。 本工程负一层地下室层高为 5.4m,首层至二层层高为

5.4m,三层层高为6米,四层至五层层高为3.9米,六层至十八层层高为3.45米,十九层至二十二层机房层层高为3.9米,水箱间层高为3.3米。 建筑物1幢22酒店用楼,总建筑面积35000㎡,框剪结构,场地设一层整体连通的地下层,基坑开挖长115.4m、宽36.35m,最深度-8.6m。深搅止水帷幕桩370延长米。 拟建场地西缘离蚬河约260m,Ⅰ级阶地上,属河流堆积地貌,地表为人工杂填土,上部为洪积成因的粘性土、粉砂,本部为河流冲积形成的中砂层。岩土工程勘察报告表明:场地地下水位在地表下0.25-3.50m之间,具微承压性,主要含水层为③1、③及④层粗砂。地下水受大气降水及地表流径补给,与蚬河有水利联系。根据场地土的物理力学性质差异及其工程特性分为4个主层及相应亚层,现自上而下分述如下: ①杂填土:杂色,层厚0.4~0.8m,含大量碎石砖块等杂物,其余成分为粘土,局部地段有30-40㎝耕地及沟塘淤泥深灰色软土。 ②粉砂:灰色、稍密,湿,局部地段变为粉土,分布不均,层厚0.3~4.0m。

道路排水设计说明

排水工程设计总说明 1.设计原则 (1)城市排水管道方案设计应符合相关设计规范要求。 (2)排水管网设计应满足地区经济和社会长远发展的需要,同时注意远期发展与分期实施相结合的原则。排水管道均按远期设计,并能适应片区建设需要,考虑分期实施的可能性。(3)新建排水管网充分考虑区域排水现状及地块建设的情况,结合地块建设规划,在排水管道断面、平面布置、高程布置上适应功能的需要和接入的可能性、便利性。 (4)排水管网设计注意技术性与经济性相结合。尊重事实,在满足设计标准的前提下,尽量考虑利用现有管网体系和排水设施,并将其整合以发挥功能。 (5)排水管道的平面、高程布置充分考虑各种城市管线的敷设走廊,在考虑经济性的同时预留足够的空间,为管线综合提供条件。 2.设计依据 1.《室外排水设计规范》(GB 50014-2006); 2.《泸州市龙马潭区学士山片区控制性详细规划》; 3.《城市工程管线综合规划规范》GB50289-98 4.我院与业主签订的设计合同; 5.道路工程平面图、纵断面图。 3.设计标准及基本参数 (1)设计年限 本工程为新建区域永久性市政排水工程设计,排水系统规模均按远期规划进行设计。(2)排水体制 本工程排水体制采用雨、污水分流制,雨、污水管网分别自成体系。(3)设计规模 雨水量计算按泸州市暴雨强度公式和流域汇水面积计算,根据地块和道路设计的情况选用适当的暴雨重现期P和径流系数ψ。 污水按城市综合污水量(城市综合用水量标准的85%)和规划人口进行计算,规划人口按控制性详细规划指标。 (4)基本设计参数 ⑴最大设计流速:钢筋混凝土管道Vmax=5m/s; ⑵最小流速:污水管道在设计充满度下为Vmin=0.6m/s。雨水管道在满流时为Vmin=0.75m/s。 ⑶雨水管道按满流设计;污水按非满流设计,其最大设计充满度按下表: ⑷最小管径与最小设计坡度:市政排水管最小管径控制在d300,最小设计坡度控制按下表: 表6-2 最小控制坡度 ⑸本工程排水管道均采用管顶平接。

排水管网施工图设计说明样本

锦江郦城管线工程排水施工图设计说明 1设计依据 1.1设计资料及业主要求 1.1.1建设单位与我公司签订的设计合同 1.1.2业主提供的1:500 地形管线图 1.1.3业主提供的《综合地下管线测量成果说明及表》 1.2设计规范、标准 1.2.1《室外排水设计规范》( GB50014- ) 1.2.2《室外给水设计规范》( GB50013- ) 1.2.3《给水排水工程构筑物结构设计规范》( GB50069- ) 1.2.4《给水排水工程管道结构设计规范》( GB50332- ) 1.2.5《城市工程管线综合规划规范》( GB50289-98) 1.3 设计原则 1.3.1符合规划原则。排水管道施工图设计以已批复的初步设计为准。 1.3.2满足需求原则。排水管道均按远期排水需求规模设计。 1.3.3满足综合协调原则。排水管道的平面、高程布置充分考虑各种城市管线的敷设走廊, 在考虑经济性的同时预留足够的空间, 为管线综合提供条件。 2.工程概况 本工程位于渝北区加州武陵路, 东接华新分流道, 北靠金龙路, 西临松桥路, 南近红石路。锦江郦城坐享龙湖、加州成熟社区, 观音桥步行街近在咫尺, 交通发达、生活便捷。将利用与加州传统饮食商圈相连的优势, 打造成为武陵路生活中心。本次工程道路属于锦江郦城与武陵路的连接干道, 地理位置尤为重要。 3 排水现状 当前小区房屋建设已接近尾声, 考虑小区雨污水排放困难问题, 为保证以后居民正常的生活作息, 本工程进行连接干道的雨污水管道施工设计, 收集小区内雨污水, 并排至武陵路主干道的雨污水系统中, 及时解决排水困难问题。 4 设计原则 4.1排水管道施工图设计以批准的上阶段设计为依据, 应符合城市总体规划和片区控制性详细规划的基本要求 4.2满足需求原则。排水管道均按远期排水需求规模设计。 4.3 满足接入的可能性和便利性原则。新建排水管网充分考虑区域排水现状及地块建设的情况, 结合地块建设规划, 在排水管道断面、平面布置、高程布置上适应功能的需要和接入的可能性、便利性。 4.4 排水管网设计注意技术性与经济性相结合的原则。 4.5 满足选材优化原则。设计选材在不断总结科研和工程实践的基础上, 既

排水工程说明(施工图设计)

排水工程设计说明 1 设计依据 1.1 设计委托书 1.2市定津路工程/市仁和路工程/市新乐路工程—排水工程图纸 1.3 市同乐村华南城拆迁安置小区地块中部分地块回建区的排水总平图纸 1.4《市政公用工程设计文件编制深度规定》(中华人民国建设部,2013年) 1.5 设计标准及标准设计规、 1)《室外排水设计规》(50014-2006)(2011年版) 2)《城镇给排水技术规》(GB50788-2012) 3)《城市工程管线综合规划规》(GB50289-98) 1.6 采用的国家的标准图集 1) 市政排水管道工程及附属设施06MS201 1.7相关施工及验收规 1)《给水排水构筑物施工及验收规》GB50141-2008 2)《给水排水管道工程施工及验收规》GB50268-2008 3)《市市政排水工程施工管理暂行规定》的通知南建(2010)10号2010年4月14日2 工程概况 2.1 工程概况及设计容 工程概况:拟建项目为市同乐村华南城拆迁安置小区排水工程,位于市江南沙井片区,回建房区域南侧临定津路,西侧临新乐路,东侧临仁和路,北侧为定津北侧规划路(暂定名)。回建房区域长约300m,宽约240m,按照业主提供的资料,以及现场踏勘为依据,安置小区的小区道路宽为8m。2.2设计容及规模 1)设计容:本工程包括安置小区排水工程,即雨水、污水工程设计。分两期完成,结合实际情况,目前仅实施一期。本工程一期分三部分实施:一期雨水(26、28、25队);一期雨水(15、33、29队);一期污水。本册主要为:一期污水。 2)项目分期实施: 本项目分两期完成,结合实际情况,目前仅实施一期。一期雨水及污水施工围总图见图SS-00。 本工程第一期分三部分实施:一期雨水(26、28、25队);一期雨水(15、33、29队);一期污水;其余部分为第二期。 3)一期污水设计规模:污水管全长:543米(包含雨水连接管长度),管径 d400,坡度i=0.002~i=0.005,检查井18座,防坠网18座。 3 排水现状及规划 3.1 排水现状 本工程安置小区位于江南区,即安置小区南侧临定津路,西侧临新乐路,东侧临仁和路,北侧为定津北侧规划路(暂定名)。目前几条路排水工程现状情况如下,定津路及仁和路为现状道路,排水管道均已建成;新乐路施工图完成阶段;定津北侧规划路(暂定名)为方案阶段。 目前结合安置小区各个地块排水设计资料,以及考虑到本项目即将施工,所以必须将管道接入现状排水管道,才能确保本小区排水顺畅。经实地现场踏勘以及根据业主要求,本小区雨水管道分两个出水口接入定津路北侧预埋雨水检查井,即雨水排出口A和雨水排出口B;污水管道只能接入定津路与仁和路交叉口处预留污水井。 现场地形地貌踏勘图片如下: 根据现场踏勘情况,目前26队,27队的产业用地已完成主题建设;15队,26队及33队回建小区已完成主体建设;(只有26队回建区域完成了化粪池建设,其余地块均未建设。)其余各队回建区域均未开工建设。15队及33队产业用地正在进行地下室基坑施工,规划道路五下面为地下室,不能设置污水管道,远期污水将排入地块西侧规划道路六的污水管道即可;雨水管道

基坑降排水施工方案

目录 第一章工程概况 (1) 第二章场地周边环境条件及地质条件 (1) 2.1、场地周边环境条件 (1) 2.2、场地工程地质条件 (1) 2.3、场地水文地质条件 (2) 第三章编制依据 (2) 第四章明排降水设计方案 (2) 4.1、坡顶挡水墙及截水沟设置 (3) 4.2、坡底排水沟及集水井设置 (3) 4.3、地库及主楼范围集水坑设置 (4) 第五章降排水施工 (4) 5.1、施工准备 (4) 5.2、施工顺序及方法 (4) 5.3、施工注意事项 (5) 5.4、地下水位监测 (6) 第六章、安全、质量、文明施工保证措施 (6) 6.1、施工安全保证措施 (6) 6.2、质量保证措施 (7) 6.3、文明施工保证措施 (7) 附件 (8)

第一章工程概况 本工程一期含4#楼~12#楼、14#楼~16#楼及地下室,由12个单体工程和1个地下车库组成,为群体工程,;其中4#楼~10#楼为18层,11#楼、12#楼、14#~16#楼为11层,占地面积62040平米,建筑面积约12.9175万平方米,其中地上建筑面积约10.7245万平方米,地下室建筑面积约2.1930万平方米。主体结构部位基础形式为预制管桩 + 筏板基础,上部结构体系为剪力墙结构;纯地库范围基础形式为平板式筏基,结构体系为框架结构。地基基础设计等级为甲级,结构安全等级为二级,结构抗震等级为四级,地下室防水等级为二级。 本工程基坑面积约为22100㎡,其中地库(含6-10#)面积约为16300 ㎡,地库普遍开挖标高为-7.07m,主楼位置普遍开挖标高-7.57m,局部基坑最深处开挖标高-9.97m,基坑大致成方形布置,长155m、宽142m。4#、11#、12#、14#~16#单个建筑基坑面积一共约5800㎡,普遍开挖标高为-4.07m~-4.27m。基坑边坡以大放坡和土钉墙为主,局部采用围护桩。 第二章场地周边环境条件及地质条件 2.1、场地周边环境条件 本工程位于梁溪路与鸿桥路交叉口东北侧,现场北侧为一营房,西侧为居民区和待拆迁房,南侧为梁溪路,东侧为居民区和待拆迁房。现场在工地周围已有一道砖砌围墙(局部采用彩钢板封闭)。 2.2、场地工程地质条件 场地为民房拆迁地,场地地形有所起伏,地面标高一般在5.2~6.00m之间,本地地貌属于山麓前坡积地貌。主要分布的地层从上至下为: 1.(1)层杂填土: 杂色,松散,上部主要为拆迁的建筑垃圾,下部以黏性土为主。厚度:1.30~3.30,平均2.17m;层底标高:2.08~4.60m,平均3.21m;层底埋深:1.30~3.30m,平均2.17m。 2.(2)黏土: 灰黄色,硬塑,含铁锰质结核,夹蓝灰色黏土条纹,有光泽。厚度:4.00~6.40,平均5.02m;层底标高:-2.70~-0.52m,平均-1.81m;层底埋深:6.30~8.00m,平均7.20m。 3.(3)粉质黏土夹粉土: 灰黄色,可塑,含少许铁锰质结核,夹粉土薄层及团块,稍有光泽。厚度:1.10~

基坑降排水施工方案

目录 第1章基坑降排水现状及内容 (2) 第2章基坑降排水思路 (2) 2.1 基坑土质分析 (2) 2.2 降排水思路的确定 (2) 2.3 降排水流向图 (3) 第3章基坑降排水施工方法 (3) 3.1 排水沟集水井施工 (3) 3.2 降水井施工 (4) 3.3 西南角跳挖基础施工 (5) 第4章基坑降排水施工的部署 (6) 4.1 机械部署 (6) 4.2 劳动力部署 (6) 4.3 计划安排 (6) 第5章安全文明施工措施 (7) 5.1 安全生产措施 (8) 5.2 文明施工措施 (8)

【嘉里建设广场二期降排水施工方案】(修改版) 第一章基坑降排水概况及内容 由于前期没有在我单位进行土方开挖作业之前进行积极有效的降排水措施,地下水降排不及时,造成在机械土方开挖、倒运时对土体造成影响,所挖Ⅰ、Ⅱ、Ⅳ区工作面表面形成大量的淤泥层,地基土严重扰动,虽然我单位不计人力、物力的损失抢先施工了底板垫层,有效改善的地下室底板基础的施工环境。但由于地下水问题的始终存在,影响我单位的下一步施工,为了工程整体目标的实现和工程工作的顺利开展,我司特编制基坑降排水施工方案,并落实劳动力、设备和材料,积极组织展开施工。 第二章基坑降排水思路 2.1基底土质分析 根据对目前土方开挖土质特点,开挖土质属粉质粘土,透水性极低,基本属于不透水层,且我单位已施工完毕垫层,有效的避免了大气降水的影响。所以目前的积水主要来自于工程周边水压力造成地下涌水。 2.2降排水思路的确定 经过认真研究,根据目前土质特点及地下涌水量集中区域的工作面特点,我们拟定采用由下至上:降水井→基坑底周边集水井→地面周边排水沟及沉淀池的立体降排水思路: 1、根据现场实际土质情况,结合周边情况计算出地下涌水压力主要集中在基坑中部区域,我司也主要在基坑中部设置降水井。降水井深度为8米,内设直径为300的PVC管(满网眼),与底板相交位置设置直径为300的钢管,并设置一道止水钢板(详见下图),内设潜水泵抽排水,抽排水的方向为基底周边的集水井,待结构层做到七层左右时停止降水; 2、在基底周边的集水井设置大型水泵将基坑内汇集的水抽排至地面的沉淀池,并排至市政排水管网。 3、在施工顺序上按照Ⅳ→Ⅱ→Ⅲ→Ⅰ顺序。具体区域顺序及降排水的平面布置图如下图:

市政给排水施工图设计总说 明

排水设计说明 1、 工程概况 1、 根据业主要求,本工程雨水系统只考虑承接路面雨水;污水根据规划要求实施,不考虑路周边建筑物的接入。 2、 设计依据 1、 《由业主提供的区内道路的各道路规划坐标和规划标高》 2、 《业主提供的该片区防洪排涝、竖向及排水工程专项规划》 3、 业主提供的该区域1:1000现状地形图 4、 清远市规划局提供的清远市暴雨强度公式; 5、 道路施工图设计图纸; 3、 设计规范 1、 《室外排水设计规范》(GB50014-2006)(2011年版); 2、 《城市防洪工程设计规范》(GB/T 50805-2012); 3、 《给水排水管道工程施工及验收规范》(GB50268-2008); 4、 《混凝土和钢筋混凝土排水管》(GB/T11836-2009); 5、 《城市排水工程规划规范》(GB 50318-2000); 6、 《城市工程管线综合规划规范》(GB 50289-1998); 7、 《埋地聚乙烯排水管管道工程技术规程》(CECS 164:2004)。 8、 《工业金属管道工程施工及验收规范》(GB50235-2010); 9、 《低压流体输送用焊接钢管)(GB/T 3091-2008); 10、 《埋地用聚乙烯(PE)结构壁管道系统》GB/T19472.2-2004 4、 标准及参数 1、 排水体制:雨污分流制; 2、雨水量计算公式: 暴雨强度公式采用清远市暴雨强度公式计算: q-设计降雨强度 ·地面集水时间t=10分钟; ·设计重现期 P=2年; ·径流系数:除公共绿地、林地、园地等采用0.25,其余均采用0.7;·汇流面积:8000m2。 3、污水量:本工程规划纳污面积整个小区的生活污水。

市政道路工程排水施工图设计说明

百度文库- 让每个人平等地提升自我 重庆航悦两江龙兴项目市政道路工程排水施工图设计说明 一、设计依据及遵循的规范和设计原则: 1、建设方设计委托及与我院签订的设计合同。 2、建设方提供的1:500片区地形图(电子版)。 3、《重庆市主城区龙兴组团E标准分区控制性详细规划》(电子版)。 4、我院所作的本工程道路、已设计路网及相关专业的设计文件。 5、我院设计人员现场踏勘收集的相关资料及其他相关资料。 6、国家相关规范和标准 《室外排水设计规范》(GB50014-2006)(2011版) 《室外给水设计规范》(GB50013-2006) 《给水排水工程构筑物结构设计规范》(GB50069-2002) 《给水排水工程管道结构设计规范》(GB50332-2002) 《城市工程管线综合规划规范》(GB50289-98) 《给水排水管道工程施工及验收规范》(GB50268-2008) 《给水排水工程构筑物工程施工及验收规范》(GB50141-2008) 7、本工程的设计原则是: 1)执行国家关于环境的保护政策,符合国家的有关法规、规范及标准; 2)以城市总体规划和片区控制性详细规划及现状管线为指导,在道路设计的基础上,对该项目的排水进行系统的工程设计,为规划区内人口和经济增长提供安全的水环境。 3)排水管网设计应满足地区经济和社会长远发展的需要,同时注意远期发展与分期实施相结合的原则。排水管道均按远期设计,并能适应片区建设需要,考虑分期实施的可能性。 4)新建排水管网充分考虑区域排水现状及地块建设的情况,结合地块建设规划,在排水管道断面、平面布置、高程布置上适应功能的需要和接入的可能性、便利性。 5)排水管网设计注意技术性与经济性相结合。尊重事实,在满足设计标准的前提下,尽量考虑利用现有管网体系和排水设施,并将其整合以发挥功能。 6)设计选材在不断总结科研和工程实践的基础上,既考虑技术发展的趋势,积极推动新技术、新工艺、新材料的应用,同时又兼顾经济投入的合理性。不得使用淘汰产品及与国家产业政策不符的材料和产品。 7)排水管道的平面、高程布置充分考虑各种城市管线的敷设走廊,在考虑经济性的同时预留足够的空间,为管线综合提供条件。 二、工程慨述: 本次设计项目所在区域位于两江新区龙盛片区龙兴镇西部龙岗山,是由现状绕城高速、规划快速路六纵线、盛唐路、寨子路围合成的地块;规划定位为两江新区高端服务功能聚集区、生态宜居示范工程和多元文化社区,为加快龙盛片区乃至两江新区的开发进程,其基础设施建设迫在眉睫。 项目区由绕城高速、规划快速路六纵线、盛唐路、寨子路围合而成,其中绕城高速为现状道路,盛唐路正在建设中,快速六纵线和寨子路为规划道路,项目区内一号路即中航体育公园道路已设计,片区内设计道路共有6条,分别为二号路、三号路、四号路、五号路、六号路、七号路,本次设计仅为四号路、七号路(K0+000~K0+900)。

深基坑降排水实施方案

(此文档为Word格式,下载后可以任意编辑修改!)降排水专项施工方案 工程名称: 编制单位: 编制人: 审核人: 批准人: 编制日期:年月日

施工组织设计(方案)报审表方案名称:

JL—A002 施工组织设计(方案)报(复)审表 工程名称:编号: 注:本表由施工单位填写,一式三份,连同施工组织设计一并送项目监理机构审查。 建设、监理、施工单位各留一份。

第一节、编制依据和参考资料 1、本工程施工组织设计和设计图纸; 2、浙江省工程物探勘察院《天台县始丰新城经济适用房地下室基坑围护设计方案(专家论证后)》 3、《建筑基坑支护技术规范》JGJ120-99; 4、《建筑施工手册》(第四版); 5、《基坑降水手册》姚天强编著。 第二节、工程概况 拟建工程坐落XXXXXXXXX。由XXX规划。由XXXXX承建。建筑面积约47500平方米,地下一层,地上19层(由四幢单体构成)。 地下室坐落一期工程的北部,由四幢18层高的住宅楼以及裙房构成,采用剪力墙构造,地下室东西向最长约201m,南北向最长约59m,工程桩为人工挖孔灌注桩。 本工程平均地上标高相当于黄海高程58.60m左右(施工前应将场所平坦到此标高),高层区域±0.000相当于黄海高程为59.95m,别的区域±0.000相当于黄海高程为59.65m。所以本工程高层有些相对标高为-1.350,其它有些相对标高为-1.050。

地下室高层住宅有些底板底标高为-6.000,承台底标高为-6.900、 -7.400,其它区域底板底标高为-6.600,承台底标高为-7.3000,基坑开挖到底板底,开挖深度为4.65m、5.55m,承台底开挖深度为5.55~6.25m。 本基坑周边较为空阔,基坑北面为待建绿化带,南面距近来的待建高层住宅约为15.87m,西面用地红线外为空位,东面距待建的B-5号楼为为11.22m。本工程周边无重要管线。 归纳本工程地质条件和周边环境,按标准,本工程属二级基坑。 第三节、工程地质概略 依据地质勘测陈述,本场所地下水首要为浅部为孔隙潜水,深部承压水及基岩裂隙水,其中浅部孔隙浅水赋存于1大层粘土、粘土夹砾砂中,其富水性及渗透性较差,1层粘土的水平渗透系数为1.07E-08,笔直渗透系数为1.89E-07,首要承受大气降水补给,水位随时节改变较大,深层承压水首要赋于2-2层中,其透水性好,渗透系数为6.0E-2.富水性中等,首要承受上部地层的垂向补给和附近地层的侧向补给,以向井或侧向分泌为主;基岩裂隙水首要赋存于3层中,其富水性及渗透性各向异性,首要承受大气降水和上部地层的垂向补给,以向井或侧向分泌为主。勘测时期测得水位埋深为0.25~1.3m,经地下水质剖析,场所内地下水对砼构造无腐蚀性,对钢筋混凝土中钢筋亦无腐蚀性。 各土层物理力学性质指标

施工排水设计说明及附图(包括降水方案、场地排水)

施工排水设计说明书及附图(包括降水方案、场地排水等) 方案一 (1)初期排水 初期排水为围堰闭气后,基坑内的积水,初期排水水位按正常高水位考虑,并考虑排水期围堰的渗水及地下渗水。基坑长约300m,考虑分段围堰后,每次基坑初期排水总量约1500m3。 初期排水按2 天内排干考虑,并考虑基坑渗水量10m3/h,排水强度为100m3/h,共选用2 台5.5kw 潜水泵向堤外排水。 在基坑水位抽排下降过程中,要密切注意围堰的边坡稳定和渗漏情况,一旦发现危及围堰安全的问题,应立即停止排水或降低水位下降速度,并对围堰进行处理。 (2)经常性排水 经常性排水主要排雨水、围堰渗水和地基渗水。根据招标文件要求,本标段经常性排水考虑上下游围堰之间的经常性排水,主要包括降水、围堰渗水、基坑开挖施工期施工弃水和其它来水。 由于经常性排水水量较小,考虑分段围堰后,考虑每个子基坑分别配置2台4.5kw 潜水泵抽排即可满足要求。 方案二 2.1施工排水措施 公司按招标条款的规定提交的施工措施计划,对本合同工程施工场地的临时排水作出详细规划,针对施工区域的以下范围和内容编制施工排水措施,并报送监理人审批。 (1)施工区内冲沟、山洪和地下水的引排措施; (2)永久边坡开挖的施工排水和保护措施; (3)施工排水系统的布置;

(4)施工排水设备配置计划。 2.2、基坑排水 (1)我公司负责基坑水的排除,工程建筑物施工所需的经常性排水(包括排除降雨、堰体和基坑渗漏水、地下水和施工废水等)。(2)我公司负责提供施工排水所需的全部排水设施和设备,并负责这些设备和设施的安装、运行和维修,应保证排水设备的持续运行,必要时应配置应急的备用设备和设施(包括备用电源),以避免施工场地造成积水而影响工程正常施工。 2.3、边坡面排水 永久边坡面的坡脚以及施工场地周边和道路的坡脚,均应开挖好排水沟槽和设置必要的排水设施,以及时排除坡底积水,保护边坡坡角的稳定。 2.4、设置集水坑(槽)排水 对影响施工及危害永久建筑物安全的渗漏水、地下水或泉水,就近开挖集水坑和排水沟槽,并设置足够的排水设备,将水排至不回流到原处的适当地点。不应将施工水池设置在开挖边坡上部,以防由于渗漏水引起边坡的滑动或坍塌。 2.5排水坑及排水设备 为了有效降低地下水位,清除场地渗水,计划隧洞进出口布设泵坑一个,采用挖掘机开挖,坑口尺寸不小于2×2×1.5m,各配套安装2台套潜水泵排水;管线部分每隔50m布设泵坑一个,采用挖掘机

施工图设计说明

-- 施工图设计说明 一、工程概况 土坎镇位于仙女山南麓,群山环抱,经武仙环线与武隆县城相连,具有重要的景观地位。规划区内建筑的形式、色彩、尺度应与山地城镇风貌相协调。 镇区对外交通主要有319国道、巷土路和巷双路,其中巷双路与仙女山组团、武隆中心城区组成旅游交通环线。规划提升巷土路道路等级,并规划两座桥梁与319国道直接连接,在镇区形成道路环线,实现与高等级公路的高效转换。 本工程主要为解决巷土路北侧规划地块污水的排放问题,采用重力结合压力管道的模式将污水收集最终排入拟建污水处理厂。 本次设计新建污水管道全长约3206米,管径为d400的HDPE中空壁缠绕管长约306米,管径为d500的HDPE中空壁缠绕管长约1232米;污水泵房1座,管径DN300的污水压力钢管长约1668米。本设计污水管道收集街道沿线污水并接入污水处理厂中,处理达标后排放,有效实现水环境的保护。二、设计依据及规范 2.1设计依据 2.1.1我院与业主签订的设计合同 2.1.2建设方提供的1:500现状地形图 2.1.3现状人口统计数据 2.1.4《武隆县土坎镇总体规划(2011-2030)》(重庆仁豪城市规划设计有限公司) 2.1.5业主提供的其他相关资料。 2.2设计规范 2.2.1《室外给水设计规范》(GB50013-2006) 2.2.2《室外排水设计规范》(GB50014-2006)(2014年版); 2.2.3《给水排水工程构筑物结构设计规范》(GB50069-2002); 2.2.4《给水排水工程埋地预制混凝土圆形管管道结构设计规程》(CECS143:2002); 2.2.5《给水排水管道工程施工及验收规范》(GB50268-2008); 2.2.6《给水排水工程构筑物工程施工及验收规范》(GB50141-2008); 2.2.7《埋地聚乙烯排水管管道工程技术规程》(CECS164:2004); 2.2.8《低压流体输送焊接钢管》(GB/T3091-2008); 2.2.9《检查井盖》(GB/T23858-2009)。 三、污水管道设计 3.1给排水规划 3.1.1给水工程 根据《城市给水工程规划规范》(GB50282-98),结合规划区的实际情况,按分类用地用水量指标计算规划区用水量,区内按供水普及率100%计,规划区最高日总用水量为0.61万m3/d,日变化系数取1.5,则预测规划区平均日总用水量为0.41万m3/d。 以土坎镇桐坝水厂作为规划区供水水源,桐坝水厂水源取自千担石泉水和土坎二级电站蓄水塘,原规模0.5万m3/d,拟扩建水厂规模至1.0万m3/d,同时满足土坎镇及规划区用水需求。 供水管网采用环网与枝状相结合的方式,原则上沿规划道路人行道路下敷设。规划区供水主干管管径为DN250-DN350,支管管径为DN200。 消防供水与市政供水同一管网,并沿道路布置室外消火栓,消火栓间距不大于120m,保护半径不大于150m。 3.1.2排水工程
