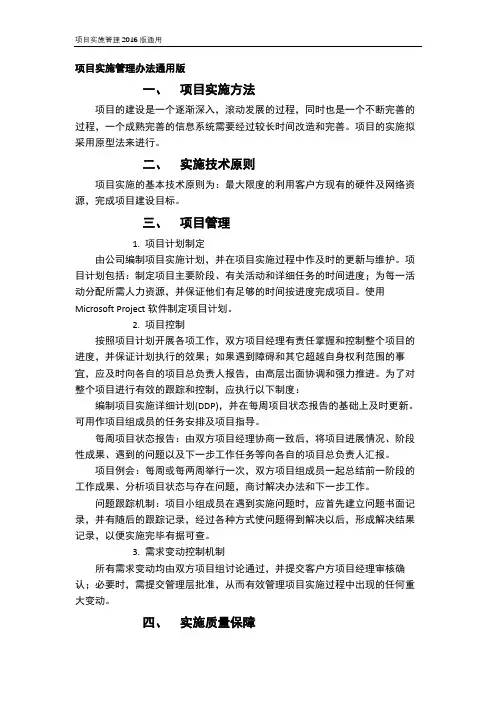

项目实施管理办法通用版

项目实施管理办法通用版
项目实施管理办法通用版

项目实施管理办法通用版

一、项目实施方法

项目的建设是一个逐渐深入,滚动发展的过程,同时也是一个不断完善的过程,一个成熟完善的信息系统需要经过较长时间改造和完善。项目的实施拟采用原型法来进行。

二、实施技术原则

项目实施的基本技术原则为:最大限度的利用客户方现有的硬件及网络资源,完成项目建设目标。

三、项目管理

1.项目计划制定

由公司编制项目实施计划,并在项目实施过程中作及时的更新与维护。项目计划包括:制定项目主要阶段、有关活动和详细任务的时间进度;为每一活动分配所需人力资源,并保证他们有足够的时间按进度完成项目。使用Microsoft Project软件制定项目计划。

2.项目控制

按照项目计划开展各项工作,双方项目经理有责任掌握和控制整个项目的进度,并保证计划执行的效果;如果遇到障碍和其它超越自身权利范围的事宜,应及时向各自的项目总负责人报告,由高层出面协调和强力推进。为了对整个项目进行有效的跟踪和控制,应执行以下制度:

编制项目实施详细计划(DDP),并在每周项目状态报告的基础上及时更新。可用作项目组成员的任务安排及项目指导。

每周项目状态报告:由双方项目经理协商一致后,将项目进展情况、阶段性成果、遇到的问题以及下一步工作任务等向各自的项目总负责人汇报。

项目例会:每周或每两周举行一次,双方项目组成员一起总结前一阶段的工作成果、分析项目状态与存在问题,商讨解决办法和下一步工作。

问题跟踪机制:项目小组成员在遇到实施问题时,应首先建立问题书面记录,并有随后的跟踪记录,经过各种方式使问题得到解决以后,形成解决结果记录,以便实施完毕有据可查。

3.需求变动控制机制

所有需求变动均由双方项目组讨论通过,并提交客户方项目经理审核确认;必要时,需提交管理层批准,从而有效管理项目实施过程中出现的任何重大变动。

四、实施质量保障

公司将严格依照ISO9001质量体系控制整个项目实施过程,

在实施人员保障上,公司承诺精心挑选最优秀的项目组成员,项目经理确保在项目实施期间常驻现场,直接指挥和组织协调项目进程。项目组核心成员(项目经理、各专业小组负责人)在项目实施期间现场到岗率不低于85%(即实施项目总日历天的85%,每天到实施现场6小时以上),同时不会随意变更项目组核心成员,如有特殊原因确实需要变更时,需取得客户方的同意。

并在项目实施过程中严格控制以下关键环节:

合同评审:质量控制和质量承诺的起点和保证;

项目计划:制定项目整体计划和周控制计划,并由客户和公司监督计划执行;

客户沟通会:定期召开沟通会,保证双方信息对称、准确;

质量反馈制度:根据项目进度节点,公司项目管理委员会每月一次进行项目质量跟踪考核,分别从项目成果、效率、合作、规范性、专业性等方面进行考核,并根据调查结果作出调整;

方案内部评审:每一个方案交客户之前,都要经过层层把关,先是项目组内部专题小组讨论并一致认可,再是项目经理审批通过,最后通过公司评审委员会的答辩和评审,然后向客户提交;

客户评审:每一个方案都要与客户进行充分的沟通,并给予客户充足的时间进行审核;

公司对项目组考核:公司对项目组进行定期考核,考核的程序为公司考核项目经理,从项目的质量、项目组织、专业能力等方面考核;项目经理对项目成员从成果、效率、职业性、专业性等方面考核;

五、项目文档管理

基于ISO9001质量体系,建立专门的项目文档,包括项目升级方案、计划、阶段成果确认、派工单、问题处理记录、会谈记录、项目变动、培训记录、来往信函等所有与项目有关的文档,以项目文档跟踪整个项目实施过程。

六、项目验收管理

项目验收管理办法请参见《项目验收方案》章节。

项目组织

为保证项目有效运行,应建立各自的项目组织机构

项目领导组

职责:协调项目建设团队上下达到系统建设的共识,协调各方面的配合,理顺各种关系,决策重大方向,统一思想。

项目管理组

成员:为用户方业务骨干和项目实施组中的各小组组长、专家咨询组构成。

职责:把握需求,协调关系,把握技术,把握工程实施质量及进度。

项目实施组

职责:根据项目总体规划、实施目标和计划进度,本组成员按各自岗位职责保质保量完成任务。其中,又分为不同职能小组:软件开发小组、项目实施小组、培训支持小组、质量控制小组。在不同工作阶段,各小组成员可能会根据项目需要在不同的小组工作。

说明:

1、一个大型应用项目的开发实施,是一个极端复杂的系统工程,据全世界统计,项目经费与投入平均为原计划的222%,项目工期平均为原计划的198%,究其原因,主要是:

(1)参与各方的松散关系

(2)与业务的紧密关联

(3)项目开发实施的临时性与阶段性特征

(4)技术、业务、管理的偶合程度

因此,项目成败关键在于项目管理,项目管理的几个基本要义为:

项目参与方在项目中是联合起来经办一件有具体目标的事情。双方应本着类似于合资合作经营的角度去参与此项目。

参与方的全部机构均是项目的有关机构,并对相应工作承担职责。

因此,为将项目组看成一个统一体,则其特征为:

(1)项目参与方的所有机构均可能是项目组织结构

(2)项目参与方的人员有可能专职项目组,有可能阶段性地加入项目组

2、根据本公司已实施的百余家政府电子政务系统项目的经验,我们认为:电子政务系统项目是与政府领导的推进以及各部门办事人员的配合密不可分的。它的成功与否取决于:

(1)系统的功能与性能;

(2)系统与当前政府的管理模式的贴切程度;

(3)政府机构人员对系统的熟悉和接受程度。

后两者往往是电子政务系统项目成功与否的关键因素。因此,上述项目组织结构图中:

项目领导组由领导主持,业务协调人应为具有较深资历和协调能力的IT人员。

一、公司项目组

1.项目经理职责

负责本项目实施中与业主方的的具体事务的协调及实施工作安排,掌握项目实施进度,提交相关实施报告及成果;

2.项目技术总监职责

负责本项目的项目总体规划与技术造型,并对项目软件研发与项目实施过程进行跟踪督导管理。

3.实施主任工程师职责

负责组织公司项目实施顾问完成项目需求调研,编写项目需求分析报告,参与项目功能规划设计,用户操作培训、按计划完成各项任务,负责项目数据库及项目软件的安装、调试,系统管理人员的培训,提交项目状态报告;

4.专家咨询职责

针对项目提供专家分析意见,对业务发展提供规划建议,完成面向重要领导的培训,参与项目功能规划设计,提交相关报告;

5.软件开发职责

根据项目需求文档,完成软件详细设计和制定软件开发计划,并根据开发计划完成指定的开发内容。

6.软件测试职责

根据项目需求文档,编写系统测试计划,用例,执行测试,并提交测试报告;

二、客户方项目组织

1.客户方项目组人员与职责

项目经理

负责本项目实施中与公司方的协调及实施工作安排,掌握项目实施进度,确认公司项目经理提交的相关实施报告、成果;

项目组成员

与公司方项目组成员共同设计软件与实施解决方案、定义系统客户化配置;指导最终用户工作。

2.对项目组人员的要求

具备较强的计算机应用能力及理解接受能力;

熟悉涉及到的业务流程及需求;

具备较强的工作责任心和团队合作精神。

三、项目实施工作活动

一、公司项目组承担的项目实施工

项目管理与控制。

软件系统培训:

业务需求分析与定义.

系统实施分析

项目软件定制化开发

系统客户化配置

系统测试

模块测试

模块集成测试

系统授权

数据转换/移植:辅助制定数据转换或移植计划,进行数据转换。

系统运行支持(最终用户现场支持和远程电话支持)

系统运行后续支持:准备项目状态报告,并辅助进行项目验收。

测试情形/案例:辅助关键用户准备测试情形/案例,并提供测试情形/案例的质量检查。

标准操作流程或最终用户手册

程序修改工作评估

在实施过程中,如根据业务需求确定必须进行程序修改,公司方项目组将进行程序修改工作评估;对于不在本项目合同范围内的修改但由此所产生的服务时间及预算,不包括在本阶段项目的费用预算中。

一、由双方共同承担的任务

最终用户培训

二、在公司项目组协助下,由客户方项目组承担的任务

数据转换运行

数据准备与输入

准备测试情形/案例

静态或动态主数据的准备与输入

与其它系统的接口协调与组织

项目验收方案

为保证项目质量,将项目进程所完成的以下可交付结果定义为“项目里程碑”,必须进行验收与批准。

一、项目里程碑

完成系统需求调研分析说明书

完成软件开发编码与测试

系统软件安装与运行测试

业务需求分析及实施设计报告的审核、批准

系统客户化配置文档

系统测试的完成与测试文档的审核、批准

完成项目组系统培训

完成最终用户培训

系统试运行切换准备工作的审核与批准

系统投入正式运行的支持及项目最终正式验收

注:计划时间节点可参见下一部分项目实施计划

二、项目里程碑的一般验收程序

对于“项目里程碑”(不含项目正式验收)的验收,由公司方项目经理或特别指定的质量控制成果对交付成果进行审核,再提客户方项目经理批准。必要时,需提交项目领导组批准。

三、项目正式最终验收程序

1、正式验收前,由公司项目组向客户方项目组提交验收报告,同时提交在项目开发、实施过程中的各阶段性文档(文档范围请参见后述《实施阶段(里程碑)的验收与批准》章节相关内容)。

2、客户方项目组接到验收申请后,组织专家对本项目进行初审。初审通过后,组织管理层领导、业务管理人员和信息技术专家成立项目验收委员会,负责对本项目进行正式验收。

3、客户方项目组应根据公司方项目组在整个软件开发过程中的表现,向验收委员会提出全面的项目报告,并根据软件开发合同以及项目需求说明,制定验收标准,提交验收委员会。

4、客户方项目经理组织由验收委员会、双方项目组参加的项目验收会,公司方以项目汇报、现场应用演示等方式汇报项目完成情况,验收委员会根据验收标准对项目进行评审,形成最终验收意见。

四、项目实施工作成果

在项目实施过程中或项目实施完成后,验收时将交付给客户方以下成果、课程或文档:

货到验收要求

根据本技术规格书要求对全部软件的规格、数量及文件资料(技术文档、使用文档等)进行验收。

招标人与我公司在软件具备验收条件后,进行项目验收工作,当出功能模块与合同供货清单不符等问题时,应由我公司负责解决。

软硬件设备在测试中出现性能指标或功能上不符合招标文件和合同要求时,招标人有拒收的权利。

如测试中出现不符合招标文件和合同要求的严重质量问题时,招标人保留索赔权利。

分别进行所有软件的故障模拟试验,冗余系统应能无扰自动切换,数据库的数据应保证其完整性。

应在部署前依据本规格书的功能和性能要求对已完成的系统进行测试。在进行测试和演示时,应有具备专职进行测试和演示的专家、训练有素的工作人员以及必要的测试设备。招标方有权在验收期间对信息系统的功能及性能进行全部或部分抽查。

项目实施计划

本项目的实施是一项高投入、高风险的任务,客户和软件厂商必须密切配合,以软件项目实施方法论为指导,分阶段、分步骤地进行项目实施,逐步实现预期目标。客户过高的期望、软件厂商过多的承诺都是不现实的,只会导致项目的失败。

项目主要阶段、所需时间及完成时间。

2016版

项目实施管理制度--新版

项目实施管理制度 施工技术管理制度 ***********有限公司 年月

目录 项目监督检查制度 (4) 一、项目责任领导人和项目责任人 (4) 二、项目名称 (4) 三、办理程序及期限 (4) 四、监督检查 (4) 五、责任追究 (4) 第一条为了确保县城城市集中供热新建、改造项目顺利实施,确保在规定的时间内按合同条款完成项目工程,特制定本制度。第二条本制度仅限于公司在实施项目工程中有效。 第三条项目实施严格执行公告制、工程招标制、项目法人制、合同制、工程监理制、审计制。同时建立项目领导人和项目管理责任人制度。 第四条成立相应的项目管理机构并明确职责。项目领导小组由班子成员组成,并建立项目领导小组例会制度,由项目负责人汇报项目执行进展情况及存在的问题,提请项目领导小组进行讨论决策。 第五条严格执行工作作息时间,严禁在高危作业区进行晚间加班作业。 第六条项目实施期间的实际工作天数有现场负责人或其委托人负责记录并如实统计,对不可抗力因素,比如停水、停电、风雨天气如实记录。 第七条现场负责人负责督促监督施工企业制订项目整体进度计划及月度进度报表。 第八条认真落实安全施工的各项制度和规则,对施工过程中,

违反安全操作规程的,协助监理单位严格纠正,绝不姑息,必要时加重经济处罚力度。 第九条项目资金的使用严格执行有关项目资金使用管理规定执行,做到专款专用,使有限的资金发挥最大的社会经济效益。项目负责人按照施工单位上报的月度表以合同约定的条款审核项目及资金的落实拨付。 第十条项目竣工后,必须组织相关单位及人员进行验收,对验收过程中指出的整改部分督促在规定的时间内完成。对不履行整改措施的施工企业,对该项目不予以决算,暂缓工程款拨付。

工程项目管理实施细则22961

工程项目管理实施细则 为进一步深化公司内部管理体制改革,在认真总结我公司一级管理、一级核算经验的基础上,保证项目主要生产要素优化配置和动态管理,提高公司综合实力和在国内外建筑市场的竞争能力,结合公司实际情况,制订本暂行规定。 一、项目管理指导思想 推行项目管理的指导思想是:从公司实际出发,建立以项目经理责任制为基础、以项目成本核算为中心、以管理层与作业层合理分离为特征的工程项目管理体制和运行机制,并实施与此相适应的内部配套改革,全面提高企业综合管理水平和经济效益,为公司长远发展奠定基础。 二、项目部组织模式、机构设置和职能 1、组织模式 项目部实行项目经理责任制 ①、项目经理是公司经理在项目上的代表人,对公司经理负全责,同时对工程项目合同目标负责; ②、项目经理在授权范围内行使职权,主要负责组织、指挥本工程项目的生产经营活动,调配并管理进入本项目的人力、资金、物资、设备等生产要素; ③、负责处理与本项目有关的外部关系。 2、机构设置 ①、项目部组织机构应“精干高效、结构合理”,根据工程项目规模、技术、工艺特点及管理工作量的大小,组建适合项目特点的组织机构。公司不专设施工队伍,由项目部根据项目特点报请公司组织外包施工队伍; ②、公司应有意向地派项目经理预备人选参加项目的投标和合同谈判工作。 3、项目部的职能是:做好对项目工期、成本、质量、安全四大控制,搞好合同、信息、现场、回款四项管理和组织协调,全面完成项目目标计划。 三、公司对项目的考核与项目审计 1、公司对项目部的考核 ①、公司对项目部年、季、月考核指标是:总包和自行完成施工产值、成本降低率和成本降低额、资金回收率、主要控制点、安全生产、工程合格率和优良品率、全员劳动生产率、机械利用率、现场管理、贯标情况、内审结果等。 ②、项目交工后结合《项目经理责任书》公司对项目进行经济分析与技术评价。 经济分析包括工期、全员劳动生产率、成本降低率、降低额和财务收支分析,同时还包括综合社会效益。技术评价包括工程质量及为提高质量而采用的先进管理技术。 2、实行项目经理述职报告制度,项目完工后项目经理必须向公司进行述职。由办公室组织,公司领导和有关业务部门参加。 3、实行对项目审计制度,公司对施工周期一年以上项目分别进行期中和完工审计,对施工周期一年以内的项目进行一次完工审计。审计内容主要包括:责任目标完成情况,项目执行财经法规情况,工程结算和项目盈亏情况。清理核算项目资产,考核评价项目主要财务指标。 四、项目部与公司的关系 1、项目部是公司在施工项目上的派出机构,项目部代表公司对项目施工生产经营全面行使控制、管理和协调职能。项目部必须接受公司职能部门的指导、检查、监督和考核。项目管理人员在行政和业务上均要服从项目部领导,对项目经理负责。同时要接受公司对口职能部

国家发改委:《企业投资项目核准和备案管理办法》(国家发改委2017年2号令)

中华人民共和国国家发展和改革委员会令 第 2 号 《企业投资项目核准和备案管理办法》已经国家发展和改革委员会主任办公会讨论通过,现予以发布,自2017年4月8日起施行。 主任:何立峰 企业投资项目核准和备案管理办法 第一章总则 第一条为落实企业投资自主权,规范政府对企业投资项目的核准和备案行为,实现便利、高效服务和有效管理,依法保护企业合法权益,依据《行政许可法》、《企业投资项目核准和备案管理条例》等有关法律法规,制定本办法。

第二条本办法所称企业投资项目(以下简称项目),是指企业在中国境内投资建设的固定资产投资项目,包括企业使用自己筹措资金的项目,以及使用自己筹措的资金并申请使用政府投资补助或贷款贴息等的项目。 项目申请使用政府投资补助、贷款贴息的,应在履行核准或备案手续后,提出资金申请报告。 第三条县级以上人民政府投资主管部门对投资项目履行综合管理职责。 县级以上人民政府其他部门依照法律、法规规定,按照本级政府规定职责分工,对投资项目履行相应管理职责。 第四条根据项目不同情况,分别实行核准管理或备案管理。

对关系国家安全、涉及全国重大生产力布局、战略性资源开发和重大公共利益等项目,实行核准管理。其他项目实行备案管理。 第五条实行核准管理的具体项目范围以及核准机关、核准权限,由国务院颁布的《政府核准的投资项目目录》(以下简称《核准目录》)确定。法律、行政法规和国务院对项目核准的范围、权限有专门规定的,从其规定。 《核准目录》由国务院投资主管部门会同有关部门研究提出,报国务院批准后实施,并根据情况适时调整。 未经国务院批准,各部门、各地区不得擅自调整《核准目录》确定的核准范围和权限。

集团公司投资管理办法

投资管理暂行办法 第一章总则 第一条为了规范集团投资项目的管理和运作,落实投资管理责任,提高资本运营效率,保障投资的安全和有效增值,实现投资决策的科学化、规范化、制度化,依据《公司法》及国家有关法规,结合集团实际情况制定本办法。 第二条本办法所指投资,是集团总部和所属企业作为法人主体,通过各种筹资方式,以货币资金、实物资产、无形资产以及债务重组等形式所进行的为实现特定目的和预期收益的经济行为,主要方式包括: ㈠固定资产、无形资产投资:包括基本建设、技术改造和科技开发等进行的投资,以及利用土地使用权、商标、专利、非专利技术等无形资产的投资。 ㈡股权投资:通过独资、控股、参股形式投资设立新公司,或者购买其他公司股权、认购增资、债转股等方式以取得所投资公司全部或部份经营管理权及经营收益权所进行的投资,包括(不限于)

兼并、收购以及对所投资公司进行的增资、扩股等。 ㈢资本市场投资:包括股票市场、债券市场、外汇市场、期货市场及其他金融衍生品市场的财务性、保值性投资。 第三条本办法所指投资应符合以下原则: ㈠符合国家有关法律、法规和产业政策; ㈡符合集团中长期发展战略和规划; ㈢有利于提高集团整体资源效率和优化产业结构,增加资金使用效益,并有预期的投资收益或社会效益; ㈣符合公司有关管理规定以及投资决策程序。 第四条本办法适用于集团总部、全资子公司、控股子公司。 参股公司、托管企业可参照执行。 第二章投资管理体制

第五条集团董事会行使投资决策权。董事会下设投资风险评估委员会(简称风评委),负责投资项目风险评估,风评委由集团分管投资的领导担任主任,成员由投资发展部、财务部、纪检办公室等部室负责人、其他相关人员及外部行业专家组成。 第六条集团投资实行业务管理。按职能分工进行归口管理,按权限行使职权。集团总部对全资子公司、控股子公司的投资活动进行指导、监督和管理。 第七条集团投资发展部负责投资管理方面的日常工作,进行对外投资跟踪管理,及时了解其经营状况。每一年度编制所有投资项目的分析报告,以加强过程控制;项目投资完成(退出或清算完毕)后,应及时编制单个项目的后评价报告。 第八条各所属企业每年10月份应编制下一年度重大投资计划,并报集团投资发展部审查、汇总,投资发展部根据各单位上报的重大投资计划,编制集团年度重大投资计划,提交党政联席会议审议,并经集团董事会批准后,作为年度投资控制总量。 第三章投资审批流程及权限

项目实施考核管理办法

密级:★高★ 版本:1.0 项目实施管理考核办法 XXX股份有限公司 金蝶软件(中国)有限公司 2020年5月13日

文档控制 更改记录 分发

ERP项目实施考核管理办法 一、目的 加强项目组和相关业务部门协调配合,保障ABC公司商业智能项目整体实施工作进行的有序、高效,确保系统实施质量,控制整体实施成本,并按期完成项目实施主计划的进度要求。 二、适用范围 适用于ABC公司商业智能项目实施过程中,涉及到的项目实施小组专职人员,项目实施小组兼职人员以及系统应用相关的系统用户。 三、绩效管理原则 1)公开、公正和客观的原则 2)持续改善的原则 3)比例控制的原则 4)目标考核和日常行为考核相结合的原则。 四、考核对象和考核方式 说明:绩效考核周期以月为单位。 五、考核对象和考核责任

说明:考核人负责针对考核对象,下达绩效目标,并进行绩效评价。 六、绩效目标下达 1)绩效目标根据其是否能进行量化衡量,分为关键绩效指标(KPI)和重点工作目标两个部分。 2)项目实施总监,在每月初主持召开项目管理绩效会议(可与月度项目组例会合并),根据项目实施主计划,下达每月针对各项目实施小组负责人的绩效目标; 3)项目管理组组长,负责分解项目组月度绩效指标,并针对专职项目组成员的分工方向,进行个人绩效目标下达。 4)绩效目标下达的方式,是考核人和考核对象,共同签署项目月度绩效目标责任书。七、绩效目标内容 绩效目标分为进度、质量、自我学习和项目宣传贡献等4个纬度,权重分别为4:2:2:2;每月的绩效目标内容可由金蝶实施顾问协助,项目管理组长拟订,经项目总监批准之后,形成项目月度绩效目标责任书。 八、绩效目标过程辅导 1)项目月度绩效目标责任书,应在项目管理绩效会议之前,由项目管理组组长负责和考核对象,在金蝶实施顾问的帮助下,进行初步沟通。 2)绩效目标在下达之后,项目管理组组长应在项目周例会上,跟踪目标完成情况,并针对完成情况不良者,分析原因,及时提出纠正措施。 3)项目管理组组长,在发现目标不能达成,纠正措施无效时,应及时召开专项会议,提报项目实施总监。

建设单位工程项目管理办法

单位工程项目管理办法 工程项目现场管理是公司的对外窗口,体现着公司的形象,也担负着公司工程项目管理的重任,需要现场各个环节的人员团结协作,因此工程管理人员必须严格按照本手册的有关规定、流程的要求、岗位的职责尽心尽责地努力完成工程项目的各项工作任务,特制定建设单位工程管理办法如下: 第一部分:岗位职责规定 一、建设单位项目经理: 1、为公司派驻工程项目施工现场的负责人,负责工程现场业主方的日常管理及现场工作安排协调,必须严格遵循公司管理制度,努力提高现场管理水平和工作质量,树立公司良好的形象; 2、根据公司批准的施工总进度计划,审核、确认工程项目施工组织设计,监督控制工程项目的现场施工进度,确保工程项目按计划进度完成; 3、根据合同的约定、设计图纸及相关规规程的要求,严格监督工程项目施工质量,参加组织工程项目检查验收,组织进行材料设备进场检查验收,对工程质量负完全责任; 4、根据公司批准的工程项目总施工预算书,严格监督控制工程项目施工成本,参加工程现场的经济签证、技术核定单、认价单的审查确认,确保工程项目成本控制目标的实现; 5、负责进行现场合同管理,严格执行合同规定,确保合同履约完成,协调处理合同实施执行过程中的纠纷、索赔等事宜; 6、负责现场业主、监理工程师、承包商之间的信息交流、信息传递和信息处理的管理事宜; 7、负责协调解决工程项目施工中的设计、施工问题以及现场的涉外关系; 8、负责组织现场项目部的日常管理工作,协调安排各专业工程师的现场配合工作,完成现场施工日志的准确记录; 9、负责工程项目竣工至保修期满时间段的工程保修管理和协调工作; 10、负责组织参加现场施工协调会议,审核监理工程师现场会议记录、工程项目管理报告和其他文件资料; 11、工作中要有工作责任心,有计划性,不断提高自己的专业水平和管理素质。 一般一天的工作流程: 落实、完成当天的工作计划——进一步熟悉施工设计图纸,掌握了解现场各项工作的施工完成情况和需要解决的问题——监督处理协调现场各项工作——对当天工作进行小结,填写工作日志。 一般一周(一月)的工作流程: 总结本周(本月)的工程施工情况,编制本周(本月)工程完成情况统计报表(项目月报),编制下周(下月)的工程计划安排——准备协调解决相关的设计、施工问题——安排下周(下月)的其他专业工程师的工作;填写本周(本月)工作考核表,报工程管理部及工程总监进行考核。 第二部分:对总包、分包及监理单位的管理规定 一、对总包单位的管理 总包单位应经常同建设单位项目经理、监理单位沟通,在工作流程上、质量控质、进度控制上主要参考第三部分。对于工程的其他分包单位的管理原则上由总包单位统一管理,对于建设单位直接分包的工程,建设单位给总包单位一定的

投资项目管理制度

Q/S 公司企业标准

______________________________________________________________________________________________________________

投资项目管理制度 1 目的 为了规范公司项目投资运作和管理,保证投资资金的安全和有效增值,提高投资决策质量,防范投资风险,提高投资效益,促进企业战略目标实现,特制定本制度。 2 适用范围 本制度适用于有限公司各部门及各子(分)公司。 3职责 3.1 董事长或总经理职责: 3.1.1负责审核批准投资项目申请、合同及项目经费预算。 3.1.2负责建立项目评审组,负责任命新设立项目或对外投资项目的项目经理。 3.1.3负责组织协调按计划完成投资项目的实施,保障项目以较低的风险,实现较高的收益或实现公司的战略目标。 3.2 项目评审组职责: 3.2.1负责对项目经理提报的《投资项目可行性报告》进行审核论证后对投资项目申请出具审核意见。3.2.2负责对投资项目合同进行审核评议并出具审核意见。 3.2.3负责听取投资项目实施过程中及投资项目完工的总结、评估报告,并出具审核意见。 3.3 项目经理职责: 3.3.1负责向公司提交《投资项目申请》,由投资项目评审组和董事长或总经理进行项目的评估审核。 3.3.2负责组织编写《投资项目可行性分析报告》,对项目的必要性、总投资、市场调研报告及分析、资金来源及构成、人员培训及技术来源、项目的计划进度、项目的经济效益及效果,投资的风险及可行性进行详细的分析论证。 3.3.3 负责组建项目组,制定《投资项目实施推进计划表》,根据投资项目实施总时间将投资项目所有工作落实到具体的责任人和具体完成时间,并对项目组人员完成情况进行考核。 3.3.4项目经理对投资项目的实施过程和实施结果负责,负责组织投资项目组人员按投资项目的具体工作计划组织实施,按投资项目的计划进度、在预算额度内,以较低的风险,实现预定的投资项目实施效果和战略目标。

投资公司管理制度

投资有限责任公司 管理制度

投资有限责任公司 目录 业务流程指引--------------------------------------------------------------------------- 部门及岗位职责------------------------------------------------------------------------ 工资实施细则--------------------------------------------------------------------------- 财务管理制度 费用管理办法--------------------------------------------------------------------------- 业务流程 1、项目搜集 投资公司的项目主要有三个来源: (1)依托银行、担保公司、资产管理公司相关业务对接; (2)自有资金拥有闲散资金与资金需求方的双方对接;

(3)闲散小量资金的理财客户; 2、项目初审 项目投资经理在接到商业计划书或项目介绍的七个工作日内,对项目进行初步调查,提出可否投资的初审意见并填制《项目概况表》。项目经过初选后分类、编号、入库。 3、服务协议 在要求提供完整的商业计划书之前,项目投资经理应主动与企业签署服务协议。若企业一开始提供的就是完整的商业计划书,则在接受对方的商业计划书之后就可与之签署服务协议。 4、立项申请与立项 项目初审后认为需要对企业做进一步调查研究的,项目投资经理填写《立项审批表》,报公司批准立项。立项批准一般在两个工作日内完成,经批准的项目可以进行调查工作。 5、基本调查 立项批准后,项目风控经理到项目企业进行基本调查,或配合相关单位进行基本调查。 6、协助签订融资资协议 7、对项目企业的跟踪管理 项目生效后,项目投资经理具体负责项目的跟踪管理,除了监控企业经营进展外,还应为企业提供战略性或策略性咨询等增值服务,使企业在尽可能短的时间内快速增值。

(精编)项目实施管理办法

(精编)项目实施管理办法 项目实施管理办法 第一章实施过程管理 第一条为推动XX公司(以下简称“公司”)项目管理工作的发展,规范公司项目实施阶段的管理流程,明确各相关部门职责,促进公司项目管理的系统化、科学化和规范化,不断提高企业竞争力。结合公司实际情况,特制订本细则。 第二条本汇编适用于公司所有自建、合作、科研类项目实施阶段。本汇编中所有决策会议应符合规定人数方可召开。 第三条术语定义 项目实施阶段:从项目预算评审通过后立项、实施、验收、结算、归档,直至项目最终结束这一阶段时期。 业务主管领导:业务主管领导分为部门业务主管领导和项目业务主管领导两类。公司各机关部门均有对应的业务主管领导(详见《关于XX公司领导职责分工和替代关系调整的通知》),而项目业务主管领导是指按照项目对应专业领域和项目所处阶段确定的公司主管领导,通常为公司副总经理。 第四条部门职责 业务部门(项目部)作为项目实施阶段的主体部门主要负责详细

深化设计方案、项目实施方案(包含工程总体进度计划、设备到货时间、施工单位进场施工时间等相关信息)的编制,工程施工建设、配合业主方进行工程验收、收取项目各阶段进度款以及完成项目结算等一系列工作。 综合管理部作为公司项目管理、计划考核部门负责下达项目实施计划,根据项目实施计划协调工程进度,控制预算成本、组织外协、采购相关工作、参与深化设计方案评审、项目验收、归档及结算等工作。 质量技术部负责组织评审深化设计方案评审、检查项目施工质量、组织项目内部验收、配合项目部完成业主验收、督促项目部完成项目文档资料归档并参与项目业主验收及项目总结会。 市场营销部负责项目首付款及尾款的收款工作。 企业发展部负责组织外协、采购合同评审(会签),参与深化设计方案评审及项目总结会。 其他部门参与项目实施阶段相关评审、项目协调会,配合业务部门完成工程建设工作。

施工项目管理实施办法

施工项目管理 施工项目管理的任务包括以下几个方面: 1、施工安全管理 2、施工进度控制 3、施工质量控制 4、施工成本控制 5、施工合同管理 6、施工信息管理 7、与施工有关的组织与协调 今天主要和大家讲一下施工安全管理、施工进度控制以及施工质量控制的现场管理方法。 一、施工安全管理实施的基本要求: 1、必须取得《安全生产许可证》后方可施工。 2、必须建立健全安全管理保障制度。 3、各类施工人员必须具备相应的安全生产资格方可上岗。 4、新工人必须经过三级安全教育,即:施工人员进场作业 前进行公司、项目部、作业班组的安全教育。 5、特种作业人员,必须经过专门培训,并取得特种作业资 格(指对操作者本人和其他各种作业人员以及对周围设施的安全有重大威胁因素的作业)。 6、对查出的事故隐患要做到整改“五定”的要求,即:定 整改责任人、定整改措施、定整改完成时间、定整改完

成人、定整改验收人。 7、必须把好安全生产的“七关”标准,即:教育关、措施 关、交底关、防护关、文明关、验收关、检查关。 8、必须建立安全生产值班制度,并有现场领导带班。 二、施工进度控制的措施包括组织措施、管理措施经济措 施、技术措施;今天先讲一下施工进度控制的管理措施。 施工进度控制的管理措施涉及管理的思想、管理的方法、管理的手段、承发包模式、合同管理和风险管理等,在理顺组织的前提下,科学和严谨的管理十分重要。 1、施工进度控制在管理观念方面存在的主要问题是:缺 乏进度计划系统的观念——往往分别编制各种独立而 不关联的计划,这样就形成不了计划系统;缺乏动态 控制的观念——只重视计划的编制,而不重视及时地 进行计划的动态调整;缺乏进度计划多方案比较和选 优的观念——合理的进度计划应体现资源的合理使 用、工作面的合理安排、有利于提高建设质量、有利 于文明施工和有利于合理的缩短建设周期。 2、用工程网络计划的方法编制进度计划必须很严谨地分 析和考虑工作之间的逻辑关系,通过工程网络的计算 可发现关键工作和关键线路,也可知道非关键工作可 使用的时差,工程网络计划的方法有利于实现进度控 制的科学化。

投资项目管理办法

投资项目管理办法 第一节业务流程 投资项目管理实行流程控制。流程包括项目发现、立项建议、项目立项、尽职调查(包括财务尽职调查、法律尽职调查、行业投资机会论证)、专家论证、投资建议、投资决策、项目实施和投资后管理等九个环节。

第二节价值投资项目的判断标准 一、总体选择标准 主要投资于拟上市成长期(创业板)和拟上市成熟期(中小板和主板)企业的股权,同时关注上市公司股权的战略投资机会(定向增发),适时对发展前景良好或有机会迅速成为行业龙头的重大项目相关的扩张期及投产期企业股权进行投资。项目符合基金设立的的重点产业方向和区域需求; 对于所有接触的投资机会,是否进入正式评估阶段,初步必须至少要符合下列必要准则:经营团队诚信、能力、投入及过往绩效、公司具市场竞争地位(特别是成熟期)、新创技术或产品确有独特性、投资价格合理、产业趋势向上、预期产业规模够大; 相对投资成本而言有较高的盈利能力; 企业经营已成一定的规模; 相对企业的价值而言投资价格低估。 二、成长期拟上市项目财务标准 过去3年净利润平均增长率不低于50%。 经评估未来三年利润年复合增长不低于60%。 最近两年连续盈利,最近两年净利润累计不少于二千万元,且持续增长。 或者最近一年盈利,且净利润不少于一千万元,最近一年营业收入不少于五千万元。 净资产不少于两千万元。 最近一期末不存在未弥补亏损。 三、成熟期拟上市项目财务标准 企业经评估后的资产规模或资产价值不低于4亿元; 最近一年营业额不低于5亿元人民币,或净利润不低于6000万元人民币; 最近一年经营净现金流量不低于3000万元; 过去3年平均增长率不低于20%;

央企 集团公司 投资项目管理规定办法

投资项目管理暂行规定 第一章总则 第一条为贯彻执行集团的发展战略和经营方针,规集团各企业投资行为,提高投资决策的科学性和民主性,防投资风险,保证投资安全,提高投资效益,根据有关法律、法规,结合集团实际情况,特制订本规定。 第二条本规定所指投资是由央企集团(以下简称集团)本级、集团各子公司(含控股下属企业)因经营需要,以获取利润和投资回报为目的投资行为。 第三条本规定所指子公司是由集团作为股东,持有该公司50%以上的股权,或具有实质性控制权和重大影响的企业。 第四条本规定适用于集团所属子公司及各子公司控股下属企业。 第二章投资管理围及组织机构 第五条投资管理的围包括:编制年度投资计划;投资项目拓展;投资项目的受理和申报;投资项目论证、评估、审批和备案;投资项目的筹资;项目实施过程的管理与监控;项目竣工验收;项目后评价;项目投资风险管理等。 第六条集团战略发展规划与投资中心是投资项目管理的综合归口管理部门,履行下列职责:

(1)根据市场情况和集团发展规划,制定集团项目拓展和项目审批的相关法规和指导意见;编制集团年度投资计划和资产处置计划; (2)对备选投资项目进行投资分析和经营风险评估,向投资委员会提出同意立项,指标调整或放弃跟踪的意见; (3)对集团的项目拓展业务进行统一管理,调动各方力量,完成集团下达的项目拓展任务; (4)对已批准立项的项目,根据需求组织办理项目的成立或撤消的行政审批。 (5)根据立项报告确定的各项指标,负责组织编制和下达年度项目目标实施计划,并对项目的实施过程进行及时动态的产业管理。 (6)对已实施项目进行定期经营风险评估。 (7)负责组织投资项目的后评价。 第三章投资项目审批权限 第七条投资项目审批实行两级审批制度。集团设立投资评审委员会,对本级和下属子公司的投资项目进行立项初审。投资项目经投资评审委员会通过后,报集团董事会复审后方可实施。 第八条投资评审委员会成员由集团CEO提出,董事会批准, 人员组成包括规划、投资、资金、工程、风控等职能部门人员。集团CEO担任委员会主席。委员会主席负责召集和主持会议。集团战略

工程项目实施管理规定

工程项目实施管理规定 Prepared on 22 November 2020

1目的和适用范围 1.1为了使公司技措项目从立项后委托初步设计开始到项目竣工验收的管理规范化、 系统化,特制定本程序。 1.2本程序适用于技措技改项目立项后的施工管理。 2相关文件 2.1《生产与服务管理程序》 2.2《外协工程施工单位资质评审办法》 2.3《安全管理制度汇编》 3管理职责 3.1工程项目部负责项目从立项审批后直至工程项目竣工验收的施工管理。 3.2工程项目部负责工程项目环保、安全、消防、工业卫生“三同时”手续申报,竣工 申报。负责项目技术资料、批复、设计图纸的整理、归档。 3.3技术质安部负责工程项目施工质量、安全、环境的监督和检查,对外协工程施工 单位施工人员的安全教育培训。 3.4商务部负责工程项目合同的签订和所需施工材料及物资的采购,对外协工程施工 单位资质组织评审。 3.5综合管理部负责组织对外协项目申请的审批。 3.6DCS控制中心负责工程项目中DCS系统的安装、调试工作。 4管理内容和方法 4.1项目施工有工程项目部组织,设立单项项目负责人,项目负责人全面负责该项目 过程管理。同时对现场所有管理人员应有职责界定。

4.2若项目需外协,由工程项目部提出外协申请报综合管理部审批后实施,具体办法 参照《外协工程施工单位资质评审办法》。 4.3开工前,工程项目部负责办理外协单位安全协议(员工职业卫生)、、环保协 议、入厂证及动土、动火等相关手续。 4.4工程项目部负责施工过程的全面管理及与施工队伍的协调。根据施工要求组织设 计交底,技术交底,安全交底。同时客户对公司相关人员的培训,培训以通过率 为准,经对方确认后方可进场作业。 4.5工程项目部组织编制项目施工方案,审批程序按《文件与资料控制程序》进行, 施工方案审批后由项目负责人组织实施。 4.6本程序~的要求同时也适合于公司对分(外)包方的管理要求。 4.7商务部按照采购计划(材料申购单)采购材料,提供合格的采购材料。 4.8工程项目部施工管理过程控制措施: 1)根据施工计划检查现场施工安全、质量、进度等情况,定期召开施工例会。 2)定期将项目完成情况等信息反馈给商务部、公司主管领导。 3)接受上级领导和职能部门的监督和检查,落实改进措施。 4)外协项目负责对外协单位施工队伍质量、安全、环境的管理,具体按《安全管理制度 汇编》有关制度执行。 5)收集项目各阶段的各种资料并稳妥保管。 6)负责日常的施工管理工作,遇到技术难题时可组织召开施工协调会。 7)施工完成后申请中间交工。 8)配合施工决算和审计工作。 9)根据项目内容组织相关部门检查和验收。 10)办理相关的竣工备案手续。整理项目所有资料、图纸和竣工图。

投资项目管理办法(试行)

中交第二公路勘察设计研究院有限公司 投资项目管理办法(试行) 第一章总则 第一条为了规范投资行为,明确投资项目选择、评估、决策、实施、运营管理,有效控制投资风险,提高投资效益,实现收益最大化,依据《中华人民共和国公司法》等国家有关法律法规、中国交通建设股份有限公司(以下简称“中国交建”)、中交第二公路勘察设计研究院有限公司的相关规章制度,制定本办法。 第二条本制度适用于中交第二公路勘察设计研究院有限公司(以下简称“公司”)的投资行为。 第三条本制度所指的投资是在交通、市政、环保等方面以BOT/BT等形式实施的项目投资、股权投资。 控股(参股)公司按照现代企业制度运作,公司主要通过委派的董事、监事参与控股(参股)公司决策,通过财务指导和监控等渠道对控股(参股)公司进行管理,不直接干预控股(参股)公司的生产经营活动。 第四条投资的形式包括但不局限于: (一)对BOT/BT等项目投资。 (二)在已有投资的基础上,向被投资企业追加投资。

第五条本制度所指的投资管理是指对投资的评估、决策、实施、运营、风险控制及后评价等主要环节进行的管理。 第二章投资原则 第六条公司的投资原则: (一)依法投资原则:投资应遵守国家有关的法律、法规,符合国家的产业政策。 (二)审慎性原则:投资应进行充分的调研论证,根据市场情况及资金状况量力而行,规模应适度,严格资产负债匹配管理、现金流管理,建立风险拨备制度,在风险可控的条件下寻求收益的最大化,减少投资的机会成本。 (三)收益性原则:投资必须以获取效益为根本目的,选定的投资领域和投资项目要有良好的市场前景和合理的预期回报。 (四)战略性原则:投资项目应有利发挥公司优势,符合企业的整体发展战略;有利于增强企业技术素质和创新能力,有利于调整企业产业结构和战略布局,增强企业区位优势和竞争活力。 (五)程序性原则:公司投资必须进行客观、公正调研评估论证,按审批权限、审批程序进行决策。 第七条严格禁止的投资行为: (一)国家法律、政策严格禁止的投资行为; (二)与企业改革和发展战略相违背的投资行为;

项目实施管理办法通用版

项目实施管理办法通用版 一、项目实施方法 项目的建设是一个逐渐深入,滚动发展的过程,同时也是一个不断完善的过程,一个成熟完善的信息系统需要经过较长时间改造和完善。项目的实施拟采用原型法来进行。 二、实施技术原则 项目实施的基本技术原则为:最大限度的利用客户方现有的硬件及网络资源,完成项目建设目标。 三、项目管理 1.项目计划制定 由公司编制项目实施计划,并在项目实施过程中作及时的更新与维护。项目计划包括:制定项目主要阶段、有关活动和详细任务的时间进度;为每一活动分配所需人力资源,并保证他们有足够的时间按进度完成项目。使用Microsoft Project软件制定项目计划。 2.项目控制 按照项目计划开展各项工作,双方项目经理有责任掌握和控制整个项目的进度,并保证计划执行的效果;如果遇到障碍和其它超越自身权利范围的事宜,应及时向各自的项目总负责人报告,由高层出面协调和强力推进。为了对整个项目进行有效的跟踪和控制,应执行以下制度: 编制项目实施详细计划(DDP),并在每周项目状态报告的基础上及时更新。可用作项目组成员的任务安排及项目指导。 每周项目状态报告:由双方项目经理协商一致后,将项目进展情况、阶段性成果、遇到的问题以及下一步工作任务等向各自的项目总负责人汇报。 项目例会:每周或每两周举行一次,双方项目组成员一起总结前一阶段的工作成果、分析项目状态与存在问题,商讨解决办法和下一步工作。 问题跟踪机制:项目小组成员在遇到实施问题时,应首先建立问题书面记录,并有随后的跟踪记录,经过各种方式使问题得到解决以后,形成解决结果记录,以便实施完毕有据可查。 3.需求变动控制机制 所有需求变动均由双方项目组讨论通过,并提交客户方项目经理审核确认;必要时,需提交管理层批准,从而有效管理项目实施过程中出现的任何重大变动。 四、实施质量保障

建设单位建设工程项目管理实施办法

某地市花城投资有限责任公司建设工程项目管理小组工作实施细则 第一章总则 第一条为进一步加强某地市花城投资有限责任公司(下称公司)对建设工程项目的管理工作,提高工作效率,规范项目管理行为,明确职责分工,构建有效的内部监督机制。结合公司实际,制定建设工程项目管理小组工作实施办法。 第二条本实施办法适用于公司作为业主的建设工程项目管理。 第二章组织机构 第三条根据公司建设工程项目年度目标推进计划,工程建设部及合同技术部根据工程项目特点拟定项目管理小组成员名单,经公司办公会讨论通过,成立项目管理小组,开展项目管理工作。 第四条项目管理小组成员由工程建设部现场代表、合同技术部预算员(造价员)及技术员构成。并指定现场代表为项目管理小组组长,组长为本项目项目负责人。项目管理小组不限于监督、管理、协调、服务于单一工程建设项目。

第五条自本项目勘察设计招标至项目竣工结算为止,项目管理小组成员全过程跟踪管控。并接受本部门负责人和公司领导的监督和领导。 第三章职责分工 第六条项目管理小组组长职责 (一)制定本项目质量、安全、进度、成本工作计划及管理目标,代表公司对该项目质量、安全、进度、成本等进行全面管理,并接受公司年度考核。 (二)组织协调小组成员及相关专业人员开展项目管理工作,努力提高管理水平和工作质量,树立公司良好的形象。 (三)定期向所在部门汇报小组成员工作质量、工作态度及廉洁自律等情况。 (四)按公司流程办理设计变更、现场签证等审签手续,下达设计变更、现场签证等工作指令,传达行业主管部门及公司相关指示和精神。 (五)向项目管理小组成员通报及向部门领导汇报工作计划、工作动态。 (六)化解工程建设中出现的不稳定性因素,掌握从业人员思想动态,及时报告并力所能及地做好思想稳定、规劝工作。发生不稳定性问题主动参与处置。

工程项目考核管理办法

工程项目考核管理办法 二00九年六月

第一章总则 第一条:为了提高工程项目部在施工管理过程中的控制能力,进一步强化公司职能部室、所属各工程处在工程施工管理中的职能和作用,实现公司对在建工程的安全、质量、进度三大目标的有效控制,特制定本办法。 第二条本办法的考核内容是指项目部在单项工程实施过程中的施工管理,相关单项工程经营效果的考核执行《分公司内部承包经营管理办法》。 第三条本细则的执行依据是国家法律、法规、行业规定以及公司相关规章、制度。 第二章考核范围 第四条:公司范围内所有的在建工程项目均按照本制度进行项目考核管理。 第三章考核组织及原则 第五条:工程项目施工管理日常考核工作由安监部、质量部、工程技术部、项目管理部等职能部门完成。 第六条:公司各职能部室应本着公正、公平、公开和实事求是的原则履行自己的指导、监督、检查职能,为项目部提供优质高效的服务,将项目部的施工管理情况真实反映出来,并及时总结经验修正不足。 第四章职能部室的监督考核职责 第七条:工程项目施工管理考核主要内容包括:施工组织情

况、安全管理、质量管理、工期进度、资料管理等。 第八条:施工组织情况由项目管理部负责考核。通过对施工项目部管理人员配备、施工队伍选择、施工机械及工器具安排及施工现场管理实施情况等方面的检查,提出改进意见并监督落实。 第九条:施工进度管理工作由工程技术部负责考核。工程技术部应严格进行过程控制,查找工程项目进展存在的问题,提出改进意见并监督落实,保证项目部工期进度安排能够实现业主目标。 第十条:施工技术管理工作由工程技术部负责考核。工程技术部应监督项目部施工技术人员的到位情况和工作状态,及时进行施工组织设计、重要施工方案、施工技术措施的编制、审核工作,深入现场检查施工组织措施、技术方案、文明施工的落实情况。 第十一条:质量管理工作由质量部负责考核。质量部应及时深入现场检查、监督、指导工程项目质量管理工作,监督项目部质检人员的到位情况和工作状态,按时进行公司级的质量检验,保证项目质量目标以及公司质量目标的实现。针对检查发现的问题,应及时反馈到项目部并监督整改。质量部监督检查项目部做好工程移交以及资料归档工作,定期进行质量回访,听取业主意见。 第十二条:环境及职业健康安全管理工作由安监部负责考

财政性建设资金投资项目管理暂行办法

***财政性建设资金投资项目管理暂行办法 第一章总则 第一条为规范工程建设项目财政性资金管理,提高资金使用效益,根据中华人民共和国《预算法》、《会计法》、《政府采购法》、《招标投标法》及***财政局《关于印发<***财政性建设资金投资项目预决算审查操作规程>的通知》(长财监〔2016〕4号)等规定,制定本办法。 第二条本办法所称财政性建设资金投资项目是指由政府职能部门批准立项、以财政性资金投入为主、由政府机关、事业单位和团体组织为项目主管部门实施的工程建设项目(以下简称“项目”)。 第三条财政性建设资金包括: (一)公共财政预算资金、政府性基金预算资金、国有资本经营预算资金; (二)财政专户管理的非税收入资金; (三)上级财政专项转移支付资金; (四)政府担保的国际金融机构贷款、外国政府及其机构贷款和援助资金; (五)以财政资金为还款来源的政府性债券资金、国家政策性贷款资金以及政府担保财政筹集管理的资金; (六)其他财政性资金。

第四条财政性建设资金投资项目工程应严格执行预决算审查制度,预决算审查内容主要包括:项目前期工程、工程预算、工程价款结算、重大设计变更工程竣工财务决算等。 第五条财政性建设资金投资的建设项目要依法实行政府采购。政府采购建设项目的采购范围包括:设计、监理、勘测等服务的采购及工程采购,材料、设备等的采购。 第六条财政性建设资金投资项目应加强预算绩效管理,项目严格申报绩效目标,项目实施单位对绩效目标的落实情况负责。 第二章预算评审 第七条财政性建设项目立项前,必须落实建设资金。项目建设单位在上报投资计划的同时,应向财政部门报送建设资金筹措计划,财政部门据以编制财政性基本建设项目资金年度预算。 第八条项目单位在完成相关前期工作并达到预算评审条件后,应及时报财政部门进行预算评审,并对送审资料的真实性、完整性、合规性负责。 第九条财政部门对项目单位送审的预算评审资料,应按相关法规和行业评审规范认真组织评审,并及时出具评审报告。 第十条预算评审结果不得超批准的项目概算,超概算报告为无效报告。 第三章政府采购制

公司项目投资管理制度

**公司项目投资管理制度 第一章总则 第一条为规范项目投资运作和管理,保证投资资金的安全和有效增值,实现投资决策的科学化、规范化、程序化,特制定本制度。 第二条公司及各成员企业在进行各项目投资时,均须遵守本制度。 第三条公司及各成员企业的重大投资项目应由行政办公会议决定可行性方案申报公司董事会审议。董事会批准项目,由投资单位总经理或项目负责人组织实施。 第四条所有投资项目在报批立项之前,有关人员应负有保密责任。 第二章项目的初选与分析 第五条各投资项目的选择应以公司的战略方针和十年规划为依据,符合国家或国际产业导和公司投资结构平衡政策。 第六条投资项目的选择应经过充分调查并提供准确、详细资料及分析,以确保资料内容的可靠和有效。 第七条投资项目的建议书和可行性研究报告由拟定的投资主体编写并交公司投资管理部初审,不得越级上报。 第三章项目的审批与立项

第八条投资项目的审批权限,由公司总经理审批后报公司董事会审批立项。 第九条所有投资项目,由公司投资管理部在原项目建议书、可行性报告及实施方案的基础上提出初审意见,报公司分管领导审核,然后按项目审批权限呈总经理或行政办公会议直到董事会会议,进行复审或全面论证。 第十条由公司总经理主持项目论证会,对项目的合法性、前期工作内容的完整性、基础数据的准确性、财务预算的可行性及项目规模、时机等因素进行实地考察,或聘请专家小组对项目进行专业性的科学论证,以加强对项目的深入认识和了解,确保项目投资的可靠和可行。经充分论证后,凡达到立项要求的重大项目,由行政办公会议或董事会审批立项。 第四章项目的组织与实施 第十一条实行项目经理负责制。各投资项目负责人由实施单位的总经理委派,委派人对总经理负责;公司投资管理部对项目建设进行归口管理,并对项目建设过程进行跟踪调查、分析和监督。 第十二条各投资项目的业务班子由项目负责人负责组建,报实施单位总经理核准;项目经理对项目的实施情况负完全责任。 第十三条投资项目的变更,包括发展延伸、投资的增减或滚动使用、规模扩大或缩小、后续或转产、中止或合同修订等,

项目管理制度实施细则

金干二期项目部现场调整管理模式具体实施方案 项目部全体员工: 目前,由于我项目部管理人员与劳务管理人员对交叉进行 进一步提高项目团队素质、服务质量和工作效率,真正做到奖勤罚懒、奖优罚劣,提高项目团队的工作积极性和主动性,结合实际情况,特制定 一、绩效考核的目的、用途和方式 1、绩效考核的最终目的是提高项目团队工作效率,发现、培养、使用人才,创建精英团队。 2、考核的结果主要用于工作反馈、考核工资支付、年终奖金支付、薪资调整、岗位调整、晋级和工作改进。 二、考核原则 客观性:绩效考核要客观的反映项目员工的实际情况,考核必须以考核项目、员工岗位职责、工作事实及日常工作纪录为依据,只对该员工本人工作情况进行客观评价,对事不对人,保证考核评价结果客观、公正、合理,避免由于光环效应、新近性、偏见等带来的误差。 公平性:考核者必须公正无私,严禁营私舞弊,对于相同岗位的管理人员使用相同的绩效考核标准。 公开性:所有考核结果对本人公开。 考核标准:以“项目管理制度实施细则”为标准。 考核依据:岗位职责、业务能力、工作态度、组织管理、目标控制(工程安全、质量、进度、成本)。 (项目管理制度实施细则) 一、行政管理: 1、服从项目部安排,完成责任工长及技术负责人交代的工作。 2、各行其职,不得经管与本项目部工作无关的其它业务。 3、发现可能对项目利益产生负面影响的安全隐患,技术问题,管理问题,项目部人员都有责任及时纠正并立即报告。视野范围内不作为者,视为失职。 4、现场例会 4.1施工现场每天18:00举行一次项目部管理人员碰头会,由责任工长主持。会议要

求简短精干,会议类容为(按照周计划对当天已完成施工内容进行汇报,对未完成内容分析原因并提出解决方案明确方案落实人员,明确明日工作内容,对无法解决的问题逐级上报。)碰头会议只限项目管理人员,其他班组可不参加,但项目部要制定管理人员对口交接落实。 4.2每周六16:30进行周例会,公司工程部、项目全体管理人员、各分包队伍负责人及主要管理人员全部参加。总结上周现场情况及施工进度、安排落实本周施工进度计划,提出施工过程中遇到问题及有可能影响本周计划完成的问题,提交现场例会解决,由项目部领导指定责任主体落实,例会中做出的决定必须坚决执行。会议纪要抄送公司相关部门及总经理。 4.3涉及需甲方协调解决的问题由责任工长汇总经项目部审核之后在每周一的甲方、监理工程联系会中提出并要求及时解决,例会中及时传达有关作业要求、及最新工程动态。 5、考勤 5.1所有管理人员常驻现场,由责任工长制定值班表,现场管理人员轮流值班。在不影响工作的情况下经责任工长同意可以合理安排轮休(月休息时间不超过2个工作日)。工作期间或休假期间通讯需24小时保持畅通。 5.2现场班组工人作息时间为项目管理人员上下班时间,严禁出现现场施工无管理人员旁站监督的情况。 5.3项目部员工请假需填写书面假条经项目部责任工长批准。突发情况经项目部领导同意后可以事后及时补办假条,假条作为考勤表附件由项目部备存,无假条,假条未经批准以未出勤的按旷工处理。 5.4员工请假三天以上的,需由项目经理批准。 二、合同管理制度: 所有供销合同需签订正式合同,合同在正式签订前,必须按规定上报相应领导审查批准。合同审批权限如下: 项目部根据工作开展需要和总经理授权,在本制度范围内由项目经理审批现场材料采购、现场材料租赁、劳务班组分包等不超过20万元的合同;标的超过20万元的(预付定金或预付货款超过2万元的、联营、合资、合作合同、劳务分包合同、重大涉外合同)由项目部连同公司相关部门进行合同会审之后,由公司总经理授权指定部门或人员签订。 合同中涉及的相关数据及条款需保密,所有合同复印件由资料室负责保管,可随时查阅。 三、财务管理 1、资金申请程序:项目部需编制项目季度、月资金预算计划,报公司审批,并向公司
