交通标线及交通设施的施工

在本工程中的交通设施主要由交通标志和交通标线两部分组成,交通设施的形状、图案、底色必须按照 GB5786-86“道路交通标志和标线”的规定执行,交通标志、标线的位置必须按照施工图纸及交通管理部门的要求进行安装。要求位置准确,结构安全可靠,材料经久耐用。在道路主体工程全部完成后,即可实施交通标志安装,交通标线的施工要求在路面完工后,正式通车前完成。

1、交通标志的施工

1)交通标志的制作

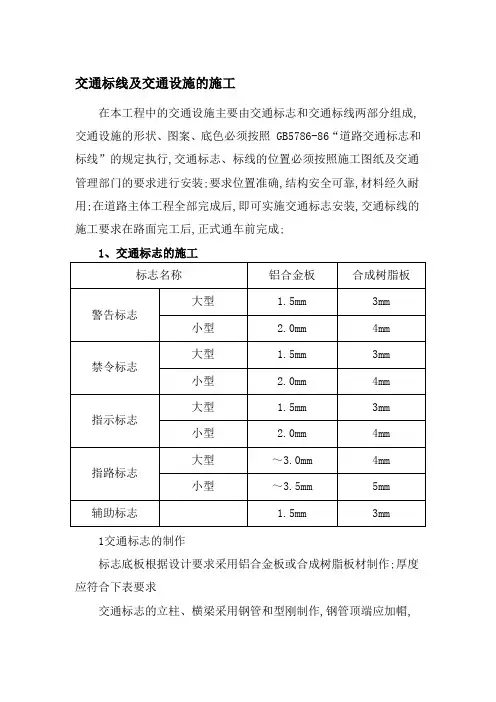

标志底板根据设计要求采用铝合金板或合成树脂板材制作。厚度应符合下表要求

交通标志的立柱、横梁采用钢管和型刚制作,钢管顶端应加帽,钢柱要作防锈处理或镀锌处理。

标志上的文字、图案要求部分反光或全反光,标志底不反光。

标志板应在场内加工,搬运过程中要进行分离,以防污损。

2)标志板的安装

(1)标志基础采用砼基础,位置和深度要按图纸要求进行,浇筑砼时要用插入棒捣实,每个底座顶部1.0m 高的一段要立模。混凝土基础中的地脚螺栓和基底法兰盘位置必须准确,在监理工程师验收合格后,才能浇捣混凝土,施工完毕应保护地脚螺栓免于锈蚀,人为破坏或预埋位置的扰动。回填时应对称分层夯实。

(2)标志的立柱、横梁等支撑结构的架设应在基础砼强度达到要求并经监理工程师批准后进行。立柱的长度应以图示的净空为依据,可在现场用锯断的方式进行截短。标志板的安装采用升降机进行,标志板与滑槽立柱的接触部位,必须进行防锈处理,所有外露的螺栓帽、头、螺丝露头以及垫圈都要以相称的颜色涂漆。所有接缝都应填以监理工程师认可的填料并涂漆。

(3)标志板安装完毕后,要对标志板进行清扫,清扫时避免污损板面;同时分别在白天和夜间对标志的外现、视认性、颜色和镜面眩光等进行检查,是否能满足设计要求,达不到要求,必须返工。

2、交通标线的施工

1)在喷涂路面标线之前,应先将道路表面上的污物、松散的石子和其它杂质清除,喷涂料时,道路表面应干净、干燥。喷涂工作一般应在白天进行,天气潮湿、灰尘过多,风速过大或温度低于 4℃时,喷涂路面标线工作应暂时停止。

2)为了确保标线、涂料和路面材料完全相适应,底漆的类型和使用量由监理工程师批准。一般采用常温型涂料。

3)所有纵向标线应使用自行或机械喷涂,采用无气喷涂装置,喷枪的输,出量应大于8L/min,喷漆宽度可以随意调节。喷涂标线应均匀,湿膜厚度为0.35-0.40 mm。

4)喷涂完成的标线应平直,在曲线处要圆滑平顺,标线边缘应整齐。

3、交通信号灯

1)交通信号灯安装等须经质量负责人检查合格后才能进行安装。

2)基础砼经养护、试压,确定达到设计强度要求才能安装。

3)就位时用经纬仪控制垂直度,基础面不平整处需用刚度的垫片支垫,直到标志杆垂直,标志牌朝向正确、垂直度符合要求。

4)为确保螺母不松动,加垫弹簧垫片,对称均匀拧紧。

5)基础面在信号灯安装结束后,须进行处理,防止螺栓锈蚀。

道路交通标线施工方案

道路交通标线施工方案 1、路面标线 ⑴设置标线的路面表面清洁干燥,无松散颗粒、灰尘、沥青、油污或其他有害物质。 ⑵为了确保标线涂料和路面材料完全相适应,底油的类型和用量经监理工程师批准。 ⑶标线的颜色为白色和黄色,符合《路面标线涂料》(JT/T280-1995)的要求,并按监理工程师同意的方法施工。喷涂机具采用自行式机械。 ⑷标线宽度、虚线长及间隙、点线长及间隙、双标线的间隔,按《道路交通标志和标线》(GB5768-1999)规定办理。 ⑸特殊标线的图案、标记如箭头及字母等的尺寸按《道路交通标志和标线》(GB5768-1999)规定办理。 ⑹所有标线具有顺直、平顺、光洁、均匀及精美外观;湿膜厚度符合图纸要求。 ⑺有缺陷的、施工不当、尺寸不正确或位置错误的标线均清除,路面应修补,材料应更换。 ⑻涂料在容器内加热时,温度控制在涂料生产商的使用说明规定值内,不得超过最高限制温度。烃树脂类材料,保持在熔融状态的时间不大于6h;树胶树脂类材料,保持在熔融状态的时间不大于4h。

⑼涂料喷涂于路面时的温度,符合涂料生产商的使用说明的要求。 ⑽喷涂施工在白天进行,雨天、尘埃大、风大、温度低于10度时暂时停止施工。喷涂标线时,制定交通安全措施,设置适当警告标志,阻止车辆及行人在作业区内通行,防止将涂料带出或形成车辙,直至标线充分干燥。对材料缺陷、尺寸不正确、位置不对或以不能令人满意的方法施工的标线,清除并予以更换。 2、轮廓标的设置 ⑴设置间距及其它规定按图纸要求和监理工程师的指示进行。 ⑵在降雨、风速过大或温度过高过低时,不进行设置。 ⑶轮廓标按图纸要求进行施工,安装就位无误后,将定向反光材料(膜)用不剥落的热活性胶粘剂粘贴,防止在表面上产生任何气泡和污损,并注意反光膜色块粘贴正确。

交通标线及交通设施施工方案

交通标线及交通设施的施工 在本工程中的交通设施主要由交通标志和交通标线两部分组成,交通设施的形状、图案、底色必须按照 GB5786-86“道路交通标志和标线”的规定执行,交通标志、标线的位置必须按照施工图纸及交通管理部门的要求进行安装。要求位置准确,结构安全可靠,材料经久耐用。在道路主体工程全部完成后,即可实施交通标志安装,交通标线的施工要求在路面完工后,正式通车前完成。 1、交通标志的施工 1)交通标志的制作 标志底板根据设计要求采用铝合金板或合成树脂板材制作。厚度应符合下表要求 交通标志的立柱、横梁采用钢管和型刚制作,钢管顶端应加帽,钢柱要作防锈处理或镀锌处理。 标志上的文字、图案要求部分反光或全反光,标志底不反光。 标志板应在场内加工,搬运过程中要进行分离,以防污损。 2)标志板的安装 (1)标志基础采用砼基础,位置和深度要按图纸要求进行,浇筑砼时要用插入棒捣实,每个底座顶部1.0m 高的一段要立模。混凝土基础中的地脚螺栓和基底法兰盘位置必须准确,在监理工程师验收合格后,才能浇捣混凝土,施工完毕应保护地脚螺栓免于锈蚀,人为破坏或预埋位置的扰动。回填时应对称分层夯实。 (2)标志的立柱、横梁等支撑结构的架设应在基础砼强度达到要求并经监理工程师批准后进行。立柱的长度应以图示的净空为依据,可在现场用锯断的方式进行截短。标志板的安装采用升降机进行,标志板与滑槽立柱的接触部位,必须进行防锈处理,所有外露的螺栓帽、头、螺丝露头以及垫圈都要以相称的颜色涂漆。所有接缝都应填以监理工程师认可的填料并涂漆。

(3)标志板安装完毕后,要对标志板进行清扫,清扫时避免污损板面;同时分别在白天和夜间对标志的外现、视认性、颜色和镜面眩光等进行检查,是否能满足设计要求,达不到要求,必须返工。 2、交通标线的施工 1)在喷涂路面标线之前,应先将道路表面上的污物、松散的石子和其它杂质清除,喷涂料时,道路表面应干净、干燥。喷涂工作一般应在白天进行,天气潮湿、灰尘过多,风速过大或温度低于 4℃时,喷涂路面标线工作应暂时停止。 2)为了确保标线、涂料和路面材料完全相适应,底漆的类型和使用量由监理工程师批准。一般采用常温型涂料。 3)所有纵向标线应使用自行或机械喷涂,采用无气喷涂装置,喷枪的输,出量应大于8L/min,喷漆宽度可以随意调节。喷涂标线应均匀,湿膜厚度为0.35-0.40 mm。 4)喷涂完成的标线应平直,在曲线处要圆滑平顺,标线边缘应整齐。 3、交通信号灯 1)交通信号灯安装等须经质量负责人检查合格后才能进行安装。 2)基础砼经养护、试压,确定达到设计强度要求才能安装。 3)就位时用经纬仪控制垂直度,基础面不平整处需用刚度的垫片支垫,直到标志杆垂直,标志牌朝向正确、垂直度符合要求。 4)为确保螺母不松动,加垫弹簧垫片,对称均匀拧紧。 5)基础面在信号灯安装结束后,须进行处理,防止螺栓锈蚀。

交通标线的施工方案施工方法

交通标线的施工方案施 工方法 Document serial number【LGGKGB-LGG98YT-LGGT8CB-LGUT-

一、主要工程项目的施工方案、施工方法 该工程建设单位为马山县住房和城乡规划建设局,施工单位为广西宏泰成建设工程有限责任公司。本公司在接到甲方通知书后,及时组织施工人员进入现场,做好相应工作准备,以确保工程施工质量进度。 (一)、交通标线的施工方案、施工方法 1、道路标线涂、漆料按要求采用热熔反光涂料,根据GB-5768-1999、JT/T279-1995标准。 标线涂料,符合JT/T280的规定。 玻璃珠为符合JT/T280的规定反光材料。 漆料或涂料以密封金属供货。每只容器清楚的标明制造单位的名称、出厂单位日期、反光性、颜色及加热时最高安全温度或溶剂种类等,并附有产品出厂单位合格证书。 产品在运输时,防止雨淋;存放时保持通风、干燥、防止日光直接照射,并隔绝火源,夏季温度过高时,设法降温;运至工地的漆、涂料,按GN48-89或GN47-89规定的试验方法,进行抽样检验,不合格产品,不得使用。 2、施工要求 标线作业开始,本单位按监理工程的指令,喷涂或涂刷一段试验标线,以此检验涂(漆)料配方(包括玻璃珠用量)是否满足图纸要求以及施工机具和工艺是否合适。如获批准,试验用涂(漆)料,施工机具和方法可以用于所有的标线。 喷涂或涂刷标线前,道路表面所有灰尘、污物、松散石块及其他杂质将清除干净。进行涂刷时,路面必须是清洁、干燥的。只有在路肩完工后才能进行标线作业。 施工中注意事项:一是标线作业应在白天进行严禁在气候潮湿、灰尘过大或温度低于4℃作业;二是施工前应将涂料充分搅匀,并滞留在热熔釜内15分钟后再放料,严禁不同类型涂料的混合使用,施工时严禁使用不同涂料厂生产的底油。 标线喷涂或涂或涂刷过程中,将设立警示牌防止车辆在未干的涂漆上驶过。

市政道路交通设施专项施工设计方案

标志、标线、隔离栅、防落网、波形护拦施工案 一、工程概况 本次市政3号路工程标段,即:起点接在建的市政3号路K0+800桩号,终点顺接既有xx公路,路线全长1.1公里。 根据市政3号路工程工程图纸的要求,制订了本工程的施工案。 二、施工编制依据 1、交通部JTG D80-2006《高速公路交通工程及沿线设施设计通用规》; 2、交通部JTG D81-2006《公路交通安全设施设计规》; 3、交通部JTG/T D81-2006《公路交通安全设施设计细则》; 4、标准GB5768-1999《道路交通标志和标线》; 5、交通部2007年第30号公告《高速公路网相关标志更换工作实施技术指南》; 6、交通部JT/T279-2004《公路交通标志板技术条件》; 7、交通部JT/T280-2004《路面标线涂料》; 8、交通部JT/T281-1995《高速公路波形梁钢护栏》; 9、交通部JT/T374-1998《隔离栅技术条件》; 10、交通部JT/T388-1999《轮廓标技术条件》; 11、交通部JT/T 596-2004《公路防撞桶》; 12、交通部JTG F83-01-2006《高速公路护栏安全性能评价标准》; 13、交通部交公路发[2004]477号《公路安全保障工程实施技术指南》(试行); 三、施工总体部署安排 市政3号路工程全长约1.1公里,根据实际工期和工程量暂作以下考虑,为了保证工程顺利完成,我公司组建一个项目部,为了实施专业管理专业施工,项目部配置二个施工队,每个施工队配置相应的专业专用的施工机械设备,以保证工程质量和工程进度,从而促使工程能保质保量按期完成。

四、标志、标线、隔离栏、防落网、波形护拦施工案和技术措施 (一)标志 1、施工案 (1)根据本工程的具体数量、工期及质量目标,结合本公司以往的施工经验,对本分项工程配备16吨吊机1台,350L混凝土搅拌设备1套,专业施工人员10人,测量试验仪器(逆反射系数测量仪、色彩色差仪、涂层测厚仪等)4台套。 (2)在标志制作前,向监理工程师提供所采用的原材料质保单及各类标志板面各种图案的配置图供监理工程师审查批准。所有运往工地的标志产品的质量均应符合《公路交通标志板技术条件》(JT/T279-1995)及《道路交通标志和标线》(GB5768-1999)的技术标准。 (3)施工之前,向监理工程师提供详细的施工组织设计,供监理工程师审查批准。 2、施工法 (1)施工放样 所有标志都应按图纸的要求定位和设置,安装的标志应与交通流向几乎成直角,在曲线路段,标志的设置应由交通流的行近向来确定。 (2)基础施工 1)支柱基础应按设计文件规定的尺寸及位置进行开挖。现浇砼时,小型基础可不立模板。在浇注砼前基坑要进行修整,基底要夯实。 2)基底按设计文件要求进行处理后立模板、绑钢筋、钢筋尺寸应符合设计规定,地脚螺栓和底法兰盘位置要正确。浇筑砼时,应保证底法兰盘标高正确,保持水平,地脚螺栓保持垂直。 3)浇筑好的砼基础应进行养护,基础围应回填夯实。并应在安装支柱前完成。 (3)标志立柱制作安装 1)格按设计文件要求选购材料,所有钢板按设计文件要求必须有材质证明,经监理工程师验收可加工。 2)将采购回来的钢材,按设计文件尺寸进行切割,型材用气割切割,钢板用轨道式切割机切割,切割好的钢材,用打磨机打磨,需拼接的部位,一定要切割成焊口。 3)焊条必须选用设计文件及国标要求的材料,焊缝厚度必须达到设计文件要求,焊好后材料应检查焊缝的厚度及平滑度。 4)将焊好的结构进行酸洗处理,必须洗干将,以确保除锈的彻底性。 5)将酸洗处理的铁件,浸放在热镀锌槽中,镀锌要均匀,必须保证镀锌厚度。

道路标线施工方案01277

编制依据 《路面标线涂料》JT/T280-2004; 《道路交通标志和标线》GB5768—2009; 《道路交通标线质量要求和检测方法》GB/T16311—2005; 国家标准《道路交通信号灯设置与安装规范》(GB14886—2006); 国家标准《道路交通信号灯》第1号修改单(GB14887—2003); 部颁标准《公安交通指挥系统建设通用程序和要求》(GA/T651—2006); 1.工程概况 1.1工程简介 本工程位于玛曲县城,县城交通标线8957㎡。维修数码管182根,投光灯8个,洗墙灯19个,路灯控制器230个,路灯底座63个,交通信号灯27个及县城市政设施维修

设计方案:路面中心线采用黄色虚线,线宽为0.15米,实线段长4米,间隔6米;在较大的平面交叉路口及行人出入较多的路段设置人行横道线、停止线或减速让行线、导向车道线、导向箭头等平交路口标线;小型平面交叉路口设置减速让行线。 技术要求:全线主线车道分道线、人行横道线等其它标线,均采用热熔反光涂料;热熔型涂料的冷膜厚度为2.00mm+10%;玻璃珠按涂料总重量18%的比例混合于涂料中,热熔型涂料中应添加适量的增塑剂,以避免过早、过快开裂;施工时,要求在热熔型和和常温型标线的涂膜表面撒布玻璃珠。 施工要求:在划路面标线之前,要求路面干燥、清洁,除净杂物和灰尘;施工时,环境温度不得低于10℃;车道边缘线,不应侵占行车道宽度;划标线之前,要根据道路平曲线要素、匝道曲线要素等实地放线,以保证标线位置精确、线形顺畅。 1.2气候条件 本工程项目所处区域的气候属高原性气候,。冬暖夏凉,年玛曲年平均气温:2.0℃;年平均最高气温:8℃;年平均最低气温:-4℃,年平均降雨量:603毫米 1.3工程特点 此工程工期较紧,途径村镇较多,道路两侧路口通行较强,

地下车库道路交通设施安装施工方案

车库设施安装施工方案 批准人: 审核人: 编制人:

************有限公司 二0一六年六月八日 目录 一、工程概况 二、技术规范 三、编制说明 四、编制原则 五、编制依据 六、技术说明: (一)交通标识牌 (二)交通标线 (三)辅助标志:根据现场临时增设标志 (四)标线 七、施工方案: (一)交通标志牌施工 (二)标线施工 (三)橡胶减速带施工 (四)橡胶车轮定位器施工 (五)通道及诱导标牌施工 (六)广角镜施工 (七)护墙角施工 八、施工部署 九、施工质量措施 十、安全保证体系及技术措施 十一、文明施工措施 一、工程概况

工程名称: 工程地址: 工程概况:地下停车场设计停车位283个,分成AB共2个区域;地下停车场A区设计停车位183个。地下车位用冷漆标线,车位两侧的柱头设防撞胶条,停车场通道地面设置导向箭头(冷漆标线),通道中间设置分道线以区分一条通道上的不通方向上的车辆,交叉路口设置减速路拱提醒车辆减速,在空中设置各种功能的交通标志牌。在比较重要且车流量大的路口死角设置广角镜,在地下停车场通往地面通道及电梯口处设置出口标牌,在停车场出、入口处设置出、入口大标牌,惯例是在出入口处横梁上安装。警示标志,内容:限高、减速慢性、禁止吸烟、减速让行、注意坡陡等。 二、技术规范 本工程将严格按《道路交通标志和标线》等有关国家标准和部颁标准进行,并根据停车场的具体环境状况,以期通过交通标志标线等安全设施的合理完善,达到车流自动疏导、车辆停放安全便捷有序,便于管理、控制提高效益的目的。 三、编制说明 1、本《施工方案》的编制力求做到详细,具有可操作性和实施性,尽量做到能用于指导实际施工。针对本工程的施工特点,从施工组织、技术方案、质量保证措施、工期控制、成本控制、安全、环保和文明施工等方面进行具体说明。 2、我公司将按照业主的要求,高效、优质、安全、文明完成合同文件中规定的工程任务。我们将全力以赴,做好施工前期准备和施工现场的总体规划部署,发挥我公司的技术、管理优势,以完整的管理组织机构,严格的岗位责任制度,扎实的工作作风,对劳动力、设备、材料、技术等方面进行全面的优化,确保在合同工期内优质、高效的完成本工程。 3、按照业主、监理的要求,做好各方面的协调工作,调动全公司的力量,确保达到合同文件中对工程目标所作出的承诺。 四、编制原则 施工组织设计按照业主提出的要求,以及合同文件的规定,即将该项目工程建设成合格质量的原则编制,具体体现在以下几个方面:

交通标线施工工艺标准(完整资料).doc

【最新整理,下载后即可编辑】 交通标志施工工艺标准 1适用范围 本标准适用于新建和改建高速公路、一级公路交通标线施工,其他道路交通标线施工可参照执行。 2 主要应用标准和规范 2.0.1中华人民共和国行业标准《公路工程质量检验评定标准》(土建工程)(JTG F80/1—2004)。 3 施工准备 3.1 技术准备 交通标志施工前,应根据设计图纸、施工合同、现场交底的控制桩点以及实际地形、地物情况编写施工方案并经审核批准。在进行标志位置的施工放样时,使用经纬仪、钢尺或者全站仪等测量仪器,准确确定交通标志基础的平面位置,以及交通标志立柱中心的平面位置。若道路沿线的设施构造物、高压线等对标志板面造成遮挡,影响标志的认读,应调整标志的位置,并注意控制基础标高。测量人员在放线定位完毕后,在基坑开挖前通知监理工程师以便查看或检测标志位置。 3.2 机械设备 电焊机、气割、切割机、刻字机、铆钉枪、电钻、卷尺、扳手、运输车辆、吊车等。 3.3作业条件 1.有关技术文件和施工方案编制已完成并经审核批准。 2.施工技术人员与工人已全部到位,并进行完成技术交底, 明确了质量、安全、工期、环保等要求;钢材、反光膜等各种原材料均已到场并通过检验。 3.标志施工机具、班组已到位并完成现场技术交底。 4.基础砼配合比经过批复和验证。 4 操作工艺 4.1 工艺流程(图4.1)

图4.1交通标志施工工艺流程图 4.2 施工技术与工艺 4.2.1 测量放样 根据设计要求对每个标志设置地点进行详细符合,根据现场实际情况判定设计标志设置点的准确性和适合性,保证标志设置后能够满足标志的正常使用,充分发挥标志的作用。 4.2.2 基础工程 定点后实施标志基础工程,基础工程的控制要点: 1.不论机械开挖或人工开挖基坑均应保证对施工现场周围已完工程的保护,严禁破坏已完工程项目。 2. 基坑位置、基坑几何尺寸、深度应满足施工图设计要求,基坑挖到图纸规定的深度和大小,如有扰动的开挖面,加大开挖

交通设施工程施工方案及方法

交通设施工程施工方案及方法 一、交通施工概况 1、设置原则 (1)标志设置以不熟悉本地路况的外地使用者为设计的参考对象,充分考虑方便交通参与者和提高道路通行能力,并综合考虑道路设施、交通工具、交通环境及气候等因素,满足地方道路的交通安全管理需要。 (2)标志设置的地点和内容应能使交通参与者引起注意、迅速判读、且有必要的反应时间或操作距离。 (3)交通标志传递的信息,应优先采用图案,其次是数字符号,再次是文字信息。 (4)标志和标线所表达的信息在内容上互补,空间上对应或递进,不应产生矛盾和歧义。 2、设置的一般规定 (1)安装位置 标志安装在单柱、双柱标立柱上时,安装高度不小于220cm,但安装在隔离带、绿化带等非行人通行的地点时,安装高度可不低于200cm。 标志安装在悬臂上时,安装高度不应低于500cm。 标志采用附着式安装时,安装高度应符合上述规定。 单柱式标志板的内边缘、悬臂式标志杆距道路边线的距离不应小于25cm。 (2)设置角度 版面应面向来车方向,并应尽量减少对驾驶员的眩光。设置路侧式标志时,可与道路中心线的垂直线成一定角度θ,指路标志和警告标志为0°~10°,禁令标志和指示标志为0°~45°,道路上方的标志应与道路中心线垂直并与道路垂直线成0°~10°俯角β。柱应保持垂直,其倾斜度不应大于立柱高度的0.5%,且不允许向车行道一侧倾斜 3.施工要求 (1)标志定位与位置

施工时应检查设置桩号和角度的合理性。桩号设置不合理或与其它构造物干扰,经监理工程师同意后可适当调整位置。 (2)基础 标志基础混凝土采用混凝土就地浇筑。基础位置的确定、开挖以及浇筑混凝土立模和锚固螺栓的设置等,应经监理工程师批准后方可施工。 要求基坑开挖后应在24小时内完成基础混凝土浇筑。 (3)标志支承结构 标志的装设,应《道路交通标志和标线》(GB5768-2009)的规定进行。 钢支承结构应根据《道路交通标志和标线》(GB5768-2009)的规定制作和安装。 管状或空心截面的支承结构,应设有经监理工程师同意的防雨帽。 钻孔、冲孔和车间焊接,应在钢材电镀之前完成。提供的连接件和附件应适合标志安装系统并符合《道路交通标志和标线》(GB5768-2009)附录H的要求。 承包人应把其推荐的安装系统,包括多标志组合装置的详情报送监理工程师审批。安装期间,标志板应适当支撑和加固,其表面应采取防止损坏的保护措施。 标志支撑结构的架设应在基础混凝土强度达到要求,并得到监理工程师的批准后进行。悬臂标志结构整个安装过程应以高空吊车为工具,在横梁安装之前,应先预拱,悬臂标志的预拱度为40mm。 标志中与铝合金或其他金属接触的所有钢材都应加以保护,以避免钢材或铝合金的锈蚀,保护措施应经监理工程师认可。 (4)标志板制作安装 标志面的制作 a.交通标志的形状、图案和颜色应严格按照《道路交通标志和标线》(GB5768-2009)及图纸的规定执行。所有标志上的汉字、汉语拼音字母、英文字、阿拉伯数字应符合《道路交通标志和标线》(GB5768-2009)的规定,不得采用其它字体。 b.交通标志板面上图案、字符的平面布设,应在施工前做出样品,提交给监理工程师审批。标志采用全反光、部分反光及反光膜的级别,应符合图纸要求。 c.粘贴反光膜时,不允许采用手工操作或用溶剂激活粘结剂。在标志面的最外层可涂保

交通标线施工方案方法及施工措施

交通标线施工方案方法及施工措施 1、施工工法 标线施工人员分为三组,即路面清扫放线组、涂料熔化搅拌组和标线涂布组。施工气温一般在10O℃~30O℃为宜,环境温度低于10O℃时坚决不施工。施工时必须保证路面干燥无尘土。 ①路面清扫放线组:首先使用手推式路面清扫机清除路面积土、浮尘及障碍物、灰尘、沥青、油污或其他有害物质,并按要求标出导线。标导线有多种方式,一种是用绳索弹灰线(即弹线包)。此种方法进度较快,简便,但对标线人员技术要求高、凭经验保证导线的曲直,易出偏差,且灰线易掉;另一种用钢钉拉线索,能保证较好的导线曲、直度,但进度稍慢。对于各种箭头、文字一般采用以上两种方法,而对于车道边缘线和分界线可用标线放样车放样施划。施工时,我们将根据经验视具体情况灵活使用。第二步,用底油机在导线一侧涂布底漆。采用喷涂方式较好,底漆宽度一致,漆膜均匀,附着力也很好。用手刷式时要掌握用漆量适中,涂刷均匀,不能漏空、花边。涂布后干燥5~10 分钟,用手指按下提起拉成丝状为准,此时可视为路面处理完毕。 ②涂料熔化搅拌组:将涂料(助剂)投入热熔釜中,釜内温度控制在180 ℃~210℃之间,边熔化、边搅拌,严格控制好温度。熔化分散好后,为保证较好的标线质量,进行检验测试。检验方法是将釜中涂料取样少许,涂成片状(厚约1.6mm),使其自然冷却,干燥后用手指将其弯曲,弯到35度左右时涂片断裂为最佳。 ③标线涂布组:热熔釜熔好后的涂料放入划线储桶时,必须用铁筛网过滤。点燃桶下和划线器边的炉火,保持合适的施工温度。再把玻璃微珠倒入箱内,施工即可开始。划线时,划线车按导线涂布,涂布时涂料合适的温度大致在180℃左右。 2、施工过程控制 ①施工前认真检查施工设备,确保其正常。 ②划线前,应对准备划线的区域进行路面检查,路面划线区域必须干净,否则将影响粘结。划线的当天还要注意天气情况,当有雨、风、天气潮湿时不要施工。

地下车库交通设施设计方案

地下车库交通设施设计方案 根据我司对交通设施施工设计方案的说明 本设计方案按《道路交通标志和标线》规定﹑《安全标志》﹑《道路标线涂料》等有关国家标准,根据停车场现场环境条件,合理规范地设置一定标志牌﹑结构件及地面涂线等交通设施,尽可能完善地对出入车场的车辆进行引导和控制,使车辆放置,便捷有序,出入流通顺畅,既方便管理,又提高效率。 一﹑反光标志牌: 在车辆进出口以及车辆内适当位置安装标志牌,引导车辆正常行驶,交通标志有禁停标志,指示标志及其它标志等。 1﹑材料:铝合金板,进口工程级反光膜。 2﹑制造:先将铝合金板加工成国标规格后,再将通过贴膜机将反光膜贴在铝合金板上。文字,图样均按国标样本。 3﹑规格: A﹑导向标指示牌—安装在车道两边的墙上。 B﹑警示标指示牌—安装在车位两便的墙上(柱)脚上。 C﹑龙门标牌—安装在车道入口处的墙上。标有本车场的主要信息。 D﹑出入标志牌—安装在车道出口处的位置,使车辆不得从出口出进入车辆。 E﹑其它圆方牌及方牌(如转弯指示牌“国标准”,出口指示牌“用专用的“丁”字形悬牌吊架安装在天花板上或墙上。 二﹑标线:在车场地面及行车道上标划有关的各种线条,箭头等交通安

全设施,和标志牌配合使用,管制和引导,规范疏导车流。 1﹑材料:交管局指定的标准道路标线漆 2﹑制作:用机器喷涂在地面上。 3﹑规范: A﹑车位线—引导车辆停车,按国标规范。施工时可根据车场的现场情况适当调整。线宽为150mm,颜色为白色。 B﹑箭头—引导车辆行驶方向,在车场内适当的位置标志导向箭头,按国家标准长为300mm.,颜色为白色。 C﹑分道线—为通路中间分离线,表示不准车辆跨线超车或压线行驶。规格线宽为150mm,颜色为黄色。 D﹑禁停线—在车场的主要出入口处禁止停车的地点划分禁停区,颜色为黄色。 E﹑车位编号—在车场内的每一个车位上标注编号,以便车辆有序地的对号停放。 三﹑金属构件:在车场内适当安装一些金属结构件,包括用于安装反光诱导标牌﹑吊架和保证车辆安全的挡车器﹑反光防护角及反光凸镜﹑减速带等。 1﹑材料:有用金属钢管﹑不锈钢管和及反光膜。 2﹑制作原料:机器铸造铁管﹑硬塑制品﹑原生橡胶制品及人工加工成品后安装。 3﹑规范: A﹑挡车器—在停车位靠墙方向安装,距离停车位后线1.1米

交通设施安装施工方案

交通设施安装施工 方案

施工方案 批准人: 审核人: 编制人: 甘肃鑫盛电子科技有限公司 二0一一年五月二日 目录

一、工程概况 二、技术规范 三、编制说明 四、编制原则 五、编制依据 六、技术说明: (一)交通标识牌 (二)交通标线 (三)辅助标志:根据现场临时增设标志(四)标线 七、施工方案: (一)交通标志牌施工 (二)标线施工 (三)橡胶减速带施工 (四)橡胶车轮定位器施工 (五)通道及诱导标牌施工 (六)广角镜施工 (七)护墙角施工 八、施工部署 九、施工质量措施 十、安全保证体系及技术措施

十一、文明施工措施 一、工程概况 工程名称: 工程地址: 工程概况:地下停车场设计停车位283个,分成AB共2个区域;地下停车场A区设计停车位183个。地下车位用冷漆标线,车位两侧的柱头设防撞胶条,停车场通道地面设置导向箭头(冷漆标线),通道中间设置分道线以区分一条通道上的不通方向上的车辆,交叉路口设置减速路拱提醒车辆减速,在空中设置各种功能的交通标志牌。在比较重要且车流量大的路口死角设置广角镜,在地下停车场通往地面通道及电梯口处设置出口标牌,在停车场出、入口处设置出、入口大标牌,惯例是在出入口处横梁上安装。警示标志,内容:限高、减速慢性、禁止吸烟、减速让行、注意坡陡等。 二、技术规范 本工程将严格按《道路交通标志和标线》等有关国家标准和部颁标准进行,并根据停车场的具体环境状况,以期经过交通标志标线等安全设施的合理完善,达到车流自动疏导、车辆停放安

全便捷有序,便于管理、控制提高效益的目的。 三、编制说明 1、本《施工方案》的编制力求做到详细,具有可操作性和实施性,尽量做到能用于指导实际施工。针对本工程的施工特点,从施工组织、技术方案、质量保证措施、工期控制、成本控制、安全、环保和文明施工等方面进行具体说明。 2、我公司将按照业主的要求,高效、优质、安全、文明完成合同文件中规定的工程任务。我们将全力以赴,做好施工前期准备和施工现场的总体规划部署,发挥我公司的技术、管理优势,以完整的管理组织机构,严格的岗位责任制度,扎实的工作作风,对劳动力、设备、材料、技术等方面进行全面的优化,确保在合同工期内优质、高效的完成本工程。 3、按照业主、监理的要求,做好各方面的协调工作,调动全公司的力量,确保达到合同文件中对工程目标所作出的承诺。四、编制原则 施工组织设计按照业主提出的要求,以及合同文件的规定,即将该项目工程建设成合格质量的原则编制,具体体现在以下几个方面: 1、严格执行国家有关技术规范、操作规程和质量检验评定标准。

交通标线施工方案

交通标线施工方案 1. 热熔涂料标线 1、施工流程 2 热熔涂料标线涂膜的缺陷及对策

2.涂画标线 1.布设原则 设置标线的路面表面应清洁干燥,无松散颗粒、灰尘、油污或其他有害物质。 若标线位置不变,不需要调整时可根据标线残剩痕迹重划,重涂前应对路面进行彻底清扫,清除缝隙中的松动涂料和颗粒。再喷洒下涂料,以提高路面与涂料

之间的粘结力。若路面标线体系发生改变时,在重新划标线以前,必须去除原有的标线。 标线的颜色、厚度、宽度等应符合《路面标线涂料》(JT/T280-2004)的要求,并按监理工程师同意的施工方法施工。 标线宽度、虚线长及间隔、点线长及间隔、双标线的间隔,应按《道路交通标志和标线》(GB 5768--2009)规定办理。 所有标线应具有顺直、平顺、光洁、均匀及精美外观;湿膜厚度符合要求。 有缺陷的、施工不当、尺寸不正确或位置错误的标线均应清除,路面应修补,材料应更换,并经监理工程师同意。 涂料喷涂于路面时的温度,应符合涂料生产商提供的使用说明的要求,否则会影响喷涂使用寿命。 喷涂施工应在白天进行,雨天、尘埃大、风大、温度低于10℃时应暂时停止施工。 路面标线采用反光型热熔涂料,涂料的耐磨性指标不大于80,涂料中玻璃珠的含量为18%-25%。 玻璃珠的撒布应经试验并获监理工程师的批准方可实施。涂料喷涂后立即进行撒布玻璃珠操作。玻璃珠的性能应符合《路面标线用玻璃珠》(JT/T466-2001)的有关规定。 喷涂标线时,应有交通安全措施,设置适当警告标志,阻止车辆及行人在作业区通行,防止将涂料带出或形成车辙,直至标线充分干燥。 所有的标线除非有特殊说明外,均为白色反光标线。纵向标线厚度为2.0mm,人行横道线、导向箭头等标线厚度为3.0 mm。 2.程序及注意事项 施工程序 对需要设置标线的表面进行清洁工作,使其无松散颗粒、灰尘、油污或其他有害物质;并同时保持其干燥; 喷涂热熔底油下涤剂,按实验决定的时间间隔喷涂热熔涂料; 在监理工程师的批准下涂抹正确、标准的统一标线;

交通设施安装施工设计方案

施工方案 批准人: 审核人: 编制人: 甘肃鑫盛电子科技有限公司

二0—年五月二日

目录 一、工程概况 二、技术规范 三、编制说明 四、编制原则 五、编制依据 六、技术说明: (一)交通标识牌 (二)交通标线 (三)辅助标志:根据现场临时增设标志(四)标线 ^^、施工方案: (一)交通标志牌施工 (二)标线施工 (三)橡胶减速带施工 (四)橡胶车轮定位器施工 (五)通道及诱导标牌施工 (六)广角镜施工 (七)护墙角施工 八、施工部署 九、施工质量措施 十、安全保证体系及技术措施 十一、文明施工措施

工程概况 工程名称: 工程地址: 工程概况:地下停车场设计停车位283个,分成AB共2个区域;地下停车场A区设计停车位183个。地下车位用冷漆标线,车位两侧的柱头设防撞胶条,停车场通道地面设置导向箭头(冷漆标线),通道中间设置分道线以区分一条通道上的不通方向上的车辆,交叉路口设置减速路拱提醒车辆减速,在空中设置各种功能的交通标志牌。在比较重要且车流量大的路口死角设置广角镜,在地下停车场通往地面通道及电梯口处设置出口标牌,在停车场出、入口处设置出、入口大标牌,惯例是在出入口处横梁上安装。警示标志,内容:限高、减速慢性、禁止吸烟、减速让行、注意坡陡等。 二、技术规范 本工程将严格按《道路交通标志和标线》等有关国家标准和部颁标准进行,并根据停车场的具体环境状况,以期通过交通标志标线等安全设施的合理完善,达到车流自动疏导、车辆停放安全便捷有序,便于管理、控制提高效益的目的。 三、编制说明 1、本《施工方案》的编制力求做到详细,具有可操作性和实施性,尽量做到能用于指导实际施工。针对本工程的施工特点,从施工组织、技术方案、质量保证措施、工期控制、成本控制、安全、环保和文明施工等方面进行具体说明。 2、我公司将按照业主的要求,高效、优质、安全、文明完成合同文件中规定的工程任务。我们将全力以赴,做好施工前期准备和施工现场的总体规划部署, 发挥我公司的技术、管理优势,以完整的管理组织机构,严格的岗位责任制度,扎实的工作作风,对劳动力、设备、材料、技术等方面进行全面的优化,确保在合同工期内优质、高效的完成本工程。

交通标线施工工艺标准

交通标志施工工艺标准 1 适用范围 本标准适用于新建和改建高速公路、一级公路交通标线施工,其他道路交通标线施工可参照执行。 2 主要应用标准和规范 2.0.1 中华人民共和国行业标准《公路工程质量检验评定标准》 (土建工程)(JTG F80/1—2004)。 3 施工准备 3.1 技术准备 交通标志施工前,应根据设计图纸、施工合同、现场交底的控制桩点以及实际地形、地物情况编写施工方案并经审核批准。在进行标志位置的施工放样时,使用经纬仪、钢尺或者全站仪等测量仪器,准确确定交通标志基础的平面位置,以及交通标志立柱中心的平面位置。若道路沿线的设施构造物、高压线等对标志板面造成遮挡,影响标志的认读,应调整标志的位置,并注意控制基础标高。测量人员在放线定位完毕后,在基坑开挖前通知监理工程师以便查看或检测标志位置。 3.2 机械设备电焊机、气割、切割机、刻字机、铆钉枪、电钻、卷尺、扳手、运输车辆、吊车等。 3.3 作业条件 1?有关技术文件和施工方案编制已完成并经审核批准。 2?施工技术人员与工人已全部到位,并进行完成技术交底,明确了质

量、安全、工期、环保等要求;钢材、反光膜等各种原材料均已到场并通过检验。 3.标志施工机具、班组已到位并完成现场技术交底。 4基础砼配合比经过批复和验证。 4操作工艺 4.1工艺流程(图4.1) 图4.1交通标志施工工艺流程图 4.2施工技术与工艺 4.2.1测量放样 根据设计要求对每个标志设置地点进行详细符合,根据现场实际情况判定设计标志设置点的准确性和适合性,保证标志设置后能够满足标志的正常使用,充分发挥标志的作用。

4.2.2 基础工程定点后实施标志基础工程,基础工程的控制要点: 1.不论机械开挖或人工开挖基坑均应保证对施工现场周围已完工程的保护,严禁破坏已完工程项目。 2.基坑位置、基坑几何尺寸、深度应满足施工图设计要求,基坑挖到图纸规定的深度和大小,如有扰动的开挖面,加大开挖量,达到设计规定要求。基坑开挖完毕后对基底进行平整和夯实,同时控制好标高;对坑壁进行平整,保证基底和坑壁的平整和坚实。双柱基础不能同时施工。开挖的基坑要防止雨水进入。经监理工程师批准后方可进行下一步施工。 3.基坑验收合格后,先浇筑相应标号和厚度的砼垫层,然后对基础外露部分及基坑顶一下15cm 应设置模板,保证基础的外露部分具有良好的几何尺寸和外观效果。 4.按照设计进行配置钢筋,钢筋纵横交叉处应采用规定直径的铁丝绑扎牢固,不滑动、不遗漏,并保证钢筋的有效性。 5.底座法兰盘的安装位置应符合图纸要求。底座法兰盘应与基础对中,其顶面应与混凝土基础顶面平齐,保证上部结构的稳定性。预埋地脚螺栓应与底座法兰盘垂直固定,外露长度控制在10—20cm 并妥善保护。 6.混凝土应紧靠未松动的开挖面浇注,浇注混凝土的强度应符合设计要求。浇注混凝土时必须进行振捣,无论采用人工或机械振捣都应按层依次进行,捣固应密实均匀,不得出现跑模、漏浆等现象。振捣时要保证底座法兰盘和地脚螺栓的正确位置。 7.基础顶面抹平,所有基础外露边缘要修抹整齐、混凝土颜色一致。混凝土表面外观必须平整、光洁,不允许出现蜂窝、麻面。按固定进行混凝土的养生,砼达到85%强度后拆模。拆模时避免破坏基础表面。

道路交通标线施工工艺1

交通标线施工方案 1、施工准备: (1)组织有关工程管理和技术人员对设计图纸进行会审。对图纸不明确及施工中有困难的地方,要与设计单位作好变更鉴证手续。 (2)对本工程所使用的机械和检测设备的性能进行检验,保证施工过程中各种设备的工作状态良好,使用功能齐全。 2、施工工艺 3、材料的熔融 热熔釜一般装载于车上,热熔釜装配有以LP气(液化气)为燃料的煤气燃烧器和搅拌装置。 材料熔融过程中应注意以下几点: (1)温度管理要严格; (2)要充分搅拌、混合,使涂料均匀; (3)供给规定粘度的涂料; (4)补充新材料时,要注意新加入材料的热熔情况; (5)要注意加热次数,每锅尽可能只加热一次; (6)涂料中含有大量空气,会突然沸腾引发事故,应注意; (7)热熔釜周围不要放置易燃物品。 4、施工方法

热熔型标线施工也须进行清扫路面、放样、修整等程序,这些程序与施工质量是密切相关的,缺一道程序,就不能得到满意的质量。所以须注意各个环节的相互配合。 (1)放样,首先要做好交通管理以确保放样操作安全。然后进行标线位置的量测,按设计图标明的位置和图形用测量用具和水线在路面作出标记。 放样完成后,应该对标线图案所包含的管制意义能否正确表达,司机和 行人能否准备辨认,进行核对。 (2)根据路面状况和底漆特性:一般每平方米涂抹65~230g。涂抹时,用刷子、滚筒式喷洒机等,将底漆调至浓淡均匀后涂洒。底漆涂洒后,要 进行保养。 (3)热熔型标线施工方法:实际上是一种熔接作业,因此,材料性能及施工方法和技术都直接影响着涂膜性能。施工条件和路面状态是多种多样的, 影响路面标线性能的因素也千变万化。因此每次施工应尽量控制各种因 素,争取好的施工质量。 (4)标线施划:标线施划工程在沥青路面铺筑后进行施工。标线施划必须按设计要求施工。线型、尺寸长度误差和横、纵偏差应在保证项目范围内。 标线施划前应先施划实验段。待业主和监理检查确认后,方可开始全面 施工。 (5)修整:施划标线结束后,应根据实际完成情况,计测工作量。 对不符合要求底标线进行修整。并检测厚度、尺寸,玻璃珠的撒布情况及划线形状等。 5、质量检验标准

交通标线施工工艺标准

交通标线施工工艺 标准

交通标志施工工艺标准 1适用范围 本标准适用于新建和改建高速公路、一级公路交通标线施工,其它道路交通标线施工可参照执行。 2 主要应用标准和规范 2.0.1中华人民共和国行业标准《公路工程质量检验评定标准》(土建工程)(JTG F80/1—)。 3 施工准备 3.1 技术准备 交通标志施工前,应根据设计图纸、施工合同、现场交底的控制桩点以及实际地形、地物情况编写施工方案并经审核批准。在进行标志位置的施工放样时,使用经纬仪、钢尺或者全站仪等测量仪器,准确确定交通标志基础的平面位置,以及交通标志立柱中心的平面位置。若道路沿线的设施构造物、高压线等对标志板面造成遮挡,影响标志的认读,应调整标志的位置,并注意控制基础标高。测量人员在放线定位完毕后,在基坑开挖前通知监理工程师以便查看或检测标志位置。 3.2 机械设备 电焊机、气割、切割机、刻字机、铆钉枪、电钻、卷尺、扳手、运输车辆、吊车等。 3.3作业条件

1.有关技术文件和施工方案编制已完成并经审核批准。 2.施工技术人员与工人已全部到位,并进行完成技术交底, 明确了质量、安全、工期、环保等要求;钢材、反光膜等各种原材料均已到场并经过检验。 3.标志施工机具、班组已到位并完成现场技术交底。 4.基础砼配合比经过批复和验证。 4 操作工艺 4.1 工艺流程(图4.1) 图4.1交通标志施工工艺流程图 4.2 施工技术与工艺 4.2.1 测量放样

根据设计要求对每个标志设置地点进行详细符合,根据现场实际情况判定设计标志设置点的准确性和适合性,保证标志设置后能够满足标志的正常使用,充分发挥标志的作用。 4.2.2 基础工程 定点后实施标志基础工程,基础工程的控制要点: 1.不论机械开挖或人工开挖基坑均应保证对施工现场周围已完工程的保护,严禁破坏已完工程项目。 2. 基坑位置、基坑几何尺寸、深度应满足施工图设计要求,基坑挖到图纸规定的深度和大小,如有扰动的开挖面,加大开挖量,达到设计规定要求。基坑开挖完毕后对基底进行平整和夯实,同时控制好标高;对坑壁进行平整,保证基底和坑壁的平整和坚实。双柱基础不能同时施工。开挖的基坑要防止雨水进入。经监理工程师批准后方可进行下一步施工。 3.基坑验收合格后,先浇筑相应标号和厚度的砼垫层,然后对基础外露部分及基坑顶一下15cm应设置模板,保证基础的外露部分具有良好的几何尺寸和外观效果。 4.按照设计进行配置钢筋,钢筋纵横交叉处应采用规定直径的铁丝绑扎牢固,不滑动、不遗漏,并保证钢筋的有效性。 5.底座法兰盘的安装位置应符合图纸要求。底座法兰盘应与基础对中,其顶面应与混凝土基础顶面平齐,保证上部结构的稳定性。预埋地脚螺栓应与底座法兰盘垂直固定,外露长度控制在10—20cm并妥善保护。

交通设施工程施工方案80163

目录第一章工程概况 第二章施工部署 第三章施工方法与工艺 第四章质量保证措施 第五章安全、文明施工保证措施 第六章工期保证措施

第一章工程概况 1、白沙路承建范围K0+000~K1+565.76,长1565.76m。白沙路交通设施工程包括交通标线、交通标志、信号灯。 2、主要工程数量(详见下表) 第二章施工部署 一、施工安排原则 根据工期要求及本工程的特点,并结合现场的实际条件,确定施工部署的主导思想为:以确保实现工期及质量目标为前提,以标志、标线、交通信号灯管线、基础结构及电气安装施工为重点,合理安排交通配套设施工程的施工顺序,形成有规模的平行施工和有序的流水作业,力争优质高效地完成施工任务。 二、人员、设备、材料准备 ㈠人员、机械、设备组织 作业队劳动力需用量计划: 施工主要机械设备配置表

㈡材料组织 1、材料组织采购原则 严格按照图纸及规范要求采购具有交通部交通安全设施批量生产合格证及通过ISO9000 认证的厂家的产品。所有采购的材料均签订采购合同,并报监理工程师备案。 2、交通标线 ⑴标线采用热熔型涂料,厚度为1.5~2.5毫米;材料的软化点为90~125℃;逆反系数白色≥200,黄色≥100;涂料的耐磨耗性、耐碱性、耐气候性必须满足规范的要求;涂料的玻璃珠含量为20~25%。 ⑵设计采用的玻璃珠为1号类别,其指标应符合JT/T446—2001规定。玻璃珠密度 2.4~2.6g/cm2,折射率不小于1.9;玻璃珠要求光圆整洁,玻璃珠内无杂质,成圆率不小于70%。 ⑶文字标线采用预成型标线。 3、交通标志 ⑴标志的设置方式分为路侧式、悬臂式、附着式。 警告、禁令、小型指示等常规交通标志牌采用路侧式和附着式,设置在道路边缘、人行道、中央分隔带和两侧分隔带上。大型指路牌采用悬臂式指路牌。 ⑵标志的材料 标志反光膜采用三级反光膜,要求满足JT/T279—2004要求。 小型标志底板采用合成树脂类板材(硬质聚氯乙烯板材)制作,厚度的取值应满足在风速在V=30m/s(离地高度10m)时板面不得出现任何弯曲变形。 大型标志底板采用标志板采用硬铝合金板,抗拉强度≥289.3MPa,厚度为3.5mm。 4、路口交通信号灯 ⑴所有交通信号灯光源均选用超高亮度LED。全部含有行人信号组的杆体,杆体内必须安装音频交通信号器。 ⑵灯杆:灯杆用钢板加工完成后整杆热镀锌处理,后喷户外耐用涂料,采用现场装

道路标线施工

道路标线施工 施工工艺如下: 1)、交通标线施工工艺流程 到达现场→安全措施→清扫路面→放样→标线材料的熔融→涂敷标线修整→清理现场→完成开放交通。 2)、标线涂敷工艺 涂敷前应进行施工设备的调试及试划以确保试划出的标线的色泽,厚度、宽度、玻璃珠的撒布量等符合业主的要求。为了保证夜间的识别性,在标线涂敷的同时要面撒适量的玻璃珠。热熔型涂料在釜内加热时,温度应控制在180OC~230OC之间,同时进行充分搅拌,一般涂料完全融化后,搅拌5~10分钟即可进行涂敷。待涂料干燥后即可开放交通。 施工工法 标线施工人员分为三组,即路面清扫放线组、涂料熔化搅拌组和标线涂布组。施工气温一般在10O℃~30O℃为宜,环境温度低于10O ℃时坚决不施工。施工时必须保证路面干燥无尘土。 1、路面清扫放线组:首先使用手推式路面清扫机清除路面积土、浮尘及障碍物、灰尘、沥青、油污或其他有害物质,并按要求标出导线。标导线有多种方式,一种是用绳索弹灰线(即弹线包)。此种方法进度较快,简便,但对标线人员技术要求高、凭经验保证导线的曲直,易出偏差,且灰线易掉;另一种用钢钉拉线索,能保证较好的导线曲、直度,但进度稍慢。对于各种箭头、文字一般采用以上两种方

法,而对于车道边缘线和分界线可用标线放样车放样施划。施工时,我们将根据经验视具体情况灵活使用。第二步,用底油机在导线一侧涂布底漆。采用喷涂方式较好,底漆宽度一致,漆膜均匀,附着力也很好。用手刷式时要掌握用漆量适中,涂刷均匀,不能漏空、花边。涂布后干燥5~10 分钟,用手指按下提起拉成丝状为准,此时可视为路面处理完毕。 2、涂料熔化搅拌组:将涂料(助剂)投入热熔釜中,釜内温度控制在180 ℃~210℃之间,边熔化、边搅拌,严格控制好温度。熔化分散好后,为保证较好的标线质量,进行检验测试。检验方法是将釜中涂料取样少许,涂成片状(厚约1.6mm),使其自然冷却,干燥后用手指将其弯曲,弯到35度左右时涂片断裂为最佳。 3、标线涂布组:热熔釜熔好后的涂料放入划线储桶时,必须用铁筛网过滤。点燃桶下和划线器边的炉火,保持合适的施工温度。再把玻璃微珠倒入箱内,施工即可开始。划线时,划线车按导线涂布,涂布时涂料合适的温度大致在180℃左右。 4、标线施工及其使用中的常见问题及处理办法(表格见次页) 标线施工及其使用中的常见问题及处理办法 不良现象产生原因解决办法 标线粘附灰尘抗污性差材料未熔混好加强物料熔化温度监控 材料高温性差 应选择合适当地条件的热熔涂 料 局部剥落 地面不干净 地面有灰尘扫净地面 地面未干透严禁在潮湿。冰冻地面施工热熔涂料温度不 够 未熔至规定温度 施工机械要配套齐全,要加强 物料温度监控,涂料融休后要
