施工组织设计

1

2

1、投标人编制施工组织设计时应采用文字并结合图表形式说明主要分项工程3

的施工组织、施工方法、技术组织措施。同时应对关键工序、复杂环节重点提4

出相应技术措施,如冬雨季施工技术、减少噪音、降低环境污染、地下管线及5

其他地上地下设施的保护加固措施等。结合工程特点提出切实可行的工程质量、6

工程进度、安全生产、文明施工、水土保持、环境保护管理方案。

7

施工组织设计应附的文字说明及配图见下表(不限于,仅供参考):

8

2、施工组织设计除采用文字表述外应附下列图表,图表及格式要求附后。

9

附表一拟投入本标段的主要施工设备

10

附表二拟配备本标段的实验和检测仪器设备表11

附表三劳动力计划表

12

附表四计划开、竣工日期和施工进度网络图13

附表五工总平面图

14

附表六临时用地表

15

16

17

18

19

20

21

22

23

24

25

26

第一章工程概况27

第一节工程概况

28

29

30

31

32

33

34

35

36

37

38

39

40

41

42

43

44

45

46

47

48

49

50

51

52

53

54

55

第二章施工准备

56

第一节技术准备

57

1、开工前由公司总工程师组织项目经理部全体人员学习本工程涉及的施工规58

范的主要条文,熟悉标准图集,审查施工图纸,在项目经理部内进行各专业的59

图纸会审,将问题汇总后为正式图纸会审做准备。

60

2、进行施工组织设计交底和讨论,落实施工组织设计对工程质量、安全、进61

度的各项要求,同时进行施工技术交底。对工程的重要部分组织、编制分项工62

程的详细施工方案和编制施工工艺卡。

63

3、根据工程需要准备相应的技术资料,工程中所用到的施工规范、规程、标64

准图集、预算定额及当地建设行政主管部门的有关工程建设文件等,按专业分65

发到各专业施工班组,主要条文及条款由主任工程师向班组进行交底。

66

4、仪器仪表:工程中所用的测量仪器、仪表均应检验、校准,并应有专人负67

责管理、维护。

68

5、外加剂、特殊材料、器械订货的准备及培训。

69

6、与建设单位办理有关技术资料的交接手续,做好定位座标点、水准点的引70

入及标高、控制点的复核工作。

71

7、钢筋、木工、铁件翻样,提出成品、半成品及预制构件加工订货单。

72

第二节生产准备

73

1、施工场地准备:施工场地的平整,临时水、电管线的敷设及临时设施的搭74

设按土方开挖、主体施工及装饰施工的要求进行,如附图所示。

75

2、临时设施的布置:项目部有关人员通过施工现场实地观看测量,确定钢筋76

加工场地、木工加工场地、职工食宿、项目经理部办公室的位置。

77

3、机械设备的布置:砂浆搅拌机、混凝土搅拌站及垂直运输机械详施工总平78

面布置图。

79

4、临时供排水的管线:施工用水管道沿工程施工场地外围埋设,埋设深度80

500mm。楼层施工用1水管随楼层增高,每层留设水龙头以解决楼层施工用水,81

用水管道铺设途经混凝土砂浆搅拌棚、钢筋加工场、生活区、办公区。

82

5、施工道路:宽度不小于4m,路面铺100mm厚炉渣碾平压实,现场基坑周围83

与道路两侧均设明沟排水。

84

6、施工用电准备:供电线路采用三相五线制,分两路布线。

85

(1)线路截面选择供电线路采用三相五线制,分两路布线。总配电盘下分两86

路,每路用电量为90kW,每路导线截面为(3×35+2×16)铝芯橡皮电缆线架空敷87

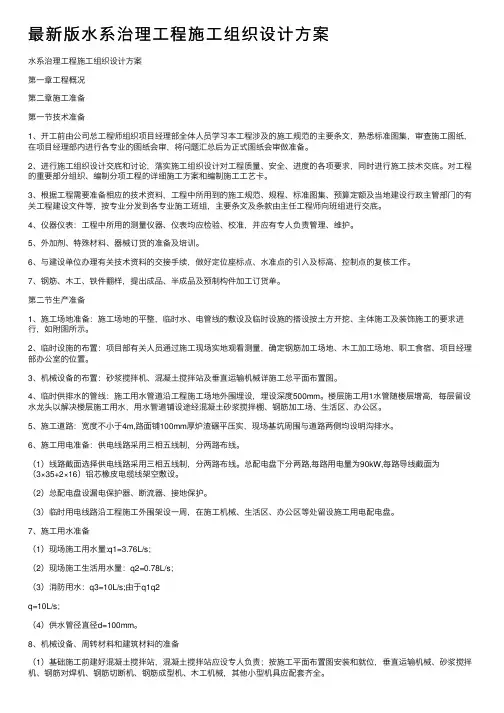

设。

88

(2)总配电盘设漏电保护器、断流器、接地保护。

89

(3)临时用电线路沿工程施工外围架设一周,在施工机械、生活区、办公区90

等处留设施工用电配电盘。

91

7、施工用水准备

92

(1)现场施工用水量:q1=3.76L/s;

93

(2)现场施工生活用水量:q2=0.78L/s;

94

(3)消防用水:q3=10L/s;由于q1q2

95

(4)供水管径直径d=100mm。

96

8、机械设备、周转材料和建筑材料的准备

97

(1)基础施工前建好混凝土搅拌站,混凝土搅拌站应设专人负责;按施工平98

面布置图安装和就位,垂直运输机械、砂浆搅拌机、钢筋对焊机、钢筋切断机、99

钢筋成型机、木工机械,其他小型机具应配套齐全。

100

(2)周转材料及建筑材料应根据施工计划有组织的进场和订购,按施工总平101

面图合理堆放。

102

9、加工、定货计划(材料、半成品、成品、机具、模板)。

103

防洪治理工程施工组织设计

(此文档为Word格式,下载后可以任意编辑修改!)(文件备案编号:) 施工组织设计 工程名称: 编制单位: 编制人: 审核人: 批准人: 编制日期:年月日

第一章编制说明及依据 1.1、编制说明 本施工组织设计是遂宁市安居区城区段白马河防洪治理工程一标段施工承包的投标文件之一,它体现了我公司对本工程施工的总体构思和部署。若我们有幸中标,我们将遵循国家技术管理标准的有关规定,以及我公司的质量体系文件,在图纸会审后,按照施工组织设计所确定的原则,编制详细的施工作业指导书,用以指导工程的施工管理,以确保优质、高速、安全、文明地完成建设任务。 本施工组织设计在编制过程中认真贯彻党和国家对工程建设的各项方针和政策,严格执行建设程序;在充分调查研究的基础上,遵循施工规范和操作规程,遵循国家和建设部关于质量和安全生产规定,确保工程质量和安全生产;根据本工程特点和施工内容,全面规划、统筹安排,保证重点,确保合同工期;坚持对业主负责,组织精干高效的指挥机构,选派具有丰富施工经验的专业队伍和管理人员进行施工,采用规范管理,标准化作业,严格工程质量,齐心协力,全力以赴,建好本工程。 针对本工程实际情况和招标文书要求,我们把投标承诺、管理机构设置、施工准备、施工部署、施工进度计划、提升泵站建构筑物、管网施工、创优良工程质量保证措施、工期保证措施、安全生产保证措施、文明施工保证措施、环保及防止扰民措施、降低造价、提高工效措施等在本施工组织设计中作为重点阐述,其它常规性技术措施及施工项目的施工方法仅作了一般性阐述。本公司机构健全:技术质量部、生产安全部是指导、督促、检查执行标准、规范、规程、施工组织设计及其公司规章制度的执法部门,从机构上保

污水处理设备施工组织设计

六、施工组织设计 (一)、工程目标 我公司在污水处理站工程中,充分考虑整个工程特点,认真领会业主对工程的要求,精心组织施工,实现工期、质量、安全生产、文明施工目标。 A、工期目标 经对该工程分析、论证,结合我公司经济和技术力量实际情况,完全有能力按照业主要求于 201年8月15日前完成工期。工期为3.5个月,工程进度见附表。 B、质量目标 在本工程施工中,严格遵循我公司《程序文件》要求,以雕琢艺术品的理念对待工程中的每一个细节,严格做好材料选择、细心做好过程控制、精心做好成品保护,实现以下质量目标: 确保产品满足法律法规、规程规范、标准及顾客的要求;质量等级不低于《工程施工质量验收规范》的合格标准。 C、安全生产目标 在本工程施工中,我公司严格贯彻执行国家有关安全生产的各项法律法规及管理办法,在本工程的安全生产目标确定为: 不发生因工死亡,重伤和重大机械设备事故;无火灾事故。 D、文明施工目标 在本工程施工中,我公司的文明施工目标确定为: 整个施工过程中,严格以北京市文明安全工地标准管理现场。 (二)、施工部署 A、施工组织 为确保该项目保质保量按期交付使用,我公司将把本工程作为公司重点工程,决定采用项目法施工,组建项目经理部。公司选拔任命项目经理、技术负责人、项目副经理与每位管理人员签定聘任岗位协议书,明确分工职责,落实施工责任。

B、项目经理部职责 项目经理部在项目经理的领导下组成管理班子,合理地组织本工程项目的生产要素,优化组合,使施工方法上先进,组织管理上合理,参与项目的各部门配合密切,要积极贯彻和执行业主、监理公司有关工程精神,精心组织、科学施工。 认真编制季度、月、旬、周生产计划,落实工期目标、质量目标及成本目标,确保工程项目的顺利完成。 将施工安全、质量、工期、成本及文明施工等责任落实到人,根据工程项目的具体情况,定期召开生产协调会议,解决施工中的问题。 各分部、分项及隐蔽工程的开工及验收与监理部门都保持密切地联系。工程施工中要考虑监理部门对施工单位提出的要求,以使该项目速度快、质量好,及早发挥投资效益,达到业主满意,设计单位满意,监理单位满意。 项目经理对安全、质量全面负责,坚持项目经理领导下的安全生产领导小组正常工作,为切实抓好项目的安全与质量,项目经理部设安全员、质量员各一名。

清淤工程施工组织设计方案

清淤工程施工组织 设计方案

南湾街道沙湾河南岭村段清淤工程 施工组织设计方案 一、工程概况 沙湾河位于深圳市龙岗区南湾街道与平湖街道境内,水系属深圳河流域一级支流。发源于梧桐山牛尾岭称李朗河,在哺地吓与白泥坑河汇合后始称沙湾河,河道走向大致为南北向,沿线流经上下李朗社区、丹竹头、南岭社区、吉厦、沙塘布、樟树布、沙湾村后于沙湾河水闸处汇入深圳水库。水库溢洪道至三岔河口段称深圳水库排洪河。汇入莲塘河后称深圳河。沙湾河(三岔河口以上)全长20.84km,流域面积68.7 km2;其中沙湾水闸以上长4.36km,流域面积30.84km2。沿线主要有一级支流李朗河、白泥坑河、东深渠与简竹河等。 本次清淤河段位于沙湾河南岭村段,起点为简竹河汇入口,终点沙湾水闸,全长1793.74m,其中干流清淤长1721.36m,支流(简竹河口段)长72.38m。 二、工程设计依据 1、<关于下达第三批水务发展专项资金预算的通知>(深水务【】394号); 2、<防洪标准>(GB50201-94); 3、<水利水电工程等级划分及洪水标准>(SL252- ); 4、<深圳防洪(潮)规划(修编)报告>(深圳市水务规划设计院 5月); 5、<沙湾河南岭村段清淤工程初步设计报告(修订本)>(深圳市广汇源水利勘测设计有限公司 .4)。 三、工程内容与建设目标 近年来,随着大规模的城市开发建设,流域内各工业园区与市政道路等的建

设,使得现状河道水土流失极为严重,河床淤积严重,形成河中泥滩,杂草丛生,河床水位抬高,且河道的淤积物和底泥都受到了严重污染,地表重金属含量严重超标。雨季时,雨水和污水混合,雨水形成径流冲刷河底,河水与底泥掺合搅动后,形成大量污水,当雨污水流量超过下游截排箱涵25m3/s时,发生溢流污染的几率将增大,污水溢流进入水库,将影响水库的水质,对深圳水库的水质安全造成威胁。为保证恢复河道行洪断面,使其满足 1 一遇防洪标准,当务之急为拟对该河段进行清淤,根据现场探测,沙湾河南岭村段主河槽淤泥平均厚 0.6m,两侧淤泥平均厚3.0m,清淤全长1793.74m。 四、工程设计 本工程属河道清淤工程,仅做恢复原河道行洪断面设计,考虑到本河道比较开阔,本工程清淤方法拟采用全河段机械清淤,清淤总长1793.74m。清淤前应按要求做好下河车道等,并配备必要的防腐靴等。清淤施工中严禁破坏现状挡墙前趾,其中沙塘布桥以上河段清淤时距现状挡墙边线预留6m不清、沙塘布桥以下河段清淤时距现状挡墙边线左岸预留15m不清、右岸预留3.39~30.26m 不清,以确保现状挡墙的安全,保证恢复河道行洪断面。 五、工程施工工期及质量要求 工程由我公司中国水利水电第一工程局有限公司中标承接施工,根据招标文件要求,我单位保证在100日历天内完成并移交本工程;工程质量达到合格标准,我公司在签订合同的同时,组建本工程的项目经理部组织架构(详见附后表01)。 六、工程特点及施工条件、难度 1、工程特点:本工程清淤项目为该地方区域的主要河道(沙湾河南岭村段),沿线较长,工程工作面大,给施工设备调配及管理带来不便。根据现场实际情

河道清淤施工方案

上海华漕镇南落潮水体水质净化与生态修复工程设 计工程 河道清淤工程专项 施工方案 二Ο一五年七月七日

河道清淤施工方案 一、工程概况 本工程为上海华漕镇南落潮水体水质净化与生态修复工程设计工程,本施工方案主要针对河道的清淤工程及河床施工,清淤河道平均宽度12米,总长约820米,淤泥量约6500 m3。

第一章编制依据 1、相关文件 1.1上海华漕镇南落潮水体水质净化与生态修复工程施工招标文件 1.2上海华漕镇南落潮水体水质净化与生态修复工程施工图纸 1.3国家现行的施工规范及上海市有关标准、法律、法规、规范等文件; 1.4现场及周围环境实地踏勘; 1.5我公司颁发的有关建筑施工规程、安全、消防、质量等文件 1.6我公司ISO9002质量手册、程序文件和施工作业指导书,及有关施工质量、安全生产、技术管理、文明施工等文件。 2、相关规范 2.1《地下工程防水技术规范》(GBJ108-87) 2.2《工程测量规范》( GBJ50026-93) 2.3《混凝土结构工程施工及验收规范》(GB50204-92) 2.4《混凝土强度检验评定标准》(GBJ107-87) 2.5《建筑工程质量检验评定标准》(GBJ301-88) 2.6《砌体工程施工及验收规范》(GB50203-98) 2.7《现场临时用电安全技术规范》(JGJ46-88) 2.8《建筑机械使用安全技术规程》(JGJ33-86) 2.9《建筑施工安全检查标准》(JGJ59-99) 2.10最新公布的各种有关文件规定 二、工期目标 河道清淤工程施工工期为天,初拟年月日开始,年月日完工。 三、主要施工方法

清淤施工组织设计

1 施工技术文件

1.1 工程概况 1.1.1 工程概况 镇江市金山湖退渔还湖及防洪工程——试办引河清淤工程,范围自环湖路施 工围堰至江南桥闸站内江侧施工围堰,长约1380米.即招标图纸CS05?CS32范围. 主要工程量有:建筑垃圾清理24000m3、垃圾、土方清理外运5000m3,清淤96000m3 等,详见招标文件及图纸。 1.1.2 水文气象和工程地质 (1 )水文气象条件本工程地段地处亚热带中部季风气候区。四季分明,温暖湿润光照充足,雨量充沛,无霜期长。全市多年平均无霜期223-229 天。该区域降雨量在年际差异较大,多年平均年降雨量1029.6mm,汛期多年平均降雨量为565.8mm。镇江潮位多年平均潮位为4.40m,实测最高潮位6.72m(1996年8月1日),最低潮位-0.63m (1959 年1 月22 日)。 (2)工程地质 第①层填土分布不均,一般原开挖河道填土稍密;第②层、第⑤层粉质粘土土力学性质一般;第③-1层淤泥质粉质粘土、第③-2层层粉土;第④层粉质粘土夹粉土为近代所形成的承载力高压缩性的软弱土层,土层力学性质差;第⑥层、第⑦层粉质粘土为中低压缩性,力学性质良好。 清淤范围的地质为多年沉积淤泥,营养盐和有机质含量均较高,部分河段及岸滩存在瓦砾、建筑垃圾较多。本次工程清淤厚度一般为0.0?2.5m。 1.1.3 周边环境 本工程地处城区,河道北侧商业、居民生活设施密集,其中北岸行人和车辆 较多。岸北侧及部分南岸有道路,有有利条件也有不利因素,施工时需特别注意施工范围的管护。 1.1.4 对外交通条件本工程地处镇江市城区,河道直通长江,水上交通便利,陆运可利用河道两侧的堤顶道路及城区道路,可以满足施工材料、机械设备的进退场需要。泥浆输 送由管道水力冲挖至指定水域。管道布置沿河道北侧布置。

(完整版)小型污水处理厂施工组织设计

遵义市新蒲新区永乐镇污水处理工程施工组织设计方案 批准: 审核: 编制: 编制单位:贵州瑞刚建筑工程有限公司

编制日期:年月日 目录 第一章综合说明................................................................................................... - 1 - 第一节工程概况............................................................................................. - 1 - 第二节工程现场状况................................................................................... - 1 - 第三节编制依据........................................................................................... - 2 - 第四节编制原则........................................................................................... - 2 - 第二章施工现场平面布置................................................................................... - 3 - 第一节施工临时设施布置........................................................................... - 3 - 第二节施工总平面布置................................................................................. - 4 - 第三章施工组织管理机构................................................................................... - 4 - 第一节施工组织管理机构........................................................................... - 4 - 第二节项目部各职能部门职责..................................................................... - 5 - 第四章劳动力计划............................................................................................... - 6 - 第一节劳动力部署及任务划分................................................................... - 6 - 第二节施工队伍安排表................................................................................. - 7 - 第五章施工进度计划及保证措施....................................................................... - 7 - 第一节总体施工进度计划........................................................................... - 7 - 第二节施工顺序安排................................................................................... - 7 - 第三节工期保证措施................................................................................... - 7 - 第六章主要施工机械、设备及材料投入计划................................................... - 13 -第一节主要施工机械设置原则................................................................. - 13 - 第二节主要施工机械配置......................................................................... - 13 - 第三节主要试验、测量、质检仪器......................................................... - 13 - 第四节主要材料投入及保证..................................................................... - 13 - 第七章关键施工技术、工艺及工程项目实施的重点、难点分析、解决方安和各分部分项工程施工方法......................................................................................... - 15 - 第一节测量放线......................................................................................... - 15 - 第二节土方工程......................................................................................... - 16 - 第三节钢筋工程......................................................................................... - 17 - 第四节模板工程......................................................................................... - 19 -

最全河道清淤施工组织设计

徐州市机关事务管理局行政中心护城河 清淤项目工程 施 工 组 织 设 计 编制人: 审核人: 审批人: 编制单位:四川旭兴建筑工程有限公司 编制日期:

目录 第一章工程概况 第二章施工总体部署 第三章工期承诺及保证措施 第四章土建施工技术方案 第五章苗木移植施工方案 第六章施工进度计划 第七章施工总平面布置 第八章质量保证体系、承诺及保证措施 第九章安全生产、文明施工管理及措施 第十章主要管理和技术人员配置 第十一章施工机械和设备配置 第十二章冬季施工及其它事项 附表一:拟投入本项目的主要施工设备表 附表二:拟配备本项目的试验和检测仪器设备表附表三:拟投入本标段的劳动力计划表 附表四:临时用地表 附表五:施工进度计划表

第一章工程概况 一、工程概况 (一)工程说明 1、工程地点:徐州市新城区昆仑大道。 2、工程规模:工程总投资574.23万元人民币(采购项目预算金额)。 新城区行政中心护城河自2006年修建以来,未做彻底清淤维护,河道淤泥较深,同时,部分护城河过河与外管网连通的雨污水管道损坏变形或堵塞。因此,对行政中心护城河进行清淤处理,同时更换雨污水管道。 主要内容:1、护城河清淤。其中一期环市政府办公楼护城河河道采取机械清淤,二期东区办公楼景观河采用人工配合小型机械进行清淤处理;2、护城河防渗。采用复合土工膜铺河槽底;3、环护城河雨污水管道更换。对两处环护城河污水管、三处环护城河雨水管进行更换。4、绿植恢复和保护。 -1、大型土石方 (1)环市政府1800米河道清淤、防渗处理 平整场地:2000m2; 临时便道铺设、平整、碾压:300 m2; 挖淤泥、流砂:27000 m3,①河道清淤采用绞吸真空挖泥法②淤泥经过物理脱水、水处理工艺淤泥干化后,使用渣土车运至统一堆放地点③投标报价包含清淤、固化、装、运、渣土装置等所有费用; 河床平整:17600 m2。 (2)东办公楼河道清淤 挖淤泥、流砂:864 m3,①河道清淤采用绞吸真空挖泥法②淤泥经过物理脱水,水处理工艺淤泥干化后,使用渣土车运至统一堆放处③投标报价包含清淤、固化、装、运、渣土弃置等费用④由于作业工作面较小,采用人工辅助较多; 便道清理夯实、平整碾压:360 m2。 (3)过河雨污水管道更换改建 挖沟槽土方:180 m3 ,①土壤类别:三类土②挖土深度:2m以内;

【完整版】防洪堤施工组织设计

(此文档为word格式,下载后您可任意编辑修改!) 目录 第一章编制依据与原则 第二章综合说明 第三章施工总布置 第四章项目班子配备 第五章施工方案与技术措施 第六章施工设备的配备 第七章质量管理体系与措施 第八章劳动力安排计划 第九章进度计划及保证措施 第十章安全管理体系与措施 第十一章文明施工措施 第十二章冬、雨季施工措施 第十三章环境保护管理体系与措施 第十四章资源配备计划 附表一:拟投入本标段的主要施工设备表 附表二:拟配备本标段的试验和检测仪器设备表 附表三:劳动力计划表 附表四:计划开、竣工日期和施工进度图 附表五:施工总平面布置图 附表六:临时用地表

施工组织设计 第一章编制依据与原则 一、编制依据 1、蓬溪县县城芝溪河堤防工程设计施工图及有关文件。 2、国家现行的有关法律法规。 3、国家和水电行业颁布的施工规范、技术标准、验收标准和有关文件。 4、我单位踏勘现场及调查咨询的基本资料。 5、我单位拥有的专业技术力量、管理水平、科技成果、工法成果、机械设备、技术水平和施工能力,以及参加农村饮水安全工程类似工程施工积累的施工经验。 6、招标文件及有关水利工程技术规范。 7、业主对本施工段施工总工期的要求。 二、编制原则 1、根据现场勘察调查资料、合同文件资料工程特点,全面规划、统筹安排,突出重点难点及工期关键工序,采用科学合理的施工方法,确保施组编制满足合同要求。坚持实事求是的原则,根据我单位综合施工生产能力组织施工,坚持科学组织、合理安排,确保高速度、高效率、高质量完成工程建设。 2、坚持施工全过程严格管理的原则,各工序施工时,严格执行监理工程师的指令。 3、贯彻执行国家及地方对工程建设的各项方针政策,严格执行工程建设程序。 4、建立健全各项组织机构和保证体系,确保施工生产科学、有

污水处理厂施工组织设计

污水处理厂施工组织设计Last revision on 21 December 2020

第一章施工总说明第一节编制依据及编制原则 一、编制依据 1、贵州红果经济开发区两河新区污水集中治理建设项目(勘察、设计、施工)EPC 总承包招标文件及设计图纸; 2、工程现场勘察调研资料; 3、相关法规、条例; 4、贵州竞亿建筑工程有限公司管理体系《管理手册》; 5、我公司现有施工力量和技术装备情况; 6、我公司合作技术力量和行业资源、专业厂商、材料供应商; 7、我公司在其他类似工程施工中总结出的经验; 8、现行的有关设计、验收规范、施工技术规范。 设计、地勘要求及规范: 建筑结构可靠度设计统一标准 (GB 50068-2001) 建筑结构荷载规范 (GB 50009-2012) 建筑抗震设计规范 (GB 50011-2010) 建筑工程抗震设防分类标准 (GB 50223-2008) 建筑地基基础设计规范 (GB 50007-2011) 贵州建筑地基基础设计规范 (DB 22/45-2004) 混凝土结构设计规范 (GB 50010-2010) 砌体结构设计规范 (GB 50003-2011) 地下工程防水技术规范(GB 50108-2008) 给水排水工程钢筋混凝土水池结构设计规程(CECS 138:2002) 给水排水工程构筑物结构设计规范(GB50069-2002)

混凝土外加剂应用技术规范(GB50119-2003) 北京金水源岩土工程有限公司提供的贵州红果经济开发区两河新区污水集中治理建设项目的地勘报告。 《工程测量规范》GB50026-93; 《建筑地基基础工程施工质量验收规范》GB50202-2002; 《建筑地基处理技术规范》JGJ79-2002; 《混凝土结构工程施工质量验收规范》GB50204-2002; 《砌体工程施工质量验收规范》GB50203-2002; 《砌体工程现场检测技术标准》GB/T50315-2000; 《钢筋焊接及验收规程》JGJ18-2003; 《混凝土强度检验评定标准》GBJ107-87; 《建筑装饰装修工程施工质量验收规范》GB50210-2001; 《建筑地面工程施工质量验收规范》GB50209-2002; 《地下防水工程施工质量验收规范》GB50208-2002; 《屋面工程施工质量验收规范》GB50207-2002; 《建筑电气工程施工质量验收规范》GB50303-2002; 《通风与空调工程施工质量验收规范》GB50243-2002; 《建筑给水排水及采暖工程施工质量验收规范》GB50242-2002; 《民用建筑室内环境污染控制规范》GB50325-2001; 其它相应建筑工程和设备安装工程施工规范。 二、编制原则 1、遵守招标文件条款的原则; 2、坚持实事求是、精心组织、科学施工的原则; 3、本着占地少,少扰民,保护环境,文明施工,建设让人民放心工程的原则; 4、本施工组织设计从实际出发,阐述本工程实施过程中的工作流程,对各分项工程的工艺做法和质量保证措施进行详细介绍,为日后的施工提供理论依据。 第二节关于本工程工期、质量、安全和文明施工的目标及竣工资料、保修期的承诺我们会克服一切困难,发扬我公司的优良传统,全力以赴,配备一流的人员班子、一流技术、一流的材料、一流的施工机具,以雄厚的企业整体实力为依托、精良的技术装备和丰富的管理经验为后盾,根据提供的资料进一步地深化施工方案,以先

湖泊生态清淤工程施工组织设计

梅梁湖生态清淤工程施工组织设计 二〇一〇年三月

第一章技术标准和要求 我公司进行施工时严格按照水利系统现行技术规程和标准等技术规范文件施工,合同执行过程中,如有标准或规范被修订,应执行最新版本。本工程遵照的技术标准和规范为: 1、SL260-98 《堤防工程施工规范》 2、SDJ338-89 《水利水电工程施工组织设计规范》 3、SL-52—93 《水利水电工程施工测量规范》 4、SDJ17-78 《水利水电工程天然建筑材料勘探规程》 5、SL47-94 《水工建筑物岩石基础开挖工程施工技术规范》 6、SL17—90 《疏浚工程施工技术规定》 7、SL176-96 《水利水电工程施工质量评定规程》 8、水电部《水利水电工程单元工程质量等级评定标准》 9、GBJ202-83 《地基和基础工程施工及验收规范》 10、GBJ139-40 《内河通航标准》 第二章工程说明 2.1工程概况 梅梁湖是太湖北部的一个湖湾,位于无锡市中心西南10km处,是无锡市供水的主要饮用水源地之一。梅梁湖东、西、北三面环山,东与五里湖相连,西与竺山湖相邻,南面开敞与大太湖水体相通,面积123.8km2,平均水深1.95m,容积2.41亿m3。本工程主要任务是清除,厉害局部湖区污染较为严重的底泥,减少底泥内源释放对水质的影响,为梅梁湖水源地水质改善,湖区底栖环境改善和生态修复创造条件。 梅梁湖湖底浮泥及淤泥为流态-很软,疏浚岩土工程特性和分级级别1-2级,挖泥船可挖性级别1-2级。 本工程区域地处北亚热带季风气候区,四季分明,雨量充沛,冬季多台风,受北方大陆冷空气侵袭,干燥寒冷,夏季偏南风较多,受

河道疏浚清淤施工组织设计

第一章编制说明 一、编制依据 1、xx市东部三塘横江拓疏工程一标段招投标实施细则; 2、xx市东部三塘横江拓疏工程一标段招标图纸; 3、xx市东部三塘横江拓疏工程方淞线公路桥施工图设计; 4、xx市东部三塘横江拓疏工程路西泓机耕桥施工图设计; 5、依据对现场的实地情况踏勘。 二、编制原则 1、遵循招标文件条款的原则,在编制施工组织设计文字说明及附图表中,严格按照招标文件的规定,做到统一标准、规范编制。 2、遵循设计文件和规范验收标准的原则,在编写主要项目施工方法中严格按照设计要求,执行现行施工规范和验收标准,正确组织施工,确保工程的质量、进度。 3、坚持实事求是,一切从实际出发的原则,在制定施工方案中,根据自身施工能力、施工经验、技术水平,坚持科学组织、合理安排、均衡生产、平行作业,尽量平衡施工高峰。 4、坚持施工全过程严格管理的原则,在工序施工中,严格执行监理工程师指令,尊重监理意见,严格管理。 5、坚持积极推广应用“四新”成果的原则,在各项工序施工中,对于能够提高或保证工程施工质量、施工进度以及降低工程成本的新技术、新设备、新工艺、新材料积极采用,发挥科技在桥梁施工中的

先导作用。 6、坚持专业化作业与综合管理相结合的原则,在施工组织方面,以专业班组为基本作业形式,充分发挥专业人员和专用设备的优势,同时采取综合管理手段,合理调配,以达到整体优化的目的。 7、充分利用网络图,进行计划安排,对总体施工计划进行时差、资源优化,以达到降低资源消耗,均衡资源强度,最终使编制计划达到保优质迅速完成本工程又降低成本的目的。 三、规程依据 1、《建筑工程质量检验评定标准》GBJ301-88 2、《地基与基础工程施工及验收规范》GBJ202-83 3、《土方与爆破工程施工及验收规范》GBJ201-83 4、《混凝土结构工程施工及验收规范》GB50204-92 5、《混凝土质量控制标准》GB50164-92 6、《预应力混凝土用钢绞线》GB5224-85 7、《热轧钢筋》GB1499-84 8、《预制混凝土构件质量检验评定标准》GBJ321-90 9、《混凝土强度检验评定标准》GBJ107-87 10、《钢筋焊接及验收规范》JGJ18-96 11、《水工混凝土施工规范》SDJ207-82 12、《水工混凝土试验规范》SD105-82 13、《砌体工程施工及验收规范》GB50203-98 14、《水利水电建筑工程验收规范》SL223-1999

堤防工程施工组织设计

第一章编制原则、依据及说明 1.1编制原则 1.1.1认真贯彻执行《建筑法》、《重庆市建筑管理条例》、国家及市水利主管部门颁布的法律、法规、实施细则及基本建设的各项方针政策,严格执行基本建设施工程序和施工操作程序,认真遵守国家现行的施工操作规程和施工验收规范。 1.1.2认真研究图纸,经过分析、论证,选择先进合理的施工部署和施工方案,统筹全局,安排切实可行的施工顺序,合理划分流水施工段,确保均衡施工,缩短施工工期,体现投资效益。 1.1.3确保施工现场内外安全生产,在施工过程中坚持“百年大计、质量为本、安全第一”的方针。 1.1.4采用先进适用的施工技术和计算机辅助管理技术,对整个项目实行严密的动态管理。 1.2编制依据 1、巴南区长江木洞镇防洪护岸综合整治工程二标段招标文件。 2、我司巴南区长江木洞镇防洪护岸综合整治工程二标段投标文件。 3、重庆市水利水电建筑勘测设计研究院《巴南区长江木洞镇防洪护岸综合整治工程Ⅱ标段施工设计图集(堤防部分)》。 4、长江岩土工程总公司(武汉)重庆分公司《重庆市巴南区长江木洞防洪护岸综合整治工程地质勘察报告》。 5、现场踏勘调查资料报告以及本单位对同类工程的施工经验。 6、国家及本地区现行的水利工程施工技术规程、施工及验收规范、

文件,工程质量检验评定标准。 7、我司企业质量标准文件及标准化现场施工管理的有关细则。 8、采用的规范及技术标准 (1)水利水电工程振冲法地基处理技术规范《DL/T5214-2005》(2)水利水电工程单元工程施工质量验收评定标准--堤防工程《SL634-2012》 (3)水利水电工程单元工程施工质量验收评定标准--地基处理及基础工程《SL633-2012》 (4)水利水电工程单元工程施工质量验收评定标准--混凝土工程《SL632-2012》 (5)工程建设施工单位企业质量管理规范《GB/T50430-2007》(6)施工现场临时用电安全技术规范《JGJ46-2011》 (7)土方及爆破工程施工及验收规范《GB50201-2012》 (8)混凝土强度检验评定标准《GB/T50107-2010》 (9)混凝土结构工程施工质量验收规范《GB50204-2011》 (10)建筑施工土石方工程安全技术规范《JGJ180-2009》 (11)水利水电工程施工质量检验及评定规程《SL176-2007》 (12)水利水电建设工程验收规程《SL223-2012》 (13)水电水利基本建设工程质量等级评定标准第1部分:土建部分《DL/T5113.1-2005》 (14)公路桥涵施工技术规范《JTG/T F50-2011》 (15)钢管满堂支架预压技术规程《JGJ/T194-2009》

污水处理厂施工组织设计49620

施工组织设计 第一章、工程概况及施工总体部署 1、工程概况及地质情况 临海市江南污水处理厂市政工程位于临海市汛桥镇道头村,灵江以南,污水处理厂工程用地按远期9万m3 /d规模控制, 工程征地面积为52673m2包括深度处理和回用水处理控制用地)。其中,本一期工程征地面积为39785 m2。 临海市江南污水处理厂市政工程的工程内容包括新建污水厂的污水处理设施,污泥处理设施、尾水排放管及排放口、厂前区办公楼等生产和管理辅助设施等。砌筑,污水厂的主要处理构造物按照3万m3 /d的规模建设,部分处理构筑物、污水排放管及辅助建筑物按照9万m3 /d规模一次性建设。 1、处理工艺: 本工程污水处理工艺采用:水解酸化池+氧化沟+二沉池+终沉池工艺。尾水消毒采用紫外线消毒工艺。污泥处理采用浓缩脱水+机械深度脱水工艺,污泥脱水至含水率60%以下后外运卫生填埋处置。 本项目粗格栅及进水泵房、细格栅及旋流沉砂池、污泥浓缩池、污泥调质池采用离子除臭工艺,污泥深度脱水机房。 2、构、建筑物设计规模 本工程构筑物较多,在工程施工过程中,严格按照构筑物的构筑特点,遵照“先地下、后地上,先深,后浅”的施工原则,组织工程施工。 本工程构、建筑物设计规模

为生产构筑物结构设计说明。 按工艺流程设计,主要构筑物单体有: 粗格栅及提升泵房1座,细格栅及旋流沉淀池1 座,高位井1 座,氧化沟1座,二沉池1座,污泥浓缩池1座,终沉池1 座、加药间1 座,脱水机房1 座,鼓风机房1 座、综合楼1 座,具体见工艺总平面图。 1.2、工程难点、要点 本工程主要包括水厂范围内的(构)建筑物土建工程、主要工艺管道的安装调试工程及附属市政工程。工程难点、要点如下: ⑴、本工程场地较小,作业面窄且多,很难进行流水作业,给施工造成一定的难度,严重影响施工进度。如何合理安排好各单项工程施工顺序也是本工程的难点。 ⑵、本工程基坑开挖和降水均造成很大难度,如何做好基坑开挖时的支护和降水也是本工程的一大难点。 ⑶、本工程包括土建、设备安装、电气安装等,工程类别多,在施工中必须做好各专业的相互配合。 ⑷、结合本工程的难点、要点,相应的应对措施在后面的章节中分别叙述。 ⑸、本工程场地类型属于软弱土,属于对抗震不利地段,建筑场地类别为IV

沟渠清淤工程施工组织设计

目录 第一章工程概况 (1) 第二章施工准备工作 (2) 第三章主要施工方法 (4) 第四章施工总进度计划 (6) 第五章现场管理组织机构 (10) 第六章确保工程质量的技术组织措施 (12) 第七章确保安全生产的技术组织措施 (16) 第八章确保文明施工的技术组织措施 (23)

第一章工程概况 一、工程施工内容 本工程为2008年度内河和主干渠清淤工程,施工内容简单,主要为河道的清淤及植树绿化等,清淤总长12481米,总清淤量90745M3,绿化12481M,其中:大站主干河10597m3,绿化735m;新主干河22851m3,绿化4300m;新站支沟6928m3,绿化762m;机排站支河5346m绿化1524m;沙河5346m3,绿化1150;站支河8246m3,绿化1150m;龙河6731m3,绿化650m;五河24240m3,绿化1980m。 二、交通条件 本工程的8条河道均位于乡境内,均有现成的道路通往外界,交通条件非常方便。 三、合同工期 本标段工程合同工期为60日历天,初拟2008年10月20日开工,2008年12月20日完工。 四、工程质量 坚持“百年大计、质量第一”的方针,确保单元工程合格率为100%,优良率达85%,争创优良工程。

第二章施工准备工作 一、施工技术准备 根据该工程工期特点,我单位在开工之前短时间内全部做好施工前的准备,解决临时设施搭建,组织施工机械进场,组织劳力进场,在一周内初步形成作业能力。 组织管理人员做好图纸的会审工作,认真熟悉设计图纸,了解设计意图,认真完善施工组织总设计,具体优化施工方案。 根据8条河道所处的地理位置、交通条件、居民点状况、水文水流条件及清淤量和工期控制目标,制定行之有效的组织施工方案。 二、劳动力组织计划 1、调选技术素质高、思想好、能吃苦耐劳、不怕脏和累、有丰富的打硬战、打苦战的实际经验的管理人员组成该工程的项目管理班子。 2、所有人员由项目部统一管理,协调指挥,按照施工进度和劳动力需用计划,组织各个工种的人员及时进场,并做好入场教育,对作业班组进度计划、安全措施、降低成本、保证质量、质量标准、安全生产、文明施工的交底,使大家能协调、齐心协力地保证本工程能优质高效地运行。 三、施工现场准备 按照工程施工需要,布置搭建临时设施及与之相配套的工具间、仓库等。由于施工工期较短,项目部管理人员和民技工的办公和生活福利设施就近在社区租用民房解决。 水准控制点引测和布设:对工程师提供的水准控制点提前48小时报告监理工程师,共同进行复核,核实后的数据应由监理工程师和施工单位代表签字,作为有关工程测量的基础,并根据河道清淤的需要,引测和布设若干个水准点,并采取措施保护好,作为河底清淤设计高程控制的基准点。

某河道清淤施工组织设计方案

目录 1.工程概况 2.施工总平面布置 3.总体施工布暑 4.主要施工技术方案 5.施工总进度计划 6.质量目标、质量保证体系及技术组织措施 7.安全目标、安全保证体系及技术组织措施 8.文明施工及环境保护措施

1.1工程概况 1.1.1工程概况 铜陵市郊区大通镇2010年新建片河道清淤疏浚工程——铜陵市郊区大通镇位于长江中下游铜陵市南部,总面积70.72平方公里,总人口2.3万人,共7个行政村,3个居委会,2个社区。大通镇小型河流沟渠纵横交错,全镇河沟总长约42公里。本次主要为原新建乡金华村、民主村、新建村三村12.39公里河道清淤工程。详见招标文件及图纸。 1.1.2水文气象和工程地质 (1)水文气象条件 本工程地段地处北亚热带,东亚湿润季风气候区。四季分明,温暖湿润光照充足,雨量充沛。一般5~9月份为多雨季节,降雨集中,8~9常伴随有台风出现形与强降雨。 多年平均年降雨量1385mm,其中汛期6~9月,降雨量约占全年总雨量的60.8%。 (2)工程地质 工程区属于沿江丘陵起伏地形,为较厚的第四纪红色粘土和下蜀黄土,呈强风化状,风化胶体被水流迁移,风化沙粒残留于此。 1.1.3周边环境 本工程地处城区,有有利条件也有不利因素,施工时需特别注意施工范围的管护。

1.1.4对外交通条件 本工程地处铜陵市南部城区,主要通过沿新路和村村通公里之施工现场,可以满足施工材料、机械设备的进退场需要。 施工水、电施工用电由我方负责用电申请、增容、设备安装,另需配备发电机以保证电源不足或停电期间必要的用电负荷需要。 生活用水:施工生活用水接用城市管网自来水至工地。 生产用水:水力冲挖施工用水就近使用长江淡水,部分使用循环水。 1.1.5工程项目和工程内容 12390米河道疏浚,即招标图纸范围。本项目主要工程量有:建筑垃圾清理、垃圾、清淤等。 1.1.6施工工期及质量等级 (1)本项工程2011年2月1日前完成主体工程。根据本工程的情况,我公司计划于2010年11月1日开工,2011年3月10日完成,总工期为130天。 (2)本项工程的质量等级要求为合格等级。 施工总平面布置 1.1.7施工总平面布置原则 施工场地布置原则上按业主指示、施工区域或征地范围进行布置。在具体布置中、根据工程特点和施工地段的地形、地质条件及现场实际条件,避开河道及两岸的设施,合理布局,力求紧

江滩防洪及环境综合治理工程施工组织设计

**市江滩防洪及环境综合治理工程 (水工建筑部分第一期) 施工组织设计 编制:孙霭军 审核:朱远清 批准:叶良华 **市水利建筑工程总公司

1工程概述 1.1工程概况 1.1.1工程概况 工程地点:湖北省**市 工程项目:**市江滩防洪及环境综合治理工程 **江滩防洪圾环境综合治理工程位于长江**江段的南岸,在**长江干堤昌大堤、**港堤、沈家营堤外临长江一侧。工程范围从**、**分界至**电厂,全长3600m。 **河段上起迥风矶、下至西塞山,长约14.2km,系微弯单一河段,河宽950~2200m,深泓高程-13m~-20m。弯曲半径为5.9km,弯曲系数为1.42。河道进出口分别有迥风矶及西塞山控制河势。长江主流从戴家洲河段左右汉汇合后主流斛挑向南,在上港闸与朝阳阁之间贴岸,经**矶等九里十三矶后,自然形成了弓型凹岸,下抵西塞山主流挑向北岸。 工程河段的长江干堤已实施加固工程,堤防为1级堤防。昌大堤设计水位25.7m,堤顶高程27.7m,顶宽10m,边坡1:3,堤外坡为砌块石护坡,堤外平台宽度高程22~21.5m,宽度30m,无防浪埔。**港堤58+636~58+144段,设计水位25.6m,堤顶路面高程27.3m,顶宽12m,边坡1:3,堤外坡为干砌块石护坡,防浪墙顶高27.6m;**港堤58+144~57+986段,堤顶路面高程26.6m,顶宽12m,堤外边坡1:3,为干砌块石护坡,防浪墙顶高27.6m;**港堤57+986~57+290段,堤内为青山湖,堤顶路面高程26.6m,堤顶宽度12m,堤外为浆砌块石护坡,防浪墙顶高27.6m,临青山湖一侧堤脚有挡土墙。沈家营堤57+290~56+879段,堤顶高程27.6m,堤外坡自22.73m以上边坡为1:2.5,为干砌块石护坡。沈家营堤56+879~56+675段,坝顶高程27.6m,堤顶宽度12m,堤顶至堤外滩地之间为高

污水治理工程施工组织设计

攀枝花翰通焦化废水处理工程 施 工 组 织 设 计

目录 第一章编制说明 (1) 第二章编制依据 (2) 第三章编制内容 (3) 第四章工程概况 (4) 第五章施工组织措施 (6) 第六章施工进度计划安排 (13) 第七章施工总平面 (14) 第八章施工部署 (18) 第九章施工方案主要分项工程施工工艺框图 (22) 第十章施工技术方法 (32) 第十一章施工技术措施 (54) 第十二章施工配合措施 (64) 第十三章技术管理措施 (68) 第十四章质量管理措施 (71) 第十五章施工安全措施 (74) 第十六章现场文明施工措施 (80) 第十七章工期保证措施 (83) 第十八章冬夏季及雨季施工技术措施 (87)

第一章编制说明 1、本施工组织设计严格按照工程招标范围和招标文件的要求进行编制。在人员、机械、材料、调配、质量要求、进度安排等方面统一部署原则下,主要以土建施工项目为主要内容。 2、根据本工程设计特点,功能要求,本着对业主资金合理利用,对工程质量高度责任感,我们的编制原则是“经济、合理、优质、高效”。 3、本施工组织设计的编制,公司高度重视污水处理工程施工的有关人员组成方案编制专业小组,采用“对比优化,博采众长”的编制思路,力求本方案重点突出,具有针对性、可操作性强。

第二章编制依据 1、污水处理施工图设计图纸 2、机械设备安装工程施工及验收通用规范 GB50231-98 3、压缩机、风机、泵安装工程施工及验收规范 GB50275-98 4、起重设备安装工程施工及验收规范 GB50278-98 5、连续输送设备安装工程施工及验收规范 GB50270-98 6、破碎、粉磨设备安装工程施工及验收规范 GB50276-98 7、钢结构工程施工及验收规范 GB50205-2001 8、工业安装工程质量检验评定统一标准 GB50252-94 9、工业金属管道工程施工及验收规范 GB50235-97 10、钢结构工程质量检验评定标准 GB50221-95 11、排水工程机电设备安装质量检验评定标准 SZ-06-99 12、电气装置安装工程接地装置施工及验收规范 GB50169-92 13、电气装置安装工程电气设备交接试验标准 GB50150-91 14、《给排水构筑物施工及验收规范》(GBJ141-90) 15、《给排水工程结构设计规范》(GBJ69-84) 26、《给排水工程混凝土构筑物变形缝设计规程》(CECS117-2000) 27、《建筑抗震设计规范》(GB50011-2001) 28、《建筑装饰工程施工及验收规范》(JGJ73-2001) 29、《建筑防腐蚀工程施工及验收规范》(GB50212-91) 30、《混凝土结构工程施工及验收规范》(GB50204-92) 31、《混凝土外加剂应用技术规范》(GB50119-2003)
