钢筋工程量计算规则

(一)钢筋工程量计算规则

1、钢筋工程,应区别现浇、预制构件、不同钢种和规格,分别按设计长度乘以单位重量,以吨计算。

2、计算钢筋工程量时,设计已规定钢筋塔接长度的,按规定塔接长度计算;设计未规定塔接长度的,已包括在钢筋的损耗率之内,不另计算塔接长度。钢筋电渣压力焊接、套筒挤压等接头,以个计算。

3、先张法预应力钢筋,按构件外形尺寸计算长度,后张法预应力钢筋按设计图规定的预应力钢筋预留孔道长度,并区别不同的锚具类型,分别按下列规定计算:(1)低合金钢筋两端采用螺杆锚具时,预应力的钢筋按预留孔道长度减0.35m,螺杆另行计算。

(2)低合金钢筋一端采用徽头插片,另一端螺杆锚具时,预应力钢筋长度按预留孔道长度计算,螺杆另行计算。

(3)低合金钢筋一端采用徽头插片,另一端采用帮条锚具时,预应力钢筋增加0. 15m,两端采用帮条锚具时预应力钢筋共增加0.3m计算。

(4)低合金钢筋采用后张硅自锚时,预应力钢筋长度增加0. 35m计算。

(5)低合金钢筋或钢绞线采用JM, XM, QM型锚具孔道长度在20m以内时,预应力钢筋长度增加lm;孔道长度20m以上时预应力钢筋长度增加1.8m计算。(6)碳素钢丝采用锥形锚具,孔道长在20m以内时,预应力钢筋长度增加lm;孔道长在20m以上时,预应力钢筋长度增加1.8m.

(7)碳素钢丝两端采用镦粗头时,预应力钢丝长度增加0. 35m计算。

(二)各类钢筋计算长度的确定

钢筋长度=构件图示尺寸-保护层总厚度+两端弯钩长度+(图纸注明的搭接长度、弯起钢筋斜长的增加值)

式中保护层厚度、钢筋弯钩长度、钢筋搭接长度、弯起钢筋斜长的增加值以及各种类型钢筋设计长度的计算公式见以下:

1、钢筋的砼保护层厚度

受力钢筋的砼保护层厚度,应符合设计要求,当设计无具体要求时,不应小于受力钢筋直径,并应符合下表的要求。

钢筋的砼保护层厚度(mm)

注:(1)轻骨料砼的钢筋的保护层厚度应符合国家现行标准《轻骨料砼结构设计规程》。

(2)处于室内正常环境由工厂生产的预制构件,当砼强度等级不低于C20且施工质量有可靠保证时,其保护层厚度可按表中规定减少5mm,但预制构件中的预应力钢筋的保护层厚度不应小于15mm;处于露天或室内高湿度环境的预制构件,当表面另作水泥砂浆抹面且有质量可靠保证措施时其保护层厚度可按表中室内正常环境中的构件的保护层厚度数值采用。

(3)钢筋砼受弯构件,钢筋端头的保护层厚度一般为10mm;预制的肋形板,其主肋的保护层厚度可按梁考虑。

(4)板、墙、壳中分布钢筋的保护层厚度不应小于10mm;梁、柱中的箍筋和构造钢筋的保护层厚度不应小于15mm。

2、钢筋的弯钩长度

Ⅰ级钢筋末端需要做1800、 1350 、 900、弯钩时,其圆弧弯曲直径D不应小于钢筋直径d的2.5倍,平直部分长度不宜小于钢筋直径d的3倍;HRRB335级、HRB400级钢筋的弯弧内径不应小于钢筋直径d的4倍,弯钩的平直部分长度应符合设计要求。如下图所示: 1800的每个弯钩长度=6.25 d;( d为钢筋直径mm)

1350的每个弯钩长度=4.9 d;

900的每个弯钩长度=3.5 d;

3、弯起钢筋的增加长度

弯起钢筋的弯起角度一般有300、450 、600三种,其弯起增加值是指钢筋斜长与水平投影长度之间的差值。

4、箍筋的长度

箍筋的末端应作弯钩,弯钩形式应符合设计要求。当设计无具体要求时,用Ⅰ级钢筋或低碳钢丝制作的箍筋,其弯钩的弯曲直径D不应大于受力钢筋直径,且不小于箍筋直径的2.5倍;弯钩的平直部分长度,一般结构的,不宜小于箍筋直径的5倍;有抗震要求的结构构件箍筋弯钩的平直部分长度不应小于箍筋直径的10倍。

箍筋的长度两种计算方法:

(1)可按构件断面外边周长减去8个砼保护层厚度再加2个弯钩长度计算。(2)可按构件断面外边周长加上增减值计算。

箍筋增减值调整表

(三)钢筋的锚固长度

钢筋的锚固长度,是指各种构件相互交接处彼此的钢筋应互相锚固的长度。如图所示

设计图有明确规定的,钢筋的锚固长度按图计算;,当设计无具体要求时,则按《混凝土结构设计规范》的规定计算。

GB50010—2002规范规定:

(1)受拉钢筋的锚固长度

受拉钢筋的锚固长度应按下列公式计算:

普通钢筋 La=a(fy / ft)d

预应力钢筋 La=a(fpy / ft)d

式中 fy fpy —普通钢筋、预应力钢筋的抗拉强度设计值;

ft —混凝土轴心抗拉强度设计值,当混凝土强度等级高于C40时,按C40取值;

d —钢筋直径; a —钢筋的外形系数(光面钢筋a取0.16,带肋钢筋a取0.14)。

普通钢筋抗拉强度设计值(N / mm2)

注: HPB235系指光圆钢筋, HRB335、 HRB400及 RRB400级余热处理钢筋系指带肋钢筋。

混凝土强度设计值(N / mm2)

注:当符合下列条件时,计算的锚固长度应进行修正:

1、当HRB335、 HRB400及 RRB400级钢筋的直径大于25mm时,其锚固长度应乘以修正系数1.1;

2、当HRB335、 HRB400及 RRB400级的环氧树脂涂层钢筋,其锚固长度应乘以修正系数1.25;

3、当HRB335、 HRB400及 RRB400级钢筋在锚固区的混凝土保护层厚度大于钢筋直径的3倍且配有箍筋时,其锚固长度可应乘以修正系数0.8;

4、经上述修正后的锚固长度不应小于按公式计算锚固长度的0.7倍,且不应小于250mm;

5、纵向受压钢筋的锚固长度不应小于受拉钢筋锚固长度的0.7倍。

纵向受拉钢筋的抗震锚固长度LaE应按下列公式计算:

一、二级抗震等级: LaE=1.15La

三级抗震等级: LaE=1.05La

四级抗震等级: LaE=La

(2)圈梁、构造柱钢筋锚固长度

圈梁、构造柱钢筋锚固长度应按《建筑抗震结构详图》GJBT—465,97G329(三)(四)有关规定执行,如下图所示。

图中La的有关规定

(四)钢筋计算其他问题

在计算钢筋用量时,还要注意设计图纸未画出以及未明确表示的钢筋,如楼板中双层钢筋的上部负弯矩钢筋的附加分布筋、满堂基础底板的双层钢筋在施工时支撑所用的马凳及钢筋砼墙施工时所用的拉筋等。这些都应按规范要求计算,并入其钢筋用量中。

(五)砼构件钢筋、预埋铁件工程量计算

1、现浇构件钢筋制安工程量:抽筋按理论重量计算。

钢筋工程量=钢筋分规格长×Kg / m×件数。(0.00617d2=Kg / m,钢筋直径:d—mm);

2、预制钢筋砼凡是标准图集构件钢筋,可直接查表,其工程量=单件构件钢筋理论重量×件数;而非标准图集构件钢筋计算方法同“1”。

3、预埋铁件工程量

预埋铁件工程量按图示尺寸以理论重量计算。

如图所示计算10根钢筋混凝土预制柱的预埋铁件工程量:

解(1)计算-10钢板理论重量

M-1:0.4×0.4×78.5㎏/㎡×10=125.60㎏

M-2:0.3×0.4 ×78.5㎏/㎡×10=92.40㎏

M-3:0.3×0.35 ×78.5㎏/㎡×10=82.40㎏

M-4:2×0.1×0.32 ×2×78.5㎏/㎡×10=100.50㎏

M-5:4×0.1×0.36 ×2×78.5㎏/㎡×10=226.10㎏

(2)计算¢ 12、Φ18 钢筋理论重量

M-1:¢ 12 钢筋:2×(0.3+0.36×2+12.5×0.012)× 0.888㎏

/m×10=20.80㎏

M-2:¢ 12 钢筋:2×(0.25+0.36×2+12.5×0.012)× 0.888㎏

/m×10=19.90㎏

M-3:¢ 12 钢筋:2×(0.25+0.36×2+12.5×0.012)× 0.888㎏

/m×10=19.90㎏

M-4:Φ18 钢筋:2×3×0.38× 2.00㎏/m×10=45.60㎏

M-5:Φ18 钢筋:4×3×0.38×2.00㎏/m×10=91.20㎏

小计:20.80+19.90+19.90+45.60+91.20=197.4 ㎏

合计:627+197.4=824.4 ㎏预埋铁件工程量=0.824 t

4、钢筋工程量计算实例

(1)钢筋混凝土现浇板如图所示计算10块板的钢筋工程量

解:①Φ8=(2.7-0.015×2)×[(2.4-0.015×2)÷0.15+1]×0.395

=2.67×13×0.395 =13.71 kg

②Φ8=2.37×19×0.395=17.79 kg

③Φ12=(0.5+0.1×2)×[(2.67+2.3)×2÷0.2+4 ]×0.888=33.56 kg

④Φ6.5=(2.67 ×6+2.37 ×6) ×0.26=7.86 kg

小计:Φ10以内:(13.71+17.79+7.86)×10=393.60 kg

Φ10以上:33.56×10=335.60 kg

铁马钢筋按经验公式1%计算:

Φ10以内:( 393.60 + 335.60 )×0.01=7.29 kg

水利工程量计算书(样本)

南湾街道城中村排水管涵清淤工程 工程量计算书 (编号:) 合同名称: 合同编号: 施工单位: 日期:

说明 1、计量部位范围:(写明本编号计算书计算的工程部位及范围,应分条叙述); 2、工程量计算书由工程量汇总表、工程量计算式和附件(原始测量记录)组成; 3、工程量汇总表应尽可能与招标文件中工程量清单的条目、单位、格式相一致; 4、工程量计算书应在现场测量结束后或结构工程施工前,根据工程现场测量成果和施工图计算,可按招标文件工程量清单分大项报送,连续编号,最终作为工程决算的附件; 5、工程量计算书原则上一式三份,业主、监理和施工各一份; 6、监理单位复核结束后,监理、施工双方可就差异较大的部分进行核对,协商一致后,作为最终工程量。在工程结算过程中,以此作为依据按进度支付。

表1 工程量汇总表 序号项目名称单 位 合同工 程量 施工申报 工程量 监理审核 工程量 核准 工程量 备注 沙塘布村 1 DN300以内的圆管清淤m 6381.256381.25 2 DN600以内的圆管清淤m 185.30185.30 3 300*300方涵清淤m 190.34190.34 4 500*500方涵清淤m 121.95121.95 5 淤泥弃置 m3241.72 241.72 丹竹头村 6 DN300以内的圆管清淤m 13393.5213393.52 7 DN600以内的圆管清淤m 4920.634920.63 8 DN900以内的圆管清淤 m355.8755.87 9 DN900以上的圆管清淤 m323.0523.05 10300*300方涵清淤m438.53438.53 11 300*400方涵清淤m 84.1384.13 12 300*600方涵清淤m 11.2311.23 13 400*300方涵清淤m 119.90119.90 14 400*400方涵清淤m 168.25168.25 15 500*500方涵清淤m 41.3441.34 16 400*700方涵清淤 m3 2.31 2.31 17 700*700方涵清淤 m322.0822.08 18 900*1100方涵清淤 m321.1421.14 19 1500*800方涵清淤 m323.8023.80 20 1500*1000方涵清淤 m339.9439.94 21 2000*2000方涵清淤 m3661.60661.60 22 淤泥弃置 m31640.141640.14 上李朗村 23 DN300以内的圆管清淤m 3801.163801.16

最新工程实例教你手算钢筋

钢筋工程量计算规则 (一)钢筋工程量计算规则 1、钢筋工程,应区别现浇、预制构件、不同钢种和规格,分别按设计长度乘以 单位重量,以吨计算。 2、计算钢筋工程量时,设计已规定钢筋塔接长度的,按规定塔接长度计算;设 计未规定塔接长度的,已包括在钢筋的损耗率之内,不另计算塔接长度。钢筋电渣压力焊接、套筒挤压等接头,以个计算。 3、先张法预应力钢筋,按构件外形尺寸计算长度,后张法预应力钢筋按设计图 规定的预应力钢筋预留孔道长度,并区别不同的锚具类型,分别按下列规定计算:(1)低合金钢筋两端采用螺杆锚具时,预应力的钢筋按预留孔道长度减0.35m,螺杆另行计算。 (2)低合金钢筋一端采用徽头插片,另一端螺杆锚具时,预应力钢筋长度按预 留孔道长度计算,螺杆另行计算。 (3)低合金钢筋一端采用徽头插片,另一端采用帮条锚具时,预应力钢筋增加 0. 15m,两端采用帮条锚具时预应力钢筋共增加0.3m计算。 (4)低合金钢筋采用后张硅自锚时,预应力钢筋长度增加0. 35m计算。 (5)低合金钢筋或钢绞线采用JM, XM, QM型锚具孔道长度在20m以内时,预应力钢筋长度增加lm;孔道长度20m以上时预应力钢筋长度增加 1.8m计算。(6)碳素钢丝采用锥形锚具,孔道长在20m以内时,预应力钢筋长度增加lm;孔道长在20m以上时,预应力钢筋长度增加1.8m. (7)碳素钢丝两端采用镦粗头时,预应力钢丝长度增加0. 35m计算。 (二)各类钢筋计算长度的确定 钢筋长度=构件图示尺寸-保护层总厚度+两端弯钩长度+(图纸注明的搭接长度、弯起钢筋斜长的增加值) 式中保护层厚度、钢筋弯钩长度、钢筋搭接长度、弯起钢筋斜长的增加值以及各 种类型钢筋设计长度的计算公式见以下: 1、钢筋的砼保护层厚度 受力钢筋的砼保护层厚度,应符合设计要求,当设计无具体要求时,不应小于受力钢筋直径,并应符合下表的要求。

手工计算钢筋工程量

手工计算钢筋工程量 (一)基础: 常见的基础类型 1、独立基础:框架结构中常用,在计算钢筋中要注意底板受力钢筋的长度,可取边长或宽 度的0.9倍,并交错布置; 2、筏板基础:一般用于剪力墙结构,详见04G101—3标准图集; 3、条形基础:一般用于砖混结构。 (二)上部构件: 1、柱:柱钢筋分为纵筋和箍筋。纵筋计算难点在基础插筋问题上,顶层柱纵筋计算难点在边柱、中柱、角柱上,详图参见03G101-1或11G101-1标准图集;箍筋要注意加密区长度取值问题:底层柱根加密>=Hn/3,柱上部加密长度>=Hn/6、>=500、hc柱长边尺寸三者取最大值(Hn所在楼层的柱净高;hc柱长边尺寸)。柱子连接分为绑扎连接、机械连接、焊接连接;其中绑扎和节点(如梁)处箍筋需要加密。 2、梁:梁钢筋按照03G101-1或11G101-1标准图集计算。梁上部有通长筋、支座负筋(梁上部一排1/3Ln,二排1/4Ln;Ln是左右两跨较大值),梁下部钢筋一般按照每跨分别向两边支座伸入锚固长度的情况进行计算的。 3、剪力墙:剪力墙中的构件一定要计算完全。其中包括:墙体分布钢筋(有水平钢筋和纵向钢筋,要注意墙和墙交接部位的水平钢筋的锚固、各种转角的锚固)、翼柱的钢筋(墙和墙交接部位形成的柱子)、剪力墙的连梁钢筋(门窗洞口上面形成的连梁)、暗柱钢筋(门窗洞口两侧形成的暗柱)、端柱钢筋(剪力墙断头的柱子)、暗梁钢筋(由于构造要求在墙体中所配置的梁)。 钢筋计量常用公式 一、梁 (1)框架梁 一、首跨钢筋的计算 1、梁上部钢筋 梁上部通长筋长度=通跨净跨长Ln+首尾端支座锚固值 注意:Ln为净跨长度,当采用绑扎连接时,还要计算搭接长度Lle或Ll。 梁的纵向钢筋锚入支座的长度与锚固构造的直锚和弯锚有关。 当端支座宽度hc-保护层bhc>=锚固长度Lae,则直锚;当端支座宽度hc-保护层bhc<=锚固长度Lae,则弯锚(即钢筋伸至支座对边,并作15d弯钩)。 通长筋锚固有三种情况: 通长筋两端均直锚,锚固长度=Max(Lae,0.5hc+5d) 通长筋两端均弯锚,锚固长度=hc-保护层+15d 通长筋一端直锚,一端弯锚,锚固长度=Max(Lae,0.5hc+5d)+ hc-保护层+15d 2、端支座负筋 端支座负筋长度: 梁上部第一排钢筋长度=首(尾)跨净长Ln/3+首(尾)端支座锚固长度; 梁上部第二排钢筋长度=首(尾)跨净长Ln/4+首(尾)端支座锚固长度; 其中首尾端支座锚固长度与锚固构造的直锚和弯锚有关。当端支座宽度hc-保护层bhc>=锚固长度Lae,则直锚;当端支座宽度hc-保护层bhc<=锚固长度Lae,则弯锚(即钢筋伸至支座对边,并作15d弯钩)。

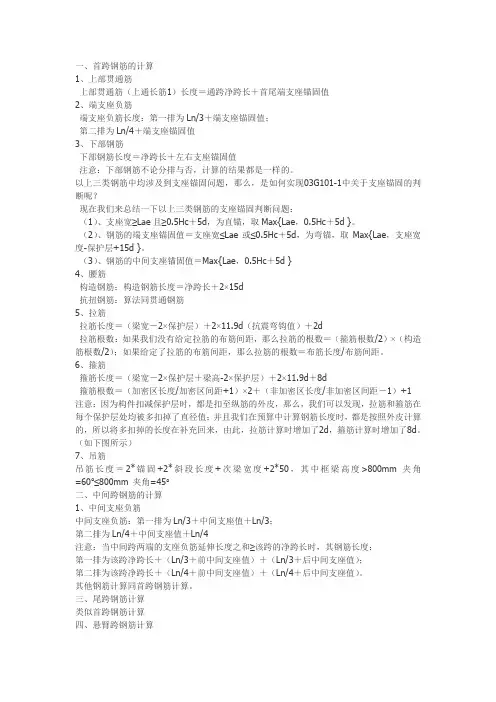

钢筋工程量计算公式汇编(手算)

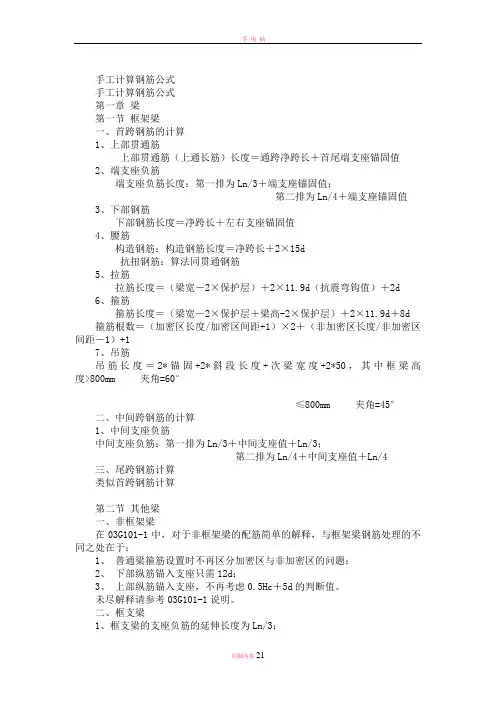

钢筋工程量计算公式汇编(手算) 梁 第一节框架梁 一、首跨钢筋的计算 1、上部贯通筋 上部贯通筋(上通长筋1)长度=通跨净跨长+首尾端支座锚固值 2、端支座负筋 端支座负筋长度:第一排为Ln/3+端支座锚固值; 第二排为Ln/4+端支座锚固值 3、下部钢筋 下部钢筋长度=净跨长+左右支座锚固值 注意:下部钢筋不论分排与否,计算的结果都是一样的,所以我们在标注梁的下部纵筋时可以不输入分排信息。 以上三类钢筋中均涉及到支座锚固问题,那么,在软件中是如何实现03G101-1 中关于支座锚固的判断呢? 现在我们来总结一下以上三类钢筋的支座锚固判断问题: 支座宽Lae 且0.5Hc+5d,为直锚,取Max{Lae,0.5Hc+5d }。 钢筋的端支座锚固值=支座宽Lae 或0.5Hc+5d,为弯锚,取Max{Lae,支座宽度-保护层+15d }。 钢筋的中间支座锚固值=Max{Lae,0.5Hc+5d } 4、腰筋 构造钢筋:构造钢筋长度=净跨长+215d

抗扭钢筋:算法同贯通钢筋 5、拉筋 拉筋长度=(梁宽-2保护层)+211.9d(抗震弯钩值)+2d 拉筋根数:如果我们没有在平法输入中给定拉筋的布筋间距,那么拉筋的根数=(箍筋根数/2)(构造筋根数/2);如果给定了拉筋的布筋间距,那么拉筋的根数=布筋长度/布筋间距。 6、箍筋 箍筋长度=(梁宽-2保护层+梁高-2保护层)+211.9d+8d 箍筋根数=(加密区长度/加密区间距+1)2+(非加密区长度/非加密区间距-1)+1 注意:因为构件扣减保护层时,都是扣至纵筋的外皮,那么,我们可以发现,拉筋和箍筋在每个保护层处均被多扣掉了直径值;并且我们在预算中计算钢筋长度时,都是按照外皮计算 的,所以软件自动会将多扣掉的长度在补充回来,由此,拉筋计算时增加了2d,箍筋计算 时增加了8d。(如下图所示) 7、吊筋 吊筋长度=2*锚固+2*斜段长度+次梁宽度+2*50,其中框梁高度800mm 夹角=60 800mm 夹角=45 二、中间跨钢筋的计算 1、中间支座负筋

手算钢筋的方法

手算钢筋的方法(一)基础: 这里介绍几中常见的基础。 1、独立基础:框架结构中用的较多,在计算钢筋中要注意的就是底板受力钢筋的长度,可取边长或宽度的 0.9 倍,并交错布置; 2、筏板基础:一般用于剪力墙结构,我们可以仔细学习一下 04G101-3 中的内容,例如对于下沉子筏板中的钢筋中的钢筋应伸出板边LA (最小锚固长度)等方面一些具体要求。 3、条形基础:一般用于砖混结构。 (二)上部构件: 1、柱:柱钢筋比较简单,只有纵筋和箍筋。纵筋要注意底层的 基础插筋问题,顶层柱纵筋对于边柱、中柱、角柱的锚固长度的区别可以参见(03G101);箍筋要注意加密区长度的取值问题:底层柱根加密>=Hn/3,柱上部加密长度>=H n/6、>=500取大值,还要注意柱搭接范围内应该加密。(其中,Hn是指所在楼层的 柱净高) 2、梁:梁钢筋应按照03G101进行计算。梁有上部通长筋、支座负筋(一排1/3Ln,二排1/4Ln,Ln是左右两跨较大值),底筋一般按照每跨分别向两边支座伸入锚固长度的情况进行计算的。 3 、剪力墙:剪力墙中的构件一定要计算完全。其中包括:墙体分布钢筋(有水平钢筋和纵向钢筋,要注意墙和墙交接部位的水平钢筋的锚固、各种转角锚固要求是不一样的)、翼柱的钢筋(墙和墙交接的部位形成的柱子)、剪力墙的连梁钢筋(门窗洞口上

面形成的连梁)、暗柱钢筋(门窗洞口两侧形成的暗柱)、端柱钢筋(剪力墙端头的柱子)、暗梁钢筋(由于构造的要求在墙体中所配置的梁)。 钢筋抽样常用公式 承台为地梁的支座。地梁为墙的支座。 钢筋最大长度12M 基础 1、基础筏板: 有梁筏板: 1、锚固长度:锚入支座内大于等于5d 且到梁的中线 2、搭接长度为:LL (上部通长筋在支座三分之一处、 下部筋在跨中处) 无梁板带:全长贯通搭接为LL (上部通长筋在支座三分 之一处、下部筋在跨中处) 2、承台梁:锚固长度:大于等于0.4倍的Lae需要时向下弯锚15d 搭 接长度:ll 上部筋在支座三分之一范围内搭接,下部筋在支座跨中 部位搭接。 3、承台:向上弯锚长度:承台长-两边保护层+10d 4、基础连梁:A 单跨:1 、梁顶高与基顶:钢筋伸入两边基础la 并 向下弯锚梁与基础的高差+15d 2、梁顶与基顶一平:直锚:IA (箍筋设置到梁两边的锚固里面)

手算钢筋规则

钢 筋 手 算 基 本 规 则 一、柱的锚固 (一)、边角柱到顶锚固长度算法 1、计算规则(依据11G101-1——P59) )(5.1c h l b abE -->柱边长,选择B 节点; (1)、判断水平段长度: 柱边长>)(5.1c h l b abE --,选择C 节点; )(5.1c h l b abE -- (2)、当选择C 节点是判断长度取值: 比较取大值 15d )(5.1c h l b abE -- 所以,C 节点锚固总长度取值:max +(c h c -) 15d 注:①、b h 为梁的高度; ②、C 为保护层厚度。 2、附图: (1)当柱子的钢筋锚入梁的长度abE l 5.1超过柱内侧边缘时,锚固长度abE l 5.1

l5.1未超过柱内侧边缘时,锚固长度按照上述②公式判断。(2)当柱子的钢筋锚入梁的长度 abE (二)、中柱到顶的锚固 1、计算规则/附图(依据11G101-1——P60)

(三)、基础部位柱的嵌固(“嵌固部位”很重要,一旦破坏影响整个楼的安全) 1、柱遇独立基础(依据11G101-1——P57) 2、柱遇地下室(依据11G101-1——P58) 注:图中c h 为柱截面长边尺寸,n H 为所在楼层的柱净高及层高减梁高。 3、柱遇基础连系梁(依据11G101-3——P92)

4、柱加密区(非连接区)(依据12G901-1——P2-8) (1)箍筋根数=(加密区长度-50)/间距+1(分界箍筋是加密区的) 5、其他 (1)、判别边角柱的两个条件:①、柱到顶;②、画完梁。 (2)、保护层厚度是柱外到钢筋外皮的距离。 (3)、钢筋弯180°和135°成为弯钩,弯90°成为弯折 135°弯钩:净长{1.9d+max(10d,75)}×2(4)、有弯钩钢筋计算公式: 180°弯钩:净长+{6.25d+max(10d,75)}×2 (5)、重量=比重(kg.m)×长度×根数 注:①、一般一段钢筋上会有两个弯钩,所以弯钩段长度乘以2。 ②、一般光圆钢筋需设180°弯钩

手算钢筋公式大全

手算钢筋就看这里

手工计算钢筋公式大全 手工计算钢筋公式大全第一章梁 第一节框架梁 一、首跨钢筋的计算 1、上部贯通筋 上部贯通筋(上通长筋1)长度=通跨净跨长+首尾端支座锚固值 2、端支座负筋 端支座负筋长度:第一排为Ln/3+端支座锚固值; 第二排为Ln/4+端支座锚固值 3、下部钢筋 下部钢筋长度=净跨长+左右支座锚固值 注意:下部钢筋不论分排与否,计算的结果都是一样的,所以我们在标注梁的下部纵筋时可以不输入分排信息。 以上三类钢筋中均涉及到支座锚固问题,那么,在软件中是如何实现03G101-1中关于支座锚固的判断呢? 现在我们来总结一下以上三类钢筋的支座锚固判断问题: 支座宽≥Lae且≥0.5Hc+5d,为直锚,取Max{Lae,0.5Hc+5d }。 钢筋的端支座锚固值=支座宽≤Lae或≤0.5Hc+5d,为弯锚,取Max{Lae,支座宽度-保护层+15d }。 钢筋的中间支座锚固值=Max{Lae,0.5Hc+5d } 4、腰筋 构造钢筋:构造钢筋长度=净跨长+2×15d 抗扭钢筋:算法同贯通钢筋 5、拉筋 拉筋长度=(梁宽-2×保护层)+2×11.9d(抗震弯钩值)+2d 拉筋根数:如果我们没有在平法输入中给定拉筋的布筋间距,那么拉筋的根数=(箍筋根数/2)×(构造筋根数/2);如果给定了拉筋的布筋间距,那么拉筋的根数=布筋长度/布筋间距。 6、箍筋

箍筋长度=(梁宽-2×保护层+梁高-2×保护层)+2×11.9d+8d 箍筋根数=(加密区长度/加密区间距+1)×2+(非加密区长度/非加密区间距-1)+1 注意:因为构件扣减保护层时,都是扣至纵筋的外皮,那么,我们可以发现,拉筋和箍筋在每个保护层处均被多扣掉了直径值;并且我们在预算中计算钢筋长度时,都是按照外皮计算的,所以软件自动会将多扣掉的长度在补充回来,由此,拉筋计算时增加了2d,箍筋计算时增加了8d。(如下图所示) 7、吊筋 吊筋长度=2*锚固+2*斜段长度+次梁宽度+2*50,其中框梁高度>800mm 夹角=60° ≤800mm 夹角=45° 二、中间跨钢筋的计算 1、中间支座负筋 中间支座负筋:第一排为Ln/3+中间支座值+Ln/3; 第二排为Ln/4+中间支座值+Ln/4 注意:当中间跨两端的支座负筋延伸长度之和≥该跨的净跨长时,其钢筋长度: 第一排为该跨净跨长+(Ln/3+前中间支座值)+(Ln/3+后中间支座值); 第二排为该跨净跨长+(Ln/4+前中间支座值)+(Ln/4+后中间支座值)。 其他钢筋计算同首跨钢筋计算。 三、尾跨钢筋计算 类似首跨钢筋计算 四、悬臂跨钢筋计算 1、主筋 软件配合03G101-1,在软件中主要有六种形式的悬臂钢筋,如下图所示 这里,我们以2#、5#及6#钢筋为例进行分析: 2#钢筋—悬臂上通筋=(通跨)净跨长+梁高+次梁宽度+钢筋距次梁内侧50mm起弯-4个保护层+钢筋的斜段长+下层钢筋锚固入梁内+支座锚固值 5#钢筋—上部下排钢筋=Ln/4+支座宽+0.75L 6#钢筋—下部钢筋=Ln--保护层+15d 2、箍筋 (1)、如果悬臂跨的截面为变截面,这时我们要同时输入其端部截面尺寸与根部梁高,这主要会影响悬臂梁截面的箍筋的长度计算,上部钢筋存在斜长的时候,斜段的高度及下部钢筋的长度;如果没有发生变截面的情况,我们只需在“截面”输入其端部尺寸即可。(2)、悬臂梁的箍筋根数计算时应不减去次梁的宽度;根据修定版03G101-1的66页。 第二节其他梁 一、非框架梁 在03G101-1中,对于非框架梁的配筋简单的解释,与框架梁钢筋处理的不同之处在于: 1、普通梁箍筋设置时不再区分加密区与非加密区的问题; 2、下部纵筋锚入支座只需12d; 3、上部纵筋锚入支座,不再考虑0.5Hc+5d的判断值。 未尽解释请参考03G101-1说明。 二、框支梁 1、框支梁的支座负筋的延伸长度为Ln/3; 2、下部纵筋端支座锚固值处理同框架梁; 3、上部纵筋中第一排主筋端支座锚固长度=支座宽度-保护层+梁高-保护层+Lae,第二排主筋锚固长度≥Lae; 4、梁中部筋伸至梁端部水平直锚,再横向弯折15d; 5、箍筋的加密范围为≥0.2Ln1≥1.5hb; 7、侧面构造钢筋与抗扭钢筋处理与框架梁一致。 第二章剪力墙 在钢筋工程量计算中剪力墙是最难计算的构件,具体体现在: 1、剪力墙包括墙身、墙梁、墙柱、洞口,必须要整考虑它们的关系; 2、剪力墙在平面上有直角、丁字角、十字角、斜交角等各种转角形式; 3、剪力墙在立面上有各种洞口; 4、墙身钢筋可能有单排、双排、多排,且可能每排钢筋不同;

工程量计算书实例

标准文案 (1) ⑵ **** 土地整理项目工程量计算书 1 土地平整工程 1.1 土地平整工程主要内容 本项目土地平整内容主要分为两个部分: 一是对坡度较大的荒坡 地进行 平整,即进行“坡改梯”;二是地势较平坦区域平整。土地平 整应尽量依据自然地形、地势,合理设计高程,使挖填土方量最小, 同时满足机械作业、灌溉、农作物耕种的要求。本次设计依据地形采 用两种形式:一是地势较平坦区域采用局部平整,即挖高填低,采用 方格网法;二是对于坡度较大的荒坡地则采用水平梯田的形式, 在坡 面上采取半挖半填的方法,在坡耕地上沿等高线修成的田面水平、 埂 坎均匀的台阶式田块。 1.1.1陡坡区土方量计算过程 本项目土方量计算主要包括水平梯田土方、 原表土剥离土方和土 质田坎土方等三个内容。 (1)水平梯田土方计算 梯田断面要素图如下: 原地面线 B 1 田坎外侧坡 田面宽度 田 坎 高 度 田坎内侧坡 Bn/2 Bn/2

①单位面积土方量计算: 式中:v ――单位面积(公顷或亩)梯田土方量,m; L 单位面积(公顷或亩)梯田长度,m; H ---- 田坎高度,m B——田面净宽,m 当梯田面积按公顷计算时, ②总土方量计算 本次设计中,梯田面积按公顷计算,总土方量为: 表2 项目区水平梯田土方计算统计表 (2)原表土剥离土方计算 项目区坡度比较大,根据《土地开发整理项目规划设计规范》

(TD/T 1012-2000 )的要求,本次设计剥离原表土层厚度达20cm。需要剥离表土的区域均为布置水平梯田的区域,因此剥离表土土方为新增耕地的原表土剥离量: V= 0.2 X 50.75 X 10000= 101500m3 (3)表土回填土方计算 水平梯田修筑采用表土逐台下移法,整个坡面梯田逐台从下向上修,先 将最下面一台梯田修平,不保留表土。将第二台拟修梯田田面的表土取起,推 至第一台面上,均匀铺好。第二台梯田修平后,将第三台拟修梯田田面的表土 取起,推至第二台田面上,均匀铺好。如此逐台进行,直至各台修平。如上 述,表土被剥离后就作为下面一层梯田田面的表土,推土距离仅为5~ 15m 剥离表土和表土回填同时进行,而且依据《土地开发整理项目预算定额标 准》,以上过程作为一个子目进行计算,因此,表土回填土方不用单独计 算,该项工程量已经包括在水平梯田土方计算过程中。 (4)修筑土质田埂土方量计算 依据项目规划图量算,该项目共需要修筑长度为73427m的梯田田埂。 本次设计采用梯形截面土质田埂,高0.5m,上顶宽0.4m,下底宽0.6m。因此 田埂修筑土方量为V=(0.6+0.4 )X 0.5/2 X 73427 = 18357m3。 1.2 土地平整工程分项计算过程 (1 )推土机推土土方计算(定额编号:10309)内容:推土机推 高填低以及水平梯田半挖半填的推土方量。工程量:梯田区推土方量为 59949 m,数据来源《项目区水平梯田土 方计算统计表》。(注:预算中推土机土方按90%计算)

手算钢筋工程量的方法汇总

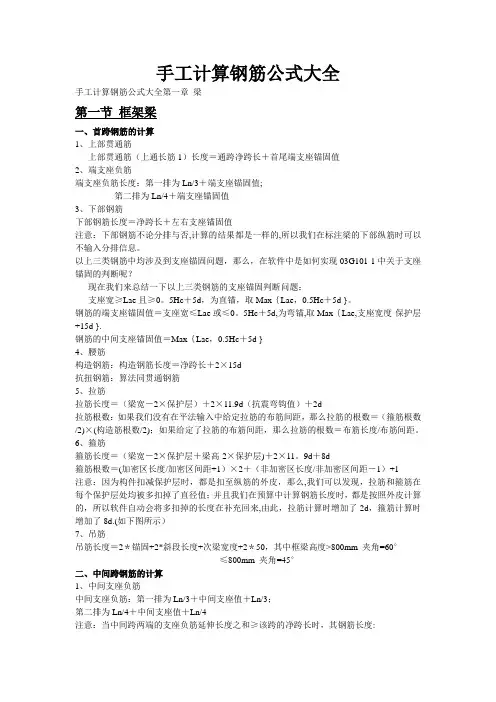

手工计算钢筋公式 手工计算钢筋公式 第一章梁 第一节框架梁 一、首跨钢筋的计算 1、上部贯通筋 上部贯通筋(上通长筋)长度=通跨净跨长+首尾端支座锚固值 2、端支座负筋 端支座负筋长度:第一排为Ln/3+端支座锚固值; 第二排为Ln/4+端支座锚固值 3、下部钢筋 下部钢筋长度=净跨长+左右支座锚固值 4、腰筋 构造钢筋:构造钢筋长度=净跨长+2×15d 抗扭钢筋:算法同贯通钢筋 5、拉筋 拉筋长度=(梁宽-2×保护层)+2×11.9d(抗震弯钩值)+2d 6、箍筋 箍筋长度=(梁宽-2×保护层+梁高-2×保护层)+2×11.9d+8d 箍筋根数=(加密区长度/加密区间距+1)×2+(非加密区长度/非加密区间距-1)+1 7、吊筋 吊筋长度=2*锚固+2*斜段长度+次梁宽度+2*50,其中框梁高度>800mm 夹角=60° ≤800mm 夹角=45° 二、中间跨钢筋的计算 1、中间支座负筋 中间支座负筋:第一排为Ln/3+中间支座值+Ln/3; 第二排为Ln/4+中间支座值+Ln/4 三、尾跨钢筋计算 类似首跨钢筋计算 第二节其他梁 一、非框架梁 在03G101-1中,对于非框架梁的配筋简单的解释,与框架梁钢筋处理的不同之处在于: 1、普通梁箍筋设置时不再区分加密区与非加密区的问题; 2、下部纵筋锚入支座只需12d; 3、上部纵筋锚入支座,不再考虑0.5Hc+5d的判断值。 未尽解释请参考03G101-1说明。 二、框支梁 1、框支梁的支座负筋的延伸长度为Ln/3;

2、下部纵筋端支座锚固值处理同框架梁; 3、上部纵筋中第一排主筋端支座锚固长度=支座宽度-保护层+梁高-保护层+Lae,第二排主筋锚固长度≥Lae; 4、梁中部筋伸至梁端部水平直锚,再横向弯折15d; 5、箍筋的加密范围为≥0.2Ln1≥1.5hb; 7、侧面构造钢筋与抗扭钢筋处理与框架梁一致。 第二章剪力墙 在钢筋工程量计算中剪力墙是最难计算的构件,具体体现在: 1、剪力墙包括墙身、墙梁、墙柱、洞口,必须要整考虑它们的关系; 2、剪力墙在平面上有直角、丁字角、十字角、斜交角等各种转角形式; 3、剪力墙在立面上有各种洞口; 4、墙身钢筋可能有单排、双排、多排,且可能每排钢筋不同; 5、墙柱有各种箍筋组合; 6、连梁要区分顶层与中间层,依据洞口的位置不同还有不同的计算方法。 需要计算的工程量 第一节剪力墙墙身 一、剪力墙墙身水平钢筋 1、墙端为暗柱时 A、外侧钢筋连续通过外侧钢筋长度=墙长-保护层 内侧钢筋=墙长-保护层+弯折 B、外侧钢筋不连续通过外侧钢筋长度=墙长-保护层+0.65Lae 内侧钢筋长度=墙长-保护层+弯折 水平钢筋根数=层高/间距+1(暗梁、连梁墙身水平筋照设) 2、墙端为端柱时 A、外侧钢筋连续通过外侧钢筋长度=墙长-保护层 内侧钢筋=墙净长+锚固长度(弯锚、直锚) B、外侧钢筋不连续通过外侧钢筋长度=墙长-保护层+0.65Lae 内侧钢筋长度=墙净长+锚固长度(弯锚、直锚) 水平钢筋根数=层高/间距+1(暗梁、连梁墙身水平筋照设) 注意:如果剪力墙存在多排垂直筋和水平钢筋时,其中间水平钢筋在拐角处的锚固措施同该墙的内侧水平筋的锚固构造。 3、剪力墙墙身有洞口时 当剪力墙墙身有洞口时,墙身水平筋在洞口左右两边截断,分别向下弯折15d。 二、剪力墙墙身竖向钢筋 1、首层墙身纵筋长度=基础插筋+首层层高+伸入上层的搭接长度 2、中间层墙身纵筋长度=本层层高+伸入上层的搭接长度 3、顶层墙身纵筋长度=层净高+顶层锚固长度 墙身竖向钢筋根数=墙净长/间距+1(墙身竖向钢筋从暗柱、端柱边50mm开始布置) 4、剪力墙墙身有洞口时,墙身竖向筋在洞口上下两边截断,分别横向弯折15d。 三、墙身拉筋 1、长度=墙厚-保护层+弯钩(弯钩长度=11.9+2*D)

手工计算钢筋公式大全

手工计算钢筋公式大全(一) 第一章梁 第一节框架梁 一、首跨钢筋的计算 1、上部贯通筋 上部贯通筋(上通长筋1)长度=通跨净跨长+首尾端支座锚固值 2、端支座负筋 端支座负筋长度:第一排为Ln/3+端支座锚固值; 第二排为Ln/4+端支座锚固值 3、下部钢筋 下部钢筋长度=净跨长+左右支座锚固值 注意:下部钢筋不论分排与否,计算的结果都是一样的,所以我们在标注梁的下部纵筋时可以不输入分排信息。 以上三类钢筋中均涉及到支座锚固问题,那么,在软件中是如何实现03G101-1中关于支座锚固的判断呢? 现在我们来总结一下以上三类钢筋的支座锚固判断问题: 支座宽≥Lae且≥0.5Hc+5d,为直锚,取Max{Lae,0.5Hc+5d}.

钢筋的端支座锚固值=支座宽≤Lae或≤0.5Hc+5d,为弯锚,取Max{Lae,支座宽度-保护层+15d}. 钢筋的中间支座锚固值=Max{Lae,0.5Hc+5d} 4、腰筋 构造钢筋:构造钢筋长度=净跨长+2×15d 抗扭钢筋:算法同贯通钢筋 5、拉筋 拉筋长度=(梁宽-2×保护层)+2×11.9d(抗震弯钩值)+2d 拉筋根数:如果我们没有在平法输入中给定拉筋的布筋间距,那么拉筋的根数=(箍筋根数/2)×(构造筋根数/2);如果给定了拉筋的布筋间距,那么拉筋的根数=布筋长度/布筋间距。 6、箍筋 箍筋长度=(梁宽-2×保护层+梁高-2×保护层)+2×11.9d+8d 箍筋根数=(加密区长度/加密区间距+1)×2+(非加密区长度/非加密区间距-1)+1 注意:因为构件扣减保护层时,都是扣至纵筋的外皮,那么,我们可以发现,拉筋和箍筋在每个保护层处均被多扣掉了直径值;并且我们在预算中计算钢筋长度时,都是按照外皮计算的,所以软件自动会将多扣掉的长度在补充回来,由此,拉筋计算时增加了2d,箍筋计算时增加了8d.(如下图所示)

手算钢筋算量方法

手工计算钢筋公式大全 手工计算钢筋公式大全第一章梁 第一节框架梁 一、首跨钢筋的计算 1、上部贯通筋 上部贯通筋(上通长筋1)长度=通跨净跨长+首尾端支座锚固值 2、端支座负筋 端支座负筋长度:第一排为Ln/3+端支座锚固值; 第二排为Ln/4+端支座锚固值 3、下部钢筋 下部钢筋长度=净跨长+左右支座锚固值 注意:下部钢筋不论分排与否,计算的结果都是一样的,所以我们在标注梁的下部纵筋时可以不输入分排信息。以上三类钢筋中均涉及到支座锚固问题,那么,在软件中是如何实现03G101-1中关于支座 锚固的判断呢? 现在我们来总结一下以上三类钢筋的支座锚固判断问题: 支座宽》Lae 且》0.5HC + 5d,为直锚,取Max{Lae , 0.5Hc + 5d }。 钢筋的端支座锚固值=支座宽w Lae或w 0.5Hc + 5d,为弯锚,取Max{Lae,支座宽度-保护 层+15d }。 钢筋的中间支座锚固值= Max{Lae , 0.5Hc + 5d } 4、腰筋 构造钢筋:构造钢筋长度=净跨长+ 2X 15d 抗扭钢筋:算法同贯通钢筋 5、拉筋 拉筋长度=(梁宽—2X保护层)+ 2 x 11.9d (抗震弯钩值)+ 2d 拉筋根数:如果我们没有在平法输入中给定拉筋的布筋间距,那么拉筋的根数=(箍筋根数 /2)x(构造筋根数/2);如果给定了拉筋的布筋间距,那么拉筋的根数=布筋长度/布筋间距。 6、箍筋 箍筋长度=(梁宽—2X保护层+梁高-2x保护层)+ 2x 11.9d+ 8d 箍筋根数=(加密区长度/加密区间距+1 )x 2 +(非加密区长度/非加密区间距一1)+1 注意:因为构件扣减保护层时,都是扣至纵筋的外皮,那么,我们可以发现,拉筋和箍筋在每个保护层处均被多扣掉了直径值; 并且我们在预算中计算钢筋长度时,都是按照外皮计算的,所以软件自动会将多扣掉的长度在补充回来,由此,拉筋计算时增加了2d,箍筋计算 时增加了8d。(如下图所示) 7、吊筋 吊筋长度=2*锚固+2*斜段长度+次梁宽度+2*50,其中框梁高度>800mm夹角=60 ° w 800mm 夹角=45° 二、中间跨钢筋的计算

预算工程量计算书

某二级公路一标段工程量计算书一、土石方计算 土石方计算表汇总 (1)、挖方总量:763.71立方米 (2)、填方总量:53031.88立方米 (3)、本桩利用:763.71立方米 (4)、调配方:共计0立方米 (5)、借方:52268.17立方米 (6)、弃方:0立方米 二、填方增量计算 填方段长度: L=2868.529m 填方路段平均填土高度h=1.96m 1、清除表土增量:V 1 图4-2-1 清除表土示意图(单位:cm)B=(8.5+0.5×2+1.96×1.5×2)×1 =15.38m V 1 =LB×0.3=2868.529×15.38×0.3 =13235.39m3 2、填前压实增量:V 2 h 2 =p/c =(66N/cm2)/(12N/cm3) =5.5cm=0.055m V 2=LB 2 h = 2868.529×15.38×0.055

=2426.5m3 3、边坡超填增量:V 3 S=3.53m V 3 =S×0.3×L×2 =3.53×0.3×2868.529×2 =6075.5m3 图4-2-2 边坡超填示意图(单位:cm) 4.土石方压实增量(暂不计) 5、填方增量:V ? ∑ V ? ∑=V1+V2+V3=13235.39+2426.5+6075.5=21737.39m3 所以填方总量V=V 填+V ? ∑=53031.88+21737.39=74769.27m3 总借方V= =74769.27-763.71=74005.56m3 挖方=763.71 m3 计价方=74005.56+763.71=74769.27m3 三、路面工程量计算 (1)、开挖路槽: A=[7+2×0.06+2×0.09+2×0.26+2×0.35] ×2868.529=24439.87m2 V=Ah=24439.87×0.76=18574.3m3 (2)、垫层-天然砂砾: A=[7+2×0.06+2×0.09+2×0.26+4×0.35] ×2868.529=24439.87m2 V=Ah=24439.87×0.35=8553.96m3 (3)、水泥稳定基层:

手抽钢筋计算方法

钢筋算量基本方法小结 一、梁 (1)框架梁 一、首跨钢筋的计算 1、上部贯通筋 上部贯通筋(上通长筋1)长度=通跨净跨长+首尾端支座锚固值 2、端支座负筋 端支座负筋长度:第一排为Ln/3+端支座锚固值; 第二排为Ln/4+端支座锚固值 3、下部钢筋 下部钢筋长度=净跨长+左右支座锚固值 以上三类钢筋中均涉及到支座锚固问题,那么总结一下以上三类钢筋的支座锚固判断问题: 支座宽≥Lae且≥0.5Hc+5d,为直锚,取Max{Lae,0.5Hc+5d }。 钢筋的端支座锚固值=支座宽≤Lae或≤0.5Hc+5d,为弯锚,取Max{Lae,支座宽度-保护层+15d }。 钢筋的中间支座锚固值=Max{Lae,0.5Hc+5d } 4、腰筋 构造钢筋:构造钢筋长度=净跨长+2×15d 抗扭钢筋:算法同贯通钢筋 5、拉筋 拉筋长度=(梁宽-2×保护层)+2×11.9d(抗震弯钩值)+2d 拉筋根数:如果我们没有在平法输入中给定拉筋的布筋间距,那么拉筋的根数=(箍筋根数/2)×(构造筋根数/2);如果给定了拉筋的布筋间距,那么拉筋的根数=布筋长度/布筋间距。 6、箍筋 箍筋长度=(梁宽-2×保护层+梁高-2×保护层)*2+2×11.9d+8d 箍筋根数=(加密区长度/加密区间距+1)×2+(非加密区长度/非加密区间距-1)+1 注意:因为构件扣减保护层时,都是扣至纵筋的外皮,那么,我们可以发现,拉筋和箍筋在每个保护层处均被多扣掉了直径值;并且我们在预算中计算钢筋长度时,都是按照外皮计算的,所以软件自动会将多扣掉的长度在补充回来,由此,拉筋计算时增加了2d,箍筋计算时增加了8d。 7、吊筋 吊筋长度=2*锚固(20d)+2*斜段长度+次梁宽度+2*50,其中框梁高度>800mm夹角=60° ≤800mm夹角=45° 二、中间跨钢筋的计算 1、中间支座负筋 中间支座负筋:第一排为:Ln/3+中间支座值+Ln/3; 第二排为:Ln/4+中间支座值+Ln/4 注意:当中间跨两端的支座负筋延伸长度之和≥该跨的净跨长时,其钢筋长度: 第一排为:该跨净跨长+(Ln/3+前中间支座值)+(Ln/3+后中间支座值); 第二排为:该跨净跨长+(Ln/4+前中间支座值)+(Ln/4+后中间支座值)。 其他钢筋计算同首跨钢筋计算。LN为支座两边跨较大值。 二、其他梁 一、非框架梁

钢筋算量基本方法(手工计算钢筋公式大全)

一、首跨钢筋的计算 1、上部贯通筋 上部贯通筋(上通长筋1)长度=通跨净跨长+首尾端支座锚固值 2、端支座负筋 端支座负筋长度:第一排为Ln/3+端支座锚固值; 第二排为Ln/4+端支座锚固值 3、下部钢筋 下部钢筋长度=净跨长+左右支座锚固值 注意:下部钢筋不论分排与否,计算的结果都是一样的。 以上三类钢筋中均涉及到支座锚固问题,那么,是如何实现03G101-1中关于支座锚固的判断呢? 现在我们来总结一下以上三类钢筋的支座锚固判断问题: (1)、支座宽≥Lae且≥0.5Hc+5d,为直锚,取Max{Lae,0.5Hc+5d }。 (2)、钢筋的端支座锚固值=支座宽≤Lae或≤0.5Hc+5d,为弯锚,取Max{Lae,支座宽度-保护层+15d }。 (3)、钢筋的中间支座锚固值=Max{Lae,0.5Hc+5d } 4、腰筋 构造钢筋:构造钢筋长度=净跨长+2×15d 抗扭钢筋:算法同贯通钢筋 5、拉筋 拉筋长度=(梁宽-2×保护层)+2×11.9d(抗震弯钩值)+2d 拉筋根数:如果我们没有给定拉筋的布筋间距,那么拉筋的根数=(箍筋根数/2)×(构造筋根数/2);如果给定了拉筋的布筋间距,那么拉筋的根数=布筋长度/布筋间距。 6、箍筋 箍筋长度=(梁宽-2×保护层+梁高-2×保护层)+2×11.9d+8d 箍筋根数=(加密区长度/加密区间距+1)×2+(非加密区长度/非加密区间距-1)+1 注意:因为构件扣减保护层时,都是扣至纵筋的外皮,那么,我们可以发现,拉筋和箍筋在每个保护层处均被多扣掉了直径值;并且我们在预算中计算钢筋长度时,都是按照外皮计算的,所以将多扣掉的长度在补充回来,由此,拉筋计算时增加了2d,箍筋计算时增加了8d。(如下图所示) 7、吊筋 吊筋长度=2*锚固+2*斜段长度+次梁宽度+2*50,其中框梁高度>800mm 夹角=60°≤800mm 夹角=45° 二、中间跨钢筋的计算 1、中间支座负筋 中间支座负筋:第一排为Ln/3+中间支座值+Ln/3; 第二排为Ln/4+中间支座值+Ln/4 注意:当中间跨两端的支座负筋延伸长度之和≥该跨的净跨长时,其钢筋长度: 第一排为该跨净跨长+(Ln/3+前中间支座值)+(Ln/3+后中间支座值); 第二排为该跨净跨长+(Ln/4+前中间支座值)+(Ln/4+后中间支座值)。 其他钢筋计算同首跨钢筋计算。 三、尾跨钢筋计算 类似首跨钢筋计算 四、悬臂跨钢筋计算

钢筋手算计算公式

第一章梁 第一节框架梁 一、首跨钢筋的计算 1、上部贯通筋 上部贯通筋(上通长筋1)长度=通跨净跨长+首尾端支座锚固值 2、端支座负筋 端支座负筋长度:第一排为Ln/3+端支座锚固值; 第二排为Ln/4+端支座锚固值 3、架立筋 架立筋长度:第一排为Ln/3+150*2 第二排为Ln/4*2+150*2 3、下部钢筋 下部钢筋长度=净跨长+左右支座锚固值 注意:下部钢筋不论分排与否,计算的结果都是一样的,所以我们在标注梁的下部纵筋时可以不输入分排信息。 以上三类钢筋中均涉及到支座锚固问题,那么,在软件中是如何实现03G101-1中关于支座锚固的判断呢? 现在我们来总结一下以上三类钢筋的支座锚固判断问题: 支座宽≥Lae且≥0.5Hc+5d,为直锚,取Max{Lae,0.5Hc+5d}. 钢筋的端支座锚固值=支座宽≤Lae或≤0.5Hc+5d,为弯锚,取Max{Lae,支座宽度-保护层+15d}. 钢筋的中间支座锚固值=Max{Lae,0.5Hc+5d} 4、腰筋 构造钢筋:构造钢筋长度=净跨长+2×15d

抗扭钢筋:算法同贯通钢筋 5、拉筋 拉筋长度=(梁宽-2×保护层)+2×11.9d(抗震弯钩值)+2d 拉筋根数:如果我们没有在平法输入中给定拉筋的布筋间距,那么拉筋的根数=(箍筋根数/2)×(构造筋根数/2);如果给定了拉筋的布筋间距,那么拉筋的根数=布筋长度/布筋间距。 6、箍筋 箍筋长度=(梁宽-2×保护层+梁高-2×保护层)+2×11.9d+8d 箍筋根数=(加密区长度/加密区间距+1)×2+(非加密区长度/非加密区间距-1)+1 注意:因为构件扣减保护层时,都是扣至纵筋的外皮,那么,我们可以发现,拉筋和箍筋在每个保护层处均被多扣掉了直径值;并且我们在预算中计算钢筋长度时,都是按照外皮计算的,所以软件自动会将多扣掉的长度在补充回来,由此,拉筋计算时增加了2d,箍筋计算时增加了8d.(如下图所示) 7、吊筋 吊筋长度=2*锚固+2*斜段长度+次梁宽度+2*50,其中框梁高度>800mm夹角=60° ≤800mm夹角 =45° 二、中间跨钢筋的计算 1、中间支座负筋 中间支座负筋:第一排为Ln/3+中间支座值+Ln/3; 第二排为Ln/4+中间支座值+Ln/4 注意:当中间跨两端的支座负筋延伸长度之和≥该跨的净跨长时,其钢筋长度: 第一排为该跨净跨长+(Ln/3+前中间支座值)+(Ln/3+后中间支座值); 第二排为该跨净跨长+(Ln/4+前中间支座值)+(Ln/4+后中间支座值)。 其他钢筋计算同首跨钢筋计算。

手工计算钢筋公式大全修订稿

手工计算钢筋公式大全公司标准化编码 [QQX96QT-XQQB89Q8-NQQJ6Q8-MQM9N]

手工计算钢筋公式大全 第一章梁 第一节框架梁 一、首跨钢筋的计算 1、上部贯通筋 上部贯通筋(上通长筋1)长度=通跨净跨长+首尾端支座锚固值 2、端支座负筋 端支座负筋长度:第一排为Ln/3+端支座锚固值; 第二排为Ln/4+端支座锚固值 3、下部钢筋 下部钢筋长度=净跨长+左右支座锚固值 注意:下部钢筋不论分排与否,计算的结果都是一样的,所以我们在标注梁的下部纵筋时可以不输入分排信息。 以上三类钢筋中均涉及到支座锚固问题,那么,在软件中是如何实现03G101-1中关于支座锚固的判断呢 现在我们来总结一下以上三类钢筋的支座锚固判断问题: 支座宽≥Lae且≥+5d,为直锚,取Max{Lae,+5d }。 钢筋的端支座锚固值=支座宽≤Lae或≤+5d,为弯锚,取Max{Lae,支座宽度-保护层+15d }。 钢筋的中间支座锚固值=Max{Lae,+5d }

4、腰筋 构造钢筋:构造钢筋长度=净跨长+2×15d 抗扭钢筋:算法同贯通钢筋 5、拉筋 拉筋长度=(梁宽-2×保护层)+2×(抗震弯钩值)+2d 拉筋根数:如果我们没有在平法输入中给定拉筋的布筋间距,那么拉筋的根数=(箍筋根数/2)×(构造筋根数/2);如果给定了拉筋的布筋间距,那么拉筋的根数=布筋长度/布筋间距。 6、箍筋 箍筋长度=(梁宽-2×保护层+梁高-2×保护层)+2×+8d 箍筋根数=(加密区长度/加密区间距+1)×2+(非加密区长度/非加密区间距-1)+1

注意:因为构件扣减保护层时,都是扣至纵筋的外皮,那么,我们可以发现,拉筋和箍筋在每个保护层处均被多扣掉了直径值;并且我们在预算中计算钢筋长度时,都是按照外皮计算的,所以软件自动会将多扣掉的长度在补充回来,由此,拉筋计算时增加了2d,箍筋计算时增加了8d。(如下图所示) 7、吊筋 吊筋长度=2*锚固+2*斜段长度+次梁宽度+2*50,其中框梁高度>800mm 夹角=60° ≤800mm 夹角=45° 二、中间跨钢筋的计算 1、中间支座负筋 中间支座负筋:第一排为Ln/3+中间支座值+Ln/3; 第二排为Ln/4+中间支座值+Ln/4 注意:当中间跨两端的支座负筋延伸长度之和≥该跨的净跨长时,其钢筋长度: 第一排为该跨净跨长+(Ln/3+前中间支座值)+(Ln/3+后中间支座值); 第二排为该跨净跨长+(Ln/4+前中间支座值)+(Ln/4+后中间支座值)。 其他钢筋计算同首跨钢筋计算。 三、尾跨钢筋计算 类似首跨钢筋计算 四、悬臂跨钢筋计算

工程量计算书实例

****土地整理项目工程量计算书 1 土地平整工程 土地平整工程主要内容 本项目土地平整内容主要分为两个部分:一是对坡度较大的荒坡地进行平整,即进行“坡改梯”;二是地势较平坦区域平整。土地平整应尽量依据自然地形、地势,合理设计高程,使挖填土方量最小,同时满足机械作业、灌溉、农作物耕种的要求。本次设计依据地形采用两种形式:一是地势较平坦区域采用局部平整,即挖高填低,采用方格网法;二是对于坡度较大的荒坡地则采用水平梯田的形式,在坡面上采取半挖半填的方法,在坡耕地上沿等高线修成的田面水平、埂坎均匀的台阶式田块。 陡坡区土方量计算过程 本项目土方量计算主要包括水平梯田土方、原表土剥离土方和土质田坎土方等三个内容。 (1)水平梯田土方计算 梯田断面要素图如下: (1)(2)

①单位面积土方量计算: 开挖线 夯实线 0.45::护路边沟沟标准断面图 沟底高程 田间高程 田间高程 式中: V ——单位面积(公顷或亩)梯田土方量,m 3; L ——单位面积(公顷或亩)梯田长度,m ; H ——田坎高度,m ; B ——田面净宽,m 。 当梯田面积按公顷计算时, 开挖线 夯实线 0.45 : :护路边沟沟标准断面图 沟底高程 田间高程 田间高程 ②总土方量计算 本次设计中,梯田面积按公顷计算,总土方量为: 0.45护路边沟沟标准断面图 沟底高程 田间高程 田间高程 表2 项目区水平梯田土方计算统计表 (2)原表土剥离土方计算 项目区坡度比较大,根据《土地开发整理项目规划设计规范》

(TD/T 1012-2000)的要求,本次设计剥离原表土层厚度达20cm。需要剥离表土的区域均为布置水平梯田的区域,因此剥离表土土方为新增耕地的原表土剥离量: V=××10000=101500m3 (3)表土回填土方计算 水平梯田修筑采用表土逐台下移法,整个坡面梯田逐台从下向上修,先将最下面一台梯田修平,不保留表土。将第二台拟修梯田田面的表土取起,推至第一台面上,均匀铺好。第二台梯田修平后,将第三台拟修梯田田面的表土取起,推至第二台田面上,均匀铺好。如此逐台进行,直至各台修平。如上述,表土被剥离后就作为下面一层梯田田面的表土,推土距离仅为5~15m,剥离表土和表土回填同时进行,而且依据《土地开发整理项目预算定额标准》,以上过程作为一个子目进行计算,因此,表土回填土方不用单独计算,该项工程量已经包括在水平梯田土方计算过程中。 (4)修筑土质田埂土方量计算 依据项目规划图量算,该项目共需要修筑长度为73427m的梯田田埂。本次设计采用梯形截面土质田埂,高,上顶宽,下底宽。因此田埂修筑土方量为V=(+)×2×73427=18357m3。 土地平整工程分项计算过程 (1)推土机推土土方计算(定额编号:10309) 内容:推土机推高填低以及水平梯田半挖半填的推土方量。 工程量:梯田区推土方量为59949 m3,数据来源《项
