防静电地板施工及验收规范

1 总则

1.0.1 为规范防静电地面工程施工、测试和验收要求,做到技术先进、经济合理、质量优良、安全实用,制定本规范。

1.0.2 本规范适用于对静电敏感的元器件和电子设备、仪器的研制、生产、检测、维修及使用等场所防静电地面工程的的施工及验收。1.0.3 承建防静电地面工程施工的单位必须严格按设计施工,设计变更应有原设计单位的变更通知书或签证。

1.0.4 防静电地面工程施工前,施工单位必须作出施工计划与组织实施计划,并应征得业主代表认可。

1.0.5 工程所用材料应检验,名称、型号、规格、数量应符合设计要求,必须有出厂合格证书。

1.0.6 工程所用设备、仪器的机电性能指标,装卸、搬运方式,安装使用方法,储存环境等必须符合该产品说明书的要求。

1.0.7 隐蔽工程必须有现场施工记录或相关资料(如测试数据、照片、录像等),并由业主代表验收签字后,方可进行下道工序施工。

1.0.8 在有220V、380V及以上高电压的场所建防静电地面,宜使用静电耗散型材料,不宜使用导静电型材料。

1.0.9 防静电地面工程9 防静电地面工程施工及验收,除执行本规范外,还应符合有关防

火、环境保护、职业安全卫生及其他相关标准、规范的要求。

2 术语

2.0.1防静电地面

能较少产生静电和易于泄漏静电,以防止静电危害的地面。

2.0.2导静电网

能引导静电向大地泄漏的导电网状结构体。

2.0.3接地体

包括导电地网、接地端子、接地引下线及埋地下的一级或多组接地装置的总称。

2.0.4系统电阻

防静电地面表面与接地端子间的电阻(Ω)

2.0.5表面电阻

防静电地面表面一定间距内两电极间的电阻(Ω)

2.0.6体积电阻

将两极置于试样的相对两表面上所测得的电阻(Ω)

2.0.7系统接地电阻

防静电地面导电地网上任意一点与大地间的电阻(Ω)

2.0.8聚氨酯

一种合成高分子材料一聚氨基甲酸酯的简称。

2.0.9自流平

平面涂覆的一种施工方法一涂料在重力及表面张力的作用下自由流动,经辅助人工找平,形成平整的涂层。

2.0.10永久防静电

防静电性能的延续时间应与该产品的使用期相一致。

2.0.11静电耗散型材料

带电体(材料)上的静电荷因泄漏,能使静电电荷部分或全部消失的材料。该材料的表面电阻、体积电阻1.0×106~1.0×1010Ω之间。

2.0.12导静电型材料

能直接快速转移静电电荷材料,该材料的表面电阻、体积电阻应小于1.0×106Ω

3 防静电现浇水磨石地面(省略)

4 防静电聚氯乙烯(PVC)地面

4.1一般规定

4.1.1防静电聚乙烯(PVC)地面施工内容包括基层处理、接地系统安装、胶水配制、防静电聚氯乙烯(PVC)贴面板(以下简称贴面板)

的铺钻与清洗等施工、测试及质量检验。

4.1.2施工现场温度应在10—35℃间;相对湿度不得大于80%;通风应良好。室内其它各项工程施工应已基本结束。

4.2材料、设备与工具

4.2.1施工用材料应符合以下要求:

1贴面板:物理性能及外观尺寸应符合《防静电贴面板通用规范》SJ/T11236的要求,并具有永久防静电性能。其体积及表面电阻:导静电型贴面板的电阻值应低于1.0×106Ω,静电耗散型贴面板的电阻值应为1.0×106~1.0×109Ω。

2导电胶:应是非水溶性胶,电阻值应小于贴面板的电阻值,粘结强度应大于3×106N/m2

3塑料焊条:应采用色泽均匀、外径一致、柔性好的材料。

4导电地网用铜箔:厚度应不小于0.05mm.宽宜为20mm。

4.2.2贴面板应储存在通风干燥的仓库中,远离酸、碱及其它腐蚀性物质。搬运时应轻装轻卸,严禁猛力撞击。严禁置于室外日晒雨淋。

4.2.3常用施工设备(含工具)应包括开槽机,塑料焊枪、橡胶榔头、割刀、直尺、刷子、打蜡机等,其规格,性能和技术指标应符合施工工艺要求。

5.3施工准备

4.3.1熟悉设计施工图并勘察施工现场;

4.3.2制定施工方案,绘制防静电地面接地系统图、接地端子图和地网布置图。

4.3.3根据施工工艺要求备齐各种施工材料、设备、工具、并摆放整齐。

4.3.4表面面积大于140 m2(含140 m2)时,在正式施工前应做示范性辅设。

4.3.5施工场地应符合如下要求:

1基层地面为水泥地面或水磨石地面时:

1)地面应清洁,应将地面上的没漆、粘合剂等残余物清理干净。2)地面应平整,用2米真尺检查,间隙应小于2mm。若有凹凸不平或有裂痕的地方必须补平。

3)地面应干燥,若为底层地面应先作防水处理。

4)面层应坚硬不起砂,砂浆强度应不低于75号。

2基层地面为地板(木地板、瓷砖、塑料等)时,应拆除原地板,并应彻底清除地面上的残留粘合物。

3施工现场应配备人工照明装置。

4.3.6确定接地端子位置:面积在100 m2以内,接地端子应不少于1个,面积每增加100 m2,应增设接地端子1—2个。

4.3.7施工前应彻底清扫基层地面,地面上不得留有浮渣、尘士等脏物。

4.4施工

4.4.1划定基准线,应视房间几何形状合理确定。

4.4.2应按地网布置图铺设导电铜箔网格。铜箔的纵横交叉点,应处于贴面板的中心位置。铜箔条的铺设应平直,不得卷曲,也不得间断。与接地端子连接的铜箔条应留有足够长度。4.4.3配置导电胶:将炭黑和胶水应按1:100重量比配置,并搅拌均匀。

4.4.4刷胶:应分别在地面、已铺钻的导电铜泊上面,贴面板的反面同时涂一层导电胶。涂覆应均匀、全面,涂覆后自然晾干。

4.4.5铺贴贴面板:待涂有导电胶的贴面板晾干至不粘手时,应立即开始铺贴。铺贴时应将贴面板的两直角边对准基准线,铺贴应迅速快捷。板与板之间应留有1—2mm缝隙,缝隙宽度应保持基本一致。用橡胶锤均匀敲打板面,边铺贴边检查,确保粘贴牢固。地面边缘处应

用非标准贴面板铺贴补齐,非标准贴面板用割刀切割而成。

4.4.6当铺贴到接地端子处时,应先将连接接地端子的铜箔条引出,用锡焊或压接的方法与接地端子牢固连结。再继续铺贴面板。

4.4.7整个房间铺贴完毕后,应先贴面板接缝处用开槽机开焊接槽。槽线应平直、均匀,槽宽4±0.22mm为宜。

4.4.8应用塑料焊枪在焊接槽处进行热塑焊接,使板与板连成一体。焊接多余物应用利刀割平,但不得划伤贴面板表面。

4.4.9接地系统施工应包括涂导电胶层、导电铜箔地网、接地铜箔、接地端子、接地引下线、接地体等内容。除本章规定外,其余应符合本规范3.4.4\3.4.5条规定。

4.4.10铺贴作业完成后,将地面清洁干净,并应涂覆防静电蜡保护。

4.5测试与质量检验

4.5.1防静电聚氯乙烯(PVC)地面检测仪器应同本规范第3.5.1条“常用检测器具”之要求。

4.5.2测试环境:温度应在15—30℃间;相对湿度小于70%

4.5.3防静电聚乙烯(PVC)地面的表面电阻值和系统电阻值应采用以下测量方法:

1表面电阻的测量:应将整个防静电地面分割成2—4 m2测量区域,随机抽取30%—50%的测量区域,将两电极分别置于贴面板表面,极间距900mm,电极与贴面板的接触应良好。在抽取的2—4 m2的区域内应测出4—8个数值,并作记录。

2系统电阻的测量:应在距各接地端子最近区域,随机抽取若干点,

应将一电极与贴面板表面良好接触,另一电极应与接地端子相连结,测出系统电阻值,并作记录。

3质量评定方法应该按《逐批检查计数抽样程序及抽样表》GB2828规定执行。

4.5.4电性能指标应符合以下要求:

1要求具有导静电型的,其表面电阻和系统电阻值低于1.0×106Ω; 2要求具有静电耗散型的,其表面电阻和系统电阻值在1.0×106~1.0×109Ω之间。

3系统接地电阻值应满足设计要求。

4.5.5外观性能应符合以下要求:

1不和有空鼓、分层、龟裂现象;

2无明显凹凸不平;

3无明显划痕;

4无明显色差。

4.5.6承接防静电聚氯乙烯(PVC)地面检测的单位,应由得到国家授权的具有出具相应测试报告资质的权威机构担任。

防静电地板施工规范和方法

防静电地板施工规范和施工方法 1 静电聚氯乙烯(PVC)地面 1.1 一般规定 1.1.1 防静电聚氯乙烯(PVC)地面施工内容包括基层处理、接地系统安装、胶水配制、防静电聚氯乙烯(PVC)贴面板(以下简称)贴面板的铺贴与清洗施工、测试及质量检验。 1.1.2 施工现场温度应10-35℃间;相对温度不得大于80%;通风应良好。室内其它各项工程施工应已基本结束。 1.2 材料、设备与工具 1.2.1 施工用材料应符合以下要求: 1 贴面板:物理性能及外观尺寸应符合《防静电贴面板通用规范》SJ/T1123 6的要求,并具有永久防静电性能。其体积及表面电阻:导静电型贴面板的电阻值应低于1.0×106Ω,静电耗散型面板的电阻值就应在为1.0×106-1.0×109Ω。 2 导电胶:应是非水溶性胶,电阻值应小于贴面板的电阻值,粘结强度应大于3×106N/M2 3 塑料焊条:应采用色泽均匀、外径一致、柔性好的材料。 4 导电地网用铜箔:厚度应不小于0.05mm,宽宜为20mm。 1.2.2 贴面板应储存在通风干燥的仓库中,远离酸、碱及其它腐蚀性物质。搬运时应轻装轻卸,严禁猛力撞击。严禁置于室外日晒雨淋。 1.2.3 常用施工设备(含工具)应包括开槽机、塑料焊枪、橡胶榔头、割刀、直尺、刷子、打蜡机等,其规格、性能和技术指标应符合施工工艺要求。 1.3 施工准备 1.3.1 熟悉设计施工图并勘察施工现场。 1.3.2 制定施工方案,绘制防静电地面接地系统图、接地端子图和地网布置图。 1.3.3 根据施工工艺要求备齐各种施工材料、设备、工具,并摆放整齐。 1.3.4 地面面积大于140m2时,在正式施工前应做示范性铺设。 1.3.5 施工场地应符合如下要求:

防静电地板施工方案

防静电地板施工方案 1.工艺流程 基层处理与清理――>找中、套方、分格、定位弹线――>安 装固定可调支架和引条――>铺设活动地板面层――>清擦2.基层处理与清理: 活动地板面层的骨架应支承在现浇混凝土上抹水泥砂浆地面 或水磨石楼地面基层上,基层表面应平整、光洁、不起尘土, 含水率不大于8%。安装前应认真清擦干净。 3.找中、套方、分格、定位弹线: 根据房间平面尺寸和设备布置等情况,按活动地板模数选择 板块铺设方向,具体有以下几种情况: A:如室内平面无控制柜等设备,平面尺寸又符合板块模时,宜由内向外铺设。 B:如室内平面尺寸不符合板块模数时,应把室内2个方向平面中心线找出来。看两面尺寸相差多少,若相差的不明显 宜由外向内铺设;如相差较大时,宜进行对称对格,由内 向外铺设。 C:如室内有控制柜等设备要留洞时,其铺设方向和先后顺序应综合考虑。 据上述选铺方法确定后,就要进行找中、套方、分格、定位弹线工作。既要把面层分格线划在室内四周墙面上(又

叫面板控制位置控制线,便于施工操作控制用),又要把分 格线划在基层上面,而且要尺寸正确、上下交圈对口,形 成方格网并标明设备预留部位(此时应插入铺设活动地板 下的管线,要注意避开己弹好标志的支架座)。 4.安装固定可调支架和引条: 首先要事先检查复核原室内四周墙上弹划出的标高控制线, 按选定的铺设方向和顺序确定基准点,然后按基层已弹好标 出位置在方格网交点处安放可调支座,架上横梁转动支座螺 杆,先用小线和水平尺调整支座面高度至全室等高,待钢支 柱和横梁构成框架一体后,应用水平仪抄平。 5.设活动地板面层: 首先检查活动地板面层下铺设的电缆、管线,确保无误后才 能铺设活动地面层。铺设活动地板调整水平高度以保证四角 接触平整、严密。铺设活动地板块不符合模数时,不足部分 可根据实际尺寸将板面切割后镶补,并配装相应的可调支撑 和横梁。 6.清擦: 进行清擦地板面层和涂擦地板工作。

房展会展位装饰装修工程施工合同——范本.doc

房展会展位装饰装修工程施工合同合同编号: **房展会 展位装饰装修工程施工合同 工程名称: 工程地点: 甲方: 乙方: 签约地点: 签约时间:年月日

**房展会展位装饰装修工程施工合同 甲方: 乙方: 依照《中华人民共和国合同法》及其他有关法律、法规的规定,结合本工程装饰装修的特点,甲、乙双方在平等、自愿、协商一致的基础上,就乙方承包甲方的装饰装修工程(以下简称工程)的有关事宜,达成如下协议: 一、工程项目概况 1、工程项目名称: 2、工程项目地点: 3、工程建筑规模: 4、包干工程范围及内容:房展会展位布置及拆除,包工包料 5、工程质量等级:合格并保证通过甲方验收(质量标准的评定以国家或行业的质量验收标准、邯郸质监站要求及合同约定标准为准)。二、工程期限: 年月日时前全部完工并负责打扫现场卫生。 三、承包方式及价款 1、承包方式:(包工包料); 2、总工程款: 注:(1)本合同所涉及价款均为含税价。 (2)本合同为一次性包死总价合同,此价款包含材料费、人工费、机械费、税金、各种措施费等为履行本合同所发生的全部费用。

四、价款支付方式及合同内容: 1、制作安装完毕,验收合格且房展会结束现场拆除完毕无任何质量和安全问题办理相关手续后付清合同价款。 2、本合同价款为上述工作内容的全部工程量(包含工程图纸确定的全部工程量)的总价款,合同总价一次性包死,不再另行追加合同价款。 3、因甲方设计变更致使工程量发生变化,甲乙双方必须签订补充协议或者进行洽商变更,否则甲方有权拒绝支付变更部分工程款。 4、甲方付款前乙方应提供项目所在地的税务机关开具的与合同相符的合法有效的等额发票,否则甲方有权拒绝付款且不承担逾期付款的违约责任,同时乙方必须按合同的约定继续履行义务,否则须承担违约责任。由于结汇原因造成的延期付款不属于违约责任,甲方无须承担任何责任。 五、工地代表 甲方驻工地代表(工程师)姓名: 乙方驻工地代表姓名: 六、甲方的权利与义务 1、在合同签订后由乙方提供施工图纸一套,经双方会审签字确认。 2、组织乙方和设计单位进行图纸会审和设计交底。 3、组织乙方确定水准点与坐标控制点,实行现场的技术交底。 4、协调施工场地及周围地下管线和邻近建筑物、构筑物等工作。 5、审核乙方所报的施工方案和进度计划。 6、负责施工过程中对乙方的工程质量、安全、文明施工和进度进行监督和检查。

防静电地板施工工艺及验收标准

防静电地板是比较常见的一种地板材质,静电是发生最频繁,最难消除的危害之一,所以某些地方或场合需要铺装防静电地板,现在家居中电器越来越多,为了防止静电对家具电器等的损坏,也有不少人开始在家居客厅书房等地方浦装使用防静电地板,那防静电地板的施工工艺是怎样的呢,验收标准是什么呢,下面带大家去了解下: 防静电地板施工前准备: 一、施工环境准备 1、地板的铺设应在室内土建及装修完毕后进行 2、地板应平整、清洁、干燥、无杂物、无灰尘; 3、布置在地板下的电缆、电器、空气等管道及空调系统应在安装地板前施工完毕; 4、重型设备基座固定应完工,设备安装在基座上,基座高度应同地板上表面完成高度一致; 5、施工现场备有220V/50HZ电源和水源。 二、施工工具准备 专业切割锯、激光水平测定仪、水泡水平仪、卷尺、墨线、吸板器、螺母调节扳手、十字螺丝刀、吸尘器、笤帚、墩布等等。 防静电地板施工工艺: 防静电地板施工流程:基层处理与清理—> 找中、套方、分格、定位弹线—> 安装固定可调支架和引条—> 铺设活动地板面层—> 清擦和打蜡防静电地板施工步骤: 一、基层处理与清理 活动地板面层的骨架应支承在现浇混凝土上抹水泥砂浆地面或水磨石楼地面基层上,基层表面应平整、光洁、不起尘土,含水率不大于8%。安装前应认真清擦干净,必要时,在其面上涂刷绝缘脂或清漆。 二、找中、套方、分格、定位弹线

根据房间平面尺寸和设备布置等情况,按活动地板模数选择板块铺设方向,具体有以下几种情况: 1、如室内平面无控制柜等设备,平面尺寸又符合板块模时,宜由内向外铺设。 2、如室内平面尺寸不符合板块模数时,应把室内2个方向平面中心线找出来。看两面尺寸相差多少,若相差的不明显宜由外向内铺设;如相差较大时,宜进行对称对格,由内向外铺设。 3、如室内有控制柜等设备要留洞时,其铺设方向和先后顺序应综合考虑。 根据上述选铺方法确定后,就要进行找中、套方、分格、定位弹线工作。既要把面层分格线划在室内四周墙面上(又叫面板控制位置控制线,便于施工操作控制用),又要把分格线在基层上面,而且要尺寸正确、上下交圈对口,形成方格网并标明设备预留部位(此时应插入铺设活动地板下的管线,要注意避开己弹好标志的支架座)。 三、安装固定可调支架和引条 首先要事先检查复核原室内四周墙上弹划出的标高控制线,按选定的铺设方向和顺序确定基准点,然后按基层已弹好标出位置在方格网交点处安放可调支座,架上横梁转动支座螺杆,先用小线和水平尺调整支座面高度至全室等高,待有钢支柱和横梁构成框架一体后,应用水平仪抄平。 四、铺设活动地板面层 首先检查活动地板面层下铺设的电缆、管线,确保无误后才能铺设活动地面层。先在横梁上铺放缓冲胶条,并用乳胶液与横梁粘合。铺设活动地板调整水平高度以保证四角接触平整、严密,不得使用加垫的方法。铺设活动地板块不符合模数时,不足部分可根据实际尺寸将板面切割后镶补,并配装相应的可调支撑和横梁。与墙边的接缝处,应根据缝隙宽窄分别采用活动地板或木条刷高强胶镶嵌,窄缝宜用泡沫塑料镶嵌。随后应检查调整板块水平度及缝隙。 五、清擦和打蜡 进行清擦地板面层和涂擦地板工作。

防静电地板施工工艺规范

防静电地板施工工艺规范 一、对铺设场地的要求 1.地板的铺设应在室内土建及装修完毕后进行 2.地板应平整、清洁、干燥、无杂物、无灰尘; 3.布置在地板下的电缆、电器、空气等管道及空调系统应在安装地板前施工完毕; 4.重型设备基座固定应完工,设备安装在基座上,基座高度应同地板上表面完成高度一致; 5.施工现场备有220V/50HZ电源和水源。 二、地板安装工具 1.专业切割锯 2.激光水平测定仪 3.水泡水平仪、卷尺、墨线 4.吸板器、螺母调节扳手、十字螺丝刀; 5.吸尘器、笤帚、墩布; 三、施工步骤 1.认真检查地面平整度和墙面垂直度,如发现不符合施工要求,应向甲方有关部门提出; 2.拉水平线,并将地板安装高度用墨线弹到墙面上,保证铺设后的地板在同一水平面上,测量室内的长度、宽度并恰当选择铺设基准位置以减少地板的切割,在地面弹出安装支架的网格线; 3.将要安装的支架调整到同一需要的高度并将支架摆放到地面网格线的十字交叉处; 4.用螺钉将横梁固定到支架上,并用水平尺、直角尺逐一矫正横梁,使之在同一平面上并互相垂直; 5.用吸板器在组装好的横梁上放置地板; 6.若墙边剩余尺寸小于地板本身长度,可以切割地板的方法进行拼补; 7.在铺设地板时,用水泡水平仪逐块找平,地板的高度靠支架调节; 8.在机房放置较重设备时,应在设备基座的地板下加装支架,以防地板变形; 9.活动地板需要切割或者开孔时,应在开口拐角处应用电钻打◎6-◎8圆孔,防止贴面断裂。 四、地板铺设验收标准 1.活动地板的下面和地板表面应清洁、无灰尘、遗物;

2.地板表面无划痕,无涂层脱落,边条无破损; 3.铺装后地板整体应稳定牢固,人员在上面行走不应有摇晃感,不应有声响; 4.地板的边条应保证一直线,相邻地板错位不大于1mm; 5.相邻地板块的高度差不大于1mm。 五、维护使用要求 1.使用环境:铺设防静电地板的房间温度控制在15.C-35.C ,湿度控制在45%-75%RH; 2.维护要求: (1)禁止使用锋利的器具直接在地板表面上直接施工操作,防止破坏表面的防静电性能和美观程度; (2)在使用过程中禁止人员从高出直接跳落到地板上,禁止搬运设备时野蛮操作,砸伤地板; (3)在活动地板上移动设备时,禁止在板面上直接推动设备,划伤地板,正确做法是抬起设备进行搬运; (4)机房有重型设备时,应将设备直接落在地面基座上,不能直接落在地板上而造成地板长期负重变形; (5)对地板下部设备进行维护时,应用吸板器吸起地板进行操作,禁止使用锐器野蛮拆装;(6)维护中可是用吸尘器或者墩布保持板面清洁,特别主要不要将液体撒到地板上。(7)地板表面可以定期打防静电蜡维护,从而长期保证地板的使用效果。

防静电地板项目施工及其验收标准规范

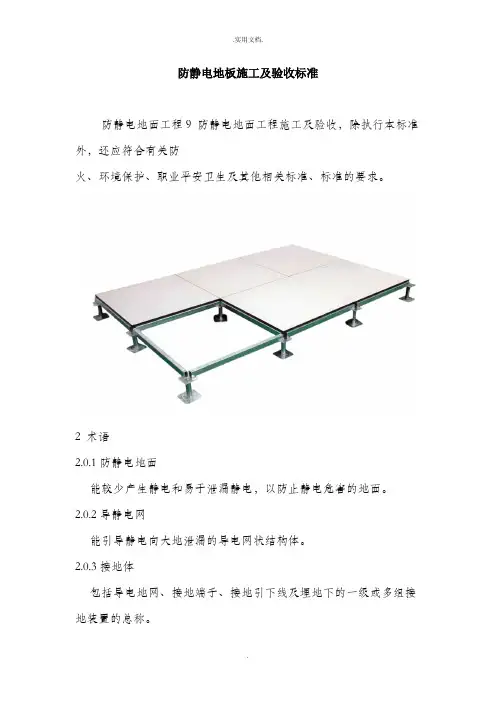

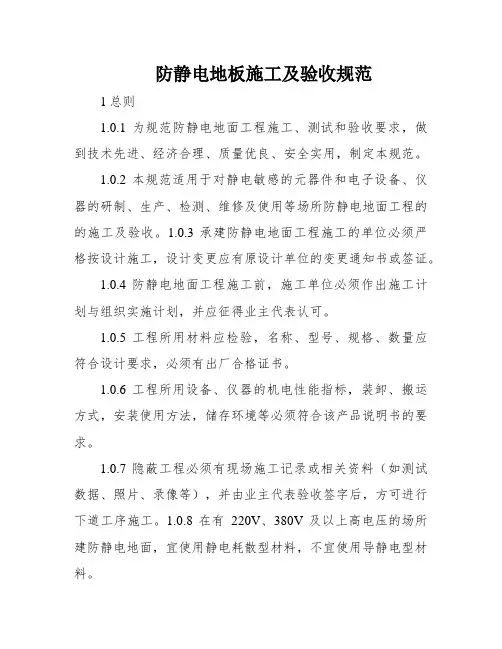

防静电地板施工及验收规范 1 总则 1.0.1 为规范防静电地面工程施工、测试和验收要求,做到技术先进、经济合理、质量优良、安全实用,制定本规范。 1.0.2 本规范适用于对静电敏感的元器件和电子设备、仪器的研制、生产、检测、维修及使用等场所防静电地面工程的的施工及验收。1.0.3 承建防静电地面工程施工的单位必须严格按设计施工,设计变更应有原设计单位的变更通知书或签证。 1.0.4 防静电地面工程施工前,施工单位必须作出施工计划与组织实施计划,并应征得业主代表认可。 1.0.5 工程所用材料应检验,名称、型号、规格、数量应符合设计要求,必须有出厂合格证书。 1.0.6 工程所用设备、仪器的机电性能指标,装卸、搬运方式,安装使用方法,储存环境等必须符合该产品说明书的要求。 1.0.7 隐蔽工程必须有现场施工记录或相关资料(如测试数据、照片、录像等),并由业主代表验收签字后,方可进行下道工序施工。 1.0.8 在有220V、380V及以上高电压的场所建防静电地面,宜使用静电耗散型材料,不宜使用导静电型材料。 1.0.9 防静电地面工程9 防静电地面工程施工及验收,除执行本规范外,还应符合有关防 火、环境保护、职业安全卫生及其他相关标准、规范的要求。

2 术语 2.0.1防静电地面 能较少产生静电和易于泄漏静电,以防止静电危害的地面。 2.0.2导静电网 能引导静电向大地泄漏的导电网状结构体。 2.0.3接地体 包括导电地网、接地端子、接地引下线及埋地下的一级或多组接地装置的总称。 2.0.4系统电阻 防静电地面表面与接地端子间的电阻(Ω) 2.0.5表面电阻 防静电地面表面一定间距内两电极间的电阻(Ω) 2.0.6体积电阻

防静电地板施工规范

一、计算机房的防静电技术1.引言计算机房的防静电技术,是属于机房安全于防护范畴的一部分。由于种种原因而产生的静电,是发生最频繁,最难消除的危害之一。静电不仅会对计算机运行出现随机故障,而且还会导致某些元器件,如CMOS、MOS电路,双级性电路等的击穿和毁坏。此外,还会影响操作人员和维护人员的正常的工作和身心健康。计算机在国民经济各个领域,诸如气象预测预报、航空管理、铁路运输、邮电业务、微波通信、证券营运、财政金融、人造卫星、导弹发射等方面的应用日益普及和深入,热这些领域都是与国名经济息息相关的,一旦计算机系统在运行中发生故障,特别是件大的故障会给国名经济带拉额巨大的损失,造成的政治影响更不容忽视。2.机房的静电及其防护静电引起的问题不仅硬件人员很难查出,有时还会是软件人员误认为是软件故障,从而造成工作混乱。此外,静电通过人体对计算机或其他设备放电时(即所谓的打火)当能量达到一定程度,也会给人以触电的感觉,造成操作系统作维护人员的精神负担,影响工作效率。如何防止静电的危害,不仅涉及计算机的设计,而且与计算机房的结构和环境条件有很大的关系。在建设和管理计算机房时,分析静电对计算机的影响,研究其故障特性,找出产生静电的根源,制定减少以至消除静电的措施,始终是一个重要课题。3.静电对计算机的影响静电对计算机的影响,主要体现在静电对半导体器件的影响上。可以说半导体器件对静电的敏感,也就是计算机对静电的敏感。随着计算机工业的发展,组成电子计算机的主要元件――半导体器件也得到了迅速的发展。由于半导体

器件的高密度、高增益,又促进了电子计算机的高速度、高密度、大容量和小型化。与此同时,也导致了半导体器件本身对静电的反应越来越敏感。静电对电子计算机的影响表现有两种类型。一种是元件损害,一种是引起计算机误动作或运算错误。元件损害主要是只用于计算机的中,大规模集成电路,对双极性电路也有一定的影响。对于早期的MOS电路,当静电带电体(通常静电电压很高)初级到M OS电路管腿时,静电带电体对其放电,使MOS电路击穿. 近年来,由于MOS电路的密度高、速度快、价格低,因而得到了广泛的应用和发展。目前大多数MOS电路都具有端接保护电路,提高了抗静电的保护能力。尽管如此,再使用时,特别是在维修和更换时,同样要注意静电的影星,过高的静电电压依然会使MOS电路击穿。静电引起的误动作或运算错误,是由静电带电休触及电子计算机时,对计算机放电,有可能使计算机逻辑元件输入错误信号,引起计算机出错。严重者还会是送入计算机的计算程序紊乱。此外静电对计算机的外部设备也有明显的影响。带阴极射线管的显示设备,当受到静电干扰时,会引起图像紊乱,模糊不请。静电还将造成Modem、网卡、Fax等工作失常,打印机的走线不顺等故障。4.计算机静电故障的特点1.计算机因静电引起的故障特点a.静电故障出现的季节,主要是冬春干燥期,就是说静电随湿度而改变。b.静电引起的故障偶发性多,重复性不强,一般是随机性的故障,因此,难于找出其诱发的原因。c.静电与计算机房采用的地板。使用的家具和工作人员的工作服有关。d.静电致电子计算机出现错误动作时,

防静电地板工程施工方案

防静电地板工程施工方案 防静电地板是由面板、龙骨、可调支架等组合拼装而成。 面板、龙骨、支架的技术性能应符合设计要求和国家现行规范规定。 (1)基层处理: 基层平整度、强度应符合设计要求。 基层如为水泥地面,根据抗静电地板对基层的要求,宜涂刷一层清漆,利于防尘。 弹线定位。按板块尺寸打出墨线,形成方格网。 在方格网各十字交叉点处固定支架。 调整支座托,使之在一个平面上(设计水平标高)。 将纵横龙骨放在支架上,校平后放置面板块。 面板块拼装,调整板块水平度及缝隙。 (2)弹线定位 按设计标高将活动地板高度线减去面板厚度后的尺寸弹在四周墙面上,用于地板活动支架的安装和调校,以达到地板架设的水平。根据板块的尺寸,在地面上弹出纵横方格网,找准地板支架的放置位置。 (3)固定支架 在弹好方格网的交叉处(地板支架的放置位置,固定方法是按图纸给定尺寸,在基层地面上打入膨胀螺栓),固定支架。 调校支架顶面高度 按墙上弹好的水平线对支架进行高低调校,使其顶面与拉线一样平后锁紧其活动构造。 安装支承龙骨 对已安装好的支架用水平仪再逐点抄平,将龙骨按产品说明书要求安装固定。纵横龙骨以及龙骨与支架的连接方式大体分为两种。一种是用平头螺钉将龙骨与支架顶面固定;另一种是采用定位销进行卡结。

面板安装 一、准备工作 (1)选板:对板块成品的尺寸误差进行校核,选出尺寸准确者和不够精确者。 (2)嵌缝用的木条或泡沫塑料。 (3)四周墙体上的预埋件已固定。 (4)地板下的各种管线已就位。 二、组装 (1)将尺寸准确的板块安装于显露部位,不够精确者安装在较隐蔽或家具放置处。 (2)地板与周边墙、柱面的接触部位缝隙应严密,缝隙较小者可用泡沫塑料填塞嵌封;如缝隙较大,则应采用木条镶嵌。 (3)地板块组装完成后,应周边顺直、连结牢固、接缝均匀一致并不显高差。

防静电地板施工方案(精)

防静电地板施工方案 安装程序 1、楼面处理:将地面之垃圾、灰尘、泥渣等一切物清理干净,保持地面平坦。 2、估料:丈量现场,估算架空地板、支架等安装物品(含损耗料)需多少数量。 3、进料:数量确定后,依序进料 4、选定基准:确定施工基准,依基点方向施工。 并铺设铜箔搭接处用导电胶粘接并用兆欧表测量导电性能。 5、铺设基座与地板:按基点方向依序铺设基座与地板。 6、收边:当遇至墙壁、柱子等不能整块放置时,可以切割做收边处理。 7、开孔:施工人员按规定要求和数量开孔。 8、调整:整个工程施作完毕后,施工人员会重新审视,遇不妥之处,视状态调整地板,务必达到规定要求为止,同时进行成品保护,以免表面受损。 施工工艺 地板的安装 1.测量建筑物面积,确认与图相符。 2.确认楼面所有区域高度变化,以利地板之铺设。可用施工水平仪,经纬仪或激光水平仪测试。同时确认现有固定构物如柱子、门槛等的数量、位置及地面到顶面的高度化。升降机或地板必须配合某些区域之特点,决定特殊方法,以保证地板与基座之安装,使地板有确定适合当之平面。在现场条件不能使地板水平安装且不能配合所有结构要求时,不要贸然施工,以免施工后影响工程品质。

3.建立起始点,根据经纬仪测试结果,在用墨斗线划出两条垂直基准线,以决定地板铺设起始位置。在收边位置,所需切割之地板不得少于15cm另沿垂直地线按600X600mm分派基座。 4.装设基座,有激光水平仪为基准,校准基座水平,以确保在三米范围内,其完成高度水平误差不得超越±1.5mm,且整层楼面不得超 ±2.5mm,然后装设基座与压铸铝头。 5.装设防静电架空地板,沿着地线装四块地板,再一次确认楼面与基座和面板垂直于底线。若不垂直,必须调整好。在此基础上依此装设架空地板。 切割周边地板 1在装设地板期间,可用收边基座支撑侧边切割地板。 2每一种收边地板在地板与墙壁、柱子或其它端面处切割时,地板必须先测量好,使得切割好的地板能符合且紧密结合在墙面之外廓线,墙面和切割好的地板之间的间隙必须在1.5mm,地板需不规则切割以配合柱子或圆管时,必须精确测量,以保证地板与圆弧面的配合。同时,确认所有的切割地板都必须与基座固定(如有需要可多用额外的基座)且保持水平、平整和排列整齐。 3、装设附件 1、装设规定的地板附件,附件必须符合防静电地板系列之设计规范和标准。。 2 、地板开孔 地板会因许多理由而开孔,公司对不同的开孔方法会配以不同的装饰处理。开孔必须结构完整、外观整齐、无锐边或毛刺以免伤害到人员;在地板孔用来做通气孔的情况下,必须考虑加装调节器使空气可以调节。

展览馆工程施工组织设计

目录第一章综合说明 一、工程简介 (二)、编制依据 (三)、编制原则 1、安全第一得原则 2、优质高效得原则 3、方案优化得原则 4、确保工期得原则 5、科学配置得原则 6、合理布得原则 (四)、编制范围 (五)、现场条件 (六)、气象 (七)、施工现场平面布置情况 第二章主要施工机械设备材料、人员计划 一、组织机构: 二、施工组织及任务划分: 三、项目经理部组织机构图 四、主要施工机械设备、仪器 五、劳动力、材料计划表 第三章施工进度计划 一、施工进度安排得总体原则: 二、工期安排 第四章主要分部分项工程施工方案及方法§1施工测量 一、人员组成 二、仪器工具得配备 三、建筑物定位引测路线 四、永久性控制桩(坐标及高程)得埋设 §2展厅工程施工 一、沉管灌注桩施工 二、基础土方及桩头处理 三、基础承台及地梁施工 四、基础及室内回填土施工

五、砖砌体施工 六、砼梁、板施工 七、钢结构施工 八、装修工程 九、水电安装工程 第五章主要技术组织措施 一、质量保证措施 二、工序协调措施 三、施工安全保证措施 四、现场文明施工措施 五、施工现场环保措施 六、施工现场维护措施 七、项目得回访与保修 八、地下管线、地上设施、周围建筑物保护措施 九、冬、雨季施工措施 第六章、赶工措施 (一)、施工计划管理 (二)、施工组织管理 (三)、施工技术对工期得保证 (四)、良好外围环境对工期得保证: 第一章综合说明 一、工程简介 本工程位于泰丰公园以南,新城西路以东,津塘高速公路以北,建筑面积5622、75M2,钢结构三层,内设夹层,檐口高度15、90M。钢筋砼沉管灌注桩承台基础,桩长19、6M,桩径450mm,C25砼。外墙采用复合铝板内加80mm厚超细玻璃棉保温,内墙采用150mm厚轻钢龙骨石膏板。普通办公采用地砖地面,展厅、会议厅、走道采用花岗岩楼地面,卫生间及其前室采用防滑地砖楼地面。室内顶棚卫生间采用铝合金龙骨金属板吊顶,办公及管理用房、服务用房走道及门厅做铝合金龙骨金属吸音板吊顶。内墙面除卫生间及其前室采用瓷砖贴面外,其余房间均为乳胶漆墙面。外墙面及装饰柱面采用银白色铝板及玻璃幕墙装饰面。外檐门窗采用稀土铝合金门窗,外檐窗采用单槽双玻窗,内檐门窗采用稀土铝合金窗。 本工程由天津市建筑设计院设计,计划于2002年12月31日开工,2003年6月30日竣工,工期180天,工程质量达到优良标准。

防静电PVC地板施工规范(精)

防静电PVC地板施工规范 参照 SJ/T31469-2002 1.1一般规定 1.1.1防静电聚氯乙烯(PVC)地面施工内容包括基层处理、接地系统安装、胶水配制、防静电聚氯乙烯(PVC)贴面板(以下简称)贴面板的铺贴与清洗施工、测试及质量检验。 1.1.2施工现场温度应10-35℃间;相对温度不得大于80%;通风应良好。室内其它各项工程施工应已基本结束。 1.2材料、设备与工具 1.2.1施工用材料应符合以下要求: 1贴面板:物理性能及外观尺寸应符合《防静电贴面板通用规范》SJ/T11236的要求,并具有永久防静电性能。其体积及表面电阻:导静电型贴面板的电阻值应低于1.0×10Ω,静电耗散型面板的电阻值应在为1.0×10-1.0×10Ω。 2导电胶:应是非水溶性胶,电阻值应小于贴面板的电阻值,粘结强度应大于 3×10N/M 3塑料焊条:应采用色泽均匀、外径一致、柔性好的材料。 4导电地网用铜箔:厚度应不小于0.025mm,宽宜为15mm。 1.2.2贴面板应储存在通风干燥的仓库中,远离酸、碱及其它腐蚀性物质。搬运时应轻装轻卸,严禁猛力撞击。严禁置于室外日晒雨淋。

1.2.3常用施工设备(含工具)应包括开槽机、塑料焊枪、橡胶榔头、割刀、直尺、刷子、打蜡机等,其规格、性能和技术指标应符合施工工艺要求。 1.3施工准备 62696 1.3.1熟悉设计施工图并勘察施工现场。 1.3.2制定施工方案,绘制防静电地面接地系统图、接地端子图和地网布置图。 1.3.3根据施工工艺要求备齐各种施工材料、设备、工具,并摆放整齐。 1.3.4地面面积大于140m时,在正式施工前应做示范性铺设。 1.3.5施工场地应符合如下要求: 1基层地面为水泥地面或水磨石地面时: 1)地面应清洁,应将地面上的油漆、粘合剂等残余物清理干净。 2)地面应平整,用2米直尺检查,间隙应小于2mm。若有凹凸不平或有裂痕的地方必须补平。 3)地面应干燥,若为底层地面应先作防水处理。 4)面层应坚硬不起砂,砂浆强度应不低于75号。 2基层地面为地板(木地板、瓷砖、塑料等)时,应拆除原地板,并应彻底清除地面上的残留粘合物。 3施工现场应配备人工照明装置。 1.3.6确定接地端子位置:面积在100m以内,接地端子应不少于1个;面积每增加100m,应增设接地端子1-2个。 1.3.7施工前应彻底清扫基层地面,地面不得留有浮渣、尘土等脏物。 1.4施工 1.4.1划定基准线,应视房间几何形状合理确定。 1.4.2应按地网布置图铺设导电铜箔网格。铜箔的纵横交叉点,应处于贴面板的中心位置。铜箔条的铺设应平直,不得卷曲,也不得间断。与接地端子连接的铜箔条应留有足够长度。 1.4.3配置导电胶:将炭黑和胶水应按1:100重量比配置,并搅拌均匀。 1.4.4刷胶:应分别在地面、已铺贴的导电铜箔上面,涂覆应均匀、全面,涂覆后自然晾干。 1.4.5铺贴贴面板:待涂有脱水的地面晾干至不粘手时,应产即开始铺贴.铺贴时应将贴面板的两直角边对准基准线,铺贴应迅速快捷.板与板之间应留有1-2mm缝隙,缝隙宽度应保持基本一致.用橡胶锤均匀敲打板面,边铺贴边检查,确保粘贴牢固.地面边缘处应用非标准贴面板铺贴补齐,非标准贴面板由标准贴面板用割刀切割而成。 1.4.6当铺贴到接地端子处时,应先将连接接地端子的铜墙铁壁箔条引出,用锡焊或压222 接的方法与接地端子牢固连结。再继续铺贴面板。

展览展示工程项目招标文件

项目编号:GRZCGK-2014-036# 孙子文化园兵圣宫布展工程项目 招标文件 招标人:山东兵圣孙武文化旅游开发有限公司 江苏中南建设集团股份有限公司 代理机构:山东大洋招标有限公司 二〇一四年五月二十九日 孙子文化园兵圣宫布展工程项目 招标文件 招标编号: GRZCGK-2014-036# 工程名称:孙子文化园兵圣宫布展工程项目 招标人名称(盖章):山东兵圣孙武文化旅游开发有限公司、江苏中南建设集团股份有限公司 法定代表人或法定代表人授权的委托代理人(签字或盖章): 代理机构名称(盖章):山东大洋招标有限公司 法定代表人或法定代表人授权的委托代理人(签字或盖章): 日期:2014年5月29日 目录 招标公告 第一章投标须知前附表 第二章投标须知 第三章无效投标文件的认定 第四章招标文件 第五章投标报价编制说明

第六章投标文件 第七章开标 第八章评标、定标 第九章签订合同 第十章合同主要条款 第十一章招标人责任 第十二章投标人责任 第十三章招标投标异议及投诉处理 第十四章其他内容 孙子文化园兵圣宫布展工程项目 招标公告 一、招标工程概况: 招标人名称:山东兵圣孙武文化旅游开发有限公司、江苏中南建设集团股份有限公司 招标人地址:山东省广饶县乐安大街1678号 项目编号:GRZCGK-2014-036# 代理机构名称:山东大洋招标有限公司 代理机构地址:东营市东三路111号众成都市中心D座 工程名称:孙子文化园兵圣宫布展工程项目 工程规模:总面积约7100平方米(序厅面积约740平方米,孙子文化展示区约2400平方米,战役回眸区约1700平方米,古代将帅区约1700平方米,辅助功能空间面积约为560平方米。) 招标范围:施工蓝图内的所有工程。 标段划分:一个标段 计划投资: 3300万元 资金来源:自筹资金 工程地点:孙子文化旅游区内

防静电地板安装施工方案

防静电地板安装施工方案 1、地板的安装 (1)测量建筑物面积,确认与蓝图相符。若不符合,则勿施工,并立即与甲方说明不符合处,进行改正。 (2)确认楼面所有区域高度变化,以利地板之铺设。可用施工水平仪,经纬仪或激光水平仪测试。同时确认现有固定构物如柱子、门槛等的数量、位置及地面到顶面的高度化。在现场条件不能使地板水平安装且不能配合所有结构要求时,不要贸然施工,以免施工后影响工程品质。 (3)建立起始点,根据经纬仪测试结果,在用墨斗线划出两条垂直基准线,以决定地板铺设起始位置。在收边位置,所需切割之地板不得少于15cm另沿垂直地线按600*1200mm分派基座。 (4)装设基座,有激光水平仪为基准,校准基座水平,以确保在三米范围内,其完成高度水平误差不得超越±1.5mm,且整层楼面不得超±2.5mm,然后装设基座与压铸铝头。 (5)沿着地线装四块地板,再一次确认楼面与基座和面板垂直于底线。若不垂直,必须调整好。在此基础上依此装设架空地板。 2、切割周边地板 (1)在装设地板期间,可用收边基座支撑侧边切割地板。 (2)每一种收边地板在地板与墙壁、柱子或其它端面处切割时,地板必须先测量好,使得切割好的地板能符合且紧密结合在墙面之外廓线,墙面和切割好的地板之间的间隙必须在1.5mm,地板需不规则切割以配合柱子或圆管时,必须精确测量,以保证地板与圆弧面的配合。同时,确认所有的切割地板都必须与基座固定(如有需要可多用额外的基座)且保持水平、平整和排列整齐。 3、装设附件 (1)装设规定的地板附件,附件必须符地板设计规范和标准。 (2)地板开孔 地板会因许多理由而开孔,公司对不同的开孔方法会配以不同的装饰处理。开孔必须结构完整、外观整齐、无锐边或毛刺以免伤害到人员;凡切割部份均须使用防火发泡护材。在地板孔用来做通气孔的情况下,必须考虑加装调节器使空气可以调节。

展览工程施工合同范本(2020版)

展览工程施工合同范本(2020 版) Model exhibition project construction contract (合同范本) 姓名: 单位: 日期: 编号:YW-HT-037386

展览工程施工合同范本(2020 版) 说明:以下合同书内容主要作用是:合同有效的约定了合同双方的权利和义务,对合同的履行有积极的作用,能够较为有效的约束违约行为,能够最大程 度的保障自己的合法权利,可用于电子存档或打印使用(使用时请看清是否 适合您使用)。 展览工程施工合同范文一 甲方:签约时间: 乙方:签约地点: 为规范安全施工,保护双方的合法权益,根据《中华人民共和国合同法》及其它相关法律法规,遵循平等、自愿、公平和诚实信用的原则,甲乙双方就甲方的展台设计和搭建,经友好协商达成如下协议: 一、工程概况 乙方接受甲方委托,对甲方的会场布置进行施工搭建。 进场搭建日期: 20xx 年月日 施工地点:国际会议展览中心户外广场完工日期: 20xx 年月日 二、工程价款及结算方式:

1、总价款:(大写)元(其中; 设计费元,管理费( %) 元,税金( %)元)。经双方认可变更施工内容的,变更部分的工程款按实另计。 2、合同签订后,甲方支付总价款的%,计元,年月 日前,甲方支付总价款的%,计元。年月日前,甲方支付总价款的%,计元。年月日前,甲方支付总价款的%,计元。年月日前,甲方支付总价款的%,计元。尾款甲方应在本工程竣工验收合格后日内一次付清。 三、施工准备及双方的义务 (一)甲方工作 1、甲方应开工前天,向乙方进行现场交底。 2、做好施工中临时性使用公用部位操作以及其他行为的协调工作。 3、指派为甲方代表,负责合同履行,对工程质量、进度进行监理、验收、变更、登记手续和其他事项。 (二)乙方工作 1、对甲方进行图纸或作法说明的现场交底,拟定方案和进度计划,交甲方审定。 2、指派为乙方代表,负责合同履行,按要求组织施工,保质、保量、按期完成施工任务,解决由乙方负责的各项事宜。 四、违约责任 1、本合同签订生效后,甲乙双方应履行合同所规定的各项条款(包括经双方确认的合同附件、预算及图纸等),不得擅自变更或解除,否则违约方将付给对方工程预算总造价 10%的买卖违约金,并承担因此造成的其他经济损失。

防静电地板施工方案最新版

A2 施工组织设计(方案)报审表工程名称:放射性废物处理中心建设工程编号:

放射性废物处理中心建设工程 防静电地板 施 工 方 案 编制: 审核: 批准: 中建新疆建工(集团)有限公司

目录 一. 工程概况 二、编制依据 二、材料要求 三、工艺流程 四、质量要求 五、质量、安全保证措施 六、安全文明施工要求

一、工程概况 1.本工程为放射性废物处理中心项目345房间、502房间防静电地板工程。 2.本工程施工内容主要包括基层处理、防静电地板龙骨焊接、面板敷设、踢脚线铺设等。 二、编制依据 1.业主提供的设计施工图纸、相关设计技术文件及图纸会审纪要。 2.国家现行的工程施工及验收规范: 《建筑工程施工质量验收统一标准》(GB50300-2013) 《建筑地面工程施工质量验收规范》(GB50209-2010) 《建筑装饰装修工程质量验收规范》(GB50210-2001) 《建筑地面设计规范》((GB50037-2014) 《建设工程项目管理规程》(GB/T50326-2017) 《建设工程归档整理规范》(GB50328-2014) 《防静电地板通用规范标准》(JS/T10796-2001) 《防静电地面施工及验收规范》(SJ/31469-2) 三、材料要求 1.贴面板:物理性能及外观尺寸应符合《防静电贴面板通用规范》SJ/T11236的要求,并具有永久防静电性能。其体积及表面电阻:导静电型贴面板的电阻值应低于1.0×106Ω,静电耗散型面板的电阻值就应在为 1.0×106-1.0×109Ω,面板色泽及材质已甲方选定样品为准。 2.基层板采用定性钢模具,样式、厚度同样板 3.钢模具内采用细石混凝土或灌浆料灌实,强度达到规范要求。 三、工艺流程 基层处理与清理――>水泥浆一道――>20厚1:2.5水泥砂浆――>找中、套方、分格、

博物馆布展工程施工方案

一、施工组织设计 博物馆展览与布展工程是一项复杂的系统工程,不仅程序多、专业性强、涉及面广,而且其运转有自己内在的客观规律。要确保展览内容的科学性、艺术性以及展览设计制作工艺的严肃性、技术的可靠性、造价的合理性,必须确立科学合理的工作程序,并对每个程序提出明确的规范的管理要求。近年来在博物 馆陈列布展工程中,出现这样或那样的问题,一个最关键的原因就在于展览设计与布展工程缺乏科学合理的工作程序可循,整个展览设计与布展工程往往处在一种非专业化、非程序化和非规范 化的运作中。因此,加强博物馆展览与布展工程程序及其规范的研究,建立一套博物馆展览与布展工程的程序及规范,是当前博物馆展览与布展工程实践中迫切需要解决的问题。 形式设计阶段主要任务是制定展览总体设计方案(展示构 想、展示架构、展示空间设计、功能动线分析)、展示家具和道具设计、展示灯光设计、辅助展品设计、版面设计、多媒体规划、互动展示装置规划、常规的扩初设计方案(平面图和效果图)、深化设计方案(施工图)、编制布展概算书。 制作与施工阶段主要任务有制作与施工组织、制作与施工方 案制定、工艺和技术要求把关、进度控制、预算控制。布展阶段主要任务是甲乙双方配合完成展览设备和大型辅助展品的安装、实物展品和辅助展品的布置、展览和安保协调、按需调整展览的设计和工艺。 验收阶段主要任务有验收人员的资格和组成、确立验收的标

准和内容、按验收的标准或合同规定的要求进行验收。审计阶段主要任务是由国家审计部门按《博物馆展览设计与施工计费标准》独立进行审计。 评估阶段主要任务包括评估工作的组织、评估方法的选择、收集分析反馈信息、社会效益评估、经济效益评估、展览工作总结。为了博物馆展览设计与布展工程程序和规范的实施和操作,还必须制定如下标准: 一、博物馆展览设计与施工企业资格认定标准,陈列布展包 含美化装饰,但绝不是建筑装潢。陈列布展是一种特殊的艺术创作活动,陈列布展人员对陈列的内容方案要有一个再创作的过 程,即在对展览主题和内容方案及展览特定空间研究的基础上,运用形象思维,对展品和材料进行取舍、补充、加工和组合,塑造出能鲜明、准确地表达主题思想和内容的陈列艺术形象系列。但近年来在博物馆展览设计与施工中普遍出现的情况是把博物馆陈列布展工程等同为建筑装饰工程。为了规范博物馆布展市场,进行有序竞争,使真正擅长博物馆展览设计与施工的企业来承担博物馆布展工程的设计与施工,保障博物馆展览设计与施工的质量。 二、博物馆展览形式设计和施工图纸技术标准,博物馆展览形式设计和施工图纸主要有平面设计图、效果图、施工图以及工程费用预算的类别和内容等。目前,一方面博物馆建设方对展览 形式设计和施工图纸技术标准提不出明确的要求;另一方面博物 馆展览设计和施工方提供给博物馆建设方的展览设计和施工文件的规

机房防静电地板如何正确施工、规范及要求

计算机房的防静电技术,是属于机房安全与防护范畴的一部分。静电引起的问题不仅硬件人员很难查出,有时还会使软件人员误认为是软件故障,从而造成工作混乱。此外,静电通过人体对计算机或其他设备放电时(即所谓的打火)当能量达到一定程度,也会给人以触电的感觉(例如有时触摸电脑显示器或机箱时),因此,在防静电地板铺设后,一定要进行防静电接地处理并接保护电阻盒,不然起不到防静电作用。 一、静电地板的功能 机房地板一般采用防静电活动地板。防静电地板的作用,就是把地面上所产生的静电,通过防静电地板导入大地。这一点,下面我们立刻即可一目了然。 1、可拆卸性。因此,机房内设备可在防静电地板下进行自由的电器连接,便于铺设和维修,使机房整洁美观; 2、可以保护各种电缆、电线、数据线及插座,使其不受损坏; 3、可以利用地板下的空间作为空调的静压风库,获得满意的气流组织; 4、消除电缆外露对人体的危害; 5、可以利用防静电活动地板的可调性,消除地面的不平度,保证机房地面的整体水平度; 6、能使静电荷漏泄至地,并反射电磁辐射。 7、机房地板,应符合国标GB6650-86《计算机房用活动地板技术条件》。

一、静电地板安装的施工要求 1、地面处理: 机房抗静电地板安装工程中,地面预处理十分关键,在铺设地板前必须先对地面进行较好的预处理,首先刷素泥一道,抹平机房地面,采用20厚1:2.5水泥砂砂抹面赶光,地面基础处理到平整、光滑、没有明显的坡度和不平,再刷机房专用地台漆二遍,起防潮、防霉作用。 2、拉水平线 地面弹方格网线,弹线要反复校正。在机房四周墙面安装角钢支架,地面按地面弹线铺设金属屏蔽网(50*0.1紫铜片),金属屏蔽网与机房接地铜排相连,组成一个完整的机房屏蔽系统,具有接地、抗静电、抗干扰的作用。 根据房间平尺寸和设备布置情况,按活动地板块模数,制定铺设方案及合理的铺设方法,应遵循以下原则: ①如室内无控制柜等设备,几何尺寸有符合活动地板块模数时,宜由内向外铺设。 ②如室内平面尺寸不符合板块模数时,应把室内两个方向的中心点找出来,看两边尺寸相差多少,若相差不明显,宜由外向内铺设;若相差较大时,宜进行对称分格,由内向外铺设。 ③如室内地面上没有控制柜等设备(要留洞时),其铺设方向和先后顺序应综合考虑。 ④根据设计要求确定铺设高度。

防静电地板安装施工工艺

(三十八) 防静电地板(活动地板)安装施工工艺 1、适用范围 本工艺标准适用于工业和民用建筑地面的活动地板面层的施工。 2、基本规定 (1)活动地板面层用于防尘静电要求的专业用房的建筑地面工程。采用特制的平压刨花板为基材,表面饰以装饰板和底层用镀锌经粘结胶全组成的活动地板块,配以横梁、橡胶垫条和可供调节高度的金属支架组合装成架空板铺设在水泥类面层(或基层)上。 (2)活动地板所的的支座柱和横梁应构成框架一体,并与基层连接牢固,支架抄平后高度应符合构成框架一体,并与基层连接牢固;支架抄平后高度应符合设计要求。 (3)活动地板面层包括标准地板,异型地板和地板附件(即支架和横梁组件)。采用的活动地板块应平整、坚实,面层承载力不得小于7.5MPa,其系统电阻:A级板为1.0×105–1.0×108Ω;B级板为1.0×105–1.0×1010Ω。 (4)活动地板面层的金属支架应支承在现浇水泥混凝土基层(或面层)上,基层表面应平整、光洁、不起灰。 (5)活动地板与横梁接触搁置处应达到四角平等、严密。 (6)当活动地板不符合模数时,其不足部分在现场根据实际尺寸将板块切割后镶补,并配装相应的可调支撑和横梁。切割边不经处理不得镶补安装,并不得有局部膨胀变形情况。 (7)活动地板在门口处或预留洞口处应符合设置构造要求,四周侧边应用耐磨硬质板材封闭或用镀锌钢板包裹,胶条封边应符合耐磨要求。 (8)活动地板面层的允许偏差应符合国家标准《建筑地面工程施工质量验收规范》GB50209-2002中的规定。 3、施工准备 (1) 技术准备: 1)活动地板面层的各层作法应已按设计要求施工并验收合格; 2) 样板间或样板已经得到认可. (2)材料要求:

防静电地板施工及验收规范

防静电地板施工及验收规范 防静电地板施工及验收规范中华人民共和国行业标准防静电地面施工及验收规范SJ/T31469-2002 中华人民共和国行业标准 防静电地面施工及验收规范SJ/T314692002 关于发布《防静电地面施工及验收规范》等2项电子行业标准的通知 信部科[2002]83号 各省、自治区、直辖市及计划单列市信息产业主管部门,各有关建设、设计、施工、监理、检测单位: 由我部组织编制的《防静电地面施工及验收规范》及《电磁屏蔽室工程施工及验收规范;已经完成,现批准发布电子行业标准。 中中华人民共和国信息产业部 二○○二年三月十一日 1 总则 1.0.1 为规范防静电地面工程施工、测试和验收要求,做到技术先进、经济合理、质量优良、安全实用,制定本规范。 1.0.2 本规范适用于对静电敏感的元器件和电子设备、仪器的研制、生产、检测、维修及使用等场所防静电地面工程的的施工及验收。 1.0.3 承建防静电地面工程施工的单位必须严格按设计施工,设计变更应有原设计单位的变更通知书或签证。 1.0.4 防静电地面工程施工前,施工单位必须作出施工计划与组织实施计划,并应征得业主代表认可。 1.0.5 工程所用材料应检验,名称、型号、规格、数量应符合设计要求,必须有出厂合格证书。 1.0.6 工程所用设备、仪器的机电性能指标,装卸、搬运方式,安装使用方法,储存环境等必须符合该产品说明书的要求。 1.0.7 隐蔽工程必须有现场施工记录或相关资料(如测试数据、照片、录像等),并由业主代表验收签字后,方可进行下道工序施工。 1.0.8 在有220V、380V及以上高电压的场所建防静电地面,宜使用静电耗散型材料,不宜使用导静电型材料。 1.0.9 防静电地面工程9 防静电地面工程施工及验收,除执行本规范外,还应符合有关防 火、环境保护、职业安全卫生及其他相关标准、规范的要求。 2 术语 2.0.1防静电地面 能较少产生静电和易于泄漏静电,以防止静电危害的地面。 2.0.2导静电网 能引导静电向大地泄漏的导电网状结构体。 2.0.3接地体 包括导电地网、接地端子、接地引下线及埋地下的一级或多组接地装置的总称。 2.0.4系统电阻 防静电地面表面与接地端子间的电阻(Ω)
