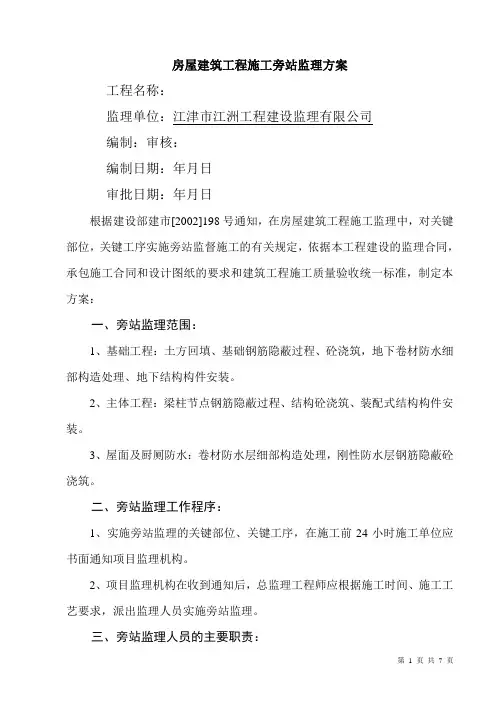

房屋建筑工程施工旁站监理方案完整篇.doc

房屋建筑工程施工旁站监理方案完整篇.doc
房屋建筑工程施工旁站监理方案完整篇.doc

房屋建筑工程施工旁站监理方案1

房屋建筑工程施工旁站监理方案

(试行)

分项(分部)工程

工程名称:

编制单位:

编制人:

审核人:

编制日期:年月日

送建设单位:

施工单位:

抄送:建设行政主管单位:

(工程质量监督机构)

编制说明

1、为加强对房屋建筑工程施工旁站监理的管理,保证工程质量,依据《房屋建筑工程施工

旁站监理管理办法(试行)》建市【2002】189号文规定,编制本方案。

2、本方案所涉及要进行旁站监理的关键部位、关键工序执行前应与建设单位商定,必须严

格按照国家建设部建市【2002】189号文件有关规定执行。对于超出本方案规定的范围,建设单位要求监理企业实施旁站监理的,建设单位应当另行支付监理费用,具体标准双方合同中约定。

3、本方案作为监理规划的重要组成部分,比监理实施细则更具体,更有针对性,应在相应

分项工序施工前由专业监理工程师编制完成,应经总监理工程师审批。其内容包括:(1)工程概况;

(2)本工程旁站监理的范围、内容、关键部位、关键工序;

(3)旁站依据;

(4)旁站监理人员安排及主要职责;

(5)旁站监理程序;

(6)旁站监理方法;

(7)旁站监理记录表;

(8)旁站监理记录及确认;

(9)附件。

作为旁站监理方案,与监理实施细则不同点:

工程旁站监理方案

×××××××工程 旁 站 监 理 方 案 编制: 审核: ××××工程监理有限公司 ××××××工程项目监理部 ××××年××月××日

目录 一、工程概况 3 二、旁站监理依据 3 三、旁站监理范围 3 四、旁站监理工作主要内容 4 五、旁站监理程序及相关职责 4 六、旁站监理措施及方法 5 七、本工程旁站监理部位、工序、环节计划表 6

一、工程概况 (本部分应交代清楚工程基坑支护、建筑、结构、设备安装、室外工程、场地岩土工程条件等方面的主要特点。以尽量反映与旁站工作有关的工程内容为原则。) 二、旁站监理依据 1、建设部《房屋建筑工程施工旁站监理管理办法(试行)》; 2、得到批准的《监理规划》、相关监理实施细则; 3、得到批准的《施工组织设计》、相关专项方案; 4、有效的工程设计文件; 5、国家和地方现行有关法律、法规、规范、规程、标准、规定等。 三、旁站监理范围(结合工程实际情况决定取舍) 监理人员必须对本工程下列关键部位、工序、环节进行旁站监理: 1、基础工程:土方回填,混凝土灌注桩浇筑,地下连续墙、土钉墙、后浇带及其他结构混凝土、防水混凝土浇筑,卷材防水层细部构造处理,钢结构安装; 2、主体结构工程:梁柱节点钢筋隐蔽过程,砼浇筑,预应力张拉,装配式结构安装,钢结构安装,网架结构安装,索膜结构安装; 3、设备进场验收及测试,单机无负荷试车,无负荷联动试车,试运转; 4、屋顶防水层施工; 5、防火节点施工及隐蔽过程; 6、易产生热桥和热工缺陷等重要部位的施工; 7、通水、通球、气密性、水密性试验; 8、防雷接地电阻测试等; 9、建筑节能工程现场检验,如:围护结构现场实体检验、系统节能性能检测

房屋建筑工程旁站监理方案完整篇.doc

房屋建筑工程旁站监理方案1 旁站监理方案 一.本工程概况 1.1 工程名称:诏安县西山小学教学楼工程 1.2 建设地点:诏安县 1.3 结构类型:框架结构 1.4 投资总额:约114万元精品文档,超值下载1.5 计划工期:120日历天 1.6 建设单位:诏安县桥东镇人民政府 1.7 设计单位:漳州市水利水电勘察设计研究院1.8 施工单位:福建省永东南建设工程有限公司1.9 勘察单位: 二.旁站监理的依据 1、建设工程有关法律、法规,主要有: (1)《中华人民共和国建筑法》; (2)《建设工程质量管理条例》; (3)《建设工程安全生产管理条例》;

(4)《中华人民共和国合同法》; (5)《房屋建筑工程施工旁站监理管理办法(试行)》。 2、技术标准、规范、规程,主要有: (1)《建设工程监理规范》(GB50319-2000); (2)《建筑工程施工质量验收统一标准》(GB50300-2001); (3)《建筑地基基础工程施工质量验收规范》(GB50202-2002); (4)《砌体工程施工质量验收规范》(GB50203-2002); (5)《混凝土结构工程施工质量验收规范》(GB50204-2002); (6)《钢结构工程施工质量验收规范》(GB50205-2001); (7)《屋面工程质量验收规范》(GB50207-2002); (8)《建筑地面工程施工质量验收规范》(GB50209-2002); (9)《建筑装饰装修工程施工质量验收规范》(GB50210-2001); (10)《建筑给水排水及采暖工程施工质量验收规范》(GB50242-2002); (11)《建筑电气工程施工质量验收规范》(GB50303-2002); (12)《市政道路工程质量检验评定标准》(CJJ1—90); (13)《市政排水管渠工程质量检验评定标准》(CJJ3—90); 3、合同:建设单位与监理单位签订的建设工程委托监理合

建筑工程旁站监理方案范本样本

目录 1.工程特点…………………………………………. 2.旁站根据……………………………………….. 3.旁站监理范畴……………………………………... 4.旁站程序………………………………………….. 5.监理旁站规定…………………………………….. 6.旁站监理人员主职责: 7.建筑工程核心部位旁站监理工作内容………………….. 7.1地基解决…………………………………………….. 7.2回填土工程……………………………………………. 7.3.、梁柱节点钢筋隐蔽过程……………………………: 7.4砼工程…………………………………………………… 7.5砼浇注………………………………………………… 7.6.、卷材防水细部构造解决……………………………..: 7.7保温工程……………………………………………….. 8.旁站登记表格………………………………………..

1.工程概况 1.1概述 工程名称: 工程地点: 建设单位: 设计单位: 监理单位:河南建基工程管理有限公司 施工单位: 1.2 工程概况 XXX工程项目位于郑东新区大学城文苑北路路和博学路交叉口东,总建筑面积30336M2,总投资3230万元,建筑层数为地上17层,地下1层,平板式筏板基本,剪力墙构造。建筑物安全级别为二级,设计合理使用年限为五十年;地基基本设计级别:乙级;建筑耐火级别为地上二级地下二级;构造抗震设防类别原则设防类,抗震设防烈度为七度,剪力墙抗震级别断肢剪力墙(墙身≤8倍墙厚)为二级,普通剪力墙(墙身>8倍墙厚)计算按三级,构造按二级,建筑耐火级别:二级;地下室工程防水级别为二级;。 本工程高层住宅楼。3楼东西长78.75米,南北宽15.8米,2楼东西长49.3米,南北宽16.4米。本工程为十七层剪力墙构造住宅楼,其中地下层高2.70米,地上层高均为3.10米,屋顶设局部塔楼层高为4.5米;楼总高度为53.82米。 工程所处地貌为黄河冲积平原,场地所处场地地势平坦。地下水

建筑工程旁站监理方案

芜湖XXX工程 旁站监理方案 编制人: 审批人: XXX监理有限公司 XXX 项目监理部 2015年7 月5日

目录 一、工程概况 (1) 二、旁站监理依据 (1) 三、本工程旁站监理范围 (2) 四、旁站监理人员主要职责 (3) 五、旁站监理的内容 (3) 5.1基础及地下室工程 (3) 5.1.1预应力混凝土管桩的旁站监理内容 (3) 5.1.2水泥搅拌桩旁站监理内容 (4) 5.1.3基坑边坡喷锚监理内容 (6) 5.1.4桩芯混凝土浇筑施工监理内容 (8) 5.1.5土方回填 (9) 5.2主体结构工程旁站监理 (11) 5.2.1梁、柱节点钢筋隐蔽过程 (11) 5.2.2梁、板(含屋面板)砼浇筑 (11) 5.2.3后浇带砼施工旁站监理 (12) 5.2.4地下室砼浇筑施工旁站监理 (12) 5.2.5 抗渗砼浇筑旁站监理 (13) 5.3防水工程施工旁站监理 (14) 5.3.1地下室防水砼浇筑旁站 (14) 5.3.2卷材防水层旁站监理 (15) 5.3.3室内防水工程 (16) 5.3.4 其他防水工程旁站监理控制要点 (21) 5.4安全旁站工程 (26) 5.4.1塔吊安装及拆卸 (26) 5.4.2人货梯安装及拆卸 (32) 5.4.3物料提升机安装及拆卸 (33) 5.4.4 脚手架安装及拆卸 (37) 5.5建筑节能工程 (43)

5.5.1建筑节能旁站的目的 (43) 5.5.2建筑节能旁站的主要内容和要求 (43) 5.5.3旁站监理工作的方法及措施 (45) 六、旁站监理的程序 (53)

一、工程概况 本工程为芜湖XXX工程,建筑面积81728㎡,由8栋9F的小高层及1栋18F 的高层组成。 二、旁站监理依据 1、法律、法规和行政规章,主要有: 《中华人民共和国建筑法》 《建筑工程质量管理条例》 《中华人民共和国合同法》 《建筑工程旁站监理管理规定》 2、工程建设强制性技术标准,主要有: 国家标准《建筑工程监理规范》 GB50319-2013 国家标准《建筑工程施工质量验收统一标准》 GB50300-2013 国家标准《建筑地基基础设计规范》 GB50007-2011 国家标准《建筑桩基技术规范》JGJ106-2008 国家标准《混凝土结构设计规范》 GB50010-2010 《高层建筑混凝土结构技术规程》JGJ3-2010 《混凝土结构耐久性设计规范》GB/T50476-2008 《建筑外墙防水工程技术规范》JGJ/T235-2011 《住宅室内防水工程技术规范》JGJ298-2013 《地下防水工程技术规范》(GB50108-2008) 《普通混凝土配合比设计规程》(JGJ 55) 《混凝土用水标准》(JGJ 55) 《建筑施工门式钢管脚手架安全技术规范》(JGJ 128-2010) 《建筑施工扣件式钢管脚手架安全技术规范》(JGJ 130-2011) 《夏热冬冷地区居住建筑节能设计标准》JGJ 134-2010 《安徽省居住建筑节能设计标准》DB34/T1466-2011 《民用建筑节能管理规定》(建设部第143号令) 《民用建筑工程节能质量监督管理办法》(建质[2006]192号)

某建筑施工旁站监理方案

长江长现代城一期工程 北京中联环建设监理有限责任公司新华文沁园二期工程1#、2#、3#、4#、5#楼 施工旁站监理方案 一、旁站监理的范围: 预制桩砼浇筑工程,静压桩工程,毛石砼垫层浇筑工程、地下室大底板防水砼工程,回填土工程,主体结构梁、板、剪力墙、柱所有砼构件浇筑工程,后浇带施工工程,梁、柱节点及主次梁节点钢筋隐蔽及砼施工工程。地下室防水及屋面防水工程精品文档收集整理汇总 旁站监理程序:

1、施工单位根据本项目监理部在需要实施以上旁站监理的关键部 位,关键工序提前24 小时,书面通知本项目监理部;精品文档收集整理汇总 2、本项目监理部总监理工程师安排相应专业的监理工程师或监理 员按本方案实施全过程旁站监理。 3、旁站监理工程师或监理员查核需要旁站监理部位和工序的上一 道工序检验批验收情况、施工方案报批情况、隐蔽验收情况和设计要求;精品文档收集整理汇总 4、检查施工单位质检人员到岗情况及特殊工种操作人员上岗证; 5、监理过程中如发现违反操作规程、设计要求和规范规定的行为 或将导致工程质量、安全隐患及事故产生时,应立即向施工现场的施工单位的质检员,项目负责人发出口头指令,要求立即整改,并报项目监理部监理工程师或总监理工程师,施工单位接到口头指令时应立即整改。旁站监理人员应将处理经过写入旁站记录。精品文 档收集整理汇总 6、旁站监理人员如实、准确地做好旁站监理记录。旁站监理记 录要及时办理签字手续,凡旁站监理人员和施工企业现场质检人员 未在旁站记录上签字的,不得进行下道工序的施工 。精品文档收集整理汇总 三、旁站监理人员职责 1、检查施工企业现场质检人员到岗、特殊工种人员持证上岗以 及施工机械、建筑材料准备情况。 2、在现场跟班监督关键部位,关键工序的施工执行施工方案以及

房建工程监理旁站方案[详细]

某某工程 监理旁站方案 编制: 审批: 某某工程监理有限公司 2012-7

某某工程 旁站监理方案 一、工程概况: 本工程位于......... 二、旁站监理及方案编制的依据 1、法律、法规和行政规章: (1)《中华人民共和国建筑法》 (2)《建设工程质量管理条例》 (3)《中华人民共和国合同法》 (4)《房屋建筑工程施工旁站监理管理办法(试行)》 (5)《建设工程安全生产管理条例》等 2、技术标准、规范、规程: (1)《建设工程监理规范》 (2)《建筑工程施工质量验收标准》、《市政道路工程质量检验评定标准》、《给水排水构 筑物工程质量评定标准》 (3)《建筑工程文件归档整理规范》 (4)广东省、各地市有关工程建设技术规程、条例、规定 3、合同: (1)本工程《工程建设施工合同》 (2)本工程《工程建设监理合同》 4、设计文件: (1)工程的施工图纸与设计文件 (2)设计确认的工程变更文件 5、施工及监理文件: (1)经批准的《施工组织设计》 (2)《工程监理规划》 (3)《工程监理实施细则》 二、旁站监理的工作范围 1、关键工程部位和关键工序,即施工中涉及开挖基础及主体结构的部位

和安全使用功能的部位. 2、对影响安全及使用功能的分部分项工程部位(包括各项试验及检测等) 进行旁站平行检验. 3、其他部位和工序的施工过程监理人员进行必要的旁站监理工作. 三、旁站监理的内容 1、监督施工单位是否按照技术标准、规范、规程和批准的设计文件、施工组织设计施工. 2、检查是否使用合格的材料、构配件,机械设备是否运行正常. 3、施工单位有关现场管理人员、质检人员是否在岗. 4、检查施工操作人员的技术水平、操作条件是否满足施工工艺要求,特殊操作人员是否持证上岗. 5、检查施工环境是否对工程质量产生不利影响. 6、检查施工过程是否存在质量和安全隐患.对施工过程中出现的较大质量问题或质量隐患,旁站监理人员采用照相等手段予以记录并及时汇报. 7、工程检测、调试的旁站 四、旁站的工序: (一)房屋建筑工程: 1土方工程 1.1土方工程 1.2.1土方开挖:标高、长度、宽度、边坡尺寸 1.2.2坑底人工钎土:土质、土体扰动 1.2土方回填 1.2.1基础分层回填土:标高或分层厚度、分层压实系数 2桩基工程 2.1 预应力管桩 2.1.1送桩与成桩阶段:桩位测设、配桩、桩尖的桩靴的要求、桩端的承载要求与 设计终孔条件 2.1.2接桩过程:焊接时间、焊接质量、焊剂的要求 3砼基础

市政工程监理旁站方案示范文本

市政工程监理旁站方案示范文本 一、工程概况: ×××工程是××××交通网配套交通主干线之一,本工程南起×××路,北至×××路,道路桩号0+000-2+790。工程建设跨四环路立交一座,并同步实施雨水、污水、电力等综合管线。 本工程项目分两个标段: 1#标道路桩号K0+000-K1+050 全长1050 米 2#标道路桩号K1+050-K2+790 全长1720 米 工期要求:××年×月×日至××年×月×日 二、适用范围 本旁站监理方案适用于×××工程道路、桥梁、雨水污水工程及其他相关工程。 三、编制依据 1、建设部《房屋建筑工程施工旁站监理管理办法》 2、DBJ01-41-2002《建设工程监理规程》 3、其它相关的标准和规范 四、监理管理机构图 1、检查施工企业现场质检人员到岗、特殊工种人员持证上岗以及施工机械、建筑材料准备情况;

2、在现场跟班监督关键部位、关键工序的施工,执行施工方案以及工程建设强制性标准情况; 3、核查进场建筑材料、建筑配件、设备和商品砼的质量检验报告等,并可在现场监督施工企业进行检验或者委托具有资格的第三方进行复验; 4、做好旁站监理记录和监理日记,保存旁站监理原始资料; 5、认真履行职责,对需要实施旁站监理的关键部位、关键工序在施工现场跟班监督,及时发现和处理旁站过程中出现的质量问题,如实、准确地做好旁站监理记录; 6、实施旁站监理时,发现施工企业有违反工程建设强制性标准行为的,有权责令施工企业立即整改;发现其施工活动已经或者可能危及工程质量,应当及时向监理工程师报告。 六、旁站监理项目 本工程将旁站项目划分为两类:I 类和II 类。其中I 类重点管理项目,旁站施工全过程,旁站人员不得离开现场;II 类为一般管理项目,在该工序进行正常施工后,允许旁站人员短时间内兼顾其它监理工作。旁站项目见附表一,“工程旁站项目表”。 七、现场旁站项目的管理 1、各标段监理应按本旁站管理办法的旁站项目规定,合理安排旁站人员;

工程施工监理旁站方案

金华园(南园)初中工程 旁 站 方 案 编制:____________ 审核:____________ 贵州正业工程技术投资有限公司 金华园(南园)初中项目监理部 2010年2月编制

目录 监理工作目标 二、旁站监理依据、范围 三、工程施工旁站监理实施内容 1)、基础混凝土浇筑 2)、基础工程后浇带浇筑 3)、基础工程卷材防水层细部构造处理 4)、梁、柱节点钢筋隐蔽过程 5)、主体结构混凝土浇筑 6)、屋面防水卷材细部处理 四、旁站监理人员主要职责 五、旁站监理程序(图) 施工旁站监理实施方案 建设部建市[2002]189 号文件《房屋建筑工程施工旁站监理管理办法》规定,监理人员应对关键部位、关键工序的施工质量实施旁站监理,并规定了旁站监理人员的主要职责和旁站监理的范围。针对金华园(南园)初中工程,做如下旁站监理计划。文档来源网络及个人整理,勿用作商业用途一、监理工作目标 保证工程质量符合设计文件、工程建设强制性标准的要求,并达到建设单位与施工单位签订的《建设工程施工合同》中约定的工程质量目标:履行监理合同,提高监理服务质量。文档来源网络及个人整理,勿用作商业用途二、旁站监理范围依据

根据建设部《房屋建筑工程施工旁站监理管理办法》规定,旁站监理范围应包括:房屋建筑工程的关键部位、关键工序,在基础工程方面包括:土方回填,混凝土灌注桩浇筑,地下连续墙、土钉墙、后浇带及其他结构混凝土、防水混凝土浇筑,卷材防水层细部构造安装;在主体结构工程方面包括:梁柱节点钢筋隐蔽过程,混凝土浇筑,预应力张拉,装配式结构安装,钢结构安装,网架结构安装,索膜安装。文档来源网络及个人整理,勿用作商业用途 三、工程施工旁站监理实施内容 1)、基础混凝土浇筑 复查基础深度、清底情况。检查浇筑混凝土程序及间隔时间是否符合施工方案及工艺要求:检查钢筋绑扎是否符合设计要求,浇筑时的振捣情况、试件留置及基顶标高。需要时对地下水位变化、土体变形和周边环境等进行监控,使之符合设计要求、工艺标准和施工方案规定。文档来源网络及个人整理,勿用作商业用途 2)、基础工程后浇带浇筑 检查后浇带的设置、构造及浇筑时间是否符合设计要求,浇筑前缝中的清理,混凝土接槎表面是否按施工缝要求进行处理,检查钢筋布置及矫正,混凝土特性及配合比,防水层及止水带的状态及混凝土振捣情况。文档来源网络及个人整理,勿用作商业用途 3)、基础工程卷材防水层细部构造处理细部构造部位包括分格缝、变形缝、搭接缝、穿墙管道、排水口、卷材收头、阴阳角(转角、三面角)、地下出入口通道处等。检查这些部位的位置、做法、清理、附加补强、密封、保护,使之符合设计要求和工艺标准。文档来源网络

建筑节能工程旁站监理方案

xxxx一期工程凤凰酒店(建筑节能工程) 监 理 旁 站 方 案 编制: 审核: xxxx工程监理有限公司 xxxx工程项目监理部 xxxx年十月二十二日

目录 一、工程概况…………………………………………………… 二、基础及结构简述…………………………………………… 三、旁站依据…………………………………………………… 四、旁站监理记录表…………………………………………… 五、建筑节能工程进场和设备的验收项目……………………… 1、材料见证取样及旁站监理计划…………………………… 2、±0.00以上主体结构工程关键工序、重要部位旁站计划 六、旁站监理人员的主要职责………………………………………

xxxx一期工程C区(节能分部工程) 旁站监理方案 一、工程概况 1、工程名称:xxxx一期工程C区 2、建设单位:xxxx房地产有限公司 3、设计单位:xxxx建筑设计院有限公司 4、监理单位:xxxx工程监理有限公司 5、承建单位:xxxx建设有限公司xx分公司 6、建筑面积:建筑面积约67460m2。 二、节能简述 建筑结构为框架结构。建筑节能与保温为:墙体采用200厚水泥多孔砖、30厚胶粉聚苯颗粒保温;屋面30厚挤塑聚苯板;门窗采用铝合金中空玻璃(5+9A+5)。 三、旁站依据 1、法律、法规和行政规章,主要有: 《中华人民共和国建筑法》 《建筑工程质量管理条例》 《中华人民共和国合同法》 《建筑工程旁站监理管理规定》 2、工程建设强制性技术标准,主要有: 《建筑工程监理规范》 GB50319-2000 《建筑工程施工质量验收统一标准》 GB50300-2001 《砌体工程施工质量验收规范》 GB50203-2002 《屋面工程施工质量验收规范》 GB50207-2002 《建筑地面工程施工质量验收规范》 GB50209-2002 《公共建筑节能设计标准》GB50189-2005 《居住建筑节能设计标准》BJ04-242-2006 《建筑装饰装修工程质量验收规范》GB50210-2001 《建筑给水排水及采暖工程施工质量验收规范》GB50242-2002 《外墙外保温工程技术规程》JGJ144-2004 3、合同 《建筑工程委托监理合同》 《建筑工程施工合同》 其他建设工程施工合同 4、施工图纸及有关设计文件 5、经批准的《施工组织设计》、《监理规划》及《监理细则》

施工旁站监理方案(优.选)

赫章县铅锌矿沉陷区搬迁项目A标段工程 施工旁站监理方案 本方案是为了加强对房屋建筑工程施工的旁站监理工作,确保工程质量,依据“建设工程质量管理条例”的有关规定和国家建设部“关于房屋建筑工程施工旁站监理管理办法(试行)”的通知精神而制定的。本工程在施工监理过程中均必须遵照执行。 一、工程概况 (见附表1-1)

二、旁站监理的实施 房屋建筑工程施工旁站监理是房屋建筑工程施工阶段的监理工作中,对关键部位或关键工序施工过程的施工质量控制工作,由监理人员在施工现场实施全过程的跟班监督活动。旁站监理工作在总监理工程师的指导下,由现场监理人员负责具体实施。 三、旁站监理的依据 1、建设工程监理规范GB50319-2002 2、建设工程质量管理条例国务院令第279号 3、建筑工程施工质量验收规范系列 4、工程建设标准强制性条文2002年版 5、建设部房屋建筑工程施工旁站监理管理办法(试行)建市(2002)189号 四、旁站监理的范围

五、旁站监理的程序 1、施工企业根据监理单位制定的旁站监理方案,在需要实施旁站监理的关键部位、关键工序进行施工前24小时,应当书面通知施工现场的监理项目部(必须明确施工质检员及旁站时间)。 2、现场监理项目部接到施工企业的旁站监理通知后,应当安排旁站监理人员按照旁站监理方案实施旁站监理。 3、旁站监理人员应当认真履行职责,在施工现场跟班旁站监督,及时发现和处理旁站监理过程中出现的质量问题。 4、旁站监理人员应如实准确地做好旁站监理记录。 5、旁站监理人员和施工企业的现场质检人员应在旁站监理记录上签字。 六、旁站监理人员的职责 1、检查施工企业现场质检人员到岗情况。 2、检查施工企业现场特殊工种人员上岗操作证件。 3、检查施工企业现场施工机械、建筑材料准备情况 4、检查施工企业需要实施旁站监理部位的施工方案执行情况。 5、检查施工企业对工程建设标准强制性条文执行情况。 6、核查进场建筑材料、建筑构配件、设备和商品砼的质量检验报告及合格证件。

箱涵工程监理旁站方案[1]2

珠海大道、珠港大道热力管箱涵工程旁站监理方案 编制: 审批: 珠海明正建筑工程管理有限公司 二0一0年十一月一日

一、工程概况: 根据高栏港建设局、规划局2010年1月24日会议协调,结合考虑珠海新源热力有限公司提出的工艺技术要求,在珠海大道~南港西路交叉口、珠港大道~永新路交叉口处横穿珠海大道,珠港大道设置热力管涵(3.00m*1.80m)各一道,箱涵主体段长度分别为85m、68m,每30m作为一个标准节间,设置变形缝。热力管箱涵设计采用净宽3.00m、净高1.80m的闭口箱涵,设置在路面以。 本工程建设单位为珠海市高栏港经济区管理委员会;设计单位为兰州市城市建设设计院;监理单位为珠海明正建筑工程管理有限公司;工程施工由珠海市裕达诚建筑工程有限公司负责施工。 二、适用范围 本旁站监理方案适用珠海大道、珠港大道热力管箱涵工程。 三、编制依据 1、GB50014-2006 2、GB502068-97 3、其它相关的标准和规范 四、监理管理机构图 1、检查施工企业现场质检人员到岗、特殊工种人员持证上岗以及施工机械、建筑材料准备情况;

2、在现场跟班监督关键部位、关键工序的施工,执行施工方案以及工程建设强制性标准情况; 3、核查进场建筑材料、建筑配件、设备和商品砼的质量检验报告等,并可在现场监督施工企业进行检验或者委托具有资格的第三方进行复验; 4、做好旁站监理记录和监理日记,保存旁站监理原始资料; 5、认真履行职责,对需要实施旁站监理的关键部位、关键工序在施工现场跟班监督,及时发现和处理旁站过程中出现的质量问题,如实、准确地做好旁站监理记录; 6、实施旁站监理时,发现施工企业有违反工程建设强制性标准行为的,有权责令施工企业立即整改;发现其施工活动已经或者可能危及工程质量,应当及时向监理工程师报告。 五、旁站监理项目 本工程将旁站项目划分为两类:I类和II类。其中I类重点管理项目,旁站施工全过程,旁站人员不得离开现场;II类为一般管理项目,在该工序进行正常施工后,允许旁站人员短时间内兼顾其它监理工作,“工程旁站项目表”。 六、现场旁站项目的管理 1、各标段监理应按本旁站管理办法的旁站项目规定,合理安排旁站人员;

建筑工程旁站监理方案范本

X X X X 项目 ( 工程 ) 旁站 案 目录 1.工程特点????????????????. 2.旁站的依据???????????????.. 3.旁站监理范围?????????????... 4.旁站程序????????????????.. 5.监理旁站规定?????????????.. 6.旁站监理人员主职责: 7.建 筑工程关键部 位旁站监理 容,,,,,,,.. 7.1地基处理,,,,,,,,,,,,,,,,,.. 7.2回填土工程,,,,,,,,,,,,,,,,,. 7.3.、梁柱节点 程,,,,,,,,,,,: 7.4砼工程,,,,,,,,,,,,,,,,,,,, 7.5砼浇注,,,,,,,,,,,,,,,,,,, 7.6.、卷材防水细部构造处理,,,,,,,,,,,..: 7.7保温工程,,,,,,,,,,,,,,,,,,.. 8.旁站记录表格??????????????.. 1

9.工程概况 7.3概述 工程名称: 工程地点: 建设单位: 设计单位: 监理单位:河南建基工程管理有限公司 施工单位: 7.4工程概况 XXX工程项目位于郑东新区大学城文苑北路路和博学路交叉口东,总建筑面积30336M2,总投资3230万元,建筑层数为地上17层, 地下1层,平板式筏板基础,剪力墙结构。建筑物安全等级为二级,设计合理使用年限为五十年;地基基础设计等级:乙级;建筑耐火等级为地上二级地下二级;结构抗震设防类别标准设防类,抗震设防烈度为七度,剪力墙抗震等级断肢剪力墙(墙身≤8倍墙厚)为二级,普通剪力墙(墙身>8倍墙厚)计算按三级,构造按二级,建筑耐火 等级:二级;地下室工程防水等级为二级;。 本工程高层住宅楼。3楼东西长78.75米,南北宽15.8米,2 楼东西长49.3米,南北宽16.4米。本工程为十七层剪力墙结构住 宅楼,其中地下层高2.70米,地上层高均为3.10米,屋顶设局部塔楼层高为4.5米;楼总高度为53.82米。 工程所处地貌为黄河冲积平原,场地所处场地地势平坦。地下水

旁站监理方案完整版

惠南镇长城澜溪岸城 旁站监理制度 编制: ______________ 审批: ______________ 编制单位:深圳市长城建设监理有限公司 长城澜溪岸城项目监理部编制日期:2009年3月25日

目录 1、旁站监理依据 (1) 2、旁站监理范围 (2) 3、旁站监理程序 (4) 4、旁站人员监理职责 (4) 5、旁站监理人员权限 (5) 6、旁站监理记录管理 (5) 7、旁站监理记录附表 (7)

一、工程概况 1、工程简介惠 南长城澜溪岸城 工程位于上海市 南汇区惠南新城 开发区C8-6、C8-2 地块,东至观海路、南至拱极路、西至丰海路、北至拱北路。基地呈不规则方型,南北处约360米,东西长约370 米。工程占地面积115369平方米,其中住宅区用地69226 平方米,公建区用地46143 平方米。地上总建筑面积226124 平方米,地下总建筑面积65296 平方米。住宅区容积率1.6,公建区容积率2.5。本次开工项目为一期工程,总建筑面积70094.22 平方米,共11栋单体及配套用房和地下车库,主要为1#?8#多层住宅,9#、10# 小高层住宅,20#公寓式酒店及裙房商务会所。 1#?8#楼框架结构,建筑高度16.5 米,地上4+1 层,地下1 层,室内地坪±0.000 相当于绝对标高6.000 。地下室高2.8 米,地上各层层高均为3.0 米。9#、10#楼框剪结构,地上11 层,地下1 层。 20#楼框剪结构,建筑高度47.6 米,主楼12 层公寓式酒店、地下1 层,裙房为4 层商务会所。室内± 0.000 相当于绝对标高4.950 米,建筑防火等级二级,屋面及地下室防水等级二级,抗震设防烈度7 度。 基础类型:预制管桩基础 结构混凝土强度:基础垫层C15,基础、主体均为C3Q 工程合同工期为468天。从2009年3月20日开工至2010年7月18日完工。 2、旁站监理的目的 标准。

房建旁站监理方案

工程 旁站监理方案 建设单位: 监理单位:东莞市粤建监理有限公司 编制人: 审批: 日期:年月日

工程施工旁站监理方案 为加强对房屋建筑工程施工质量的管理,保证工程质量,依据《建设工程质量管理条例》和《房屋建筑工程施工旁站监理规定》的有关规定,制定本旁站监理方案。 本方案的施工旁站监理,是指项目监理部的监理人员在房屋建筑工程施工阶段的监理中,对关键部位、关键工序的施工质量实施全过程现场跟班的监督活动。旁站监理的主要任务是见证产品质量的形成过程,因此必须将旁站的情况形成记录,并且做到记录齐全;在旁站过程中,如果发现问题,必须及时解决。实行旁站监理时,将严格按照工程建设标准强制性条文、技术标准、规程、施工质量验收规范和批准的设计文件、施工组织设计(方案)、施工工艺标准进行监督、管理。 一、编制依据: 1、《建设工程质量管理条例》和《房屋建筑工程施工旁站监理规定》 2、本工程的监理委托合同、工程施工承包合同 3、本工程的《监理规划》 4、《建筑工程施工质量验收统一标准》和相应的施工质量验收规范 5、相应的施工工艺标准 二、旁站监理的内容: 本工程必需进行旁站监理的关键部位、关键工序,包括: 1、地基与基础分部:预制管桩施打、土方回填、结构混凝土浇筑、后浇带施工,防水层细部构造处理; 2、主体结构分部:梁柱节点钢筋隐蔽过程,混凝土浇筑,后浇带施工; 3、建筑屋面分部:防水层细部构造处理; 4、新型材料、新施工工艺的施工。 三、旁站监理的组织架构: 旁站监理是在总监理工程师的指导下,由现场监理人员负责具体实施。本工程的旁站监理组织架构为: 总负责人:(总监理工程师),负责安排、指导旁站监理人员实施旁站监理工作。 旁站人员:负责结构混凝土浇筑、后浇带施工,防水层细部构造处理等关

某建筑工程监理旁站方案

***** 工程 旁站监理方案 编制: 审核: ___________ *****监理有限公司 *****项目监理部 ^年 ** J 月 ** 旁站监理方案 一、工程概况 建筑面积:20226 m 2 楼层结构:框架五层局部三层 编写依据 本旁站监理方案地编写主要依据我国地法律、法规和行政规章、现行建筑工程规范、 工程建设强制性技术标准、本工程合同、勘察设计文件等,主要有: 版权文档,请勿用做商业用 1、《中华人民共和国建筑法》 ***** 工程 工程名称: ***** 勘察单位: ***** 设计单位: ***** 施工单位: ***** 监理单位: ***** 建设单位: *****

2、《建筑工程质量管理条例》 3、《中华人民共和国合同法》 4、《建设工程旁站监理管理规定》(讨论稿建设部2002年7月17日印发) 5、《建设工程监理人员岗位职责管理规定》(讨论稿建设部2002年1月31日印发) 6、《建设工程监理规范》GB50319-2000 7、《建筑工程施工质量验收统一标准》GB50300-2001 &适用于本工程项目地相关规范? 9、《房屋建筑工程施工旁站监理管理办法(试行)》建市]2002] 189号 10、本项目《监理规划》、《监理细则》. 11、本项目《施工组织设计》、《施工方案》. 12、建设单位与监理单位签订地建设工程监理合同. 13、建设单位与施工单位签订地建筑工程施工合同. 14、本工程地质勘察资料,含已通过有资质地审图机构审查并做出“通过审查记录” 地施工图设计文件(图纸、设计说明、设计指定地标准图集、设计交底会议纪要、设计变更文件、建设单位提出地并由原设计确认地工程变更文件等) .版权文档,请勿用做商业用途三、旁站监理地范围 根据本工程特点及相关文件地要求,特将以下工序地作业活动列入旁站监理地范围: 1、土方回填; 2、混凝土地浇筑; 3、屋面防水层地施工.版权文档,请勿用做商业用途 四、旁站监理工作地具体内容: 1各工序施工中,旁站监理地关键工作: (1)检查项目部质量管理体系是否健全,运转良好、正常;特殊工种作业人员持证上 岗情况; (2)根据施工单位所申报并得到本项目监理部及业主认可地《施工方案》核查各项准备工 作是否到位; (3)旁站监理人员要依据相关要求,完善各种具体监理工作,并作好《旁站监理记录》; (4)旁站监理人员在监理过程中检查出地一般性质量问题要及时口头通知施工方质检 员,要求其立即整改后继续施工; (5)对在监理过程中若发现存在重大地质量与安全隐患,旁站监理人员应立即口头通 知施工方停止施工,并立即向总监理工程师报告;版权文档,请勿用做商业用途 (6)旁站监理人员遇交接班时,接班人应提前半小时到现场进行交接,由交班人作当班情

房建工程监理旁站方案

某某工程 监理旁站方案 编制: 审批: 某某工程监理有限公司 2012-7

某某工程 旁站监理方案 一、工程概况: 本工程位于。。。。。。。。。 二、旁站监理及方案编制的依据 1、法律、法规和行政规章: (1)《中华人民共和国建筑法》 (2)《建设工程质量管理条例》 (3)《中华人民共和国合同法》 (4)《房屋建筑工程施工旁站监理管理办法(试行)》 (5)《建设工程安全生产管理条例》等 2、技术标准、规范、规程: (1)《建设工程监理规范》 (2)《建筑工程施工质量验收标准》、《市政道路工程质量检验评定标准》、《给水排水构筑物工程质量评定标准》 (3)《建筑工程文件归档整理规范》 (4)广东省、各地市有关工程建设技术规程、条例、规定 3、合同: (1)本工程《工程建设施工合同》 (2)本工程《工程建设监理合同》 4、设计文件: (1)工程的施工图纸与设计文件 (2)设计确认的工程变更文件 5、施工及监理文件: (1)经批准的《施工组织设计》 (2)《工程监理规划》 (3)《工程监理实施细则》 二、旁站监理的工作范围 1、关键工程部位和关键工序,即施工中涉及开挖基础及主体结构的部位 和安全使用功能的部位。 2、对影响安全及使用功能的分部分项工程部位(包括各项试验及检测等) 进行旁站平行检验。 3、其他部位和工序的施工过程监理人员进行必要的旁站监理工作。 三、旁站监理的内容 1、监督施工单位是否按照技术标准、规范、规程和批准的设计文件、施工组织设计施工。 2、检查是否使用合格的材料、构配件,机械设备是否运行正常。 3、施工单位有关现场管理人员、质检人员是否在岗。 4、检查施工操作人员的技术水平、操作条件是否满足施工工艺要求,特殊操作人员是否持证上岗。 5、检查施工环境是否对工程质量产生不利影响。 6、检查施工过程是否存在质量和安全隐患。对施工过程中出现的较大质量问题或质量隐患,旁站监理人员采用照相等手段予以记录并及时汇报。

建筑工程旁站监理方案范本

建筑工程旁站监理方案范本

1.工程概况 1.1概述 工程名称: 工程地点: 建设单位: 设计单位: 监理单位:河南建基工程管理有限公司 施工单位: 1.2 工程概况 XXX工程项目位于郑东新区大学城文苑北路路和博学路交叉口东,总建筑面积30336M2,总投资3230万元,建筑层数为地上17层,地下1层,平板式筏板基础,剪力墙结构。建筑物安全等级为二级,设计合理使用年限为五十年;地基基础设计等级:乙级;建筑耐火等级为地上二级地下二级;结构抗震设防类别标准设防类,抗震设防烈度为七度,剪力墙抗震等级断肢剪力墙(墙身≤8倍墙厚)为二级,普通剪力墙(墙身>8倍墙厚)计算按三级,构造按二级,建筑耐火等级:二级;地下室工程防水等级为二级;。 本工程高层住宅楼。3楼东西长78.75米,南北宽15.8米,2楼东西长49.3米,南北宽16.4米。本工程为十七层剪力墙结构住宅楼,其中地下层高2.70米,地上层高均为3.10米,屋顶设局部塔楼层高为4.5米;楼总高度为53.82米。 工程所处地貌为黄河冲积平原,场地所处场地地势平坦。地下水

位在4.8—5.8米以下,类型为潜水;桩端持力层为第七层细沙,地基承载力特征值fak≥320KPa 本工程基础采用平板式筏板基础,设计基础埋深1.3米,混凝土采用C30、S8抗渗,主体部分混凝土采用C35和C30。地下室、顶板均采用现浇混凝土,楼梯采用整体现浇混凝土楼梯。屋面为平屋面,其屋面防水等级为Ⅱ级。 装饰部分:外墙面采用外墙面砖和涂料;窗户安装铝合金窗,5+12+5白色中空玻璃和白色单玻;入户门门采用保温防盗甲级防火门;室内墙面为釉面砖墙面和混合砂浆墙面。地面地下自行车车库、配电室楼梯间、消防前室电梯机房为水泥砂浆地面;一层门斗为花岗石地面,一层及以上所有卫生间地面为陶瓷地砖地面,标高—2.750至3.100之间的楼梯间和一层以上所有消防前室及电梯厅为花岗石;除以上以外所有地面为陶瓷地砖地面。 建筑节能外墙采用60㎜厚聚苯板,屋面保温层为65㎜厚聚苯板,外窗为中空·断热·型墨绿色铝合金,空气层厚度为12㎜。 安装工程:本工程设有配电照明、电话、电视、宽带网络及可视对讲系统、低压。 配电系统、建筑物防雷、接地系统及安全系统、火灾自动报警系统及消防联动系统。本工程住宅用电从小区住宅专用变电所引来380V电源直接引至各单元,公共部分工作及备用电源分别有小区公共配电引来两路380V电源至地下室专用配电间。供电方式采用放射式与树干式相结合的方式供电。住宅采用一户一表计费方式。

建筑工程监理旁站方案(优选.)

浙江东方工程管理有限公司旁站监理方案 新悦·润居工程 旁站监理方案 编制:批准: 浙江东方工程管理有限公司 伟达雷迪森广场项目监理部 2010年2月8日

新悦·润居工程 旁站监理方案 一、工程概况 (一)工程项目名称:新悦.润居工程。 (二)工程建设地点:金华婺城新区,东至市政广场、南至规划道路、西至龙华南街、北至文津路地块。 (三)建筑规模:总建筑面积65486m2。其中地下建筑面积5249 m2,由一幢17层、4幢11层、6幢6层住宅与商铺、地下车库、半地下车库组成。 (四)工程项目合同工期:485天。 (五)工程项目合同价:6000万元(暂定)。 (六)工程质量目标:一次性验收合格。 (七)建设单位:金华市伟达置业有限公司。 (八)勘察单位:核工业金华工程勘察院。 (九)设计单位:金华市城市规划设计院。 (十)施工单位:中天建设集团有限公司。 (十一)质监单位:金华市婺城区建设工程质量监督站。 (十二)监理单位:浙江东方工程管理有限公司。 二、编写依据 本旁站监理方案的编写主要依据我国的法律、法规和行政规章、现行建筑工程规范、工程建设强制性技术标准、本工程合同、勘察设计文件等,主要有: 1、《中华人民共和国建筑法》 2、《建筑工程质量管理条例》 3、《中华人民共和国合同法》 4、《建设工程旁站监理管理规定》(讨论稿建设部2002年7月17日印发) 5、《建设工程监理人员岗位职责管理规定》(讨论稿建设部2002年1月31日印发) 6、《建设工程监理规范》GB50319-2000 7、《建筑工程施工质量验收统一标准》GB50300-2001 8、适用于本工程项目的相关规范。 9、《房屋建筑工程施工旁站监理管理办法(试行)》建市[2002]189号

某建筑工程施工阶段安全监理旁站方案(新版)

Safety is the goal, prevention is the means, and achieving or realizing the goal of safety is the basic connotation of safety prevention. (安全管理) 单位:___________________ 姓名:___________________ 日期:___________________ 某建筑工程施工阶段安全监理旁 站方案(新版)

某建筑工程施工阶段安全监理旁站方案(新 版) 导语:做好准备和保护,以应付攻击或者避免受害,从而使被保护对象处于没有危险、不受侵害、不出现事故的安全状态。显而易见,安全是目的,防范是手段,通过防范的手段达到或实现安全的目的,就是安全防范的基本内涵。 一、编制说明 为了加强对房屋建筑工程安全生产的监理力度,确保施工安全,按《监理规划》要求,依据《房屋建筑工程施工旁站监理管理办法》编制本方案。 二、旁站监理实施依据 有关的工程建设法规条例: 1、《建设工程监理规范》 2、《安全生产管理条例》 3、《房屋建筑工程施工旁站监理管理办法》建设部2002/189号文件 4、《监理规划》 5、《监理实施细则》 三、工程概况

本工程总建筑面积为60504.84㎡,地面以下为二层地下室,其中负一层为设备用房与地下停车库,负二层为设备用房与人防地下室(平时兼地下停车库);地面以上为34层高层商住楼,其中1~4层为大开间商场,5~32层为住宅。 工程设计±0.00标高相当于绝对标高14.350m。施工前期的准备工作已经就绪,具备进场施工条件。 四、旁站监理范围 根据本工程情况,监理部计划对本工程的塔吊安装与拆卸、脚手架安装与拆卸的实施旁站监理,具体范围如下: 1、起重机械(塔吊、外用电梯、物料提升机)安装与拆卸 1.1施工方案已审批,经总监理工程师签认并加盖公章; 1.2基础施工验收合格,资料齐全; 1.3基础结构砼达到设计安装需要的强度; 1.4开工条件审查已通过; 1.5设备必须是合格产品(严禁拼装、存在安全隐患或国家明令淘汰产品进入现场); 1.6安装(拆卸)前,施工单必须按施工方案对安装人员进行书面的安全技术交底(要分工明确、责任到人,所有安装人员签字)并严

道路工程施工监理旁站监理方案及实施细则 建筑组织设计施工项目方案建筑方案

贵阳市东二环道路工程施工监理旁站监理方案及实施细则 编制: 审核: 审批: 4月20日

目录 一、旁站监理的工作范围 (3) 二、旁站监理的工作内容 (3) 三、旁站监理的程序和方式 (4) 四、旁站监理人员的主要职责 (5)

旁站监理方案及实施细则 一、旁站监理的工作范围 旁站监理是对关键工序、关键部位进行全过程的主动跟踪监控,对施工过程中的人员、设备、材料、施工工艺、施工程序等进行全面监理,发现问题,及时要求施工单位纠正。 旁站监理的范围:道路工程、桥梁工程、隧道工程、交通安全设施工程。 二、旁站监理的工作内容 1、路基工程旁站监理的主要内容是路基的场地清理、放坎、原地面碾压,路基土石方开挖,路基填筑与碾压及软土地基处治(碎石桩、塑排板、粉喷桩等),大型挡土墙的混凝土浇筑工程及相关结构物的施工。 2、路面工程旁站监理的主要内容是水泥稳定层碎石、沥青拌和厂配合比控制,沥青混合料出厂温度的旁站监督(后台)。水泥稳定碎石现场摊铺厚度,混合料有无粗细集料离析;沥青混合料运至现场的温度,摊铺温度、碾压温度、碾压步骤,摊铺厚度,沥青混合料有无花白料(粗细集料离析)的旁站监督、检查(前台)。水稳层压实成型后的交通管制及养生情况。 另外,旁站监理的内容还应包含建筑材料(原材料)的见证和取样,全过程跟踪监督新技术、新工艺、新材料、新设备实验过程,全过程跟踪监督监理合同规定的其他应旁站的部位和工序: ①、是否按照技术标准、规范、规程和批准的设计文件、施工组织设计施工。 ②、是否使用合格的原材料、构配件(成品、半成品)和设备。 ③、施工单位有关现场管理人员、质检人员是否在岗。 ④、施工操作人员的技术水平、操作条件是否满足施工工艺要求,特殊操作人员是否持证上岗。
