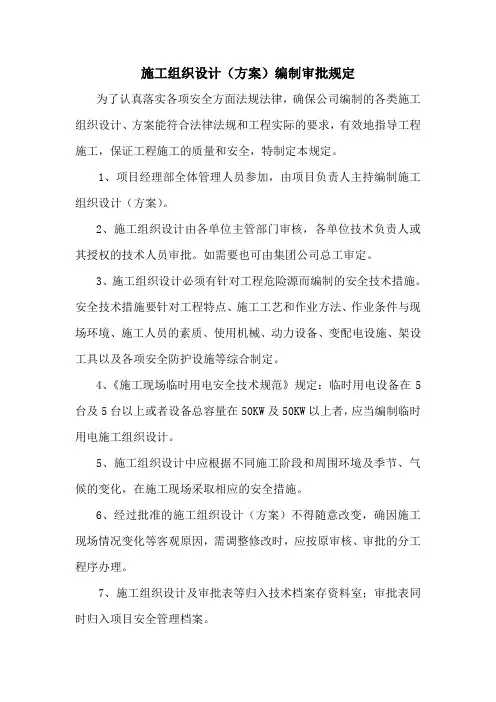

施工组织设计及方案编制规定

施工组织设计及方案编制规定
施工组织设计及方案编制规定

施工组织设计编制管理规定

(CCESCC/WI-19)

1 目的

施工组织设计是指导施工的全面性技术文件。通过编制施工组织设计,对工程进行总体施工技术管理规划,使工程规范化、标准化,满足施工要求,满足质量、环境、职业健康安全管理体系的要求。施工组织设计应体现工程的总体状况,为公司提供施工的全局和重点部位的依据。

2 适用范围

本规定适用于公司所有承建工程项目的施工组织设计编制、审核、批准和实施全过程的管理。

3 职责

3.1 公司工程技术管理部对规定实施归口管理。

3.2国家重点及特殊工程由公司工程技术管理部组织有关部门编制,由总工程师负责审定,总经理批准。

3.3公司项目部承建的一般工程,由项目部技术科组织编制,项目部总工程师负责审定,项目部经理批准。

3.4分(子)公司单独承建的工程,由其技术科或分(子)公司所属项目部技术组组织编制,分(子)公司总工程师或项目部技术负责人审定,分(子)公司经理或项目经理批准。

3.5 根据工程情况,工程技术管理部、各项目部技术科(组)、各分(子)公司技术科负责对施工组织设计的实施情况进行检查控制。

4 工作程序

4.1 施工组织设计编制内容及要求

4.1.1 编制说明

a)应说明工程性质,如新建、扩建、技术改造工程、国外引进项目及建设的目的意义。

b)应说明主要编制依据(包括质量、安全、环境三个体系文件),并列出依据资料、文件的全称、文件号或代号。

4.1.2 工程概况

a) 建设项目的规模

b) 工程特点

c)主要项目工程量

d)建设地区特征

e)施工条件

f) 项目管理特点及总体要求

4.1.3 施工部署

a) 项目的质量、进度、成本及安全目标

b) 明确施工组织机构及其职责

c) 划分各施工单位承担任务范围和施工区段

d) 确定项目工程施工顺序,划分施工阶段,提出各阶段的施工目标。

e) 明确主攻项目和穿插施工项目及其建设期限

f) 拟投入的最高人数和平均人数

g) 项目管理总体安排

4.1.4 主要施工方法及施工机械选择

a) 主要施工方法包括:主导工程、关键部位、特殊部位的施工方法。

b) 确定施工中的关键工序和需认可的特殊过程。以便选择施工方法时,重点突出,能解决施工中的关键问题。如大型机组安装、新型材料、结构的施工方法;以及对人员、机具、环境的特殊要求。

c) 确定施工方法时,必须根据工程特点,现有条件,充分利用现有机械设备,并尽可能采用先进技术和先进施工工艺,充分展示我公司的优势和先进水平,并确保达到质量、安全环境要求。

d) 选择施工机械时,应尽可能利用现有机械设备,充分发挥现有机械的效率和利用程度。

e) 对所确定的施工方法进行技术经济测试,使所选择的施工方法,既先进又安全可靠经济合理。

4.1.5 施工进度计划

a) 编制原则

b) 施工总进度计划内容

编制施工进度网络计划时,应将工期最长,工程量大,技术难度高和占用劳动力最多的单位或单项工程作为主导工序。还应考虑受季节条件影响的工序,尽量避开季节因素对施工的影响。

4.1.6 施工资源计划

a) 劳动力需用量计划

b) 施工机具需用量计划

c) 计量器具需用量计划

d) 施工手段需用量计划

e) 主要实物工程量一览表

4.1.7 施工总平面图布置

4.1.7.1 施工生产临设

a) 临时设施包括临时性生产和生活设施,主要有临时建筑供水、供电、供热、供气及通讯等设施。

b) 在规划临时设施时,应以经济、实用安全为原则。充分利用施工现场的现有设施和尽量利用永久性建筑物。一般在三年以上的施工现场可以考虑设备永久性的临时工程。

c) 生活性临时建筑面积,应根据施工高峰年平均人数确定。

d) 生产性临时建筑面积,应根据施工周期、工程量确定,并应满足各专业预制加工和深度的要求。

e) 临时仓库面积,应根据材料需用总量,按材料储备周期确定。

4.1.7.2 施工临时供水设施设计

临时供水包括生产、生活和消防用水三部分。

a) 通过计算,确定供水量。

b) 施工用水源一般由建设单位提供。如由施工单位自行解决,应尽可能利用现有的城市给水系统或利用已建成的该工程永久性给水系统。

c) 布置给水管网,应优先考虑利用永久性管网。如必须设置临时管网,通常采用环状或枝状两种。

4.1.7.3 施工临时供电设施设计

临时供电主要包括,施工现场的动力和照明用电两部分。

a) 通过计算,确定用电量。选定施工临时变压器和配电导线。

b) 施工电源一般由建设单位提供,如由施工单位自行解决,并尽可能利用施工现场附近已有的高压线路或变电所供电,但事先应向供电部门申请。

4.1.7.4 垂直运输机械布置

4.1.7.5 临时运输道路布置

4.1.7.6 施工平面图:施工平面图管理规划(应按现行制图标准进行绘制)。

4.1.8 施工技术组织措施

a) 保证工程进度的措施

b) 保证工程质量的措施:应找出关键施工部位、关键质量控制点重点编制。

c) 保证安全生产的措施:首先对施工现场重要危险源进行辨识、评价、确认,针对其编制控制措施。

d) 文明施工措施

e) 推进技术进步的措施:尽可能采用先进的施工技术和先进的管理,提高施工技术水平和劳动生产率。重点是推广建设部十项新技术推广应用。

f) 降低成本的措施

g) 冬雨季施工措施:制定冬雨季施工技术措施,做好雨季排水,保证材料、设备安全措施,冬季应做好防冻措施,防止管道、设备、砼冻裂。

h) 环境管理控制措施:对项目施工可能发生的重大环境因素进行识别、确认,针对重要环境因素,制定环境控制措施。

4.1.9 施工准备工作计划

a) 技术准备

b) 物资准备

c) 劳动组织准备

d) 施工现场准备

e) 资金准备

4.1.10 主要施工方案编制一览表

4.1.11 工程施工执行的主要标准、规程、规范目录

4.1.12 工程竣工资料整理清单

4.1.13 具体操作参照执行《化工建设项目施工组织设计标准》(HG20235)的有关规定。

4.2 施工组织设计的管理

4.2.1 施工组织设计在审定、批准、打印后应加盖单位公章,交本单位资料室(资料员)保管、登记、编号,统一管理发放。

4.2.2 各种施工组织设计批准实施后,由各单位资料员报送工程技术管理部技术科备案。

4.2.3 施工组织设计原稿由主编制人保存,打印件(复印件)应盖红章,并作为交工资料归档。

4.3 施工组织设计修改

经批准实施的施工组织设计,应严格遵照执行,不得随意更改。在实施过程中因施工条件、客观因素变化需变更时,应由实施单位提出书面意见,按原审定程序核准作为施工组织设计的变更附件,方可按修改后的施工组织设计实施。

5 相关文件

5.1 《化工建设项目施工组织设计标准》HG20235

5.2 技术文件与资料管理规定

6 实施记录

6.1 施工技术资料管理台帐

附加说明:

本规定由公司质量、环境、职业健康安全管理委员会提出本规定由公司工程技术管理部负责实施控制并解释

本规定由冯克用起草,邝维萍修改并审核

施工方案编制管理规定

(CCESCC/WI-20)

1 目的

指导工程技术人员编制施工技术方案,使之标准化,规范化,满足施工要求,满足质量、环境、职业健康安全管理体系要求。

2 适用范围

本规定适用于本公司承建工程项目的施工方案编制。

3 职责

3.1 公司工程技术管理部对规定实施归口管理。

3.2 承担施工工程项目的技术部门负责人负责组织本工程项目的施工方案编制工作。

3.3 分公司、工程项目部技术负责人负责组织编写施工方案。由项目工号技术人员负责编制,项目技术负责人审核,分公司、项目部施工负责人批准。

4 施工技术方案应包括下列内容

a)编制说明

b)编制依据

c)工程概况

d)施工准备

e)施工方法、施工程序、施工工艺

f)保证施工进度、质量的技术措施和技术要求

g)保证施工安全、保护环境、冬雨期施工以及产品防护的应急予案、技术措施。

h)施工机具、措施用料、劳动力、计量器具需用量计划

I)施工进度计划

J)应填写的技术资料目录

5 编制施工技术方案应遵循下列程序

5.1 对施工合同和施工条件进行分析

5.2 对项目管理实施规划或施工组织设计进行分析

5.3 对项目管理目标责任书进行分析

5.4 编写目录

5.5 编写内容

5.6 根据中化二建工管发〔2009〕8号关于加强施工组织设计及施工方案审定管理的通知审查修订定稿。

5.7 对于危险性较大的工程施工方案应根据国家住房和城乡建设部:《危险性较大的分部分项工程安全管理办法》建质〔2009〕87号文件规定进行编制。

5.9 施工技术方案必须由项目技术负责人组织工号技术人员在工程开工之前编制完成。

6 施工技术方案内容详解

6.1 编制说明

编制说明主要包括工程名称、地点、规模、工程范围、特性;对质量、安全、环境降低工程成本的特殊考虑;工程特点及施工的特殊要求等内容。

编制说明应是概括的,力求简明扼要但要说明问题。

6.2 编制依据

6.2.1 施工图(名称、编号及设计单位);

6.2.2 有关设计文件(名称、编号及设计单位);

6.2.3 所采用的规程规范、标准及设计文件(名称、编号);

6.2.4 工程合同和上级对工程特殊要求的文件(名称、编号);

6.2.5 项目管理实施规划或施工组织设计(名称及编制单位)

6.3 工程概况

6.3.1 工程情况主要包括

a)工程名称,施工项目,开、竣工时间;

b)主要实物工程量,如建筑面积、设备台数、管线延长米、钢结构的总吨数等;

c)主要技术参数。如主要设备的高度、重量、材质、转速、功率、设计压力、温度、介质;主要构件的几何尺寸、重量、起吊高度等;

d)工程特殊要求,施工技术难点等。

6.3.2 现场情况主要包括:

a)水文、地质、气象状况;

b)施工条件,如水、电、气(汽)的供应,施工现场环境障碍物处理;

c)主要设备、材料的供货;

d)主要工种劳动力和施工机具的供应。

6.4 施工准备

6.4.1 施工技术准备

a) 根据规范或设计要求对原材料及设备复检项目数量、标准及验收条件提出要求;

b) 根据施工特点和工程的需要,编制必要的工艺评定项目、特殊的检验试验和要求施工准备内容;

c) 施工工装设备(如滑升模架、各种胎具、支架等)的设计计算、绘制图样等;

6.4.2 施工现场准备

a) 场区平整、道路修筑和障碍物处理安排;

b) 现场水、电、气(汽)的设置;

c) 现场暂设工程,如抱杆锚点等的修建设计;

d) 工装设备的制造和组装的安排;

e) 重要工序的交接验收项目和标准;

f) 现场环境保护措施;

g) 现场安全防火措施。

6.5 施工方法、施工程序、技术要求

6.5.1 施工方法的选择

6.5.2 主要施工程序及施工工艺

6.5.3 根据施工程序阐明主要施工步骤,包括施工要领、测量方法及部位、偏差的控制调整等(必要时应附简图说明)。

6.5.4 技术要求是施工技术方案的重要内容,对规范、设计已规定了的内容,如土建基础的验收标准、设备安装的水平,垂直度要求、管道的偏差要求等,必要时也要重点强调。

6.5.5 必要的计算资料,如大件吊装时的受力分析和计算等。

6.6 保证施工进度、质量、安全、环境、冬雨季和产品防护的技术措施和技术要求。

6.6.1 技术措施应负责进度、质量、安全、环境和产品防护诸方面的内容。

a) 应针对实际存在的危险因素采取相应的安全技术措施;

b) 应针对实际存在的环境因素采取相应的环境保护措施。

c) 针对各工序的特殊性及半成品、成品采取的产品防护措施。

d) 针对具体工程采取的质量技术保证措施。

6.6.2 施工技术措施应对“人、机、料、法、环”全面考虑,有效控制以达到各项目标、指标的要求。

6.6.3 需要采取的其它技术措施和要求(如应用新技术、冬、雨季施工等)。

对特殊情况的技术措施和技术要求,如推广采用新技术、新材料、新工艺的措施,技术复杂难度较大的技术措施,重大危险区域(如运行中的易燃装置区)内施工动火措施等,也可单独编制方案。

6.7 施工机具、措施用料、劳动力、计量器具需用量计划表

6.7.1 施工机具需用量计划表

6.7.2 施工措施用料计划表

6.7.3 劳动力计划表

6.7.4 计量器具需用量计划表

6.8 施工进度计划表

在满足工期要求的情况下,对选择的施工方法、设备、材料加工件的供应情况、能够投入施工的劳动力、机械工具的数量及施工现场协调配合等情况进行综合研究,编制出“施工进度计划表”。

6.9 应填写的技术资料目录

6.9.1 将各工序需要填写的各种技术资料目录在方案中列出,以便于施工过程控制。

6.9.2 施工过程中请有关部门组织检查验收,在技术资料上签字认可。技术资料整理与工程同步进行。工程结束后,进行交工资料归档。

7 管理制度

7.1 施工方案编写后,应及时进行方案交底,未进行交底不准施工。

7.2 方案交底应做好记录(记录应包括时间、内容、交底人、参加人),由工号技术负责人负责记录并保存。

7.3 凡因未进行方案交底、未编写施工方案而造成工程质量、安全事故时要追究工程负责人及有关人员责任。

7.4 因施工条件变化,应编制补充施工方案,并重新组织技术交底。

8 实施记录

8.1 施工方案

8.2 交底记录

9 相关文件

9.1中化二建集团有限公司文件中化二建工管发〔2009〕8号关于加强施工组织设计及施工方案审定管理的通知

施工组织设计及方案编制规定

施工组织设计编制管理规定 (CCESCC/WI-19) 1 目的 施工组织设计是指导施工的全面性技术文件。通过编制施工组织设计,对工程进行总体施工技术管理规划,使工程规范化、标准化,满足施工要求,满足质量、环境、职业健康安全管理体系的要求。施工组织设计应体现工程的总体状况,为公司提供施工的全局和重点部位的依据。 2 适用范围 本规定适用于公司所有承建工程项目的施工组织设计编制、审核、批准和实施全过程的管理。 3 职责 3.1 公司工程技术管理部对规定实施归口管理。 3.2国家重点及特殊工程由公司工程技术管理部组织有关部门编制,由总工程师负责审定,总经理批准。 3.3公司项目部承建的一般工程,由项目部技术科组织编制,项目部总工程师负责审定,项目部经理批准。 3.4分(子)公司单独承建的工程,由其技术科或分(子)公司所属项目部技术组组织编制,分(子)公司总工程师或项目部技术负责人审定,分(子)公司经理或项目经理批准。 3.5 根据工程情况,工程技术管理部、各项目部技术科(组)、各分(子)公司技术科负责对施工组织设计的实施情况进行检查控制。 4 工作程序 4.1 施工组织设计编制内容及要求 4.1.1 编制说明 a)应说明工程性质,如新建、扩建、技术改造工程、国外引进项目及建设的目的意义。 b)应说明主要编制依据(包括质量、安全、环境三个体系文件),并列出依据资料、文件的全称、文件号或代号。 4.1.2 工程概况 a) 建设项目的规模 b) 工程特点 c)主要项目工程量 d)建设地区特征

e)施工条件 f) 项目管理特点及总体要求 4.1.3 施工部署 a) 项目的质量、进度、成本及安全目标 b) 明确施工组织机构及其职责 c) 划分各施工单位承担任务范围和施工区段 d) 确定项目工程施工顺序,划分施工阶段,提出各阶段的施工目标。 e) 明确主攻项目和穿插施工项目及其建设期限 f) 拟投入的最高人数和平均人数 g) 项目管理总体安排 4.1.4 主要施工方法及施工机械选择 a) 主要施工方法包括:主导工程、关键部位、特殊部位的施工方法。 b) 确定施工中的关键工序和需认可的特殊过程。以便选择施工方法时,重点突出,能解决施工中的关键问题。如大型机组安装、新型材料、结构的施工方法;以及对人员、机具、环境的特殊要求。 c) 确定施工方法时,必须根据工程特点,现有条件,充分利用现有机械设备,并尽可能采用先进技术和先进施工工艺,充分展示我公司的优势和先进水平,并确保达到质量、安全环境要求。 d) 选择施工机械时,应尽可能利用现有机械设备,充分发挥现有机械的效率和利用程度。 e) 对所确定的施工方法进行技术经济测试,使所选择的施工方法,既先进又安全可靠经济合理。 4.1.5 施工进度计划 a) 编制原则 b) 施工总进度计划内容 编制施工进度网络计划时,应将工期最长,工程量大,技术难度高和占用劳动力最多的单位或单项工程作为主导工序。还应考虑受季节条件影响的工序,尽量避开季节因素对施工的影响。 4.1.6 施工资源计划 a) 劳动力需用量计划 b) 施工机具需用量计划 c) 计量器具需用量计划

施工组织设计及编制原则

2Z101030 施工组织设计的内容和编制方法 施工组织设计是对施工活动实行科学管理的重要手段,它具有战略部署和战术安排的双重作用。它体现了实现基本建设计划和设计的要求,提供了各阶段的施工准备工作内容,协调施工过程中各施工单位、各施工工程、各项资源之间的相互关系。 2Z101031 熟悉施工组织设计的内容 一、施工组织设计的基本内容 施工组织设计的内容要结合工程对象的实际特点、施工条件和技术水平进行综合考虑,一般包括以下基本内容: 1.工程概况 (1)本项目的性质、规模、建设地点、结构特点、建设期限、分批交付使用的条件、合同条件; (2)本地区地形、地质、水文和气象情况; (3)施工力量,劳动力、机具、材料、构件等资源供应情况; (4)施工环境及施工条件等。 2.施工部署及施工方案 (1)根据工程情况,结合人力、材料、机械设备、资金、施工方法等条件,全面部署施工任务,合理安排施工顺序,确定主要工程的施工方案; (2)对拟建工程可能采用的几个施工方案进行定性、定量的分析,通过技术经济评价,选择最佳方案。 3.施工进度计划 (1)施工进度计划反映了最佳施工方案在时间上的安排,采用计划的形式,使工期、成本、资源等方面,通过计算和调整达到优化配置,符合项目目标的要求; (2)使工序有序地进行,使工期、成本、资源等通过优化调整达到既定目标,在此基础上编制相应的人力和时间安排计划、资源需求计划和施工准备计划。 4.施工平面图 施工平面图是施工方案及施工进度计划在空间上的全面安排。它把投人的各种资源、材料、构件、机械、道路、水电供应网络、生产、生活活动场地及各种临时工程设施合理地布置在施工现场,使整个现场能有组织地进行文明施工。 5.主要技术经济指标 技术经济指标用以衡量组织施工的水平,它是对施工组织设计文件的技术经济效益进行全面评价。

施工组织设计方案模板

XX片区市政配套道路二期工程 施 工 组 织 设 计 编制: 审核: 审批: XXXXX股份有限公司 年月日

施工组织设计目录 目录 第一章工程总说明 ----------------------------------------------------------- 1第一节编制总则 ------------------------------------------------------------------------------------- 1第二节工程概况 ------------------------------------------------------------------------------------ 2第二章施工总部署 ----------------------------------------------------------- 4第一节施工总计划安排--------------------------------------------------------------------------- 4第二节总体施工顺序和施工流程 ---------------------------------------------------------------- 6第三节管道工程 ---------------------------------------------------------------------------------- 8第四节施工重点、难点和相应对策----------------------------------------------------------- 19 一、沥青路面施工方案----------------------------------------------------------------------------- 19 二、软基换填施工方案----------------------------------------------------------------------------- 22 三、管道拉森钢板支护----------------------------------------------------------------------------- 24第五节劳动力管理 --------------------------------------------------------------------------------- 29第六节材料管理 ------------------------------------------------------------------------------------ 29第七节设备管理 ------------------------------------------------------------------------------------ 30第八节施工组织架构与岗位人员职责 --------------------------------------------------------- 32第四章施工总平面布置和施工准备 ------------------------------------ 34

施工组织设计编制、审核、批准制度

施工组织设计编制、审核、批准制度 一,为了使施工组织设计达到编制合理性,针对性强,更好的指导施工,特作如下规定: 1,施工组织设计由项目技术负责人负责组织编制,由项目经理签字,项目部盖章后报公司审查。 2,公司总工负责对照施工图纸和规范、标准、强制性条文和公司的质量安全施工标准进行审核。对施工方案针对性不强,缺项和措施不力等列出,退回作内容补充后批准上报给监理审查通过。 3,公司技术部门负责报上级,邀请有关专家对项目危险性较大的专项工程方案进行评审论证。 4,专项方案经论证后需做重大修改的,必须按照论证报告修改,并重新组织专家进行论证。 5,由公司技术部门委派一人按照参与项目组成一个技术管理小组,明确各自的分工职责。 6,根据专家论证的结论,精心组织安排严格施工确保工程顺利进行。二,施工组织设计的修改变更 由于施工条件发生变化,施工方案、施工方法有重大变更,实施单位要及时对施工组织设计进行修改、补充,并经原审批单位批准后执行。三,施工组织设计的交底 1,经过审批后的施工组织设计在开工前应进行交底。由项目经理主持,项目技术负责人向项目全体施工人员进行施工组织设计交底,介绍工程特点、施工部署、任务划分、施工方法、施工进度、各项管理

措施、平面布置等。 2,交底手续应表明时间、地点、交底人签字,保存记录并归档。 四、管理内容与要求 1、编制施工组织设计的意义和原则 施工组织设计是指导施工准备、组织施工的全面性的技术、经济文件。编制施工组织设计必须贯彻的原则是:统筹规划,科学地组织施工,建立正常的生产秩序,充分利用空间,争取缩短时间,推广采用先进施工技术,制定确保工程质量和安全施工的技术措施,用少量的人力、财力取得优良的工程质量和最佳的经济效果。 2、施工组织设计编制的深度和要求 施工组织设计一般应根据工程规模大小、结构特点和技术繁简程度及施工条件,编制深度不同的施工组织总设计和单位工程施工组织设计(或施工方案)。 (1)中型以上建设项目和建筑群体应编制施工组织总设计:小型项目和一般工程编制施工组织设计或施工方案。 (2)大面积加固工程、重要的扩建、改建工程,应视工程繁简编制相应的施工组织设计。 (3)工业设备安装和机械化施工,应单独编制专业施工组织设计。 (4)较大规模的拆除工程,疑难结构的拆除分项工程,必须编制施工方案。 3、编制施工组织设计的基本要求 (1)贯彻执行基本建设程序和施工程序,根据合同精神和计划要求,

施工组织设计编制规定及审批制度

施工组织设计编制规定 及审批制度

施工组织设计编制规定及审批制度 一、施工组织设计编制的一般规定 (一)施工组织设计是指导建筑施工的技术性文件,是对工程项目管理的组织,经济和技术进行的全面策划,是改善和提高工程项目管理水平,确保工程质量的有效措施,因此要求所有工程项目,均要认真编制施工组织设计。 (二)编制施工组织设计必须具备的条件 1、掌握工程设计、施工规范及标准,熟悉上级有关部门的技术、管理文件规定和要求。 2、对合同规定的建设单位对工程建设的要求和提供条件已明确。 3、了解施工条件,掌握有关资料,如地质情况、气象、交通运输、水源、电源以及地形、四周建筑物和管线等。了解材料和构配件加工供应条件。 4、具备图纸设计文件,了解设计意图,熟悉工程施工内容,掌握施工的关键项目内容。 (三)项目经理召集副经理(技术负责人)及有关技术、施工、材料、质量、安全。设备等岗位人员共同讨论施工组织设计的具体编制内容,初校汇总后,经项目经理同意,打印装订成册,上报工程部技术科,由技术科流转经质量、材料、安全、设备等业务科室,各部门对相关的内容进行审核。由总工程师对施工组织设计审定予以确认,并在施工组织设计审批表上签字批准。 (四)各分承包单位对施工的分项、分部工程也必须编制施工组织设计或施工方案,由项目经理盖章确认后,上报公司审核和审批。 (五)特殊或重大工程的施工组织设计,可由公司有关业务科室与项目部共同编制。 二、施工组织设计的审批制度 (一)施工组织设计应在各施工阶段开工前编制,由项目副经理(技术负责人)报公司审核和审批。 (二)公司技术科、质量科、安全科、设备科等业务科,对施工组织设计中的相关内容认真进行审核并提出意见。 (三)在审核工作完成后,由总工程师对施工组织设计进行审批。施工组织设计一经批准,即成为组织和指导施工的文件。 三、施工组织设计的修改和补充 当发生下列情况时可以对施工组织设计的相应部分进行修改和调整,修改后的施工组织设计仍由工程部各相关科室审核,报送总工程师批准: 1、工程项目的设计有较大变化,导致施工方法、施工顺序、施工机械变动; 2、工程项目的施工条件发生变化,施工方法改变、物资采购渠道变化等。

施工组织设计编制原则及指导思想

施工组织设计编制原则及指导思想

第一章施工组织设计编制原则及指导思想 第一节编制目的 该工程施工组织设计,是我公司组织有关的工程技术人员认真阅读招标文件,熟悉施工图纸,并对工程现场情况实地勘察后精心编制的。编制时对工程工期、工程质量、项目管理机构设置与劳动力组织、施工进度计划控制、机械设备及周转材料配备、主要技术方案、安全生产、文明施工、环境保护、季节性施工等诸多因素做了充分考虑,突出其科学性、适用性及针对性。体现了我公司对本工程施工的总体指导思想和施工部署。 我们将依据本施工组织确定的原则,本着对建设单位高度负责的态度,从严控制工程质量,在保证工程质量的同时认真做好安全文明施工和环境保护。并据此编制出详细的施工方案,用以指导和规范工程施工,确保优质、高速、安全、文明地完成本工程的施工任务。 第二节编制原则及施工原则 1.认真贯彻执行公司“科学管理创优质,顾客为本树形像”的质量方针和“顾客为本,安全第一,质量至上,文明施工”的工作原则。 2.积极响应招标文件,充分理解并严格遵守招标文件、合同约定的各项条款内容及其工程技术质量、安全生产、文明施工、工程工期要求,确保实现工程目标。 3.严格执行有关管理部门各项标准规范,坚持施工工艺与施工规范、投标文件与设计要求相符合相统一,力求达到完善。

4.坚持公司质量管理体系的良好、持续运行,制定切实可行的施工方案和质量保证措施,自始至终对施工现场、施工全过程严格监督控制,灵活实施动静结合的管理原则,以科学的方法实施动态管理。 5.坚持项目管理的科学化、现代化。经过对施工任务的合理划分及对劳力、设备、材料、资金、技术、信息的优化组合,实现工期、质量、安 全、文明、效益最好效果。 6.坚持诚信原则、系统管理原则、实事求是原则,紧密与建设方及其代表、监理、建筑行政管理部门配合,自觉接受甲方及监理、建筑行政管理部门管理,及时纠正和处理施工中出现的问题。 7.根据工程实际统筹规划、科学组织、合理安排施工顺序,运用网络计划技术控制施工进度,采用先进、配套的施工设备和技术,合理组织平行、交叉、流水作业,力求均衡生产,加快施工进度,保证工期和质量。 8.遵循施工队伍专业化和综合管理的原则,在组织施工时,以专业施工队伍为基本形式,采用综合管理手段,以实现施工人员技术潜能充分发挥,达到整体优化的目的。 第二章工程施工总目标 1.工期目标: 除工程施工遇不可抗拒因素、建筑方对工程量增加、设计变更增加工程量、非乙方原因影响工期外,自合同签订后甲方批准开工之日

总施工组织设计方案模板

总施工组织设计方 案

第一章: 总体概述 第一节、工程简介: 1、工程名称: 广东第二师范学院番禺附属中学教学楼卫生间改建工程; 2、工程地点: 广东第二师范学院番禺附属中学内 3、建设单位: 广东第二师范学院番禺附属中学; 4、设计单位: 广州番禺区市桥建筑设计院有限公司 5. 监理单位: 广州城工建设监理有限公司; 6、工程规模及设计要求: 总建筑面积: 480.5㎡建筑层数: 地上 五层 ; 建筑工程等级: 三级 ; 结构形式:钢筋混凝土 框架结; 抗震设防烈度: 七度 ; 防火设计的的建筑 分类: 二类 该工程基础采用天然独立地基, 工程主体结构砼采用C25的商品砼, 结构墙体采用Mb7.5砂浆砌筑MU10蒸压加气砼砌块, 外窗户采用玻璃铝合金, 外墙饰面砖为条形砖。 第二节、项目管理目标 质量目标 本工程质量目标: 经过国家及行业质量验收达到合格标准。 工期目标 本工程暂定开工日期为12月13日。施工总工期60日历天,其中主体工程计划40个工作日内完成, 余下时间穿插着水电和装饰装修工程的施工。根据本工程的施工条件、施工地点、施工内

容及建设单位对工期的要求, 结合本公司的施工力量穿插着安排施工, 我司确保在60日历天内完成本工程施工。 安全生产文明施工目标 1、在施工期间严格遵守国家、省、市有关防火、防爆和施工安全的规定, 建立规章制度和防护措施。贯彻”安全第一, 预防为主”的方针, 有效地控制和防止事故的发生。实现: ①无工伤死亡事故; ②无交通死亡事故; ③无等级火警事故; ④无重伤事故, 轻伤事故率控制在3‰范围内; ⑤无倒塌、无中毒事故。 2、文明施工目标: 做好规划管理, 场容场貌创一流水平, 使本工程施工工地达到市级安全文明工地, 争创省级”双优”工地。 3、环境保护: 在施工过程严格遵守相关法规, 减少水污染、大气污染和噪声污染。 第三节、施工管理及计划 一、项目管理模式 我公司将委派具有同类工程承包经验和能力的项目经理和具有同类型工程施工管理经验的高素质的管理人员组成项目经理部, 对工程施工实施项目管理。项目经理部在总部和区域公司领导下充分发挥企业集团的整体优势, 标准模式建立管理体系, 形成以全面质量管理为中心环节, 以专业管理和计算机管理相结合的科学化管理为体制, 以便出众地实现对建设单位的承诺以及我公司的质量方针。 二、施工进度控制

施工组织设计编制原则

三施工组织设计原则 (一) 施工组织设计原则的基本原则 在进行施工组织设计时,首先要认真贯彻党和国家对基本建设的各项方针和政策;严格遵守国家和合同规定的工程竣工及交付使用期限;合理安排工程开展程序和施工顺序。建筑施工的特点之一是产品的固定性,因而使建筑施工在同一场地上同时或者先后交叉进行。没有前一阶段的工作,后一阶段的工作就不能进行,同时它们之间又是交错搭接地进行;顺序反映客观规律要求,交叉则反映争取时间的努力。因此在编制施工组织设计的过程中必须遵循以下原则。 1、方案优化的原则 科学组织,合理安排,优化施工方案是工程施工管理的行动指南。在施工方案的编制中,对雨水沟、雨污水管线、道路恢复等施工方案综合比选,从而选定一种较好的施工方案。 2、安全第一的原则 在施工组织设计的编制中始终按照技术可靠、措施得力、确保安全的原则确定施工方案。本工程施工内容主要包括新建雨水沟、雨污水管线和道路恢复,必须在安全措施落实到位、确保万无一失的前提下组织施工。 3、优质高效的原则 加强领导,强化管理,优质高效。根据我们在施工组织设计中明确承诺的质量目标,贯彻执行质量管理方针,积极推广和使用“四新”技术,确保创优规划和质量目标的实现。施工中强化标准管理,加强内部核算管理,降低工程成本,提高经济效益。 4、确保工期的原则 根据招标文件对本工程的工期要求,编制科学的、可行的、周密的施工方案,合理安排施工进度,实行网络控制,组织各工序之间的施工顺序,实施进度监控,特别要抓住重点控制工序和部位,确保实现工期目标,满足业主要求。 5、科学配置的原则 根据本工程的工程量大小及各项管理目标的要求,在施工组织上,科学配置施工要素,选派有施工经验的管理人员,组织专业化施工队伍,投入高效先进的施工设备,确保建设资金的周转使用,选用优质材料,确保人、财、物及设备的科学合理配置。 6、合理布局的原则 从合理利用临时占地、便于施工、搞好文明施工等多角度出发,合理调配工程材料进场

施工组织设计编制、审核、批准制度

施工组织设计编制、审核、批准制度 一、基本概念 1、施工组织设计: 施工组织设计是指导建设工程施工准备和施工全过程的技术管理文件。一项单位工程的施工组织设计内容包括:工程概况、施工方法、施工进度计划、各项资源需求计划、施工平面图、技术质量措施、安全技术措施及技术经济指标等。建设工程项目由多个单位工程组成时需要编制施工组织总设计,内容应全面覆盖各个单位工程,并解决单位工程之间的衔接。 2、施工方案 施工方案是针对工程项目中的某一个重点单位、分部工程、关键工序或“四新”(新材料、新技术、新工艺、新设备)内容等单独策划的一整套的施工方法、工艺流程、技术措施、质量要求以及必要图纸等编制而成的施工文件,属于一个工程完整的施工组织设计的一个组成部分。 二、施工组织设计(含施工方案,下同)编制规定 1、施工组织设计由项目部组织编制。施工组织设计编制前由项目经理组织项目相关人员进行方案讨论,确定基本方案然后由项目技术负责人具体负责编制完成后经项目经理审阅并签字后报上级审批。 2、单位工程施工组织设计中的基坑围护设计作为一个特殊的施工方案,实际挖度超过6米(含6米)的由公司组织编制设计方案。 3、施工组织设计可以一次编制完成,也可以分阶段、分单位分册编制。分阶段编制的施工组织设计一般应由基础阶段、上部结构及装饰阶段等内容组成。分册编制的施工组织设计在第一册中“前言”部分应说明整个施工组织设计由哪几个分册组成;各分册应顺序编号。 4、施工组织设计中的护与降水、土方开挖、用电、脚手、模板拆除与爆破、起重吊桩、垂直运输设备等部分应单独成册,单独填写审批表,并作为完整的施工组织设计中的一部分,一同上报审批。 5、分包工程的施工组织设计是单位工程施工组织设计的一个组成部分。分包单位编制的施工组织设计应由分包单位的技术负责人审批签字;项目部应在分包单位编制内容的基础上,增加总包管理等内容,形成一个完整的专项施工方案,并填写审批表报批。 6、施工组织设计的内容应按“施工组织设计编制要求”进行编制。 三、施工组织设计(含施工方案)审批规定:

施工组织设计编制原则

第一章编制依据、原则及目标 第一节编制依据 1、《青岛市二环北路道路积水改造工程施工》的招标文件及答疑文件。 2、随同招标文件提供的工程设计图纸、勘察报告及其它相关设计文件。 3、国家和行业颁发的施工技术规范、质量验收评定标准,国家及有关部委颁发的标准、规范、规程、法规及政策。 4、我单位可投入本工程的资源。 5、通过现场调查获得的资料。 6、适用的规范、规程及验收标准。

第二节编制原则 1、方案优化的原则 科学组织,合理安排,优化施工方案是工程施工管理的行动指南。在施工方案的编制中,对雨水沟、雨污水管线、道路恢复等施工方案综合比选,从而选定一种较好的施工方案。 2、安全第一的原则 在施工组织设计的编制中始终按照技术可靠、措施得力、确保安全的原则确定施工方案。本工程施工内容主要包括新建雨水沟、雨污水管线和道路恢复,必须在安全措施落实到位、确保万无一失的前提下组织施工。 3、优质高效的原则 加强领导,强化管理,优质高效。根据我们在施工组织设计中明确承诺的质量目标,贯彻执行质量管理方针,积极推广和使用“四新”技术,确保创优规划和质量目标的实现。施工中强化标准管理,加强内部核算管理,降低工程成本,提高经济效益。 4、确保工期的原则 根据招标文件对本工程的工期要求,编制科学的、可行的、周密的施工方案,合理安排施工进度,实行网络控制,组织各工序之间的施工顺序,实施进度监控,特别要抓住重点控制工序和部位,确保实现工期目标,满足业主要求。 5、科学配置的原则 根据本工程的工程量大小及各项管理目标的要求,在施工组织上,科学配置施工要素,选派有施工经验的管理人员,组织专业化施工队伍,投入高效先进的施工设备,确保建设资金的周转使用,选用优质材料,确保人、财、物及设备的

模板工程施工组织设计方案

宁晋名门世家 1# 楼 模 板 工 程 方 案 编制人: 审核人: 审批人: 编制日期:二零一二年二月三日 编制单位:建设集团

目录 第一节编制依据 第二节工程概况 第三节模板方案选择 第四节材料选择 第五节模板安装 第六节模板拆除 第七节模板技术措施 第八节安全、环保文明施工措施 第九节模板计算

第一节编制依据 《建筑结构荷载规》GB50009-2001中国建筑工业; 《混凝土结构设计规》GB50010-2002中国建筑工业; 《建筑施工计算手册》江正荣著中国建筑工业; 《建筑施工手册》第四版中国建筑工业; 《钢结构设计规》GB 50017-2003中国建筑工业; 第二节工程概况 一、工程建设概况 1、本工程为宝盈房地产开发建设开发的宁晋名门世家1#楼。本工程采用剪力墙结构体系,建筑抗震设防类别为标准设防类,结构安全等级为二级。剪力墙的抗震等级为三级。主楼基础采用钢筋混凝土筏板基础. 2、建设单位:宝盈房地产开发 监理单位:安泰建设监理 设计单位:威斯顿建筑设计分公司 施工单位:建设集团 二、建筑设计概况 地下建筑面积() 地上建筑面 积() 总建筑面积 ()

第三节模板方案选择 本工程考虑到施工工期、质量和安全要求,故在选择方案时,应充分考虑以下几点: 1、模板及其支架的结构设计,力求做到结构要安全可靠,造价经济合理。 2、在规定的条件下和规定的使用期限,能够充分满足预期的安全性和耐久性。 3、选用材料时,力求做到常见通用、可周转利用,便于保养维修。 4、结构选型时,力求做到受力明确,构造措施到位,升降搭拆方便,便于检查验收; 5、综合以上几点,模板及模板支架的搭设,还必须符合规检查标准要求,要符合省文明标化工地的有关标准。 6、结合模板及模板支架设计原则,同时结合本工程的实际情况,综合考虑了以往的施工经验选择合理的模板方案。 第四节材料选择 在模板满足强度、刚度和稳定性要求的前提下,尽可能提高表面光洁度,阴阳角模板统一整齐。 采用15mm厚清水墙板,木方作楞,配套穿墙螺栓M14使用。竖向楞采用40×80 木方,水平外楞采用48×3.5钢管。 第五节模板安装 1、一般要求 竖向结构钢筋等隐蔽工程验收完毕、施工缝处理完毕后准备模板安装。安装模板前,要清除杂物,焊接或修整模板的定位预埋件,预埋套管等,并经验收合格,做好测量放线工作。 2、±0.000以下模板安装要求 (1)底板模板安装顺序及技术要点 垫层施工完毕后进行底板模板安装,底板侧模全部采用砖模,沿底板边线外延20mm砌筑120mm厚砖墙,高度=底板厚+50mm,在底板厚度围砌筑永久性保护墙,砂浆采用1:3水泥砂浆,上面砌筑临时性保护墙,用混合砂浆砌筑,砖墙侧抹20mm厚1:3水泥砂浆。地下室墙体第一道水平施工缝留置在基础底板上

施工组织设计编写规范(正式)

编订:__________________ 单位:__________________ 时间:__________________ 施工组织设计编写规范 (正式) Standardize The Management Mechanism To Make The Personnel In The Organization Operate According To The Established Standards And Reach The Expected Level. Word格式 / 完整 / 可编辑

文件编号:KG-AO-8366-67 施工组织设计编写规范(正式) 使用备注:本文档可用在日常工作场景,通过对管理机制、管理原则、管理方法以及管理机构进行设置固定的规范,从而使得组织内人员按照既定标准、规范的要求进行操作,使日常工作或活动达到预期的水平。下载后就可自由编辑。 1 总则 1.0.1 为保证建设工程施工组织设计编写的科学化、规范化,避免编写过程中出现形式主义,提高工作效率,降低成本,制定本规范。 1.0.2 本规范适用于深圳市建设工程各阶段施工组织设计的编写。 1.0.3 本规范依据国家标准《建设工程项目管理规范》GB/T50326-2001的基本原则,结合实际情况和工程实践经验编制。 1.0.4 编写施工组织设计除执行本规范外,尚应符合国家现行有关法律、法规和强执性标准的规定。 2 术语 2.0.1 施工组织设计construction organization plan

以施工项目为对象进行编制,用以指导其建设全过程各项施工活动的技术、经济、组织、协调和控制的综合性文件。 2.0.2 项目管理规划大纲planning outline for construction project management 由企业管理层在投标之前编制的,旨在作为投标依据、满足招标文件要求及签定合同要求的文件。 2.0.3项目管理实施规划execution planning for construction project management 在开工之前由项目经理主持编写的,旨在指导施工项目实施阶段管理的文件。 2.0.4 招标文件 document of inviting public bidding 作为建筑产品需求者的建设单位向可能的生产供给者(承包商)详细阐明购买意图的一系列文件,也是投标单位编制投标书的主要客观依据。 2.0.5 施工方案 working scheme 以单项施工项目或其中的某一个分部分项工程为

模板施工组织设计方案

xx花园三期C区工程 模板施工组织设计方案 编制:xxx 审核:xxx 审批:xxx 编制单位:xxxx建筑安装工程有限公司编制时间:二0一0年七月二十五日 xx花园三期C区工程

1.工程概况: 1.1工程总体概况 工程名称:xx花园三期C区工程 工程地点:xx经济开发区 建设单位:xxx经济开发区投资发展有限公司 设计单位:xxxx工程设计有限公司 工期:210天 1.2工程建筑概况 建筑总面积:6882.4m2 建筑层次:五层 2.模板设计思想: 2.1根据工程特点及合同计划要求,本工程工期为7月,由于前期拆迁工作拖延比较长,导致工期非常紧张,主要影响工程进度因数集中地主体施工上,其中模板安装进度直接影响工程进程,因此如何抓好工程进度确保质量,特别是模板工程的安装质量,成为项目经理部质量工作的重中之重。 2.2工程中的拟采用清水模板,根据施工图施工组织设计及我司实际情况,参照有关施工规范进行模板设计,确定木模板制作几何形状、尺寸要求,龙骨的规格,间距、选用支架系统,支撑间距,绘制各部砼模板设计图,编制工艺要求及说明。 3.施工准备: 3.1主要材料及机具: 3.1.1胶合板(1830×915×18、2440×1220×18双面刷脱模剂),松方木(50×105mm统一压刨50×100mm),木档(50×50mm) 3.1.2钢管支架,对拉螺柱、托具、卡具,压刨机、木工电锯等 3.2作业条件 3.2.1模板数量已按模板设计方案结合施工流水段的划分以及工期要求,确定模板套数。

3.2.2根据图纸要求,放好轴线和模板边线,定好水平控制标高。 3.2.3柱钢筋绑扎完后,水电管及预埋件已安装、通过隐蔽验收手续。 3.2.4根据模板方案,图纸要求和工艺标准,以书面形式向班组进行安全,技术交底。 4.模板设计: 4.1柱模板 4.1.1构造 柱柜由四面侧板,柱箍、支撑组成,其中柱侧采用大模裁割,纵向拼接,则模板接缝较少(如图①) 柱顶与梁交接处,留出缺口、缺口尺寸即为梁的高及宽(梁高以扣除平板厚度计算),并在缺口两侧及口底钉上衬口档,衬口档离缺口边的距离即为梁侧板及底板的厚度,衬口档为50×50mm木档,与梁柱接面刨平,拼接密实。 柱侧模外设竖向方木楞,方木楞与柱接面刨平,木楞以刨平面顶边压缝,如图② 柱截面大于500mm的柱模,在其中部设M12穿墙螺栓@800,柱模外设置Φ48@500钢管箍,以防止砼浇筑模板产生膨胀变形,安装。 柱模板安装时、先在基础面(或楼面)上弹柱轴线及边线。同一柱列应先弹两端柱轴线边线,然后拉通线弹出中间部分柱的轴线及边线,按照边线先把底部方盘固定好,再对准边线安装底部侧模,用临时支撑支牢,吊线调整垂直度,上口模外侧设高出板模50mm木档圈边锁口,再支设上部侧模,将中部接口档钉紧,调整柱口尺寸,钉紧侧模后,用线坠校正垂直度,用支撑加以固定,为保证柱模稳定,柱钢管箍与梁板立杆应联系牢固,柱模设剪力撑在梁板杆交接点周围与立杆系拉接固定。 柱拉结筋拟采用预埋后焊,在靠砼柱面相应柱侧模以间距500MM,定出预埋件位置,如图将预埋件钉干柱内侧模。 同一柱列模,采取先校正两端的柱模,在柱模顶中心拉通线,按通线校正中间部分。 4.2梁模板 4.2.1构造要求:

施工组织设计规范要求

总则 1.0.1 为保证建设工程施工组织设计编 1 总则 1.0.1 为保证建设工程施工组织设计编写的科学化、规范化,避免编写过程中出现形式主义,提高工作效率,降低成本,制定本规范。 1.0.2 本规范适用于深圳市建设工程各阶段施工组织设计的编写。 1.0.3 本规范依据国家标准《建设工程项目管理规范》GB/T50326-2001的基本原则,结合实际情况和工程实践经验编制。 1.0.4 编写施工组织设计除执行本规范外,尚应符合国家现行有关法律、法规和强执性标准的规定。 2 术语 2.0.1 施工组织设计 construction organization plan 以施工项目为对象进行编制,用以指导其建设全过程各项施工活动的技术、经济、组织、协调和控制的综合性文件。 2.0.2 项目管理规划大纲 planning outline for construction project management 由企业管理层在投标之前编制的,旨在作为投标依据、满足招标文件要求及签定合同要求的文件。 2.0.3项目管理实施规划 execution planning for construction project management 在开工之前由项目经理主持编写的,旨在指导施工项目实施阶段管理的文件。 2.0.4 招标文件 document of inviting public bidding 作为建筑产品需求者的建设单位向可能的生产供给者(承包商)详细阐明购买意图的一系列文件,也是投标单位编制投标书的主要客观依据。 2.0.5 施工方案 working scheme 以单项施工项目或其中的某一个分部分项工程为对象进行编制,用以指导其施工全过程并重点考虑施工方法,机械设备利用,劳动力和材料安排的具体文件。 2.0.6 质量管理体系 quality management system 企业管理体系的一部分,包括为制定、实施、实现、评审和保持质量方针所需的组织机构、策划活动、职责、惯例、程序、过程和资源。 2.0.7 环境管理体系 environment management system 企业管理体系的一部分,包括为制定、实施、实现、评审和保持环境方针所需的组织机构、策划活动、职责、惯例、程序、过程和资源。 2.0.8 职业健康安全管理体系 occupational health and safety management system 企业管理体系的一部分,包括为制定、实施、实现、评审和保持职业健康安全方针所需的组织机构、策划活动、职责、惯例、程序、过程和资源。 2.0.9 施工工艺标准 construction technology operating specification 施工企业为达到不低于国家标准所规定的质量指标,依据企业自身积累的施工经验而编制并在企业内部强制使用的施工操作说明书。 2.0.10 横道图 program bar chart 将一项工程分解成若干项工序(或工作),每项工序(或工作)用一横线表

施工组织设计的内容和编制方法

施工组织设计的内容和编 制方法 Prepared on 21 November 2021

第七节施工组织设计的内容和编制方法 内容讲解: 施工组织设计是以施工项目为对象编制的,用以指导施工的技术、经济和管理的综合性文件。是对施工活动实行科学管理的重要手段,它具有战略部署和战术安排的双重作用。它体现了实现基本建设计划和设计的要求,提供了各阶段的施工准备工作内容,协调施工过程中各施工单位、各施工工程、各项资源之间的相互关系。 一、熟悉施工组织设计的内容 1.施工组织设计的基本内容 施工组织设计的内容要结合工程对象的实际特点、施工条件和技术水平进行综合考虑,一般包括以下基本内容: (1)工程概况 (2)施工部署及施工方案 (3)施工进度计划 施工进度计划反映了最佳施工方案在时间上的安排。 (4)施工平面图 施工平面图是施工方案及施工进度计划在空间上的全面安排。 (5)主要技术经济指标(用于衡量组织施工的水平) 2.施工组织设计的分类及其内容 根据施工组织设计编制的广度,深度和作用的不同,可分为: (1)施工组织总设计:是以若干单位工程组成的群体工程或特大型项目为主要对象编制的施工组织设计,对整个项目的施工过程起统筹规划、重点控制的作用。 大型房屋建筑工程标准:25层以上,高度100m及以上,单体建筑面积3万m2及以上,单跨跨度30m及以上,建筑面积10万m2及以上的住宅小区或建筑群体工程,单项建安合同额1亿元及以上。 (2)单位工程施工组织设计:以单位(子单位)(一栋楼、一个烟囱、一段道路、一座桥)工程为主要对象编制的施工组织设计,对单位(子单位)工程的施工过程起指导和制约作用。

施工组织设计的编制及审批

2、设计图纸:写明是什么设计单位对什么项目的设计图纸 3、国家的相关规范(如果要完善的话,最好将所涉及的规范全部列出,包括编号,一 般情况下,这一部分的内容是最多的) 4、单位的相关规定(如果单位通过了ISO质量管理体系,企业内部的标准,工法, 如果适用于本项目的,也应该写出,工地以后要用到的时候,也可以按图索骥) 5、业主的相关答疑与现场的交通、能源、环境等的自行考察结果 一般情况 施工组织设计的编制与审批 1、施工组织设计是指导施工全过程的技术、经济文件。所有工程项目都必须编制施工组织设计。 2、对施工技术复杂或局进入施工新领域的第一个工程或采用新结构、新材料、新设备、新工艺、新技术、科技含量高的工程项目,应依据批准的施工组织设计,编制有关单项工程的施工实施细则。 3、编制施工组织设计前,编写人员应熟悉设计文件、有关技术标准、规范、规程、合同文件,并掌握有关的现场自然条件和社会经济条件。施工组织设计应达到切合实际、先进、科学、经济合理、指导性强的要求。 4、施工组织设计依据下列资料编制: ①合同文件(包含商务文件和技术文件); ②有关的国家法律法规和地方行政法规;

2、设计图纸:写明是什么设计单位对什么项目的设计图纸 3、国家的相关规范(如果要完善的话,最好将所涉及的规范全部列出,包括编号,一 般情况下,这一部分的内容是最多的) 4、单位的相关规定(如果单位通过了ISO质量管理体系,企业内部的标准,工法, 如果适用于本项目的,也应该写出,工地以后要用到的时候,也可以按图索骥) 5、业主的相关答疑与现场的交通、能源、环境等的自行考察结果 一般情况 ③国家、地方和行业的有关现行标准、规范、规程; ④设计文件和图纸; ⑤现场自然条件和社会经济条件; ⑥物资供应及船机设备具有的施工能力; ⑦投标技术方案; ⑧《中交第二航务工程局管理手册》中相关的程序文件和作业指导书; ⑨经鉴定成熟的、或经论证和批准的新工艺、新技术、新材料。 5、施工组织设计按以下格式编写: 第一章编制依据 第二章概述 第三章项目管理方针、目标、指标

模板工程施工组织设计方案

、编制依据: 1)、主要依据施工图纸。 2)、甘肃XXXX发电有限责任公司16#住宅楼工程施工组织设计。 3)、规程、规范:混凝土结构工程施工质量验收规范(GB50204—2002). 二、工程概况: 1)、建筑面积:8905.5 m2,层数,地上六层。 3)、结构形式: 基础结构形式:井桩基础,基础梁。 主体结构形式:砖混结构。 4)、结构断面尺寸:①外墙厚度370伽厚。 ② 内墙厚度240 mm厚。 @两断面尺寸:见施工图。 三、施工准备; 1)、项目部技术负责人组织生产人员熟悉图纸,认真学习掌握施工图的内容,熟悉截面尺寸,标高,制定模板初步设计方案。 2)、机具准备:O、锤子、单头扳手、手提电锯、手提压刨、打眼电锯、线坠、方尺、铁 撬辊、水准仪等。 ②、支撑体系:柱箍、钢管支柱、钢管脚手架。 ③、材料准备:顶板、梁、柱,竹胶板,支撑采用巾48X 3.5钢 架杆,隔离剂用水性隔离剂。 四、主要施工方法及措施: 1)、模板设计: 1、垫层模板:垫层厚度为100伽,垫层模板采用钢模板。沿垫层边线设置方木,方木支撑在基坑壁上,如果支撑不到基坑壁上,用巾12钢筋棒插入地面固定模板。 2、柱模板:柱模板采用小型钢模板,竖楞采用50X 100方木,方木均经压刨找平,每20 cm—道,柱箍采用钢管,每40 cm—道,最底一层距地面300 mm,其板块与板块竖向接缝处理做成企口式拼接,然后加柱箍,支撑体系将柱固定,支撑采用 巾48X 3.5 m架子管钢支撑。 3、梁板模板:梁的底模与侧模均采用10 m厚竹胶板,柱龙骨采用,50X 100m @600单面

刨光方木,次龙骨采用50X 100伽@200双面刨光方木,梁侧模,梁底模按图纸尺寸进行现场加工,然后加横楞并利用支撑体系将梁两侧夹紧,在梁h/2 处加M4穿墙螺栓@600 板模板采用10伽厚度竹胶板,柱龙骨采用100X 100@120nm单面刨光方木,次龙骨选用 50X 200@200mm双面刨光方木,为保证板的整体混凝土成型效果,将整个顶板的竹胶板按同一顺序,同一方向对缝平铺,必须接缝处,下方有龙骨,且接缝严密,表面无错台现象,若与柱相交,则不可意躲开柱头,只在该处将多层板锯开与柱尺寸相应洞口,下垫方木作为柱头的龙骨。 2)、模板加工: 柱梁的模板加工必须满足截面尺寸,两对角线误差小于1伽尺寸过大的模板需 进行刨边,否则禁止使用,次龙骨必须双面刨光,主龙骨至少要一面刨光,翘曲、变形的方木,不得作为方木使用,模板加工完毕后,必须经过项目技术人员验收合格后方可使用。 3)、模板安装: 1、模板安装的一般要求: 竖向结构钢筋等隐蔽工程验收完毕,施工逢处理完毕后,准备模板安装,安装柱模前, 要清除杂物, 焊接或修整模板的定位预埋件,做好测量放线工作, 抹好模板下的找平砂浆 2、梁模板安装顺序及技术要点: ①、模板安装顺序:搭社和调整模板支架—按标高铺梁底模板—拉线找直—绑扎梁钢筋f安装垫块f梁两侧模板f调整模板 ②、技术要点:按设计要求起拱(跨度大于4m时,起拱2%。)并注意梁的侧模包住底模, 下面龙骨包住侧模. 3、板模板安装顺序及技术要点: ①、模板安装顺序:满堂脚手架—主龙骨—次龙骨—柱头模板龙骨—柱头模板顶板模板—拼装—顶板内、外墙柱头模板龙骨—模板调平验收—进行下道工序. ②、技术要点:楼板模板当采用单块就位时,宜以每个铺设单元从四周先用阳角模板与墙、梁模板连接,然后向中央铺设,按设计要求起拱(跨度大于4m时,起拱2%)起拱部分为中间起拱,四周不起拱。 4、柱模板安装顺序及技术要点: ①、柱模板安装顺序:搭设脚手架—柱模就位安装—安装柱模—安设支撑—固定柱模—浇筑混凝土—拆除脚手架、模板—清理模板。 ②、技术要点:板块竖向接缝处理,做成企口拼接,然后加柱箍,支撑体系将柱固定 4)、模板的拆除: 1、柱模板拆除:在混凝土强度达到1.2MPa能保证其表面棱角不应拆除模板而收损后方可拆除,拆除顺序为先纵墙后横墙,脱模困难时,可用撬棍在模板底部撬 动,晃动或用大垂砸模板,拆下的模板及时清理,刷好隔离剂,做好模板检验批质量验收记录,保证使用质量。
