当前位置:文档之家› 大桥钢箱梁施工组织设计

大桥钢箱梁施工组织设计

大桥钢箱梁施工组织设计
大桥钢箱梁施工组织设计

柳州市广雅大桥

实施性施工组织设计

中铁三局柳州市广雅大桥项目经理部

2009年8月

目录

第一章总则 (8)

1、编制范围 (8)

2、编制依据 (8)

3、编制原则 (8)

第二章工程概况 (9)

1、桥梁结构及路线概况 (9)

2、桥址环境 (9)

2.1场区地形地貌特征 (9)

2.2气象、水文 (10)

2.3地质构造及地质岩性 (12)

2.3.1区域地质构造 (12)

2.3.2岩土层工程地质特征 (12)

3、主要技术标准 (13)

4、通航标准 (14)

5、主要工程项目及数量 (14)

6、工程特点、难点及重点 (14)

第三章施工总体规划 (16)

1、施工环境 (16)

1.1交通运输条件 (16)

1.2钢材、水泥、砂石料等主要材料供应 (16)

1.3水资源 (16)

1.4电力供应 (16)

1.5通讯条件 (17)

2、工程建设目标 (17)

2.1质量目标 (17)

2.2工期目标 (17)

2.3安全目标 (17)

2.4环保目标 (17)

2.5文明施工目标 (18)

3、施工组织机构 (18)

3.1施工组织机构框图 (18)

3.2施工组织机构及主要职责 (19)

3.2.1项目经理部主要职责 (19)

3.2.2项目经理主要职责 (19)

3.2.3项目副经理主要职责 (20)

3.2.4项目总工程师主要职责 (20)

3.2.6安全质量管理部主要职责 (21)

3.2.7机械物资管理部主要职责 (21)

3.2.8计划财务部主要职责 (21)

3.2.9工程试验室主要职责 (21)

3.2.10综合办公室主要职责 (22)

4、施工场地布置 (22)

4.1场地布置原则 (22)

4.2施工场地布置 (22)

5、主要大型临时设施 (22)

5.1施工便道 (22)

5.2浮桥 (23)

5.3临时码头 (24)

5.4钢箱梁拱试拼装场地 (26)

5.5主桥混凝土浇筑场地 (27)

5.5.1场地概述 (27)

5.5.2施工工艺 (28)

5.6临时供电、供水及通讯 (29)

6、总体施工进度计划 (30)

7、资源配置计划 (31)

7.1劳动力配置 (31)

7.2机械、仪器设备、大临设施配置 (31)

第四章主要工程施工方案、方法与技术措施 (31)

1、引桥工程施工 (31)

1.1设计结构概况 (31)

1.2引桥下部结构施工 (32)

1.3引桥上部结构现浇梁施工 (32)

1.3.1地基处理 (33)

1.3.2支架安装 (35)

1.3.3支架预压 (37)

1.3.4模板工程 (38)

1.3.5支座安装 (41)

1.3.6钢筋工程 (41)

1.3.7混凝土施工 (42)

1.3.8预应力工程 (44)

1.3.9支架拆除 (49)

1.4桥面系施工 (49)

1)桥面铺装 (49)

2)人行道及防撞护栏 (50)

3)桥面排水 (50)

4)伸缩缝 (51)

5)照明及供电 (51)

1)结构概况 (52)

2)施工工艺 (52)

2、主桥下部结构工程施工 (52)

2.1设计结构概况 (52)

2.2施工总体方案 (53)

2.3总体施工工艺流程图 (54)

2.4各分项分部工程施工工艺 (55)

2.4.1交界墩12#、16#墩施工 (56)

2.4.2主墩13#墩基础、拱座施工 (76)

2.4.3主墩14#墩、15#墩基础、拱座施工 (91)

3、主桥上部钢结构钢箱梁、拱制造工程施工 (117)

3.1结构设计概况 (117)

3.1.1钢箱拱肋 (118)

3.1.2钢箱梁 (118)

3.1.3纵梁 (119)

3.1.4横梁 (120)

3.1.5吊杆 (120)

3.1.6检修设施 (122)

3.1.7钢结构涂装 (123)

3.2钢箱梁拱的制造 (125)

3.2.1总体制造方案概述 (125)

3.2.2总体制造工艺流程图见下页 (128)

3.2.3制造工艺及细则 (130)

3.2.4钢箱拱、三角钢构制造 (141)

3.2.5钢结构制造、拼装场地布置及规划 (159)

3.2.6钢梁、拱试拼装 (167)

3.2.7钢箱梁拱的涂装 (173)

3.2.8产品验收 (176)

3.2.9标识、包装及运输 (176)

3.2.10钢箱梁拱制造资源配置 (179)

3.3钢箱梁拱的安装 (184)

3.3.1总体安装方案概述 (184)

3.3.2三角刚构安装 (187)

3.3.3主拱肋安装 (193)

3.3.4钢箱梁板安装 (200)

3.4钢箱梁拱安装焊接 (201)

3.4.1现场焊接 (201)

3.4.2桥上焊接基本要求 (202)

3.4.4工地焊接的环境要求 (204)

3.4.5焊接顺序及技术措施 (205)

3.4.6工地焊接质量和检验 (205)

3.4.7临时连接件及吊点割除和焊后处理 (206)

3.4.1三角刚构墩旁支架施工工艺 (206)

3.4.1.1施工工艺流程 (206)

3.4.1.2施工工艺 (206)

3.4.2主拱肋安装临时支墩 (211)

3.4.3主拱肋节段拼装场地 (222)

3.4.4主拱肋安装精确定位设施 (226)

4、主桥桥面系工程施工 (229)

4.1桥面结构 (229)

4.2桥面系施工工艺 (230)

第五章钢箱梁安装监控措施 (232)

1、施工监控的必要性与目的 (232)

2、施工监控内容 (233)

2.1施工监控主要内容 (233)

2.2施工监控主要对象 (234)

2.3提交施工监控指令及监控报告 (234)

2.3.1施工监控发布指令说明 (234)

2.3.2施工监控分析报告说明 (235)

3、施工监控技术要求 (235)

3.1 仪器精度要求 (235)

3.1.1几何监测 (235)

3.1.2结构应力监测 (236)

3.1.3温度场监测 (236)

3.1.4索力监测 (236)

3.2测量误差要求 (236)

3.2.1几何监测 (236)

3.2.2结构应力监测 (237)

3.2.3温度场监测 (237)

3.2.4索力监测 (237)

3.3监控精度要求 (237)

3.3.1几何控制技术要求 (237)

3.3.2 索力控制技术要求 (238)

3.3.3应力监测其它技术要求 (238)

3.3.4温度场监测其它技术要求 (239)

3.4 施工监测 (239)

3.4.1 应力测量 (239)

3.4.2线形测量 (243)

3.4.3索力测试 (245)

3.4.4温度场测量 (246)

3.4.4测点的保护 (246)

4、监控重点 (247)

4.1 测量和测试精度的保证 (247)

4.3 钢箱拱肋和桥面系施工监控 (248)

第六章工期的保证体系及保证措施 (249)

1、工期目标 (249)

2、工期保证体系 (249)

3、工期保证措施 (250)

3.1计划开、竣工日期及各分项工程进度安排 (250)

3.2确保工期的措施 (251)

第七章工程质量目标及保证体系 (252)

1、工程质量目标 (252)

2、工程质量保证管理体系 (252)

3、工程质量的保证措施 (253)

3.1关键工程质量保证的主要技术措施 (253)

3.1.1双壁钢围堰施工 (253)

3.1.2钢结构的制造焊接施工 (254)

3.1.3钢结构的涂装施工 (256)

3.1.4钢结构的安装施工 (258)

第八章安全生产管理体系及保证措施 (258)

1、安全目标 (258)

2、安全生产管理体系 (259)

2.1安全保证体系 (259)

2.2安全管理制度 (261)

2.3安全管理职责 (261)

3、安全生产的保证措施 (261)

3.1保证安全生产的组织措施 (261)

3.2保证安全生产的技术措施 (262)

第九章环境保护、水土保持保证体系及保证措施 (262)

1、环保保护、水土保持目标 (262)

2、环保保护、水土保持保证体系 (263)

3、环保保护、水土保持保证措施 (263)

第十章文明施工、文物保护保证体系及保证措施 (264)

1、文明施工保证体系与保证措施 (264)

1.1文明施工目标 (264)

1.2文明施工保证体系 (265)

1.3文明施工保证措施 (266)

2、文物保护保证体系与保证措施 (267)

第十一章项目风险预测与防范,事故应急预案 (268)

1.1风险管理目标及内容 (268)

1.2风险预测组织 (268)

1.3风险预测管理制度 (268)

2、风险预测与管理办法 (269)

2.1风险因素识别: (269)

2.2风险评估 (271)

2.3风险响应措施 (271)

3、事故应急预案 (272)

3.1应急组织 (272)

3.2应急措施 (272)

第一章总则

1、编制范围

本项目桥梁工程,起讫桩号为:K0+0.000~K1+410.487 2、编制依据

2.1柳州市广雅大桥两阶段施工图设计文件。

2.2国家、交通部现行规范、标准、规则等。

2.3现场调查资料。

3、编制原则

3.1严格遵守设计文件的所有条款。

3.2制定科学、合理、切实可行的施工方案。

3.3积极推广应用新技术、新工艺、新材料、新设备。保质量、保工期、保安全、优质高效的完成本桥的施工任务。

3.4 严格执行有关文明施工、环境保护及文物保护的规定。

第二章工程概况

1、桥梁结构及路线概况

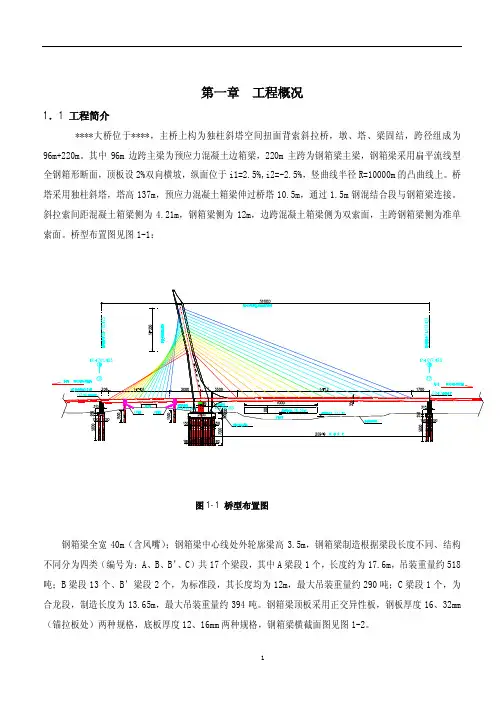

广雅大桥位于柳州市区,大致呈东-西走向。大桥东岸接广雅路,通往市中心;西岸接河西路和磨滩路,与西环线相连。主线全长1410.487m(含引道及桥梁总长),其中主桥长546m,桥宽36m,主桥跨径组合为63+2×210+63m。主拱肋为悬链线变截面钢箱拱,钢箱拱肋采用等宽变高的单箱单室截面,组合跨径为主跨双孔210m;桥面加劲梁采用底板开口的正交异性钢桥面板结构形式,主跨吊杆间距为9米。引桥长512m,现浇连续箱梁,桥宽36m、30m、25.5m三种,西岸引桥包括两边辅道宽45.5m,西岸引道长249.722m,引道总宽47m,东岸引道长102.765m(即广雅路改造工程),宽度30m。

2、桥址环境

2.1场区地形地貌特征

广雅大桥呈东~西走向,桥西(右岸,大桥的起点)位于磨滩村,桥东(左岸,大桥的止点)位于广雅路与广雅路北四巷相交处,桥跨越

的柳江河段宽约610m,其中水面宽约558m,据实测的桥位河床断面图,河床面除近岸坡处起伏稍大外,其余河床较平缓,水深变化于7~10m之间,其中两个主跨范围内河床变化于67.70~70.04m。经现场调查,右岸岸坡建有分级的片石挡土墙,总坡高约15m,岸坡以上地形变化较平缓,地面标高变化于88.13~92.86m之间,局部为低洼积水池塘,左岸岸坡上部建有片石挡土墙,下部有片石砌筑的护坡面,总坡高约16m,岸坡以上地形西高东低,沿雅儒路呈一个往东倾的斜坡,地面标高变化于91.96~93.77m之间,两岸岸坡均无崩塌滑坡现象,仅在岸坡和水面线相交处有轻微冲刷现象,勘察范围内均为柳江河河床及Ⅰ、Ⅱ级冲积阶地。

2.2气象、水文

柳州市地处亚热带季风区,季风环流影响明显。属亚热带边缘气候,盛暑漫长,炎热多雨。年间气温从零下2℃至39℃。年平均无霜期232天,平均降雨量1453.8mm,雨季集中在4~8月,5~8月以南风或偏南风为主,其余月份以北风或偏北风为主。最大风速达24.3米/秒,年平均风速2.5米/秒。

历年极端最高气温:39.2℃

历年极端低高气温:-3.8℃

历年最大风速:24.3m/s

大桥施工组织设计.doc

陈家沟大桥施工组织设计 一、工程概况 陈家沟大桥位于青曲镇陈家沟,全桥分左右幅,桥梁左幅0#台、1号墩,右幅0#台、1号、2号墩位于JD38(R=620m)缓和曲线上,其他墩台位于直线上。除左幅12#台,右幅14#台为扩大基础外,其他为桩基,其中φ1.8m桩48根,872m; φ1.5m桩2根,40m;φ1.2m桩4根,64m;桥的上部构造30mT梁,共130片,具体桥梁结构见下表: 陈家沟大桥结构表 中心桩号桥长(m)孔径下部构造上部构造基础 左幅K36+095 366.08 12-30mT梁柱式墩桩柱式台预应力砼T梁桩基1.8m,1.5m 右幅K36+075 427.78 14-30mT梁柱式墩, U台预应力砼T梁桩基1.8m,1.2m 二、临时设施 1.施工道路 陈家沟大桥在郧漫公路左侧30m左右,新修便道供桥梁使用。 2.施工用电 从桥梁附近高压线搭火引入,陈家沟大桥备一台200KW变压器,在桥梁工程施工现场合理布设低压线路用于施工生产和生活用电,同时备一台160KW可移动式发电机作为备用电源。 3.生产、生活用水 在桥下小河中拦截抽水,桥旁修建一座100m3的蓄水池以满足桥梁工程施工及生活需要。 4.生产、生活用房 采用自建的方式解决生产用房,在现场修建钢筋棚、水泥库、其它材料机具库、值班室等房屋。生活用房就近租用民房。 三、施工组织及工期安排 陈家沟大桥计划安排3个专业桥梁工程队,1个队负责预制厂施工,1个队负责架梁施工,其余1个队负责桥梁桩基、墩台、桥面系施工。该工程计划于2004年12月15日开工,2005年11月30日全部完成。 劳动力组织见附表3.1 桥梁施工进度计划见附表3.2 四、主要施工机具设备 主要施工机具设备见附表4.1 五、施工方案及施工方法 1、总体施工方案 (1)桩基根据地质情况和桩基深度,保留采用小型松动爆破配合人工挖孔方案。 (2)明挖扩大基础土质基坑采用挖掘机配合人工开挖,石质基坑采用小型松动爆破配合挖掘机开挖,排水整平基底后,安装钢筋,支立侧模,浇筑砼。 (3)中低墩柱采用定型钢模一次浇筑成型,墩身系梁和墩帽采用抱箍承重支架现浇施工;桥台采用大平面钢模现浇施工。 (4)T梁在桥头预制场预制,采用自行拼装双导梁架桥机架设,结构连续T梁,在连续接头施工完毕后,拆除临时支座实现体系转换。 (5)桥梁砼集中拌和,砼罐车运到工地后,用输送泵输送。 2、施工方法 (一)基础施工 (1)扩大基础施工 土质基坑用挖掘机配合人工开挖,坑壁坡度根据地质情况确定,开挖过程中,须加强排水,

大桥钢箱梁施工组织设计

柳州市广雅大桥 实施性施工组织设计 中铁三局柳州市广雅大桥项目经理部 2009年8月

目录 第一章总则 (8) 1、编制范围 (8) 2、编制依据 (8) 3、编制原则 (8) 第二章工程概况 (9) 1、桥梁结构及路线概况 (9) 2、桥址环境 (9) 2.1场区地形地貌特征 (9) 2.2气象、水文 (10) 2.3地质构造及地质岩性 (12) 2.3.1区域地质构造 (12) 2.3.2岩土层工程地质特征 (12) 3、主要技术标准 (13) 4、通航标准 (14) 5、主要工程项目及数量 (14) 6、工程特点、难点及重点 (14) 第三章施工总体规划 (16) 1、施工环境 (16) 1.1交通运输条件 (16) 1.2钢材、水泥、砂石料等主要材料供应 (16) 1.3水资源 (16) 1.4电力供应 (16) 1.5通讯条件 (17) 2、工程建设目标 (17) 2.1质量目标 (17) 2.2工期目标 (17) 2.3安全目标 (17) 2.4环保目标 (17) 2.5文明施工目标 (18) 3、施工组织机构 (18) 3.1施工组织机构框图 (18) 3.2施工组织机构及主要职责 (19) 3.2.1项目经理部主要职责 (19) 3.2.2项目经理主要职责 (19) 3.2.3项目副经理主要职责 (20) 3.2.4项目总工程师主要职责 (20)

3.2.6安全质量管理部主要职责 (21) 3.2.7机械物资管理部主要职责 (21) 3.2.8计划财务部主要职责 (21) 3.2.9工程试验室主要职责 (21) 3.2.10综合办公室主要职责 (22) 4、施工场地布置 (22) 4.1场地布置原则 (22) 4.2施工场地布置 (22) 5、主要大型临时设施 (22) 5.1施工便道 (22) 5.2浮桥 (23) 5.3临时码头 (24) 5.4钢箱梁拱试拼装场地 (26) 5.5主桥混凝土浇筑场地 (27) 5.5.1场地概述 (27) 5.5.2施工工艺 (28) 5.6临时供电、供水及通讯 (29) 6、总体施工进度计划 (30) 7、资源配置计划 (31) 7.1劳动力配置 (31) 7.2机械、仪器设备、大临设施配置 (31) 第四章主要工程施工方案、方法与技术措施 (31) 1、引桥工程施工 (31) 1.1设计结构概况 (31) 1.2引桥下部结构施工 (32) 1.3引桥上部结构现浇梁施工 (32) 1.3.1地基处理 (33) 1.3.2支架安装 (35) 1.3.3支架预压 (37) 1.3.4模板工程 (38) 1.3.5支座安装 (41) 1.3.6钢筋工程 (41) 1.3.7混凝土施工 (42) 1.3.8预应力工程 (44) 1.3.9支架拆除 (49) 1.4桥面系施工 (49) 1)桥面铺装 (49) 2)人行道及防撞护栏 (50) 3)桥面排水 (50) 4)伸缩缝 (51) 5)照明及供电 (51)

公路及桥梁工程施工组织设计策划方案

施工组织设计的文字讲明 一、编制依据 1.招标代理方及××市交通局提供的招标文件。 2.招标代理方及××市交通局组织的现场考查情况。 3.招标代理方及××市交通局提供的补遗书。 4.国家现行公路工程有关技术标准、规范、规程及法律、法规文件等。 二、编制原则 1.严格遵循设计文件、技术规范和质量验收标准的原则。在编写工作中,严格按设计要求认真执行国家现行的技术规范和质量验收标准,正确组织施工,确保工程质量优良。 2.坚持实事求是的原则。在制定施工方案中,充分发挥我公司的技术优势和专业化、机械化联合作业的特点,坚持科学组织,合理安排、均衡生产,确保高速度、高质量、高效益地完成本标段的工程建设。 3.依照项目法施工的原则,组织本工程的施工。通过与业主、监理和设计单位的充分合作,综合运用人员、机械、物资、资金和信息。实现质量和造价的最佳组合。实事求是的确定工期、施工方案,确保按期、优质、安全、高效地完成所有的工程项目。 4.积极推广应用四新成果的原则,在各项工序施工中,关于能够提

高工程质量、加快施工进度、降低工程成本的新技术、新设备、新工艺、新材料要积极采纳,发挥科技在路桥施工中的先导作用。 ××工程建设(集团)公司 二○○二年五月十九日 1工程概况 1.1工程简述 ××一级公路建设工程是××城—××港的一级公路。它的建成将大大改善××的对外交通和投资环境,对进展××经济具有专门大的作用。 ××一级公路主线采纳4车道,基宽度为25.5米;大、中桥、涵洞、路基设计按百年一遇设防;桥涵设计荷载为汽—20级、挂车—100

级标准。西司马港中桥、立新河中桥共2座中桥,涵洞56道。 1.2地形、地貌 本工程位于长江三角周冲积平原。系第四系全新统冲积层,表层1.5—4米为亚砂土,下部为粉砂土。地下水位较高。地势比较平坦,海拔标高一般均在4.5米以下(吴淞高程)。 1.3气象 路线所在地区常熟属于亚热带的沿海区域,季风盛行,四季分明。冬季以严寒少雨天气为主、夏季以炎热多雨天气为主,春秋两季为冬夏两季的交替时期,常出现冷暖、干湿的天气。适合施工生产。 1.4要紧工程数量 1.4.1路基土石方工程 清理现场215811m2,路基翻挖回填约53953m3。路基填筑:填土方约53万m3。 1.4.2桥梁工程 本工程设中桥2座,西司马港中桥上部采纳3×25的预应力空心板梁,下部采纳柱式墩,桥台采纳桩柱式桥台,钻孔桩基础。立新河中桥上部结构为3×20m预应力空心板梁。下部采纳柱式墩,桥台采纳桩柱式桥台,钻孔桩基础。 1.4.3排水、通道及涵洞工程

大桥河道路工程施工组织设计方案(doc 15页)

大桥河道路工程施工组织设计方案(doc 15页)

大桥河道路工程施工组织设计 一、施工方案 1、工程概况 1.1.1场地条件 本工程位于岳阳市经济技术开发区巴陵中路旁,交通方便,施工条件较好,施工前期工作已基本就绪。 1.1.2施工图设计简况 岳阳市经济技术开发区大桥河道路工程主要分下水道工程.道路工程及人道三部份;其中下水道工程分为下水管工程及砖砌雨水井、检查井工程;道路工程长为210米,宽度分别为12m。 1.2施工组织管理部署 1.2.1施工管理目标 为树立企业形象,不负众望,出色完成该道路工程的施工任务,在施工过程中公司推行项目法管理和目标管理,认真制订一套完整有系的质安保证体系,开发新技术,精心组织,精心操作,优质、安全、高速、低耗建成道路工程,具体目标如下: 工程质量目标:确保市优质工程。 施工工期目标:确保60天完成全部工程。 安全生产目标:坚决杜绝一切大小安全事故。 文明施工目标:执行现场综合考评标准化管理。 1.2.2施工准备

人员安排见附图。 1.2.4施工程序 施工准备测量放线土石方工程下水道工程(含:砖砌雨水井和检查井)→道路工程→人行道工程→自检→竣工验收 1.2.5组织管理 本工程交通便捷,材料组织快,给施工带来了很多方便,我公司将会优质、高速建设好该工程。 工程质量按国家验收规范进行验收,工程质量等级确保优良工程。施工组织管理安排如下: 1.2.5.1本工程道路工程、管道工程材料必须在甲方监控下由公司材料科统一采购调配。本工程施工高峰现场人数为45人。1.2.5.2领导机构 为了确保工程施工质量和建设工期,将内部竞争机制引入现场管理,本工程建立和健全工程技术、质量安全保证体系,实行班组自检、互检,公司专业检查的检查制度。 1.2.5.3实行内部责任承包 本工程实行内部承包制,包工期、包质量、包安全、包成本、包文明施工。工程质量一次验收达到优良,竣工技术资料齐全。1.2.5.4坚持“质量第一、信誉第一、服务第一、用户至上的经营宗旨。严格按施工图纸和操作规程施工,自觉接受建设单位监督,按建设单位要求及时提供有关工程技术资料。 1.2.6施工检测

某大桥施工组织设计范本(DOC 23页)

某大桥施工组织设计范本(DOC 23页)

————————————————————————————————作者:————————————————————————————————日期:

施工组织设计 一、工程概况 运河桥为(12+26+12)m三孔预应力砼斜腿刚构箱梁,位于东莞市红荔路,为直线段,路线前进方向与运河斜交角为85度;单向纵坡为1.5%;设1.5%的双向横坡。 主桥上部构造半幅为单箱三室箱梁。桥总宽为30m ,中间设2cm 缝。桥面布置为3*3.75(行车道)+1*3.75(非机动车道)。 桥台采用墙式桥台,下设2m厚承台,每半幅桥桥台下设置8根D120cm桩,分两排设置。桥台于桥梁外侧设翼墙挡土,台后设5m长搭板。 引道工程有路面工程、挡土墙工程、排水工程等。路面为22cm 厚C35砼,基层为30cm掺6%水泥石粉。护岸挡墙为钢筋砼挡墙,挡墙基础部份为沉井基础,部份为砼基础。 承台施工为水下作业。 二、计划工期 根据业主要求总工期为300天,从2002-3-15开工至2003-1-14完工。根据我公司的实力,并对该工程详细分析,我公司完全能保证在合同工期内完成,并力求提前完工。 三、人员安排 公司组织由项目经理、总工组成项目部领导班子,配备足够的施工技术和其它方面管理人员、机械设备、施工队伍,确保工程按期保质完成。

拟定的组织机构及人员安排 图表(二) 广州市番禺区桥梁开运河大桥项目 行政 财务 总工 施工组 测量木工桩基钢筋材料材料 砼施 杂工组 试验

拟为本合同排的主要人员图表(二)姓名职位职称备注 罗韶鸿项目经理工程师 工程师 唐建国总工 工程师 宋伏春质检工程师 工程师 李成健桥梁结构工程师 工程师 刘军桥梁结构工程师 工程师 刘健康路面工程师 工程师 林雪梅试验工程师 工程师 陈勇机械工程师 工程师 李钊才计划合同 苏玉珍财会会计师

最新整理钢箱梁施工组织设计.doc

目录 第一节:工程概况 (4) 1.公司简介 (4) 2.工程概述 (4) 3.施工程序 (4) 第二节:钢箱梁总体制作工艺 (6) 1.工艺标准 (6) 2.钢结构制作 (6) 3.精度控制措施 (15) 4.检查、验收 (18) 5.竣工资料 (20) 第三节:钢箱梁焊接施工工艺 (21) 1.说明 (21) 2.焊接方法及焊接材料 (21) 3.一般工艺要求 (22) 4.CO2气体保护焊单面焊双面成型工艺 (26) 5.全熔透焊缝位置 (27) 6.焊接规范 (28) 7.坡口形式 (28) 8.焊接检验 (30) 第四节:钢箱梁焊接工艺评定方案 (33) 1.概述 (33) 2.焊接工艺评定试验项目目录清单 (33) 3.焊接工艺评定方案 (33) 4.检验内容 (40)

第五节:涂装方案 (42) 1.油漆配套方案 (42) 2.钢材表面处理 (42) 3.油漆 (43) 4.涂层检验 (45) 第六节:运输方案 (47) 1.钢箱梁装运工具及运输日期 (47) 2.前期准备工作 (47) 3.运输路线 (48) 4.运输过程控制 (48) 5.特别事项 (49) 第七节:钢箱梁吊装 (50) 1.临时支墩结构形式 (50) 2.施工工艺 (51) 3.临时支墩的技术要求 (52) 4.吊装和拼装 (54) 5.安全计算 (57) 第八节:质量保证大纲 (58) 1.引言 (58) 2.工程质量目标 (58) 3.质量标准 (58) 4.质量保证与控制 (59) 第九节:安全文明施工方案 (63) 1.引言 (63) 2.健全组织机构 (63) 3.实行重点控制管理制度 (63) 第十节:劳动力和设备资源 (67)

大桥施工组织设计方案

资料范本 本资料为word版本,可以直接编辑和打印,感谢您的下载大桥施工组织设计方案 地点:__________________ 时间:__________________

说明:本资料适用于约定双方经过谈判,协商而共同承认,共同遵守的责任与义务,仅供参考,文档可直接下载或修改,不需要的部分可直接删除,使用时请详细阅读内容

目录 第一章施工组织设计建议书 (2) 第1节重庆某长江大桥施工组织设计 (2) 1、编制依据和编制原则 (2) 2、工程概况 (4) 3、设备及人员动员周期和设备、人员、材料进场方法 (15) 4、施工总体说明 (27) 5、主要工程项目的施工方案和施工 (39)

第一章施工组织设计建议书 第1节重庆某长江大桥施工组织设计 1、编制依据和编制原则 1编制依据 1、重庆某长江大桥工程项目招标文件、补遗书等招标资料。 2、由招标文件明确的国家、建设部、交通部颁发的现行设计规范、施工规范及技术规程、质量检验评定标准及验收办法。 3、交通部交公路发[1999]615 号自2000 年1 月1 日起施行的《公路工程国内招标文件范本》。 4、踏勘工地现场,自行调查工地周边环境条件所了解的情况和收集的信息。 5、国家的法律、法规及地方有关施工安全、工地保安、人员健康、劳动保护、土地使用与管理、环境保护与文明施工方面的具体规定和技术标准。 2编制范围 施工组织设计编制范围为重庆某长江大桥B 段(北岸)实施部分,即: 1、主塔5# 墩 2、主塔5#墩主塔边跨、中跨(含斜拉索)

3、6#桥台 4、桥面辅助工程 3编制原则 1、遵守招标合同文件各项条款要求,全面响应招标文件,认真贯彻业主或监理工程师及其授权人士或代表的指示和要求。 2、严格遵守招标合同文件明确的设计规范、施工规范和质量评定与验收标准。 3、坚持技术先进性、科学合理性、经济适用性、安全可靠性与实事求是相结合。 4、自始至终对施工现场坚持实施全员、全方位、全过程严密监控、动静结合、科学管理的原则。 5、实施项目法管理,通过对技术、方案、劳务、设备、材料、资金、信息、时间与空间条件的优化处置,实现工期、成本、质量及社会信誉的预期目标效果。 6、合理安排施工顺序,做到布局合理、突出重点、全面展开、平行作业、科学组织、均衡生产,以保证施工连续均衡地进行。 7、尊重和保护工程施工所在地民众多年来形成的民俗民情和行为准则。

某某大桥施工组织设计方案

目录 编制说明 (2) 第1章设备、人员动员周期和设备、人员、材料的组织方法 (2) 第2章施工组织机构及其主要职责范围 (13) 第3章施工便道等临时工程方案 (18) 第4章施工总体方案及进度计划 (23) 第5章施工方法 (24) 第6章混凝土工程 (53) 第7章确保工程质量和工期的措施 (57) 第8章冬雨季施工保证措施 (60) 第9章质量保证体系 (63) 第10章安全保证体系 (65) 第11章环境保护措施 (71) 第12章文明施工措施 (74) 第13章廉政建设措施 (75) 表2 分项工程进度率计划(斜率图) 表3 工程管理曲线 表4 施工总平面布置 表5 主要分项工程施工工艺框图 表6 分项工程生产率和施工周期表 表7 施工总体计划表

编编制制说说明明 编制依据张家口—石家庄公路是河北省高速公路布局规划“五纵、六横、七条线”公路网主骨架规划中纵五的重要组成部分。本项目采用双向车六道高速公路建设标准,设计车速120Km/h ;整体式路面设计宽度34.5m 。4标段里程为K32+050~K36+361.48,全长4.311公里。主要工程项目如下: (1)路基防护工程:土方开挖12657m 3;填方368513 m 3。防护工程主要包括格网防护、种草防护等形式。 (2)桥梁、涵洞工程: 大桥1座:为磁河大桥,下部结构为桩基、柱式墩,肋板式台桩基础,上部结构为29~30m 先简支后连续预应力混凝土T 梁,大桥全长876.96m 。 分离式立交1座:下部结构为桩基、柱式墩,肋板式台桩基础,上部结构为16+2×20+16m 连续现浇混凝土箱梁,桥全长78.02m 。 小桥1座:上部结构为钢筋混凝土实心板,下部结构为八字墙、扩大基础。 涵洞1座:为混凝土板涵。 通道2座:上部结构为钢筋混凝土实心板,下部结构为薄壁台、扩大基础 第1章 设备、人员动员周期和设备、人员、材料的组织方法 1.1 人员计划及动员周期 根据本工程的工程数量、工期要求及定额工天,并结合拟进场机械配备情况、进场队伍施工经验、施工水平,本工程拟组建三个工区,其中包括3个专业路基施工作业队、2个桥梁施工作业队、2个涵洞、通道施工作业队、1个桥梁预制队。劳动力实行弹固结合,灵活组织、动态管理,依据总要求和各分项、分部及单位工程之间的内在联系,实行平行流水或交叉作业,施工高峰期拟投入全员总人数835人(其中经理部35人)。1.1.1 人员安排计划 人员安排计划见表1-1。

人行天桥钢箱梁施工组织设计

西南政法大学人行天桥工程钢箱梁施工组织设计 编制: 审核: 批准: 编制单位:建工第二市政工程有限责任公司 钢结构分公司

目录 一、编制依据 (3) 二、工程概况 (3) 三、钢钢箱梁加工制作方案 (3) 四、各项管理技术措施 (11) 五、安全生产及交通安全保证措施 (12) 六、保证工期措施 (13) 七、钢管架搭设方案 (13) 八、钢构件运输方案 (14) 九、钢栏杆加工安装 (15) 十、质量保证体系 (18) 十一、安全施工保证体系 (19) 十二、消防措施 (30) 十三、环境保护措施 (33)

钢箱梁制作施工方案 一、编制依据 1、西南政法大学人行天桥工程施工图 2、钢结构工程施工质量及验收规(GB50205-2001) 3、公路桥涵施工技术规(JTG/T F50-2011) 4、城市桥梁工程施工与质量验收规(CJJ2-2008) 5、涂装前钢材表面锈蚀等级和除锈等级(GB8923-88) 6、建筑钢结构焊接技术规(JGJ81—2002) 7、低合金高强度结构钢(GB/T1591—2008) 8、碳素结构钢(GB/T700—2006) 二、工程概况 本天桥位于西南政法大学校门口。桥面宽:4米,梯道宽:2.5米,桥下净高:≥5米。设计荷载:人群:2.5kN/㎡ 横坡:双向排水,坡度为1% 栏杆扶手高度:≥1.2米 地震设防类别:根据《中国地震烈度区划图(1990)》,《中国地震动参数区划图》(GB18306-2001),场地地震基本烈度为6°(7°构造设防)。设计基本地震加速度值为0.05g。 三、钢钢箱梁加工制作方案 一)制作方案的布置 1)、钢箱梁为分1段倒装制作施工全部在公司加工车间制作完成,整体成型后。运至现场吊装,现场搭设钢管架4m*4m*4.3m。 加工车间面积约4000m2,设5t行车六台,月加工能力600t,预拼装及装车

桥梁工程施工组织设计方案

桥梁施工组织设计 :世华 班级:铁工0932 学号:6 指导老师:靳晓燕 一.工程概况 1.工程简介 该桥位于省市官埠镇与向阳镇之间,横跨长江支流淦河。桥址围地形地貌主要为河流冲击阶地,地势较为平坦、开阔,部分地段建有少量的房屋建筑,其余大多为菜地农田,零星分布一些水塘。该桥梁沿线跨越温泉至嘉鱼省道及多条乡道,交通较为方便。淦河为Ⅵ级航道,通航净高 6m,净宽 30m,桥址处最高通航水位: H20%=22.5m。梁全长3423.2m,孔跨布置:54-32m+4-24m+15-32m+1-24m+2-32m+(40+64+40)m 连续梁+1-32m+2-24m+16-32m+2-24m+5-32m 简支梁。 全桥墩台基础采用钻孔灌注桩基础,桩径根据不同跨度和地质条件分别有 1.0m,1.25m,1.5m。本桥连续梁 77#及 78#主墩基础采用钢板桩围堰施工,连续梁采用挂篮悬臂浇筑法施工。 本桥孔跨数量多,施工时间长,箱梁悬臂浇筑工艺标准高,需要投入大量的设备和人员,而且跨越航道,因此本桥是武广客运专线的重点工程。

2.设计主要技术标准 铁路等级级:客运专线 设计速度目标值:基础设施 350km/h 正线数目:双线 正线线间距:5m 最大坡度: 12‰ 机车类型:电动车组 列车运行方式:自动控制 行车指挥方式:综合调度 轨道类型:无碴轨道 2.自然特征 3.1.地质特征沿线地质条件复杂,不良地质发育。沿线不良地质及特殊地质有岩溶,软土及松软土,膨胀土及网纹状红黏土等。 3.2.水文特征本工程沿线水文地质条件复杂,地下水类型有松散岩类孔隙水、红层裂隙孔隙溶洞水、碳酸盐岩类岩溶水、基岩裂隙水四大类。根据水质分析,除了岩溶水局部具弱、中等侵蚀外,沿线其它类型地下水、主要河流及地表水对砼无侵蚀性。 3.3.地震烈度根据国家地震局 2001 年编制的 1:400 万“中国地震动参数区划图”确定,本标段地震动峰值加速度分区为 0.05g,地震动反应特征周期 0.35s。

跨海大桥码头施工组织设计

第1章编制依据 1.1本工程招标文件 1.2 本工程施工图 1.3 本工程地质勘察报告 1.4《公路路基施工技术规范》 1.5《公路桥涵施工技术规范》 1.6《公路工程质量检验评定标准》 1.7《港口及航道护岸工程设计与施工规范》 1.8《海港工程混凝土结构防腐蚀技术规范》 1.9《港口工程技术规范》 1.10交通部《水运工程测量规范》 1.11交通部《水运工程质量检验标准》 1.12交通部《防波堤设计与施工规范》 1.13《中华人民共和国环境保护法》中华人民共和国主席令第22号 1.14《中华人民共和国安全生产法》中华人民共和国主席令第70号 1.15《施工现场临时用电安全技术规范》 1.16《建筑机械使用安全技术规程》 第2章概述 2.1编制说明 营口滨海新区望海珍珠湾综合开发建设项目包括:跨海大桥、道路、防波堤、码头、陆域回填等工程。 2.2工程概况 2.2.1地理位置 本工程位于鲅鱼圈北部,原望海松春水产基地,西南侧与鞍钢厂区隔沙河相望,西北侧为渤海海域。 2.2.2现场自然条件 2.2.2.1气象 本工程的水文、气象参考鲅鱼圈港区的相关资料。

2.2.2.2根据位于韭菜砣子的鲅鱼圈海洋站1994~2003年的资料统计: 1)气温: 年平均最高气温 14.1℃ 年平均最低气温 7.4℃ 年平均气温 10.6℃ 年极端最高气温 34.7℃(出现在2002年8月3日) 年极端最低气温 -22.5℃(出现在2001年1月13日) 2)降水: 年平均降水量 441.6mm 年最大降水量 769.0mm 年最小降水量 273.3mm 一日最大降水量 145.0mm 3)雾: 该区年平均雾日为7.4天,轻雾平均为1.9天,能见度≤1km的大雾为5.4天。 4)风: 根据鲅鱼圈海洋站2001~2003年资料统计:常风向为S向,频率为22.78%,次常风向为NE向,频率为14.37%,强风向为NE向,该向≥6级风出现频率为2.33%,≥7级风出现频率为0.55%。全年≥6级风出现频率为8.39%,全年≥7级风出现频率为2.11%。见风玫瑰图。 风玫瑰图: (2001年~2003年)

忠县长江大桥施工组织设计方案

初步施工组织设计方案 忠县位于重庆市与三峡库区之间,境内资源丰富、山清水秀,由于近年经济的迅猛发展,现有道路已不能满足本地区的交通增长需要。忠县长江公路大桥事联接广彭公路、石遂公路、渝巴公路地重要桥梁,他的建设对完善重庆公路网具有重要意义,对三峡库区建设、发展地方经济、适应迅猛地交通增长要求和改善忠县、万县地区投资环境均具有重要意义和深远影响。 一、工程概况 (一)工程概况 忠县长江公路大桥位于忠州镇东北方红星娱乐城上游,桥长1199.73米,桥孔布置为:5*17米+2*28米+10*49.44米。南岸引桥为肋板式连续梁,主桥为单跨加劲梁悬索桥,北引为预应力钢管T型简支梁。全桥分为A、B两标。 1、A标概况 (1)索塔:索塔为T型门架,共两座,索塔全高162密空心薄壁截面,基础为明挖扩大基础及两道箱型截面横梁组成。两岸索塔总的基础挖方量为8900方、砼浇注为11022方、钢材为912.6t。 (2)锚锭:锚锭均为隧道式锚锭,锚洞长36米。锚塞长12米,两岸共4个锚锭;两岸锚洞总挖量约8952方,锚洞衬砌砼1116方,锚塞砼4011方,钢材约232.6吨。 (3)主缆:单根主缆由74束索股组成,每根索股由91丝高强钢丝组成;

主缆单根长1100多米,本桥共两根,总重2200多吨。 (4)吊索:全桥共140根,每根吊索由91丝高强钢丝组成,吊索总长2937.3米总重43吨。 (5)加劲梁:为等截面钢管架梁,总计35各块断,分段长16米,梁高3.5米,分段吊装重量68.7t。 (6)桥面板:车行道板、人行道板共1540块,工程数量为砼1400方,钢材300多吨。 (7)桥面铺装:为钢纤维砼铺装厚度6cm,面积8400平方米。 2、本标段工程范围 (1)南北两岸索塔的施工 (2)南北两岸隧道式锚锭的施工 (3)钢管砼架梁的安装 (4)主缆架设 (5)桥面板的安装 (6)桥面系的现浇 (二)自然地理条件 1、地形地貌 桥区为构造剥蚀重丘山貌、山岭起伏、沟河纵横,南岸山高坡度较大、北岸山低坡度较缓。场区为河谷堆积地貌呈不对称“U”字形,长江由西南向东北方向流过略成S形,两岸谷坡坡度约20-40,河宽一般在500密左右,谷底有细砂、块石土地河漫滩,北岸谷坡下部有残存的支离破碎的阶地沉积物,属基座阶地,其余为残坡积物堆积区,北岸为坡向与岩层倾角

钢箱梁顶推专项方案

武汉经济技术开发区军山第一大道工程(全力三路延长线~黄陵二路)京珠跨线桥工程 主桥钢箱梁制作方案 审批: 审核: 编制: 中建三局工程建设股份公司 军山第一大道排水工程项目经理部 2009年10月1日

目录 1、编制说明及依据 (3) 1.1、京珠跨线桥主桥钢箱梁工程概况 (3) 1.2、钢箱梁顶推工艺说明 (3) 1.3、编制依据 (3) 2、施工准备 (3) 2.1、运梁通道 (3) 2.2、施工用电 (4) 2.3、技术准备 (4) 3、钢箱梁施工方案 (4) 3.1、钢箱梁制作工艺 (4) 3.1.1、钢箱梁分节 (4) 3.1.2、钢箱梁的制作 (6) 3.1.3、钢箱梁焊接 (7) 3.1.4、钢箱梁吊装 (8) 3.2、钢箱梁施工工艺 (9) 3.2.1、钢箱梁施工工艺流程框图 (9) 3.2.2、顶推法施工方案 (10) 4、确保安全生产的技术措施 (22) 4.1确保安全生产的技术组织措施 (22) 4.1.1、确定安全生产目标 (22) 4.2、建立安全生产管理体系 (22) 4.3、采取安全生产保证措施 (23) 4.3.1、安全检查制度 (23) 4.3.2、安全奖惩措施 (23) 4.3.3、安全教育 (23) 4.3.4、施工用电安全措施 (24) 4.3.5、施工机具安全措施 (25) 4.3.6、防火安全措施 (25) 5、确保文明施工的技术组织措施 (25) 5.1、确立文明施工管理目标 (25) 5.2、建立文明施工管理机构 (25) 5.3、采取文明施工的措施 (26) 5.3.1、组织措施 (26) 5.3.2、现场文明气氛 (27) 5.3.3场地文明建设 (27)

京博小桥施工组织设计方案

京博第161加油站进口小桥 施 工 组 织 设 计 山东同丰建设有限公司 二0一四年十月

目录 一、工程概况2页 二、编制依据 2页 三、工程数量 2页 四、施工准备 3页 五、施工方案4页 1、钻孔桩施工4页 2、台身施工9页 3、预应力砼空心板梁14页 4、桥面工程20页 六、施工质量管理及保证措施23页 七、施工安全管理及保证措施24页 八、环境保护 28页 京博第161加油站进口小桥

施工组织设计 一、工程概况 小桥为新建桥梁,桥梁跨径2×10米,上部结构为10米先张预应力混凝土空心板,下部结构为三柱式墩台盖梁,钻孔灌注桩基础。 二、编制依据 1、《公路工程技术标准》JTGB01-2003 2、《公路桥涵设计通用规范》JTGD60-2004 3、《公路桥涵施工技术规范》JTJ041-2000 4、《公路桥涵地基及基础设计规范》JTGD63-2007 5、《公路钢筋混凝土及预应力混凝土桥涵设计规范》JTGD62-2004 6、《工程建设标准强制性条文》(公路工程部分) 7、设计图纸 8、招标文件及施工合同 9、总体施工组织设计 三、工程数量 四、施工准备

1、施工队的进场 施工队现已进场并租用当地民房作临时驻地,进场后解决了通讯、电力和水的供应,设立了必要的安全标志。组织技术人员认真学习和核实施工设计图纸,熟悉了合同文本技术规范和监理程序。 2、拌和场的设置 拌和场拟定设置在已填路堤上,该桥砼采用商品混凝土。桥梁施工队进场后对场地进行了平整、硬化。施工场地修筑了施工便道,保证施工期间的运输畅通,并对已安装的拌和设备进行调试和标定。 3、测量放样 基坑开挖前,先测量放样出开挖边桩,打木桩,用小铁钉在木桩上定位出中心位置。再报监理工程师检查,复核合格后开始施工。 4、试验 a、试验室已对水泥、钢筋、河砂等原材料进行了试验,试验结果符合规范要求。 b、对用于该工程的原材料进行抽样检验。严格控制不合格的原材料进入现场。对于钢材、水泥等重要结构部位的材料严格检验其是否附有质检标志及出厂证明;并按相应规范要求送监理处试验室检验。 c、对于外购的成品材料进场必须有合格证,并送有资质的部门检验合格后,方能进入施工现场。 5、材料准备、供应计划 a、砂、卵石 砂从青州砂场购买,碎石从淄博料场购买。通过汽运的方式运输至施工现场。 b、水泥、钢材 水泥采用滨州山水牌;钢材采用济钢产品。采用公路运输的方式运至施工现场。材料进场后必须分类堆放。成品、原材料均作标识。 c、所有材料进场后,均进行经自检合格后,报监理工程师抽检,经监理工程师认可后方能使用。 6、工期 开工日期2014年10月22日,完工日期2014年月日,共计

项目机械设备管理细则

中铁大桥局股份有限公司 泉州湾跨海大桥A1合同段项目经理部 项目机械设备管理细则 第一章总则 第一条为加强项目部项目机械设备的现场管理,提高机械的各项技术、经济指标,保证机械安全生产,降低项目工程机械使用成本,使项目部在机械设备的投入使用中取得最大经济效益,特制定本细则。 第二条本细则系依据《中铁大桥局集团二公司机械设备管理办法》及相关支持性文件,结合本项目现场实际情况和施工特点而制定的。 第三条凡在本项目投入使用的机械设备,无论其产权所属及来源,均被视作为本项目机械设备,按本细则之规定进行管理。 第四条项目机械设备管理实行专业技术管理与经济管理相结合,实物管理与资产管理相结合,专业管理与群众管理相结合。 第二章机构和职责 第五条项目部由常务副经理分管机械设备管理工作。项目部机电部专门从事项目机械设备的具体管理工作。 第六条项目机械设备管理主要职责 1、贯彻执行国家、行业、股份公司和二公司有关机械设备的方针、政策、法规、规定和办法,结合本项目的实际情况制定

项目机械设备管理细则,并认真执行。 2、根据施工组织设计,认真调查研究,编制机械配备、使用计划。经济合理地配备和使用机械设备,努力降低机械使用成本,提高机械利用率。 3、负责机械的租赁、采购、进场、使用、退场、结算等各个环节的工作,参加机械作业成本核算工作。 4、建立机械台帐、运转记录、维护保养记录、随机资料等各类档案,准确掌握机械设备的数量、动态、技术状况和维护情况,切实执行设备的标识原则,做到帐物相符。认真收集、整理、分析、保管各种原始资料,及时准确填报各种统计报表。 5、负责进行机械设备的日常管理,掌握机械设备的使用状况,发现问题要及时处理、汇报。 6、检查落实持证上岗制、岗位责任制、交接班制等各项机械使用基本制度。按时组织本项目机械设备大检查,参加“红旗设备”评比活动,总结经验,表彰和奖励先进。 7、严格执行机械设备操作规程,掌握设备安全使用情况。发生机械事故及时上报,参与本项目机械事故的调查、分析、处理工作。 8、配合股份公司及二公司有关部门做好机械设备管理、使用和维修人员的技术业务培训与考核工作,指导班组机电人员使用和维护保养设备。 9、在业务上接受局股份公司及二公司机械设备管理部门的

新堡大桥施工组织设计

兰海高速贵州境遵义至贵阳扩容工程 第12合同段 新堡大桥施工 组织设计 编制单位: 编制日期:二0一四年三月二十八日

目录 第一章总体说明 (1) 第一节编制说明 (1) 一、编制依据 (1) 二、编制范围 (1) 三、编制原则 (1) 第二节工程概况 (1) 一、工程简介 (1) 二、地形、地貌 (2) 三、不良地质现象 (2) 四、气象、水文 (3) 五、工程地质 (3) 第三节主要工程数量 (3) 第四节工程条件 (4) 一、交通条件 (4) 二、施工用水 (4) 三、施工用电 (5) 四、施工通讯 (5) 第五节工程材料 (5) 第六节工程综合分析 (4) 一、工程分析 (4) 二、工程特点 (4) 三、难点及主要对策 (5) 第二章施工总体布置 (6) 一、人员组成原则 (6) 二、主要人员来源 (6) 三、施工队伍来源 (6) 四、施工队伍安排及任务划分 (6) 五、机械配置 (6) 第三章施工准备 (8) 第一节施工总体布置 (8)

二、施工平面布置 (8) 第二节工地试验室 (9) 第三节砼拌合站 (9) 第四章施工方案和施工方法 (9) 第一节施工方案 (11) 一、施工方案确定原则 (11) 二、施工方案 (12) 1、桥梁基础 (11) 2、桥梁墩台 (11) 3、梁部施工方案 (12) 第二节桥梁基础工程施工方法及工艺 (12) 一、挖孔灌筑桩 (13) 1、桩孔开挖 (13) 2、钢筋笼制作和安装 (16) 二、承台施工 (19) 1、基坑开挖 (19) 2、绑扎钢筋……………………………………………………………………………………… 19* 3、模板安装 (19) 4、浇筑混凝土.................. (20) 5、混凝土养护.................. (21) 6、拆模 (21) 7、回填 (21) 三、承台大体积砼施工 (21) 1、混凝土配合比设计 (21) 2、原材料选择 (21) 3、浇筑工艺 (21) 4、温控及防裂措施 (22) 5、养护 (22) 四、技术保证措施 (22) 第三节桥梁墩台施工方法及工艺 (23) 一、普通桥台身施工 (23)

高架桥钢箱梁制造与安装施工组织设计

高架桥钢箱梁制造与安装施工组织设计.钢箱梁制作安装工程投标文件 第五章钢箱梁现场安装方案 一、方案概述 1.1 总体思路 钢箱梁采用分节段工厂预制,在桥位现场搭设临时支墩并铺设施工支架,利用履带吊分段吊装架设就位后进行拼装、焊接、涂装施工。原则上钢结构梁的施工应待其道口两端的预应力混凝土连续箱梁施工完毕后再施工,以便施工道口钢梁时穿线车辆绕行,保证交通运输通畅。 匝道桥钢箱梁截面尺寸小,重量轻,根据现场条件可先在地面进行二次总拼将运

输分段横向连接形成架设节段,然后以架设节段为单位进行场内转运架设,在空中仅施焊节段间的环焊缝。该方案能够大量减少高空的拼焊作业工作量和安装节段的吊装频次,提高现场安装效率。 以下按照主桥钢箱梁的安装方案为主叙述,匝道桥钢箱梁仅在工艺流程上增加了二次总拼工序,其他方案与主桥钢箱梁类似。 1.2工程特点及难点 钢箱梁线形控制精度高。钢箱梁为曲线连续梁,在现场拼装时需要同时保证成桥平曲线线形和竖曲线线形,按线形制造精度要求高,控制难度大。 钢箱梁安装在市区并既有线路上跨线施工,施工过程要求各主要道口交通运营不能中断,尽量减少各类扰民的因素,这对现场安装的施工组织提出了更高的要求。现场场地有限,运输节段来料存放数量有限,要求严格按架梁顺序供梁,并尽量减少梁段的存放时间;存梁场地与安装位置有一定距离,需要水平运输。同时现场道路比较窄,转弯半径小,都是水平运输的制约因素。 构件单件长度一般为12m,重量不超过40吨,但钢箱梁顶面宽度为26m,对于 吊装方法的选择、吊装机械的站位等,均要详细计算考虑。 现场焊接工作包括节段间的纵缝和环缝,工作量较大,焊接质量要求高。现场的 节点均为焊接,将采用手工电弧焊、CO2气体保护和埋弧自动焊等各种焊接方法, 焊接位置将有平位焊、立位焊和仰位焊等各种焊接工位,现场焊缝多为熔透焊, 要求进行超射线等无损检测。X声波、磁粉及 钢箱梁制作安装工程投标文件 高空施工危险性大。钢箱梁的架设高度一般不超过8m,存在着诸多的高空作业, 如高空吊装、高空拼装焊接、高空调整、高空涂装等,高空施工的安全保护,是工程施工的重点。 施工防护措施多。在高空施工要设置施工操作平台,在跨线部分上方施工焊接时,在下面既有线路未封闭时,要在高空进行防护,防止火花、小物件坠落等。 1.3施工技术路线 根据现场条件和本工程结构特点,采用工厂内分段预制,运输到现场后,分段吊装架设的方法。 在桥位现场与节段间环缝位置相对应处设置临时支墩,利用临时支墩搭设施工支架,吊装单元均采用单台履带吊退步法依次吊装各分段上临时支墩的方法安装。 在现场配置一台100T履带吊进行吊装作业。 二、现场施工方案

桥梁施工组织设计范本

桥梁施工组织设计

XXXXXXXXXX项目 桥梁工程施工组织设计 编制:

审核: 审批: XXXXXXXXXXXXXX XXXXXXXXX项目工程项目部 XXXX年X月

目录 一、工程概况 (3) 二、编制依据 (3) 三、主要技术标准 (3) 四、施工条件.................................3-4 五、主要工程数量 (4) 六、施工总体布置.............................5-6 七、主、副桥桥台及桥台搭板施工方案...........7-12 八、预制梁场施工方案.........................13-17 九、预制空心板梁运输及安装方案...............17-21 十、桥面铺装(C50)、防水层和磨耗层(C50)铺设施工方案...........................................21-23十一、防撞护栏施工方案.......................23-24十二、伸缩缝施工方案.........................24-26十三、保证工期的措施.........................26-28十四、夏季、雨季的施工安排...................28-29

十五、质量、安全和文明保证措施...............29-31 一、工程概况 本工程分主、副两座小桥,下部结构均采用单排桩台身结构,台身高度1.5米,桩基直径1.2米;上部结构均采用单跨简支预制空心板梁结构,斜交角角度为0°,标准跨径13米,预制空心板中距1.25米,梁高0.7米,板长12.96米;主桥桥宽18米,横坡为散水坡1.5%,纵坡1.43%;副桥桥宽9.25米,横坡1.5%,纵坡6%。主、副桥总计13米预制空心板中板17片,边板4片。 二、编制依据 《公路工程技术标准》JTG B01- 《公路桥涵设计通用规范》JTG D60- 《公路钢筋混凝土及预应力混凝土桥涵设计规范》JTG D62- 《公路桥涵施工技术规范》JTG/T F50- 三、主要技术标准 1.结构特性:简支结构,按部分预应力A类(正截面混凝土拉应力不超过设计规定限值)构件设计。 2.公路等级:高速公路。 3.汽车荷载等级:公路一级(设计荷载允许最大车重55吨)。

象山县三门口跨海大桥工程实施施工组织设计

象山三门口跨海大桥工程实施性施工组织设计

第一章工程概况 一、编制范围 本施工组织设计编制范围为象山县三门口跨海大桥工程A合同段,起讫里程K9+973~K10+974。其中以北门桥、中门桥及路基路面的施工组织及方案为编制内容。 二、编制依据 1浙江省象山县环石浦港陆岛交通工程三门口跨海大桥A合同段施工图设计 2公路桥涵施工技术规范(JTJ041-2000) 3钢结构工程施工质量验收规范(GB50205-2001) 4钢管混凝土结构设计与施工规程(CECS28:90) 5建筑钢结构焊接规程(JGJ81-91) 6建筑安装工程施工技术操作规程 7我单位在类似工程的施工经验 8施工现场实际考察结果 三、编制原则 1.严格遵守中标合同文件明确的设计规范、施工规范和质量评定与验收标准。 2.全面贯彻推行ISO9001标准,按照我公司质量手册及程序文件建立及运行质量体系,作到层层标准管理,人人按照标准做事,事事按照标准规范,处处按照标准考核。

3.严格遵守国家、浙江及象山有关工程建设的政策、法律、法规、文件等。 4.严格遵守业主对工程质量、安全、工期、环境保护、水土保持及造价等控制原则,并结合工程的实际情况编制。 5.坚持技术先进性、科学合理性、安全可靠性相结合,组织有效性、经济适用性。选择工序能力指数最佳的施工机具或设备,保证工程工期及质量。 6.专业化分工与紧密协作相结合的原则。按照流水施工组织原理和网络计划技术,控制关键线路施工,注意均衡作业和工序衔接,防止或减少窝工,提高劳动生产率和机械效率,以达到提高工程质量、降低成本、缩短工程工期的目的。 7.加强施工与建设、设计、监理及政府相关部门等方面的紧密联系,密切配合、相互支持。落实季节性施工措施,合理安排雨季、台风季节施工项目。 8.最佳技术经济决策原则。从不同的施工方法、施工技术中,通过具体的计算、分析、比较,选择最佳的技术经济方案,以达到降低成本的目的。 9.实施项目法管理,建立高效、精干、务实的组织机构,实行目标控制,通过对人力、机械设备、材料、资金、技术、信息等资源的优化配置,实现质量、安全、工期、成本、环境保护、水土保持、社会信誉等目标为主要预期目标。 10.支持文明施工,严格按照浙江省建设工程现场文明施工管理
