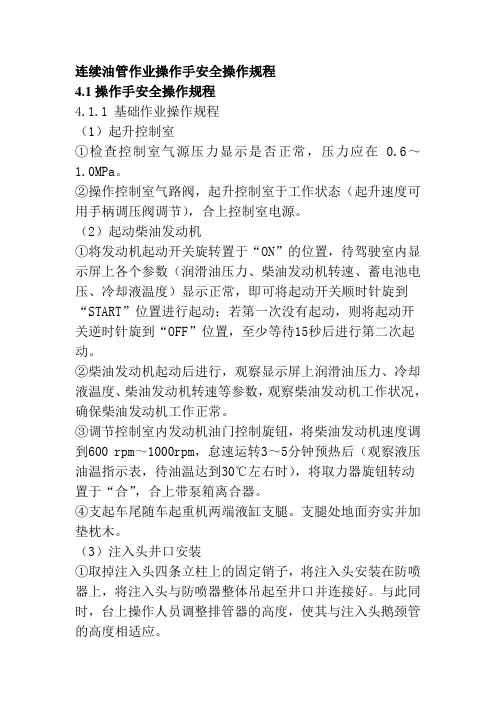

4.1操作手安全操作规程

4.1.1 基础作业操作规程

(1)起升控制室

①检查控制室气源压力显示是否正常,压力应在0.6~

1.0MPa。

②操作控制室气路阀,起升控制室于工作状态(起升速度可用手柄调压阀调节),合上控制室电源。

(2)起动柴油发动机

①将发动机起动开关旋转置于“ON”的位置,待驾驶室内显示屏上各个参数(润滑油压力、柴油发动机转速、蓄电池电压、冷却液温度)显示正常,即可将起动开关顺时针旋到“START”位置进行起动;若第一次没有起动,则将起动开关逆时针旋到“OFF”位置,至少等待15秒后进行第二次起动。

②柴油发动机起动后进行,观察显示屏上润滑油压力、冷却液温度、柴油发动机转速等参数,观察柴油发动机工作状况,确保柴油发动机工作正常。

③调节控制室内发动机油门控制旋钮,将柴油发动机速度调到600 rpm~1000rpm,怠速运转3~5分钟预热后(观察液压油温指示表,待油温达到30℃左右时),将取力器旋钮转动置于“合”,合上带泵箱离合器。

④支起车尾随车起重机两端液缸支腿。支腿处地面夯实并加垫枕木。

(3)注入头井口安装

①取掉注入头四条立柱上的固定销子,将注入头安装在防喷器上,将注入头与防喷器整体吊起至井口并连接好。与此同时,台上操作人员调整排管器的高度,使其与注入头鹅颈管的高度相适应。

②调节注入头指重传感器支撑螺栓,使注入头自然落在指重传感器上,注入头驱动支架处于水平状态;放尽传感器管线中的气体;调节传感器端两个可调锁紧顶丝,使得当泵入液压油时,传感器接触盘刚好与注入头压盘接触,连接传感器电缆线。

③连接防喷盒、防喷器、注入头速度和深度传感器、指重传感器信号线及液压管线。

④仔细检查所有液压管线、注入头、防喷器、防喷盒润滑管线软管上编号与接头面板上序号是否相同,观察并调整深度传感器、载荷传感器的初始值,做好记录。

⑤平整井口地面,支好注入头四条支腿,在注入头两侧的三个方向拉绷绳,应就近拉在井架、作业机梁上,必要时可打地锚。

⑥调整滚筒摆位角度和方向,确保注入头的鹅颈管与滚筒中心对正。

⑦将导向器上的压轮和排管器润滑盒合拢连接好。

(4)下放连续管作业

①滚筒控制:下放连续管作业时,滚筒控制手柄放在“下放”位置,滚筒压力调节在4MPa左右,滚筒的先导压力是根据滚筒马达刹车预设的,一般用调压阀调节在3MPa左右。

②将注入头控制手柄锁定装置向上提起,手柄推向“下”管位置,观察参数记录仪上的速度(初始速度应在

0~0.5m/min)、发动机转速、注入头马达压力(在6MPa左右)、回油压力、滚筒先导压力是否正常。

③运行几分钟后,观察注入头、滚筒、供液油泵运行情况;油箱油温以及绷绳等有无异常情况(如有立刻停机检查整改),正常后调节注入头控制手柄,逐步提高下放连续管速度,一般正常下放连续管速度在10~20m/min之间,不超过

35m/min。每下入200~300m给注入头链条喷洒润滑油一次。

④随着连续管下入深度的不断增加,记录仪上的载荷逐渐增加,此时根据载荷情况逐步提高夹紧力和张紧力,以防止溜管等事故的发生。下下连续油管过程中每10分钟对各项参数做一次记录,包括时间、起下状态、深度、载荷、张紧压力、夹紧压力、起下速度、若同时进行循环洗井工序记录循环压力。

⑤待连续管下到设计深度后,向后推注入头方向控制手柄至“中间”位置。使注入头马达排量调到0,压力为补液泵压力,约为2MPa。

⑥操纵滚筒控制阀位于“中间”位置。

⑦注意观察记录井口压力表及循环压力表压力,根据井口压力情况,关闭半封及防喷盒。

⑧调节控制台上柴油发动机转速旋钮,降至怠速600-

800rpm。

(5)起升连续管作业

①井下作业完成后,记录好深度、载荷等数据,准备起管。

②旋转柴油发动机转速旋钮,调至1500~1800rpm。

③将注入头控制手柄锁定位置向下拉起,手柄拉向“起”管位置,滚筒控制手柄旋钮旋至“收起”位置。

④随着连续管在滚筒上不断地緾绕,滚筒与注入头之间连续管的张紧力减少,滚筒外层连续管可能出现膨松现象,应及时调整减小滚筒马达工作压力。

⑤随着连续管不断起出,所需夹紧力和张紧力不断减小,根据载荷情况逐渐调整夹紧液缸压力和张紧液缸压力,以减少对连续管的夹持力,延长使用寿命。

⑥起升连续管速度通常在15m/min~20m/min左右。在

1200m~800m段,注入头高低速控制可由低速档转换成高速档,起升速度可达20m/min~50m/min之间,可根据连续管排管及井下情况来定,建议最大起升速度控制在30m/min~

40m/min,以充分保障施工的安全和顺利进行。在连续管起至接近井口位置时,速度降到0.5m/min~3m/min之间,使连续管头部和工具平稳通过采油树、防喷器,到达防喷器及防喷盒之间,方便拆卸。

(6)收车步骤

①根据控制室作业参数记录仪的深度读数,将连续管起到防喷器与防喷盒之间,关闭井口阀门和防喷器全封。

②确认上述步骤完成后,用专用工具松开防喷器与防喷盒连接螺帽,将吊绳放松,松开注入头三个方向的绷绳,卸下4条注入头支腿。

③吊起注入头(如果连续管接有工具,在工具上部将连续管割断),拆注入头四条支腿,打开导向器上所有压轮。

④将注入头和连续管一起吊离井口,至作业机附近坐落在注入头小支腿上。

⑤在注入头连续管尾部附近打管卡固定好连续管。

⑥吊车吊着管卡,用注入头将连续管缓慢上起至推板上端,松开夹紧液缸,用吊车将连续管全部吊出注入头,并离开导向器。

⑦将注入头控制手柄置于中位,使注入头停止运行。

⑧当连续管与导向器分开后,随车吊挂着连续管的同时操作滚筒将连续管缠绕在滚筒上,最后将连续管尾端固定在排管器上。

⑨将滚筒控制手柄旋钮旋至中位,使滚筒处于刹车状态。⑩拆收注入头进油、回油液压管线、数据线,做好各接头处的防尘保护。

?将注入头随同部分液压管线吊回到作业机车位。

?将防喷器及随同管线、导向器等其它部件吊到作业机上归位并固定好。

?滚筒摆回原位,用绳卡固定好滚筒。

?调节注入头载荷传感器可调紧螺栓,支起注入头。

?随车吊归位。

?摘开离合器,关闭控制室电源,柴油机熄火。

?取下操作室四个固定锁销,操作控制室气路阀,降落控制室于运输状态。

4.1.2.钻磨作业操作规程

(1)下钻磨工具

①用连续油管作业机将携带螺杆钻具+钻头等工具的连续油管下入水平井段内。

②下放连续管速度在3~10m/min之间;复杂井段如转换接头、滑套等变径位置应提前50米将下放速度降至5m/min以下。按设计要求下入连续油管至设计深度。

③低替排量循环冲洗。

④下放至距鱼顶上部50m时,速度减小至3m/min,实探人工井底两次确认深度做好记录,校核悬重,调整作业参数。(2)起出钻磨工具

①钻磨施工结束后,上提连续油管+工具串至井口,控制上提速度8~12,到井口50米内控制在2 m/min;如光油管上提速度不超过20m/Min;

②按与安装时相反程序进行注入头、防喷管和井口装置拆卸;

③安装采油井口,收车撤离井场。

4.1.3冲砂作业操作规程

(1)探砂面

①下连续油管探砂面,?限速在5m/min左右。

②初探砂面后,上提连续油管,二次探砂面。确认为砂面时,上提连续油管至砂面以上10m处。

(2)冲砂?

①下放连续油管冲砂,?速度控制在5m/min左右,冲沙过程

中,经常上下活动连续油管,防止上返砂粒形成堵塞,卡死管柱。

②对沉砂大于50m的井况,采用分段冲沙方式每下冲50m,彻底循环,返出当前砂面以上全部携砂液,然后下冲,禁止一冲到底。

③冲砂至管脚处,定点循环直至冲净管脚以上全部沉砂。

④若是两部水泥车冲砂,油套连通以后,即可启动另一部水泥车从井内油管或油套环空注入冲砂液,以便洗出井内的沉砂。

⑤继续下冲至设计位置,用清洁冲砂液循环,以出口无砂粒,进出口液质相同为合格。

⑥冲砂结束后,若自喷则密闭起出连续油管,结束本次作业;若不喷则上提连续油管50m,静沉15min,再将连续油管下入,?探砂面满足设计要求为合格。

4.2操作手岗位设备和施工作业操作规程对照

工程钻探安全操作规程(正式)

编订:__________________ 单位:__________________ 时间:__________________ 工程钻探安全操作规程 (正式) Standardize The Management Mechanism To Make The Personnel In The Organization Operate According To The Established Standards And Reach The Expected Level. Word格式 / 完整 / 可编辑

文件编号:KG-AO-6757-63 工程钻探安全操作规程(正式) 使用备注:本文档可用在日常工作场景,通过对管理机制、管理原则、管理方法以及管理机构进行设置固定的规范,从而使得组织内人员按照既定标准、规范的要求进行操作,使日常工作或活动达到预期的水平。下载后就可自由编辑。 第一条安装、拆卸和搬迁钻机必须遵守下列规定 1.安装、拆卸钻塔前,应对钻塔构件、工具、绳索和起落架等进行严格检查。 2.安、拆钻塔工作应在机长的指挥下进行;安装人员必须戴安全帽。在塔上工作时必须要穿平底的橡胶鞋;必要的工具、螺栓要放在工具袋内;不得在安、拆钻塔的同时在塔下进行工作。 3.竖立钻架时,应先将钻架顶部架起一定高度;架顶要栓好安全绷绳,两腿底端暂时固定,另一腿(四角架则是两腿)底部绑上钢丝绳或粗麻绳,由专人统一指挥,用绞车或人力均匀牵引。工作人员必须离开钻架起落范围,并要有专人掌握绷绳,随时注意观察绷绳松紧程度和钻架起落过程中的动向。 4.拆卸各种机器时,禁止用大锤猛力敲打或盲目

井下钻探工操作规程(通用版)

井下钻探工操作规程(通用版) The safety operation procedure is a very detailed operation description of the work content in the form of work flow, and each action is described in words. ( 安全管理 ) 单位:______________________ 姓名:______________________ 日期:______________________ 编号:AQ-SN-0926

井下钻探工操作规程(通用版) 一、适用范围 第1条本操作规程适用基本建设、生产矿井的井下钻探工作。 二、上岗条件 第2条井下钻探需要熟悉以下知识: 1.必须熟悉民《煤矿安全规程》和井下工作的一般安全知识,经专门技术培训,考核合格后,方可上岗。 2.熟悉钻机的工作原理。掌握各种钻机的操作要领,维护保养及排除故障的技术知识。 3.掌握瓦斯抽放、煤层注水、封堵水注浆、防灭火、防突等各种钻孔的封孔和施工方式。 4.掌握《煤矿安全规程》对瓦斯抽放,煤层注水、注浆、防突等的有关规定。

5.了解有关煤矿瓦斯、煤尘爆炸的知识。 6.熟悉预防灾害的措施和矿井避灾路线。 第3条掌握井下打钻、注浆、封孔、煤层注水、防灭火、瓦斯抽放、防突等各种钻孔的施工方法。 三、安全规定 第4条井下钻探施工前,必须了解工程的设计目的、任务,严格按照《作业规程》施工。 第5条无风地点打钻必须安设局部通风机通风或采用导风筒通风,在打钻过程中不准停风,并有可靠的风电闭锁装置。特殊情况停风时,必须按规定撤出施工地点的所有人员。 第6条打钻时,必须加强原有的支护;改变支护方式,应制定安全措施,报有关部门批准后施工。 第7条钻进时要严格按照地质技术人员、测量人员标定的孔位及施工措施中规定的方位、角度、孔深等进行施工,不经技术人员同意不得擅自改动。 四、操作准备

动土作业安全规范

动土作业安全规范 1 适用范围 本规范规定了本公司的动土作业安全要求和《动土安全作业证》的管理。 本规范适用于本公司生产区域的动土作业。 2职责 2.1《动土安全作业证》由动土所在单位办理。 2.2经公司有关水、电、汽、工艺、设备、消防、安全等部门会签,由公司工程管理 部审批。 3、规定内容 3.1 术语和定义 动土作业: 挖土、打桩、钻探、坑探、地锚入土深度在0.5 m 以上;使用推土机、压路机等施工机械进行填土或平整场地等可能对地下隐蔽设施产生影响的作业。 3.2基本要求 3.2.1 作业前,作业单位和生产车间应对作业现场和作业过程中可能存在的危险、有害因素进行辨识、制定相应的安全措施。 3.2.2 作业前,应对参加作业的人员进行安全教育,主要内容如下: 3.2.2.1 有关作业的安全规章制度。 3.2.2.2 作业现场和作业过程中可能存在的危险、有害因素及应采取的具体安全措施。 3.2.2.3 作业过程中所使用的个体防护器具的使用方法及使用注意事项。 3.2.2.4 事故的预防、避险、逃生、自救、呼救等知识。 3.2.2.5 相关事故案例和经验、教训。 3.2.3 作业前,生产车间应进行如下工作: 3.2.3.1 对设备、管线进行隔绝、清洗、置换,并确认满足动土作业安全要求; 3.2.3.2 对作业现场的地下隐蔽工程进行交底; 3.2.3.3 腐蚀性介质的作业现场所配备人员应急冲洗水源; 3.2.3.4 夜间作业的场所设置满足要求的照明装置;

3.2.3.5 会同作业单位组织作业人员到作业现场,了解和熟悉现场环境,进一步核实安全措施的可靠性,熟悉应急救援器材的位置及分布。 3.2.4 作业前,作业单位对作业现场及作业涉及的设备、设施、工器具等进行检查,并使之符合如下要求: 3.2. 4.1 作业现场消防通道、行车通道应保持畅通;影响作业安全的杂物应清理干净; 3.2. 4.2 作业现场的梯子、栏杆、平台、篦子板、盖板等设施应完整、牢固,采用的临时设施应确保安全; 3.2. 4.3 作业现场可能危及安全的坑、井、沟、孔洞等应采取有效防护措施,并设警示标志,夜间应设警示红灯;需要检修的设备上的电器电源应可靠断电,在电源开关处加锁并加挂安全警示牌; 3.2. 4.4 作业使用的个体防护器具、消防器材、通信设备、照明设备等应完好; 3.2. 4.5 作业使用的脚手架、起重机械、电气焊用具、手持电动工具等各种工器具应符合作业安全要求;超过安全电压的手持式、移动式电动工器具应逐个配置漏电保护器和电源开关。 3.2.5 进入作业现场的人员应正确佩戴符合GB2811要求的安全帽,作业时,作业人员应遵守本工种安全技术操作规程,并按规定着装及正确佩戴相应的个体防护用品,多工种、多层次交叉作业应统一协调。 特种作业和特种设备作业人员应持证上岗。患有职业禁忌症者不应参与相应作业。作业监护人员应坚守岗位,如确需离开,应有专人替代监护。 3.2.6 作业前,作业单位应办理作业审批手续,并有相关责任人签名确认。 同一作业涉及动火、进入受限空间、盲板抽堵、高处作业、吊装、临时用电、动土、断路中的两种或两种以上时,除应同时执行相应的作业要求外,还应同时办理相应的作业审批手续。 作业时审批手续应齐全、安全措施应全部落实、作业环境应符合安全要求。 3 .3作业安全要求 3.3.1作业前,应检查工具、现场支撑是否牢固、完好,发现问题应及时处理。 3.3.2作业现场应根据需要设置护栏、盖板和警告标志,夜间要悬挂红灯示警。 3.3.3在破土开挖前,应先做好地面和地下排水,防止地面水渗入作业层面造成塌方。

钻探作业安全操作规程示范文本

钻探作业安全操作规程示 范文本 In The Actual Work Production Management, In Order To Ensure The Smooth Progress Of The Process, And Consider The Relationship Between Each Link, The Specific Requirements Of Each Link To Achieve Risk Control And Planning 某某管理中心 XX年XX月

钻探作业安全操作规程示范文本 使用指引:此操作规程资料应用在实际工作生产管理中为了保障过程顺利推进,同时考虑各个环节之间的关系,每个环节实现的具体要求而进行的风险控制与规划,并将危害降低到最小,文档经过下载可进行自定义修改,请根据实际需求进行调整与使用。 1.地质钻探从业人员必须接受安全教育,经考核合格方 可上岗。钻机机长是机台的安全责任人,负责全机台的安 全施工。新工人必须在机长或熟练工人指导下进行操作。 2.进入钻场必须戴安全帽,穿整齐合体的工作服,严禁 赤脚或穿拖鞋。禁止酒后操作施工。 3.机台从业人员必须遵守劳动纪律,操作时要精力集 中,不准嬉戏、打闹、打瞌睡,不准擅自离岗或串岗。 4.进场前,应弄清场内架空线路、地下管网、通讯电缆 等分布情况,场地附近有高压线路时,钻塔与高压线必须 保持安全距离,10千伏以上不小于5米,10千伏以下不小 于3米,不得在高压线下作钻机整体迁移。 5.现场管材、物品、工具等必须摆放整齐。钻场内严禁

存放有毒、有腐蚀性的化学药剂。使用时,必须按有关规定戴好防护装备。 6.起落塔架时未经检查设备不准起落。起落时,塔架周围严禁站人。 7.开孔前必须检查钻机、柴油机、天车、塔架等各种机械的螺钉是否上紧,塔材是否配套齐全,钢丝绳是否完好,确定安全可靠时,方可开工。 8.钻机立轴,天车中心(或前缘切点)与钻孔必须在同一垂直线上。 9.塔上工作人员必须系好安全带,不准把头、手伸至提引器上行下落的范围。 10.机械运转时,不准从事零部件的拆装工作,不准触摸和擦洗运转着的部件。 11.各种外露的传动皮带、明显轮、转动轴链条等应有防护罩或防护栏杆,且栏杆上不准放置任何物件。12.

钻井作业安全操作规程

钻井作业安全操作规程 1.1 交接班规程 1.1.1 钻进交接班 1)接方上钻台,交方停转,提起钻具,方钻杆出转盘,取出方补心,刹车。双方核对悬重、钻压、泵压和井下钻具结构。 2)接方接过刹把停总车,活动高速、低速、转盘气开关试气,耳听离合器进放气情况,试刹车,无问题后进行交接。 3)接班后分别合高速、低速、转盘离合器,下放钻具,配合钻工检查离合器、链条和保养整改情况。 1.1.2 起下钻交接班 1)起下钻时,钻具必须提起来,转盘上面不少于一个单根,双方核对悬重和下井工具,钻具规格、数量。 2)接方接过刹把,停总车,试气和试刹车后进行交接。 3)接班后进行检查。 1.2 操作前准备 1)接班前检查,召开班前会,根据生产任务搞好工作安排,使全班每个人都能明确本班任务和安全生产注意事项,确保生产有条不紊,安全无事故。 2)检查刹车系统是否工作良好。 3)检查大绳的死、活绳头固定情况及大绳有无断丝。 4)绞车、转盘传动装置各部位链条、万向轴、牙嵌离合器等工作状态是否正常。 5)气路系统不漏气、性能好,各种仪表灵敏可靠。 6)检查提升系统及水龙头运转是否正常。 7)检查防碰天车装置是否灵敏。 8)要求岗位人员把井口附近清理干净、利索,便于操作。

1.3 下钻头、工具、钻具检查规程 1.3.1 钻头 1)钻头型号、尺寸符合设计,无操作,否则不能下井。 2)丝扣、焊缝、台阶完好,储油系统压力平衡畅通,牙轮互不咬合、转动灵活、喷嘴尺寸符合设计要求,固定牢固。 3)钻头丝扣清洗干净试上。先用手把钻头丝扣旋上到转不动为止,此时两台肩间隙0.35~0.75mm为宜(可用厚簿规插入法测量)。若小于此要求,说明钻头丝扣偏小;若大于此要求,说明钻头丝扣偏大,都不符合钻头与钻具的连接要求。 4)用手将符合间隙规定的钻头卸下,将钻头丝扣均匀地涂上丝扣油,然后再用手上完扣,关闭转盘销子,再用大钳紧扣。5道猫头绳拉紧。紧扣时不能猛拉猛推,以免损伤牙轮钻头和丝扣。 5)钻头上紧后,上提钻具再检查牙轮,喷嘴巴掌各个部位,符合要求者方允许下井。 6)刮刀钻头检查丝扣、焊缝、台阶、喷嘴、刀片无碰伤,外径尺寸符合设计要求,接到钻具上紧后再检查上述内容。无问题下井。 7)PDC钻头按有关规定操作。 1.3.2 动力钻具 1)动力钻具上钻台必须用大钩和绷绳抬(绷绳套不允许在钻头短节上)。 2)螺杆井口试运转,合格后才能下井。 3)涡轮井口试运转,不转时可适当加大排量,再不转时,可用转盘带着转动几分钟,再不转不准下井。 4)扣上吊卡,大钩和绷绳抬上钻台,不能碰撞。 1.3.3 接钻铤 1)丝扣刷净,入井钻铤符合规定标准(弯曲度及磨损情况等),下井前应用双钳紧扣,丝扣油符合要求。 2)钻铤下井必须使用安全卡瓦,安全卡瓦不能卡反,安全卡瓦节数符合规定,使用时卡平、卡紧。所卡部位至钻铤卡瓦距离一般在5cm左右。 3)公扣戴护丝,母扣上提升护丝,气动绞车拉到大门坡道上摆正。

预应力张拉施工安全操作规程正式样本

文件编号:TP-AR-L7089 There Are Certain Management Mechanisms And Methods In The Management Of Organizations, And The Provisions Are Binding On The Personnel Within The Jurisdiction, Which Should Be Observed By Each Party. (示范文本) 编制:_______________ 审核:_______________ 单位:_______________ 预应力张拉施工安全操作规程正式样本

预应力张拉施工安全操作规程正式 样本 使用注意:该操作规程资料可用在组织/机构/单位管理上,形成一定的管理机制和管理原则、管理方法以及管理机构设置的规范,条款对管辖范围内人员具有约束力需各自遵守。材料内容可根据实际情况作相应修改,请在使用时认真阅读。 1、预应力钢束张拉施工前,应做好下列工作: (1)张拉作业区,应设置警告标志,无关人 员,严禁入内。 (2)检查张拉设备工具(如千斤顶、油泵、压 力表、油管、顶楔器及液控顶压阀)是否符合施工安 全的要求。压力表应按规定周期进行检定。 (3)锚环和锚塞使用前,应认真仔细检查及试 验,经检查合格后,方可使用。 (4)高压油泵与千斤顶之间的连接点各接口必 须完好无损,螺母应拧紧。油泵操作人员要戴防护眼

镜。 (5)油泵开动时,进、回油速度与压力表指针升降保持一致,并做到平稳、均匀。安全阀应保持灵敏可靠。 (6)张拉前,操作人员要确定联络信号。张拉两端应设便捷的通信设备。 2、在已拼装或旋浇的箱梁上进行张拉作业,应事先搭好张拉作业平台,并保持张拉作业平台、拉伸机支架要搭设牢固,平台四周应加防护栏。高处作业时,应设上下扶梯及安全网。施工的吊篮,应安挂牢固。必要时可另设安全保险设施。张拉时,千斤顶的对面及后面严禁站人,作业人员应站在千斤顶的两测,以防锚具及销子弹出伤人。 3、后张法张拉时,应检查混凝土强度,必须达到设计要求后方可进行张拉。

动土作业安全管理规程示范文本

动土作业安全管理规程示 范文本 In The Actual Work Production Management, In Order To Ensure The Smooth Progress Of The Process, And Consider The Relationship Between Each Link, The Specific Requirements Of Each Link To Achieve Risk Control And Planning 某某管理中心 XX年XX月

动土作业安全管理规程示范文本 使用指引:此操作规程资料应用在实际工作生产管理中为了保障过程顺利推进,同时考虑各个环节之间的关系,每个环节实现的具体要求而进行的风险控制与规划,并将危害降低到最小,文档经过下载可进行自定义修改,请根据实际需求进行调整与使用。 1目的 为了预防动土作业中出现安全事故、保障劳动者的生 命安全,特制定本制度。 2适用范围 本制度适用于公司内所有动土作业。 3引用文件、术语与定义 动土作业是指挖土、打桩、地锚入土深度在0.5m以 上;地面堆放负重在50kg/m2以上;使用推土机、压路机 等施工机械进行填土或平整场地的作业。 GB 2811 安全帽 GB 7059 便携式木梯安全要求 GB 12142 便携式金属梯安全要求

GB/T 13869 用电安全导则 GB 16179 安全标志使用导则 JCJ 46 施工现场临时用电安全技术规范 4职责 4.1安全管理员负责本制度的制定及执行情况的监督检查。 4.2相关单位是本制度的协助单位,负责本制度的执行。 5管理程序 5动土作业安全要求 5.1动土作业必须办理《动土安全作业证》,否则不准动土作业。《作业证》经单位有关水、电、汽、工艺、设备、消防、安全、工程等部门会签,由单位动土作业主管部门审批。 5.2作业前,作业负责人应对施工人员进行安全教育。

地质钻探工程安全生产操作规程(通用版)

The prerequisite for vigorously developing our productivity is that we must be responsible for the safety of our company and our own lives. (安全管理) 单位:___________________ 姓名:___________________ 日期:___________________ 地质钻探工程安全生产操作规程 (通用版)

地质钻探工程安全生产操作规程(通用版)导语:建立和健全我们的现代企业制度,是指引我们生产劳动的方向。而大力发展我们生产力的前提,是我们必须对我们企业和我们自己的生命安全负责。可用于实体印刷或电子存档(使用前请详细阅读条款)。 一、修筑机场地基: 1、机场地基应平整、坚固、稳定、适用。钻塔底座的填方部分,不得超过塔基面积的1/4。 2、在山坡修筑机场地基,当岩石坚固稳定时,坡度应小于80°;地形松散不稳时,坡度应小于45°。 3、机场周围应有排水设施。在山谷、河沟、地势低洼地带或雨季施工时,机场地基应修筑拦水坝或修筑防洪设施。 4、机场地基应满足钻孔边缘距地下电缆线路水平距离大于5m,距地下通讯电缆、构筑物、管道等水平距离应大于2m。 二、钻探设备安装、拆卸、搬迁: 1、安装、拆卸钻塔前,应对钻塔构件、工具、绳索、挑杆和起落架等进行严格检查。 2、安装、拆卸钻塔应在安装队长、机长统一指挥下进行,作业人员要合理安排,严格按钻探操作规程进行作业,塔上塔下不得同时作

业。 3、安装、拆卸钻塔时,起吊塔件使用的挑杆应有足够的强度。拆卸钻塔应从上而下逐层拆卸。 4、禁止穿戴钉子或者硬底鞋上塔作业。 5、安、拆钻塔应铺设工作台板,塔板台长度、厚度应符合安全要求。 6、夜间或5级以上大风、雷雨、雾、雪等天气禁止安装、拆卸钻塔作业。 钻塔安装与拆卸应遵守下列规定: 1、起、放钻架,应在机长统一指挥下,有序地进行。 2、竖立或放倒钻架前,应当埋牢地锚。 3、竖立或放倒钻架时,作业人员应离开钻架起落范围,并应专人控制绷绳。 4、钻架腿之间应当安装斜拉手。 5、钢管钻架应采用无缝钢管制作,钻架腿要在连接处的外部套上钢管结箍加固。 6、起、放钻架,钻架外边缘与输电线路边缘之间距离,应符合下表规定:

钻探施工各岗位安全操作规程正式版

Guide operators to deal with the process of things, and require them to be familiar with the details of safety technology and be able to complete things after special training.钻探施工各岗位安全操作 规程正式版

钻探施工各岗位安全操作规程正式版 下载提示:此操作规程资料适用于指导操作人员处理某件事情的流程和主要的行动方向,并要求参加施工的人员,熟知本工种的安全技术细节和经过专门训练,合格的情况下完成列表中的每个操作事项。文档可以直接使用,也可根据实际需要修订后使用。 一、钻工基本规定 1、从事钻探工作的人员,必须接受安全教育方准上岗。新工人必须在班长或熟练工人指导下进行操作。 2、从事钻探工作的人员必须具备一定的健康条件。 3、上班前和上班时均禁止喝酒。 4、职工进行机场工作,防护用品必须配戴齐全,戴好安全帽,穿好工作服及工作鞋或胶鞋,上塔必须系安全带。 二、升降钻进岗安全操作规程 1、遵守钻探工人基本规定。

2、升降钻具前,应检查升降系统运转情况,刹车手把是否灵活可靠,钢丝绳、游动滑车等所有提升工具,试运良好。 3、升降中应注意机械运转情况,声音是否正常,钢丝绳是否排列整齐。 4、升降钻具时思想要集中,随时注意塔上塔下和孔口情况,注意游动滑车的运行,做到升降平稳。 5、监督其他岗位安全操作情况,瞻前顾后,集中精力,口号一致,行动统一,动作准确,相互配合,安全操作。 6、孔内情况复杂时要及时向机长汇报,并采取相应措施。 7、起下钻具时禁止在塔上进行与升降钻具无关的修理工作。

预应力张拉安全操作规程简易版

The Daily Operation Mode, It Includes All The Implementation Items, And Acts To Regulate Individual Actions, Regulate Or Limit All Their Behaviors, And Finally Simplify Management Process. 编订:XXXXXXXX 20XX年XX月XX日 预应力张拉安全操作规程 简易版

预应力张拉安全操作规程简易版 温馨提示:本操作规程文件应用在日常的规则或运作模式中,包含所有的执行事项,并作用于规范个体行动,规范或限制其所有行为,最终实现简化管理过程,提高管理效率。文档下载完成后可以直接编辑,请根据自己的需求进行套用。 为了确保预应力混凝土桥梁施工质量及安全生产,特制定如下措施: 1预应力钢丝、钢绞线锚具,应有出厂证明书。锚具进厂时应按有关规定进行验收。 2钢丝、钢绞线应采用砂轮锯切割,不准采用电弧切割。 3预应力钢丝、钢绞线在储存、运输过程中,应采取防止锈蚀及损坏措施。不同厂家生产的钢绞线、高强钢丝不得混用。 4张拉所用机具设备及仪表,应由专人保管和使用,并定期检查与校验。张拉设备出现反常现象或在千斤顶检修后,应重新校验。

5多根钢丝同时张拉时,构件截面中断丝和滑脱钢丝的数量不得大于纲丝总数的1%。 6锚固阶段张拉端预应力筋的内缩量,不应大于桥规规定。 7先张梁张拉和放张时,均应填写好施工预应力记录表。 8张拉预应力区域内应设有明显标志,非工作人员禁止进入张拉区范围内,构件两端不准站人,并设置防护措施。 9操作千斤顶和测量伸长值的人员,应站在千斤顶侧面操作。实际伸长值与理论伸长值误差在±6%以内,若超过应立即停止张拉,并查明原因。 10选择张拉油泵的位置的,应考虑张拉过程中构件突然破坏时,操作人员可立即避开。

动土作业安全管理制度规定

1 基本要求 1.1动土作业是指工程工程的各种动土作业活动,包括人工与机械形式的土石方开挖、钻孔、打桩以及使用推土机、压路机等施工机械进行填土或平整场地等可能对地下隐蔽设施产生影响的作业。 1.2动土作业应按照作业许可证管理的范围要求办理作业许可证,涉及用火、用电、吊装、进入受限空间等高风险作业的还应办理相应的作业许可证。 1.3 作业前应针对作业内容进行JSA,制定相应的作业程序、安全技术措施和应急措施。 1.4 作业许可证审批人和监护人应经过培训,持有相应资质证件。审批人必须在施工现场进行确认和审批。 1.5地下或周围施工情况复杂的动土作业期间应视频监控。 2 引用文件 GB 50201-2012土方与爆破工程施工及验收规范 HG23017-1999厂区动土作业安全规程 GB50484-2008 石油化工建设工程施工安全技术规范 《中国石化动土作业安全管理规定》(中国石化安〔2016〕21号) 3 管控方式与职责 3.1 工程部负责动土作业的管理与实施。工程部各业务管理部门是动土作业的管理责任主体,安全管理部门是动土作业的安全监督责任主体,施工班组(或作业单位)是动土作业的实施责任主体。 3.1.1工程(施工)管理部门负责动土作业的施工管理。组织作业前的JSA及其交底,组织确认外部施工作业环境(如地质条件、地下设施、交叉作业等),检查确认内部施工作业方法、作业条件、安全措施,组织落实作业监护,检查日常施工作业情况。 3.1.2 技术质量管理部门负责动土作业的施工技术质量管理。负责组织制定施工方案、方法或程序、安全技术措施,编制JSA并对作业人员进行交底,监督检查施工方案、程序及措施的执行情况,检查施工质量情况。 3.1.3 物资设备管理部门负责动土作业所涉及的施工设备、器材的采购管理。组织制定或提供机械设备、工器具的操作规程、使用说明/要求、质量证明文件,参与制定施工方案、安全技术措施和JSA,监督检查机械设备的管理情况。 3.1.4 安全管理部门负责动土作业的安全监督管理。负责对作业许可批准人和监护人实施业务培训与资格认定,检查确认安全防护措施落实情况并在作业许可证上签字,检查作业过程的安全状况。 3.1.5施工经理(或施工负责人)负责组织实施动土作业。作业前组织JSA及其交底,组织协调、确认外部作业环境(空间隔离、交叉作业等),组织落实施工作业条件和安全措

岩土工程勘察钻探安全操作规程(一)

岩土工程勘察钻探安全操作规程(一) 第一条安装、拆卸和搬迁钻机必须遵守下列规定 1.安装、拆卸钻塔前,应对钻塔构件、工具、绳索和起落架等进行严格检查。 2.安、拆钻塔工作应在机长的指挥下进行;安装人员必须戴安全帽。在塔上工作时必须要穿平底的橡胶鞋;必要的工具、螺栓要放在工具袋内;不得在安、拆钻塔的同时在塔下进行工作。 3.竖立钻架时,应先将钻架顶部架起一定高度;架顶要栓好安全绷绳,两腿底端暂时固定,另一腿(四角架则是两腿)底部绑上钢丝绳或粗麻绳,由专人统一指挥,用绞车或人力均匀牵引。工作人员必须离开钻架起落范围,并要有专人掌握绷绳,随时注意观察绷绳松紧程度和钻架起落过程中的动向。 4.拆卸各种机器时,禁止用大锤猛力敲打或盲目乱拆。由机器上拆下的小零件、仪表、油管等,应专人妥善保存。气孔、油眼必须堵严。各连接螺栓、螺帽、轴座、销子等,卸除后仍应装回原处。 5.严禁抛掷、滚放器材、工具。 6.用汽车搬运机械时,要放稳绑牢。由有经验的人指挥,并应互相配合好。人工装卸时,应有足够强度的跳板;用吊车或葫芦起吊时,钢丝绳、绳卡、挂钩及吊架腿应牢固。多人抬动设备时,应有专人指挥,相互配合。钻机整体迁移时,应在平坦短距离地面上进行,应采取防倾斜措施;禁止在高压电线下和坡度超过15°坡上或凹凸不平和松软地

面整体迁移钻机。 7.在地形平缓、钻孔相互间距离较近、又具有牵引设备时,可采用整体迁移和半整体迁移的方法搬运设备。迁移前要详细了解通过地段的地面及空中状况,迁移过程中要有专人指挥。在有高压电网的地区不得在高压线下作整体迁移。 第二条升降钻具应遵守下列规定 1.升降钻具前应做好以下工作 a.准确丈量机上余尺;松开卡盘或打开倒杆器。 b.认真检查升降机的制动装置、离合装置、提引器、游动滑车和拧卸工具等是否安全、好用。天车要定期加油和检查。 c.检查绳卡及钢丝绳的磨损情况,钢丝绳固定连接绳卡,应不少于3个,绳卡距绳头,应大于钢丝绳直径的6倍;钢丝绳,应定期检查,变形、磨损、断丝钢丝绳应及时报废更换,不得继续使用;提引器处于孔口时,升降机卷筒钢丝绳圈数不少于3圈。 2.升降钻具过程中必须遵守以下规定 a.操作升降机人员应与孔口和塔上(或操作扶摆管)人员紧密配合,互相关照,并按他们发出的信号进行操作。 b.操作升降机要稳,不得猛刹猛放。同时要防止提引器、游动滑车等碰撞台板(或钻杆靠架)。升降过程中不得用手扶摸钢丝绳。 c.孔口操作人员必须站立在钻具起落范围以外。摘挂提引器时要注意防止回绳碰打。抽、插垫叉要防止砸手。

动土作业施工方案

迎宾路穿越金鸡河中压改线天然气工程 动 土 施 工 方 案 编制: 审核: 复核: 江苏华能建设工程集团有限公司

一、动土目的及内容 迎宾路穿越金鸡河中压改线天然气工程开挖碰口坑 二、施工动土时间、施工动土工具 迎宾路穿越金鸡河中压改线天然气工程开挖碰口坑从2016年月日开始,于2016年月日结束,为一般保护性动土,拟使用人工与挖掘机配合开挖沟槽,然后人工修整成型。 三、施工动土地点 动土地点在昆山市迎宾路 四、施工单位组织机构 为确保本工程进度、质量、安全及文明施工等目标的实现,公司设立工程指挥部和项目管理部,实行项目经理负责制,由项目经理负责工程的组织、协调及其它问题的处理和安排,其项目组织机构如下图: 项目经理 技术负责人质量负责人 材料员安全员施工员质检员 主要管理人员: (1)项目经理: 杨小伟技术负责人: 王立昌 (2)质量负责人: 王社教施工员: 杨树兴 (3)质检员: 王护昌安全员: 王增加 (4)材料员: 王攀

五、现场动土施工方案 1.开工前必须向建设单位办理《动土作业安全许可证》,并组织申请部门及相关部门结合作业内容和现场环境,对作业内容,作业环境,动土设备等方面进行风险辨识。 2.开工前与建设方进行现场交底,并组织相关人员学习安全教育、安全技术交底。制定动土作业事故现场处理方案,明确可能出现的紧急情况、现场应急措施、可靠地联络方式、作业人员紧急情况时的逃生路线和救护方法。 3.进入施工现场前,备齐劳保用品、保护安全器材及符合现场要求的安全环保实施,施工人员不得随意破坏现场原有绿化环境。 4.施工人员应接受昆山利通天然气有限公司现场代表的检查和监督。施工人员必须佩带好劳保用品、安全帽,严格按照操作规程施工。 5.保持消防通道畅通,施工人员清楚逃生路线及急救设施和应急器材的位置。 6.施工过程中遇到地下有管线、电缆等应该逐级上报,以及时与建设方协调处理。 六、施工现场安全管理要求 1.施工现场应根据需要设置护栏、警告标志 2.对于施工地点埋有电力及通讯电缆、工艺、给排水及消防管线的动土作业严谨采用机械设施动土,应采取保护措施确保地下设施完好。 3.明确岗位职能,合理搭配操作人员,明确指挥联系方式。 4.操作场地保持畅通,疏散无关人员、车辆,建立防火防灾区域。

工程钻探安全生产规程详细版

文件编号:GD/FS-6328 (操作规程范本系列) 工程钻探安全生产规程详 细版 The Daily Operation Mode, It Includes All The Implementation Items, And Acts To Regulate Individual Actions, Regulate Or Limit All Their Behaviors, And Finally Simplify Management Process. 编辑:_________________ 单位:_________________ 日期:_________________

工程钻探安全生产规程详细版 提示语:本操作规程文件适合使用于日常的规则或运作模式中,包含所有的执行事项,并作用于规范个体行动,规范或限制其所有行为,最终实现简化管理过程,提高管理效率。,文档所展示内容即为所得,可在下载完成后直接进行编辑。 第一节原则 一、基本原则 1、安全第一原则:任何工程、任何时候、任何地点,保障钻探和非钻探人员的人身安全是第一位的、压倒一切的原则。 2、万无一失原则:安全规程必须确保人员在万一疏勿的情况下都不会出安全事故,做到万无一失。 3、人人遵守原则:无论水平有多高、经验有多丰富、工龄有多长、无论老板、现场技术负责人、现场管理员、机长还是下手都必须遵守、不得违反。 二、安全管理的基本内容

(一)消除安全隐患: 1、消除设备和构件本身的安全缺陷; 2、消除钻探方法本身的安全缺陷; 3、消除人员的安全缺陷:新来机长必须配2名老下手,老机长至少配1名熟练下手。 4、用前安全检查:每一样设备及部件使用之前必须进行详细的安全检查,使它们无安全隐患。 (二)安全教育: 1、新来人员上岗前的安全教育:①新来的机长上岗前必须经现场技术负责人对他进行1天(记工日)的安全教育,考试合格后才能上岗。②新来的下手上岗前必须经现场技术负责人对他进行1天(记工日)的安全教育后才能上岗(至少宣读、讲解两遍安全生产规程内容)。 2、定期教育:①、每10天由现场技术负责人

动土作业施工方案

动土作业施工方案 This manuscript was revised on November 28, 2020

兵希派出所天然气工程 动 土 施 工 方 案 编制:王雷雷 审核:宋海荣 复核:杨小伟 江苏华能建设工程集团有限公司

一、动土目的及内容 兵希派出所天然气工程开挖碰口坑 二、施工动土时间、施工动土工具 兵希派出所天然气工程开挖碰口坑,为一般保护性动土,拟使用人工与挖掘机配合开挖沟槽,然后人工修整成型。 三、施工动土地点 动土地点在昆山市淀山湖镇新乐路 四、施工单位组织机构 为确保本工程进度、质量、安全及文明施工等目标的实现,公司设立工程指挥部和项目管理部,实行项目经理负责制,由项目经理负责工程的组织、协调及其它问题的处理和安排,其项目组织机构如下图: 项目经理 技术负责人质量负责人 材料员安全员施工员质检员 主要管理人员: (1)项目经理: 杨小伟技术负责人: 杨小清(2)质量负责人: 王社教施工员: 王立昌(3)质检员: 王护昌安全员: 王增加(4)材料员: 王攀

五、现场动土施工方案 1.开工前必须向建设单位办理《动土作业安全许可证》,并组织申请部门及相关部门结合作业内容和现场环境,对作业内容,作业环境,动土设备等方面进行风险辨识。 2.开工前与建设方进行现场交底,并组织相关人员学习安全教育、安全技术交底。制定动土作业事故现场处理方案,明确可能出现的紧急情况、现场应急措施、可靠地联络方式、作业人员紧急情况时的逃生路线和救护方法。 3.进入施工现场前,备齐劳保用品、保护安全器材及符合现场要求的安全环保实施,施工人员不得随意破坏现场原有绿化环境。 4.施工人员应接受昆山利通天然气有限公司现场代表的检查和监督。施工人员必须佩带好劳保用品、安全帽,严格按照操作规程施工。 5.保持消防通道畅通,施工人员清楚逃生路线及急救设施和应急器材的位置。 6.施工过程中遇到地下有管线、电缆等应该逐级上报,以及时与建设方协调处理。 六、施工现场安全管理要求 1.施工现场应根据需要设置护栏、警告标志 2.对于施工地点埋有电力及通讯电缆、工艺、给排水及消防管线的动土作业严谨采用机械设施动土,应采取保护措施确保地下设施完好。 3.明确岗位职能,合理搭配操作人员,明确指挥联系方式。 4.操作场地保持畅通,疏散无关人员、车辆,建立防火防灾区域。 5.现场人员配备烧伤、创伤为主的急救药品。 6.车辆驾驶员严禁酒后驾驶,雨天慢行,反违章驾驶。

钻探工安全操作规程

编号:SM-ZD-92601 钻探工安全操作规程Through the process agreement to achieve a unified action policy for different people, so as to coordinate action, reduce blindness, and make the work orderly. 编制:____________________ 审核:____________________ 批准:____________________ 本文档下载后可任意修改

钻探工安全操作规程 简介:该规程资料适用于公司或组织通过合理化地制定计划,达成上下级或不同的人员 之间形成统一的行动方针,明确执行目标,工作内容,执行方式,执行进度,从而使整 体计划目标统一,行动协调,过程有条不紊。文档可直接下载或修改,使用时请详细阅 读内容。 l、搬运钻探设备,要有专人统一指挥,一定要捆绑牢固,用平板车和铲运机运输时,不可超高、超宽。 2、在井下人工扛钻杆等物时,要防止触及电机车滑触线,以免触电伤人。 3、钻探硐室施工结束,要认真检查验收,对不符合设计要求之处,提出整改意见,使之完全符合钻探施工需要。 4、安装设备之前,要检查钻机窝是否有浮石等不安全因素,处理妥善方可安装设备。安装中高空作业必须系好安全带。 5、挂牵引滑子的横粱必须选用直径大于25厘米的硬杂木,横梁窝深不得小于2厘米,岩石较软时,要适当加深。如果采用锚杆其孔深不得少于0.5米。 6、水平钻立柱必须穿靴带帽,牢固顶在巷道顶、底板上,垂直于水平面,经试验牢固可靠,方可正常作业。

张拉工安全操作规程示范文本

张拉工安全操作规程示范 文本 In The Actual Work Production Management, In Order To Ensure The Smooth Progress Of The Process, And Consider The Relationship Between Each Link, The Specific Requirements Of Each Link To Achieve Risk Control And Planning 某某管理中心 XX年XX月

张拉工安全操作规程示范文本 使用指引:此操作规程资料应用在实际工作生产管理中为了保障过程顺利推进,同时考虑各个环节之间的关系,每个环节实现的具体要求而进行的风险控制与规划,并将危害降低到最小,文档经过下载可进行自定义修改,请根据实际需求进行调整与使用。 1. 油泵司机操作前应检查电源线,机械设备和吊具、 吊绳,检查钢绞线是否符合质量要求以及梁身灌注质量, 发现异常,应及时维修更换。 2. 油泵必须由油泵司机操作,如发现油管漏油应立即 停机,拧紧螺帽或更换油管后,方可继续操作。 3. 两断张拉必须同步,千斤顶升压或降压速度应缓 慢、均匀、切忌突然加压或卸压。 4. 张拉过程中,千斤顶的正后方及油管的正前方严禁 站人,不准两边来回穿插。测量伸张值时操作人员应站在 千斤顶侧面,无关人员不得进入现场。 5. 从开始张拉至管道压浆完毕的全过程中,不得敲击 锚具。

6. 吊千斤顶和其他物件时,吊具下不准站人。 7. 终张拉完毕,切割钢绞线时,人要站在侧面,除遵守气割工安全技术操作规程外,还必须搭好梯子,站稳。 8. 需要更换夹片时两端都要装上千斤顶,采取其他措施放松钢绞线应力时,要仔细做好工作场地的安全防护工作。 9. 在放炮处理过程中,不准任何人走过,并在两端派人监护。 请在此位置输入品牌名/标语/slogan Please Enter The Brand Name / Slogan / Slogan In This Position, Such As Foonsion

动土作业安全管理规程

编号:SM-ZD-89844 动土作业安全管理规程Through the process agreement to achieve a unified action policy for different people, so as to coordinate action, reduce blindness, and make the work orderly. 编制:____________________ 审核:____________________ 批准:____________________ 本文档下载后可任意修改

动土作业安全管理规程 简介:该规程资料适用于公司或组织通过合理化地制定计划,达成上下级或不同的人员之间形成统一的行动方针,明确执行目标,工作内容,执行方式,执行进度,从而使整体计划目标统一,行动协调,过程有条不紊。文档可直接下载或修改,使用时请详细阅读内容。 1目的 为了预防动土作业中出现安全事故、保障劳动者的生命安全,特制定本制度。 2适用范围 本制度适用于公司内所有动土作业。 3引用文件、术语与定义 动土作业是指挖土、打桩、地锚入土深度在0.5m以上;地面堆放负重在50kg/m2以上;使用推土机、压路机等施工机械进行填土或平整场地的作业。 GB 2811 安全帽 GB 7059 便携式木梯安全要求 GB 12142 便携式金属梯安全要求 GB/T 13869 用电安全导则 GB 16179 安全标志使用导则

JCJ 46 施工现场临时用电安全技术规范 4职责 4.1安全管理员负责本制度的制定及执行情况的监督检查。 4.2相关单位是本制度的协助单位,负责本制度的执行。 5管理程序 5动土作业安全要求 5.1动土作业必须办理《动土安全作业证》,否则不准动土作业。《作业证》经单位有关水、电、汽、工艺、设备、消防、安全、工程等部门会签,由单位动土作业主管部门审批。 5.2作业前,作业负责人应对施工人员进行安全教育。作业人员应按规定着装并佩戴合适的个体防护用品。施工单位应进行施工现场危害辨识,并逐条落实安全措施。 5.3作业前,应检查工具、现场支撑是否牢固、完好,发现问题应及时处理。 5.4动土作业施工现场应根据需要设置护栏、盖板和警告标志,夜间应悬挂红灯示警。 5.5 严禁涂改、转借《动土安全作业证》,不得擅自变更

钻探工程安全规程

10 钻探工程 10·1 修筑机场地基 10·1·1 机场地基应平整、坚固、稳定、适用。钻塔底座的填方部分,不得超过塔基面积的1/4。 10·1·2 在山坡修筑机场地基,岩石坚固稳定时,坡度应小于80°;地层松散不稳定时,坡度应小于45°。 10·1·3 机场周围应有排水措施。在山谷、河沟、地势低洼地带或雨季施工时,机场地基应修筑拦水坝或修建防洪设施。 10·1·4 机场地基应满足钻孔边缘距地下电缆线路水平距离大于5m,距地下通讯电缆、构筑物、管道等水平距离应大于2m。 10·2 钻探设备安装、拆卸、搬迁 10·2·1 钻塔安装与拆卸应遵守下列规定: a )安装、拆卸钻塔前,应对钻塔构件、工具、绳索、挑杆和起落架等进行严格检查。 b)安装、拆卸钻塔应在安装队长或机长统一指挥下进行,作业人员要合理安排,严格按钻探操作规程进行作业,塔上塔下不得同时作业。 c )安装、拆卸钻塔时,起吊塔件使用的挑杆应有足够的强度。拆卸钻塔应从上而下逐层拆卸。 d )进入机场应按规定穿戴工作服、工作鞋、安全帽,不得赤脚或穿拖鞋,塔上作业应系好安全带,禁止穿带钉子或者硬底鞋上塔作业。 e )安、拆钻塔应铺设工作台板,塔板台板长度、厚度应符合安全要求。 f )夜间或5级以上大风、雷雨、雾、雪等天气禁止安装、拆卸钻塔作业。10·2·2 钻架安装与拆卸应遵守下列规定: a )起、放钻架,应在安装队长或机长统一指挥下,有秩序地进行。 b )竖立或放倒钻架前,应当埋牢地锚。 c )竖立或放下钻架时,作业人员应离开钻架起落范围,并应有专人控制绷绳。d)钻架钢管材料应满足最大工作强度要求。 e)钻架腿之间应安装斜拉手,应在钻架腿连接处的外部套上钢管结箍加固。 f )起、放钻架,钻架外边缘与输电线路边缘之间安全距离,应符合表1的规定:

相关主题
文本预览
相关文档 最新文档
