当前位置:文档之家› (最新)建设项目目标责任考核办法

(最新)建设项目目标责任考核办法

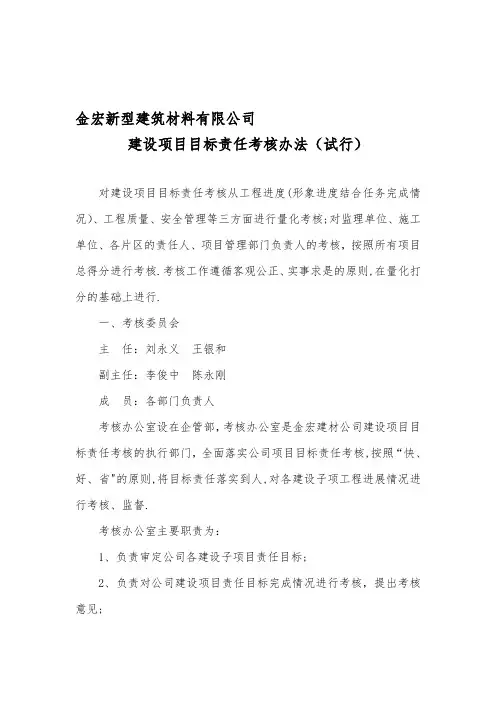

(最新)建设项目目标责任考核办法
(最新)建设项目目标责任考核办法

(最新)建设项目目标责任考核办法金宏新型建筑材料有限公司

建设项目目标责任考核办法,试行,

对建设项目目标责任考核从工程进度,形象进度结合任务完成情况,、工程质量、安全管理等三方面进行量化考核,对监理单位、施工单位、各片区的责任人、项目管理部门负责人的考核~按照所有项目总得分进行考核。考核工作遵循客观公正、实事求是的原则~在量化打分的基础上进行。

一、考核委员会

主任:刘永义王银和

副主任:李俊中陈永刚

成员:各部门负责人

考核办公室设在企管部~考核办公室是金宏建材公司建设项目目标责任考核的执行部门~全面落实公司项目目标责任考核~按照“快、好、省”的原则~将目标责任落实到人~对各建设子项工程进展情况进行考核、监督。

考核办公室主要职责为:

1、负责审定公司各建设子项目责任目标,

2、负责对公司建设项目责任目标完成情况进行考核~提出考核意见,

3、指导、监督重点及其他建设项目责任目标的考核与落实,

4、对管理混乱、工期进度严重滞后、多次出现安全和质量事故、

连续考核均不能完成目标责任的建设项目~有撤换项目责任人的建议权。

二、考核办法及内容

各建设子项目责任目标按工程进度、工程质量和安全管理三项内容进行考核~工程进度为月考核~每月22日进行,工程质量为周、月考核~每星期五进行一次周

考核~每月22日进行一次月度考核,安全管理为周考核~每周5进行一次。工程进度基本分60分~最高分90分~工程质量基本分20分~最高分25分~安全管理基本分20分~最高分25分。

1、片区责任人以该片区各施工单位平均分为其考核得分~得分超过90分的~每增加1分~奖励20元/月~80-90分的不奖不罚~得分低于80分的~每低1分~处罚20元/月,

2、工程部得分以所有片区得分的平均值为其考核得分~得分超过90分的~每增加1分~奖励40元/月~80-90分的不奖不罚~得分低于80分的~每低1分~处罚40元/月,

3、施工单位、监理单位、安装单位以所有片区本单位得分的平均值为其考核得分~得分超过90分的~每增加1分~奖励50元/月~80-90分的不奖不罚~得分低于80分的~每低1分~处罚50元/月。

4、财务部、供应部、企管部得分采取直接考核得分~得分超过90分的~每增加1分~奖励40元/月~80-90分的不奖不罚~得分低于80分的~每低1分~处罚40元/月,

考核内容及办法详见附表1-8.

附表一:考核得分—片区责任人附表二:考核得分—工程部附表三:考核得分—施工单位附表四:考核得分—安装单位附表五:考核得分—监理单位附表六:各片区施工单位考核附表七:各片区安装单位考核附表八:各片区监理单位考核附表一:

考核得分—片区责任人

片区责任人: 考核时间:

单位得分存在问题

施工单位

安装单位

监理单位

片区得分

(为该片区各施工

单位得分的平均值)

片区责任人签字: 考核员签字: 附表二:

考核得分—工程部

考核时间:

片区及负责人得分存在问题 1( 2(

3(

4(

5(

6(

7(

8(

9(

10(

工程部得分

(为各片区总得分

的平均值)

工程部负责人签字: 考核员签字: 附表三:

考核得分—施工单位

考核时间:

片区及负责人各片区本单位得分存在问题 1( 2(

3(

4(

5(

6(

7(

8(

9(

10(

施工单位得分

(为各片区本单位

得分的平均值)

施工单位负责人签字: 考核员签字:

附表四:

考核得分—安装单位

考核时间:

片区及负责人各片区本单位得分存在问题 1( 2(

3(

4(

5(

6(

7(

8(

9(

10(

安装单位得分

(为各片区本单位

得分的平均值)

安装单位负责人签字: 考核员签字:

附表五:

考核得分—监理单位

考核时间:

片区及负责人各片区本单位得分存在问题 1( 2(

3(

4(

5(

6(

7(

8(

9(

10(

监理单位得分

(为各片区本单位

得分的平均值)

监理单位负责人签字: 考核员签字:

附表六:

各片区施工单位考核

片区及负责人: 考核时间: 得分:

工程进度考核表

考核内容奖励分数扣除分数存在问题

1. 对照公司审定的责任目标,完成

目标任务的,得基本分60分,最高 90分

2. 未完成责任目标的,按欠责任目标比例乘以基本分扣分

3. 每超额完成责任目标进度1%加1 分,最高加25分

4. 实际投资额超出所对应工程计划

投资金额5%的,每超1%,扣1分,最多扣5分

5. 实际投资额比对应的工程计划投

资金额节省,每节省1%,加1分,最多加5分

6. 由于不积极、不主动造成延误工期,每次扣2分

7. 责任目标进度分配混乱不清、未

尽到管理责任、人员分配不合理等,每项扣1分

8. 存在问题不及时上报,发生问题隐瞒不上报,每个问题扣2分

9. 发现未请假擅自离开工地的,每次扣1分

工程质量考核表

考核内容奖励分数扣除分数存在问题

1. 项目建设过程中无质量事故和质量缺陷的,得基本分20分

2. 工程管理规范到位、质量优良的,根据情况加分,最多加5分

3. 项目建设过程中每出现一次质量事故扣20分(质量事故主要是指在工程施工过程中,由于设计或施工原因,使工程产生安全隐患或不能满足使用功能而必须进行返工、加固或需经检测部门鉴定的事件)

4. 每发现一处质量缺陷扣1分,直至扣完基本分(质量缺陷主要是指在工程施工过程中,由于施工工艺或技术措施等原因,造成分项工程出现不影响结构安全但降低工程质量的现象)

安全管理考核表

考核内容奖励分数扣除分数存在问题

1. 按照国家和集团公司有关安全生

产的法律、法规、规章、规程、标准

和技术规范以及施工组织措施等组织实施,项目管理规范,无“三违”

和无证上岗等安全隐患的,得基本分

20分

2.发现无证上岗、无安全帽及安全带

佩戴、危险施工等安全隐患的,每处扣2分,直至扣完基本分

3. 安全管理规范、得力、现场文明,

严格按照公司要求去做,不存在安全隐患得,根据情况进行加分,最多加5分

4. 发生轻伤及以上伤亡事故或三级

及以上非伤亡事故的,本项不得分,并按《合同》和集团公司有关规定处理

5. 安全管理不规范、措施不得力、

现场不文明,未严格按照公司要求去做,每项次扣2分

施工方责任人签字: 考核员签字:

附表七:

各片区安装单位考核

片区及负责人: 考核时间: 得分:

工程进度考核表

考核内容奖励分数扣除分数存在问题

1. 对照公司审定的责任目标,完成

目标任务的,得基本分60分,最高 90分

2. 未完成责任目标的,按欠责任目标比例乘以基本分扣分

3. 每超额完成责任目标进度1%加1 分,最高加25分

4. 实际投资额超出所对应工程计划

投资金额5%的,每超1%,扣1分,最多扣5分

5. 实际投资额比对应的工程计划投

资金额节省,每节省1%,加1分,最多加5分

6. 由于不积极、不主动造成延误工期,每次扣2分

7. 责任目标进度分配混乱不清、未

尽到管理责任、人员分配不合理等,每项扣1分

8. 存在问题不及时上报,发生问题隐瞒不上报,每个问题扣2分

9. 发现未请假擅自离开工地的,每次扣1分

工程质量考核表

考核内容奖励分数扣除分数存在问题

1. 项目建设过程中无质量事故和质量缺陷的,得基本分20分

2. 工程管理规范到位、质量优良的,根据情况加分,最多加5分

3. 项目建设过程中每出现一次质量事故扣20分(质量事故主要是指在工程施工过程中,由于

设计或施工原因,使工程产生安全隐患或不能满足使用功能而必须进行返工或加固、或需经检测部门鉴定的事件) 4. 每发现一处质量缺陷扣1分,直至扣完基本分(质量缺陷主要是指在工程施工过程中,由于施工工艺或技术措施等原因,造成分项工程出现不影响结构安全但降低工程质量的现象)

安全管理考核表

考核内容奖励分数扣除分数存在问题

1. 按照国家和集团公司有关安全生

产的法律、法规、规章、规程、标准

和技术规范以及施工组织措施等组织实施,项目管理规范,无“三违”

和无证上岗等安全隐患的,得基本分

20分

2.发现无证上岗、无安全帽及安全带

佩戴、危险施工等安全隐患的,每处扣2分,直至扣完基本分

3. 安全管理规范、得力、现场文明,

严格按照公司要求去做,不存在安全隐患得,根据情况进行加分,最多加5分

4. 发生轻伤及以上伤亡事故或三级

及以上非伤亡事故的,本项不得分,并按《合同》和集团公司有关规定处理

5. 安全管理不规范、措施不得力、

现场不文明,未严格按照公司要求去做,每项次扣2分

安装方责任人签字: 考核员签字:

附表八:

各片区监理单位考核

片区及负责人: 考核时间: 得分:

工程进度考核表

考核内容奖励分数扣除分数存在问题

1. 对照公司审定的责任目标,完成

目标任务的,得基本分60分,最高 90分

2. 未完成责任目标的,按欠责任目标比例乘以基本分扣分

3. 每超额完成责任目标进度1%加1 分,最高加25分

4. 实际投资额超出所对应工程计划

投资金额5%的,每超1%,扣1分,最多扣5分

5. 实际投资额比对应的工程计划投

资金额节省,每节省1%,加1分,最多加5分

6. 由于不积极、不主动造成延误工期,每次扣2分

7. 责任目标进度分配混乱不清、未

尽到管理责任、人员分配不合理等,每项扣1分

8. 存在问题不及时上报,发生问题隐瞒不上报,每个问题扣2分

9. 发现未请假擅自离开工地的,每次扣1分

工程质量考核表

考核内容奖励分数扣除分数存在问题

1. 项目建设过程中无质量事故和质量缺陷的,得基本分20分

2. 工程管理规范到位、质量优良的,根据情况加分,最多加5分

3. 项目建设过程中每出现一次质量事故扣20分(质量事故主要是指在工程施工过程中,由于设计或施工原因,使工程产生安全隐患或不能满足使用功能而必须进行返工或加固、或需经检测部门鉴定的事件)

4. 每发现一处质量缺陷扣1分,直至扣完基本

分(质量缺陷主要是指在工程施工过程中,由于施工工艺或技术措施等原因,造成分项工程出现不影响结构安全但降低工程质量的现象)

安全管理考核表

考核内容奖励分数扣除分数存在问题

1. 按照国家和集团公司有关安全生

产的法律、法规、规章、规程、标准

和技术规范以及施工组织措施等组织实施,项目管理规范,无“三违”

和无证上岗等安全隐患的,得基本分

20分,最高25分

2.发现无证上岗、无安全帽及安全带

佩戴、危险施工等安全隐患的,每处扣2分,直至扣完基本分

3. 安全管理规范、得力、现场文明,

严格按照公司要求去做,不存在安全隐患得,根据情况进行加分,最多加5分

4. 发生轻伤及以上伤亡事故或三级

及以上非伤亡事故的,本项不得分,并按《合同》和集团公司有关规定处理

5. 安全管理不规范、措施不得力、

现场不文明,未严格按照公司要求去做,每项次扣2分

监理方责任人签字: 考核员签字:

附表九:

工程资金考核—财务部

考核时间: 得分:

考核内容奖励分数扣除分数存在问题 1. 建设资金审批不及时的,每拖延一天扣2分

2. 工程建设资金供给不及时

但不影响工程施工的,每拖延一天扣2分

3. 工程建设资金供给不及时,

影响工程施工的,每拖延一天扣5分

4,资金到位比较及时,没有影

响工程进度,资金计划较为妥当的,适当加分,最高加20分

财务部负责人签字: 考核员签字:

附表十:

物资供应考核—供应部

考核时间: 得分:

考核内容奖励分数扣除分数存在问题 1. 设备、材料到位不及时但不影响工程施工的,每次扣3分

2. 设备、材料到位不及时,影响工程施工的,每次扣10分

3. 设备、材料质量存在问题但不影响工程施工的,每次扣3分

4. 设备、材料质量存在问题,影响工程施工的,每次扣10分

5. 设备、材料供应及时或提前到位

的,每提前一天加2分,最高加20 分

供应部负责人签字: 考核员签字:

附表十一:

计划、预算考核—企管部

考核时间: 得分:

考核内容奖励分数扣除分数存在问题 1. 计划、预算提交不及时,每迟报一天扣2分

2. 预算和实际造价不符的,每次扣 10分

3. 计划和实际进度不符的,计划错乱的,每次扣10分

4. 计划、预算提交及时、准确,无误差的,适当加分,最高加20分

企管部负责人签字: 考核员签字:

简单有效的目标考核办法

简单有效的目标考核办法 某公司目标管理考核制度 一、总则 1、某公司的目标是发展成为“中国XX领域领先的XX服务商”; 2、为全面了解、评估各部门和员工的工作绩效,培养优秀人才,提高工作绩效,并使公司每位员工始终朝同一个目标努力,特制定本制度。 二、考核范围 凡某公司及所属分公司员工均需考核,适于本办法。 三、考核原则 1、公平、公正。 2、进行考核面谈,使考核结果得到被考核者的认可; 3、目标管理考评委员会负责对公司全体员工进行考核并辅导,使其按有效的目标计划开展工作。 四、考核目的 1、使改进工作,提高工作绩效。 2、获得晋升,调岗的依据。 3、获得确定工资,奖金的依据。 4、获得潜能开发和培训教育的依据。 5、是员工降职、降薪、直至被公司淘汰的依据。 五、考核时间 1、公司员工考核分为试用(转正)考核、月度经营考核、年度经营考核及专项考核等四种。 2、每月5日之前对公司全体员工上月工作进行考核,当月7日之前公布考核结果。 3、公司于每年1月1日-15日内组织各部门对员工举行年终考评一次,考核年度为自1月1日起至12月31日。 4、考核时间若逢节假日,依次顺延。 5、公司因特别事项可以举行不定期专项考核。 六、考核机构 公司成立专门的考评委员会负责执行目标管理考核。 七、考核内容 1、工作指标考核:占考核权重的40%,是对工作任务结果的评价,由直接属上级对下属员工进行考核。直属上级根据部门当月工作计划分解到部门内每位员工,每月按工作任务量平均每项考核分值,并随时对员工提供绩效辅导,对员工表现进行记录。 2、行为指标考核:占考核权重的20%,主要对员工工作过程和方式和日常综合表现的评价。主要考核指标为作息考勤、办公纪律、组织行为、环境维护、团队意识和职业素养6个方面进行考核,每项指标分值5分。 3、公司经营业绩考核:占考核权重的40%,根据公司当月经营销售任务完成情况对全体进行打分,计算方法为:当月实际完成业绩/当月计划销售任务×100%×40分=当月经营业绩考核得分。本部员工考核根据全国分公司总完成业绩比例评分,各分公司根据所在分公司完成业绩比例进行评分。 4、对行为考核内容评分一律为1-5分(5分、4分、3分、2分、1分:考核成绩优秀最高评为5分,不能达到要求的最低评为1分),考核人需依照下属员工的实际工作完成情况及表现给予分数。 5、公司全体员工每天必须有工作日志反馈给直属上级,经理级以上员工每周必须有工作总结,全体员工每月必须做工作总结。有效的绩效管理应达到下面的目标: A、直属上级必须每天、每星期、每月指导和督促员工,而不是等到实际考核的那一天。 B、在考核期内,为员工提供有效而直接的反馈信息,并对员工的优秀表现表示认可。 C、把员工表现好的地方以及需要改进的地方清晰而准确地传达给员工。

某集团公司各部门年度绩效考核目标责任书(推荐)

某集团公司 人力资源部某年度绩效考核目标责任书 为进一步加强企业的各项管理工作,发挥企管、考核等在公司生产经营管理中的作用,促进企业的不断发展,合理调配人力资源,加大对市场和物资的监控,充分发挥职能部室的作用,根据《某年度生产经营计划目标书》和《某年经济责任制原则意见》等有关规定,特与你单位签定责任书如下: 一、考核指标: (一)、绩效考核指标(60分) 1、工资、绩效考核数据的准确性、及时性达95%;(12分) 2、公司各单位二级经济责任制的监管率达到95%;(8分) 3、培训按计划达成率到85%;(10分) 4、人力资源的合理调配以及及时异动率达95%;(8分) 5、各项管理制度执行率达95%;(10分) 6、各种基础台帐的建立健全。(12分) (二)、关键工作任务指标(40分) 1、负责监督核查市场管理部对销售公司和供应公司的考核管理;(8分) 2、做好公司工资、绩效考核以及目标管理,企业内部各类结算价格标准以及对内部承包、考核单位的结算审核及管理等工作;(12分) 3、员工养老、失业、工伤等社会保险的缴费、结算、申报等工作;(10分) 4、工作日志及其他职责范围内工作。(10分) 二、评分标准 (一)、绩效考核评分标准: 1、数据的准确性、及时性每± 1 %,考核0.2分; 2、监督率每± 1 %,考核0.5分; 3、每±1 %,考核0.5分; 4、每±1 %,考核0.5分; 5、制度执行率每±1 %,考核0.2 分; 6、台帐的建立健全每±一项,考核0.2分; (二)、关键工作任务指标评分标准: 1、没有完成工作目标指标,每缺一项,考核0.1分。

2、完成各项目标指标的工作,得基本分。 3、达到或超过目标指标的工作任务,每超一项奖励 0.2 分。 4、其它考核按照相关规定执行。 三、考核办法及规定: 1、考核依据:(1)、年度计划书(2)、部门职责(3)、岗位说明书。 2、考核主体:分管领导、机关部室互评、分厂代表考评。考核责任单位:公司办公室。 3、被考评单位对照考评标准进行月度小结,与次月3日前报分管领导进行考核评分;同时由考核责任单位组织机关部室及后勤进行互评;组织相关方(分厂代表)进行考评。于10日前将考核结果交人力资源部;基本分95分,每±1%,按照所在单位当月人均考核奖励的±10%进行调整。 4、正、副职年薪按照公司文件规定执行。正职年薪基数按照生产分厂的平均数为基数,结合本单位年薪系数及年度绩效考核平均得分进行计算,每±1%,奖罚其单位负责人±0.5%。 5、正、副职年薪及其它事宜按照《某年经济责任制原则意见》的有关规定执行。 6、各单位绩效考评根据年终考核结果,根据企业情况适当修正。 四、考核期限: 某年元月一日至某年十二月三十一日。绩效目标任务下达之后,部门内部要组织员工认真讨论制定措施,保证各项任务全面完成。如因绩效考核需要调整指标的,以届时出台的方案为准。 五、本责任书一式两份,公司、人力资源部双方各执一份,经双方签字后生效。 六、未尽事宜,在以后的运行中另行修订、完善。 分管领导(签字):人力资源部(签字): 签字日期:某年 9 月日 某集团公司 市场管理部某年度绩效考核目标责任书 为进一步加强市场的稽核功能,加大市场的调研力度,做好公司物资的监管,发挥信

目标责任制考核实施管理办法

2001年集团目标责任制考核实施管理办法 第一章总则 第一条为对集团有关单位及人员的工作与贡献进行公正、客观地评价,特制订本管理办法。 第二条本管理办法适用于2001年集团签订了目标责任制的总部职能部门与各经营单位及其第一责任人。 第二章考核责任部门 第三条集团考评小组是绩效考评的领导机构,集团人力资源部是责任制考核的日常管理部门。在考核协议承担有关管理责任的有关职能部门负责相应资料的收集、审核工作。 2001年考评小组名单: 组长:张河川 副组长:梁结银 成员:戴裕东顾炎民徐泓泉杨敏李胜孟鸣 第四条绩效考评作为集团完善激励与约束机制的重要组织部分,各考核责任部门应根据所承担的责任指定专人负责有关绩效考评指标的收集、审核和汇总工作。 第三章考核内容 第五条2001年集团对事业部及各经营单位的考核内容为:

(一)考核事业部指标: 1、经营任务指标 2、风险控制指标 (二)考核事业部第一责任人指标: 1、经营任务指标 2、风险控制指标 3、管理绩效指标 第六条2001年集团对总部职能部门及第一责任人考核内容为: 1、工作目标考核 2、管理绩效考核 第七条2001年集团绩效考核实行差异化考核,根据各单位的不同情况,由考评小组与被考核部门及人员同时确定各项考核指标及权重。 第八条由于2001年为实行目标责任考核的第一年,根据上半年各项指标考核的完成情况,经考评小组与被考核者双方协商同意,可对考核指标及权重进行调整。 第九条因机构及人员调整,或其它客观条件发生变化,影响到有关考核指标的执行时,可由集团考评小组及相关部门及人员共同协商,调整有关指标及权重。 第四章考评程序 第十条各考核责任部门应确定专人负责考评统计,并将人员报人力资源部备案。专人应根据考评方案要求收集所需资料,以报表形式加以汇总,于每个统计周期后5日内交人力资源部。由人力资源部负责汇总。 第十一条考评小组应在人力资源部有关汇总资料的基础上,每季度后10日内召开评估会,听取各经营单位及各职能部门关于经

公司目标、指标管理办法

公司目标、指标管理办法 1 目的 为实现根据公司“精益求精,确保万无一失;通力合作,营建绿色电站;诚信务实,力争持续发展”三十字方针所制定的目标、指标,特制定本程序。 2 适用范围 本办法适用于公司目标、指标管理工作。 3 规范性引用文件 Q/GDCF A101.001-2003 质量职业健康安全环境管理手册 4 职责 4.1 计划部是目标、指标的归口管理部门,根据“三十字方针”,组织制定公司工程建设目标,并明确各项指标,报公司领导审核批准。 4.2 各职能部门负责,根据已批准的目标指标,制定部门职能范围内目标、指标,确定年度、季度以及月度目标、指标,送计划部审核后报公司领导批准。 4.3 各职能部门应编制管理方案,组织落实各项目标指标。 4.4 计划部负责对各职能部门的目标、指标执行情况进行检查考核。 5 管理内容与要求 5.1 目标、指标的制定 5.1.1 计划部负责组织制定工程建设的目标指标,包括安全文明施工、工程质量、工期进度以及综合管理目标、指标,报公司领导审核批准。 5.1.2 每年11月份各职能部门应根据已批准的工程建设目标、指标制定部门职能范围内的第二年年度、季度以及月度目标、指标,送计划部审核后报公司领导批准。 5.2 目标、指标的落实

各职能部门应编制管理方案、月度工作计划等,组织落实各项目标、指标的措施。 5.3 目标、指标的修正 目标、指标确定后,一般不进行修正,如必须修正,相关部门应说明原因,并将修改后的目标、指标送计划部,计划部审核后报公司领导批准。 6 检查与考核 计划部负责对各职能部门的目标、指标执行情况进行检查与考核。 目标、指标的执行情况来源于: ——月度工作完成情况; ——工程简报; ——各种会议纪要中涉及目标、指标执行情况的内容; ——上级部门检查、抽查情况; ——施工方、监理方上报的各种报表; ——其他。

2020年度目标责任考核工作实施办法

XX年度目标责任考核工作实施办法 第一章总则 第一条为了深入贯彻落实科学发展观,提高年度目标责任考核工作的质量和效率,根据中央“一个意见、三个办法”、《X省年度目标责任考核工作规定》和《X市年度目标责任考核工作实施办法》,结合我县实际,制定本实施办法。 第二条本办法所指的年度目标责任考核,包括年度目标任务考核、领导班子和领导干部考核、党风廉政建设考核。 第三条本办法适用于各镇、工业园区管委会、县委和县级国家机关各部门、各人民团体、各上划单位。 第四条考核工作以科学发展观为指导,紧密结合X实际,把贯彻落实科学发展观的目标要求转化为可考核的指标,坚持考事、评人和用人相结合,充分发挥考核工作的导向、激励和约束作用,为X经济社会快速发展提供强有力的制度保证。目标责任考核工作遵循以下原则: (一)科学发展,引领方向,转变作风,推动落实; (二)实事求是,客观公正,民主公开,群众公认; (三)突出重点,统筹兼顾,分类指导,综合评价; (四)党管干部,考用结合,突出实绩,奖优罚劣; (五)注重实效,简便易行,与时俱进,不断完善。 第五条县委统一领导全县年度目标责任考核工作,成立

县年度目标责任考核委员会,县委书记任第一主任,县政府县长任主任。 考核委员会制定相关工作制度,总结经验,完善制度,创新方式,建立健全推动科学发展的长效机制;确定年度考核指标和实施方案,审定考核结果,研究解决考核工作中的重大问题;对在目标责任考核工作中做出突出贡献的单位和个人予以表彰奖励。 考核委员会办公室(以下简称考核办),设在县委组织部,主任由县委组织部部长兼任,设专职副主任两名,兼职副主任两名,兼职副主任分别由县纪委分管党风廉政建设工作的副书记(或监察局长)和县委组织部分管干部工作的副部长担任,具体负责年度目标责任考核、领导班子和领导干部考核、党风廉政建设考核工作。履行下列职责:(一)提出年度考核任务和实施办法; (二)组织实施和指导考核工作; (三)督促检查工作任务完成情况; (四)协调解决考核工作中的具体问题; (五)提出考核等次评定的建议; (六)负责市对县考核的有关具体工作; (七)完成考核委员会交办的其他事项。 第二章考核内容

项目目标责任考核管理办法

*****集团 项目目标考核责任制管理办法(草稿) 一、总则 1、目的 为深入对接市场变化及进一步促进企业发展,适应公司现阶段项目管理特征。进一步加强项目管理,明确公司与项目管理部门的责权利界线。进一步释放项目部对项目管理的控制权和主导权,提升项目管理人员积极性。公司决定落实并推进项目管理目标责任考核制,规范《项目目标考核责任书》管理,保证《项目目标考核责任书》兑现工作的顺利实施,特制定本办法。 2、适用范围 本办法适用公司承接的所有项目,特殊项目除外。 二、职责分工 1、公司 建立项目目标考核责任制管理体系; 本公司项目目标考核责任制的建立和实施; 编制并与项目部签订《项目目标考核责任书》; 任命项目管理核心团队; 按照《项目目标考核责任书》对项目进行考核、兑现; 《项目目标考核责任书》中公司应该履行的其它责任和义务。 2、项目部 项目经理为项目目标考核第一责任人; 组建项目管理团队; 签订《项目目标考核责任书》; 代表公司进行合同履约和项目全过程管理; 按照《项目目标考核责任书》的约定,申请考核、兑现; 公司管理制度及《项目目标考核责任书》中项目部(乙方)应该履行的其它责任和义务。 三、管理内容

项目目标考核责任制主要内容以《项目目标考核责任制管理办法实施细则》(附件一)及《项目目标考核责任书》(附件二)的方式体现。 1、签订主体 《项目目标考核责任书》签订主体为公司和项目部。公司负责人代表公司(甲方),项目经理代表项目部(乙方)。项目部核心担当体的设置应满足工作开展需要。 2、签订客体 《项目目标考核责任书》的签订客体是指签订主体双方关系所指向的主合同,主合同是指公司与业主签订的合同,一个主合同设定为一个项目,当主合同规模较大,签订《项目目标考核责任书》。当主合同规模较小, 打包签订《项目目标考核责任书》。 3、项目部的任命 项目经理由公司任命。项目部其他成员由项目经理提名,公司领导审核批准。 4、项目目标的确定 4.1、项目目标的分类 项目目标一级分类为:经济类目标、控制类目标和激励类目标。 经济类目标根据目标利润率实际情况有奖有罚,控制类目标只罚不奖,激励类目标只奖不罚。 1)、经济类目标 经济类目标的包括项目清单成本控制结余、项目经营成效等。具体见下表 注:“ ”为强制性目标,“○”为推荐性目标。 项目清单成本考核利润是指项目中标后项目清单内容内的由公司成本部门核定的通用人工、材料、机械公司内部控制的单价和使用消耗量结余。个别情况由公司及项目部共同商讨决定。 项目经营成效利润是指清单项目以外的签证、增加项目等为完成此项工作扣除实际发生的成本后的净利润。

公司工程项目管理办法细则

公司工程项目管理办法细则 第一章总则 第一条为全面了解、评估员工工作绩效,提高企业对人力资源控制和配备的有效性,通过科学考核发现人才、使用人才,激发员工积极向上的工作氛围,特制定本制度。 第二章适用范围 第二条本办法适用于集团公司项目及各子公司工程项目管理人员。项目管理人员主要为工程项目负责人、土建工程师、技术管理人员。下列人员不得参加工程项目人员考核: 1、入职未满半年者。 2、停薪留职及复职未满半年者。 3、曾受留职察看处分者。 4、中途离职者。 5、受集团公司监察部门通报批评并年度累计达3次及以上者。 6、其他不适合参与项目管理的。 第三章考核原则 第三条坚持公平、公正、公开的“三公”原则。要求考核者对所有考核对象一视同仁、对事不对人。坚持定量与定性相结合、建立科学的考核要素体系与考核标准。第四条坚持全方位考核的原则。采取定期考核、不定期巡查的多层次考核方法。 第五条坚持责、权、利三者相结合的原则。 第六条坚持实行考核定期化、制度化的原则。

第四章考核目的 第七条考核目的: 1、员工转岗、培训、晋升、调薪的重要依据。 2、鞭策后进、激励先进; 3、增强员工沟通、强化团队精神和提升企业竞争能力; 4、确定项目管理人员领取工地补助的重要依据; 第五章考核领导机构 第八条公司成立工程管理人员工地管理考核领导小组(以下简称:考核领导小组),全面负责工程管理人员考核的组织管理工作,公司董事长任考核领导小组组长,总经理、监事长、分管人力资源副总任副组长,集团公司审计部部长任考核办公室主任,市重点项目由集团公司审计部牵头考核。小组成员由集团公司审计部部长、纪检监察室主任、人力资源部部长、财务部部长组成,考核组成员工作经费按6000元/年的标准保障。各子公司的重点项目由子公司于当年年初提交审计部备案,考核由子公司参照本办法出台细则后执行。 第六章考核方法第九条考核为季度考核及年底综合评分相结合的方式。1、对工程管理人员当季度的工作绩效进行考核,考核时间为下一季度第一个月份的1日至5日,遇节假日顺延。2、年度考核得分=季度考核得分平均值3、绩效考核指标详见附表 第十条集团其他业务部门牵头的考核按相关办法执行。第七章考核内容第十一条项目管理人员按“主管领导+现场管理人员”机制实行,人员名单经集团公司研究并正式下文后,原则不予更改。各子公司对工程项目派驻的人员按“项目负责人+现场管理人员”机制实行,须派驻人员的项目必须在年初集团确定推动

岗位目标责任制考核办法

附件2: 岗位目标责任制考核办法 (试行稿) 一、总则 为加大考核管理力度,加强机关效能建设,提高规范管理水平,促进全局(协)干部职工圆满完成年度工作目标任务,根据县委、县政府有关文件精神,结合本单位实际,制定本办法。 工作目标责任制百分考核(以下简称考核)应坚持公正、 公平、公开的原则。 二、考核对象局(协)所有在编在职人员。 三、考核内容按照年度工作目标任务,分共性内容、岗位内容、领导交办工作、招商引资四部分,标准分100 分。其中,共性内容(20 分),由局(协)统一规定要求;岗位内容(60 分),按局(协)下达的年度工作目标任务要求,结合各人岗位职能,逐项列出岗位内容及考核办法呈分管领导审阅把关、局(协)考核组审核后,报局长(主席)审定;领导交办工作(10 分),指局(协)党组、局(协)负责人以及办公室受局(协)领导委托下达的有关全局性工作、中心工作、临时工作、突击活动等,责任书中不设具体内容,考核时按各部门、各人完成局(协)交办工作的数量、质量、时限、实绩等考核计分;招商引资(10 分),按局(协)招商引资考核办法折算计分。 四、考核机构建立由领导班子成员及有关人员组成的考核领 导组,负责年度考核工作。建立由纪检组长牵头的考核小组,负责日常考核工作。

五、考核办法 1、每年初逐级签订岗位工作目标百分考核责任书,分年中、年终两次考核。其中,年中只考核共性内容、交办工作和招商引资工作,程序、方法与年终考核相同。 2、考核领导组和考核小组负责全局(协)的考核工作。 3、年终考核程序 ⑴ 述职。由被考核人报告全年履行责任书和招商引资的情况并自评得分。 ⑵ 考评。 岗位内容:由个人自查申报,分管负责人审核、局长(主席)审阅后,报考核小组逐项考核打分。 共性内容:采取无记名方式,由全体人员当场、独立打分,其中考核领导组成员打分占60%,其他人员占40%,分别去掉一个最高分和一个最低分后和的平均数(保留两位小数),即为共性内容的考核得分。 交办工作:由考核组先通报局(协)各项交办工作完成的数量、质量,全年迟到、早退、事假、旷工以及违规、违纪的情况,然后由全体人员根据各人完成的情况当场、独立打分,其中考核领导组成员打分占60%,其他人员占40%,分别去掉一个最高分和一个最低分后和的平均数(保留两位小数),即为交办工作的考核得分。 招商引资工作,按年初下达的任务和完成实绩计分。

工程建设项目管理绩效考核办法

工程建设项目管理绩效 考核办法 公司内部编号:(GOOD-TMMT-MMUT-UUPTY-UUYY-DTTI-

内河水运工程建设项目管理绩效考核办法(试行)第一条为加强内河水运工程建设项目的管理工作,提高工程建设的管理水平,依据国家及交通部相关法律、法规、规章和标准,结合内河水运工程建设特点制定本办法。 第二条本办法适用于内河航道、港口、航运枢纽等工程建设项目管理的绩效考核。 第三条绩效考核工作应遵循公平、公正、客观、真实的原则。 第四条交通部对全国范围内的绩效考核工作进行监督、指导和检查,委托长江航务管理局组织对长江干线的在建项目进行绩效考核。 省级交通主管部门组织对本行政区域内的在建项目进行绩效考核。对于内河水运建设项目较多的省份,省级交通主管部门可以委托地市级交通主管部门协助开展绩效考核工作。 第五条绩效考核工作按照项目单位自查、省级交通主管部门检查、交通部抽查方式进行。绩效考核工作以每一考核年度为周期,考核年度为上年10月1日至本年9月30日。 第六条项目单位至少每6个月组织一次项目管理情况的自查,形成自查报告。 省级交通主管部门和长江航务管理局每年应对60%以上的在建项目进行检查,其中列入交通部年度投资计划的项目应达到100%;每一考核年度要形成考核年度工作报告,于9月底前上报交通部。 交通部每年组织绩效考核抽查工作,根据上报的考核年度工作报告和抽查结果,对全国范围内的绩效考核工作进行总结,将管理较好和较差的项目及相关单位予以公布。 第七条绩效考核内容分综合管理、质量管理、进度管理、资金管理、安全管理、廉政建设、工程资料七方面,具体内容如下:

(一)项目单位考核内容,包括基本建设程序及法律法规执行情况、招标投标工作以及工程质量管理、进度管理、资金管理、安全文明施工、资料管理、廉政建设等。 (二)勘察、设计单位考核内容,包括单位资质及从业范围、合同履行、设计方案、设计质量、设计服务、设计变更和廉政建设等。 (三)施工单位考核内容,包括单位资质及从业范围、合同履行、施工质量、施工进度、试验检测、安全施工、文明施工、施工资料整理、廉政建设等。 (四)监理单位考核内容,包括单位资质、现场监理机构与人员、平行检测、质量控制、进度控制、计量与支付、安全施工、监理资料管理、廉政建设等。 第八条省级交通主管部门应成立考核组开展绩效考核工作。考核组由交通主管部门代表和勘察设计、监理、施工等方面的专家组成。考核组人数原则上为5-7人。 第九条考核组工作程序: (一)听取自查情况汇报; (二)听取质量监督机构意见; (三)查看工程现场,必要时可进行抽查检测; (四)查阅有关档案、文件资料; (五)按照本办法的内容进行综合考评,形成初步意见; (六)与相关单位交换意见; (七)形成并提交项目绩效考核报告。 第十条考核组应对工程项目的管理、勘察设计、施工、监理等方面各指定不少于2人进行重点检查。 考核组在听取被检单位汇报、查看现场、查阅有关资料的基础上,经过考核组讨论后,考核组成员分别对项目、勘察、设计、施工、监理等单位绩效考核表独立打分,经算术平均后计入考核评分表,根据权重计算形成考核汇总表。

安全目标指标实施计划和考核办法标准范本

管理制度编号:LX-FS-A83040 安全目标指标实施计划和考核办法 标准范本 In The Daily Work Environment, The Operation Standards Are Restricted, And Relevant Personnel Are Required To Abide By The Corresponding Procedures And Codes Of Conduct, So That The Overall Behavior Can Reach The Specified Standards 编写:_________________________ 审批:_________________________ 时间:________年_____月_____日 A4打印/ 新修订/ 完整/ 内容可编辑

安全目标指标实施计划和考核办法 标准范本 使用说明:本管理制度资料适用于日常工作环境中对既定操作标准、规范进行约束,并要求相关人员共同遵守对应的办事规程与行动准则,使整体行为或活动达到或超越规定的标准。资料内容可按真实状况进行条款调整,套用时请仔细阅读。 1、目的 为了加强本公司的安全管理工作,量化考核各部门安全目标和指标的完成情况及各级人员安全责任的落实情况,特制订本制度。 2、职责 (1)安全生产管理领导小组负责公司安全目标的制定、分解、考核工作,对公司安全目标的实施和部门安全目标的完成提供保障。 (2)主要负责人为公司安全生产第一责任人,全面规划、指导公司长期和年度的安全生产指标和目

标,并监督落实。 (3)各部门负责本部门运营过程中的安全工作,实施本部门的安全目标,落实责任,明确职责,确保运行安全。 (4)安全管理人员协助主要负责人做好公司各阶段的安全计划和目标的规定工作,推动监督公司和各部门安全生产目标的实施并提供技术支持。 (5)公司所有员工对安全目标都负有责任。 3、目标和指标的实施计划 (1)主要负责人负责督促公司安全生产目标的落实与完成情况跟踪工作,制定保障公司安全目标有效实施的对策措施计划,并据此考核下一级目标的完成情况。 (2)各部门负责人负责本部门目标和指标的落实,制定保障本部门安全目标有效实施的对策措施计

宝鸡市年度目标责任考核办法

宝市办发…2012?32号 各县、区委,县、区人民政府,市委和市级国家机关各部门,各人民团体: ?宝鸡市年度目标责任考核办法?已经市委、市政府同意,现予印发,请遵照执行。 中共宝鸡市委办公室 宝鸡市人民政府办公室 2012年9月19日宝鸡市年度目标责任考核办法 第一章总则 第一条为了全面落实科学发展观,用新的标尺考核工作实绩、推动转型突破、促进率先发展,加快关中——天水经济区副中心城市建设步伐,根据中央“一个意见、三个办法”和?陕西省年度目标责任考核工作规定?及两个配套办法,结合我市实际,制定本办法。 第二条考核工作突出建设副中心城市重点目标任务的落实,突出招商引资,突出项目建设,实行考事、评绩和

用人相结合,坚持以下原则: (一)引领方向,加压奋进,创先争优; (二)突出重点,分类考核,综合评价; (三)客观公正,民主公开,群众公认; (四)真考实核,考用结合,奖优罚劣。 第三条本办法适用于对县区,市委和市级国家机关各部门、各人民团体,市委、市政府直属机构、派出机构、双管单位的年度考核。其中,对双管单位不进行领导班子和领导干部的考核。 第四条市委统一领导全市考核工作,成立市考核委员会,市委书记任第一主任,市长任主任。 市考核委员会制定相关工作制度,确定年度考核指标和实施方案,审定考核结果,研究解决考核工作中的重大问题。 第五条市考核委员会下设办公室(以下简称市考核办),设在市委组织部,具体负责年度目标责任考核工作,履行下列职责: (一)制定和修改完善考核办法; (二)提出年度考核指标,制定下达年度目标任务; (三)组织和指导考核工作; (四)督促检查目标任务完成情况; (五)协调解决考核工作中的具体问题; (六)提出考核等次评定的意见; (七)负责省对市考核的有关具体工作; (八)完成市考核委员会交办的其他事项。 第六条市考核委员会要及时总结经验,完善制度,创

责任目标考核办法

责任目标考核办法 撰写人:___________ 部门:___________

责任目标考核办法 为确保职工的生命与健康,达到安全管理目标,实现工程项目的安全生产,特制定本办法。本办法适应本工程项目所有管理人员和全体职工。 一、考核的内容和标准: 1. 工程项目实现零事故,负伤频率月0.2%,年 2.4%;安全达标等级为合格,文明施工达标等级为合格。 2. 施工过程中安全考核内容:安全管理、脚手架、“三宝四口”、施工用电、龙门架与井字架物料提升机、塔式起重机、施工电梯、起重吊装、基坑支护、模板工程等等十项,是否符合标准要求。 3. 文明施工考核内容:现场围档、封闭管理、施工场地材料堆放、现场住宿与防火、治安综合治理、施工现场标牌、生活设施、保健急救、社区服务等11项是否符合标准要求。 4. 违章违纪考核内容,在施工过程中是否依据施工组织设计和安全技术交底、安全操作规程进行操作,查处违章指挥、违章作业行为的情况及对职工宣传教育情况。 5. 安全生产、文明施工考核标准: 依据JGJ59一99《建筑施工安全检查标准》及省、市有关规定进行考核。 二、考核办法: 第 2 页共 2 页

项目部每月组织一次,安全达标、文明施工大检查,依据考核目标对责任目标分解的项目对班组进行检查评定成绩评定等级。共分三个等级。 (1)优良等级: 保证项目分值均应达到标准中2.0.6条规定得分标准,汇总表得分值应80分以上。 (2)合格等级: A. 保证项目分值均应达到标准中2.0.6条规定得分标准,汇总表得分值应70分以上; B. 有一份表未得分,但汇总表得分值必须在75分及其以上: C. 当起重吊装检查评分表或施工机具检查评分表未得分,但汇总表得分值在80分及其以上; (3)不合格等级: A. 汇总表得分不足70分; B. 有一份表未得分,且汇总表得分在75分以下; C. 当起重吊装检查评分表或施工机具检查评分表未得分,且汇总表得分值在80分以下。 三、奖励与处罚: 第 2 页共 2 页

建筑工程施工项目管理考核办法_secret

中国建筑工程施工项目管理考核办法 (试行) 1目的 为落实股份公司(以下简称集团)关于“区域化、专业化、标准化、信息化、国际化”的发展策略,强化工程项目施工管理,防范风险,提高效率与效益。 2适用范围 集团内各级工程施工企业项目管理能力的考核,以及承担工程施工的项目部管理绩效的考核。 3相关文件 中建股份《项目管理手册》; 其它有关项目管理的文件或规定,各级企业质量体系、安全及职业健康管理体系、环境管理体系文件。 4项目管理考核 4.1企业(含派出机构)的项目管理能力考核 4.1.1考核对象:集团内各级企业及其派出机构或担负项目管理职能的办事机构。派出机构一般指承担工程经营管理的实体,办事机构一般指承担工程施工管理监督的办事处、经理部等相关机构。 4.1.2考核依据:《项目管理手册》及股份公司有关制度。 4.1.3考核结论:被考核企业项目管理能力的整体或其某一方面可以按以下四个等级进行考核评价。 4.1.3.1优秀项目管理能力:考核得分95分以上;企业建立了以项目全过程管理为核心的项目管理体系并基本实现项目管理信息化;无管理亏损

项目、项目平均毛利在8%以上;无重大安全及质量事故。 4.1.3.2优良项目管理能力:考核得分在80~94分之间;企业建立了项目管理体系;无管理亏损项目、项目平均毛利率在7%以上;无重大安全及质量事故。 4.1.3.3合格项目管理能力:考核得分在65~79分之间;企业项目管理体系基本健全;有管理亏损的项目部不超过企业整体的10%、企业平均毛利水平在3%以上;无重大安全及质量事故。 4.1.3.4有待改进的项目管理:考核得分在64分及以下;企业没有建立统一的项目管理体系;有管理亏损的项目个数超过企业整体的10%;企业的平均毛利在3%以下。 4.2项目部管理绩效考核 4.2.1考核对象:集团内各级企业负责工程施工管理的项目部。 4.2.2考核依据:《项目管理手册》及股份公司有关制度。 4.2.3考核结论:被考核项目部的管理绩效的整体或部分可以按以下四个方面给予评价。 4.2.3.1杰出管理绩效:考核得分在95分以上;项目部建立了实施计划并实施全过程管理;项目经理月报、项目商务月报、项目每日情况报告及时、准确、有效;项目部的毛利在10%以上;无劳务工资纠纷及质量或安全事故。 4.2.3.2优秀管理绩效:考核得分在80~94分之间;项目部建立了实施计划并实施全过程管理;项目经理月报、项目商务月报、项目每日情况报告及时、准确、有效;项目部的毛利在8%以上;无劳务工资纠纷及质量或安全事故。

道路旅客运输企业公司安全生产目标与指标考核办法

安全生产目标考核与奖惩办法 为认真贯彻“安全第一,预防为主,综合治理”的方针,强化安全生产责任,建立健全安全生产长效机制,特制定安全生产考核指标和考核办法,现将有关事项通知如下: 一、安全生产考核指标体系的主要内容 (一)安全生产工作目标 1、特大责任行车事故起数为零;死亡事故为零; 2、行车事故频率低于3次/百万车公里; 3、事故责任死亡率低于0.3人/百万车公里; 4、受伤人数频率低于1.6人/百万车公里; 5、事故直接经济损失率低于3.5万元/百万车公里; 6、火灾、爆炸事故为零。 (二)控制指标 加强安全生产事故应急救援能力建设,提升突发事件应对水平。杜绝因隐患失控而导致重特大事故的发生,完成不低于上级部门下达的各项安全生产控制指标工作。 1、安全隐患整改率达到100%; 2、营运车辆及驾驶员证照审验率达到100%; 3、确保公司无“三超一疲劳”酒驾等违法行为; 4、安全教育培训率达到100%;

5、创建安全生产标准化达标企业; 6、安全生产责任书签订率100%; 7、年度出租车企业质量信誉考核安全评价率100%; 8、驾驶员持证上岗率100%; 9、驾驶员违章处理率100%; 10、按每座位最低保险金额标准足额投保旅客承运人责任险率达 100%(确保在经营期间承运人责任险不中断); 11、车辆上安装GPS 卫星定位终端及使用率100%; 二、安全生产工作的考核评价 (一)考核评价方式 安全生产工作采用百分制考核评价,安全生产控制指标和安全生产工作目标各占50分,按照分项考核、量化计分、综合评价的原则,根据两项实际考核评价得分之和,做出考核评价结论,分优秀、良好、一般、不合格四个等级。总分85分以上的为优秀,总分75分以上的为良好,总分60分以上的为一般,总分60分以下的为不合格。 对一年内各类事故汇总死亡人数超过控制指标的,实行否决,考核结论评定为不合格。 (二)考核评价办法 各科室每半年向公司提交控制指标和工作目标进展情况,公

某工程项目建设管理考核及奖金计提办法(38页)

**公司 工程项目建设管理考核及奖金计提办法 (试行) 第一章总则 第一条为了促进**公司和**集团有限公司(下称集团)及其附属公司工程项目建设管理的规范化、专业化,调动各工程项目建设管理单位的工作积极性,根据集团有关制度,特制定本办法。 第二条本办法考核的对象为经集团批准、投资金额1,000万元(人民币,下同)以上(含本数,下同)的新建、扩建、续建项目。在项目立项审核时,集团战略发展部会同工程管理部根据项目的重要性提出推荐意见,并经集团董事会审批后,将项目列入按本办法考核及计提奖金的范畴。 第三条工程项目建设管理考核牵头部门为集团工程管理部和人事考核部,集团战略发展部、财务部、稽核监察部、法务部、安全生产主管部门等相关部门参与监督和考核。其中,工程管理部主要负责考核工程项目开发建设期间(包括工程前期报建报批、工程设计、工程施工建设、工程调试或试运营、工程结算

和决算等阶段)的相关管理业绩;人事考核部主要负责统筹审核项目建设管理考核结果以及考核后的奖金计发相关程序。 第四条名词释义 (一)建设管理单位,是指负责组织工程建设的专门机构,包括工程指挥部、负责项目建设管理的公司。 (二)总投资,是指工程项目开发建设期间所投入的各项费用,包括工程费用(建筑安装工程费用、设备及工器具购置费)、工程建设其他费用(含勘察设计费、土地费用、拆迁费用、管理费用、临时设施费用、开发期税费、其他非工程费用等)、预备费(基本预备费和涨价预备费)、财务费用(建设期利息)。其中,集团内筹集建设资金的财务费用计取方法由集团财务部、战略发展部根据集团有关规定进行核定。 1、总估算:指项目处于可行性研究阶段(项目立项论证阶段),在对本项目进行细致调研分析的基础上,参照同区域、同时期的类似工程项目的各种技术经济指标和建设成本参数而编制的项目总投资。 2、总概算:指在初步设计成果的基础上编制的项目总投资。 3、总预算:指在施工图设计成果的基础上编制的项目总投资。 4、总结算:指工程项目竣工验收(或合同约定的工作完成)后,建

安全目标指标实施计划和考核办法

安全目标、指标实施计划和考核办法 1、目的 为了加强本公司的安全管理工作,量化考核各部门安全目标和指标的完成情况及各级人员安全责任的落实情况,特制订本制度。 2、职责 (1)安全生产管理领导小组负责公司安全目标的制定、分解、考核工作,对公司安全目标的实施和部门安全目标的完成提供保障。 (2)主要负责人为公司安全生产第一责任人,全面规划、指导公司长期和年度的安全生产指标和目标,并监督落实。 (3)各部门负责本部门运营过程中的安全工作,实施本部门的安全目标,落实责任,明确职责,确保运行安全。 (4)安全管理人员协助主要负责人做好公司各阶段的安全计划和目标的规定工作,推动监督公司和各部门安全生产目标的实施并提供技术支持。 (5)公司所有员工对安全目标都负有责任。 3、目标和指标的实施计划 (1)主要负责人负责督促公司安全生产目标的落实与完成情况跟踪工作,制定保障公司安全目标有效实施的对策措施计划,并据此考核下一级目标的完成情况。(2)各部门负责人负责本部门目标和指标的落实,制定保障本部门安全目标有效实施的对策措施计划,明确部门人员责任,确保完成年度目标和指标,并据此考核下一级目标的完成情况。 (3)安全办公室负责收集、统计和考核各部门安全目标实施计划的完成情况,并及时向安全生产领导小组汇报。 4、安全目标、指标考核办法 (1)安全目标、指标自下达后的第二个月起按月进行考核。考核工作分层次进行,安全生产领导小组考核安全生产办公室,安全生产办公室考核各部门,考核

成员由安全生产领导小组的成员和各部门负责人轮流担任。 (2)考核内容依据“安全责任书”及各部门的安全目标、指标及本考核办法,对各部门安全目标完成情况进行考核。 (3)考核时使用《安全生产目标考核记录表》。 (4)对连续三个月未完成月度安全指标的部门进行处罚。 (5)对连续三年完成安全指标的部门进行奖励。

安全管理目标责任制考核办法

编号:SM-ZD-86110 安全管理目标责任制考核 办法 Through the process agreement to achieve a unified action policy for different people, so as to coordinate action, reduce blindness, and make the work orderly. 编制:____________________ 审核:____________________ 批准:____________________ 本文档下载后可任意修改

安全管理目标责任制考核办法 简介:该制度资料适用于公司或组织通过程序化、标准化的流程约定,达成上下级或不同的人员之间形成统一的行动方针,从而协调行动,增强主动性,减少盲目性,使工作有条不紊地进行。文档可直接下载或修改,使用时请详细阅读内容。 为更好地贯彻执行“安全第一,预防为主,珍惜生命,保障健康”的安全生产方针,为确保项目安全管理目标的实现,达到责任明确,责任落实到人,考核到人,根据《建筑法》和《建筑施工安全检查标准》(JGJ59-99)的有关规定,特制定年、月达标计划,并将目标分解到人,责任落实考核到人的各级管理人员安全目标责任考核制度。 一、项目安全管理目标 1.伤亡控制指标 1)年事故负伤频率控制在0.6‰—1‰以内; 2)重大伤亡事故为零; 3)杜绝火灾、设备、管线、食物中毒等重大事故 2.施工现场安全达标目标 1)确保每月施工安全及文明施工检查达优良标准; 2)苏州市标化工地 3.文明施工目标:江苏省文明工地

工程建设项目管理绩效考核办法.

工程建设项目管理绩效考核办法 第一章总则 第一条为了科学、合理地考核内河水运工程建设项目的管理工作,提高工程建设的管理水平,依据国家及交通部相关法律、法规、标准和规定,结合内河水运工程建设特点制定本考核办法(以下简称《办法》)。 第二条本办法适用于内河航道整治、航道疏浚、航运枢纽、过船建筑物、港口工程及附属设施等建设项目管理的绩效考核。 第三条绩效考核工作实行统一领导,分级管理。 交通部对全国内河水运工程建设项目管理的绩效考核实行统一管理,并组织全国范围内在建项目管理的绩效考核工作。 各省级交通行政主管部门负责本行政区域内的内河水运工程在建项目管理的绩效考核工作。 第四条绩效考核工作应遵循公平、公正、真实的原则,在综合评价的基础上进行打分。 第五条项目单位以及勘察、设计、施工、监理等单位应积极配合绩效考核工作,认真提供相应资料,并对资料的真实性负责。 第二章组织程序 第六条绩效考核在自查的基础上进行抽查。 交通部制定全国内河水运工程项目管理年度绩效考核工作计划和方案,组织开展全国范围内的绩效考核工作。

省级交通行政主管部门每年对管辖范围内的内河水运在建项目进行绩效考核,考核覆盖率应达到在建项目的80%以上,本年度考核工作报告于年底前上报交通部。对于考核过程中发现的重大事件应及时报部。 项目单位原则上至少每年组织二次项目管理情况的自查工作,并形成书面意见上报上级主管部门。 第七条各级交通行政主管部门在开展考核工作中,应成立由管理部门和有关专家组成的考查组,具体落实考核任务。考查组一般不超过6人。 第八条考查组工作程序可按下列进行 1、听取各被检单位自查情况报告; 2、听取项目质量监督部门报告; 3、查看工程现场,有必要可进行抽查检测; 4、查阅有关档案、文件资料; 5、按照绩效考核办法的内容进行检查; 6、与项目单位及勘察、设计、施工、监理等单位交换意见; 7、考核小组形成检查意见; 8、考核结束15日内,提交考核报告。 第三章考核内容 第九条绩效考核包括综合管理、质量管理、进度管理、资金管理、安全管理、廉政建设、工程资料等方面内容。 第十条对工程建设项目各参建单位的主要考核内容包括: 1、项目单位:基本建设程序及法律法规执行情况、招标投标工作以及工程

山西省年度目标责任考核试行办法

山西省年度目标责任考核试行办法 第一章总则 第一条为深入贯彻落实科学发展观,以科学的指标体系考核干部工作实绩,推动我省转型发展、跨越发展,根据《中华人民共和国公务员法》、《党政领导干部选拔任用工作条例》和党中央、国务院印发的《关于实行党风廉政建设责任制的规定》以及中央办公厅印发的《关于建立促进科学发展的党政领导班子和领导干部考核评价机制的意见》(中办发〔2009〕30号)和中央组织部制定的《地方党政领导班子和领导干部综合考核评价办法(试行)》、《党政工作部门领导班子和领导干部综合考核评价办法(试行)》、《党政领导班子和领导干部年度考核办法(试行)》,结合我省实际,制定本办法。 第二条指导思想:坚持以邓小平理论和“三个代表”重要思想为指导,深入贯彻落实科学发展观,围绕中心、服务大局,按照加快转变经济发展方式,实现转型发展、跨越发展的要求,全面、客观、公正地考核各市和省直各部门(单位)的工作实绩,充分发挥考核的导向和激励作用,为推动全省经济社会又好又快发展提供可靠制度保证。

第三条基本原则:坚持科学全面、客观公正,注重实绩、群众公认,综合考评、重在运用的原则,以经济社会发展考核为重点,将领导班子和领导干部考核、党风廉政建设考核等各种考核项目统一纳入年度目标责任考核体系,做到平时考核与定期考核相结合、定量考核与定性考核相结合、上级考核与社会评价相结合,力求全面准确地评价和反映各市和省直各部门(单位)的工作实绩。 第四条考核范围:各市,省委、省政府各部门,省人大、省政协、省纪委机关,省法院、省检察院,实行公务员管理和参照公务员管理的直属机构和事业单位,各人民团体。 第五条在省委、省政府领导下成立省年度目标责任考核领导组(以下简称“省考核领导组”),主要职责是:按照科学发展观的要求,制定和修改考核办法,提出各市和省直各部门(单位)年度目标责任考核指标,研究解决考核工作中的重大问题,审定考核结果并实施奖惩。领导组下设办公室(以下简称“省考核办”),设在省委组织部,具体职责是:负责考核工作的组织实施;对目标任务完成情况进行经常性的督促检查;协调有关部门定期召开联席会议,研究解决考核工作中的具体问题;对考核结果的运用提出意见和建议;完成省考核领导组交办的其他事宜。 第二章考核内容和指标体系

相关主题
文本预览
相关文档 最新文档
