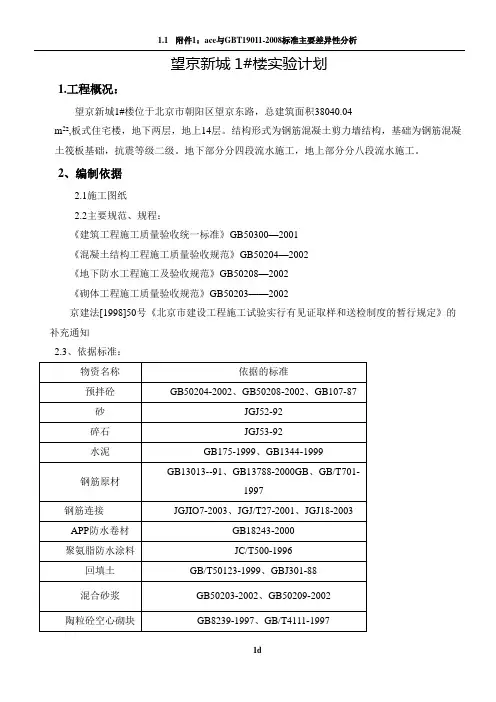

望京新城1#楼实验计划

1.工程概况:

望京新城1#楼位于北京市朝阳区望京东路,总建筑面积38040.04 m22,板式住宅楼,地下两层,地上14层。结构形式为钢筋混凝土剪力墙结构,基础为钢筋混凝土筏板基础,抗震等级二级。地下部分分四段流水施工,地上部分分八段流水施工。

2、编制依据

2.1施工图纸

2.2主要规范、规程:

《建筑工程施工质量验收统一标准》GB50300—2001

《混凝土结构工程施工质量验收规范》GB50204—2002

《地下防水工程施工及验收规范》GB50208—2002

《砌体工程施工质量验收规范》GB50203——2002

京建法[1998]50号《北京市建设工程施工试验实行有见证取样和送检制度的暂行规定》的补充通知

2.3、依据标准:

3.施工部署

3.1检验、试验计划部署

3.1.1本工程结构钢筋为HPB235和HRB400两种,总用量约为2200

吨。钢筋连接采用滚轧直螺纹和电渣压力焊两种连接方法。

3.1.2本工程结构混凝土全部采用预拌混凝土,室内装修时内隔墙和地

面垫层的混凝土采用现场搅拌。

3.1.3根据施工进料情况,本计划的试验数量再根据各种试验、检验的

规定做相应调整。

3.1.4凡是《规范》及资料规程《DBJ01-51-2003》要求做试验的材料,

根据监理规程,必须做见证试验,且其数量不少于试验总数的30%。

3.1.5未编入本计划之内的新材料,根据上述文件的要求,需要做试验,

应根据相关标准做试验。

4主要检验、试验计划

4.1钢筋工程

4.1.1.取样要求

A.钢筋应按批进行检查和验收,每批重量不大于60吨。

B.每一验收批应由同一进场时间、同一牌号、同一炉号、同一规格、同一交货状态的钢筋组成。

C.同一钢号的混合批不得超过6个炉号。

D.检验批可按同一钢厂、同一牌号、同一规格钢筋为一批。

4.1.2评定标准

A.观质量检查合格。

B.力学试验项目合格。

C.符合A、B两项指标,为合格品。

D.如果一项试验不符合标准要求,应从同一批中再任取双倍数量进行复验,若仍有一个指标再不合格,则判定该批钢材不合格。

4.1.3钢筋原材试验计划表

5

8

6

10

7

12

8

14

9

16

1

18

1

20

1

22

1

25

1

28

4.1.4钢筋连接:

A.本工程地下室底板、框架梁、柱及暗柱主筋ф18的钢筋采用滚轧直螺纹连接,其他暗柱主筋ф16的钢筋采用电渣压力焊连接。

B.钢筋接头按每层、每段分别进行取样,即每层、每段按不同规格和批量分别截取,机械连接500个为一批,电渣压力焊300个为一批,接头数量不足一个检验批时,也按一批计算。

C.钢筋在连接前必须按规定进行钢筋原材试验,焊接分别按每个操作人员

做班前焊,机械连接做工艺检验,同时对应截取接头试件的钢筋母材,进行抗拉强度试验。

4.2预拌砼工程

说明:本工程结构砼全部采用预拌砼,现场只须做混凝土的强度试验取样和坍落度的检验及冬施时混凝土的测温工作。

4.2.1普通砼取样

A.砼强度应分批进行取样验收

B.同一验收批的砼应由强度等级相同、生产工艺和配合比相同的砼

组成

C.每工作班每一流水段拌制的砼至少取样一次,且每一验收批不应

超过100立方米。

4.2.2抗渗砼取样

A抗渗试块按同一砼等级、同一抗渗等级、同一配合比、同一流水段、同一生产工艺为一验收批,取样不应少于一次。

B每一单位工程不应少于2组。

4.2.3取样要求

A强度试验每三块为一组,留置组数根据需要而定

B抗渗试块每六块为一组

C各部位的砼试块均应留取28d的标养试块

4.2.4取样方法

A预拌砼取样应在浇筑地点随机取样制作,每组试件所用的拌合物应从同一车运送的砼中抽取,且宜从第二车取样。取样应在每车卸料过程中卸料量的1/4至3/4之间采取。每个试样量应满足砼质量检验项目所需用量的

1.5倍且不少于0.02m3,每段不超过100 m23的同配比的砼其取样不得少

于一次。

4.2.5砼取样计划表

3.2现场拌制砼

室内装修内隔墙和地面垫层采用现场搅拌豆石砼。

A.现场拌制砼用砂按同一产地、同一规格、同一进场时间,每400立方米为一验收批,不足400立方米亦为一验收批。每一验收批为一组,数量为22kg.

B.现场拌制砼用石子亦按同一产地、同一规格、同一进场时间,每400立方米为一验收批,不足400立方米亦为一验收批。每一验收批取样一组,数量为40kg.

C. 现场拌制砼用袋装水泥按同一水泥厂生产的同期生产的同品种、同强度等级的水泥,以同一进场的同一出厂编号的水泥为一批。但一批的总量不得超过200t,随机从不少于29袋中各抽取等量水泥搅拌均匀后缩分至不少于12kg作为送检试样.

D.内隔墙混凝土每层取样1组,地面垫层混凝土每层取样2组。

4.3防水工程

4.3.1.APP防水卷材

A.以同一生产厂、同一品种、同一标号的产品不超过1000卷为一

验收批,不足1000卷按一验收批计算。

B.抽样:在每批产品中,抽取2卷进行卷重面积外观质量检查。

C.取样:在卷重检查合格的样品中取重量轻的,外观面积厚度合格

的一卷,去端头2.5米后顺纵向切取长为0.5米的全幅卷材2块,一块

作物理性能检验试件用,另一块备用。

D.判定:卷重、外观面积厚度合格,物理性能达到相应等级指标时

判定该产品为相应等级合格品。

E.防水卷材试验计划表

4.3.2聚氨脂防水涂料

A.以5吨为一验收批,不足5吨亦为一验收批。每一验收批取样为2kg。搅拌均匀后装入干燥的样品容器中,应留有约5%的空隙,密封并做好标志。

B.必试项目:拉伸强度、断裂时的延伸率、低温柔性、不透水性和固体含量。

4.4.回填土工程

4.4.1.本工程回填有肥槽回填和地下二层室内回填两部分,回填均为2:8灰土回填;回填前先取土样在保持自然含水率的状态下送试验室做土壤的击实试验,测出土的最大干密度和最佳含水率,然后现场采用环刀法取样,自行检测完毕后填好试验单交付实验室复核。

4.4.2取样数量:回填分层分段取样,肥槽每层按长度20~50米取样一组,但不少于1组。室内回填每层按30~100平方米取样一组,但不少于1组。

4.4.3取样方法:采用环刀取样,应在夯实层下半部2/3处用环刀取样,装入容器内并标号送试。

4.4.4判定标准

A.施工前检查回填土含水率要求“手握成团,落地开花”。

B.回填土颗粒不大于50mm。

C.灰土回填控制灰土的配合比,并拌制均匀。

4.5砌体工程

4.5.1本工程地下室部分内隔墙和主体施工洞采用陶粒混凝土空心砌块和M5混合砂浆砌筑。

4.5.2.陶粒混凝土空心砌块:以同一种原材料配制成的相同外观质量等级,强度等级和同一工艺生产的10000块为一批,每批随机抽取32块做尺寸偏差和外观质量检验。再从中抽取5块进行强度等级项目的检验。

4.5.3混合砂浆:每层取样一次,至少做一组强度试块。

4.6外墙饰面砖工程

4.6.1取样要求:按粘贴面积每300平方米取样一组(每组三个),每层不少于2组。

4.6.2.取样必须由监理或专业检测人员随机抽取。

4.6.3粘结强度检测时间以水泥砂浆粘结层达到28天强度为准。

4.6.4取样数量:1-10层按每层三组取样,11-14层按每层两组取样,整个屋顶部分按两组取样。

4.6.5评定标准:以每组试件平均粘结强度不小于0.4MPa,单个试件粘结强度最低值不小于0.3Mpa。

4.7钢筋保护层厚度实测

4.7.1对梁、板类构件,抽取构件数量的2%且不少于5个构件进行检验。

4.7.2选定的梁类构件,应对全部纵向受力钢筋的保护层厚度进行检验;对选定的板类构件,应抽取不少于6根纵向受力钢筋的保护层厚度进行检验。

4.7.3钢筋保护层厚度,由见证试验室使用专业检测仪器负责检验,检测误差不应大于1mm.

4.7.4判定标准:当全部钢筋保护层厚度检验的合格点率为90%及以上时,检验结果判为合格,当合格点率小于90%但不小于80%,可再抽取相同数量的构件进行检验;

千伏变电站工程检测试验项目计划

工程检测试验项目计划报审表 工程名称:************110kV变电站编号:SZLB6-SG01-001

**************110kV变电站工程检测试验项目计划 施工单位(章) 年月日

**************110kV变电站 检测试验项目计划 审批页 批准:年月日审核:年月日编写:年月日

批准:(项目总工)年月日审核:(项目质检员)年月日编写:(项目技术员)年月日

目录 1工程概况 2编制目的 3编制依据 4 检测试验组织及职责 5试验项目检测计划表

一、工程概况 1、新建********************************************110kV变电站工程位于位于******************************************************************************* **************站区地形开阔平坦,自然地面高程约米(1985年国家高程系),现为建设用地。 站区围墙内占地面积2806m2,合亩。本工程主要建筑物及构筑物包括:综合配电楼、事故油池一座、化粪池池一座、深井一座。其中综合配电楼为框架一层;本工程建筑物及构筑物主要技术经济指标:综合配电楼建筑面积约342m2 ,进站道路约12m,宽度。 2、工程规模: 主变压器:远期装设3台50MV A主变压器,本期安装1台; 无功补偿:远期每台主变10kV侧装设1组(+)Mvar并联电容器,本期#1主变10kV 侧装设1组(+)Mvar并联电容器组。 110kV出线:远期出线4回,本期1回; 10kV出线:远期出线30回,本期10回。 二、编制目的 确保达标投产,实现国家电网公司优质工程、行业优质工程;建筑和安装工程质量达到规定要求,严格控制中间环节争创国家级优质工程,全面实现工程质量目标。 三、编制依据 主要设备技术文件和新产品的工艺性试验资料 《建筑工程施工质量验收统一标准》GB50300-2013 《国网公司施工项目部标准化管理手册》2018版变电部分 《110k~1000kV变电(换流)站土建工程施工质量验收及评定规程》(Q/GDW 1183-2012)《输变电工程检测试验项目清单》 四、检测试验组织及职责 1检验试验的组织及职责 项目经理:负责进行项目检验试验工作的组织协调。

建筑工程试验计划方案

目录 1编制依据 (2) ... 2工程概况 (2) ... 3编制说明 (3) ... 4混凝土试验...............................................................................................3... 4.1混凝土强度等级分布.......................................................................3.. 4.2留置试块要求及标准.......................................................................4.. 4.3抗渗混凝土试块及标准................................................................... 5.. 4.4结构实体检验用同条件养护试件强度检验.................................... 5. 4.5试验及见证计划表..........................................................................6.. 5钢筋试验 (7) ... 5.1主要部位的钢筋设计一览表...........................................................7.. 5.2钢筋原材料试验要求.......................................................................8.. 6地下室、楼面、墙面、屋面防水试验.................................................1..0 6.1SBS改性沥青防水卷材(Ⅱ型)..............................................1..0

项目工程试验检测计划清单

试验检测计划

审批页 编制人: 审核人: 审批人: 监理单位:

目录 第一章编制依据 (2) 第二章工程概况 (3) 第三章现场试验管理保证体系及管理措施 (4) 1.建立试验管理台帐 (5) 2.试验质量保证措施 (5) 3.资料管理措施 (5) 4.试验安全管理 (5) 5.试验检测设备及工具管理 (6) 第四章试验项目检测的容、方法、频率 (7) (一)路基填土 (7) (二)原材料 (7) (四)水质分析试验 (11) (五)水泥混凝土、水泥砂浆、水泥净浆配合比 (11) (六)水泥混凝土检验 (13) (七)砂浆、水泥净浆抗压强度检验 (15) (八)混凝土实体检测 (15) (九)地基承载力检验 (16) (十)路面质量检测 (17) 第五章试验检测项目与检测计划 (20) (一)原材料、成品、半成品及构配件综合检验计划表 (21) (二)路基、路面工程试验检测项目计划表 (24) (三)给排水工程试验检测项目计划表 (29)

一、编制依据 1.1 依据施工合同、施工设计图纸、地勘资料、施工组织设计及相关资料。 1.2 依据国家、住房和城乡建设部、交通部部相关规、标准、规程。 公路路基施工技术规(JTJ 033-95) 钢结构工程施工质量验收规(GB50205-2001) 给水排水管道工程施工技术及验收规(GB 50268-976) 混凝土结构工程施工质量验收规(GB 50204-2015) 地下防水工程质量验收规(GB50208-2011) 公路土工实验规程(JTG E40-2007) 公路工程水泥及水泥混凝土试验规程(JTG E30-2005) 公路工程石料试验规程(JTJ054-94) 公路工程集料实验规程(JTG E42-2005) 公路路基路面现场测试规程(JTG E60-2008) 普通混凝土配合比设计规程(JGJ55-2011) 砌筑砂浆配合比设计规程(JGJ/T98-2010) 钢筋混凝土用热轧光圆钢筋(GB1499.1-2008) 钢筋混凝土用热轧带肋钢筋(GB1499.2-2007) 混凝土强度检验评定标准(GB/T50107-2010) 建筑装饰及验收规(GB50210-2002) 建筑工程施工及验收规 木结构工程施工质量验收规(GB50206-2002) 回弹法检测混凝土抗压强度技术规程(JGJ/T 23-2011) 1.3 依据地方或相关行业规、标准、规程。 1.4 依据施工招标文件指定的标准和相关规定;依据监理程序文件和业主及监督部门 下发的相关规定和要求。

工程项目试验检测计划

岐江河环境整治工程二期- 东明桥至长江桥段都市生态滨水景观带及游艇会码头景观带工程 工 程 项 目 试 验 计 划 河南三建建设集团有限公司 二零一六年三月

录目 1 ................................................ 一、工程概况 .1 ................................................ 二、编制依据2 ................................... 三、试验检测规划及资源配备.............................................................................................. 23.1 试验规划 23.2 资源配备.............................................................................................. 3 四、主要试验项目检测计 划 ..................................... 3 五、试验管 理 ................................................ 5.1试验现场管理....................................................................................... 3 5.2 材料源管理.......................................................................................... 3 见证取样试验管理............................................................................... 45.3试验检测结果...................................................................................... 45.4

建筑工程试验计划方案

目录 1 编制依据 (2) 2 工程概况 (2) 3 编制说明 (3) 4 混凝土试验 (3) 4.1混凝土强度等级分布 (3) 4.2留置试块要求及标准 (4) 4.3抗渗混凝土试块及标准 (5) 4.4结构实体检验用同条件养护试件强度检验 (5) 4.5 试验及见证计划表 (6) 5 钢筋试验 (7) 5.1主要部位的钢筋设计一览表 (7) 5.2钢筋原材料试验要求 (7) 6 地下室、楼面、墙面、屋面防水试验 (10) 6.1 SBS改性沥青防水卷材(Ⅱ型) (10) 6.2 楼地面、墙面聚氨酯防水涂料 (10) 7 填充墙试验 (11) 7.1砌体材料 (11) 7.2砂浆试验 (11) 7.3水泥试验 (12) 7.4砂试验 (12) 8 回填土试验 (12) 9 环境检验 (13) 10 钢筋保护层检测计划 (13) 11 装修材料试验计划 (14) 11.1大理石、花岗岩等石材 (15) 11.2外门窗 (15)

1 编制依据 1.1津西台(挂)2015-049地块博岸名邸项目工程图纸、变更及洽商。 1.2博岸名邸工程项目施工组织设计。 1.3主要规范及标准 2 工程概况

3 编制说明 原材料试验的种类:商砼(包括普通和抗渗)、钢筋、防水材料、砌块砂浆、砌块等。所进场的材料应考虑试验周期,进行提前进场。 4 混凝土试验 4.1混凝土强度等级分布 4.1.1 地下室 4.1.2 ±0.000以上

4.2留置试块要求及标准 4.2.1混凝土强度评定试块的组批原则: 1)当一次连续浇筑超过1000m3时同一配合比混凝土每200m3,混凝土取样不得少于一次; 2)每一现浇楼层同一配合比的混凝土,取样不得少于一次; 3)冬季施工还应增加留置,一组临界强度试块和一组转常温试块; 4)对预拌混凝土,当一个分项工程连续供应相同配合比混凝土量大于1000立方米时,其交货检验的试样,每200立方米混凝土取样不得少及一次(基础); 5)建筑地面的混凝土,以同一配合比,同一强度等级,每一层或每1000m2为一检验批,不足1000m2也按一批计。每批应至少留置一组试块。 6)高强混凝土的试块留置及普通混凝土相同。 4.2.2取样方法及数量 用于检查结构构件质量的试块,应在混凝土浇筑地点随机取样制作,每组试件所用的拌和物应从同一盘搅拌或同一车运送的混凝土中取出,对于预拌混凝土还应在卸料工程中卸料量的1/4~3/4之间取样,每个试样量应满足混凝土质量检验项目所需的1.5倍,但不少于0.02立方米。

工程试验检测计划

工程试验检测计划 Document number:PBGCG-0857-BTDO-0089-PTT1998

前海自贸大厦公共空间部分 精装修工程试验检测计划 编制人:朱贵 审核人:刘耀军 批准人:崔峥 深圳市奇信建设集团股份有限公司 2017年7月 目录 试验检测计划 1.编制依据: 、前海自贸大厦公共空间部分室内精装修工程施工图纸。 、前海自贸大厦公共空间部分室内精装修工程施工组织设计。

、建筑工程资料管理规程:DB11/T695-2009。 2.工程概况: 基本概况 建筑设计概况

工期 本工程开工日期为2017年5月20日,计划竣工日期为2017年12月30日。 3、本工程进行试验预控的材料及相关项目 涉及结构安全的试块、试件和材料100%实行见证取样和送检。 原材试验:钢筋、水泥、砂子、石子; 复试材料:砌块、石材、瓷砖、电线、电缆、植筋胶等; 砼、砂浆试验; 安全防护物品设施试验:安全网、安全带、安全帽、扣件: 室内环境检测; 4.试验准备工作 根据该工程的工程量,依据图纸要求,依照有关文件、法规,原材试验检测及施工试验检测的规程,规范的要求,对现场的试验检测做出预控计划,以便有条不紊的做好试验检测工作,真正把好原材料及其制品的质量关,防止不合格材料用于工程上,以保证工程质量。 掌握有见证试验检测工作的原则及相关要求 该工程实行有见证试验检测,有见证取样和送检是在监理人员的见证下,由施工人员在现场取样,送到指定的试验检测(室)单位进行试验,有见证取样和送检次数达到100%,工程的重要部位须增加有见证取样和送检次数,送检试样

工程材料检验试验计划专项方案定稿版

工程材料检验试验计划 专项方案 HUA system office room 【HUA16H-TTMS2A-HUAS8Q8-HUAH1688】

某项目 材料检验试验 施 工 方 案 编制: 审核: 批准: 某建设集团有限公司 某某工程项目部编制

目录 一、编制依据 (2) 二、工程概况 (2) 三、检验试验管理 (3) 四、检验试验计划 (4)

一、编制依据 1、设计施工图。 2、工程施工组织设计 3、《建筑工程施工质量验收统一标准》(GB50300-2013) 4、《混凝土结构工程施工质量验收规范》(GB50666-2015) 5、《建筑地基基础工程施工质量验收规范》(GB50202-2002) 6、《地下防水工程质量验收规范》(GB50208-2011) 7、《钢筋混凝土用热轧带肋钢筋》(GB1499-2008) 8、《混凝土质量控制标准》(GB50164-2011) 9、《普通混凝土力学性能试验方法标准》(GB/T50081-2002) 10、《钢筋焊接及验收规范》(JGJ18-2012) 11、《钢筋焊接接头试验方法标准》(JGJ/T27-2001) 12、《钢筋机械连接通用技术规程》(JGJ107-2010) 13、《砌体工程施工质量验收规范》(GB50203-2011) 14、《通风与空调工程施工质量验收规范》(GB50243-2002) 15、《建筑节能工程施工质量验收规范》(GB50411-2007)

16、《建筑电气工程施工质量验收规范》(GB50303-2002) 17、《建筑给水排水及采暖工程施工质量验收规范》(GB50242-2002) 18、《给排水管道工程施工及验收规范》(GB50268-2008) 19、其他现行规范、规定 二、工程概况 本工程为某市某小区,位于河北省某市某地,由某市某房地产开发有限公司开发,河北博科工程咨询有限公司设计,某市泰信达工程项目管理有限公司监理,主要有地上住宅,地下一层车库组成。

工程材料检验试验计划专项方案

某项目 材料检验试验 施 工 方 案 编制: 审核: 批准: 某建设集团有限公司 某某工程项目部编制

目录 一、编制依据 (2) 二、工程概况 (3) 三、检验试验管理 (4) 四、检验试验计划................................. 错误!未定义书签。

一、编制依据 1、设计施工图。 2、工程施工组织设计 3、《建筑工程施工质量验收统一标准》(GB50300-2013) 4、《混凝土结构工程施工质量验收规范》(GB50666-2015) 5、《建筑地基基础工程施工质量验收规范》(GB50202-2002) 6、《地下防水工程质量验收规范》(GB50208-2011) 7、《钢筋混凝土用热轧带肋钢筋》(GB1499-2008) 8、《混凝土质量控制标准》(GB50164-2011) 9、《普通混凝土力学性能试验方法标准》(GB/T50081-2002) 10、《钢筋焊接及验收规范》(JGJ18-2012) 11、《钢筋焊接接头试验方法标准》(JGJ/T27-2001) 12、《钢筋机械连接通用技术规程》(JGJ107-2010) 13、《砌体工程施工质量验收规范》(GB50203-2011) 14、《通风与空调工程施工质量验收规范》(GB50243-2002) 15、《建筑节能工程施工质量验收规范》(GB50411-2007)

16、《建筑电气工程施工质量验收规范》(GB50303-2002) 17、《建筑给水排水及采暖工程施工质量验收规范》(GB50242-2002) 18、《给排水管道工程施工及验收规范》(GB50268-2008) 19、其他现行规范、规定 二、工程概况 本工程为某市某小区,位于河北省某市某地,由某市某房地产开发有限公司开发,河北博科工程咨询有限公司设计,某市泰信达工程项目管理有限公司监理,主要有地上住宅,地下一层车库组成。

试验计划方案

中国建筑工程总公司 CHINASTATECONSTRUCTIONENGRG.CORP. 9号学生集体宿舍等6项(南区学生 宿舍二期) 施工试验方案 筑工程有限公司 2016年1月

目录 一、编制依据 (2) 1、主要编制依据 (2) 2、参考资料 (2) 二、工程概况 (2) 三、现场试验设备配置 (3) 四、材料的见证取样与送检 (3) 1、有见证取样和送检制度 (3) 2、本工程有见证取样和送检的项目 (3) 3、有见证取样和送检的数量规定 (4) 五、试验项目及见证检测试验室的确定 (4) 六、有见证取样和送检人员的确定 (4) 七、试验人员配备 (4) 八、结构施工部分试验 (4) 1、钢筋 (4) 2、直螺纹套筒连接接头 (6) 3、混凝土 (8) 4、防水材料 (14) 5、建筑节能保温 (15) 6、脚手架钢管、扣件进场复试 (15) 7、水电暖通物资复试检测及计划 (15) 九、装饰装修部分试验 (16) 1、装饰装修物资内容 (16) 十、室内环境检测(国家强制性标准GB50325-2001) (19) 1、原材试验 (19) 十一、建立试验管理台帐 (19) 十二、试验质量保证措施 (19) 十三、试验资料管理 (20)

一、编制依据 1、主要编制依据 (1)、《混凝土结构工程施工质量验收规范》GB50204-2015; (2)、《建筑工程施工质量验收统一标准》GB50300-2013; (3)、《建筑结构荷载规范》GB50009-2012; (4)、《钢筋机械连接技术规程》JGJ107-2010; (5)、《建筑抗震设计规范》GB50011-2010; (6)、《地下工程防水质量验收规范》GB50208-2011; (7)、《建设工程文件归档整理规范》GB/T50328-2014; (8)、《建筑工程抗震设防分类标准》GB50223-2008; (9)、《北京市抗震局建设项目抗震设防要求(标准)审查意见书》; (10)、《人民防空地下室设计规范》GB50038-2005; (11)、《工业建筑防腐设计规范》GB50046-2008; (12)、《北京地区建筑地基基础勘察设计规范》DBJ11-501-2009; (13)、北京市施工设计图纸; (14)、本工程施工组织设计等文件; (15)、北京市建设工程见证取样和送检管理规定; 2、参考资料 (1)《建筑工程常用材料试验手册》; 二、工程概况 ①功能:学生用宿舍以及附属用房 ②项目组成:由4栋单体建筑及2处人防出入口共6项组成。 ③建筑布局:由南向北依次为:9号学生集体宿舍楼、10号学生集体宿舍楼、学生集体宿舍及公共配套服务楼(综合楼)、11号学生集体宿舍楼。9~11号楼平面呈矩形,且地上外观尺寸一致,综合楼平面呈U形。 9、11号学生集体宿舍楼地下室独立设置,10号学生集体宿舍楼、学生集体宿舍及公共配套服务楼地下室连通为一个整体,并设有人防工程。

建筑施工工程试验检测计划方案.docx

建筑施工工程试验检测计划方案 目录 1 工程概述 (1) 2 试验检测依据的标准 (1) 3 试验检测标准取样频次的要求 (2) 混凝土原材料进货验收检验取样频次的要求 (2) 混凝土拌和物试验检测取样频次的要求 (3) 4 试验检测方案 (3) 5 原材料进场品质检验试验. (5) 原材料进场检验试验的基本运作方式 (5) 原材料进场检验要求 (5) 6 工程施工质量控制试验检测 (7) 工程施工质量试验检测的运作方式 (7) 各部位砼检测计划 . (7)

7 本工程拟用混凝土配合比,砂浆配合比检测计划 (7)

1工程概述 2试验检测依据的标准 (1)《水运工程混凝土施工规范》(JTS 202-2011 ): (2)《通用硅酸盐水泥》(GB 175-2007); (3)《水泥密度测定方法》(GB/T 208-94 ); (4)《水泥标准稠度用水量、凝结时间、安定性检验方法》( GB/T 1346-2011); (5)《水泥胶砂流动度测定方法》(GB/T 2419-2005); (6)《水泥胶砂强度检验方法( ISO 法)》(GB/T 17671-1999); (7)《水泥比表面积测定法方法勃式法》(GB/T 8074-2008 ); (8)《用于水泥和混凝土中的粉煤灰》(GB/T 1596-2005); (9)《钢筋混凝土用刚第1部分:热轧光圆钢筋》(GB); (10)《钢筋混凝土用刚第 2 部分:热轧带肋钢筋》(GB ); (11)《钢筋混凝土用刚弯曲和反方向弯曲试验方法》( YB/T 5126-2003); (12)《金属材料弯曲试验方法》(GB/T 232-2010 ); (13)《金属材料拉伸试验第 1 部分:室温试验方法》(GB/T ); (14)《钢筋焊接及验收规程》(JGJ 18-2012 ); (15)《焊接接头弯曲试验方法》(GB/T 2653-2008 ); (16)《钢筋焊接接头试验方法标准》(JGJ/T 27-2001 ); (17)《钢筋机械连接技术规程》(JGJ 107-2010 );

检测试验计划方案(完成).

郑州恒大山水城三区136#-138#楼、182#-186#楼、独立商业D、地下车库二检测试验方案 编制: 审核: 审批: 江苏省苏中建设集团股份有限公司 二0一六年六月

施工方案审批表

目录 1.编制说明 (1) 2.编制依据 (1) 3.工程概况 (1) 4.检测、试验和见证取样的范围 (2) 5.各材料的取样方法及送检计划 (2) 5.2回填土压实度见证取样 (2) 5.3钢筋原材及焊接见证取样 (3) 5.4混凝土试块取样及留置 (4) 5.5 砌筑砂浆试件取样送检 (7) 5.6水泥原材料进场复试取样、送检 (8) 5.8砌体材料进场复试取样、送检 (8) 5.9防水卷材见证取样 (8) 6.工试验管理 (9) 7.试验质量保证措施 (10)

施工检测试验计划方案 一、编制说明 1、为强化混凝土结构工程质量控制,在项目开工前,结合本工程实际情况, 编制此方案,工程混凝土结构取样按本方案进行。 2、根据本工程的工作量,依据图纸要求及有关文件、法规、原材试验及施工 试验规程、规范的要求,对现场的试验做出计划,以便有条不紊的做好试验工作,确保把好原材料及其制品的质量关,防止不合格材料用于工程上,以保证工程质量。 二、编制依据 1、《混凝土结构工程质量验收规范》GB50204-2015; 2、《建筑工程检测试验技术管理规范》 JGJ190-2010; 3、《混凝土强度检验评定标准》GB/T50107-2010; 4、《建筑工程施工质量验收统一标准》GB50300-2001; 5、《建筑工程施工工艺标准》; 6、恒大山水城三区(二)工程施工图纸及施工组织设计。 三、工程概况

工程试验检测计划

工程试验检测计划

————————————————————————————————作者:————————————————————————————————日期: 2

前海自贸大厦公共空间部分 精装修工程试验检测计划 编制人:朱贵 审核人:刘耀军 批准人:崔峥 深圳市奇信建设集团股份有限公司 2017年7月

目录 1.编制依据 (5) 2.工程概况 (5) 3.本工程进行试验检测预控的材料及相关项目 (6) 4.试验检测准备工作 (6) 5.试验检测计划 (7) 6.建立试验检测管理台帐 (10) 7.试验检测质量保证措施 (10)

试验检测计划 1.编制依据: 1.1、前海自贸大厦公共空间部分室内精装修工程施工图纸。 1.2、前海自贸大厦公共空间部分室内精装修工程施工组织设计。 1.3、建筑工程资料管理规程:DB11/T695-2009。 2.工程概况: 2.1基本概况 序号项目内容 1 工程名称前海自贸大厦公共空间部分精装修工程 2 工程地址深圳市前海深港现代服务业合作区妈湾片19单元 03街坊01地块 3 建筑面积装修面积约28000㎡ 4 建设单位前海开发区投资控股有限公司 5 设计单位深圳市杰恩创意设计股份有限公司 6 总包单位中建三局 7 监理单位深圳市京圳工程咨询有限公司 8 施工单位深圳市奇信建设集团股份有限公司 9 合同质量目标合格 10 合同工期计划开工日期:2017年5月20日 计划竣工日期:2017年12月30日 总工期215天 2.2 建筑设计概况 序号项目内容 1 建筑功能办公型 2 建筑面积81405㎡

检测试验计划方案

北辰区双青新家园9#地块(盛锦园) 1#楼~16#楼、公建1~3及地下汽车库、幼儿园、变电 站、燃气调压站工程施工 检试验计划方案 天津住宅集团建设工程总承包有限公司

目录 一.编制说明 (3) 二.编制依据 (3) 三.工程概况 (3) 四.检测、试验和见证取样的范围 (7) 五.各材料的取样方法及送检计划 (7) 回填土干密度见证取样 (7) 钢筋原材、焊接及直螺纹连接接头见证取样 (7) 混凝土试块取样及留置 (8) 砌筑砂浆试件取样送检 (11) 砌体材料进场复试取样、送检 (12) 防水卷材见证取样 (13) 节能试验 (13) 六.委托第三方检测的试验 (14) 七、工试验管理 (14) 八.试验质量保证措施 (15)

一.编制说明 根据本工程的工作量,依据图纸要求及有关文件、法规、原材试验及施工试验规程、规范的要求,对现场的试验做出计划,以便有条不紊的做好试验工作,确保把好原材料及其制品的质量关,防止不合格材料用于工程上,以保证工程质量。 二.编制依据 1、《混凝土结构工程质量验收规范》GB50204-2002; 2、《建筑工程检测试验技术管理规范》 JGJ190-2010; 3、《混凝土强度检验评定标准》GB/T50107-2010; 4、《建筑工程施工质量验收统一标准》GB50300-2001; 5、《建筑节能工程施工质量验收规范》GB50411-2007 6、《地下防水工程施工质量验收规范》GB50208-2011 7、《屋面工程技术规范》GB50345-2012 8、《屋面工程质量验收规范》GB50207-2012 9、《砌体结构工程施工质量验收规范》GB 50203-2011 10、双青新家园二期9#地(盛锦园)工程施工图纸及施工组织设计。 三.工程概况

工程检测试验项目计划

v1.0 可编辑可修改 批准:(项目技术负责人)年月日 审核:(项目质检员)年月日 编写:(项目技术员)年月日

目录

南京殷巷—天井山T接学景变110kV线路工程 检测试验项目计划 1 工程概况 现状110kV学景变两回进线均T接110kV高方线,为提高学景变运行安全性,将其中1回进线改T至110kV殷天线。全线采用架空、电缆相结合方式走线。南京市规划局编号为0#《南京市江宁区建设工程市政规划设计要点通知书》已经批复。 本工程将现状110kV学景变进线电缆通道位于龙眠大道东侧拉管出口处的部分电缆沟改造为电缆接头井,新建电缆线路自龙眠大道东侧新建接头井处与现状电缆接头后,沿月华西路、日晖路、善鉴路向西走线,绕过江宁区科学园消防中队后,采用22m跨度的钢桥架架空通过泄洪沟后,利用绕越高速公路既有现状涵洞下穿越绕越高速,然后沿科建路北侧继续向西走线至新立电缆终端杆G1,电缆上杆与110kV 殷天线架空线路搭接实现T接。 全线新建电缆通道长公里,利用现有通道长公里,新建通道按照3回110kV+12回10kV考虑,本期敷设1回,新放电缆电气长公里,电缆选用铜芯、交联聚乙烯绝缘、皱纹铝护套、聚乙烯外护套纵向阻水、涂石墨导电层的阻燃型电力电缆,型号为ZC-YJLW -Z-64/110-1×800mm2,并采用相配套的中间接头和户外终端。 03 本工程电缆土建主要采用电缆工作井、电缆沟、电缆排管、电缆桥架等土建形式,其中新建电缆沟30米、电缆工作井422米、电缆排管1822米。 跨越泄洪沟电缆桥架22米,采用一跨过河,基础为钻孔灌注桩,桩径800,桩长为25m,盖梁平面尺寸为2350*1000,高为600。 电缆井混凝土等级C30,抗渗等级P6,垫层采用C20素砼,电缆井断面内尺寸1600(B)*1900(H),外尺寸2100(B)*2450(H),预制盖板C20。 钢筋采用HPB300和HRB400级热轧普通钢筋。 排管基础为C20砼底板,下设碎石垫层,排管采用C20砼包封,电缆管采用砼管枕定位,每隔2m设置一道管枕,排列断面见T0201-04详图。 钢桁架下弦杆采用∟140X10双拼角钢,腹杆采用∟100X10双拼角钢,上下平联采用∟140X10角钢,端立柱及端横联采用[20b双拼槽钢,节点处通过螺栓连接,

试验检测项目计划

一、工程概况 郑州豫能热电工程项目总体规划为2×660MW供热机组,本次工程建设2×660MW机组。本工程由郑州豫能热电有限公司投资建设。 建设单位:郑州豫能热电有限公司 设计单位:中国机械第六设计院 监理单位:上海斯耐迪工程咨询有限公司 质量监督单位:“河南省”电力建设工程质量监督中心站 试验检测单位:河南省豫电土建试验检测中心 勘察单位:河南省电力勘测设计院 本电厂厂址位于荥阳市贾峪镇鲁庄村,本标段施工主要包括检修楼及辅助办公楼。检修楼和辅助办公楼总建筑面积5106.04㎡,采用框架结构,钢筋混凝土独立基础,建筑物主体各三层,建筑面层女儿墙最高1.5m。 二、编制依据 (1)技术规程、规范 《电力建设施工质量验收及评定标准》(土建工程篇DL/T5210.1-2012) 《电力工程地基处理技术规程》(DL/T5024-2005) 《混凝土结构工程施工质量验收规范》(GB50204-2015) 《混凝土外加剂应用技术规范》(GBJ50119-2013) 《建筑工程施工质量验收统一标准》(GB50300-2013) 《钢筋机械连接通用技术规程》(JGJ107-2010) 《工程测量规范》(GB50026-2007) 《混凝土泵送施工技术规程》(JGJ/T10-2011) 《建筑地基基础工程施工质量验收规范》(GB50202-2002) 《砌体工程施工质量验收规范》(GB50203-2015) 《钢结构工程施工质量验收规范》(GB50205-2001) 《屋面工程施工质量验收规范》(GB50207-2012) 《建筑地面工程施工质量验收规范》(GB50209-2010) 《建筑装饰装修工程质量验收规范》(GB50210-2001) 《建筑给水排水及采暖工程施工质量验收规范》(GB50242-2002) 《通风与空调工程施工质量验收规范》(GB50243-2002) 《建筑电气工程施工质量验收规范》(GB50303-2002)

建筑工程试验计划方案

目录 1 编制依据 (3) 2 工程概况 (3) 3 编制说明 (4) 4 混凝土试验 (4) 4.1混凝土强度等级分布 (4) 4.2留置试块要求及标准 (5) 4.3抗渗混凝土试块及标准 (6) 4.4结构实体检验用同条件养护试件强度检验 (6) 4.5 试验及见证计划表 (7) 5 钢筋试验 (8) 5.1主要部位的钢筋设计一览表 (8) 5.2钢筋原材料试验要求 (9) 6 地下室、楼面、墙面、屋面防水试验 (11) 6.1 SBS改性沥青防水卷材(Ⅱ型) (11) 6.2 楼地面、墙面聚氨酯防水涂料 (12) 7 填充墙试验 (12) 7.1砌体材料 (12) 7.2砂浆试验 (13) 7.3水泥试验 (13)

7.4砂试验 (13) 8 回填土试验 (14) 9 环境检验 (14) 10 钢筋保护层检测计划 (14) 11 装修材料试验计划 (17) 11.1大理石、花岗岩等石材 (17) 11.2外门窗 (17)

1 编制依据 1.1津西台(挂)2015-049地块博岸名邸项目工程图纸、变更及洽商。 1.2博岸名邸工程项目施工组织设计。 1.3主要规范及标准 2 工程概况

3 编制说明 原材料试验的种类:商砼(包括普通和抗渗)、钢筋、防水材料、砌块砂浆、砌块等。所进场的材料应考虑试验周期,进行提前进场。 4 混凝土试验 4.1混凝土强度等级分布 4.1.1 地下室

4.1.2 ±0.000以上 4.2留置试块要求及标准 4.2.1混凝土强度评定试块的组批原则: 1)当一次连续浇筑超过1000m3时同一配合比混凝土每200m3,混凝土取样不得少于一次; 2)每一现浇楼层同一配合比的混凝土,取样不得少于一次; 3)冬季施工还应增加留置,一组临界强度试块和一组转常温试块; 4)对预拌混凝土,当一个分项工程连续供应相同配合比混凝土量大于1000立方米时,其交货检验的试样,每200立方米混凝土取样不得少与一次(基础); 5)建筑地面的混凝土,以同一配合比,同一强度等级,每一层或每1000m2为一检验批,不足1000m2也按一批计。每批应至少留置一组试块。 6)高强混凝土的试块留置与普通混凝土相同。 4.2.2取样方法及数量 用于检查结构构件质量的试块,应在混凝土浇筑地点随机取样制作,每组试件所用的拌和物应从同一盘搅拌或同一车运送的混凝土中取出,对于预

工程质量、试验项目检验计划

润世达工程有限公司 工程质量、试验项目检验计划 编制: 审核: 批准: 润世达工程有限公司工程管理部 二〇一七年二月

目录 一、编制目的 (1) 二、总体施工方案 (1) 三、质量管理目标 (1) 四、主要管理措施及检验计划 (2) 五、成品保护工作 (19)

工程质量、试验项目检验计划 一、编制目的 为了更好地贯彻执行公司的各项质量管理制度,把各项质量管理工作落到实处,建风电精品工程,树风电行业丰碑,确保项目质量目标的实现,特制定本计划。 二、总体施工方案 根据工程的特点,成立工程项目经理部,选派素质好、协调能力强、创优能力强的项目部承担工程的施工任务;调入装备优良的施工机械设备,采用先进的施工工艺,派以责任心心强、技术水平一流的管理人员和技术人员,以确保工程的工期、质量及安全文明施工目标的实现。 三、质量管理目标 1、质量方针 科学管理,精心施工;遵纪守法,预防为主;以人为本,控制风险; 安全健康,保护环境;信守合同,服务业主;持续改进,追求卓越。 2、质量目标 总体目标:以高标准达标投产工程质量要求为基础,以争创优质工程为目标,以过程精品为重点,以组织和技术为保障,一次成活、一次成优,尽一切努力创建优质工程。 质量指标如下: 1)土建、安装、调试合格率100%,建筑钢筋焊接接头合格率100%;混凝土生产水平达到最优级;安装单位工程优良率≥99% ;调试合格率100%。 2)电站投产后主要性能指标全面达到最优设计值,同时各项性能指标应在同类型电站、同一区域、同一时期处于领先水平,并能安全、可靠、经济运行,做到基建与生产无缝衔接。 3)施工管理及技术资料齐全、准确、清晰,符合行业及业主公司档案管理规定,并在工程移交生产后一个月内移交。 3、质量管理体系 严格按照“GB/T 19002-ISO9002”质量体系及程序文件和《管理手册》的贯彻执行要求,建立健全质量保证体系。根据ISO9002 质量标准文件中成熟的质保体系要求,各参建单位结合工程的实际情况,组建项目经理部,建立健全强有力的质量保证组织机构。 4、质量保证体系组织机构建立

【建筑工程管理】供参考—某工程试验检测计划书

福建省海西高速公路网三明泰宁至建宁段路基土建 A1合同段试验检测计划书 试验检测工作在工程的质量管理活动中占有重要地位,它不但是保证公路工程质量的重要手段,也是质量监督控制工作的眼睛。通过试验检测工作,用定量的方法,科学地鉴定材料和工程实体质量状况;通过试配(配合比)试验,可合理优化地使用材料。为使该工程质量达到国家标准的规定,保证试验管理活动的开展有章可循,特制定如下计划:1.范围: 福建省海西高速公路网三明泰宁至建宁段路基土建A1合同段。 2.计划编制目标: 建立健全工程施工过程控制程序,有效地控制施工全过程原材料质量,混凝土施工质量,浆砌体质量,为施工提供合理的施工参数,为工程提供公正、公平的检测数据。3.编制依据: 3.1 交通运输部及相关部委颁发的检验、评定规范; 3.2 中铁十六局一公司《工程试验工作管理实施细则》; 3.3 中铁十六局一公司试验室《质量管理手册》; 3.4 A1合同段施工设计图纸; 3.5 A1合同段合同文件 3.6 已批复的A1合同段总体施工组织设计 4.试验管理: 4.1 试验管理要求: 4.1.1 现场试验员由项目部工程管理部领导,业务上受公司试验室指导。负责现场原材料取样、送样、混凝土及砂浆试块制作、养护、简易土工等试验工作。

4.1.3 如试验结果不合格,应及时向工程技术负责人报告。 4.2 施工现场试验员职责范围: 结合工程实际进展情况,及时委托各种原材料试验,提出混凝土、砂浆各种配合比申请。根据实际情况调整配合比。各种原材料的取样方法、数量必须按现行标准及有关规定执行。委托各种原材料试验,必须填写委托试验单。委托试验单的填写必须项目齐全,字迹清楚,不得涂改,项目内容包括:材料名称、产品牌号、产地、品种、规格、到达数量、使用单位、出厂日期、进场编号、试件编号、要求试验项目。 钢材试验,除按上述要求填写外,凡送焊接试件者,必须注明钢的原材料编号。原材料与焊接试件不在同一试验室试验尚需将原材试验结果抄在附件上。 随机抽取施工过程中的混凝土、砂浆拌合物,制作施工强度检验试块。试块制作时必须有试块制作记录。试块必须按单位工程连续统一编号。试块在成型24小时后用墨笔注明制模日期、使用部位、强度等级及试件编号,然后拆模。凡需在标养室养护的试块,拆模后立即进行标准养护。 及时索取试验报告单,转交给工地有关技术人员。 统计分析现场施工的混凝土,砂浆强度及原材料的情况。 委托试验结果不合格,应按规定送样进行复试。复试仍不合格,应将试验结论报告技术主管,及时研究处理办法。 收集原材料、成品、半成品的质量证明书。 收集送检试验报告。 4.3 施工现场试验员工作守则 1、热爱试验工作,不断进行业务学习,提高业务水平,必须严格按照规范、规程、标准执行。 2、工作认真,不辞辛苦,认真做好施工试验记录,定期做整理总结。

工程试验检测计划

前海自贸大厦公共空间部分精装修工程试验检测计划 编制人:朱贵 审核人:耀军 批准人:峥 市奇信建设集团股份 2017年7月

目录 1.编制依据 (3) 2.工程概况 (3) 3.本工程进行试验检测预控的材料及相关项目 (4) 4.试验检测准备工作 (4) 5.试验检测计划 (5) 6.建立试验检测管理台帐 (8) 7.试验检测质量保证措施 (8)

试验检测计划 1.编制依据: 1.1、前海自贸大厦公共空间部分室精装修工程施工图纸。 1.2、前海自贸大厦公共空间部分室精装修工程施工组织设计。 1.3、建筑工程资料管理规程:DB11/T695-2009。 2.工程概况: 2.1基本概况 2.2 建筑设计概况

2.3工期 本工程开工日期为2017年5月20日,计划竣工日期为2017年12月30日。 3、本工程进行试验预控的材料及相关项目 涉及结构安全的试块、试件和材料100%实行见证取样和送检。 3.1原材试验:钢筋、水泥、砂子、石子; 3.2复试材料:砌块、石材、瓷砖、电线、电缆、植筋胶等; 3.3砼、砂浆试验; 3.4安全防护物品设施试验:安全网、安全带、安全帽、扣件: 3.5室环境检测; 4.试验准备工作 根据该工程的工程量,依据图纸要求,依照有关文件、法规,原材试验检测及施工试验检测的规程,规的要求,对现场的试验检测做出预控计划,以便有条不紊的做好试验检测工作,真正把好原材料及其制品的质量关,防止不合格材料用于工程上,以保证工程质量。 4.1掌握有见证试验检测工作的原则及相关要求 该工程实行有见证试验检测,有见证取样和送检是在监理人员的见证下,由施工人员在现场取样,送到指定的试验检测(室)单位进行试验,有见证取样和送检次数达到100%,工程的重要部位须增加有见证取样和送检次数,送检试样在现场施工试验检测中随机抽取,不得另外进行。施工过程中见证人按照有见证取

建筑工程试验计划方案

建筑工程试验计划方案 大红门住宅区A-01地块商业、公寓及地下车库施工试验计划 目录 1 编制依 据 ..................................................................... ............................. 2 2 工程概 况 ..................................................................... ............................. 2 3 编制说 明 ..................................................................... ............................. 3 4 混凝土试 验 ..................................................................... . (3) 4.1混凝土强度等级分 布 ..................................................................... .. 3 4.2留置试块要求及标 准 ..................................................................... .. 4 4.3抗渗混凝土试块及标 准 (5) 4.4结构实体检验用同条件养护试件强度检 验 (5)

4.5 试验及见证计划 表 ..................................................................... ..... 6 5 钢筋试 验 ..................................................................... .. (7) 5.1主要部位的钢筋设计一览 表 (7) 5.2钢筋原材料试验要 求 ..................................................................... .. 7 6 地下室、楼面、墙面、屋面防水试验.. (10) 6.1 SBS改性沥青防水卷材,?型, (10) 6.2 楼地面、墙面聚氨酯防水涂料................................................... 10 7 填充墙试 验 ..................................................................... .. (11) 7.1砌体材 料 ..................................................................... . (11) 7.2砂浆试 验 ..................................................................... . (11)

相关主题
文本预览
相关文档 最新文档
