住宅项目开发报建报批程序

一、对取得土地和准备开发项目打可行性研究报告和立项申请,然后到计划

发展委员会申请立项。

二、凭土地出让合同到规划局规划技术处申报,有规划测绘队测绘后,取得

建设项目规划红线图。

三、将总体规划方案报规划局规划管理处审批,通过后领取建设用地规划许

可证。

四、总体规划通过后如果一次规划分批实施,就将分期实施的详细规划和相

应的单体建筑设计报规划局规划管理处审批。

五、在四阶段审批期间,将各规费收缴部门缴费流转审批完毕,其中包括消

防、建设、教育地方配套、卫生防疫、白蚁防止、绿化、人防、墙体改造、

散装水泥、城建档案、工程质监等。具体手续办理如下:

1、将报批的范围内的所有建筑单体图纸报当地消防部门进行消防审查,取得建筑工程消防意见书。

2、到当地建设局计划财务处缴纳建设规费。

3、到当地教育局计划财务处缴纳教育设施附加费。

4、到当地卫生防疫站进行建设工程卫生防疫审查,缴纳卫生防疫检测费。

5、与当地房管局白蚁防止所鉴定白蚁防止协议,缴纳白蚁防止费。

6、按整个建设项目规划的绿化率规定专门对项目进行绿化设计,将绿化报建图送园林管理局审批。

7、按当地的人防配套要求,做项目的人防规划,然后将所做的人防规划和人

防工程的立项申请报当地人防办部门审批通过。

8、到当地经济委员会缴纳新型墙体改造费和散装水泥费。

9、到当地城建档案馆签定建设工程档案移交协议书。

10、到当地建设局质监站签定建设工程质监协议,缴纳工程质监费用。六、

上述手续办理完毕后到规划局规划管理处申领建设工程规划许可证。

七、领取建设工程规划许可证后,将准备实施的所有单体建筑的施工图纸送

建设局技术处和建筑工程施工图审查中心审查。审查通过后领取建筑工程施

工图审核批准书。

八、如果投资方(项目控股方)是国有资产,建筑工程必须通过当地招投标

办公室进行公开招投标,对中标的施工单位发中标通知书。

九、凭建筑工程施工图审核批准书和施工单位中标通知书到建设局建管处申

领建设工程施工许可证。

十、凭建设工程施工许可证,和商品房核价的有关资料送当地物价部门进行

商品房预售核价。

十一、凭建设工程施工许可证和预售批准文件到当地建设局开发办(或者是

房管局房地产市场处)领取商品房预销售许可证。

十二、在项目签定土地出让合同、取得立项批文和建设用地规划许可证后到

当地民政局地名管理办公室申报地名。

十三、专业管线包括:供电、自来水、燃气、电信、有线电视、路灯,市政道路、雨污水管网,在项目的总体规划设计审查通过以后,有规划设计单位对整个项目的所有专业管线进行管线规划设计,设计成果送规划局的市政规划管理处审核,通过后,将管线规划图送上述各专业部门听取各部门意见,然后由建设单位会同规划局的有关人员召集各专业部门召开管线规划协调会,将所有专业部门的意见形成会议纪要,以防止各专业管线在具体实施中相互扯皮,管位相撞。

1、办理抗震设防要求(区地震局)

一般工业与民用建设工程:

(1)确定建设工程抗震设防要求申请一份;

(2)单位法人营业执照正本复印件、副本原件及复印件各一份。

重大建设工程和可能产生严重次生灾害的建设工程审核抗震设防要求:

(1)确定建设工程抗震设防要求申请一份;

(2)地震安全性评价报告原件二份(部分要);

(3)单位法人营业执照正本复印件、副本原件及复印件各一份。

(4)《重大建设工程项目抗震设防标准核准确认书》六份;

(5)工程选址位置图一份;

(6)与地震安全性评价单位签定的技术合同复印件一份。

建筑面积超100000 平方米需做地震安全性评价报告10 万元

2、办理建设用地预审报告(区国土资源局)

( 1)地震局出具的抗震要求(区政府综合楼603 房间);

( 2)申请一份(项目名称、坐标、面积等)。

3、办理建设项目用地选址意见书(规划处用地规划科或规划分局)

(1)申请表(申请单位盖章,初审后加盖办事处公章);

(2)土地权属证件或建设用地预审报告;

( 3)新测 1: 500 现状地形图 2 套(不小于用地界线外50 米范围,大型管线工程可用1:1000 或 1:2000 现状地形图,申请单位及相关单位盖章,加

盖街道办事处公章);

( 4)与现状地形图纸相符的电子文件;

( 5)相关部门书面审查意见(水利、环保、空港、文物等部门)。

4、办理建设用地规划设计条件通知书(规划处用地规划科或规划分局)

(1)申请表(申请单位盖章,初审后加盖办事处公章);

(2)《选址意见书》及附图(未经选址的项目不需提交);

(3)土地权属证件或建设用地证明;

( 4)已经规划选址划定用地范围的项目,提交规划选址实测成果图 2 套,未经规划选地址的项目,提交 1 :500 现状地形图 2 套(不小于用地界线外50米范围,申请单位及相关单位盖章,加盖办事处公章);

(5)与现状地形图纸相符的电子文件;

(6)相关部门书面审查意见(水利、环保、空港、文物等部门)。

5、办理基建计划(区发展和改革局)

备案申请:

(1)正式打印的申请报告(申请单位的请示一份,街道办事处的函一份);

(2)用地预审报告 ;

(3)《选址意见书》;

(4)环境影响评估文件;

(5)海域使用意见(涉及使用海域的建设项目);

(6)企业营业执照副本;

(7)房地产开发企业需附开发资质证书;

(8)根据法律法规应提交的其他文件(涉及加油站、游艇码头等特殊行业的

建设项目,需由相关部门出具同意建设证明)。

核准申请:

(1)正式打印的申请报告(申请单位的请示一份,街道办事处的函一份);(2)项目申请报告(应由丙级以上工程咨询资格的机构编制,按注册资金的

2.8 ‰收费) ;

(3)用地预审报告 ;

(4)《选址意见书》;

(5)环境影响评估文件;

(6)根据有关法律法规应提交的其他文件。

(7)耕地占用税、水土保持费、散装水泥扶持金缴费证明,耕地占用税交纳

证明单。(耕地占用税 -- 区财政局, 9000 元 /亩;水土保持费 -- 区水利局, 1.5元 /平方米,可仅交市水利局部分15% ;散装水泥扶持金 --区经贸局, 2 元 /平方米,可免 85% )。

6、办理建设工程规划方案审查意见书(规划处或规划分局)

(1)申请表(申请单位盖章,初审后加盖办事处公章);

(2)《选址意见书》及附图;

(3)相关部门的审查意见(水利、环保、空港、文物等部门);

(4)建筑工程规划设计方案 2 套(四图一书:总平面设计、竖向设计、管线

综合设计、环境设计、说明书,申请单位及相关单位盖章,加盖街道办事处

公章);

( 5)与报审图纸相符的电子文件(含地形图)。

7、办理建设用地规划许可证(规划处或规划分局)

( 1)申请表(申请单位盖章,初审后加盖办事处公章);

( 2)《选址意见书》及附图;

(3)计划部门的立项批复文件或下达的当年前期工作计划;

(4)相关部门的书面审查意见(水利、环保、空港、文物等部门);

( 5)新测 1: 500 现状地形图 2 套(不小于用地界线外50 米范围,大型管

线工程可用1:1000 或 1:2000 现状地形图;申请单位及相关单位盖章,加

盖街道办事处公章);

(6)与报审图纸相符的电子文件(含地形图)。

交纳技术咨询费:2.4 元/平方米(青岛市规划局城阳分局) 8、

办理建设用地批准文件(区国土资源局)

( 1)办理农用地转建设用地(资料上报省需 5 份、国务院需7 份)

①新测 1: 500 现状地形图 ;

②详查图;

③土地利用总体规划图纸;

④《集体土地所有证》。

( 2)建设用地供地(资料需 4 份);

①计划部门的立项批复文件;

②《用地规划许可证》;

③新测 1:500 现状地形图 (申请单位及相关单位盖章,加盖街道办事处公章)。交纳费用:管理费:1200 元/ 亩;登记费: 70 元 /亩;有偿使用费:14000 元/亩;契税: 2100 元 /亩(可打报告等额扶持)。

9、办理建设工程建筑方案审查意见书(规划处建管科或规划分局)

( 1)申请表(申请单位盖章,初审后加盖办事处公章);

( 2)《选址意见书》;

(3)《建设用地规划许可证》及附图;

(4)《建设工程规划方案审查意见书》及附图;

(5)进行专家评审、社会公示的项目,出具相应的专家评审意见、社会公示

意见及全部参审方案(参审方案提交文本各一套,推荐方案按第 6 条提交蓝图)

( 6)建筑方案设计文件 2 套(含建筑、环境、外装饰方案的图纸、效果图,

申请单位及相关单位盖章,加盖街道办事处公章)。

(7)与第六条报审资料相符的电子数据文件;

(8)高层建筑的日照分析图及报告书。

10、办理人防工程审核手续(人防办)

( 1)计划部门的立项批复文件;

(2)《建设工程规划方案审查意见书》及附图。

交纳人防工程建设费:企事业单位 10 元 /人·年;个体工商户 50 元 /户·年。交纳防空地下室易地建设费:新建十层(含)以上或基础开挖深度超过三米

(含)以上的按 2700 元 /平方米收取;其他 26 元 /平方米。

11、办理消防审查(消防大队)

( 1)申请表;

( 2)完整的施工图 1 套;

(3)计划部门的立项批复文件;

(4)请照单 2 份。

12、办理施工图审查(审图中心)

交纳施工图审查费:按工程设计收费标准的9%-12% 执行。

13、燃气、热力设计审查(燃管处)

( 1)供热、供气图纸。

交纳燃气管道工程建设费: 18 元 /平方米。

交纳集中供热建设费: 57 元/ 平方米。

14、办理商业网点用房及物业管理用房等设施确认手续(物业办)

( 1)开发建设项目的总平面图;

(2)确认网点房所在楼座的平面图。

交纳物业管理公共资金: 18 元 /平方米。

15、办理建设工程规划许可证(规划处建管科或规划分局)

( 1)申请表(申请单位盖章,初审后加盖办事处公章);

( 2)《选址意见书》及附图;

(3)《建设用地规划许可证》及附图;

(4)《建设工程建筑方案审查意见书》及附图;

(5)计划部门的立项批复文件;

(6)有效的土地使用证件及确界图;

(7)消防、人防、环保、空港等相关部门审查意见;

( 8)经施工图审查部门审核的施工图纸( 2 套)及审查意见书;

( 9)与报审图纸相符的电子数据文件。

交纳城市基础设施配套费:中心城区规划区范围内的非工业项目按120 元/平方米;中心城区规划区以东区域及红岛街道所辖区域内的非工业项目按80元 /平方米;中心城区规划区以西区域(不含红岛街道所辖区域)内的非工业

项目按 60 元平方米;全区工业项目按15 元 /平方米。

16、办理建设工程招标投标(招标办)

( 1)计划部门的立项批复文件;

( 2)《建设工程规划许可证》;

( 3)招标公告或备案表(邀请招标,直接发包工程需填报邀标、直接发包表)。

17、办理质量监督手续(质检站)

(1)《建设工程规划许可证》;

(2)施工、监理中标通知书;

(3)施工、监理合同;

(4)勘察、设计、施工、监理单位资质证书及项目负责人资格证书;

(5)工程地质勘察报告;

(6)建设工程竣工档案移交合同书;

(7)施工图纸文件及审查意见;

(8)建设工程质量监督登记表;

(9)建设、勘察、设计、检测(实验)单位质量责任制度报告表;

(10 )施工、监理单位质量保证体系报告表。

交纳监督检测费:不实行监理进行质量监督的工程项目按工程总投资的

1.75% 收取,对已实行建设监理的工程项目进行质量监督的大型建设项目,

按 0.5% 收取,对已实行建设监理的工程项目进行质量监督中、小建设项目,

按 0.7% 收取。

18、办理建筑工程施工许可证(基建科)

( 1)《建设用地规划许可证》;

( 2)《建设工程规划许可证》;

(3)施工许可证申请表

(4)中标通知书;

(5)质量监督手续;

(6)安全报监手续。

交纳劳保费(劳保站):按工程总投资的 2.6% 。劳务合同押金:工程总投资的 5%。

19、办理建设工程规划验线申请(规划处建管科或规划分局)

( 1)申请表(申请单位盖章,初审后加盖办事处公章);

( 2)测绘放线资料一套;

(3)《施工许可证》;

( 4)批后管理跟踪表。

20、办理建设工程竣工规划验收合格证(规划处或规划分局)

( 1)申请书(申请单位盖章,初审后加盖办事处公章);

( 2)《建设工程规划许可证》及附图总平面;

(3)建设工程环境设计审查意见书及附图;

( 4)单体验收意见书;

(5)相关部门验收意见(消防等部门);

(6)综合竣工测量文件 2 套;

(7)重新申请规划管理验收,须提交前一次审查意见。

21、办理建设工程外装饰设计审查意见书(规划处或规划分局)

( 1)申请表(申请单位盖章,初审后加盖办事处公章);

( 2)房产证明材料;

(3)房屋安全鉴定及现状照片(修缮工程);

(4)邻居、产权单位意见、其他部门审查意见及相关协议(此项可原则同意

后提交) ;

(5)设计图纸 3 套(总平面图,建筑平、立、剖面图,较大的装修工程提交

效果图)。

22、办理房产证(房产处)

( 1)《土地使用证》;

(2)《建设工程规划许可证》;

(3)《建筑工程施工许可证》;

( 4)竣工验收证明;

( 5)营业执照复印件。

交纳房产交易手续费:住房转让手续费--3 元 /平方米,非住房转让手续费--10元 /平方米。

交纳房产登记费: 100 平方米以下 80 元/ 宗; 100-500 (含)平方米 120 元 / 宗;

500-1500(含)平方米200 元/ 宗;1500-3000(含)平方米300 元/ 宗;3000-10000(含)平方米 500 元/ 宗; 10000 平方米以上 800 元/ 宗。

史上最详细的工程报建报批手续办理全流程

用地申请==>项目立项==>消防报建、防雷报建、规划报建==>验收申请==>办理产权证 ※用地办事程序※ 一、征(使)用地程序和收费标准 1.征(使)用农村集体所有土地程序: (1)在被征(使)用土地所在地的村发布征(使)用地公告; (2)市规划国土局、镇规划建设办公室会同被征(使)用地的村委会、股份社做好征(使)用地补偿的调查、登记和核实工作; (3)市规划国土局、镇规划建设办公室根据调查登记核实的结果和规定的征(使)用地补偿标准,会同村委会、股份社和有关单位,拟订征地(使)用补偿安置方案,并在被征(使)用土地所在村予以公告,听取意见; (4)市规划国土局将已公告和听取意见的征(使)用地补偿安置方案报市人民政府批准实施; (5)市规划国土局或委托镇规划建设办公室与被征(使)用地的村委会或股份社签订征(使)用地补偿安置协议书,并按协议书规定兑现征(使)用地补偿费,交付土地。 2.农用地转用或征用经批准后,用地按下列项目和标准缴费:

(1)新增建设用地土地有偿使用费:28元/平方米; (2)耕地开垦费:一般耕地20元/平方米(现时有用地指标的 已减至15元/平方米,购买易地开垦指标的要缴45.8元/平方米),一级基本农田40元/平方米,二级基本农田35元/平方米;(3)耕地占用税:8元/平方米(集约工业区范围4.1元/平方米); (4)公路控制线两侧纵深,一级公路为500米、二级公路为400米、三级公路为300米范围内的公路建设附加费:30元/平方米;(5)征地管理费:按征地补偿费总额的2.1%计收; (6)建设用地审批公告费:12000元/宗; (7)减免被征土地农业税费,按征地补偿费总额的3.3%计收,由被征地单位负责缴交。 (8)位于集约工业区内的建设用地在办理用地手续后,按顺府 办发[2002]33号文件'关于推行集约工业区建设的实施细则'内 的收费标准进行缴费。 二、农村村民申请建房条件和程序 1.农村村民申请建住宅用地条件: (1)年满18周岁以上,履行兵役义务,没有违反计划生育政策; (2)没有安排过住房用地的无屋村民,或村民需分户建房,但 原用地面积较小,不能分户建设的; (3)没有住宅空置、出租、出售或者改为经营场所的;

项目建设前期报批报建管理流程全

项目建设前期报批报建管理流程 ……房地产公司 ……年……月……日

目录 1 流程概述................................................................ 1.1流程目的及适用范围................................................... 1.2定义................................................................. 1.3流程关系............................................................. 1.4部门职责............................................................. 1.5流程输入及输出文件................................................... 2图示.................................................................... 2.1系统图............................................................... 2.2流程图............................................................... 3流程操作指引............................................................ 3.1项目前期报批报建阶段................................................. 1)项目投资备案的工作要点:............................................. 2)办理建设用地规划许可证的工作要点:................................... 3)办理国有土地使用证的工作要点:....................................... 4)办理建设工程规划许可证的工作要点:................................... 5)办理建筑工程施工许可证的工作要点:...................................

房地产开发报建手册[1]

报建手册 2007年7月

目录 第一部分项目开发报建流程1 第二部分项目前期阶段报建流程7一、办理签署《土地使用权出让合同书》手续7 第三部分项目建设阶段报建流程10 一、办理项目地名注册手续10 二、办理《项目立项》12 三、规划局13 (一)办理《建设项目选址意见书》 13 (二)办理《建设用地规划许可证》13 (三)建设项目规划设计方案(修规)报批 15(四)办理《建设用地规划批准书》15(五)建筑设计方案报批16(六)办理《建筑工程规划许可证》16(七)办理《临时建筑许可证》(政府机构或企业申报) 17(八)办理《临时建筑许可证》(私人申报) 18(九)建筑物室外装饰工程设计方案报批18(十)“一书两证”及附件变更遗失补发18(十一)办理《建设工程规划验收合格证》19(十二)办理房屋拆迁许可证、房屋拆迁公告20(十三)规划设计单位资格认证21四、市建设局22 (一)建设工程保证安全施工的措施备案22(二)建设工程缴费指南25(三)房屋建筑和市政基础设施工程(施工和监理)合同、保函备案指南29

(四)房地产开发项目手册备案指南15(五)建筑工程(新建和既有建筑装修、加层、扩建、改建)施工许可证32(六)建筑工程(新建和既有建筑装修、加层、扩建、改建)施工许可证34(七)建筑工程(新建和既有建筑装修、加层、扩建、改建)施工许可证39(八)房屋建筑和市政基础设施工程施工图设计文件审查备案指南43(九)房屋建筑工程和市政基础设施工程竣工验收备案指南49(十)工程合同纠纷调解申请指南 52(十一)房地产开发项目转让备案指南53(十二)商品房预售广告备案指南54(十三)商品房预售楼款用款申请指南56(十四)商住用地办理商品房预售许可情况说明58(十五)商品房预售许可指南59(十六)商品房预售许可证变更、延期指南61 五、城市管理局63 六、人防办76 七、消防局79 八、房管局82

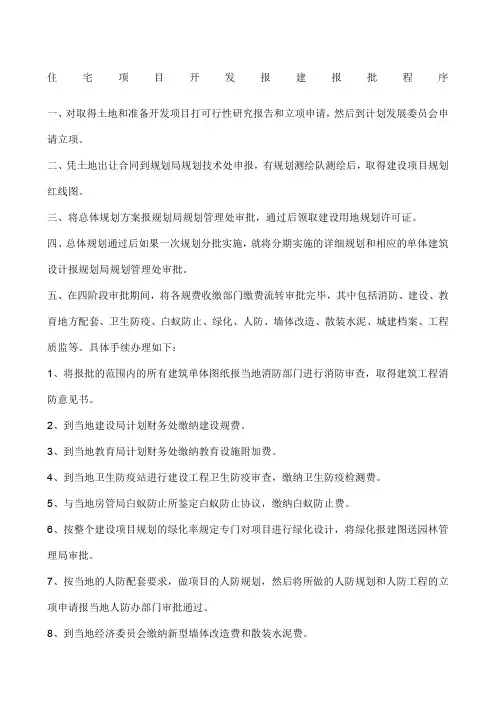

住宅项目开发报建报批程序.docx

住宅项目开发报建报批程序 一、对取得土地和准备开发项目打可行性研究报告和立项申请,然后到计划 发展委员会申请立项。 二、凭土地出让合同到规划局规划技术处申报,有规划测绘队测绘后,取得 建设项目规划红线图。 三、将总体规划方案报规划局规划管理处审批,通过后领取建设用地规划许 可证。 四、总体规划通过后如果一次规划分批实施,就将分期实施的详细规划和相 应的单体建筑设计报规划局规划管理处审批。 五、在四阶段审批期间,将各规费收缴部门缴费流转审批完毕,其中包括消 防、建设、教育地方配套、卫生防疫、白蚁防止、绿化、人防、墙体改造、 散装水泥、城建档案、工程质监等。具体手续办理如下: 1、将报批的范围内的所有建筑单体图纸报当地消防部门进行消防审查,取得建筑工程消防意见书。 2、到当地建设局计划财务处缴纳建设规费。 3、到当地教育局计划财务处缴纳教育设施附加费。 4、到当地卫生防疫站进行建设工程卫生防疫审查,缴纳卫生防疫检测费。 5、与当地房管局白蚁防止所鉴定白蚁防止协议,缴纳白蚁防止费。 6、按整个建设项目规划的绿化率规定专门对项目进行绿化设计,将绿化报建图送园林管理局审批。

7、按当地的人防配套要求,做项目的人防规划,然后将所做的人防规划和人 防工程的立项申请报当地人防办部门审批通过。 8、到当地经济委员会缴纳新型墙体改造费和散装水泥费。 9、到当地城建档案馆签定建设工程档案移交协议书。 10、到当地建设局质监站签定建设工程质监协议,缴纳工程质监费用。六、 上述手续办理完毕后到规划局规划管理处申领建设工程规划许可证。 七、领取建设工程规划许可证后,将准备实施的所有单体建筑的施工图纸送 建设局技术处和建筑工程施工图审查中心审查。审查通过后领取建筑工程施 工图审核批准书。 八、如果投资方(项目控股方)是国有资产,建筑工程必须通过当地招投标 办公室进行公开招投标,对中标的施工单位发中标通知书。 九、凭建筑工程施工图审核批准书和施工单位中标通知书到建设局建管处申 领建设工程施工许可证。 十、凭建设工程施工许可证,和商品房核价的有关资料送当地物价部门进行 商品房预售核价。 十一、凭建设工程施工许可证和预售批准文件到当地建设局开发办(或者是 房管局房地产市场处)领取商品房预销售许可证。 十二、在项目签定土地出让合同、取得立项批文和建设用地规划许可证后到 当地民政局地名管理办公室申报地名。 十三、专业管线包括:供电、自来水、燃气、电信、有线电视、路灯,市政道路、雨污水管网,在项目的总体规划设计审查通过以后,有规划设计单位对整个项目的所有专业管线进行管线规划设计,设计成果送规划局的市政规划管理处审核,通过后,将管线规划图送上述各专业部门听取各部门意见,然后由建设单位会同规划局的有关人员召集各专业部门召开管线规划协调会,将所有专业部门的意见形成会议纪要,以防止各专业管线在具体实施中相互扯皮,管位相撞。

报批报建流程

报批报建流程 具体流程:1、可行性研究报告;2、开发项目立项;3、申请《建设用地规划许可证》;4、申请土地开发使用权;5、领取《房地产开发项目手册》;6、拆迁安置;7、筹集开发资金;8、项目规划设计与报建;9、办理开工审批手续;10、选择施工企业;11、开发项目工程管理与控制;12、项目的竣工验收。 第一大点:立项以及四证的办理 一、立项所需资料: (一)可行性研究报告的编写工作 主要内容有:1、总论,包括:项目名称、该项目提出的背景、承办单位情况、可行性报告编制的依据、项目提出的来由、项目拟建地点项目预期目标、项目主要建设条件、主要技术经济指标、问题与建议。 2、项目投资环境与市场研究; 3、建设规模与项目开发条件; 4、建设方案比选; 5、节能节水措施; 6、环境影响评价; 7、劳动、安全、卫生和消防; 8、组织机构与人力资源; 9、项目进度计划;10、投资估算与资金筹措计划;11、财务评价;12、社会评价;13、研究结论与建议;14、附图、附表、附件。 (二)项目建议书的主要内容 主要内容包括项目提出的必要性和依据、项目规模、建设地点和初步方案、建设条件分析、投资估算、资金筹措初步方案、项目进度、综合效益(社会效益、环境效益、经济效益); 二、办理土地证所需的资料: 1、省、市、县政府同意用地批文 2、计划局立项批准批文

3、建设用地规划许可证 4、用地红线图2份,应交纳测绘费0.14元/平方米,征地管理费(征地总额0.21%) 5、订立土地出让合同2份,应交纳出让金15元/平方米(或县政论减免批文) 6、应交新增建设用地有偿使用费10元/平方米 7、占用耕地需缴纳地开垦费10元/平方米 8、地籍调查审批 9、土地登记申请书 10、土地登记卡 11、土地归户卡 12、承诺书 13、土地登记收件单 14、法人身份证复印件 三、建设用地规划许可证 所需的资料:1、申请表;2、申请人身份证明材料(营业执照复印件加盖公章);3、项目批准、核准或备案文件;4、规划设计条件;5、《国有土地使用权出让合同书;》6、用地红线图(含1:500用地现状图,附符合数据标准规范的电子文件)。 四、总体规划平面图审查 所需资料:1、建设用地规划许可证;2、设计要点;3、红线图(复印件加盖公章);4、总体规划平面图(蓝晒图)一套;5电子文档。 五、单体审查 所需资料:1、建设用地规划许可证;2、设计要点;3、红线图(复印件加盖公章);4、单体报建图文本一套;5电子文档。 六、建设工程规划许可证 所需资料:1、规划报建申请表;2、报建数据信息表;3、《建设用地

成都市房地产开发项目报建流程图

市房地产开发项目报规,报建流程 目录 第一部分:立项、前期规划报建手续 1、立项 2、设计条件、用地许可证 3、方案图审查规划许可证 第二部分:前期施工报建手续 1、项目卡 2、报建费 3、机构施工图审核 4、建筑工程设计审查、备案及施工许可证并联审查 5、预售面积预测 6、预售面积审查 7、商品房预售许可证 第三部分:竣工验收阶段 1、城建档案馆备案 2、成勘院竣工测量 3、竣工并联审查 4、大产权办理 第一部分:立项、前期规划报建手续(4个步骤)一、立项 收件部门:市政务中心发展改革窗口 审批行政部门;市发展和改革委员会、市防震减灾局

收费标准:不收费 申请材料企业投资项目核准公司需准备资料: 1、项目申请报告; 2、当年年检的营业执照或单位法人证、组织机构代码证; 3、规划局出具的项目规划意见(用地许可证=设计条件、国土出让合同); 4、国土局出具的项目用地意见; 5、20-35%银行开具资金证明(资金证明一般一个月期限), 6、窗口领取表格其他部门需准备资料;无 二、设计条件、用地许可证 审批行政部门;市规划管理局 审批时间:1个工作日 收费标准:不收费 ⑴申请材料: A、公司需准备资料: 1、《设计条件、用地许可》申请表; 2、1:500红线图; 3、土地权属文件; 4、测绘单位出具的用地界址测绘成果1套; B、技术部需准备资料: 1、叠加用地界址信息和规划控制信息的红线图1:500(或1:1000)5份。 注意事项: 1、建设单位应在1年,向规划部门报送建筑设计方案及有关文件、资料, 否则规划设计条件自行失效; 2、建设单位取得《建设用地规划许可证》1年,应向国土局申请办理土地 使用批准文件。如因故超期又未申请延期的,《建设用地规划许可证》自 行失效。需延期的建设项目,应持取得的审批文件在有效期延期。 三、方案图审查

房地产项目开发报建报批流程概述

房地产项目开发报建报批流程概述-----------------------作者:

-----------------------日期:

房地产项目开发报建报批流程 前言 本案对房地产全程开发进行流程演示及阐述,由于复杂和系统性所限,本案仅侧重对整体流程的演示,其中的操作细节需作专题展开。 需要说明的是:房地产开发的地域性特征,导致各地市场差异明显,在此将较为成熟规范的深圳市场为示范蓝本;并将甲方预设为无开发经验且规范操作的开发商。 作为内部交流和分享的机会,我们期待大家批评及建议性反馈,进一步完善、充实其中的内容,共同进步与提高! 此致 敬礼 营销策划部敬上

2003年12月29日

项目开发流程 一、土地使用权的取得 1.取得方式 1)行政划拨 2)协议出让 3)招标拍卖(挂牌、投标两类):其中深圳目前已基本采用挂牌拍卖的方式 4)转让 2.流程示意(以拍卖为例)

3.细节阐述 1)信息资料部分 A.招标文件、公告(政府对地块现状、用途、规划的说 明); B.现场勘察地块的位置、地块形态、生熟程度1、四至环 境、区域竞争楼盘资料; C.前期研究报告包括:市场相关数据、动态和发展趋势预 测,项目开发的工程信息资料、类似项目资料、同区域项目的建设、销售情况,潜在目标客户调查分析; D.参拍发展商的意向分析:资金状况、土地储备、开发传 统、背景资源等; 竞拍提交资料包括:法人营业执照(有限公司法人企业另加附股东会或董事会决议);法人代表身份证件或法人代表授权委托书(深圳允许自然人参与竞拍); 2)前期可行性分析(机会可行性分析2) 一般采用假设开发法(又叫剩余法)确定竞拍的最高限价,依据待拍地块的坐落位置、形态面积、区域状况、规划用途及红线指标等条件,发展商对市场收益进行预测,剔除开发成本、税费和期望利润得出最高地价; 地价=项目市场收益-开发总成本费用-期望利润 1生、熟地指地块是否已“三通一平”:及通水、通电、通路和地块表面了平整处理; 2可行性分析可大致分为三个阶段: 1.机会可行分析阶段:确定投资方向,提出开发目标;

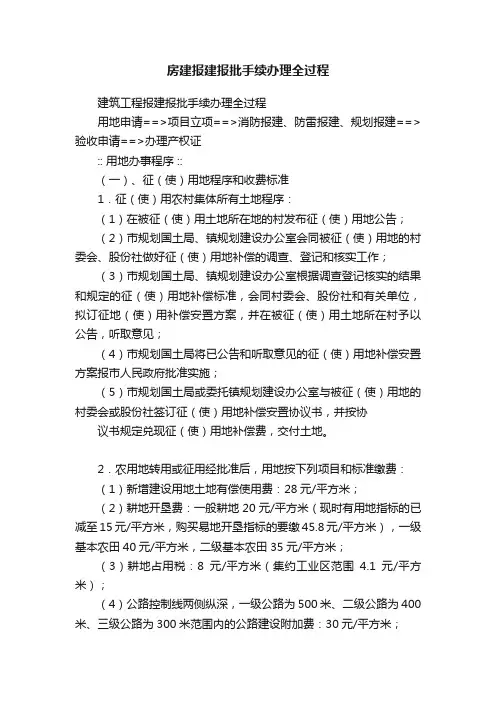

房建报建报批手续办理全过程

建筑工程报建报批手续办理全过程 用地申请==>项目立项==>消防报建、防雷报建、规划报建==>验收申请==>办理产权证 :: 用地办事程序 :: (一)、征(使)用地程序和收费标准 1.征(使)用农村集体所有土地程序:  (1)在被征(使)用土地所在地的村发布征(使)用地公告;  (2)市规划国土局、镇规划建设办公室会同被征(使)用地的村委会、股份社做好征(使)用地补偿的调查、登记和核实工作;  (3)市规划国土局、镇规划建设办公室根据调查登记核实的结果和规定的征(使)用地补偿标准,会同村委会、股份社和有关单位,拟订征地(使)用补偿安置方案,并在被征(使)用土地所在村予以公告,听取意见;  (4)市规划国土局将已公告和听取意见的征(使)用地补偿安置方案报市人民政府批准实施;  (5)市规划国土局或委托镇规划建设办公室与被征(使)用地的村委会或股份社签订征(使)用地补偿安置协议书,并按协

议书规定兑现征(使)用地补偿费,交付土地。   2.农用地转用或征用经批准后,用地按下列项目和标准缴费:   (1)新增建设用地土地有偿使用费:28元/平方米;  (2)耕地开垦费:一般耕地20元/平方米(现时有用地指标的已减至15元/平方米,购买易地开垦指标的要缴45.8元/平方米),一级基本农田40元/平方米,二级基本农田35元/平方米;  (3)耕地占用税:8元/平方米(集约工业区范围4.1元/平方米);  (4)公路控制线两侧纵深,一级公路为500米、二级公路为400米、三级公路为300米范围内的公路建设附加费:30元/平方米;  (5)征地管理费:按征地补偿费总额的2.1%计收;  (6)建设用地审批公告费:12000元/宗;  (7)减免被征土地农业税费,按征地补偿费总额的3.3%计收,由被征地单位负责缴交。  (8)位于集约工业区内的建设用地在办理用地手续后,按顺府办发[2002]33号文件"关于推行集约工业区建设的实施细则"内的收费标准进行缴费。

房地产开发全流程及详细报建流程

房地产开发全流程及详细报 建流程 -标准化文件发布号:(9456-EUATWK-MWUB-WUNN-INNUL-DDQTY-KII

一项目开发流程及内容 (一)项目开发流程 (二)项目开发流程内容 1、土地获取 深圳目前已基本采用招拍挂卖的方式,此阶段主要是地块信息的收集、分析,对地块开发方向进行可行性研究分析。 2、立项筹备(项目方案设计阶段) (1)凭土地出让合同到规划局规划技术处申报,规划测绘队测绘后,取得建设项目规划红线图,进行放点确位,报项目名并注册。 (2)选定各类专业服务机构,首先选定其专业的策划代理公司,以市场需求出发,完成项目前期的策划工作,并协助完成项目规划设计的要点;然后选定规划设计单位。 3、报批报建 (1)提交可行性研究报告和立项申请,到计划发展委员会申请立项; (2)将总体规划方案报规划局规划管理处审批,通过后领取建设用地规划许可证(总体规划通过后如一次规划分批实施,将分期实施详细规划和相应单 体建筑设计报规划局规划管理处审批。) (3)在项目签订土地出让合同、取得立项批文和建设用地规划许可证后到当地民政局地名管理办公室申报地名。

(4)上述手续完毕,到规划局规划管理处申领建设工程规划许可证。 (5)在项目的总体规划设计审查通过以后,由规划设计单位对整个项目的所有专业管线(包括:供电、自来水、燃气、电信、有线电视、路灯,市政道路、雨污水管网)进行管线规划设计,设计方案送规划局的市政规划管理处审核,通过后,将管线规划图送上述各专业部门听取各部门意见,然后由建设单位会同规划局的有关人员召集各专业部门召开管线规划协调会,将所有专业部门的意见形成会议纪要,以防止各专业管线在具体实施中相互扯皮,管位相撞。 (6)到各规费收缴部门报审、缴费,具体手续办理如下: ?将报批的范围内所有建筑单体图纸报当地消防部门进行消防审查,取得建筑 工程消防意见书。 ?到当地建设局计划财务处缴纳建设规费。 ?到当地教育局计划财务处缴纳教育设施附加费。 ?到卫生防疫站进行工程卫生防疫审查,缴纳卫生防疫检测费。 ?与当地房管局白蚁防止所鉴定白蚁防止协议,缴纳白蚁防止费。 ?按整个建设项目规划的绿化率规定专门对项目进行绿化设计,将绿化报建 图,送园林管理局审批。 ?按当地的人防配套要求,做项目的人防规划,然后将所做的人防规划和人防 工程的立项申请报当地人防办部门审批通过。 ?到当地经济委员会缴纳新型墙体改造费和散装水泥费。 ?到当地城建档案馆签订建设工程档案移交协议书。 ?到当地建设局质监站签订建设工程质监协议,缴纳工程质监费。

项目建设报批报建流程

项目建设报批报建流程

项目报批报建流程 序号程序 内容 受理 部门 所需主要材料 受理时 限 回复批文备注 一1 意向 选址 土地 所有 者 1.项目建议书; 2.开发商资质证明等。 30个工 作日 签定开发合 作协议 2 项目 可行 性研 究 咨询 机构 委托书 项目可行性 立项申请报 告 需缴纳咨 询费 二1申请 立项 计委 1.立项申请报告; 2.项目建议书 3.项目可行性研究报告 5个工 作日 项目审查、 可研审 办理程序: 窗口送件 —案件办

理—窗口接件 2 规划 勘测 勘测 院 1.委托书; 2.签订勘测协议。 5个工 作日 1:500实测 地形图 缴纳勘测 费 三1 签订 土地 出让 合同 国土 局 1.开发合作协议; 2.建设项目选址意见书; 3.用地规划设计条件及要求 等。 30个工 作日 土地出让合 同 缴纳部分 出让金 2 规划 选址 规划 局 1.选址申请报告; 2.土地权属证明文件; 3.项目投资计划(财政投资项 目)或项目准入批文); 4.1:500实测地形图(附地形 10个工 作日 建设项目选 址意见书; 道路红线 图、建设用 地红线图 1.缴纳 650元报 建光盘 费; 2.办理程

图光盘一份); 5.开发资质(开发项目); 6.联建合同(联建项目);(以上两图 以下均简称 红线图);用 地规划设计 条件及要 求。 序:总台 领号--窗 口送件-- 案件办理 --总台领 件 四1申领 国土 证 国土 局 1.土地出让合同或土地划拨 决定书; 2.立项接线片; 3.初设平面图及说明; 4.建设工程选址意见书; 5.建设用地规划许可证; 6.建设工程规划许可证; 土地合 同签订 后即可 根据公 司需需 求申领 国有土地使 用证 根据不同 情况该环 节有可能 提前或延 后

房地产开发全流程及详细报建流程

一项目开发流程及内容 (一)项目开发流程 (二)项目开发流程内容 1、土地获取 深圳目前已基本采用招拍挂卖的方式,此阶段主要是地块信息的收集、分析,对地块开发方向进行可行性研究分析。 2、立项筹备(项目方案设计阶段) (1)凭土地出让合同到规划局规划技术处申报,规划测绘队测绘后,取得建设项目规划红线图,进行放点确位,报项目名并注册。 (2)选定各类专业服务机构,首先选定其专业的策划代理公司,以市场需求出发,完成项目前期的策划工作,并协助完成项目规划设计的要点;然后选定规划设计单位。 3、报批报建 (1)提交可行性研究报告和立项申请,到计划发展委员会申请立项; (2)将总体规划方案报规划局规划管理处审批,通过后领取建设用地规划许可

证(总体规划通过后如一次规划分批实施,将分期实施详细规划和相应单体建筑设计报规划局规划管理处审批。) (3)在项目签订土地出让合同、取得立项批文和建设用地规划许可证后到当地民政局地名管理办公室申报地名。 (4)上述手续完毕,到规划局规划管理处申领建设工程规划许可证。 (5)在项目的总体规划设计审查通过以后,由规划设计单位对整个项目的所有专业管线(包括:供电、自来水、燃气、电信、有线电视、路灯,市政道路、雨污水管网)进行管线规划设计,设计方案送规划局的市政规划管理处审核,通过后,将管线规划图送上述各专业部门听取各部门意见,然后由建设单位会同规划局的有关人员召集各专业部门召开管线规划协调会,将所有专业部门的意见形成会议纪要,以防止各专业管线在具体实施中相互扯皮,管位相撞。(6)到各规费收缴部门报审、缴费,具体手续办理如下: ?将报批的范围内所有建筑单体图纸报当地消防部门进行消防审查,取得建筑工 程消防意见书。 ?到当地建设局计划财务处缴纳建设规费。 ?到当地教育局计划财务处缴纳教育设施附加费。 ?到卫生防疫站进行工程卫生防疫审查,缴纳卫生防疫检测费。 ?与当地房管局白蚁防止所鉴定白蚁防止协议,缴纳白蚁防止费。 ?按整个建设项目规划的绿化率规定专门对项目进行绿化设计,将绿化报建图, 送园林管理局审批。 ?按当地的人防配套要求,做项目的人防规划,然后将所做的人防规划和人防工 程的立项申请报当地人防办部门审批通过。

(完整版)史上最详细的【工程报建报批手续办理全流程】..

史上最详细的【工程报建报批手续办理全流程】 一、征(使)用地程序和收费标准 1.征(使)用农村集体所有土地程序: (1)在被征(使)用土地所在地的村发布征(使)用地公告; (2)市规划国土局、镇规划建设办公室会同被征(使)用地的村委会、股份社做好征(使)用地补偿的调查、登记和核实工作; (3)市规划国土局、镇规划建设办公室根据调查登记核实的结果和规定的征(使)用地补偿标准,会同村委会、股份社和有关单位,拟订征地(使)用补偿安置方案,并在被征(使)用土地所在村予以公告,听取意见; (4)市规划国土局将已公告和听取意见的征(使)用地补偿安置方案报市人民政府批准实施; (5)市规划国土局或委托镇规划建设办公室与被征(使)用地的村委会或股份社签订征(使)用地补偿安置协议书,并按协议书规定兑现征(使)用地补偿费,交付土地。 2.农用地转用或征用经批准后,用地按下列项目和标准缴费: (1)新增建设用地土地有偿使用费:28元/平方米; (2)耕地开垦费:一般耕地20元/平方米(现时有用地指标的已减至15元/平方米,购买易地开垦指标的要缴45.8元/平方米),一级基本农田40元/平方米,二级基本农田35元/平方米; (3)耕地占用税:8元/平方米(集约工业区范围4.1元/平方米); (4)公路控制线两侧纵深,一级公路为500米、二级公路为400米、三级公路为300米范围内的公路建设附加费:30元/平方米; (5)征地管理费:按征地补偿费总额的2.1%计收; (6)建设用地审批公告费:12000元/宗; (7)减免被征土地农业税费,按征地补偿费总额的3.3%计收,由被征地单位负责缴交。(8)位于集约工业区内的建设用地在办理用地手续后,按顺府办发[2002]33号文件"关于推行集约工业区建设的实施细则"内的收费标准进行缴费。 二、农村村民申请建房条件和程序 1.农村村民申请建住宅用地条件: (1)年满18周岁以上,履行兵役义务,没有违反计划生育政策; (2)没有安排过住房用地的无屋村民,或村民需分户建房,但原用地面积较小,不能分户建设的;

(完整版)房地产项目报建报批流程标准(精版)

房地产项目报建报批流程 一、土地手续办理 1、土地出让合同;通过出让的方式取得土地使用权并签订土地出让合同; 2、土地用地勘测图。 3、建设用地批准书 4、土地契税、地税完税证明(财政局、地税局) 5、土地登记申请,审核发土地使用权证。 二、规划手续 1、项目总平面规划,规划设计方案申报经规委会通过后,发规划批文,按规划批文办理建设用地规划许可证。 2、建设工程规划许可证,根据总平面图规划,进行项目建设工程单体初步设计,申报单体工程规划许可证。 3、交纳规划技术服务费、配套费等,办理城建档案馆移交合约。 三、项目发改立项 1、项目申请报告 2、项目规划批文、总平面规划图 3、环境影响评价 4、抗震设防 5、办理完以上资料后报发改委审批后发立项批文。 四、工程施工手续 1、场地三通一平,达到场地平整,水、电、路通具备施工条件。 2、工程勘察,设计。根据单体工程规划具体要求进行勘察,勘察单位出详细勘察报告后,设计单位进行设计出施工图。 3、图纸设计审查;工程施工图审查(建委审图中心)、消防设计审图(消防局)、防雷设计审核(气象局)、人防手续(人防办)。 4、工程报建,勘察现场。 5、办理工程施工、监理招标,确定施工、监理单位,发中标通知书,签订施工。监理合同。 6、前期绿化设计,办理绿化审批手续。 7、建设工程质量监督手续及建设工程安全监督手续。 8、建筑垃圾处置、商混供应合同。 9、交纳相关费用,社会劳动保障费、开发管理费等。 10、申办建筑工程施工许可证。 五、工程建设阶段 1、临时设施规划办理,规划放线验收工作。 2、开工建设,进行工程质量控制、成本控制、进度控制。 3、配套工程施工建设。 4、房屋面积测绘,办理房屋预售手续(房管局)。 5、签订销售合同。 六、工程项目竣工验收交付使用 1、建设项目单体工程验收。

项目报批报建流程指引手册.pdf

项目报批报建流程指引手册 1、目的 1.1为了加强公司项目报批报建工作管理、规范报批报建工作流程、提高工作效率,特制订本指引手册。 2、适用范围 2.1适用于XX公司项目报批报建工作指导。 3、术语和定义 3.1报批报建主要指房地产开发前期过程中相关开发证件的报批获取、工程的报建验收等。 3.2XX公司。 3.3“六证”指房地产开发过程中最主要的证件,同时也是开发企业完成整个开发周期所必须获取的证件,具体包括:《国有土地使用证》、《建设用地规划许可证》、《建设工程规划许可证》、《建筑工程施工许可证》、《商品房预售许可证》、《竣工验收备案证》。 3.4其他证件:《项目选址意见书》、《房屋拆迁许可证》、《建设工程规划核实合格证》、《房屋所有权证》、《住宅使用说明书》、《住宅质量保证书》等。 4、职责 4.1公司规划建设部、合同预算部、土地外联部 4.1.1指导、协调、监督和协助项目公司报批报建工作; 4.1.2跟踪、落实项目公司报批报建工作计划; 4.1.3统筹、协调解决项目公司报批报建过程存在的问题与困难;4.2公司规划建设部 4.2.1结合项目具体开发建设节点,编制报批报建工作计划; 4.2.2负责从项目立项至“六证”获取的全部手续;

4.2.4协助组织工程综合竣工验收、档案验收等工作,办理房屋初始产权登记; 4.2.5项目开发周期内其他报批报建手续以及证件的办理。 5、报批报建涉及的主要政府部门和业务

6、报批报建简易流程图审查项目获取土地出让合同土地出让金及契税 规划设计方案 项目立项、暂定资质规划局初审规委会终审 建设用地规划许可证 建设工程规划许可证 消防人防环保其他部门国有土地使用权证建筑工程施工许可证合同备案 质监 安监 商品房预售许可证价格备案面积预测 物业选定 预售方案资金监管 形象进度 规划竣工核实 规划竣工实测综合竣工验收房屋产权证专项验收、竣工备案 三维面积实测

房地产项目开发报建流程及细则

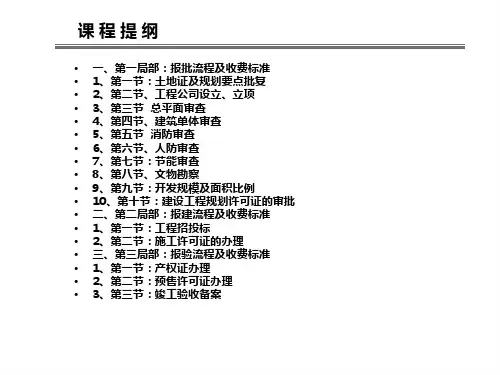

目录 第一章开发中心职能概述 (2) 第二章规划建设工程类 (3) 第一节规划建设项目的主要内容概述 (4) 第二节规划报建工作程序及流程 (6) 第三节规划建设项目的工作要点及注意事项 (55) 第四节绩效考核标准 (59) 第三章用地类 (60) 第一节阶段性程序简述 (60) 第二节工作重点事项 (63) 第三节相关工作办理程序 (67) 第四章配套类 (93) 第一节阶段性程序简述 (93) 第二节工作重点事项 (95) 第三节相关业务办理程序 (98)

第一章开发中心职能概述 一、开发中心在办理开发报建业务过程中涉及的政府职能部门较多,包括有市(区)规 划局、市建委(区建设局)、市(区)国土房管局、市(区)质监站、市(区)安监站、市劳保办、建设工程交易中心、区余泥所、市自来水公司(区供水所)、市(区)供电局、市政园林局、环卫局、电信局、邮政局、环保局、区公安分局、公安消防局、卫生防疫站、人防办、地名办等政府职能部门。 二、根据主要涉及的政府部门划分,开发中心开发报建体系划分为三大类: (一)规划建设工程类: 主要负责房地产开发项目各项建设工程的报建验收工作,规划报建主要包括:建设项目预审选址、申请规划设计要点、申领总平面及修建性详细规划的批复、办理综合管线规划和单体方案送审工作、取得环保、人防、消防、卫生学等专业审批意见、申领《建设工程规划许可证》。 规划报建阶段完成后,办理建设工程施工手续,主要包括:申领建设工程施工监理邀请招标核准书、办理施工监理招标工作、缴交劳保金、申领余泥排放证、对施工图进行审查并办理节能备案及施工图审查备案、办理建设工程质量及安全的监督手续,最后申领《建筑工程施工许可证》,完成建设工程的施工手续。同时办理商品房预售等手续 建设工程竣工后,要进行各项验收手续,包括规划验收,取得《建设工程规划验收合格证》,办理环保、人防、消防、卫生学等各专业验收,收集建设工程各项验收资料报请竣工验收备案。最后办理商品房的确权。 (二)用地类: 主要负责办理房地产开发项目用地手续的办理,包括建设用地的预审、报批手续,建设用地的拆迁补偿、有偿使用等手续,取得《建设用地批准书》及《国有土地使用证》等有关证照。 (三)配套类: 主要负责办理房地产开发项目配套设施的报批工作,包括施工现场通水、通电、通路的报批,各期工程管线施工的报批和验收,小区命名和通邮的申报,公建配套用房的移交等。

项目开发报批报建流程

. . . 项目开发报建报批流程 前言 本案对房地产全程开发进行流程演示及阐述,由于复杂和系统性所限,本案仅侧重对整体流程的演示,其中的操作细节需作专题展开。 需要说明的是:房地产开发的地域性特征,导致各地市场差异明显,在此将较为成熟规范的深圳市场为示范蓝本;并将甲方预设为无开发经验且规范操作的开发商。 作为内部交流和分享的机会,我们期待大家批评及建议性反馈,进一步完善、充实其中的内容,共同进步与提高! 此致 敬礼 营销策划部敬上 2003年12月29日

. . . . . word. .. 项目开发流程 一、 土地使用权的取得 1. 取得方式 1) 行政划拨 2) 协议出让 3) 招标拍卖(挂牌、投标两类):其中深圳目前已基本采用挂牌拍卖的方式 4) 转让 2. 流程示意(以拍卖为例) 现场勘察, 收集相关资料 信息的初步 收集、分析 确定竞拍价、竞 拍人、叫价原则 获取土地出让信息 及相关规划指标(一般1-3个月前,政府予以公布即挂牌) 组建竞投小组,购买标 书。(成员包括:估价师、策划分析、财务、工程设计、法律等多种人员) 测算土地成本、估算开发总投资、总价值。(一般采用假设开发法进行计算) 办理竞买登记手续,提交相关资料及竞拍保证金,领取竞拍号牌,了解规定细则及其他。 竞拍成功,签订成交确认书,并按规定期限交纳成交价款和相关费用。 获得土地使用权限 办理相应的土地产权转移变更登记手续

3.细节阐述 1)信息资料部分 A.招标文件、公告(政府对地块现状、用途、规划的说明); B.现场勘察地块的位置、地块形态、生熟程度1、四至环境、区域 竞争楼盘资料; C.前期研究报告包括:市场相关数据、动态和发展趋势预测,项 目开发的工程信息资料、类似项目资料、同区域项目的建设、销售情况,潜在目标客户调查分析; D.参拍发展商的意向分析:资金状况、土地储备、开发传统、背 景资源等; 竞拍提交资料包括:法人营业执照(有限公司法人企业另加附股东会或董事会决议);法人代表身份证件或法人代表授权委托书(深圳允许自然人参与竞拍); 2)前期可行性分析(机会可行性分析2) 一般采用假设开发法(又叫剩余法)确定竞拍的最高限价,依据待拍地块的坐落位置、形态面积、区域状况、规划用途及红线指标等条件,发展商对市场收益进行预测,剔除开发成本、税费和期望利润得出最高地价; 地价=项目市场收益-开发总成本费用-期望利润 1生、熟地指地块是否已“三通一平”:及通水、通电、通路和地块表面了平整处理; 2可行性分析可大致分为三个阶段: 1.机会可行分析阶段:确定投资方向,提出开发目标; 2.初步可行性分析阶段:确定项目的开发前景及定位方向; 3.最终可行性分析阶段:对项目进行市场论证、经济和技术分析,预算分析、资金安排;

工业建设项目报建流程

工业建设项目报建流程-证件办理明细 一、办理项目选址意见书 审批程序: 1、建设单位向区规划办领取规划用地审请表 2、填报表格,资料准备齐全后交规划初审、加具意见上报市规划局; 3、市规划局科审核,通过后核发《选址意见书》; 提交资料: 1、选址意见书申请表二份 2、规划用地申请表一份 3、用地可行性报告二份 4、选址规划图三份 5、规划设计总平面图三份 6、单位设计方案二份电子文件 7、收费项目:规划测量:测量费为0、1元/亩 规划设计费为15000元/公顷; 计算机制图费2000-3000元/份 8、联系人:区规划办(区府 联系人:联系电话:镇区规划办 市规划局规划科: 地址: 二、购买土地 1、买卖双方确认价格,,实地测量,卖方提供用地红线图。

2、公司提供规划方案图。(平面图)卖方协助办理相关手续。 3、联系部门:联系人:联系电话: 三、用水、用电、锅炉、电梯、电视、电话申请 1、用电申请(供电局):报手续及报装费均由建设单位承担 2、用水申申请(自来水公司):联系电话:联系人: 3、电话申请(电信局):联系人:联系电话: 申装费:2000元/对工料费:300元/对 4、有线电视申请联系人:联系电话:费用: 5、锅炉报装、电梯报装均(质量监督局)由施工方负责,此项可与公司外事联系人:联系电话: 四、地质勘探 1、委托地质勘探院进行地质勘探作地质报告,费用:55元/-已降至45元/至45元/。触探检测费用:300元/点(点地面 积1000M2以内不少于6个点,以上部分每增加300M2增加一个点) 2、勘探院联系人: 五、新增建设用地预审 审批程序:区国土局 1、建设单位向区规划办领取规划用地审请表领取项目用地预审申请表、填写: 2、建设单位备齐材料交国土分局初审; 3、国土局将有关预审材料送市发展中国家窗办文; 4、窗口收齐资料移交资源规划科审核; 5、国土局按照要求在5 个工作日内完成初审,加具初审意见

房地产开发报建流程及程序

房地产开发报建流程 1、土地证、建设用地规划许可证、规划要点批复文件  土地证、建设用地规划许可证以及规划要点批复文件,是进行房地产开发的前提。简单说,土地证由国土部门颁发,是土地权属证明,载明了土地用途及使用期限;建设用地规划许可证由规划部门颁发,是核定土地用途及用地界线的法律依据;规划要点批复文件由规划部门颁发,是确定土地使用强度指标的法律依据,如容积率、建筑密度、停车位配置要求以及现在对小户型比例限制要求等,这些指标都在这个批复文件里体现出来。  一般来说,一块地,必须要由规划部门核定规划要点,颁发了建设用地规划许可证之后,才能领取土地使用权证。因为国土部门必须依据规划部门核定的土地功能及土地使用强度,才能计算出土地出让金,才能在土地证上载明土地用途及使用年限。 以出让方式取得国有土地使用权的建设项目,在签订国有土地使用权出让合同后,建设单位应当持建设项目的批准、核准、备案文件和国有土地使用权出让合同,向城市、县人民政府城乡规划主管部门领取建设用地规划许可证。 2、立项、环境评估、 项目立项主要考察的是项目的投资额及可行性。目前全国各地由于市场经济的深度不同,所以在这方面的管理上也不尽相同。有些地方基本上不太管,有些地方则管得非常严。立项到底需要什么材料也没有明确的规定。立项与其他程序的先后关系也是不确定的。譬如最近国家的政策,要求先把环境评估搞了,再回头来立项。这是基于加强环境保护促进可持续发展的考虑。但在很多地方,环评的一项主要前提材料就是立项批文。立不了项根本做不了环评。目前为止,很多公司都是建设项目上马后,基本上都是直接去这些部门,譬如去计划部门,就让他们给我推荐可行性研究报告的编制公司,去环保局,就让他们给我推荐环境评估报告的编制公司,然后让这些公司负责把这些手续办下来。 3、总平面图审查  这个阶段就是审查小区的总平面规划图纸,也就是审查小区的建筑物是怎么排布的,每栋单体建筑有多高,有多大,各栋单体建筑之间怎么间隔,间距是多少,日照够不够,总容积率是多大,有没有超过规定的容积率,建筑密度是多少,进出小区的道路怎么安排,是不是符合消防规范,这些东西都是与设计院对接。 总平面图审查在整个开发报建过程中最具技术含量,它直接关系到

房建及市政项目开发报建流程图及报建资料(报件程序)

页脚内容 建设报件流程图及报件资料(房建及市政项目) 1、发改委立项或者备案 2、规划选址意见书 3、规划用地许可证 4、规划方案审查预审 附1、环评咨询意见(区环保局办理) (委托环评单位按环保局要求制作 环评报告并取得环保局的批复) 建委初设 消防初设 5 7、建委初设审查 绿化初设 防雷初设 市政委 人防初设

8、建设工程规划许可证(规划局) 9、施工许可证 10、办理竣工验收手续(同时办理施工审查备案)(建委)(红色字体为房建必备项) 页脚内容

建设报件流程图及报件资料 一、发改委立项或者备案 1、同意某地块农转非安置房开展经济适用房项目前期工作的通知(市国土局)(仅经济适用房需要办理) 申报资料: 1、区政府向市国土局的函告 2、区房管局的请示 3、建设单位申请 4、土地权属证明 5、符合控规要求的证明(区规划局办理) 6、建设单位营业执照、资质证书 7、经办人身份证明材料 批件时效:全部资料递交后二十个工作日内核发批文。2、发改委立项或者投资备案 申报资料: 1、备案申请 2、企业营业执照 3、组织结构代码证 4、项目前期工作通知 批件时效:全部资料递交后二个工作日审核批准。 本阶段所需工作日为二十二个。 二、规划选址(国有投资且以划拨方式取得国有土地使用权的才办理,以招标、拍卖、挂牌方式取得国有土地使用权直接办建设用地规划许可证) 1、规划选址申请表(原件1份) 2、书面申请(原件1份) 3、申请人身份证明材料(营业执照复印件、资质证书复印

件、身份证复印件、介绍信原件)(各1份) 4、1:500——1:1000现状地形图(勘测室盖章现状章的)及光盘 (图原件1份、光盘只是现状图,没有红线的) 5、国土红线图或国土证(复印件1份) 批件时效:五个工作日内受理回复,全部资料递交后二十个工作日内审核批准。 三、建设用地规划许可证 (一)通过招标、拍卖、挂牌方式取得国有土地使用权(出让) 1、建设用地规划许可证申请表(原件1份) 2、书面申请(原件1份) 3、申请人身份证明材料(营业执照复印件、资质证书复印 件、身份证复印件、介绍信原件)(各1份) 4、1:500——1:1000现状地形图及电子文档(含地下管网)(原件1份) 5、《国有土地使用权出让合同》及附图(复印件1份) 6、发改委批准、核准或备案文件(复印件1份) 批件时效:五个工作日内受理回复,全部资料递交后二十个工作日内审核批准。 (二)以划拨方式取得国有土地使用权(划拨) 1、建设用地规划许可证申请表(原件1份) 2、书面申请(原件1份) 3、申请人身份证明材料(营业执照复印件、资质证书复印
