当前位置:文档之家› 冷缝处理及掏槽验缝施工方案

冷缝处理及掏槽验缝施工方案

冷缝处理及掏槽验缝施工方案
冷缝处理及掏槽验缝施工方案

目录

一、编制依据 (1)

二、工程概况 (1)

三、地质与水文情况 (1)

3.1工程地质 (1)

3.2水文地质条件 (3)

四、施工工艺 (5)

五、掏槽验缝措施 (9)

六、施工应急措施 (10)

七、安全文明施工要求 (11)

一、编制依据

(1)工程承包合同、设计图纸

(2)工程测量规范(GB50026-2007);

(3)基坑支护技术规程(JGJ120-99);

(4)建筑地基基础工程施工质量验收规范(GB50202-2002);

(5)施工现场临时用电安全技术规范(JGJ46-2005);

二、工程概况

苏虞张路站主体围护结构采用咬合桩与工法桩的支护形式,在分界点位置很容易产生裂缝,设计中在分界点位置增加5根双重管高压旋喷桩,起到止水作用效果。接口处理见图1:

前期施工受高压线迁改进度影响,造成北侧工法桩8轴位置北侧出现一道冷缝;根据施工进度安排,30轴处南北侧各出现一道冷缝,按照工法桩施工方案对冷缝处理采取外侧施工一幅三轴搅拌桩,夹缝施工4根高压旋喷桩。冷缝处理详图见图2

三、地质与水文情况

3.1工程地质

根据江苏省苏州地质工程勘察院提供的《苏州轨道交通4号线(主线)岩土工程初步勘察报告》(勘察编号:2010-K-310)钻探结果显示,拟建轨道交通

4号线的沿线70.3m以浅地基土土层为第四系全新世至早更新世沉积的疏松沉积物,以粘性土为主,间夹砂性土。根据地质资料,本站地层层序自上而下依次为:

①1淤泥层:灰黑色,流塑,富含有机质,有腥臭味,有时含少量碎石及生活垃圾,主要分布在沿线各河道内,层厚0.30~0.50m,层底标高-0.25~0.05m,压缩性高,工程特性极差。

①3素填土层:褐黄~灰~灰黄色,松散~松软,以粘性土为主,含植物根茎,夹少量碎石砖,局部勘探点表层含建筑垃圾及夹淤泥层,属第四纪全新世(Q44)近代人工堆积物,层厚1.00~8.10m,层底标高-4.79~1.77m。

③1粘土:褐黄~灰黄色,可塑为主,局部硬塑,含铁锰质结核,夹灰色条纹。为第四纪晚更新世(Q32-3)冲湖积相沉积物,层厚 1.90~4.20m,层顶标高-2.40~-1.76m。

③2粉质粘土:灰黄~青灰,可塑为主。含铁锰质斑点及灰色团块,下部夹薄层粉土,局部粉土含量高。为第四纪晚更新世(Q32-3)冲湖积相沉积物,层厚1.00~6.30m,层顶标高-5.44~-2.03m。

③3粉土:灰黄~灰色,稍~中密,饱和。夹少量薄层粉质粘土,含云母碎片,标贯击数平均值N=16.0。为第四纪晚更新世(Q32-3)冲湖积相沉积物,层厚1.00~4.60m,层顶标高-8.91~-4.40m。

④2粉砂或粉土:灰黄~灰色,中密为主,饱和。夹薄层粉质粘土,局部为粉砂,含云母碎片,标贯击数平均值N=16.6,为第四纪晚更新世(Q32-2)海陆交互相沉积物,层厚0.90~9.00m,层顶标高-10.55~-6.24m,。

⑤1粉质粘土:灰色,软塑~流塑。薄层理发育,夹少量粉土薄层。为第四纪晚更新世(Q32-2)海陆交互相沉积物,层厚1.50~18.80m,层顶标高-18.89~

-7.33m。

⑥1粘土:暗绿~灰黄色,可塑~硬塑。含灰色团块、条纹、铁锰质斑点,下部见铁锰质结核,偶夹薄层粉质粘土。为第四纪晚更新世(Q32-1)冲湖积相沉积物,层厚1.90~10.80m,层顶标高-21.10~-13.40m。

⑥2粉质粘土夹粘土:灰黄~青灰,可塑为主,局部软塑。含铁锰质斑点,局部粉粒含量高,下部夹少量薄层粉土。为第四纪晚更新世(Q32-1)冲湖积相沉积物,层厚3.50~15.40m,层顶标高-31.04~-21.96m。

⑦1粉质粘土:青灰~灰色,软塑~流塑。薄层理发育,夹少量薄层粉土。为第四纪晚更新世(Q32-1)冲湖积相沉积物,层厚 1.40~13.50m,层顶标高-36.32~-27.39m。

⑦2粉土或粉砂:灰色,密实为主,饱和。局部为粉砂,相城段以粉土夹粉质粘土为主,粉砂主要矿物成分为石英、长石,含云母碎片,为第四纪晚更新世(Q32-1)冲湖积相沉积物,层厚2.10~7.80m,层顶标高-38.37~-27.90m。

⑦3粉质粘土:青灰~灰色,软塑。薄层理发育,夹少量薄层粉土。为第四纪晚更新世(Q32-1)冲湖积相沉积物,层厚 2.70~11.40m,层顶标高-41.69~-34.50m。

3.2水文地质条件

根据埋藏特征,可将地下水分为孔隙潜水含水层、微承压含水层、承压含水层。

(1)孔隙潜水含水层

潜水含水层主要由全新统Q4填土层组成,勘察期间苏州测得潜水稳定水位为地面下1.0~1.50m左右,标高1.46~1.48m,据区域水文资料,苏州市历史最高潜水位为2.63m,近3~5年最高潜水位2.50m(1985国家高程基准),最低潜水位标高为0.21m,潜水位年变幅一般为1~2m。该层水对基坑开挖有直接影响。

(2)微承压水

微承压水含水层由晚更新世沉积成因的③3、④3粉土、④2粉土或粉砂层组成,其隔水顶板为③1、③2粘性土层,隔水层底板为⑥1、⑥2粘性土层,具微承压性。据实测结果,微承压水水头标高在-0.20~1.90m,该层为对车站基坑开挖有直接影响的含水层。富水性主要受含水介质厚度制约。该含水层的补给来源主要为潜水和地表水。

苏虞张路站,微承压水有分布,对基坑开挖有影响,基坑开挖前需要采取止降排水措施,否则开挖过程中会出现管涌、流砂等渗透变形现象。

(3)承压水

根据钻探结果,本次补充勘察范围内承压水含水层由晚更新世沉积成因的土层组成,主要为⑦2粉土或粉砂及⑨粉土、粉土夹粉质粘土层,具承压性,属于本区第I承压水。据4号线实测资料,其水头标高在-0.225~-2.92m之间。该含水层的补给来源主要为承压水的越流补给及地下迳流补给,以地下迳流及人工抽吸为主要排汇方式。据区域资料,承压水水头标高在-2.70m左右,年变幅1m 左右。

苏虞张路站承压水对基底稳定性无影响。

(4)环境水及土的腐蚀性评价

根据气象资料,本地区干燥度指数小于1.5,属湿润区,场地土层含水量一般大于30%,因此可判定本地区环境类型为Ⅱ类。

根据4号线主线初勘施工时所取潜水及地表水、微承压水水样水质分析结果,本次补充勘察范围内地表水对混凝土有微腐蚀性,对钢筋混凝土结构中钢筋有微腐蚀性。

潜水对混凝土有微腐蚀性,长期浸水环境中对钢筋混凝土结构中钢筋有微腐蚀性,干湿交替环境中对钢筋混凝土结构中的钢筋有微腐蚀性。

微承压水对混凝土有微腐蚀性,长期浸水环境中对钢筋混凝土结构中钢筋有微腐蚀性,干湿交替情况下有微腐蚀性。

苏州地区系水网化平原区,地下水位埋深较浅,据本地区气象条件,结合场地环境及环境水腐蚀性评价结果,经综合判别,场地土(包括地下水位以下及地下水位以上土体)对混凝土有微腐蚀性,对钢筋混凝土结构中钢筋有微腐蚀性。

四、施工工艺

咬合桩与工法桩分界点采用Ф800@600的双重管旋喷桩止水,深度为24米,达到止水效果。旋喷桩在钻孔桩混凝土施工结束后15天以后施工。喷浆采用双重管法;成孔采用XY-100型地质钻机。

旋喷桩采用XY-100地质钻机施钻引孔,再用GS500-4高台喷车进行旋转喷浆。

主要施工机具型号及主要技术参数见表1

高压旋喷桩施工技术参数见表2

表2高压旋喷桩施工技术参数

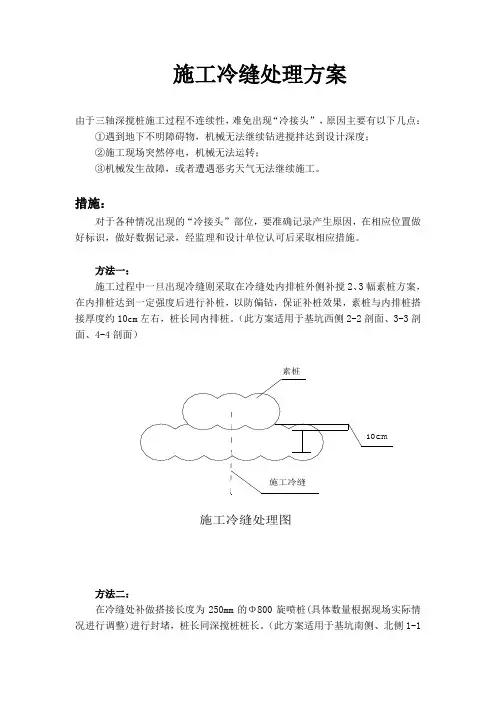

1)施工工艺

施工工艺流程图如图3、4所示

2)施工方法及技术措施

(1)施工方法

①测量定位

先采用液压锤破除路面砼,再依据控制桩和设计图,准确放出旋喷桩孔位。

②钻机就位,钻孔

根据现场放线移动钻机,使钻杆头对准孔位中心。同时为保证钻机达到设计要求的垂直度,钻机就位后必须作水平校正,使其钻杆轴线,垂直对准钻孔中心位置,保证钻孔的垂直度不超过1%。在校直纠偏检查中,利用垂球(高度不得低于2米)从垂直两个方向进行检查,若发现偏斜,则在机座下加垫薄木块进行调整。钻进成孔,孔径为Ф125mm,严格按已定桩位进行成孔,平面位置偏差不得大于50mm,采用原土造浆护壁。

图3高压旋喷桩施工工艺流程图

图4高压旋喷桩施工方法示意图

③插管,试喷

引孔钻好后,插入旋喷管,进行试喷,确定施工技术参数。注浆材料:普硅32.5R水泥,水泥浆(单液)水灰比:0.8~1.0,参考参数见高压旋喷桩施工技术参数表所示。

④高压旋喷注浆

a施工前预先准备排浆沟及泥浆池,施工工程中应将废弃的冒浆液导入或排入泥浆池,沉淀凝结后集中运至场外存放或弃置;

b旋喷前检查高压设备和管路系统,其压力和流量必须满足设计要求。注浆管及喷嘴内不得有任何杂物。注浆管接头的密封圈必须良好。

c做好每个孔位的记录,记录实际孔位、孔深和每个钻孔内的地下障碍物、注浆量等资料;

d当注浆管贯入土中,喷嘴达到设计标高时,即可按确定的施工参数喷射注浆。喷射时应先达到预定的喷射压力,量正常后再逐渐提升注浆管,由下而上旋喷注浆。

e每次旋喷时,均应先喷浆后旋转和提升,以防止浆管扭断。

f配制水泥浆时,水灰比要求按设计规定,不得随意更改,在喷浆过程中应防止水泥浆沉淀,使浓度降低。每次投料后拌合时间不得少于3min,待压浆前将浆液倒入集料斗中。水泥浆应随拌随用。

g高压喷射注浆过程中出现骤然下降、上升或大量冒浆等异常情况时,应查明产生的原因并及时采取措施。

h一旦出现中断供浆、供气,立即将喷管下沉至停供点以下0.3m,待复供后再行提升。

i当提升至设计桩顶下1.0m深度时,放慢提升速度至设计高程。

j喷射作业结束后,用冒出浆液回灌到孔内,直至不下沉为止。

⑤废弃浆液处理

喷射注浆施工中,将产生不少废弃浆液。为确保场地整洁和顺利施工,在施工前拟在场地内设置泥浆池,泥浆在施工中抽排汇入泥浆池中,待泥浆固结后再外运处理。

⑥冲洗机具

当高压喷射注浆完毕,应迅速拔出注浆管彻底清洗浆管和注浆泵,防止被浆液凝固堵塞(因故停工3h时,妥善清洗泵体和喷浆管道)。

⑦移动旋喷机具至下一孔位。

(2)质量控制措施

①旋喷施工前,将钻架安放平稳牢固,定位准确,喷射管倾斜度不大于1.5%,桩心偏差不大于5cm。

②正式开工前应作试验桩,确定合理的旋喷参数和浆液配合比。旋喷深度、直径、抗压强度符合设计要求。

③为使浆液因延时而不致沉淀和离析,及早提高复合固结体的强度,应掺入3%的陶土和适量的早强剂。

④旋喷过程中,冒浆量小于注浆量的20%为正常现象,若超过20%或完全不冒浆时,应查明原因,调整旋喷参数或改变喷嘴直径。

⑤钻杆旋转和提升必须连续不中断,拆卸接长钻杆或继续旋喷时要保持钻杆有10~20cm的搭接长度,以免出现断桩。

⑥在旋喷过程中,如因机械故障中断旋喷时,应重新钻至桩底设计标高并重新旋喷。

⑦制作浆液时,水灰比要按设计进行,严格控制,不得随意改变。在旋喷过程中,应防止泥浆沉淀、浓度降低。不得使用受潮或过期水泥。浆液搅拌完毕后送至吸浆桶时,应有滤网进行过滤,过滤筛孔以小于喷嘴直径1/2为宜。

⑧在旋喷过程中,若遇到孤石或大的漂石,桩位可适当调整(根据受力情况,必要时加桩),避免畸形桩和断桩。

⑨旋喷施工按规定作好记录,并按监理工程师批准的表格填写。

⑩按规定作好质量检验,可采取钻孔取芯、标准贯入、静载试验等方法进行,检查点的数量按有关规范办理。质量检验应在注浆结束28天后进行,对检验不合格的应复喷。

五、掏槽验缝措施

基坑开挖过程中,对工法桩与咬合桩的接口及工法桩或咬合桩冷缝进行掏槽验缝制度。

掏槽验缝方式采用宽度1米,深度1.5的楔形,掏槽方法采用机械掏槽,按开挖分层、分段情况进行调整,详见见图5:

若因地层中有较大空隙引起的不冒浆,则可在浆液中掺加适量的速凝剂,缩短时间,使浆液在一定土层范围内凝固。另外还可在空隙地段增大注浆量,填满空隙后再后继续正常旋喷。

冒浆过大的主要原因一般是:有效喷射范围与注浆不相适应,注浆量大大超过旋喷固结所需的浆量所致,减少冒浆的措施有三种:

(1)提高旋喷压力。

(2)适当缩小喷嘴孔径。

(3)加快提升旋喷速度。

旋喷时,要做好压力,流量和冒浆量的量测工作,钻杆的旋喷和提升必须连续不断。当拆卸钻杆继续旋喷时,要注意保持钻杆有0.5m的搭接长度,不得使喷射固结体脱节。

七、安全文明施工要求

(1)根据工程情况,制定切实可行的、具体的文明施工措施并严格执行,维护我局的荣誉。

(2)施工场地内的临时设施布置,要做到合理、实用和美观大方;材料设备存放整齐、合理;碴土严格按指定地点进行堆放,不得影响市容及场观;

(3)对进出的车辆进行检查、冲洗,确认不会对城市道路造成污染后,方可让车辆驶出场地。

(4)场地内设一个沉淀池,泥浆和废水要经过沉淀过滤处理后才能排放,以防污染及堵塞下水道。若因施工不慎造成下水道堵塞的,应立即自行疏通。场地内不能有积水,排水沟必须保证畅通;

(5)场内临时道路及有关场地已全部硬化,需经常保持路面平整、清洁、畅通;

(6)施工中开挖出来的任何管线,要及时报告有关部门,以便制定措施。若在施工中发现有文物,要采取有效封闭保护措施,及时报告有部门处理;

(7)搞好与周围单位、居民之间的关系,搞好生活区、施工场地的环境卫生;

(8)积极听取市容城管大队的意见,搞好文明施工及环境保护,为施工生产创造一个良好的外部环境。
