当前位置:文档之家› 预应力张拉施工方案.

预应力张拉施工方案.

预应力张拉施工方案.
预应力张拉施工方案.

江油市涪江东南片区两区同建整体城镇化建设项目(南环线)建设工程

编制单位:中冶建工集团有限公司

编制时间: 2016 年月

目录

1.编制依据............................................ 错误!未指定书签。

2.工程概况.............................................. 错误!未指定书签。

2.1 工程概况..................................... 错误!未指定书签。

2.2 设计概况..................................... 错误!未指定书签。

3.施工组织.............................................. 错误!未指定书签。

3.1施工人员配置表................................. 错误!未指定书签。

3.2主要机具配备表................................. 错误!未指定书签。

4.预应力施工............................................ 错误!未指定书签。

4.1预应力施工工艺流程............................. 错误!未指定书签。

4.2张拉前准备..................................... 错误!未指定书签。

4.3张拉工艺....................................... 错误!未指定书签。

4.4真空灌浆工艺................................... 错误!未指定书签。

5.安全管理文明施工...................................... 错误!未指定书签。

5.1安全管理机构................................... 错误!未指定书签。

5.2安全技术....................................... 错误!未指定书签。

5.3安全管理....................................... 错误!未指定书签。

5.4文明施工....................................... 错误!未指定书签。

6.各工种之间的配合协调.................................. 错误!未指定书签。

7.质保体系及措施........................................ 错误!未指定书签。

7.1保证体系....................................... 错误!未指定书签。

7.2质量保证措施................................... 错误!未指定书签。8.安全保证措施......................................... 错误!未指定书签。

9.雨季、夜间施工措施.................................... 错误!未指定书签。

8.1 雨季施工安排 .................................. 错误!未指定书签。

8.2 夜间施工措施 .................................. 错误!未指定书签。

9.夏季高温施工措施...................................... 错误!未指定书签。

9.1 夏季高温施工准备工作 ......................... 错误!未指定书签。

9.2 夏季施工技术措施 ............................. 错误!未指定书签。

10.现场文明施工及环境设施保护措施....................... 错误!未指定书签。

10.1 文明施工.................................... 错误!未指定书签。

10.2 环境保护措施 ................................ 错误!未指定书签。

1.编制依据

(1)江油市涪江东南片区两区同建整体城镇化建设项目(南环线)建设工程施工招标文件、工程量清单、补遗书和本公司投标文件;

(2)江油市涪江东南片区两区同建整体城镇化建设项目(南环线)建设工程让水河大桥工程施工图设计文件;

(3)国家现行有关技术规范、标准、技术规程、建筑法规及规章制度,行业规定,检验评定标准、标准图集等:

《公路路基施工技术规范》( F10-2006)

《城镇道路工程施工与质量验收规范》(1-2008)

《公路桥涵施工技术规范》( F50-2011)

《工程建设标准强制性条文》(城市建设部分、建标[2002]202号)

《公路工程混凝土结构防腐蚀技术规范》( B07-01-2006)

《城市桥梁工程施工与质量验收规范》(2-2008)

《建筑地基基础工程施工质量验收规范》(50202-2011)

《建设工程施工现场供电安全规范》(50194-2014)

《公路工程施工安全技术规程》(076-95)

《施工现场临时用电安全技术规范》( 46-2005 )

《建筑机械使用安全技术规程》(33-2012)

(4)我公司技术管理水平和机械设备装备能力;

(5)我公司三标一体化质量体系文件;

(6)施工现场实际踏勘、调查资料。

2.工程概况

2.1 工程概况

本桥为跨越本项目范围内的让水河而设,具体设置情况为:K0+880.0 让水河大桥:全长176.08m;全宽33.75m。上部结构采用7×25m 的预应力钢筋混凝土箱梁简支结构,桥墩采用双柱式桥墩,钻孔灌注桩基础,桥台用桩接盖梁式桥台。

梁板用在范围:让水河大桥。

2.2 设计概况

(1)、道路等级:城市快速路。

(2)、设计荷载:城级。

(3)、设计洪水频率:1/100。

(4)、抗震设防标准:抗震设防烈度为7 度,地震动峰值加速度0.15g。

(5、桥梁横断面:2.5m(人行道)+2.5m(非机动车道)+3×3.75m (车行道)+1.25m(隔离带)+3×3.75m(车行道)+2.5m(非机动车道)+2.5m(人行道)=33.75m。

(6)、设计通航标准:无通航要求。

(7)、设计行车速度:60。

(8)、桥梁结构设计基准期:100 年。

(9)、桥梁设计使用年限:100 年。

(10)、结构重要系数:1.1,环境类别:Ⅱ级。

3.施工组织

3.1施工人员配置表

3.2主要机具配备表

4.预应力施工

4.1预应力施工工艺流程

4.2张拉前准备

4.2.1钢绞线下料

(1)用钢管和扣件把成卷的钢绞线夹紧,找出钢绞线的内圈线头,

把线头抽出,人工在前面拉,开始放钢绞线;

(2)用50米长的软尺量好下料长度,用粉笔做记号;

(3)用砂轮切割机切断,不得用电弧和氧气、乙炔切割;

(4)钢绞线堆放处应有防污染、防锈蚀措施。钢绞线下料场地应平

坦,下垫方木或彩条布,不得将钢绞线直接接触土地以免生锈,也不得在混凝土地面上生拉硬拽,磨伤钢绞线;并防止沾染污泥、油脂等降低粘结力,下料长度误差控制在±20。

(5)需要挤压的钢绞线用4-500型泵和挤压机进行挤压;油压不得

小于28;

(6)下好料的钢绞线按筋束位置编号,以防将钢绞线打乱;如不能

立时穿束,则需用防水雨布盖好。

(7)钢束下料长度=钢束设计长度+张拉操作预留长度+固定端挤压

长度+下料误差。

4.2.2钢绞线穿束

(1)穿束前,钢绞线头包好,以免穿束时刮坏波纹管。

(2)用人工在一端人工推送穿束,或者用小型卷扬机拖拉整束穿束;

还有用穿束机一根一根穿束。

(3)穿好的孔道露出的钢绞线,用塑料薄膜包好。

(4)也可以在铺管前先将钢绞线穿出波纹管内,再抬上设计位置进

行标高调整及固定。

4.3张拉工艺

4.3.1智能张拉机具的选用及校正

a.智能张拉千斤顶必须经过校正,校正系数不得大于 1.05。拆修更换配件的张拉千斤顶必须重新校正。根据本桥的张拉钢绞线根数为4根和5根,张拉时采用250智能千斤顶。

b.压力表的正常允许使用范围,在静载下不应超过测量上限值的75%,在动载下不应超过测量上限值的67%,最低测压值一般不应低

于上限值的25%,表壳直径不小于150,表压力精度应选用1.0或1.5级防震型压力表。压力表应与张拉千斤顶配套使用,油压表每半年随配套顶送法定计量部门校验一次。

c.智能泵站:根据所选的千斤顶的最大张拉力及额定油压,配备相应的智能泵站,该桥采用配套的1B2D型智能泵站。

4.3.2安装锚具、夹片等

a.安装锚具前先检查锚垫板上气孔是否通畅,若不通畅则先疏通,检查预应力管道中是否有漏浆粘结预应力筋的现象,如有应予以

排除。然后将钢绞线上所附杂质清理干净再行安装,锚杯应与锚垫板止口对正。

b.锚杯装好后,安装夹片,不得使用旧夹片或牙纹锈蚀夹片,安装时同步检查每片夹片牙纹是否完整。夹片安装后要齐平,必要时用专用工具轻敲,但不得重敲把夹片损坏。

c.装上限位板,注意与工作锚杯孔位准确对正(有些孔数的锚杯由于无法平衡布孔而导致具有方向性,对不正张拉时容易损坏夹片),由于钢绞线直径存在公差,可根据张拉的实际情况调整限位尺寸,在刻伤钢绞线(限位板浅)与夹片回缩量过大(限位板深)之间取得合适的限位尺寸。

4.3.3张拉

a.千斤顶的定位安装

①在锚杯上套上相应的限位板,根据钢绞线直径大小确定限位尺寸。

②装上智能张拉千斤顶,使之与智能泵站相连接,千斤顶应用倒链等固定,保证与限位板紧贴正对。

③装上可重复使用的工具锚板。装上工具夹片,夹片表面涂上退锚剂或采取其它方便退夹片的措施。

4.3.4预应力张拉程序

4.3.4.1当现浇梁体混凝土强度达到设计强度的90%,养护时间不少于7天后,即可进行张拉。张拉时的强度以现场同条件养护混凝土试块的试压报告为准。

4.3.4.2 张拉时,应尽量保证张拉的合力作用线处在构件核心截面以内,以防构件截面产生过大的偏心受压和边缘拉力。严格按设计要求进行张拉。、张拉按顺序应从中线向两侧对称进行。预应力钢绞

线的张拉采用张拉力和伸长值双控,具体方法按现行《公路桥涵施工技术规范》执行。预应力钢束张拉的控制应力伸长值见具体设计图。单根钢绞线张拉锚下控制应力为0.751395。张拉以应力进行控制,以钢束伸长量校核。各钢束伸长量为N1:16.75,N2:16.75,N3:16.79,N4:16.96,锚具的安装应严格按预应力张拉要求执行。钢束采用两端对称张拉,张拉顺序为N1→N4→N3→N2 号钢束。

4.3.4.3预应力智能张拉过程中,以力值为控制对象,伸长量作为校核量,实现双控目标。通过压力变送器、位移传感器实时测量数据,并实时反馈到控制系统,根据每台张拉设备的张拉力值和钢绞线的伸长量,实时进行分析判断,根据分析结果将控制指令传递给张拉设备实时调整张拉速度,实现张拉力及加载速度的实时、精确控制。控制系统还根据预设定的力值和张拉步骤发出指令,自动完成整个张拉过程,实现一键张拉。为了防止预制梁上拱过大,及预制梁与桥面现浇层由于龄期差别而产生过大收缩差,存梁期不超过90d,若累计上拱值超过计算值10,应采取控制措施。不同存梁期上拱值(计算值)见下表(表中各位移以向上为正,反之为负):

存梁期上拱值及反预拱值设置表单位:

表注:

建议不设反拱度,施工时,应根据预制梁实测上拱值修正反预拱度。

b、反预拱度可采用圆曲线或其它二次抛物线。

4.3.4.4 把钢束编号,张拉力值,标定方程输入操作系统,安装好千斤顶和油路管线,启动泵站,开始张拉。待保压时间按设定值到达后卸压,完成张拉过程。

控制系统操作界面如下所示:

4.3.5 预应力张拉其它要求

4.3.

5.1多余钢绞线使用切割器在距锚具30以外的位置切割,严禁采用氧气乙炔火焰进行切割。

4.3.

5.2 张拉锚固后应及时灌浆,一般应在一星期内完成,如因特殊情况不能及时灌浆,则应采取相应的保护措施,保证锚固装置及钢绞线不被锈蚀。

4.3.

5.4 张拉钢绞线时,必须两边同时给千斤顶主油缸徐徐充油张拉,两端伸长基本保持一致。两端张拉或一端张拉以设计图纸说明为准。

4.3.

5.5 张拉完毕,卸下千斤顶及工具锚后,要检查工具锚处每根钢铰线的刻痕是否平齐,若不平齐说明有滑束现象,如遇有这种情况要对滑束进行补拉,使其达到控制应力。现浇梁断丝,滑丝总数不得超过该断面钢丝总数的0.5%,且一束内断丝不得超过一丝,也不得在同一侧。

4.4真空灌浆工艺

4.4.1灌浆工艺原理

真空灌浆原理示意图

4.4.2浆体的技术要求

4.4.2.1浆体配合比确定

①浆体设计是压浆工艺的关键之处,合适的水泥浆应是:和易性好(泌水性小、流动性好);硬化后孔隙率低,渗透性小、具有一定的膨胀性,确保孔道填充密实、高的抗压强度、有效的粘接强度、耐久性。

②为了防止水泥浆在灌注过程中产生析水以及硬化后开裂,并保证水泥浆在管道中的流动性,参加少量的添加剂如减水剂(不允许掺氯盐)。为使水泥浆在凝固后密实,则掺入添加剂如膨胀剂(不得使用铝粉)。

⑴改善水泥浆的性质,降低水灰比,减少孔隙、泌水,消除离析现象。

⑵降低硬化水泥浆的孔隙率,堵塞渗水通道。

⑶减少和补偿水泥浆在凝结硬化过程的收缩和变形,防止裂缝的产生。

4.4.2.2 配合比的试拌及各项指标

⑴水灰比:选用水泥浆,不大于0.4。

⑵流动度:用流锥仪测定流动度,在1.725L漏斗中,应在14~18S。试验结果表明,配合比和水灰比不同,流动度也不同,水灰比越大,则流动度越大。

⑶泌水性:小于浆体初始体积的2%;四次连续测试结果的平均值小于1%;拌和后24h水泥浆的泌水应能被吸收。

⑷初凝时间:3~4h。

⑸体积变化率:<10%(24h)(将搅拌好的水泥浆装人玻璃量杯内,在室温下静置3h后测定)

⑹强度:按设计要求,达到M40。

4.4.3压浆施工工艺

4.4.3.1准备工作

①张拉后,孔道应尽早压浆,压浆前,须将孔道冲洗干净、湿润,如有积水应用空压机通气排除。

②张拉施工完成后,要切除外露的钢绞线,注意钢绞线的外露量≥30,然后用水泥砂浆封锚头,再连接压浆泵及其它配套设备,并连接牢固、密封不漏气。

③清理锚垫板上的压浆孔,保证压浆通道通畅。

④确认浆体配合比,按配方秤量浆体材料。

⑤检查材料、设备、附件的型号或规格、数量等是否符合要求。

⑥检查供水、供电是否齐全、方便。

4.4.3.2 拌浆

①拌浆前先加水至搅拌机拌浆筒空转数分钟,使拌浆筒内壁充分湿润。

②将称量好的水及外加剂倒入搅拌机的拌浆筒之后边搅拌边倒入水泥,在搅拌1~3直至均匀,测试稠度后放入储浆桶。

③倒入储浆桶的浆体不管是否马上泵送,都要不停地搅拌。

4.4.3.3 抽真空及压浆

①启动真空泵抽真空,保持孔道真空度稳定在0.08~0.1之间,并检查浆体浓度符合要求,同时将压浆管插入压浆孔启动压浆泵开始逐一压浆。

②压浆应达到孔道另一端饱满和出浆,且应达到排气孔排出与规定稠度相同的水泥浆为止。为保证管道中充满水泥浆,关闭出浆口后,应保持不小于0.5的一个稳压期1分钟,使管道内有一定的压力,完成排气泌水,最后关掉压浆阀。

③压浆时排气口应高于管道最高位置50,待水泥浆初凝后再将其剪掉,以保证在靠近出浆口附近管道压浆质量。

4.4.3.4 压浆时,先压下层管道,以防止先压上层管道时浆液窜入下层管道,若出现管道窜浆,则两管道同时压浆。

4.4.3.5 压浆时每个工作班应留取不少于3组的7.07×7.07×7.07立方体试件,标准养护28天,并检查其抗压强度作为压浆质量评定的依据之一。

4.4.4清洗

压浆结束后,清洗压浆泵、搅拌机、过滤装置、各种管道以及粘有灰浆的工具。

5.安全管理文明施工

5.1安全管

5.2安全技术

(1)预应力筋下料时应防止钢绞线弹出或砂轮片飞出伤人。

(2)张拉时千斤顶后方严禁站人。

(3)工人进入工地应戴安全帽;高空作业应有稳固的平台,必要时应栓安全带。

(4)张拉完毕的钢绞线束,张拉端锚具夹片严禁敲打。

(5)安全用电,电工要跟班作业。

(6)详见工序安全技术交底。

5.3安全管理

贯彻“安全第一、预防为主”的管理方针

新工人入场时,应按公司的施工安全档进行三级安全教育。

开工前或有关技术交底时,都应进行安全交底。

正确使用安全“三宝”,符合安装施工、垂直运输、高空作业、

电动机械、临时用电、电气焊等相关安全技术要求;

用电设施及机械设备定期检查,保证其性能及电路安全。

对施工的特殊工序进行重点检查,并做好记录;

定期对工人进行再教育;

定期进行安全检查,做好检查记录;

建立随时检查,随时整改制度,把各个管理员纳入到安全员系列中来,形成“人人都是安全员”,将安全隐患杜绝在施工中。

项目负责人随时抽查施工安全情况,建立奖罚制。

5.4文明施工

a)工序后必须把工作垃圾清理干净;

b)工地现场严禁打架行为发生;

c)对其他工种作业的成果不能破坏;

d)禁止穿拖鞋、背心上班;

e)服从指挥,服从管理。

6.各工种之间的配合协调

①预应力锚垫板灌浆孔安装时应用海绵或碎布塞上,以免混凝土浆进入灌浆孔。

②金属波纹管安装后,其周围钢筋安装注意不能碰伤波纹管,以免浇筑混凝土时混凝土进入波纹管。

③砼浇筑时,应多留2组试块,与砼结构同条件下养护,以备确定预应力筋张拉时的砼强度。

④浇筑砼时,应防止振动器触碰金属波纹管,以免引起波纹管变形与漏浆。

⑤张拉端砼必须振捣密实,锚垫板后面与周围不得捣空。

⑥现浇梁的侧模板,应在预应力筋张拉前全部拆除,以避免施加预应力时模板束缚梁的混凝土自由变形,影响混凝土预加应力的建立。但梁的底模板及支撑必须在预应力筋张拉后,方可拆除。

⑦预应力张拉端模板应在张拉前拆除,张拉端处不得设有妨碍张拉的脚手钢管或其它东西以免影响千斤顶的安装。

⑧提供安全可靠的张拉工作平台。

7.质保体系及措施

7.1保证体系

为保证工程质量目标的实现,我处将按照9001系列标准,运用科学的施工管理手段,在施工现场建立质量管理组织机构、制度和措施,制定完善的质量保证体系,规范质量检验流程,从组织、制度和过程上进行质量控制和把关,并积极推广应用“四新”技术,执行“工程质量一票否决制”,确保工程质量在保证体系下达到最优。

7.2质量保证措施

7.2.1实行工程质量终身负责制。认真贯彻“谁管生产,谁管质量;谁施工,谁负责质量;谁操作,谁保证质量”的原则,层层签定质量责任书,做到责任落实到位,使各级管理人员在实施过程中始终坚持“质量第一”的方针,确保工程质量。

7.2.2施工过程中,坚持施工处的质量方针,各工序施工工艺都要严格按照规定的标准要求进行。各道工序严格按最佳工艺参数施工。对难度较大、技术性强的操作,要组织开工前示范和专门讲解,以便使所有施工人员掌握要领。加强工人的考核和培训工作,关键工序实行持证上岗。实行分项、分工序、专项质量管理,有的放矢,标准明确,使全施工处上下形成创优声势。

7.2.3严格施工过程检测验收制度,认真贯彻执行“三工三查”制,坚持施工过程中“五不施工”,“三不交接”。

7.2.4钢绞线下料时,严禁采用电弧切割,在钢绞线附近电焊时,不得使钢绞线受热影响。

7.2.5波汶管壁如有破裂,应及时用粘胶带封裹,其搭接宽度不小于胶带宽度的1/2。如破损严重,应立即更换。电焊时严禁焊液集中落在波纹管上。

7.2.6波纹管控制点的安装,垂直方向与水平方向误差应控制在±10。

7.2.7预埋件应垂直于波纹管孔道中心线。

7.2.8预应力筋的平均张拉伸长值偏差控制在±6%以内。

7.2.9锚固时夹片外口齐平,夹片间缝隙均匀,钢绞线内缩值≤6。

7.2.10孔道灌浆用水泥浆的水灰比应严格控制在0.40内,灌浆时冒出浓浆后方可封闭。孔道灌浆应达到饱满密实。

7.2.11每束钢绞线断丝或滑丝:不得大于1丝且每个断面断丝之和不超过该断面钢丝总数的1%。

8.安全保证措施

(1)项目部建立安全生产领导小组,各队设专职安全员1名,各工班兼职安全员1名,实际定期与不定期检查、教育和日常宣传制度,使进入本工程作业的全体职工具有安全生产基本知识和技能,从思想上重视安全工作,自觉执行安全技术规则。做到进场教育、标志明显、防范周密、定期检查。

(2)特种工作人员必须经考核合格,持证上岗。进入现场必须戴安全帽。禁止穿拖鞋、高跟鞋、光脚从事操作。

(3)施工机械要保持清洁,要有保护接地、接零装置的计漏电保护。机械的转动部位或焊接闪光部位均要有护罩和挡板。

(4)钢绞线张拉时,设置安全警戒范围,现场应有明显标志,与该工作无关的人员严禁入内。

(5)高压油管使用前应作耐压试验,不合格的不能使用。油压泵上的安全阀应调至最大工作油压下能自动打开的状态。油运转有不正常情况时,应立即停车检查,在有压情况下不得随意拧动油泵或千斤顶各部位螺丝。

(6)油压表安装必须紧密满扣,油泵与千斤顶之间采用的高压油管连同油路的各部接头,均须完整、紧密、油路畅通,在最大工作油压下保持5以上均不得漏油。若有损坏者应及时修理更换。

(7)在张拉时,千斤顶后面不准站人,也不得踩踏高压油管,量测伸长值应站侧面。张拉时发现张拉设备运转声音异常,应立即停机检查维修。

(8)锚具、夹具均应设专人妥善保管,避免锈蚀、沾污、遭受机械损伤或散失。

13m空心板梁预应力张拉计算书

漳州台商投资区奥特莱斯大道工程 后张法13m空心板梁预应力 张拉方案及计算书 中铁二局奥特莱斯大道项目部

2014-6-18 、张拉条件. 、张拉方法. 三、张拉程序. 五、钢绞线的穿束. 六、千斤顶、油表. 七、张拉操作. 八、实际伸长量的计算和测量. 九、伸长率的计算. 十、预应力钢束的封头. 卜一、施加预应力的注意事项. 十二、根据标定报告计算出压力表读数和张拉力对照表十三、钢绞线伸长量计算十四、孔道压浆. 十五、安全措施. 十六、预应力施工人员和机具统计表

后张法16m空心板梁预应力张拉方案及计算书 、张拉条件 砼强度达到设计强度100%以上,并且混凝土龄期不小于14d,方可张拉。 、张拉方法 所有钢绞线均采用两端对称张拉,张拉采用以张拉力控制为主,以伸长量做校验,实际伸长量与理论伸长量的误差控制在6%以内。如发现伸长量异常应停止张拉,查明原因。 三、张拉程序 0—初应力(10% —25沁力—50沁力—75沁力—1.0应力(持荷2min)后锚固,张拉顺序 为: 13.0m(h=0.7m)简支梁 张拉顺序为:左N1—右N2—右N1—左N2, 钢束应对称交错逐步加载张拉; ②② n m m 本工程采用YM15系列锚具。钢绞线采用15.2mm钢绞线。锚具和钢绞线均由厂家出具产品检验书,并送有关检测单位进行效验。 五、钢绞线的穿束 钢绞线采用人工编束后,由人工进行穿入,钢绞线采用切断机切断。 板位 钢束 编号参数 计算长 度(mm 下料长度 (mm 延伸量 (mm 束 数 预应力钢束 共长(m) 张拉端锚 具(套) 波纹管总 长(m) 螺旋筋总 长(m 中板 1 m=3 12606 13806 39.7 2 27.6 4X 15- 3 24.7 12.1 2 n= 3 1263 4 13834 39.2 2 27.7 4X 15-3 24.7 12.1 边板1 m=4 12606 13806 39.7 2 27.6 4X 15-4 24.6 16.8 2 n=3 12634 13834 39.2 2 27.7 4X 15-3 24.7 12.1 预应力钢束明细表,如下: 六、千斤顶、油表 均经有关检测单位标定,千斤顶的工作架由钢管焊接而成,升降采用倒链进行抬升。 七、张拉操作 千斤顶张拉进油升压必须缓慢、均匀、平稳,回油降压时应缓慢松开油阀,并使油缸回程到

大跨度预应力混凝土桥梁的设计计算与测量

大跨度预应力混凝土桥梁的设计计算与测量 发表时间:2010-11-24T09:56:00.603Z 来源:《中小企业管理与科技》2010年7月下旬刊供稿作者:程瑾瑾 [导读] 国内现行规范对桥梁设计提出的要求是适用、经济、安全、美观,这些要求基本上包含了人们关心的所有重要问题程瑾瑾(广州市重点公共建设项目管理办公室) 摘要:国内现行规范对桥梁设计提出的要求是适用、经济、安全、美观,这些要求基本上包含了人们关心的所有重要问题。具体的设计过程按承载能力和正常使用两种极限状态来进行。大跨度预应力混凝土变截面连续箱梁桥具有结构刚度大、变形小、行车平顺舒适、伸缩缝少、抗震能力强等优点,因此无论是公路或城市桥梁、高架道路,还是跨越宽阔河流的大桥,均是首选的桥型方案之一。但作为全预应力混凝土的大跨度连续箱梁,在施工阶段或使用过程中,普遍出现各种不同性质不同类型的裂缝本文分析了大跨度连续梁桥施工控制的方法、对箱形截面的温度场进行了观测,并用观测结果剔除温度对施工控制的影响。 关键词:大跨度公路桥梁预应力混凝土设计测量 0 引言 目前桥梁施工控制的结构计算方法主要包括:正装分析法、倒装分析法和无应力状态计算法。正装计算法能较好地模拟桥梁结构的实际施工历程,得到桥梁结构在各个施工阶段的位移和受力状态,同时,能较好地考虑结构的非线性问题和混凝土收缩、徐变等问题。对于大跨度预应力混凝土桥梁,首先必须进行正装计算。施工预拱度应按照桥梁结构实际施工加载顺序的逆过程来进行结构行为计算和予以确定。只有按照倒装计算出的桥梁结构各阶段中间状态去指导施工,才能使桥梁的成桥状态符合设计要求。一般而言,以正装计算结果作为应力监测的依据,以倒装计算结果作为预拱度控制的依据。 1 桥梁结构的理论计算 1.1 关于压应力控制值问题 如均采用C50混凝土,达到设计强度的80%进行张拉,按三国规范容许压应力比较见表1 。 从表1 知,运营阶段压应力容许值中国规范偏低,趋于保守。而施工阶段容许压应力仅次于美国,两者仅差4.76% ,比英国大出31.25%。签于中国施工水平的实际情况;另还有许多因素在设计中是很难精确计算的,若施工阶段容许压应力取值过高,确实存在着冒险的因素。建议σha=0.65Rba(荷载组合Ⅰ),即为其两国的平均值较好。在具体进行桥梁设计时,要求结构各截面的应力具有一定的安全储备,对截面正应力,一般要求在不利荷载组合下,还应保持2.0~3.0MPa的压应力储备。 1.2 剪力滞效应 剪力滞效应在混凝土箱形梁设计中应该考虑,特别是簿壁箱形宽翼缘截面,不能忽视其剪力滞效应。剪力滞效应考虑过多,对钢筋混凝土结构只不过多配筋,造成一些浪费;而对预应力混凝土结构,由于翼缘板上的法向应力不均匀,若按大值取值或按等间距等预应力,不按应力变化的要求设置预应力筋,都有可能造成混凝土开裂。对箱形截面的剪力滞效应问题,比较各国规范现阶段箱形梁桥设计可参考德国规范DIN 1075“关于共同作用宽度”的条文规定执行。 2 主梁线形测量 2.1 主梁挠度、轴线和主梁顶面高程的测量 在每一节段悬臂端梁顶设立2~4个标高观测点和一个轴线点。测点用短钢筋或钢板预埋,并用红色油漆标明编号。标高用水准仪进行测量,根据各节段施工次序,每一节段按三种工况对主梁挠度进行平行独立测量,相互校核。轴线使用全站仪和钢尺等进行测量,采用测小角法或视准法直接测量其前端偏位。视准时,将轴线后视点引至过渡墩,用远点控制近距离点。在主梁顶面混凝土高程测量过程中,同一截面测2~4点,根据其横坡取其平均值,这样可得到主梁顶面的高程值。同时,在不同工况下,由观察得到的主梁挠度(反拱)变化值,与给定立模标高(含预拱度)立模的高程值,也可得到主梁顶面的高程值,两者比较后,可检验施工质量。 2.2 主梁立模标高的测量 用精密水准仪测量立模标高,立模标高的测量应避开温差较大的时段。施工单位立模到位,测量完毕后,监理单位对施工各节段的立模标高进行复测,监控单位不定期进行抽测。 2.3 同跨两边对称截面相对高差的直接测量和多跨线形的通测 当两边施工节段相同时,对称截面的相对高差可直接进行测量和分析比较。当施工节段不同时,对称节段的相对高差不满足可比性,此时,可选择较慢的一边最末端截面和较快的一边已施工的对应截面作为相对高差的测量对象。在测量过程中,同一对称截面可测多点,根据其横坡取其平均值,可得到对称截面的对应点的相对高差。除保证各跨线形在控制范围内外,主梁全程线形应定期或不定期进行通测,确保全桥线形的协调性。 3 线形控制原理与技术 3.1 预拱度控制 主梁悬浇段的各节段立模标高可按下式确定 Hi=H0+fi+(-fi预)+f篮+fx(1) 式中:Hi为待浇筑段主梁底板前端底模标高;H0为该点设计标高;fi为本施工段及以后浇筑的各段对该点的影响值;fi预为本施工段顶板纵向预应力束张拉后对该点的影响值;f篮为挂篮弹性变形对该施工段的影响值;fx为由徐变、收缩、温度、结构体系转换、二期恒载、活载等影响值。上述各参数在有限元倒向分析基础上,根据实测信息,对计算预拱度进行调整和预测,确定最佳预拱度。

预应力张拉专项施工方案

甘肃G309线金崖至河口(张家台)段 公路工程项目 预应力张拉专项施工方案 编制: 审核: 批准: 甘肃G309线金崖至河口(张家台)段公路工程 标段总承包部第四分部 二〇一八年五月八日

目录 一、编制原则 (1) (一)安全原则 (1) (二)文明施工原则 (1) (三)环保原则 (1) (四)职业健康原则 (1) (五)质量标准原则 (2) 二、编制依据 (2) 三、工程概况 (2) 四、张拉人员、机具及材料需用量计划 (3) (一)成立张拉小组 (3) (二)设备需用量计划 (4) (三)预应力筋 (4) (四)预应力锚具 (5) 五、张拉施工工艺 (5) (一)张拉工艺流程 (5) (二)施工方法 (5) 1.前期施工准备 (5) 2.测定摩擦系数 (6) 3.张拉施工模拟计算 (6) 4.锚具安装 (7) 5.千斤顶安装 (7)

6.张拉、锚固 (8) 7.对张拉起拱度的观测 (10) 8.孔道压浆 (10) 9.锚固端封锚 (11) 六、预应力筋张拉事故预防及处理办法 (11) 七、张拉安全注意事项 (12)

一、编制原则 (一)安全原则 坚持“安全第一、预防为主、综合治理“的方针,通过信息化与技术与施工技术有机结合,靠实安全培训教育责任,确保安全生产投入,有效防范和坚决杜绝较大事故,遏制一般事故。 (二)文明施工原则 临时设施建设标准达到建设单位要求的标准,做到现场布局合理,施工组织有序,材料堆码整齐,设备停放有序,标识标志醒目,环境整洁干净,实现施工现场标准化、规范化管理,创建文明工地。 (三)环保原则 参照兰州市扬尘防治“六个100%“工作要求,通过严格管控各项环保指标,在施工准备、施工过程、竣工清场的各个阶段最大限度保护原有生态环境,同时合理弱化结构形式,淡化人工痕迹,有机融入生态恢复,使项目建设融入自然、保护自然,打造绿色公路、环保公路,一次性通过环评验收。 (四)职业健康原则 杜绝责任亡人事故,杜绝重大责任火灾事故,杜绝重大责任设备、交通和财产损失事故。改善作业环境,定期对从事有害作业人员进行健康体检,把职业病控制在最低限度。

预应力张拉技术方案

K13+495淡家冲中桥16M简支空心板 预应力张拉技术方案 K13+495淡家冲中桥16m空心板预应力体系采用四孔5Φj15.24夹片锚,预应力钢束为高强度松弛钢绞线,标准强度为 =1860Mpa,公算面积为140mm2。 一、预应力材料 1、波纹管 ㈠布置波纹管时首先用钢筋加工环形架作为波纹管的定位架,纵向间距为1m,横向位置按设计图纸上的坐标定位,波纹管中穿有内衬管,以保证波纹管成孔质量。 ㈡筑混凝土前应检查波纹管是否有孔洞或变形,接头处是否用胶带密封好,在与锚垫板接头处,一定要用磁带或其它东西堵塞好,以防水泥浆渗进波纹管或锚孔内。 ㈢筑混凝土时应尽量避免振捣棒直接接触波纹管,以防漏浆堵孔。 2、钢绞线和锚具 ㈠钢绞线采用φs15.24(STM416-94a,270级,低松弛),标准强度Ryb=1860Mpa。锚具型号为:XM15-5. ㈡钢绞线下料要在干净整洁的地面上进行,并清除表面上的锈迹及杂物,下料时用砂轮切割机切割。 ㈢穿束前,将钢绞线理顺,用扎丝绑扎好,以防在穿束过程中钢绞线打绞,张拉时受力不均,导致有的钢绞线达不到张拉控制应力而有的则可能被拉断。㈣穿束时,将钢束中单根钢绞线编号,以便张拉时做到对应编号,对称张拉。 二、预应力张拉准备工作 准备工作: 1、对设计图纸提供的的预应力伸长值进行复核计算,对不符合要求的要会同监理、设计、业主进行更正。 2、现场须有具备预应力施工知识并懂得正确操纵的施工人员。 3、施工现场已具备确保全体操纵人员和设备安全的必要的措施。千斤顶的

吊装应有简单的支撑架,支架用钢管或角钢制作。千斤顶的升降用倒链进行。 4、张拉设备校核:张拉机具与锚具配套使用,在进场使用前进行检查与校核,每台千斤顶与压力表、压力盒、测力计及其他装置,应具有±1%的读数精度。压力表精度不应低于1.5级。千斤顶一般使用超过6月或200次,以及在使用中出现不正常现象时,应重新校准。 5、张拉前检查孔道是否堵塞:检查锚垫板是否与预应力筋垂直,张拉力作用线与预应力的轴线是否重合一致;检查锚具与锚垫板是否紧密结合,清除锚垫板上的杂物;空心板混凝土的强度是否达到设计强度的90%以上(即36Mpa以上) 6、张拉前试验同条件养护砼试块抗压强度,达到设计强度90%后方可进行张拉。张拉前检查孔道位置、孔道是否畅通、构件端部预埋件位置是否准确、千斤顶、油泵的油量是否充足、灌浆孔及排气孔是否满足施工要求,确认无误后开始张拉。 三、预应力张拉操纵程序 张拉程序:参照《桥涵施工技术规范》JTJ041-2000和施工设计图纸,因设计所用钢绞线为φs15.24(STM416-94a,270级,低松弛),标准强度Ryb=1860Mpa。弹性模量E=1.95×105 Mpa;公称面积A=140mm2的钢绞线。锚具为夹片式自锚式锚具,所以不需要超张拉。 张拉施工流程: 安装工作锚板→安夹片→安限位板→安千斤顶→安工具锚→张拉→锚固。 张拉采用两端对称张拉,钢束张拉采用双控即张拉力和伸长值。伸长率容许误差控制在±6%以内。为保证在张拉过程中的两端能同步进行,同时为便于张拉过程中实际伸长率计算,张拉过程如下: 0→初应力15%→终应力100%→持荷2mim→(锚固)。 张拉时,应先调整到初应力,初应力宜为张拉控制应力的10%~15%。 当浇筑混凝土强度达到设计强度的90%,同时龄期必须为三天以上方可进行张拉,张拉顺序为N1,N3,N4,N2

空心板梁张拉施工方案

先张法空心板梁施工方案 一.工程概况: 本合同段起点桩号为SK25+050,终点桩号为SK29+700,其中长链136.46米,路线全长5.79公里。本标段内共有大桥2座,中桥2座,分离式立交桥3座,天桥1座。 其上部结构均采用先张预应力空心板梁。板梁的型号有48片/30m、m 1.30m跨径的预应力混凝土空心板梁,混凝土标号为50#。采用标准强度R y b=1860Mpa 的钢绞线。为减少预应力松弛损失应进行超张拉。每根钢绞线的张力为195.30KN。 2.20m~60m跨径的预应力混凝土空心板梁,混凝土标号为50#。采用标准强度 R y b=1860M,E g=1.98E5Mpa的钢绞线。张拉控制应力σk=0.75R y b。每根钢绞线的张拉力为195.30KN。 二.预制场的设置: 考虑到充分利用公路用地,避免再征用临时用地及预制空心板梁周转周期,空心板梁预制厂设立在SK28+850右侧互通区内,设立空心板梁先张法预应力槽式台座5道,其中第一槽台座拟预制3片30m的空心板梁,长度设计为96米;第二、三、四、五槽台座拟预制16m、18m、20m空心板梁,长度设计为106米;台座两侧各设250米轨道,其中150米作为存梁区轨道,梁体浇筑砼及移梁均采用贝雷片拼装的行走式龙门架。根据设计规范及指挥要求,结合空心板梁槽的长度及数量,通过计算,预制

一槽梁的最短周期为12天。 三.预制板梁模板: 先张法空心板梁施工预制采用15cm厚砼做底模,为了保证预制梁底面光洁、平顺,底模采用水磨石表面。侧模采用大面积钢模板,模板采用大面积钢板制作,方钢做肋,能满足施工需要的强度和刚度,模板表面平整,模板接缝密实无大的高差。根据图纸要求,模板设计制作以20m空心板梁为标准制作而成,其中:中板5套,边板1套。通过调整底板高度可供16m空心板梁模板使用,通过拼装加高模板可供30m空心板梁使用。侧模芯模均采用充气胶囊,充气胶囊根据结构尺寸不同,已购买16m气囊芯模4套,20m气囊芯模3套(可用于18m空心板梁),30m钢芯模2套。充气胶囊进场后要进行气密性试验后才可使用,并用定位筋固定充气胶囊以防上浮。 四.钢筋; 空心板梁制时钢筋在钢筋间集中下料、弯曲,底层钢筋点焊成钢筋网,在预应力钢筋就位之前安装;面层钢筋在钢绞线张拉结束并稳定后进行绑扎。伸缩缝和防撞护栏预埋钢筋提前制作,在预制空心板梁钢筋绑扎过程中及时预埋,其位置应力求精确无误。 五.张拉台座的设置: 1、张拉台座的设计根据施工的工期要求,以及预应力板的斜度不同在保证质量前 提下从节省材料出发,张拉台座按槽式传力柱张拉台座投计。 2、传力梁截面尺寸为60×60cm,由于张拉力大,在传力梁内进行配筋;在传力梁 之间每隔6m设一道联系梁。张拉台座通过具有足够的强度和刚度,并且安全 系数不小于1.5,并进行台座的稳定性及抗压强度验算。见后附台座设计图。 3、台座底板采用水磨石底板,底板厚度为15cm的C30级砼。 4、钢横梁采用工字钢加工制作,加焊钢板。 5、定位板用厚20mm的钢板加工制作。 六.预应力筋的安放: 1、下料:考虑构件和台座的设计长度、精轧螺纹钢筋螺杆的长度及梁间施工预留 长度。 2、安装:将预应筋接长螺纹拉杆通过连接器连接。先安装好拉杆后安装预应力筋, 以防退锚。张拉前用专用小锤检查夹片有无松动,在端横梁上用螺母对拉杆做 初步固定。安装时防止预应力筋被污染。

预应力施工方案

第一章工程概况 本工程为小浪底水利枢纽管理区东山宾馆项目,由上海中福建筑设计院设计。小浪底水利枢纽管理区东山宾馆由公共部分和客房部分组成,公共部分为康乐部分、大堂部分、餐饮会议部分,其中大堂和餐饮会议部分有一层地下室,客房部分分为北客房楼、东客房楼、南客房楼三部分。本工程均为二~五层框架结构。 本工程在大堂部分屋面层、餐饮会议部分平屋面层、康乐部分二层和平屋面层部分梁采用后张法有粘结预应力体系,采用一端或两端张拉的锚固方式,其中张拉端锚具采用QM15夹片锚,固定端采用QM15-P挤压式锚具。基本断面为600×1800mm,550×2200mm,400×900mm,500×1100mm,基本跨度为13.5.0m,18.0m,27.0m。孔道成型采用双波金属波纹管,呈曲线型布置,其中梁内置1~4束波纹管,每束有7~12根不等钢绞线。预应力筋采用1*7-15.2-1860有粘结高强低松驰预应力混凝土用钢绞线,其他详见图纸。 第二章编制依据 预应力专项工程在结构施工中是技术含量较高的部分,同时预应力部分对结构的受力影响大,因而在施工过程中,应严格按照规范、规程和标准的要求,组织施工和验收,预应力结构施工时应满足设计要求以及下列规范、规程和标准的要求:本方案的编制依据下列内容: 2.1甲方提供的设计施工图纸 2.2国家规范/行业标准 《混凝土结构设计规范》(GB50010-2010) 《建筑抗震设计规范》(GB50011-2010) 《高层建筑混凝土结构技术规程》(JGJ3-2010) 《预应力混凝土用钢绞线》(GB/T 5224-2003) 《混凝土结构工程施工质量验收规范》(GB 50204-2002(2011年版)) 《预应力筋用锚具、夹具和连接器》(GB/T 14370-2007)

张拉施工方案

张拉施工方案. 预制箱梁预应力张拉施工方案 一、工程概况 本合同段有1座大桥、4座中桥,上部均为20米装配式部分预应力砼组

合连续箱梁。下部为单排桩柱式墩身,墩身盖梁分左右幅;全段共198片箱梁。 本桥箱梁共198片。在梁的底板和腹板设纵向预应力,中跨梁钢束布置为:N 中梁2×4、边梁2×5; N 2×4;N 2×4;边跨梁钢束布置为:3 21 j15.24高强低5;钢束采用φ×4、边梁2× NN 2×5; 2×5;N 中梁2312松驰钢绞线,其标准强度f 为1860MPa,锚下控制应力0.70f,在梁体砼pkpk强度达90%时张拉,张拉采用双控。在梁的连续端处设 T1 2×5、 T2 2×4、T3 1×5负弯矩束,锚下控制应力0.75f,在梁体砼强度达95%时张拉,张pk拉采用双控。 二、预制箱梁预应力张拉施工方案

(一)预应力 1、钢绞线 (1)、下料长度 s15.2钢绞线,下料用砂轮切割机切断。钢绞根据施工图纸要求,采用Ф线下料长度既要满足使用要求,又要防止下料过长造成浪费。每根钢绞线的长度按下式确定: L=l+2×(l1+l2+l3+l4+15) 式中: L—钢绞线下料长度 l—孔道净长 2 l1—锚具长度 l2—千斤顶长度 l3—限位器长度

l4—工作锚垫板长度 l5—预留量,取100mm 将下好的钢绞线放在工作台上,按设计编制成束。要求编束一定要绑紧,钢绞线要顺直,根与根之间不得相扭。 钢绞线的切割应采用砂轮切割片进行切割。 对下料后的钢绞线根据图纸进行编束,编束时应逐根理顺,两端用胶带纸绑扎牢固,防止互相缠绕。 (2)、穿钢绞线 在预应力张拉前应进行预应力钢绞线的穿束,将钢绞线按编号依次穿入预应力孔道。穿束前应检查锚垫板和孔道,锚垫板的位置和角度应

预应力空心板张拉方案.doc

预应力空心板张拉方案 一、工程概况 ×小桥,位于×村跨越永定河支流,新建桥梁中心桩号为K8+798,桥梁中线的法线与河道水流方向的交叉角度为0o。桥梁上部结构采用2— 13m 后张法预应力混凝土简支空心板,下部结构:桥台为柱式台,钻孔桩基础,桥墩为柱式墩,钻孔桩基础。本桥桥 面为双幅 2 ×(0.5m 墙式护栏 +11.0m 行车道 +0.5m 墙式护栏) +7m 间隔带,全宽 31m。全桥共有 36 块预制板,其中28 块中板, 8 块边板,板高 0.7m。 二、编制依据 1)《×道路工程一阶段施工图设计》; 2)《公路桥涵施工技术规范》(JTG/T F50-2011); 3)《公路工程技术标准》( JTG B01-2003); 4)《公路工程质量验收评定标准》( JTJ F80/1-2011); 5)现场踏勘、调查所掌握的第一手资料; 6)我单位现有技术管理力量、物资装备以及多年来在类似工程施工中积累的丰富 施工经验。 三、准备工作 预应力钢束根据图纸设计要求本工程采用抗拉强度标准值 f pk1860 MPa ,公称直径 15.20mm 的低松弛高强度钢绞线,钢绞线性能与质量应符合《预应力混凝土用钢绞

线》(GB/T 5224)中相关规定。依图纸选取设计参数:预应力钢束弹性模量 E p 1.95 105 MPa ,松弛率0.035 ,松弛系数0.3 。 根据设计图纸说明:锚具变形、回缩按6mm(一端)计算,金属波纹管摩阻系数 0.25 ,偏差系数0.0015 。 钢绞线的下料,应采用切断机或砂轮锯切断,严禁采用电弧切割。钢绞线应保持清 洁,在存放和搬运过程中应避免使其产生机械损伤和有害的锈蚀。进场后的存放时间不 宜超过 6 个月,且宜存放在干燥、防潮、通风良好、无腐蚀气体和介质的仓库内,在室 外存放时,不得直接堆放在地面,应支垫并遮盖,防止雨露和各种腐蚀性介质对其产生 不利影响。 预应力钢束由多根钢丝或钢绞线组成且当采取整束穿入孔道内时应预先编束,编束时应将钢丝或钢绞线逐根理顺,防止缠绕,并应每隔1~1.5m 捆绑一次,时期绑扎牢固,顺直。 锚具、夹具和连接器应按设计规定采用,并应具有可靠的锚固性能、足够的承载能 力和良好的适用性,应能保证充分发挥预应力钢束的强度、并保证安全地实现预应力张 拉作业,其性能和质量应符合现行国家标准《预应力筋用锚具、夹具和连接器》( GB/T 14370)的规定。 锚具、夹具和连接器在存放、搬运及使用期间均应妥善防护,避免锈蚀、沾污、遭 受机械损伤、混淆和散失,但临时性的防护措施应不影响其安装和永久性防腐的实施。 预座力筋用锚具产品应配套使用,同一结构或构件中应采用同一生产厂的产品,工 作锚不得作为工具锚使用。夹片式锚具的限位板和工具锚宜采用与工作锚同一生产厂的 配套产品。 金属波纹管宜采用镀锌钢带制作,壁厚不宜小于0.3mm。性能和质量应符合现行行

预应力空心板梁张拉控制力、伸长值计算书

预应力空心板梁张拉控制力、伸长值 计 算 书 一、 说明: (1)本工区有小桥三座全为20m 空心板梁,空心板梁采用后张法,两端张拉,张拉程序为:0→初应力(10%×σk )初应力→(20%×σk )→103%σk (持荷2分钟)→σk →锚固; (3)张拉机具:采用YM1500-4、5锚具,千斤顶采用YDCW-1500型钢铰线孔道采用金属波纹管制孔,(千斤顶、预应力钢铰线,锚具及夹片等检测,标定报告附后。 二、 计算: 根据实际检测:预应力钢铰线公称直径为15.24mm/根,平均伸长 率δ(%)为5.67%,平均弹性模量E p =1.953×105Mpa ,截面积A p (mm 2)为140mm 2,极限抗拉强度标准值(RY )平均1953.3 Mpa ,极限荷截273.7KN ,后张法预应力筋理论伸长值及预应力筋平均张拉力计算取:张拉控制力20m 中板采用设计值781.2KN ×103%=804.6KN,20边板采用设计值976.5KN×103%=1005.8KN ,弹性模量1.953×105Mpa ,截面积140mm 。 计算公式取自人民交通出版社2000年出版《公路桥涵施工技术规范》的P 129、P 339。 理论伸长值计算公式: Ep Ap L Pp L ??= ? 平均张拉力计算公式:μθ μθ+-+-=kx e P p kx p ] 1[)(

式中:ΔL ——预应力筋理论伸长值(mm ) P p ——预应力筋平均张拉力(N ) L ——预应力筋的长度(mm ) A p ——预应力筋的截面积(mm 2) E p ——预应力筋的弹性模量(N/mm 2) P ——预应力筋张拉端的张拉力(N ) X ——从张拉端至计算截面的孔道长度(M ) θ——从张拉端至计算截面曲线孔道部分切线的夹角之和(rad ) K ——孔道每米局部偏差对摩擦的影响系数(取0.0015) μ——预应力筋与孔道壁的摩擦系数(取0.25) 1、 20M 空心板理论伸长值计算: <1> 20M 中板(根据设计图纸已知L 1=9.882+0.55=10.432m L 2=9.83+0.55=10.38m ) (N 1): N p e p 780185180 12225.0882.90015.0] 1[804600)18012225.0882.90015.0(==??+?-???+?-ππ (N 2): N p e p 7955771802225.083.90015.0]1[804600)1802225.083.90015.0(==??+?-???+?-ππ 理论伸长值: (N 1): mm L 4.7410953.114041043278018551=????=? (N 2):mm L 5.7510953.1140410380 79557752=????=? <2> 20M 边板(根据设计图纸已知L 1=9.882+0.55=10.432m

大桥大跨度连续梁竖向预应力张拉专项施工方案(后张法)

目录 一、概要 (1) 二、主要技术性能指标 (1) 三、主要工程数量 (2) 四、结构及参数 (2) 五、施工工艺 (4) 六、质量检验标准及要求 (10) 七、安全操作规程 (12) 八、预应力施工常见问题及处理措施 (13) 九、保证措施 (17)

OHM15型竖向预应力张拉施工方案 一、概要 OHM15型低回缩量锚具是针对短预应力束锚具张拉放张回缩量过大,导致其有效永久预应力损失大而专门研究开发的一种低回缩高效率的预应力锚具。OHM15型低回缩量锚具广泛应用于大跨度预应力混凝土连续梁、连续钢构等桥梁竖向预应力结构,斜拉桥塔身周向、横向预应力结构,边坡锚固预应力结构及其它各种较短预应力筋结构中。 二、主要技术性能指标 1、锚具效率系数:ηA≥0.95 2、破断总应变:εapu≥2.0% 3、锚具二次放张回缩量:λ≤1mm 4、满足试验应力上限为0.65f ptk,应力幅度100MPa,循环200 万次的疲劳性能要求。 5、满足试验应力上限为0.80f ptk,下限应力为0.40f ptk,循环50 次的周期荷载性能要求。 6、锚具满足分级张拉、补张拉和放松钢绞线的要求。 7、锚具的锚口摩阻损失和喇叭口摩阻损失合计不大于6%。 8、抗拉强度标准值fpk=1860MPa,张拉控制力为σk=585KN。 9、管道摩阻系数u:0.25 10、管道偏差系数κ:0.0015/m 11、钢筋松弛系数ζ:0.3

12、钢束回缩和锚具变形:每端6mm 三、主要工程数量及张拉设备 1、工程数量 2、张拉设备 张拉机具配置表 四、结构及参数 1、OHM15低回缩量锚具(张拉端)结构及尺寸参数: 低回缩量锚具张拉端由工作夹片、工作锚板、螺母、锚垫板和螺旋筋组成,见图1。螺母通过内螺纹与工作锚板外螺纹相连。 锚垫板和螺旋筋作为锚下承载件,在预制结构时埋入混凝土中。 低回缩量锚具通过第二次张拉、旋转螺母锚固达到低回缩的目的。低回缩量锚具(张拉端)尺寸参数见表1。

预应力混凝土空心板施工方案

预应力混凝土空心板施 工方案 -CAL-FENGHAI-(2020YEAR-YICAI)_JINGBIAN

预应力混凝土空心板 A、预制空心板台座 先张法预应力台座,张拉台座为C25钢筋砼墩式结构,台面即底层为C25砼,表面为水磨石面层做成底模。张拉横梁用30mm钢板焊成,一端为固定端,设置拉杆长由端头到台面,以减少钢绞线的浪费,另一端为活动端。横梁设计验算最大张拉力时,挠度变形不超过2mm。为使台座具有足够的强度、刚度和稳定性,不致使台座承受全部预应力筋的拉力时,台座变形、失稳,在设计张拉台座结构时进行台座的稳定性和强度验算,使其抗倾覆安全系数大于,抗滑移系数大于。 B、钢绞线和钢筋制作安装 钢绞线和钢筋统一在钢筋棚内制作、编号和堆放,钢筋和钢绞线在施工前分批抽样进行物理性试验,其性能强度满足设计要求,经监理工程师认可才能使用。安装工作:先将U型钢筋分布倒放于台面作垫衬,再布钢绞线,然后预拉钢绞线,预拉前按设计将预应力失效胶管穿入两端钢绞线,扶正U型筋,开始绑扎安装。钢筋绑扎注意将扎丝头转向上、下两侧的四周,以防气囊取出挂破,同时特别注意内模定位筋制作和绑扎的准确性。 C、张拉与锚固 预应力钢绞线采用千斤顶进行单根单向张拉,并分两次进行,第一次为预拉,即提供绑扎钢筋,待钢筋绑扎完毕在浇筑砼前最后张拉到设计值。张拉预应力采取张拉力伸长值双控制施工。张拉程序为0→初应力→100%δcon(持荷2min,锚固)(δcon为张拉时的控制应力)。张拉中,实际伸长量在计算伸长量±6%范围内为正常,否则应查明原因,在锚固后,预应力筋对设计位置的偏差不得大于5mm。 锚固:张拉时锚固固定端和张拉端用锚环楔片锚固,卸张后梁体靠混凝土的握裹力锚固,锚固后的变形控制在6mm以内。 D、模板 底模为精细磨平的水磨石砼台面板(两边镶角铁)。边模为4米一节拼装的定型大块新制钢模侧模,安装模板时用龙门吊上的电动葫芦与人工配合,模板

预应力张拉方案样本

江北产业集中区市政道路二期及配套工程 预制箱梁和 空心板预应力 专项施工方案 编制: 审核: 审批: 武汉建工股份有限公司

二〇一三年五月

预制箱梁和空心板预应力施工方案 一、编制依据 无锡市政设计研究院编制的《皖跃路桥工程施工图》 中华人民共和国《工程建设标准强制性条文》 芜湖市《工程建设地方标准强制性条文》 《芜湖市施工现场安全生产保证体系》 《城市桥梁设计规范》 CJJ 11- 《公路工程施工安全技术规程》 JTJ076—95 《混凝土结构工程施工及验收规范》 GB50204- 其它相关文件、现行规范、标准、规程及有关会议精神要求等。 二、工程概况 安徽省江北产业集中区起步区沈巷片区, 规划范围东至长江中心线, 南至淮南铁路控制线100米, 西以沈巷镇规划东控制线下沟为界, 北以和沈路、北港沟为界, 总面积15平方公里。长河北路桥位于长河北路与十里长河交汇处, 桥梁桩号2+05, 正交布置。根据规划河道断面设计, 桥梁上部结构采用3×25m预应力小箱梁, 全桥横向布置10片箱梁, 共计30片箱梁。皖跃路桥位于皖跃路与十里长河交汇处, 桥梁桩号2+69.8, 正交布置。桥梁所跨河道将规划为十里长河景观带, 现根据规划河道断面设计, 桥梁

上部结构采用5×16m预应力混凝土空心板, 全桥横向布置22块板, 共计110块板。 三、施工准备 3.1、施工技术准备 1) 对相关人员进行详细的技术交底, 熟悉预应力张拉施工的工艺流程、施工要求、安全技术要求等。 2) 张拉前张拉所用每套千斤顶和压力表送有资质的检测部门进行配套校准、标定, 并有监理工程师见证。 3) 计算张拉理论伸长值, 根据回归方程计算各张拉行程的张拉力和相应的油表读数, 并编制张拉力及油表读数表、张拉施工记录表。 4) 试配并确定灌浆浆体的配合比。 5) 检查油泵、千斤顶的机械性能, 使之处于良好的使用状态; 6) 张拉所用夹片和锚具、锚垫板进场时, 必须具有出厂合格证和质量证明书, 并按规范要求的抽检频率对其进行力学性能检测, 使用前还要对其外观进行检查, 严格杜绝使用外观有裂纹和其它缺陷的夹片、锚具; 7) 张拉所用的预应力钢绞线除按规定要送检外, 还要还要检查其外观, 杜绝使用外观有裂纹和已受伤的钢绞线;

桥预应力空心板梁张拉施工方案

洮惠渠小桥空心板张拉压浆施工工艺一、孔道清孔 张拉前应对锚垫板边清理干净,对多余波纹管进行切割,清理完成后用空压机进行孔道清孔,排出孔内残渣。 二、张拉 (1)张拉前必须在张拉梁两端设置警示牌,严禁两端站人,防止张拉时钢绞线弹出伤人。 (2)张拉时检查接头的砼强度是否符合设计要求,千斤顶与油压表是否配对。 (3)安装锚环时尽量调整钢绞线顺直,对每一根钢绞线进行来回拉拨检查,使每一根钢绞线能自由活动。安装锚具时应尽量贴紧锚垫板。 (4)采用两端对称张拉,预应力筋采用Rby=1860Mpa,公称直径d=15.2mm的高强度低松弛钢绞线,张拉必须在混凝土强度达到90%及混凝土龄期15天以上时方可张拉,且严格按设计控制应力σ。 (5)张拉采用穿心式液压千斤顶进行施工,对张拉控制数据及测量用尺进行校对无误后才可以进行开始。两端各配备2人施工,一个装千斤顶,另一个开机并且做记录。张拉时应同时进行,张拉时应及时记录油表读数及伸长量,第一根束张拉完成张拉第二根束间隔时间不能超过5分钟,并且认真填写当天天气、气温

及日期、梁板龄期及砼强度,整根梁张拉完成后,检查其伸长量与设计值是否有大出入,如有大出入必须通知监理工程师,分析原因后才能张拉。 三、孔道压浆 (1)张拉完成后在24小时内完成压浆,以免钢绞线锈蚀或松弛。 (2)为使孔道压浆流畅,并使浆液与孔壁良好结合,压浆前用压力水冲洗孔道,应尽量冲洗直至排出水色清净为止。(4)压浆机械应用活塞式压浆泵,压浆的压力控制到0.5~0.7Mpa。 (5)孔道压浆采用标号PII52.5水泥,水灰比控制在0.4~0.45之间,水泥浆强度不小于C50。 (6)水泥浆泌水率最大不超过3%,水泥浆自调制灌入孔道的延续时间,不宜超过30-45min。水泥浆在使用前和压浆过程中应经常搅动。 (7)压浆应缓慢均匀进行,比较集中和邻近的孔道,宜先连续压浆完成。 (8)压浆温度不得低于5℃,否则应采取保温措施,当气温高于35℃时,压浆宜在夜间进行。

预制箱梁张拉专项施工方案

唐山市中心城区环线(二环路)工程施工B-11标段预制箱梁张拉施工方案 编制人: 审核人: 批准人: 河北建设集团有限公司 2015年6月9日

目录 一、工程概况 (1) 二、张拉前的准备工作 (1) 三、张拉施工技术措施和方案 (4) 四、质量保证措施 (7) 五、孔道注浆 (8) 六、张拉施工的安全保护措施 (10) 七、千斤顶使用注意事项 (11) 附:张拉分项工程安全、质量管理体系

一、工程概况 陡河景观大道、陡河、唐榛路桥梁、道路工程位于唐山市中心城区环线(二环路)工程(DB4+544-DB5+359)桩号处,桥梁与引道全长815米。桥梁上跨陡河景观大道、陡河、唐榛路,以解决该节点交通问题。 主桥桩号(DB4+688.517-DB5+214.483),全长为525.966m,斜交角度为40度,上部结构为预应力混凝土连续箱梁,全桥共分为5联,每联为3-35米装配式后张法预应力混凝土连续箱梁,箱梁梁高为1.85米,预制主梁、端横梁、中横梁、封锚混凝土均采用C50混凝土,预制主梁共180片。 箱梁混凝土达到设计强度的95%后,且混凝土龄期不小于7d时,方可张拉预应力钢束。预制梁内正弯矩钢束及墩顶连续段处的负弯矩钢束均采用两端同时张拉,正弯矩钢束锚下控制应力为0.72fpk=1339.2MPa,负弯矩钢束锚下控制应力0.75fpk=1395MPa。 二、张拉前的准备工作 1、技术准备 1)预应力张拉技术要求 (1)预应力管道的位置必须严格按坐标定位并用定位钢筋固定,定位钢筋与箱梁腹板箍筋点焊连接,严防错位和管道下垂,如果管道与钢筋发生碰撞,应保证管道位置不变而只是适当挪动钢筋位置。浇注前应检查波纹管是否密封,防止浇注混凝土时阻塞管道。 (2)按照设计要求,本桥箱梁浇注的混凝土均达到设计强度的95%后,且混凝土龄期不小于7d时,方可张拉。钢束采用两端对称张拉,张拉顺

先张法预应力空心板施工方案

先张法预应力空心板施 工方案 Document serial number【KK89K-LLS98YT-SS8CB-SSUT-SST108】

目录

先张法预应力空心板施工方案 一、编制依据 1、《公路桥涵施工技术规范》(JTG/T F50-2011); 2、《公路工程质量检验评定标准》JTGF80/1-2004; 3、济鱼高速公路LQSG-5合同段两阶段施工图设计; 4、《济徐高速公路建设标准化管理手册》; 5、我单位同类工程的施工经验及现有人员、材料、机械设备等情况; 6、业主、总监办及驻地办各种相关文件精神。 二、工程概况 主线采用双向四车道的高速公路标准,路基宽度28m,设计速度采用120公里/小时;桥涵设计车辆荷载为公路-Ⅰ级;特大桥的设计洪水频率1/300,大、中、小桥、涵洞和路基设计洪水频率1/100。设计有预应力空心板梁的结构物共34座,其中10m板380片、13m板573片、16m板234片、20m板380片,共计1567片。

三、设计要点 1、预应力混凝土空心板按部分预应力混凝土A类构件设计。 设计计算采用平面杆系结构计算软件计算,桥面现浇层参与结构受力,荷载横向分配系数采用铰接板、刚接板法计算,并用梁格法进行检算。空心板顶板计算按单向板和悬臂板计算。并采用空间结构计算软件复核。 2、设计参数 (1)混凝土:C50混凝土重度γ=26.0KN/m3,弹性模量EC=3.45×104MPa。C40混凝土重度γ=25.0KN/m3,弹性模量EC=3.25×104MPa。 (2)预应力筋:采用抗拉强度标准值fpk =1860MPa,公称直径d=15.2mm的低松弛高强度钢绞线,其力学性能指标应符合《预应力混凝土用钢绞线》(GB/T5224-2003)的规定。Ep=1.95×105MPa,松弛率ρ=0.035,松弛系数ξ=0.3。 (3)竖向梯度温度效应:按《公路钢筋混凝土及预应力混凝土桥涵设计规范》(JTGD62-2004)规定取值: 竖向日照正温差T1=14℃,T2=5.5℃,A=300mm; 竖向日照反温差T1=-7.0℃,T2=-2.75℃,A=300mm。

预应力张拉方案说明

一、工程概况 本区间段部分为后张法预应力砼箱梁,预应力钢束为270级Φ15.24高强度低松弛钢绞线.梁采用两端张拉以及P锚。锚具采用OVM15-17、OVM15-15、OVM15-14、OVM15-13 OVM15-12及OVM5-7P、OVM5-7P锚具,400T、250T及150T千斤顶进行施工。标准区间的预应力钢束均布置在箱梁顶板顶和箱梁底板齿块上,为加快施工进度全面展开现浇箱梁施工创造了有利条件。砼的强度和龄期应严格按设计要求进行,张拉采取应力、伸长值双控制。如发现伸长值异常时,只有在分析出原因和找到解决办法后继续张拉。压浆应在规定时间内完成,其质量应有切实的保证。 二、施工方案 1、施工准备 (1)、审核预应力施工单位的施工资质及施工人员的上岗证书,审核通过后方可进场施工。(2)、对预应力筋的张拉顺序及程序、初始拉力和超张拉控制拉力及其对应油压值、预应力筋张拉伸长值允许范围、质量标准等正行技术交底,并有与之对应的安全、质量交底。 (3)、对图中每束预应力筋进行分类编号,给出每束预应力筋的下料长度。 (4)、确定灌浆配合比,保证灌浆料强度满足设计和规范要求。 (5)、张拉设备标定,确保张拉方式、顺序和油压表张拉读数值,计算每束预应力筋理论伸长值和允许偏差范围,做好张拉施工时的现场记录准备。 (6)、张拉前搭设安全、可靠的钢管脚手平台,面积1.5m×1.5m,带有围护栏杆; (7)、使用錾子、钢丝刷清理洞口残留砼,清理钢绞线表面水泥浆及浮锈; (8)、计算每个孔道的灌浆量和配合比控制措施,做好灌浆施工时现场记录准备。 2、施工工艺 预应力筋制作 预应力筋铺设、张拉锚固端组装 预应力筋张拉 (1)、工艺流程 波纹管定位 孔道灌浆 封闭灌浆孔排气泌水孔 张拉端切筋封锚 (2)、操作工艺 (1)、预应力孔道成型 1)、后张预应力孔道采用预埋波纹管法。 2)、塑料波纹管安装前首先在箍筋上标出预应力筋的曲线坐标位置,直线段每隔1m点焊Φ12钢筋支托,曲线段每隔0.5m点焊Φ12钢筋支托。 3)、安装波纹管时将接头位置错开,波纹管安装好后用铁丝与支托钢筋绑扎。 (2)、预应力筋制作 1)、钢绞线下料与编束 a、钢绞线在下料时用圆盘砂轮切割锯切割,保持切口平整。

空心板梁张拉方案

空心板梁张拉施工方案 一、工程概述 济南至广州国家高速公路江西鹰潭至瑞金段建设项目A1标段路线总体为北南走向,位于余江境内。 二、张拉方案制定的依据 ⑴《设计文件》 ⑵《公路桥涵施工技术规范》(JTJ041-2000) ⑶《鹰瑞高速A段技术交底说明》 ⑷《公路工程质量检验评定标准》 三、张拉方案 1、准备工作: 进场后,对千斤顶与压力表进行了配套校验。以确定张拉力与压力表之间关系曲线,校验时应送有CMA认证资格的法定计量技术机构进行,且按规定定期校验。张拉机具在使用过程中应注意以下几方面的问题: 1)张拉机具与锚具配套使用,在进厂时检查和检验。张拉机具由专人使用和保管,经常维护,定期校验。 2)千斤顶的精度在使用前校准。千斤顶使用超过6个月或200次,以及在使用过程中出现不正常现象时,重新校准。测力环或测力计至少每2个月进行重新校准。当任何时候在工地测出的各项预应力钢筋延伸量有差异时,千斤顶进行再校准。校验时,千斤顶的活塞运行方向与实际张拉工作状态一致。 3)用于测力的千斤顶的压力表其精度不低于1.5级。校正

千斤顶用的测力环或测力计有±2%的读数精度。每台千斤顶及压力表视为一个单元,且同时校准,以确定张拉力与压力表读数之间的关系曲线。 4)用于锚具装置的钢材为符合GB699-88的45号钢,且应热处理。锚具进场时进行外观检查,不得有裂纹、伤痕、锈蚀,尺寸不得超过允许偏差。对锚具的强度、硬度、锚固能力进行检验,符合要求时才能验收和使用。 5)锚具和钢铰线在进场后按规范要求抽样做试验,合格后方可使用。 6)检查梁体砼强度是否达到设计强度的90%,只有达到90%以上方可进行张拉作业,并检查锚垫板下砼是否有蜂窝和空洞,必要时应采取补救措施。 7)施工现场应具备经批准的张拉程序和现场施工说明书,现场已有具备预应力施工知识和正确操作的施工人员,锚具安装正确,混凝土已达到要求的强度,施工现场已具备确保全体操作人员和设备安全的必要的预防措施。 8)根据规范先行计算钢绞线的理论伸长值,应与设计相符,如不符应及时与设计代表联系解决。再根据千斤顶和油表检定证书计算好张拉过程各项数值,并报监理工程师批复。工作长度65cm,实际会产生伸长的工作长度为45cm,两端千斤顶工作长度伸长量为:△L=PL/A P E P=2×180.7×0.45/139/0.195=6mm(详见计算附表) 9)检查预应力预留孔道的尺寸与位置是否正确,孔道是否

相关主题

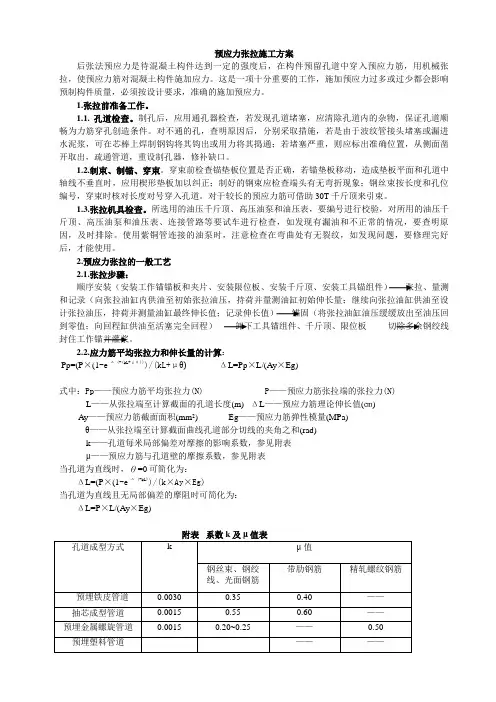

文本预览
相关文档 最新文档
