1 工程概况:

湖北石首桃花山风电场位于湖北省荆州市石首市桃花山镇境内,距石首市区运输距离约25km,距荆州市运输距离约

101km。S221省道南北贯穿桃花山镇,从

S221省道或桃花山镇现有县级公路可直达场区,交通便利。

湖北荆州石首桃花山风电场装机规模为49.5MW,安装24台单机容量为2000kW 的风力发电机组+1台单机容量为1500kW的风力发电机组。风电场建设一座110kV升压站变电站、3回35KV集电线路、风电场

以1回110kV架空线路接入至伯牙110kV 变电站。

本次吊装范围:桃花山风电场风机吊装工程(吊装套数:24台115/2000kW(轮毂高度85米)+1台93/1500机组(轮毂高度75米))。

1.1 施工范围

【湖北石首桃花山】风电场【24】台【2000】kW及【1】台【1500】kW风力发电机组的机舱、塔筒、轮毂、发电机、电缆、叶片、电控柜、螺栓及风机其他附件等风机全部组件的卸货及保管看护并承担责任;高强度螺栓的复检并承担费用;低压配电柜的安装、设备包装物及支架等装车、叶轮的地面组装、塔筒内电缆(含通

信)、照明灯具安装及附件调整;塔筒组对、风机机舱、发电机、叶轮等设备的吊装调整及螺栓连接力矩紧固、钢梯安装及钢梯砼底座安装(不含砼底座制作)等风机全部组件吊安装工作;风机及塔架安装、卸货施工过程中承包责任内的现场设备转运,风机塔筒等组件或因农民阻拦或因天气或因地形地势等无法卸至吊装平台时风场内的倒运及看护(二次倒运如果卸至平台周边,只用汽车吊1-2次移位即可倒运至平台上,无需平板汽车拖运时则不计取费用,若倒运必须使用平板汽车拖运时则按实际发生台班和人工计取费用);240h运行移交生产前,已安装完成设备的看护保管并承担责任(此时间段是最后一

台风机吊装完毕后两个月)。

1.2施工部署

针对该工程安装设备实际情况,我公司将组建一支精干、技术资质高和经验丰富的项目管理班子,挑选施工经验丰富、吃苦耐劳的优秀专业施工队伍,特别是选定参加过类似工程建设的施工队伍参加本工程施工。

25台风机计划由两个吊装施工队组织流水作业;配置一台500T履带吊和一台600T汽车吊、一台260T、两台130T汽车吊,同时结合现场特点配置部分小型机具人工辅助施工,600T汽车吊根据现场设备情况和吊装进度情况结合机位面积和地形择机进场。

2.确保安全生产的技术组织措施

2.1管理目标:

1、在项目建设过程中,推行安全文明施工标准化,安全文明施工管理符合(风电场安全文明施工标准化手册)规定的要求大于90%,考核评分不低于75分,考核检查问题及时整改率大于95%;

2、不发生公司员工轻伤及以上人身伤亡事故;

3、不发生设备损坏事故;

4、不发生火灾、交通事故;

5、相关方轻伤事故0起,轻伤以上事故0起;

6、安全隐患及时整改率100%

7、相关方专职安全员在岗率100%、持

证上岗率100%;

8、相关方特种人员持证上岗率100%;

9、相关人员进场培训考核合格率100%;业主项目部兼职安全员通过公司培训并考试合格;

10、不发生突发事件、安全事件迟报、漏报、瞒报、谎报情况;

11、实施总承包的项目,总承包方要求实施《电力工程建设项目安全标准化规范及达标验收标准》并符合行业规程要求,其它参建单位也要按此规范做好安全标准化工作。

2.2安全管理及保证措施

建立以项目经理为首的有专职安全员及专业施工员,施工班组长等人员参加的

安全领导小组,负责施工现场安全生产及文明施工的管理,并做好监督和协调工作。认真贯彻“安全第一,预防为主”的方针,现场安全领导小组应定期组织现场安全、文明生产检查,发现安全隐患问题及时整改,确保工程安全有序的进行。

2.3安全生产管理

2.3.1坚持“安全第一、预防为主”的方针,落实各项安全生产负责制,根据本工程特点制定分项工程安全技术交底,做到安全标准化管理。

2.3.2施工前应对所有参加施工的人员进行岗前安全教育培训,未经培训不得上岗,特殊工种操作一律由持证人员操作。外协人员(壮工)的安全管理也应纳入项

目管理体系,未经三级岗前安全培训的人员不准上岗。

2.3.3由安全员指导施工队建立安全台帐,准确记录每天的施工安全状况,定时开展各种形式的安全生产宣传活动

2.3.4按施工程序分析危险源,并确立重大危险源。针对重大危险源制立防范措施,并将措施以安全交底的形式下达到班组。

2.3.5人身安全

2.3.5.1加强安全教育,严格执行安全生产的各项规章制度,遵守各项安全操作规程,现场的专职安全监督员要同各作业班组安全负责人,把日常安全管理监督和定期检查结合起来,针对现场出现的各种

情况,及时组织职工学习安全生产知识和各项管理制度。确保人员施工安全。

2.3.5.2凡进入施工现场人员必须佩带安全帽,服从现场安全管理员的指挥,正确使用各类施工安全防护用品

2.4现场施工安全及防护措施

2.4.1施工现场危险地段、邻边、孔洞、道路等应悬挂警示牌,并设相应的安全防护设施。

2.4.2现场材料和设备的储存应堆放合理、整齐、牢固,高度不应超过1.5米,杜绝随意堆放现象,随时保证道路、车辆顺利畅通。

2.4.3高空作业人员带好安全带或安全绳;地面作业人员防止重物坠落砸伤。

2.4.4电气焊做业要由持证合格焊工实施。对做业现场5米范围及飞溅影响区要认真清理易燃品,做业面认真检查,确保无火灾隐患。

2.4.5在吊装作业前,操作员和指挥员必须明确统一信号,专人指挥方可作业,驾驶员必须按指挥信号操作机械。

2.4.6吊装前应明确重量了解重物结构、形状放置地点,起重速度均匀平稳,吊物落地须轻缓稳放。

2.4.7施工人员在施工操作时,不允许在吊物下穿行,不得站在起吊设备上,不得利用吊车臂进行攀登

2.4.8施工人员对违章指挥、强行命令及冒险作业时有权拒绝执行,对危害人员

生命和身体健康的行为有权制止并向上一级领导举报。

2.4.9施工人员在抬运重物时,必须统一口号,同起同落,以免碰伤。

2.5施工用电安全

2.5.1 施工现场的电气设备及照明接线,必须由电工进行,电工必须持证上岗,电工操作必须穿戴绝缘防护用品。

2.5.2现场使用的电气设备、线、缆等在使用前均需进行检查其绝缘性能,不符和要求的,严禁使用。

2.5.3各类配电箱、开关箱的安装和内部设计,必须符合有关规定,箱内电气元件、开关、漏电保护器等,必须是合格产品,所有电器、电缆应满足用电荷载要

求,严禁超负荷使用。

2.5.4现场使用的电气设备,要采取防雨、防水措施,以免因雨、水损坏绝缘,造成漏电伤人。

2.5.5独立的配电系统必须采用三相五线制的接零保护系统,非独立系统可根据现场实际情况采取相应的接地或接零保护方式,各种电气设备和电气施工机械的金属外壳必须采取可靠的接零或接地保护。

2.5.6手持电动工具应符合国家有关标准和规定,工具的电源线、插头和插座应完好无损。

2.5.7现场照明必须按规定布线和装设灯具,并在电源一侧加装漏电保护器。

2.5.8移动、检修电器设备必须先切断

电源,严禁带电操作。

2.5.9现场施工人员不得随意操作与工作无关的电器设备

2.5.10对现场的用电线路、电气设备、机具等设施,要定期进行检查、检测,雨、雪天气应增加检测频次。及时发现问题,消除事故隐患。

2.5.11对于施工现场及周围的高压线、变压器、通讯电缆、光缆等要及时设置醒目的安全标志。

2.5.12工地设置的柴油发电机,应由专人负责,其他人员不得随意乱动。

3.文明施工保证措施

3.1管理目标:

达到创优工程工地的标准。施工现场

机具、材料堆放达标;建筑垃圾做到及时清运。

3.2管理措施

3.2.1安排杂工负责临建区材料堆放及垃圾清理工作保持整洁有序。

3.2.2禁止随意排放污水保证临建区、作业区没有污水和积水。

3.2.3车辆经常通过的地段,经常洒水以防粉尘扬飞。

3.2.4建筑垃圾、生活垃圾及时清运。

3.2.5施工人员统一着工作装,文明施工,严禁裸背、穿拖鞋进入施工现场作业。

3.2.6严禁在施工现场、休息室酗酒、赌博、禁止随地吐痰。

3.2.7生活区(临建)室内外要保持清洁、不随地乱仍乱倒废物垃圾。

3.2.8遵章守纪,团结互助,与甲方、监理或检查人员说话和气,服从指挥,真诚协作,避免各类冲突发生。

3.2.9每周一次对工地进行全面检查,发现问题及时解决。现场设专人对周围环境随时进行清理,施工生产的垃圾杂物应立即清理集中存放,保持现场的整洁、卫生。

3.3 防火措施

3.3.1 成立现场防火、防爆领导小组,设兼职消防员。

3.3.2 施工现场及生活区须配备一定数量的消防器材,并设消防栓,对消防设

施要定期进行检查,确保其完好无损。

3.3.3 由兼职消防员经常性的对消防工作进行检查,及时消灭火灾隐患。

3.3.4 办公室、工具房、生活区宿舍严禁使用电炉子。施工现场使用明火,必须先编制安全生火措施,办理生火作业票,并须设专人监护。

3.4 现场生产保卫

3.4.1在施工现场要设置治安保卫人员,防止设备的损坏和材料的丢失, 尤其夜间要加强巡视, 确保施工生产的顺利进行。

4、环境目标及保证措施

4.1环境保护管理目标:

按照GB/T24001环境管理体系规范及

公司程序文件要求进行管理,做到:

施工现场机具、材料堆放达标;

污水排放达标,不污染周围绿地;

建筑垃圾做到及时清运,不遗撒,不污染路面;

杜绝火灾事故发生。

4.1.1施工现场成立以项目经理为首的消防、环保领导小组,按照《中华人民共和国环境保护法》以“预防为主”的方针,加强对职工的宣传教育,建立健全现场环保管理的规章制度,遵照各项工作制度,进行现场管理。

4.1.2在施工进度计划编制过程把施工中材料、噪音、现场卫生等环保方面的要求列入计划范围,严格按法律规定的范围

计划安排和落实。

4.1.3环保工作由安监部管理,项目部依据现场状况制定相应管理制度,层层落实,责任到人。工人的“三级”教育中加入环保知识教育,使管理层到工人都熟悉国家环保法,认识环保的重要性和必要性,加强思想教育,提高环保意识。

4.2本工程施工现场环保规章制度:

4.2.1施工中的机械油污以及各种施工废弃物,会造成对周围环境的污染。因此,施工人员牢固树立环保意识,保证施工中不乱丢杂物自觉爱护环境。

4.2.2定期对员工进行保护环境宣传教育、提高员工的环境意识。

4.2.3尽量避免在施工现场吸烟、乱扔

烟头,以免发生火灾。

4.2.4每天对施工现场、材料、机具器、住所、环境等卫生进行检查且应符合国家环保规定。定期对员工进行保护环境宣传教育、提高员工的环境意识。

4.2.5施工中要保护设备、周围环境、不乱打、乱敲、乱涂、乱抹、乱踩、乱扔垃圾,不破坏绿地,保持绿地整洁完好。

4.2.6做好防水、防雨、防风措施。施工现场应准备好防雨布,以防突然下雨。切实做好污水排放,使施工现场不积水。混凝土养护用水、雨水按照平面布置中的明排水沟排到指定点,生活污水要倾倒至集中点。

4.2.7在施工现场禁止焚烧废旧垃圾及

风电机组吊装施工方案

. . . . 风力发电机组吊装工程施工方案

目录 一、编制依据 (1) 二、工程概况及特点 (2) 2.1 工程概况 (2) 2.2 工程特点 (2) 三、风机各部件主要参数 (3) 3.1 塔架主要技术参数 (3) 3.2 机舱、轮毂等部件主要技术参数 (3) 3.3 风轮部件主要技术参数 (3) 四、吊装前应具备的条件 (4) 4.1 风机基础验收 (4) 4.2 风机设备转运 (4) 4.3 道路维护 (4) 4.4 通讯设备 (4) 4.5 道路及平台要求 (5) 4.6 模拟运输 (5) 4.7 设备装卸 (5) 五、安装前的准备工作 (6) 六.卸车方案 (13) 6.1 塔筒卸车 (13) 6.2 机舱卸车 (13) 6.3 轮毂卸车 (13) 6.4 叶片卸车 (14) 七、风力发电机组吊装程序、方法 (15) 7.1 风力发电机组吊装工艺流程 (15) 7.2 塔架吊装 (16) 7.3 机舱吊装 (25) 7.4 叶轮吊装 (27) 7.5 电气安装 (36) 八、施工进度计划 (51) 九、质量保证措施 (52) 9.1 公司质量方针与质量目标 (52) 9.2 本工程质量目标 (52) 9.3 质量保证的行政管理措施 (52) 9.4 质量保证的技术措施 (53) 9.5 质量保证的资源配备 (53) 9.6 质量控制点 (53) 9.7 质量薄弱环节预测及预防措施 (55) 十、安全保证措施 (57) 10.1 安全管理目标及方针 (57) 10.2 确保施工安全的保证措施 (57) 10.3 安全技术措施 (57) 10.4 危险源辨识 (61) 10.5 应急措施 (65) 十一.环境保护与文明施工 (68) 11.1 环境保护 (68) 11.2 文明施工 (72)

XXX风电安装施工方案

. XX风电场风力发电机组安装工程施工方案 编制单位: 编制人: 编制日期:

施工方案审批页

目录 1 工程概况 (1) 2 吊装平台规划 (3) 3 机组吊装的施工方法 (4) 4 施工网络进度计划 (23) 5 施工设备、机具及量具计划 (25) 6 项目管理组织机构及施工劳动力资源计划 (26) 7 施工质量保证措施 (28) 8 施工安全保证措施 (32) 9 文明施工及环境保护措施 (37) 10 冬雨季施工预防措施 (40)

1工程概况 1.1工程名称:XX风电场风机安装工程 1.2工程地址:云南省安宁市 1.3工程简述 XX风电场主要分为东、西两部分,西部区域主要位于安宁市与楚雄彝族自治州交界的山脊上,还有一部分位于安宁市青龙镇与禄脿镇交界的山脊,地理坐标介于北纬24°7′6″~25°7′6″,东经102°10′10″~102°14′17″之间,高程介于2100m~2600m之间;东部区域主要位于安宁市青龙镇与温泉镇交界的山脊上,地理坐标介于北纬25°0′2″~25°3′10″,东经102°20′41″~102°26′14″之间,高程介于2000m~2500m之间,本工程共布置43台2000kW风力机组,总装机86MW。 项目业主: 设计单位: 项目监理: 施工单位: 1.4工程量及机组参数 实物量安装43台单机容量为2000kW的风电机组。

1.5工程特点 ?高、大、重是风力发电机组的施工特点,设备吊装是施工的重点和难点; ?场区处于高山,多风、强阵风对机组吊装施工会产生不利的影响。 ?安装分两个区域进行。距离跨度较大,设备和机械需要二次转场。 1.6编制依据 ?招标方提供的招标文件及技术资料; ?《厂家提供的2.0MW风电机组现场安装手册》; ?《工业安装工程施工质量验收统一标准》GB50252-2010 ?《机械设备安装工程施工及验收通用规范》GB50231-2009 ?《工程测量规范》GB50026-2007 ?《建筑电气安装工程质量验收规范》GB50303-2002 ?《电气装置安装工程电力变流设备施工及验收规范》GB50255-96 ?《电气装置安装工程接地装置施工及验收规范》GB50169-2006 ?《电气装置安装工程电缆线路施工及验收规范》GB50168-2006 ?《电气装置安装工程高压电器施工及验收规范》GB50147-2010 ?《风力发电场项目建设工程验收规程》DLT5191-2004; ?《建筑机械使用安全技术规程》(JGJ33-2012); ?《起重机械安全规程》GB6067.1-2010 ; ?《起重工操作规程》SYB4112-80; ?《电力建设安全施工管理规定》和《补充规定》; ?《建设工程项目管理规范》GB/T50326-2006; ?《大型设备吊装工程施工工艺标准》SH 3515-2003 ?《风力发电场安全规程》DL796-2001 ?《中华人民共和国环境保护法》 ?《中华人民共和国水土保持法》 ?同类型工程施工经验、施工管理文件、资料及施工方案和工程技术总结

风机基础土方开挖及回填专项施工方案

国电灌阳正江岭风电场工程 风机基础土石方开挖专项施工方案 中国电建集团重庆工程有限公司 国电灌阳正江岭风电场工程项目部 二0一八年八月三日

批准:审核:编制:

国电灌阳正江岭风电场工程

目录 1. 编制依据和编制原则...........................................................................................................................- 1 - 1.1. 编制依据...................................................................................................................................- 1 - 1.2. 编制原则...................................................................................................................................- 1 - 2. 工程概况...............................................................................................................................................- 1 - 2.1. 参建单位...................................................................................................................................- 1 - 2.2. 具体情况...................................................................................................................................- 2 - 3. 施工部署...............................................................................................................................................- 4 - 3.1. 施工特点...................................................................................................................................- 4 - 3.2. 施工准备...................................................................................................................................- 4 - 4. 土石方施工...........................................................................................................................................- 5 - 4.1. 范围...........................................................................................................................................- 5 - 4.2. 场地清理...................................................................................................................................- 5 - 4.3. 技术要求...................................................................................................................................- 5 - 4.4. 基槽开挖...................................................................................................................................- 5 - 4.5. 土石方开挖...............................................................................................................................- 6 - 4.6. 土方回填...................................................................................................................................- 7 - 5. 资源配置计划.......................................................................................................................................- 8 - 5.1. 主要施工机械设备配置...........................................................................................................- 8 - 5.2. 劳动力计划安排.......................................................................................................................- 8 - 6. 质量保证措施.......................................................................................................................................- 8 - 6.1. 工程质量目标...........................................................................................................................- 8 - 6.2. 质量管理目标...........................................................................................................................- 8 - 6.3. 质量管理体系...........................................................................................................................- 8 - 6.4. 质量保证措施...........................................................................................................................- 9 - 6.5. 特别重要工序、关键工序、特殊工序的识别及控制 ...........................................................- 9 - 7. 安全保证措施.....................................................................................................................................- 10 - 7.1. 安全目标.................................................................................................................................- 10 - 7.2. 安全组织机构.........................................................................................................................- 10 - 7.3. 安全保证措施......................................................................................................................... - 11 - 8. 文明施工保证措施............................................................................................................................. - 11 - 8.1. 文明施工目标.........................................................................................................................- 12 - 8.2. 文明施工保证措施.................................................................................................................- 12 - 9. 环境、水土保持保护措施.................................................................................................................- 12 -

风电安装安全、文明生产施工方案正式版

In the schedule of the activity, the time and the progress of the completion of the project content are described in detail to make the progress consistent with the plan.风电安装安全、文明生产施工方案正式版

风电安装安全、文明生产施工方案正 式版 下载提示:此解决方案资料适用于工作或活动的进度安排中,详细说明各阶段的时间和项目内容完成 的进度,而完成上述需要实施方案的人员对整体有全方位的认识和评估能力,尽力让实施的时间进度 与方案所计划的时间吻合。文档可以直接使用,也可根据实际需要修订后使用。 1 工程概况: 湖北石首桃花山风电场位于湖北省荆州市石首市桃花山镇境内,距石首市区运输距离约25km,距荆州市运输距离约 101km。S221省道南北贯穿桃花山镇,从 S221省道或桃花山镇现有县级公路可直达场区,交通便利。 湖北荆州石首桃花山风电场装机规模为49.5MW,安装24台单机容量为2000kW 的风力发电机组+1台单机容量为1500kW的风力发电机组。风电场建设一座110kV升压站变电站、3回35KV集电线路、风电场

以1回110kV架空线路接入至伯牙110kV 变电站。 本次吊装范围:桃花山风电场风机吊装工程(吊装套数:24台115/2000kW(轮毂高度85米)+1台93/1500机组(轮毂高度75米))。 1.1 施工范围 【湖北石首桃花山】风电场【24】台【2000】kW及【1】台【1500】kW风力发电机组的机舱、塔筒、轮毂、发电机、电缆、叶片、电控柜、螺栓及风机其他附件等风机全部组件的卸货及保管看护并承担责任;高强度螺栓的复检并承担费用;低压配电柜的安装、设备包装物及支架等装车、叶轮的地面组装、塔筒内电缆(含通

风电机组吊装施工方案

风力发电机组吊装工程施工方案

目录

一、编制依据 1、本工程投标及合同文件; 2、本工程《施工组织设计》; 3、《电业安全工作规程》DL048-; 4、《起重机设计规范》GB3811-2008; 5、《起重设备安装工程施工及验收规范》GB50278-; 6、《起重机械安全规程》GB6067-; 7、《工业安装工程质量检验评定统一标准》GB50252-; 8、《钢结构工程质量检验评定标准》GB50221-; 9、《钢结构工程施工验收规范》 GB50205-2001; 10、《钢结构高强度螺栓连接的设计、施工及验收规范》JGJ82-; 11、《污水综合排放标准》 GB8978-1996; 12、《生活饮用水卫生标准》GB5749-2006; 13、《风电场工程技术手册》; 14、《电气装置安装工程电气设备交接试验标准》GB50150-2006; 15、《电气装置安装工程电缆线路施工及验收规范》GB50168-2006; 16、《电气装置安装工程接地装置施工及验收规范》GB50169-2006; 17、《电气装置安装工程旋转电机施工及验收规范》GB 50170-2006; 18、《风力发电机组验收规范》GB-T_20319-2006;

19、《风力发电场项目建设工程验收规程》DL/T5191-2004; 20、《电气装置安装工程质量检验及评定规程》DLT 5161-2002; 21、《风电施工组织设计规范》DL/T 5384-2007; 22、《风力发电机组塔架》GB/T19072-200X; 23、《风力发电机组齿轮箱》GB/T19073-2008; 24、《风力发电机组 2通用实验方法》GB-T ; 25、国家和行业其它相关规范和标准; 26、《W2000型风力发电机组安装手册》2011(上海电气风电设备有限公司); 27、执行中电投宁夏能源铝业中卫新能源有限公司的有关标准及规定; 28、公司《质量、环境与职业健康安全管理体系文件》以及我公司多个风电场工程吊装 施工的有关经验资料。 二、工程概况及特点 工程概况 XXX风电场位于XX市东南约65km。场址区海拔高度在2000m~2100m 之间,为低山丘陵地貌,梁沟发育,山顶场地较为开阔,地形起伏不大。场区通过场内道路与西侧202省道相通,对外交通较为便利。XXX风电场无破坏性风速,风的品质较好,盛行风向稳定,风能资源较好,具有一定规模的开发的前景,是一个较理想的风力发电场。 XXX风电场工程包括25台×风电机组及附属设施(风机、塔筒、基础环、接地网、基桩、箱变及高低压侧电缆敷设和电缆头制作、照明等)的土建、安装、系统调试(风机本体调试除外);风场道路、风机吊装平台、水土保持施工;厂内35KV集电线路材料的购置、土建和整体安装;设备接卸、保管;上述范围项目的地基处理,各系统的单体调试、分系统调试、整套启动调试的辅助配合工作。 本风电场内拟安装25台W2000C-99-80型风力发电机组(ⅢB),风机轮毂高为80米。单台风机机组主要由塔筒、机舱、轮毂和叶片等组成。

风电安装施工组织设计

辉腾锡勒风电场100MW世行项目工程( B1标段:风机安装) 施工组织设计

目录 第一章编制说明、依据、范围及工程概况 (4) 第二章施工部署 (8) 一、部署原则 二、工程建设目标 第三章现场总平面布置 (9) 第四章主要机械设备配置及进场计划 (10) 一、主要施工机械装备一览表及进场计划 第五章劳动力计划 (12) 第六章施工管理 (14) 一、项目管理机构 二、施工各岗位职责及管理制度 三、施工技术准备及管理 四、物资管理 五、建立收发文和资料管理制度 六、施工现场周边关系协调 第七章施工方法 (23) 一、施工机械的选择 二、施工顺序 三、施工条件准备 四、卸车和掏箱 第八章分部分项工程及工程重点、难点的施工方法 (25) 一、设备吊装吊车的选择 二、变频柜安装过程 三、底部塔筒的吊装 四、第二节塔筒的吊装

五、第三、第四节塔筒的吊装 六、机舱安装 七、转子的安装 八、其它工作 第九章设备的存放 (32) 第十章施工进度网络计划及工期进度保证措施 (33) 一、开竣工日期及进度网络计划 二、工期进度保证措施 1、组织保证措施 2、劳动力保证措施 3、机械设备保证措施 4、周转工具保证措施 5、进度计划动态控制措施 第十一章保证工程质量管理措施 (37) 一、质量保证体系 二、质量管理制度 第十二章安全生产保护措施 (41) 一、安全生产方针及目标 二、组织管理 三、安全教育 四、安全生产技术措施 1、安全防护技术措施 2、施工机械安全技术措施 3、吊装作业安全技术措施 第十三章冬雨季施工措施 (46) 第十四章环境保护、降低环境污染及噪音措施 (48) 第十五章文明施工措施 (51)

风机基础冬季施工措施

目录 一.工程概况 ......................................................................... 错误!未定义书签。 二、工程施工案 (2) 三、施工工艺 (4) 四.施工质量保证措施 (5) 五.职业健康安全与环境管理针和目标 (7) 六. 职业健康安全与环境管理 (8) 七.特殊作业措施 (8)

一、工程概况 1、编制依据 1.1 《风机基础施工图》NA07511S 1.3《建筑工程施工质量验收统一标准》GB50300-2001 1.4《混凝土结构工程施工质量验收规》GB50204—2002 1.5《建筑地基基础工程施工质量验收规》GB50202-2002 1.6《电力建设安全工作规程》DL5009.1—2002 1.7 《建筑施工手册》 1.8《混凝土强度检验评定标准》GBJ107-87 1.9《钢筋焊接及验收规程》JGJ18-2003 混凝土冬季施工规 2、工程简介 本工程为华电六盘山风电武塬一期49.5MW工程,共有华创82/1500KW风机电组33台。33台风机基础承台为现浇钢筋混凝土棱台型扩展基础,基础混凝土强度等级为C35。 二、工程施工案 进入冬季施工,为保证混凝土的浇筑质量,风机基础施工搭设暖棚,暖棚生火进行升温。 1、钢筋

钢筋为HRB335级和HRB400级,钢筋在钢筋加工场集中加工,再由平板车运送至现场安装,钢筋上有结冰时必须清理干净。 2、模板 模板表面的杂物或结冰必须清理干净,防止粘模。 3、混凝土 3.1进入冬季施工,为了保证混凝土的搅拌质量,混凝土拌合站的主机用彩板保温,必要时用电炉加热。外加剂存放在地下保温处,保温棚用电炉保温。子采用碎,遇到雨、雪天气,用彩条布覆盖砂、,防止砂、与雨、雪相混后,形成冰团。 3.2基础混凝土一次性浇筑完成,不留设施工缝。混凝土在拌和站集中搅拌,混凝土罐车运输,混凝土汽车泵进行浇筑。冬期施工,因为水的热容量较大且容易加热,所以首先采用加热混凝土拌合用水的法。水温加热到60~70℃。 3.3、冬季施工混凝土拌合时,掺入M10防冻型泵送剂。掺入防冻型泵送剂为了降低混凝土的冰点,使混凝土在负温条件下不致产生冻害,混凝土拌合中掺加防冻型泵送剂,同时也是为了加快模板和蓬布的转率,防冻型泵送剂掺量由试验室经试验确定。并出具冬季施工混凝土配比通知单 3.4、混凝土浇筑时,混凝土水平运输采用混凝土罐车输送,为减少输送途中的热量损失,当最低温度低于-5℃时,混凝土罐车着罐衣,当最低气温低于0℃,汽车泵用棉被将输送管包裹,防止泵管里混凝土受冻。 3.5、混凝土养护 依据冬期施工对混凝土养护的要求,风机基础混凝土浇筑前搭设暖棚,同时在暖棚架

风电工程安全文明施工项目策划实施方案

风电工程安全文明施工策划方案 一、总则: 1.本策划编制说明 为加强华电电力股份(以下简称公司)风电工程建设,实现全过程安全文明施工管理,本着高起点、高标准、高效益、严要求的原则,编制本策划方案。 1.1本策划是工程高水平达标投产,争创行业优质风电工程,建设中电集团公司(以下简称集团公司)风电工程安全文明一流的施工工地编制的。 1.2本策划是参照《中电集团公司火电工程建设安全文明施工标准化配置手册》的基础上,结合风电工程的特点编制。 1.3本策划涵盖了建设、设计、监理、施工、调试、考核等各参建单位的行为规、标准和制度等。 1.4本策划容应作为施工组织设计的一部分进行分述。 1.5施工各标段根据《策划》容进行二次策划,并报监理公司审核,经建设单位批准后实施。 2、编制过程依据的主要法律、法规和标准: 2.1中华人民国《安全生产法》 2.2中华人民国《环境保护法》 2.3中华人民国《职业病防治法》 2.4国务院《建设工程安全生产管理条例》 2.5国务院《安全生产许可证条例》

2.6国家环境保护总局《建设项目竣工环境保护验收管理办法》 2.7中国电力监管委员会《电力安全生产监管办法》 2.8国家电力监管委员会《电力生产事故调查暂行规定》 2.9风力发电机组安全要求 2.10风力发电场安全规程 2.11风力发电机组装配和安装规 2.12风力发电机组验收规 2.13风力发电场项目建设工程验收规程 2.14中电集团公司《安全生产工作规定》 2.15中电集团公司《事故调查规程》 2.16《中电集团公司工程建设安全管理程序(A版)》 2.17《中电集团公司风电工程达标投产考核办法(2008年版)》 2.18《风电企业安全管理工作指导意见》和《风电事故认定暂行规定》 (华电国际安〔2008〕453号) 2.19《建设工程安全管理规定(试行)》(华电国际安〔2004〕34号)2.20《华电国际电力股份风电场生产准备大纲(试行)》 (华电国际生〔2008〕503号) 3. 风电建设安全管理总体目标: 3.1安全目标 3.1.1华电国际沽源风电工程安全管理目标: (1)不发生人身死亡事故; (2)不发生重大设备损坏事故; (3)不发生重大火灾事故;

风电吊装专项方案

国电**********B区201MW工程风机吊装专项方案 批准: 核定: 审查: 校核: 编写: 项目部 二○一四年三月

目录 1 工程概况 (1) 1.1工程概况 (1) 1.2工程建设规模 (1) 1.3工程量 (1) 1.2工期 (2) 2 编制依据 (2) 3 施工准备 (3) 3.1技术准备 (3) 3.2施工人员 (3) 4 施工方案 (5) 4.1吊装机械选用 (5) 4.2主要设备参数 (6) 4.3吊装工序 (6) 4.4设备卸车 (7) 4.5设备的接收及检验 (7) 4.6控制柜、变流器柜及其支架的安装 (7) 4.7塔筒吊装 (7) 4.8机舱吊装 (10) 4.9轮毂、叶片等的吊装 (12) 4.10电气安装 (13) 5 质量通病及预防措施 (16) 6 施工安全保证措施 (16) 6.1施工安全目标 (16) 6.2职业健康安全管理体系 (17) 6.3组织保证 (17) 6.4制度保证 (17) 6.5安全组织技术措施 (21) 6.6应注意的事项 (22) 6.7危险因素的识别与控制 (26) 6.8应急救援措施 (28) 6.9事故后处理工作 (31) 7环境保护及文明施工 (32) 7.1文明施工管理目的和总体目标 (32) 7.2组织管理机构 (33) 7.3职责 (33) 7.4文明施工的实施 (34) 7.5安全文明施工教育与培训 (34) 7.6制定相应文明施工措施 (34) 7.7环境保护目标 (37) 7.8环境保护措施计划 (37) 7.9政策法规及主要依据 (38) 7.10水土保持措施 (38) 7.11噪音环境保护措施 (39) 7.12环境空气保护措施 (39) 7.13人群健康保护措施 (40) 7.14重大环境污染事故预案 (41)

风电吊装安全文明生产施工方案

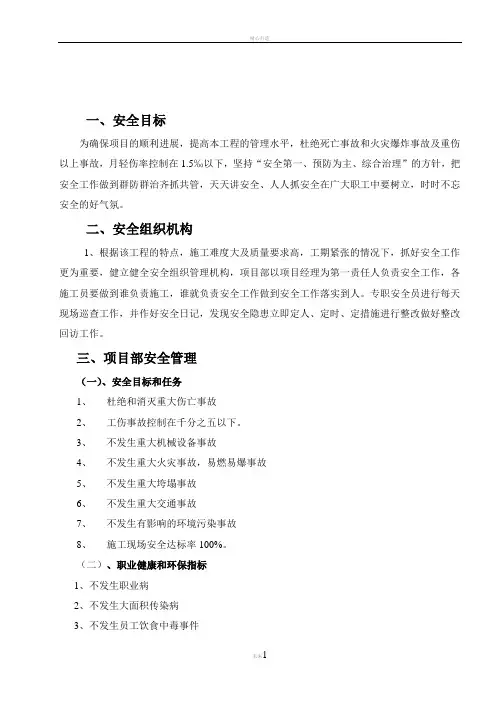

安全文明施工实施细则 一、工程概况: 龙源西藏新能源有限公司投资建设的西藏那曲高海拔试验风电场(49.5MW)项目风机安装工程。本期工程共安装5台国电联合动力风机。 1.1 施工范围 我公司负责5台风机的吊装,安装塔内主电缆、控制电缆等附件安装,控制柜、塔筒、机舱、轮毂及叶片等设备的卸车及设备保管等工作。 1.2施工部署 针对该工程安装设备实际情况,我公司将组建一支精干、技术资质高和经验丰富的项目管理班子,挑选施工经验丰富、吃苦耐劳的优秀专业施工队伍,特别是选定参加过类似工程建设的施工队伍参加本工程施工。 采用一台750吨汽车吊主吊,一台130汽车起重机、一台70吨汽车起重机、一台65吨汽车吊为副吊。对于塔筒、机舱、轮毂、叶片利用750吨履带吊和70吨汽车吊进行吊装,两吊机配合慢慢将塔筒吊到垂直状态,拆除70吨吊机的吊装连接索具和连接板,750吨汽车吊单机吊装就位。 二、安全目标、安全保证体系及技术组织措施 2.1安全管理目标 遵守有关环境保护的法律、法规和规章、龙源电力集团股份有限公司关于《工程建设文明施工管理办法》、《工程建设质量管理办法》、《工程建设安全管理办法》及本合同的有关规定,并对其违反上述法律、法规和规章以及本合同规定所造成的环境破坏以及人员伤害和财产损失负责。 我方将始终贯彻“安全第一,预防为主”的方针和“安全为天”的管理思想,提高工程建设过程安全质量管理水平,保障职工在劳动过程中的安全与健康,努力创建安全文明施工样板工程。

2.2安全管理组织机构及安全管理制度和办法 2.2.1安全管理组织机构图 2.2.2安全管理组织体系 1、建立健全安全生产管理机构,成立以项目经理为组长、项目技术负责人为副组长的安全生产领导小组,全面负责并领导本项目的安全生产工作。主管安全生产的项目安全员为安全生产的直接责任人。成立施工安全组,全面负责施工全过程的安全检查、安全远见卓识置、安全监督和安全奖惩。 2、所有施工人员进入施工现场必须纳入项目的安全管理网,并签订安全生产协议书。对所有施工人员进行安全施工“三级教育”形成制度前有记录和签字,坚持未经安全教育、不得上岗的原则。 3、项目将根据施工不同阶段制定有关遵守安全生产的若干规定,施工人员除了熟悉并认真执行国家和省建委颁发的有关安全生产规章制度,还应遵守项目制定的各工种工序技术方案。 4、根据工程实际情况,制定防火、防盗、防冻及动用明火、临时用电等方面的管理办法,按计划定期检查执行情况,发现问题,责成其在规定时间内进行整改。 5、施工现场平面布置按施组要求布设,认真做好材料堆放、设备和机具存放、宿舍管理等文明施工方面工作。

风电基础工程中冬季施工技术的应用 程建

风电基础工程中冬季施工技术的应用程建 发表时间:2019-07-11T09:53:08.100Z 来源:《建筑学研究前沿》2019年6期作者:程建 [导读] 对钢筋施工活动以及模板工程施工方法进行必要的优化,以期为后续施工活动的有序开展创造条件。 中国葛洲坝集团电力有限责任公司湖北省 443000 摘要:风力发电作为我国电力体系的重要构成,对于提升电力资源生产活动的清洁性、安全性、环保性有着十分深远的影响。为了确保风力发电项目建设活动的有序开展,减少外部因素对风电基础工程活动的不利影响,论文就冬季施工技术作为研究核心,从不同难度出发,对风电基础工程开发建设体系进行完善,避免低温环境对于建设活动的影响。 关键词:风电基础工程;冬季施工技术;施工原则;施工手段 引言 风能作为一种无污染和可再生的新能源,已成为世界各国可持续发展的能源战略。东北地区面积广大,风电可开发条件较好,风电潜力巨大,整个东北地区可开发风电潜能超过3000万千瓦。而东北地区的冬季长的特性必将影响风电工程施工,冬季施工难以避免。我公司近几年施工了十几个风电基础工程,其中华能西平风电场三期就是在冬季组织的施工。此工程地处四平市辽河农垦管理区双辽种羊场境内,共有风机基台25个,每个基台直径17.8米,高2.9米,截面呈阶梯状。施工工期为:2009.10.20至2009.1.25。根据吉林地区历年气温记录,一般10月底至次年3月下旬即进入冬季施工阶段,我公司综合考虑了各种影响因素,决定采用综合蓄热法和暖棚法施工,经过严格管理,取得了良好效果。风电基台的施工项目主要是主体结构的钢筋、模板、混凝土的施工。 1冬季施工在风电基础工程中应遵循的原则 风电基础工程中冬季施工技术的有序开展,不仅需要技术人员对于风电基础工程中冬季施工技术的重难点进行明晰,还需要从原则框架的角度出发,对自身工作进行梳理,以期完善风电基础工程中冬季施工技术实施的途径与手段,构建起科学高效的风电基础工程施工的全新模式。 1.1风电基础工程冬季施工应遵循科学性原则 风电基础工程中冬季施工技术体系的构建,要充分体现科学性的原则,只有从科学的角度对风电基础工程中冬季施工技术的主要流程、风电基础工程中冬季施工技术的基本要求以及风电基础工程中混凝土原材料质量控制的重难点进行细致而全面的考量,才能够最大限度的保证风电基础工程冬季施工操作模式满足切实满足使用要求,只有在科学精神、科学手段、科学理念的指导下,技术人员才能够以现有的技术资源为基础,构建风电基础工程冬季施工技术新体系。 1.2风电基础工程冬季施工必须遵循的实用性原则 由于风电基础工程中冬季施工技术的内容多样,操作环节较多。为了适应这一现实状况,风电基础工程中冬季施工技术的相关操作之中,就要尽可能的增加风电基础工程中冬季施工技术方案的容错率,减少外部环境对风电基础工程中冬季施工技术活动的影响。降低操作的难度,使得在较短时间内,进行批量操作,保证各个环节之中风电基础工程中冬季施工技术的顺利开展。 2暖棚的搭设和加温 该工程共搭设了三种取暖棚(房)。在每个基台施工前都搭设暖棚,钢筋加工场搭设防风棚,混凝土的搅拌站设在了彩钢板房内。 基台暖棚的搭设施工前在基坑边附近采用φ48×6架管搭设双排脚手架为保温棚骨架,双排脚手架横向间距1米一步,竖向间距1.2米一步,架体外部设置剪撑。保温棚外形大小为直径23m,详见下图及右图。保温棚骨架搭设完\毕后,外围用21织的帆布做为防风和维护。顶棚骨架采用竹子进行搭设并在中间部位用脚手架进行支撑,然后顶部满铺同样的21织帆布作为保温棚顶篷。搭设骨架和绑扎帆布保温时,在基坑出口处预留出入通道,通道宽度为3m,作为人员设备出入和紧急疏散通道,通道口设置棉门帘。地下部分保温棚设置在基槽围护架上,由于本工程主要为基础施工,因此,保温棚在基础浇筑前一次性搭设完毕,终形成的保温棚高度为5m。保温棚内加温采用烧无烟焦炭的取暖炉,每个基础养护设置4个。

风电基础混凝土施工方案

风电基础混凝土施工方案 一、编制依据 1、《风机基础施工图》(F0805S-T0107) 2、图纸会审及变更文件 3、施工合同及招标文件 4、《混凝土工程施工质量验收规范》(GB50204-2002) 5、施工手册(第四版) 6、风力发电场项目建设工程验收规程(DL/T5191-2004) 二、工程概况 本工程浇筑的单个风机基础混凝土总浇筑量大约为540m 3,拟采用搅拌站集中搅拌,以混凝土罐车进行水平运输,混凝土泵车入仓,插入式振捣器振捣。整个基础一次连续浇注完成,不留施工缝。 三、施工用工器具及人员组织 采用2台(30kW柴油发电机和15kW柴油发电机)作为施工电源及备用电源。 水准仪1台 测温仪器 1台 30m钢卷尺 1副 5m钢卷尺 1副 坍落度桶 1个 试块模具 6套 施工管理人员 2人

混凝土工 7人 电工 1人 木工 3人 试验人员 1人 照明器具 4个 四、施工方案及工艺流程 1、混凝土浇筑 1.1混凝土由本工程搅拌站负责供应。浇筑混凝土时,现场分两班,每班混凝土工7人、技术人员1人,质检员1人,协调员1人,浇筑过程连续不间断。 1.2振捣采用插入式振捣器,现场备振动电机4台(使用两台,备用两台)振动棒4条(使用两条,备用两条)。振捣上一层混凝土时,应插入下一层50㎜,插点采用行列间距400㎜,“快插慢拔”略为上下抽动。以混凝土表面不再显著下沉,不再出现气泡,表面泛出灰浆为准。振捣混凝土时,振捣器不能长时间振捣一个地方,防止混凝土产生离析现象;振动器不能碰到对拉螺栓、预埋电气管、基础环和钢筋、模板。 1.3风机基础浇筑由外向里,分层均匀浇灌,以环状螺旋方式逐步扩大半径、按厚度400mm分层、一次连续浇注的方法。随着浇筑范围的逐步扩大,环进周长不断增大,工作面展开的增速尽量缩小,以确保浇筑速度与混凝土供应到位的情况相适应,避免临空混凝土超过初凝期限,形成“冷缝”。 1.4为防止混凝土在浇筑底板顶部斜面时流淌,造成斜面无法排成,浇筑这部分时应在浇筑前制作挡灰板,以阻缓混凝土

风电安全文明施工方案

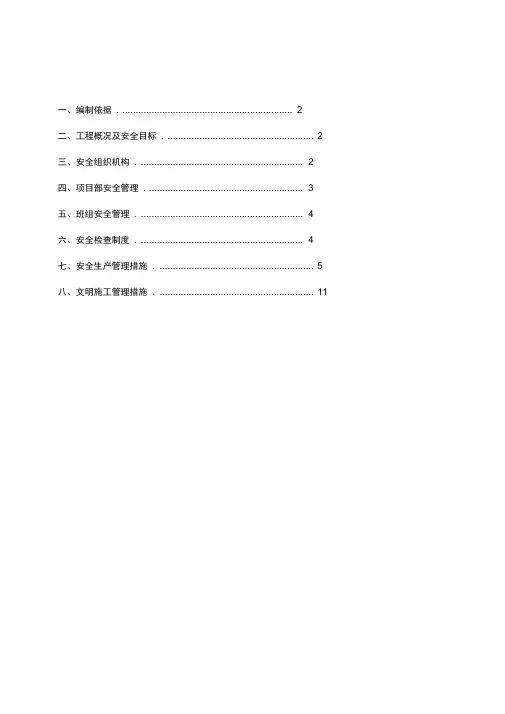

目录 一、编制依据 (2) 二、工程概况及安全目标 (2) 三、安全组织机构 (2) 四、项目部安全管理 (3) 五、班组安全管理 (4) 六、安全检查制度 (4) 七、安全生产管理措施 (5) 八、文明施工管理措施 (11)

一、编制依据 1、本工程施工方案 2、本程施工图 3、国家、建筑行业标准《建筑施工安全检查标准》JGJ59—2011、工程建设标准强 制性条文“安全要求”、浙江省有关安全管理及检查条文。 4、本公司颁发的现行安全管理检查制度。 二、工程概况及安全目标 1、工程概况: 龙源舟山金塘风电项目位于浙江省舟山市金塘岛,金塘岛位于舟山群岛中第四大岛,东距舟山6.25km,南距宁波北仑3.5km。地理区域位置优越,交通发达,已有二级公路直通岛内。风电项目拟安装单机容量1.5MW风电机组17台,总装机容量规模为25.5MW。 2、安全目标: 为确保项目的顺利进展,提高本工程的管理水平,杜绝死亡事故和火灾爆炸事故及重伤以上事故,月轻伤率控制在1.5‰以下,坚持“安全第一、预防为主”的方针,把安全工作做到群防群治齐抓共管,天天讲安全、人人抓安全在广大职工中要树立,时时不忘安全的好气氛。 三、安全组织机构 1、根据该工程的特点,施工难度大及质量要求高,工期紧张的情况下,抓好安全工作更为重要,健立健全安全组织管理机构,项目部以项目经理为第一责任人负责安全工作,各施工员要做到谁负责施工,谁就负责安全工作做到安全工作落实到人。专职安全员进行每天现场巡查工作,并作好安全日记,发现安全隐患立即定人、定时、定措施进行整改做好整改回访工作。 2、安全管理体系: 项目经理 项目负责人技术负责人

风电吊装方案

目录 一工程概况 二施工组织管理 三主要施工方法及技术措施 四主要施工机具配制计划 五质量保证措施 六安全文明施工保证措施及HSE

1.工程概况 1.1项目简介 华电徐闻黄塘风电场位于徐闻县城区东偏北约49.5km 的下洋镇及前山镇,地理坐标为东经110o29′~110o33′,北纬20o46′~20o30′之间。湛江市徐闻县地处中国大陆最南端,地处东经109°52′~110°35′,北纬20°13′~20°43′。三面环海,距离湛江市区149.5 多公里,距离海口市只有18 海里,是大陆通往海南的咽喉之地。徐闻交通四通八达,207国道和粤海铁路贯穿南北,南部有中国最大的汽车轮渡港口(海安港)和亚洲第二大火车轮渡码头(粤海铁路轮渡码头)。 本期工程建设方案拟安装24台2000kW风电机组和1台1500kW 风电机组,总装机容量为49.5MW,110kV升压站已在一期工程中建设完成,升压站内已建设完成综合楼、设备楼以及泵房、仓库、车库、事故油池,总占地面积6396m2。升压变电站工程使用类别在建筑设计中属于工程的等级3等,主要建筑物等级为2等。 1.2设备结构与交货状态 1)设备结构主体由四大件组成:2MW风力发电机组,①塔架②机舱③发电机④叶轮 2)设备交货状态①控制柜②塔架分三段,现场组装③机舱分机舱与发电机,现场组装④叶轮分轮毂与叶片,现场组装

1.3风电机组主要设备部件实物量参数 2MW风电机组主要设备部件实物量参。 1.4风力发电机组安装(吊装)采用的主要施工方法 1)设备进场运输,大型吊机进场移动转移,设置临时施工道路。 2)风电机组的周围各设置一个施工平台,进行吊机设备的转场放置。机组与吊机定位吊装的场所,施工平台与施工临时道路相接。 3)小件设备卸车与吊装选用TR-250M(25t)液压汽车式起重机。(包括配合其他吊机)。 4)大件设备吊装选用QAY800(800t)液压汽车式起重机。 5)大件设备吊装抬吊选用QAY260(260t)液压汽车式起重机(包括其他吊装)。 1.5重要工期节点要求 风电机组安装于2014年9月16日开始施工,2014年11月30日前全部吊装完毕。 1.6方案编制依据 1)《安装手册(适用于XE96-2000风力发电机组)》。 2)SH/T3515-2003《大型设备吊装工程施工工艺标准》。

风电机组安装施工方案

施工组织专业设计、施工方案(作业指导书)报审表 表号:A-1 工程名称:中电投张北大囫囵风电场二期工程编号:

本表一式2份(承包商、监理工程师各1份),附送审稿1份,经审查修改后出版,正式方案交监理工程师2份(存档1份、专业监理工程师1份),送建设单位1份。 中电投张北大囫囵风电场二期工程 中电投张北大囫囵风电场二期2#标段风力发电工程 风机安装工程施工方案(作业指导书)

编制单位:山西电建二公司中电投审定单位:黑龙江润华电力工程管理公司张北风电场工程项目部中电投张北风电场项目监理部 批准:年月日总监理师:年月日审核:年月日专业监理师:年月日编制:年月日建设单位:年月日

目录 1.1工程简况 (5) 1.2建设规模 (5) 1.3气象、水文 (5) 1.4交通情况 (5) 1.5工程特点 (5) 1.6工程范围 (5) 1.7主要设备参数 (6) 2.编制依据 (6) 3.施工单位组织机构 (7) 4吊装机械选用 (8) 5.人员资质、配备及分工 (9) 5.1 施工力量的配置计划 (9) 5.2项目管理人员分工: (9) 6.安全措施及危险点分析 (10) 6.1危险点: (10) 6.2控制措施: (10) 6.3环境因素识别评价与控制表 (11) 7.质量控制 (16) 7.1 (16)

8作业交底卡 (17) 9 施工作业程序 (17) 9.1施工准备 (17) 风机基础砼经过充分养护,强度达到设计要求,基础四周完全回填压实,并已办理移交验收签证后安装。 (17) 9.2吊装工序流程 (17) 9.3塔筒吊装方案 (18) 9.4机舱吊装方案 (20) 9.5叶轮组合吊装方案 (21) a.由于叶轮的直径较大,所以组合时,应先将组合场地、设备存放场地规划选择好,同时,要设计好叶片组合时的顺序并按此顺序摆放好叶片。保证叶片支架落地后受力点均衡。 (21) 附表2安全管理机构: (3) 附表3质量管理机构: (3) 附表5 (6) 施工技术交底卡 (6) 中电投张北大囫囵风电场二期2#标段风力发电工程
