当前位置:文档之家› 工程施工组织设计方案框架

工程施工组织设计方案框架

工程施工组织设计方案框架
工程施工组织设计方案框架

第一章编制说明及编制依据

第一节编制说明

【编制要点】对施工组织设计做简要说明。

第二节编制依据及编制原则

【编制要点】列出依据的文件、规范、图纸等名称,简要说明施工组织设计的编制原则

第二章工程概况

第一节工程总体概况

【编制要点】简述工程名称、地理位置、建设规模;建设单位、设计单位、监理单位、质量安全监督单位、施工总包、主要分包等;总包范围及主要分包工程范围;列出施工合同或招标文件对项目的重点要求。

第二节各专业工程设计概况

【编制要点】简明扼要描述各专业工程设计概况。

第三节施工现场施工条件

【编制要点】简述施工条件(气象条件、水文地质情况、水、电、道路、通讯、场地等情况)。

第三章施工准备

【编制要点】针对工程特点,简述业主及施工单位的技术准备、生产准备。技术准备包括列出需编制专项施工方案的名称和编制报审计划、样板间施工计划、试验工作计划、职工培训计划,向业主索取已施工项目的验收证明文件等。生产准备包括机械设备的来源,劳动

力的来源及有关证件的办理,选定分包单位并签订施工合同等。

第四章施工管理组织机构

第一节组织机构

【编制要点】主要介绍施工管理体制,用图表形式列出项目管理组织机构图、项目管理班子配备情况。

第二节项目主要管理人员及部室管理职责

【编制要点】主要阐述项目部室及主要管理人员管理职责。

第五章施工总体部署

第一节施工总体目标

【编制要点】主要介绍质量、安全、进度、文明施工、环境保护、成本控制等目标,不得低于施工合同要求。

第二节施工段划分及主要施工流程

【编制要点】详细说明施工区段(阶段)的划分、合理的施工顺序及主要施工流程。

第三节拟分包项目及要求

【编制要点】计划分包项目名称及对主要分包项目施工单位资质和能力提出明确要求。

第四节“四新技术”应用计划

【编制要点】对拟采用的新技术、新工艺、新材料、新设备做出部署(主要根据住房及建设部发布的“建筑业推广10项新技术”内容确定)。

第六章工程重点、难点的施工方法及措施

【编制要点】结合工程特点和企业综合情况及现场实际情况,列出重点、难点部位,详细介绍施工方法及保证措施。

第七章施工进度计划与管理

第一节工期目标及施工进度表

【编制要点】根据合同工期要求,明确总工期目标及主要节点工期施工进度表。

第二节进度计划网络图及横道图

【编制要点】根据总工期目标,编制出施工总进度计划、单位工程施工进度计划及次级进度计划(包括网络图与横道图)。

第三节工期保证措施

【编制要点】阐述具体的保障各级进度计划的技术措施、组织措施、经济措施及相应的奖惩条例。

第八章施工资源的需求计划

第一节主要施工机械配备计划

【编制要点】用表格形式列出主要机械设备、大型工具、器具需求计划,包括其型号规格、数量、主要性能、来源、拟进退场时间等。

第二节主要材料和预制品需求计划

【编制要点】用表格形式列出主要材料和预制品需求计划,包括规格、数量、拟进退场时间等。

第三节劳动力配备计划

【编制要点】根据总进度计划确定各施工阶段的总用工量,确定施工内容确定各施工阶段的劳动力配置计划,包括各主要工种及辅助

工种的配置计划。

第九章现场平面布置与管理

第一节施工现场平面布置原则

【编制要点】简要说明施工现场平面布置的基本原则。

第二节各阶段施工现场平面布置

【编制要点】结合工程实际,有针对性地对施工现场的平面布置加以说明,画出各阶段现场平面布置图,并阐述施工现场平面管理规划;施工平面图应包括:施工用地范围内的地形状况,全部拟建的建(构)筑物和其他基础设施的位置,施工用地范围内的加工设施、运输设施、存贮设施、供电设施、供水供热设施、排水排污设施、临时道路和办公、生活用房等,施工现场必备的安全、消防、保卫和环境保护等设施,相邻的地上、地下既有建(构)筑物及相关环境。

第三节临时设施设计与管理

【编制要点】主要包括临时水电、消防设施、办公生活用房等的设计与管理。

第十章主要分部分项工程施工方案及技术措施

【编制要点】结合工程特点及实际情况,确定需要阐述的各分部分项工程名称;分部分项工程施工方法应结合工程具体情况及企业有关要求,有针对性地编写。以下为常见施工方案(根据项目具体情况选取,亦可增加):

1、测量施工方案

2、桩基础施工方案

3、土方开挖及基坑支护施工方案

4、防水工程施工方案

5、大体积混凝土施工方案

6、模板工程施工方案

7、钢筋工程施工方案

8、混凝土工程施工方案

9、钢结构工程施工方案

10、外脚手架施工方案

11、砌筑工程施工方案

12、屋面工程施工方案

13、建筑装饰装修工程施工方案

14、室外工程施工方案

15、建筑防裂抗渗漏施工措施

16、给排水工程施工方案

17、电气工程施工方案

18、通风空调工程施工方案

19、机电安装工程综合平衡施工方案

20、建筑节能施工方案

第十一章工程质量保证措施

第一节质量目标

【编制要点】明确工程质量目标。第二节质量保证体系

【编制要点】用图表形式列出项目质量管理机构及管理体系,说明各部门及岗位的质量管理职责。

第三节质量保证措施

【编制要点】从组织措施、技术措施等方面阐述对工程质量的保证措施。

第四节防止质量通病措施

【编制要点】详细阐述各主要分部分项工程质量通病防治措施。

第五节成品保护措施

【编制要点】详细阐述各主要分部分项工程成品保护措施。

第六节工程保修管理措施

【编制要点】根据有关法律法规及公司相关管理规定阐述工程竣工后的保修管理措施。

第七节工程创优规划

【编制要点】明确创优目标及过程路线图(目标分解),细述所采取的技术、组织及经济措施。

第十二章安全保证措施

第一节安全生产目标

【编制要点】明确工程安全生产目标。

第二节安全管理体系

【编制要点】用图表形式列出项目安全管理机构及管理体系,说明各部门及岗位的安全管理职责。

第三节安全管理制度

【编制要点】详细阐述安全生产责任制、安全检查制度、安全培训制度等安全管理制度。

第四节安全管理要点

【编制要点】根据工程特点和现场实际情况有针对性的对项目安全管理要点进行列举并阐述相应措施。

第五节安全保证措施

【编制要点】根据施工现场实际情况针对项目可能存在的安全隐患阐述安全保证措施,包括消防和保卫措施。

第六节安全应急预案

【编制要点】根据施工现场实际情况针对项目可能存在的重大安全隐患阐述安全应急预案,包括应急组织机构及职责、应急管理程序、主要的应急预案等。

第十三章文明施工保证措施

第一节文明施工管理目标

【编制要点】明确工程文明施工管理目标。

第二节文明施工管理体系

【编制要点】用图表形式列出项目文明施工管理机构及管理体系,说明各部门及岗位的文明施工管理职责。

第三节文明施工保证措施

【编制要点】根据工程特点结合施工现场实际情况阐述文明施工保证措施。

第十四章绿色施工管理措施

第一节绿色施工管理目标

【编制要点】明确项目绿色施工管理目标。

第二节绿色施工管理体系

【编制要点】用图表形式列出项目绿色施工管理机构及管理体系,说明各部门及岗位的绿色施工管理职责。

第三节绿色施工管理措施

【编制要点】针对绿色施工管理目标,根据工程实际针对“四节一环保”采取针对性措施。

第十五章特殊气候及季节性施工方案

【编制要点】根据工程特点、施工周期及场地环境进行编写,应包括雨季、台风和夏季高温季节、冬季寒冷季节等季节性保证措施。

第十六章成本控制措施

第一节成本控制目标

【编制要点】预测成本控制目标。

第二节成本控制措施

【编制要点】阐述为实现总目标所采取的技术措施和管理措施。具体措施包括:优选材料、优化工期和成本,减少赶工费、全面履行合同、减少业主索赔机会、健全工程施工成本控制组织、落实控制者责任等。(注:由项目成本部门负责组织编制)。

第十七章施工风险防范

【编制要点】列举并评估各种可能发生的风险,细述防范对策和管理措施。

第十八章总承包管理与协调

第一节总包管理目标

【编制要点】明确总包对各分包单位的质量、安全、进度、文明施工、环保等的管理目标。

第二节总包管理组织机构

【编制要点】用图表形式列出总包管理组织机构,说明总包管理的主要制度。

第三节拟分包单位进场计划

【编制要点】列举分包项目名称及分包单位进场计划,总包与分包的界面划分。

第四节总包管理措施

【编制要点】总包与相关方的协调与配合措施,总包与分包单位的主要协调配合措施(主要管理措施包括:与分包单位签订质量、安全、进度、文明施工、环保目标责任协议书,建立定期联检制,加强三检制,加强例会制,充分利用计算机、网络等信息化技术参与管理等)

附图表:

附图一:施工总进度计划网络图(双代号时标网络图)

附图二:施工总进度计划横道图(用project编制)

附图三:地下室结构施工阶段现场总平面布置图

附图四:主体结构施工阶段现场总平面布置图

附图五:装修施工阶段现场总平面布置图

附图六:临时水系统图

附图七:临时电系统图

注:1、施工总进度计划网络图应有明确、合理的关键线路,与横道图对应一致。

2、施工现场平面布置图中应包含临时用电、临时给水、临时消防水等系统。

框架结构办公楼工程施工组织设计

框架结构办公楼施工组织设计

目录 第一章编制程序 (1) 1 编制依据 (1) 2 编制程序 (5) 第二章工程概况 (4) 1 工程概述 (4) 2 建筑特征 (4) 3 结构特征 (5) 4 工程地质水文情况 (6) 第三章施工总体部署 (6) 1 施工顺序 (6) 2 施工调度 (7) 第四章施工方案及主要技术措施 (21) 1 土方工程施工.............................................. 2 基坑排水降水措施 (26) 3 地梁施工 (26) 4 钢筋工程 (27) 5 焊接工程 (28) 6 模板工程施工方法 (30)

7 混凝土工程施工方法 (40) 8 砌体工程施工技术方案 (42) 9 装修工程施工技术方案 (45) 10 普通门窗工程 (49) 011 铝合金窗施工方法 (50) 12 施工测量方法 (50) 13 地下防水施工方法........................................................... 第五章施工准备工作计划 .. (55) 1 施工准备 (55) 2 施工技术准备 (56) 3 物资条件准备 (57) 4 施工组织准备 (58) 5 现场施工布置 (61) 6 场外组织与管理的准备 (62) 第六章施工质量保证措施 (64) 1 施工质量管理及保证质量措施 (65) 2 质量保证体系实施 (65) 3 确保施工质量的技术措施 (66) 4 各工序质量保证措施 (67)

5 保证质量的管理措施 (68) 6 防止质量通病措施 (68) 7 土建施工对安装工程的配合措施 (75) 8 过程服务与保修服务 (75) 9 雨期施工措施 (76) 第七章保证安全施工措施 (77) 第八章保证工期措施 (78) 1 保障措施 (78) 2 施工进度的控制 (78) 第九章文明施工及保卫措施 (79) 1 文明施工措施 (79) 2 半成品、原材堆料放 (80) 3 现第场场地和道路 (81) 4 污水的处理和排放 (81) 5 粉尘控制 (82) 6 噪音控制 (82) 7 运输车辆 (82) 8 现场卫生管理 (82) 9 保卫措施 (82)

施工组织设计--框架结构

第一章编制依据 一、编制依据: 《建筑结构荷载规范》(GB50009-2001) 《混凝土结构设计规范》(GB50010-2002) 《建筑地基基础设计规范》(GB500007-2002) 《建筑抗震设计规范》(GB50011-2001) 《建筑抗震设计规范》(GB50011-2001) 《建筑施工扣件式钢管脚手架安全技术规范》JGJ130—2001 《砌体工程施工质量验收规范》GB50203—2002 《屋面工程质量验收规范》GB50207—2002 《建筑电气工程施工质量验收规范》GB50303—2002 《建筑设计防火规范》(GB50016-2006) 国家建筑表准设计图集 03J926 梁柱平面整体化法图集《03G101-1》 第二章施工总体部署 一、施工管理目标 1、工期:工期确保在招标文件要求内完成全部任务。 2、安全:杜绝重大伤亡与火灾事故,一般事故频率控制在0.1%以内 3、现场管理:坚持“标准化”长效管理,争创“文明工地”。 二、施工组织 1、实行项目法管理,成立二级项目经理部,由一名项目经理与一名项目副经理及有关技术管理人员组成,按照公司服务控制,项目授权管理,专业施工保障,各方通力协作的模式,卓有成效地实施质量方针与目标。 2、项目部按施工专业下设两个施工分部,即土建与安装工程分部,两个分部各由一名项目经理分管。

3、施工人员实行专业化组织,按不同工种,不同施工部位划分作业班组,使各专业班组人员从事性质相同的工作,提高操作工人的熟练程度和劳动生产率。 4、专业班组实行物资消耗考核,定额计件工资管理,职能科室负责监督其施工方法、质量、进度、安全等,项目经理统筹安排项目的人力,物力的平衡调度。 第三章主要项目施工方法 一、施工测量、及其技术控制 根据其外形特点,拟定建筑施工控制网为方格网,采用直角坐标法放线,进行平面测试、控制。以建设单位提供的平面规划图和高程控制点为依据,根据设计对本工程平面坐标和高程的要求,准确的将建筑物的轴线与标高反映在施工过程中,严格按工程测量规范要求,进行控制点的加密和放样工作。 1、主轴线的定位与放线 根据平面控制网测定主要控制点,各控制点与控制轴线偏移500mm,组成一矩形内控制网,并在楼板上与该控制点相对应的位置留出100*100mm的预留孔洞,作为主要轴线点向上垂直传递的通光孔,使用铅直仪传递到各楼层的控制点用经纬仪和钢尺,采用极坐标法及支距控制法进行测量、校核,检查其相对位置是否正确,经检查无误后方可作为该楼层各轴线平面定位的依据。 2、高程控制 1)建立首级水准控制网 先根据业主移交的水准点在施工场区周围建立首级水准控制网。本工程首级水准控制网至少由六个以上的水准控制点组成。水准控制点标记在厂区四周稳固的构筑物上以方便使用。 2)高程控制 基础施工阶段先根据首级水准控制网在基础四周的围墙上建立二级水准控制网,施工时依据就近原则,从施工区域附近的二级水准控制点引测施工控制标高并与相邻的二级水准点进行对照闭合。二级水准控制网用水准仪结合吊钢尺的方法测设。

工程施工组织设计方案框架

第一章编制说明及编制依据 第一节编制说明 【编制要点】对施工组织设计做简要说明。 第二节编制依据及编制原则 【编制要点】列出依据的文件、规范、图纸等名称,简要说明施工组织设计的编制原则 第二章工程概况 第一节工程总体概况 【编制要点】简述工程名称、地理位置、建设规模;建设单位、设计单位、监理单位、质量安全监督单位、施工总包、主要分包等;总包范围及主要分包工程范围;列出施工合同或招标文件对项目的重点要求。 第二节各专业工程设计概况 【编制要点】简明扼要描述各专业工程设计概况。 第三节施工现场施工条件 【编制要点】简述施工条件(气象条件、水文地质情况、水、电、道路、通讯、场地等情况)。 第三章施工准备 【编制要点】针对工程特点,简述业主及施工单位的技术准备、生产准备。技术准备包括列出需编制专项施工方案的名称和编制报审计划、样板间施工计划、试验工作计划、职工培训计划,向业主索取已施工项目的验收证明文件等。生产准备包括机械设备的来源,劳动

力的来源及有关证件的办理,选定分包单位并签订施工合同等。 第四章施工管理组织机构 第一节组织机构 【编制要点】主要介绍施工管理体制,用图表形式列出项目管理组织机构图、项目管理班子配备情况。 第二节项目主要管理人员及部室管理职责 【编制要点】主要阐述项目部室及主要管理人员管理职责。 第五章施工总体部署 第一节施工总体目标 【编制要点】主要介绍质量、安全、进度、文明施工、环境保护、成本控制等目标,不得低于施工合同要求。 第二节施工段划分及主要施工流程 【编制要点】详细说明施工区段(阶段)的划分、合理的施工顺序及主要施工流程。 第三节拟分包项目及要求 【编制要点】计划分包项目名称及对主要分包项目施工单位资质和能力提出明确要求。 第四节“四新技术”应用计划 【编制要点】对拟采用的新技术、新工艺、新材料、新设备做出部署(主要根据住房及建设部发布的“建筑业推广10项新技术”内容确定)。 第六章工程重点、难点的施工方法及措施

六层框架结构施工组织设计方案

目录 一、设计条件及要求 (1) 1、工程概况 (1) 2、地质及环境条件 (2) 3、气象条件 (2) 4、施工工期要求 (2) 5、施工技术经济条件 (3) 二、施工方案的设计 (3) 1、施工流向 (3) 2施工流向和施工顺序 (4) 3、施工机械与施工方法的选择 (4) 4、技术组织措施的制定等内容 (6) 5、施工技术保证措施 (7) 三、单位工程施工进度计划 (7) 1、劳动量或机械台班量的计算 (7) 2、合并后分部(分项)工程的工程量及劳动量的计算 (8) 3、流水节拍的计算及施工进度计划的安排 (8) 4、施工进度计划的检查 (11) 四、单位工程施工准备工作及各项资源需要量计划 (11) 1、施工准备工作计划 (11) 2、劳动力计划 (12) 3、施工机具计划 (12) 4、主要材料、构件和半成品需要量计划 (12) 五、单位工程施工平面图 (12) 1、起重运输机械位置的确定 (12) 2、搅拌站、加工棚、仓库及材料堆放场地的布置 (13) 3、道路的布置 (13) 4、临时设施及供水、供电管线的布置 (13) 六、质量、安全、节约及季节施工的技术组织保证措施 (13) 1、质量的保障体系 (14) 2、安全的保障措施 (14) 3、三材的节约方式 (14) 4、雨天施工工期保证措施 (15) 5、文明施工措施 (15) 七、主要技术经济指标分析 (15) 八、工程计算表格目录 (15) 九、设计用附表及建筑示意图 (16) 一、设计条件及要求 1、工程概况 工程为昆明市0701工程办公楼,位于某市东郊某地山坡地段,该建筑为“一”字型六

层框架结构,最高18.80M,总建筑面积为2922.00m2,工程预算造价3,652,500.00元,合1250.00元/m2。 结构情况:现浇钢筋混凝土框架结构。 基础:柱下独立基础(2×2.4m)。 内外墙为空心砖墙,采用M5.0混合砂浆,MU10砖。部分为M5砂浆砌半砖墙。房屋四角及中段门厅、楼梯部位设有240×240mm、C20钢筋砼构造柱。 楼板:为现浇C25,120厚钢筋砼板,楼面面层为彩釉砖面层,每层梁板柱和楼梯为现浇C25钢筋砼。 屋面:冷贴再生橡胶卷材屋面(满铺)。 墙面粉刷:水泥、石灰砂浆粘贴找平,内墙为双飞粉,外墙为多彩涂料。 楼面底、屋面底抹灰同墙面。 地面:素土夯实上铺100mm厚夯石垫层,浇100mmC10素砼,彩釉砖面层。 门窗:为木门,铝合金推拉窗。 油漆:钢管楼梯扶手,米黄色中等调合漆三度。 外部:有砖砌踏步,砖砌明沟、花池、门厅预制水泥花格墙。 层高:底层为3.60m,二至六层为3.0m,底层室内为±0.00,比室外高0.3m。 设备安装及水、暖、电器工程配合土建工程施工。 2、地质及环境条件 根据地勘报告地基持力层为一般粘土,天然地基承载力特征值为150KPa,地下水位在地表下0.6—0.7m,地表耕植土层0.5m,处8度地震设防区。 建筑南面为公司已有厂区围墙与市政道路相隔,北面为已建工程,有道路通至厂区。东面为空地,西面为今后拟建工程,沿公路和树木不得损伤,高压输电线沿南面公路通过,厂区门口设有变电所,厂区北面自来水引至建筑物附近,可接入按需要情况布置使用。 3、气象条件 施工条件:施工期间(夏、秋季)主导风向西南,平均风速2.41米/秒;年平均温度18.7℃;历年最热月平均温度32℃;施工期间进入雨季,历年最大降雨量1303毫米;历年平均降雨量969毫米,时最大雨量53.1毫米;平均考虑每月两天雨季施工,相对湿度72%。 4、施工工期要求 除现场土方已平整外,根据合同要求六个月竣工。六月一日开始至同年十一月三十日竣工。 承建单位上级领导公司按施工组织总设计及年度财务计划,要求施工队按施工工期不超

框架结构施工组织设计

.
建设项目
施 工 组 织 设 计
.

.

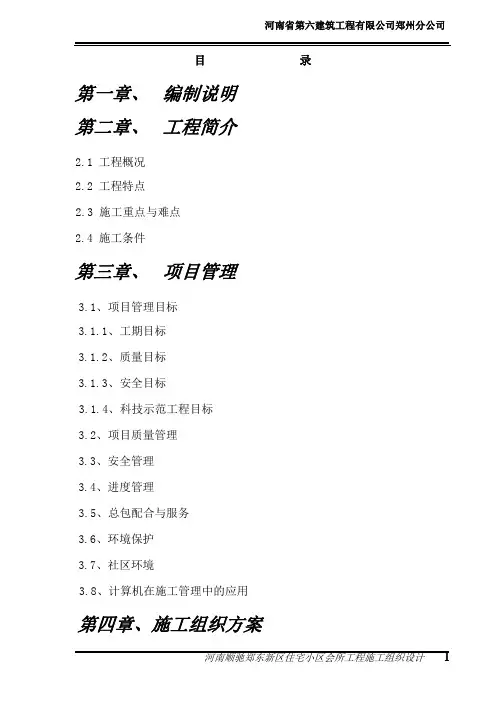

目录
一、工程概况 二、施工布置 三、流水段施工 四、主体施工方案
(一)、钢筋工程 (二)、模板工程 (三)、混凝土工程 五、屋面及防水工程 六、脚手架工程 七、砌体工程 八、外墙保温工程 九、装修工程 十、水电暖安装工程施工方法和技术措施 十一、试验方案 十二、季节性施工措施 十三、施工技术保证措施 十四、施工进度计划表
.

.
Xx 建设项目 施工组织设计
前言
本施工组织设计,依据本工程施工图纸和国家现行施工规范等文
件编制。重点是工程策划及总体布置,工期安排,特殊及重要分部分
项工程的施工方法与技术措施、主要管理措施等几大部分。在施工过
程中,我们将以本施工组织设计为依据,编制质量计划、分部分项的
作业指导书以指导施工,创建文明、安全“双达标“施工现场,创造
优质精品工程。
编制依据:
1、由新疆建筑设计有限责任公司设计的工程施工图纸。
2、国家及新疆省、市相关工程建设政策、法规。
3、本单位类似工程的施工管理经验和技术装备状况。
规范、标准、文件一览表(表一)
名称
编号或文号
建筑地基基础工程质量验收规范
GB50202-2002
砌体工程质量验收规范
GB50203-2011
混凝土结构工程验收规范
GB50204-2002
屋面工程质量验收规范
GB50207-2012
建筑地面工程施工质量验收规范
GB50209-2010
.

五层框架结构施工组织设计

施工组织设计 1、工程概况 本工程为蒲城县澳林国际商贸城,位于蒲城县北环路与奉先路交汇处;建筑结构类型:框架结构;本工程总建筑面积为:4.2万㎡,该工程建筑楼层为五层,建筑总高度21.5m;抗震设防烈度:7度;建筑分类耐火等级二级。设计合理使用年限为50年。 2、结构设计特点 主体结构类型:钢筋混凝土框架结构(墙体采用加气混凝土砌块) 基础形式:条形基础 抗震等级:二级 抗震构造:二级 混凝土等级:柱下独基:C30; 垫层:C15; 柱:C35;(二层以上c30) 梁板:C30(标高:全楼); 构造柱、圈梁:C25; 钢筋等级:HPB300、HRB400 3.1、施工条件 1.工期要求 开工日期年月日,竣工日期年月日,总工期天。2.场地情况 (1)施工用地

现场已经达到“三通一平”标准,本工程地基场地类别为Ⅱ类,自重湿陷性黄土地质,水平地表影响系数最大值为0.12,场地特征周期为0.4s,场地标准冻土深度为0.6m,地下水对混凝土及混凝土中的钢筋均无腐蚀性,场外道路为外环线,运输方便,场地内现有市政水源和工程增容315KV电源,故施工用水、用电便利。 (2)工程地质及水文条件 场地标准冻土深度:0.6m。 地下水埋深:稳定水位埋深1.8m左右。 底下水质:地下水对混凝土及混凝土中的钢筋没有腐蚀性。 场地土质分布:场地土类型属中软土,场地类别为Ⅱ类,当抗震设防烈度为7度时,该场地属非液化场地。地质自上而下岩土分布如下表: 序号土层名称厚度序号土层名称厚度 1 杂填土 2. 2 9 粉土 2.7 2 粉质粘土 1. 3 10 粉质粘土 2.8 3 粉质粘土 1.7 11 粉质粘土 3.5 4 粉质粘土 2.6 12 粉质粘土 2.0 5 粉土 2.9 13 粉质粘土 3.0 6 粉质粘土 2.8 14 粉质粘土 5.0 7 粉质粘土 2.5 15 粉质粘土 3.5 8 粉质粘土 1.5 (3)场区及周边地下管线 场区周边有小区煤气、电力、通迅、城市排水管道埋设。场地中间,有一条东西走向的高压电缆。原场内的排水系统须保留畅通,保证施工期间的正常使用。

钢筋混凝土框架结构施工组织设计方案

钢筋混凝土框架结构施工组织设计方案

第一章施工组织设计编制说明 1.1 编制依据 (1) xxx工程招标文件、业主的答疑文件 (2)中国轻工业广州设计院设计的施工图纸及相关标准图集 (3)《工程测量规范》(GB50026-93) (4)《钢筋焊接及验收规范》(JGJ18-96) (5)《钢筋混凝土结构设计规范》(GB50010-2002) (6)《混凝土结构工程施工质量验收规范》(GB50204-2002) (7)《建筑工程质量评定标准》(GBJ302-88) (8)《钢结构工程施工质量验收规范》(GB50205-2001) (9)《钢筋焊接接头试验方法标准》(JGJ/T27-2001) (10)《砌体工程施工及验收规范》(GB50203-2002) (11)《屋面工程质量与验收规范》(GB50207-2002) (12)《建筑电气工程施工质量验收规范》(GB50303-2002) (13)《建筑给水排水及采暖工程施工质量验收规范》(CJJ/T29-98) (14)《建筑排水硬聚氯乙烯管道技术规程》(CJJ/T29-98) (15)《给水排水管道工程施工及验收规范》(GB50268-97) (16)《工业金属管道施工及验收规范》(GB50235-97) (17)《建筑灭火器配置设计规范》(GBJ140-90) (18)《建设项目管理规范》(GB50326-2001) (19)《建设工程施工现场管理规定》 (20)我公司ISO9002《质量保证手册》、《质量体系程序文件》 (21)我公司长期积累的丰富施工组织经验及施工能力 1.2 编制原则 (1)本投标施工组织设计编制将遵循四项基本原则,即一是符合性原则;二是先进性原则,三是合理性原则,四是满足业主要求的原则。 (2)满足业主对工程质量、工期要求及安全生产、文明施工要求的原则; (3)满足与业主、监理、设计及有关单位协调施工的原则; (4)充分利用充足的施工机械设备,积极创造施工条件,做到连续均衡生产、文明施工; (5)采用先进的施工工艺、施工技术,制定科学的施工方案; (6)贯彻施工验收、安全及健康、环境保护等方面的法规、标准规范和规程,以及有关规章制度,保证工程质量和施工安全; (7)采用科技成果和先进的技术组织措施,节约施工用料,提高工效,降低工程成本; (8)充分利用高新技术,提高机械化施工程度,减少笨重体力劳动,提高劳动生产率; (9)充分利用原有和正式工程建筑和设施,减少临时设施,节约施工用地; (10)合理选择资源和运输方式,节省费用开支。 1.3 编制内容 我公司在认真分析研究了招标文件、设计图纸及技术要求,并对施工现场进行了详细踏勘的前提下,编制施工组织设计,分别对施工组织、劳动力计划、施工总布置、施工总进度、施工技术方案、主要施工机械设备、质量安全保证措施、文明施工及环境保护措施等进行了详细阐述。 1.4 施工总体目标 xxx工程施工提供完整的纲领性技术文件,我公司将从战略高度重视本工程的建设,响应

混凝土框架柱加固工程施工组织设计方案

XXXX工程柱加固施工方案 一、工程概况 XXXX工程由XXXX公司投资建设,XXXX进行施工图设计,XXXX 公司进行监理,XXXX公司承建。 XXXX工程建筑面积13691.06㎡, 由两个幢九层建筑和中间二层裙房(大堂)组成,采用框剪结构。 现工程已完成主体结构施工。在施工中发现南楼大堂部分二层柱及梁混凝土抗压强度未满足设计强度等级要求,并由海盐县恒立建设工程检测中心对结构进行了检测。检测结果反馈至原设计进行复核,并由原设计单位对二层13/D轴柱出具了加固方案。 二、加固设计 加固采用整体外包钢板处理,柱竖向轴力和弯矩不再考虑由混凝土柱承担,完全由钢板柱承担。钢板与柱面注环氧树脂,钢板采用焊接,上下节点采用化学锚栓连接,外做水泥砂浆粉刷保护。详见加固施工图。 三、加固施工 1、施工依据 (1)X XXX提供的柱加固设计图。 (2)《混凝土结构加固设计规》(GB 50367-2006) (3)《钢结构工程施工质量验收规》(GB 50205-2001) (4)《建筑结构加固工程施工质量验收规》(GB 50550-2010)

(5)《混凝土结构加固改造构造图(上册)》(06SG311-1) 2、施工计划 根据加固设计施工图分析,我们制定了具体的施工计划。加固工作计划5月下旬开始,月底前完成,总工期为8天。施工计划安排为:施工准备(1)—→柱修复处理及材料制作(2)—→钢板安装及节点处理(2)—→注浆及修补粉刷(3) 3、施工准备 (1)材料准备 (2)设备准备 根据作业要求,现场需准备气割设备、注浆机各一套,手持式电

动砂轮、冲击电锤各一把(Φ24钻头2个),交流电焊机2台。(3)人员配置 加固工作实际操作配置电焊工2名,注浆工1名,泥工1名,普工2名,其它辅助工由工地按需调配。 (4)现场准备 加固前需对柱周边大梁作加固支撑,支撑采用25#槽钢丁字焊接柱,支撑于距柱1.5m处大梁下,其中东侧梁跨度达11.7m,需设置3根柱下支撑,具体详加固现场平面图。 在加固柱四周搭设脚手架,操作层铺设悬挑板或木跳板,具体详加固现场平面图。 4、加固施工 (1)结构柱表面修复 对原结构柱凿开的地方进行修补,由于原柱不考虑承载力,修补以整平为目的,可采用1:1:4混合砂浆分层修补。 用手持式电动砂轮将原柱面打磨平整,四角磨出R15小圆角,并用钢丝刷刷毛,用压缩空气吹净。 按设计要求确定钻孔位置,用Φ24钻头冲击电锤钻孔,控制孔深120mm(楼面需钻通)。梁柱面钻孔位置确定需考虑避开钢筋位置和并避免相对两孔位置发生交叉。 按下图,屋面板沿柱顶四角切120mm宽槽。

现场施工组织设计框架

现场施工组织设计框架 Document serial number【KK89K-LLS98YT-SS8CB-SSUT-SST108】

第一章编制说明及编制依据 第一节编制说明 【编制要点】对施工组织设计做简要说明。 第二节编制依据及编制原则 【编制要点】列出依据的文件、规范、图纸等名称,简要说明施工组织设计的编制原则 第二章工程概况 第一节工程总体概况 【编制要点】简述工程名称、地理位置、建设规模;建设单位、设计单位、监理单位、质量安全监督单位、施工总包、主要分包等;总包范围及主要分包工程范围;列出施工合同或招标文件对项目的重点要求。 第二节各专业工程设计概况 【编制要点】简明扼要描述各专业工程设计概况。 第三节施工现场施工条件 【编制要点】简述施工条件(气象条件、水文地质情况、水、电、道路、通讯、场地等情况)。 第三章施工准备 【编制要点】针对工程特点,简述业主及施工单位的技术准备、生产准备。技术准备包括列出需编制专项施工方案的名称和编制报审计划、样板间施工计划、试验工作计划、职工培训计划,向业主索取已施工项目的验收证明文件等。生产准备包括机械设备的来源,劳动力的来源及有关证件的办理,选定分包单位并签订施工合同等。 第四章施工管理组织机构 第一节组织机构 【编制要点】主要介绍施工管理体制,用图表形式列出项目管理组织机构图、项目管理班子配备情况。 第二节项目主要管理人员及部室管理职责 【编制要点】主要阐述项目部室及主要管理人员管理职责。 第五章施工总体部署 第一节施工总体目标 【编制要点】主要介绍质量、安全、进度、文明施工、环境保护、成本控制等目标,不得低于施工合同要求。 第二节施工段划分及主要施工流程 【编制要点】详细说明施工区段(阶段)的划分、合理的施工顺序及主要施工流程。 第三节拟分包项目及要求 【编制要点】计划分包项目名称及对主要分包项目施工单位资质和能力提出明确要求。 第四节“四新技术”应用计划 【编制要点】对拟采用的新技术、新工艺、新材料、新设备做出部署(主要根据住房及建设部发布的“建筑业推广10项新技术”内容确定)。 第六章工程重点、难点的施工方法及措施 【编制要点】结合工程特点和企业综合情况及现场实际情况,列出重点、难点部位,详细介绍施工方法及保证措施。 第七章施工进度计划与管理 第一节工期目标及施工进度表 【编制要点】根据合同工期要求,明确总工期目标及主要节点工期施工进度表。 第二节进度计划网络图及横道图

五层框架结构教学楼-施工组织设计

施工组织设计 3.1工程概况 3.1.1工程建设概况 本工程为钢筋混凝土框架结构多层中学教学楼,工程地点位于**市**区,东至河北路,西至广东南路,南至铁路,北至外环线。 建设单位:****集团 设计单位:**** 施工单位:****集团第三分公司 监理单位:****监理有限公司 工程主要功能和用途:中学教学工程,供教师与学生办公及学习 3.1.2工程设计概况 1.建筑设计特点 建筑面积:3675.1㎡ 建筑走向:东西方向 建筑层高:4.1m 建筑层数:五层 建筑总高:22.3m 平面形状:一字形 设计室内地平:±0.000(相当于大沽标高5.400) 设计室外地平:-0.600 2.结构设计特点 主体结构类型:钢筋混凝土框架结构(墙体采用加气混凝土砌块) 基础形式:桩—承台基础(混凝土钻孔灌注桩),埋深-2.200m 抗震等级:三级 抗震构造:二级 混凝土等级:C30 钢筋等级:HPB235,HRB335 3.主要工程做法 填充墙:外墙均采用250厚加气混凝土砌块。 内墙均采用200厚加气混凝土砌块。 屋面:保温采用挤塑聚苯保温板,水泥砂浆找平后SBS改性沥青防水卷材二道,刷绿色着色剂涂料保护层。 楼面做法:楼梯间、走道、教室采用水泥石子磨光地面。卫生间采用防滑地砖地面。 墙面装饰:楼梯间、走道、教室水泥石灰砂浆抹灰后刷白色乳胶漆,墙裙水泥砂浆抹面压光后刷无光油漆。卫生间为水泥石灰砂浆抹灰后粘贴釉面砖墙面。 顶棚装饰:大部分采用水泥石灰砂浆抹灰后刷乳胶漆顶棚,走道采用轻钢龙骨纸面石膏板钢丝网吊顶,卫生间采用木龙骨塑料条形扣板吊顶。 外墙装饰:用挤塑板保温,外用胶粘标准网,刷两遍外檐涂料,并有玻璃幕墙装饰。 3.1.3施工条件 1.工期要求 开工日期2008年3月1日,竣工日期2008年12月5日,总工期280天。 2.场地情况 (1)施工用地

框架结构_钢结构工程施工组织设计完整版

(此文档为word格式,下载后您可任意编辑修 改!) 目录 1.编制依据 (14) 1.1.编制说明 (14) 1.2.编制依据 (15) 2.工程概况 (18) 2.1.工程总体介绍 (18) 2.2.工程概况 (18) 2.3.建筑设计 (19) 2.4.结构设计 (21) 2.5.水暖工程概况 (22) 2.5.1.给排水设计 (22) 2.5.2.采暖设计 (24) 2.6.电气工程概况 (24) 2.6.1.强电部分 (24) 2.6.2.弱电系统 (26) 2.7.施工条件概述 (28) 2.8.工程特点及难点 (28)

2.8.1.工程特点 (28) 2.8.2.工程难点 (29) 3.施工部署及施工现场平面布置 (30) 3.1.施工部署 (30) 3.1.1.工程目标 (30) 3.1.2.施工组织 (32) 3.1.3.施工准备 (32) 3.2.施工顺序安排 (36) 3.2.1.土建施工程序 (36) 3.2.2.装修工程施工程序 (37) 3.2.3.安装工程的施工程序 (37) 3.2.4.装饰、安装配合程序 (37) 3.3.施工现场平面布置 (38) 3.3.1.现场施工条件 (38) 3.3.2.对管线及周围建筑物的加固措施 (38) 3.3.3.施工现场管理 (38) 3.3.4.施工现场机械布署 (39) 3.3.5.施工场区平面布置 (40) 3.3.6.施工临时用水 (42) 3.3.7.施工现场排水方案 (44) 3.3.8.施工消防工程布置 (44)

3.3.9.施工临时用电 (44) 3.3.10.施工现场环保设置 (49) 3.3.11.总、分包场区分配 (51) 3.3.12.现场优化与动态管理 (52) 4.施工方案及主要技术措施 (53) 4.1.流水段划分 (53) 4.2.关键工序和特殊工序的界定 (53) 4.3.测量工程 (53) 4.3.1.测量工作总体规划 (53) 4.3.2.测量仪器配备 (54) 4.3.3.基准平面控制网的设置 (55) 4.3.4.基准水准点的建立 (55) 4.3.5.±0.00以下结构施工测量放线 (55) 4.3.6.±0.00以上结构施工测量放线 (56) 4.3.7.装修阶段的测量放线 (57) 4.3.8.垂直度控制测量 (57) 4.3.9.沉降测量 (58) 4.3.10.测量精度主要保证措施 (59) 4.4.土方工程 (59) 4.4.1.排水处理 (59) 4.4.2.土方回填 (59)

框架结构办公楼施工组织设计

(此文档为word格式,下载后您可任意编辑修改!) 施工组织设计 一、编制依据及原则 (一)编制依据 1、淮安御林金属科技有限公司厂区办公楼工程施工招标文件要求; 2、淮安御林金属科技有限公司厂区办公楼工程答疑文件; 3、淮安御林金属科技有限公司厂区办公楼工程设计图纸; 4、现行国家及省市各种施工验收规范、规程和质量评定标准及有关规定; 5、通过施工现场勘察获得的施工场地的地形、地貌、气象、水文、地质及交通运输情况等资料; 6、现有施工技术、装备条件和类似工程施工经验。 (二)编制原则 1、严格遵守工程合同要求工期和本合同中承诺的工程施工期限,合理安排施工程序与顺序,保证各项施工活动相互促进、紧密衔接,避免不必要的重复工作,加快施工进程。 2、用流水作业法和网络计划技术安排施工进度计划,以保证施工连续性、均衡地、有节奏地进行,合理地使用人力、物力和财力,在确保工程质量的前提下,尽量缩短工期。 3、合理安排季节性施工,农忙季节保证工程施工的连续性。 1

4、贯彻“节材、节能、提高质量、增进效益”的原则,充分推广应用“新材料、新设备、新工艺、新技术”降低工程成本。 5、在满足施工需要的前提下,减少各种临时设施的投入。合理布置施工现场,尽量避免二次搬运,做到文明施工。 6、遵循目标管理的原则,对分部分项工程设定目标,做好各个环节的检查控制,以每个分项设定目标的逐项实现来保证整个工程目标的落实。 二、工程概况及施工特点 (一)工程建设概况 1、工程名称:淮安御林金属科技有限公司厂区办公楼工程 2、建设单位:淮安御林金属科技有限公司 3、建设地点:淮安市淮阴区 (二)工程施工概况 1、建筑设计特点 淮安御林金属科技有限公司厂区办公楼工程工程施工建筑面积为4175.67m2,地上4层局部5层,地上总高度16.350m。 2、结构设计特点 本工程抗震等级为三级,采用钢筋混凝土独立基础,框架结构,现浇钢筋砼楼板,屋面防水等级为Ⅱ级。 3、建筑地点特征 拟建场地地理位置优越,交通发达,公路运输条件方便,地势平坦,居平原地带。

框架结构工程施工组织设计方案

建筑主体工程施工方案 ――框架结构 编制单位:江苏城市职业学院12建工一班 编制人:汪云扬 审核:周陆洋 审批:陈霄 编制日期:2014 年5月22日

目录 -、工程概况 (3) 二、编制依据 (3) 三、施工准备 (3) 一)技术准备 (3) 二)材料准备 (3) (一)钢筋材料准备 (3) (二)混凝土施工材料准备.. 3 (三)模板施工材料准备 (4) (四)砖砌体施工材料准备.. 4三)机具准备 (4) 四、施工工艺 (4) 一)钢筋加工工程 (4) 二)混凝土工程 (7) 三)模板体工程 (8) 四)砖砌体工程 (11) 五、质量保证措施13 六、成品保护措施15

七、安全措施16

一、工程概况 本工程为10#住宅楼及商铺A、B,位于西路6号。为框架结构六层,层高 2.8M,总建筑面积为34939.14 m2。 本工程的框架柱、梁、板采用C25混凝土;采用的钢筋为:圆钢直径为 6.5 s 12mm螺纹钢直径为12s25mm砌体:一s六层M10混合砂浆砌筑MU10烧结多孔砖做填充墙,三层以上M7.5混合砂浆砌筑MU10烧结多孔砖。 二、编制依据 本施工方案的编制依据为《混凝土结构工程施工质量验收规范》(GB50204-201)《砌体工程施工质量验收规范》(GB50203-2011、《混凝土结构设计规范》GB50010-2010《木结构设计规范》GB50005-2003《建筑施工安全检查标准》JGJ59-99、施工组织设计、设计图纸、设计变更及图纸会审记录。 《建筑施工手册》第四版中国建筑工业出版社 三、施工准备 一)技术准备: (一)混凝土分项工程技术准备: 1、拟浇筑层段的模板、钢筋、预埋件及管线等全部安装完毕,经检查符合设计要求,并办完隐检手续。 2、浇筑用架子及马道已搭设完毕,并经检查合格。 3、工长对操作班组已进行全面施工技术、安全交底,浇筑申请书已被批准。 (二)钢筋分项工程技术准备: 上道施工工序完成;放线完成;办好放线预检,并报验监理核查。 (三)砖砌体技术准备: 上道施工工序完成;放线完成;办好放线预检,并报验监理核查。 二)材料准备: (一)钢筋材料准备 1. 按设计图纸及翻样单配置成型钢筋及钢筋加工,钢筋原材出厂合格证和复试报告,要符合设计及规范要求。 2. 20#?22#火烧丝,钢筋马凳,钢丝刷,粉笔等材料齐备。 (二)、混凝土施工材料准备 1、水泥:水泥泥选用32. 5mpa的普通硅酸盐水泥。水泥的各种指标应分别符合《硅酸盐水泥.普通硅酸盐水泥》标准。 水泥进场时,应有出厂合格证或试验报告,并要核对其品种。标号。包装重量和出厂日期并抽检合格.使用前若发现受潮或过期,应重新取样试验,包 装重量不足的另行堆放,作出处理。混凝土的最大水泥用量不宜大于550kg/

框架结构施工组织设计完整版

施工组织设计 第一章工程概况 第二章总体概述 第三章主要分部项施工方法及技术措施 第一节、施工测量 第二节、基础工程 第三节、结构主体工程 第四节、屋面工程 第五节、楼地面工程 第六节、室内装饰工程 第七节、外墙装饰工程 第八节、门窗工程 第九节、脚手架工程 第十节、主要电气安装分项工程施工方法 第四章施工技术质量保证措施 第五章施工安全保证措施 第六章文明施工保证措施 第七章环境保护措施 第八章廉政管理体系及保证措施 第九章工期和施工进度保证措施 第十章工程项目实施的重点、关键工序的施工方法

第十一章新技术、新产品、新工艺、新材料推广应用 附表一拟投入本工程的主要施工设备表 附表二主要材料试验、测量、质检仪器设备表 附表三劳动力计划表 附表四施工总体计划表 附表五施工总平面图 第一章工程概况及编制依据 1.编制依据 ①提供的本工程施工招标文件。 ②施工图纸 ③工程地理位置、现场自然环境、交通及现场总平面条件。 ④公司的技术力量及施工生产能力。 ⑤本公司依据ISO9000:2000版质量保证体系,ISO14001环境保证体系及职业安全健康管理体系审核规范编制的“三标一体”程序文件及公司各项施工、安全、技术管理制度。 ⑥国家现行的建筑安装工程安全生产管理法规。 ⑦建设部颁发的有关标准、规范及地方有关规定。 2、工程概况 工程名称:中国供销延安市农产品物流园项目-项目部 建设单位:延安市农商大市场有限公司 建设地点:延安新区-北区

结构类型:框架结构。 建设面积:830.63㎡。 质量标准:合格。 招标范围:包括土建、安装等(具体以工程量清单为准)。 招标工期:44日历天 我方投标工期:计划2017年03月12日开工,2017年4月25日竣工,总工期44天,准确开工日期待中标后与业主协商后确定。 第二章总体概述 一、工程管理目标 (一)、质量管理目标 本工程的质量目标为一次性验收合格工程。在工程开工到竣工全过程,严格按现行“国家及行业现行房屋建筑施工质量验收标准”及设计文件执行,对各道工序操作质量实行动态管理,要求各操作班组均实行自检、互检、交接检制度,并虚心听取业主、监理、设计及质监单位的意见,接受他们对施工质量监督,同时紧紧抓住工程质量目标不放松,确保达到预期质量目标。 (二)、工期管理目标. 工期管理目标:我公司根据以往同类工程的施工经验,结合设计图纸提供的工程量,科学地组织平衡流水、立体交叉作业的施工方法,并且各分包单位,密切配合,通力合作,确保本工程施工总工期为44日历天。 1、采取双代号时标网络计划编制施工总进度计划和各阶段的施工计划,每周根据前峰线,对比实际施工进度,及时调整劳动力、关键工序,进行月、旬、周滚动计划管理。

某框架新闻出版大厦施工组织设计方案

目录 第一章施工总承包管理方案 (5) 第1节施工总承包管理组织及职责 (5) 第2节施工总承包管理目标 (6) 第3节施工总承包管理范围 (6) 第4节施工总承包管理的原则 (7) 第5节施工总承包管理的方法 (8) 第6节施工总承包管理的程序和管理要素 (8) 第7节施工总承包对分包的管理措施 (11) 第8节总承包实行信息化施工管理 (31) 第9节总承包的配合与协调措施 (32) 第二章施工总承包整体工程进度计划 (37) 第1节工期目标 (37) 第2节施工进度计划安排 (37) 第3节整体工程进度计划安排 (37) 第三章施工总承包工程创优措施 (39) 第1节质量管理体系 (39) 第2节质量监督制度 (39) 第3节对创优工程的理解 (43) 第4节创建精品工程的目的 (43) 第5节创建精品工程的标准 (43) 第6节创建精品工程的组织及职责 (44) 第7节创建精品工程的具体措施 (46) 第四章工程概述 (53) 第1节编制说明和编制依据 (53) 第2节工程概况 (57) 第3节工程特点分析 (65) 第五章施工总体部署 (66) 第1节施工总体目标策划 (66) 第2节施工总承包组织机构的设置 (66)

第3节施工段的划分及施工顺序 (80) 第4节施工流程 (83) 第5节生产要素的组织 (84) 第6节施工准备 (85) 第六章施工总平面布置 (95) 第1节目前现状 (95) 第2节施工总平面布置 (96) 第3节生活设施布置 (96) 第4节办公设施布置 (96) 第5节大型施工机械布置 (96) 第6节各类加工场地平面布置 (98) 第7节其他材料堆场 (99) 第8节养护室、机修间、仓库、工具库、厕所、洗车槽等设施布置 (99) 第9节现场围墙、临时道路及场地硬化 (99) 第10节施工供水、排水、排污布置 (100) 第11节施工用电及其布置 (101) 第12节施工总平面布置管理 (106) 第七章施工进度及网络计划图 (106) 第1节工期目标及控制点 (107) 第2节施工进度计划安排 (107) 第3节工期目标实现的可行性分析 (107) 第4节确保工期的技术、组织措施 (110) 第八章工程难点的理解和质量保证措施 (113) 第1节工程难点的理解 (113) 第2节工程难点的施工方案及其质量保证措施 (114) 第九章主要分部分项工程施工方法及技术措施和企业内部质量控制标准 (124) 第1节地基与基础工程 (124) 第2节主体结构分部工程 (132) 第3节装饰装修工程 (172) 第4节建筑屋面工程 (200) 第5节给排水工程 (204)

框架结构主体工程施工组织设计方案

第一章框架结构主体施工方案 第一节施工工艺流程 框架结构层施工工艺流程: 抄平、放线→柱筋制绑(钢筋隐蔽)→支柱模板(模板补缝,复核)→支梁底模板(模板检查、校正、复核)→制绑梁筋(复核)→支梁侧模及板模(模板检查、校正、复核)→制绑板筋(检查、验收、签字)→浇灌柱梁板砼,取样(养护)→反复循环进行。 第二节模板工程 一、模板、支模架选材及支设方法 1、墙柱模 支撑架必须与梁架及楼板满堂架连成整体。 2、梁模 采用12厚木胶板,梁底模按3/1000起拱(当梁净跨大于4m 时)。当梁高≥700mm时,设对拉螺栓,其间距宜在0.5~0.7m。梁采用钢管支撑承重,其立杆间距800mm,对于大于800mm的梁,在梁底加设一根立杆支撑,支撑架横杆步距为1200mm~1500mm,并设扫地杆和剪刀撑。 3、楼板模板 楼板模板采用12mm厚木胶板,辅以50×80mm木枋,间距≤300mm。板承重架采用满堂钢管脚手架,立杆间距1000*1000。 4、楼梯模板 (1)模板选择:

底模采用木胶板,侧模采用木模。 a、楼梯模板施工前应根据实际层高放样,确定楼梯板底模高度和踏步平面、立面位置。 安装顺序:立平台梁模板→立平台板模板→钉托木,支搁栅→支牵杆、牵杆撑→支外侧模→钉踏与侧模→钉反三角木。 b、搭设竖向脚手架和水平连系杆。 c、搭设支底模的纵横向钢管,铺楼梯底模,模板采用12mm厚木模板。 d、等绑扎好楼梯钢筋后安装楼梯外帮侧板,钉好固定踏步侧板的挡木。 e、在侧板处用套板画出踏步位置线。 f、安装踏步立模,模板高度为楼梯踏步高度减去模板厚度,模板顶为踏步平面,将踏步立模和两边侧模固定。 g、在踏步模上每米固定三角木,每隔三个踏步用对拉螺栓φ14将楼梯底板和踏步模板拉紧固定,为周转使用,对拉螺栓套上PVC 管。 二、模板及其支架必须符合下列规定: 1、墙柱模支撑采用钢管与梁板支承架连成整体。 2、梁板:本工程现浇梁板面积较大,周转材料用量大,针对这一特点,为了缩短工期、加快周转材料周转,降低造价,梁板模采用快拆体系。 3、为保证结构几何尺寸和相对位置的准确性,模板各部分尺寸

上海某框架结构施工组织设计

目录 一、工程概况 1、地理位置 2、建筑设计 3、结构设计 4、其他 质量目标 进度目标 安全文明施工目标 5、编制依据 二、施工方法(文字说明及图纸) 1、现场平面布置 2、施工技术准备 3、施工人员准备 4、持证情况 5、基础工程 土方开挖 地下室施工技术方案 ⑴施工的主要顺序

⑵弹线、验收 ⑶底板模板制作 ⑷底板钢筋绑扎 ⑸基础底板钢筋砼施工 ⑹砼浇捣方案 ⑺地下室墙板柱钢筋 ⑻地下室墙柱顶板模板 ⑼地下室顶板钢筋 ⑽地下室墙、柱、顶板混凝土浇捣⑾模板的拆除 6、地下室防水 7、主体结构施工技术与方法 施工部署 轴线引测、标高控制 主要施工机械现场使用说明 主要施工顺序 模板工程 钢筋工程 混凝土工程 砌体工程 8.装饰工程施工方法 装饰施工管理要点

粉刷工程 内墙涂料施工 外墙涂料施工 窗工程 油漆工程施工方法 9、安装工程施工 9.1给排水工程: 9.2电气工程: 9.3安装(电、给排水)工程施工工艺 三、主要技术措施 1、质量保证措施 2、土方工程 3、钢筋工程 4、模板工程 5.砼工程 6.墙体工程 7.装饰工程 8、季节性施工技术措施 9、工期保证措施 10.渣土处理、环境保护及消防、卫生措施 四、安全技术措施 一、安全措施

二、文明施工及环境卫生保证措施 五、混凝土、砂浆试块制作计划表 六、技术复核计划表 七、隐蔽工程验收计划表 八、工艺及质量检测点计量网络图及计量器具配备明细表 九、单位工程施工总进度计划表62 十、施工现场平面布置图63 十一、主要机械设备一览表64

一、工程概况 金桥出口加工区软件园一期3、4、5号研发楼,由xxx有限公司投资开发,由上海xxx设计院设计。 1、地理位置 位于上海市浦东新区xxx。 2、建筑设计 金桥出口加工区软件园一期3、4、5号研发楼均为地下一层,上为多层厂房,钢筋混凝土框架结构。其中3号研发楼为地上五层,建筑面积为7120m2;4号研发楼地上三层,建筑面积为5503.19m2;5号研发楼地上4层,建筑面积9116m2。本工程±0.000相当于绝对标高4.960米,室外标高为4.000米,室内外高差为960。 本工程抗震烈度为7度,结构防火为二级。 墙体工程:地下室外墙材料为350厚现浇钢筋混凝土墙体,其余外墙为200厚加气混凝土砌体墙体,填充墙为200、100厚加气混凝土砌体墙体。墙身在-0.060m处做20厚1:3厚水泥砂浆,掺3%防水剂,有地梁处可设防潮层。 楼地面:现浇钢筋混凝土楼板面随捣随光。 外墙面:选用高级外墙涂料。做法:12厚1:2水泥砂浆打底拉毛(混凝土面层在打底前,刷界面剂一道),6厚1:2.5水泥浆罩面,满刮腻子两边,刷高级外墙涂料。 内墙面:砌块墙面抹灰应按三层做法,基层底灰应选用专用加气

相关主题
文本预览
相关文档 最新文档
