当前位置:文档之家› 落吊盘安全技术措施概论

落吊盘安全技术措施概论

落吊盘安全技术措施概论
落吊盘安全技术措施概论

安全技术措施报审表工程名称:123风井筒工程编号:

456

123风井落吊盘

施工安全技术措施

施工单位:456

项目经理:

编制人:

编制日期:2014年月日

123风井落吊盘施工安全技术措施

会审记录

目录

一、工程概况.............................................................................................................................................................................. - 5 -

(一) 概述 ................................................................................................................................................................................ - 5 -

(二) 主要设备、材料技术特征及工程量 ............................................................................................................................. - 5 -

二、编制依据.............................................................................................................................................................................. - 6 -

三、施工准备.............................................................................................................................................................................. - 6 -

(一) 技术准备 ...................................................................................................................................................................... - 6 -

(二)施工现场准备 ............................................................................................................................................................. - 7 - (三)资源动员、人员组织 ................................................................................................................................................. - 7 - (四)设备、材料落实 ......................................................................................................................................................... - 7 - 三、施工工序及工期安排 .......................................................................................................................................................... - 7 -

(一)施工方案 ..................................................................................................................................................................... - 7 - (二)、工程工期 ................................................................................................................................................................. - 8 - 四、主要施工方法及技术标准 .................................................................................................................................................. - 8 -

(一) 通风机的安装................................................................................................................................................................. - 8 -

(二) 从风机到井口的风筒安装............................................................................................................................................. - 8 -

(三) 吊盘下落前做的相关准备工作 ..................................................................................................................................... - 8 -

(四) 井口管路及电缆的安装................................................................................................................................................. - 9 -

(五) 安装技术标准............................................................................................................................................................... - 10 - 五、劳动组织及管理................................................................................................................................................................ - 10 -

(一)劳动组织 ................................................................................................................................................................... - 10 -

六、安全注意事项.................................................................................................................................................................... - 11 -

七、文明施工............................................................................................................................................................................ - 12 -

123风井落吊盘施工安全技术措施

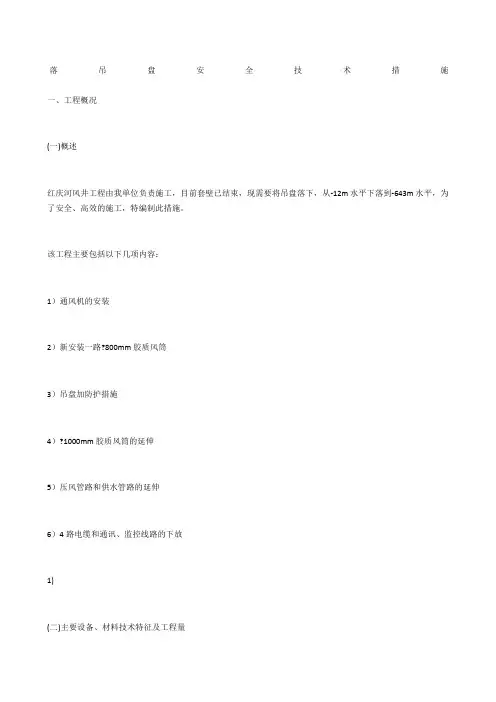

一、工程概况

(一) 概述

红庆河风井工程由我单位负责施工,目前套壁已结束,现需要将吊盘落下,从-12m水平下落到-643m水平,为了安全、高效的施工,特编制此措施。

该工程主要包括以下几项内容:

1)通风机的安装

2)新安装一路?800mm胶质风筒

3)吊盘加防护措施

4)?1000mm胶质风筒的延伸

5)压风管路和供水管路的延伸

6)4路电缆和通讯、监控线路的下放

(二) 主要设备、材料技术特征及工程量

1.风筒

型号?800mm 约670m

型号?1000mm 约631m

2.局部通风机

型号 FBDN0/2*30 (2台)

功率 30kw

电压 380/660KV

流量 340-780m3/min

3.管路

Φ159 631m

Φ60 631m

4.电缆

动力电缆35mm 631 m

主提信号电缆16 mm 631 m

副提信号电缆16 mm2 631 m

照明电缆16 mm2 631 m

通讯电缆 631 m

瓦斯探头电缆 631 m

CO探头电缆 631 m

5.管卡

型号Φ159 105个

型号Φ60 105个

6、钢丝绳

型号18.5mm 400m

型号15.5mm 240m

型号21.5mm 631m

7、开关

矿用隔爆型真空馈电开关 KBZ5-400/1140(660) 2台

风机开关 QJZ-2×120(80)/1140(660) 2台

二、编制依据

本安全技术措施根据红庆河风井施工组织设计资料、红庆河风井一期安装设计图纸和2011版《煤矿安全规程》、《操作规程》、《煤矿安装工程质量检验评定标准》MT 5010-95版。

三、施工准备

(一) 技术准备

工程开工前,按照要求进行技术准备,组织专业技术人员进行图纸自审,按照程序,编制并报批此次施工的安全技术措施。准备好各种技术资料和表格。

施工前对技术人员、管理人员及施工人员做好技术交底。

具体包括:

1. 组织专业技术人员进行图纸自审。

2. 组织施工人员学习有关技术标准、阅读图纸及相关资料,掌握有关技术要领;

3. 编制施工安全技术措施,并组织施工人员进行贯彻学习,掌握施工要领;

4. 核对此次施工中有关技术参数;

5. 按施工需要备齐各种施工设备、工具和材料;

(二)施工现场准备

1. 做好测量基点的交点工作,并做好相关记录;

2. 准备好施工现场的生产、生活、办公场所及设施;

3. 根据施工现场需要,布置消防器材。

(三)资源动员、人员组织

在施工进场前,根据施工计划要求,由项目部组织对施工设备、机具、材料、计量器具、人员进行合理组织和准备;对施工人员进行培训,以确保工程按照合同的要求,组织均衡施工。

(四)设备、材料落实

进场前按照质量体系程序文件要求,做好施工用的设备、工具、材料的准备工作,完成对施工设备、机具、材料的检验、计量、检测器具和试验仪器的校验。这些准备工件是做好安装工程的前提,任何一项准备不当,供应脱节,都会造成停工待料,影响工期。

1.施工设备的准备

铲车、滑轮、气焊设备(氧气瓶、乙炔发生器、焊具、割具)、电焊机等。

2.工具及刃具

大小铁锤、各种活搬手、套管搬手、、螺旋千斤顶、各种绳套、撬棍。

3. 材料准备

施工用的各种关卡、管路、风筒?1000mm、800mm、各种扎线等。

三、施工工序及工期安排

(一)施工方案

主要分三个步骤

1、先对通风机进行安装,安装完毕后把风筒通过二平台和井口进行连接。

2、对吊盘进行清理,然后把吊盘喇叭口重新安装。同时在上吊盘外延安装护栏,主副提信

号从下层盘移到上层吊盘。

3、吊盘下放同时,井口同时进行以下几个工作

1)压风管和供水管的下接

2)4路电缆的下放

3)通讯以及监控电缆的下放。

4)两路风筒的下接

(二)、工程工期

根据施工图纸和工程的实际情况和文件要求,本工程施工工期安排3天

四、主要施工方法及技术标准

(一) 通风机的安装

1、测量放线

测量人员根据技术部提供坐标数据,找出中心线点和标高点。

2、安装局部通风机底座,安装完毕后利用水准仪操平找正。

3、底座安装完毕后利用吊车将通风机起吊放置到底座上,放置后对其位置

进行操平找正,操平找正后用螺栓将通风机固定在底座上。

4、然后用风筒和风道岔进行软连接,连接后要保证连接处不能漏风。

(二) 从风机到井口的风筒安装

1、将?800mm风筒通过18.5mm钢丝绳两道连接到井架的二平台位置。

具体二平台位置见附图(一)

2、在利用钢丝绳将?800mm风筒从二平台连接到井口,并用钢丝绳固定在风筒入口的两侧钢梁上,每侧固定五副绳卡。

(三) 吊盘下落前做的相关准备工作

1、先在吊盘四周安装防护栏,采用?22mm螺纹钢焊接高度为1.2m整体式护栏。

2、将吊盘主副提喇叭口全部恢复,焊接要牢固。

3、将主副提的信号全部移到上层吊盘。

4、地面漏灰系统要在下放吊盘前要改造完毕。

(四) 井口管路及电缆的安装

1、因为要求电缆和管路以及风筒在吊盘下放的同时,此时几项工作要同时进行,所以在安装之前,先对人员组织进行安排。安装人员安排表

2、下放之前将所需要的材料全部运放到井口指定位置,并指定专人看护。

3、吊盘开始下放

1)吊盘每次下放的距离为600mm(电缆扎线绑扎间距),下放时每层吊盘都要安排专人监护吊盘下落情况,发现异常要用对讲机和井口集控室工作人员联系,及时停止吊盘下落。

2)吊盘下放至停止,进行以下几个工作

(1)压风管路的安装,吊盘下放的高度达到6m时,利用内齿轮将压风管路悬吊起来,然后用螺栓将两节管路进行连接。一节压风管连接完毕后,以同样的方式将供水管路也连接起来,然后将供水管路用关卡连接到压风管路上。此施工过程是采用内齿轮对管路悬吊,所以内齿轮操作工一定要按操作规程操作。

(2)提前将需要用到的一半数量的风筒放置到上层吊盘的制定位置,并摆放整齐,另外一半风筒可以用吊桶从地面运输到上层吊盘。吊盘下落之前先将从封口盘到吊盘这段风筒先接好,然后随着吊盘的下落分别在上吊盘接?1000mm和?800m m风筒,悬吊?800mm的风筒前400m采用18.5m的钢丝绳悬吊,后230m采

用15.5m钢丝绳进行悬吊。两段钢丝绳采用绳卡进行连接,每侧采用5副。两节风筒之间连接采用铁丝进行绑扎。

(3)电缆和信号以及监控线的下放。吊盘下放,二平台和井口负责拉动电缆的工作人员要将电缆拉动随着吊盘下放,井口人员开始对电缆进行绑扎和上绳卡,电缆和钢丝绳用绳卡卡住时一定要在绳卡下面垫有胶皮,对电缆进行保护。绳卡卡的间距是3m,扎线的间距是600mm。信号和监控线采用扎线直接钢丝绳上,绑扎间距同样为600mm。扎线绑扎一定要牢固,绳卡的螺栓一定要拧紧,不能有松动。以上工作严禁带手套,并且工具必须有留绳,工作时封口盘的各个洞口都要封堵严实。

(4)当四层吊盘放置到-643m位置时,停止下放吊盘。将上层吊盘的信号等全部恢复到下层吊盘。

(五) 安装技术标准

执行《煤矿安装工程质量检验评定标准》(MT5010-95)

五、劳动组织及管理

工程施工期间,采用两班制作业方式。

(一)劳动组织

劳动组织见《劳动组织人事表》

劳动组织人事表

六、安全注意事项

1、在井口使用的工具一定要留绳,防止高空坠物。

2、起吊管路时绳鼻和马镫一定要紧固。

3、抬压风管和供水管时一定要注意手脚。

4、在上层吊盘安装护栏时保险带一定要生根。

5、在井口干活的人员要听清信号,稳车操作工要规程要求操作。

6、所有施工人员,必须配带安全帽和安全带,并且使用安全带时要生根。

7、在摆放氧气、乙炔时一定要按规定摆放,使用也一定要规程使用,旁边必

须有灭火器材。

8、特种作业人员必须持证上岗。

9、使用电焊机时一定要确定有接地保护。

10、现场使用电气焊时,必须严格遵守电气焊操作规程。

11、吊盘下放的同时,要有专人在稳车群巡视,发现异常立即用对讲机通知井

口,停止稳车运行。

12、悬吊用具一定要提前检查,合格后方能使用。使用时一定要按要求使用。

七、文明施工

1、施工中使用的工具应妥善保管,不得随手乱扔,下班前应清点找齐。

2、施工完毕后要及时清理现场,必须做到工完料尽、活尽场清,确保文明生产。
