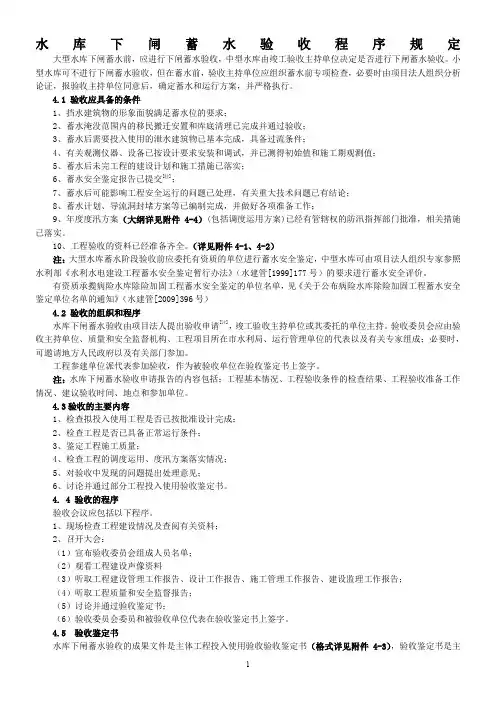

蓄水验收程序

蓄水验收程序

1、工程建设具备阶段验收(水库下闸蓄水验收)条件时,项目法人应向竣工验收主持单位提出阶段验收申请报告。竣工验收主持单位应自收到申请报告之日起20 个工作日内决定是否同意进行阶段验收。

2、下闸蓄水验收应具备以下条件:

(1)挡水建筑物的形象面貌满足蓄水位的要求;

(2)蓄水淹没范围内的移民搬迁安置和库底清理已完成并通过验收;

(3)蓄水后需要投入使用的泄水建筑物已基本完成,具备过流条件;

(4)有关观测仪器、设备已按设计要求安装和调试,并已测得初始值和施工期观测值;

(5)蓄水后未完工程的建设计划和施工措施已落实;

(6)蓄水安全鉴定报告已提交;

(7)蓄水后可能影响工程安全运行的问题已处理,有关重大技术问题已有结论;

(8)蓄水计划、导流洞封堵方案等已编制完成,并作好各项准备工作;

(9)年度度汛方案(包括调度运用方案)已经有管辖权的防汛指挥部门批准,相关措施已落实

(完整版)工程验收管理流程

工程验收管理流程 建筑工程竣工验收准备工作1、工程竣工预验收(由监理公司组织,建设单位、承包商参加):工程竣工后,监理工程师按照承包商自检验收合格后提交的《单位工程竣工预验收申请表》,审查资料并进行现场检查;项目监理部就存在的问题提出书面意见,并签发《监理工程师通知书》(注:需要时填写),要求承包商限期整改;承包商整改完毕后,按有关文件要求,编制《建设工程竣工验收报告》交监理工程师检查,由项目总监签署意见后,提交建设单位2、工程竣工验收(由建设单位负责组织实施,工程勘察、设计、施工、监理等单位参加):1)、承包商:a、承包商编制《建设工程竣工验收报告》监理公司建设单位。b、工程技术资料(验收前20个工作日); 监理公司(5个工作日内)(2)、监理公司:编制《工程质量评估报告》(3)、勘察单位:编制质量检查报告(4)、设计单位:编制质量检查报告
(5)、建设单位:a、取得规划、公安消防、环保、燃气工程等专项验收合格文件。b、监督站出具的电梯验收准用证。C、提前15日把《工程技术资料》和《工程竣工质量安全管理资料送审单》交监督站(监督站在5日内返回《工程竣工质量安全管理资料退回单》给建设单位)。d、工程竣工验收前7天把验收时间、地点、验收组名单以书面通知监督站。 房屋建筑工程竣工验收应当具备哪些条件(1)完成房屋建筑工程设计文件和合同约定的各项内容;(2)有完整的技术档案和施工

管理资料;(3)有工程使用的主要建筑材料、建筑构配件和设备的进场试验报告;(4)有勘察、设计、施工、监理等单位签署的质量合格文件;(5)有施工单位签署的工程保修书。 建筑工程竣工验收监督(由监督站操作)1、监督站在审查工程技术资料后,对该工程进行评价,并出具《建设工程施工安全评价书》(建设单位提前15日把《工程技术资料》送监督站审查,监督站在5日内返回《工程竣工质量安全管理资料退回单》给建设单位)。2、监督站在收到工程竣工验收的书面通知后(建设单位在工程竣工验收前7天把验收时间、地点、验收组名单以书面通知监督站,另附《工程质量验收计划书》),对照《建设工程竣工验收条件审核表》进行审核,并对工程竣工验收组织形式、验收程序、执行验收标准等情况进行现场监督,并出具《建设工程质量验收意见书》。 建筑工程竣工验收备案准备的资料工程竣工验收备案(由建设单位操作)备案准备的资料:1、《建设工程竣工验收报告》2、下列文件:(1)、施工许可证;(2)、施工图设计文件审查意见;(3)、工程质量评估报告;(4)、工程勘察、设计质量检查报告;(5)、市政基础设施的有关质量检测和功能性试验资料;6)、规划验收认可文件;(7)、消防验收文件或准许使用文件;(8)、环保验收文件或准许使用文件;(9)、有监督站出具的电梯验收准用证及分部验收文件;(10)、燃气工程验收文件;(11)、《广州市建设工程质量保修书》;(12)、法规、规章、规定必提供的其他文件。 建筑工程竣工验收备案程序1、建设单位向备案机关领取《房屋

公路工程交工验收程序范本

第一节合同段交工验收程序 一、工程初验 (一)初验条件 合同段工程在满足以下条件后,承包人可尽早向监理工程师申请交工的意向: 1.承包人拟申请交工的工程已经基本完成,剩余工程收尾工作量很少,且在缺陷责任期完成这些工程时,不影响完工工程的正常使用及施工安全; 2.监理工程师已分别按照《公路工程质量评定标准》的要求基本完成分项工程质量检查和评定,总监理工程师签发分项工程交工证书。 (二)初验检查容 合同段工程初验由监理工程师负责组织。总监理工程师在认为上述条件基本具备后,应在收到承包人合同段交工验收申请意向书7天组织承包人、监理工程师按以下方面容对合同段工程完成初步检查,并通知工程管理部、相关承包人派人参加(其中路面承包人主要参与路基、桥梁宽度、高程、横坡等联合测量)。检查容包括: 1.逐项检查拟申请交工的工程是否按合同要求已全部完成; 2.分项工程质量检验评定的结果是否符合规要求; 3.监理工程师在各种场合,以不同形式向承包人指出的各类质量问题是否得到妥善解决; 4.各项技术、质量管理和合同管理程序及手续是否齐全、完备;

5.是否有遗留未处理的重大技术、质量遗留问题; 6.承包人申请交工的工程现场是否进行全面清理(包括临时用地和材料堆放场、弃、取土场等); 7.是否得到当地及环保等政府部门认可; 8.承包人是否按合同规定完成或基本完成有关的工程交工资料,文件的编制是否满足归档要求; 9.现场剩余工作完成计划(如果有)。 (三)初验报告 初验检查工作结束后,由监理工程师完成初验报告,初验报告主要包括以下容: 1.合同段工程总体情况及初验概述; 2.现场存在的有关问题; 3.工程质量(总体)评定表及评定结果; 4.与评定表相对应的工程初验检查检测记录表; 5.初验检查结论。 如果工程管理部认为上述交工验收条件尚不具备,则由监理工程师书面通知承包人抓紧完成上述工作,直至合同段交工验收条件成熟后,承包人再提出正式交工申请报告。 二、交工验收 1.公路工程(合同段)进行交工验收应具备以下条件: (1)合同约定的各项容已完成; (2)施工单位按交通运输部制定的《公路工程质量检验评定标准》及相关规定的要求对工程质量自检合格;

基础、主体验收会议纪要(通用)

**************** 地 基 与 基 础 验 收 会议纪要

************************ 地基与基础质量验收会议纪要 工程名称: 时间:2014年 12 月 10 日 地点:工地现场会议室 参加单位: 建设单位: 设计单位: 勘察单位: 质量监督站: 监理单位: 施工单位: 与会人员:详见会议签到表 各单位领导到现场检查质量是否符合验收要求。 中间验收程序和方法: 施工单位: 首先由施工单位介绍该工程项目的施工技术总结及工程质量自评结果等有关情况:基础分部工程质量控制资料经检查,结果均为合格、齐全;结构混凝土试块按规范要求留置,见证抽样的各种不同设计强度试块的留置及抗压检验的强度和有关各原材料抽样送检试验,均符合设计要求及有关规定。 基础分部工程质量检查检验批验收记录均符合计要求及施工规

范规定;经组织进行自检自评,基础分部各项指标均符合施工规范规定和设计要求,自评为合格标准。 监理单位: 监理单位介绍工程施工过程中有关质量和安全的监督以及管理的控制情况,经组织对实体和质保资料的核查,均符合设计要求和有关施工规范规定,同意评估该工程项目的地基与基础分部为合格标准,验收为合格工程。 勘察单位: 根据该工程项目基础地质情况,经检查同意该工程项目的地基与基础为合格标准。 设计单位: 该工程项目的设计情况及质量要求,经组织进行对实体和质量保证资料的检查,均符合设计要求和有关施工规范规定,同意评定该工程项目的地基与基础和主体分部为合格标准。 建设单位: 建设单位介绍该工程施工过程中有关质量和安全的监督和管理情况,经组织对实体和质保资料的检查,同意评定该工程项目的地基与基础分部为合格标准。 质监站: 质监站参加验收程序,对验收程序进行监督,符合验收程序。

关于规范试验检测和工序验收管理程序

质量控制及工序验收措施 一、质量检验程序 1、为规范工程质量验收的流程,确保工程质量,我项目部严格遵循合同承诺,设立了“三检制”机构。一检为施工班组质检员;二检为项目部现场施工员;三检为项目部安质部专职质检员。“三检制”人员组织机构以上报监理部。 2、分项工程质量检验评定在班组或工序自检、互检合格的基础上,专职质检员组织有关人员对工程质量进行检验,专职质检员核定、验收后,并填写分项工程质量检验评定表,“报监理通知单”,请监理工程师验收。 3、分部工程质量评定在分项质量评定的基础上,由工程项目技术负责人组织有关人员对工程质量进行检验,专职质检员核定,并填写分部工程质量评定表。 4、单位工程质量评定,在分部工程质量评定的基础上,将有关的质量检验评定资料送建设单位(监理工程师),审查认可后交质量监督站验收。 二、施工过程中工序的质量控制 1、实行质量目标管理,把质量目标层层分解,落实到施工的每一道工序上,把质量目标落实到每一个施工人员肩上。上一道工序验收合格后才能进行下一道工序,不合格的项目一定要返工重做至合格。 2、项目质检员对分项工程进行全过程质量检查,按规定做好现场检查原始记录,每一道工序完工后进行自检,报质检工程师复检,在此基础上报监理工程师检查,做到道道工序有人把关,每个项目有人验收。 3、认真负责,实事求是地做好各种施工原始记录。积极配合监理工程师及其对工程质量的检查验收工作。 三、原材料质量保证措施 1、材料采购:根据质量方针和质量目标的要求,材料采购的有关程序,选择有资质、信誉好的材料供应商,保证所有同工程质量有关的物资采购能满足规定的要求。

2、材料验收:材料进场后,材料员清点材料,核对送货单内容与采购标准是否一致。货单是否准确、有材质证明及物资经检验合格的,材料员在验收单上签字或填写料具验收单,当物资的质量不合格,则作退货处理。 3、原材料的检验:物资的进货检验由材料员及试验员负责进行;材料员负责材料的外观物理性能检验,试验员负责材料的化学性能检验,进场材料经检验和试验后,需经项目质量监督员签发进场物资的准用令。否则,进场材料不允许在工程中使用。 四、工程试验管理 1、为进行工程质量检验和原材料的监测,所进的试验设备和测量器具按计量法规定进行定期校验和鉴定,取得合格证。工地试验人员严格按照国家、行业等有关规程规定进行检测,并接受监理工程师的监督,当监理需要抽检试验时,我方试验人员负责配合。 2、工地取样及试验 ①、工地设置符合要求的设施、仪器配套的工程检测仪器,配置现场试验人员和部分必需品。 ②、工地试验按业主要求,本工程试验均委托具有专业资格的中铁大桥局第一工程有限公司试验检测中心香维公路金沙江大桥项目部工地实验室。

高速公路建设基本程序 (2)

精心整理 高速公路建设基本程序 ???一、前期工作 ???1.可行性研究报告审批。项目业主负责项目的前期工作。工可编制由其委托具有甲级工程咨询资质的单位完成,并负责上报审批。“678网”内属于国家高速公路“7918网”内的项目(以下简称“国高项目”),由省区发改委、交通运输厅分别报交通运输部、国家发改委审查,由国家 ???2. ???(1 ???(2 ???(3 件。 ???3. ???4. ??? ???1.项目法人的组建要严格按照交通运输部《公路建设项目法人资格标准(试行)》(交公路发〔2001〕583号)执行。作为高速公路的项目业主,必须达到该标准的甲级公路建设项目法人资格标准。 ???2.项目法人组建后,应按该资格标准的要求履行相关机构成立的审批程序,并配备相应的管理机构和人员,落实建设资金,在初步设计批准前报省交通厅审查。申报资料应包括以下材料:???①《公路建设项目法人资格申报表》(格式见附件1);

???②法人单位成立的批文,法定代表人的任职文件; ???③工程可行性研究报告的批文; ???④企业法人营业执照或事业单位法人证书; ???⑤建设资金来源情况说明; ???⑥项目负责人及技术、财务、安全负责人的职称证书; ???⑦项目负责人及技术负责人以往的工程项目管理工作业绩及证明材料。 ???以上②~⑦项材料作为申报表的附件装订成册。证照、批文、业绩材料等可采用复印件,证照 ??? ???3.执行,???4. ??? ???1. ???2. 资质的招标代理机构组织招标。 ???3.招标方式原则上应采取公开招标,招标公告要按照国家发改委《招标公告发布暂行办法》(委令2000年第4号)及《国家计委关于指定发布依法必须招标项目招标公告的媒介的通知》(计政策〔2000〕868号)有关规定执行,不能仅在省内媒体上发布。因项目特殊,符合交通运输部《公路工程勘察设计招标投标管理办法》(部令2001年第6号)第十二条规定的,可以采取邀请招标,但省高项目须事先报省政府批准,国高项目须报国家发改委批准。

(完整版)分项、分部、验收程序

新建大瑞铁路大理至保山段JL-1标段 检验批、分项、分部、单位工程(工程实体)质量验收程序 编制 审核 审批 河南长城铁路工程建设咨询有限公司 大瑞铁路大保JL-1标监理站 2017年2月

检验批、分项、分部、单位工程(工程实体) 质量验收程序 工程施工质量验收时应按检验批到分项工程、分部工程、单位工程的顺序进行: 1、检验批的验收: 1)检验批经施工单位自检合格后,由施工单位专职质检员填写检验批质量验收记录并汇总有关质量证明资料,向监理工程师报检。监理工程师组织施工单位专职质量检查员等进行验收。监理工程师应对全部主控项目进行检查,对一般项目的检查内容和数量可根据具体情况确定。 2)对检验批的质量验收内容分为实物检查和资料检查两个方面。实物检查: ①对原材料、构配件和设备等的进场验收,应按进场的批次 和各专业验标规定的抽样检验方案执行; ②对施工过程中较为重要的如混凝土强度等的检验,应按国 家现行有关标准及各专业验标规定的方案进行检查; ③对工程实体中以计数检验的项点是按各专业验收标准规定 的方案进行检查,并按抽查总点数的合格率进行判定。 资料检查: 包括原材料、构配件和设备等的质量证明文件(质量合格证、规格、型号及性能检测报告等)和检验报告、施工过程中重要工序的自检和交接检验记录、平行检验报告、见证取样检测报告和隐蔽工程验

收记录。 3)经监理工程师检查验收质量合格的检验批,监理工程师直接在检验批质量验收记录表上签署验收意见,并同意进行下道工序。 4)未经检查验收或经检查验收不合格的检验批不得进行下道工序施工。 5)检验批合格质量应符合:主控项目的质量经检验全部合格;一般项目的质量经抽样检验全部合格,其中,有允许偏差的抽查点,除有专门要求外,80%及以上的抽查点应控制在允许偏差内,最大偏差不得大于规定允许偏差的1.5倍。 6)当检验批质量不符合要求时,应按以下规定进行处理: ①经返工重做的或更换构配件、设备的检验批,应重新进行验收; ②当对试块试件的试验结果有怀疑时,或因试块试件丢失损坏、试验资料丢失等无法判断实体质量时,应经有资质的法定检测单位对实体质量进行检测鉴定,凡达到设计要求的检验批可予以验收。 2、分项工程的验收 1)分项工程由监理工程师组织施工单位分项工程技术负责人等进行验收,并填写分项工程质量验收记录。 2)分项工程质量验收是对其所含检验批质量的统计汇总,主要是检查核对检验批是否覆盖了分项工程范围、检验批验收记录的内容及签字是否齐全正确。 3)分项工程质量验收合格的规定:分项工程所含的检验批均应符

基础分部验收程序

遵义医学院新蒲校区图书馆工程 地基基础分部工程验收程序 一、验收会议时间:2015年5月4日 验收地点:遵义医学院新蒲校区图书馆工程项目部会议室。 二、参会单位: 建设单位:遵义医学院 设计单位:中国华西工程设计建设有限公司 地勘单位:深圳市勘察研究院有限公司 监理单位:遵义市建工监理公司 施工单位:遵义建工(集团)有限公司 质监单位:遵义市建设工程质量监督站 三、会议主持人:遵义市建工监理有限公司张文汉(项目总监理工程师)。 四、验收会议各参建单位与会人员签到。 五、会议主持人宣布该地基基础分部验收程序及验收组成员名单,明确会议记录人。 六、验收组成员到施工现场检查地基基础工程实体质量。 七、施工现场实体质量检查完成后,各验收参会人员在会议室集中进行地基基础分部验收会议。 八、各参建单位对工程质量作简要汇报: ㈠、施工单位汇报施工情况并作地基基础分部工程质量自评报告: 1、工程的基本概况:(包括工程数量、类型、开工时间、工期等);

2、重点汇报执行强制性条文情况,原材料、构配件、设备质量控制情况和施工试验检测情况; 3、新材料、新工艺、新技术的应用情况。 4、工程是否按照设计图纸、合同内容和有关标准、规范进行施工; 5、工程质量是否达到国家验收规范的合格要求。 ㈡、监理单位汇报工程监理情况并作地基基础分部工程质量评估报告(报告人:张文汉—项目总监): 1、对工程整个施工过程的监理情况; 2、重点是对材料、设备进场审查签字认可情况,各分项分部工程是否按图和有关标准、规范进行施工; 3、工序或施工部位监理情况; 4、有无违反强制性条文及处理结果;抽查出的问题整改情况; 5、工程是否达到国家验收规范合格要求;是否同意验收。 ㈢、地勘单位简要汇报工程地勘现场质量检查情况并作地勘地基基础分部工程质量检查报告: 1、对地基基础的检查的情况; 2、有无违反强制性条文及处理结果;抽查出的问题整改情况; 3、工程是否达到国家验收规范合格要求;是否同意验收。 ㈣、设计单位简要汇报工程设计情况并作地基基础分部工程质量检查报告: 1、工程对设计文件的执行情况、工程按图施工的检查情况; 2、有无违反强制性条文及处理结果;抽查出的问题整改情况;

工序报验流程

工序报验流程 一、墙体砌筑 墙体放线——自检——向总包报验——报监理 模板安装——自检——向总包报验——报监理—— 浇筑混凝土墙砍——放线——自检——向总包报验——报监理 砌筑墙体——自检——向总包报验——当天完成的墙体进行验收(报监理) 二、钢筋绑扎 楼面芯柱、构造柱及水平系梁过梁植筋 钻孔——清孔——自检——报验(总包)——报监理——植筋——自检——报验(总包、监理)——水平系梁、柱、过梁钢筋绑扎——自检——报验(总包、监理)——模板安装——自检——报验(总包、监理)——浇筑混凝土 给 三、其它不一一列举,必须做到每一道工序完成后进行报验,合格后再进行下一道工序施 工。 四、熟悉图纸内容,墙体上的消防箱、电箱、门窗洞口必须留置,不得遗漏后凿。 五、《建筑工程冬期施工规程》(JGJ104—2011)。 我这边用的给你参考下: 河东岸冬季施工技术措施 我项目部进入冬季施工的项目主要有土方工程和混凝土工程。为确保冬期施工质量,加强冬期工程施工技术的管理,特制定本措施。 1冬期施工气象资料 根据中华人民共和国行业标准《建筑工程冬期施工规程》(JGJ104—2011)冬期施工期限划分原则:根据当地多年气象资料统计,当室外日平均气温连续5d稳定低于5℃,1d内温度低于零度,即进入冬期施工;当室外日平均气温连续5d高于5℃时解除冬期施工。 2基本原则 2.1编制的原则是:确保工程质量,经济合理,确实能缩短工期。措施内容包括:施工项目;施工方法;现场布置;冬期施工进度计划;设备、材料、能源、工具的供应计划;安全防火措施;测温制度和质量检查制度等。措施制定后,要组织有关人员学习、开会落实,并向施工班组交底。会议纪要及技术交底要留档保存。 2.2我项目部认真收听天气预报,监测工程现场气温,掌握气温变化情况,及时传达气象信息,并逐日做好记录,并有应对气温骤降的技术措施和物资准备。 2.3入冬前我项目部建立了冬施领导组,并对现场的技术员、施工员、材料员、试验员及主要工种的班组长、测温员、电焊工、外加剂掺配和高空作业等人员进行冬施培训,掌握必须的技术工作、操作要点和安全意识,持证上岗。并对冬期施工准备工作进行检查。 2.4冬期施工要严格执行《建设工程质量管理条例》、《混凝土结构设计规范》(GB50010-2010)和《建筑工程冬期施工规程》(JGJ104—2011)。 2.5冬期施工前,我项目部明确了各分部、分项工程技术负责人及其岗位职责,并做了冬期

交工验收基本程序及资料概要

交工验收基本程序及资料 目录 交工验收基本问题 一.交工验收程序 二.交工验收的时限 三.施工单位交工验收申请的内容和格式 四.监理工程师对交工验收申请的审查 五.项目法人对交工验收申请的审查 六.必须参加验收的单位及其职责 七.参加交工验收的单位和主要人员 八.交工验收的准备工作 九.交工验收的工作内容 十.交工验收工作报告 十一.交工验收工程质量评定 十二.工程质量标准的使用 一.交工验收程序 (1)施工单位完成合同约定的各项内容且自检合格后,向项目法人提出合同段交工验收申请并先报监理工程师审查。交工验

收申请应附工程质量自检报告和施工总结报告。 (2)监理工程师根据掌握的情况、抽检资料以及监理工程师对合同段工程质量评定结果,对施工单位交工验收申请及其所附资料进行审查并签署意见。监理工程师审查同意后应及时通知施工单位并将审查意见、工程质量的评定资料和监理工作报告一并提交项目法人。 (3)项目法人对施工单位上报的交工验收申请以及监理工程师签署的审查意见进行核查,并结合现场查看和平时掌握的情况(如果对一些指标或项目的质量有怀疑时,组织人员或委托检测单位进行检测),认为合同段满足交工验收条件时应及时申请质量监督机构的检测,组织交工验收。 二.交工验收的时限 ①施工单位提出交工验收申请后7天之内,监理工程师应明确申请报告是否被接受, 对于符合验收条件的应在自收到文件之日起的14天内完成审查。 ②项目法人在收到经监理工程师同意的交工验收申请7天之内,明确申请报告是否接受, 对于符合验收条件的自收到文件之日起的35天内组织交工验收工作。 ③质量监督机构应在收到项目法人的检测申请之后,28天内完成检测工作并出具检测意见。 三.施工单位交工验收申请的内容和格式 1.交工验收申请的内容

分部工程、单位工程验收程序

分部工程、单位工程验收程序 3分部工程验收 3.0.1分部工程验收应由项目法人(或委托监理单位)主持。验收工作组由项目法人、勘测、设计、监理、施工、主要设备制造(供应)商等单位的代表组成。运行管理单位可根据具体情况决定是否参加。质量监督机构宜派代表列席大型枢纽工程主要建筑物的分部工程验收会议。 3.0.2大型工程分部工程验收工作组成员应具有中级及其以上技术职称或相应执业资格;其他工程的验收工作组成员应具有相应的专业知识或执业资格。参加分部工程验收的每个单位代表人数不宜超过2 名。 3.0.3分部工程具备验收条件时,施工单位应向项目法人提交验收申请报告,其格式见附录D。项目法人应在收到验收申请报告之日起10 个工作日内决定是否同意进行验收。 3.0.4分部工程验收应具备以下条件: 1所有单元工程已完成; 2已完单元工程施工质量经评定全部合格,有关质量缺陷已处理完毕或有监理机构批准的处理意见; 3合同约定的其他条件。 3.0.5分部工程验收应包括以下主要内容: 1检查工程是否达到设计标准或合同约定标准的要求; 2评定工程施工质量等级; 3对验收中发现的问题提出处理意见; 3.0.6分部工程验收应按以下程序进行: 1听取施工单位工程建设和单元工程质量评定情况的汇报;

2现场检查工程完成情况和工程质量; 3检查单元工程质量评定及相关档案资料; 4讨论并通过分部工程验收鉴定书。 3.0.7项目法人应在分部工程验收通过之日后10 个工作日内,将验收质量结论(其格式见附录E)和相关资料报质量监督机构核备。大型枢纽工程主要建筑物分部工程的验收质量结论应报质量监督机构核定。 3.0.8质量监督机构应在收到验收质量结论之日后20 个工作日内,将核备(定)意见书面反馈项目法人。 3.0.9当质量监督机构对验收质量结论有异议时,项目法人应组织参加验收单位进一步研究,并将研究意见报质量监督机构。当双方对质量结论仍然有分歧意见时,应报上一级质量监督机构协调解决。 3.0.10分部工程验收遗留问题处理情况应有书面记录并有相关责任单位代表签字,书面记录应随分部工程验收鉴定书一并归档。 3.0.11分部工程验收鉴定书格式见附录F。正本数量可按参加验收单位、质量和安全监督机构各一份以及归档所需要的份数确定。自验收鉴定书通过之日起30 个工作日内,由项目法人发送有关单位,并报送法人验收监督管理机关备案。 4单位工程验收 4.0.1单位工程验收应由项目法人主持。验收工作组由项目法人、勘测、设计、监理、施工、主要设备制造(供应)商、运行管理等单位的代表组成。必要时,可邀请上述单位以外的专家参加。 4.0.2单位工程验收工作组成员应具有中级及其以上技术职称或相应执业资格,每个单位代表人数不宜超过3 名。 4.0.3单位工程完工并具备验收条件时,施工单位应向项目法人提出验收申请报告,其格式见附录D。项目法人应在收到验收申请报告之日起10 个工作

施工工序质量验收程序

光明生物公司技改项目配套宿舍工程 施工工序质量验收程序 1.施工单位应建立完整的质量保证体系,按施工合同约定的质量要求与质量管理程序进行作业,保证施工质量。 2.每道工序开工前施工单位须进行施工技术交底,重要工序或分部工程其内容须书面报送监理工程师审查。 3.建筑工程的工序施工完毕,施工单位应实行各道工序的操作人员“自检”、“互检”和专职质量管理人员“专检”相结合的“三检”程序,并签署有完整的检验记录。不合格,则自行返工。 4.在“自检”、“互检”和“专检”合格基础上,施工单位备齐自检资料和报验申请表,提前申请验收。对于建筑装饰部分质量还要求,在施工前按业主要求对各分项工程做出施工样板,经业主及监理确认后,方可大面积施工。 5.工程监理采用巡视、旁站、平行检查方式,及平常的工地例行检查,不能作为对施工方的施工质量的检查验收。 6.施工工序属于隐蔽工程,需在半天(4小时,工作时段)前通知监理(建设)单位验收,未经监理工程师批准,任何工程工序均不能擅自隐蔽,否则不予认可。隐蔽验收须按施工工序步骤逐步进行,并按工序步骤记录在验收表上,验收合格后才准许隐蔽;未按施工工序步骤逐步验收和记录的,该工程部位工序不予验收认可,涉及该工程部位工序的工程量不予计量,结算时不予认可。 7.监理方接到施工方验收申请,积极组织监理方人员检查,对工程中存在的质量问题和安全隐患问题以书面的形式,要求施工单位进行整改回复、检查、再申请验收。 8.监理方按设计和施工验收规范检查,确认无质量、安全问题,组织业主、施工单位联合检验。 9.各参建方验收合格后,业主、监理签署验收合格意见,再进行下一道工序施工。未经监理(建设)单位对上道工序的检查确认,不得进行下道工序的施工。 10.为确保工程质量,为设计和施工验收提供可靠依据,施工过程中各项试验,应严格按国家相关标准的规定进行见证抽样送检。未经监理见证送检的材料,一律不准用于工程上。

关于印发公路工程竣交工验收办法实施细则的通知(交公路发〔2010〕65号)

关于印发公路工程竣交工验收办法实施细则 的通知 交公路发…2010?65号 各省、自治区、直辖市、新疆生产建设兵团交通运输厅(局、委),天津市市政公路管理局: 为进一步规范和完善公路工程竣(交)工验收工作,部制定了《公路工程竣(交)工验收办法实施细则》,现印发给你们,请遵照执行。 二〇一〇年一月二十七日

公路工程竣交工验收办法 第一章总则 第一条为进一步规范和完善公路工程竣(交)工验收工作,根据《公路工程竣(交)工验收办法》(交通部令2004年第3号),制定本细则。 第二条公路工程验收分为交工验收和竣工验收两个阶段。 交工验收阶段,其主要工作是:检查施工合同的执行情况,评价工程质量,对各参建单位工作进行初步评价。 竣工验收阶段,其主要工作是:对工程质量、参建单位和建设项目进行综合评价,并对工程建设项目作出整体性综合评价。 第三条公路工程竣(交)工验收的依据是: (一)批准的项目建议书、工程可行性研究报告。 (二)批准的工程初步设计、施工图设计及设计变更文件。 (三)施工许可。 (四)招标文件及合同文本。 (五)行政主管部门的有关批复、批示文件。 (六)公路工程技术标准、规范、规程及国家有关部门的相关规定。 第二章交工验收 第四条公路工程交工验收工作一般按合同段进行,并应具备以下条件: (一)合同约定的各项内容已全部完成。各方就合同变更的内容达成书面一致意见。 (二)施工单位按《公路工程质量检验评定标准》及相关规定对工程质量自检合格。 (三)监理单位对工程质量评定合格。

(四)质量监督机构按“公路工程质量鉴定办法”(见附件1)对工程质量进行检测,并出具检测意见。检测意见中需整改的问题已经处理完毕。 (五)竣工文件按公路工程档案管理的有关要求,完成“公路工程项目文件归档范围”(见附件2)第三、四、五部分(不含缺陷责任期资料)内容的收集、整理及归档工作。 (六)施工单位、监理单位完成本合同段的工作总结报告。 第五条交工验收程序: (一)施工单位完成合同约定的全部工程内容,且经施工自检和监理检验评定均合格后,提出合同段交工验收申请报监理单位审查。交工验收申请应附自检评定资料和施工总结报告。 (二)监理单位根据工程实际情况、抽检资料以及对合同段工程质量评定结果,对施工单位交工验收申请及其所附资料进行审查并签署意见。监理单位审查同意后,应同时向项目法人提交独立抽检资料、质量评定资料和监理工作报告。 (三)项目法人对施工单位的交工验收申请、监理单位的质量评定资料进行核查,必要时可委托有相应资质的检测机构进行重点抽查检测,认为合同段满足交工验收条件时应及时组织交工验收。 (四)对若干合同段完工时间相近的,项目法人可合并组织交工验收。对分段通车的项目,项目法人可按合同约定分段组织交工验收。 (五)通过交工验收的合同段,项目法人应及时颁发“公路工程交工验收证书”(见附件3)。 (六)各合同段全部验收合格后,项目法人应及时完成“公路工程交工验收报告”(见附件4)。 第六条交工验收的主要工作内容: (一)检查合同执行情况。 (二)检查施工自检报告、施工总结报告及施工资料。

分部分项工程监理控制要点及验收程序

分部分项工程监理控制要点及验收程序 一、施工准备阶段 (一)、施工控制要点 1、报送企业资质证书及人员资格证书给监理审查。 2、认真熟悉设计文件及施工场地,并提出合理化建议. 3、编制好切合实际的施工组织设计,明确施工人员职责. 4、做好图纸技术交底及安全技术交底。 (二)监理职责 1、审查施工单位资质证书及人员资格证书。 2、认真熟悉设计文件及施工场地,提出合理化建议。 3、编制好监理规划及实施细则,明确监理人员职责。 4、组织图纸会审及施工组织设计审查。二、材料进场 (一)、施工控制要点 1、检查材料的生产许可证、出厂合格证及厂家实验报告并报监理审查。 2、检查材料的规格及数量。 3、材料进场后进行抽检,报监理验收合格后方可使用。 4、材料代换应经设计、业主及监理同意,否则不予签证。(二)、监理职责 1、检查材料的规格、数量及合格证。 2、做好材料的验收见证送检。

三、基础工程 (一)、施工控制要点 1、放线定位准确。 2、检查基坑尺寸及承载力。 3、检查基础尺寸、材料强度达到设计要求。 4、按规定做好地基及基础各项实验。 5、软基处理基础换填应事先经勘察、设计、业主及监理同意,否则不予签证。 (二)、监理职责 1、测量复核。 2、督促施工方做好地基及基础各项实验工作。 3、检查验收基础的尺寸,会同勘察、设计院验槽。 四、模板工程 (一)、施工控制要点 1、检查模板的强度、刚度、稳定性、标高及形状尺寸。 2、检查支架的强度、刚度及稳定性。 3、模板接触面清理干净并刷脱模剂,严禁使用废机油。 4、所有外露的砼构件均做成清水砼,模板应为表面覆模的定形模板,模板接缝处贴胶带防止漏浆。 5、伸缩缝处隔板必须采用不易破损的高密度泡沫板。 6、检查预埋件、预留孔的位置、尺寸及数量。 7、报监理验收模板及支架合格后方可进入下道工序施工。

基础主体分部工程验收程序

建筑工程地基与基础(主体结构) 分部工程验收程序 地基与基础(主体结构)分部工程验收由建设单位组织,勘察、设计、监理、施工等单位参加,监督站对验收进行监督。 一、验收条件 1、施工单位已按设计图纸完成地基与基础(主体结构)分部工程施工内容; 2、施工单位已组织自验合格,并向监理(建设)单位提出验收申请; 3、监理(建设)单位已组织预验收合格,监理单位已出具分部工程质量评估意见; 4、根据工程需要基础(主体结构)可分阶段验收,除尚未到龄期的砂浆、混凝土试块试验报告与结构抽检报告外(但应提供砂浆、混凝土试块的检测委托单,核查试块留置数量就是否符合规范规定),其她资料应齐全,并经监理审查合格; 5、具备结构抽检条件的楼层,应经检测单位抽检合格并出具检测报告。 二、验收程序 1、建设单位应至少提前3天向监督站提出书面申报(详见表B-22地基与基础分部工程验收申报表、表B-23主体结构分部工程验收申报表); 2、施工单位报送施工技术资料,建设单位报送分部工程验收实施方案,经监督站审查合格后,方可组织验收; 3、由建设单位组织勘察、设计、施工、监理等单位进行验收,监督站对验收进行监督。 三、分部工程验收形成的资料: 1、《分部工程质量验收记录表》(地基与基础分部工程见表B1-10,主体结构

分部工程见表B1-11); 2、《地基与基础(主体结构)分部工程质量验收监督记录表》(表B-14); 3、《建设工程质量问题整改通知书》(表B-2); 4、《分部工程验收会议签到表》(表D-5)。 四、应注意的问题 1、未组织地基与基础分部工程验收的工程不得进行主体结构施工;未组织主体结构分部工程验收的工程不得进行装饰装修工程施工。 2、地基与基础(主体结构)分部工程验收合格后30日内,由建设单位组织施工单位到监督站办理工程结构备案手续。地基与基础分部未办理备案的,不得进行主体结构验收;主体结构分部未办理备案的,不得进行初步验收。办理结构备案时,需提交的资料目录见附表2。 五、参加验收单位及人员 监督单位人员:(项目监督负责人、监督员等不少于2人); 建设单位人员:(项目负责人、现场代表等); 勘察单位人员:(勘察项目负责人); 设计单位人员:(结构专业设计人员必须参加,建筑、设备专业视情参加); 施工单位人员:(企业领导、项目经理、技术负责人、质检员、安全员、资料员等必须参加); 监理单位人员:(总监及土建、设备专业监理工程师等)。 (以上人员无特殊情况必须参加,否则不予验收。)

工序质量检查验收流程及制度(流程图)

工序质量检查验收制度 1、作业班组自检(自检) 作业班组施工要严格按工艺要求进行操作,一道工序完成在进入下道工序前,该班组应对照规范、标准和施工质量样板进行自检并做出自检记录。 每道工序完成后,专业工程师组织作业班组进行自检,技术工程师指导,质量工程师监督。 2、工序间互检(互检) 在同类工序(含班次交接形成的工序)间进行,以消除品质变异的产生。 自检合格后,专业工程师组织作业班组进行互检,技术工程师指导,质量工程师监督,作业班组长做出互检记录。 3、上下工序交接检(交接检) 工序自(互)检合格后,上下工序应进行交接检查,交接检查包括工程质量、工艺情况、工序完成后的清理和成品保护等内容。 (1)专业内交接 在同一专业内(如土建、安装、装饰等)进行,经交接双方共同检查,达到质量标准后,由交接双方的作业班组长签字确认。 专业工程师组织作业班组进行交接检查,技术工程师指导,质量工程师监督,专业工程师做出交接检查记录。 (2)专业间交接 在不同专业间(如土建与安装之间、土建与装饰之间、安装与装饰之间等)进行,经交接双方共同检查,达到质量标准后,由交接双方的现场负责人签字确认。

总包项目生产经理组织进行交接检查,项目总工指导,项目质量总监监督,专业工程师做出交接检查记录。 4、专职检查(专检) (1)专业内专检 工序交接检查合格后,总包专业工程师组织工序质量专检,项目质量总监进行质量检查验收,项目总工组织技术复核。质量工程师做出专检记录。 (1)专业间专检 工序交接检查合格后,总包生产经理组织工序质量专检,项目质量总监进行质量检查验收,项目总工组织技术复核。质量工程师做出专检记录。 5、监理检查验收 专职检查合格后,总包项目总工组织监理工程师进行质量验收,项目技术工程师、质量工程师、专业工程师及分(承)包单位现场负责人参与。质量工程师做出专检记录。

基础、主体、竣工验收程序

基础、主体、竣工验收程序

一、验收条件 (一)±0.00以下结构工作内容按照设计图纸全部施工完成。 (二)±0.00以下材料、试块试验报告、验收资料等准备,内业检查相关资料是否齐全。 (三)施工单位委托专业检测结构做混凝土回弹和钢筋抽检,出具《混凝土和钢筋检测报告》 (四)轴线、高程弹线,做好准备。 二、验收时间确定 (一)工程部经过检查所有工序都合格后,可告之施工单位,同意其进行基础验收。 (二)工程部与质监站联系,根据质监站的时间安排,确定竣工验收时间。三、基础验收流程 (一)工程部通知须参加基础验收的施工单位、设计单位、地勘单位、监理单位、质监站及工程科,告之其验收时间。 (二)参会人员签到,组织验收,工程无质量问题,质检站验收合格、通过。(三)相关基础验收资料签字。 (四)土建施工单位及安装施工单位将基础资料报送质监站审查。 (五)签署《地基与基础工程验收报告》 四、验收记录 (一)《地基与基础工程验收报告》 (二)签到表 (三)《混凝土和钢筋检测报告》 (四)建立评估报告

一、验收条件 (一)主体工程施工全部完毕,砌体砌筑完毕 (二)材料、试块试验报告、验收资料等准备齐全 (三)建设单位或施工单位委托专业检测结构做混凝土回弹和钢筋抽检,出具《混凝土和钢筋检测报告》 (四)沉降观测报告 二、验收时间确定 (一)工程部经过检查所有工序都合格后,告之施工单位,同意其进行主体验收 (二)工程部与质监站联系,根据质监站的时间安排,确定竣工验收时间 三、主体验收流程 (一)工程部通知须参加竣工验收的监理单位、设计单位、施工单位、质检站及工程科,告之其验收时间 (二)参会人员签到,组织验收 (三)验收实测标高、混凝土回弹,工程无质量问题,质检站验收合格、通过(四)相关主体验收资料签字 (五)土建施工单位及安装施工单位将主体资料报送质检站审查 (六)签署《主体工程验收报告》 五、验收记录 (一)主体工程验收报告 (二)签到表 (三)监理评估报告 (四)混凝土和钢筋检测报告

工程验收流程

工程验收流程 一、流程概况: 1、流程目的:明确工程验收程序,规范工程验收过程,保证 工程验收全面、有效、合法。 2、适用范围:本流程适用于本公司项目工程的验收管理。 3、定义: 3、1:中间验收:指工程项目实施过程中对各分部、分项工程 的质量验收,如基础、主体结构、装修、电气安装等分部验收,钢筋、模板、混凝土、抹灰、砌体等分项工程验收。 3、2:交接验收:指不同工序间的工作面移交时(亦即不同施 工队伍配合施工)的检查验收。 3、3:单项工程验收:指独立施工的,需政府相关主管部门参 与的,具有垄断性质的工程验收,如永久供水、永久供电、消防、电梯、环保、人防等。 3、4:竣工验收:指工程完工后具备交付适用条件时,由建设 方(开发商)组织的,有施工方、监理方、设计方(含地质勘察)以及政府监督部门参与的工程验收。 3、5:竣工综合验收:指各单位单项工程验收合格后,由建设 方组织的,有施工方、监理方、设计方(含地质勘察)以及政府监督部门参与的工程验收,并签署综合验收文件、报告,该项验收完成后即可进行档案备。 4、验收组织成员:

4、1:中间验收:项目部质量技术管理负责人(或项目工程质 量监理工程师),施工单位负责人,外部监理单位工程师,工程技术部工程师、设计单位(必要时)和政府质量监督部门(必要时)。 4、2:交接验收:交接双方施工单位负责人,项目部质量技术 管理负责人(或项目工程质量监理工程师),项目部专业工程师。 4、3:单项工程验收:施工单位负责人,项目部质量技术管理 负责人(或项目工程质量监理工程师),项目部专业工程师,工程技术部工程师、成本部造价工程师、物业管理人员(或客服)、设计单位和政府相关主管部门。 4、4:竣工验收和竣工综合验收:施工单位负责人(指总承包 单位),项目部质量技术管理负责人(或项目工程质量监理工程师),项目部专业工程师,工程技术部工程师、成本部造价工程师、物业管理人员(或客服)、设计单位和政府相关主管部门。 二、工程验收流程图: 1、中间验收: 1、1:分项工程验收程序: 施工单位完工后提出验收并填写报验申请表 专业工程师检查验收

公路工程竣(交)工验收办法实施细则【最新版】

公路工程竣(交)工验收办法实施细则第一章总则 第一条为进一步规范和完善公路工程竣(交)工验收工作,根据《公路工程竣(交)工验收办法》(交通部令2004年第3号),制定本细则。 第二条公路工程验收分为交工验收和竣工验收两个阶段。 交工验收阶段,其主要工作是:检查施工合同的执行情况,评价工程质量,对各参建单位工作进行初步评价。 竣工验收阶段,其主要工作是:对工程质量、参建单位和建设项目进行综合评价,并对工程建设项目作出整体性综合评价。 第三条公路工程竣(交)工验收的依据是: (一)批准的项目建议书、工程可行性研究报告。 (二)批准的工程初步设计、施工图设计及设计变更文件。 (三)施工许可。

(四)招标文件及合同文本。 (五)行政主管部门的有关批复、批示文件。 (六)公路工程技术标准、规范、规程及国家有关部门的相关规定。 第二章交工验收 第四条公路工程交工验收工作一般按合同段进行,并应具备以下条件: (一)合同约定的各项内容已全部完成。各方就合同变更的内容达成书面一致意见。 (二)施工单位按《公路工程质量检验评定标准》及相关规定对工程质量自检合格。 (三)监理单位对工程质量评定合格。 (四)质量监督机构按“公路工程质量鉴定办法”(见附件1)对工程质量进行检测,并出具检测意见。检测意见中需整改的问题已经处理

完毕。 (五)竣工文件按公路工程档案管理的有关要求,完成“公路工程项目文件归档范围”(附件2)第三、四、五部分(不含缺陷责任期资料)内容的收集、整理及归档工作。 (六) 施工单位、监理单位完成本合同段的工作总结报告。 第五条交工验收程序: (一)施工单位完成合同约定的全部工程内容,且经施工自检和监理检验评定均合格后,提出合同段交工验收申请报监理单位审查。交工验收申请应附自检评定资料和施工总结报告。 (二)监理单位根据工程实际情况、抽检资料以及对合同段工程质量评定结果,对施工单位交工验收申请及其所附资料进行审查并签署意见。监理单位审查同意后,应同时向项目法人提交独立抽检资料、质量评定资料和监理工作报告。 (三)项目法人对施工单位的交工验收申请、监理单位的质量评定资料进行核查,必要时可委托有相应资质的检测机构进行重点抽查检测,认为合同段满足交工验收条件时应及时组织交工验收。

分部工程验收会议流程

分部工程验收会议流程及检查分组人员名单 一、验收会议流程 1.监理部收到施工单位验收申请后,组织监理、施工单位组成 验收组。 2.参会单位人员介绍。 3.监理说明本次工程验收范围(车站名称)和验收内容(土建)。 4.施工单位汇报工程自检情况。 5.驻地监理汇报工程监理工作情况。 6.总监理工程师布置验收工作安排:介绍验收分组情况,对各验收组提出工作要求,向施工单位提出验收配合要求(分组配合人员,照像、记录的相关人员等)。 7.检查组开始检查。 8.各检查小组汇报检查情况及发现的问题。 9.总监理工程师对验收组发现的问题提出整改要求。 10.施工单位表态。 11.勘察、设计、检测、第三方测量单位汇报本工程工作情况及本次验收意见。 12.建设单位对本次工程验收发表意见。 13.总监理工程师宣布验收结论。 14.市监督站对本次工程验收点评。 15.监理单位编制工程质量评估报告以及验收会议纪要。

二、检查组人员名单及分工 1.观感组:(11人,其中:监理7人、施工单位配合4人)。 组长: 组员: 分工:3人负责《工程观感质量检查记录》中“混凝土观感”的检查,3人负责《工程观感质量检查记录》中“防水观感”的检查,1人负责《工程观感质量检查记录》中“其他观感”的检查。(附表2)2.实测实量组:(17人,其中:监理8人、施工单位配合9人)。 组长: 组员: 分工:4人负责轴线位置、标高、垂直度、截面尺寸、表面平整度的检查(附表3)。4人负责混凝土强度、钢筋保护层厚度的检查(附表4-5)。 3.内业组: (18人,其中:监理8人、施工单位配合10人)。 组长: 组员: 分工:按照《分部工程质量控制资料核查记录》(附表6-8)及《分部工程安全和功能检验资料核查及主要功能抽查记录》(附表9)、 4.其余参建单位人员根据专业特点,自愿参加分组检查。 5.各组检查结果汇总后填写《分部工程质量验收记录》(附表10-12)及《工程验收检查记录表》(附表13)。各参建单位按照表格内容签字。
