监理工作大纲

目录

第一章监理项目概述

1.1工程地质及环境概述

1.2工程概况

1.3监理工作的特点

第二章监理工作的指导思想和监理目标

2.1监理工作的指导思想

2.2监理目标

第三章本项目的组织机构

3.1本项目的组织机构框图

3.2监理人员岗位责任

第四章质量控制

4.1施工准备阶段的质量监理

4.2施工阶段的质量监理

4.3工程完工验收阶段的质量监理

第五章投资控制

5.1工程费用的影响因素

5.2工程费用控制的任务

5.3工程费用控制的方法

第六章进度控制

6.1影响工程进度的主要原因

6.2进度控制的任务

6.3进度控制的方法

第七章合同管理

7.1合同管理的任务

7.3合同执行过程中的风险分析

第八章信息管理

8.1信息管理的任务

8.2信息管理的方法

第九章组织协调的内容与方法

9.1组织协调的内容

9.2组织协调的方法

第十章公路环境保护监理的内容与方法

10.1公路环保监理的内容

10.2公路环保监理的方法

第十一章缺陷责任期的监理内容与方法

11.1缺陷责任期的监理内容

11.2缺陷责任期的监理方法

第十二章本合同段工程监理工作的重点、难点分析及监理措施第十三章监理工作质量保证措施

第十四章施工安全监理质量保证措施

第十五章建议

第十六章监理工作程序流程图

第一章监理项目概述

湖北省孝感至襄樊高速公路是汉口至十堰高速公路中的一段,也是我国“十五”规划中的八条西部开发大通道之一——银川至武汉公路的重要组成部分。本项目的建成,对完善湖北省高速公路网,增进西部省份与中部省份乃至东南沿海的经济技术交流,促进我省汽车工业走廊的大发展具有重要意义。

孝襄高速公路由国务院批准建设,路线总长约243.535公里,起自于本项目与京珠国道主干线湖北省北段相交叉的孝南互通立交处,止于与本项目相接的襄樊至十堰高速公路起点的郜营互通立交处。本项目资金来源于国家投资、世界银行贷款和湖北省自筹。本中心拟投孝襄高速公路C合同段土建施工监理项目。

1.1 工程地质及环境概述

本监理合同段位于随州市境内,桩号为k142+000~k191+000,主线长49公里。项目地处大洪山北侧,地势较高,为构造剥蚀低山丘陵区,地面高程稍高,高程在100~165米之间。线河流众多,无天然湖泊,但兴建有较多的中小型水库。

根据《湖北省地震度区划图》,本区基本烈度为Ⅵ度区。沿线构造物据交通部 (JTJ004-89)《公路工程抗震荡设计规范》第1.0.2条、第1.0.5条规定,构造物一般应按基本烈度采取抗震措施,对于高速公路上的抗震重点工程,可比基本烈度提高一级进行抗震设防。

本监理合同段所在地区属亚热带大陆季风性湿润气候,光照充足、无霜期长、降水充沛、四季分明。多年平均降霜日56天,平均结冰日52天,年平均气温15-17C,极端最低气温-17.2℃,历年最高气温可达41℃,夏季湿热,冬季干冷,年平均降雨量845~1200毫米,最大年降雨量为1245mm,

较严重,本地区年平均风速1.5~3.3米/秒,最大风速为29.6米/秒,风向多为东南风。

本项目所在地交通较发达,公路有107、316国道,另有省、县、乡道共同构成公路网,为工程建设提供了良好的交通条件。路线与京广铁路、汉丹铁路相交,其铁路沿线站场为外购筑路材料运输提供了便利。近邻襄樊机场。

本项目沿线水源丰富,施工用水一般可由沿线水塘、河沟中取用,生活用水以打井取水为主,对于靠近城镇的地方可采用自来水。沿线城镇输入电线较多,供电条件较好,在充分考虑利用外电的情况下,需配备一定数量的自发电,设计自发电比例为60%。

1.2 工程概况

◆工程的规模及技术标准

湖北省孝襄高速公路C合同段全长49公里,随州联络线13公里。本监理合同段为四车道高速公路,设计行车速度12Okm/h,行车道宽度237.5米,路基宽度28m。路面为沥青混凝土路面,其主要工程量:路基土石方为785万立方米。随州联络线为二级公路。

本监理合同段设大桥17座,共长3312米;设中小桥11座,共长651米;涵洞110道,通道83个;天桥19座,互通式立交3座,分离式立交3座,随州联络线设特大桥1座,全长547米。

本合同监理服务期计划54个月,其中计划总工期42个月,缺陷责任期12个月。

1.3 监理工作的特点

上节所述的工程特点与自然环境,是监理工作必须考虑的因素,

监理大纲必须正视和解决好以下几个问题:

1、本监理合同段主线长49公里,随州联络线长13公里,规模较大,应建立一个强有力的标段监理管理系统与监控系统。

2、监理应有统一的程序和监控标准,工程平纵横要相互协调一致。

3、特大桥的施工质量与进度管理要充分考虑其自身的特点。

4、针对业主对工程项目完善的管理体制,监理必须配合业主的管理特点,完善、健全、规范监理系统。完整的监理系统应包括监理体制、监理程序、监理机械、监理设施、旁站履职等。

根据这些特点与要求,我联合体实施工程监理的基本要点是:

◆监理机构、监理程序

1、按照招标文件的要求,我监理中心将组织集设计、施工、监理于一体,经验丰富、年富力强的监理班子对工程进行全过程、全方位、全天候的监理。

2、强化管理,必要时由联合体主办人的主要负责人协调解决监理工作中的管理重点。

3、充分尊重业主与总监办的集中领导与统一管理。应在业主与总监办的统一管理了,做好与其它单位的协调与配合,即有统一的标准,又有自己的特色。

4、监理的信誉决定于监理质量,监理的目标和效益与业主及施工单位一致。为此,应根据工程的实际状况,尽可能快速组织合理的施工,按期完成工期目标,同时在监理组织与程序上要适应施工的需要。

◆测量监理

1、平面与高程控制测量应由高级驻地办统一组织及协调各标段

施工单位合作进行复核,加密,平差等。

2、各施工合同段交界处,相关合同段要彼此互相复核。

3、构造物的放样要采用坐标法放样,同时注意与线路及其他构

造物之间的相互关系。

◆路基监理

1、路基施工季节性很强,湖北的雨季较长,要确保工期,在施工进度安排上要注意早雨季的关系。施工中要作好排水工作。

2、针对路线与桥梁等多种其他工程的交叉,要加强测量控制工作,同时要作好与其他路线交界处的直线与弯道的联测。

3、路基施工要事先修筑试验段(根据不同的土质确定若干个段),在试验段上取得有关参数,制定施工工艺与监控标准,报业主批准后才展开施工。

4、要十分重视路基施工中可能造成的对环境、交通、人民生

的影响。

◆路面监理

严格按照路面基层施工技术规范和水泥路面施工技术规范执行。同时应作好以下几个方面的工作:

1、原材料进场前的质量监理。

2、施工平整度的控制。

3、路面基层施工中材料拌和、压实及现场留(取)样工作的控:

检测。

◆交叉工程监理

与高架桥相比,交叉工程,特别是互通式立交,线型与结构:

有复杂性,线型上以坡弯为特点,结构上由于匝道节点而更具复杂,监理除一般桥梁监理程式外,要特别加强:

1、对线型的控制,从桩位开始,就要加强平面控制,要严格以坐标放样,要加强闭合检查,要加强对逐桩坐标的核算。

2、要注意对各部位标高的控制,交叉工程的标高,纵面与横向比一般桥梁,更具有复杂性,施工与监理都应重视。

◆特大桥监理

基础工程是桥梁监理工作的一个重点。施工条件复杂,既是重要

桥梁上部结构的型式很多,施工技术复杂,要求监理工程师必须做好施工准备阶段的工作。在开工前,必须对施工技术方案作充分可靠的论证,施工的设备和人员也必须落实。

桥梁工程的外部质量要求较高,一般不允许在结构表面另外做装饰(如喷涂),因此现场监理工程师应做好质量控制工作。在监理工作中应特别注意外观质量,要注意混凝土的拌和质量,灌注振捣、模板、施工缝的设置都必须事先安排好。

监理工程师必须在施工过程中控制每一道工序,对于可能发生重大质量缺陷的一些施工环节予以特别的重视。

在施工准备阶段,应做好下述工作:(a)接桩与交桩工作。必须仔细、准确地复测基准点和复核桩点数据资料,否则将导致全桥施工定位的差错,造成巨大损失;(b)施工技术万案及设备机械的审核工作。施工技术方案及施工机械设备能否落实,是施工能否顺利进行的主要条件。必须有可靠的施工技术万案和保证施工需要的机械设备按时进场。若承包人报来的方案尚不能落实,应有预备方案,避免施工过程中改变施工方案,延误工程进度。

在基础施工阶段,应做好下述工作:(a)注意地质情况的变化,出现地质情况与设计勘察资料不符时,应及时与设计单位会商,采取工程措施,否则可能造成工程后患,且难以弥补;(b)隐蔽工程要严格旁站,基底覆盖前应由专业工程师以上的监理工程师到场认可,保证能及时发现地质情况的变化及工程施工的缺陷。要避免断桩等重大质量事故。

在桥台、墩台施工阶段,应做好下述工作:(a)仔细准确地测量定位。墩台完成后,桥梁的平面位置已无法调整,因此,必须保证定位测量按设计要求精度进行,不能出现差错;(b)要注意墩台构造物的外形尺寸及混凝土的外观质量。

在桥梁上部结构的施工阶段,应做好下述工作:(a)监理工程师应要求承包人严格按照设计要求进行施工,保证混凝土达到强度要求,

桥面标高控制。预应力梁的预拱度值,现浇箱梁的支架沉降,悬臂施工时的梁体变形,都会导致梁体顶面标高的变化,在梁体施工时就应注意及时纠正,否则将导致桥面标高的改变;(c)要注意构造物的外形尺寸及混凝土的外观质量。

在桥面结构施工阶段,应做好下述工作:(a)注意桥面标高控制;(b)注意外形尺寸及混凝土外观质量;(c)伸缩缝施工必须准确、仔细,避免行车跳车和过早损坏的情况发生。伸缩缝应有准确的间隙,不能阻塞。

在桥台回填阶段,应做好下述工作:(a)选用压缩性小的透水性土料作为桥台的回填材料,以避免桥头引道沉降,导致桥头跳车;(b)为了保证尽可能减少桥头回填土的沉降,监理工程师应严格控制压实度,回填土要分层填筑,严格务实,监理人员要旁站检查,层层检测。

在施工结束阶段,要注意测量桩位的保护,在施工的收尾阶段,测桩使用不多,但平整场地频繁,很容易导致测桩丢失,要通知承包人保护好基准桩点,直到竣工验收。

◆进度监理

鉴于工程的特殊性,在确保工程质量与安全的前提下,同时确保工程按期完工,为此监理应该:

1、必须树立工期观念,监理一进场,必须树立质量、进度、费用监理的三大目标须同时完成的指导思想。

2、监理机构要适应施工的要求,人员配备要专业齐全,数量能满足施工进程与加班作业的需要。绝对杜绝因监理没有到位而影响工程进度的现象。

3、做好施工进度计划的审查工作,与施工部门配合,落实施工进度计划。加大进度监理的力度。

4、加强工程的质量监理,杜绝返工,提高工程时间的利用率。

5、协助业主作好各方面的协调工作,提前处理好与施工有关的各

◆环境监理

公路工程的环保监理是建设项目环境监理的一部分,它的含义一是对公路建设项目执行环境影响评价制度情况的现场监督检查;二是对执行“三同时”制度情况的现场监督检查。一般情况下应进行以下项目的监测:

1、环境噪声

在可能的影响范围内通常为临公路或施工场地一侧距施工场地15Om以内的第一排敏感建筑物或居民住房之前至少lm处,测量昼间(08:00~20:00)与夜间(23:00~06:00)的环境噪声(L Aep值)。

2、环境空气

(1)总悬浮颗粒物 (TSP)

(2)氨氧化物(以NO2计)

(3)二氧化硫浓度 (mg/m3,标态)

(4)烟尘浓度 (mg/m3,标态)

3、水环境

国家标准GHZB1—1999《地表水环境质量标准》规定的水环境质量标准基本项目为31项;同时还对湖泊水库与水域有机化学物质规定有特定项目标准。针对公路项目的实际情况,考虑到我国10多年来近500项公路环境影响评价时对水环境的监测内容,主要提出以下项目,而在实际操作时可视具体水域功能对监测项目适当调整。

(l)pH

(2)高锰酸钾

(3)溶解氧

(4)化学需氧量 (CODcr)

(5)生化需氧量 (BOD5)

(6)石油类

(7)悬浮物(SS)

4、水土保持

(2)监测公路工程中弃土、弃碴或取土石场地的水土流失量。

(3)监测临时工程所产生的水土流失量。

5、植物监测

(1)测量公路绿化工程中植物的种植面积、成活率、保存率。

(2)测量公路绿化工程的植被覆盖度 (覆盖率)。

6、声屏障

声屏障隔声效果的监测,应采用同交通流等条件进行对照监测Laeq(dB)进行比较。

第二章监理工作的指导思想和监理目标

2.1 监理工作的指导思想

本联合体如有幸中标,在承担本监理合同段监理任务的整个过程中,将以“公正诚信、科学管理、严格监理、热情服务”作为监理工作的指导思想。

监理工作是以动态控制的运行机制,需要健全的组织管理机构和人员配备,完善的管理制度,规范化的监理工作程序,先进的工作手段,良好的企业信誉和一丝不苟的工作作风。应按照监理委托合同的规定站在公正的立场上,对工程项目进行全面的监督和管理。根据我国监理行业的文件法规和业主与承包商之施工承包合同文件,监督和证实承包人员是否严格按合同要求实施合同,对项目进行工程质量监理、进度监理、费用 (计量与支付)监理、合同管理和信息管理及组织协调工作。

2.2 监理目标

监理工作的主要目标是在监理工作中争创一流,为业主提供优良的服务,为保证襄荆高速公路第六监理合同段工程质量,要严格控制工期和工程费用,提高工程管理水平,发挥投资效益。按监理合同要求充分行使施工监理的权利和履行应尽的义务,使施工监理工作规范化、程序化、科学化、法制化。施工监理工作的具体目标包括质量目标、进度目标、费用目标、合同管理、信息管理目标及组织协调工作等。

◆质量监理目标

以严格的监理、热情的事前服务,按施工承包合同文件和技术规范、验收标准等进行监理。建立全面的质量控制体系,强化承包人

作中强调以事前控制为主,严格开工申请的审批,尽量杜绝施工质量事故的发生,以达到确保工程质量,争取分项工程全部合格并创优良工程。

◆进度监理目标

要求施工承包人根据合同要求提出工程总体进度计划,年度和月度施工进度计划和月报,审查并督促其实施,及时进行计划进度与实际进度的比较,按月向业主通报工程进度情况,出现偏差时指令承包人进行调整,并督促承包人的资金、机械、材料、人工等及时进场,以保证工程在合同规定的工期内竣工。

◆费用监理目标

认真审查承包人提交的现金流动计划,现场核实工程数量,并严格计量,审查、签发付款证书。严格审查计日工、额外工程、设计变更、价格调整,认真仔细地做好施工记录。当承包人要求额外补偿、索赔时,做好各种证据、资料的记录、整理,为业主把好费用关,控制好工程费用,力争便工程费用不超过计划费用。

◆合同管理目标

认真贯彻施工承包合同和监理委托合同,站在公正的立场上,充分发挥监理的控制与管理的特殊作用,协调业主、承包商及各协作部门的关系。管理好合同,规范约束合同各方行为,提高管理水平。

◆信息管理目标

严格认真按照监理委托合同和施工承包合同的的规定,按期送报各种表格和报告,认真负责地做好监理的各项记录工作,并利用计算机辅助管理系统进行各种文字的处理工作,确保交工和竣工验收资料能及时、准确地提供给业主。

◆组织协调工作

组织协调工作是监理工作中十分重要的工作内容之一,目的在于协调参与项目实施约有关各方的工作关系,统一认识,按照施工合同

我们将从理顺承包人的队伍内部人员的关系、承包人与业主的关系、设计与施工的关系方面入手,进行组织协调工作,确保工程顺利进行。

◆环境保护监理目标

开展公路工程环保监理,可以使公路建设与环境协调发展,公路建设项目中产生的环境问题能够在早期得到重视并采用预先防治的措施。对于工程项目环境问题提前防治所投资的费用要远小于产生污染后再治理所投资的经费,避免先污染后治理的覆辙,也只有如此,才能够保证我国公路建设的可持续发展,才能够便公路交通运输在国民经济的发展中充分发挥纽带和桥梁作用。

第三章本项目的组织机构

3.1本项目的组织机构框图

◆本项目的组织机构框图

◆编制依据

1、业主对监理单位资质预审的强制性标准要求及招标文件中对各类人员的最低要求。

2、业主对监理组织机构要求。

3、监理合同段的土建规模。

◆人员数量测算

1、根据投标文件中,监理技术人员平均每公里应不少于1人测算,62公里3l人/公里=62人。

2、按投标文件中规定的监理人员总数为61人派驻。

3、根据工程分布情况,确定的各类人员需要如下:

高级驻地监理工程师1人,负责全面工作;

副高级驻地监理工程师1人,协助高级助地工程师负责全面工作;

驻地工程师3人,负责驻地办工作;

专业监理工程师23人;

现场监理员33人;

财务人员1人、文秘1人、炊事员5人、司机7人。

3.2 监理人员岗位责任

◆监理人员职业道德纪律

1、坚持四项基本原则,坚持改革开放,热爱中国共产党,热爱社会主义祖国,坚持精神文明、物质文明一起抓。

2、遵守国家有关法律和有关基本建设方面所作的规定、条例、办法等。

3、履行监理委托合同中规定的监理服务义务,搞好工程的三大控制。

4、坚持“严格监理、热情服务、廉洁自律、一丝不苟”的监理原

5、不接受任何其他商业性委托,不泄露工程和业主的秘密,忠实履行职责,对业主负责。

6、不允许从事与所监理项目有关的设计、施工业务以及材料、设备、供应业务等直接或间接的中介活动。

7、不在同一项目中既做监理又做承包人的商业咨询,不泄露技术情报,不接受任何回扣、提成或其他间接报酬。

8、当监理工作涉及到业主和承包人双方合法权益时,应按照合同规定,在授权范围内实事求是地进行处理。

9、每个监理人员都是公司的主人,要自觉维护公司的信誉,努力做好监理工作,创造较好的社会效益和经济效益。

◆监理工程师的职责及相互关系

高级驻地监理工程师为驻地项目监理部行政和技术总负责人,直接向总监理工程师负责。其职责和权限应严格按细则明确规定的各项内容执行。

1、高级驻地监理工程师职责

(1)在总监办及公司的领导下,对本合同的工程监理工作全面负责,及时主持研究处理重大技术、质量及工程进度、工程经费、工程变更、工程延期和索赔等问题,定期向总监报吉,主持召开第一次工地会议和常规的工地例会;

(2)全面熟悉有关合同条款、技术规范以及各种设计和监理图表,对施工过程中出现的问题,准确及时地作出决断或提出处理意见。澄清合同文件申含意不清的问题,报总监办审批;

(3)审查承包人的人员、机具、材料、检测设备及施工组织设计、施工进度计划等准各情况;签发备份项工程的通知书;并对承包人的检验、测试工作进行指导与监督;

(4)定期检查承包人的工程进展情况,督促其按年度、季度、月度完成工程进度计划,定期向总监办报告工程进展情况;

(5)组织监理人员对工程实施有效的质量、费用和进度监理;

并严格进行考核,有权否决下级监理人员的决定和签证;

(7)负责计量支付的签认工作,按规定对已完工程进行初验、计量、签证并报业主审查;

(8)注意协调好业主与承包单位的关系。

2、道路监理工程师岗位职责

(1)熟悉掌握和正确运用本项目的技术规范、设计图纸和有关合同条款及工程量清单等资料,全面、有效地进行质量控制,准确、及时地处理监理过程中出现的问题;

(2)开工前配合承包商对路线的施工放样、构造物的位置进行全面的复查;

(3)审查承包人提出的本项目施工、竣工及变更图纸,及时了解施工中发生的干扰、合同纠纷等问题,并根据合同条款认真核实,签署意见,报驻地高级监理工程师处理;

(4)审查承包人的施工进度计划、施工组织设计、施工技术方案和开工申请报告,报驻地高级监理工程师批准后,现场监督计划和工程的执行,分期提出调整计划的意见和建议;

(5)经常深入现场了解本项目的人力、设备、材料、质量、施工工艺、试验资料、工程设施等,对重要工序坚持旁站监理,及时进行质量的抽检和确认工程质量,并处理施工中出现的问题;

(6)按时审核承包商提交本项目竣工工程量清单,签署托付证书,并按规定呈报和管理监理报表;

(7)督促承包商建立、健全质量管理组织及制度,应有专职的质量自检人员,对自检人员的资格予以审查,业务上提出要求及指导,对于不称职的可以提出要求更换的建议,报驻地高级监理工程师处理,负责组织和指导属下监理人员的业务学马和工作,整理汇总现场

监理的资料和档案;

(8)定期或不定期向高级驻地监理工程师汇报工作,接受驻地高级监理工程师的指导及交办的其它工作。

(1)熟练掌握和正确运用本项目的技术规范、设计图纸和有关合同条款及工程量清单等资料,全面、有效地进行质量控制和准确及时地处理施工中出现的问题;

(2)开工前配合承包人对桥位、地形、水文及防护工程等情况进行全面复查,初审承包人的施工组织计划,竣工与变更设计图纸,报高级驻地监理工程师审批;

(3)在施工准各阶段,做好下述工作:

a、接桩与交桩工作;

b、施工技术方案及设备机械的审核工作;

(4)在基础施工阶段,做好下述工作:

a、注意地质情况的变化;

b、隐蔽工程要严格旁站;

(5)在桥台、墩台施工阶段,应做好下述工作:

a、仔细准确地测量定位;

b、要注意墩台构造物的外形尺寸及混凝土的外观质量;

(6)在桥梁上部结构的施工阶段,应做好下述工作:

a、监理工程师应要求承包人严格按照设计要求进行施工,

保证混凝土达到强度要求,预应力张拉严格旁站,以确保构件的承载能力;

b、严格进行桥面标高控制;

c、注意构造物的外观尺寸及混凝土的外观质量;

(7)审查承包人提出的本项目的施工、竣工及变更设计图纸,及时了解施工中发生的干扰、合同纠纷等问题,并根据合同条款认真核实,签署意见,报高级驻地监理工程师处理;

(8)坚持经常性的现场检查和监督,对重要工序严把质量关,对工地人力设备、材料等情况提出要求和建议;

(9)按时审核承包人提交的已完工程量的清单,签署托付证书,并按规定呈报和管理监理报表;

地监理工程师的指导及交办的其它工作。

4、试验、检测监理工程师岗位职责

(1)熟悉并掌握本项目试验技术规范和试验方法,有效地进行施工质量控制;

(2)按试验技术规范的准则,提出或采用总监办规定使用的各类试验仪器、程序、记录、报表格式;审查承包人使用的试验仪器,提出的试验方案,以及现场的试验人员情况;

(3)核定承包人提供的各项技术指标,组织检测人员进行日常性的现场试验检查和核定工作,参加承包人试验的全过程旁站监理。定期与承包人试验主管联系,掌握其试验人员、仪器、设备等实际情况;

(4)监理对用于工程的原材料或商品构件进行抽样检查和试验;对用于工程的集料、混合料等,督促和检查承包人进行试验,并签署意见;对各种已完工程督促承包人按规定的抽样频率、取样方法及试验规程进行试验;

(5)定期向高级驻地监理工程师汇报工作;

(6)接受高级驻地监理工程师交办的其它工作。

5、测量工程师岗位职责

(1)熟悉与掌握本项目测量技术规范、要求,有效地进行施工测

量控制;

(2)向承包人书面提供原始基准点、基准线和基准标高资料,进

行现场交验,并督促承包人进行复核,必要时再抽查复核;

(3)熟悉施工放线的点位资料,对承包人的放样资料进行复核抽查;

(4)负责对已完工程的测量工作;

(5)完成高级驻地监理工程师交办的其它工作。

6、计量监理工程师岗位职责

(1)全面掌握合同文件各项条款,严格按合同进行管理,做到既

及时、准确地向高级驻地监理工程师汇报;

(2)现场计量核实合同工程量清单规定的任何已完工程数量和价值,保证承包人的统计、计量、支付数据的准确性,随时掌握全部工程项目进展情况,按时填报有关报表;

(3)按合同规定审查并初签中期支付证书及合同终止后任何款项的支付证书,报高级驻地监理工程师,后由总监办审批终签,对不符合技术规范和施工合同文件要求的工程项目和施工活动,有权暂拒支付,直到上述项目达到要求;

(4)配合高级驻地监理工程师审查承包人的施工组织计划及施工进度计划,对高级驻地监理工程师认可的计划执行情况进行检查和监督;

(5)认真审核工程计量支付,及时处理承包人有关经济问题的报告,对工程意外、工程延期及索赔等问题与专业监理工程师协商研究提出建议,报高级驻地监理工程师审查批准;"

(6)审查、汇总、填报和管理报表;

(7)接受高级驻地监理工程师交办的任务。

7、合同监理工程师岗位职责

(1)全面掌握合同文件各项条款,严格按合同进行管理,做到既对业主负责,又维护承包人的合法利益;

(2)对工程上任何形式、质量、数量和内容上的变动,根据合同有关规定进行审核,并报总监办和业主审批后发布工程变更令;

(3)对承包人提出的工期和费用索赔申请,应依据合同的有关规定进行审查,确认,并做好有关资料的收集,记录工作;

(4)对承包人提出的分包申请,应进行严格的审查,并报经业主同意;

(5)对承包人的保险种类、范围、数额、时间、有效期、保险单及保险费收据进行检查,以确保各种保险的落实;

(6)当工程发生争议时,应根据合同规定的期限,进行争议事件

某道路工程监理规划范本

某道路工程监理规划范本 工程概况 工程名称: 路长: 路面宽: 路基宽: 路基边坡:0~80㎝为93%以上,80㎝以上为90%以下。 路面结构:机动车道水泥砼面层20㎝厚,标号C35 6%水泥石屑稳定层25㎝厚,R28=35㎏/㎝2 胀缝每100~200米设一道 缩缝间距4.5米或5米设一道 人行道机制水泥砼预制块40×40×5㎝ 水泥石屑稳定层10㎝ 管涵:砼管(有DN300、DN500、DN1000等多种型号) 工程造价:约×××万元人民币 工期:××个月质量要求:合格 建设单位: 建设地址: 监理单位: 设计单位: 施工单位: 监理工作依据 1.国家关于工程建设的政策、法律、施工验收规范、材料检验和工程质量评定标准,地方主管部门的有关规定。 3.地质勘察资料、设计文件和图纸资料。 4.监理委托合同、本监理规划。 5.施工承包合同、预算书。 监理工作范围

施工阶段监理。 监理组织 1 2.施工阶段进度控制 3.施工阶段投资控制 4.合同管理 (1)合同执行情况的分析和跟踪管理。 (2)协助业主处理与项目有关的索赔事宜及合同纠纷事宜。 5.信息资料管理 (1)建立信息资料管理库存,将各项资料进行编号登记,各项资料的出入均进行交接签字。 (2)及时将影响工程的信息资料提供给业主方和承建商。 6 .组织协调 组织召开有关会议,提出参加会议的单位、人员名单,主持会议,整理会议记录抄送给参加会议的各方。 7.安全监督 (1)检查施工环境的安全性。检查施工用具、设备、设施、保证安全用品的安全情况。督促施工单位做好安全防范。 (2)检查承建商的安全技术资料是否符合要求。督促其做好安全技术资料。 (3) 审核安全施工方案及安全性计算。 (4)对施工人员的不安全行为予以警告、制止。 质量、进度、投资三大目标控制 1.质量控制 (1)质量控制原则 坚持质量第一原则 坚持以人为控制核心

公路工程监理旁站细则

赤水市S208月亮田至凤凰公路改扩建工程 旁 站 监 理 细 则 编制人: 审批人: 监理单位:云南伟德工程监理有限公司 编制日期:2016年9月日

目录 一、工程概况 二、编制依据 三、监理人员配备 四、旁站程序 五、旁站监理人员主要职责 六、旁站监理的基本要求 七、旁站监理的基本范围 八、旁站监理的方法 九、旁站监理记录表的填写 一、工程概况

工程名称:赤水市S208亮田至凤凰公路改扩建工程 工程地点:赤水市天台镇 建设单位:赤水市国有资产投资发展有限公司 设计单位:遵义市交通勘察设计有限公司 施工单位:贵州省高原交通建筑有限公司 监理单位:云南伟德工程监理有限公司 本工程项目赤水市黄陵洞战斗遗址红色旅游基设施项目天台镇月亮田至小桥子公路工程,公路二级K0+000-K3+007、281全长3、007281KM,路基宽10m,路面宽9m,路拱横坡行车道为2%、土路肩为2%,路面设计为半刚性基层沥青路面、中桥一座70M、涵洞、挡土墙、路肩、排水沟等 二、编制依据 1、有关工程建设的法律、法规。 2、政府为业主建设项目所下达的文件(项目审批文件)。 3、当地建设行政主管部门的有关文件。 4、设计、勘察系列文件。 5、现行的技术规范、施工验收规范规程等。主要的规范、标准见表1-2。 6、经公司批准同意的监理规划、监理实施细则与其她图、表、文件资料等。 7、经批准的实施性施工组织设计、施工进度计划、施工方案等。 三、监理人员配备 为确保工程质量,项目监理部在工程质量监理过程中注重施工过程的质量控制(事中控制),对隐蔽工程的隐蔽过程、下道工序施工完成后难以检查的重点部位,安排有丰富现场施工监理经验的监理人员进行旁站。在工程施工监理中监理部一直注重加强对现场的巡视、旁站监督与检查,及时发现违章操作

道路工程监理大纲完整版

第一章工程概述 第一节工程概况 (一)项目名称: (二)建设地点: (三)建设规模: (四)监理内容: (五)监理范围 (六)监理服务期: (七)质量要求: 第二节监理工作的依据 (一)、监理工作的原则: 坚持“严格监理,质量第一,主动监理,热情服务,监帮结合,积极促进,争创信誉”的工作原则,正确处理质量与进度的关系,同时注意发挥高智能服务,利用自身的优势,协助施工方优化施工工艺和作业方案,确保全面完成施工承包合同和监理合同所规定的各项任务。 (二)、监理工作的依据: 1、国家有关市政工程建设的法律、法规、技术规程,有关上级单位的指令,文件及决定; 2、工程招标文件、施工图纸、资料、设计变更通知; 3、现行设计、施工规范及质量标准; 1、《建筑工程监理规范》 2、国家、XX省现行的设计规范、施工规范、施工验收规范、建筑工程质量检查评定标准等有关规范、规程; 3、施工图纸、资料、设计变更通知;

4、现行设计、施工规范及质量标准; (1)城市道路设计规范(CJJ37-90) (2)建筑地基基础工程施工质量验收规范(GB50202-2002)(3)城市道路路基工程施工及验收规范(CJJ44-91) (4)市政道路工程质量评定标准(CJJ1-90) (5)给排水管道工程施工及验收规范(CB50268-2008)(6)市政排水管渠工程质量检验评定标准(CJJ3-90)(7)混凝土强度检验评定标准(GB/T50107-2010) (8)市政桥梁工程质量检验评定标准(GJJ2-90) (9)水泥砼路面施工及验收规范(GBJ97-87) (10)城市道路照明工程施工及验收规程(J120-2001)(11)建设工程监理规范(GB50319-2000) 4、监理合同、施工合同; 5、本工程有关的会议纪要、决定等; 6、业主赋予的职责和事项。

公路工程监理规划范本 150页

浙江公路水运工程监理有限公司 质量方针 科学管理质量至上 诚信服务顾客满意 质量目标 受监工程一次交付合格率100% 服务履约率100% 顾客满意度大于90%

浙江公路、水运工程施工监理 职业道德规范 一、热爱祖国遵纪守法依法办事 二、严格监理从严把关敢于顶真 三、热情服务不卖关子竭诚待人 四、秉公办事客观公正不徇私情 五、一丝不苟严谨求实兢兢业业 六、廉洁自律克已奉公以廉养德 七、品行端正行为规矩光明磊落 八、勤奋敬业忠于职守司职称职 九、虚心好学不断进取开拓创新 十、团结互助友好相处接受监督

目录(根据实际监理计划编排页码) 第一节、工程概述 (3) 1.1项目简介 (3) 1.2建设规模及技术标准 (3) 1.3计划工期及监理服务期 (3) 1.4参建单位 (3) 第二节、监理工作目标、范围、内容和依据 (4) 2.1监理工作目标 (4) 2.2监理工作范围 (5) 2.3监理工作内容 (6) 2.4监理工作的原则与依据 (8) 第三节、监理机构设置、人员安排与资源配备 (9) 3.1监理机构设置 (9) 3.2监理机构及人员岗位职责 (9) 3.2.1监理机构主要职责 (9) 3.2.2监理人员岗位职责 (11) 3.3监理人员进退场计划安排................................................................... 错误!未定义书签。 3.4监理设施和设备仪器的配备............................................................... 错误!未定义书签。第四节、监理机构廉政制度与内部管理制度............................................... 错误!未定义书签。 4.1监理廉政制度....................................................................................... 错误!未定义书签。 4.1.1监理人员“十项守则”................................................................ 错误!未定义书签。 4.1.2监理人员“十不准”.................................................................... 错误!未定义书签。 4.1.3廉政保证措施................................................................................ 错误!未定义书签。 4.2监理机构内部管理制度....................................................................... 错误!未定义书签。 4.3监理机构工作制度............................................................................... 错误!未定义书签。第五节、监理工作程序、方法和要点........................................................... 错误!未定义书签。 5.1施工准备阶段监理工作程序、方法和要点....................................... 错误!未定义书签。 5.1.1施工准备阶段监理工作程序........................................................ 错误!未定义书签。 5.1.2施工准备阶段监理工作方法和要点............................................ 错误!未定义书签。 5.2工程质量监理的工作原则、依据、程序、方法和要点................... 错误!未定义书签。

市政道路工程监理旁站方案

**道路改造工程 旁 站 监 理 方 案 编制人: 审批人: **建设工程监理有限公司 第*标段项目监理部 **年*月

目录 一、工程概况 (1) 二、编制依据 (1) 三、监理人员配备 (1) 四、旁站程序 (2) 五、旁站监理人员主要职责 (2) 六、旁站监理的基本要求 (2) 七、旁站监理的基本范围 (7) 八、旁站监理的方法 (3) 九、旁站监理记录表的填写 (4) 十、旁站项目清单及重点分项工程监理验收表 (7)

一、工程概况 (1)工程范围 **道路改造工程位于**市中心城区,沿线贯穿连接**片区,道路呈南北走向,该道路是**市中心城区西部片区贯穿南北的重要交通干道,道路沿线设置公交专用道。本工程建设范围北起**南侧(K0+**),终点位于**路(K*+**),工程设计全长**km。 (2)工程内容 本项目为道路改造工程,第*标段主要施工内容包括:道路、隧道、管线、排洪渠、绿化景观、交通、安监、人行地道、公交站亭工程等。 二、编制依据 1、有关工程建设的法律、法规:《建筑法》、《建设工程质量管理条例》、《建设工程监理规范》GB50319-2000、《公路工程施工监理规范》JTG-G10-2006、 《合同法》、《旁站监理管理办法》。 2、政府为业主建设项目所下达的文件(项目审批文件)。 3、当地建设行政主管部门的有关文件。 4、设计、勘察系列文件。 5、现行的技术规范、施工验收规范规程等。主要的规范、标准见表1-2。 6、业主与承建商及物资供应商签订的工程施工承包合同及物资供应合同。 7、经公司批准同意的监理规划、监理实施细则和其他图、表、文件资料等。 8、经批准的实施性施工组织设计、施工进度计划、施工方案等。 三、监理人员配备

公路工程监理使用表格word版本

公路工程监理使用表格

目录 1、总体施工组织设计报审表················································A-10 2、分项(分部、单位)工程开工申请批复单··································A-11 3、施工放样报验单························································A-12 4、原材料报验单··························································A-13 5、分项工程施工主要人员报验单············································A-14 6、进场设备报验单························································A-15 7、施工方案及主要工艺报审表··············································A-16 8、专项安全、文明(环保)施工方案报批单··································A-17 9、检验申请批复单························································A-18 10、工序检查报验单·······················································A-19 11、下承层检验申请批复单·················································A-20 12、混凝土浇筑申请报告单·················································A-21 13、施工单位月工作计划报告单·············································A-22 14、施工单位每周工作计划·················································A-23 15、监理巡视记录························································A-24 16、监理旁站记录·························································A-25 17、监理日志·····························································A-26 18、监理日巡视、旁站、抽捡安排表·········································A-27 19、工地会议记要·························································A-28 20、监理指令·····························································A-29 21、工程暂时停工指令·····················································A-30 22、复工申请·····························································A-31 23、复工指令·····························································A-32 24、施工日志·····························································A-33 25、工程质量(安全)事故处理报告单·······································A-34 26、中间交工证书·························································A-35 27、公路工程(施工段)交工验收证书··································A-36 28、工程缺陷责任期终止证书···············································A-37

农村公路工程监理规划

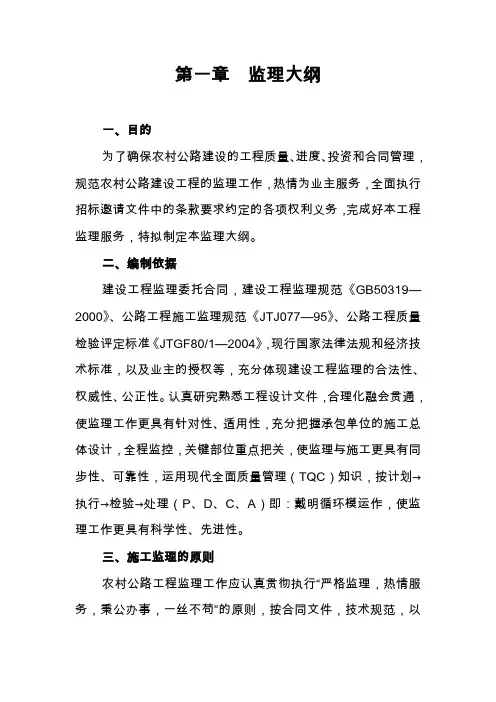

第一章监理大纲 一、目的 为了确保农村公路建设的工程质量、进度、投资和合同管理,规范农村公路建设工程的监理工作,热情为业主服务,全面执行招标邀请文件中的条款要求约定的各项权利义务,完成好本工程监理服务,特拟制定本监理大纲。 二、编制依据 建设工程监理委托合同,建设工程监理规范《GB50319—2000》、公路工程施工监理规范《JTJ077—95》、公路工程质量检验评定标准《JTGF80/1—2004》,现行国家法律法规和经济技术标准,以及业主的授权等,充分体现建设工程监理的合法性、权威性、公正性。认真研究熟悉工程设计文件,合理化融会贯通,使监理工作更具有针对性、适用性,充分把握承包单位的施工总体设计,全程监控,关键部位重点把关,使监理与施工更具有同步性、可靠性,运用现代全面质量管理(TQC)知识,按计划→执行→检验→处理(P、D、C、A)即:戴明循环模运作,使监理工作更具有科学性、先进性。 三、施工监理的原则 农村公路工程监理工作应认真贯彻执行“严格监理,热情服务,秉公办事,一丝不苟”的原则,按合同文件,技术规范,以工程质量监理为重点,对工程施工全过程实施控制管理,按监理合同要求完成监理工作内容,确保项目工程质量达到以合格以上等级要求。 四、监理规划编制的指导思想 1、施工准备阶段的监理是积极参与、热情服务、多提建议、当好参谋。

2、施工阶段的监理指导思想是抓好“事前控制,事中控制”的监理工作,尽量减少事后返工事情的发生,即:既要主动,又不越俎代疱。 3、质量控制的指导思想是着眼于施工前(技术交底)控制,着重于施工中技术规范=控制,不放松施工后(质量缺陷)控制,杜绝质量安全事故,严格执行“六不准”,即:人员不到位、机械设备不足不准开工;未经检验的材料不准使用;未经批准的施工工艺不准采用;未经批准的图纸不准用于施工;前道工序未经验收后道工序不准进行;未经验收的工程不准计量。 4、监理规划编制的指导思想是指导参加本工程项目监理人员履行职责,开展工作的行动纲领和基本方针,并以此确立行之有效的工作方法和措施,我监理组把重点放在施工前和施工过程中,对每一道工序提出监理的重点,使我公司派往现场的专业监理工程师和监理人员人人做到胸有成竹,自觉做到积极地不折不扣地认真领会贯通的开展工作。 第二章监理工作基本概况 工程基本概况

市政道路桥梁工程监理旁站方案

温州大道东延(温强路-海滨围垦)工程 Ⅱ标段(曹龙路-龙江路)工程 旁 站 监 理 方 案 编制人: 审批人: 温州市宏业建设监理有限公司 温州大道东延(温强路-海滨围垦)工程Ⅱ标段(曹龙路-龙江路)工程项目监理部 2016年6月6日

目录 一、工程概况 (3) 二、设计概况 (3) 三、编制依据 (4) 四、监理人员配备 (4) 五、旁站程序 (5) 六、旁站监理人员主要职责 (5) 七、旁站监理的基本要求 (5) 八、旁站监理的范围和计划 (6) 1.旁站监理的范围和内容 (6) 2.隐蔽工程的旁站计划 (6) 3.材料见证取样及功能性试验的旁站计划 (7) 九、道路和桥梁施工中监理旁站的主要工作内容 (7) 1.水泥搅拌桩监理旁站的主要工作内容 (7) 2.沥青面层施工监理旁站工作内容 (9) 3.钻孔灌注桩施工监理旁站工作内容 (10) 4.桥梁工程监理旁站工作内容 (11) 十、旁站监理的方法 (12) 十一、旁站监理记录表的填写 (13) 十二、附件:旁站记录表格 (14)

一、工程概况 1.工程名称:温州大道东延(温强路—海滨围垦)工程II标段(曹龙路—龙 江路)工程。 2.建设地点:龙湾瑶溪北片生活区内。 3.工程规模:工程费用概算约10000万元。道路总长1526.166米,规划红线 宽50米,道路等级:城市主干路,设计行车速度60Km/h。计划工期360日历天。 二、设计概况 1.本标段线形基本平直,自曹龙路(已建,交叉口中心桩号K2+117.119)至龙 江路(已建,终点桩号K3+646.763),自西往东,沿线与金山一路、金石路、龙江二路相交,有桥3座,管涵4处,填河3处,填塘1处。工程具体包括道路、桥梁、给排水、绿化、照明、市政地下管道、交通设施、电力管道、其他附属设施等工程。 2.道路纵断面设计:设计标高4.272~6.242m,最小纵坡为0.3%,最大纵坡 为2.45%,最小坡长为152m,最小凸曲线半径为4200m,最小凹曲线半径为3050m。现地面标高一般在2.30~5.20m左右,大部分地段地形平坦。 3.标准道路横断面形式: 5m人行道+ 4.5m非机动车道+2m绿化带+11.5m机动 车道+4m中央隔离带+11.5m机动车道+2m绿化带+4.5m机非隔离带+5m人行道=50m。 4.本工程道路中心线以纵断面设计标高为基准,横断面路面排水坡,机动车 道及非机动车道从路中线向道路外侧放坡,坡度1.5%,人行道向道路内侧放坡,坡度1.5%,均采用直线拱。 5.路面结构设计 采用沥青混凝土路面,路面设计年限为15年,机动车道设计容许弯沉值为25(1/100mm),非机动车道设计容许弯沉值为42(1/100mm)。其中,机动车道路面结构层为:机动车道路面结构层为:4cm玛蹄脂碎石SMA-13 (0.1%无机纤维)+乳化沥青粘层(PC-3型)+6cm中粒式沥青混凝土(AC20-C型)+

公路工程施工监理规范标准

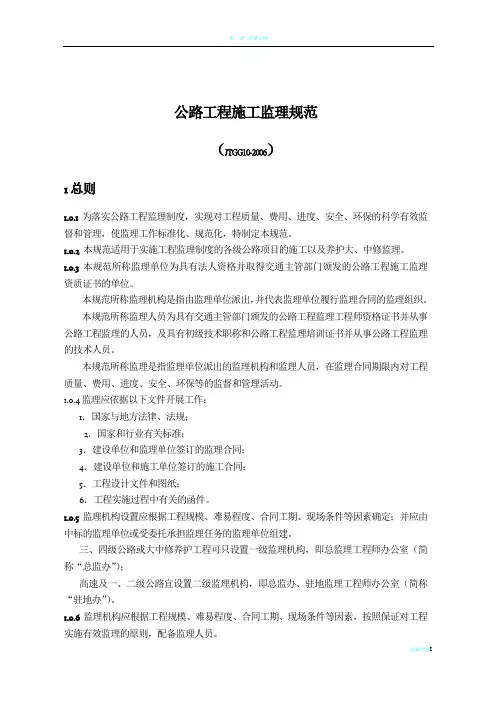

公路工程施工监理规(JTG G10——2006)

1 总则 1.0.1 为落实公路工程施工监理制度,使监理工作标准化、规化,制订本规。 1.0.2本规适用于实施工程监理制度的公路工程项目的施工监理,养护工程监理可参照执行。 1.0.3 监理机构应依据以下法律、法规、文件开展工作: 1.国家和地方法律、法规 2.国家和行业、地方有关标准、规、规程 3.监理合同 4.施工合同 5.工程前期有关文件 6.工程设计文件和图纸 7.工程实施过程中有关的函件 1.0.4工程项目监理合同必须明确双方职责与权限。 1.0.5 监理单位应依据本规第1.0.3条规定,按照监理合同约定的职责与权限,对工程质量、安全、环保、费用、进度实施监督管理。 1.0.6建设单位必须严格执行国家工程建设质量管理、安全生产、环境保护等法规,创造合法、规、有序的监理工作环境。 1.0.7公路工程施工监理,除应执行本规外,尚应符合国家及行业现行的有关标准、规的规定。 2 术语 2.0.1监理 监理人员依据监理合同对工程质量、安全、环保、费用、进度实施的监督和管理活动。 2.0.2监理单位 具有法人资格并取得交通主管部门颁发的公路工程施工监理资质证书的企业。 2.0.3监理机构 由监理单位派出并代表监理单位履行监理合同的现场监理组织。 2.0.4监理工程师 监理机构中具有交通部核准的公路工程监理工程师或专业监理工程师资格的人员统称为监理工程师。 2.0.5监理人员

监理工程师和监理机构中的相关专业技术人员统称为监理人员。 2.0.6总监理工程师 具有交通部公路工程监理工程师资格,经项目建设单位同意,在监理机构中负责项目工程全部监理工作的总负责人。 2.0.7驻地监理工程师 具有交通部公路工程监理工程师资格,经总监理工程师授权,负责项目部分工程监理工作的驻地监理负责人。 2.0.8监理计划 由总监理工程师主持编制、在监理合同期开展监理工作的指导性文件。 2.0.9 监理细则 根据监理计划,针对技术复杂、专业性较强的分项、分部工程或监理工作的某一方面,由驻地监理工程师主持编写、经总监理工程师批准的操作性文件。 2.0.10巡视 监理人员对施工现场进行的经常驻性巡回检查活动。 2.0.11 旁站 监理人员在施工现场对某一具体的工序、工艺或部位施工全过程进行的监理。 2.0.12 试验工程 为确认施工方案、获取控制参数所进行的试验路段或工程部位。 2.0.13 标准试验 在工程开工前,为确定工程材料的最佳组合(如含水量、级配、配合比等),建立施工控制和检验标准所进行的试验。 2.0.14自检 施工单位按合同技术规规定的项目和频率对工程材料、构、配件、设备、或工程实体进行的旨在检查、评价质量合格与否的试验、检测。 2.0.15公路机电工程监理 公路监控、通信、收费、供配电、照明、隧道机电系统等工程的监理。 2.0.16公路机电工程试运行期 机电工程完工至交工验收之间,调整系统运行参数使之处于最佳工作状态、检验系统设备工作

公路工程监理规划

一.工程项目概况 1.工程项目名称:×××工程 2.工程项目建设地点:×××市×××区 3.工程项目建设目的和工程等级: 4.工程项目组成及规模: 5.工程项目总投资及其组成: 6.工程项目计划工期:20个月 7.工程项目质量要求: 8.工程项目的主管部门:×××监理公司 9.工程项目法人或业主:××× 10.工程项目质量监督机构: 11.工程项目设计单位:×××单位 12.工程项目承包人:××× 13.工程项目主要设备供应单位:×××单位 14.工程项目的建设条件﹑外部环境和特点: 二.监理工程范围 监理单位可能承担整个工程的监理义务,也可能只承担其中的一部分,应严格按照监理合同的规定,准确编写监理工程范围和监理服务范围。 1.监理工程范围:×××市×××区,起始至终点桩号为k+000~K+27800,总路段全长27.8km。2.监理服务范围: 三.监理工作内容 A,B,C三个标段属于不同的施工,在不同的监理项目中,业主委托的监理服务工作内容有所不同,A段其中包括一座特大桥,B标段中有两座中型桥梁,C标段有软地基的处理工作,要分别做好相关工作。 四.监理工作目标 监理工作主要对本项目进行目标控制,尽可能地实现工程项目的投资目标、进度目标和质量目标;以质量目标为主线,对所监理的工程的质量、工期、造价和合同管理等进行全面的监督与控制,并对业主负责。五.监理工作依据 1.国家、省、市颁发的有关法规、文件和批示; 2.《公路工程施工监理规范》(JTJ077-95)以及国家或行业颁发的现行在关规范、规程、标准; 3.《公路工程质量检验评定标准》JTJ071-98; 4.《施工合同文件》; 5.《工程监理服务协议书》; 6.施工图设计文件; 7.业主、监理工程师和承包人在工程过程中有关的会议记录、函电、传真和其它文字记载,以及经监理工程师批准的所有图纸、监理工程师发出的所有指令。 8.业主、监理、承包人、设计单位四方达成的有效协议。 六.项目监理机构 1.本项目的监理×××建设监理有限公司(以下简称监理公司)承担,下设驻地监理工程师办公室(以下简称驻地办)。驻地办按专业设置专业监理工程师和按合同段下设监理组。 2.监理公司同安项目部经理担任驻地监理工程师,驻地监理工程师主持驻地办日常工作,对各监理组行使领导和管理职能。 3.对所辖合同段工程的现场全面管理,并对驻地办负责。 七.监理工作程序

公路工程监理旁站方案

施工监理旁站方案 编制: 审核: 批准:

目录 一、工程概况………………………………………………………………...2 二、旁站的目的 (3) 三、监理旁站工作的依据?3 四、监理旁站的工程内容?4 五、监理旁站程序: (4) 六、施工旁站监理人员职责5? 七、监理旁站工作纪律?6 八、监理旁站人员安排?7 九、监理旁站的手段?7 十、监理旁站工程的主要工作内容?7 十一、监理旁站记录的要求?27 施工监理旁站方案

为了确保xx工程施工质量、安全满足招标文件的要求,对重要工程部位施工实施进行全过程,全方位的质量和安全监理旁站,现场监督施工单位按设计及规范要求施工,为此总监办根据合同文件、监理规范及《监理计划》、《监理实的规定编制了施工监理旁站方案。 一、项目概述 (一)项目位置 (二)设计技术标准 本项目采用一级公路兼城市快速路标准,设计速度主路100公里/小时(受限路段按80公里公里/小时)、辅路40公里/小时。主路行车道采用双向六车道,辅路行车道采用双向二车道,路基标准横断面宽度50-53.5m,采用沥青混凝土路面。 立交跨线桥按双向四车道设计,桥宽采用20.5m,桥梁荷载采用公路—Ⅰ级标准。 (三)工程规模、合同段划分及主要工程数量 工程规模:路线全长25.15公里。沿线设置大桥1座、涵洞85道、菱形互通立交4座、通道10处。 项目总投资为10亿元人民币;建设工期为20个月(三标18个月),预计于2016年建成通车。 全线共划分为三个标段,主要工程数量见下表:

二、旁站的目的: 监理工程师及监理人员对重要试验工程、隐蔽工程、重要工程部位、重要工序及工艺实行全过程的现场旁站监督,及时消除影响工程质量的不利因素。从而最大限度的避免工程的返工等损失,杜绝质量安全事故的发生,确保工程质量。 三、监理旁站工作的依据: 1、公路工程施工监理规范。 2、监理规划。 3、监理实施细则。 4、施工图纸和设计说明。 5、公路工程施工技术规范和质量检验评定标准。 6、招标文件。 四、监理旁站的工程内容:

公路工程监理规范

监理规范 总则 1.01 为规范公路工程施工监理,提高工程建设管理水平,制定本规范。 1.0.2 本规范适用于公路新建和改扩建工程监理。 1.0 3 公路工程监理的依据应包括: 1 有关法侓法规、技术规范。 2 监理合同。 3 工程合同,工程设计文件等。 1.0.4 监理合同中应明确各方的职责和权限,应避免责权不清和交叉。自行监理的亦应以文件形式明确监理机构及其职责和权限。 1.0.5 公路工程监理工作应遵循公正、科学、诚信、自律的原则。 1,0,6 公路工程监理除应符合本规范外,尚应符合国家和行业现行有关标准的规定。

2、术语 2.0.1 监理constructional supervision 监理机构及监理人员对公路工程施工质量、安全、环保、费用和进度等实施的监督管理及咨询服务活动。 2.0.2 监理机构project supervision department 在项目现场设立的履行监理职责的组织,包括总监理工程师办公室(简称总监办)及驻地监理工程师办公室(简称驻地办)。 2.0.3 监理人员supervisor 从事项目监理工作的专业技术人员。 2.0.4 监理工程师Engineer 具备公路工程监理理工程师资格、从事项目监理工作的人员。 2.0.5 总监理工程师chief Engineer 具备公路工程监理工程师资格,负责全面履行项目监理职责的管理者,简称总监。 2.0.6 驻地监理工程师resident Engineer 具备公路工程监理工程师资格,竞总监授权,负责履行驻地办监理职责的管理者。 2.0.7 监理计划project planning for supervision 由总监主持编制、开展监理工作的指导性文件。 2.0.8 监理细则detailed rules for supervision 根据监理计划,针对技术复杂、专业性较强或某一方面监理工作编制的操作性文件。

公路工程监理规划(04年)

解放路(车站—卫校段)改造工程监理规划及实施细则 岳西县建设监理有限公司 二○○六年七月二十六日

前言 解放路(车站—卫校段)改造工程全长0.82km,本项目为县城基础设施建设的重点工程,对促进县城经济发展及改善交通环境具有十分重要的意义,以道路硬化﹑绿化﹑亮化﹑净化为目的。为加强对该工程的质量管理,控制工期和工程投资,提高投资效益及工程管理水平,使施工监理工作法制化、标准化、规范化、程序化。解放路(车站—卫校段)改造工程工程监理部根据《建设工程监理规范》、《市政工程质量检验评定标准》、《公路工程质量检验评定标准》及其它部颁规范和标准,在县内外同等级工程施工监理经验的基础上,结合本路段实际情况,编制了《解放路(车站—卫校段)改造工程监理规划及实施细则》,重点就质量控制方面,制定了详细的监理程序框图和各分部(项)工程的关键工序应检查的重点内容,试验项目及应填写的资料表格等,突出了细则的实用性和可操作性。 二○○六年七月

目录 一、工程概况 (4) 二、编制依据及执行的规范标准 (4) 三、工程简介 (4) 四、监理组织机构 (5) 五、监理组织机构与业主、承包人的关系 (7) 六、监理工作内容 (7) 七、开工报告资料附件目录 (14) 八、施工资料表格目录 (16) 九、控制框图 (17)

一、工程概况 工程名称:解放路(车站—卫校段)改造工程 建设单位:岳西县滨河东路工程建设指挥部 设计单位:岳西县现代建筑设计院有限公司 监理单位:岳西县建设监理有限公司 施工单位:岳西县缘生建设有限公司 合同价:205万元 合同工期:150天(日历天) 工程质量等级要求:合格 二、编制依据及执行的规范标准 (1)编制依据 a、建设工程委托监理合同 b、建设工程施工合同 c、招投标文件 d、技术说明和相关图纸等文件 e、经批准的该工程施工组织设计、施工技术方案等。(2)规范标准 a、《建设工程监理规范》(GB50319-2000) b、《公路工程质量检验评定标准》(JTJ071-98) c、《市政工程质量检验评定标准》(JTJ - ) d、《水泥砼路面施工及验收规范》(GBJ97-87) e、《公路工程施工安全技术规程》(JTJ0076-95) f、国家现行试验规程和成品,半成品技术标准。 三、工程简介 (1)该工程全长0.82Km,设计均为砼路面。 (2)监理工作范围及目标 a、监理工作范围 该工程施工阶段全过程至保修期结束。

公路工程施工监理合同范本2018最新整理版

公路工程施工监理合同范本2018最新整理版 合同范本

甲方: 乙方: 风险提示:发包人的相对义务 根据法律规定发包人应办理法律规定由其办理的许可、批准或备案,包括但不限于建设用地规划许可证、建设工程规划许可证、建设工程施工许可证、施工所需临时用水、临时用电、中断道路交通、临时占用土地等许可和批准。且发包人应协助承包人办理法律规定的有关施工证件和批件。 若发包人因未能及时办理完毕前述许可、批准或备案,由发包人承担由此增加的费用和(或)延误的工期,并支付承包人合理的利润。 为保证____高速公路_____立交改造工程的工程质量,______投资有限公司作为本项目工程的建设业主,于_____年___月___日委托成都市公路试验检测中心有限责任公司作为本项目的试验室对______高速公路______立交改造工程进行工程检测,用真实科学的质量数据反映该项目的工程质量,为工程施工的科学决策提供依据。 1、工作内容 检测内容及频率:以现行规范为依据,进行抽检工作(中心抽检和监理抽检),满足工程质量要求。 2、检测依据

(1)施工图设计文件; (2)《公路工程质量检验评定标准》; (3)《公路工程施工监理规范》; (4)其它现行的相关技术标准、规范或规程。 3、甲方职责 (1)按合同规定支付试验检测费用。 (2)及时提供有关技术资料,并对其真实性、可靠性负责。(3)提供现场试验条件,如:协助维护现场秩序、配合检测工作等。 以上费用由甲方承担。 4、乙方职责 (1)严格按照有关技术规范进行试验。 风险提示:关于实际竣工日期的规定 当因实际竣工日期的确认发生纠纷时,可以以相关规定参照具体情形: 工程经竣工验收合格的,以承包人提交竣工验收申请报告之日为实际竣工日期,并在工程接收证书中载明;因发包人原因,未在监理人收到承包人提交的竣工验收申请报告42天内完成竣工验收,或完成竣工验收不予签发工程接收证书的,以提交竣工验收申请报告的日期为实际竣工日期;工程未经竣工验收,发包人擅自使用的,以转移占有工程之日为实际竣工日期。 (2)合同签定后,5天内进场进行检测工作,检测工作时间为

公路施工监理规划

公路施工监理规划 上篇公路施工监理打算 第一章工程概况 第二章监理的原则、方针及依据 第三章监理工作目标、范畴和服务内容 第四章监理机构的组织形式及人员配备打算 第五章监理人员岗位职责 第六章监理工作内容 第七章监理工作制度 第八章安全文明施工监理 第九章监理设施 第十章监理工作流程图 公路施工监理打算 为搞好公路工程的施工监理工作,实现公路建设项目总目标,操纵工期、工程质量和工程费用,提高工程治理水平,发挥投资效益,使公路建设项目施工监理法制化、标准化、规范化、程序化,达到任务明确,标准统一,程序合理,依照交通部《公路工程施工监理规划》(JTG G10—2006),以及施工、监理招标文件的要求,结合高速公路建设项目自身的差不多特点,特编制公路建设项目监理打算。 第一章工程概况 工程概况部分要紧编写以下内容: 1.项目名称; 2.地理位置;

3.项目长度,起、讫桩号; 4.线型及要紧设计指标; 5.路线及结构物所在位置的地质情形; 6.要紧结构物的类型及数量; 7.较小结构物及道路设施; 8.项目投资额; 9.项目工期; 10.工程项目设计单位及各施工单位的名称。 第二章监理的原则、方针及依据 1.监理原则 严格监理优质服务公平科学廉洁自律 2.监理方针 诚信科学公平严谨求实规范 3.监理依据 (1)合同文件及其附件 (2)工程施工监理服务合同书及其附件 (3)业主和承包人签订的工程承包合同及附件 (4)工程实施过程中业主与监理、施工单位之间或业主与监理之间形成的会议纪要、函电及其他文字记录以及总监理工程师批准的所有图纸、发出的各种指令; (5)业主颁发(布)的各种治理方法、实施细则; (6)国家、交通部、省等有关部门颁布的监理法规及有关工程设计标准、规范、施工质量标准、规范等;

《公路工程施工监理规范》(完整版)

公路工程施工监理规范(JTG G10——2006)

1 总则 1.0.1 为落实公路工程施工监理制度,使监理工作标准化、规范化,制订本规范。 1.0.2本规范适用于实施工程监理制度的公路工程项目的施工监理,养护工程监理可参照执行。 1.0.3 监理机构应依据以下法律、法规、文件开展工作: 1.国家和地方法律、法规 2.国家和行业、地方有关标准、规范、规程 3.监理合同 4.施工合同 5.工程前期有关文件 6.工程设计文件和图纸 7.工程实施过程中有关的函件 1.0.4工程项目监理合同必须明确双方职责与权限。 1.0.5 监理单位应依据本规范第1.0.3条规定,按照监理合同约定的职责与权限,对工程质量、安全、环保、费用、进度实施监督管理。 1.0.6建设单位必须严格执行国家工程建设质量管理、安全生产、环境保护等法规,创造合法、规范、有序的监理工作环境。 1.0.7公路工程施工监理,除应执行本规范外,尚应符合国家及行业现行的有关标准、规范的规定。 2 术语 2.0.1监理 监理人员依据监理合同对工程质量、安全、环保、费用、进度实施的监督和管理活动。 2.0.2监理单位 具有法人资格并取得交通主管部门颁发的公路工程施工监理资质证书的企业。 2.0.3监理机构 由监理单位派出并代表监理单位履行监理合同的现场监理组织。 2.0.4监理工程师 监理机构中具有交通部核准的公路工程监理工程师或专业监理工程师资格的人员统称为监理工程师。 2.0.5监理人员

监理工程师和监理机构中的相关专业技术人员统称为监理人员。 2.0.6总监理工程师 具有交通部公路工程监理工程师资格,经项目建设单位同意,在监理机构中负责项目工程全部监理工作的总负责人。 2.0.7驻地监理工程师 具有交通部公路工程监理工程师资格,经总监理工程师授权,负责项目部分工程监理工作的驻地监理负责人。 2.0.8监理计划 由总监理工程师主持编制、在监理合同期内开展监理工作的指导性文件。 2.0.9 监理细则 根据监理计划,针对技术复杂、专业性较强的分项、分部工程或监理工作的某一方面,由驻地监理工程师主持编写、经总监理工程师批准的操作性文件。 2.0.10巡视 监理人员对施工现场进行的经常驻性巡回检查活动。 2.0.11 旁站 监理人员在施工现场对某一具体的工序、工艺或部位施工全过程进行的监理。 2.0.12 试验工程 为确认施工方案、获取控制参数所进行的试验路段或工程部位。 2.0.13 标准试验 在工程开工前,为确定工程材料的最佳组合(如含水量、级配、配合比等),建立施工控制和检验标准所进行的试验。 2.0.14自检 施工单位按合同技术规范规定的项目和频率对工程材料、构、配件、设备、或工程实体进行的旨在检查、评价质量合格与否的试验、检测。 2.0.15公路机电工程监理 公路监控、通信、收费、供配电、照明、隧道机电系统等工程的监理。 2.0.16公路机电工程试运行期 机电工程完工至交工验收之间,调整系统运行参数使之处于最佳工作状态、检验系统设备工作

完整版市政道路建设工程监理规划

完整版市政道路建设工程 监理规划

目录 第一章工程概况 (13) 1.1 建设工程名称 (13) 1.2 建设工程地点 (13) 1.3 建设工程组成及建筑规模 (13) 1.4 工程概况 (16) 1.5 道路结构及基本参数 (22) 1.5.1 道路结构示意图 (22) 1.5.2基本参数 (23) 第二章监理工作的范围、内容、目标、程序 (28) 2.1 监理工程范围 (28) 2.2 监理工作范围 (28) 2.3 相关服务范围 (28) 2.4 监理工作及相关服务内容 (28) 2.5 监理工作目标 (31) 2.6 监理工作程序 (33) 2.6.1 工程质量控制程序 (34) 2.6.2 工程进度控制程序 (35) 2.6.3 工程造价控制程序 (36)

2.6.4 工序交接检验程序 (37) 2.6.5 工程竣工验收程序 (38) 2.6.6 工程变更处理程序 (39) 2.6.7 安全文明施工管理工作程序 (40) 第三章监理工作依据 (41) 3.1 法律、法规 (41) 3.2 工程建设标准 (41) 3.3 建设工程勘察设计文件 (43) 3.4 建设工程监理合同及其他合同文件 (44) 第四章监理组织形式、人员配备及进退场计划、监理人员岗位职责 (45) 4.1 项目监理机构建立 (46) 4.2 项目监理部人员组成 (47) 4.2.1项目监理部组成机构框架 (47) 4.2.2项目监理部人员配备计划 (48) 4.3 项目监理人员岗位职责 (50) 第五章监理工作制度 (56) 5.1 施工阶段监理工作制度 (56) 5.1.1 设计文件、施工图审查制度 (56) 5.1.2 施工图纸会审及设计交底制度 (57)

公路工程监理旁站方案

河东路东延长线工程 施工监理旁站方案 中国公路工程咨询集团有限公司 河东路东延长线工程监理处 二00九年七月

施工监理旁站方案 为了确保河东路东延长线工程施工质量、安全满足招标文件的要求,对重要工程部位施工实施进行全过程,全方位的质量和安全监理旁站,现场监督施工单位按设计及规范要求施工,为此监理处根据合同文件、监理规范及河东路东延长线工程《监理计划》、《监理实施细则》的规定编制了施工监理旁站方案。 一、工程简况: 为充分发挥青岛市的龙头带动作用,青岛市委、市政府提出实施“环湾保护、拥湾发展”的战略部署,以胶州湾为依托,以主城区和黄岛区、崂山区、胶州湾北岸的高新技术产业区三个辅城为支撑,把环胶州湾地区打造成城市核心圈层;以即墨、胶州、胶南为内圈层;以莱西、平度、及临近的海阳、莱阳、高密、诸城为外圈层。实施“环湾保护、拥湾发展”的战略是拓展发展空间、提高城市承载力的最优选择,拥湾发展、开发滨海新城将在很大程度上缓解城市建设和产业发展所面临的土地瓶颈制约。 本建项目是青岛是高新技术产业新城区总体规划中“六横、九纵”区域性城市干道交通骨架,路线西起自红岛连接线与河东路交叉路,往东设羊毛沟大桥跨越羊毛沟,继续向东展线,到达路线终点。河东路东延长线工程,长2.8公里,一级公路标准。主要工程内容有:软基处理(强夯、水泥搅拌桩、塑料排水板),路基土石方填筑、沥青砼路面、羊毛沟大桥一座(6×30mm箱梁)、箱涵二座。本工程合同期16个月。 二、旁站的目的:

监理工程师及监理人员对重要试验工程、隐蔽工程、重要工程部位、重要工序及工艺实行全过程的现场旁站监督,及时消除影响工程质量的不利因素。从而最大限度的避免工程的返工等损失,杜绝质量安全事故的发生,确保工程质量。 三、监理旁站工作的依据: 1、公路工程施工监理规范。 2、监理规划。 3、监理实施细则。 4、施工图纸和设计说明。 5、公路工程施工技术规范和质量检验评定标准。 6、招标文件。 四、监理旁站的工程内容: 根据《公路工程施工监理规范》的要求,结合本工程的特点,确定以下部位、工序为监理旁站的工程内容。 监理旁站工序/部位一览表
