(一)路基工程质量保证措施

1)施工准备工作:施工前,会同建设方、监理方、设计方将全线的平面控制的导线点和高程控制的水准点进

行交桩,为保证施工的顺利进行,可考虑布置二线导线和三级水准线路,进行路中线和路边线初步放样,打好定位桩,对原稻田和植被地进行处理,达到机械作业所要求的地面强度和稳定性,不出现陷机等现象。并清除地表树木和植被根茎,开沟排水,降低地下水位。 2)填料试验:对填料进行补验并将试验结果报监理工程师审

批。

3)填筑试验路段:施工前,按有关《技术规范》要求用路基填筑料,总结出压实设备的类型,最佳组合方式,碾压遍数,碾压速度,工序,每层材料的松铺厚度及材料最佳的含水率等,并将试验结果报监理工程师审批。4)泥结碎石铺填

(1)清淤、清表并经压实后的地面,当地面横坡不陡于1:5 时,

可直接分层铺填分层压实。填土虚铺厚度不大于300mm,路基填筑时每填筑压实一层,检测一次标高与压实度。

当地面横坡陡

于1:5时,将原地面挖成宽度不小于1米的台阶,台阶顶面做成2%~ 4%的内倾斜坡。砂类土则不挖台阶,将原地面以下200~300mm的表土翻松,然后压实。压实后按照分层填土逐层压实的方法填筑路基。

(2)路堤填土高度小于800mm时,对于原地表清理与挖除之后的土质基底翻松300mm,然后整平压实。(3)路堤填土高度大于800mm时,将路堤基底整平处理并在填筑前进行碾压,压实度不小于90%。

(4)地面翻松后分层整型、压实,压实度不小于技术规范要求。路基填筑时为满足修整边坡后的路边缘有足够的压实度,填筑时两侧超填50cm。不同土质填料分层填筑,填筑至路基顶面最后一层的压实厚度不小于

10cm,且此层填料最大粒径不大于10cm。(5)用透水性较小或不透水的土填筑时,其含水量控制在最佳含水量_2%的范围内,用作下层填料时,顶部做成4%的双向横坡,用以填筑上层时,不得覆盖在由透水性较好的土所填筑的路堤边坡上。

(6)中途长期停工或雨后施工时,路堤表层及边坡应加以整理,不得有积水的地方,复工时,须重新检测路堤表层压实度及含水量,如压实度不满足要求,则重新翻松,待含水量接近正常时,重新进行碾压。

(7)两个相邻施工段交接处不在同一时间填筑时,先填段按

1:1坡度分层留台阶;两个相邻段交接处同时施工时,则分层相互

交叠衔接,搭接长度不小于2m。

(8)路基压实采用重型振动压路机,第一遍采取静压,然后先慢后快(最佳速度为3~6km/h),由弱振到强振,直到使填土

达到要求的密实度。

(9)气候干燥时,对于填土路段要及时洒水降尘。(10)结构物处的填土应分层填筑,每层松铺厚度不宜超过150mm,无法采用压路机压实的地方,要使用小型夯实机,在回填过程中,对称回填压实,压实度要求从填方基底或管顶部至路床顶面均为150%。

(11)路堤填筑期间,每层填土摊铺同设4%的向外双向横坡,当

天摊铺的土层必须当天压实。如中途较长时间停工,路基表面及边坡要加以整理,不得积水,在复工时须待路堤表面含水量接近正常值时,用压实机重新碾压达到要求,方可继续填筑。(12)在潮湿或水田地段填筑路堤时,须在路堤两侧护道外开挖纵向排水沟、在路基范围内开挖纵横向排水沟,排除积水,切断或降低地下水,

或按监理工程师的批示进行施工,在护坡道外侧的排水沟,将按设计要求在沟的外侧填筑土埂,防止田水流入。在路基范围内开挖的排水沟,如为切断或降低地下水位作用时,将回填渗水性良好的砂砾料,以起到盲沟的作用。(13)在雨季施工土石方工程,施工前,根据现场具体情况

确定可进行雨季施工的地段,并编制好实施性的雨季施工组织设

计,提交监理工程师审查批准。低洼地段、高填深挖地段和地质

不良地段的土质路基,将避开雨季施工。雨季填筑路堤时,做到

随挖、随运、随填、随压,每层填土表面筑成4-5%的横坡,要特

别注意在雨前和收工前将铺填的松土碾压密实。

五)软基路段的处理:

(1)本工程中目前基本上无软基路段。施工中若出现软在路段等

情况,一般难以采取挖排水沟的方法将水排出,需修筑土埂,再排队积水,清除淤泥,施工中采用挖除换填抛石挤淤,换填时,应分层铺筑,逐层压实,使之达到规定的压实度。(2)在软土地段填筑路堤,应进行沉降

和稳定监测,严格控制路堤的填筑速度。在日沉降量不大于10mm(填土高度在临界高度以上时应不大于3mm)的情况下,才能连续填筑,否则应立即停止填筑,当侧向位移停止,并得到监理工程师的批准后,才能继续填筑。软土地基处理施工质量管理及工艺框图(附后)六)排水工程质量保证措施

(一)施工测量:根据设计交底提供的桩位和坐标,在施工范围放出轴线桩、交汇桩和转角桩并加以保护,然后根据道路横断面标准轴线放出管道位置,按坐标放出折线检井位置。(二)排、降水:为加强边坡稳定,保证地基强度,可采用井点降水和明沟排水相结合的排水措施,采用明沟排水时相隔一

定距离设置集水坑。

软土地基处理施工质量管理及工艺框图

软土地基现场调软基处理方案及措施软基处理机械及材料准修筑土埂、排除积水

清除淤泥

分层片石回填

回填至原标高并压实

不合格

质量自检

铺筑砂砾垫层

压路机压实

不合格

质量自检

不合格

合格

监理工程师检验

合格

进行路堤填筑

(三)土方工程:采用机械开挖,人工辅助的形式。开挖前作好测量放线工作,严格控制挖深,机械开挖至槽底0.3~0.2米

时,改用人工挖土,以免扰动基底土体。

基底如遇软、松土或超挖时,应按监理指示进行有效处理。(四)砼基础施工本排水工程基础混凝土采用现场拌和,垫层铺筑时应摊平、振实,宽度不小于设计规定。基础与管座施工应分层,分层支搭的模板事先拼装好,接缝处采取防水漏浆措施,支模时面板对准给定的基础

边线垂直竖立,内外打撑钉牢,内侧打钢钎固定,配合浇筑进行拼装,并在模板内侧弹线控制混凝土浇筑高度。(五)铺管:铺设管道时按坡度板上的中心钉,高程板

上的高程钉挂中心线和高程线,根据给定的高程下反数,在高程尺杆上量好尺寸,刻上记号,经核实无误后,再行吊安。管道安装应直顺、稳当,

接缝应均匀、平滑,以保证有良好的水力条件。(六)回填:沟槽回填应严格在闭水试验后及管道隐蔽工程验收合格后进行。回填时砼基础,水泥砂浆的强度须达到

规范值。管道、构筑物在回填时不能有位移或损伤现象发生。槽底杂物应清理干净,沟槽不得有积水,不得回填淤泥,腐殖土及有机物质。回填时两侧应同时进行,分层夯实,每层松铺厚度控制在20~ 30cm,并按规定做回填密实度试验。

(七)材料:严格把好材料关,原材料、半成品、成品,特别是钢筋混凝土管进场时必须有出厂证明和质保单,并根据规范要求严格验收,必要时还需检验测试。

七)基层质量保证措施(一)摊铺泥结石基层前严格检查路基宽度、边坡、标高、横坡、平整度,特别是压实度,看其是否符合设计要求,及时处理好路基的翻浆、弹簧、起皮、波浪、积水等现象。

(二)按计划段落数量上料,循序摊铺创造各工序连续

乡镇土地整理项目工作实施方案

乡镇土地整理项目工作实施方案 土地整理是指在一定区域内,根据土地利用总体规划与土地整理专项规划,对田、水、路、林、村等实行综合整治。下面是有乡镇土地整理项目工作实施方案,欢迎参阅。 乡镇土地整理项目工作实施方案范文1 1.建设任务目标 1.1项目范围 项目区位于定远县东部,距县城约16km,地理位置为东经1175046〃~1175307〃,北纬323205〃~323412〃,项目区东接池河至练铺碎石路,南邻青春河,西为在建的京沪高速铁路,北为刘铺至青岗碎石路。涉及高刘村、刘铺村、青岗村三个行政村23个村民组,土地总面积1024.3780公顷。 1.2 项目建设规模和投资规模 根据安徽省国土资源厅、财政厅皖国土资〔20xx〕1358号文件《关于下达20xx年省级投资土地整理开发项目计划的通知》,项目区土地总面积1024.3780公顷。采取的主要措施是平整土地,归并零星田块,水塘挖深加固,小塘并大塘,合理布局灌排沟渠、

田间道路和防护林带等,增加有效耕地面积,完善基本农田建设,建设成高产农田区。 项目总投资3553.35万元,平均每公顷投资3.4688万元。项目实施后新增耕地面积31.9231公顷,新增耕地率3.12%。 1.3 项目工期 根据项目区气候和农时等条件,项目计划总工期16个月,跨2个年度,初步安排20xx年9开工,20xx年12月全面完成。 1.4项目主要工程建设内容 1.4.1土地平整建设工程 从总体上讲,土地平整应尽量满足项目区内自流灌溉、自流排水的要求:从细部来看,以规划田块为单位对项目区内的坑塘、废弃河道等零星地块统一平整,重新规划田、沟、路、林、平整土地,提高土地利用率。 土地平整拟采用机械整平,按照划分的田块,就近推填土方,尽可能减少土方的运输距离。土地平整土方分两部分,一是表土剥离回填土方,为了使平整后的耕地土质适合种植作物,对平整深度较大的田块需采取表层熟土剥离,临时堆放,待平整完成后再回填,在充分听取当地土地部门和农户的意见后,拟对于挖深超过0.6m的田块采取表土剥离,根据项目区现有土壤质地分布

土地整理项目施工总结报告

重庆市永川区三教镇双坪村土地整理项目 施 工 总 结 报 告 编制单位:重庆昌林建筑工程有限公司 编制日期:2015年11月1日

一、工程概况: 本项目区位于重庆市永川区三教镇北部,涉及三教镇的双坪村狮子山社、石碾沟社、瓦店子社、雷打石社、王家桥社、张家坡社和高牌社。项目区东西长约3.2km,南北宽约 3.6km,地理坐标在东经105°50′25″~105°52′20″,北纬29°29′53″~29°31′51″之间。项目区东以永铜公路为界,西以坪村石碾沟社的溪沟为界,北以双坪村与永坡村交界处的苗圃为界,南以双坪村与利民村的村界为界。项目区范围线主要是以权属界和地类界为界线。 本项目于2009年由重庆市永川区国土资源和房屋管理局申报,同年向重庆市国土资源和房屋管理局提交了可行性研究报告。重庆市国土资源和房屋管理局于2010年批复为市级土地整理项目,批准该项目建设规模为433.61hm2,新增耕地为37.83hm2,总投资1223.82万元。该项目由重庆市永川区国土资源和房屋管理局委托重庆瑞升资产土地评估有限责任公司进行该项目的规划设计。项目入库备案后于2012年2月进行公开招投标,由重庆昌林建筑工程有限公司中标,并由重庆渝兴监理工程有限公司进行监理。 由于“西三环”(永川-铜梁)高速公路在该项目入库备案后规划南-北方向贯穿整个项目区,在项目区内征地面积为15.65hm2,造成项目建设规模减少,部分原规划的道路、沟渠等工程因西三环建设需要调整线路或取消修建。 由于项目区内进行产业结构调整,耕地进行了流转,采用集中经营方式,导致原设计的土地平整工程实施方式不适宜现在的经营方式,需对土地平整工程位置及设计方式进行调整。 经重庆市永川区国土资源和房屋管理局向重庆市国土资源和房屋管理局请示,并征得监理单位和施工单位意见后,同意对该项目的规划设计方案按照有关规定进行变更,因此重庆市永川区国土资源和房屋管理局委托重庆瑞升土地勘测规划设计有限公司对重庆市永川区三教镇双坪村土地开发整理项目的规划设计方案进行变更。 本项目原规划设计总投资为1223.82万元。其中工程施工费为1069.46万元,占总投

工程质量保证措施

3、工程质量保证措施1 本工程质量管理目标为达到优良工程,并达到国家标准,因此施工中必须采取严格的质量控制措施,辅以相应的检测手段,且认真贯彻执行工程有关技术规范,以强有力的质量保证体系来保证创优良工程。 (1)、技术上保证工程质量 A、根据工程特点和现场实际,编制好施工组织设计,对重要部分项工程制定有针对性的施工方案以及保证工程质量的技术组织措施,并认真贯彻落实检查。 B、由技术总监负责向各施工班组技术人员做好技术交底工作,将基层的结构类型、施工方法、施工顺序、质量要求、各施工班组的分工与配合、主要机具的安排调配等情况,向各施工组长、技术人员进行交底,由各班组长和技术人员将本组承担的工程项目,结合具体的操作方法、配备等,向全组职工进行交底。 C、复检原始基准点、基准线,在此基础上进行精确的施工放样。及时解决工程遇到的技术难题,填好当日的施工日记和各种记录,以备监理工程随时检查。 D、将施工过程中的技术文件、原始记录、试验检测及其它有关技术资料加以整理,形成技术档案作为改进今后方案,总结施工经验,提高工程质量的重要参考依据。 (2)、从组织上保证工程质量 A、推行全面质量管理,强化质量保证体系,公司设立了质检科,主要

抓工程的质量控制,项目经理部内设质检、工程技术、机具材料、财务、安全、试验等职能科室。明确各部门管理职责,各司其责、各行其是。对各分项工程各个部位、各道工序都实行严格的质量控制,由质检员负责并配合监理工程进行检查验收、统计、整理和分析有关技术资料、技术数据、建立档案,为交工验收提供详实的施工资料。 B、施工中开展全面质量管理活动及班组QC活动、质量升级活动、上下工序交接制等,提高全员的质量意识,把好每道工序关,建好工程。 C、虚心接受建设、监理、设计和质监站的检查,对有关质量的意见及时整改和反馈。 D、加强对职工的质量意识教育,配合公司开展“百日质量安全年活动”,加大对职工的宣传、教育力度,使全体施工人员都能牢固树立“百年大计,质量第一”的观念,并层层落实质量管理岗位责任制,严格执行公司内部制定的质量奖罚制度和监理制度,由质检科组织,定期和不定期相结合,对工程质量进行全面自检,查到问题立即处理,做到一项工程,创一个优良。 E、从人员配合上抓起,本工程施工我公司将抽调公司最具实力的施工队伍来承担,并根据本工程的特点,对相关技术人员进行调整、充实,使技术人员的配备达到最优化,确保施工技术过关、过硬。 (3)、认真做好原材料进场的复验,并具有出厂质保单和试验报告,无质保单,来经试验合格的材料严禁在工程中使用。 (4)、认真深入地对现场情况进行调查,摸清地形、基础等基本情况,

项目施工质量保证措施

仁怀市垭石庆水库工程第1标段(大坝、溢洪道)工程 施工质量保证措施 合同编号:BRR14-GZ-ZB-16-01 批准: 校核: 编写: 贵州光文建设工程有限公司 仁怀市垭石庆水库工程第1标段(大坝、溢洪道)工程项目部 2014.8.15

目录 一.质量策划制定的依据 (2) 二.目的、适用范围 (2) 三.质量方针、质量目标 (2) 四.质量保证机构及职责 (2) 五.施工质量保证制度及措施 (3) 六.主要分部工程质量保证措施 (8) 七.主要分部工程工序质量检查计划 (13) 八.质量保证技术措施 (16)

一.质量策划制定的依据 (1)GB/T19001-2000idt ISO9001:2000《质量管理体系要求》; (2)《质量手册》和《程序文件》; (3)招标文件中所列的规程、规范; (4)与此投标书相关的国家法规; (5)发包人的相关指示和要求。 二.目的、适用范围 目的:为了仁怀市垭石庆水库工程第1标段(大坝、溢洪道)工程施工质量进行有效控制和管理,确保工程质量,以满足设计文件的要求;向业主奉献一座优质工程。因此在符合本工程合同的有关规定的前提下而进行编制本策划。 适用范围:本质量措施策化只适用于仁怀市垭石庆水库工程第Ⅰ标段(大坝、溢洪道)工程,以及与之相应的生活、生产等临建设施参考实施。 三.质量方针、质量目标 质量方针:科学管理,建优良工程;诚信守约,让顾客满意;团结协作,达双赢目的;持续改进,创行业先进。 质量目标:杜绝质量事故,减少质量缺陷,创建优质工程,达到省部级优良工程标准。达到工程项目一次验收合格率达90%以上;单元工程合格率达100%;单元工程优良率达75%以上;分部工程优良品率达70%以上;单位工程优良品率达60%以上;主要单位、分部、单元工程全部优良;工期履约率100%;顾客满意率达85%以上,并在合同工期内逐年提高1%;全体员工质量意识和专业技能培训每年不少于21小时。, 质量原则:上道工序不合格决不允许进行下道工序。 四.质量保证机构及职责 为圆满完成本项目的施工任务、实现合同文件中的各项承诺,结合本工程实际情况,为强化保证体系,充分发挥专业职能优势,本工程按“项目法”施

(完整版)一土地平整工程施工方案

一、土地平整工程施工方案 1、小并大土地平整、宅基地平整及灾毁耕地复垦整理 土地平整施工工序:表土层剥离→土(石)方开挖→土(石)方运输→土方回填→测量验收。 土地平整:主要是合并田块,首先利用推土机推出现有农田表面耕植土层,格田田面高差在±3cm,堆放于附近指定场所,再按照统一规划田面高程利用推土机结合人工相应降低或填高农田,最后回填耕植土层。 土地平整程序:现场勘察→清除地面障碍物及废弃建筑物拆除→标定整平范围→设水准基点→设置方格网,测量标高→计算土方挖填工程量→耕作层剥离→土地平整→耕作层恢复→验收。 土方开挖施工程序:土方开挖工程准备工作→测量放样→人工结合挖掘机开挖→运至业主指定的弃土场→卸料。 土方回填施工程序:准备工作→测量放样→取土场和卸土场清基(施工排水)→运土→铺土料→推土机整平及拖拉机压实→检查验收→再铺土料→整平压实→再检查验收→……→最终面坡成形。 土地平整工程施工方法: (1)土地平整工程共分三大类,一类为40~70米运距表土工程,二类为70~80米运距挖方工程,三类为田埂修筑夯实工程。 (2)40~70m运距表土施工方法为蛇脱皮法。先施工低高程田块,后施工高程田块,先把低高程田块30cm厚的表土用推土机推到一旁,然后把此田块内土方进行挖、填平衡。此田块平整达到要求后

(高、低差不超10cm),再将一层田块内表土30cm推到此田块,均匀覆盖。同样此田块平整后高低差不能超过10cm,如此类推施工,最后将低高程田块的30cm厚的表土用机械运至最高一块已平整的田块内,均匀覆盖。 (3)70~80m运距挖方施工方法。在土地平整过程中,考虑到所平整每块田块设计高程不一,取出表土以后,用推土机将每场的高处土方推至低处,直至每块田块上平面高程一至,且高差不超过10cm,在平整每块田块时,必须保证每块田块四周与规划图一致。 土方的调配原则: (1)力求达到挖方与填方基本平衡和就近调配,使挖方量与运距的乘积之和尽可能为最小,即方运输量或费用最小。 (2)土方调节调配考虑近期施工与后期利用相结合的原则,考虑分区与全场相结合的原则,还尽可能与地下建筑物的施工相结合,以避免重复挖运和场地混乱。 (3)合理布置挖、填方分区线,选择恰当的调配方向、运输线路,使土方机械和运输车辆的性能得到充分发挥。 (4)好土用在回填质量要求高的地区。 (5)根据现场具体情况、有关技术资料、工期要求、土方施工方法与运输方法综合考虑,计算比较,选择经济合理的调配方案。 土方机械化施工: (1)推土机施工:推土机具有操纵灵活,运转方便,所需工作面较小、行驶速度快、易于转移,能爬30°左右的缓坡的特点。用

建筑工程施工质量保证措施方案

1.1质量管理体系、制度及质量保证体系 1.1.1质量管理目标 (1)质量目标: (2)目标分解及主要质量控制点 为保证该质量目标的实现,各分部工程质量目标确定为优良,具体指标为: 分项工程合格率100%,优良率80%; 分部工程合格率100%,优良率100%。 单位工程合格率100%.质量目标分解 1.1.2施工现场质量保证体系及主要职责 本工程要建立健全施工现场质量保证体系,严格按照公司IS09001:2000质量体系标准组织实施。详见“质量保证体系图”。

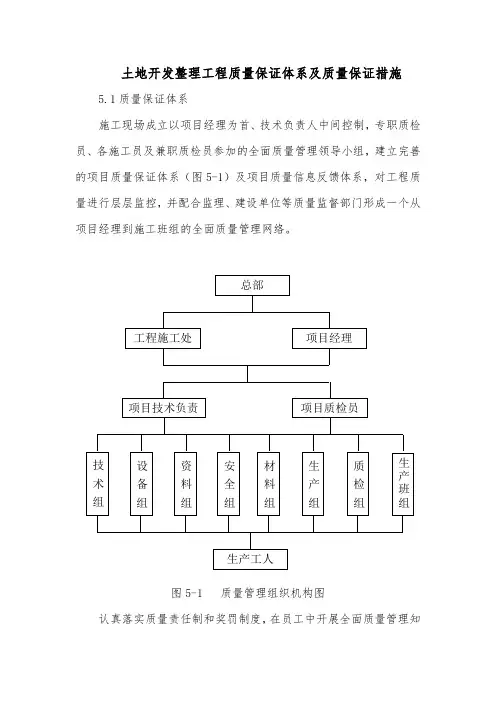

质量保证体系图

1)项目经理及项目工程师质量保证岗位职责 负责做好项目部内外的施工协调及日常质量管理工作;监督各安装专业使用材料的质量、施工质量及控制进度,确保安装工程的质量;项目经理是项目部保证工程质量的第一责任人,必须坚持“百年大计、质量第一”的方针。总工程师对整个工程的质量负责,是项目部保证工程质量的直接责任人,监督检查各专业施工的质量情况,对项目经理负责。副项目经理对本专业施工质量负直接责任,监督检查本专业的施工质量情况,并对下属各部门进行指挥调度。 2)工程部质量保证岗位职责 工程管理部负责保证本工程所使用的标准、规程、规范、图纸、工艺等文件确保符合《文件和资料控制程序》的规定以及满足本工程的需要。 3)技术质量部质量保证岗位职责 对本工程的施工质量进行监督检查。对项目经理负责,对本工程进行定期检查和不定期抽查,监督项目各区分部质量工作,对不符合质量要求的,限期整改,并拥有处罚权。 负责对项目经理部所持有的计量器具进行保养,并建立使用台帐。同时保证全部计量器具在检验有效期内使用,对临近检验期限的计量器具送回公司计量部,由公司计量部送到检测中心进行检验。 4)材料责任人质量保证岗位职责 负责对项目经理部所使用的全部材料进行检验、试验、贮存保管、发放,对全部材料设备的质量负责(包括业主所提供的材料设备)。同时负责对全部施工机具进行日常维修保养,保证施工机具的正常有效性。

工程质量保证措施

工程质量保证措施 一、组织措施 1、据投标人质量保证、质量控制体系,建立完整的工程总指挥部和项目部经理部两质控制体系,严格按项目法施工。 2、严格落实发挥项目技术负责人、质量员及班组兼职质量员对工程质量监控中的骨干作用,把质量分析讲评,QC质量小组活动与消除质量通病落到实处。 二、制度措施 1、建立健全投标人班组自检、交接检、专检三检制度,坚持班组检查和专职检查相结合。 2、坚持“质量一票否决制”,质量问题决不向进度和成本问题妥协,杜绝保庇隐藏,发现问题及时纠正。 3、技术质量检查:坚持投标人每月一次的技术质量检查制度,发现问题跟踪处理落实。 4、对土方开挖和防水施工实行土方开挖令和防水工程施工令制度。具体施工阶段,项目经理和项目技术负责人提前交具体施工方案,由投标人技术总负责认可后签令实施。 5、技术质量交底制度: 认真熟悉图纸,技术负责人对各工种负责人及操作班组分别进行交底,做到交底不明不上岗,不签字不上岗。 三、项目组织机构及人员职责 本工程以设备安装、水系统管道和风系统管道安装工程为主,工程量大,但为了更好的履行合同协调各方面的配合工作,投标人决定成立工程总指挥部,组成人员为工程部、技质部、材料部、人劳部等各职能部门的负责人,总指挥部负责施工现场的全面协调、生产安排

及劳动力、机械、设备料等资源的配备,确保工程进度,降低工程成本,控制造价。 四、项目经理部人员配备 针对该工程的特征,投标人将选派业务能力强、专业水平高的施工技术管理人员组成项目经理部。选派具有一级项目经理资质的同志任项目经理,高级工程师任技术负责人,从施工开始到完工的整个过程,由项目经理领导项目部成员,坚持常驻守工地,安排生产,组织施工,协调土建与安装工程的配合,协同建设单位一起完成投标人制定的工期、质量质量目标。 项目经理部各成员岗位职责:

土地整理项目施工组织设计方案

***********土地整理项目 施工组织设计 1.工程概况 1.1工程简介 山东省***********土地整理项目区属该市北部滨海平原,位于***********西南部,涉及***********21个行政村,建设规模为945.01公顷。新增耕地81.75公顷,新增耕地率8.65%。 工期要求:2008年11月28日开工,2009年12月31日完工。 1.2主要工程数量 本工程主要工程内容为: 1、农田水利工程: ①排灌工程: ②喷灌工程 ③大口井:27座 ④机井工程:37座 ⑤井房工程:64座 ⑥农桥工程 ⑦电力安装工程 ⑧道路工程 ⑨平塘工程 具体工程量详见图纸。 1.3工程特点 本工程为黄海边海滩区域进行土方工程施工,工程施工客观条件较差,本工程特点主要表现在以下几个方面: (1)施工段位于平原开阔地带,施工作业面大,无任何管线影响,工程技术含量不大,便于工程施工开展。 (2)工程施工施工时间长,施工范围广,跨越雨季、冬季,施工过程中会有连雨天气和低温天气,安排进度计划时要充分予以考虑。 (3)建筑物施工过程中可能会遇到阴雨天,所以要注意施工导流。 2.工期及质量目标 2.1施工工期 本工程计划开竣工日期为2008年11月28日开工,2009年12月31日完工,总工期为380个工作日,根据要求,我项目部根据工程量,紧缩工期,加紧施工。结合自身综合施工能力,上足机械设备及人员,确保工程按期完成。 2.2质量目标 本工程若我单位若有幸中标,我们将精心组织、规范施工,保证工程质量达到现行相关规范要求。(质量管理网络见附表1) 2.3安全要求 项目筹建施工过程中,我们将精心组织、规范施工、以安全法为基本教育材料,争取施工安全零事故。(安全管理网络图见附表2) 3.施工准备情况 3.1现场调查 对工程沿线进行了详细调查,如地形、地貌、水文、地质、气象、道路、电源、通

土地整理项目施工方案与技术措施

土地整理项目施工方案与技术措施 (一)土地平整工程施工方法 1 测量放线 测量控制:针对本工程的特点,现场建立平面及高程控制系统,以便在整个施工期间针对其它工程项目的施工进行测量控制。 平面控制系统:拟采用导线测量的方法建立平面控制系统,测量仪器采用J2经纬仪及50m钢尺。用业主提供的控制点进行控制,设置直线控制桩,控制桩位置应在稳定可靠、便于施工期间保护及使用方便。 高程控制系统:测量仪器采用DS3型水准仪,根据业主提供的水准点,将标高引至各临时水准点上,临时水准点必须坚固稳定,距离不得大于200m且前后通视,临时水准点与设计水准点复测闭合,允许闭合差为±12Lmm(L为水准线长度公里数)。 2 田间平整 田间及田块平整都采用74kw推土机推土,将高处土方就

近推至低处,使场地平整。推土机推平后,辅以人工整平,以达到设计要求的平整度。要求将施工区内的全部树木、树桩、根、杂草、垃圾、废碴以及监理指明的其它有碍物清除干净。田间平整中无使用价值的可燃物,在指定的地点处烧毁,并有严格的防火措施。对无法烧尽的清除料,除严重污染的按专门处理外,一般应弃至监理工程师批准的弃渣场,并用开挖料覆盖掩埋,厚度大于0.60m,并不得妨碍天然排水及污染河川。 3 田埂夯填 3.1填筑材料 夯填土料中不允许夹杂黏土、草、木等有害物质,淤泥或自然含水率高的土料,不适合作填筑土料。 3.2机械选择 土方填筑施工前,将根据设计压实度、施工条件等合理选择压实机具,并确定填料含水量控制范围、铺土厚度和压实遍数等参数。本工程压实机具采用2.8kw蛙式打夯机,边角部位采用人工夯填。

3.3土方填筑方法 (1)田埂土方铺填作业应从最低处开始,按水平层次进行,不得顺坡铺填。 (2)土料应采取大面积铺筑,以减少接缝。当分块填筑时,应对块间接轨处的虚坡带采取台阶式的接坡处理措施,或采取将接坡处未压实的虚坡石料挖除的措施。 (3)铺土的最大厚度必须与压实机具的功能相适应,一般不超过200~300mm,具体厚度应由现场试验确定。 (4)每一填土层按规定的施工方法填筑完后,应经监理机构检查合格后才能继续填筑新土,经验收合格的填筑层因故未继续施工,复工前应进行刨面、洒水处理,并经监理机构检验合格后才能铺填新土,以使层间结合紧密。 (5)蛙式打夯机夯筑时的行走方向应平行于轴线,边角难于夯及的地方用人工夯填。 3.4质量保证措施 施工过程应会同监理工程师定期进行以下各项土方填筑的质量检查和检验:

工程质量保证措施、方案

工程质量保证措施 (一)、工程质量管理措施: A、工序质量控制流程 B、Q C小组活动流程

C、隐蔽工程计划

D、技术复核计划 (二)、工程质量保证措施: 1、所有操作人员必须听从技术人员、质量员的指导和督促、并做好技术交底和技术复核工作,在实施过程中加强跟踪检查。 2、尊重设计,自觉听从业主,监理工程师的监督对每一分项分部,均由业主及监理单位认可签证后方可进行下一道工序施工。 3、严格按图施工,施工中遇图纸修改或图纸疑问时及时与设计单位联系,征得同意后办妥修改手续,作为施工依据和工程验收原始作证。 4、严格按施工组织设计组织施工,执行各分项工程的施工程序、操作方法和有关规范规程,加强“自检、互检、专职检”的制度。

5、严格执行市质监站“质监”制度,及时配合质监和评定。 6、测量定位所用的经纬仪、水准仪须是经过鉴定合格在使用周期内的计量器具,按计量标准计量检测控制。 7、轴线定位、控制点要严格保护,避免毁坏。在施工期间,定期复核检查定位是否位移。 8、总标高控制点的引测,必须采用闭合测量方法,确保引测结果精度。 9、轴线控制点、总标高控制点以及定放线必须经过书面认可。 10、基础工程结束后必须要组织甲方、监理、监督单位及时验收,办理好中间交接手续。 11、砼振捣应密实,应妥善控制好振捣棒布点插入深度以及振捣时间、次数。 12、浇筑砼时,脚手跑道应架空搭设避免造成钢筋位移、变形。 13、为保证砼表面质量及拆模方便,木模需刷脱模剂,拆模后,余留在模板面的砼必须铲清。 14、做好砼的养护工作,保证养护时间。 15、钢筋绑扎严格按设计图纸,翻样要求按国家规范认真验收。楼板上层钢筋按设计、施工经验设置,施工中钢筋不得随意代换,由技术部门征得设计单位同意,方可实施。 16、所有预留孔、预留洞须有现场技术人员和安装技术人员进行严格的复核验收,并填写复核验收卡。 17、搭设排架时,应拉通长麻线,使排架纵横成一线。排架间均需设水平拉杆和剪刀撑,以保证排架稳定。 18、梁柱节点和主次梁交接处,浇砼时困难较大,施工时要认真振捣这些部位,可配备不同直径的振动棒。 19、所有模板制作尺寸要准确、拼缝严密、刚度要好、支撑要牢靠。 20、在结构施工过程中,对所有钢筋连接接头(除搭接处),应在监理见证下现场取样,由专业测试单位进行复试,合格后方可进行下道工序施工。 21、每次柱梁封模隐蔽前必须将模板内的杂物清理干净,

工程项目施工质量保证措施(七)

工程项目施工质量保证措施(七) 工程项目施工质量保证措施(七)提要:建立质量创优制度(1)落实质量创优责任制。各级领导分级负责,逐层保证。(2)强化创优教育意识,在职工中牢固树立质量是企业生命的观点。 自 工程项目施工质量保证措施(七) 1、管理措施 (1)成立以项目经理为第一责任人的质量管理领导小组,建立有效的质量保证体系,广泛地开展全面质量管理,利用计算机建立工程质量数据库; (2)在合同条件下,执行本公司质量体系文件(含质量手册、标准工作程序、作业文件),按作业文件编制工程项目《质量计划指南》,每1个月进行一次质量内部审核; (3)严格遵守招标文件技术规范,遵循国家《堤防工程施工规范》(SL260-98)、《堤防工程施工质量评定与验收规程》(SL239-1999)、等有关规范,执行工程师审查批准的方案,严格施工工艺,按图施工; (4)建立“三检制”,设立专职质检员,按既定施工工艺和要求,监督检查各项目施工,实行质量重奖重罚和质量一票否决权; (5)建立工地试验室,配备能满足工程需要的、合格的人员和设备,对影响工程质量的关键项目实行重点检验,全过程控制; (6)对职工进行质量意识教育,组织施工技术、工艺的培训; (7)加强对原材料的进货检验、验货、验证、登记、标识等工作,完善管理,积极配合工程师对原材料的质量抽查工作; (8)建立并有效运转报告、报表、资料呈送工程师审查的机制。 2、技术措施 (1)优化施工组织设计,分段流水作业,划小施工段,增加流水作业面; (2)编制详细的施工工艺流程图,对各工序可能影响质量的各种因素进行分析和研究,以预防质量问题的发生。 (3)严格按照规范进行施工,加强现场质量检查工作,杜绝返工现象; (4)施工中认真执行“三检”,严把“五关”,特别做好各种原材料的质检工作。发现问题及时以书面形式报监理、设计单位和业主代表,以求尽快解决; (5)坚持技术交底制度,开工前技术总交底,单项工程前进行详细交底,所有技术交底必须以书面方式进行,未经交底,不能施工; (6)控制测量和加密水准点设置,由工程部统一用全站仪进行,以保证测量成果的准确及精度,并保护好测量标志。 (7)严格执行施工组织设计的施工方法及进度计划,确保各分项工程尤其是关键工程项目施工的要求和质量保证措施一步一步地实现; (8)加强对职工的技术培训教育,提高工人的施工技术水平; (9)及时收集每项好原始资料及隐蔽工程照片等,认真填写各种资料及时签证;同时为竣工文件做好准备。 3、建立质量创优制度 (1)落实质量创优责任制。各级领导分级负责,逐层保证。 (2)强化创优教育意识,在职工中牢固树立质量是企业生命的观点。 (3)实行全员安全质量承包。 (4)建立创优检查制。项目部主要领导组织有关人员每旬对工程项目进行一次检查,外业、内业同时检查。

土地整理施工方案

土地整理施工方案 一、施工方案 1.1工程概况 1.1.1建设概况 XX县XX镇土地整理项目农田水利、田间道路及其附属工程第一标段,该项目总投资为108万元,建设资金来源于土地整理专项资金,已完成施工图设计。施工范围面积广而大,交通较为便利,水、电线路已接至施工现场,具备了开工条件。该施工组织设计主要针对第一标段范围的工程项目进行施工组织的阐述和说明。 1.1.2设计概况 本此招标的工程项目主要包括:沟渠、涵管、机耕桥、生产桥、渡槽、闸、道路等工程。主要工程量如下: 序号工程内容单位数量备注 1 土方开挖m31997.42 2 清淤m38752.78 3 回填方m31668.67 4 浆砌方m3155.39 5 现浇砼m32715.10 6 预制砼方m3545.91 7 钢材T 6.90 8 三合土m34310.44 1.2施工条件分析 1、该标段位于XX县XX镇,交通较为便利,运输材料的车辆可由原有公路经施工便道运至施工现场(指部分)。 2、施工临时用电 由业主单位负责将三相四线电源沿施工便道送至各标段。我公司项目部从该点引至

施工现场用电总配电箱,再由配电箱引至各施工作业点的分配电箱。 3、施工临时用水 施工用水主要为浆砌砂浆和混凝土拌合及保养用水。因整个施工现场都在XX镇范围内,选用口径为ф100的潜水泵4台和长150mф50的软管直接抽水,2台供应拌合用水,2台供应保养用水。随砼搅拌机、砂浆搅拌机各配备一个铁制汽油桶装水,以便调节用水量。 4、现场自然条件 ①温度 绝对最高温度41℃ 绝对最低温度-11.4℃ 最热月平均气温34.1℃ 最冷月平均气温5℃ 年平均气温17℃ ②湿度 年平均相对湿度78% ③降水量 历年年平均降水量1411.9m 日最大降水量185.9mm ④风向 常年主导风向NNE,频率17%,年平均风速.5ms。 5、地形与地质 工程沿线施工场地主要是水田、旱地和荒滩,地势形状起伏较大,该标段根据地质勘探资料显示,主要存在地下水,地下水类型主要为第四层孔隙水,多储存于Ⅰ级附地下部砂卵砾石层中,水量中等,大气降水补给,向河床排泄,地下水位受河水位控制,

土地整理工程施工进度计划

土地整理工程施工进度计划 土地整理工程施工进度计划 建筑施工 土地整理工程施工进度计划提要:工程量情况施工进度计划、机械设备配置及劳动力安排计划,由工程量及工期要求所决定 更多建筑学堂 土地整理工程施工进度计划 我公司若有幸中标,我们将组织本单位最强大的施工领导班子,选派具有丰富道路施工经验的项目经理,配足够的有经验的施工技术人员和指挥调度人员,并将机械、设备、施工人员及时调运进入施工场地。完善开工前的所有后勤工作和准备工作,确保在规定工期内完成本标段的全部工程内容。 1. 工程量情况 施工进度计划、机械设备配置及劳动力安排计划,由工程量及工期要求所决定。 本工程项目的主要工程数量情况见附表《主要工程数量表》。 2. 进度计划 根据工程量、现场条件及工期要求,结合本工程实际情况,计划在240个日历天内完成本投标段内所有招标工程内容。具体开工日期由业主确定。 工程沿线采用流水作业与交叉作业相结合的施工布署方案,各分项工程工期安排如下: 一、施工准备:15天 二、土地整理项目:210天 三、田间道路工程:120天 四、农田水利工程:180天 五、中心村附属工程:90天 六、工程清理及验收:15天。 施工进度计划详见附图表《施工进度计划横道图》。

3. 施工进度计划的控制与实施 1、目标控制:实行总目标控制,在150天全面完成招标文件中的所有工程内容。 2、编制施工进度计划:以工程总进度计划为主线,以分项工程进度计划为各阶段控制站点。 3、制定专业班组作业时间计划,拟定各专业班组的作业时间计划。 4、进度计划的实施:及时检查进度计划的实施情况,及时调度安排并根据实际情况调整进度计划。 、施工记录:做好施工记录对施工作业人员、机具、材料进场等进行详细备案,并对照进度计划是否按规定时间完成。 6、人力、机具管理:劳动力、机具实行动态管理,针对各阶段施工情况,投入足够的劳动力和机械设备。 7、进度计划调整:及时协调各专业之间进度落实时出现的相互干扰,施工时间相互冲突的工序应作适当的调整,确保工程如期完成。 更多建筑学堂

(完整word版)项目质量管理及保证措施

1.1.1项目质量管理及保证措施 1.1.1.1项目质量要求 按照国家相关的质量标准规范严格执行 1.1.1.2保证质量目标的措施 1.1.1. 2.1组织措施 实行ISO9001质量保证体系,推行全面质量管理。 1、推行全面质量管理,在施工过程中实行全过程、全方位管理,一切管理都要以搞好工程质量为中心。坚持自检、互检,并做好记录,定期进行评定、评比。 2、实行定人定岗,质量挂牌管理制度,质量责任落实到人,挂牌上岗,严格执行奖优罚劣。 3、对于特殊复杂部位施工,应按照特殊工程分项施工方案进行,对于其他比较困难的施工过程,同样用人、机、料、法、环对其进行讨论与研究,使质量难题消除在施工过程之前。 4、在具体施工中,项目施工管理人员必须严格按交底内容进行施工,对交底不全面的地方根据实际情况及时补充,要使PDCA四循环正常运转,最终达到质量要求。 1.1.1. 2.2技术措施 1、质量教育培训制度 对参加工程施工的所有管理人员、技术人员和工人进行质量意识、质量管理知识、专业技术技能和有关业务知识教育,由质量工程师和技术人员负责对施工人员进行培训,合格后持证上岗,挂牌施工。 2、工程质量一票否决制度 施工中坚持进度服从质量的原则,将工程质量一票否决制贯穿于整个施工管理活动中。 3、测量及技术资料复核制度 工程开工前及施工中认真进行定、复测,对设计、其它专业施工单位所交桩

位及测量结果做详细记录,建立台帐并严格按照台帐进行施工。 工程开工及施工过程中对设计图纸、技术交底、工艺标准实行复核签认制度,由各级技术负责人逐级签字,执行人签收。 4、质量定期、不定期检查及质量分析例会制度 安全质量部门采取定期与不定期相结合的方式,对施工质量进行抽查,关键工序、主要隐蔽工程的重点检查,以及联合检查等,内容包括:工程质量水平及质量评定情况、施工现场操作情况、文明施工及环境保护、原始施工记录、全面质量管理推行情况等。 坚持定期召开质量分析会议制度,根据施工过程中反馈的各类信息进行认真细致的分析、研究、总结,制定针对性的措施;对施工过程中发现的质量隐患,采取措施,限期整改,确保工程质量。 5、工程质量检测试验制度 严格按照操作规程做好施工过程检测试验及材料、设备的进货检验和试验工作,试验原始记录真实齐全,试验工作完成后,由试验人员填写试验报告,要求报告填写完整,结论明确,最后由试验人、复核人签名,技术负责人签发。 6、工程质量自检制度 施工作业工班在完成施工工序后进行自检,自检按验收规范和施工作业指导书进行,并予以记录,记录保存在工班。 下一道工序的施工人员对上道工序进行验证,对发现的不合格项目有权要求上道工序施工人员纠正后再进行施工,并记录在工班日志中。 分项、分部、单位工程完成后,各施工工班在自检合格的基础上,按国标规定和设计文件要求,由专职人员进行检查,并保存检查记录。 安全质量部门采取定期与不定期相结合的方式,以随工检查,关键工序、特殊过程、隐蔽工程重点检查以及联合检查等形式,对工程质量进行全面检查。 7、隐蔽工程检查签认制度 执行关键部位和隐蔽工程的预检和复检制度。隐蔽工程在自检、专检合格后,按业主及相关单位要求填写隐蔽工程验收单,于隐蔽前48小时内通知业主或监理工程师到现场进行检查,并在检查证上签字后方可进入下道工序施工。

施工质量保证措施方案(1)

施工质量保证措施方案 一、工程概况 渝北区苟溪桥水库工程位于渝北区王家街道苟溪桥村,属于两江新区生态隔离带范围。坝址距渝北城区约l0km,距重庆主城约32km,是一座以城市供水为主,兼顾农村人畜饮水及改善城市环境的中型水利工程。现坝址枢纽工程已完工,并于2016年5月下闸蓄水。 苟溪桥水库工程大坝右岸边坡位于右岸深田湾,已修建管理及办公用房,两座房屋为分别开挖边坡后在凹槽内建设,并将两座房屋的中间凸出边坡开挖成一平台,右岸边坡已完成支护措施。 主要施工内容为:边坡土石方开挖、M30砂浆φ25锚杆(L=4.5m)、C20喷护砼、沥青混凝土地面(0.1m厚)。 二、施工质量目标及管理方针 在本合同工程施工中,我项目经理部将认真研究设计图纸、设计文件、技术说明和招标文件的有关规范、标准,确定周密的施工方案,编制详细的保证质量的技术措施,对施工过程的各个环节实行严格的质量控制和监督,推行全面质量管理,高质量地完成所承担的全部工程项目。 质量目标:按惠州市水利水电工程质量安全监督站的要求进行质量评定工作,争创广东省优良样板工程;争取拿大禹奖;保证达到惠州市优良工程。 质量方针:质量创优,以人为本,顾客至上,精心施工严要求,过程控制讲科学。 在施工中坚持“质量第一,预防为主”原则,通过对原材料、半成品、成品以及施工过程中各工序进行质量控制,确保工程质量达到优良。 三、工程质量管理组织机构及主要职责 建立质量手册、程序文件、作业指导书来实施、控制本工程,着重做好以下几个环节: (1)成立质量管理组织机构,其框图如下:

(2)根据项目部组织机构确立项目经理部质量目标责任制;并将其质量职能分配如下表

土地整理及排水沟施工方案

施工方案 一、项目说明 一、项目简介 略 二、工程范围: 略 三、技术规范: 1田间道路整修*km 道路面宽度为4m(原有道路宽度大于4m的,按原路基整修),路面扎实后路中心线高出路肩30cm以上,路面平坦、顺直、路弓明显,转弯半径满足农机运行。在道路交叉的“丁”字路口设臵转弯半径,转弯半径不低于2m,路肩要求平坦、顺直、扎实。其他标准应达到有关行业标准要求。 2排水沟*km 项目区道路的两侧各设臵一条排水沟,排水沟要求上口宽不低于100cm,下口宽不低于80cm,深度不低于60cm;排水沟开挖要顺直,宽窄一致,要求一律要挂线施工。其他标准应达到有关行业标准要求。 具体标准严格按照省办(2012)35号文件《*省农业综合开发土地治理项目实施标准细则》执行,达到工程建设标准一流,工程建设质量一流。 二、主要施工工序以及施工方案 2.1 施工测量 2.1.1施工测量控制 (1)测量控制:针对本工程的特点,现场建立平面及高程控制系统,以便在整个施工期间针对其它工程项目的施工进行测量控制。 (2)平面控制系统:拟采用导线测量的方法建立平面控制系统,测量仪器采用J2经纬仪及50m钢卷尺。用业主提供的控制点点进行控制,设臵直线控制桩,控制桩位臵应在稳定可靠、便于施工期间保护及使用方便。 (3)高程控制系统:测量仪器采用DS3型水准仪,根据业主提供的水准,将标高引至各临时水准点上,临时水准点必须坚固稳定,距离不得大于200m且前后通视,临时水准点与设计水准点复测闭合,允许闭合差为±12√L ㎜(L 为水

准线长度公里数)。 2.1.2 测放临时水准点 工程施工之前,应根据图纸指定水准系统的已知水准点,引导至施工范围内,设臵临时水准点,当施工牵涉到的水准系统不是一个标准时,应同意换算为工程的施工水准系统,据此设立临时水准点。临时水准点设臵后,要逐一编号,其精度要求闭合差不得超过规范要求,并标在图纸上。根据需要和设臵的牢固程度应定期进行复测。 临时水准点的设臵要求是: (1)应设臵在坚硬的固定建筑物、构筑物上,或者设臵在不受影响和外界干扰的稳定土层内; (2)在野外每400m设臵一个水准点; (3)两水准点之间能保持通视。 2.1.3 平面放线 根据工程的起点、终点、导线桩和转折点的设计坐标,计算出这些点与附近控制点或建筑物之间的关系,然后根据这些关系把各个放线点用标桩固定在地面上。为了避免差错,每个点在接到监理的交点后都要进行复核,并将复核结果向监理工程师汇报。 平面放线时,在工程的起点、导线桩、终点和转折点均已打桩核定后,再进行中心线和转角测量。中心线测量时,应每隔20~30m打一中心桩,中心桩的间距应统一,以便于统计距离和施工取料。然后根据工程规定需要的宽度用白灰撒出开挖边线。 2.1.4纵断面水准测量 纵断面水准测量之前,应先沿工程的施工线路每隔 20m的距离设臵临时水准点,临时水准点的精度要求闭合差在平坦地区不得超过1mm。以此水准点测出中心各桩位地面的高程,以检验设计图示地面高程和实际地面高程是否相同,并以此来确定沟槽开挖的深度或管道架空的高度。 本工程的沟渠、道路的计量均采用断面法。为此,本工程对于沟渠、道路的测量要由专人负责进行,并及时予以签证。放线时要控制好导线桩,以及起点桩和终点桩的监测和保护。 2.1.5 复测、定位

工程施工主要部位质量保证措施

主要部位质量保证措施 一、工程质量保证措施 1、思想保证 加强思想意识,使全体施工人员树立“百年大计、质量第一”的思想意识,把创优质管理工作变为全体施工人员的自觉行动,要严格执行国家标准,争创一流工程。 2、现场质量管理体系 建立以项目经理为首的质量保证体系。在实施过程中,贯ISO9001 系列标准。根据有关质量管理的文件,从质量策划,合同评审,材料供应和采购把关,施工过程控制,检验和试验设备的控制,文件和资料管理,质量记录控制到各种培训等着手,在整个施工过程中形成一个符合国际ISO9001 系列标准的质量保证体系。为保证施工质量,在施工现场实行以项目经理为核心的质量管理网络。以优质工程为目标,实行工程质量目标管理,明确各部门的工作岗位职责,落实质量责任制。由质检员具体负责,实行全过程监督,并强化质量监控和检测手段。 2.1、各级施工质量管理人员做到认真学习合同文件,技术规范和监理规程,按设计图纸,质量标准及工程师指令进行施工,落实各项管理制度,严格按程序施工。各施工班组以自检为主,落实自检、互检、交接检的三检制。开展三工序(查上工序、保证本工序、服务下工序)活动,强化质量意识,教育全体施工人员,人人关心质量,人人搞好质量。 2.2、坚持谁施工谁负责的原则,制订各部门、岗位质量责任制,使责任到人。项目经理是工程质量的第一责任者,生产、技术、管理人员,从各自的范围和要求承担质量责任,把质量作为评比业绩时一项重要考核指标。 项目经理:对工程质量负全面责任,负责建立健全项目质量保证体系,明确管理人员职能分配,根据公司贯标程序办法,合理安全生产,定期检查、协调,召开质量分析会,严格执行质量奖惩制度,处理质量事故。 技术负责人:全面负责项目部的技术质量管理,监督质量管理体系的正常运行,参与分部分项工程的验收,做好各项技术洽商。 资料员:管理好项目图纸、图案、规范、标准,做好文件的收发,条理、规范及时地整理收集各项技术资料,不合格的资料认真纠正,退回,保证资料真实地记录工程施工情况,并指导施工顺利进行。 材料员:全面负责工程原材料供应质量,及时索取向工长转交材料合格证,通知试验员送样,做好现场物资标识,做好材料的现场管理、运输、贮存,对不合格

工程质量保证措施及创优计划

工程质量保证措施和创优计划 工程质量是企业素质的综合反映,是项目管理水平的重要标志,工程质量管理中必须牢固树立质量第—的理念,以质量求生存,以质量求发展,使项目部全体人员都认识到质量是企业的生命线,把工程建成高质量的工程,务实求真,真抓实干,实行岗位责任制,加强质量管理,创建优良精品工程,为用户交一份满意的答卷。 1、质量目标 创建优良精品工程,其主要指标是本工程竣工时:工程质量合格,用户满意,竣工验收一次通过。 2、质量管理体系: 建立完整的工程质量保证体系,确保工程质量目标的实现(质量保证体系见附图)。本工程的质量管理严格按质量保证体系运行,实行“三检制度”。在每完成一道工序后由质检组成员,现场技术员和施工队长三方共同验收,合格后共同签字验收方可进行下一道工序的工作。 3、质量保证措施及创优计划 建立各项质量责任制:针对本标工程段特点,建立各级管理人员,特别是施工人员、工程技术人员、材料供应人员、质量检查人员的质量责任制,明确各自的职责、权限,切实做到各负其职、职责分明。形成质量从原材料抓起,逐个工序把关,人人负责的良好局面,确保质量目标的实现。

加强质量管理教育:在工程人员进场期间,由项目经理负责,组织各质检负责人,技术员,学习设计文件及《技术规范》,使全体参与施工的人员,掌握本工程的特点,及工程技术标准,施工技术要点及验收标准,为确保工程质量达标打下良好的基础。 坚持技术交底制度:项目经理部根据工程进度安排和质量目标及提出的各项工作指标,分阶段向各施工队进行施工项目技术交底工作,从项目部至施工班组逐步分解落实工作指标、管理指标及各项保证指标和操作指标,逐级签订质量保证责任书,做到工程质量指标与个人收入挂钩的办法,以增强每个人的责任感和自觉性,用工作质量保证工序质量,用工序质量来保证工程质量,保证质量管理目标的真正落实,使工程的施工从一开始就处于严格的质量管理中。 建立严格的检查制度和工序交接制度。工程质量检查从最初开始,逐工序进行质量检查,全过程进行质量控制,在施工的各环节上严把质量关,把质量管理由事后检查变为事前预控和过程控制。质检工作按照“跟踪检查→测检→抽检”三个等级进行,并做到自检、互检、交接检查等专项质量检查验收制度,发现问题及时纠正处理,未经处理不得进行下一道工序。具体操作工序为:项目质检负责人对己完工的工序进行检查验收,符合《技术规范》验收标准并报监理工程师复查批准后,方可进行下一道工序的施工。该项目部质检工程师和各施工队专职质检技术员组织实施。 建立施工过程中的质量检查的验收制度,过程检查是施工质量管理的重点,施工工艺是否符合《技术规范》及监理工程师的,是否按
