污水管道清淤方案

一.工程概况

目前金岗大道(晚安大道-合瓦路)为现状老路,现状雨水位于道路两侧,南侧雨水管距离道路中心线约13-13.5米处,北侧雨水距离道路中心线约13.5-14米,管径为d400-d1600,污水主管道位于道路中心线北侧约10-11米位置,管径为d300-d600;另外K0+000-K0+660段南侧距道路中心线约9.5米位置有一道污水压力管,管径为d200。

本次设计污水主管道疏通利用共计3350米,对全段雨水管废除新建,该段雨水管位于道路中心线以南2m处,根据雨、污水规划以及金岗大道现状地形,具体方案。

二、施工方案、主要施工方法及主要管理措施

(一)施工准备

1、揭开井盖使大气中的氧气进入检查井中或用鼓风机进行换气通风;了解污水井管道使用年限,使用情况,堵塞情况,埋入和露出建筑物部分有无损坏等问题。

2、测量人员根据图纸上的检查井施工所在的位置进行测量摸底工作。通过专业测量人员对现状污水井淤泥高程、管径、管道走向进行测量摸底,与图纸和业主提供资料进行复查、核对;使测量摸底的数据准确无误。

3、根据施工进度计划安排,施工前对施工机具已安排到位并且对机

械设备做好了检查、维修和必要的保养工作,确保施工设备的正常使用。

4、抓好安全文明施工工作。施工前已对现场设置大小围挡,施工安全帽、工作服、安全条幅等安全施工用品准备齐全。

5、施工期间成立安全文明施工队伍清扫泥浆、车辆沾带的泥土、围挡加固,保证市容及周围环境干净、保证做好交通组织宣传工作。

6、施工前,对现场管理人员、机械设备驾驶人员、现场施工人员进行专门组织技术培训、安全培训及施工技术交底,学习本工作围的相关知识,明确职责。

7、施工前检测井有毒气体浓度,并进行动物中毒康复解毒试验。

8、施工前安排防化救生潜水人员,下井检查有无暗道,或者异常涌流、以及塌陷危险排水构筑物等威胁施工人员的各项因素,发现情况及时处理。

9、施工前配备足够数量的防毒面具、照明矿灯,救生绳具、氧气瓶、潜水衣等防护用品。

(二)工期、质量及安全目标

1、工期目标

污水疏通工程计划接到招标单位开工通知即可开工至合同约定竣工之日完工,计划用时20日历天,并力争提前。

2、质量目标确保合格。

3、安全目标

实现“双零”目标,即:即零安全事故,零伤亡率。

(三)人员安排

项目部管理人员10人,施工工人人数40人。专职安全员1人,安全员2人。其中接受专业培训技术工10人,壮工25人,专业消防及潜水救捞人员5人。

(四)施工工艺

(1)降水、排水

使用泥浆泵将检查井污水排出至井底淤泥。将需要疏通的管线进行分段,分段的办法根据管径与长度分配,相同管径两检查井之间为一段。

(2)稀释淤泥

高压水车把分段的两检查井向井室灌水,使用疏通器搅拌检查井和污水管道的污泥,使淤泥稀释;人工要配合机械不断地搅动淤泥直至淤泥稀释到水中。

(3)吸污

用吸污车将两检查井淤泥抽吸干净,两检查井剩余少量的淤泥向井室用高压水枪冲击井底淤泥,再一次进行稀释,然后进行抽吸完毕。(4)截污

设置堵口将自上而下的第一个工作段处用封堵把井室进水管道口堵死,然后将下游检查井出水口和其他管线通口堵死,只留下该段管道的进水口和出水口。

(5)高压清洗车疏通

使用高压清洗车进行管道疏通,将高压清洗车水带伸入上游检查井底部,把喷水口向着管道流水方向对准管道进行喷水,污水管道下游检查井继续对室淤泥进行吸污。

(6)通风

施工人员进入检查井前,井室必需使大气中的氧气进入检查井中或用鼓风机进行换气通风,测量井室氧气的含量,施工人员进入井必需佩戴安全带、防毒面具及氧气罐。

(7)清淤

在下井施工前对施工人员安全措施安排完毕后,对检查井剩余的砖、石、部分淤泥等残留物进行人工清理,直到清理完毕为止。

下井清淤:红绳1头系好快速卡扣,用来作应急备用,不能随便拿用,白绳用来下人系安全带,黄绳用来提淤泥,每个检查井配备5人,各有编号及安全责任分工。

1、组长负责现场交通安全,警示牌、警示桩、小彩旗、晚上闪光灯的布置及维护。

2、井口安全员,检查井不间断送风,通风后,人下井以前,把

污水管道清淤方案

污水管道清淤方案 一.工程概况 目前金岗大道(晚安大道-合瓦路)为现状老路,现状雨水位于道路两侧,南侧雨水管距离道路中心线约13-13.5米处,北侧雨水距离道路中心线约13.5-14米,管径为d400-d1600,污水主管道位于道路中心线北侧约10-11米位置,管径为d300-d600;另外K0+000-K0+660段南侧距道路中心线约9.5米位置有一道污水压力管,管径为d200。 本次设计污水主管道疏通利用共计3350米,对全段雨水管废除新建,该段雨水管位于道路中心线以南2m处,根据雨、污水规划以及金岗大道现状地形,具体方案。 二、施工方案、主要施工方法及主要管理措施 (一)施工准备 1、揭开井盖使大气中的氧气进入检查井中或用鼓风机进行换气通风;了解污水井管道使用年限,使用情况,堵塞情况,埋入和露出建筑物部分有无损坏等问题。 2、测量人员根据图纸上的检查井施工所在的位置进行测量摸底工作。通过专业测量人员对现状污水井内淤泥高程、管径、管道走向进行测量摸底,与图纸和业主提供资料进行复查、核对;使测量摸底的数据准确无误。

3、根据施工进度计划安排,施工前对施工机具已安排到位并且对机械设备做好了检查、维修和必要的保养工作,确保施工设备的正常使用。 4、抓好安全文明施工工作。施工前已对现场设置大小围挡,施工安全帽、工作服、安全条幅等安全施工用品准备齐全。 5、施工期间成立安全文明施工队伍清扫泥浆、车辆沾带的泥土、围挡加固,保证市容及周围环境干净、保证做好交通组织宣传工作。 6、施工前,对现场管理人员、机械设备驾驶人员、现场施工人员进行专门组织技术培训、安全培训及施工技术交底,学习本工作范围内的相关知识,明确职责。 7、施工前检测井内有毒气体浓度,并进行动物中毒康复解毒试验。 8、施工前安排防化救生潜水人员,下井检查有无暗道,或者异常涌流、以及塌陷危险排水构筑物等威胁施工人员的各项因素,发现情况及时处理。 9、施工前配备足够数量的防毒面具、照明矿灯,救生绳具、氧气瓶、潜水衣等防护用品。 (二)工期、质量及安全目标 1、工期目标 污水疏通工程计划接到招标单位开工通知即可开工至合同约定竣工之日完工,计划用时20日历天,并力争提前。

污水管道施工设计方案

污水管道施工方案

污水管道施工方案 (一)污水管道施工方案 1、污水管道施工工艺流程 沟槽挖土→管道基础施工→管道坞膀→沟槽回填 2、沟槽开挖 污水管的埋深较浅,管道埋深一般在1.5米~2.5米左右。该地区土质情况:上层为素填土,以粘性土为主,局部为粉土,土质松散。 据此,污水管的沟槽采用放坡开挖,明排水施工。边坡1:1。沟槽用人工开挖,人工修坡,开挖时,应在设计槽底高程以上保留一定余量,避免超挖, 槽底以上20cm必须用人工修整底面,槽底的松散土、淤泥、等要及时清除,并保持沟槽干燥,两侧不进行边坡支护,修整好底面,立即进行基础施工。 槽边堆土高度不宜高于1.5m(堆土边坡侧按照1:1.5控制)。 管道沟槽开挖的深度一般在2米左右 对于局部深度在 3.0~4.5m,需先进行开挖,将表层1.5m的粘土挖除,上口宽度为15m左右,边坡为1:1.5,下层土基本上为粉细砂,然后在底面进行井点布置,根据管径大小,两排井点的布置宽度,一般

在 5.5~6.5m,井点管距坑壁不小于1m,间距为0.8~1.6m,滤管要埋在比槽底低0.9~1.2m处。井点降水2~3天后,进行沟槽开挖,边开挖边进行沟槽支护, 砂的粒径为≤60mm。钢筋混凝土管道基础采用混凝土基础。 在沟槽开挖完毕后,在槽口上方每隔20m或30m

设置一个龙门板,基础施工前,必须及时复核高程样板标高,以控制挖土、垫层和基础面标高。龙门板必须稳定牢固,有一定刚度且不易变形,其顶部保持水平,用全站仪将中心位置测设在龙门板上并钉上中心钉,安装时在中心钉上系上锤球,确定中心位置,以 设计要求,可以从高程样板上测出铺筑高度,插入木桩控制标高,即可进行砾石砂铺设。砾石砂最大粒径应小于7cm,铺筑前槽不得有积水和淤泥。砾石砂以相应的管道基础宽度,进行铺筑、摊平、拍实。 对于硬聚氯乙稀UPVC加筋管管道基础采用垫层

雨污水管道清淤的施工方案

第三节原有雨污水管道清淤的施工方案 本工程原有雨污管道清淤预采用水冲刷清淤法。 方法一: 首先制做一种能挡水的清淤装置,由检查井放入管道内。由于井口尺寸小整个装置放不下去,一般采用先运下装置的部件,再到管道内装配的办法。待清淤装置装配好后,放到管道的一定位置,把管道中的污水阻挡在其装置的上游,为水位达到一定高度后便放水,使上游水形成水流来清除管道内的沉积物。沉积物冲走后,这个装置就向下游移动一段位置,再进行集水清淤。这种方法优点很明显,但相当大的工作量需要在管道内进行。 方法二: 先用一个一端由钢丝系在绞车上的橡皮气塞或木桶橡皮刷,堵住检查井下游的管段进口。使检查井上游管段充水,待水充满,并在检查井中水位升到一定高度后,突然放走气塞中的部分空气,使气塞缩小,气塞便在水流的推动下往下游移动,而刮走污泥。同时水流在上游较大水压作用下,以较大的流速把污物可以从气塞底部冲向下游管段,这样沉积在管道底的淤泥便在气塞和水流的冲刷作用下,排向下游检查井,管道本身也就得到清洗。当污物排到下游检查井后,可用吸泥车吸出运走。 污泥含水量非常高,它实际上是一种含泥的水。为了减少污泥的运输量和收回其中的水用于下游管段的清通,目前我国好多城市己采用泥水分离吸泥车,把水和泥分离开,这就大为方便了。采用方法应注意的是,管道内的污水本身必须有一定流量,淤泥也不宜多(20%左右),而且上游污水不能从其它支管流走,同时还必须保证不使上游的水回流到附近建筑物。否则,虽然在某处管道内用上了气塞,但由于管道系统脉脉相通,一处被堵,上游的污水还可以流向别的管段,这就无法在该管道积水,气塞也就无法向下游移动。这样就可好采用水力冲洗车或从别的地方运水冲洗,但这既费工又费水,意义就不大了。 此外,必须重视安全问题。因为管道中的污水,通常能析出硫化氢、甲烷、二氧化碳等气体,某些生产污水还析出石油、汽油成苯等气体,这些气体与空气中的氮混合,能形成爆炸性气体。特别由于液化气残液的乱倒,一旦进入排水管道容易造成危险。所以,如果养护人员要下井,除了应有必要的劳动保护用具外,下井前须先将气体检测仪放入井内,如有有害气体,或缺氧等检测仪将报警。发

污水管道工程施工方案设计

浦慈城路污水管道工程 综合施工方案 一、工程概况 建设单位:昆山市联合水质净化 设计单位:中国中南设计研究院浦东分院 勘查单位:立城建筑有限工程 监理单位:昆山加林工程项目管理 施工单位:振华建设集团 本工程位于昆山市浦镇。工程拟建场地位于慈城路。工程管线总长度3878米左右。其中DN300PE100管410米,DN400PE100管1727米,DN600PE100管1667米,DN300UPVC管36米,DN400UPVC管38米。 本工程共计钢板桩井4座,工作井尺寸为:4000*4000,最深的井为6800mm,放两个坡每坡1500mm采用9米30#C型钢板密打支撑,具体见施工图纸。沉管井ф2200计18座,ф1650计2座。及部分井位采用逆筑法倒挂井,直径为3m~3.5m, 最大挖深5.5m,共计18座。 由《昆山市联合水质净化慈城路污水管道岩土工程勘查报告》中得知,地基土的构成及特征如下表所示: 土层构成及其特征一览表表

地下水:场地浅部地下水为孔隙潜水,主要赋存于素填土及上部粘性土层中,受大气降水及地表水补给,以蒸发和自流的方式排泄。勘查期间地下水位水位情况见下表。 地下水受季节影响较明显,其年变化幅度一般1.00~1.50米。 第一节钢板桩井施工方案 1、钢板桩井施工工艺 钢板桩井施工顺序:钢板桩打设→开挖基坑→(大口径井点降水) →围檩支护→底板砼浇筑。 1.1、密打咬口钢板桩 (1)、钢板桩选用9米30#C型槽钢,用40T履带振动打桩机打桩。 (2)、据现场的条件,选择一块平整、坚实的场地,按堆放的顺序、位置、与平面布置施工方便、便于吊运。 (3)、施工定位

市政工程__污水管道清淤工程施工方案

XXX工程 污水管渠清淤方案

、编制依据 二、工程概况 三、施工准备 四、安全目标 五、人员及机械进场计划 六、施工工艺 七、工程质量保证措施 八、安全保证措施 (1)施工员在下达生产任务的同时,必须向施工作业对进行书面安全交底 ......................................................................................................................... 9 ............... 九、应急保证措施 .................................................. 1.0. ...... 7. 8.

XXX工程 污水管渠清淤方案 一、编制依据 1、XXX工程相关安全文件、设计图纸; 2、按相关国家规范及标准执行; 3、施工现场调查资料; 4、〈Xxx市政文明施工管理规定》; 5、与工程有关的相关法律、法规及XXX有关规定。 二、工程概况 本工程主要针对现状排水管q1、q2、渠箱Q1、Q2管渠淤积严重等问题,对管渠采取清淤等修复措施,恢复管渠的排水能力。修复q1管道DN900 长250 米,q2 管道DN400 长506 米,Q1 渠箱b2000 Xb1700 长456 米,Q2 渠箱b2200 X b1800 长125 米。 三、施工准备 1、揭开井盖使大气中的氧气进入检查井中或用鼓风机进行换气通风; 了解污水井管道使用年限,使用情况,堵塞情况,埋入和露出建筑物部分有无损坏等问题。 2、测量人员根据图纸上的检查井施工所在的位置进行测量摸底工作。 通过专业测量人员对现状污水井内淤泥高程、管径、管道走向进行测量摸底,与图纸和设计资料进行复查、核对;使测量摸底的数据准确无误。 3、根据施工进度计划安排,施工前对施工机具已安排到位并且对机械设备做好了检查、维修和必要的保养工作,确保施工设备的正常使用。 4、抓好安全文明施工工作。施工前已制作了大小围挡,订做了施工安全

清淤管道施工方案

清淤管道施工方案 管道清淤施工方案及维护清疏保养: 管道清淤,施工段落划分:由于该河道沿线距离较长,根据清淤数量和工期要求,可以分3~4段进行疏掏。因景区内大型机械的通行受限制,所以全部的清淤工作须由人工完成。部分清理出的淤泥可以作为植物的肥料和溪流的护坡使用,其余的淤泥全部外运。 施工措施 1、施工段落划分:由于该河道沿线距离较长,根据清淤数量和工期要求,可以分3~4段进行疏掏。因景区内大型机械的通行受限制,所以全部的清淤工作须由人工完成。部分清理出的淤泥可以作为植物的肥料和溪流的护坡使用,其余的淤泥全部外运。 2、施工措施: ①排水: 在溪流淤泥外边一侧挖一条纵向排水沟使水归槽。用土方堆在槽边形成土埂,使少量的河水通过水槽排水。在清淤时分别自上而下或自下向上依次清理。 ②清淤: 本次溪流清淤地段地处九溪风景区。因此需根据淤泥量和施工工期合理安排疏掏施工。该溪流沿线没有大的交通道路,且一些路段道路也需整修,因此清淤工作必须尽快进行。因此,需考虑增加运输车辆和考虑夜间施工。疏掏溪流时,由人工将河道淤泥挖运上岸,再用汽车配合清运疏掏土方。在清运淤泥时,就立即派人将道路上撒落的土方清扫干净,将保持景区环境的清洁。 二、清扫保洁 根据关于防治扬尘的有关规定,为了保证在此次溪流清淤工作进行的同时,不给周围已形成的环境造成影响,在清淤过程中应作好清扫保洁工作,对人为垃圾等废弃物要彻底消除,并由专人负责。各施工段分别配备数名民工,负责保护溪流已形成的设施,同时在淤泥上运的地点铺设草垫,对每辆运土车须经打扫车轮、车厢后方可放行,以保证景区环境的清洁。三、安全措施 在主要交通出口设置护栏和警示标志,派专人值班,组织路口交通。在施工段作好照明和安全红灯,并对有关驾驶人员进行安全教育,遵守交通安全法规,严禁酒后驾车,百盈公司专业为您解决各种清疏清淤疏浚疑难问题:排水排污管道清疏|清理污水池、集水井|下水道疏通|市政排水管道清疏|清理沙井|清理渠道|河涌清淤|明暗箱渠清淤|清洗工业化学管道|高 空管道疏通|管网摄像检测|管道封堵截流维修|管渠内气体检测|管网疏通|广州百盈长期承 包管道维护清疏保养工程 --广州银浩清洁服务有限公司

污水管道方案

一、工程概况 施工流程图 施工准备 基坑开挖和支护 平基、管座 管道安装 砌井 闭水试验基坑回填 支管及进水井 砼级配试验砂浆级配试验 二、测量 ○1施工前由测量人员先校核图纸,根据甲方提供的测量控制点和水准点及图上的线点位置,以及施工地段的地形地物,确定施测方法。 ○2由测量人员根据设计图纸放出管中线及井位,再根据管中线及基坑开挖横断面图要求,放出线位。 ○3将施工地段的原地面标高复测一次,心确定该施工地段的开挖深度。 ○4在施工过程中,施工人员要注意保护测量控制点,如发现测量点被破坏,及时会知测量人员补测,以保证测量精确度。 进行施工放样过程中,定出管产中线及井位并引出水准基准点,作为整个污水工程的控制点。每次测量均要闭合,按规范严格控制闭合误差。施工前先复测各排水出口标高,若与设计有矛盾,应立即会知设计人员进行调整。 三、坑槽开挖 1、坑槽采用挖掘机开挖。 2、施工顺序则上按由下游至上游的施工顺序施工,以利坑槽的临时排水。 3、坑槽深度超过3M的地段采用拉森钢板桩疏板支护。 4、开挖宽度为结构底基础宽度两边各加工作宽度和支撑、模板的厚度而定。 5、施工中应利用截水沟等方法防止地面水流入沟坑造成塌方或基土破坏。雨天施工 时,若不能及时下一工序时,基底设计高程(注意:实际开挖高程应为设计高程 减去管厚加上基础和垫层厚),以上宜留20CM左右一层不挖,待下一工序进行前 方予以开挖。 6、每一段沟槽内采用明沟排水。如按从下游至上游方向逐段推进施工的,可以利用 已完成的管道市政管网排走。如分段施工可设置临时井配合抽水机以满足施工临 时抽水需要。

7、挖出的土多余部分直接运至于指定地点,其余暂时转移至离坑边2M的位置堆放 以备回填之用,不应堆在基坑顶边,以免加重土坡压力和阻碍操作及运输。 8、基坑底面土不得超挖或扰动(指挖松或浸泡等)。若发生超挖或扰动,应将扰动部 分清除,并将超挖和扰动部分清除,并将超挖和清除位置填回石粉或碎石、砂, 并予以夯实。 9、基坑挖至设计高程,应迅速进行复核中线和水平,无误后立即浇筑素混凝土垫层 桥头,匆使长期暴露而被地下水或雨水浸泡。 土方开挖采用挖掘机进行开挖,人工配合。沟槽开挖土方调至填方或用自卸车 外运至指定地点弃土。在开挖前,沟槽的断面,开挖的次序和堆土的位置由现场 施工员向司机及土方工详细交底。在开挖过程中管理人员应在现场指挥并应经常 检查沟槽的净空尺寸和中心位置,确保沟槽中心偏移符合规范要求。为保证槽底 土壤不被扰动或破坏,在用机械挖土时,要防止超挖,挖至离设计标高前 20~30CM时用人工开挖、检平,尽量避免超挖现象,若有超挖,应将扰动部分清除,并必须用中砂回填,用夹板震动器振实。开挖要保证连续作业,衔接工序流 畅,分段开挖,每段长约以3~5个检查井为一段,以减少塌方或破坏土基,同时 要注意边坡土体及支挡板变化,出现问题及时处理。减少意外事故。 10、管沟槽开挖的宽度按管道基础的宽度加上工作面和模板、支撑的厚度进行开 挖。 11、基坑底两侧设置排水沟,每段设四个集水井,以利排除坑积水,避免坑底土 壤受浸泡。 12、开挖进,随时测量监控,保证开挖边坡、基坑尺寸,轴线、槽底的高程达到 CJJ3——90中沟槽验收规定的要求。 13、沟槽检查验收 沟槽开挖完成后,进行检查验收。检查项目包括开挖断面、槽底标高、轴线位置、沟槽边坡等。 沟槽开挖允许偏差和检查方法见表2: 1、污水管若管道牌淤泥层上,则应先将淤泥清除,然后换沙80CM厚。 2、测量基础中心轴线、标高,并放出基础边线。在沟底设置水平木桩,桩顶标高为管道 平基砼面的标高。 3、基础碎石砂垫层施工。清除基底的杂物和浮土,排干沟底的积水,进行基础铺筑。先 在基底铺一层砂,然后在其上铺筑碎石砂垫层,并用平板振动器按交叉、错开、重叠的原则,振3~4遍直至密实。 4、浇筑基础砼。按照测出基础边线安装平基侧模板,模板内外打撑钉牢,并在模板内侧 弹线控制混凝土浇筑高度。模板安装时要注意权面平整,接缝严密,模板与砼相接触的表面应涂扫脱模剂以利模板的拆除。

管道清淤施工方案

目录 第一章工程概况 0 第一节编制依据 0 1. 编制依据 0 第二节工程概况 0 1.工程概况 0 第二章施工总体筹划 0 第一节施工方案 0 1. 施工准备 0 2. 工期及安全目标 (1) 工期目标 (1) 安全及职业健康目标 (1) 3. 人员进场计划 (1) 4. 施工工艺 (2) 施工工艺流程图 (2) 5. 施工顺序 (3) 6. 施工机具、施工设备安排及数量汇总表 (4) 7. 工程质量保证措施 (5) 8. 安全、文明施工保证措施 (6) 9. 雨季施工措施 (7)

第一章工程概况 第一节编制依据 1. 编制依据 (1)《茅洲河流域(宝安片区)水环境综合整治工程(设计采购施工项目总承包EPC)招、投标文件》; (2)《茅洲河流域(宝安片区)水环境综合整治工程(设计采购施工项目总承包EPC)沙井街道黄埔广深高速以西片区雨污分流管网工程施工图纸》; (3)施工现场调查资料; (4)与工程有关的相关法律、法规及有关规定; (5)经批准的沙井街道黄埔广深高速以西片区雨污分流管网工程实施性施工组织设计。 第二节工程概况 1.工程概况 沙井街道黄埔广深高速以西片区雨污分流管网工程东至广深高速公路,西至广深公路,南至宝文路,成正三角形。工程服务范围面积。 目前该片区管网一级干管已建设完成,片区内部末端管网不配套,二、三级支管未建,雨、污水没有分流排放。本片区管网工程主要施工内容为:管道明挖、夯管、立管及部分附属工程施工,管网总长度约46km。 管线清淤暂估工程量1080m3。 第二章施工总体筹划 第一节施工方案 1. 施工准备 (1)揭开井盖使大气中的氧气进入检查井中或用鼓风机进行换气通风。了解污水井管道使用年限,使用情况,堵塞情况,埋入和露出建筑物部分有无损坏等问题。 (2)测量人员根据图纸上的检查井施工所在的位置进行测量摸底工作。通过专业测量人员对现状污水井内淤泥高程、管径、管道走向进行测量摸底,与图纸和设计资料进行复查、核对;使测量摸底的数据准确无误。

污水管道清淤方案范例

整体解决方案系列 污水管道清淤方案(标准、完整、实用、可修改)

编号:FS-QG-38016 污水管道清淤方案 Model of sewage pipeline dredging scheme 说明:为明确各负责人职责,充分调用工作积极性,使人员队伍与目标管理科学化、制度化、规范化,特此制定 一、工程概况 本工程主要包括广州五一三路W21号污水井至既有出口段排污涵的清淤工作,长约190米。此排污涵是小圆弧路段的主要排污管道,但该段管道已有30多年没有清淤,内部淤泥都已经塞满,污水无法正常排出。为保证排污顺利通畅,特聘请【银浩建设工程】需对排污管道进行疏通、清理。 既有排污涵为浆砌石拱涵,内宽0.75m,墙高1.0m,拱高0.3m。该段排污涵为长度为190m,仅有进出口,中间没有任何检查井。排污涵内部淤泥沉积,矗种鼷造成空气混浊,氧气缺失,同时工作空间又狭小,这些都给清淤工作带来很大的难度。 二、施工准备 1、用鼓风机进行换气通风。

了解污水井管道使用年限,使用情况,堵塞情况,埋入和露出建筑物部分有无损坏等问题。 2、测量人员根据检查井所在的位置进行测量摸底工作。 通过专业测量人员对现状污水井内淤泥高程、管径、管道走向进行测量摸底,与图纸和设计资料进行复查、核对。 3、根据施工进度计划安排,施工前对施工机具已安排到位并且对机械设备做好了检查、维修和必要的保养工作,确保施工设备的正常使用。 4、抓好安全文明施工工作。 施工前已制作了大小围挡,订做了施工安全帽、工作服、安全条幅等安全施工用品。 5、施工期间成立安全文明施工队伍清扫泥浆、车辆沾带的泥土、围挡加固,保证市容及周围环境干净、保证做好交通组织宣传工作。 6、施工前,对现场管理人员、机械设备驾驶人员、现场施工人员进行专门组织技术培训、安全培训及施工技术交底,学习本工作范围内的相关知识,明确职责。 三、工期、质量及安全目标

管道清淤工程施工组织设计方案

目录 第一章工程概况 (1) 第一节编制依据 (1) 1. 编制依据 (1) 第二节工程概况 (1) 1.工程概况 (1) 第二章施工总体筹划 (1) 第一节施工方案 (1) 1. 施工准备 (1) 2. 工期及安全目标 (2) 2.1工期目标 (2) 2.2安全及职业健康目标 (3) 3. 人员进场计划 (3) 4. 施工工艺 (3) 4.1 施工工艺流程图 (3) 5. 施工顺序 (5) 6. 施工机具、施工设备安排及数量汇总表 (6) 7. 工程质量保证措施 (8) 8. 安全、文明施工保证措施 (9) 9. 雨季施工措施 (11)

第一章工程概况 第一节编制依据 1. 编制依据 (1)《茅洲河流域(宝安片区)水环境综合整治工程(设计采购施工项目总承包EPC)招、投标文件》; (2)《茅洲河流域(宝安片区)水环境综合整治工程(设计采购施工项目总承包EPC)沙井街道黄埔广深高速以西片区雨污分流管网工程施工图纸》; (3)施工现场调查资料; (4)与工程有关的相关法律、法规及有关规定; (5)经批准的沙井街道黄埔广深高速以西片区雨污分流管网工程实施性施工组织设计。 第二节工程概况 1.工程概况 沙井街道黄埔广深高速以西片区雨污分流管网工程东至广深高速公路,西至广深公路,南至宝文路,成正三角形。工程服务范围面积5.11km2。 目前该片区管网一级干管已建设完成,片区内部末端管网不配套,二、三级支管未建,雨、污水没有分流排放。本片区管网工程主要施工内容为:管道明挖、夯管、立管及部分附属工程施工,管网总长度约46km。 管线清淤暂估工程量1080m3。 第二章施工总体筹划 第一节施工方案 1. 施工准备

雨、污水管道清淤方案

芙蓉南路(侯家塘~万家丽路)道路提质改造工程 雨、污水管道清淤方案 一、编制依据 1、工程相关安全文件、设计图纸; 2、按相关国家规范及标准执行; 3、施工现场调查资料; 4、与工程有关的相关法律、法规及有关规定。 二、工程概况 芙蓉南路(侯家塘~万家丽路)道路提质改造工程,根据本次道路路面改造方案,侯家塘至中意路不考虑路幅拓宽,在原有道路路幅加铺4~10cm沥青;中意路至万家丽路由于地铁1号线及城际铁路的施工建设,已完成地下管线迁改以及路面恢复,故不考虑排水设施的改造,因此本次道路提升改造时不再全线新建雨污水管道,仅需对原有排水检查井及雨水口进行改善,完善后保留利用。由于局部排水管段存在淤积,在改造检查井和雨水口的同时,需对管道进行清淤,清淤管道长度为20.5km。 三、准备工作 1、揭开井盖使大气中的氧气进入检查井中或用鼓风机进行换气通风;了解污水井管道使用年限,使用情况,堵塞情况,埋入和露出建筑物部分有无损坏等问题。 2、测量人员根据图纸上的检查井施工所在的位置进行测量摸底工作。通过专业测量人员对现状污水井内淤泥高程、管径、管道走向

进行测量摸底,与图纸和设计资料进行复查、核对;使测量摸底的数据准确无误。 3、根据施工进度计划安排,施工前对施工机具已安排到位并且对机械设备做好了检查、维修和必要的保养工作,确保施工设备的正常使用。 4、抓好安全文明施工工作。施工前已制作了大小围挡,订做了施工安全帽、工作服、安全条幅等安全施工用品。 5、施工期间成立安全文明施工队伍清扫泥浆、车辆沾带的泥土、围挡加固,保证市容及周围环境干净、保证做好交通组织宣传工作。 6、施工前,对现场管理人员、机械设备驾驶人员、现场施工人员进行专门组织技术培训、安全培训及施工技术交底,学习本工作范围内的相关知识,明确职责。 四、工期、质量及安全目标 1、工期目标 芙蓉南路(侯家塘~万家丽路)道路提质改造工程雨、污水管道疏通工程计划用时12日历天。 2、质量目标 确保合格。 3、安全目标 实现“双零”目标,即:零安全事故,零伤亡率。 五、人员及机械进场计划 1、人员安排项目部管理人员18人,施工工人人数80人。其中接受

钢筋混凝土污水管道方案

B.0.1 施工组织设计/施工方案报审表 工程名称:南湖北路(塘绛路~南湖中路)污水管道工程编号:B.0.1-

南湖北路(塘绛路~南湖中路) 污水管道工程 管 道 专 项 施 工 方 案 编制人: 审核人: 审批人: 无锡市伟通建设工程有限公司

目录 一、概述 (4) 1.1工程概况 (4) 1.2编制依据 (4) 1.3、施工总体安排 (5) 1.4、临时工程 (6) 1.5、工程测量、试验 (6) 二、管线的施工方案和方法 (7) 2.1、施工方案 (7) 2.2、管施工工艺及方法 (8) 2.2 设备、人员、材料运到现场的方法 (6) 三、质量保证措施 (10) 四、安全保证体系 (14) 五、安全、文明施工管理体系建设 (19)

管道工程施工方案 一、概述 1.1工程概况 本工程位于无锡市太湖新城南泉,南湖北路(塘绛路~南湖中路)污水新建工程,所汇污水接入锡南路现状d1000管。 污水管道: 管径、管材、坡度、数量:d400、d500、d600、d800污水管道均采用II级钢筋混凝土承插管;d400坡度为0.2%共计113米,d500坡度为0.2%共计59米, d600坡度为0.00%共计102米,d800坡度为0.08%共计1078米。 基础及回填:道路及场地以下部分回填土采用6%灰土回填至道路结构层,回填密实度为0.9,绿化带内灰土回填到地面下1米后素土回填。钢筋混凝土管管道采用120°混凝土基础,做法详见S01-2012P80。 检查井:连接d400、d500采用Φ1000圆形钢筋混凝土检查井共计8座(做法见06MS201-3P21),其他采用Φ1250圆形检查井(做法见06MS201-3P25)共计22座。井深超过D+6米,超出部分壁厚增加5cm,底板增加5cm。绿化带内井盖应高出地面10-15cm,井圈加固,采用球墨铸铁重型防盗低噪音井盖,承载力满足D400级要求,井盖有“污水”字标。井墙按有地下水施工,采用塑钢爬梯(详见06MS201-6P16、17,检查井设置防坠落网,承载力≥200kg。 1.2、编制依据 ①南湖北路(塘绛路~南湖中路)污水管道工程的招标文件、补遗书及答疑等。 ②南湖北路(塘绛路~南湖中路)污水管道工程施工图设计。 ③南湖北路(塘绛路~南湖中路)污水管道工程施工组织设计。 ④《给水排水管道工程及验收规范》(GB 50268-2008)。

管道清淤方案

排水管道疏通清淤技术方案 北京雷迪东方科技发展有限公司 2016年5月16日

目录 第一章、编制说明 (3) 一、综合说明 (3) 二、编制依据 (3) 第二章、工程概况 (5) 第三章、管道疏通检测施工方案 (6) 一、污水管网疏通检测的内容及必要性 (6) 二、管道竣工图分析 (6) 三、实地踏勘 (7) 四、施工方案编制及介绍 (7) 五、清淤总体施工方法 (8) (一)、总体施工工艺流程 (8) (二)、分部工艺简介 (8) 六、CCTV 内窥检测 (13)

第一章、编制说明 一、综合说明 城市排水管网是城市的重要基础设施之一,在城市生活中,排水管网是不可缺少的,被称作城市的血管。排水管网的结构稳固和功能保障是城市排水安全的重要保证。我司根据踏勘施工现场并分析了各种影响施工的因素和本工程承包的特点、难点后,提出如下施工方案。 我公司将选派具有丰富经验的优秀项目经理来管理实施本工程,全面负责工程质量、进度、安全、文明施工,合理组织施工,确保高质量、高速度地完成本项工程。确保本工程“一次验收合格”。 二、编制依据 1、东营市市政排水管线线路图; 2、《城市截留管线专项检测》报告书; 3、本工程的施工季节及本工程施工的具体特点; 4、依据国家有关施工验收规范、标准及施工管理制度,相关的法律、法规和技术性文件; 5、《城镇排水管渠与泵站维护技术规程》(CJJ-T_68-96); 6、《给排水构筑物施工及验收技术规范》(GBJ141-90);

7、《城镇排水管道检测与评估技术规程》CJJ181-2012 8、《城镇排水管道非开挖修复更新工程技术规程》CJJ@T210-2014

污水管道清淤方案说明

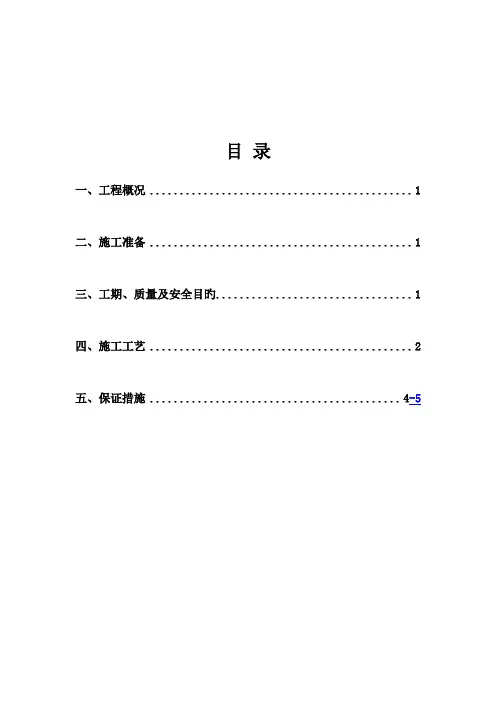

目录 一、工程概况 (1) 二、施工准备 (1) 三、工期、质量及安全目标 (1) 四、施工工艺 (2) 五、保证措施 .......................................... 4-5

一、工程概况 1、本工程主要施工容为污水管线、检查井清淤工作,该段管道已多年没有清淤,多数部淤泥都几乎塞满,有的管道已经不通,污水无法正常排出,为保证排污顺利通畅,特对排污管道进行疏通、清理,检查井进行翻修。 2、工程量:根据现场实际测量摸底,需清淘污水检查井135个,疏通排水管线约1595米,更换检查井盖26个,翻修检查井、雨水井10座,清理淤泥外运。 二、施工准备 1、用鼓风机进行换气通风。 了解污水井管道堵塞情况,埋入和露出建筑物部分有无损坏等问题。 2、测量人员根据检查井所在的位置进行测量摸底工作。 通过专业测量人员对现状污水井淤泥高程、管径、管道走向进行测量摸底。 3、根据施工进度计划安排,施工前对施工机具已安排到位并且对机械设备做好了检查、维修和必要的保养工作,确保施工设备的正常使用。 4、抓好安全文明施工工作。 施工前制作好大小围挡,准备施工安全帽、工作服、防毒口罩、安全条幅等安全施工用品。 5、施工期间成立安全文明小组清扫泥浆、车辆沾带的泥土、围挡加固,保证市容及周围环境干净。 6、施工前,对现场管理人员、机械设备驾驶人员、现场施工人员进行专门组织技术培训、安全培训及施工技术交底,学习本工作围的相关知识,明确职责。 三、工期、质量及安全目标 1、工期目标 污水疏通工程计划2017年7月15日开工至 2017年9月30日完工,计划用时75天。 2、质量目标

农村生活污水设计方案

农村生活污水处理工程 设计方案

目录 第一章概况 ......................... 错误!未定义书签。 工程概况....................................... 错误!未定义书签。 编制依据、原则、范围及治理目标................. 错误!未定义书签。第二章污水收集管网系统设计.............. 错误!未定义书签。 设计原则....................................... 错误!未定义书签。 收集管路系统................................... 错误!未定义书签。 收集管网设计要求............................... 错误!未定义书签。 收集管网汇总................................... 错误!未定义书签。第三章污水生态处理系统设计............. 错误!未定义书签。 设计水质和水量................................. 错误!未定义书签。 工艺流程....................................... 错误!未定义书签。 构筑物及材料说明............................... 错误!未定义书签。第四章投资概算 ......................... 错误!未定义书签。 污水收集管网投资概算........................... 错误!未定义书签。 生态处理系统投资概算........................... 错误!未定义书签。 运行费用....................................... 错误!未定义书签。

雨污水管道施工方案

雨污水管道工程施工方案 1、工程概况 1、编制依据 1)施工图设计图纸及有关图集; 2)现场踏勘调查所获得的工程地质,水文地质,当地资源等调查资料 3)《给水排水构筑物工程施工及验收规范》GB50141-2008 4)《给水排水管道工程施工及验收规范》GB 50268-2008 5)《砌体工程施工质量验收规范》GB50203-2002 2、工程概况 1)、人文路(郑民高速辅道- 航海路东延)位于中牟县汽车产业集聚区,为中牟县的一条南北向城市主干路,工程南起郑民高速辅道,北至航海路东延,全长5512.42 米。沿线与郑民高速辅道, 宏达路,远航路,华阳路,轩城大道,正中大道,比克大道,万洪公路,渠南路,航海路东延相交,其中华阳路,轩城大道,比克大道,渠南路为规划路,万洪公路为现状道路,郑民高速辅道,宏达路,远航路,正中大道及航海路东延为同期设计道路。本工程规划红线为60 米,四幅路形式,双向六车道,标准断面型式为:60m(红线)-5m(人行道)-7m(慢车道)-2.5m (绿化带)-11.5m(快车道)-8m (绿化带)-11.5m(快车道)-2.5m (绿化带)-7m(慢车道)-5m (人行道)。同调整前设计相比本次人文路道路工程新增3 条规格道路,分别为轩城大道,比克大道及渠南路,原顺利路调整为宏达路,规划一路调整为华阳路,纬五路调整为正中大道、盛原路调整为航海东延,九区大道取消,同时对部分路口高程也进行了调整。 本工程范围起于万洪公路,终于规划的航海路东延,实施范围;K3+853.68-K5+400 全长1546.32 米。 2 )、本标段共分为7个雨水系统: (1)、郑民高速辅道-宏达路段:收集沿线雨水后向北排入宏达路已设计2*d1000 雨水管,然后继续向东排放,本段设计管径2*d600?2*d800; (2)、宏达路-远航路:收集沿线雨水后向北排入远航路已设计2*B*H=2*1400*1200 雨水盖板渠,然后继续向东排放,本段设计管径2*d600?2*d800; (3)、远航路- 正中大道:收集沿线雨水后并传输轩城大道上游雨水后向北正中大道已设计2*B*H=2*2000*1600 雨水盖板渠,然后继续向东排放,本段设计管径2*d600?2*d1000; (4)、正中大道- 比克大道:收集沿线雨水后向南排入正中大道已设计 2*B*H=2*2000*1600雨水盖板渠,然后继续向东排放,本段设计管径2*d600?2*d1000;

市政工程——污水管道清淤施工方案设计

xxx工程 污水管渠清淤方案

目录 1一、编制依据............................................................................................................ 1二、工程概况............................................................................................................ 1三、施工准备............................................................................................................ 2四、安全目标............................................................................................................ 2五、人员及机械进场计划....................................................................................... 4六、施工工艺............................................................................................................ 7七、工程质量保证措施........................................................................................... 8 八、安全保证措施 ................................................................................................... (1)施工员在下达生产任务的同时,必须向施工作业对进行书面安全交底。 8 ..................................................................................................................................... 10 九、应急保证措施 ..............................................................................................

污水管线工程施工设计方案

目录 1.工程概况 (2) 1.1清路污水管线工程量统计 (2) 1.2现场情况 (2) 1.3地质状况 (2) 2. 施工方案 (2) 2.1污水管线施工管理小组人员及职务 (2) 2.2污水管线施工劳务队伍分工及人员配备表 (3) 2.3主要分部分项工程施工方法: (3) 2.4施工顺序: (3) 2.5施工工艺流程: (4) 2.6施工机械配备情况: (4) 3. 施工方法 (4) 3.1.管线降水方案 (4) 3.2.沟槽开挖: (5) 3.3.污水管道施工 (5) 3.4.检查井施工 (6) 3.5倒虹吸施工 (7) 3.6.沟槽回填 (9) 4.劳动力组织 (9) 5.材料、设备等供应计划 (9) 6.工期安排及保证措施 (11) 6.1工期安排 (11) 6.2保证措施 (11) 7.质量标准及保证措施 (11) 7.1质量标准 (11) 7.2保证措施 (12) 8.安全防护和保护环境措施 (13) 8.1安全防护 (13) 8.2环境保护措施 (14) 8.3冬季施工安全措施 (14)

1.工程概况 1.1清路污水管线工程量统计 污水管线位于道路中心线以北18.5m处。管线覆土深度3.38米~5.77米。 1.3地质状况 拟建场区第四系地层为黄河、小清河冲积与山前冲洪积交汇成因的粘性土。在开挖围主要是杂填土、建筑垃圾、亚粘土、粘土。地下水位高程在19m左右。 2. 施工方案 2.1污水管线施工管理小组人员及职务

2.2污水管线施工劳务队伍分工及人员配备表 2.3主要分部分项工程施工方法: 1)、污水管安装采用人工和机械配合施工,机械吊装到位后,人工用倒链紧固,使承插端安装牢固。 2)、检查井模板采用竹胶板。 3)、混凝土浇筑:浇筑混凝土采用人工浇筑。 2.4施工顺序: 先施工K12+550-K12+900和K13+190-K13+475段污水管线,剩余污水管线待拆迁完成后进行。

雨污水管道施工方案计划

一、雨水管道施工 1、施工工艺流程 雨水管道施工工艺流程为: 准备工作→测量放线→沟槽开挖→基底清理→管道安装→闭水试验→沟槽回填 原则上先深后浅;先干管后支管;先下游后上游的施工顺序。 应充分做好施工组织设计和交底工作,把沟槽开挖、管道安装、沟槽回填等工序形成流水作业。 2、准备工作 1、正式施工前,认真学习图纸,进行调查、研究,充分了解开挖地段的土质、地下水位、地下构筑物及附近建筑物等,合理确定挖槽断面及堆土位置,合理选择施工机械,并根据实际需要制定完善的安全措施,以确保施工质量及安全文明生产。 2、在现有地下管道埋设处,事先与相关管理单位联系,制定适当的保护措施,防止损坏管道,涉及缆线处,应保证在相关单位代表到场确认后,才能开挖。 3、在现有地上建筑物及电杆附近挖槽时,应对发生下沉或变形的影响进行预防措施,其方案将与业主、设计单位、监理单位共同协商研究确定。 3、测量 (1)测量人员要认真学习和研究图纸,做好测量内业资料,密切配合现场施工人员做好测量放线工作; (2)核对永久水准点,建立临时水准点(设在稳定不易碰撞之处,间距不大于100m),测定管道中线,定出检查井的具体位置,并在施工图上标出与管线冲突的地上、地下构筑物位置; (3)核对接入原有管道的高程; (4)测放挖槽边线,堆土堆料界线和临时用地范围; (5)测量管线地面高程; (6)测量管道中线时,应在起点、终点、平面折点、纵向折点及直线段的控制点测设中心桩,并在其上钉中心钉,在起点、终点、平面折点的沟槽外适当位置设方向桩。

4、沟槽开挖 排水管道(渠)沟槽开挖应满足《给水排水管道工程施工及验收规范》的规定。本工程采用砂石基础,基坑宽度按照设计执行;当沟槽不加支撑时,沟槽边坡最陡坡度应符合《给水排水管道工程施工及验收规范》中的规定。 (1)、土方开挖 1)沟槽底宽度:采用砂石基础,沟槽下口宽度按设计执行,沟槽下口宽度为B=D0+2(b1+b2+b3)。基坑工作面宽度及沟槽边坡严格按《四川省市政工程计价定额》有关规定执行, B=D0+2(b1+b2+b3) 式中 B——管道沟槽底部的开挖宽度(mm); D0——管外径(mm); b1——管道一侧的工作面宽度(mm),可按下表选取; b2——有支撑要求时,管道一侧的支撑厚度,可取150~200mm; b3——现场浇筑混凝土或钢筋混凝土管渠一侧模板的厚度(mm)。 管道一侧的工作面宽度 注:1 槽底需设排水沟时,b1应适当增加; 2 管道有现场施工的外防水层时,b1宜取800mm; 3 采用机械回填管道侧面时,b1需满足机械作业的宽度要求。 2)沟槽边坡坡值:雨污水管道沟槽开挖,当槽深h<3m时,槽帮坡度i为1:0.75;槽深5.0m>h>3.0m,槽帮坡度i为1:1。管线-开槽断面示意图详见下图。开挖前要对机械操作人员进行施工技术交底和施工安全技术交底,并指定专人负

管道清淤方案

管道清淤方案 服务项目:管道疏通清淤工程 服务公司:鸿粤清洁服务有限公司 一、工程概况 本工程为县城内排水管网的疏通清淤工程,雨污水管道为无压力管道,依靠管道设计坡度及雨污水自身重力排放,容易淤积泥沙、杂物等,影响城市排水系统发挥正常效用。 本次需要清淤疏通雨污水管道的道路共有60条,采用人工清理雨水收水井、雨污水检查井,机械疏通管道的方法,清理的污泥杂物等用自卸汽车运至指定土场。 二、质量、安全及工期目标 质量目标:淤泥杂物清理干净、管道畅通 安全目标:1、不发生死亡或重伤事故; 2、不发生中毒或职业病事故; 3、不发生重大责任事故(经济损失5 万元以上); 4、轻伤工伤事故频率在3‰以下。 工期目标:工期为40 天,计划施工时间为2014年1月20日至3月10日。 三、施工组织措施 施工前,先现场摸查,探明管道及检查井淤积堵塞情况、水流量情况,并找出每条道路排水管道的上下游,先从排水主管道开始清淤

疏通,然后清理堵塞严重的支管道,最后是其余支管道。 清理时自上游向下游清理疏通管道,以免上游来水对管道造成二次淤积,对于水流量较大的管道,在管道的上游暂时封堵,以利于施工。封堵后时刻注意封堵口上游水流蓄积量,管道蓄满水时即立刻通知作业人员返回地面,打开封堵口,将水放掉,以免污水溢出路面,造成不良影响。污水放掉后再重新封堵,作业人员继续下井施工,采用这种方法循环施工。 在检查井清淤前,事先打开雨污水检查井井盖,使井内的有害气体挥发释放干净,下人作业之前,要用点燃的蜡烛或生物方法探测井下氧气含量,达到安全标准时方可下人作业,考虑到检查井内空间狭小,用短把铁锹在井内铲泥,灰桶装运至井上,倒入运输车,运至指定土场。 对于堵塞的管道,用管道疏通机疏通后,以高压水枪反复冲洗管道,使杂物淤泥等流入检查井内沉淀,人工清理出去。管道疏通机由汽油发电机提供电源。 清理完一个路段后,用高压水枪将收水井、检查井等冲洗一遍,将不易清理干净的碎土及工具不易清理的地方冲洗干净,确保彻底清理。 清理完毕后,清扫作业现场。 四、安全文明措施 1、施工均在人流量车流量较大的地段,安全警示标志、隔离设施必须设置到位
