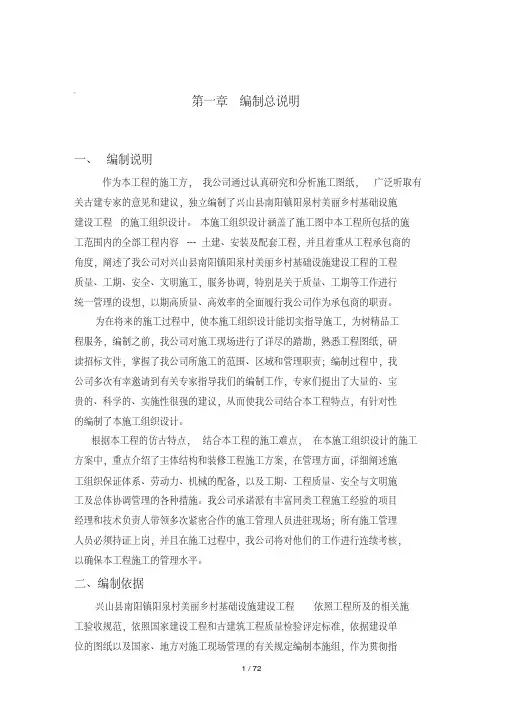

第一章编制总说明

一、编制说明

作为本工程的施工方,我公司经过认真研究和分析施工图纸,广泛听取有关古建专家的意见和建议,独立编制了兴山县南阳镇阳泉村美丽乡村基础设施建设工程的施工组织设计。本施工组织设计涵盖了施工图中本工程所包括的施工范围内的全部工程内容---土建、安装及配套工程,而且着重从工程承包商的角度,阐述了我公司对兴山县南阳镇阳泉村美丽乡村基础设施建设工程的工程质量、工期、安全、文明施工,服务协调,特别是关于质量、工期等工作进行统一管理的设想,以期高质量、高效率的全面履行我公司作为承包商的职责。

为在将来的施工过程中,使本施工组织设计能切实指导施工,为树精品工程服务,编制之前,我公司对施工现场进行了详尽的踏勘,熟悉工程图纸,研读招标文件,掌握了我公司所施工的范围、区域和管理职责;编制过程中,我公司多次有幸邀请到有关专家指导我们的编制工作,专家们提出了大量的、宝贵的、科学的、实施性很强的建议,从而使我公司结合本工程特点,有针对性的编制了本施工组织设计。

根据本工程的仿古特点,结合本工程的施工难点,在本施工组织设计的施工方案中,重点介绍了主体结构和装修工程施工方案,在管理方面,详细阐述施工组织保证体系、劳动力、机械的配备,以及工期、工程质量、安全与文明施工及总体协调管理的各种措施。我公司承诺派有丰富同类工程施工经验的项目经理和技术负责人带领多次紧密合作的施工管理人员进驻现场;所有施工管理人员必须持证上岗,而且在施工过程中,我公司将对她们的工作进行连续考核,以确保本工程施工的管理水平。

二、编制依据

兴山县南阳镇阳泉村美丽乡村基础设施建设工程依照工程所及的相关施工验收规范,依照国家建设工程和古建筑工程质量检验评定标准,依据建设单位的图纸以及国家、地方对施工现场管理的有关规定编制本施组,作为贯彻指导

施工管理全过程的指南。

主要依据文件、文献:

1、<兴山县南阳镇阳泉村美丽乡村基础设施建设工程的施工图纸>

222、<建筑工地施工现场供用电安全规范>

333、<施工现场临时用电安全技术规范>

444、<建筑安装工程质量检验评定统一标准>

555、<建筑工程质量检验评定标准>

666、<建筑机械使用安全技术规程>

7/7、<建筑施工安全检查标准>

8、<砌体工程施工及验收规范>

9、<混凝土强度检验评定标准>

10、<古建筑修建工程质量检验评定标准>

11、<建筑地面规程施工及验收规范>

12、<古建筑施工规范及验收规范>

13、<中国园林建筑施工技术>

三、工程目标和承诺

1、工程质量目标:确保合格。

2、工程进度:确保在90个日历天内完成本工程的施工任务,按时交付业主投入使用。

3、工程安全:在整个施工过程中杜绝重大伤亡事故。

4、文明施工:创立一流的施工现场,争创兴山县安全文明标化施工工地。

第二章工程范围和工程特点

一、工程范围

本标段面积施工图范围内的土建、安装及配套工程。范围为市政工程,园建工程,公共厕所、围墙、棋廊、战鼓亭、棋吧、寨门、民宅立面改造等。

二、工程概况

(一)各方情况简介

建设单位:兴山县南阳镇人民政府

设计单位:宜昌新时代建筑设计有限公司

监理单位:宜昌宏业工程项目管理有限公司

施工单位:兴山县孝刚建筑安装工程有限公司

(二)建筑工程一览表

市政工程:水电、仿古城墙、生态城墙、土石方开挖、回填、余方弃置。

原建工程:石桌石凳、战鼓、战车座椅、仿古大炮、梅花桩、栏杆、标志牌、垃圾箱、原路、棋盘、栽植乔木、灌木、色带、铺种草皮、花坛、木平台。公共厕所:土石方开挖、混凝土主体、砖墙砌筑、水电、装饰装修、屋面、屋脊。

围墙:土石方工程、砌筑工程、门窗工程、屋面及防水工程、墙柱面装饰与隔断。

棋廊:土石方、屋面及防水、楼地面装饰、木作工程、园林景观

战鼓亭:土石方、屋面及防水、楼地面装饰、木作工程

棋吧:土石方、混凝土及钢筋混凝土、金属结构、屋面及防水墙柱面装饰与隔断、栏杆、标志牌。

西寨门:土石方工程、砌筑工程、混凝土及钢筋混凝土、墙柱面装饰与隔断。东寨门改造:混凝土及钢筋混凝土、木结构工程、装饰工程。

民宅立面改造1#、2#:土石方外运、砌筑工程、门窗工程、屋面防水、墙柱面装饰与隔断、油漆涂料。

三、工程特点说明

(一)、地理位置

兴山县南阳镇阳泉村美丽乡村基础设施建设工程坐落于南阳镇集镇南部山体山顶,地理位置突出,于山顶眺望可观南阳镇镇区全貌,行至209国道于百羊寨桥上观山体,可见山顶的棋盘亭与南阳镇、南阳河、南阳桥形成一道如画

的靓丽风景,景观展示效果突出,在山上筑台,修复历史遗址的同时也为人们提供了一个俯瞰全镇风貌的平台,为镇区居民和游客打造了一处休闲游玩,观景赏花的地方。

(二)、施工条件:

测量用基准点有业主协助提供,道路进场后需挖机修临时施工道路,确保场内运输通畅。施工区域隔农户较近,可协商就近将水电引至现场,且供应充分。

(五)、工期与质量:

工程日期:开工日期拟定在 01月18日,计划 04月18日竣工,计划日历工期为90个工作日。

工程质量:使整个工程确合格,达到质量验收标准。

第三章施工部署

本工程为古建筑修复工程,不但涉及到文物保护、木构复建,也包括部分现代结构、作法在仿古建筑中的运用。根据<中华人民共和国文物保护法>第十四条规定,古建筑”在进行修缮、保养、迁移的时候必须遵守不改变文物原状的原则。施工中以现状测绘研究为依据,恢复建筑原有的整体风貌;尽量利用建筑的原有材料,必须换新的部分应采用相似的材料及构造做法;推测复原的部分应与当时做法基本吻合。并在维修中提高木材的防火、防腐、抗虫的能力。在现代建筑中要符合国家现行有关标准。

一、施工准备

(一)现场交接准备

我公司中标本工程后,将在收到中标通知书3天内派有关人员进驻施工现场,进行现场交接的准备,其重点是对各控制点、控制线、标高等进行复核,对当前的施工现场进行调整准备,以使整个现场能符合我公司的布置原则及要求,这些工作拟在进场前全部完成。

(二)技术准备

自进场之日立即着手技术准备,一方面使有关人员能仔细阅读施工图纸,了解设计意

图及相关细节,另一方面开展有关钢筋翻样,木工翻样,石工翻样、混凝土级配试配,图纸会审,技术交底等技术准备工作,同时根据施工需要编制更为详尽的施工作业指导书,以使从工程开始就受控于技术管理,从而确保工程质量。

(三)机具准备

进场后,对中、小型机具将按进场计划分批进场,设专人对其维修保养,并使所有进场设备均处于最佳的运转状态。

(四)材料准备

我公司将根据翻样单,混凝土级配单等及时提供钢筋用量及水泥用量,报送业主备案,并落实有关其它材料供应商报业主审批,同时进行由我公司组织的采购工作,及时组织前期的周转材料进场,以确保顺利施工。

(五)人员准备

在接到中标通知书3天内项目班子、总承包管理部人员及相关人员立即进场,作好前期施工准备工作及承担起施工总承包管理职责。开工之前10天,所有施工管理人员将全部就位,而施工人员将根据现场需要分批进场,并在公司内部备足各类专业的施工操作人员。

二、施工组织

施工组织主要分为人员组织、机械设备组织、材料组织、运输组织、协调组织等五部分,这些组织内容安排是否合理将直接影响整个施工的生产过程能否顺利完成。故根据我公司各部门进行内部协调后,对这五大组织的安排主要为:

(一)项目班子配备情况及管理制度

本工程的重要性及管理方式决定了管理层人员的配备必须全面且具有较高的专业素质,在组建本工程项目管理班子时,我公司将选派曾施工过类似古建结构形式的具有丰富施工经验的项目管理班子进驻现场直接参与本工程的建设和管理。

在本工程施工管理上将严格按项目法组织施工,执行全面责任承包制,在部门设置上将配齐从开工至交工所有的职能部门人员,以确保整个工程在施工全过程中具有连贯性。公司技术、质量、安全、材料等职能部门严格遵照公司项目法检查要求,定期深入项目,切实监督、指导、控制、服务于项目,从而为全

面管理、全面协调、全面控制创造有利条件。

见下页图表:

(二)劳动力调配计划

施工劳务层是在施工过程中的实际操作人员,是施工质量、进度、安全文明施工的最直接的保证者。故我公司在选择劳务层操作人员时的原则为:在我公司劳务优良的人员名册中选择;具有良好的质量、安全意识;具有较高的古建技术等级;具有相类似工程施工经验的施工劳务人员。

劳务层的划分为三大类:第一类为专业化强的技术工种,配备人员约为20人,其中包括机操工、机修工、维修电工、焊工、架子工、实验工、测量工等,这些人员均为我公司曾经参与过相类似工程的施工,具有丰富的经验,持有相应之上岗操作证的人员。第二类为普通技术工种,配备人员平均为25人,其中包括木工、瓦工、石工、油漆工、钢筋工、砼工等,并施工过类似工程施工人员为主进行组建,且配备一名古建技师作指导。第三类为非技术工种,配备人员约为25人,此类人员的来源为长期与我公司合作的成建制施工劳务队伍,进场人员具有一定的素质。高峰人数达30人,平均人数为20人。今后工程量如有增加,人员按工程量的变化而变化。

劳务层组织由公司人力资源部根据项目部的每月工程的工作量、进度、质量要求,选择确定具有古建施工能力、经验丰富的劳务队伍,并办理好各项用工手续,在全公司进行平衡

调配,并以确保施工顺利为最基本之原则。

(三)机械设备配备计划

(1)基础阶段

本工程的基础拟采用自拌混凝土来满足工程需要。具体根据业主要求与现场实际情况操作。

(2)主体阶段

本工程混凝土采用自拌混凝土,胶轮车运输。

(3市政园林阶段

市政园林施工阶段:砌筑、地面找平的砂浆及零星砼搅拌采取集中拌制点,

配备一台J

-400搅拌机、二台砂浆机。水平运输在地面上配备2台1t小翻斗

1

车和小推车配合使用。

上述设备当前正进行全面维修、保养,并随时运至施工现场进行安装、调试、动用。

拟投入本工程项目的主要施工机械设备

(四)周转材料调配计划

原材料组织主要分二大类:第一类材料为自行采购材料,这部分材料我公司将货比三家,从质量上、单价上把关,并经过业主及相关部门审批后再行采购;第二类材料为建设单位采购材料,我公司将在业主授权下,对进场材料质量进行把关。

本工程所用周转材料,均由项目经理部和公司材料处共同组织,对一些须先行定制的周转材料及时进行加工定制,并根据进度计划进行调整、补充,以确保工程顺利施工。

(五)现场及运输组织

本工程处于南阳镇阳泉村,现场施工用地已有临时围墙围合,需对周围环境进行保护,因此现场运输组织遵循一下原则:

A、在施工准备时在所设计的永久性道路处进行路基的铺设,作场内运输道路使用,避免不必要的重复施工。

B、在整个工程施工阶段,现场设置生产区、办公区和生活区、工具房和安全保卫设施。充分利用业主提供的设施或以前留下的废弃房。

C、现场在时间上划分为三个阶段:第一阶段测量清理、基础外露钢筋除锈;第二阶段做混凝土主体施工;第三阶段做内外装修。材料位置充分考虑,多点集中布置,减少材料的场内二次搬动。

(六)与业主、监理和设计院的配合

我公司将把协调组织工作放在重要位置。工程内部的协调管理主要是围绕工程建设本身而确定的,主要有业主、设计方、监理方相互间的协调管理。项目经理部着重对施工队的质量、安全、文明施工、施工进度进行协调和管理,并为各施工队提供合理的施工作业面,协调各工序的衔接,提供水源、电源、提供已有的垂直运输设备,提供已有的脚手架,提供必要的办公、仓储条件,为本

工程的整体施工创造良好的条件。

A、与业主协调组织

协调好与业主之间的关系是项目经理部的一个工作重点。经过良好的合作,确保本工程承包合同全面履行,其主要表现在:定期参加与业主的碰头会,讨论解决施工过程中所出现的各种矛盾及问题,理顺每一阶段的关系;从施工角度及以往的施工经验出发,并在施工当中为业主着想,达到满足业主提出的各种合理的要求,从而建立起融洽的关系。

B、与设计院协调配合

我公司具有丰富的深化设计经验,有一批经验丰富的专业设计人员。为了把本工程做成精品工程,更好的与原设计单位和人员作好配合工作,我司将配备设计师小组配合项目部工作。

1、一旦我公司中标,立即组织相关专业技术人员对施工图纸再次进行详细的会审,提出图纸中存在的问题,并尽快组织图纸会审,解决制约工程实施的相关问题,同时也请设计方对本工程进行一次全面的设计交底;

2、根据施工总进度计划提出施工图需求计划,以确保施工准备所需的施工图纸;

3、对工程实施中出现的与设计相关的问题,即时向设计方进行汇报,征求设计方意见;

4、严格遵循设计图纸要求,在对设计意图理解不明时,即时向设计方请教,以确保设计意图的实现;

5、严格执行设计图纸要求,如果无设计变更或工程洽商,任何人无权改动施工图纸。不按照施工图纸、设计变更或工程洽商施工,招标人或设计人有权勒令其停工整改。并追究其因返工而造成的各种经济损失和工期损失。

C、与监理单位协调配合

与监理单位进行紧密的合作,在整个工程的质量控制上共同努力,对施工全过程进行监督检查。在每个分项分部工程施工前,我们将提交有关的施工方案或作业指导书,并听取监理方的意见。监理方在实施监理工作时,我们除坚持其独立性以外,将为其实施监理工作提供必要的方便,配合监理方把监理工作做好。

D、对外协调组织

对于进驻本工地的施工,我们高度重视,珍惜这次机会,一定在这个工地上树立我公司的良好形象。在此,我们将明确在项目组织架构中设立专门协调人员负责本工程在施工过程中的对外协调工作,并作为项目的重点工作来抓,以确保本工程能顺利施工,以达到我们所承诺的各项指标。

三、施工总体安排

施工部署是统筹项目生产要素,组织施工实施的指导性文件,包括施工段的划分、施工总体安排等因素。根据本工程规模、结构特点、招标文件要求的工期,结合本工程的实际情况,全盘规划本工程的工期及衔接、流水的关系,达到业主对工程质量、工期、安全、文明施工等各项指标要求,为业主提供最佳最满意的服务。本工程施工总体安排如下:

(一)施工段的划分

首先施工生态挡墙、城墙,分两个班组同时进行施工,然后再施工市政、电力、广场铺装、最后施工园林绿化及装饰部分。按照此施工段组织流水施工 ,装修阶段与安装工程穿插进行,以达到合理的流水作业,在确保工程质量的前提下,以科学的工序来加快施工进度,从而缩短工程工期。

(二)施工总体规划

(1)施工总流程

施工总体流程是指导整个施工的关键线路,贯穿于整个施工过程中。根据本工程特点、规模要求工期,我们对本工程作出总体规划。

(2)结构工程施工流程

本工程结构较简单,施工时将棋廊和战鼓亭工程的结构部分穿插施工,留出合理的技术间歇,保证钢筋、混凝土、石作、木作的施工质量。每流水段可组织绑轧钢筋、支设模板、砼浇捣等工序的小流水,对于石作、预制砼斗拱构件采取构件制作和拼装的古建筑工艺。

(3)市政园林阶段施工流程

本工程的装修阶段可采用两条作业线:第一条为地面、油漆涂料的顺序自下而上施工;第二条为外装修工程,砌体完成后,自上而下施工。工程的装修阶

段的施工区划分单纯按结构阶段划分的施工区难以满足工期和流水施工要求,拟定在实际施工中,编制详细的单项作业计划,较为灵活地划分施工流水区。(4)安装阶段施工流程

土建和安装按照总体计划,组织好工序穿插、搭接和平面、立体的交叉作业。安装工程施工流水区的划分原则上与土建合拍。依照土建施工进度,结合安装内容,电气工程按电气预埋配套、电缆敷设、灯具柜箱安装、调试、通电顺序组织施工,管道工程按套管预埋、管道安装、管道调试的顺序组织施工。防雷及消防设施安装符合古建筑的要求。

第四章主要分项工程的施工方案

本工程为复建和新建互相掺杂的工程,施工中存在的可能是现实情况与施工图纸不相符合的问题或施工中业主需要更改的项目,做为施工单位,我公司项目部管理人员提前二周熟悉图纸并与业主、监理方签定更改联系单,施工前一周撰写施工方案,报业主和监理方批准。对于项目部不能解决的施工难点,提交公司本部,公司在施工前一周派公司技术总负责人到施工现场亲自指导项目部,直到整个施工工艺明确完毕。对于当前主要施工方案如下:

一、工程测量、放线施工方案

(一)整体测量控制

本工程为群体建筑,测量时先要根据业主给定的定位基准点和水平点进行各单体建筑的定位测量,制定测量方案,单体定位定好后要经过业主、监理的验收方能以其为基准。

在整个施工控制测量过程中,将误差严格控制在标准允许的范围以内,始终遵循”先整体后局部、先控制后细部、边工作边校核”的原则。在场地内将进行建立总体控制网。控制网的设置将考虑场内回填和施工的影响,网点设置为网格式,并做永久保护,以便进行各点的复核与复设。施工过程中定期对总控制网进行复核,发现有变位时实行恢复。恢复时利用坐标点和未破坏控制网点作为基准确定。

二、土方开挖

1、土方采用机械开挖固。

2、土方开挖的注意事项

土方开挖时,必须严格按照”分层进行,先撑后挖”的原则,每次开挖的深度控制在1米左右,以保证在开挖过程中,不会因局部开挖过深,出现地表水。在开挖至基底标高时,如出现超挖现象,不得利用土方回填,必须使用碎石加黄砂填充。

3、安全要求

挖土开始以后在基坑四周设置防护栏杆,栏杆构造井符合临边和洞口作业的安全要求。

挖土必须严格按照国家规范规定的程序进行,每层挖土前认真检查坑壁和围护的可靠性,并在整个施工过程中定时进行测试和检查。

进坑的动力及照明电线应使用电缆,其走向应根据施工方案的要求进行布置,并在坑壁上要有可靠的固定。

三、基坑回填施工

(一)、施工准备

施工前应根据工程特点、填方土料种类、密实度要求、施工条件等,合理地确定填方土料含水率控制范围、虚铺厚度和压实遍数等参数;重要回填土方工程,其参数应经过压实试验来确定。回填前应对基础进行检查验收,而且要办好隐检手续。其基础混凝土强度应达到规定的要求,方可进行回填土。施工前,应做好水平标志,以控制回填土的高度或厚度。

(二)、工艺流程

基坑清理→检验土质→分层铺土、耙平→夯打密实→检验密实度→修整找平验收

(三)、基坑回填施工

本工程土方工程必须达到永久性土方工程的施工要求,应分每300 ㎜码碎碾压结实,保证有足够的稳定性和密实性。

(1)填土前应将基坑(槽)底或地坪上的垃圾等杂物清理干净;回填前,必须清理到基础底面标高,将回落的松散垃圾、砂浆、石子等杂物清除干净。

(2)检验回填土的质量有无杂物,粒径是否符合规定,以及回填土的含水量是否

在控制的范围内;如含水量偏高,可采用翻松、晾晒或均匀掺入干土等措施;如遇回填上的含水量偏低,可采用预先洒水润湿等措施。

(3)回填土应分层铺摊。每层铺土厚度应根据土质、密实度要求和机具性能确定。一般蛙式打夯机每层铺土厚度为 200~250mrn;回填上每层至少夯打三遍。打夯应一夯压半夯,夯夯相接,行行相连,纵横交叉。

(4)深浅两基坑(槽)相连时,应先填夯深基坑;填至浅基坑相同的标高时,再与浅基坑一起填夯。如必须分段填夯时,交接处应填成阶梯形,梯形的高宽比一般为1∶2。上下层错缝距离不小于1.0m。

(5)基坑(槽)回填应在相对两侧或四周同时进行。基础墙两侧标高不可相差太多,以免把墙挤歪。

(6)回填土每层填土夯实后,应按规范规定进行环刀取样,测出干土的质量密度;达到要求后,再进行上一层的铺土。填土全部完成后,应进行表面拉线找平,凡超过标准高程的地方,及时依线铲平;凡低于标准高程的地方,应补土夯实。(7)雨期施工时应有防雨措施,要防止地面水流入基坑(糟)内,以免边坡塌方或基土遭到破坏。基坑(槽)的回填土应连续进行,尽快完成。施工中注意雨情,雨前应及时夯完已填土层,并做成一定坡势,以利排除雨水。

(8)所有基础必须做在老土上,如不在老土上的,以砂石垫层回填至基底标高, 每300分层夯实, 或以8T 压路机来回碾压三遍, 地质承载力特性达到75Kpa 以上。消防通道需达到 130Kpa 以上。位于回填土上部的平台,坡道,花坛,花池等除设计已由地下室结构上挑出者外,其余均应在回填土沉降基本稳定后方能施工。当顶板离道路面标高大于600时,用300 厚砂石垫层分层夯实至所需高度。

4、成品保护

(1)施工时,对测量控制桩、轴线引桩、标准水准点、龙门板等,填运土时不得撞碰,也不得在龙门板上休息。并应定期复测和检查这些标准桩点是否正确。基础的现浇混凝土应达到一定强度,不致因填土而受损坏时,方可回填。

(2)夜间施工时,应合理安排施工顺序,设有足够的照明设施,防止铺填超厚,严禁汽车直接倒土入槽。

四、垫层工程施工方案

(一)、砂石垫层施工

1、施工准备

组织有关单位共同验槽,包括轴线尺寸、水平标高、基底情况,以及有无兄弟施工单位的预埋管线等。应在垫层施工前办理隐检手续。施工前由测量小组根据设计要求的标高,每隔10m设置一个标高控制桩。

2、工艺流程

检验砂石质量→级配砂石拌合→分层铺筑砂石垫层→洒水→夯实或碾压→找平验收

3、砂石垫层施工

对级配砂石进行技术鉴定,应将砂石拌合均匀,其质量均应达到设计要求或规范的规定。铺筑砂石的每层厚度,一般为15~20cm,不宜超过30cm,分层厚度可用标高控制桩控制。视不同条件,可选用夯实或压实的方法。本工程大面积的砂石垫层,在避开中心广场区有地下室范围的前提下,铺筑厚度可适当加厚,采用6~10t的压路机碾压。边、角及小面积采用人工敷填,基本就位后利用小型机械进行震动压实,以确保基层的密实性。砂石垫层底面宜铺设在同一标高上,如深度不同时,基土面应挖成踏步和斜坡形,搭槎处应注意压(夯)实。施工应按先深后浅的顺序进行。分段施工时,接槎处应做成斜坡,每层接岔处的水平距离错开0.5~1.0m,并应充分压(夯)实。铺筑的砂石应级配均匀。如发现砂窝或石子成堆现象,应将该处砂子或石子挖出,分别填入级配好的砂石。铺筑级配砂石在夯实碾压前,应根据其干湿程度和气候条件,适当地洒水以保持砂石的最佳含水量,一般为8%~l2%。夯实或碾压的遍数,由现场试验确定。用水夯或蛙式打夯机时,应保持落距为 400~500mm,要一夯压半夯,行行相接,全面夯实,一般不少于 3 遍。采用压路机往复碾压,一般碾压不少于4遍,其轮距搭接不小于50cm。边缘和转角处应用人工或蛙式打夯机补夯密实。

4、找平和验收

施工时应分层找平,夯压密实,并应设置纯砂检查点,用 200cm3 的环刀取样;测定干砂的质量密度。下层密实度合格后,方可进行上层施工。用贯入法测定质量时,用贯入仪、钢筋或钢叉等以贯入度进行检查,小于试验所确定的贯入度为合格。最后一层压(夯)完成后,表面拉线找平,要符合设计规定的标高。

5、成品保护

回填砂石垫层时,应注意保护好现场轴线桩、标准高程桩和测量控制桩,防止碰撞位移,并应经常复测。施工中必须保证边坡稳定,防止边坡坍塌。完工后如无技术措施,不得在影响其稳定的区域内进行挖掘工程。夜间施工时,应合理安排施工顺序,配备足够照明设施;防止级配砂石不准或铺筑超厚。级配砂石成活后,应连续进行上部施工;否则应适当经常洒水润湿。

(二)、素砼垫层施工

1、施工准备

基础轴线尺寸、基底标高和地质情况均经过检查,并应办完隐检手续。安装的模板已经过检查,符合设计要求,办完预检。在槽帮或模板上做好混凝土上平的标志, 广场大面积浇筑的素砼垫层每隔3m左右钉上水平桩。埋在垫层中的暖卫、电气等各种管线均已安装完毕,并经过有关方面验收。组织商品混凝土供应和现场泵送设施架设。如零星部位采用现场拌制混凝土,校核混凝土配合比,检查后台磅秤,进行技术交底。准备好混凝土试模。

2、工艺流程

基底或模板内清理→商品混凝土或混凝土拌制→混凝土浇筑→混凝土振捣→混凝土养护

3、素砼垫层浇筑

清理:在地基或砂石垫层上清除淤泥和杂物,并应有防水和排水措施。对于干燥土应用水润湿,表面不得留有积水。在支模的板内清除垃圾、泥土等杂物,并浇水润湿木模板,堵塞板缝和孔洞。商品混凝土的组织供应应及时和连续,确保浇捣顺利进行。零星部位现场混凝土拌制:后台要认真按混凝土的配合比投料,每盘投料顺序为石子→水泥→砂子(掺合料)→水(外加剂) 。严格控制用水量,搅拌要均匀,最短时间不少于90s。混凝土的下料口距离所浇筑的混凝土表面高度不得超过 2m。如自由倾落超过2m时,应采用串桶或溜槽。混凝土的浇筑应分层连续进行,一般分层厚度为振捣器作用部分长度的 1.25倍,最大不超过50cm。先用插入式振捣器振捣,应快插慢拔,插点应均匀排列,逐点移动,顺序进行,不得遗漏,做到振捣密实。移动间距不大于振捣棒作用半径的 1.5 倍。振捣上一层时应插入下层 5cm,以清除两层间的接缝。后用平板振捣器振捣,移动间距应能保证振动器的平板覆盖已振捣的边缘。混凝土不能连续浇筑时,一般超过2h,应按施工缝处理。浇筑混凝土时,应经常注意观察模板、支

架、管道和预留孔、预埋件有无走动情况。当发现有变形、位移时,应立即停止浇筑,并及时处理好,再继续浇筑。混凝土振捣密实后,表面应用木抹子搓平。

4、素砼垫层养护

混凝土浇筑完毕后,应在12h 内加以覆盖和浇水,浇水次数应能保持混凝土有足够的润湿状态。养护期一般不少于7 昼夜。在混凝土强度能保证其表面及棱角不因拆除模板而损坏时,方可拆除侧面模板。在已浇筑的混凝土强度达到2.5MPa 以后,方可在其上来往行人和进行上部施工。在施工中,应保护好暖卫、电气暗管以及预留洞口,不得碰撞。雨期、台风季节施工时,露天浇筑混凝土编制季节性施工方案,准备覆盖材料,采取有效措施,确保混凝土的质量。

五、钢筋工程施工方案

(一)钢筋加工

钢筋严格按翻样单加工,现场设钢筋加工棚,钢筋翻样单需由技术负责人进行审核。

加工的钢筋半成品堆放整齐,并明码挂单,防止用错用乱。

(二)钢筋连接

(1)φ16以上的钢筋拟采用冷压套筒连接方式,φ16以下钢筋拟采用闪光对焊方式。根据施工进度要求,安排地面先加工钢筋一头的压接量,然后运入基坑压接连接,冷压套筒连接采用CY型手持式测压机,SPJ型套筒,操作简单,质量可靠。其工艺流程如下:钢筋套筒验收→钢筋断料、刻划钢筋套入长度标记→套筒套入钢筋、安装连接机→开动液压泵、加压套筒至接头或型→卸下连接机→接头体形检查。

冷压套筒操作要点如下:

a、钢筋端部必须用标尺划出插入套筒深度标记记号。

A、连接两根钢筋时,应保持同一水平面防止偏心和弯折。

c、压模应对准套筒压痕标志,压接顺序从套筒中央逐道向端头压接。

d、控制好压接压力值,使之压痕间距深度均匀一致,发现压痕异常应及时报告,采取补压或切除措施。

六、模板工程施工方案

(一)、施工准备

为了使混凝土结构达到清水混凝土效果,确保结构质量目标,模板工程采用胶合板专用木模板加方木挡和钢管支模的施工方法,在保证质量的前提下降低造价进行优化模板设计。在签发支模任务单的同时,对预制成形的定型模进行检查,确保其平整、光洁度、牢固程度,脱模油涂刷符合要求,并研讨确定支撑方案。

(二)、模板的施工

1、模板安装

支模施工中,必须按JGJ59-99 安全防护措施严格施工。清理模板内的杂物,浇水湿润模板内壁,垫好钢筋保护垫块,一般每隔1m设置一块,呈交叉状设置,侧面的垫块应与钢筋绑牢,不得遗漏。质量员对钢筋绑扎、模板支撑牢固程度、基础断面规格、轴线等进行自查,合格后报请业主单位、监理单位以及其它有关单位进行隐蔽工程验收,并签证隐蔽工程验收记录。

2、模板拆除

模板拆除条件:

(1)在砼强度能保证其表面不因拆模而受到损坏,方可拆模。

(2)拆模时,实行拆模申请制度,由模板工长填写拆模申请,经技术负责人批准后方可拆模。拆除顺序:遵循先支后拆、先非承重构件后承重构件以及自上

而下的原则。

七、混凝土工程施工方案

(1)质量目标

1、混凝土所用的水泥、水、骨料、外加剂等必须符合施工规范和有关的规定。

2、混凝土的配合比、原材料计量、搅拌、养护和施工缝处理必须符合施工规范的规定。

3、评定混凝土强度的试块必须按<混凝土强度检验评定标准>GAJ107—87的规定,取样、制作、养护和试验。

(2)施工方案与质量保证措施

1、浇筑台阶式基础,应按每一台阶浇完内分层一次连续浇筑完成,每层先浇边角,后浇中间,摊铺均匀,振捣密实。每一台阶浇完,台阶部分表面应随即原浆抹平。

2、浇筑现浇挡墙应保证插筋位置的准确,防止位移和倾斜。

3、混凝土内宜参加适量的外加剂。

4、混凝土拌制用机械进行,为保证混凝土质量,承重构件及量大的混凝土拌制。必须采用机械搅拌。

5、向搅拌机料斗装料程序:砂—水泥—石子—水。

6、混凝土浇筑应连续进行,一般接缝不应超过2h,如间歇时间超过水泥初凝时间,应按规范规定留置施工缝。

7、严格控制混凝土搅拌的最短时间。

8、混凝土养护措施

A、覆盖和浇水:

在混凝土浇筑完毕后,应在12h内加以覆盖和浇水(拌制用水),使混凝土保持足够的润湿状态。

A、浇水养护日期:

硅酸盐水泥拌制混凝土,不得少于7d;掺用缓凝型外加剂及有渗性要求的混凝土,不得少于14d。

(3)砼施工缝的处理

施工缝的处理方法:墙体上设置施工缝时,在浇筑混凝土前施工缝处设置钢板网。在施工缝上浇筑混凝土时应符合下列要求:a:已浇筑混凝土其强度不小于b:在已硬化的混凝土表面上剔除松散的石子、软弱混凝土块,浇水湿1.2N/mm2

;

润,冲洗干净,不得有积水;c: 施工缝上铺一层1:1水泥砂浆;d: 混凝土应细致捣实,使新旧混凝土紧密结合。

八、混凝土斗拱预制施工

本工程为仿唐建筑,其成功与否斗拱占了很大的比例。大雄宝殿和天王殿设计中的斗拱主要是角科与柱头科。

建筑物斗拱为承重钢筋砼装饰构件。本工程拟采用现场预制,分件组装:斗拱制作与主体施工同步。主体钢筋砼结构完工后开始斗拱安装。斗拱预制(详见投标后的斗拱制作深化设计)按照两纵横向构件分件制作。纵向构件有栌斗、华拱、耍头;横向构件有令拱、瓜子拱、慢拱、泥道拱。其与柱连接方式为钢埋件焊接。

1、制作前要安排好制作场地、搭棚,模型制作场地和浇铸平台。

2、制作前模型木工要吃透图纸,对构件各部尺寸交合方式了如指掌,模型制作完毕,工地要做好予检。

3、严格按构件斗、升的斗口宽、深度尺寸,保证安装斗口咬合严密,松紧适宜,松了不行,过紧又安装不上,这点施工人员要特别注意。

4、浇注前后要一丝不苟地按照深化设计图中的设计意图埋设予埋件。浇注中质检员准备好特制的各部位尺寸控制卡尺,检查各部位尺寸,严格符合图纸。

5、安装前,构件应在地面试安装。安装时应挂通线级上而下分攒组装。安装时木工与电焊工做好配合:(1)位置高度准确。(2)焊接牢固。(3)各层,各排构件组装横平竖直。严格控制纵横各排构件的垂直度,各层构件的水平度。一层构件安装好,由电焊工点焊固定。挂通线做适当调整确认尺寸,位置无误,垂直水平控制在允许范围内,之后由电焊工将所有焊接点补焊牢固。

6、拱升子做好砼预制块,安装后再标出斗耳。

7、对斗口处焊接点要做好隐检,构件制作和焊接是砼斗拱的两大质量控制点。工地质检员要做到对所有焊接点检查验收。杜绝漏焊,点焊和假焊的焊接点。

严格把握构件各部尺寸和控制焊接质量是工程施工的质量控制点。

九、砌筑砖墙

美丽乡村建设工程施工组织设计

平山县下槐镇李家口村美丽乡村工程 施 工 组 织 设 计 编制单位:石家庄建设集团有限公司 目录 第一章综合说明 一、编制依据 二、编制原则 三、工程概况 第二章施工总体部署 一、部署原则 二、组织机构 三、总体目标 四、资源配置计划 五、施工总平面布置 第三章施工方案与技术措施 一、施工程序总体部署 二、施工计划总体设想

三、施工准备 四、主要施工技术方案及措施 第四章劳动力用量计划及工资支付措施 一、各工种主要劳动力配备计划 第五章施工进度计划 一、编制原则 二、工期安排说明 三、施工网络进度计划图 第六章确保工程质量技术组织措施 一、质量保证体系 二、质量管理制度及质量岗位责任制 三、施工质量技术控制措施 四、路基质量通病的预防措施 第七章安全保证体系及安全保证措施 一、安全施工管理目标 二、安全保证体系 三、安全措施 第八章工期保证措施 一、工期保证措施 二、工期奖罚措施 第九章季节性施工措施 一、雨季施工措施 二、冬季施工

第十章环境保护与文明施工措施 一、环境保护及文明施工管理体系 二、文明施工及环境保护措施 第一章综合说明 一、编制依据 (一)、设计图纸及甲方要求。 (二)、国家与行业建设主管部门颁发的设计规范、施工技术规范、质量验收评定标准,国家及有关部委颁发的现行标准、规范、规程、法规及政策文件。 (三)、现场踏勘、调查所掌握的第一手资料。 (四)、我单位施工过的类似工程(包括维修改建)、路面、管网工程中取得的施工经验与施工队伍的整体实力。以及我单位现有技术力量、队伍素质、机械装备、财务实力与组织协调能力。 (五)目前我单位可投入本工程的资源。 二、编制原则 (一)、方案优化原则 : 科学组织,合理安排,优化施工方案就是工程施工管理的行动指南。在施工方案的编制中,对关键工序进行多种施工方案综合比选,从而选定一种较好的施工方案。 (二)、安全第一原则在施工组织设计的编制中始终按照技术可靠、措施得力、确保安全的原则确定施工方案。必须把安全措施落实到位、确保万无一失的前提下组织施工。 (三)、坚持实事求就是的原则。在制定各具体项目实施方案过程中,

美丽乡村建设项目

扶风县绛帐镇龙渠寺村美丽乡村建设项目 (一标段) 投标文件 (技术标部分) 投标人:(盖公章) 法定代表人 或其委托代理人:(签字或盖章)日期:年月日

目录 第一章编制综合说明 (4) 一、工程概况 (4) 二、编制依据 (4) 三、辅助资料 (4) 四、编制原则 (5) 五、投标承诺 (6) 第二章确保工程质量的技术组织措施 (8) 一、质量管理目标 (8) 二、建立质量管理体系 (8) 三、质量管理方针 (10) 四、实现质量方针和目标的措施 (10) 第三章确保安全生产的技术组织措施 (14) 一、安全保证体系及措施 (14) (一)、主要危险源标示 (14) (二)、安全生产措施 (14) 二、建构筑物保护措施 (16) 第四章确保文明施工的技术组织措施及环境保护措施 (18) 一、工地围蔽 (18) 二、噪音控制 (18) 三、路面卫生 (18) 第五章确保工期的技术组织措施 (20)

一、施工进度计划 (20) 二、保证施工进度措施 (21) 第六章施工方案和项目经理部组成人员 (26) 一、施工方案 (26) (一)、施工测量 (26) (二)、施工范围清表 (27) (三)、砖砌花池施工方案 (27) (四)、污水处理池施工方案 (31) (五)、花池绿化施工方案 (35) (六)、抹灰工程施工方案 (36) (七)、太阳能路灯施工方案 (38) 二、项目经理部组成人员 (44) (一)、施工组织管理机构网络图 (44) (二)、项目部管理人员组织表 (45) 第七章施工机械配备和材料投入计划 (46) 一、施工机械配备 (46) 二、材料投入计划 (48) 第八章施工进度表或施工网络图 (50) 第九章劳动力安排计划 (51) 一、劳动力安排的基本原则 (51) 二、施工队任务分配 (51) 三、劳动力资源配置计划及管理 (51)

农村公路施工组织设计

第一章编制说明及工程概况 1.1 编制说明 1.1.1编制依据、范围 1、宁南县倮格乡通乡油路工程招标文件、工程量清单、图纸等相关文件。 2、现场考察资料; 3、招标文件规定的相关施工技术规范; 4、我单位拥有的机械设备状况、技术力量、施工能力、现场实际情况和我单位类似工程的施工经验。 1.1.2编制原则 1、遵循设计图纸、施工规范、规程、验收标准的原则。在编写主要项目施工方法中,严格按设计图纸要求,执行现行施工规范、规程及验收标准,确保工程质量。 2、坚持实事求是的原则。在制定各具体项目实施方案过程中,充分研究、分析本工程的特点、难点,坚持科学组织、合理安排、均衡生产,确保优质高效完成本合同段建设任务。 3、坚持施工全过程严格管理的原则。在各道工序施工中,认真自检,严格执行各项指令,尊重业主和设计代表意见,严格管理。 4、坚持专业化作业与综合管理相结合的原则。在施工组织安排上,以专业队为基本组成形式,机械化作业为主,充分发挥专业人员和先进优良设备之优势,并采取综合管理手段合理配置,以达到整体优化目的。 5、实施项目法管理,利用网络技术对生产资源及生产诸要素进行优化配置,保证实现成本、工期、质量、安全及社会信誉等预期目标。 1、2工程概况 宁南县倮格乡通乡油路工程一标段12Km,本段为通往倮格乡的唯一通道,道路修建年代不祥,现由于通行车辆日益增多、养护不到位等多方面因素,目前路面为泥结碎石,道路路面状况很差,且大坑小凼,晴天车辆通行尚且较为困难,雨天车辆几乎无法通行,严重影响新建乡沿线村民的生产、生活,故对本条道路改建已是势在必行。原路面为泥结碎石,由于原道路经过多年的反复碾压,路基已基本成形,有一定的利用价值。本次设计平面基本沿老路敷设,纵面线形除个别短坡进行挖填外基本沿原路纵面敷设,利用老路。 1.2.1项目概况 1.工程名称:宁南县倮格乡通乡油路工程一标段。 2.工程地点:凉山州宁南县倮格乡。 3.工程范围:该路线全长23.95公里,按四级公路标准建设,设计速度20公里/小时,路基宽度采用 4.5米,路面采用混凝土路面。本标段为一标段

美丽乡村基础设施建设施工组织设计

美丽乡村基础设施建设施工组织设计

第一章编制总说明 一、编制说明 作为本工程的施工方,我公司经过认真研究和分析施工图纸,广泛听取有关古建专家的意见和建议,独立编制了兴山县南阳镇阳泉村美丽乡村基础设施建设工程的施工组织设计。本施工组织设计涵盖了施工图中本工程所包括的施工范围内的全部工程内容---土建、安装及配套工程,而且着重从工程承包商的角度,阐述了我公司对兴山县南阳镇阳泉村美丽乡村基础设施建设工程的工程质量、工期、安全、文明施工,服务协调,特别是关于质量、工期等工作进行统一管理的设想,以期高质量、高效率的全面履行我公司作为承包商的职责。 为在将来的施工过程中,使本施工组织设计能切实指导施工,为树精品工程服务,编制之前,我公司对施工现场进行了详尽的踏勘,熟悉工程图纸,研读招标文件,掌握了我公司所施工的范围、区域和管理职责;编制过程中,我公司多次有幸邀请到有关专家指导我们的编制工作,专家们提出了大量的、宝贵的、科学的、实施性很强的建议,从而使我公司结合本工程特点,有针对性的编制了本施工组织设计。 根据本工程的仿古特点,结合本工程的施工难点,在本施工组织设计的施工方案中,重点介绍了主体结构和装修工程施工方案,在管理方面,详细阐述施工组织保证体系、劳动力、机械的配备,以及工期、工程质量、安全与文明施工及总体协调管理的各种措施。我公司承诺派有丰富同类工程施工经验的项目经理和技术负责人带领多次紧密合作的施工管理人员进驻现场;所有施工管理人员必须持证上岗,而且在施工过程中,我公司将对她们的工作进行连续考核,以确保本工程施工的管理水平。 二、编制依据 兴山县南阳镇阳泉村美丽乡村基础设施建设工程依照工程所及的相关施工验收规范,依照国家建设工程和古建筑工程质量检验评定标准,依据建设单位的图纸以及国家、地方对施工现场管理的有关规定编制本施组,作为贯彻指导

美丽乡村建设项目施工工程进度计划与措施

美丽乡村建设项目施工工程进度计划与措施 第一节进度控制的任务 1.1编制施工项目进度计划并控制其执行; 1.2编制月实施作业计划并控制其执行; 1.3编制各种物资资源计划供应工作并控制其执行,严格执行和完成规定的各项目标。 1.4开工日期:2016年8月30日完工日期:2016年12月30日。 第二节进度控制的方法 2.1确定装饰施工项目总进度控制目标和分进度控制目标,并编制其进度计划。 2.2在项目实施的全过程中,进行施工实际进度与施工计划进度的比较,对出现的偏差及时采取措施进行协调。 2.3 协调与建筑装饰施工进度有关各单位、部门之间的进度关系。 第三节进度控制措施 3.1组织措施 (1)落实各个层次的建筑施工项目进度控制人员、具体任务和工作责任;

(2)建立进度控制和组织系统; (3)按建筑施工项目的规模大小,确定其进度目标; (4)建立进度控制协调工作制度,如协调会议定期召开时间,参加人员等; (5)对影响施工进度的因素,企业经理、项目经理、作业班组都应有专门职能部门或人员负责,分工协作,形成一个纵横连接的施工项目进度控制组织系统。 3.2技术措施 (1)硬件技术即工艺技术 (2)软件技术即管理技术,施工机具配套齐全,性能先进,轻便可靠,生产效率高。 3.3经济措施 (1)及时做好工程量进度申报表,保证资金供应到位。 (2)材料采购分工期按计划分批进场,减少资金积压。 (3)做好成本控制,减少资金浪费。 (4)保证施工质量,做到付出一份劳动,获得一份收获。 3.4信息整理措施 不断地收集建筑装饰施工实际进度的有关资料进行整理统计,并与计划进度比较分析,做出决策, 调整进度,使其与预定的工期目标相符。实践证明,建筑装饰施工项目进度控制的过程就是信息收集管理的过程。

农村公路施工组织设计(桥梁)

第一章工程概况 一、概述 1、项目概况 吴江区农村公路管理养护办公室对吴江区境内乡村公路进行大中修改造,本标段位于汾湖镇,桥梁5座,(十字港桥、石家扇桥、小铭桥、联新桥、西浦塘桥) 2、主要技术标准及依据 本标段采用的主要技术指标标准为四级公路或以上公路标准,设计车速最低采用20Km/h。 本标段施工图设计遵循的主要规范和规程有: (1)《公路工程技术标准》(JTG B01-2003); (2)《公路路线设计规范》(JTG D20-2006); (3)《城市道路设计规范》(CJJ 37-90); (4)《公路水泥混凝土路面设计规范》(JTGD40-2003); (5)《公路桥涵设计通用规范》(JTG D60-2004); (6)《公路基本建设工程概算、预算编制办法》(JTG B06-2007); (7)《公路工程概算定额》(JTG/T B06-01-2007); (8)《公路技术状况评定标准》(JTJ H20-2007); (9)《苏州市农村公路建设管理实施细则》; (10)《江苏省农村公路建设管理实施细则》; 二、工程建设条件 1、项目所处地理位置 本项目位于吴江区,地属长江三角洲太湖平原腹地,位于江苏省南段,西滨太湖,北邻苏州吴中区和昆山市,东连上海青浦县,南与浙江省嘉兴市和湖州市相接,是太湖水网平原的一部分;境内河港密布,公路四通八达。 2、沿线地形地貌及地质条件 (1)地形、地貌 本项目位于东太湖低洼湖荡区及滨湖圩田平原区,地表开阔平坦,总体呈自西北向东南缓倾之趋势,原始坡降万分之一左右,地面标高1~5米,并以2~4米居多,地面起伏较小。区内河道稠密,湖荡星罗棋布,河港沟塘纵横通连,属典型的湖荡水网化平原。 (2)地质条件 表层为素填土:松散,高压缩性,成分以粘性土为主,含少量植物根茎。层厚一般为0.5~4m。往下一般有:粘土、淤泥质亚粘土、亚砂土、砂土等。

浅谈美丽乡村建设如何规划设计

浅谈美丽乡村建设如何规划设计 美丽乡村,是指中国共产党第十六届五中全会提出的建设社会主义新农村的重大历史任务时提出的“生产发展、生活宽裕、乡风文明、村容整洁、管理民主”等具体要求。建设美丽乡村,是促进农村经济社会科学发展、提升农民生活品质、加快城乡一体化进程、是推进新农村建设和生态文明建设的主要抓手。 1、美丽乡村如何规划设计? 美丽乡村是具现代生活质量及传统农村特质的可持续发展乡村,他不仅仅是一种称号,而是通过建设而形成的一种乡村形态和生活方式。中农富通城乡规划设计研究院认为美丽乡村规划应坚持政府引导、村民参与、以人为本、因地制宜;坚持规划先行,规划与建设同步考虑,统筹兼顾乡村生产、生活、生态和谐发展,凸显村镇特色,构建美丽乡村产业布局的空间骨架,宜居的生态环境,良好的配套建设,完善的公共服务设施,实现村务管理民主规范,村民生活品质提升。 做好美丽乡村规划是实现经济、政治、文化、社会、生态的和谐发展、持续发展,推进生态文明建设和美丽中国建设的重要抓手。 2、美丽乡村如何结合现代农业进行统一规划设计? 十三五规划指出要大力推进农业现代化。农业产业发展是全面建成小康社会、实现现代化的基础,是当前镇、乡、村庄规划的产业支撑,是美丽乡村规划的重要组成部分。 北京中农富通城乡规划设计研究院在美丽乡村规划中,以农业产业为基础,挖掘地方特色产业,根据项目区区位优势,资源优势,合理确定产业类型和规模、空间布局,制定产业发展路径,引入现代科技、现代管理、农业品种等,促进区域农业产业转型升级。整体提升一产水平,实现规模化、机械化生产;延长产业链,适度发展加工业;针对乡村的资源条件,合理开展农业休闲旅游等服务业。让农民不仅分享种养业而且分享加工流通休闲旅游带来的收益,通过美丽乡村的建设,达到“农业发展、农村繁荣、农民富裕”的目的。 3、美丽乡村建设如何统筹休闲旅游业发展? 休闲农业和乡村旅游已经成为十三五时期重要的建设内容。北京中农富通城乡规划设计研究院对美丽乡村的规划,重点突出地域特色,依托农村绿水青山、田园风光、乡土文化等资源,大力发展休闲度假、旅游观光、养生养老、创意农业、农耕体验、乡村手工艺体验、科普教育、民俗体验、文化传承等为项目,依据各地具体条件,有规划地开发休闲农庄、乡村酒店、特色民宿、自驾露营、户外运动等乡村休闲度假产品,配套完善的公共服务设施和旅游服务设施,构建建设一村一品、一村一景、一村一韵的魅力美丽乡村综合体。

《美丽乡村建设项目施工组织设计方案技术标》

《美丽乡村建设项目施工组织设计方案技术 标》 美丽乡村建设项目施工组织设计方案技术标美丽乡村建设项目施工组织设计方案技术标目录 第一章编制说明2 第二章工程概况2 第三章施工部署和施工准备工作3 第四章施工现场平面布置7 第五章施工总进度计划7 第六章各分部分项工程的主要施工方法7 第七章确保工程质量的技术组织措施31 第八章确保安全生产的技术组织措施34 第九章确保文明施工的技术组织措施40 第十章确保工期的技术组织措施43 第十一章季节性施工措施45 第十三章附图、附表46 附表一:拟投入本标段的主要施工设备表46 附表二:拟配备本标段的试验和检测仪器设备表47 附表三:劳动力计划表48 附表四:计划开、竣工日期和施工进度网络图49 附表五:施工总平面图50 附表六:临时用地表51 第一章编制说明

一、施工组织设计编制的依据 1、施工招标文件。 2、现场踏勘及调查所获取的第一手资料及其它参考资料。 3、结合工程环境,工程特点及我公司拟投入的技术力量,机械设备以及长期从事市政工程施工积累起来的丰富经验。 4、现行的施工及验收标准《建筑工程施工质量验收统一标准》GB50300-xx 《建筑装饰装修工程质量验收规范》GB50210-xx 《建筑施工安全检查标准》JGJ59-xx 《建筑施工扣件式钢管脚手架安全技术规范》JGJ130-2001 《施工现场临时用电安全技术规范》JGJ46-xx 《建筑施工现场环境与卫生标准》JGJ146-2004 《工程测量规范》GB50026-xx 《建设工程项目管理规范》 GB/T50326-xx 《云南省市政基础设施工程施工质量验收统一规程》 DBJ53T-36-xx 《给水排水管道工程施工及验收规范》 GB50268-xx 《建设工程施工现场供用电安全规范》GB50194—93 《建筑机械使用安全技术规程》JGJ33—2001 以及与本工程相关的施工规范、规程及技术标准等。 二、工程施工组织设计编制原则 1、遵循招标文件条款的原则。在编制施工组织设计文字说明及附图表中,严格按照招标文件的规定,做到统一标准、规范编制。 2、遵循设计文件、规范规程、评定标准的原则。在编写主要项目施工方法中严格按照设计要求,执行现行技术规范规程、专

美丽乡村建设项目施工组织方案

美丽乡村建设项目施工组织方案

美丽乡村建设项目施工组织设计

编制说明 一、编制依据 1、美丽乡村建设项目招标文件。 2、美丽乡村建设项目施工图。 3、标前会议、现场考察、现状和企业现状及工程条件。 4、<招标文件>、<设计图纸>所涉及的施工规范和标准。 5、<建筑工程手册>中国建筑工业出版社。 6、公司企业质量标准文件及标准化现场施工管理的有关细则。 7、<现行建筑施工规范大全>中国建筑工业出版社。 8、<工程建设标准强制性条文>其它建筑施工各种规范标准。 9、其它建筑施工各种规范标准。 二、招标文件的响应 根据本工程地理位置、结构和装修要求,按照该建设工程施工招标文件及工程量清单,结合本公司的实际施工经验,在建设中必须本着”以质量求社会效益,以管理求经济效益”的指导思想,精心施工,精心组织,精心指导,以达到保质、保量并提前交付使用的目的,在实施中,公司各个部门都要全力支持施工。在施工中按文明安全施工要求组织施工。在组织实施施工时,公司生产经理及技术负责人亲临现场领导,实行项目经理负责制,全权负责该项目实施,使项目班子真正承担起该项目的施工,做好前后方的协调工作,做到解决问题及时;建立组织好项目领导班子,实行加强施工作业的具体领导,抓好工程质量、安全、进度及效益。从

而保证合同条款及招标文件中工期、质量及其它条款的要求。 1、工期:100天 2、质量标准:合格 3、响应招标文件及合同条款的其它内容 第一章工程概况 美丽乡村建设项目,本工程为美化亮化工程,包含路基路面排水工程,路灯工程,公厕、球场、小公园铺装工程,绿化工程等分部分项工程组成。

《美丽乡村建设指南》国家标准

国家标准《美丽乡村建设指南》 编制说明 《美丽乡村建设指南》国家标准起草组 2014年12月

国家标准《美丽乡村建设指南》编制说明一、背景 2012年11月8日,党的十八大召开,在党的十八大报告首次提出了“把生态文明建设放在突出地位,融入经济建设、政治建设、文化建设、社会建设各方面和全过程,努力建设“美丽中国”的任务和目标。美丽中国的建设重点和难点在于农村。2013年中央1号文件提出要推进农村生态文明建设,努力建设美丽乡村。开展美丽乡村建设,是贯彻落实十八大精神、实现全面建成小康社会目标的需要;是推进生态文明建设、实现永续发展的需要;是强化农业基础、推进农业现代化的需要;是优化公共资源配置、推动城乡发展一体化的需要。国家财政部、国务院农村综合改革办公室、农业部等相关部委纷纷出台一些措施和政策来推动美丽乡村的建设。国务院农村综合改革工作小组于2012年发布了《关于开展农村综合改革示范试点工作的通知》(国农改〔2012〕12号),开展了以美丽乡村建设等十项主要改革重点的示范试点。2013年7月,财政部发布了《关于发挥一事一议财政奖补作用,推动美丽乡村建设试点的通知》(财农改[2013]3号),决定将美丽乡村建设作为一事一议财政奖补工作的主攻方向,启动美丽乡村建设试点。农业部办公厅也于2013年初发布了关于开展“美丽乡村”创建活动的意见(农办科[2013]10号)。全国各地已全面拉开美丽乡村的建设。 近年来,随着美丽乡村建设的不断推进,涌现出了浙江安吉、福建长泰、贵州余庆等美丽乡村建设先进典型,农村公共服务水平不断

提高、农民生产生活条件不断改善,农村面貌发生了很大的变化。但依然存在农村公共服务资源配置效率低、管理水平不高、城乡区域差别大等突出问题。农村作为社会最基层的单元,与城镇相比,整体存在经济发展较为落后、社会管理与公共服务基础薄弱、农民素质低等劣势,在如何实现“美”的过程中,在建设主体内容、建设技术、运行维护、服务及评价等各个环节上依然缺乏统一的技术指导;普遍存在重建设轻管理的现象,使得美丽乡村的建设成果无法得以有效的巩固和持续发展。 标准化是美丽乡村建设的抓手和创新驱动力。2010年国标委首次将安吉美丽乡村标准化建设列为第七批农业标准化试点项目,创新地将标准化的应用从农业、工业逐渐转向为美丽乡村、社会治理等更为广阔的领域,并取得了显著成效。与此同时,浙江省在总结安吉经验的基础上结合实际,于2014年4月发布了全国首个美丽乡村的地方标准《美丽乡村建设规范》,福建省也于2014年10月发布了省级地方标准《美丽乡村建设指南》,通过标准引领、指导全省范围内的美丽乡村建设。 2012年,国务院农村综合改革工作小组《关于开展农村综合改革示范试点工作的通知》(国农改〔2012〕12号)中明确指出应建立相关标准体系,做好建设、运行、维护、服务及评价等各环节的标准制定、实施与监督,实行分类指导。2013年11月5日,国家标准化管理委员与财政部联合发布了《关于开展农村综合改革标准化试点工作的通知》,将浙江、安徽等13个省列为美丽乡村标准化试点,明确指

美丽乡村建设项目工程施工组织设计方案

美丽乡村建设项目施工组织设计方案 编制说明 一、编制依据 1、美丽乡村建设项目招标文件。 2、美丽乡村建设项目施工图。 3、标前会议、现场考察、现状和企业现状及工程条件。 4、《招标文件》、《设计图纸》所涉及的施工规和标准。 5、《建筑工程手册》中国建筑工业。 6、公司企业质量标准文件及标准化现场施工管理的有关细则。 7、《现行建筑施工规大全》中国建筑工业。 8、《工程建设标准强制性条文》其它建筑施工各种规标准。 9、其它建筑施工各种规标准。 二、招标文件的响应 根据本工程地理位置、结构和装修要求,按照该建设工程施工招标文件及工程量清单,结合本公司的实际施工经验,在建设中必须本着“以质量求社会效益,以管理求经济效益”的指导思想,精心施工,精心组织,精心指导,以达到保质、保量并提前交付使用的目的,在实施中,公司各个部门都要全力支持施工。在施工中按文明安全施工要求组织施工。在组织实施施工时,公司生产经理及技术负责人亲临现场领导,实行项目经理负责制,全权负责该项目实施,使项目班子真正承担起该项目的施工,做好前后方的协调工作,做到解决问题及时;建立组织好项目领导班子,实行加强施工作业的具体领导,抓好工程质量、安全、进度及效益。从而保证合同条款及招标文件中工期、质量及其它条款的要求。 1、工期:100天

2、质量标准:合格 3、响应招标文件及合同条款的其它容 第一章工程概况 美丽乡村建设项目,本工程为美化亮化工程,包含路基路面排水工程,路灯工程,公厕、球场、小公园铺装工程,绿化工程等分部分项工程组成。

第二章施工部署及现场平面布置 一、总体部署 根据本工程的实际情况美丽乡村建设项目总工期为100日历天(具体详见施工进度表),要完成本次投标围的任务,必须严格遵循建筑施工工艺及其技术规律,坚持合理的施工程序和施工顺序,采用流水施工方法,网络计划技术和线性规划法等组织有节奏,均衡和连续施工,充分利用现有机械设备,扩大机械施工围,提高机械化程度,改善劳动条件,提高劳动生产率,尽量采用国、外先进施工技术,科学地确定施工方案,提高工程质量,确保安全施工,缩短施工工期,降低工程成本,园满完成施工任务。 二、具体施工顺序 (1)先对拟建建筑物场地进行平整,同时砌筑围墙,为施工现场全封闭式管理打下基础。 (2)按照施工总平面布置图规划,搭设临时设施。充分做好准备工作使施工顺利进行。 三、施工准备工作 (1)技术准备,认真阅读施工图,熟悉图纸中的各项要求,编制专项施工方案及安全技术措施,进行技术交底,编制季、月、旬作业计划及原材料进场计划。 (2)现场准备,测量放线,设定标高控制点,拆除障碍物,保证施工道路畅通,按照施工总平面布置图要求使场供水、供电、排水及时到位。 (3)劳动力、机具、材料准备,按照实际施工需要,逐步组织劳动力进场施工,并认真做好工人上岗的技术培训和安全教育工作。对周转材料及施工机具做到有序调配,并按施工计划及时到位。原材料的采购订货合同必须在开工前签订完毕,以保证施工正常进行和材料供应及时到场。

美丽乡村施工组织设计

六、施工组织设计 第一章、综合说明 (2) 第二章施工方案与技术措施 (5) ※平整场地施工方案与技术措施 (5) ※垃圾中转站施工方案与技术措施 (8) ※硬铺装工程施工方案与技术措施 (12) ※粉刷景观墙工程施工方案与技术措施 (15) ※边石施工方案与技术措施 (17) ※砖砌景观围墙施工方案与技术措施 (19) ※凉亭施工方案与技术措施 (23) ※木栈道、木长廊、木围栏施工方案与技术措施 (31) ※种植土回填施工方案与技术措施 (32) ※排水管道方案与技术措施 (34) 第三章、质量管理体系与措施 (45) 第四章、工程进度计划与措施 (53) 第五章、安全管理体系与措施 (59) 第六章、文明施工体系与措施 (64) 第七章、环保管理体系与措施 (69) 第八章、资源配备计划 (74) 第九章、项目管理机构设置 (76) 第十章、试验、检测仪器设备 (88) 第十一章、总平面图 (92) 第十二章、节能措施 (93) 第十三章、雨季施工 (96) 第十四章成品保护和工程保修工作管理措施和承诺 (99) 第十五章紧急情况的处理措施、预案以及抵抗风险的措施 (104) 第十六章与发包人、监理及设计人的配合 (120) 第十七章施工场地治安保卫管理计划 (122) 附表一:拟投入本项目的主要施工设备表 (129) 附表二:试验和检测仪器设备表 (130) 附表三:劳动力计划表 (131) 附表四:计划开、竣工日期和施工进度网络图 (132) 附表五:施工总平面图 (133) 附表六:临时用地表 (134)

第一章、综合说明 一、工程概况 本工程为辽阳县美丽乡村示范村建设项目- 首山镇工程第一包。具体工作内容: 1、兵马河节点改造(红砖砌垛口墙、不锈钢宣传栏、2 米高景观置石、更换小桥栏杆为仿汉白玉 材质栏杆38m) 2、公交站节点改造(防腐木公交候车厅、长8m成品采购安装) 3、环路瓦顶文化墙(青灰色粘土盖瓦围墙520m、维修改造文化墙1850m、拆旧新建文化墙 800m) 4、环路硬化路肩铺设边石 5、教堂坑塘治理(火烧板铺装面积680m2、人行步道花岗岩边石564m2、防腐木长廊 20m、防腐木围栏182m、场地平整440m3、六角凉亭1 个、人行步道彩砖327m2、荷花池毛石护坡176m、广场下暗渠DN800水泥混凝土管100m、清淤2000m3、水井一眼,井深60m、栈道防腐木铺装20m、) 6、垃圾清运 7、垃圾中转站(彩钢板挡墙150m、新建平顶文化墙200m、铁艺大门2 个) 8、老道口边沟盖板-- 只换盖板 9、老道口改造(花池回填种植土600m3、人行道铺彩砖360m2、喷绘宣传板42 个、白 钢宣传栏3 个、抹灰及粉刷900m2、外墙抹灰、涂料及彩绘700m2、砖砌垛口墙302m、新建平顶文化墙210m、花岗岩边石180m) 10、排水边沟(新建U型槽边沟223m--有盖板、DN500mm钢筋混凝土管45m) 11、文化广场改造(回填平整场地800m3、火烧板铺装1014m2、四角凉亭一座、2 米高景观 石1 座、砖砌垛口墙120m、防腐木长廊20m、北边建筑粉刷100m2) 12、新道口改造(包括380m排水管网、人行路荷兰砖760m2、花岗岩边石760m、树池 177.6m74处、维修立砖文化墙260m、人行道下排水管网380m) 13、鱼池甬路(彩色荷兰砖铺装260m2、路肩回填平整688m3、花岗岩边石212m、红砖砌垛 口墙280m、防腐木护栏230m)

(完整版)北街村美丽乡村建设施工合同

尉氏县蔡庄镇北街村2017年美丽乡村 建设试点项目 施工合同 建设单位:蔡庄镇人民政府 施工单位: 时间:

协议书 发包人(全称):尉氏县蔡庄镇人民政府 承包人(全称): 依照《中华人民共和国合同法》、《中华人民共和国建筑法》及其他有关法律、行政法规、遵循平等、自愿、公平和诚实信用的原则,双方就本建设工程施工项协商一致,订立蔡本合同。 一、工程概况 工程名称:尉氏县2017蔡庄镇北街村美丽乡村试点项目 标段名称: 工程地点:尉氏县蔡庄镇北街村 工程内容:施工图图纸及招标文件规定的所有内容。 资金来源:财政拨款 二、工程承包范围 承包范围:施工图纸、答疑纪要、洽商与变更文件内工程 三、合同工期: 开工日期:年月日 竣工日期:年月日 合同工期总日历天数90天 四、质量标准 工程质量标准:合格工程

金额(大写): ¥:元 六、组成合同的文件 组成本合同的文件包括: 1、本合同协议书 2、中标通知书 3、投标书及其附件 4、本合同专用条款 5、本合同通用条款 6、标准、规范及有关技术文件 7、图纸 8、工程量清单 9、工程报价单或预算书 双方有关工程的招标文件、答疑纪要、设计变更、洽商等书面协议或文件视为本合同的组成部分。 七、本协议书中有关词语含义本合同笫二部分《通用条款》中分别赋予它们的定义相同。 八、承包人向发包人承诺按照合同约定进行施工、竣工并在质量保修期内承担工程质量保修责任。 九、发包人向承包人承诺按照合同约定的期限和方式支付合同价款及其他应当支付的款项。

合同订立时间:年月日 合同订立地点:尉氏县财政局 本合同双方约定签字、盖章后生效 发包人:(公章)承包人:(公章)地址:地址: 法定代表人:法定代表人: 或委托代表人:或委托代表人: 电话:电话: 开户银行:开户银行: 账号:账户: 邮政编码:邮政编码:

美丽乡村施工组织设计-技术标模板

目录 第一章综合说明 (16) 第一节编制说明 (16) 第二节编制依据 (17) 第三节工程概况 (18) 第四节工程总体目标 (19) 第五节施工部署 (22) 第六节工程造价控制 (23) 第七节项目成本控制 (27) 第二章施工现场平面布置 (45) 第一节施工现场平面布置原则 (45) 第二节施工临时用水及排水 (47) 第三节施工现场平面布置图及临时用地表 (50) 第三章项目管理组织机构齐全性及人员配置合理性 (51) 第一节施工组织管理体系 (51) 第二节施工项目部和主要管理人员管理职责 (51) 第三节劳动力投入安排 (58) 第四节劳动力保证措施 (59) 第五节材料供应保证措施 (60) 第四章主要工程施工方法或方案和施工措施 (67) 第一节施工准备 (67) 第二节水泥混凝土路面施工工艺 (71) 第三节面包砖的铺设方法 (80)

第四节地上设施、周围建筑物保护措施 (82) 第五章施工进度保证措施 (84) 第一节施工进度计划 (84) 第二节进度控制原理、重点和方法 (84) 第三节建立工期保证体系 (133) 第四节施工进度管理保证措施 (135) 第五节施工进度技术保证措施 (137) 第六节施工进度资源保证措施 (138) 第六章工程质量保证措施 (141) 第一节工程资料保证措施 (141) 第二节施工过程材料控制 (156) 第三节施工过程质量控制 (161) 第四节施工过程检查验收措施 (166) 第五节质量保证措施 (169) 第六节安全、文明养护作业计划 (206) 第七节工程项目实施的重点、难点分析和解决方案 (208) 第八节机械设备投入计划表 (211) 第九节机械设备投入保证措施 (212) 第十节现场资源和机械设备的协调 (216) 第十一节对质量的管理和控制 (216) 第十二节对工期计划管理和控制 (217) 第十三节对专业承包商技术档案资料的管理 (218) 第十四节对安全、环保、文明施工等的协调和管理 (219)

美丽乡村建设工程保证工程质量及主要技术措施

美丽乡村建设工程保证工程质量及主要技术措施 一、总承包自报工程质量等级 我公司以承包责任单位的身份,对本工程的质量标准承诺为:确保工程质量为合格。 二、质量方针 我公司确立本工程的质量方针为“质量至上、技术为本、全面协调、服务到位”。 (1)质量至上 自工程指挥部、项目部至作业队每个成员,牢牢树立“质量至上”的概念,职工进场首先进行的质量三级教育,建立质量记录跟踪卡。 作为自报“合格”质量标准的工程,项目部根据质量体系构成要素建立预控措施和对策表,进行有效的目标管理,把“质量至上”落到实处。 (2)技术为本 选择合格、严格、先进的施工方案,是确保工程质量的先决条件。

选择合理、严格、先进的施工方案,是确保工程进度的有力保证,而只有在进度有了技术的保证前提下,才能反过来推动总进度的“慢工出细活”。 图纸会审、资料管理、专职检查、设备投入和更为先进的工艺机械和检测器具等的运用是“技术为本”的具体手段。 (3)服务到位 处处为业主着想,严守合同,将各方面质量标准贯彻落实到位,对业主的任何质量信息自觉反馈到位,各项对应措施到位,建立用户回访和保修制度,建立用户回访信息卡。 三、质量保证体系 现场质量管理保证体系:

公司经理 总工程师 项目经理 水电安装各班组质量员土建工程各工种班组质量员

1、为达到质量目标而采取的管理措施 为实现既定的质量目标,实行目标管理,签定多项责任状,进行责任目标逐级分解。从项目经理、生产指挥系统到生产班组均有创优目标和实际计划,做到责任到人,措施落实。 具体到本工程,要求现场项目部做好:①、现场质量检查工作;②、有关技术文件、报告或报表的编制、审核工作; ③、材料质量的控制把关工作;④、施工方案及机械设备的质量控制工作;⑤、工序的质量控制工作;⑥、成品保护工作。分述如下: 2、现场质量检查 主要应做好:(1)开工前检查。目的是检查是否具备开工条件,开工后能否连续正常施工,能否保证工程质量。 (2)首先对原有基础进行技术复核,其轴线标高、截面尺寸需按设计图纸施工规范要求进行检查,同时对基础部份的各项资料隐蔽工程验收记录,砼试验报告、桩基的检查测定记录等整理齐全。做好同建设方有关基础部份的交接手

四级乡村公路工程施工组织设计方案

乡村公路水泥砼路面工程 施 工 组 织 设 计 xxxx年xx月

一·编制依据及原则 (一)编制依据 1、乡村公路水泥砼路面工程施工图设计文件(第一册) 2、现行城市道路设计规,公路工程施工技术规程及相应的质量检验评标准。 3、本单位拥有的科技成果、管理水平、技术设备力量,多年积累的公路施 工经验用施工现场及周围环境的调查所掌握有关资料。 (二)编制原则 1、单位工程合格率100%。 2、遵循招标文件各项条款要求,严格按照设计标准,现行施工规和质量检 验评定标准,正确组织施工,确保工程质量合格。 3、根据工期要求,抓住关键线路,合理安排施工进度,搞好工序衔接,达 到均衡生产,在保证工程质量、安全的前提下,尽量缩短工期。 4、坚持实事的原则,在制定施工方案中,充分发挥我队专业化、机械化的 施工优势,借鉴以往类似工程施工经验,坚持科学管理、精心施工,确保高速度、高质量、高效益地完成本合同段的建设。 5、科学合理配置资源,做到机械化作业、流水作业和标准化作业,合理配 备劳动力资源,加强部管理,降低工程成本,提高经济效益。 6、在满足业主各种要求的前提下,确保实现进度、质量、安全的预期目标。二·工程概况及主要工程数量

(一)工程简介: 本合同项目为乡村水泥砼路面工程,工程地点位于白廷线公路段(39K +800――48K+100)。工程围:全长8.3KM,设计技术标准为山岭重丘四级公路,路基宽5.5M,路面宽4.5M,水泥砼路面。。 本工程的设计指标为:公路路线等级采用部颁四级公路标准,设计行车速度20 公里/小时,桥涵设计荷载为汽-15,挂-80。设计交通等级为轻型,设计年限为20 年。 (二)场地工程地质、水文条件: 本合同段工程位于乡村公路段,为原村X143道泥结路面。 (三)气候条件 本合同段施工地区属亚热带海洋性季风气候,温暖潮湿,每年4-9月为汛期,降水量占全年的70∽77%。台风影响发生在5月中旬到11月中旬,7月中旬到9月中旬为盛行期。 (四)设计标准 1、道路等级:公路路线等级采用部颁四级公路标准 2、计算行车速度:V=20km/h;桥涵设计荷载为汽-15,挂-80。 3、最大纵坡≤10%,最小纵坡0.3%; 4、路面交叉:平面交叉; 5、路面类型:混凝土水泥路面 (五)工程承包围及主要工程数量 本项目承包围为公路道路工程,包括平整场地、临时电力线路、路基挖方、路基填方、挡土墙、C30水泥砼面板、培土路肩、手摆片石层、石盖板

美丽乡村建设施工合同

美丽乡村建设工程施工合同 发包方:**镇人民政府(以下简称甲方) 承包方:(以下简称乙方) 为进一步加强**镇**街村美丽乡村建设工程管理,确保工程质量并按期完成任务,经发包方与承包方双方协商,签订本施工合同。 一、工程内容 1、老街古街改造及民宿改造工程 2、滨河堤路结合景观工程 3、文化休闲广场 4、自行车绿道及人行步道 5、游客服务中心 6、停车场 7、公厕 二、施工期限 本工程从签订本合同之日起,乙方即组织开工,至2018年12月31日止。 三、工程款的结算 工程项目造价为人民币(大写)*万元整,(小写)*万元。最终结算金额以实际发生工程量进行核算(以验收工程量为准)。 四、付款方式

工程补助资金按上级部门拨付给甲方的实际情况,在该工程完工并经验收合格后,拨付给乙方。 五、双方责任 (一)甲方责任 1、负责提供工程施工的所有相关技术资料; 2、乙方在施工期间,如有群众干扰或发生纠纷,甲方必须及时处理,所需用经费由甲方负责; 3、乙方在施工期间如有违章作业,甲方有权让其整改,并责令停工; 4、对工程主要材料规格及配比要求进行质量把关; 5、配合乙方做好施工安全工作; 6、甲方负责乙方施工场地及用水、用电的协调,不得影响乙方机具设备安装及正常施工用水、用电; 7、工程竣工后,会同乙方对全部工程进行自检,甲、乙双方积极配合上级部门做好竣工验收工作。 (二)乙方责任 1、乙方施工中所需要的搅拌站,水,电,机具等一切设备由乙方自行筹备; 2、乙方在施工中存在质量不符合条款要求的,甲方有权当场纠正或要求返工,在合情合理情况下,乙方一定要服从,由此造成的损失由乙方自负; 3、乙方按合同进行施工,确保质量,主动接受甲方的

《美丽乡村施工组织设计》

《美丽乡村施工组织设计》 美丽乡村施工组织设计目录 第一章、总述 第二章、施工部署 第三章、施工方案与技术措施 第四章、质量管理体系与措施 第五章、安全管理体系与措施 第六章、环境保护管理体系与技术措施 第七章、文明施工管理体系与技术措施 第八章、工程进度计划与确保工期的技术措施 第九章、资源配备计划 第十章、施工设备及试验、检测仪器设备 第十一章、施工总平面图附表一:拟投入本标段的主要施工设备表附表二:拟配备本标段的试验和检测仪器设备表附表三:劳动力计划表附表四:计划开、竣工日期和施工进度网络图附件五:施工总平面图附表六:临时用地表 第一章、总述 1、施工组织设计编制依据 1、1发包人提供的资料 1、 1、1固始县赵岗乡窑北村美丽乡村试点项目工程招标文件;

1、 1、2固始县赵岗乡窑北村美丽乡村试点项目工程第八标段施工图纸; 1、 1、3固始县赵岗乡窑北村美丽乡村试点项目工程第八标段工程量清单。 1、2施工现场踏勘资料 1、 2、1固始县赵岗乡窑北村美丽乡村试点项目工程第八标段现场踏勘情况; 1、 2、2固始县赵岗乡窑北村美丽乡村试点项目工程第八标段现场踏勘影像资料; 1、 2、3固始县赵岗乡窑北村美丽乡村试点项目工程第八标段现场人文、自然、社会情况。 1、3现行相关标准和规范固始县赵岗乡总体规划文本(2003-2020);《室外给水设计规范》(GB50013-xx);《检查井盖》(GB/T23858-xx);《给水排水管道工程施工及验收规范》(GB50268-xx);《砌体工程施工质量验收规范》 (GB50203-2002);《给水用聚乙烯(PE)管材标准》 (GB/T13663-2000);《市政给水管道工程及附属设施》

最新完整版美丽乡村试点建设项目施工组织设计方案

美丽乡村试点建设项目施工组织设计方案

第一章、项目管理机构设置 一、总体施工组织布置: 若我公司有幸中标,我们保证按照业主招标文件强制性文件中的要求,安排具有丰富经验的管理人员组成项目经理部,精心组织,科学管理,严格履行合同,同时克服一切困难,坚决发扬我公司的优良传统,全力以赴,保质保量、安全地按期完成该项目的维修任务。 二、工程管理目标规划 1、工程质量目标:分部、分项工程达到优良,工程整体质量达到合格。 2、工期目标:工期180日历天,依据业主相关要求和工程的特点,合理安排工期,服从相关部门的指挥和协调,保证在指定工期内完成本标段内的全部施工任务。 3、保证工程质量的原则 项目经理部负责编制项目质量计划,质量计划包含保证工程质量的各个要素的工作计划、质量要求、工作流程,是项目管理的工作质量保证措施。 落实施工组织设计、施工方案的执行检查措施:施工组织设计、施工方案一经审核批准,即作为本项目施工纲领性文件,必须得到严格执行,任何人不得随意修改。如果文件修改,必须编制修改方案,填写修改记录,由原审核人对修改的条目进行审核,由原审批人审批后方可执行。公司技术质量部把施工组织设计、施工方案的执行情况作为对项目部月度考核的重要指标,发现未执行的、没有审批手续自行修改的,将依据考核办法对项目经理部扣减考核评分。

4、处理好季节性施工的原则 根据工程开工时间及工程形象进度,考虑季节性对施工的影响。统筹兼顾,综合安排施工作业,受季节性影响的施工工序应尽量避开冬、雨期,以保证工程质量。 5、满足平行流水、交叉施工的原则 根据工程特点及周边环境条件,综合考虑工程工期、质量、劳动力、周转材料、大型机械、临建设施等资源投入情况,组织进行重点工作的施工合理组织,保证施工的连续性、均衡性、节奏性,做好单个项目的验收工作。 6、临设阶段性、适用性、灵活性及可改造性兼顾的原则 科学合理布置施工临时设施、运输道路、临时用水、临时用电等,立足集中管理、方便运输、可移动性强,以施工总进度计划为依据进行阶段性调整,为总承包及各专业分包提供服务场地,最大限度地减小临时设施占地,做到投入最低,收效最大,经济适用。 7、安全目标:采取合理的安全和交通组织措施,加强施工人员的交通安全意识和施工安全常识,杜绝人员死亡事故,确保不发生重大安全责任事故。 8、文明施工目标:对现场平面进行有序合理的布置,争创优秀文明工地。为确保结构物的正常通行,现场将采取周密的结构物上下交通疏导措施,最大限度较少对社会生活秩序的干扰和影响。 施工中我们加强施工管理,尽可能实行封闭式施工,减少施工扬尘及渣土遗洒等对周围环境的影响。另外,加强安全文明施工管理,保证施工安全。
