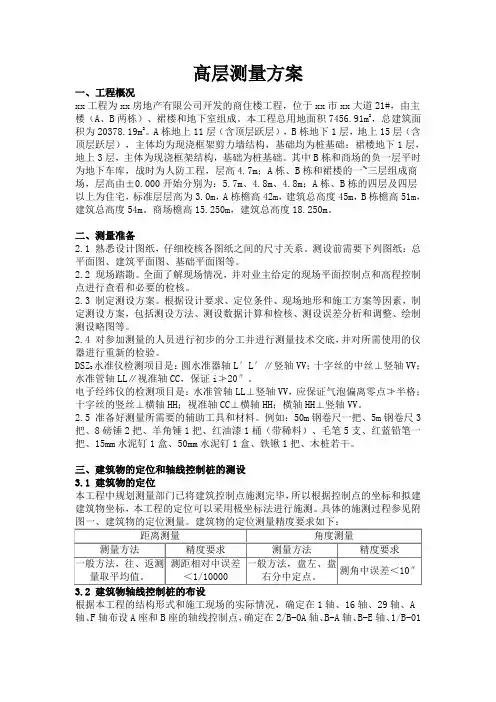

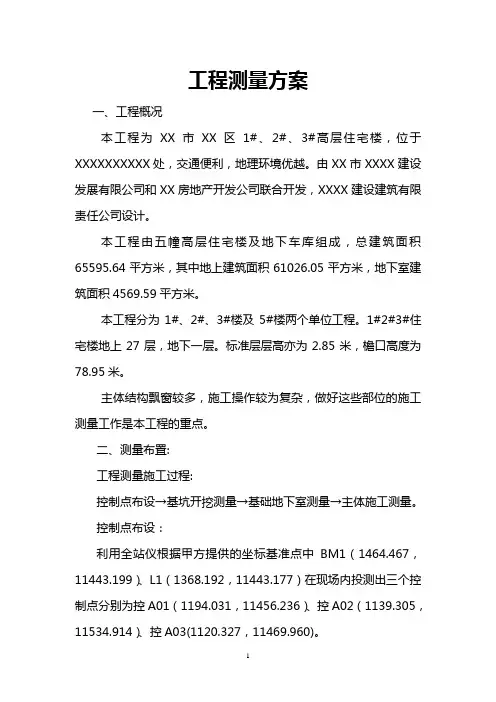

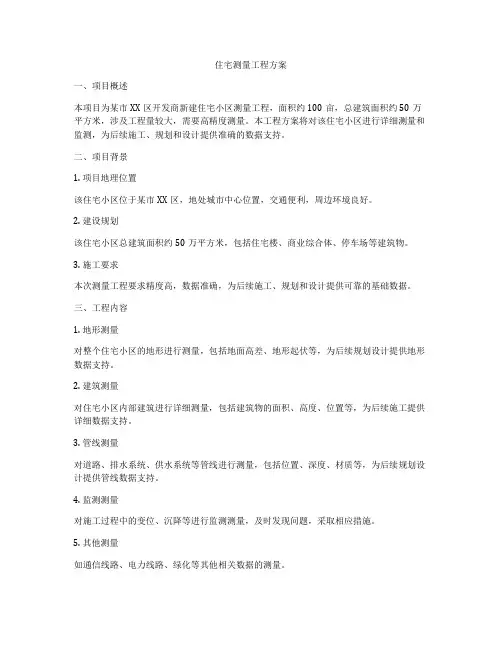

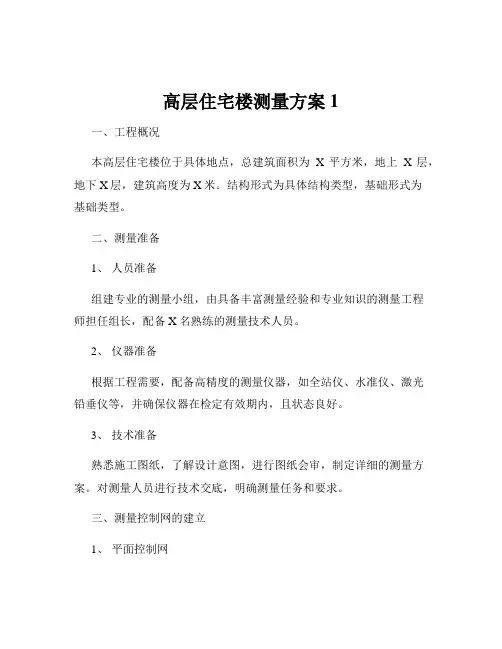

当前位置:文档之家› 高层住宅楼测量方案word参考模板

高层住宅楼测量方案word参考模板

高层住宅楼测量方案word参考模板
高层住宅楼测量方案word参考模板

纪家庙三定三限安置房1#、2#、3#住宅楼及20#配电室工程

测量方线施工方案

1编制依据

1.1《建筑施工测量技术规程》DB11/T446-2007/《工程测量规范》(GB50026-2007);

1.2北京市第四测绘分院提供的工程测量成果2011普测1692号

1.3纪家庙三定三限安置房1#、2#、3#住宅楼施工图纸

1.4纪家庙三定三限安置房1#、2#、3#住宅楼施工组织总设计

2 工程概况

纪家庙三定三限安置房1#、2#、3#住宅楼工程位于北京市南三环路南侧,丰台区花乡纪家庙村。总建筑面积49558.01m2,结构形式剪力墙,地下有梁楼盖,基础为1000厚筏板。±0.00绝对标高44.60m,槽底标高见下表

1#、2#、3#楼地下二层层高2.85m,地下一层2.74m ,首层层高2.8m,标准层层高为2.8m。标准层高均为2.8m。

3 施工准备

3.1场地准备

本工程施工时拆迁工作已基本结束,现场地势基本平担,定位测量施工前先进行场地平整、清除障碍物后并可进行施工定位放线工作。

3.2测量仪器准备

根据本工程的规模、质量要求、施工进度确定所用的测量仪器,所有测量器具必须经专业法定检测部门检验合格后方可使用。使用时应严格遵照工程测量规范(GB50026-93)要求操作、保管及维护,并设立测量设备台帐。

测量仪器配备一览表

3.3 技术准备

3.3.1施测组织

1)本项目部特派专业测量人员成立测量小组,根据北京市第一测绘分院提供的工程测量成果2004普测0668号测定的坐标点和高程控制点进行施测,并按规定程序检查验收,对施测组全体人员进行详细的图纸交底及方案交底,明确分工,所有施测的工作进度逐日安排,由组长根据项目的总体进度计划进行安排。

2)测量人员及组成:

测量负责人: 1名。测量技术员: 2名。测量员: 4名。

3.3.2 技术要求

1)所有参加施工测量人员、验线人员必须持证上岗,施工放线人员要固定,不能随便更换,如有特殊需要必须由现场技术负责人同意后负责调换,以保证工程正常施工。

2)测量人员必须熟悉图纸,了解设计意图,学习测量规范,充分掌握轴线、尺寸、标高和现场条件,对各设计图纸的有关尺寸及测设数据应仔细校对,必要时将图纸上主要尺寸摘抄于施测记录本上,以便随时查找使用。

3)测量人员测量前必须到现场踏勘,全面了解现场情况,复核测量控制点及水准点,保证测设工作的正常进行,提前编制施工测量方案。

4)测量人员必须按照施工进度计划要求,施测方案,测设方法,测设数据计算和绘制测设草图,以此来保证工程各部位按图施工。

3.3.3施测原则

1)认真学习执行国家法令,政策与法规。明确一切为工程服务,按图施工,质量第一的宗旨。

2)遵守“先整体后局部”的工作程序,先确定“平面控制网”,后以控制网为依据,进行各细部轴线的定位放线。

3)必须严格审核测量原始依据的正确性,坚持“现场测量放线”与“内业测量计算”工作步步校核的工作方法。

4)测法要科学、简捷,仪器选用要恰当,使用要精心,在满足工程需要的前提下,力争做到省工、省时、省费用。

5)定位工作必须执行自检、互检合格后再报检的工作制度。

6)紧密配合施工,发扬团结协作、实事求是、认真负责的工作作风。

4 主要施工测量方法

4.1座标及高程引入

4.1.1座标点、水准点引测依据

根据北京市第四测绘分院提供的工程测量成果2011普测1692号,得知场外座标控制点和水准控制点见下表:

建筑物外侧坐标控制点

建筑物外侧高程控制点

4.1.2场区平面控制网布设原则

平面控制应先从整体考虑,遵循先整体、后局部,高精度控制低精度的原则,布设平面控制网形首先根据设计总平面图,现场施工平面布置图,选点应选在通视条件良好、安全、易保护的地方,本工程各楼座控制桩布设在混凝土护坡坡顶上,并用红油漆作好测量标记。

4.1.3引测座标点、水准点,建立局域控制测量网

1、座标点

从现场场地的实际情况来看,整个基槽采取大开挖,现场可用场地较狭小。所以布设的控制点要求通视,便于保护施工方便。

根据设计图纸、施工组织设计对楼层进行网状控制,兼顾±0.000以上施工,确定控制控轴线为:

1#楼 ( 1-T 、1-1 ) (44-T、44-44)

2#楼(2-N、2-2)(17-N、17-17)

3#楼(1-B、1-1)(1-J、1-1)(29-B、29-29)(29-J)(29-29)

第一步,施测时,首先,采用全站仪置于“规3a点”,对中整平,后视照准“规3d点”,前视“规3a点”,校核测绘院提供的这几点相对距离、夹角是否符合。

第二步,采用极坐标的施测方法,测设各楼座的定位点,全站仪置于“规3a点”,对中整平,后视照准“规3d点”,前视“各楼座定位点”,各楼座的控制轴线座标点见下表:

建筑物定位主轴线交点

坐标一览表

第三步,采用全站仪坐标测量功能,复查各楼座定位点。全站仪置于“规1a点”,对中整平,输入规1a点的绝对坐标,前置光靶于各楼座定位点,测读各楼座的坐标,复查校核各楼座坐标数据。

至此,建立了本工程各楼座测量的控制轴线网,并把轴线桩点引测到基坑开挖6m 以外进行保护.见附图1

2、水准点

高程控制点根据测绘院提供的BM3、BM4二个高程控制点,采用环线闭合的方法,将外侧水准点引测至场内,向建筑物四周围墙上引测固定高程控制点为44.60m,南侧设六个点。

根据引测结果,确定高程点布置位置并绘制水准点控制图.见附图2

4.2测量控制方法

4.2.1轴线控制方法

基础部位主要采用“轴线交会法”,主体结构主要为“内控天顶法”。

4.2.2高程传递方法

基础部位主要采取“钢尺挂垂球法”,主体结构为“钢尺垂直传递法”。

4.2.3轴线及高程点放样程序

1)基础工程

2)地下结构工程

某小区住宅楼模板工程施工方案

xxx模板工程施工方案 一、编制依据 1.1施工合同

我公司《综合管理手册》; 总公司《技术质量管理标准》。 二、工程概况 2.1概述 xxx工程位于房山区长阳镇,紧邻长阳路,本工程为该小区D地块1-1#、1-2#、1-7#、1-8#楼,总建筑面积为44013㎡;结构为现浇钢筋混凝土剪力墙结构。基础形式为钢筋混凝土筏板基础。地下2层,地上10层,基础埋深为-7.710m,建筑总高度为29.000m等。 2.2结构尺寸简表(单位:除注明外为mm)

2.4设计图纸及流水段划分

2.5明确本工程模板施工的重点与难点 2.5.1电梯井、楼梯间层间接茬部位的模板支设与加固是模板工程质量控制的重点。 2.5.2后浇带均采用独立支撑体系,此项应重点控制。 2.5.3本工程地下部分采用木模板,重点控制模板强度及刚度。 三、施工部署 3.1施工流水段划分 针对本工程施工特点,为了加快进度、便于施工管理,根据工程量、劳动力情况,本工程由两家劳务公司承担施工任务,1#、2#为一个劳务公司;7#8#楼为一个劳务公司。基础底板以后浇带为界,划分为两段,1#、2#、7#楼地下及地上部分以23、37轴为界,8#楼以25、50轴为界划分为三个施工流水段进行施工。每个施工段按照子单位工程模式进行同步施工,各施工段劳动力形成相对独立作业班组。流水段划分详见上图

3.2施工部位及工期 3.3 3.3.1基础底板防水导墙采用小钢模板Ф48钢管支撑体系,地下室墙体墙采用15 mm厚多层板模板Ф48钢管支撑体系;地上墙体采用86系列全钢大模板,门窗洞口采用竹胶板制作定型模板。 3.3.2顶板采用15mm厚多层板100mm×100mm、50mm×100mm木方主次龙骨,碗扣架支撑体系; 3.3.3楼梯模板 楼梯模板采用15mm厚竹胶板配以木龙骨现场拼装; 3.4检验批的划分及验收流程 本工程根据施工流水段,划分各检验批;验收过程按检验批。 3.5劳动力安排 为了保证模板支设质量,模板工程各工序施工由固定工人进行;施工高峰期劳动力配备情况如下表所示:

某高层+住宅+剪力墙结构+木模板施工组织设计

模板施工案1.工程概况 2.编制依据

2.1施工图纸 2.2主要规 2.3施工组织设计 3.模板选型 本工程模板采用15mm厚木胶合板,木采用50×100mm及100×100mm,模板支撑体系采用?48×3.5mm扣件式钢管脚手架。 4.施工工艺 4.1模板案选择

(1)剪力墙模板 墙模板采用15厚胶合板,根据配板案现场加工制作,外侧通长50×l00mm木,外侧采用钢管及φ12的对拉螺栓加固。 (2)顶梁、板模板 梁板模板采用15厚胶合板,支撑体系采用钢管支撑体系,先进行测定标高,铺设梁底模,当梁跨度大于4m,按规要求起拱1‰-3‰。然后进行平面位置校正及固定。梁侧模每边采用50×100mm木加固,顶部用木斜撑加固。板模平面接缝处采用海绵条压缝,防止板缝跑浆及接缝痕迹,达到混凝土表面平整光洁,线角顺直。 (3)楼梯模板 非标准层采用胶合板木与钢管支撑体系的案,标准层采用预制钢模与胶合板组合案。 (4)门窗洞口模板 为保证门、窗洞口的位置及尺寸正确,洞口采用便于拆装的木模。角部设活动角,模板两侧设定位钢筋支撑。门窗洞口模板采用15mm厚竹胶合板,50×100mm木制作成定型模板,较大的洞口还需在底模板上开透气。 4.2 模板制作 (l)准备工作 ①机具进场并调试完毕,加工房按照现场平面图搭设完毕,用电线路布置完毕。 ②各种材料按计划进场,并验收合格。 ③施工人员进场后,进行质量、技术、安全教育,特别是模板体系施工培训。 ④按要求均匀涂刷隔离剂,等待吊装。 模板质量检查标准

2)模板加工中必须注意的部位 为确保模板接缝密不漏浆,并防止模板吸水或受热膨胀产生过大变形,以下部位必须粘贴密封胶条: ◆模板之间的边搭缝。 ◆门窗洞口模板与模板之间的接触面。 ◆梁模板与柱墙模板之间的搭接面。 ◆梁侧模与梁底模之间的接缝。 ◆顶板模板拼装时,禁止贴胶带纸或粘贴密封胶条,必须硬拼密,在背面钉木条。 4.3 模板安装支设 4.3.1剪力墙模板支设 (1)准备工作 ◆安装模板前,检查楼层的墙身控制线,门口线及标高线,其中墙身控制线建议距墙 轴线200mm,既可检验模板位置,又作为模板端头起始位置。 ◆电线管、电线盒等与钢筋固定,门窗模就位,凡门窗模、预埋盒等与混凝土面相接 触的部位需刷脱模剂,与模板接触的面其侧棱需粘海绵条。 ◆模板安装控制线。 ◆钢筋绑完隐蔽工程验收。 ◆施工现场备好脱模剂,木、护身栏杆及操作平台木跳板(木跳板厚不小于50mm)护 栏板等。 ◆在模板就位前认真涂刷脱模剂。在首次涂刷脱模剂时,必须对模板进行全面清理,

高层住宅小区模板专项施工方案

目录 第一节编制依据 (2) 第二节工程概况 (2) 第三节施工准备 (2) 第四节方案选择 (3) 第五节模板安装及拆除 (8) 第六节质量保证措施 (11) 第七节安全措施 (13) 第八节模板工程设计计算书 (14) 一、墙模板的计算 (14) 二、柱模板的计算(600×600、1000×1000) (22) 三、梁模板的计算(250×700、300×700、900×1200) (38) 四、板模板的计算 (110)

第一节编制依据 《建筑结构荷载规范》(GB50009-2001)中国建筑工业出版社; 《混凝土结构设计规范》(GB50010-2002)中国建筑工业出版社; 《建筑施工计算手册》中国建筑工业出版社; 《建筑施工手册》第四版中国建筑工业出版社; 《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2001)中 国建筑工业出版社。 另外参照本工程施工图纸及施工组织设计编制本施工方案。 第二节工程概况 ×××工程总建筑面积为36664.27m2。结构形式:框架-剪力墙结构。本建筑物主要由三栋主体结构加上裙楼部分连接而成,±0.000以下为一层,地面以上二十四层;结构层高:-1层3.0m、1层4.2m、2层5.4m、3层以上为标准层3.0m。 第三节施工准备 1、技术准备 (1)组织施工技术人员在施工前认真学习技术规范、标准、工艺规程,熟悉图纸,了解设计意图,核对建筑和结构及土建与设备安装专业图纸之间的尺寸是否一致。 (2)编制模板施工方案,对施工班组进行技术交底。 (3)对施工人员进行安全和技术交底,合格后方可上岗。 2、材料准备计划(详见表3-1) 周转材料计划一览表表3-1

高层住宅楼测量方案word参考模板

纪家庙三定三限安置房1#、2#、3#住宅楼及20#配电室工程 测量方线施工方案 1编制依据 1.1《建筑施工测量技术规程》DB11/T446-2007/《工程测量规范》(GB50026-2007); 1.2北京市第四测绘分院提供的工程测量成果2011普测1692号 1.3纪家庙三定三限安置房1#、2#、3#住宅楼施工图纸 1.4纪家庙三定三限安置房1#、2#、3#住宅楼施工组织总设计 2 工程概况 纪家庙三定三限安置房1#、2#、3#住宅楼工程位于北京市南三环路南侧,丰台区花乡纪家庙村。总建筑面积49558.01m2,结构形式剪力墙,地下有梁楼盖,基础为1000厚筏板。±0.00绝对标高44.60m,槽底标高见下表 1#、2#、3#楼地下二层层高2.85m,地下一层2.74m ,首层层高2.8m,标准层层高为2.8m。标准层高均为2.8m。 3 施工准备 3.1场地准备 本工程施工时拆迁工作已基本结束,现场地势基本平担,定位测量施工前先进行场地平整、清除障碍物后并可进行施工定位放线工作。 3.2测量仪器准备 根据本工程的规模、质量要求、施工进度确定所用的测量仪器,所有测量器具必须经专业法定检测部门检验合格后方可使用。使用时应严格遵照工程测量规范(GB50026-93)要求操作、保管及维护,并设立测量设备台帐。

测量仪器配备一览表 3.3 技术准备 3.3.1施测组织 1)本项目部特派专业测量人员成立测量小组,根据北京市第一测绘分院提供的工程测量成果2004普测0668号测定的坐标点和高程控制点进行施测,并按规定程序检查验收,对施测组全体人员进行详细的图纸交底及方案交底,明确分工,所有施测的工作进度逐日安排,由组长根据项目的总体进度计划进行安排。 2)测量人员及组成: 测量负责人: 1名。测量技术员: 2名。测量员: 4名。 3.3.2 技术要求 1)所有参加施工测量人员、验线人员必须持证上岗,施工放线人员要固定,不能随便更换,如有特殊需要必须由现场技术负责人同意后负责调换,以保证工程正常施工。 2)测量人员必须熟悉图纸,了解设计意图,学习测量规范,充分掌握轴线、尺寸、标高和现场条件,对各设计图纸的有关尺寸及测设数据应仔细校对,必要时将图纸上主要尺寸摘抄于施测记录本上,以便随时查找使用。 3)测量人员测量前必须到现场踏勘,全面了解现场情况,复核测量控制点及水准点,保证测设工作的正常进行,提前编制施工测量方案。

高层住宅项目测量放线施工方案(图文并茂)

目录 一、工程概况 (2) 二、编制依据 (2) 三、测量设备及测量特点 (2) 3.1.测量设备 (2) 3.2工程施工测量特点 (5) 3.3人员安排 (5) 四、平面控制网 (6) 4.1布网要求: (6) 4.2平面控制网布设原则 (6) 4.3建筑坐标系的建立 (6) 4.4首级平面控制网 (7) 4.5二级平面控制网 (7) 4.6三级平面控制网 (8) 五、高程控制网布设 (9) 5.1高程控制网起始依据 (9) 5.2高程控制网的布设 (9) 5.3标高竖向传递 (9) 六、放线管理 (10) 6.1主体结构测量定位做法: (10) 6.2精细化管理放线要求: (11) 七、沉降观测控制 (13) 八、施工测量技术要求 (18) 九、施工测量管理 (23) 9.1测量管理组织机构 (24) 9.2测量工程施工质量保证措施: (24)

一、工程概况 西安融创御园项目整个地块位于西安 市莲湖区,整个项目用地北至规划路,东 至桃园北路,西南临公共绿地。项目规划 净用地面积为5.088公顷;地块用途性质 为居住。地块南北向最长处约180米,最 窄处约65米,东西向长约440米。本工程 总建筑面积约为73225.36平方米,为集住宅、配套商业设施齐全的大型社区。 进场后,业主提供BM1、BM2两个市政基准点。 二、编制依据 《工程测量规范》GB50026-2007 《建筑工程施工质量验收统一标准》GB50300-2013 《建设工程项目管理规范》GB/T50326-2006 《全站型电子速测仪检定规程》JJF 1118 《光学经纬仪》GB/T 3161 《光学经纬仪检定规程》JJG 414 《光电测距仪》GB/T 14267 《水准仪》GB/T 10156 御园项目结构、建筑施工图及图纸答疑等文件 本工程施工组织设计 三、测量设备及测量特点 3.1.测量设备 各项目须备齐放线所具备的测量工具以及标识工具,精密仪器必须经过计量检测,合格后方可在施工现场使用;针对精密仪器须建立检测、维护及使用台账进行统一管理。

小区住宅楼模板工程施工方法[35234]

小区住宅楼模板工程施工方法[35234] 小区住宅楼模板工程的施工方法 (一)模板概况 模板工程的施工质量是对整个砼工程质量,对下道工序的施工有直接的影响。因此,合理选用模板体系,做好模板接缝和细部处理,严格执行”三检制”,才能保证模板的施工质量,确保主体结构达到优良标准。本工程着重抓好竹胶大模板、梁柱节点、板墙阴角节点的处理。 1、模板体系 ⑴地下室底板以下基础部分采用砖胎模,地下部分墙柱梁采用竹胶板。 ⑵地上结构:粱板柱均采用竹胶板。 ⑶门窗洞口:采用竹胶板制作而成。 2、机械料具安排 序号名称数量备注 1压刨机1木加工用 2平刨机1木加工用 3电动锯1木加工用 4竹胶板4000m2顶板及异型柱 5木方80m3顶板及异型柱 6钢管20T顶板 3、模板配备 为保证工程的正常施工,提高施工进度和模板的周转率,根据该楼的平面结构形式,模板配置三层的竹胶板。 (三)门、窗、洞口模板 1、门、窗洞模板为木门窗框外包12mm厚竹胶板制作而成。角部采用竹胶板拉结,以防洞口变形。 2、门、窗框四边利用对拉螺栓收紧,与墙模贴紧,门窗框的厚度为墙厚减2mm。 3、墙体预留洞口模板采用竹胶板,中间设50 ×50的木龙骨支撑,洞口四周用海绵条贴严。 4、门窗框模用50mm厚木板,或在2根50×100mm木枋上,钉高强竹胶板做边框模。 框模高= 洞口尺寸+ 地坪或窗台做法厚度 框模宽= 洞口尺寸+ 装饰做法要求加宽尺寸 5、门窗框模安装 将框模的平面位置、标高、垂直度控制好,用Φ14mm∏形钢筋与框模顶紧,并焊于墙或暗柱钢筋上,每边各焊2--3道;框模上角用φ14mm的T形筋钩牢,并焊于竖向筋上,以防框模向上位移。 (四)异型柱及电梯井竹胶板 1、主要施工方法 ⑴弹好楼层的柱墙身线,洞口位置线及标高控制线 ⑵为保证结构大角处及竖向主线条模板的安装质量要严控首层角模线位置和垂直度,拆模后从下到上弹上轴线作为控制线 ⑶塔吊为大楼的垂直运输工具 ⑷为防止下部漏浆、烂根等,浇筑砼前用砂浆封堵模板下口或先放好泡沫条。 (五)顶板模板 模板平面尺寸必须根据结构施工图及模板翻样图在木工棚加工好后,方可进入施工部

高层住宅模板工程施工组织设计方案

目录 1、编制依据 (3) 2、工程概况 (3) 3、模板施工布署 (4) 3.1、模板整体施工流程 (4) 3.1.1、地上部位流程 (4) 3.2、基础底板模板 (4) 3.2.1、底板外侧模板 (4) 3.2.2、集水坑侧模 (4) 3.2.3、导墙模板 (5) 3.3、柱模板 (5) 3.4、现浇顶板和梁模 (6) 3.5、剪力墙、电梯井模板 (7) 3.6、楼梯模板 (7) 3.7、模板构造措施 (8) 3.7.1、支托构造要求 (8) 3.7.2、水平拉杆构造 (8) 3.7.3、钢管立柱的构造 (8) 4、模板加工 (8) 4.1模板加工的要求 (8) 4.2模板加工的管理与验收 (8) 5、模板的安装 (8) 5.1现场准备 (8)

5.2墙体模板安装(剪力墙) (9) 5.3框架柱模板安装 (9) 5.4梁模板安装 (10) 5.5顶板模板安装 (10) 6、模板验算 (11) 6.1、荷载与荷载组合 (11) 6.2、板模验算 (13) 6.2.1、模板面板计算 (14) 6.2.2、支撑木方的计算 (15) 6.2.3横向支撑钢管计算 (16) 6.2.4、纵向支撑钢管计算 (17) 6.2.5、立杆的稳定性计算荷载标准值 (18) 6.2.6、立杆的稳定性计算 (19) 6.3梁模板支撑架计算 (20) 6.3.1、模板面板计算 (21) 6.3.2、梁底支撑木方的计算 (23) 6.3.3、梁底支撑钢管计算 (24) 6.3.4、扣件抗滑移的计算 (26) 6.3.5、立杆的稳定性计算 (26) 6.4、剪力墙模板计算书 (28) 6.4.1、墙模板基本参数 (28) 6.4.2、墙模板荷载标准值计算 (29) 6.4.3、墙模板面板的计算 (30)

住宅楼模板工程施工方案

模板工程施工方案报审表工程名称:豫联花苑小区15#住宅楼

目录 1. 编制依据………………………………………………………… 2. 工程结构概况…………………………………………………… 3. 施工准备…………………………………………………………. 3.1 技术准备……………………………………………………….. 3.2 材料选择………………………………………………………… 3.3 中小型机械需用计划…………………………………………… 3.4 模板加工及堆放……………………………………………….. 4. 模板工程施工方法………………………………………………. 4.1 统一要求…………………………………………………………. 4.2现浇梁板柱模板施工…………………………………………….. 5. 模板的拆除………………………………………………………… 6. 模板制作、安装技术措施………………………………………… 6.1进场模板质量标准………………………………………………… 6.2 模板安装质量要求………………………………………………... 6.3 其他注意事项……………………………………………………… 7. 质量通病及预防措施……………………………………………….. 8. 材料节约措施……………………………………………………….. 9. 成品保护…………………………………………………………….. 10. 安全、环保、文明施工…………………………………………....

模板工程施工方案 一、编制依据 1.1 施工合同 河南洛汭房地产有限公司与中国六冶机械化工程公司签署的《豫联花苑小区15#住宅楼工程施工合同》。 1.2 施工组织设计 《豫联花苑小区15#住宅楼工程施工组织设计》。 1.3施工图纸(详见表1-1) 图纸一览表表1-1 1.4主要规程、规范(详见表1-2) 表1-2 规范一览表 本工程为豫联花苑小区15#住宅楼工程,本楼为三单元六层砖混结构,建筑主体高度19.85m;房屋总长度64.50m。基础采用钢筋混凝土条形基础,楼层主体为钢筋砼构造柱及砖砌体混合结构,构造柱锚入条形基础内,与条形基础

高层住宅施工组织方案

高层住宅楼 施 工 测 量 方 案

XX工程公司年月日

目录 1.编制依据5 2.工程概况5 3.施工准备5 3.1场地准备5 3.2测量仪器准备5 3.3技术准备6 3.3.1施测组织 6 3.3.2技术要求7 3.3.3施测原则7 4.主要施工测量方法8 4.1座标及高程引入8 4.1.1座标点、水准点引测依据8 4.1.2场区平面控制网布设原则8 4.1.3引测座标点、水准点,建立局域控制测量网9 4.2.1轴线控制方法12 4.2.2高程传递方法12 4.2.3轴线及高程点放样程序12 4.3基础测量放线14 4.3.1轴线投测14 4.3.2标高控制14

4.4主体结构测量放线15 4.4.1楼层主控轴线传递控制15 4.4.2楼层标高传递控制16 4.5安装工程标高控制16 4.6测量注意事项17 4.7细部放样的要求17 5.质量标准17 6.沉降观测与变形观测18 6.1建筑物自身的沉降观测18 6.2护坡桩的位移观测19 7.测量复核和资料的整理19 8.施工管理措施20 8.1保证质量措施20 8.2安全技术措施20 9.仪器保养和使用制度21

1.编制依据 1.1工程测量规(GB50026-93) 1.2市第一测绘分院提供的工程测量成果2004普测0668号 1.3**家园住宅小区施工图纸 1.4**家园住宅小区施工组织总设计 2.工程概况 市**家园住宅小区工程位于市区**桥路**号,地处四环以外。总建筑面积109271m2,分主楼和裙房(裙房主要为地下车库),主楼地下二层,车库地下一层,结构形式为全现浇框架、抗震剪力墙结构,地基为CFG桩复合地基,基础为筏板基础,埋深-10.55m。 地上结构:1#楼地上21层,建筑檐高为65.3m,主楼长57.98m,宽25.2m。2#、3#楼地上20层建筑檐高为62.4m,长70.5m,宽34.9m。 标准层高均为2.900m。 ±0.000相当于绝对标高35.10m,室外高差0.3m。 3.施工准备 3.1场地准备 本工程施工时拆迁工作已基本结束,现场地势基本平担,定位测量施工前先进行场地平整、清除障碍物后并可进行施工定位放线工作。 3.2测量仪器准备 根据本工程的规模、质量要求、施工进度确定所用的测量仪器,所有测量器具必须经

住宅小区建筑群模板工程的施工方法

住宅小区建筑群模板工程的施工方法 住宅小区建筑群模板工程的施工方法提要:严格控制拆模时间,常温下墙体模板要求拆除时强度不小于,即混凝土浇筑完毕12h左右。顶板模 物管手册 住宅小区建筑群模板工程的施工方法 1、概述 考虑结构形式及施工缝的留设,各楼分别配模如下: 地上部分:1号楼分别配置1套D户型、3套c户型的大模板;5号楼配置2套A户型的大模板;6号楼配置1套A户型的大模板;7号楼配置2套F户型的大模板。地下部分:1号楼采用木模,分别配置同样施工段的木模;5号、7号楼设备层采用大钢模施工;6号楼车库按九个流水段,分别考虑按6号楼主体范围内和车库范围内两个部分配模,车库配置一个流水段的木模板分别流水,主体范围内同样配模流水。 2、模板设计: 底板模板:底板周边模板采用砖胎模。 地下结构的顶板模板采用12mm厚竹胶板和50mm×100mm木方拼装成的木模。木模接缝采用硬拼。 地下竖向模板考虑结构变化较多,采用钢模成本较高,决定采用12mm厚竹胶板现场硬拼拼装。 地上部分为全现浇剪力墙结构,内外墙模板全部采用大钢模,楼板模板采用由12mm 厚釉面竹胶板和50mm×100mm木方拼装成的木模。 楼板模板支撑采用碗扣架,间距控制在~以内。 电梯井模板地下采用木模板全部在现场加工,地上采用伸缩定型筒模。 门窗采用现场木模加工,为保证四角方正,采用角钢夹具(L75×50×6)包角。 3、模板施工: 模板拼缝及模板下口处采用海绵条进行塞缝,保证不漏浆。 夏季模板采用乳化油性脱模剂。脱模剂使用前必须经项目技术负责人认可。 为防止门洞顶部过梁产生下垂和两侧移位、胀模现象,应根据门洞尺寸,在门洞四角加设足够的支撑。 楼梯踏步模板采用木模板,现场加工。 4、模板拆除: 严格控制拆模时间,常温下墙体模板要求拆除时强度不小于,即混凝土浇筑完毕12h 左右。顶板模板拆除必须待同条件养护混凝土试块达到设计强度的75%~100%(根据结构跨度确定,并经技术负责人同意后方可拆除)。 模板的拆除应符合下列规定: 侧模:在混凝土的强度能保证其表面及棱角不因拆除模板而受损坏后方可拆除,拆模时混凝土强度应不小于。 底模:应在混凝土强度达到下列要求后,才能开始拆模见表5-2 5、模板质量验收标准: 材料质量标准: (1)钢材技术性能必须符合《碳素结构钢》的要求。 (2)竹胶板、木胶板技术性能必须符合《混凝土模板用胶合板》的要求。 模板安装质量标准: 必须符合《混凝土结构工程施工及验收规范》及相关规范要求。

高层住宅楼模板施工方案

模板工程施工方案 一、工程概况: 新都会·国贸公寓位于合肥市马鞍山南路与屯溪路交叉口的东南侧,该社区为大型高档住宅社区。7#楼是社区西南位置的一栋单体,本工程结构形式为框架-剪力墙结构,条形基础。 本建筑物东西长65.4m,南北长11.9m,建筑高度36.1米,地上11层。占地面积736.97m2,建筑面积8363m2,工程为二级,设计使用年限50年,抗震设防烈度七度,屋面防水等级Ⅱ级。 二、施工准备: (一)材料及主要机具: 各种规格的竹胶板,木方(50×100或100×100等)。 支撑系统:各种规格的钢管、扣件、碗扣式立杆、横杆、立杆座垫、可调底座、顶托、小型型钢。 具备锤子、打眼电钻、活动板手、手锯、水平尺、线坠、撬棒、吊装索具等。 脱模剂:水质脱模剂。 海绵条:2mm厚及20mm厚。

(二)作业条件: 划分所建工程施工区、段: 根据工程结构的形式、特点及现场条件,合理确定模板工程施工的流水区段,以减少模板的投入,增加周转次数,均衡工序工程(钢筋、模板、砼工序)的作业量,确保工程进度。 按工程结构设计图进行模板设计,确保强度、刚度及稳定性。 绘制全套模板设计图,其中包括:模板平面布置配板图、组装图、节点大样图。确定模板配板平面布置及支撑布置。根据总图对梁、板、柱等尺寸及编号设计出配板图,应标志出不同型号、尺寸单块模板平面布置,纵横龙骨规格、数量及排列尺寸;柱箍选用的形式及间距;支撑系统的竖向支撑、侧向支撑、横向拉接件的型号、间距。 绘图与验算:在进行模板配板布置及支撑系统布置的基础上,要严格对其强度、刚度及稳定性进行验算,合格后要绘制全套模板设计图,其中包括:模板平面布置配板图,分块图、组装图、节点大样图、零件及非定型拼接件加工图。 轴线、模板线、门窗洞口线、标高线放线完毕,水平控制标高引测到预留插筋或其它过渡引测点,并办好预检手续。 为防止模板下口跑浆,安装模板前,对模板的承垫底部先垫上20mm 厚的海绵条,若底部严重不平的,应先沿模板内边线用1∶3水泥砂

住宅楼模板工程施工方案

模板工程施工方案报审表 工程名称:豫联花苑小区15#住宅楼 致:郑州广源监理咨询有限公司 我方已根据施工合同的有关规定完成了模板工程施工方案的编制,并经我单位上级技术负责人审查批准,请予以审查。 承包单位(章): 项目经理: 日期:2007. 6. 12监理工程师审查意见: 监理工程师: 日期:

目录 1. 编制依据………………………………………………………… 2. 工程结构概况…………………………………………………… 3. 施工准备…………………………………………………………. 3.1 技术准备……………………………………………………….. 3.2 材料选择………………………………………………………… 3.3 中小型机械需用计划…………………………………………… 3.4 模板加工及堆放……………………………………………….. 4. 模板工程施工方法………………………………………………. 4.1 统一要求…………………………………………………………. 4.2现浇梁板柱模板施工…………………………………………….. 5. 模板的拆除………………………………………………………… 6. 模板制作、安装技术措施………………………………………… 6.1进场模板质量标准…………………………………………………

6.2 模板安装质量要求………………………………………………... 6.3 其他注意事项……………………………………………………… 7. 质量通病及预防措施……………………………………………….. 8. 材料节约措施……………………………………………………….. 9. 成品保护…………………………………………………………….. 10. 安全、环保、文明施工………………………………………….... 模板工程施工方案 一、编制依据 1.1 施工合同 河南洛汭房地产有限公司与中国六冶机械化工程公司签署的《豫联花苑小区15#住宅楼工程施工合同》。 1.2 施工组织设计 《豫联花苑小区15#住宅楼工程施工组织设计》。 1.3施工图纸(详见表1-1) 图纸一览表表1-1 1.4主要规程、规范(详见表1-2)

高层住宅测量方案

目录 1、工程概况 2、测量仪器、人员计划 3、施工测量 一、工程概况

建业·森林半岛33#住宅楼工程,地处郑州市北部,西靠天明路,南邻绿荫公园。地面以上25层,地下室一层。主楼屋顶标高77.500m,设计为A、B区组合结构,A区横向长度为48.1 m,纵向长度为25.0 m,B区累计横向长度为65米,纵向最长部分为16.6 m,总建筑面积为37187.19㎡,本工程+0.000相对绝对高程为97.80m。 由于本工程要求工期紧,结构较为复杂,为保证测量及时准确地配合施工进行,特制定本施工测量方案: 二、测量仪器、人员计划 1、33#住宅楼施工过程中,测量工作十分重要,它是保证施工质量和建筑物安全的重要控制手段。所以该工程测量工作人员由单位安排有多年实际工作经验、责任心较强的专业测量人员担任,具体人员计划如下: 测量工程师 1名 测量工 2名 放线工 3名 2、根据33#住宅楼工程测量施工的实际需要,配备测量专用仪器(见下表);要求所有仪器均具有年度检定证书,且必须在有效期内使用,以保证仪器完好性、准确性。在具体测量施工过程中,制定测量仪器的管理和检验制度。坚持随用随检,以确保测量成果的真实性、可靠性。 主要测量仪器表

三、施工测量 1、指导原则: 本工程施工测量工作,遵守“先整体后局部、先控制后碎部”和高精度控制低精度的工作程序,以业主提供的轴线为依据;依据施工总平面布置图和施工现场条件,严格按《工程测量规范》GB50026-93规定,准确无误地将建筑物轴线及标高提供给施工现场。并按规定做好工程测量记录。 2、轴线控制 本工程轴线控制分为平面与竖向控制测量两大部分,依据《工程测量规程》进行控制网布设。 2.1、轴线平面控制 根据33#楼结构特点及施工现场条件,本工程平面轴线控制网的

剪力墙结构高层住宅工程铝模施工方案

目录 1.工程概况 0 2.编制依据 0 3.铝模板系统优点 (1) 4.铝合金模板系统设计 (2) 5.劳动力组织 (23) 6.材料供应 (24) 7.主要施工流程 (24) 8.施工准备 (25) 9.模板的安装 (25) 10.模板的拆除 (32) 11.模板质量缺陷和防治措施 (34) 12.质量技术要求 (38) 13.安全施工管理 (38) 14.应急救援预案 (39) 15.施工进度计划 (41) 16.计算书 (42)

1.工程概况 本工程总占地面积为123063.7m2,总建筑面积为312228m2,包括1#-26#共26栋17层高层住宅、公建配套等,地下为一层地库,具体核心参数如下: 结束后,再周转到本工程其他主楼循环使用。本方案结合本工程具体特点,针对铝模施工工艺进行详细阐述及计算论证,以有效指导施工。 2.编制依据 施工图 《混凝土结构工程施工规范》GB50666-2011 《建筑结构荷载规范》GB50009-2012 《混凝土结构设计规范》(GB50010-2010) 《建筑施工计算手册》 《建筑施工模板安全技术规范》(JGJ162-2008) 《建筑施工手册》第五版 《混凝土结构工程施工质量验收规范》GB50204-2015 《铝合金模板应用技术规程》DBJ 53/T-68-2014

《建筑施工安全检查标准》JGJ59-2011 3.铝模板系统优点 3.1.国内的高层建筑标准层在16-30层左右,铝模标准板设计宽度为400mm,可以增加 模板的通用性,提高周转次数,使建造成本更低。 3.2.采用65mm高度的边框,有效提高模板的整体刚度,降低施工过程中由于碰撞引起的 模板损坏。 3.3.简单可靠的支撑系统,降低操作难度,工人仅需要简单的培训就可掌握。 3.4.优化的模板结构设计,使模板自重降低至25KG/m2左右,便于工人搬运和安装,提 高工作效率。 3.5.采用特别的高强度铝材和焊接工艺,进一步提高模板整体刚度和降低自重,减少施工 损坏。 3.6.标准化程度高,便于维护和更换。 3.7.铝合金模板体系,标准板占模板总量75%左右,通用性强,只要定制25%左右的非 标板即可满足不同工程需要。 3.8.可反复周转60次以上,降低模板成本。 3.9.大幅度提高混凝土表面垂直度和平整度,表面的批嵌材料和人工大幅节约。 3.10.铝模板系统完全工厂化制作,避免工地加工环节,提高产品质量。 3.11.拼装简单,仅需扳手和铁锤即可完成拼装,完全由人工操作,单个工人一天完成模板 拼装可达20平方米以上,工作效率大幅提升。 3.12.铝模板系统拼装完成后具有良好的整体性稳定性,使支撑系统大大简化,传统木模系 统使用的满堂排架体系费工费时,现在只需一些简单的支撑系统就可以解决问题。3.13.铝模板为快拆体系,一栋楼仅需一套模板即可达到6-7天一层的施工进度。 3.1 4.铝合金模板刚度大,不易变形,有效预防胀模问题。 3.15.任意尺寸均可以定制,几乎适合任何工程部位,有效提高了节点部位的施工质量。 3.16.支撑系统简单,施工现场空间不再拥挤,文明施工管理变得更加简单。 3.17.模板拆除过程不产生施工垃圾,保持施工现场干净、整洁。 3.18.现场没有木板、方木等易燃物品,预防火灾事故的发生。 3.19.不使用钉子,没有木刺等尖锐物体,不容易伤到手脚。 3.20.模板自重轻,完全依靠人工从楼板的开孔处进行传递,不依赖大型起重设备。 3.21.铝合金模板顶板为快拆体系,在节约材料的同时避免楼板底模整体掉落伤人的危险。

高层住宅楼铝模板安装施工方案

目录 第一章:编制依据及原则 (1) 1.1 编制依据 (1) 1.2 、编制原则 (1) 第二章:工程概况 (2) 第三章:施工部署 (2) 第四章:施工前期准备工作 (3) 4.1、交接准备 (3) 4.2、技术准备 (3) 4.3、材料准备 (3) 4.4、劳动力准备 (3) 4.5 、机械设备准备 (4) 第五章:铝模板施工工艺与方法 (4) 5.1、确定铝模板方案 (4)

第一章:编制依据及原则 1.1编制依据 1.2、编制原则 (1)认真贯彻国家工程建设的法律、法规、规程、方针和政策。 (2)严格执行工程建设程序,坚持合理的施工程序、施工顺序和施工工艺。 (3)采用现代建筑管理原理、流水施工技术,组织有节奏、均衡和连续地施工。 (4)科学确定施工方案;认真编写各项实施计划,严格控制质量、进度、成本和安全施工。 (5)改善劳动条件,提高生产率。 (6)坚持“安全第一、预防为主、综合治理”的方针,编制安全文明施工和生态环境

保护措施。 (7)科学规划施工平面,减少施工用地。 (8)优化现场物资存放量,合理确定储存方式,尽量减少库存和物资损耗。 (9)坚持“四节一保”、“绿色施工”的原则。 第二章:工程概况 本工程建筑建筑面积约23.68万平方米,地上部分建筑面积18。01万平米,地下部分建筑面积5.67万平米,包括10栋高层住宅(1#~3#、5#~10#、21#楼)及A1-A3、S1-S3、单层裙房架空层等。 本次铝模主要使用在正荣·金融财富中心B地块一期工程的1#、2#、3#、5#、6#、7#、8#、9#、10#,21#楼的四层以上(包含四层),标准层层高3.0m(2#楼标准层层高为3.15m)。 标准层主要构件尺寸如下; 第三章:施工部署 1.针对本工程单体层数高、工期紧、任务重的特点,充分发挥我司的优势,组织精兵强将,利用我司的管理、技术、设备、资金、劳动力等优势,把本工程建设成业主满意的优质

高层住宅测量放线方案

山西大医院专家住宅小区1#楼工程 施工测量放线 专项施工方案 审批人: 审核人: 编制人: 太原市第一建筑工程集团有限公司 山西大医院专家住宅小区项目部 二O一三年三月一日

山西大医院专家住宅小区1号楼工程项目 施工测量专项方案 1、工程概况 1.1、编制依据 1.1.1《建筑工程施工测量规程》 1.1.2甲方提供的绝对高程点为778.886,确定时间2013年3月1日(建设、施工、监理、规划方共同确定楼座西南角配电室旁边为水准点,该水准点相对于新建高层住宅楼±0.000低1.914m(±0.000绝对高程为780.80);楼座定位时间:2013年3月1由甲方、监理施工单现场共同确定并签字确认。 1.1.3工程施工图纸与有关文件。 1.1.4施工组织设计 1.2、工程概况: 本工程建设地点位于太原市长治路与龙城北街交叉口,南临龙城北街,北临荣军南路,东临长治路,工程为住宅小区1#楼、2#楼、3#楼、4#楼及地下车库,建筑面积大约115237㎡。 1.2.1、本工程1#楼为地下二层,地上三十层,地下车库为一层。 1.2.2、本工程的人防工程设在地下二层,为甲类核六级常六级人防物质库,防化级别为丁级,设置各楼一个防护单元。 1.2.3、墙体工程:地下部分填充墙为蒸压粉煤灰砖,用M10砂浆砌筑,厚度为120、180、240,除特殊标注外,轴线居中;地上部分非承重填充墙采用200、100厚加气混凝土砌块,用M5砂浆砌筑,砌块干容重为600kg/立方,除特殊标注外,轴线居中,厚度为100时,采取加筋措施;卫生间处为100厚GRC轻质隔墙板(非石膏),加气混凝土砌块,蒸压灰烧结空心砖,非承重墙与楼地面交接处应在墙底部做导墙,

高层住宅模板施工方案模板

高层住宅模板施工 方案

一、工程概况 本工程建筑物地上建筑总长约为64.95m, 总宽约为18.25m, 建筑结构高度为90.45m。主楼地下三层, 地上30层。主要建筑功能: 地下一层为储藏室, 地下二层、地下三层为汽车库, 地上为住宅。建筑面积约为38939m2, 其中地下建筑面积约为11934m2, 地上建筑面积约为27005m2。 建筑层高: 主楼地下三层为4.8m, 地下二层为3.5m, 地下一层为2.8m; 地上1~30层均为3.0米。结构类型: 高层主楼剪力墙结构, 地下车库框架结构; 基础形式: 主楼筏板基础; 地下车库独立基础、条形基础。 二、模板施工方案 1、施工准备 ( 1) 柱模 柱模采用定制18厚木胶板结合60×80方木龙骨。采用Φ48钢管并采用扣件进行紧固, 间距为500。 ( 2) 梁模板 梁侧模、底模亦采用18厚木胶板, 结合50厚松方木为龙骨, 梁底板下支撑横楞及支撑系统选用φ48钢管, 其间距为500, 梁侧模加固亦采用钢管。( 3) 楼板模板 本工程楼板模板材料采用18厚木胶板, 结合60厚松方木为龙骨, 横楞及支撑系统均选用φ48钢管, 支撑立杆间距为纵横1000, 本工程楼板厚度为180mm、120mm、100mm。地下车库-6.35m层板厚度为250mm、150mm、120mm, -1.50m层板厚度为250mm、 160mm等。

( 4) 墙板模板采用50×70木枋做背楞, φ48钢管做横楞, φ14对拉螺栓间距@400进行固定, 钢管斜撑。对拉螺栓长800mm, 中间焊止水片, 止水片3mm 厚、尺寸40×40mm, 两端加焊2cm短钢筋固定模板。 2、作业条件 ( 1) 确立本工程支模的区段划分。根据各工程结构形式、特点及本工程施工堆放场地, 合理确立模板工程施工的流水区段, 以减少模板投入, 增加周转次数, 以均衡工序工程的作业量。 ( 2) 支模前必须对轴线、模板线进行预检、水平控制标高引侧到预留插筋或其它过渡引测点。 ( 3) 柱子、墙钢筋绑扎完毕后, 办好隐蔽验收手续方可支模。 ( 4) 支模前对工人进行技术交底, 熟悉施工图纸。 3、施工方案 ( 1) 柱模板安装方案 ○1施工流程 搭设柱安装梁→柱模板安装就位→检查对角线、轴线位置→安装钢管及加固扣件→全面检查校正→群体固定。 ○2施工要点 a柱模板吊装前, 必须先检查柱模板上下口截面、对角线偏差, 加固材料的数量及紧固程度, 检查柱筋是否有碍柱模的套装。 b、当整体柱模安装于基准面上, 模板下口扶线后, 用钉子将四面柱模边接, 再用钢管结合加固扣件进行加固, 边加固边校正其柱边线及柱模垂直度。 C、由于梁柱模板分两次支, 因此待柱模拆除后, 再安装好柱镶头模板, 以便

高层住宅工程模板施工方案

1.编制依据 1. 1 设计院设计的《**家园三号楼施工图》(建施总1—建施29 ;结施—S01—结施36)。 1. 2《**家园工程施工组织设计》。 1. 3 国家及北京市有关的规范、标准、规程。 《混凝土结构工程施工质量验收规范》(GB50204-2002) 《建筑安装分项工程施工工艺规程》(DBJ01-26-96) 1. 4 《建筑施工计算手册》 2. 工程概况 **3#楼工程,位于朝阳区***号,西临**高速公路,北望**大厦,交通便利,地理位置优越。建筑面积30155m2,地下两层(设备层和地下仓库),地上18-19层为住宅楼。建筑高度为53.40 m。主体结构形式为现浇剪力墙结构,抗震等级为二级,人防等级为6 级.地下一层层高3.3m,夹层2.2 m,首层层高3.0 m,标准层层高2.75 m。地下车库层高3.3 m,框架柱轴网8.1×8.1 m。地下结构施工分四个流水段,Ⅰ、Ⅱ段配置一套模板,Ⅲ、Ⅳ段配置一套模板,地上结构分八个流水段,每两个流水段配置一套模板。 2.1 结构截面尺寸 (1)外墙厚度: 地下:400/300mm 地上:200mm (2)内墙厚度: 地下:200mm 地上:200mm (3)楼板厚度: 标准层:100mm 地下一层:120mm 夹层:180mm 车库顶板:700mm (4)框架柱:

地下车库柱:600×1000 mm;750×750 mm;700×700 mm (5)底板:800mm、700mm 2.2 模板形式 2.2.1 地下室模板 墙体模板:70 系列钢质组合模板 底板模板:积水坑和底板以上外墙水平施工缝模板采用竹胶板模板。底板用砖模。 地下顶板:竹胶板模板 2.2.2 地上结构模板 墙体模板:钢质整体式大模板 顶板模板:顶板采用竹胶板,顶板支撑采用碗扣式脚手架支撑 电梯井模板:大模板加角模现场组合拼装 楼梯模板:底模为竹胶板模板,踏步采用定型钢模 3. 施工部署 3.1 项目管理目标 3.1.1 质量目标:争创长城杯、竣工长城杯。 3.1.2 安全目标:杜绝重大伤亡和重大设备事故,轻伤事故率控制在5‰以内,杜绝火灾事故和重大刑事案件。 3.1.3 文明施工目标:创北京市安全文明工地 3.1.4 科技目标:创科技示范工程奖1 项 3.2.施工流水段划分: 为加快施工进度,本工程采用机械作业,立两台塔吊,一台主塔FO/23B,一台辅塔QTZ63(5313). 3.2.1 结构底板分两段:以后浇带为划分界限,南侧为Ⅰ段,北侧为Ⅱ段。

高层住宅测量方案模板

高层住宅测量方案

目录 1、工程概况 2、测量仪器、人员计划 3、施工测量 一、工程概况

建业·森林半岛33#住宅楼工程, 地处郑州市北部, 西靠天明路, 南邻绿荫公园。地面以上25层, 地下室一层。主楼屋顶标高77.500m, 设计为A、 B区组合结构, A区横向长度为48.1 m, 纵向长度为25.0 m, B区累计横向长度为65米, 纵向最长部分为16.6 m, 总建筑面积为37187.19㎡, 本工程+0.000相对绝对高程为 97.80m。 由于本工程要求工期紧, 结构较为复杂, 为保证测量及时准确地配合施工进行, 特制定本施工测量方案: 二、测量仪器、人员计划 1、33#住宅楼施工过程中, 测量工作十分重要, 它是保证施工质量和建筑物安全的重要控制手段。因此该工程测量工作人员由单位安排有多年实际工作经验、责任心较强的专业测量人员担任, 具体人员计划如下: 测量工程师 1名 测量工 2名 放线工 3名 2、根据33#住宅楼工程测量施工的实际需要, 配备测量专用仪器( 见下表) ; 要求所有仪器均具有年度检定证书, 且必须在有效期内使用, 以保证仪器完好性、准确性。在具体测量施工过程中, 制定测量仪器的管理和检验制度。坚持随用随检, 以确保测量成果的真实性、可靠性。

主要测量仪器表 三、施工测量 1、指导原则: 本工程施工测量工作, 遵守”先整体后局部、先控制后碎部”和高精度控制低精度的工作程序, 以业主提供的轴线为依据; 依据施工总平面布置图和施工现场条件, 严格按《工程测量规范》GB50026-93规定, 准确无误地将建筑物轴线及标高提供给施工现场。并按规定做好工程测量记录。 2、轴线控制 本工程轴线控制分为平面与竖向控制测量两大部分, 依据《工程测量规程》进行控制网布设。

住宅清水样板间施工方案

鹅羊山住宅小区二期C标段样板房施工方案 一、基本情况 鹅羊山住宅小区二期C标段,总共7栋,总建筑面积约167468平方米。 分地下和地上两部分,地下1层30326.9m2,地上26层和31层,最低建筑高度82.00米,最高建筑高度97米。 其中C1、C2栋分B、C户型,C3栋为B户型,C5.6.7.8号栋均为A户型。根据甲方要求和本标段的实际情况,我单位计划各栋号在第二层施工一层砌体样板间,其中在C7号栋施工一个A户型的清水样板间。 二、样板房主要内容 1、砌体样板间±0.000以上外墙和卫生间墙采用MU10烧结页岩多孔砖(容重≤16.4KN/m3)、M5水泥砂浆砌筑。±0.000以上其它部位的填充墙采用MU10烧结页岩多孔砖(容重≤16.4KN/m3)、M5混合砂浆砌筑。外墙厚200,分户墙厚200,厨厕墙厚200或120,水电竖井墙厚120,楼梯间墙厚200、电梯井墙厚200或150。商业墙厚:外墙厚240内墙厚240(120)。基施工严格按照砌体施工方案组织施工,其它各专业配合做好预留预埋工作。 2、清水样板间在砌体样板间的基础上再进行如下事项的施工。 2.1混合砂浆内墙面:15厚1:1:6水泥石灰砂浆;5厚1:0.5:3水泥石灰砂浆。(已做40厚无机保温砂浆外墙内保温的墙面不再做混合砂浆内墙面) 2.2厨卫防水砂浆内墙面:20厚1:2水泥砂浆掺入水泥用量5%的防水剂,分三次抹灰即每抹灰一遍收水时压实一遍。 2.3磁漆(合成树脂)内墙:(用于架空层、平台、入口平台、门厅、候梯厅、楼梯间、前室(阳台)、走道。 2.4面砖外墙:12厚1:3防水砂浆,掺入水泥用量5%的防水剂;刷素水泥浆一遍;8厚聚合物水泥砂浆;95×45面砖,1:1水泥砂浆勾缝。

相关主题
文本预览
相关文档 最新文档
