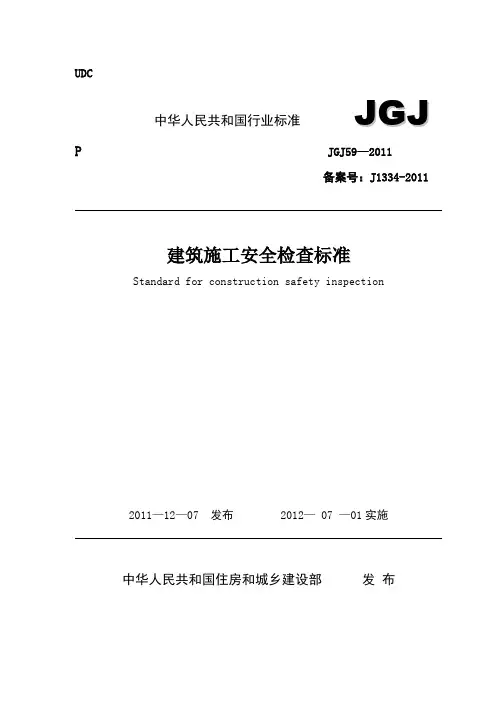

建筑施工安全检查标准-JGJ59-2011完整版

建筑施工安全检查标准-JGJ59-2011完整版
建筑施工安全检查标准-JGJ59-2011完整版

建筑施工安全检查标准-JGJ59-2011完整版

表A 建筑施工安全检查评分汇总表

企业名称:资质等级:年月日

表B.1 安全管理检查评分表

序号检查

项目扣分标准

1

安全

生产

责任制

未建立安全生产责任制,扣10分

安全生产责任制未经责任人签字确认,扣3分

未备有各工种安全技术操作规程,扣2~10分

未按规定配备专职安全员,扣2~10分

工程项目部承包合同中未明确安全生产考核指标,扣5分

未制定安全生产资金保障制度,扣5分

未编制安全资金使用计划或未按计划实施,扣2~5分

未制定伤亡控制、安全达标、文明施工等管理目标,扣5分

未进行安全责任目标分解的,扣5分

未建立对安全生产责任制和责任目标的考核制度,扣5分

未按考核制度对管理人员定期考核,扣2~5分

10

2 施工组

织设计

及专项

施工

方案

施工组织设计中未制定安全技术措施,扣10分

危险性较大的分部分项工程未编制安全专项施工方案,扣10分

未按规定对超过一定规模危险性较大的分部分项工程专项方案进行专

家论证,扣10分

施工组织设计、专项施工方案未经审批,扣10分

安全技术措施、专项施工方案无针对性或缺少设计计算,扣2~8分

未按施工组织设计、专项施工方案组织实施,扣2~10分

10

3 安全

技术

交底

未进行书面安全技术交底,扣10分

未按分部分项进行交底,扣5分

交底内容不全或针对性不强,扣2~5分

交底未履行签字手续,扣4分

10

4 安全

检查

未建立安全检查制度,扣10分

未有安全检查记录,扣5分

事故隐患的整改未做到定人、定时间、定措施,扣2~6分

对重大事故隐患改通知书所列项目未按期整改和复查,扣5-10分

10

5 安全

教育

未建立安全教育培训制度,扣10分

施工人员入场工人未进行三级安全教育培训和考核,扣5分

未明确具体安全教育培训内容,扣2~8分

变换工种或采用新技术、新工艺、新设备、新材料施工时未进行安全教

育,扣5分

施工管理人员、专职安全员未按规定进行年度教育培训和考核,

每人扣2分

10

6

应急

预案

未制定安全生产应急救援预案,扣10分

未建立应急救援组织或未按规定配备救援人员,扣2~6分

未定期进行应急救援演练,扣5分

未配置应急救援器材和设备,扣5分

10 小计60

7

目分包单

位安全

管理

分包单位资质、资格、分包手续不全或失效,扣10分

未签定安全生产协议书,扣5分

分包合同、安全生产协议书,签字盖章手续不全,扣2~6分

分包单位未按规定建立安全机构或未配备专职安全员,扣2~6分

10

8 持证

上岗

未经培训从事施工、安全管理和特种作业,每人扣5分

项目经理、专职安全员和特种作业人员未持证上岗,每人扣2分10

9 生产安

全事故

处理

生产安全事故未按规定报告,扣10分

生产安全事故未按规定进行调查分析、制定防范措施,扣10分

未依法为施工作业人员办理保险,扣5分

10

10 安全

标志

主要施工区域、危险部位未按规定悬挂安全标志,扣2~6分

未绘制现场安全标志布置图,扣3分

未按部位和现场设施的变化调整安全标志设置,扣2~6分

未设置重大危险源公示牌,扣5分

10

小计40 检查项目合计100

表B.2 文明施工检查评分表

号检查项目扣分标准应得

分数

扣减

分数

实得

分数

1

目现场

围挡

市区主要路段的工地未设置封闭围挡或围挡高度小于2.5m的,扣5~10分

一般路段的工地未设置封闭围挡或围挡高度小于1.8m,扣5~10分

围挡未达到坚固、稳定、整洁、美观,扣5~10分

10

2 封闭

管理施工现场出入口未设置大门,扣10分

未设置门卫室,扣5分

未建立门卫值守管理制度或未配备门卫值守人员,扣2~6分

施工人员进入施工现场未佩戴工作卡,扣2分

施工现场出入口未标有企业名称或标识,扣2分

未设置车辆冲洗设施,扣3分

10

3 施工

场地施工现场主要道路及材料加工区地面未进行硬化处理,扣5分

现场道路不畅通、路面不平整坚实,扣5分

施工现场未采取防尘措施,扣5分

施工现场未设置排水设施或排水不通畅、有积水,扣5分

未采取防止泥浆、污水、废水污染环境措施,扣2~10分

未设置吸烟处、随意吸烟,扣5分

温暖季节未进行绿化布置,扣3分

10

4 材料

管理建筑材料、构件、料具未按总平面布局码放,扣4分

材料码放不整齐、未标明名称、规格,扣2分

施工现场材料存放未采取防火、防锈蚀、防雨措施,扣3~10分

建筑物内施工垃圾的清运未使用器具或管道运输,扣5分

易燃易爆物品未分类储藏在专用库房、未采取防火措施,扣5~10分

10

5 现场

办公

与住

宿

施工作业区、材料存放区与办公、生活区未采取隔离措施,扣6分

宿舍、办公用房防火等级不符合有关消防安全技术规范要求,扣10分

在施工程、伙房、库房兼作住宿,扣10分

宿舍未设置可开启式窗户,扣4分

宿舍未设置床铺、床铺超过2层或通道宽度小于0.9m,扣2~6分

宿舍人均面积或人员数量不符合规范要求,扣5分

冬季宿舍内未采取保暖和防一氧化碳中毒措施,扣5分

夏季宿舍内未采取防暑降温和防蚊蝇措施,扣5分

生活用品摆放混乱、环境卫生不符合要求,扣3分

10

6 现场

防火施工现场未制定消防安全管理制度、消防措施,扣10分

施工现场的临时用房和作业场所的防火设计不符合规范要求,扣10分

施工现场消防通道、消防水源的设置不符合规范要求,扣5~10分

施工现场灭火器材布局、配置不合理或灭火器材失效,扣5分

未办理动火审批手续或未指定动火监护人员,扣5~10分

10

小计60

7 综合

治理生活区未设置作业人员设置学习和娱乐场所,扣2分

施工现场未建立治安保卫制度或责任未分解到人,扣3~5分

施工现场未制定治安防范措施,扣5分

10

8

目公示

标牌

大门口处设置的公示牌内容不齐全,扣2~8分

标牌不规范、不整齐,扣3分

未设置安全标语,扣3分

未设置宣传栏、读报栏、黑板报,扣2~4分

10

9 生活

设施

未建立卫生责任制度,扣5分

食堂与厕所、垃圾站、有毒有害场所的距离不符合规范要求,扣2~6分

食堂未办理卫生许可证或未办理炊事人员健康证,扣5分

食堂使用的燃气罐未单独设置存放间或存放间通风条件不良,扣2~4分

食堂未配备排风、冷藏、消毒、防鼠、防蚊蝇等设施,扣4分

厕所内的设施数量或布局不符合规范要求,扣2~6分

厕所卫生未达到规定要求,扣4分

不能保证现场人员卫生饮水,扣5分

未设置淋浴室或淋浴室不能满足现场人员需求,扣4分

生活垃圾未装容器或未及时清理,扣3~5分

10

10 社区

服务

夜间未经许可施工,扣8分

施工现场焚烧各类废弃物,扣8分

施工现场未制定防粉尘、防噪音、防光污染等措施,扣5分

未制定施工不扰民措施,扣5分

10 小计40

检查项目合计100

表B.3 扣件式钢管脚手架检查评分表

序号检查项目扣分标准应得

分数扣减

分数

实得

分数

1

目施工

方案

架体搭设未编制专项施工方案或未按规定审核、审批,扣10分

架体结构设计未进行设计计算,扣10分

架体搭设超过规范允许高度,专项施工方案未按规定组织专家

论证,扣10分

10

2 立杆

基础

立杆基础不平、不实,不符合专项施工方案要求,扣5~10分

立杆底部缺少底座、垫板或垫板的规格不符合规范要求,每处

扣2-5分

未按规范要求设置纵、横向扫地杆,扣5~10分

扫地杆的设置和固定不符合规范要求,扣5分

未采取排水措施,扣8分

10

3 架体与

建筑结

构拉结

架体与建筑结构拉结方式或间距不符合规范要求,每处扣2分

架体底层第一步纵向水平杆处未按规定设置连墙件或未采用其

他可靠措施固定,每处扣2分

搭设高度超过24m的双排脚手架,未采用刚性连墙件与建筑结

构可靠连接,扣10分

10

4 杆件间距

与剪刀撑

立杆、纵向水平杆、横向水平杆间距超过设计或规范要求,每

处扣2分

未按规定设置纵向剪刀撑或横向斜撑,每处扣5分

剪刀撑未沿脚手架高度连续设置或角度不符合规范要求,扣5

剪刀撑斜杆的接长或剪刀撑斜杆与架体杆件固定不符合规范要

求,每处扣2分

10

5 脚手板与

防护栏杆

脚手板未满铺或铺设不牢、不稳,扣5~10分

脚手板规格或材质不符合规范要求,扣5~10分

架体外侧未设置密目式安全网封闭或网间连接不严,扣5~10

作业层防护栏杆不符合规范要求,扣5分

作业层未设置高度不小于180㎜的挡脚板,扣3分

10

6 交底与

验收

架体搭设前未进行交底或交底未留有文字记录,扣5~10分

架体分段搭设、分段使用未进行分段验收,扣5分

架体搭设完毕未办理验收手续,扣10分

验收内容未进行量化,或未经责任人签字确认,扣5分

10 小计60

7

目横向水平

杆设置

未在立杆与纵向水平杆交点处设置横向水平杆,每处扣2分

未按脚手板铺设的需要增加设置横向水平杆,每处扣2分

双排脚手架横向水平杆只固定一端,每处扣2分

单排脚手架横向水平杆插入墙内小于180mm,每处扣2分

10

8 杆件

连接

纵向水平杆搭接长度小于1m或固定不符合要求,每处扣2分

立杆除顶层顶步外采用搭接,每处扣4分

杆件对接扣件的布置不符合规范要求,扣2分

扣件紧固力矩小于40N·m或大于65N·m,每处扣2分

10

9 层间

防护

作业层脚手板下未用安全平网兜底或作业层以下每隔10m未用

安全平网封闭,扣5分

作业层与建筑物之间未按规定进行封闭,扣5分

10

10 构配件

材质

钢管直径、壁厚、材质不符合要求,扣5分

钢管弯曲、变形、锈蚀严重,扣5分

扣件未进行复试或技术性能不符合标准,扣5分

5

11 通道未设置人员上下专用通道,扣5分

通道设置不符合要求,扣2分

5

小计40 检查项目合计100

表B.4 门式钢管脚手架检查评分表

序号检查项

目扣分标准

1

目施工

方案

未编制专项施工方案或未进

行设计计算,扣10分

专项施工方案未按规定审

核、审批,扣10分

架体搭设超过规范允许高

度,专项施工方案未组织专

家论证,扣10分

10

2 架体

基础架体基础不平、不实、不符

合专项施工方案要求,扣5~

10分

架体底部未设垫板或垫板的

规格不符合要求,扣2~5分

架体底部未按规范要求设置

底座,每处扣2分

架体底部未按规范要求设置

扫地杆,扣5分

未采取排水措施,扣8分

10

3 架体

稳定架体与建筑结构拉结方式或

间距不符合规范要求,每处

扣2分

未按规范要求设置剪刀撑,

扣10分

门架立杆垂直度偏差超过规

范要求,扣5分

交叉支撑的设置不符合规范

要求,每处扣2分

10

4 杆件

锁臂未按规定组装或漏装杆件、

锁臂,扣2~6分

未按规范要求设置纵向水平

加固杆,扣10分

扣件与连接的杆件参数不匹

配,每处扣2分

10

5 脚手

板脚手板未满铺或铺设不牢、

不稳,扣5~10分

脚手板规格或材质不符合要

求的,扣5~10分

采用挂扣式钢脚手板时挂钩

未挂扣在横向水平杆上或挂

钩未处于锁住状态,每处扣

2分

10

6 交底与 验 收 架体搭设前未进行交底或交底未有文字记录,扣5~10分 架体分段搭设、分段使用未办理分段验收,扣

6分 架体搭设完毕未办理验收手续,扣10分

验收内容未进行量化,或未经责任人签字确认,扣5分

10

小计

60

7 一 般 项 目 架体 防护 作业层防护栏杆不符合规范要求,扣5分

作业层未设置高度不小于180㎜的挡脚板,扣3分 架体外侧未设置密目式安全网封闭或网间不严,扣5~10分

作业层脚手板下未用安全平网双层兜底或作业层以下每隔10m 未用安全平网封闭,扣5分

10

8 构配件 材 质 杆件变形、锈蚀严重,扣10分 门架局部开焊,扣10分 构配件的规格、型号、材质或产品质量不符合规范要求,扣5~10分

10

9 荷载 施工荷载超过设计规定,扣10分 荷载堆放不均匀,每处扣5分

10 10 通道 未设置人员上下专用通道,扣10分 通道设置不符合要求,扣5分

10

小计 40 检查项目合计

100

表B.5 碗扣式钢管脚手架检查评分表

序号检查项

扣分标准

1

目施工

方案

未编制专项施工方案或未进行

设计计算,扣10分

专项施工方案未按规定审核、

审批,扣10分

架体搭设超过规范允许高度,

专项施工方案未组织专家论

证,扣10分

10

2 架体

基础基础不平、不实,不符合专项施

工方案要求,扣5~10分

架体底部未设置垫板或垫板的

规格不符合要求,扣2~5分

架体底部未按规范要求设置底

座,每处扣2分

架体底部未按规范要求设置扫

地杆,扣5分

未采取排水措施,扣8分

10

3 架体

稳定架体与建筑结构未按规范要求

拉结,每处扣2分

架体底层第一步水平杆处未按

规范要求设置连墙件或未采用

其它可靠措施固定,每处扣2

连墙件未采用刚性杆件,扣10

未按规范要求设置专用斜杆或

八字形斜撑,扣5分

专用斜杆两端未固定在纵、横

向水平杆与立杆汇交的碗扣结

点处,每处扣2分

专用斜杆或八字形斜撑未沿脚

手架高度连续设置或角度不符

合要求,扣5分

10

4 杆件

锁件立杆间距、水平杆步距超过设计

或规范要求,每处扣2分

未按专项施工方案设计的步距

在立杆连接碗扣结点处设置

纵、横向水平杆,每处扣2分

架体搭设高度超过24 m时,顶

部24m以下的连墙件层未按规

定设置水平斜杆,扣10分

架体组装不牢或上碗扣紧固不

符合要求,每处扣2分

10

5 脚手

板脚手板未满铺或铺设不牢、不

稳,扣5~10分

脚手板规格或材质不符合要

求,扣5~10分

采用挂扣式钢脚手板时挂钩未

挂扣在横向水平杆上或挂钩未

处于锁住状态,每处扣2分

10

6 交底

验收

架体搭设前未进行交底或交底

未有文字记录,扣5~10分

架体分段搭设、分段使用未进

行分段验收,扣5分

架体搭设完毕未办理验收手

续,扣10分

验收内容未进行量化,或未经

责任人签字确认,扣5分

10 小计60

7

目架体

防护

架体外侧未采用密目式安全网封

闭或网间连接不严,扣5~10分

作业层防护栏杆不符合规范要

求,扣5分

作业层外侧未设置高度不小于

180㎜的挡脚板,扣3分

作业层脚手板下未用安全平网

兜底或作业层以下每隔10m未

采用安全平网封闭,扣5分

10

8 构配

材质

杆件弯曲、变形、锈蚀严重,

扣10分

钢管、构配件的规格、型号、

材质或产品质量不符合规范要

求,扣5~10分

10

9 荷载施工荷载超过设计规定,扣10

荷载堆放不均匀,每处扣5分

10

10 通道未设置人员上下专用通道,扣

10分

通道设置不符合要求,扣5分

10

小计40 检查项目

合计100

表B. 6 承插型盘扣式钢管支架检查评分表

序号检查项

目扣分标准

1

目施

未编制专项施工方案或未进

行设计计算,扣10分

专项施工方案未按规定审核、

审批,扣10分

10

2 架

架体基础不平、不实、不符合专

项方案设要求,扣5~10分

架体立杆底部缺少垫板或垫

板的规格不符合规范要求,每

处扣2分

架体立杆底部未按要求设置

可调底座,每处扣2分

未按规范要求设置纵、横向扫

地杆,扣5~10分

未采取排水措施,扣8分

10

3 架

架体与建筑结构未按规范要

求拉结,每处扣2分

架体底层第一步水平杆处未

按规范要求设置连墙件或未

采用其它可靠措施固定,每处

扣2分

连墙件未采用刚性杆件,扣10

未按规范要求设置竖向斜杆

或剪刀撑,扣5分

竖向斜杆两端未固定在纵、横

向水平杆与立杆汇交的盘扣

结点处,每处扣2分

斜杆或剪刀撑未沿脚手架高

度连续设置或角度不符合要

求,扣5分

10

4 杆

架体立杆间距、水平杆步距超过

设计或规范要求,每处扣2分

未按专项施工方案设计的步

距在立杆连接插盘处设置纵、

横向水平杆,每处扣2分

双排脚手架的每步水平杆,当

无挂扣钢脚手板时未按规范

要求设置水平斜杆,扣5~10

10

5 脚

脚手板不满铺或铺设不牢、不

稳,扣5~10分

脚手板规格或材质不符合要

求,扣5~10分

采用挂扣式钢脚手板时挂钩

未挂扣在水平杆上或挂钩未

处于锁住状态,每处扣2分

10

6 交

架体搭设前未进行交底或未

有文字记录,扣5~10分

架体分段搭设、分段使用未进

行分段验收,扣5分

架体搭设完毕未办理验收手

续,扣10分

验收内容未进行量化,或未经

责任人签字确认,扣5分

10

小计 60

7 一 般 项 目

架体 防护

架体外侧未设置密目式安全网封闭或网间连接不严,扣5~10分

作业层防护栏杆不符合规范要求,扣5分

作业层外侧未设置高度不小于180㎜的挡脚板,扣3分 作业层脚手板下未用安全平网兜底或作业层以下每隔10m 未采用安全平网封闭,扣5分 10

8 杆件 连接 立杆竖向接长位置不符合要求,每处扣2分

剪刀撑的斜杆接长不符合要求,扣8分

10 9 构配

材质 钢管、构配件的规格、型号、材质或产品质量不符合规范要求,扣5分 钢管弯曲、变形、锈蚀严重,扣10分

10 10 通道 未设置人员上下专用通道,扣10分 通道设置不符合要求,扣5分 10 小计 40

检查项目合计 100

表B.7 满堂式脚手架检查评分表

序 号 检查项目

扣分标准 应得 分数 扣减分数 实得分数 1 保 证 项 目 施工 方案 未编制专项施工方案或未进行设计计算,扣10分 专项施工方案未按规定审核、审批,扣10分

10

2 架体 基础 架体基础不平、不实、不符合专项施工方案要求,扣5~10分 架体底部未设置垫板或垫板的规格不符合规范要求,每处扣2~5分 架体底部未按规范要求设置底座,每处扣2分

架体底部未按规范要求设置扫地杆,扣5分

未采取排水措施,扣8分

10

3 架

架体四周与中间未按规范要求设

置竖向剪刀撑或专用斜杆,

扣10分

未按规范要求设置水平剪刀撑或

专用水平斜杆,扣10分

架体高宽比超过规范要求时未采

取与结构拉结或其他可靠的稳定

措施,扣10分

10

4 杆

架体立杆间距、水平杆步距超过

设计和规范要求,每处扣2分

杆件接长不符合要求,每处扣2

架体搭设不牢或杆件节点紧固不

符合要求,每处扣2分

10

5 脚

脚手板不满铺或铺设不牢、不稳,

扣5~10分

脚手板规格或材质不符合要求,

扣5~10分

采用挂扣式钢脚手板时挂钩未挂

扣在水平杆上或挂钩未处于锁住

状态,每处扣2分

10

6 交

架体搭设前未进行交底或交底未

有文字记录,扣5~10分

架体分段搭设、分段使用未进行

分段验收,扣5分

架体搭设完毕未办理验收手续,

扣10分

验收内容未进行量化,或未经责

任人签字确认,扣5分

10

计60

7

目架

作业层防护栏杆不符合规范要

求,扣5分

作业层外侧未设置高度不小于

180mm挡脚板,扣3分

作业层脚手板下未用安全平网兜

底或作业层以下每隔10m未用安

全平网封闭,扣5分

10

8 构

钢管、构配件的规格、型号、材

质或产品质量不符合规范要求,

扣5~10分

杆件弯曲、变形、锈蚀严重,扣

10分

10

9 荷

载架体的施工荷载超过设计和规范

要求,扣10分

荷载堆放不均匀,每处扣5分

10

1 0 通

未设置人员上下专用通道,扣10

通道设置不符合要求,扣5分

10

计40

检查项

目合计100

表B.8 悬挑式脚手架检查评分表

序号检查项

扣分标准

1

目施

未编制专项施工方案或未进行

设计计算,扣10分

专项施工方案未按规定审核、

审批,扣10分

架体搭设超过规范允许高度,

专项施工方案未按规定组织进

行专家论证,扣10分

10

2 悬

钢梁截面高度未按设计确定或

载面形式不符合设计和规范要

求,扣10分

钢梁固定段长度小于悬挑段长

度的1.25倍,扣5分

钢梁外端未设置钢丝绳或钢拉

杆与上一层建筑结构拉结,每

处扣2分

钢梁与建筑结构锚固处结构强

度、锚固措施不符合设计和规

范要求,扣5-10分

钢梁间距未按悬挑架体立杆纵

距设置,扣5分

10

3 架

立杆底部与悬挑钢梁连接处未

采取可靠固定措施,每处扣2

承插式立杆接长未采取螺栓或

销钉固定,每处扣2分

纵横向扫地杆的设置不符合规

范要求,扣5~10分

未在架体外侧设置连续式剪刀

撑,扣10分

未按规定设置横向斜撑,扣5

架体未按规定与建筑结构拉

结,每处扣5分

10

4 脚

脚手板规格、材质不符合要求,

扣5~10分

脚手板未满铺或铺设不严、不

牢、不稳,扣5~10分10

5 荷

脚手架施工荷载超过设计规

定,扣10分

施工荷载堆放不均匀,每处扣

5分10

6 交

架体搭设前未进行交底或交底

未有文字记录,扣5~10分

架体分段搭设、分段使用未进

行分段验收,扣6分

架体搭设完毕未办理验收手

续,扣10分

验收内容未进行量化,或未经

责任人签字确认,扣5分

10

60

7

目杆

立杆间距、纵向水平杆步距超

过设计或规范要求,每处扣2

未在立杆与纵向水平杆交点处

设置横向水平杆,每处扣2分

未按脚手板铺设的需要增加设

置横向水平杆,每处扣2分

10

8 架

作业层防护栏杆不符合规范要

求,扣5分

作业层架体外侧未设置高度不

小于180mm的挡脚板,扣3分

架体外侧未采用密目式安全网

封闭或网间不严,扣5~10分10

9 层

作业层脚手板下未采用安全平

网兜底或作业层以下每隔10m

未采用安全平网封闭,扣5分

作业层与建筑物之间未进行封

闭,扣5分

架体底层沿建筑结构边缘,悬

挑钢梁与悬挑钢梁之间未采取

封闭措施或封闭不严,扣2~8

架体底层未进行封闭或封闭不

严,扣2~10分

10

10 构

型钢、钢管、构配件规格及材

质不符合规范要求,扣5~10

型钢、钢管、构配件弯曲、变

形、锈蚀严重,扣10分

10

40

检查项目各计100

表B.9 附着式升降脚手架检查评分表

序号检查

项目扣分标准

1

目施工

方案

未编制专项施工方案或未进行设计计算,扣10分

专项施工方案未按规定审核、审批,扣10分

脚手架提升超过规定允许高度,专项施工方案未按规定组织专家论证,

扣10分

10

2 安全

装置未采用防坠落装置或技术性能不符合规范要求,扣10分

防坠落装置与升降设备未分别独立固定在建筑结构上,扣10分

防坠落装置未设置在竖向主框架处并与建筑结构附着,扣10分

未安装防倾覆装置或防倾覆装置不符合规范要求,扣5~10分

升降或使用工况,最上和最下两个防倾装置之间的最小间距不符合规范要

求,扣8分

未安装同步控制装置或技术性能不符合规范要求,扣5~8分

10

3 架体

构造架体高度大于5倍楼层高,扣10分

架体宽度大于1.2m,扣5分

直线布置的架体支承跨度大于7m或折线、曲线布置的架体支承跨度大于

5.4m,扣8分

架体的水平悬挑长度大于2m或大于跨度1/2,扣10分

架体悬臂高度大于架体高度2/5或大于6m,扣10分

架体全高与支撑跨度的乘积大于110㎡,扣10分

10

4 附着

支座未按竖向主框架所覆盖的每个楼层设置一道附着支座,扣10分

使用工况未将竖向主框架与附着支座固定,扣10分

升降工况未将防倾、导向装置设置在附着支座上,扣10分

附着支座与建筑结构连接固定方式不符合规范要求,扣5~10分

10

5 架体

安装主框架和水平支承桁架的节点未采用焊接或螺栓连接,扣10分

各杆件轴线未汇交于节点,扣3分

水平支承桁架的上弦和下弦之间设置的水平支撑杆件未采用焊接或螺栓连

接,扣5分

架体立杆底端未设置在水平支撑桁架上弦杆件节点处,扣10分

竖向主框架组装高度低于架体高度,扣5分

架体外立面设置的连续式剪刀撑未将竖向主框架、水平支承桁架和架体构架

连成一体,扣8分

10

6 架体

升降两跨以上架体升降采用手动升降设备,扣10分

升降工况附着支座与建筑结构连接处混凝土强度未达到设计和规范要求,

扣10分

升降工况架体上有施工荷载或有人员停留,扣10分

10

小计60

1

目检查

验收

主要构配件进场未进行验收,扣6分

分区段安装、分区段使用未进行分区段验收,扣8分

架体搭设完毕未办理验收手续,扣10分

验收内容未进行量化,或未经责任人签字确认,扣5分

架体提升前未有检查记录,扣6分

架体提升后、使用前未履行验收手续或资料不全,扣2~8分

10

2 脚手

板脚手板未满铺或铺设不严、不牢,扣3~5分

作业层与建筑结构之间空隙封闭不严,扣3~5分

脚手板规格、材质不符合要求,扣5~10分

10

3 架体

防护脚手架外侧未采用密目式安全网封闭或网间不严,扣5~10分

作业层防护栏杆不符合规范要求,扣5分

作业层未设置高度不小于180㎜的挡脚板,扣3分

10

4 安全

作业操作前未向有关技术人员和作业人员进行安全技术交底或交底未有文字记

录,扣5~10分

作业人员未经培训或未定岗定责,扣5~10分

安装拆除单位资质不符合要求或特种作业人员未持证上岗,扣5~10分

安装、升降、拆除时未设置安全警戒区及专人监护,扣10分

荷载不均匀或超载,扣5~10分

10

小计

40 检查项目合计

100

表B. 10 高处作业吊篮检查评分表

序号 检查项目 扣分标准

应得分数 扣减分数

实得分数 1

保 证 项 目 施工 方案 未编制专项施工方案或未对吊篮支架支撑处结构的

承载力进行验算,扣10分 专项施工方案未按规定审核、审批,扣10分

10

2

安全 装置

未安装防坠安全锁或安全锁失灵,扣10分

防坠安全锁超过标定期限仍在使用,扣10分

未设置挂设安全带专用安全绳及安全锁扣或安全绳未固定在建筑物可靠位置,扣10分

吊篮未安装上限位装置或限位装置失灵,扣10分 10

3 悬挂 机构

悬挂机构前支架支撑在建筑物女儿墙上或挑檐边缘,扣10分

前梁外伸长度不符合产品说明书规定,扣10分 前支架与支撑面不垂直或脚轮受力,扣10分

上支架未固定在前支架调节杆与悬挑梁连接的结点处,扣5分

使用破损的配重块或采用其他替代物,扣10分 配重块未固定或重量不符合设计规定,扣10分 10

4

钢丝绳 钢丝绳有断丝、松股、硬弯、锈蚀或有油污附着物,扣10分

安全钢丝绳规格、型号与

工作钢丝绳不相同或未独立悬挂,扣10分

安全钢丝绳不悬垂,扣5分

电焊作业时未对钢丝绳采取保护措施,扣5~10分 10

5

安装 作业

吊篮平台组装长度不符合产品说明书和规范要求,扣10分

吊篮组装的构配件不是同一生产厂家的产品,扣5~10分

10

6 升降 作业 操作升降人员未经培训合格,扣10分

吊篮内作业人员数量超过2人,扣10分

吊篮内作业人员未将安全带用安全锁扣挂置在独立设置的专用安全绳上,扣

10分

作业人员未从地面进出吊篮,扣5分 10

小计

60

7 一 般 项 目 交底与 验 收 未履行验收程序,验收表未经责任人签字确认,扣5~10分 验收内容未进行量化,扣5分 每天班前班后未进行检查,扣5分 吊篮安装使用前未进行交底或交底未留有文字记录,扣5~10分

10

8 安全 防护 吊篮平台周边的防护栏杆或挡脚板的设置不符合规范要求,扣5~10分 多层或立体交叉作业未设置防护顶板,扣8分 10 9 吊篮 稳定 吊篮作业未采取防摆动措施,扣5分 吊篮钢丝绳不垂直或吊篮距建筑物空隙过大,扣5分

10 10 荷载 施工荷载超过设计规定,扣10分 荷载堆放不均匀,扣5分 10 小 计 40 检查项目各计

100

建筑施工安全检查标准-JGJ59-2011完整版

建筑施工安全检查标准-JGJ59-2011完整版

表A 建筑施工安全检查评分汇总表 企业名称:资质等级:年月日

表B.1 安全管理检查评分表 序号检查 项目扣分标准 应 得 分 数 扣 减 分 数 实 得 分 数 1 保 证 项 目 安全 生产 责任制 未建立安全生产责任制,扣10分 安全生产责任制未经责任人签字确认,扣3分 未备有各工种安全技术操作规程,扣2~10分 未按规定配备专职安全员,扣2~10分 工程项目部承包合同中未明确安全生产考核指标,扣5分 未制定安全生产资金保障制度,扣5分 未编制安全资金使用计划或未按计划实施,扣2~5分 未制定伤亡控制、安全达标、文明施工等管理目标,扣5分 未进行安全责任目标分解的,扣5分 未建立对安全生产责任制和责任目标的考核制度,扣5分 未按考核制度对管理人员定期考核,扣2~5分 10 2 施工组 织设计 及专项 施工 方案 施工组织设计中未制定安全技术措施,扣10分 危险性较大的分部分项工程未编制安全专项施工方案,扣10分 未按规定对超过一定规模危险性较大的分部分项工程专项方案进行专 家论证,扣10分 施工组织设计、专项施工方案未经审批,扣10分 安全技术措施、专项施工方案无针对性或缺少设计计算,扣2~8分 未按施工组织设计、专项施工方案组织实施,扣2~10分 10 3 安全 技术 交底 未进行书面安全技术交底,扣10分 未按分部分项进行交底,扣5分 交底内容不全或针对性不强,扣2~5分 交底未履行签字手续,扣4分 10 4 安全 检查 未建立安全检查制度,扣10分 未有安全检查记录,扣5分 事故隐患的整改未做到定人、定时间、定措施,扣2~6分 对重大事故隐患改通知书所列项目未按期整改和复查,扣5-10分 10 5 安全 教育 未建立安全教育培训制度,扣10分 施工人员入场工人未进行三级安全教育培训和考核,扣5分 未明确具体安全教育培训内容,扣2~8分 变换工种或采用新技术、新工艺、新设备、新材料施工时未进行安全教 育,扣5分 施工管理人员、专职安全员未按规定进行年度教育培训和考核, 每人扣2分 10 6 应急 预案 未制定安全生产应急救援预案,扣10分 未建立应急救援组织或未按规定配备救援人员,扣2~6分 未定期进行应急救援演练,扣5分 未配置应急救援器材和设备,扣5分 10 小计60 7 一 般 项 目分包单 位安全 管理 分包单位资质、资格、分包手续不全或失效,扣10分 未签定安全生产协议书,扣5分 分包合同、安全生产协议书,签字盖章手续不全,扣2~6分 分包单位未按规定建立安全机构或未配备专职安全员,扣2~6分 10 8 持证 上岗 未经培训从事施工、安全管理和特种作业,每人扣5分 项目经理、专职安全员和特种作业人员未持证上岗,每人扣2分10 9 生产安 全事故 处理 生产安全事故未按规定报告,扣10分 生产安全事故未按规定进行调查分析、制定防范措施,扣10分 未依法为施工作业人员办理保险,扣5分 10 10 安全 标志 主要施工区域、危险部位未按规定悬挂安全标志,扣2~6分 未绘制现场安全标志布置图,扣3分 未按部位和现场设施的变化调整安全标志设置,扣2~6分 未设置重大危险源公示牌,扣5分 10

建筑工程安全检查方案(正式)

编订:__________________ 单位:__________________ 时间:__________________ 建筑工程安全检查方案 (正式) Deploy The Objectives, Requirements And Methods To Make The Personnel In The Organization Operate According To The Established Standards And Reach The Expected Level. Word格式 / 完整 / 可编辑

文件编号:KG-AO-5531-93 建筑工程安全检查方案(正式) 使用备注:本文档可用在日常工作场景,通过对目的、要求、方式、方法、进度等进行具体、周密的部署,从而使得组织内人员按照既定标准、规范的要求进行操作,使日常工作或活动达到预期的水平。下载后就可自由编辑。 根据《建筑施工安全检查标准JGJ_2011》以及本项目《安全监理规划》、《安全监理实施细则》的要求,对郎溪经济技术开发区电力电源标准化厂房工程实施安全检查。 一、指导方针;安全第一、预防为主、综合治理 二、检查工作安排:安全检查工作分一下三个阶段进行,施工单位自查、监理单位复查及业主的验收。 施工单位进行施工安全自查(时间20xx年11月7-8日) 报监理单位进行复查(时间20xx年11月8日)整改验收时间(20xx年11月8日至10日) 工程复工(复工时间视检查及整改结果而定) 三、检查结果: 1、安全生产专项方案及检查表;

2、施工用电专项方案及检查表; 3、塔吊专项方案及检查表(多塔作业防碰撞方案); 4、脚手架工程、模板专项方案及检查表 5、安全生产交底检查; 6、施工机械及检查表; 7、基坑支护专项方案; 8、工程施工安全管理检查表 A、检查制度建立与实施 B、安全标志、防护用品管理 C、分部工程安全技术交底 D、消防管理 9、应急预案、相关保险; 10、特种作业人员资质证书核查; 四、验收结论 检查整改完成后,下达工程复工令。

施工现场安全隐患排查方案

芜湖长江公路二桥土建工程D-2标隐患排查方案 中交一公局第三工程有限公司芜湖长江公路二桥土建工程D-2标 项目经理部

中交一公局第三工程有限公司芜湖长江公路二桥土建工程D-2标 隐患排查方案 编制:__________________ 审核:__________________ 批准:__________________ 中交一公局第三工程有限公司 芜湖长江公路二桥土建工程D-2标 2014年6月

一、编制依据及目的 “安全第一、预防为主”是党和国家安全生产工作的方针。安全生产,人人有责。以安全责任为中心,落实层级的责任制,要加强安全生产管理,消除事故隐患,防止职工伤亡事故的发生。 搞好安全生产工作,保护职工在施工及生产过程中的安全和健康,是我们必须履行的职责,也关系着每一个职工切身利益及千家万户的幸福快乐;关系着企业生产的顺利进行及经济效益的稳步增长;关系着社会的安定繁荣及人民的安居乐业,所以绝不能掉以轻心,必须认真对待。 根据建设部强制性行业标准《建筑施工安全检查标准》JGJ59-2011及《建筑施工企业工会劳动保护工作检查评分标准》的规定,施工现场做到安全生产不发生事故,应对安全隐患及时发现排查整改,特制定健全安全隐患排查方案。 建筑系统是高空作业,深基础操作,临时设施多,工序环节多,工人量在且复杂,都将增大安全生产的难度。必须落实有效措施,防患于未然,把安全生产工作做好。现将行业中多发性事故(高处坠落、物体打击、触电、中暑、粉尘、坍塌、火灾和爆炸)的安全隐患排查方案供从事安全管理人员进行日常工作指导(也可作为职工安全教育培训资料)。要认真付诸实践,并不断总结经验,充实完善,提高我们的安全管理水平。 二、对安全隐患存在的一般安全规定 1、未经三级安全教育的新工人,复工换岗的人员未经岗位安全教育,不得进入施工现场的工作岗位进行操作。 2、不正确佩戴安全帽及佩戴超过使用年限(2年半)的安全帽,不准进入施工现场。 3、严禁赤脚或穿高跟鞋、拖鞋进入施工现场。

建筑施工安全检查评分标准

建筑施工安全检查 评分标准 1 2020年4月19日

建筑施工安全检查评分标准 第一章总则 第1.0.1条为了科学地评价建筑施工安全生产情况,提高安全生产 工作的管理水平,预防伤亡事故的发生,实现安全检查工作的标准 化、规范化,特制定本标准。 第1.0.2条本标准主要采用安全系统工程原理,结合建筑施工中伤 亡事故规律,依据国家有关安全法规、条例、标准和规程而编制。 第1.0.3条本标准用于对建筑施工安全工作的检查和评价,供国 营、集体、中外合资等企业及其主管部门使用。 第1.0.4条本标准未包括的分部分项工程及安全生产内容,可由各 地根据实际情况拟定。 第二章安全检查分类及评分方法 第2.0.1条对建筑施工中易发生伤亡事故的主要环节、部位和工艺 等的完成情况做安全检查评价、采用检查评分表的形式,分为安全管理、外脚手架、“三宝”及“四口”防护、施工用电、龙门架与井字架、塔吊和施工机具等七项分项检查评分表和一张检查评分汇总表。注:“三宝”系指安全帽、安全带和安全网。 “四口”系指通道口、预留洞口、楼梯口、电梯井口。 第2.0.2条在安全管理、外脚手架、施工用电、龙门架与井字 架、塔吊等五项检查评分表中,设立了保证项目和检查项目,保证项 目是安全检查的重点和关键。 2 2020年4月19日

第2.0.3条各分项检查评分表中,满分为100分。表中各检查项目得 分为按规定检查内容所得分数之和。每张表总得分为各自表内各检查 项目实得分数之和。 第2.0.4条在检查评分中,遇有多个外脚手架、塔吊、龙门架与井 字架时,则该项得分为各单项实得分数的算术平均值。 第2.0.5条检查评分不得采用负值。各检查项目所扣分数总和不得 超过该项应得分数。 第2.0.6条在检查评分中,遇有保证项目中有一项不得分或保证项 目小计得分不足40分时,此检查评分表不得分。 第2.0.7条汇总表满分为100分。各分项检查表在汇总表中所占的 满分分值分别为:安全管理10分;外脚手架20分;“三宝”及“四口”防 护20分;施工用电20分;龙门架与井字架10分;塔吊10分;施工 机具10分。 × 汇总表总得分为表中各分项项目实得分数之和。 第 2.0.8条检查中遇有缺项的,得分按下列办法换算: 3

建筑施工安全排查实施方案

榆树湾煤矿多功能公寓楼主体工程 安全隐患排查实施方案 编制人: 审核人: 施工单位:陕建集团榆树湾煤矿多 功能公寓楼主体工程项目经理部 编制时间: 目录 一、成立安全隐患排查小组 (1) 二、岗位职责 (1) 三、对安全隐患存在的一般安全规定 (2) 四、重点安全隐患排查项目 (3)

榆树湾煤矿多功能公寓楼主体工程项目经理部 安全隐患排查实施方案 二、岗位职责 1、组长负责建筑施工安全专项治理工作的布置、督促检查工作。 2、副组长在组长的领导下,组织研究制定专项治理实施方案;组织开展专项整治的自查、自纠,总结工作。

3、组员具体负责编制建设工程安全生产隐患排查治理方案,并将审批过的方案上报及转发到施工项目工地。负责督促施工项目工地专项施工方案编制与实施情况的检查,负责各项安全管理规定及安全生产责任制建立落实,安全技术交底以及安全教育和培训情况的检查,协助组长、副组长开展好专项整治工作。 三、对安全隐患存在的一般安全规定 1未经三级安全教育的新工人,复工换岗的人员未经岗位安全教育,不得进入施工现场的工作岗位进行操作。 2不正确佩戴安全帽及佩戴超过使用年限(2年半)的安全帽,不准进入施工现场。 3严禁赤脚或穿高跟鞋、拖鞋进入施工现场。 4严禁酒后及带小孩进入施工现场。 5不得到禁止烟火的地方吸烟、动火。 6不得攀登脚手架。 7特种作业人员、机械操作工未经专门安全培训,无有效专业上岗操作证,不得上岗操作。 8脚手架及所有机械设备和现浇混凝土模板支撑,搭设安装后,未经验收合格,不得使用。 9电源开关箱不准一闸、一漏电、一箱多用。 10未经指派批准,未经作业安全交底或安全交底不清和无安全防护设施,不得盲目操作。 11不得违章指挥和违章作业,对违章作业的指令有权拒绝,并有

建筑施工安全检查存在较常见问题

建筑施工安全检查存在较常见的问题 一、安全管理 1、工程项目未办理安全监督登记手续 2、未按规定配备专职安全员 3、项目经理、安全员无安全生产知识考核合格证 4、未制定安全管理目标(伤亡控制指标和安全达标、文明施工目标) 5、专业性较强的项目未单独编制专项施工案 6、专项案(安全措施)针对性不强 7、专项案(安全措施)未落实 8、无书面安全技术交底 9、安全技术交底针对性不强 10安全技术交底未履行签字手续 11无定期安全检查记录 12、检查出事故隐患未按规定整改 13、未按规定进行安全教育 14、班组安全活动无记录 15、特种作业人员无证上岗 16、无现场安全标志总平面图 17、未按现场安全标志总平面图设置安全标志 18、未建立工伤事故档案 二、文明施工

1、施工现场未按规定设置围挡 2、施工现场未实施封闭管理,无门卫及门卫制度 3、进出大门未设置车辆冲洗台 4、污水外流污染路面 5、材料未按规定堆放整齐 6、易燃易爆物品未分类存放 7、未经处理泥浆水、污水排入城市管网 8、在建工程兼做宿舍 9、生活区、办公区与施工区无明显分隔措施 10.食堂不符合卫生要求 11、食堂未使用清洁燃料 12、厕所无水冲设施 13、厕所卫生不符合要求 14、现场未按规定配置消防灭火器材 15、未执行动火审批手续和动火监护 16、无消防器材平面布置图 17、宿舍通风差,不整洁 18、现场无保健区药箱、急救措施和急救器材 19、未建立施工不扰民措施 三、脚手架 1、脚手架高度超过规规定无设计计算书

2、脚手架施工案未经审核批准 3、脚手架施工案不具体、不能指导施工 4、脚手架立杆少底座 5、脚手架无扫地杆 6、架体与建筑物少拉结 7、未按规定设置剪刀撑 8、脚手架未按规定设置密目式安全网 9、施工层未设1.2m高防护栏杆 10.施工层未设18cm高挡脚板 11、脚手架搭设未按规定办理验收手续 12、施工层脚手架立杆与建筑物之间未进行封闭 13、架体未设上下通道 14、卸料平台未经设计计算 15、悬挑式钢平台安装不符合设计要求 16、落地式卸料平台支撑系统与脚手架连结 17、卸料平台无荷载限定标志 18、脚手架杆件搭设间距不符合要求 四、施工用电 1、无临时用电施工组织设计 2、临时用电施工组织设计针对性不强 3、未达到三级配电、两级保护

建筑施工安全检查内容

根据建筑施工的特点,如何更科学、合理地制定安全检查内容是搞好建筑施工安全检查的基础和关键,就当前事故发生情况和建筑施工技术手段来看,将建筑施工安全检查分为:安全管理、外脚手架、“三宝”及“四口”防护、施工用电、龙门架与井字架、塔吊、施工机具等七个方面,基本上能够反映建筑施工安全检查的全貌,依据这七个方面制定科学合理、针对性强、可操作性强的安全检查表,是保障安全检查顺利进行、进而预防事故发生的前提和基础。 2.1 安全管理 建筑安全施工管理涉及的内容很多,对于安全检查表中安全管理方面的东西,也不可能包罗万象,什么都检查,但一些主要项目,关键的东西必须列入检查表中。 2.1.1 安全生产责任制。必须建立安全生产责任制,这个责任制包括各个层次、各个工种、各个岗位,人人都要有安全生产责任。对各级各部门未执行安全责任制要考核,对经济承包合同中无安全生产指标的要考核,对未建立安全生产责任制的单位或部门实行安全否定。 2.1.2 安全教育。安全教育是建筑施工安全管理的重要组成部分,它旨在提高员工的安全意识,使员工掌握一般的安全技能和应知应会。因此要对安全教育这一项着重检查,若新人厂员工未进行安全教育、员工变换工种时未进行安全教育、员工不懂本工种安全技术操作规范,均要进行检查考核扣分。 2.1.3 施工组织设计。施工组织设计是建筑工程施工的总纲,它必须包含安全管理的内容,如若施工组织设计中无安全措施,或安全措施未经审批,或安全措施不全面,或安全措施无针对性,都要进行检查扣分。 2.1.4 分部(分项)工程安全技术交底。这是安全施工的纲领性文件,若该工程无安全技术交底,或交底针对性不强,或交底不全面,或交底未履行签字手续的,也要进行安全检查扣分。 2.1.5 特种作业持证上岗。这是规范作业人员安全行为的强制性手段。如特种作业人员未做到持证上岗,则不能从事特种作业,特种工未经过培训考试合格或非特种工从事特种作业,都要扣分。

建筑施工安全生产大排查大整治活动实施方案

建筑施工安全生产大排查大整治活动实施方案 为深刻吸取最近一些重大生产安全事故的惨痛教训,认真贯彻近 期各级安全生产会议精神,根据《国务院办公厅关于集中开展安全生 产大检查的通知》及大同市住房和城乡建设局《关于印发<全市建筑 施工安全生产大排查大整治活动实施方案>的通知》( 同建发 [2017]97 号) 要求,为进一步加强建筑施工安全监理工作,有效排查治理各类安全隐患,切实做好施工现场安全施工,现制定大同市浩达建安有限责任公司建筑施工安全生产大排查大整治活动实施方案,具体要求如下: 一、排查整治范围 我公司所施工的房屋建筑和市政基础设施工程 二、实施安排 1、此次建筑施工安全生产大排查大整治活动从2017 年 7 月中旬 开始,至 2017 年 10 月中旬结束。 2、成立建筑施工安全生产大排查大整治活动领导小组,由公司 董事长朱少坡任组长,分管副总经理成现科任副组长,相关部门负责 人为成员,领导小组下设办公室,由工程部经理冯香林兼任办公室主 任,具体负责大排查大整治活动的部署、组织、协调和督查等工作。 3、此次建筑施工安全生产大排查大整治活动实行项目经理负责 制,项目经理应全过程参与此次活动。 4、各项目部部要根据工程实际,结合安全生产现状,于2017 年7 月 5 日前制定有针对性的、可操作的大排查大整治具体实施方案。

并在此活动时间内,每月开展不少于一次的排查整治,每月30 日前将建筑施工安全生产大排查大整治活动统计表(见表1)及活动总结 交公司工程部。 5、带班领导应根据2017 年 7 月 10 日公司《关于开展安全生产 大检查的工作安排》要求,对所带班项目监理部进行全面检查,并于 每月 30 日将检查情况表(见表2)交工程部。带班领导应根据检查 情况,对需完善条款跟踪督促整改到位。 6、在活动期间,公司应组织一次“树标杆、学标杆”活动,公 司领导小组成员、各项目经理及相关现场管理人员应参加。 7、活动结束后,公司工程部应组织各项目经理深入分析此次行 动取得的成绩和存在的问题同时进行全面总结,查找不足并建立完善 长效管理机制。同时认真组织“回头看”工作,对一些具有反复性、 顽固性的问题和隐患,真正做到紧盯不放和长抓不懈。 三、排查整治重点 各项目部要以确保工程质量安全为核心,严格依照法定建设程 序、建筑施工有关标准规范以及各级安全生产规定要求,重点排查整治以下内容: 1、公司最新发布的安全生产管理制度、安全生产施工责任制度、 安全生产教育培训制度以及施工安全检查工作标准等执行情况; 2、工程项目办理立项、用地许可、规划许可、招投标、施工图 审查、质量与安全监督、施工许可等合法建设手续的情况;

建筑工地安全检查一般要从以下几个方面进行

建筑工地安全检查一般要从以下几个方面进行: 一、人的安全思想教育,每个施工工种进场施工前都要进行三级安全教育,公司、项目部、施工班组,这个很重要,要重视,并在检查工作中核查一下,这方面的工作是不是确实做到位了,教育的目的是不是达到了。 二、施工现场的物的管理,包括临时办公生活设施、场内外交通设施、机械设备(如井架、塔吊、搅拌机)、脚手架、三宝四口五临边、现场临时水电、材料堆场等等。 三、施工现场的安全台帐的检查,这个台帐是反应前面的管理是不是到位的一个书面记录,关键是前面两点一定要做好,再检查一下台帐是不是如实纪录做好了。 附安全台帐管理参考表如下: 建筑施工安全检查表 (施工项目)项目市场行为 1.开工前是否办理安全监督备案,领取施工许可证; 2.项目经理、安全管理人员是否虚设,检查时是否在岗; 3.项目是否存在挂靠、违法分包、转包现象; 4.需分包的分部分项工程是否分包给有资质的专业承包企业。用工是否从劳务企业使用,并签订分包、用工合同。项目安全管理 1.是否制定管理目标,并分解、考核;是否建立安全生产责任制; 2. 项目经理、安全员、特种作业人员是否持证上岗,安全员是否由企业直派。基坑、脚手架、模板、起重设备是否编制专项方案,审批

手续齐全; 3. 安全技术交底是否分部分项进行,履行签字手续;4. 进场作业人员是否进行教育、考试并建立台账,作业人员是否持证上岗; 5. 项目是否组织进行安全检查; 6.项目安全措施费用使用是否正确使用,并建立台账。 3文明施工 1.现场是否连续围档,有大门,门前道路、场地是否硬化; 2.材料是否集中分区堆放,并标识; 3.是否设置办公区、生活区,并与作业区进行三区分开; 4.是否设置消防水源,配备消防器材。 4基础施工 1.深度≥2m的基坑开挖是否放坡,并进行坑壁支护; 2.基坑是否设置有效排水措施; 3.坑边堆土、料具等是否符合设计要求; 4.人员上下有无专用通道,通道两侧是否防护 5脚手架 1.基础是否硬化,并设排水措施; 2.是否采用钢管,材料是否锈蚀、弯曲; 3.跨距、步距、高度是否符合设计要求,剪刀撑是否连续设置,高架、悬挑脚手架是否进行专家论证; 4.拉结是否一顶一拉,24m以上脚手架是否采用钢性连结; 5.是否采用密目网封闭,封闭是否严密牢固; 6.搭设是否有资质,是否进行分段验收。序号

2014年安全生产大检查实施方案示范文本

2014年安全生产大检查实施方案示范文本 In The Actual Work Production Management, In Order To Ensure The Smooth Progress Of The Process, And Consider The Relationship Between Each Link, The Specific Requirements Of Each Link To Achieve Risk Control And Planning 某某管理中心 XX年XX月

2014年安全生产大检查实施方案示范 文本 使用指引:此解决方案资料应用在实际工作生产管理中为了保障过程顺利推进,同时考虑各个环节之间的关系,每个环节实现的具体要求而进行的风险控制与规划,并将危害降低到最小,文档经过下载可进行自定义修改,请根据实际需求进行调整与使用。 根据市安检站《关于切实做好当前安全生产工作的紧 急通知》,市城乡建设局《关于开展20xx年度建筑安全生 产专项整治工作方案》文件精神,结合我公司实际,制定 本工作方案。 一、成立安全检查组 组长:张进荣 副组长:张志东、汤汉清 组员:尹亮、高晓龙、顾炜、季桂清 二、检查范围 公司所有项目部。 三、检查的依据、标准

《安全生产法》、《建筑法》、《建设工程安全生产管理条例》、《建筑施工安全检查标准》(JGJ59-2011)、《建筑机械使用安全技术规程》(JGJ33-2012)、《施工现场临时用电安全技术规范》(JGJ46-2005)等有关法律法规、安全技术规范标准。 四、检查内容 在全面检查的基础上,重点检查安全责任制度是否建立健全,是否落实到位等情况,以及各个项目部的施工现场存在的安全隐患。具体包括: 1.执行国家工程建设安全生产法律法规和标准规范执行情况。 2.领导施工现场值班带班执行情况。 3.生产作业现场各项安全生产措施是否符合安全技术法规、标准的要求。 4.“打非治违”、“建筑施工扬尘”、“安全生产月”

建筑施工安全检查表大全

建筑施工安全检查表大全

建筑施工安全检查评分汇总表表3.0.1 企业名称:经济类型: 资质等级: 单位工程 名称建 筑 面 积 (m2 ) 结 构 类 型 总 计 得 分 (满 分 分 值 100 项目名称及分值 安全 管理 (满 分分 值为 10 分) 文明 施工 (满 分分 值为 20 分) 脚手 架 (满 分分 值为 10 分) 基坑 支护 与模 板工 程 (满 分分 值为 “三 宝” “四 口” 防护 (满 分分 值为 施工 用电 (满 分分 值为 10 分) 物料 提升 机与 外用 电梯 (满 分分 值为 塔 吊 (满 分分 值为 10 分) 起重 吊装 (满 分分 值为 分 5) 施工 机具 (满 分分 值为 分 5)

分) 10 分) 10 分) 10 分) 评语:

检查单位负责人 受检 项目 项目 经理 年月日

安全管理检查评分表表3.0.2 序检查项扣分标准应得 分数扣减 分数 实得 分数 1 保 证 项 目安全生产 责任制 未建立安全责任制,扣10分 各级各部门未执行责任制,扣4~6分 经济承包中无安全生产指标,扣10分 未制定各工种安全技术操作规程,扣10分 未按规定配备专(兼)职安全员的扣10分 管理人员责任制考核不合格,扣5分 10 2 目标管理未制定安全管理目标(伤亡控制指标和安全达标、文明施工目标),扣10分 未进行安全责任目标分解的扣10分 无责任目标考核规定的扣8分 考核办法未落实或落实不好的扣5分 10 3 施工组织 设计 施工组织设计中无安全措施,扣10分 施工组织设计未经审批,扣10分 专业性较强的项目,未单独编制专项安全措施未落实,扣8分 安全措施不全面,扣2~4分 安全措施无针对性,扣6~8分 安全措施未落实,扣8分 10 4 分部(分项) 工程安全技 术交底 无书面安全技术交底的扣10分 交底针对性不强,扣4~6分 交底不全面,扣4分 交底未履行签字手续,扣2~4分 10 5 安全检查无定期安全检查制度,扣5分 安全检查无记录,扣5分 检查出事故隐患整改做不到定人、定时间、定措施,扣2~6分 对重大事故隐患整改通知书所列项目未如期完成,扣5分 10 6 安全教育无安全教育制度,扣10分 新入场工人未进行三级安全教育,扣10分 无具体安全教育内容,扣6~8分 变换工种时未进行安全教育,扣10分 每有一人不懂本工种安全技术操作规程,扣2分 施工管理人员未按规定进行年度培训的,扣5分 专职安全员未按规定进行年度培训考核或考核不合格的,扣5分 10 小计60 7 一 般 项 目班前安全 活动 未建立班前安全活动制度,扣10分 班前安全活动无记录,扣2分 10 8 特殊作业 持证上岗有一人未经培训从事特种作业,扣4分 有一人未持操作证上岗,扣2分 10 9 工伤事故工伤事故未按规定报告,扣3~5分 工伤事故未按事故调查分析规定处理,扣10分 未建立工伤事故档案,扣4分 10 10 安全标志无现场安全标志布置总平面图,扣5分 现场未按安全标志总平面图设置安全标志的,扣5分 未建立工伤事故档案,扣4分 10 小计40 检查项目合计100 注:1.每项最多扣减分数不大于该项应得分数。

建筑施工安全检查方案标准范本

解决方案编号:LX-FS-A64555 建筑施工安全检查方案标准范本 In the daily work environment, plan the important work to be done in the future, and require the personnel to jointly abide by the corresponding procedures and code of conduct, so that the overall behavior or activity reaches the specified standard 编写:_________________________ 审批:_________________________ 时间:________年_____月_____日 A4打印/ 新修订/ 完整/ 内容可编辑

建筑施工安全检查方案标准范本 使用说明:本解决方案资料适用于日常工作环境中对未来要做的重要工作进行具有统筹性,导向性的规划,并要求相关人员共同遵守对应的办事规程与行动准则,使整体行为或活动达到或超越规定的标准。资料内容可按真实状况进行条款调整,套用时请仔细阅读。 为了在以后的检查工作中能不断提高自己的检查工作能力,提升自己的检查工作水平,能更仔细、认真、有效、有序的开展自己的检查工作,在检查内业资料的时候不会犯原则性的错误。特根据《建筑施工安全检查标准JGJ59-2011》制定此检查方案。 一、检查的重点和主要内容: 1、检查的重点: (1)、安全管理检查、(2)、文明施工检查。 2、检查的主要内容: (1)、安全生产责任制、(2)施工组织设计

建筑施工现场安全检查内容

建筑施工现场安全检查内容 2.1 安全管理 建筑安全施工管理涉及的内容很多,对于安全检查表中安全管理方面的东西,也不可能包罗万象,什么都检查,但一些主要项目,关键的东西必须列入检查表中。 2.1.1 安全生产责任制。必须建立安全生产责任制,这个责任制包括各个层次、各个工种、各个岗位,人人都要有安全生产责任。对各级各部门未执行安全责任制要考核,对经济承包合同中无安全生产指标的要考核,对未建立安全生产责任制的单位或部门实行安全否定。 2.1.2 安全教育。安全教育是建筑施工安全管理的重要组成部分,它旨在提高员工的安全意识,使员工掌握一般的安全技能和应知应会。因此要对安全教育这一项着重检查,若新人厂员工未进行安全教育、员工变换工种时未进行安全教育、员工不懂本工种安全技术操作规范,均要进行检查考核扣分。 2.1.3 施工组织设计。施工组织设计是建筑工程施工的总纲,它必须包含安全管理的内容,如若施工组织设计中无安全措施,或安全措施未经审批,或安全措施不全面,或安全措施无针对性,都要进行检查扣分。 2.1.4 分部(分项)工程安全技术交底。这是安全施工的纲领性文件,若该工程无安全技术交底,或交底针对性不强,或交底不全面,或交底未履行签字手续的,也要进行安全检查扣分。 2.1.5 特种作业持证上岗。这是规范作业人员安全行为的强制性手段。如特种作业人员未做到持证上岗,则不能从事特种作业,特种工未经过培训考试合格或非特种工从事特种作业,都要扣分。 2.1.6 工程日常检查。要建立定期安全检查制度,若日常安全检查无记录,或对检查出的隐患整改做不到定人员、定时间、定措施,或对重大事故隐患整改通知书所列项目未如期完成都要进行检查扣分。 2.1.7 班前安全活动。这是班组安全活动的重要内容,也是班组有效防止事故的重要措施。若施工班组未建立班前安全活动制度,或班前安全活动无记录者进行安全检查扣分。 2.1.8 遵章守纪。员工的遵章守纪是建筑施工安全的重要保障。在一个施工工地若员工违章或管理人员违章都要进行安全检查扣分。

建筑施工工地安全检查内容(详细版)

建筑施工工地安全检查内容(详细版) 建筑施工工地安全检查内容(详细版) 根据建筑施工的特点,如何更科学、合理地制定安全检查内容是搞好建筑施工安全检查的基础和关键,就当前事故发生情况和建筑施工技术手段来看,将建筑施工安全检查分为:安全管理、外脚手架、“三宝”及“四口”防护、施工用电、龙门架与井字架、塔吊、施工机具等七个方面,基本上能够反映建筑施工安全检查的全貌,依据这七个方面制定科学合理、针对性强、可操作性强的安全检查表,是保障安全检查顺利进行、进而预防事故发生的前提和基础。 1安全管理 建筑安全施工管理涉及的内容很多,对于安全检查表中安全管理方面的东西,也不可能包罗万象,什么都检查,但一些主要项目,关键的东西必须列入检查表中。 1.1安全生产责任制。必须建立安全生产责任制,这个责任制包括各个层次、各个工种、各个岗位,人人都要有安全生产责任。对各级各部门未执行安全责任制要考核,对经济承包合同中无安全生产指标的要考核,对未建立安全生产责任制的单位或部门实行安全否定。 1.2安全教育。安全教育是建筑施工安全管理的重要组成部分,它旨在提高员工的安全意识,使员工掌握一般的安全技能和应知应会。因此要对安全教育这一项着重检查,若新人厂员工未进行安全教育、员工变换工种时未进行安全教育、员工不懂本工种安全技术操作规范,均要进行检查考核扣分。 1.3施工组织设计。施工组织设计是建筑工程施工的总纲,它必须包含安全管理的内容,如若施工组织设计中无安全措施,或安全措施未经审批,或安全措施不全面,或安全措施无针对性,都要进行检查扣分。 1.4分部(分项)工程安全技术交底。这是安全施工的纲领性文件,若该工程无安全技术交底,或交底针对性不强,或交底不全面,或交底未履行签字手续的,也要进行安全检查扣分。 1.5特种作业持证上岗。这是规范作业人员安全行为的强制性手段。如特种作业人员未做到持证上岗,则不能从事特种作业,特种工未经过培训考试合格或非特种工从事特种作业,都要扣分。 1.6工程日常检查。要建立定期安全检查制度,若日常安全检查无记录,或对检查出的隐患整改做不到定人员、定时间、定措施,或对重大事故隐患整改通知书所列项目未如期完成都要进行检查扣分。 2.1.7班前安全活动。这是班组安全活动的重要内容,也是班组有效防止事故的重要措施。若施工班组未建立班前安全活动制度,或班前安全活动无记录者进行安全检查扣分。 1.8遵章守纪。员工的遵章守纪是建筑施工安全的重要保障。在一个施工工地若员工违章或管理人员违章都要进行安全检查扣分。 1.9工伤事故管理。对于一个建筑施工工地来说,若发生了工伤事故未按事故调查处理程序办事,或未做到“四不放过”,或发生了工伤事故未按规定进行报告,而是“私了”的,或未建立工伤事故档案的均要进行安全检查扣分。 2外脚手架 2.1立杆基础。现场检查每10延长米立杆基础不平整、不夯实,或10延长米钢脚手立杆无底座或垫木的,或每10延长米木、竹脚手立杆不埋地的,或每10延长米立杆无扫地杆的,根据检查标准扣分。 2.2架体与建筑物拉结。架子高度在7m以上,每高4m、水平每隔7m至少有一拉结点,若不够扣分,或有拉结点但不坚固,也要检查扣分。

建筑施工安全检查标准

建筑施工安全检查标准 JGJ59-2011,自2012年7月1日起实施。其中,第4.0.1、 5.0.3条为强制性条文,必须严格执行。原行业标准《建筑施工安全检查标准》JGJ59-99同时废止。 本标准修订的主要技术内容是:1. 增设“术语”章节;2. 增设“检查评定项目”章节; 3. 将原“检查分类及评分方法”一章调整为“检查评分方法”和“检查评定等级”两个章 节,并对评定等级的划分标准进行了调整;4. 将原“检查评分表”一章调整为附录;5. 将 “建筑施工安全检查评分汇总表”中的项目名称及分值进行了调整;6. 删除“挂脚手架检 查评分表”、“吊篮脚手架检查评分表”;7. 将“‘三宝’、‘四口’防护检查评分表”改为“高处作业检查评分表”,并新增移动式操作平台和悬挑式钢平台的检查内容;8. 新增“碗扣式 钢管脚手架检查评分表”、“承插型盘扣式钢管脚手架检查评分表”、“满堂脚手架检查评分表”、“高处作业吊篮检查评分表”;9. 依据现行法规和标准对检查评分表的内容进行了调整。表 (38) 1 总则 1.0.1 为科学评价建筑施工现场安全生产,预防生产安全事故的发生,保障施工人员的安 全和健康,促进文明施工的管理水平,实现安全检查工作的标准化,制定本标准。 1.0.2 本标准适用于房屋建筑工程施工现场安全生产的检查评定。 1.0.3 建筑施工安全检查除应符合本标准外,尚应符合国家现行有关标准的规定。 2.0.1 保证项目检查评定项目中,对施工人员生命、设备设施及环境安全起关键性作用的项目。一般项目General items 公示标牌Public signs 在施工现场的进出口处设置的工程概况牌、管理人员名单及监督电话牌、消防保卫牌、 安全生产牌、文明施工牌及施工现场总平面图等。 2.0.4 临边Temporary edges 施工现场内无围护设施或围护设施高度低于0.8m的楼层周边、楼梯侧边、平台或阳台 边、屋面周边和沟、坑、槽、深基础周边等危及人身安全的边沿的简称。 3 检查评定项目 安全管理 3.1.1 安全管理检查评定应符合国家现行有关安全生产的法律、法规、标准的规定。 3.1.2 安全管理检查评定保证项目应包括:安全生产责任制、施工组织设计及专项施工方 案、安全技术交底、安全检查、安全教育、应急救援。一般项目应包括:分包单位安全管理、 持证上岗、生产安全事故处理、安全标志。 3.1.3 安全管理保证项目的检查评定应符合下列规定: 1 安全生产责任制 1)工程项目部应建立以项目经理为第一责任人的各级管理人员安全生产责任制; 2)安全生产责任制应经责任人签字确认; 3)工程项目部应有各工种安全技术操作规程; 4)工程项目部应按规定配备专职安全员; 5)对实行经济承包的工程项目,承包合同中应有安全生产考核指标; 6)工程项目部应制定安全生产资金保障制度; 7)按安全生产资金保障制度,应编制安全资金使用计划,并应按计划实施;

建筑工地消防安全排查整治工作方案(标准版)

建筑工地消防安全排查整治工作方案(标准版) Safety management is an important part of enterprise production management. The object is the state management and control of all people, objects and environments in production. ( 安全管理 ) 单位:______________________ 姓名:______________________ 日期:______________________ 编号:AQ-SN-0526

建筑工地消防安全排查整治工作方案(标 准版) 为认真贯彻落实中央、省、市、县消防工作会议及各级领导重要指示精神,深刻吸取近期全国各地发生重特大火灾事故教训,坚决预防和遏制重特大火灾尤其是群死群伤恶性火灾事故发生,全力维护我县形势稳定。县建设局决定从即日起至10月15日,在我县建筑工地深入开展消防安全大排查大整治活动,现结合我县实际情况,特制定如下方案: 一、组织领导 成立xx县建筑工地消防安全大排查大整治活动领导小组。县建设局局长xx任组长,副局长xx任副组长,县建设局建管站、安监站人员为成员。

二、排查范围和重点 (一)排查范围:xx县建设工程施工工地 (二)排查重点 1、施工单位是否落实消防安全主体责任,消防安全责任人、管理人是否依法履行职责,施工区消防安全是否配备专人值守; 2、是否制定并落实工地消防安全管理制度、定期消防检查制度、用电用火用气管理制度、动火作业审批制度; 3、临时办公、生活、施工、物料储存等功能区是否相对独立设置,是否按要求设置临时消防车道,是否按要求设置灭火器、临时消防给水系统和应急照明灯等临时消防设施; 4、是否制定灭火和应急疏散预案,并组织演练; 5、是否开展防火检查、巡查和员工消防安全教育培训,消防安全“四个能力”建设是否达标,动火作业及电工是否持证上岗; 6、人员密集场所室内装修材料、建筑保温材料是否符合消防技术标准,外墙门窗上是否设置影响逃生和灭火救援的障碍物; 7、建设工程工地彩钢板搭建的宿舍、办公等临时用房彩钢板的

建筑安全隐患排查方案范本

整体解决方案系列 建筑安全隐患排查方案(标准、完整、实用、可修改)

编号:FS-QG-39929建筑安全隐患排查方案 Building safety hazards troubleshooting plan 说明:为明确各负责人职责,充分调用工作积极性,使人员队伍与目标管理科学化、制度化、规范化,特此制定 一、治理目的 通过建筑施工安全生产隐患排查专项治理,排查建筑施工现场存在的安全隐患和安全管理中的薄弱环节,采取有效地针对性措施,消除施工安全事故隐患,进一步落实安全生产主体责任,认真执行安全生产标准规范,切实提高建筑施工安全生产水平,坚决遏制建筑施工安全事故的发生。 二、组织领导 成立建筑施工安全生产隐患排查专项治理工作领导小组,由孙玉章任组长,魏学敏、马高峰等相关职能部门负责人为成员,办公室设在二楼会议室。 三、专项治理重点 1、项目经理、专职安全员、总监理工程师等关键管理人员到岗并履行职责情况;

2、施工许可证、安全生产许可证、“三类人员”安全生产考核合格证、特种作业人员持证上岗和是否符合规定要求情况; 3、现场使用的大型机械设备(包括塔吊、施工电梯等)进场备案、安拆方案编制审批审核、检查验收、安全检测检验和使用情况; 4、脚手架、高处作业、深基坑、高大模板支撑等危险性较大分部分项工程的专项施工方案编制、专家论证、审批审核和实施落实情况; 5、施工人员居住工棚、生活场所存在隐患的排查,按照《》的要求,临时活动房搭设及验收使用情况; 6、临时设施搭设、临时用电及验收使用情况;用电设施设备安全与管理情况;特别是施工作业人员居住工棚、生活场所存在的隐患排查的情况。 7、应急救援预案制订及演练情况;建立专(兼)职应急救援队伍、应急救援物资、设备配备及维护情况 四、实施步骤 建筑施工安全生产专项治理工作分三个阶段进行:

建筑工程安全检查的目的、内容、形式和要求

建筑工程安全检查的目的、内容、形式和要求 一、安全检查的目的 1.了解安全生产的状态,为分析研究、加强安全管理提供信息依据。 2..发现问题、暴露隐患,以便及时采取有效措施,消除事故隐患,保障安全生产。 3.发现、总结及交流安全生产的成功经验,推动地区乃至行业和企业安全生产水平的提高。 4..利用检查,进一步宣传、贯彻、落实安全生产方针、政策和各项安全生产规章制度。 5..增强领导和群众安全意识,制止违章指挥,纠正违章作业,提高安全生产的自觉性和责任感。安全检查是主动性的安全防范。 二、建筑工程施工安全检查的主要内容 1 .建筑工程施工安全检查主要是以查安全思想、查安全责任、查安全制度、查安全措施、查安全防护、查设备设施、查教育培训、查操作行为、查劳动防护用品使用和查伤亡事故处理等为主要内容。 2 .安全检查要根据施工生产特点,具体确定检查的项目和检查的标准。 (1)查安全思想主要是检查以项目经理为首的项目全体员工(包括分包作业人员)的安全生产意识和对安全生产工作的重视程度。 (2)查安全责任主要是检查现场安全生产责任制度的建立;安全生产责任目标的分解与考核情况;安全生产责任制与责任目标是否已落实到了每一个岗位和每一个人员,并得到了确认。 (3)查安全制度主要是检查现场各项安全生产规章制度和安全技术操作规程的建立和执行情况。 (4)查安全措施主要是检查现场安全措施计划及各项安全专项施工方案的编制、审核、审批及实施情况;重点检查方案的内容是否全面、措施是否具体并有针对性,现场的实施运行是否与方案规定的内容相符。 (5)查安全防护主要是检查现场临边、洞口等各项安全防护设施是否到位,有无安全隐患。 (6)查设备设施主要是检查现场投入使用的设备设施的购置、租赁、安装、验收、使用、过程维护保养等各个环节是否符合要求;设备设施的安全装置是否齐全、灵敏、可靠,有无安全隐患。 (7)查教育培训主要是检查现场教育培训岗位、教育培训人员、教育培训内容是否明确、具体、有针对性;三级安全教育制度和特种作业人员持证上岗制度的落实情况是否到位;教育培训档案资料是否真实、齐全。 (8)查操作行为主要是检查现场施工作业过程中有无违章指挥、违章作业、违反劳动纪律的行为发生 (9)查劳动防护用品的使用主要是检查现场劳动防护用品、用具的购置、产品质量、配备数量和使用情况是否符合安全与职业卫生的要求。

建筑施工安全检查标准(JGJ59-2011)(附条文说明)

UDC 中华人民共和国行业标准 J G J P JGJ59—2011 备案号:J1334-2011 建筑施工安全检查标准 Standard for construction safety inspection 2011—12—07 发布 2012— 07 —01实施 中华人民共和国住房和城乡建设部 发 布

中华人民共和国行业标准 建筑施工安全检查标准 Standard for construction safety inspection JGJ59-2011 J1334-2011 批准部门:中华人民共和国住房和城乡建设部 实施日期:2012 年 7 月 1 日 中国建筑工业出版社 2011 北京

前言 根据住房和城乡建设部《关于印发<2009年工程建设标准规范制订、修订计划>的通知》(建标[2009]88号)的要求,标准编制组经广泛调查研究,认真总结实践经验,参考有关国际标准和国外先进标准,并在广泛征求意见的基础上,修订本标准。 本标准的主要技术内容是:1. 总则;2. 术语;3. 检查评定项目;4. 检查评分方法;5. 检查评定等级。 本标准修订的主要技术内容是:1. 增设“术语”章节;2. 增设“检查评定项目”章节;3. 将原“检查分类及评分方法”一章调整为“检查评分方法”和“检查评定等级”两个章节,并对评定等级的划分标准进行了调整;4. 将原“检查评分表”一章调整为附录;5. 将“建筑施工安全检查评分汇总表”中的项目名称及分值进行了调整; 6. 删除“挂脚手架检查评分表”、“吊篮脚手架检查评分表”; 7. 将“‘三宝’、‘四口’防护检查评分表”改为“高处作业检查评分表”,并新增移动式操作平台和悬挑式钢平台的检查内容; 8. 新增“碗扣式钢管脚手架检查评分表”、“承插型盘扣式钢管脚手架检查评分表”、“满堂脚手架检查评分表”、“高处作业吊篮检查评分表”; 9. 依据现行法规和标准对检查评分表的内容进行了调整。 本标准中以黑体字标志的条文为强制性条文,必须严格执行。 本标准由住房和城乡建设部负责管理和对强制性条文的解释,由天津市建工工程总承包有限公司负责具体技术内容的解释。在执行过程中如有意见或建议,请寄送天津市建工工程总承包有限公司(地址:天津市新技术产业园区华苑产业区开华道1号,邮政编码:300384)。 本标准主编单位:天津市建工工程总承包有限公司 中启胶建集团有限公司 本标准参编单位:中国建筑业协会建筑安全分会 中国工程建设标准化协会施工安全专业委员会 天津市建设工程质量安全监督管理总队 天津一建建筑工程有限公司 天津二建建筑工程有限公司 天津三建建筑工程有限公司 上海市建设工程安全质量监督总站 陕西省建设工程质量安全监督总站
