香蕉式安全爬梯施工组织设计

香蕉式安全爬梯施工组织设计
香蕉式安全爬梯施工组织设计

目录

1.编制依据、编制围及原则 (1)

1.1编制依据 (1)

1.2编制围 (1)

1.3编制原则 (1)

2.工程概况 (2)

2.1线路概况 (2)

2.2主要技术标准 (2)

3.香蕉式安全爬梯概况 (3)

3.1优点 (3)

3.2结构构造 (3)

4、施工案 (4)

4.1施工准备 (4)

4.2安装步骤 (4)

4.3爬梯安装 (4)

4.4注意事项 (6)

4.5荷载分析 (6)

5、安全注意事项 (8)

蒙西华中铁路煤运通道MHTJ-23标段

香蕉式安全爬梯施工案

1.编制依据、编制围及原则

1.1编制依据

⑴《建设工程安全生产管理条例》(人民国国务院第393号令);

⑵《铁路桥涵工程施工安全技术规程》(TB 10303-2009);

⑶《铁路工程基本作业施工安全技术规程》(TB 10301-2009);

⑷蒙西华中铁路煤运通道项目建设管理规定;

⑸香蕉式安全爬梯使用说明书;

⑹我单位类似工程施工积累的施工技术、管理经验。

1.2编制围

本案的编制围为新建蒙西至华中地区铁路煤运通道土建工程MHTJ-23段DK1247+823.27~DK1287+298.92段桥梁墩身香蕉式安全爬梯施工。

1.3编制原则

⑴按技术先进可行、安全可靠、经济合理的原则,认真阅读、研究图纸和规文件,结合对工期、质量、安全、环保等要求及工程实际编制。

⑵采取平行流水作业组织施工,科学合理安排各项施工程序。

⑶坚持专业化施工,安排经验丰富的专业化施工队伍。

⑷坚持高起点、高标准、高质量、高效率,格要求。

⑸积极采用新技术、新工艺、新法,及时解决施工难题,加强科技开发管理,保证施工质量和安全,加快施工进度,努力降低施工成本。

2.工程概况

2.1线路概况

蒙华铁路MHTJ-23标段线路从北向南依次经过荆州开发区、江北农场、江陵县,地形地貌属于冲积平原区,地形开阔平坦,河流、沟渠、湖泊发育,多为农田、鱼塘及城镇。

DK1247+823.27~DK1287+298.92段设计桥梁18556.04m/17座,占全线总长50.1%,其中特大桥19606.1m/6座,大桥137.87m/1座,中桥506.3m/10座,合计墩台身数量451座。

表2-1墩身高度统计表

2.2主要技术标准

线路等级:Ⅰ级;

正线数目:双线;

设计行车速度:120km/h;

设计活载:1.2倍ZH活载(2005);

轨道类型:无缝线路有砟轨道,按重型轨道设计,双线地段重车向预留特重型轨道结构。

3.香蕉式安全爬梯概况

3.1优点

(1)功能多:根据具体的施工要求能够组装成多种尺寸和荷载的单排、双排施工通道、支撑架、支撑柱及物料提升架等多种功能的施工装备;

(2)承载力强:冲压销具有可靠的轴向抗剪能力,横杆与立杆基础面大,整体稳定性比碗扣式支架强;

(3)安全可靠:采用香蕉式插头,增强了横杆与立杆之间的摩擦,加上独立插销穿插自锁功能,增强了通道的整体稳定性、安全性;

(4)安装简单:安装时只需将横杆的香蕉式插头对准销库位置,然后插入销库,使用手锤锤击插销顶部,使横杆插头与立杆销库紧密结合,设计横撑,减少了安装踏步的工序,只需将踏步放置在横杆上即可;

(5)转便:构件系列杆件标准化,便于运输和管理,无零散易丢失零件,损耗低。

3.2结构构造

香蕉式爬梯主要由以下几部分构成:立杆、横杆、钢制踏板、安全门、三角支架。其中主要受力杆件立杆为外径42mm,壁厚2mm

钢管加工制作而成。拼装完毕每一桁节长185cm,宽120cm,高195cm。

4、施工案

4.1施工准备

施工前应进行地基处理,墩柱旁基坑回填土必须夯实,若不满足要求,采用碎换填夯实、平整,立模浇筑C30混凝土,厚度20cm,长宽分别为2.7m×1.4m,格控制顶面标高一致,若无浇筑混凝土平台的条件,现场采用钢板作为爬梯平台,爬梯底座与钢板采用焊接连接。

4.2安装步骤

预埋件埋设→底座定位→地锚锚固→安装第一桁节→附着锚固→安装下一桁节→重复安装、锚固过程→整体加固→检查验收→合格

后投入使用。

4.3爬梯安装

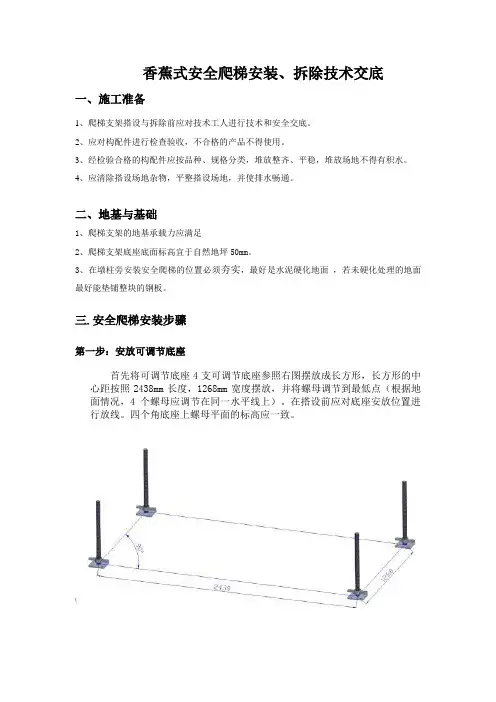

①首先将可调节底座4支按照2438mm长,1268mm宽摆放成长形,并将螺母调节到最低点(根据地面情况,4个螺母应调节在同一水平线上);

②将3135mm的立杆4支分别套在可调节底座上并用横杆将立杆连接成一个整体,长度向用2438mm的横杆,装在高一点向的销库里。宽度向用1268mm的横杆,装在低一点向的销库里,(注意宽度向最下面一条不装横杆,应装用角钢焊接成的1268mm横撑(用于置放楼梯在上面);

③每50cm一层横杆按顺序装好。注意整体架子的水平与直角度。(通道进口处最下面一条是横撑,以上留三个位置不用安装横杆,做为通道进口);

④横撑的装法是以第一条(进口处最低一层装横撑)为基础,对面1.5m处再装一条(横撑是用来放置楼梯的。楼梯的垂直高度为

1.5m),以此类推对面每隔1.5m装一条(一个面上间隔3m装一条);

⑤斜拉杆是用来安装在整体架子外面以保持架子的稳定性。3141mm的装在长度向,1953mm的装在宽度向。注意斜拉杆一定要装在两层架子之间,使其起到连接上下层的作用;

⑥楼梯安装更加简单:直接将楼梯放置在横撑上,摆正放好即可。注意转台大的在下面,转台小的在上面,楼梯扶手是装在楼梯面的,用所配套的螺丝、螺母直接将扶手固定在楼梯面即可;

⑦按照以上顺序,以此类推往上安装。注意为了安装施工的安全,

应该安装到每隔8m到10m要做一层附着。附着没做好不能继续往上安装。并且在每一层(3m)之间用配套的螺丝、螺母将上、下层的立杆锁紧;

⑧1650mm的立杆是用来作为护栏使用的,安装在每一座的最上面,同样用横杆连接并锁紧。出口向(通向平台的向)不用安装横杆。以便施工人员进出。

4.4注意事项

①连墙杆件

爬梯为柔性桁架结构,为加强其稳定性,必需每2节桁节设置一层连墙件,每层连墙件设置2个。连墙件采用钢管作为连接杆件,安装时焊接锚固结合碗扣连接,连墙杆一端与已施工完毕的墩身模板拉杆进行焊接,另一端与安全爬梯采用碗扣连接。一次性浇筑完成的墩身,混凝土浇筑前,安全爬梯不得与墩身模板连接,安全爬梯加固采用打设地锚钢筋,拉缆风绳固定,上端固定在立杆顶端,对角立杆缆风绳在对角线同一平面上。

②安装位置及安装要求

爬梯底部必须坐落在牢固,平整的混凝土平台上,若可坐落在承台顶面则在承台顶面上安装,爬梯需紧靠墩身,便连接加固。安装时必须逐层安装,不得是立杆自由长度过高,每一层桁节安装完毕,检查所有卡扣是否牢固,是否符合安装要求,然后安装连墙杆件。每一层施工完毕,检验合格后,可施工下一层。搭设时施工人员必须佩戴安全帽、安全带。

4.5荷载分析

主要竖向载荷为人员上下,按照施工人员体重80kg,两连墙件层间同时上2人计算,载荷为160kg,即1600KN。人员上下为动载荷,取分项系数1.4,有竖向载荷G1=1600*1.4=2240KN。

横向载荷主要为风载荷。因每2层即3.9m设置1层连墙件,水平约束密集,无悬臂位置,且桁架杆件均为细长结构,迎风面很小,风载荷影响不予考虑。

(1)结构参数

取最不利断面,不考虑斜杆、横向连接等,按照最不利结构进行计算。

截面积A=3.14*(0.*0.-0.019*0.019)=2.512e-4m2,

截面惯性矩:

Iyy=I0+b2A=(3.14*(0.0424-0.0384)/64+0.6*0.6*2.512e-4)* 4

=(1.57e-5+9.04e-5)*4=(1.06e-4)*4=4.25e-4m4,

Izz= I0+b2A=(3.14*(0.04asx 24-0.0384)/64+0.93*0.93*2.5 12e-4)*4

=(1.57e-5+2.17e-4)*4=(2.336e-4)*4=9.32e-4m4,

惯性半径iy==0.65m;iz==0.96m。

(2)计算

爬梯仅供人员上下,载荷极小。

强度:取主桁节竖向立杆进行强度计算。

σ=2240KN/((2.512e-4)*4)=2.2MPa,远小于屈服应力235MPa。考虑结构自重,强度上仍然有极高的安全系数。

围墙施工组织设计方案知识讲解

施工组织设计(方案)报审表 工程名称:四季金悦小区周边安全防护围墙编号:

四季金悦小区周边安全防 护围墙 施 工 组 织 设 计 编制:天之汇建筑有限公司 审核: 审批: 时间:

1.1.1、国家现行建筑安装工程施工及验收规范、规程、建筑工程预算定额。 2.1.2、本工程施工招标文件内容及施工图。 2.1.3国家现行有关安全生产法规、建筑安全工人安全技术操作规程。 2.1.4、有关安全文明施工规定。 2.1.5、建没单位对本工程的要求及施工现场具体条件。 2.1.6建设部推广的十项新技术、新材料、新工艺。 2.1.7、国家现行的相关规范、技术质量评定标准。 3、本工程采用的规程、规范、标准本工程对检验批、分项、分部及单位工程的质量评定按《建筑工程施工质量验收统-标准》(GB5030-2001)进行。应用于本工程的土建施工技术规范见下列目录: 3.1.1、《工程测量规范》(GB50026-2007); 3.1.2、《建筑地基基础工程施工质量验收规范》(GB50502-2002); 3.1.3、《砼強度检验评定标准》(GB107-87); 3.1.4、《砖体工程施工质量验收规范》(GB-2002); 3.1.5、《建筑装饰装修工程质量验收规范》(GB50210-2001);3.1.6、《建筑工程施工质量统-标准》(GB50300-2001); 3.1.7、《施工现场临时用电安全技术规范》JGJ46-2005);《建筑机械使用安全技术规程》{GB5144-94); 3.1.8、《建筑施工安全检查标准》(JGJ59-99); 3.1.9、《建设工程项目管理规范》(GB/T50326-2001};《建筑施工现场环境与卫生标准》(JGJ146-2008);

高墩安全爬梯计算书

开平市宏优金属制品有限公司 香蕉式桥梁施工安全爬梯 结构验算书 提供方:开平市宏优金属制品有限公司技术部 复核者:(由施工单位设计部复核) 编制日期:2014年12月28日 一、结构计算及设计依据

香蕉式安全爬梯的计算参照 1、《建筑施工扣件式钢管脚手架安全技术规范》JGJ130-2011 2、《建筑地基基础设计规范》GB50007-2011 3、《建筑结构荷载规范》GB50009-2012 4、《钢结构设计规范》GB50017-200 二、安全爬梯使用材料选择及使用要求 1、材料要求: (1)安全爬梯架体立柱采用φ48×3.25钢管,钢材强度等级Q235,横杆采用φ48×3钢管,剪刀撑(斜拉杆)采用钢φ48×2.2钢管。材强度等级Q235;钢管表面应平直光滑,其质量应符合现行国家标准。 (2)横杆与立杆连接方式为香蕉式插头与销库插入式自锁连接。 (3)连墙件采用φ48×3钢管与建筑物固定,连接架体一端使用扣件锁紧钢管。 (4)楼梯采用钢板冲压,焊接成型为Z字型。上、下各带有一个转弯平台。 2、地基要求:按照结构验算要求处理! 3、搭设要求: (1)每根立杆底部应设置可调节底座,底座底板宽度为150mm,厚度为8mm。 (2)安全爬梯搭设高度为<100m; (3)搭设尺寸为:横距L b为1.268m,纵距L a为2.438m, (4)立杆接长加高采用冲压焊接在立杆上的连接销连接。 (5)连墙件:连墙件按每层设置间距为3-5m应布置靠近主节点,偏离主节点的距离不应大于300mm;应从底层第一步纵向水平处开始设置,当该处设置有困难时,应采用其他可靠措施固定。 (6)剪刀撑(斜拉杆):剪刀撑斜杆与地面的倾角为450--600;剪刀撑斜杆采用香蕉头可旋转斜接头固定在与之相交的立杆销库上。 三、结构复核验算书(以最高层计算) 安全爬梯脚手架的计算参照《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2011)。计算的脚手架为双排脚手架,搭设高度为100米,立杆采用单立管。 搭设尺寸为:立杆的纵距2.438米,立杆的横距1.268米,采用的钢管类型为48×3.25,连墙件采用竖向间距3.00米,水平间距3.00米。 1、短横杆的计算:

安全施工组织设计

夷陵区南村坪城中村棚户区改造安置房项目二标段 安 全 施 工 组 织 设 计 编制人: 审核人: 审批人: 编制单位:秭归县开明建筑有限责任公司 日期:年月日 第一章编制说明 第一节编制目的及依据 由我公司秭归县开明建筑有限责任公司承建的夷陵区南村坪城

中村棚户区改造安置房项目二标段为保质量、保工期、保安全、保文明的施工方法进行施工。特详尽地编制了本工程的安全文明施工组织设计,用以指导施工,确保本工程高效、安全的完工。 本施工组织设计编制的依据为: 1、《中华人民共和国建筑法》 2、《建筑工程安全生产管理条例》 3、《建筑安装工程安全技术操作规程》 4、《建筑安装工人安全技术操作规程》 5、《湖北建筑安全监督管理办法》 6、《建筑施工临时用电安全技术规范》 7、《建筑施工安全检查标准》 第二节编制的指导思想及实施目标 安全生产必须认真贯彻国务院《建筑工程安全生产管理条例》,坚持“安全第一、预防为主”的方针,严格落实建设部颁发的行业标准《建筑施工安全检查标准》(JGJ59-2011),使施工现场管理规范化、标准化,更进一步提高安全生产工作的管理水平,预防伤亡事故的发生。降成本、创效益、树信誉、求发展,实现公司安全生产的目标“零一二三”而努力。公司的安全生产实施目标:“零一二三”,即把重伤、伤亡事故消灭在“零”,实现“两化”管理(即安全管理规范化、现场防护标准化)、做到“三无”即(无死亡重伤事故)、(无设备火灾事故)、(无车辆交通事故),一般事故频率控制在%以内.以实现本工程安全达标。

第二章工程概况 1、工程概况: 工程名称:夷陵区南村坪城中村棚户区改造安置房项目二标段工程参建单位的相关情况: 建设单位:宜昌德厦建设开发有限公司 施工单位:秭归县开明建筑有限责任公司 设计单位:宜昌市建筑设计研究院有限责任公司 勘察单位:湖北省地质勘察基础工程公司 监理单位:宜昌宏业工程项目管理有限公司 工程的施工范围 设计施工图纸、工程量清单文件及变更澄清修改范围内的工程

香蕉式安全爬梯施工组织设计

目录 1.编制依据、编制围及原则 (1) 1.1编制依据 (1) 1.2编制围 (1) 1.3编制原则 (1) 2.工程概况 (2) 2.1线路概况 (2) 2.2主要技术标准 (2) 3.香蕉式安全爬梯概况 (3) 3.1优点 (3) 3.2结构构造 (3) 4、施工案 (4) 4.1施工准备 (4) 4.2安装步骤 (4) 4.3爬梯安装 (4) 4.4注意事项 (6) 4.5荷载分析 (6) 5、安全注意事项 (8)

蒙西华中铁路煤运通道MHTJ-23标段 香蕉式安全爬梯施工案 1.编制依据、编制围及原则 1.1编制依据 ⑴《建设工程安全生产管理条例》(人民国国务院第393号令); ⑵《铁路桥涵工程施工安全技术规程》(TB 10303-2009); ⑶《铁路工程基本作业施工安全技术规程》(TB 10301-2009); ⑷蒙西华中铁路煤运通道项目建设管理规定; ⑸香蕉式安全爬梯使用说明书; ⑹我单位类似工程施工积累的施工技术、管理经验。 1.2编制围 本案的编制围为新建蒙西至华中地区铁路煤运通道土建工程MHTJ-23段DK1247+823.27~DK1287+298.92段桥梁墩身香蕉式安全爬梯施工。 1.3编制原则 ⑴按技术先进可行、安全可靠、经济合理的原则,认真阅读、研究图纸和规文件,结合对工期、质量、安全、环保等要求及工程实际编制。 ⑵采取平行流水作业组织施工,科学合理安排各项施工程序。 ⑶坚持专业化施工,安排经验丰富的专业化施工队伍。 ⑷坚持高起点、高标准、高质量、高效率,格要求。

⑸积极采用新技术、新工艺、新法,及时解决施工难题,加强科技开发管理,保证施工质量和安全,加快施工进度,努力降低施工成本。 2.工程概况 2.1线路概况 蒙华铁路MHTJ-23标段线路从北向南依次经过荆州开发区、江北农场、江陵县,地形地貌属于冲积平原区,地形开阔平坦,河流、沟渠、湖泊发育,多为农田、鱼塘及城镇。 DK1247+823.27~DK1287+298.92段设计桥梁18556.04m/17座,占全线总长50.1%,其中特大桥19606.1m/6座,大桥137.87m/1座,中桥506.3m/10座,合计墩台身数量451座。 表2-1墩身高度统计表 2.2主要技术标准 线路等级:Ⅰ级;

钢结构厂房安全施工组织设计方案

目录 一、工程概况 二、项目部管理机构 三、建立安全保证体系和安全管理制度 1、安全保证体系 2、安全管理制度 四、分部分项技术交底 五、专项方案 1、临时用电专项方案 2、高处作业安全措施 3、临边、洞口防护措施 4、模板安拆方案 5、夏季施工措施 6、雨季施工措施 7、钢构安全保证措施 8、消防技术措施 9、环境保护及文明施工措施 六、安全技术措施 七、应急预案

安全施工组织设计 一、工程概况 铜陵浩荣电子3#厂房工程,由铜陵市浩荣电子科技有限公司开发建设,我公司承建施工。设计单位为安徽五维空间建筑设计咨询有限公司。本工程建设地点在铜陵市经济技术开发区,总建筑面积8599平方米。是单层轻钢结构厂房,钢筋混凝土独立基础,围护墙为砖墙。 二、项目部管理机构组成。(见附表1) 施工总体目标: 1、工程质量等级:合格。 2、工程工期:120个日历天。 3、加强安全管理,杜绝发生重大安全事故。全年无重伤、工亡及重大设备、火灾事故、减少轻伤、负伤率控制在15‰以下。 4、加强精神文明建设,做到文明待人,文明施工。重视保护环境,不污染环境。 三、建立安全保证体系和安全管理制度。 (一)、安全生产保证措施 1、安全生产目标 安全生产是指在施工过程中采取各种措施,完善安全管理体系制度,并严格执行,以使本工程在施工过程中不发生安全事故。 安全是建筑施工中的永恒的主题,作为承包方我们同样把安全放在很高的位

置上,对整个工程的施工过程而言,其排列应为:安全—质量—文明施工—进度—经济效益。只有在确保工程施工安全的前提下,才有质量、文明施工、进度及效益,没有安全就无从谈起。 我公司承诺本工程安全的目标为:杜绝死亡及重伤事故,月事故发生频率控制在千分之一点五以内,争创铜陵市安全文明工地。 这个目标是施工的综合目标,这就对我们提出了一个很高的要求,同样,我们在加强自身的安全管理的同时,将对各协作单位安全管理的控制列入自己管理范围内,进行统一的标准化管理。以确保我们对业主所承诺的安全目标的实现。 2、安全生产保证体系 在本工程施工过程中,我们将运用科学的管理手段和模式,以安全为中心,制定以保证安全生产为目的的体系。落实安全生产体系以保证安全生产措施落实。安全生产体系是由安全生产责任制、安全生产制度及安全管理组成。 3、安全生产责任制 根据本工程管理人员规模,在项目经理负责制的施工管理体系基础上建立各项安全生产责任制,指定以项目经理为主、保卫、安全员为主要监督者的安全生产责任制。 ⑴、项目经理:认真贯彻安全生产方针、政策、法规和各项规章制度,制定和执行安全生产管理方法,严格执行安全考核指标和安全生产奖罚办法,确保安全生产措施费用的有效使用,严格执行安全技术措施审批和施工安全技术措施交底制度,施工中定期组织安全生产检查和分析,针对可能产生的安全隐患制定相应的预防措施,当施工过程中发生安全事故时,项目经理必须及时、如实按安全

施工组织设计方案(范文)86951

长春建筑学院 毕业设计 施工组织设计方案 学院:土木工程学院 专业:土木工程(建筑工程) 班级:建1206班 姓名:洪心杓

第一章编制说明 第一节编制说明 对承建本工程,我公司具有极大的热忱,对与建设单位的合作充满诚挚的意愿。 我公司组织有关人员认真阅读图纸,详细了解现场情况,编制了本《施工组织设计》。 本《施工组织设计》编制时对工期、质量目标、管理机构设置与劳动组织、施工进度汁划控制、机械设备、主要技术方案、安全、文明施工、环保、季节性施工、总包管理等诸多素尽可能做到充分考虑,突出其科学性、适朋性及针对性。在工程实施之前还要编制详细的实施性施工组织设计或施工方案、措施及作业指导书,指导工程施工,确保在120天工期内完成工程的全部施工内容,其中,外墙工期控制在日历天内全部完成。并使本工程质量达到合格标准,力争创市样板工程,我们承诺:我们会克服一切困难,发扬我公司的优良传统,全力以赴,配备一流的人员班子、一流技术、一流材抖、一流的施工机具和超常的价格,以雄厚的企业整体实力为依托、精良的技术装备和丰富的管理经验为后盾,根据提供的资料进一步优化施工方案,以先进科学施工管理技术,更加合理地调动各种资源,保证以优良的质量、快捷的工棚、优良的施工管理水平和优良的服务,按时交付令业主满意的工程。 第二节编制依据 1、设计施工图纸; 2、《建筑工程施工质量验收统一标准》GB50300-2001 3、《建筑地基基础工程施工质量验收规范》GB50202-2002 4、《建筑地基基础设计规范》GB50007-2002 5、《桩基质量检测技术规程》SJG09-99 6、《吉林省建筑地基基础设计规范》DBJ15-31-2003 7、《建筑桩基技术规范》JGJ94-94 8、《混凝土结构工程施工质量验收规范》GB50204-2002 9、《砌体工程施工质量验收规范》GB50203-2002 10、《木结构工程施工质量验收规范》GB50206-2002 11、《屋面工程施工质量验收规范》GB50207-2002 12、《地下防水工程施工质量验收规范》GB50208-2002 13、《建筑地面工程施工质量验收规范》GB50209-2002 14、《建筑装饰装修工程施工质量验收规范》GB50210-2001 15、《建筑工程施工测量规范》

专项安全施工组织设计(方案措施)

目录 一、工程概况.......................................................... 错误!未定义书签。 二、安全生产管理目标............................................ 错误!未定义书签。 三、安全技术措施................................................... 错误!未定义书签。 四、许可证、准用证及安全检查验收制度 ................ 错误!未定义书签。 五、施工用电安全技术档案..................................... 错误!未定义书签。 六、工伤事故档案................................................... 错误!未定义书签。 七、施工现场处罚条例............................................ 错误!未定义书签。 八、应急救缓预案................................................... 错误!未定义书签。 九、各施工阶段安全管理的重点.............................. 错误!未定义书签。 十、防止环境污染................................................... 错误!未定义书签。 一、工程概况 邯郸市创信商厦工程位于邯郸市丛台区中华大街西侧,北仓路南侧。本工程为原自行车厂宿舍楼的改建。西面是邯郸市二十六中学。 邯郸市创信商厦工程,地下2层,地下一层为车库,地下二层平时为自行车库,战时为人防工程。地上27层,其中一~四层为商场、五层~二

安全爬梯技术交底

分项工程技术交底卡 表格编号 ZXGS—GL—1 GQ—4 项目名称 及编码 正安至习水高速公路第一合同段 施工区域四工区分项工程名称安全爬梯工程量m 分包商贵州万林建筑工程有限公司负责人张开义 交底内容 本交底适用于后台湾大桥、龙塘大桥、冷家营大桥承台的施工。 一、施工前准备: 1、安装前先应在高墩地面安装爬梯的位置进行地基硬化处理(长度不少于3500mm;宽度不少于2500mm;混凝土厚度不少于200mm) 2、应对安全爬梯各配件进行检查,不合格的产品不得使用。 二、安全爬梯安装步骤 第一步:离开墩柱水平距离30cm-60cm安放可调节底座;若未硬化处理的地面最好能垫铺整块的钢板。首先将可调节底座4支按照2438mm长,1268mm宽的距离摆放在需要安装爬梯的合理位置。并将螺母调节到最低点(根据地面情况,4个螺母应调节在同一水平线上) 第二步:安装脚手架立杆和横杆连接 将3135mm的立杆(也就是3米长的立杆)4支分别套在可调节底座上并用横杆将立杆连接成一个整体,长度方向用2438mm的横杆,装在高一点方向的销库里。宽度方向用1268mm的横杆,装在低一点方向的销库里,(注意宽度方向最下面一条不装横杆,应装用角钢焊接成的1268mm横撑(用于置放楼梯在

分项工程技术交底卡 表格编号 ZXGS—GL—1 GQ—4 项目名称 及编码 正安至习水高速公路第一合同段 施工区域四工区分项工程名称安全爬梯工程量m 分包商贵州万林建筑工程有限公司负责人张开义 上面)。每50cm一层横杆按顺序向上安装。安装时注意整体爬梯架身的水平与直角度。(通道进口处最下面一条是横撑,用于放置楼梯,以上留三个位置不用安装横杆,做为通道进口)安装好底部整体,此时应测量框架的对角尺寸和横杆的水平度和立杆的垂直度,如有偏差应松开插销调整至合适尺寸后再将插销敲紧。 第三步:安装横杆、横撑和楼梯 1、横杆按顺序向上安装,(加强型每50cm一层、标准型每75cm一层,实用型每100cm一层)。 2、横撑的装法是以第一条(进口处最低一层装横撑)为基础,对面1.5m处再装一条(横撑是用来放置楼梯的。楼梯的垂直高度为1.5m),以此类推对面每隔1.5m装一条(一个面上间隔3米装一条)。楼梯安装与横撑同步进行:直接将楼梯放置在横撑上,摆正放好即可。注意:转角平台大方向的在下面,转角平台小的方向在上面。

多层住宅施工组织设计方案

一. 编制依据 1. 招标文件 训练基地六支队训练营房工程招标文件。 2. 施工图纸 训练基地六支队训练营房工程施工图,2#宿舍楼,建1-建12;结01-结17;水01-水06;暖01-06;电01-电11。食堂,建1-建9;结01-结08;水01-水04;暖01-04;电01-电16。 3. 现行国家和北京市颁布的要紧规范、规程和标准

二. 工程概况 1.差不多状况 1.1与工程相关单位 建设单位:北京武警总队第一师。 设计单位:北京正东国际建筑工程设计有限公司。 1.2工程建设地点 本工程位于北京市顺义区胡各庄。 1.3施工范围 本工程招标范围以北京市建筑设计研究院设计的《训练基地六支队训练营房工程施工图》2#宿舍楼,建1-建12;结01-结17;水01-水06;暖01-06;电01-电11。食堂,建1-建9;结01-结08;水01-水04;暖01-04;电01-电16。图纸中所表述的主体结构、外装修、室办装修、给排水、热力及电气系统

所表述的内容为依据。 2.工程要紧特点 2.1建筑特点 本住宅楼为一砖混结构住宅楼,二类建筑,耐火等级为二级。地下挖土不深,最深处近2.5 米。食堂为框架结构。 2.2建筑概况 本工程宿舍楼建筑面积为3199平方米,地上4层,层高3.3米。食堂建筑面积为1362平方米,地上2层,层高3.7米,无地下室,条型基础,室内外高差为0.45米,檐高14.25米。 墙体及保温:地下室外墙体采纳煤矸石页岩砖370厚,承重内墙240厚。外墙体采纳页岩砖370厚,承重内墙240厚。外墙无保温。内隔墙采纳90厚预制陶粒混凝土轻质隔板。变形缝处外墙保温采纳内贴增强石膏聚苯板。屋面保温:屋面保温层采纳膨胀珍宝岩块保温。陶粒混凝土找坡。 门窗:住宅外窗均为单框铝合金门窗,内设纱扇。户门采纳木门。单元入口门采纳一般带玻木门。 建筑防水:本工程地下水位较深,不考虑其阻碍,基础只做防潮处理。屋面防水为三级,防水材料为2+3型SBS防水卷材;卫生间、浴室厨房等室内防水采纳环保型聚氨酯防水涂膜防水层。 2.3结构概况

施工现场安全管理资料编写指南

施工现场安全管理资料编写指南 一、安全生产责任制(以安全生产责任制为中心的各项安全生产、文明施工的管理规定、办法和各工种安全技术操作规程等)。 二、安全目标管理。 配合表式:《安全责任目标考核记录表》(<表一>)。 三、施工组织设计(施工方案)和专项安全施工组织设计。 四、安全技术交底。 配合表式:《安全技术交底》(表<二>) 五、安全检查。 配合表式:1、《安全检查记录表》(表<三>—1); 2、《事故隐患整改通知书》(表<三>—2); 3、《事故隐患整改反馈报告单》(表<三>—3)。 六、安全教育。 配合表式:1、《安全教育记录表》(表<四>—1); 2、《三级安全教育登记卡》(表<四>—2); 3、《变换工种工人安全教育登记表》(表<四>—3); 4、《施工现场管理人员及安全培训情况登记表》(表<四>—4)。 七、班前安全活动。 配合表式:《班组班前安全活动记录表》(表<五>)。 八、特种作业持证上岗。 配合表式:《特种作业人员花名册》(表<六>)。 九、工伤事故。 配合表式:1、《工伤事故快报表》(表<七>—1); 2、《工伤事故月报表》(表<七>—2)。 十、安全标志。 配合表式:1、《施工现场安全标志牌一览表》(表<八>)。 十一、各类设备、设施验收、检测。 配合表式:1、基坑支护、脚手架、模板工程、洞口与临边防护设施、密目式安全网挂设、临时用电、物料提升机、外用电梯、塔式起重机、施工机具、文明施工等验收表(表<九>-1至表<九>—11); 2、接地电阻、漏电保护器、绝缘电阻等测试记录表(表<十>—1至表<十>—3); 3、《施工现场安全防护用品使用登记表》(表<十一>)。 十二、施工现场三级动火申请审批。 配合表式:《施工现场三级动火申请审批表》(表<十二>)。 施工现场安全管理资料应分别按上述十二项内容分类建档。 第二章安全生产责任制 第一节安全生产规章制度的分类及主要内容 第2.1.1条企业要建立健全安全生产规章制度,并根据生产发展的需要随时进行修改和补充。主要包括以下制度:(1)各级各部门安全生产责任制;(2)安全教育培训制度;(3)安全生产检查制度;(4)安全生产技术交底制度;(5)职工伤亡事故统计报告制度;(6)防护用品使用管理制度;(7)安全生产责任考核奖惩制度;(8)易燃易爆、有毒有害物品保管制度;(9)现场消防管理制度;(10)班组班前安全活动制度;(11)各工种安全技术操作规程。

安全爬梯技术交底资料讲解

编制单位:中国铁建大桥工程局集团福平铁路FPZQ-4标项目经理部一分部第1 页共9 页

编制单位:中国铁建大桥工程局集团福平铁路FPZQ-4标项目经理部一分部第2 页共9 页 文字说明或附图: 一、材料要求 1、钢管:Ф48×3.25mmQ235钢管,钢管使用前应先除锈再涂刷桔黄色防锈油漆,用于剪刀撑的钢管涂刷艳蓝色防锈油漆。 2、脚手板:冲压钢脚手板 3、防护网:绿色密目安全网1.5×6.0m(网目3.5×3.5mm)、安全平网3.0×6.0m网眼不大于5cm。 4 、档脚板:档脚板由脚手板或专用档脚板组成,高度不小于150mm; 二、施工准备 1、应对构配件按照本规范3.1.2进行检查验收,不合格的产品不得使用。 2、经检验合格的构配件应按品种、规格分类,堆放整齐、平稳,堆放场地不得有积水。 3、应清除搭设场地杂物,平整搭设场地,并使排水畅通。 三、地基与基础 1、爬梯支架的地基承载力应满足 2、爬梯支架底座底面标高宜于自然地坪50mm。 3、在搭设前应对底座安放位置进行放线,标高应一致。 四、安装顺序 第一步:安放可调节底座 在墩柱旁安装安全爬梯的位置必须夯实、平整。最好是水泥硬化地面,若未硬化处理的地面最好能垫铺整块的钢板。首先将可调节底座4支按照2438mm长,1268mm宽的中心距离摆放在需要安装爬梯的合理位置。并将螺母调节到最低点(根据地面情况,4个螺母应调节在同一水平线上)

编制单位:中国铁建大桥工程局集团福平铁路FPZQ-4标项目经理部一分部第3页共9页 文字说明或附图: 第二步:安装脚手架立杆和横杆连接 将3135mm的立杆(也就是3米长的立杆)4支分别套在可调节底座上并用横杆将立杆连接成一个整体,长度方向用2438的横杆,装在高一点方向的销库里。宽度方向用1268的横杆,装在低一点方向的销库里,(注意宽度方向最下面一条不装横杆,应装用角钢焊接成的2438横撑(用于置放楼梯在上面)。横杆按顺序向上安装(75加强型按每75厘米一层搭建)。安装时注意整体爬梯架身的水平与直角度。(通道进口处最下面一条是横撑,用于放置楼梯,以上留三个位置不用安装横杆,做为通道进口)。

安全施工组织设计方案(完整版)[1]

安全文明施工组织设计 甘肃永靖建筑总公司夏河县廉租住房 洒乙昂小区 1#楼 二○一四年三月一十八日

编制说明 一、本安全文明施工组织设计仅为施工现场总的组织方案,对 施工现场安全、文明施工起总的指导作用。对于如施工 现场临时用电、模板工程、垂直运输、脚手架工程等, 另外编制专项施工方案来具体指导。 二、本安全文明施工组织设计编制依据: 1、《中华人民共和国安全生产法》 2、《建设工程安全生产管理条例》 3、《施工现场临时用电安全技术规范》(JGJ46-2005) 4、《建筑施工安全检查标准》(JGJ59-99) 5、《建筑施工高处作业安全技术规范》(JGJ80-91) 6、《龙门架及井架物料提升机安全技术规范》(JGJ88-92) 7、《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130- 2001) 8、国家、行业、安徽省及合肥市发布的有关安全文明、环保 施工的规定。

目录 第一章、工程概况 --------------------------------------------3页第二章、管理人员名单及监督电话-----------------------3页 页第三章、安全文明管理目标 --------------------------------4 第四章、安全管理 --------------------------------------------4页 页第五章、基坑支护施工方案 --------------------------------9 第六章、悬挑式钢管脚手架施工方案 -------------------10页第七章、模板工程施工方案 -------------------------------15页第八章、“三宝”、“四口”防护施工方案 ---------------20页第九章、临时用电施工方案 --------------------------------21页第十章、塔吊安装拆除施工方案 --------------------------25页第十二章、安全事故应急预案措施 -----------------------38页附1:管理人员及特殊工种操作证复印件 附2:施工总平面布置图

多层砖混结构办公楼施工组织设计方案

多层砖混结构办公楼施工组织设计 一工程概况 1 建筑物概况 本工程为某省XX公司的办公楼(兼单身职工宿舍),位于XX市郊公路边,总建筑面积为6262㎡,平面形式为L型,南北方向长61.77m,东西方向总长为39.44m。该建筑物主体为五层,高18.96米,局部六层,高22.45米,附楼(F~L轴)带地下室,在11轴线外有一道伸缩缝,在F轴线处有一道沉降缝,其总平面,底层平面图见下页图。本工程承重结构除门厅部分为现浇钢筋混凝土框架外,皆采用砖混结构,基础埋深1.9m,在C15素混凝土垫层上砌条形砖基础,基础中没有钢筋混凝土地圈梁;多孔砖墙承重,层层高现浇钢筋混凝土圈梁;外墙交接处和外墙转角处设抗震构造柱;除厕所,盥洗室采用现浇楼板外,其余楼盖和屋面均采用预制预应力混凝土多孔板、大梁、楼梯及挑檐均为现浇钢筋混凝土构件。室地面除门厅、走廊、试验室、厕所、楼梯踏步为水磨石面层外,其它皆采用水泥砂浆地面。室装修主要采用白灰砂浆外喷乳胶漆涂料;室外装饰以马赛克为主,腰线、窗套为贴面砖。散水为无筋混凝土一次抹光。屋面保温层为炉渣混凝土,上做两毡三油防水层上铺绿豆砂,上人屋面部分铺设预制混凝土板。设备安装及水、暖、电工程配合土建工程施工。 2 地质及环境条件 根据勘测报告:土壤为可塑粘质粉土;天然地基承载力为150KN/㎡,地下水位在地表下7-8m。本地土堆最大冻结深度为0.5米。建筑场地南侧为已建成建筑物,北侧和西侧为本公司地界的围墙,东面为X公路,距道牙3米的人行道不得占用。沿街树木不得拐伤。人行道一侧上方尚有高压输电线及线通过(见总平面图)。

3 施工工期 本工程定于三月二十日开工,要求在本年的十二月二十七竣工。限定总工期九个月,日历工期为225天。 4 气象条件 施工期间主要导风向偏东,雨季为九月份。冬季为十二月到第二年的二月份。 5 施工技术经济条件 施工任务由市某公司承担,由该公司某项目经理部承包建设,可提供的施工工人有瓦工20人,木工16人以及其他辅助工种工人如钢筋工、机工、电工及普工等,根据施工需要可以调入。装饰阶段可以从其他工地调入抹灰工,最多调入70人。 施工中需要的水、电均从城市供水供电网中接引。建筑材料及预制品构件均可用汽车送入工地。多孔板由市建总公司预制厂制作(运距7公里)。 临建工程除工人宿舍可得用已建成的家属宿舍楼外,其它所需临时设施均应在现场搭建。可供施工选用的挖掘机有WY-80型和WY-100型反铲挖掘机,起重机有QT1-6型塔吊和QT-9和QT-2型塔吊,汽车除东风牌(8T)外,尚有自卸汽车可以使用,卷扬机、蛙式打夯机,各种搅拌机,木工机械,混凝土震捣器脚手架板、钢模板及木模板可根据计划需要进行供应。 二施工准备 1 施工技术准备工作

安全爬梯搭设

安全爬梯 安全爬梯脚手架主要构件为立杆、横杆和斜杆,立杆上每间隔75CM 设置有一排销库,销库由高强度钢板冲压制成,通过专用的夹具焊接在钢管上,焊缝长度大,具有极高的稳定性,横杆的两端分别设置有与销库相对应扣接并带有插片插头,横杆插头与立杆钢管接触的范围大,具有双向锁紧功能,每个销库节点可同时可装4 个横杆接头。销库节点结构合理,立杆轴向传力,使脚手架整体在三维空间结构强度高、整体稳定性好、并具有可靠的自锁功能,能有效地提高脚手架的整架稳定强度和安全度,并能更好的满足施工安全的需要。广泛应用于房建、桥梁、立交桥、隧道、涵洞、烟囱、水塔、大坝及大跨度棚架等多种工程施工中。 特点 1、功能多。根据具体的施工要求能组成多种尺寸和荷载的单排、双排脚手架、支撑架、支撑柱及物料提升架等多种功能的施工装备。 2、承载力强。冲压销库具有可靠的轴向抗剪力,横杆与立杆接触面大,整体稳定强度比碗扣式脚手架提高20%左右。 3、安全可靠。采用独立插销穿插自锁机构。 4、安装简单。安装时只需将横杆香蕉插头对准销库位置,然后用手将插销插入销。 使用说明 安全爬梯脚手架主要由立杆、横杆、斜杆、横撑、顶杆、底座、可调U托、脚踏板、梯子、踢脚板及其他配套 构件组成。各部件安装使用方法如下: 1. 可调底座插于立杆底部,用作支承系统的水平,高度垂直调节及扩大承压面,传力给基础,由螺杆及底板焊接而成,可调底座不可调得太高,以免从立杆中脱出造成安全事故。 2. 立杆是承受垂直方向载荷的主要构件。在立杆的管件上每隔495的距离焊有一排销扣,用来安装横杆、横撑、或斜杆。插销直接焊接在立杆顶部,确保无丢失。 3. 横杆是框架水平承力构件。它通过销库与立杆连接,由于销库带有锲铁,使两者的连接具有极好的力学强度和极高的自锁性能。 4. 横撑是框架水平承力及用来安放梯子和脚踏板构件。它通过销库与立杆连接。 5. 梯子安放在横撑上,用于施工人员上下的通道。 6. 脚踏板是安放在横撑上,用于施工通道,操作平台的桥板。 7. 斜杆是用于加强整个框架的构件。它是由特制的斜接头连接在立杆的销扣上。 8.为保证施工人员安全,立杆上每隔495需安装横杆,梯子两边均安放扶手,另外安全爬梯的斜杆也要四面安放,以加强整架的稳定性。 9.安全爬梯每隔1.5米安放一张带踏步Z字形楼梯,每隔4-5米需安置扣墙件,最大搭设高度为100米。 安装搭设

安全施工组织设计方案

安全施工组织设计方案报验申请表 工程名称:永煤集团永馨园(西区)住宅楼工程Ⅱ标段编号:

永煤集团永馨园(西区)住宅楼 工程Ⅱ标段 安全施工组织设计方案 编制: 审核: 批准: 年月日

目录 一、安全生产目标 (3) 二、编制依据 (3) 三、工作内容 (3) 四、完成安全工作措施的具体方案 (4) 五、安全工作计划的实行中应注意的问题 (13)

安全施工组织设计方案 为了确保本工程各项安全管理工作能正常有序的进行,防止意外伤害的发生,保证现场施工有良好的形势,实现本项目的各项安全管理目标,特制定本安全施工组织设计方案。 一、安全生产目标 1、杜绝死亡事故和重大机械事故; 2、杜绝重伤事故; 3、轻伤指标控制在3?以下; 4、施工现场安全达标合格率100%,优良率80%以上; 5、特殊作业工种持证上岗率100%; 6、安全技术操作规程年度培训覆盖面100%; 7、无重大职业安全健康事故; 8、确保安全文明工地; 二、编制依据 1、《建筑施工安全检查标准》JGJ59-99; 2、《施工现场安全生产保证体系》DBJ08-903-98; 3、河南三建建设集团有限公司编制的《安全生产岗位责任制》; 4、中华人民共和国《消防法》; 5、建筑施工防火安全管理手册。00 三、工作内容 1、脚手架工程:本工程采用落地式双排脚手架,延建筑物四周封闭施工。

2、模板工程:本工程为框剪结构、部分剪力墙,对现浇结构的支撑与加固体系必须进行验算,以确保其刚度及稳定性。 3、施工机具:本工程主要的施工机具有塔吊、搅拌机、木工电锯、钢筋机械、小型工具等,施工过程中应对其严格管理,确保使用安全。 4、临时用电:严格按JGJ59-99中的标准进行布置,施工过程要加强管理,并由专业电工进行维护,确保施工用电安全。 5、临边防护:主体施工中,作业层采用悬挑脚手架进行防护,其它防护采用防护栏进行防护,四口按要求进行防护,确保施工安全。 6、季节性施工:夏、雨期施工过程中要制定严密的夏、雨季施工安全措施,确保安全。 7、消防、门卫管理:施工过程由专人负责,确保现场及生活区人身及财产安全。 四、完成安全工作措施的具体方案: 1、参加本工程施工的所有人员均需接受安全培训,并取得了上岗证。 2、在施工过程中,各类人员均应严格执行各项技术操作规程。 3、建筑物内所有洞口应用竹笆、木板封严、封牢,楼梯应设防护栏杆(加钢管防护栏杆,外刷蓝黑相间油漆),以防发生坠落事故。 4、外墙双排钢管脚手架,脚手架采用竹串片,外脚手架均设安全网。 5、该工程施工时,在建筑物四周用栏杆拦出安全区,以防物体坠落打击伤人;安全通道搭设防护棚。 6、所有电气机具均按“一机、一闸、一漏、一箱”去布置。 7、塔吊司机、指挥人员严格遵守操作规程,持证上岗,不得违章操

承插型安全爬梯施工方案

目录 1 编制说明 (2) 1.1 编制依据 (2) 1.2 适用范围 (2) 1.3 编制原则 (3) 2 工程概况 (3) 3 施工方案 (3) 3.1安全爬梯使用要求 (3) 3.2 安全爬梯安装搭设 (5) 3.3 注意事项 (6) 4 安全管理措施 (6) 5 拆除安全措施 (7) 6 高空作业安全措施 (8) 7 维护和保养 (9) 8 附件 (9)

新建黔张常铁路QZCZQ-5标二分部 承插型安全爬梯施工方案 1 编制说明 1.1 编制依据 1、国家相关法律、法规,国家有关部门、铁道行业及中国铁路总公司相关技术标准、规范、指南,中国铁路总公司相关规章制度。 2、《黔张常铁路指导性施工组织设计》。 3、《沪昆客专湖南公司建设标准化管理办法》。 4、《新建铁路黔江至张家界至常德线施工图设计DK79+725.3~DK130+300大中桥设计图第二册》 5、《新建铁路黔江至张家界至常德线施工图设计DK79+725.3~DK130+300大中桥设计图第三册》。 6、《西湖冲特大桥施工图》。 7、《实施性施工组织设计》。 8、《客货共线铁路桥涵工程施工技术指南》(TZ203-2008)。 9、《铁路桥涵工程施工安全技术规程》(TB10303-2009)。 10、《直缝电焊钢管》(GB/T 13793)。 11、《建筑施工门式钢管脚手架安全技术规范》(JGJ 128)。 12、《建筑施工承插型盘扣式钢管支架安全技术规程》(JGJ231-2010)。 13、《低压流体输送用焊接钢管》(GB/T 3092)。 14、《建筑施工扣件式钢管脚手架安全技术规范》(JGJ 130)。 15、《钢管脚手架扣件》(GB 15831)。 16、《钢板冲压扣件》(JC 3061)。 17、《建筑地基基础设计规范》GB50007-2011。 18、《建筑结构荷载规范》GB50009-2012。 19、《钢结构设计规范》GB50017-2003。 20、工程现场实际情况以及我单位施工经验、机械设备装备、施工技术与管理水平以及多年来相关工程实践中积累的施工及管理经验。 1.2 适用范围 适用于新建黔张常铁路QZCZQ-5标二分部承插型安全爬梯施工。

安全施工组织设计方案(完整版)

安全文明施组织设计 甘肃永靖建筑总公司夏河县廉租住房 洒乙昂小区1#楼 o—四年三月八日

编制说明 本安全文明施工组织设计仅为施工现场总的组织方案,对 施工现场安全、文明施工起总的指导作用。对于如施工现场临时 用电、模板工程、垂直运输、脚手架工程等,另外编制专项施工 方案来具体指导。 本安全文明施工组织设计编制依据: 1、中华人民共和国安全生产法》 2、建设工程安全生产管理条例》 3、施工现场临时用电安全技术规范》 (JGJ46-2005) 4、《建筑施工安全检查标准》 ( JGJ59-99) 5、《建筑施工高处作业安全技术规范》 ( JGJ80-91) 6、龙门架及井架物料提升机安全技术规范》 (JGJ88-92) 7、建筑施工扣件式钢管脚手架安全技术规范》 ( JGJ130- 2001) 8、国家、行业、安徽省及合肥市发布的有关安全文明、环保 施工的规定。

第一章、工程概况 第二章、管理人员名单及监督电话 第三章、安全文明管理目标 第四章、安全管理 第五章、基坑支护施工方案 第六章、悬挑式钢管脚手架施工方案10 第七章、模板工程施工方案15 三宝”、“四口”防护施工方案20 第九章、临时用电施工方案21 第十章、塔吊安装拆除施工方案25 第十二章、安全事故应急预案措施38 附1:管理人员及特殊工种操作证复印件 附2:施工总平面布置图

章工程概况 工程名称:夏河县2013 年廉租住房洒乙昂小区二期1#楼建设单位:夏河县住房和城乡建设局 施工单位:甘肃永靖建筑总公司 设计单位:甘肃宏图建筑设计有限公司 监理单位:甘肃星驰建设监理有限责任公司 工程地点:甘南州夏河县城东洒乙昂新区 建筑面积:11284.19m2 结构类型:框架-剪力墙结构,基础为平板筏型基础。 层次:地下一层,地上十一层、本工程建筑耐久年限为二级,耐火等级为n级,抗震设防列度为7度,屋面防水等级为I级,地下室防水等级为n级。 本工程建筑场地为n类,建筑抗震设防类别为丙类,结构安全等级为二级。 开工日期:2014年4月15日

施工现场临时用电安全施工组织设计编制要点

施工现场临时用电安全施工组织设计编制要点 一、编制说明 根据JGJ46-——88《施工现场临时用电安全技术规范》的规定;临时用电设备在5台以上或设备总容量在50KW以上者,应编制临时用电施工组织设计。 编制临时用电施工组织设计的目的在于使施工现场临时用电工程有一个可遵循的科学依据,从而保障其运行的安全可靠性,另一方面:临时用电组织设计作为临时用电工程的主要技术资料,有助于加强对临时用电工程的技术管理,从而保障其使用的安全和可靠性。因此,编制临时用电施工组织设计是保障施工现场临时用电安全可靠的,首要的,不可少的基础性技术措施。 临时用电施工组织设计的任务是为现场施工设计一个完备的临时用电工程,制定一套安全用电技术措施和电气防火措施,即所设计的临时用电的要求,同时还要兼顾用电方便和经济。 二、工程概况 1、工程名称。 2、工程所处的地理位置。 3、工程结构及占地面积。 三、昨电设计思路 1、根据现场实际情况选择配电线路型式(放射式、树干式、链式或环形配线)。 2、根据总计算负荷和峰值电流选择电源和备用电源。 3、根据总负荷、支路负荷计算出的总电源、支路电流架设方式选择总电源 线线径和支路线径。 四、现场勘测

现场勘测工作包括:调查测绘现场的地形,地貌,正式工程的位置,上下水等地上、地下管线和沟道的位置,建筑材料,器具堆放位置,生产、生活暂设建筑物位置,用电设备装设位置以及现场周围环境等。 临时用电施工组织设计的现场勘测工作与建筑工程施工组织设计的现场勘测工作同时进行,或直接借用其勘测资料。 现场勘测资料是整个临时用电施工组织设计的地理环境条件。 五、负荷计算 1、负荷计算的目的 电力负荷是指通过电气设备或线路上的电流或功率。它是以功率或热能的形式消耗于电气设备。建筑施工现场的供电系统所需要的电能通常是经过降压变电系统安全可靠的重要前提。电力负荷计算的主要目的就是为合理选择变电所的变压器容量、各种电气设备及配电导线提供科学依据。 2、计算负荷确定方法 计算负荷是按发热条件选择电气设备的一个假定负荷,它所产生的热效应与实际变动负荷产生的最大热效应相等。根据计算负荷选择导线及电气设备,在运行中的最高温升不超过导线和电器的温升允许值。它的确定方法较多,目前施工中常采用的方法是需要系数法,在确定计算负荷计算之前,应首先要确定设备的设备容量。 (1)用电设备[容量(pe)的确定 建筑供电系统中各用电设备铬牌上都标明有额定功率,但由于各用电设备的额定工作条件不同,有的可直接相加,但有的在计算中就不能简单的把铬牌上规定的额定功率直接相加,必须首先把额定功率换算到统一规定的工作制下的的功率后才能相加。换算到统一规定的工作制下的额定功率称为“设备容量”,

拆除安全施工组织设计方案

编制依据 1、现行国家规范及行业标准 2、《房屋拆迁工程施工安全管理条例》 3、《建筑拆除工程安全技术规范》 4、《房屋拆迁施工现场防治扬尘污染管理规定》 5、《城市房屋拆迁及建设工程施工现场市容环境卫生管理规定》 6、业规范及行业标准。 一、本工程拆除部分概 1、建筑面积约150m2 ;砖混结构,钢筋混凝土条形基础。 2、拆除范围 2.1、饰面材料、竖向砖砌线条、彩灯、落雨管、防雷接地线、室外台阶饰面材料等拆除; 2.2、墙原有饰面材料、楼梯扶手、吊顶、风口等拆除;2.3室内水泥砂浆楼地面面层拆除。 3本工程质量、安全目标 3.1、工程质量要求:符合拆除工程有关的施工验收规定

3.2、安全目标:杜绝火灾及重大伤亡事故。 三、拆除工程施工准备 1、技术准备工作 1.1、施工技术人员要认真审阅建设单位提供的以下资料:拆除工程的有关资料;拆除工程涉及区域的建筑及设施分布情况资料。全面了解拆除工程,进行实地勘察。弄清建筑物的结构情况、建筑情况、水电及设备管道情况。 1.2、学习有关规范和安全技术文件。 1.3、明确周围环境、场地、道路、水电设备管道、房屋情况等。 1.4、向进场施工人员进行安全技术教育。 2、现场准备 2.1、施工前,要认真检查影响拆除工程安全施工的各种管线(水、电)的切断工作是否完毕,确认安全后方可施工。 2.2、疏通运输道路,接通施工中临时电源。及时转运拆除的建筑垃圾、管道、线缆、门窗等材料。 3、机械设备材料的准备 我方采用机械拆除为主、人工拆除为辅,人工转运拆除垃圾的方式进行运输。

3.1、机械材料设备的准备:拆除的机器工具、运输机械。 3.2、组织和劳动力准备:成立组织领导机构、组织劳动力。 四、拆除工程安全技术管理 1、工人进场必须配带出入证,严禁到非施工面乱窜,必须服从现场管理人员的指挥,不野蛮施工、不违章指挥、不大声喧哗、不赌博、不酗酒、不打架、不有意影响业主的工作环境不随地大小便。 2、防坠落:施工前靠外墙窗户必须进行防护,施工至窗户部位时应用夹板临时防止窗户玻璃击碎和其他杂物坠落。 3、防粉尘:在拆除墙体或吊顶面层时难免出现较多粉尘,施工时应及时用洒水的方式以尽量减少灰尘扩散。 4、噪音:拆除工程噪音是在所难免,而该工程在拆除的同时,附近居民也在照常生活,因此在拆除的过程必须做到,拆除物轻拿、轻放。 5、安全、拆除前必须关闭施工面的水总闸,包括消防喷淋总闸,断开所有电的总开,临时用电必须由专人专线临时用电规范进行配备,进场施工的工人必须戴安全帽,穿安全鞋及配备完整的劳何设施,施工的工人严禁在现场吸烟,使用明火作业时应运离易燃、易曝物品等防火规范进行施工,必须配备足够的灭火器。 6、墙体拆除施工中严禁正面墙体直接推到。必须分块、自上而下逐步拆除。

相关主题
文本预览
相关文档 最新文档
