当前位置:文档之家› 模板支撑体系专项施工方案

模板支撑体系专项施工方案

模板支撑体系专项施工方案
模板支撑体系专项施工方案

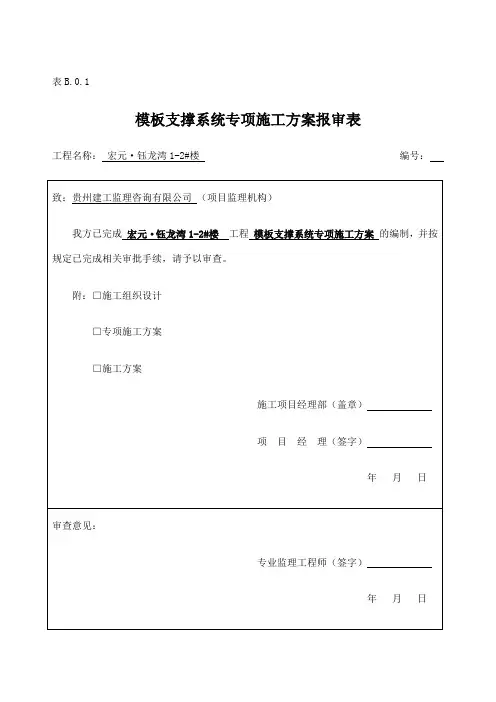

表B.0.1

模板支撑系统专项施工方案报审表

工程名称:宏元·钰龙湾1-2# 楼编号:

致:贵州建工监理咨询有限公司(项目监理机构)

我方已完成宏元·钰龙湾1-2#楼工程模板支撑系统专项施工方案的编制,并按规定已完成相关审批手续,请予以审查。

附:□施工组织设计

□专项施工方案

□施工方案

施工项目经理部(盖章)

项目经理(签字)

年月日审查意见:

专业监理工程师(签字)

年月日审核意见:

项目监理机构(盖章)

总监理工程师(签字、加盖执业印章)

年月日审批意见( 仅对超过一定规模的危险性较大的分部分项工程专项施工方案) :

建设单位(盖章)

建设单位代表(签字)

年月日填报说明:本表一式三份,项目监理机构、建设单位、施工单位各一份。

模板支撑系统专项施工方案审批表

工程名称:宏元·钰龙湾1-2#楼

我项目部根据施工合同、施工设计图纸及相关资料,已完成模板支撑系统专项施工方案的编制,请予以审查批准。

附:模板支撑系统专项施工方案

项目部(章):

项目技术负责人:

年月日

审核意见:

项目经理:

年月日

审批意见:

施工单位(章):

公司技术负责人:

年月日

...

宏元·钰龙湾1-2# 楼

模板支撑系统

编制:

审核:

批准:

贵州淇铃交通建筑工程有限公司

201 年月日

目录

1 工程概况. (1)

1.1 脚手架支撑概况. (1)

2 编制依据. (2)

3 施工顺序计划及劳动力计划. (2)

4 施工工艺技术. (4)

4.1 模板及支撑体系选择. (4)

4.2 梁板模板及支架设计参数. (4)

4.3 施工准备. (5)

5 施工操作工艺. (6)

5.4 砼浇筑要求. (7)

5.5 质量检查验收标准. (8)

5.6 成品保护. (10)

6 施工安全保证措施 (11)

6.1 安全施工组织体系 (11)

6.2 安全技术措施. (13)

7 施工应急救援预案. (17)

7.5 施工监测监控措施. (22)

8 劳动力计划. (24)

8.1 劳动力计划. (24)

9 计算书及相关图纸. (24)

9.1 梁模板计算书 (24)

10 梁跨度方向钢管的计算. (31)

11 立杆的稳定性计算. (31)

12 立杆的地基承载力计算. (33)

13 板模板计算书 (33)

附:1、施工现场平面布置图

2、施工总进度计划表

1、工程概况

宏元·钰龙湾1#、2#楼位于贵州省镇远县芽溪新区芽溪大道北侧,1#楼:18层,总高

度54.00m,结构形式:框支剪力墙结构;2#楼:18层,总高度54.00m,结构形式:框支剪力

墙结构;1#、2#楼地下室建筑高度 5.05m,板厚120mm,钢筋保护层厚度梁50mm、柱30mm、

板20mm、墙20mm,梁板混凝土强度等级为p6.C30, 墙柱混凝土强度等级为p6.C40, 钢筋采用HRB400;裙楼建筑最大高度 5.3m,板厚120mm,钢筋保护层厚度梁20mm、柱20mm、板15mm、墙15mm,梁板混凝土强度等级为C30,墙柱混凝土强度等级为C40,钢筋采用HRB400。

1.2 、脚手架支撑概况

本工程的1#、2#楼均为框架剪力墙结构,模板支撑较简单。

部位地下室

支模结构板楼层、标高最大跨度8.4 米,板面标高:-0.050m

支承地面楼层、标高标高:-5.100 米

梁最大截面尺寸200mm×500mm

板厚现浇板,120mm

最大高度 5.05m

搭设高度不超过8m和跨度不大于18 米,属于一般模板支超限指标

撑体系

部位裙楼一层

支模结构板楼层、标高最大跨度9 米,板面标高:+2.800m

支承地面楼层、标高标高:-2.500 米

梁最大截面尺寸250mm×600mm

板厚现浇板,120mm

最大高度 5.3m

搭设高度不超过8m和跨度不大于18米,属于一般模板支超限指标

撑体系

2、编制依据

(1)《建筑施工模板安全技术规范》(JGJ162-2008)

(2)《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2011)

(3)《钢管脚手架扣件》(GB1581-2006)

(4)《建筑结构荷载规范》(GB50009-2016)

(5)《高层混凝土结构技术规程》(JGJ3-2010)

(6)《建筑工程施工质量验收统一标准》(GB5000-2013)

(7)《混凝土结构工程施工质量验收规范》(GB50204-2015)

(8)《建筑施工安全检查标准》(JGJ59-2011)

(9)《建筑施工安全检查标准》(JGJ59-2011)

(10)《建筑施工高处作业安全技术规范》(JGJ80-2016)

(11)《生产经营单位安全生产事故应急预案编制导则》(GB/2969-2013)

(12)《施工现场临时用电安全技术规范》(JGJ46-2012)

(13)《建设工程施工现场供用电安全规范》(GB50149-2014)

(14)《建筑施工安全技术统一规范》(GB50870-2013)

(15)《混凝土结构工程施工规范》GB50666-2011

(16)《建筑施工临时支撑结构技术规范》JGJ00-2013

(17)《模板支撑体系安全技术规范》DBJ50-168-2012

(18)《宏元·钰龙湾1-2#楼施工蓝图》

(19)《宏元·钰龙湾1-2#楼工程施工组织设计》

1.3施工顺序计划及劳动力计划

4.4 施工顺序及计划

施工顺序:先进行地下室模板支撑搭设,再进行裙楼模板支撑搭设。

施工计划:根据工程施工总进度计划,地下室模板支撑搭设施工时间为2017 年9 月15 日-11 月25 日;裙楼模板支撑搭设施工时间为2017 年11 月1 日—2017 年12 月20 日。

4.5 、材料、设备、劳动力计划

主要材料表

序号材料名称数量

1 915×1830×15 胶合木模板2000 ㎡

2 40×80×4000木枋60m3

3 Ф48× 3 钢管80t

4 M12对拉螺杆 1.7t

5 600mm可调顶托2000 个

6 5mm×200mm×500mm垫板2000 块

7 蝶形卡1100 个

8 直角扣件1600 个

9 旋转扣件1000 个

10 安全网100 床

2 11 塑料薄膜

200m

主要机具设备表

名称规格功率数量备注钉锤0.25~0.5Kg 10 把

单头搬手17~19、22~24 10 把

圆盘锯MJ-106 2KW 1 台

平刨MB-50 2KW 1 台

手电钻钻头直径

12-20

2 把

手提电锯M—651A 1.05KW 4 台压刨MB1065 7.5KW 1 台活动扳手开口宽65 5 把空压机8m3 2 台墨斗及线 3 个水准仪DS自动精平仪 1 个撬棍 5 根磁力线锤 5 个盒尺5m 10 把水平尺 5 把水平管200m 检测尺 1 套钢卷尺50m/0m 2 把砼泵车48 米/ 臂长 1 台砼罐车12m/台 6 台

3

劳动力计划表

序号工种人数备注

1 现场施工技术员 1 名喻关飞

2 现场生产负责人 1 名韦甄洪

3 现场专职安全员 1 名邹金莲

4 普工15名

5 架子工10名 4 名

6 模工15名 6 名

7 测量工 1 名

8 材料员 1 名王爱云

9 钢筋工15名 2 名

10 电工 1 名

11 浇筑工10名

1.4施工工艺技术

4.6 、模板及支撑体系选择

板模板:采用15mm厚胶合木模板;小楞木采用40×80mm松木;主楞采用Ф48 钢管。

梁底模:用15mm厚胶合木模板;小楞用 4 根40×80mm松木,延梁长方向铺设于主

楞上;主楞用Ф48 钢管,承于支撑架水平杆上。

梁侧模:用15mm厚胶合木模板;竖向小楞用40×80mm,大于700 梁中部设若干道水平主楞,主楞采用双根Ф48×3mm钢管,沿主楞方向每间距400mm设一道M12对拉螺杆,对拉螺栓端部采用双螺母或三字扣锁紧。

支撑体系:用Ф48×3mm钢管和扣件连接,立杆顶部采用600mm长可调U型支托受力。钢管计算按照Ф48× 2.7mm计算

4.7 、梁板模板及支架设计参数

取裙楼最大截面梁250×600 计算设计参数、构造做法见表1。

底模次立杆立杆侧模次

梁中立对拉梁板截面楞间距主楞纵距横距楞间距大样图杆排数螺栓(mm)

(mm) (mm) (mm)

验算板厚120 200 Ф48 钢管1000 1200

Φ12 250×600 200 Ф48 钢管 1 1000 1200 233

@500

4

构造做法

架体连续设置纵、横向扫地杆和水平杆,纵向扫地杆采用直角扣件固定在扫地杆

距底座上皮不大于200mm处的立杆上,横向扫地杆固定在紧靠纵向扫地杆

下方的立杆上。

水平拉杆水平拉杆步距 1.6m。顶层水平杆距立杆顶部支托距离不大于100mm。

满堂模板支架在架体外侧周边以及内部大于700mm高的梁底两侧加设竖向竖向剪刀撑

剪刀撑。

水平剪刀撑顶层水平拉杆位置、顶层至扫地杆位置设置一道水平剪刀撑。

在框架柱的位置,支架的纵横水平拉杆沿竖直方向每隔两步与柱可靠拉结,连墙件在构造柱位置,连续梁中部每跨设置两道连墙件。

基础底座采用长度不少于 2 跨、宽度200mm、厚度不小于50mm的木垫板。

地基处理脚手架搭设在垫块之上。计算时按照地基承载力标准值: f gk= 115 kpa 1.5 、施工准备

4.8 技术准备

(1)根据一般模板的设计方案、施工图纸,确定木胶合板模板制作的几何形状,尺

寸要求,龙骨的规格、间距,选用支撑系统。

(2)模板、支架备料:按照模板设计图或明细及说明进行材料准备。

(3)根据一般模板设计要求和工艺标准,向班组进行安全、技术交底。

4.9 材料要求

(1)模板:采用1830×915×15 mm胶合木模板。

(2)龙骨和背楞:40×80 方松木。

(3)支撑系统:钢管、扣件、底座、顶托等。

(4)Ф48 钢管选型不得小于Ф48×3mm标准进场,扣件、模板及支架的材料质量必

须符合其设计要求。安装前先检查模板的质量,不符合质量标准的不得投入使用。

4.10 主要机具设备

木工电锯、木工电刨、手电钻、铁木榔头、活动(套口)扳子、水平尺、钢卷尺、

托线板、脚手板、撬杠等。

4.11 作业条件

(1)根据工程的特点、计划工期及现场环境等完成一般模板设计及模板配料工作。

(2)模板涂刷脱模剂,并分规格堆放。

(3)根据图纸要求,放好轴线和模板边线,定好水平控制标高。

5

完(4)墙、柱钢筋绑扎完毕,水电管及预埋件已安装,绑好

,并办

钢筋保护层垫块

隐蔽验收手续。

5、施工操作工艺

5.1 、支撑系统搭设

立杆位置。

(1)脚手架搭设时先按照设计进行放线,确定好

立柱纵向间距为1000mm:(2)承重脚手架搭设时顺梁方向排列钢管,根据设计计算

立杆横间距为1200mm,横杆步距1600mm。

(3)钢管立杆安装时底座下设置垫板,离地200mm用钢管设置一道扫地杆,要排列

整齐,纵向成列、横向成排,并保证立杆的垂直、平稳、牢固。架体四周大梁梁底立杆

应由底至顶设置连续竖向剪刀撑,剪刀撑宽度应为 4 跨剪刀撑要拉紧扣实,为了确保支撑体系更加稳定,水平横杆用脚手架钢管形成抱箍固定在 5 米层梁柱上。

线上。

(4)采用多层支架支模时,支柱应垂直,上下层支柱应在同一竖向中心

(5)水平安全网设置在 1.6 米高位置。

脚(6)设置一道700 米宽施工人员的安全通道。此通道必须搭设防护栏

杆、设置踢

板,满铺跳板。

5.2 、模板安装

模板。

(1)在柱子上弹出轴线、梁位置和水平线,钉柱头

(2)梁底模板:按设计标高调整支柱的标高,然后安装梁底模板,并拉线找平。当

梁底板跨度≥4m时,跨中梁底处应按设计要求起拱,如设计无要求时,起拱高度为跨度

的1/1000~3/1000 。主次梁交接时,先主楞起拱,后次梁起拱。

作高度应根(3)梁侧模板:根据墨线安装梁侧模板、压脚板、斜撑等。梁侧模板制

据梁高及楼板模板来确定。

(4)当梁高超过1000mm时,梁侧模板宜加穿梁螺栓加固。

龙骨。

(5)板龙骨:通线调节支柱的高度,将大龙骨找平,架设小

位模板应(6)铺板模板:可从四周铺起,在中间收口。楼板模板压在梁侧模上,角

通线钉固。

扫干(7)楼面模板铺完后,应认真检查支架是否牢固,模板梁面、板面应清

(8)预防措施:

1)支模时应遵守边模包底模的原则,梁模与柱模连接处,下料尺寸一般应略为缩

短。

2)梁侧模必须有压脚板、斜撑、拉线通直后将梁侧钉固。

3)梁底模板、板模板按规定起拱。

4)楼板模板厚度要一致,搁栅木料要有足够的强度和刚度,搁栅面要平整。

5)混凝土浇筑前,应将模内清理干净,并浇水湿润。

6)防止梁身不平直、梁底不平及下挠、梁侧模涨模、局部模板嵌入柱梁间、拆除

困难的现象。防止板中部下挠,板底混凝土面不平的现象。

5.3 、砼浇筑及拆模拆架

混凝土浇筑时,先浇筑梁,再浇筑板;当混凝土达到拆模的强度要求是,方可拆模

拆架。由于工期紧为了加快进度提早达到设计强度,混凝土采用提高一个等级进行施工,模板采用一次性购买投入使用。

1、拆架前,全面检查拟拆脚手架,根据检查结果,拟订出作业计划,报请批准,

进行技术交底后才准工作。作业计划一般包括:拆架的步骤和方法、安全措施、材料堆

放地点、劳动组织安排等。

2、拆架的高处作业人员应戴安全帽、系安全带、扎裹腿、穿软底防滑鞋。

3、拆架程序应遵守“由上而下,先搭后拆”的原则,并按“一步一清”步骤依次

进行。严禁上下同时进行拆架作业。

4、拆立杆时,要先抱住立杆再拆开最后两个扣,拆除大横杆、斜撑、剪刀撑时,

应先拆除中间扣件,然后托住中间,再解端头扣。

5、拆除时要统一指挥,上下呼应,动作协调,当解开与另一人有关的结扣时,应

先通知对方,以防坠落。

6、拆架时严禁碰撞脚手架附近电源线,以防触电事故。

7、在拆架时,不得中途换人,如必须换人时,应将拆除情况交代清楚后方可离开。

8、拆下的材料要慢慢下运,严禁抛掷。运至地面的材料应按指定地点随拆随运,

分类堆放,“当天拆当天清”,拆下的扣件和铁丝要集中回收处理。

9、当天离岗时,应及时加固尚未拆除部分,防止存留隐患造成复岗后的人为事故。5.4 、砼浇筑要求

4.12 精心设计混凝土浇筑方案,确保模板支架施工过程中均衡受载,根据该结构的施工时间为秋季,遇到天气比较炎热混凝土初凝时间较短,采用由一边向另一边整体推进的

的浇筑方式;

4.13 对于600mm的梁,应采用分层浇筑,浇筑每层厚度为300mm左右。

4.14 本工程采用汽车泵进行泵送砼,因而与一般模板支架不发生连接,砼下料时应尽量沿架体刚度较大方向对称布置。

4.15 严格控制实际施工荷载不超过设计荷载,对出现的超过最大荷载要有相应的控制措施;

1.6 浇筑过程中,派专人检查大梁底立杆、横杆、顶托、剪刀撑、扣件、模板、木方

的稳定情况,发现下沉、松动和变形情况及时停止解决处理完毕后再进行浇筑。

1.7 浇筑完成后应尽快分多次收面,严禁使混凝土表面出现开裂,收面完成后应尽快

洒水覆盖薄膜进行养护。养护时间不得低于14天。

4.16 、质量检查验收标准

在支撑系统施工过程中项目部技术负责人组织有关管理人员不定期对支撑架体及模

板进行检查,检查流程如下:

技术负责人带队施工员及安全员陪同,进入现场检查,发现问题必须立即整改,待

复查合格后方能继续施工。

(1)模板安装的检查与验收

模板安装完成后,浇筑砼前项目技术负责人组织有关人员进行模板工程施工验收。

验收包括以下内容:

模板安装是否符合该工程模板设计和技术措施的规定。

①模板的支承点及支撑系统是否可靠和稳定,连接件中的紧固螺栓及支撑扣件紧固情况是否满足要求。

②预埋件:预留件的规格、数量、位置和固定情况是否正确可靠,应逐项检查验收。

③必须按《建筑安装工程质量检验评定标准》的规定,进行逐项评定验收。

④支架模板上施工荷载是否符合要求。

⑤在模板上运输砼或操作是否搭设符合要求的走道板。

⑥作业面孔洞及临边是否有防护措施。

⑦垂直作业是否有隔离防护措施。

搭设完毕后,组织相关单位及人员检查验收,验收合格后方可浇筑砼,并作好模板

验收记录。

现浇结构模板安装的允许偏差及检查方法

项目允许偏差(mm)检查方法

轴线位置 5 钢尺检查

底模上表面标高± 5 水准仪或拉线、钢尺检

基础±10 钢尺检查截面内部尺寸

柱、墙、梁+4,-5 钢尺检查经纬仪或吊线、钢尺检层垂直高度不大于5m 6

8

大于5m 8 经纬仪或吊

线、钢尺检

相临两板表面高低差 2 钢尺检

表面平整度 5 2m靠尺和塞尺检

查(2)支撑架搭设的技术要求与允许偏差

立杆、纵横向水平拉杆、剪刀撑等重要杆件的垂直偏差、水平偏差、质量等满

足《建筑施工扣件式钢管脚手架安全技术规范》

J GJ130-2011

支撑架架搭设的技术要求与允许

偏差

项目一般质量要求

纵距±0mm

1 构架尺寸偏差横距±0mm

步距±20mm

=2m ±7mm

2 立杆的垂直偏差架高=10m ±0mm

=20m ±60mm

3 纵向水平杆的水平偏差一根杆的两端±20mm 同跨内两根纵向水平杆±10mm

4 横向水平杆的水平偏差±10mm

5 节点处相交杆件的轴线距节点

中心距离

≤150 mm

6 相邻立杆接头位置相互错开,设在不同的步距内,相邻接头的高度差应>

500mm

相互错开,设在不同的立杆纵距内,相邻接

7 上下相邻纵向水平杆接头位置头的水平距离应>500mm,接头距立杆应小于

立杆纵距的1/3

杆1)搭接部位应跨过与其相接的纵向水平杆或立杆,并与其连接(绑扎)固定

8 件

2)搭接长度和连接要求应符合以下要求:搭接长接

类别

杆别

连接要求

连接扣件数量

扣件式钢管脚手架立杆

>1m

依承载要求确

定,且不少于 2

纵向水平

不少于2个连接杆扣件

节点

连接9 扣件式钢管脚手架

拧紧扣件螺栓,其拧紧力矩应不小于

40N.m,且不大于65 N.m

其它脚手架按相应的连接要求

(3) 扣件螺栓的紧固力矩检查数目及质量判定标准

本工程采用扣件式钢管搭设,还要对扣件螺栓的紧固力矩进行抽查,抽查数量要符

合《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2011)的规定,对梁底扣件进行100%检查。

扣件拧紧抽样检查数目及质量判定标准

项安装扣件数抽检数量允许不合格

项目

次量(个)(个)数量(个)

51~90 5 0

1

连接立杆与纵(横)向水平杆

或剪刀撑的扣件;接长立杆、纵向

水平杆或剪刀撑的扣件

91~150

8

151~280

1

281~500

20

501~1200 2

1

1

2

1201~200 50 5

51~90 5 1

91~150 8 2

2

连接横向水平杆与纵向水平杆

的扣件(非主节点处)

151~280

281~500

1

20

5

501~1200 2 7

1201~200 50 10

1.8 、成品保护

2.按楼板部位对层安装,减少损耗。3.材料应按编号分类堆放整齐。

10

1.9 模板拆除时严禁损伤混凝土表面棱角。

1.10 混凝土浇筑时对撒漏的混凝土要及时清理。

6施工安全保证措施

4.17 安全施工组织体系

1、监督施工全过程的安全生产,纠正违章;

安全负责人2、配合有关部门排除施工不安全因素;

邹金莲3、项目全员安全活动和安全教育;

4、监督劳保用品质量和使用。

技术负责人1、制定项目安全技术措施和分项工程安全施工方案;

喻关飞2、督促安全措施落实;

3、解决施工过程中的不安全技术问题。

生产负责人1、在安全前提下,合理安排生产计划;

申志光2、组织施工安全技术措施的实施。

项目经理

韦甄洪机械管理

蒋芳喜

1、保证项目使用的各类机械安全运行;

2、监督机械操作持证作业。

消防管理1、保证防火设备设施齐全有效;

邹珊玲2、消除火灾隐患;

3、负责现场消防管理工作。

材料管理1、保证进场施工人员安全技术素质;

王爱云2、控制加班加点,保证劳逸结合;

3、提供必须劳保用品,确保安全。

后勤保障1、财务部门保证安全措施项目的经费;

周福全2、卫生、行政部门保证工人生活基本条件,确保工人

身心健康。

本工程项目经理部成立以项目经理为组长、技术负责人、安全负责人为副组长的安全领导小组。

1、组长职责:

(1)贯彻落实“安全生产、预防为主、综合治理”的方针,提高项目部工作人员的安全意识;

(2)认真执行公司的各项安全生产规章制度,切实完成与公司签订的安全生产目标;(3)成立本项目部的安全文明小组,负责指导本项目部工程在施工过程中各道工序的安全生产、文明施工;

(4)主持制定项目部的安全施工技术措施、安全目标及对策,并组织实施;

(5)负责建立工程项目安全生产管理网络,配备专职及兼职安全员;

(6)负责落实项目部级安全教育工作,对职工进行安全考核;

(7)主持或指定人员定期开展安全检查,及时整改事故隐患;

(8)定期召开安全施工会议,研究解决施工中存在的安全问题;

(9)对安全生产有贡献者进行表彰、奖励,对“三违”人员及事故责任者进行教育和处

罚。

2、副组长职责:

(1)严格执行安全生产相关政策、法令法规和公司的各项管理规章制度;

(2)具体布置和实施本工程的安全生产技术和措施,对本工程组成人员在生产活动中的

安全、健康负责,对事故的发生负有领导责任;

(3)经常教育成员遵守操作规程,正确使用机械设备、工具、原材料、安全设施、劳动

防护用品等;

(4)经常检查并保证施工现场的文明生产,做到物品、机具按规定放置;

(5)每周组织一次安全活动,开好班前例会,做好事故的预防和控制;

(6)有权拒绝上级的违章指挥,遇有事故险情时,有权立即停止作业,必要时指挥工作

人员撤离现场;

(7)发生伤亡事故要积极抢救伤员,保护现场,立即报告,并如实提供事故发生的情况。

3、安全员职责:

(1)认真贯彻执行公司及上级安全部门的各项规章制度,接受上级部门的业务指导;

(2)负责组织新职工的安全教育,定期对职工进行安全生产宣传教育,作好普及、考核、登记和上报工作;

(3)定期进行安全生产检查,对查出的问题进行登记上报,并定人定时定措施进行整改;(4)负责组织本项目部的安全例会,总结先进经验;

(5)协助修订项目部安全管理制度,制定临时性危险作业的安全措施;

(6)经常检查职工执行安全生产规章制度的情况,及时查处“三违”行为,对危及人员

生命安全的重大隐患有权停止生产,并立即报告领导;

(7)参加伤亡事故的调查、分析、处理,提出防范措施,负责伤亡事故和违规违例的统

计上报;

(8)检查、督促从业人员正确使用劳动防护用品。

4、施工员职责:

(1)认真执行有关安全生产的规章制度,在施工中接受各级安全生产部门的检查和指导;(2)做好施工前向从业人员的安全生产技术交底和施工技术交底;

安全整改措施

安全整改措施 安全整改措施安全整改措施(一):企业安全隐患整改方案 近来,我公司坚决落实各级领导指示精神,在各项目部深入扎实开展了安全隐患大排查,对排查出的安全隐患及时整改,制订防范措施,保证工项目安全稳定。 公司领导高度重视工厂安全稳定工作,对排查工作进行了认真研究。这次安全隐患大排查结合各项目部实际状况,对工地重点部位和薄弱环节进行排查,对排查中出现的重大安全隐患特提出以下整改方案。 一、整改措施 针对本次安全隐患排查的问题,特提出以下整改措施: 1、规范临边洞口及出入口的防护。重视戴安全帽和高处作业系安全带;按规定使用合格的安全密目立网、安全帽和安全带。 2、规范脚手架搭设。纠正架体与建筑结构固定的作法,设置首步固定;对架体进行立面全封闭,防止坠落伤人,保证行人的安全。 3、施工场地通道不堆物,持续畅通;工地上不准流动吸烟;材料按场布图规定场所堆物,并挂好标识排,注明规格、品种、名称;建筑垃圾分类堆放,做好标识;危险物品进库,妥善保管。 4、作好安全标志,以图象为主要特征的图形符号或文字构成

的标志,用以表达特定的安全信息。在有较大危险因素的部位、设备和设施上,设置安全警示标志。安全警示标志设置在明显位置,便于识别,来提醒路人注意安全。 5、施工现场周边要设置围挡设施,实行封闭管理,悬挂张贴醒目的标志或者告示,阻止无关人员进入施工现场。 6、施工现场实施贴合礼貌施工的规定,不违章指挥、违章作业,生产设施贴合安全要求和卫生标准。 二、整改职责 项目部经理对隐患治理工作负主要职责,负责全面安排安全隐患治理工作,对消除重大安全隐患工作进行领导、监督和协调,负责对消除重大安全隐患整改所需资金的安排。 项目部副经理负责组织人员,整改方案措施的安排落实,负责整改所需的人力、物力的调节。 负责重大安全隐患整改的职责人,负责对重大安全隐患在整改期限内组织人员进行监督检查,整改完毕负责组织人员进行验收。 三、整改资金 1。安全隐患排查治理资金应当按照 项目计取、确保需要、企业统筹、规范使用 的原则进行管理。财务应将安全隐患排查治理资金纳入公司财务安全费用计划,保证专款专用,并督促其合理使用。 2。安全隐患或重大事故隐患的评估、整改、监控支出和其他

修改版模板施工方案

闽达·公园壹号四期工程 地 下 室 模 板 施 工 方 案 编制人: 审核人: 审批人:

编制单位:湖北省麻一建设有限公司编制时间:2016年11月20日 目录

1、编制依据 2、工程概况 3、结构施工分析 4、施工工艺及操作要求 5、模板的拆除 6、成品保护措施 7、质量保证措施及施工注意事项 8、安全施工注意事项 9、文明施工及环保措施 10、模板系统验算 11、支撑支撑施工安全防范措施 12、应急救援预案

一、工程概况 本建设项目位于湖北省麻城市 本施工专项设计方案编制的目的是:为“闽达?公园壹号四期工程”模板支撑施 工提供较为完整的纲领性技术文件,用以指导工程施工与管理,特制定本方案,施工过程中必须严格按此方案执行,以确保优质、高效、安全、文明地完成该工程的建设任务。 基础结构负一层梁板面标高为-5.5m,顶板板面标高为-1.5m、-0.03m。顶板厚包括600mm、500mm、400mm、350mm、300mm、250mm、180mm等,剪力墙厚300㎜,局部200mm。顶板面至底板面高度包括3.4m(地下室部分)和3.5m(地下 (局部4.87,降板部分),故模板支设高度为3.4~5.22m,室部分)、5.22m(主楼部分) 在此区域内模板支设、砼浇筑时存在安全隐患,施工时极可能发生高空坠落、模 板坍塌、物体打击等重大事故。施工时墙柱模板分部支设。

二、编制依据: 1.建设单位及设计单位提供的施工图纸; 2.有关国家规范、规程及行业标准: 《建筑结构荷载规范》GB50009-2001 《混凝土结构设计规范》GB50010-2002 《建筑施工模板安装技术规范》JGJ162-2008 《钢管扣件水平模板的支撑系统安全技术规程》DGJ/T08-016-2004 《建筑施工扣件式钢管脚手架安全技术规范》JGJ130-2001 《混凝土结构工程施工技术标准》 ZJQ08-SGJB 204-2005 《建筑施工安全检查标准》JGJ59-2011 《建筑施工高空作业安全技术规范》JGJ80-91 《施工现场临时用电安全技术规范》JGJ46-2005 三、结构施工分析 3.1 承载受力体系 ①、梁板荷载传力线路: 上部荷载→模板→木楞→钢管排架→结构。 ②、墙荷载传力线路 混凝土侧压力→模板→钢管对拉螺栓 3.2 支撑结构构件连接

模板脚手架专项施工方案.doc

中国机械工业第二建设工程有限公司 烟台开发区第七小学新建工程 模 板 施 工 方 案 建设单位:烟台开发区教育体育局 监理单位:烟台田园牧歌项目管理有限公司 施工单位:中国机械工业第二建设工程有限公司 设计单位: 广州市科城建筑设计有限公司 质量监督站:烟台市建设工程质量监督检查站开发区分站 模板施工方案 1.工程概况 工程名称:烟台市开发区第七小学 工程地点:福莱山街道办事处F-14小区 建设单位:烟台市开发区教育体育局

设计单位:广州市科城建筑设计有限公司 监理单位:烟台田园牧歌项目管理有限公司 施工单位:中国机械工业第二建设工程有限公司 建筑面积:11191㎡ 结构类型:框架结构 层数:1#、2#教学楼三层;综合楼四层,局部二层,其他单体一层 质量目标:合格 本工程为烟台市开发区第七小学项目,用地位于烟台市开发区衡山路以西,柳子河路以南,福莱山街道办事处F-14小区(舒家安置小区内)。1#教学楼、风雨廊,框架结构,地上3层,建筑高度12.00m,建筑面积为3702.95㎡;2#教学楼、风雨廊,框架结构,地上3层,建筑高度12.00m,建筑面积为3684.45㎡;3#综合楼、食堂、风雨操场、钟楼,框架结构,地上4层,建筑高度14.70m,建筑面积为3805.54㎡。 2.编制依据 1、烟台开发区第七小学现有各个单体建筑施工图、结构施工图,水电暖施工图。 2、建设单位和设计单位对工程施工提出的有关要求; 3、我国现行的施工规范和操作规程及国家质量评定标准; 4、国家现行法律、法规; 5、有关安全生产、文明施工的标准要求和规定; 6、我国现行的有关机械设备和材料的施工要求和标准; 7、我公司内部文件管理制度等 8、本工程招标文件 3.模板选型 本工程模板采用15mm厚木胶合板,木方采用50×100mm及50×80mm,模板支撑体

模板内支撑体系脚手架施工方案

XXXXXXXXXXXX工程 模板内支撑 体系脚手架 施 工 方 案 编制单位: XXXXXX建筑工程有限公司 编制人: 审核人: 编制日期:二0XX年九月

目录 1、工程概况 (1) 2、编制依据 (1) 3、脚手架材料选择和质量规定 (1) 4、脚手架的搭设、使用和拆除的一般规定 (4) 5、施工准备 (7) 6、主要施工方法 (8) 7、计算书 (9)

1、工程概况 本工程XXXXXXXX投资建设,XXXXXXXXX设计院设计,由XXXXX监理有限公司进行工程监理,XXXX建筑工程有限公司组织施工。建设地点:XXXXXXX,工程名称:XXXXXX,总建筑面积2516.02㎡,结构框剪结构,建筑安全等级一级,屋面防水等级为一级,地下室防水等级为一级,耐火等级为一级,地下室耐火等级为一级,抗震设防烈度为6度,设计使用年限为50年。建筑物总高度为15.3m。 2、编制依据 2.1 施工图,施工组织设计; 2.2 《建筑施工扣件式钢管脚手架安全技术规程》(JGJ130-2001); 2.3 《建筑施工安全检查标准》(JGJ59-2011) 2.4 《建筑工程施工现场供电安全规范》(GB50194-93); 2.5 《建筑机械使用安全技术规程》(JGJ33-2001); 2.6 《施工现场临时用电安全技术规范》(JGJ46-2005); 2.7 《建筑施工手册》(第四版) 3、脚手架材料选择和质量规定 结合本工程结构特点以及钢管刚度好、强度高的优点,本工程脚手架采用扣件式钢管脚手架,在选材方面需遵循以下原则: 3.1钢管 3.1.1脚手架钢管使用租赁钢管。

安全隐患整改方案模板

安全隐患整改方案模板

XXXX煤矿 安全隐患整改方案 编制: 审查: 批准: 编制单位:XX煤矿技术部编制日期:2014年10月30日

XXXX煤矿 安全隐患整改方案综合会审意见XX煤矿会审意见: 会审人员签字: 姓名职务签名 工程师 生产矿长 安全矿长 机电矿长 矿长 总工程师

会审时间:2014年10月1日 XX煤矿规程(措施)会审签字单 措施名称安全隐患整改方案 工程师审批意见: 签字: 年月日 生产矿长审批意见: 签字: 年月日机电矿长审批意见: 签字: 年月日 安全矿长审批意见: 签字: 年月日矿长审批意见: 签字: 年月日 矿总工程师审批意见: 签字:

年月日XX煤矿安全隐患整改方案 集团公司审批意见 煤矿所属集团公司审批意见: (章) 年月日

XXXX集团公司XXXX煤矿 安全隐患整改方案 2013年3月30日,贵州***工矿股份有限公司对我矿的安全生产状况进行了全面的检查,经现场检查,共查出隐患6条,建议2条。我矿对本次所查出的隐患高度重视,于当天晚上19:00分在矿会议室组织召开了安全隐患专项整改会议,成立了专项隐患整改治理领导小组,按照“五落实”(落实措施、落实责任、落实资金、落实时限、落实预案)原则和有关规定要求逐条进行整改,为安全、科学、合理、认真地搞好本次安全隐患整改落实工作,按照会议精神编制本整改方案。 一、落实整改责任,成立组织机构 1、设立安全隐患整改领导小组: 组长:xxx(负责隐患落实整改工作的安排布置、全面指挥及组织协调管理工作) 副组长:xxx(负责整改工作期间的现场指挥、跟踪、随时抽查跟进隐患整改落实进度情况) XXX(负责审核安全隐患整改方案和协助组长解决整改过程中出现的技术难题) 成员:XXX XXX XXX (具体负责各项整改工作的实施和安全检查。经常深入现场,根据自身职责分管范围进行隐患整改跟进,力争按质、按量、按时完成整改任务。)

地下室模板专项施工方案改

第一章编制依据1、湖南悍马建设工程有限公司的“星辰·青年城”施工蓝图。 2、我单位有关总承包管理、质量、安全、文明施工管理、环境保护管理的规定。 3、主要国家及地方标准、规范: 2003、《建筑施工手册》4年第二版JGJ130-2011 5、《建筑施工扣式钢管脚手架安全技术规程》JGJ162-2008 、《建筑工程模板施工技术规范》6 第二章工程概况及特点、工程概况1.

、工程特点2本工程整体建筑面积较大,质量要求高:本工程为高

层住宅楼,需用科学的现代化管工程质量关系到用户及及企业在长沙县的形象,理手段使工程质量达到优良标准。1 本工程高层住宅为钢筋混凝土剪力墙结构,结构造型复杂,柱、墙类型比较多,剪力墙、管道井、洞口、电梯井等构件段面尺寸不一, 增加了模板工程工作量和难度。本工程模板支撑体系多样化,增加了本模板工程的多样性及复杂程度,故要求施工过程中加强模板支撑及截面尺寸的控制,以确保本工程创优。 第三章施工部署 1、按设计院施工蓝图及本着合理原则将本工程上部结构进行划分分工负责,流水作业。各木工班平行流水作业,统一协调组织模板工程的施工。 2、模板的种类: a、框架柱、剪力墙、梁板模板采用散拼模板,为有利钢筋穿插施工,采用先浇捣柱砼后再安装顶板模板和钢筋浇捣砼。采用18厚木模板,背楞采用50×700mm木方,采用?48*3.0钢管进行支撑或加固; b、电梯井采用预拼装定型大模板,拆模后直接往上层顶升施工,模板采用18厚木模板,背楞采用50×700mm木方,采用?48*3.0钢管进行加固,M12对拉杆按纵横向间距500*500进行回固,对拉杆内穿?14PVC管一次性投入,重复利用对拉杆,; 3、施工工艺:

专项施工方案模板

目录 第一章编制依据 0 第二章工程概况 0 第三章施工准备 0 3.1人员组织 0 3.2机具准备 0 3.3材料准备 (1) 3.4现场资源及场地准备 (1) 第四章施工方法 (1) 4.1施工流水组织 (1) 4.2主要施工方法 (1) 第五章质量要求 (2) 5.1质量标准 (2) 5.1.1工程资料 (2) 5.1.2检验批划分 (2) 5.1.3技术质量指标 (2) 5.2质量控制措施 (2) 5.2.1验收流程 (2) 5.2.2检验内容、检验人员及相应检验方法 (2) 5.2.3重点工序质量控制措施 (2) 第六章安全文明施工 (3) 00

方案标题 第一章编制依据 (编制依据是施工方案编制时所依据的条件及准则,为编制施工方案服务,一般包括现场的施工条件、图纸、技术标准、政策文件、施工组织设计等。列项说明).......正文 第二章工程概况 (施工方案的工程概况不是针对整个工程的介绍,而是针对本分部/分项工程内容进行介绍。不同的分部分项工程所介绍的内容和重点虽然不同,但介绍的原则是相同的:1.重点描述与施工方法有关的内容和主要参数;2.分部/分项工程施工条件;3.分部/分项工程施工目标;4.特点及重难点分析。此四项内容在方案概况介绍时并不是全部需要,可根据工程具体情况选用。 对施工方案的概况分析要简明扼要,多用图表表示,多附现场照片,特点及重难点分析要根据工程特点及施工单位实力分析得当,如无必要,可不进行分析。).......正文 第三章施工准备 3.1人员组织 (明确总包管理人员,注明姓名及职责。列表或列项说明个时间段/施工段的各工种的劳动力数量。) .......正文 3.2机具准备 (列表或列项说明所需机具的名称、型号、数量、规格、主要性能、用途,其中包括小型施工机械、工程测量仪器、工程试验仪器等) .......正文 00

模板支撑体系施工方案

目录 第一章工程概况 (2) 第二章编制说明及依据 (2) 第三章施工计划 (4) 第一节技术准备 (4) 第二节材料计划 (4) 第三节机械使用计划 (5) 第四节施工进度计划 (5) 第四章模板施工工艺技术 (8) 第一节模板技术参数 (8) 第二节施工流程 (10) 第三节施工方法 (11) 第四节模板施工要求 (17) 第五节模板拆除质量要求 (21) 第六节模板支撑验收 (22) 第七节模板变形位移监测 (23) 第五章梁柱节点不同强度等级混凝土施工措施 (23) 第六章模板工程施工安全保证措施 (26) 第一节安全组织保障 (26) 第二节安全技术措施 (28) 第三节应急救援预案 (32) 第四节文明施工管理 (40) 第五节安全达标管理 (41) 第七章劳动力计划 (41) 第一节劳动力计划 (41) 第二节劳动力管理措施 (42) 第八章计算书 (43)

第一章工程概况 工程概况 序号项目内容 1 建筑名称清远万科城2.2期工程B37#-B40#、K1#、K2# 2 建设地点清远市清城区石角镇马头村大坑水库侧 3 建设单位清远市宏美投资有限公司 4 设计单位广东省建筑艺术设计研究院有限公司 5 监理单位广东宏达工程顾问有限公司 6 勘察单位广州市建筑科学研究院科技开发中心有限公司 7 施工单位中国建筑第四工程局有限公司 本工程位于清远市清城区石角镇马头村大坑水库侧,B37#-B40#、K1#、K2#均为地上28层公寓,首层层高3.15m,标准层层高2.800m,高度为79.5m,其中K1#K2#地下一层,层高 4.75m。总建筑面积95728.14m2。本工程为钢筋混凝土框架、剪力墙结构,采用天然地基筏板基础或扩展基础,结构梁板为现浇楼盖 第二章编制说明及依据 1、为加强本工程中危险性较大的模板工程施工的安全组织、安全技术管理,达到安全生产目标。坚持“安全第一,预防为主,综合治理”的方针,防止建筑施工安全事故发生,落实责任,确保人身和财

安全隐患整改方案_范文

安全隐患整改方案 本文是关于范文的安全隐患整改方案,感谢您的阅读! 安全隐患整改方案(一) 根据盐津县煤炭工业局《盐煤工通40号关于开展“中秋、国庆”节前安全大检查》文件的精神。盐津县煤炭工业局于20xx年9月26日对我矿了两节前安全大检查,在检查中发现有6条安全隐患,我矿于20xx年9月26日下午召开安全管理人员会议,对所查隐患进行分析和研究,按照“五定”原则,制定以下隐患整改方案: 1)东翼运输巷道危石未及时清理。 由杨金伦班组负责整改,由安全员宋学恒负责跟班处理,限期于20xx年9月28日前完成整改,质量要求:严格按照作业规程规定,将危石全部清除,并加强支护。本条隐患整改需要工程和材料费共计2000.00元,完成整改后由谢清龙、吴东负责验收。 2)东翼C5采煤工作面上、下安全出口断面过小,不能满足行人需要,且未加强支护,溜煤眼设置不规范。 由袁德奎班组负责整改,由安全员张林负责跟班处理,限期于20xx年9月29日前完成整改,质量要求:严格按照作业规程规定和安全规程的要求,能满足行人的需要,并加强支护力度。按照设置新的溜煤眼。本条隐患整改预计需要工程和材料费1500.00元。整改完成后由肖义平、刘帮才负责验收。 3)东翼人行上山巷道变形严重,断梁折柱未及时清理。由罗文伦班组负责整改,由安全员宋学林负责跟班处理,限期于20xx年10月05日前完成整改,质量要求:严格按照作业规程规定,将人行上山的变形处修理好,加强支护,对断梁折柱进行更换处理,在整改过程中加强现场管理及搞帮问顶工作,以确保整改能顺利完成。本条隐患整改预计需要工程和材料费3000.00元。整改完成后由谢清龙负责验收。 4)井下未实行科学的分风措施。 由肖坤发负责整改,由安全员张林负责跟班处理,限期于20**年9月28日前完成整改,质量要求:必须按照通风和供风标准,制定科学合理的分风设施和措施。整改完成后由谢清龙负责验收。

模板工程施工方案(更改)

湖南镭目科技园一期工程 模 板 工 程 施 工 方 案 湖南广福建筑股份有限公司 2010年07月

目录 一、工程概况 (3) 二、模板制作、安装概况 (3) 三、质量保证措施 (8) 四、安全保证措施 (10) 五、现场文明施工和材料节约措施 (10) 六、大模板施工 (11) 附:支模架系统计算 (14)

一、工程概况 工程名称:湖南镭目星沙科技园一期工程; 工程业主:湖南镭目科技有限公司; 设计单位:中国轻工业长沙工程有限公司; 工程监理:湖南长顺工程建设监理有限公司; 施工单位:湖南广福建筑股份有限公司; 地理位置:湖南省长沙县位于长沙县高新经济技术开发区,地处漓湘路与中轴路交汇处。 湖南镭目星沙科技园一期工程主厂房占地面积为:10034㎡,建筑面积为:16658㎡。建筑高度为生产厂房檐口标高最高处14.700m,车间办公区屋面面层标高15.500m,女儿墙标高17.300m。厂房建筑主体为钢筋混凝土框架,屋面为轻钢结构;车间办公区建筑为钢筋混凝土框架,建筑层面为二层(局部夹层)设计结构安全等级为二级。 湖南镭目星沙科技园一期工程食堂、倒班宿舍工程,占地面积:2215.38㎡,建筑面积为:9459.06 ㎡。建筑层数:倒班宿舍六层,每层高度3.60m;食堂三层,每层高度4.50m。建筑高度:食堂屋面标高13.500m,倒班宿

舍屋面面层标高21.910m,局部羽毛球场屋面面层标高13.850m。 抗震设防裂度为6度,耐火等级为二级,建筑设计合理使用年限为50年。 二、模板制作、安装概况 本工程模板采用20mm厚模板、12mm竹胶板和50×70mm杉木方现场制作,竖向构件外墙模板及框架柱内模制作成定型大模板,水平构件底模采用20mm木模板,模板支撑体系采用扣件钢管脚手架及Φ12对拉螺杆支撑加固,立杆间距700mm~1200mm,按双向钢管排架搭设;大于600mm×600mm的柱背楞采用钢管及Φ12对拉螺杆加固,间距500mm。当梁跨大于4m时应按2‰起拱,悬挑结构按4‰。 1、承台模板施工工艺流程 测量放线→安装承台模→板校正→模板加固 (1)测量放线:在承台垫层完成后,根据控制轴线量测出承台的边框线及中心轴线,并弹好墨线;还应承台边测放好标高控制桩,以便控制承台的标高。 (2)承台模板安装:安装前应模板底部标高进行找平,安放模板时先在四角钉好木条固定,经校正准确后正式将其固定牢固,再依次安装下一阶承台模板。 (3)模板加固:承台模加固采用木支撑,木支撑严禁直接撑于周边土壁上,要用垫木顶实;上口四角用木条斜拉扯向钉实以防变形。 2、剪力墙模板施工工艺流程 测量放线立一侧模板清理钢筋内杂物穿对拉螺杆、立另一侧模板校正紧对拉螺杆,加斜撑 (1)测量放线:根据控制轴线量测剪力墙的边线位置,并弹好200的控制边线。 (2)模板安装:安装前应将模板底部用砂浆进行找平,以防底部漏浆,但找平砂浆不能渗入墙体内,同时还要将底部清理干净,立好一侧模板后穿对拉螺杆,±0.000以下为止水螺杆,同时应设置限位卡以保证剪力墙的厚度,限位卡用与螺杆同直径的钢筋焊接,安装时应在迎水面垫设50mm×50mm的木垫片,±0.000以上为可重复使用螺杆,

模板专项施工方案(最新完整版)

荷顿智能制造(太仓)有限公司年新增9500套智能化机器人焊接生产线、14200套精密型生产控制精度 设备扩建技改项目 高 支 模 专 项 施 工 方 案 编制人: 审核人: 批准人: 日期:

一、编制依据 (3) 二、工程概况 (3) 三、施工准备 (3) 四、主要部位支模方法 (3) 五、模板拆除 (8) 六、质量验收标准 (8) 七、模板安装技术措施 (10) 八、成品保护 (12) 九、安全文明施工 (13) 十、典型梁截面模板计算书 (14) 十一、典型板模板计算书 (27) 十二、典型梁侧模板计算书 (39) 十三、典型柱模板(设置对拉螺栓)计算书 (47) 十四、典型梁侧模板计算书 (56)

一、编制依据 (1)施工组织设计; (2)项目工程设计图纸; (3)《混凝土结构工程施工质量验收规范》GB50204-2015 (4)《扣件式钢管脚手架安全技术规范》JGJ130-2011. (5)《建筑施工手册》第五版 (6)《混凝土结构设计规范》GB50010-2012 (7)《建筑结构荷载规范》GB50009-2012 (8)《建筑施工安全检查规范》JGJ59-2011 (9)《建筑工程大模板技术规程》JGJ74-2008 (10)《建筑施工模板安全技术规范》JGJ162-2008 二、工程概况 本工程为荷顿智能制造(太仓)有限公司年新增9500套智能化机器人焊接生产线、14200套精密型生产控制精度设备扩建技改项目。 本工程包含1-3#车间及辅助用房及门卫。工程地址位于:太仓市浏河镇西部工业园区。建设规模19717.41平方米。地上四层,地下一层。建筑的火灾危险类别为丁类,耐火等级为二级。本次专项方案主要针对2#车间辅助用房高支模,此模板搭设高度达8米需进行专项方案编制并进行专家审查。 三、施工准备 3.1.技术准备 详细阅读图纸,了解工程特点,做好图纸会审和技术交底工作。参与并执行施工组织设计的工期要求,技术要求以及与其它专业工种相配合的重点注意事项。 3.2.现场准备 3.2.1 模板合模前,首先由水电等专业,对预埋管件验收检定无误后,再行合模。 3.2.2 支模前,必须弹线,包括轴线,300控制线,标高线。 3.2.3 检查钢筋绑扎质量,办好隐蔽工程记录,并要检查钢筋保护层厚度。 3.2.4安装模板前,应把模板面清理干净,刷好隔离剂。 3.3.机具准备 电钻3台,6KW,刨、车床2台12KW,电锯2台,6KW,其它相关机具现场确定。 3.4.材料准备 13mm木胶板; 40*90木方;Ф48*2.8钢管;扣件 四、主要部位支模方法 4.1.柱模板安装 本工程柱模板为13mm木胶板,40*90木方作竖向背楞,双钢管对拉螺栓固定。 4.1.1按照设计图纸,每个柱子预制好4片模板,木胶板宽度两边比柱截面小3mm,另外两边宽度为柱截面加两块木胶板的厚度。 4.1.2竖向背楞间距不大于250mm,对拉螺栓间距不大于600mm,下面一道螺栓距地200mm。 4.1.3支模前根据柱边线用钢筋在距地50m m左右,焊好柱断面撑,每边二根,并做 3

模板工程及支撑体系专项施工方案 (1)

模板工程及支撑体系专项施工方案 一、工程简介 工程名称(全称):蜀山街道广乐安置房项目二标段-9#~15#楼 建设单位:杭州萧山城区建设有限公司 代建单位:浙江萧峰建设集团有限公司 勘察单位:浙江恒辉勘测设计有限公司 围护设计:浙江恒辉勘测设计有限公司 设计单位:浙江工程设计有限公司 监理单位:浙江五洲工程项目管理有限公司 施工单位:浙江万驰建设集团有限公司 蜀山街道广乐安置房项目二标段-9#~15#楼工程地位于杭州市萧山区蜀山街道越寨村及溪头黄村,蜀山大道西侧,拟建风情大道东侧。 总建筑面积为㎡,地下室2层,其中9#、13#为28F,10#、11#、12#、14#、15#为26F,配套用房为2层,地下室面积为㎡,建筑基本情况如下: 1.建筑结构形式为框架剪力墙结构,使用年限为50年,抗震设防烈度六度。 2.工程地上一~三层为配套公建,三层以上为住宅;地下设二层,地下一层为汽车库、自行车库及设备用房,地下二层为汽车库、储备间及设备用房。

二、编制依据 1.工程施工合同; 2.蜀山街道广乐安置房二标段施工图。 3.浙江省杭州市颁发的有关建筑施工规范、规程、安全、消防、质量等地方法规。 4.国家有关技术规范、质量验收标准、文明施工要求、以及中华人民共和国建筑法。 5.计算依据 《混凝土结构工程施工规范》GB50666-2011 《建筑施工扣件式钢管脚手架安全技术规范》JGJ162-2008 《建筑施工模板安全技术规范》JGJ130-2011 三、支撑体系及模板工程要求 1.地下室模板及支架布置 支模架采用φ48的脚手架钢管搭设,梁底板采用15mm厚木胶合板及60×80方木搁栅,侧板和现浇板底采用木胶合板。承台、地梁、电梯井、集水坑等砌砖模。 支模架搭设时对框架梁、连系梁及楼板的立杆间距,根据楼板厚、梁截面的不同而不同,具体如下: 地下室一层楼面(即地下室负二层):层高—米;最大梁截面为300×1550mm;楼板厚130mm及200mm,支楼板支模架的立杆纵距

2018最新关于安全隐患整改方案范文模板

2018最新关于安全隐患整改方案范文模板 安全隐患整改方案(一): 安全隐患整改方案 近来,我公司坚决落实各级领导指示精神,在各项目部深入扎实开展了安全隐患大排查,对排查出的安全隐患及时整改,制订防范措施,保证工项目安全稳定。 公司领导高度重视工厂安全稳定工作,对排查工作进行了认真研究。这次安全隐患大排查结合各项目部实际状况,对工地重点部位和薄弱环节进行排查,对排查中出现的重大安全隐患特提出以下整改方案。 一、整改措施 针对本次安全隐患排查的问题,特提出以下整改措施: 1.规范临边洞口及出入口的防护。重视戴安全帽和高处作业系安全带;按规定使用合格的安全密目立网、安全帽和安全带。 2.施工场地通道不堆物,持续畅通;工地上不准流动吸烟;材料按场布图规定场所堆物,并挂好标识排,注明规格、品种、名称;建筑垃圾分类堆放,做好标识;危险物品进库,妥善保管。 3.规范脚手架搭设。纠正架体与建筑结构固定的作法,设置首步固定;对架体进行立面全封闭,防止坠落伤人,保证行人的安全。 4.作好安全标志,以图象为主要特征的图形符号或文字构成的标志,用以表达特定的安全信息。在有较大危险因素的部位、设备和设

施上,设置安全警示标志。安全警示标志设置在明显位置,便于识别,来提醒路人注意安全。 5.施工现场周边要设置围挡设施,实行封闭管理,悬挂张贴醒目的标志或者告示,阻止无关人员进入施工现场。 6.施工现场实施贴合礼貌施工的规定,不违章指挥、违章作业,生产设施贴合安全要求和卫生标准。 二、整改职责 项目部经理对隐患治理工作负主要职责,负责全面安排安全隐患治理工作,对消除重大安全隐患工作进行领导、监督和协调,负责对消除重大安全隐患整改所需资金的安排。 负责重大安全隐患整改的职责人,负责对重大安全隐患在整改期限内组织人员进行监督检查,整改完毕负责组织人员进行验收。 项目部副经理负责组织人员,整改方案措施的安排落实,负责整改所需的人力、物力的调节。 三、整改资金 1.安全隐患排查治理资金应当按照"项目计取、确保需要、企业统筹、规范使用"的原则进行管理。财务应将安全隐患排查治理资金纳入公司财务安全费用计划,保证专款专用,并督促其合理使用。 2.项目应建立安全费用台帐,记录安全生产费用的费率、数额、支付计划、使用要求、调整方式等条款。安全治理工作结束,剩余的安全生产费用纳入财务,由主办会计管理。 3.安全隐患或重大事故隐患的评估、整改、监控支出和其他与安

模板专项施工方案修改

瑞湖天地二期工程项目 模板专项施工方案 编制: 审核 审批 浙江花园建设集团有限公司瑞湖天地二期项目部

目录 一、工程概况 (2) 二、模板体系确定 (3) 三、模板工程 (3) 四、模板的制作 (3) 1、平刨机 (4) 2、圆盘锯 (4) 五、主要部位模板安装方案 (5) 1、柱模安装 (5) 2、剪力墙模安装 (6) 3、梁模安装 (7) 4、现浇板模板安装 (8) 5、楼梯模板安装 (9) 6、模板安装后检查要求 (10) 八、模板的安装、拆除要求 (10) 安装要求 (10) 拆除要求 (11) 六、施工技术措施 (12) 1、梁柱节点的模板施工技术措施 (12) 2、模板承重架施工保证措施 (14) 七、模板工程安全管理 (14) 八、模板支架计算 (15)

模板的制作、安装、拆除方案 一、工程概况 一、建设单位:湖北国海房地产开发有限公司 设计单位:武汉卓尔建筑设计有限公司 监理单位:湖北华泰工程建设监理有限公司 承建单位:浙江花园建设集团有限公司 建设地点:武汉市洪山区狮子山街王家湾 质量标准:安全质量标准化工地、7#楼创省楚天杯 建设工期:700日历天(开工日期以开工报告为准) 二、《瑞胡天地》高层住宅工程,总建筑面积104072.52m2,建筑总高度分为5#楼、6#楼、7#楼102.37m.。8#楼101.97 m。9#楼58.57 m。10#楼12.3m.的塔式住宅楼,地上33层,地下1层的框剪结构(其中9#。10#无地下室)。本工程属于一类住宅,建筑结构安全等级为二级,基础安全等级为一级,框架及剪力墙抗震等级均为三级,建筑物耐火等级为一级。 (一)地基与基础 本工程基础形式采承台筏板基础,砼标号为C35,基础垫层砼采用C15基础底板及侧壁为抗渗混凝土,抗渗等级为S6,上述抗渗砼部分及地下室顶板砼均掺。 (二)主体结构工程 混凝土工程:剪力墙、柱、梁、板混凝土,24.750m以下为C40,24.750m至45.750m为C35,45.750m至96.750m为C30,96.750m 以上为C25;楼梯,96.750m以下为C30,以上为C25;其它为C20。

模板搭设专项施工方案

六盘水.红桥新区会展中心 模 板 专 项 施 工 方 案 编制: 审核: 泸州市城建建筑工程有限公司 目录

1、编制依据 2、工程结构概况 3、施工准备… 4、模板工程施工方法 5、模板制作、安装技术措施 6、模板的拆除 7、质量通病及预防措施 8、材料节约措施 9、成品保护 10、质量记录 11、安全、环保、文明施工22 12、模板计算 13、夜间施工 14、冬雨季施工 第一节编制依据

1.1 施工合同 1.2 施工设计 《六盘水.红桥新区会展中心施工组织设计》 1.3 施工图纸 《六盘水.红桥新区会展中心建筑、结构图》 1.4 主要规程、规范 《混凝土结构工程施工质量验收规范》GB50204-2002 《建筑工程施工质量验收统一标准》GB50300-2001 《钢筋混凝土高层建筑结构技术与施工规程》JGJ3-2002 1.5 其他 (1)建设部“关于建筑业进一步推广应用十项新技术的通知”。 (2)企业ISO9001-2000质量体系管理文件和环境/职业健康安全管理体系文件。 (3)企业项目管理手册。

第二节工程概况 六盘水会展中心项目为现浇钢筋混凝土框架—剪力墙结构—钢结构,本工程下设一层地下室,其一面开敞,地下室以上为6层,建筑面积64766.㎡,总用地面积为41878㎡。由于本工程位于凉都大道南侧,凉都大道来往车辆较多,车速较快,给工人出入带来了不方便;本工程占地面积广,施工场地地势较为平坦,工期紧,雨水较多,现场排水较为频繁,加上适逢冬季施工,本地气温较低,砼凝固较为缓慢等因素,给施工增加了很大难度。 结构主要详细见下表:

高大模板支撑系统专项施工方案

西安交大曲江新村南区7、8号楼 目录 1、工程概况 (1) 2、编制说明 (1) 3、施工顺序计划及劳动力计划 (2) 4、施工工艺技术 (4) 5、施工操作工艺 (6) 6、施工安全保证措施 (11) 7、施工应急救援预案 (18) 8、劳动力计划 (27) 9、计算书与相关图纸 (27) 10、梁跨度方向钢管计算 (39) 11、立杆稳定性计算 (39) 12、立杆承载力计算 (41) 13、板模板计算书 (41)

1、工程概况 沙坪坝新桥110kV变电站工程位于重庆市沙坪坝区,本变电站设计为户内变电站,全站仅配电综合楼一幢建筑物,为钢筋混凝土框架结构,该建筑共四层,地下一层,地上三层,建筑高度12.6m。该层结构的9.4米层,梁截面尺寸主要有250×600mm、250×800mm、300×1000mm,板厚120mm,设计楼面标高为9.4米,然而0米至9.4米之间仅5.0米层设有框梁结构,在施工该结构时最大梁底实际支模高度为9.4米,主变室模板支撑架直接从0.00米层上搭设,搭设超过8米,根据规范要求该层结构施工方案属于高支模的特殊施工方案,应该编制专项施工方案。 1.1、脚手架支撑概况 本工程的模板支撑较复杂,有2个区域存在高大模板支撑体系,这2个区域为:(1)110kVGIS室:④-⑧、A-E轴线范围。 (2) 主变压器 室:①- ⑧、G-E 轴线。

2、编制说明 本专项方案编制内容主要依据重庆市建设厅关于印发《高大模板扣件式钢管支撑体系施工安全管理规定》的通知及《建设工程高大模板支撑系统施工安全监督管理导则》的要求,包括:编制说明及依据、工程概况、设计方案、施工计划、施工工艺技术、施工安全保证措施、计算书及相关图纸。 2.1、编制依据 1.沙坪坝新桥110kV变电站新建工程施工合同; 2.《沙坪坝新桥110kV变电站新建工程施工组织设计》; 3.设计图纸文件; 4.国家、省、市法律法规 (1)《建筑工程安全生产管理条例》(国务院令[第9号]) (2)住建部《关于印发〈危险性较大的分部分项工程安全管理办法〉的通知》(建 质[2009]87号) (3)住建部《关于开展建筑施工用钢管、扣件专项整治的通知》(建质电[2003]35 号) (4)《建设工程高大模板支撑系统施工安全监督管理导则》(建质[2009]254号) (5)《重庆市房屋建筑和市政基础设施工程现场文明施工标准》(渝建发[2014]5 号) (6)《关于规范危险性较大分部分项工程安全专项施工方案专家论证工作的通知》 (渝建发【2010】30号) (7)《关于印发危险性较大的分部分项工程安全管理实施细则的通知》(渝建发 【2014】16号) 5.标准、规范 (1)《建筑施工模板安全技术规范》(JGJ162-2008) (2)《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2011)

安全隐患整改方案31252

安全隐患整改方案 2018年6月26日,灵石县政府煤炭安全监管专家组会同煤炭工业局第五分队对我矿的安全生产状况进行了全面的检查,经现场检查,共查出隐患31 条。我矿对本次所查出的隐患高度重视,于当天下午5:00在矿调度室组织召开了安全隐患专项整改会议,成立了专项隐患整改治理领导小组,按照“五落实”(落实措施、落实责任、落实资金、落实时限、落实预案)原则与有关规定要求逐条进行整改,为安全、科学、合理、认真地搞好本次安全隐患整改落实工作,按照会议精神编制本整改方案。 一、落实整改责任,成立组织机构 1、设立安全隐患整改领导小组: 组长:唐计生(负责隐患落实整改工作的安排布置、全面指挥及组织协调管理工作) 副组长:唐计忠(负责整改工作期间的现场指挥、跟踪、随时抽查跟进隐患整改落实进度情况) 尹卫国(负责审核安全隐患整改方案与协助组长解决整改过程中出现的技术难题) 成员:李达、任振君、赵志阳、赵凤艳、韩佳伟(具体负责各项整改工作的实施与安全检查。经常深入现场,根据自身职责分管范围进行隐患整改跟进,力争按质、按量、按时完成整改任务。) 安全隐患整改领导小组职责:

(1)对编制的整改方案认真进行会审,并提出会审意见。 (2)对整改方案提出的各项安全措施就是否可行,遗漏补充,负责整改工作安全。 (3)制定隐患整改表,对隐患整改进度进行跟踪检查。 (4)严格执行“编号登记、复查销号”的整改制度。 (5)整改领导小组成员分工明确,责任到人,层层落实责任。 (6)对各项整改项目,责任人必须到现场指挥、督查、发现问题及时处理。 (7)在隐患整改过程中,遇到难以解决的问题时,由领导小组组长负责召开领导小组全体工作人员会议,提出解决问题的方法与措施。 (8)按整改方案进行整改,安全措施不到位决不允许施工。 (9)做好整改期间各项记录,在规定期限内对所有隐患督查整改落实到位。 2、设立安全隐患整改、复查验收领导小组: 组长:唐计生(矿长) 副组长:师安平(安全矿长)尹卫国(总工程师) 成员:张俊蓬、唐计忠、靳立全、付成东、任德珍 安全隐患整改、复查验收领导小组职责: (1)负责所有整改项目复查验收工作,对整改不合格的必须重新进行整改,直到合格为止。 (2)制定各项整改项目验收标准,严格按标准进行验收。 (3)对整改期间“三违”现象进行督查,对各类违章、违纪行为按有关规

模板工程施工方案(技术交底)

模板工程施工计划 一、工程概况: 大连开发区董家沟1-1路北动迁住宅二期6#、7#、8#、9#、10#楼,建筑面积6#楼为10533.02m2有灌注桩,十一层,层高32.8 m、7#楼为8585.42m2有灌注桩,十一层,层高32.6 m、8#楼为8233.29m2独立柱基础,十一层,层高30.8 m、9#楼为7851.83m2有灌注桩,十一层,层高30.8 m、10#楼为7168.52m2有灌注桩,十八层局部十一层,层高52.4 m。结构形式为现浇钢筋砼框架结构。 多数柱截面尺寸为400×400mm,最大梁截面尺寸为250×600mm,最大房间为5500×4200mm,板厚有100mm、120mm。 二、材料: 1、独立基础采用钢模板和木支撑。 2、地下室及以上采用木模板和木支撑。 三、模板支撑设计: 1、采用小头直径d≥100mm的圆木作立杆,用50×80mm的木方做檩木,形成支撑系统。 2、布置支撑系统前,将地基处理平整,严禁受力地基下沉,可将地面夯实找平,铺50×80的垫方。 3、梁采用钢模板,支撑立柱的采用圆木,间距为0.9m,柱在高度方向设置纵、横向水平拉杆和斜拉杆,水平杆离地面0.5m左右一道。隔2m一道。 4、柱采用钢模板、柱卡具,柱箍间距0.6m,独立柱四面设斜面支撑。 5、板的支撑檩条0.9m一道,圆木立柱间距0.9m。 6、墙模板采用木模板穿墙螺栓加固间距450×450,规格Φ10。

四、模板支撑用圆木和木檩条,布置情况如附图1: 五、细部构造大样图(见附图2) 六、基础做法: 基础应进行找平夯实铺大于50厚木桥板,用对拨木楔调整标高。如支撑在混凝土上的加垫板。 七、模板的安装、施工工序、方法、安全措施: 1、模板堆放,应选择地势高、排水良好、坚实平整、便于搬运的地方。叠放 整齐,码垛成方,不许单块垛码或超过稳定高度。 2、柱模板安装:柱模板安装前应先将钢模板组合成单片柱模,一边带一个角模,然后将单片柱模底侧置于柱的位置,加以临时支撑,再用U型卡将两侧模板连接卡紧(模板相交处已有角模),在加以临时支撑,以同样的方法完成其余单片柱模板的安装。再用角钢柱箍按600mm间距逐个套箍,在安装柱模的拉杆或斜撑。拉杆每侧设两根,固定于事先预埋在承台、地梁内的钢筋环上,经校正后,正式完成安装。 3、梁模安装:按线支立柱—调整至设计标高—安装梁底模—安装侧模—加固校正。支立柱前,基础应事先夯实找平,垫通长的木板,单排立柱间距保持800mm,双向加剪刀撑和水平拉杆,用钢管和扣件架好支撑后在铺设预组合的单片梁底模,清除梁底杂物在安装梁侧模板,用“U”形卡连接,三角架和梁托架支撑固定梁侧模板。最后,进行梁模板的中线、标高及断面尺寸检查。梁跨度大于4米时,安装模板时要起拱,为跨度的1—30/00。 4、板模安装工序:地面夯实—支立柱—按桁架—铺模板—校正标高—加水平拉杆。支立柱前先夯平基础,铺通长的垫木,安装时边跨一侧开始,按完第一排桁架和支柱,临时固定,再按第二排,依次安装。支柱间距、桁架间距按先前计算确定。

大模板专项施工方案

大模板专项施工方案

中煤第六十八工程有限公司 专项施工方案 项目名称:山西梗阳项目部中煤仓、精煤仓专项名称:筒壁大模板施工方案 文件编号:

开始实施日期: 2016年8月8日 中煤第六十八工程有限公司山西梗阳项目部 目录 1、编制说明 (4) 2、工程概况 (5) 3、施工部署 (5) 3.1管理目标 (5) 3.2 组织机构 (5) 3.3 施工方案 (6) 4、施工准备 (6) 4.1材料准备 (6) 4.2人员准备 (7) 4.3机械准备 (7) 5、主要施工方案 (8) 5.1模板设计 (8) 5. 2筒壁大模板施工 (8) 5.3、脚手架设置 (13) 6、施工进度计划及保证措施 (13) 6.1施工进度计划 (13) 6.2施工进度保证措施 (13) 7、质量计划 (14) 7.1质量目标 (14) 7.2质量管理体系 (14) 7.3检验批及实验策划 (16) 7.4施工质量控制点 (16) 7.5成品保护措施 (17) 8、安全目标及管理措施 (18) 8.1、安全目标 (18) 8.2、重大危害因素及主要管理措施 (18) 9、环境及文明施工管理目标及措施 (22) 9.1管理目标 (22)

9.2主要管理措施 (22) 10、季节性施工措施 (24) 10.1雨季施工措施 (24) 筒壁大模板施工方案 1、编制说明 1.1、因中煤仓、精煤仓从基础至漏斗平台扶壁柱较多、漏斗下部有一层混凝土平台和每仓4个漏斗,为避免过多甩筋确保施工质量和减少进料的施工难度,经讨论策划,基础施工完毕后筒壁采用大模板施工,漏斗采用支模施工。漏斗施工完成后,在漏斗上组装滑模平台,滑模施工从漏斗以上筒壁至锥壳下环梁梁底。 1.2、中煤仓、精煤仓工程施工图纸 1.3、用于本工程的规范规程 类别规范、规程、标准名称编号 国家混凝土结构工程施工质量验收规范GB50204-2015 混凝土结构工程施工规范 GB50666-2011 钢筋混凝土筒仓施工与质量验收规范GB50669-2011 建筑节能工程施工质量验收规范GB50411-2007 建筑工程施工现场供用电安全规范GB50194-93 起重机械安全规程 GB6067-2010 行业 建筑施工模板安全技术规范JGJ162-2008 清水混凝土应用技术规程JGJ169-2009 建筑施工模板安全技术规范JGJ162-2008 建筑施工扣件式钢管脚手架安全技术规范JGJ130-2011
