高空滑板作业施工方案

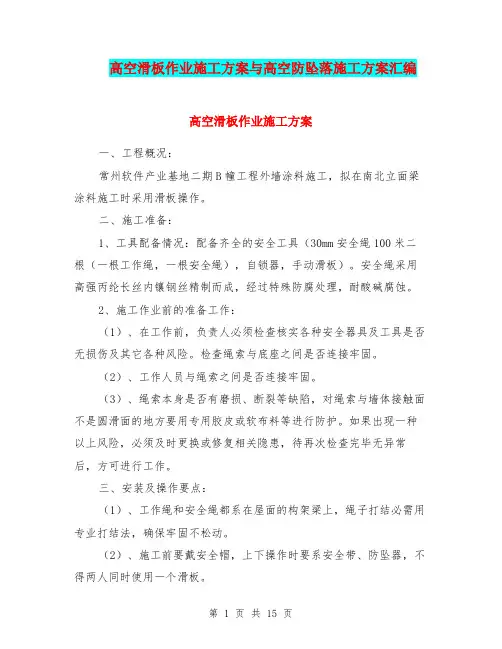

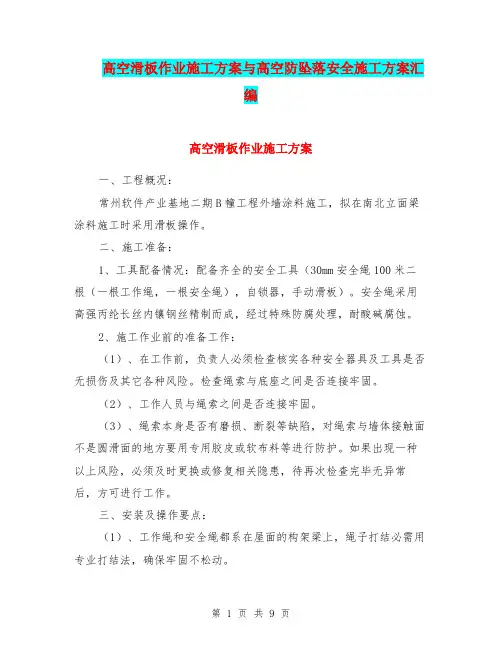

一、工程概况:

常州软件产业基地二期B幢工程外墙涂料施工,拟在南北立面梁涂料施工时采用滑板操作。

二、施工准备:

1、工具配备情况:配备齐全的安全工具(30mm安全绳100米二根(一根工作绳,一根安全绳),自锁器,手动滑板)。安全绳采用高强丙纶长丝内镶钢丝精制而成,经过特殊防腐处理,耐酸碱腐蚀。

2、施工作业前的准备工作:

(1)、在工作前,负责人必须检查核实各种安全器具及工具是否无损伤及其它各种风险。检查绳索与底座之间是否连接牢固。

(2)、工作人员与绳索之间是否连接牢固。

(3)、绳索本身是否有磨损、断裂等缺陷,对绳索与墙体接触面不是圆滑面的地方要用专用胶皮或软布料等进行防护。如果出现一种以上风险,必须及时更换或修复相关隐患,待再次检查完毕无异常后,方可进行工作。

三、安装及操作要点:

(1)、工作绳和安全绳都系在屋面的构架梁上,绳子打结必需用专业打结法,确保牢固不松动。

(2)、施工前要戴安全帽,上下操作时要系安全带、防坠器,不得两人同时使用一个滑板。

(3)、在工作中,若遇到起雾、刮风、下雨等恶劣天气,应立即停止作业。

(4)、工作过程中必须有工作绳,安全绳两条工作绳,以备突发事件。一旦工作绳断裂,安全绳起到保护作用。

四、安全注意事项:

(1)、滑板操作人员应身体健康,年满18周岁,且经过专业技术培训合格,经过安全技术交底后才能上岗。

(2)、施工人员需戴好安全帽、系好安全带并将其挂扣在安全绳上。

(3)、高空作业使用的工具及物品需采取防坠落措施。

(4)、每天下班停用时,需将滑板、绳索收拾好,以防被破坏。

(5)、滑板下方严禁有人施工或进行其它操作。

(6)、施工过程中,安全锁内严禁进入砂浆、胶水、涂料等异物。

(7)、安全人员必须每天检查滑板、绳索、安全锁的完好情况。

(8)一只滑板只允许一人操作,严禁载重物。

高空防坠落施工方案

一、编制依据《建筑施工高处作业安全技术规范》二、工程概况、基本概况:①、工程名称:好家园工程;②、工程地点:惠州市惠阳区淡水土湖白云路路边;③、建设单位:惠阳区花佳商贸发展有限公司;④、设计单位:景德镇市建筑设计院;⑤、监理单位:惠州远顺工程监理有限公司⑥、施工单位:惠阳建筑工程总公司;2、:

表1

工程名称好家园层数地下1层,地上十五层占地面积2142.11M2结构框剪建筑面积34292.39M2首层二层高度首层4.5M,二层5.5层标准层高度4.98M建筑物高度76.54m 三、高空作业内容按照《建筑施工高处作业安全技术规程》(JGJ80-91)规定:高处作业是指凡在坠落高度基准面2.0米以上(含2.0米)有可能坠落的高处进行作业。包括高处作业临边、洞口、攀登、悬空、操作平台及交叉作业等。针对本工程情况制定以下高空防坠落技术措施。

四、高空防坠落技术措施㈠、基本规定1、项目经理应对工程的高空作业总负责,并建立相应的责任制。施工前,应逐级进行安全技术交底,落实所有安全技术措施和人身防护用品,未经落实时不得进行施工。技术负责人对高处作业的技术方面负责。项目副经理负责安全设施的搭设。安全员负责过程安全的监督检查。项目设置质安负责人,专职安全员聪。

2、高处作业中的安全标志、工具、仪表、电气设备,必须施工前加以检查,确认其完好,方能投入使用。

3、攀登和悬空高处作业人员以及搭设高处作业安全设施的人员,必须经过专业技术培训及专业考试合格,持证上岗。

4、施工作业场所有坠落可能的物件,应一律先行撤除或加以固定。

5、高处作业的所有物料,均应堆放平稳,不妨碍通行和装卸,工具应随手放入工具袋,作业中的走道、通道板、登高用具,应随时清扫干净,拆卸下的物件及余料和废料均应及时清理运走,不得任意乱弃。

6、雨天、雪天进行高处作业时,必须采取可靠的防滑、防寒和防冻措施;高耸建筑物,应事先设置避雷设施。遇六级以上强风、浓雾等恶劣气候,不得进行露天攀登或悬空高处作业。暴风雪及台风过后,应对高处作业设施进行逐一检查,发现有松动、变形、损坏或脱落等现象,应立即修理完善。

7、因作业必需,临时拆除或变动安全防护设施时,必须经施工负责人同意,并采取相应可靠的措施,作业后应立即恢复。㈡、临边、洞口防护措施1、临边高处作业设置防护措施①、周边,尚未安装栏杆或栏板的阳台、料台和挑平台周边,雨棚与挑檐边,无外脚手架的屋面与楼层周边应设置防护栏杆。在结构四周边线内50cm 处设置全封闭式护身栏,使用材料均采用Φ48×3.5钢管。其高度不低于1.2m、立杆间距不大于2.5m、竖向每隔0.6m 设一道通长大横杆、每隔一根立杆设一道三脚架。沿钢管长度方向刷红白间隔的油漆、挂醒目标志牌;护身栏杆四周满挂密目安全网、白天设警示牌、夜间设红色标志

灯;临边四周1m范围内不准堆料、停放机具。说明:1.使用材质均为48*3.5钢管;2.立杆间距2.5、高度1.2;3.每隔一立杆设此三角架一个;4.四周满挂密目安全网。②、分层施工的楼梯口和梯段边,必须安装钢管临时护栏,并用立网围护,顶层楼梯口应随工程进度安装正式防护栏杆。详见《楼梯临边栏杆防护》附图。③、电梯井口设置1.5m~1.8m高钢管围护栏,并用立网封闭,电梯井道内首层及以上每隔2层(10米以内)设置水平安全网(或每隔两层设安全挡板。详见电梯井图。④、施工用电梯和脚手架等与建筑物通道两侧边,必须设置防护栏杆。地面通道上部也应安装安全防护棚。详见《电梯安全门图》⑤、临边防护要求防护栏杆采用普通钢管2.5~3.5mm厚的管材,以扣件或电焊固定。防护栏杆应由上下两道横杆和栏杆柱组成,上杆离地高度为1.0m~1.2m,下杆离地高度为0.5m~0.6m,屋面防护栏杆应高为1.5m,并加挂安全立网。栏杆柱的固定应符合下列要求:z当在基坑四周固定时,可采用钢管并打入地面50~70cm深,钢管离边口的距离,不应小于50cm。z当在混凝土楼面、屋面或墙面固定时,可用预埋件与钢管或钢筋焊接。防护栏杆必须自上而下用安全立网封闭。本工程基坑深6米左右,基坑周边应进行临边围护,防止人员跌落,其具体设置详见《深坑临边围护》。

2、洞口高处作业设置防护措施进行洞口作业以及在因工程和工序需要而产生的,使人和物有坠落危险或危及人身安全的其它洞口进行高处作业时,必须按下列要求设置防护设施。①、板与墙的洞口,必须设置牢固的盖板、防护栏杆、安全网或其它防坠落的防护措施。②、施工现场通道附近的各类洞口和坑槽处,除设置防护设施和安全标志外,夜间还应设红灯示警。③、楼板、屋面、平台等面上短边尺

寸小于50cm但大于2.5cm的洞口,必须用坚实的盖板盖没,盖板应能防止挪动移位。④、楼板面等处边长为50~150cm的洞口采用钢筋网片上面绑扎铁丝网或脚手片,钢筋不小于直径20mm,间距不大于

20cm。⑤、边长大于1.5米洞口,四周应设置防护栏杆,洞口张设安全网。⑥、每楼层测量洞口,洞口应铺设钢丝网片,四周用膨胀螺丝固定。㈢、悬空作业的安全防护1、模板支撑和拆卸时悬空作业技术措施①、模板应按规定的作业程序进行,模板未固定前不得进行下一道工序。禁止在连接件和支撑件上攀登上下,并禁止在上下同一垂直面上装拆模板。模板的装拆均应按照施工组织设计或模板专项施工方案进行。②、支设高度在3.0米以上的柱模板,四周应设置斜撑,并设置操作平台,低于3米的可以使用马凳操作。支设悬挑形式模板,应有稳固的立足点。拆模高处作业,应配置登高用具或搭设支架。

2、钢筋绑扎时悬空作业技术措施绑扎钢筋和安装钢筋骨架时,必须搭设脚手架和马道。绑扎圈梁、挑梁、挑檐、外墙和边柱钢筋时,应搭设操作台和张挂安全网。绑扎立柱和墙体钢筋时,不得站在钢筋骨架上或攀登骨架上下。3米以内的柱钢筋,可以在地面或楼面上绑扎;3米以上的柱钢筋,必须搭设操作平台。

3、混凝土浇筑时悬空作业技术措施浇捣离地2.0米以上的框架、过梁、雨棚和小平台时,应搭设操作平台,不得直接站在模板或支撑件上操作;特殊情况下无可靠安全设施,必须系好安全带并扣好保险构,或架设安全网。

4、对于高层建筑,应每四层设置一道外挑网。

5、对于使用年限较久的塔吊,其操作平台翻板大部分已不存在,故需在其栏杆上设置密目安全网,防止人员跌落。㈣、悬挑式钢平台

技术措施悬挑平台拉接点或搁支点必须位于建筑物上,不得设置在脚手架等施工设施上;钢丝绳要求两侧各设置两道;应设置四个吊环,吊运平台时应使用卡环,不得使用吊钩直接勾挂吊环;钢平台安装时,钢丝绳应采用专用的挂钩挂牢,采用其它方式时卡头的卡子不得少于三个,钢平台外口应略高于内口;钢平台除进入建筑物的一侧外其它三侧均应设置固定的防护栏杆;钢平台使用时,派专人负责,组织项目相关人员进行检查,发现钢丝绳有锈蚀应及时调换;钢平台上在显著位置表明容许荷载值。㈤、交叉作业技术措施支模、粉刷、砌墙等各工序进行上下立体交叉作业时,不得在同一垂直方向上操作,下层作业的位置,必须处于上层高度确定的可能坠落范围半径之外。不符合以上规定时,要求设置安全防护层。模板、脚手架拆除时下方不得有操作人员,模板等物品堆放离楼层边缘不应小于1.0米,堆放高度不得超过1.0米;楼层边口、通道口、脚手架边缘等处严禁堆放任何拆下的物件。结构施工自2层起,凡人员进出通道口均应搭设安全防护棚,由于上方施工可能坠落物件或处于起重机把杆回转范围之内的通道,在其影响范围内,必须搭设顶部能防止穿透的双层防护棚。㈥、外架和底层防护架的搭设1、外架的防护本工程外架采取为落地式外脚手架。在搭设落地式脚手架时,应在其下设置水平安全网一道,防止安装脚手架时人员跌落。每一施工层面设置平网(内立杆与墙面空隙部分)一道,200高挡脚板一道;每步铺设脚手板,每步设置栏杆两道,高度分别为600、1200,外立杆内侧使用密目网封闭。

2、底层安全防护在建筑物,人员来往频繁,而立体的交叉作业对底层的安全防护工作要求更高,为此在建筑底层的主要出入口将搭设双层防护棚及安全通道。详见《通道图》附图五、大型机械设备安装

拆除安全防护措施根据工程施工需要,拟在工程施工中设置台塔吊。大型机械设备进场时,应严格检查设备完好程度,并核对设备使用年限。在进行上述施工设备的安装和拆除时,应严格按照以下措施、相关施工方案及安全技术标准进行。1、安装拆除前的准备工作及注意事项:安装前须认真学习施工塔吊使用说明书,严格执行安全技术操作规程。安装前组织安装人员进行安装安全技术交底,明确各安装人员的工作内容及职责。作业人员应戴好安全帽、安全带、手套,穿防滑鞋、工作服,特别是在上部结构拆装时必须挂好安全带。安装现场应安排四名安全人员进行警戒,非安装人员不得进入。严禁酒后作业和嬉闹行为。进入现场前,需检查工具包、安全帽、安全带是否完好。

2、大型施工机械设备的安装注意事项在安装过程中,应注意各构件完好无损,遵照原厂说明书有关规定,不得随意更改作业方法或作业顺序,遇特殊情况应采取可靠应急措施后与现场负责人或动力科协商解决。严格保管好工具、螺栓,高空作业的工具及细小构件应放在工具包内,严禁上下抛物,装拆小构件应有可靠的防坠方法,紧固或松开螺栓时,严禁双手操作,应一手扳扳手,一手握住井架栏杆。高空作业过程中,必须将安全带系在可靠处,严禁不挂安全带随意走动。利用电梯自身进行加节时,应认真检查电梯的制动情况,在加节时要注意防止梯笼冒顶。四级以上大风、大雨、大雾等恶劣气候,严禁进行安装作业。操作人员在井架开机前,必先检查各安全门,卸料平台防护门的情况,确认完好、可靠、安全后,方可起动,并严禁机械带病工作,超载运行。在井架整个架体安装过程完成后,还需要进行防坠落试验。在进行防坠落试验时,吊笼内不允许有人,要确保制

动器工作正常。防坠落试验符合要求后,防坠安全器应复位。塔吊安装时,前后臂应拉好缆风绳。

3、大型施工机械设备的使用和维护在进行塔吊及施工井架的维护工作时,若需离开操作平台时,必须系好安全带。在进行井架维修时,若拆下零部件后,梯笼的总量低于配重时,必须将梯笼锁在导轨架上。在首次进行施工运行时,必须空载及满载运行,梯笼升离地面1m左右停车,检查制动器灵敏性,然后继续上行楼层平台,检查安全防护门,上限位、前、后门限位,确认正常后方可投入使用。塔吊及井架,严禁超载作业。井架及塔吊运行时,司机不准做有妨碍井架、塔吊运行的动作,不得离开操作岗位,应随时观察设备情况,发现反常应及时停机检查处理,故障排除前严禁运行。

4、大型施工机械设备的拆除拆除大型施工机械设备时,须严格保管好工具、螺栓,高空作业的工具及细小构件应放在工具包内,严禁上下抛物,装拆小构件应有可靠的防坠方法,紧固或松开螺栓时,严禁双手操作,应一手扳扳手,一手握住井架栏杆。拆装塔吊时,全过程塔上作业人员必须全部配带安全带。平衡臂用四根φ17.5mm钢丝绳(绝对长度8m)吊装。起重臂用两根φ17.5mm钢丝绳吊装。顶升前必须配平前后臂,顶升出口后不得进行回转、起升动作,必要时可以小车作短距离变幅以调平。顶升完毕后必须将回转体与最后一节标准节连接的八只销子全部销好。拆除前后臂应拉好缆风绳。拆除施工电梯之前,必须对提升机进行一次大检查,特别是对主卷扬机、爬升卷扬机、涡流制动器、断绳保护装置,限位开关等零部件,应从严检查其动作的可靠性和灵敏度,不符合要求的应调整,梯笼升至柱顶,使平衡重落地,然后再慢慢上升50厘米左右,梯笼不发生下滑,然后进行

拆卸。其具体步骤按安装步骤相反的顺序进行。拆除人员必须按高处作业要求,挂好安全带。

六、高处作业安全防护设施的验收建筑施工进行高处作业之前,应先编制有关专项施工方案(模板、外脚手架、塔吊安装方案等),安装完后进行安全防护设施的逐项检查和验收。验收合格后,方可进行高处作业。验收内容包括,所有临边、洞口等各类技术措施的设置情况;技术措施所用的配件、材料和工具的规格;技术措施的节点构造和与建筑物连接情况;扣件和连接件的紧固情况;安全防护设施的用品及设备性能与质量是否合格。安全防护设施的验收应按类别逐项查验,凡不符合要求的必须整改合格后再进行检查,施工期间还应进行抽查七、高层建筑施工安全一般规定:(1)施工前,应逐级做好安全技术交底,检查安全防护措施。并对所使用的现场脚手材料、机械设备和电气设施等进行检查,确认其符合要求后方能使用。(2)高层施工立体交叉作业时,不得在同一垂直方向上下操作。如必须上下同时进行工作时,应设专用的防护棚或隔离措施。(3)在迎街面的人行道和人员进出口通道等处,应用毛竹和竹笆搭设双层安全防护棚,两层间隔以1m为宜,并悬挂明显标志,必要时应派专人监护。(4)高处作业的走道、通道板和登高用具,应随时清扫干净,废料与余料应集中,并及时清除,不得随意意乱放或向下丢弃。(5)遇有冰雪及台风暴雨后,应及时清除冰雪和加设防滑条等措施。并对安全设施与现场设备逐一检查,发现异常情况时,立即采取措施八、高处作业劳动保护(1)从事高处作业的职工,必须经过专门安全技术教育和体检检查,合格才能上岗,凡患有高血压、心脏病、癫痼病、肱晕症等不适宜高处作业的人,禁止从事高处作业。(2)从事高处作业的人员,

必须按照作业性质和等级,按规定配备个人防护用品、并正确使

用。(3)高层建筑冬季施工时,应按规定做好职工防寒保暖工作,或根据工程情况因地制宜地设置挡风防寒或临时取暖等措施。在夏季施工时须采取降温与预防中暑措施。(4)高层施工人员集中处,应在操作层的适当位置设置便桶。

九、高空安全作业规程(一)从事高处(空)作业人员,要定期作体检,凡有高血压、新脏病、贫血病、精神病等不适应于高处作业的人员,禁止攀高作业。

(二)距地面2m以上,工作创面坡度大于45度,工作地面没有平稳的立脚地方或有移(振)动地方应视为高处作业。

(三)防护用品穿戴整齐,裤脚要扎住,戴好安全帽,不穿光滑的硬底鞋,要有足够强度的安全带,并将绳子牢系在坚固的建筑结构上或金属结构架上。

(四)登高前施工负责人对全体人员进行现场安全教育(特殊高空作业)。

(五)检查所用的用具(如安全帽、安全带、梯子、跳板、脚手架、防护板、安全网等)必须安全可靠,严禁冒险作业。(六)如有靠近电源线路作业时,应先联系停电,确认停电后方可工作,并设置绝缘挡板,作业者最少离开电线2m以外。(七)高处作业所用的工具、零件、材料等必须装入袋内,上下时受中不得疏忽,不得在高处往下投扔材料或工具等,不得将易滚滑得工具、材料堆在脚手架上,不准打闹,工作完毕,应及时清理工具、零星材料等。(八)要处处注意警视标志、危险地方夜间作业必须置足够的照明设施,否则禁止作业。(九)严禁上下同时垂直作业者,若特殊情况必须垂直作

业,应经有有关领导批准,并在上下两层中间设置专用防护棚或其它隔离措施。(十)严禁坐在高处无遮拦处休息、睡觉,防止坠落。(十一)塔吊等各种升降设备严禁载人。(十二)在石棉瓦屋面工作时,要用木板、梯子等物垫在石棉瓦上面,才能走人,防止石棉瓦坠落。(十三)不论任何情况,不得在墙顶上工作或通行。(十四)脚手架的负荷,每平方米不得超过270kg/m2(十五)脚手板、斜道板、跳板的交通运输道、楼梯等应随时请扫。(十六)进行高空焊接,气割时必须事先清理火星飞溅范围内的易燃,易燃物或采取可靠的隔离措施才能施工。(十七)遇有六及风力时,必须禁止露天高处作业。(十八)使用梯子时,必须检查梯子是否坚固,是否符合安全要求,立梯坡度以60度为宜,梯底宽度不小于50cm,并应设防滑装置。梯顶无搭勾,梯脚不能稳固时,须有人员扶梯,人字梯拉绳必须牢固。

十、现场安全生产工作规定(一)凡承包单项工程的承包人,在签定合同时,必须签定安全责任合同,对自己所管辖的民工生命安全负责,如发生伤亡事故,一切责任和经济损失,均由承包人自己负责,与公司无关系。

(二)一切施工员,在施工过程中,必须戴好安全帽,栓好安全带,保护自己的生命安全。凡违反规定或冒险作业,发生伤亡事故者,一切责任和经济损失,由自己负责,与他人无关。

su_H\904C (三)所有的起重指挥和挂钩人员,在未操作之前,必须环视周围和楼下,有无人员工作,要求做到一要看,二要喊,三离开后,才能指挥起重,做到人生安全,否则发生人身伤亡事故,一切责任和经济损失完全由肇事者负责赔偿。

(四)塔机人员,一切操作必须按规范执行。凡不听指挥,违章操作,造成人生伤亡事故,一切责任和经济损失由塔机工负责赔偿。

(五)钢模、塔机、砖工等一切工种和人员,在高空作业时必须将工具和物品放在安全可靠之处,保证安全,如违反规定,造成人生伤亡事故或材料损失者,一切责任和经济损失由肇事者全部赔偿。

(六)现场所有人员,严禁站入灰盘和砖架内操作或玩耍。违反规定罚款10~20元,如发生伤亡事故,一切责任和经济损失,由自己完全负责,与他人无关。(七)现场一切人员,均不准在室内向室外、在高空向楼下乱倒乱丢渣子和物品,违者罚款10~50元,如造成人生伤亡事故和材料损失者,由肇事者负责赔偿。(八)现场的所有电线都必须架空设置,不准落地、不准乱拉乱接电线,以免伤人。电线的一切接头必须包扎完好,不得漏电。如违反规定,造成人生伤亡事故,由肇事者赔偿一切损失,直至法律责任。(九)凡在人行道上空作业,必须搭设安全封闭通道,保证行人畅通、安全。(十)凡在高空作业,向下放跳板或其他物品时,必须用绳子捆牢,不准用手拿着下滑,避免伤人。如违反规定,造成人生伤亡和物品损失者,由肇事者承担责任,赔偿全部经济损失。(十一)民工入场时必须进行三级安全教育(公司、工地、班组),认真开展班组安全生产活动,做到人人讲安全,人人管安全的群众性安全生产活动。

十一、工程质量保证措施及文明施工

1、施工前有甲方配合组织施工人员安全学习及方案讨论,详细了明施工程序。

2、做好技术交底,按规定要求施工

3、施工中采用自检;互检;交接检和专业检查相结合,确保工程安全。

4、甲方双方质量监督员应全过程按程序验收法跟踪监督质量,前道工序验收确认签字后方可进行下道工序的施工。

5、在施工中严格控制二次污染,保证施工设备的干净和整洁。

6、保持现场清洁卫生,及时处理施工垃圾做到工完场地清

7、严格执行其他文明规定。

七、施工安全措施:

1、安全施工措施:

1、施工人员必须持证上岗。

2、施工人员全部参加保险公司保险。

3、施工人员进场施工要服从甲方各项目规章制度。

4、高空作业严格执行高空作业操作规程。

5、悬吊作业必须附加双保险。

6、作业前对棕绳、滑轮做荷载测试。

7、高空使用工具、材料在吊装使用中应严格按规定固定,绝对保证不发生坠落;塔身周边搭设安全网以防高空坠落。

8、施工区域设有禁区标志;禁止行人通过;禁止行留并派专人监护。

9、在防护网上要挂上明显的交通标示,夜间要挂上红灯。

2、安全员职责:

1、遵照施工安全规范的规定,做好现场安全管理、安全教育工作。

2、做好施工现场“四口”、“五临边”的防护工作,参与施工方案中安全技术措施的审定及现场安全防护的验收工作。

3、对工程执行安全否决权,对声音指挥、作业的行为有权制止、处罚、停工整改或越级申诉。

4、对施工现场不符合安全标准的各种机具和防护设施,有权加以制止,并拒绝办理手续。。

钢结构工程高空防坠落方案

页眉 XXXXXXXXXXXXXXXXXXX 钢结构工程 高 空 作 业 专 项 安 全 方 案 编制人:

审核人: 审批人: XXXX建筑工程有限公司 2017年4月5日 页脚 页眉 一、编制依据: 1、《建筑施工安全检查标准》JGJ59-2011 2、《建筑施工高处作业安全技术规范》JGJ80-2011 3、《建筑工程安全生产管理条例》 4、《中华人民共和国安全生产法》 二、工程概况: 工程名称: 建设地点: 建设单位: 施工单位: 施工范围:建筑物所属范围内金属结构工程、钢结构厂房层面工程,钢结 构厂房大门工程等。 本工程共有1#生产车间和2#生产车间两栋建筑物,建筑总高度

15.1m,房屋主体结构使用年限为50年,彩钢板使用年限为20年。基地 为桩基独立基地。抗震设防烈度为7度。单体建筑面积为1#生产车间2730 ㎡,2#生产车间为3144.6㎡。 本工程主体结构为门式刚架结构,钢柱为焊接H型实腹钢柱,钢梁为 焊接H型实腹钢梁,钢柱、梁均采用Q345B钢材,次构件均为Q235钢 材。屋面檩条为镀锌Z型钢,墙梁为镀锌C型钢。 三、安全概况 由于厂房高度较高,安装工作大部分为高空作业,人员坠落和坠物打击风险比较大。根据现场实际情况,吊装工作采用25T汽车吊进行,吊装 页脚 页眉 坠落风险较大。由于在厂房区域有多专业施工,存在空间和时间上的施工 交叉,增加了安全风险。另外,安装周期处于雨季,现场工作条件受气候 影响较大,施工过程中存在风险。 根据以上情况,为保证厂房钢结构安装高空作业的顺利进行,避免安

装过程中发生安全事故,特制定本专项方案。从施工安全措施、事故预防 等方面采取安全措施,保证施工的安全、顺利进行。 四、安全施工措施 (一)、安全管理措施: 由于进入多雨季节,钢结构湿滑,高空作业时容易滑倒,易发高空坠落事故,高空坠落要作为重点预防。 为了在该工程施工预防作业人员高空坠落事故的发生,确保施工安全进行,保障作业人员的生命安全,所有高处作业人员在作业前必须由项目 部对其班组进行高处作业安全知识教育、安全操作规程教育、高处作业的 规定教育。特殊作业人员必须持证上岗,作业前由技术负责人进行安全技 术交底并签办手续。施工区作业前,由施工班组长对安全防护设施进行验 收,经验收合格后方可作业,发现有安全隐患及时报告项目部安全员,进 行排除。 (二)、“三宝”防护措施 安全帽、安全带、安全网在工程施工中,挽救了无数的生命,它被广大职工认为是安全“三宝”。因此,项目严格要求,进入施工现场人

高空滑板作业施工方案与高空防坠落施工方案汇编

高空滑板作业施工方案与高空防坠落施工方案汇编 高空滑板作业施工方案 一、工程概况: 常州软件产业基地二期B幢工程外墙涂料施工,拟在南北立面梁涂料施工时采用滑板操作。 二、施工准备: 1、工具配备情况:配备齐全的安全工具(30mm安全绳100米二根(一根工作绳,一根安全绳),自锁器,手动滑板)。安全绳采用高强丙纶长丝内镶钢丝精制而成,经过特殊防腐处理,耐酸碱腐蚀。 2、施工作业前的准备工作: (1)、在工作前,负责人必须检查核实各种安全器具及工具是否无损伤及其它各种风险。检查绳索与底座之间是否连接牢固。 (2)、工作人员与绳索之间是否连接牢固。 (3)、绳索本身是否有磨损、断裂等缺陷,对绳索与墙体接触面不是圆滑面的地方要用专用胶皮或软布料等进行防护。如果出现一种以上风险,必须及时更换或修复相关隐患,待再次检查完毕无异常后,方可进行工作。 三、安装及操作要点: (1)、工作绳和安全绳都系在屋面的构架梁上,绳子打结必需用专业打结法,确保牢固不松动。 (2)、施工前要戴安全帽,上下操作时要系安全带、防坠器,不得两人同时使用一个滑板。

(3)、在工作中,若遇到起雾、刮风、下雨等恶劣天气,应立即停止作业。 (4)、工作过程中必须有工作绳,安全绳两条工作绳,以备突发事件。一旦工作绳断裂,安全绳起到保护作用。 四、安全注意事项: (1)、滑板操作人员应身体健康,年满18周岁,且经过专业技术培训合格,经过安全技术交底后才能上岗。 (2)、施工人员需戴好安全帽、系好安全带并将其挂扣在安全绳上。 (3)、高空作业使用的工具及物品需采取防坠落措施。 (4)、每天下班停用时,需将滑板、绳索收拾好,以防被破坏。 (5)、滑板下方严禁有人施工或进行其它操作。 (6)、施工过程中,安全锁内严禁进入砂浆、胶水、涂料等异物。 (7)、安全人员必须每天检查滑板、绳索、安全锁的完好情况。 (8)一只滑板只允许一人操作,严禁载重物。

预防高处坠落专项施工方案

编号:SM-ZD-33225 预防高处坠落专项施工方 案 Through the process agreement to achieve a unified action policy for different people, so as to coordinate action, reduce blindness, and make the work orderly. 编制:____________________ 审核:____________________ 批准:____________________ 本文档下载后可任意修改

预防高处坠落专项施工方案 简介:该方案资料适用于公司或组织通过合理化地制定计划,达成上下级或不同的人员 之间形成统一的行动方针,明确执行目标,工作内容,执行方式,执行进度,从而使整 体计划目标统一,行动协调,过程有条不紊。文档可直接下载或修改,使用时请详细阅 读内容。 为了预防高处落事故发生,保证施工安全,依据《建筑法》、《安全生产法》及我公司的《建设工程施工现场安全文明、文明施工标准化建设实施条例》,制定本施工方案。本施工方案适用于脚手架上作业、各类登高作业、洞口边作业等可能发生高处坠落的施工作业。 一、项目部应做好高处作业人员的安全教育及相关的安全预防工作。 (一)所有高处作业人员应接受高处作业安全知识的教育;特种高处作业人员应持证上岗,上岗前应根据有关规定进行专门的安全技术签字交底。采用新工艺、新技术、新材料和新设备的,应按规定对作业人员进行相关安全技术交底。 (二)高处作业人员应经过体检,合格后方可上岗。施工应为作业人员提供合格的安全帽、安全带等必备的安全防护用具,作业人员应按规定正确佩戴和使用。

高空作业安全施工方案范本

整体解决方案系列 高空作业安全施工方案(标准、完整、实用、可修改)

编号:FS-QG-31703高空作业安全施工方案 High-altitude work safety construction scheme 说明:为明确各负责人职责,充分调用工作积极性,使人员队伍与目标管理科学化、制度化、规范化,特此制定 一、工程概况 本工程位于XX市XXX区,由*#行政楼、*#生产厂房、*#CRT厂房及*#、*建筑组成,总面积65000㎡。 二、安全培训 1、培训的目的 (1)安全意识:安全事故零缺陷。不论是在工地还是在哪里,大家都应有安全意识。 (2)预防为主:任何事故都可以避免,所以我们做每一件事的时候多想一下,这样做有多少危险,怎样避免危险。 2、劳保用品的正确使用及文明施工 (3)安全帽、安全带的正确使用。 (4)严禁穿拖鞋、短裤、背心上班作业。 3、机具的检查与安全使用

(5)检查机具的外观是否完好、工作是否正常,并填写机具检查单。 (6)检查机具的线路有无破损,有无放在水里。 (7)使用前看有无伤手,确保机具的正确使用。 (8)手持电动工具、切割机必须有防护罩。 4、临时用电的安全 (9)临电作业人员必须持证(电工证)上岗。 (10)检查所用电线,电缆的绝缘层有无破裂,电缆接口是否规范、是否有防水保护。 (11)检修设备机具时,应将前一级电源分闸断电,并挂停电标志牌,同时地面应干燥,严禁带电操作。 (12)实行“一机一闸制”,严禁用一个开关直接控制两台或两台以上用电设备。 (13)检查配电箱是否接地。 (14)作业完成后,应对配电箱拉闸,上锁。 5、焊接与氧气、乙炔切割的安全防范 (15)焊接操作人员须持证上岗。 (16)焊接、切割时远离易燃、易爆物品及化学品。

防高坠施工方案

亚运源筑商业楼一期工程 防 高 坠 施 工 方 案 锦宸集团亚运源筑项目部

编写: 审核: 审批: 2013.08. 目录 一、工程概况 (4) 二、编制依据: (4) 三、安全基本施工措施 (5) 四、口边防护实施方案 (7) 五、塔吊安装和拆除措施 (8) 六、施工电梯作业安全措施 (8) 七、外脚手架搭设和拆除 (10) 八、模板工程 (10) 九、高处作业 (10) 十、钢筋绑扎时的高空作业时 (11) 十一、混凝土浇筑时高空作业时 (11) 十二、砌体施工安全措施 (11)

十三、悬空进行门窗作业时,必须遵守下列规定 (12) 十四、卸料平台,必须符合下列规定 (12) 十五、组织机构 (13) 十六、高空坠落事故的预防、控制方法 (14)

一、工程概况 亚运源筑工程项目建设单位为广州福盛物业发展有限公司;设计单位为广州大学建设设计研究院;监理单位为广州高新工程顾问有限公司;勘察单位为广东省地质建筑工程勘察院;施工总承包单位为锦宸集团有限公司。 亚运源筑项目工程场地位于广州市番禺区亚运城南源路西侧,总用地面积为69703㎡,分为一期、二期进行。一期主要建筑物为主楼4栋,楼高为二栋12层,一栋17层,一栋22层;裙楼2栋,楼高2层;地下室一层。用地面积为33047㎡。 二、编制依据: 《建筑施工安全检查标准》JGJ59-1999 《建筑施工高处作业安全技术规范》JGJ80-91 《龙门架及井架物料提升机安全技术规范》JGJ88-92 《建筑施工扣件钢管脚手架安全技术规范》 JGJ130-2001 《亚运源筑》设计图纸

三、安全基本施工措施 (一)、安全管理措施:为了在该工程施工预防作业人员高空坠落事故的发生,确保施工安全进行,保障作业人员的生命安全,所有高处作业人员在作业前必须由项目部对其班组进行高处作业安全知识教育、安全操作规程、高处作业的规定。特殊作业人员必须持证上岗,作业前由技术负责人进行安全技术交底并签办手续。施工区作业前,由施工班组长对安全防护设施进行检查验收,经验收合格后方可作业,发现有安全隐患及时报告项目部安全员,进行排除。 (二)、三宝的使用方案: 高处作业人员所使用的安全防护用具,必须符合国家标准,进入施工现场必须由安全员、材料员进行查验。作业人员必须按照正确方法佩戴使用。应符合要求: 1、安全帽:凡进场人员都必须正确佩戴安全帽,作业中不得将安全帽脱下。正确佩戴安全帽方法:戴安全帽高度为帽箍底边至人头顶端为80mm-90mm,安全帽抵抗冲击的能力必须符合国标规定,要扣好帽带,调整好帽衬间距。 安全帽必须符合国标GB2811-81《安全帽》的规定,购买安全帽,必须检查是否具有产品检验合格证,安全生产许可证、安全设施备案证。不准购买和使用不合格品。 2、安全带:安全带使用时要高挂低用,防止摆动碰撞,绳子不能打结,钩子要挂在连接环上,当发现有异常时要立即更换,换

防高处坠落专项施工方案

建筑工程预防高处坠落事故专项施工方案为确保建筑施工安全采取切实措施预防高处坠落事故发生,根据建设部《建筑工程预防高处坠落事故若干规定》及《建筑法》和《安全生产法》,结合本工程实际情况特制定本措施。 本工程由群升地产控股有限公司投资建设,浙江晟元建筑设计有限公司设计,浙江省浙中地质工程勘察院勘察,晟元集团有限公司组织施工,杭州广厦建筑监理有限公司监理。 一、建筑施工高处坠落事故多发的原因 1、各级管理者和每个职工的安全生产岗位责任不明确。 2、对广大职工进行预防高处坠落事故发生的知识教育不够,职工不熟悉高处作业的操作方法,不熟悉高处作业时必须使用的工具和防护用具。 3、没有坚持对从事高处作业的职工进行健康检查,致使患有高血压、心脏病、癫痫病、精神病、严重贫血病的人员从事高处作业。 4、防护措施不落实,如未按要求设置护栏、立网、铺满架板、盖好洞口,未按规程规定架设安全平网。 5、个人防护用品使用差,未按规定给作业人员发放合格的安全带、安全帽,有的职工未按规定正确使用或根本不使用安全带、安全帽等必备的防护用品。 6、职工素质低,建筑业作业人员大多数是临时工、农民工,文化程度多为初中以下,大部分工人未经专业培训考试合格,专业技术素质低,安全意识差,违章冒险蛮干现象相当普遍。

二、预防及救援工作的领导机构: 组长:章军伟副组长:钟月云 三、预防高处坠落事故发生的措施 (一)领导重视、落实责任 项目部要高度重视安全工作,要结合实际,制定与建筑施工项目相适应的安全生产责任制,明确各级管理人员、各工种工人的安全职责,并通过教育培训、签订目标责任书,签订施工安全合同等方式加以明确,真正层层落实安全责任。 (二)严把技术措施关 1、落实“三宝”防护措施 必须正确使用安全帽、安全带、安全网。 (1)进入施工现场的人员必须正确佩戴安全帽。安全帽必须符合国家标准。 (2)悬空作业人员必须系好安全带。凡在2m以上悬空作业,必须系好合格的安全带,有的悬空作业点没有挂安全带的条件时,施工负责人应为工人设置挂安全带的安全拉绳、安全栏杆等,并确保高挂低用。 (3)高处作业点的下方必须设安全网。必须在高度4m至5m处设一层固定安全平网,并同时设一层随墙体逐层上升的安全网。 2、落实“四口”防护措施 (1)凡楼梯口、预留洞口必须设护栏,并挂安全网。 (2)正在施工的建筑物所有出入口,必须搭设板棚或网席棚。

高空作业施工方案

高空作业专项施工方案 一、工程概况: 财富又一城楼高34层,在外墙安装广告字等,准备采用高空作业进行施工。 二、主要施工方法: 由于场地限制,施工采取工厂拼接物料现场安装的方式.监护人员将准备好的吊绳、吊板放下,施工人员下吊板到安装的楼层外墙,监护人员将准备好的材料捆绑好放到安装楼层的外墙;由施工人员进行打孔安装(或胶装),使用冲击钻时应按有关施工技术规范进行,上稳紧固件,并用专用的绝缘胶布把各灯具的接线连接起来;安装结束检查灯具牢固性符合要求后,完成施工。 三、安全施工的措施: 1) 高空作业现场,划出危险禁区,设置明显标志,严禁无关人员进入。 2) 高空作业区的下方地面,严禁堆放脚手架、跳板、其他杂物。地面人员禁止在高空作业区的正下方停留或通行 3) 凡进行高空作业的工人,均配备工具袋。高空作业使用的小型工具,均装入工具袋内,不准在吊板或建筑物上乱放工具,以免坠落伤人。 4) 高空作业人员,不准穿硬底鞋,一律使用安全带, 安全扣。安全带一般采取高挂低用方式。 5) 高空作业人员不准从高空向地面抛掷物件,也不准从地面向高空抛掷物件,采用绳索、吊篮等传送物件。 6) 钢丝绳锁扣螺杆为下绳方向的反方向,按吊板作业示意图操作。 7) 高空作业所用小型机具(如角磨机、冲击钻等)必须找适当位置放好,并用绳索、铅丝捆绑牢靠。 四、施工条件: 1、高空作业必须在良好的气候条件下进行,风力小于4级,4级以上必须停止工作,因此在施工前应测定高空风力。 2、在下雨、雾浓、能见度差以及高温(35℃以上)等条件下都不适合进行外墙高空作业的施工。 3、高空操作者在上岗前不得饮酒,有感冒等身体不适症状必须暂停高空作业。 4、设备条件:高空施工的设备必须处于良好的工作状态,凡吊板有发毛、部分绳股渐裂等现象必须立即更换新绳。 五、施工准备: 1、施工所使用的安全绳、安全带全部采用合格绳。吊板、吊绳、安全绳、安全绳锁扣在使用前都必须仔细检查,防止绳子有裂口。 2、进入施工现场必须戴安全帽。安全帽的制作与使用符合国家现行标准《安全帽》(GB2811)的有关规定。 3、高空作业人员应挂牢安全带,安全带的选用与佩带符合国家现行标准《安全带》(GB6095)的有关规定。 六、施工步骤: 1、楼顶作业人员将吊绳、安全绳分别固定于顶层结构柱上,且必须同时固定于两根柱子上,绳子末端用环绕锁死结扣固定于柱上,绳子前端用环绕抽结固定于柱上。结扣打好后,用铁丝在结扣处加固,两绳长度必须到达地面。检查吊板扣和吊板上紧固螺母。 2、各位置监护人员到位,下吊板人员穿好工作服,系好人身安全带及锁好锁扣,扣住安全绳,自己仔细检查锁扣,监护人员再次检查锁扣,检查完成后待命。

高空防坠落施工方案

舟山检验检疫局综合实验用房幕墙工程高空防坠落施工方案 编制人: 审核人: 批准人: 施工单位:浙江飞耀装饰股份有限公司 编制时间:2012年4月

一、工程概况 工程名称:舟山检验检疫局综合实验用房——幕墙工程 项目编码:ZJWSD—ZD10079 建设地点:临城新区 建设规模:幕墙总面积约19200平米,包括石材幕墙约11400㎡,玻璃幕墙约6400㎡,铝板幕墙约1400㎡。 承包方式:包工包料 质量标准:合格 工程范围:舟山检验检疫局综合实验用房幕墙工程主要有玻璃幕墙、石材幕墙、金属幕墙等,其中屋面主要为是金属板和石材幕墙,主楼的东西立面和层间主要为石材幕墙,南北立面主要为玻璃幕墙,裙楼为石材包柱、玻璃幕墙和雨棚。详见施工图。 二、高空作业内容 按照《建筑施工高处作业安全技术规程》(JGJ80-91)规定:高处作业是指凡在坠落高度基准面2.0 米以上(含2.0 米)有可能坠落的高处进行作业。包括高处作业临边、洞口、攀登、悬空、操作平台及交叉作业等。针对本工程情况制定以下高空防坠落技术措施。三、高空防坠落技术措施 ㈠、基本规定 1、项目经理应对工程的高空作业总负责,并建立相应的责任制。施工前,应逐级进行安全技术交底,落实所有安全技术措施和人身防护用品,未经落实时不得进行施工。技术负责人对高处作业的技术方

面负责。项目副经理负责安全设施的搭设。安全员负责过程安全的监督检查。项目设置质安负责人——陈伟,专职安全员——夏自聪。 2、高处作业中的安全标志、工具、仪表、电气设备,必须施工前加以检查,确认其完好,方能投入使用。 3、攀登和悬空高处作业人员以及搭设高处作业安全设施的人员,必须经过专业技术培训及专业考试合格,持证上岗。 4、施工作业场所有坠落可能的物件,应一律先行撤除或加以固定。 5、高处作业的所有物料,均应堆放平稳,不妨碍通行和装卸,工具应随手放入工具袋,作业中的走道、通道板、登高用具,应随时清扫干净,拆卸下的物件及余料和废料均应及时清理运走,不得任意乱弃。 6、雨天、雪天进行高处作业时,必须采取可靠的防滑、防寒和防冻措施;高耸建筑物,应事先设置避雷设施。遇六级以上强风、浓雾等恶劣气候,不得进行露天攀登或悬空高处作业。暴风雪及台风过后,应对高处作业设施进行逐一检查,发现有松动、变形、损坏或脱落等现象,应立即修理完善。 7、因作业必需,临时拆除或变动安全防护设施时,必须经施工负责人同意,并采取相应可靠的措施,作业后应立即恢复。 ㈡、临边、洞口防护措施 1、临边高处作业设置防护措施 ①、周边,尚未安装栏杆或栏板的阳台、料台和挑平台周边,雨

预防高处坠落专项施工方案

如皋金科世界城一期展示区项目预防高处坠落专项施工方案 编制人: 审核人: 批准人: 时间:年月日

预防高处坠落专项施工方案 目录 第一章、工程概况 (2) 第二章、高空坠落事故主要危险源及预防措施 (2) 2.1.1电梯井、风井、烟井、采光井、预留洞口坠落 (2) 2.1.2 洞口坠落的主要预防措施 (2) 2.2.1脚手架上坠落 (3) 2.2.2 脚手架上坠落的主要预防措施 (3) 2.3.1悬空高处作业坠落 (3) 2.3.2悬空高处作业坠落的主要预防措施 (4) 2.4.1踩破轻型屋面坠落 (4) 2.4.2踩破轻型屋面坠落主要预防措施 (4) 2.5.1拆除工作中坠落 (4) 2.5.2拆除工作中坠落主要预防措施 (4) 2.6.1 登高过程中坠落 (5) 2.6.2登高过程中坠落的主要预防措施 (5) 2.7.1从屋面沿口坠落 (5) 2.7.2 从屋面沿口坠落的主要预防措施 (5) 2.8.1 梯子上作业坠落 (5) 2.8.2梯子上作业坠落的主要预防措施 (6) 2.9.1 井架吊转料平台上坠落 (6) 2.9.2龙门吊转料平台上坠落主要预防措施 (6) 2.10.1 临边坠落 (7) 2.10.2临边坠落主要预防措施 (7) 第三章、施工现场主要防护措施 (7) 3.1.1 临边坠落 (7) 3.1.2 临边防护 (7) 3.2.1 洞口坠落 (8) 3.2.2 洞口防护 (8)

第四章、工程施工现场预防高空坠落事故安全制度 (9) 4.1 防坠落安全制度 (9) 4.2 登高作业十不准 (10) 4.3 高空坠落事故伤亡处理程序 (10) 4.3.1 迅速抢救伤员并保护好事故现场 (11) 4.3.2 组织调查组 (11) 4.3.3 现场勘查 (11) 4.3.3.1 现场笔录 (11) 4.3.3.2 现场拍照 (12) 4.3.3.3 现场绘图 (12) 4.4 坠落事故原因分析 (12) 4.5坠落事故医疗救护 (13) 4.5.1 医疗救护处理程序 (13) 4.5.2 医疗救护组织协调 (13) 4.6.专业队伍训练与演习 (14) 4.6.1 应急救援训练 (14) 4.6.2 应急救援演习 (15) 第五章、高空坠落事故应急机构的组成及职责 (16) 附:高处坠落及事故分类 (16)

房建高空作业安全专项施工方案

高空作业安全施工专项方案编制: 审核: 签发: 中铁十二局集团国际公司房建经理部 二〇一五年九月二十九日

一、工程概况3 二、危险源的辨识及控制3 三、主要措施及注意事项 6三、安全管理目标 11五、安全管理保证体系 11

一、工程概况 房建经理部主要承揽阿尔及利亚住房公共管理局租赁与销售住房项目和银行项目(OPGI和ASSURE-IMMO),结构为框架剪力墙结构,户型主要为F3型(两室一厅,使用面积为67m2),层高3.06米。单体建筑高度18.36米,基础大部分采用条形基础,主体结构为一梯四户的6层楼结构。工期在24~30个月之间。房建经理部一共承建8750套住房项目,建筑面积85万平方米, 9个地块。分别为肯士拉1000套项目,塞提夫1000套项目,布迈戴斯新穆斯塔法300套项目,布迈戴斯高赫苏400套项目,布迈戴斯哈马迪500套项目,雨森地2000套项目,布利达阿莱格600套项目,布利达阿夫隆550套项目,梅地亚2400套项目。为预防施工现场高处坠落事故的发生,保证施工安全,特制订高空作业安全专项施工方案。 二、危险源的辨识及控制

三、主要措施及注意事项 1、强化落实对高处作业人员进行专项安全教育、安全技术交底及体检工作 1)对所有高处作业人员在作业前应做好专项高处作业安全知识教育,提高作业人员自我保护意识。 2)特种高处作业人员应持证上岗。 3)作业前应进行专门的有针对性的安全技术交底,并履行签字手续。 4)采用新工艺、新技术、新材料和新设备的应进行相关安全技术交底,并履行签字手续。 5)高处作业人员应经过体检,合格后方可上岗。严禁患有高血压、恐高症的人高空作业,严禁酒后上高作业。 2、提供合格的安全防护用品,规范各类安全警示标志、防护设施 1)加强对安全帽、安全带、安全网的检查验收,严防假冒伪劣产品进入施工现场,督促作业人员按规定正确佩戴和使用。 2)有针对性地将各类安全警示标志悬挂于施工现场各相应部位,发挥其警示、警告作用。 3)施工作业人员不得随意拆除各类安全警示标志、安全防护设施和安全防护装置,对造成事故的,要依法追究其责任。 3、完善洞口、临边防护 1)预留洞口防护 (1)边长或直径在20-50cm的洞口,可利用钢筋砼板内钢筋或固定盖板防护,做到定型化、工具化。 (2)50-150cm的洞口,可用钢筋砼板内钢筋贯穿洞口构成防护网,网格大于20cm的,要外加密。 (3)150cm以上的洞口,四周应设防护栏杆,洞口下张小眼安全网。

高空坠落专项施工方案

第一章:工程概况 1、 序号项目内容 1 工程名称#2-1组团:住宅(自编号H1-1)、住宅(自编号H1-2)、住宅(自 编号H1-3)、住宅(自编号地下室) 2 工程地址XXXX 3 建设单位XXXX公司 4 设计单位XXXX公司 5 监理单位XXXX公司 6 工程规模本工程由H1-1 H1-2 H1-3三栋高层组成,其中地下二层,地上18层,建筑总面积约29606 m2 7 质量目标争创广东省优良样板工程2、 地下层数二层 层高 4.25m、1.8m 地上 层数18层 层高首层4.2m;标准层 3.0m 基础结构形式直径为400,500高强预制管桩 主体结构形式框架--剪力墙 屋面形式钢筋砼平屋面 第二章:编制依据

二、编制依据: 建筑施工安全检查标准 JGJ59-1999 建筑施工高处作业安全技术规范 JGJ80-91 龙门架及井架物料提升机安全技术规范 JGJ88-92 建筑施工扣件钢管脚手架安全技术规范 JGJ130-2001 建筑工程安全生产管理条例 中华人民共和国安全生产法 三、安全施工措施: (一)、安全管理措施:为了在该工程施工预防作业人员高空坠落事故的发生,确保施工安全进行,保障作业人员的生命安全,所有高处作业人员在作业前 必须由项目部对其班组进行高处作业安全知识教育、安全操作规程、高处作 业的规定。特殊作业人员必须持证上岗,作业前由技术负责人进行安全技术交底并签办手续。施工区作业前,由施工班组长对安全防护设施进行检查验收,经验收合格后方可作业,发现有安全隐患及时报告项目部安全员,进行 排除。 (二)、三宝的使用方案: 高处作业人员所使用的安全防护用具,必须符合国家标准,进入施工现场必 须由安全员、材料员进行查验。作业人员必须按照正确方法佩戴使用。应符 合要求: 1、安全帽:凡进场人员都必须正确佩戴安全帽,作业中不得将安全帽脱下。要扣好帽带,调整好帽衬间距。 2、安全带:安全带使用时要高挂低用,防止摆动碰撞,绳子不能打结,钩 子要挂在连接环上,当发现有异常时要立即更换,换新绳时要加绳套,使用 3m以上的绳要加缓冲器。在攀登和悬空等作业中,必须佩戴安全带并有牢靠的挂钩设施。 安全带应符合国家标准GB6095-80《安全带》规定的构造形式、材料、技术和使用保管上的要求,安全带不使用时要妥善保管,使用频繁的绳索经常

高空作业安全专项施工方案(范本)

高空作业安全专项施工方案 一、编制依据、编制原则及使用范围 1、编制依据 ⑴《高速铁路隧道工程施工技术指南》铁建设[2010]241号。 ⑵《高速铁路桥涵工程施工质量验收标准》(TB10752-2010)。 ⑶《高速铁路路基工程施工质量验收标准》(TB10751-2010)。 ⑷《高速铁路隧道工程施工质量验收标准》(TB10753-2010)。 ⑸《新建时速200公里客货共线铁路设计暂行规定》。 ⑹成兰铁路公司编制并下发的《新建成兰铁路指导性施工组织设计》。 ⑺中铁十六局成兰铁路工程指挥部上报并审批通过的《新建成都至兰州铁路CLZQ-4标段实施性施工组织设计》。 ⑻《铁路工程安全规范上、下册》 ⑼现场调查资料,铁道部颁布的其他现行施工规范、安全规程、施工指南等。 2、编制原则 1、安全第一、预防为主的原则 坚持对施工过程严密监控、动静结合、科学管理、确保安全。做到技术方案可靠,安全措施落实到位,确保万无一失。 2、优质高效的原则: 强化管理,优质高效。根据我们在施工组织设计中的质量目标,贯彻执行IS09002质量体系标准,积极推广“四新”技术,确保创优规划和质量目标的实现。施工中加强标准化管理,控制成本,降低工程造价。 3、方案优化的原则 科学组织,合理安排,优化施工方案是工程施工管理的行动指南,在方案编制中,进行多种施工方案的综合比选,在技术可行的情况下,择优选用最佳方

案。 4、确保工期的原则 根据工程特点和合同工期,编制科学的、合理的、周密的施工方案,合理安排工程进度,搞好工序衔接,实施进度监控,确保实现工期目标,满足业主要求。 5、合理布局的原则 根据任务量和管理目标的要求以及地形地貌的特征,对大小临时设施的设置,从避免干扰、就近布置、使用方便、节省临时占地、搞好环保、防止水土流失、认真实施文明施工等多角度出发,合理安排生产及生活场地、房屋布局,做好环境保护,把施工对环境的影响降低到最低限度,争创“安全生产、文明施工标准化工地”。 6、科学配置资源的原则 根据工程量大小及各项管理目标的要求,在方案中实行科学配置,选派精干高效、业务精通的技术人员,选择专业化施工队伍,投入高效先进的施工设备,确保流动资金的周转使用,并做到专款专用。选用优质材料,确保人、财、物、设备的科学合理配置。 7、严格遵守地方政府在施工安全、现场治安、环境保护等方面的规定与技术标准;尊重当地居民的习俗、乡规和民约。 3、适用范围 本高空作业专项方案适用于本标段内的:桥梁墩身,墩帽、隧道边仰坡防护、高路堑施工、路基高边坡防护等部位的施工。 二、工程概况 本标段为CLZQ-4标起讫里程DK64+100-D3K85+560,全长19.194Km。其中桥梁480.72m/2座(安县站白溪河三线大桥137.74m,雎水河双线大桥342.98m),

高空防坠落施工方案

综合病房楼等3项(武警总医院分院一期)石材幕墙工程 高空防坠落方案 编制人: 审核人: 批准人: 建峰建设集团股份有限公司 综合病房楼等3项(武警总医院分院一期) 项目部 2016年05月12日

目录 一、工程概况 1总体简介 (1) 二、高空作业内容 1、基本规定 (5) 2、临边、洞口防护措施 (6) 3、外架和底层防护架的搭设 (9) 三、高处作业安全防护设施的验收 (10)

一、工程概况

承包方式:包工包料 质量标准:合格 工程范围:总用地位于北京市房山区长阳半岛,良乡卫星城与工业园交汇处,西邻长于南大街,东临阜盛东大街,北侧达规划知兴东路,南侧为规划中的四十六路。其中一期综合病房楼总用地北侧3号地块,幕墙工程主要石材幕墙 第二节安全管理 1、加大对安全生产的投入,设置安全管理机构及配备专职安全管理人员,使安全生产的各项措施落实到人。 2、加强对一线作业人员,尤其是民工的培训教育。公司安全培训教育的主要内容是:国家和地方有关安全生产的方针、政策、法规、标准、规范、规程和企业的安全规章制度等。项目安全培训教育的主要内容是:工地安全制度、施工现场环境、工程施工特点及可能存在的不安全因素等。班组安全培训教育的主要是:本工种的安全操作规程,事故案例剖析、安全纪律和岗位讲评等。从而增强工人的安全意识,掌握安全知识,提高职工搞好安全生产的自觉性、积极性和创造性,使各项安全生产规章制度得以贯彻执行。 3、坚持班前安全活动,针对班组专业特点和作业条件,进行安全技术交底。安全技术交底主要包括两方面的内容:一是按照施工方案的要求,对施工方案进行细化和补充;二是要将操作者的安全注意事项

防高处坠落安全专项施工方案范本

整体解决方案系列 防高处坠落安全专项施工 方案 (标准、完整、实用、可修改)

编号:FS-QG-89064防高处坠落安全专项施工方案Special construction plan for fall prevention safety 说明:为明确各负责人职责,充分调用工作积极性,使人员队伍与目 标管理科学化、制度化、规范化,特此制定 因高处坠落而死亡的人数,在生产事故中所占的比例很大。同样建筑施工高处坠落事故,由于事故发生频率高,死亡率大,因而高处坠落事故曾被列为建筑施工四大伤害之首,约占全部事故的60%以上。因此,研究建筑施工高处的特点,分析事故成因,寻找事故发生规律,从而采取相应的预防措施,是十分必要的也是极为紧迫的。 一、建筑施高处坠落事故多发的原因 1、各施工管理者和每个职工的安全生产岗位责任制不明确。 2、对广大职工进行预防高处坠落事故发生的技术知识教育不够,职工不熟悉高处作业的操作方法,不熟悉高处作业时必须使用的工具和防护用具。 3、没有坚持对从事高处作业的职工进行健康检查,致使

患有高血压、心脏病、癫痫病、精神病、严重贫血病的人员从事高处作业。 4、防护措施不落实,如未按要求设置护栏、立网、铺满架板、盖好洞口,未按规程规定架设安全平网。 5、个人防护用品使用差,未按规定给作业人员发放合格的安全带、安全帽,有的职工未按规定正确使用或根本不使用安全带、安全帽等必备的防护用品。 6、职工素质低,建筑业作业人员大多数是临时工、农民工,文化程度多为初中以下,大部分工人未经专业培训考试考核合格,专业技术素质低,安全意识差,违章冒险蛮干现象相当普遍。 二、预防高处坠落事故发生的措施 (一)、领导重视、落实责任 施工管理领导要高度重视安全工作,要结合实际,制定适合建筑施工项目相适应的安全生产责任制,明确各级管理人员、各工种工人的安全职责,并通过教育培训、签订目标责任书,签订施工安全合同等方式加以明确,真正层层落实安全责任。

高空作业安全专项施工方案

高空作业工程安全专项施工方案 一、高空作业危险源的分析 1、高空作业施工人员坠落 导致高空作业人员坠落有二种方式:一种是导致伤者高空坠落原因不是由于物质不稳定而引起,而是伤者本人身体失稳造成坠落称为直接高空坠落,另一种是由于物质变形、移位、打击使身体失稳而导致坠落。 A、直接高空坠落形式 (1)行走中被障碍物所绊而失足。 (2)在脚手架、爬梯上下攀爬失手而坠落。 (3)在管道、小梁行走时脚步不稳(如打滑、踩空)身体失控坠落。 B、直接高空坠落原因 (1)高空作业思想不集中或开玩笑、追逐、嬉闹。 (2)酒后进行登高作业。 (3)因睡眠、休息不足而精神不振。 (4)现场孔洞及高处边缘缺乏栏杆或盖板。 (5)高空作业不戴工具袋手抓物件而失足坠落。 (6)高空作业不扎安全带。 C、间接高空坠落表现方式 (1)踩中易滚动或不稳定物件而坠落。 (2)操作中用力过猛或猛拉猛甩不受力物件。 (3)脚手架上的脚手板、架子管因变形、断裂而失稳导致人员坠落。 (4)工作中梯子折断或在倾倒下导致人员坠落。

(5)触电、物件打击或其他方式导致人员坠落。 D、间接高空坠落原因 (1)高空作业地点无栏杆。 (2)通道上摆放过多物品。 (3)操作人员操作不当。 (4)脚手架不按规定搭设,梯子摆放不稳。 2、高空落物伤人事故 (1)起重机械超重或误操作造成机械损坏、倾倒、吊件坠落。 (2)各种起重机具(钢丝绳、卸卡等)因承载力不够而被拉断或折断导致落物。 (3)用于承重的平台承载力不够而使物件坠落。 (4)起吊过程吊物上零星物件没有绑扎或清理而坠落。 (5)高空作业时拉电源线或皮管时将零星物件拖带坠落或行走时将物件碰落。 (6)在高空持物行走或传递物品时失手将物件跌落。 (7)在高处切割物件材料时无防坠落措施。 (8)向下抛掷物件。 二、高空作业施工的安全要求 (1)担任高处作业人员必须身体健康。患有精神病、癫痫病及患有高血压、心脏病等不宜从事高处作业病症的人员,不准参加高处作业。凡发现工作人员有饮酒、精神不振时,禁止登高作业。 (2)高处作业均须先搭建脚手架或采取防止坠落措施,方可进行。

高空作业防坠落安全措施方案

高空作业防坠落安全措施方案 本工程为工业厂房土建工程,2号厂房主体5层(地下设备房1层),3号厂房主体4层,建筑总高度:19.9m。在施工过程中,高处作业的主要项目有:脚手架搭拆、塔吊安拆、钢筋绑扎、支模、外墙砌筑、屋面工程等,基本贯穿了施工的整个过程。为预防高处作业事故的发生,根据《建筑施工高处作业安全技术规范》(JGJ80-91),结合我司历年来高处作业施工经验,特制定本安全措施方案。 一、安全技术措施 1.一般性技术措施: (1)凡在坠落高度基准面2米及以上有可能坠落的高处进行的作业,叫高处作业。进行高处作业施工,应使用脚手架、平台、梯子、防护围栏、挡脚板、安全带和安全网等安全防护设施。高处作业安全防护设施的主要受力杆件,必须通过力学计算,满足施工使用要求后搭设。 (2)高处作业前,工程项目部应对安全防护设施进出行验收,经验收合格后方可作业。需要临时拆除或变动安全设施的,应经项目部技术负责人审查批准后方可实施。安全设施使用完毕需拆除时,设警戒

区,派专人监护。拆除时先上后下,禁止上下同时拆除。 (3)制定安全生产责任制、安全检查制度,高处作业前逐级进行安全技术交底及教育,从事高处作业人员应接受高处作业安全知识的教育;特殊工种高处作业人员应持证上岗,上岗前应依据有关规定进行安全技术交底。采用新工艺、新技术、新材料和新设备的,应按规定对作业人员进行相关的安全技术教育。 (4)高处作业人员应尽可能的选用熟练工人,且经过体验合格后方可上岗。项目部应为作业人员提供合格的安全帽、安全带等必备的个人防护用具,作业人员应按规定正确佩带和使用。建立劳保用品发放登记卡,并在实物上作标记。项目部组织人员半月进行一次劳保用品检查,做记录;班组长班前班后检查;个人在施工过程中自检。发现有损坏,立即更换。 (5)高处作业人员应配有工具袋,工具、螺丝、焊条、及零星废料头应随手放入工具袋,完工后,随人及时带回地面。高处处禁止摆放任何未固定的物件,以防坠落。 (6)高处作业中的走道、安全通道要保证畅通,物件、余料、废料不得任意乱置,更不得向下丢弃。传递物件用绳子系住,做到工完场清。

预防高处坠落专项施工方案正式版

In the schedule of the activity, the time and the progress of the completion of the project content are described in detail to make the progress consistent with the plan.预防高处坠落专项施工方 案正式版

预防高处坠落专项施工方案正式版 下载提示:此解决方案资料适用于工作或活动的进度安排中,详细说明各阶段的时间和项目内容完成的进度,而完成上述需要实施方案的人员对整体有全方位的认识和评估能力,尽力让实施的时间进度与方案所计划的时间吻合。文档可以直接使用,也可根据实际需要修订后使用。 为了预防高处落事故发生,保证施工安全,依据《建筑法》、《安全生产法》及我公司的《建设工程施工现场安全文明、文明施工标准化建设实施条例》,制定本施工方案。本施工方案适用于脚手架上作业、各类登高作业、洞口边作业等可能发生高处坠落的施工作业。 一、项目部应做好高处作业人员的安全教育及相关的安全预防工作。 (一)所有高处作业人员应接受高处作业安全知识的教育;特种高处作业人员应持证上岗,上岗前应根据有关规定进行

专门的安全技术签字交底。采用新工艺、新技术、新材料和新设备的,应按规定对作业人员进行相关安全技术交底。 (二)高处作业人员应经过体检,合格后方可上岗。施工应为作业人员提供合格的安全帽、安全带等必备的安全防护用具,作业人员应按规定正确佩戴和使用。 (三)、项目部应按类别,有针对性地将将安全警示标志悬挂于施工现场各相应部位,夜间应设红灯示警。 二、高处作业前,应由项目分管负责人组织有关部门对安全防护设施进行验收,经验收合格后,方可作业。安全防护设施应做到定型化、工具化,防护栏杆以黄黑(或白色)相间的条纹标示,盖件等

高空防坠落施工方案

高空防坠落施工方案-CAL-FENGHAI-(2020YEAR-YICAI)_JINGBIAN

目录 一、编制依据-----------------------------------------------------------------------1 二、工程概况----------------------------------------------------------------------1 三、高空作业内容---------------------------------------------------------------3 四、高空防坠落技术措施------------------------------------------------------3 五、大型机械设备安装拆除安全防护措施---------------------------------9 六、高处作业安全防护设施的验收-----------------------------------------11 七、高层建筑施工安全一般规定--------------------------------------------12 八、高处作业劳动保护--------------------------------------------------------13 九、高空安全作业规程 -------------------------------------------------------13 十、现场安全生产工作规定--------------------------------------------------15十一、工程质量保证措施及文明施工---------------------------------------17附图

防高空坠落施工方案

建筑施工高处作业安全技术方案 总则 为了在建筑施工高个作业中,贯彻安全生产的方针,做到防护要求明确,技术合理和经济适用。 高处作业中临边、洞口、攀登、悬空、操作平台及交叉等项作业。 高处作业的各类洞口、抗、沟、槽等工程的施工。 2m以上(含2m),有可能坠落的高处进行的作业规定。 第1条高处作业的安全技术措施及其所需料具,必须列入工程 的施工组织设计。 第2条高处作业施工负责人应对工程的高处作业安全技术负责并建立相应的责任制。施工前,应逐级进行安全技术教育及交底,落实所有安全技术措施和人身防护用品,未经落实时不得进行施工。 第3条高处作业中的安全标志、工具、仪表、电气设施和各种设备必须在施工前加以检查,确认其完好,方能投入使用。 第4条攀登和悬空高处作业人员以及搭设高处作业安全设施人员,必须经过专业技术培训及专业考试合格,持证上岗,并必须定期进行体格检查。 第5条施工中对高处作业的安全技术设施,发现有缺陷和隐患时,必须及时解决;危及人身安全时,必须停止作业。 第6条施工作业场所有坠落可能的物件,应一律先行撤除或加以固定。高处作业中所用的物料,均应堆放平稳,不妨碍通行和装卸。工具应随手放入工具袋;作业中走道、通道板和登高用具,应随时清扫干净;拆除下的物件及余料和废料均应及时清理运走,不得任意乱置或向下丢弃。传递物件禁止抛掷。 第7条雨天和雪天进行高处作业时,必须取可靠的防滑、防寒和防冻措施。凡水、冰、霜、雪均应及时清除。对进行高处作业高耸建筑物,应事先设置避雷设施。遇六级以上强风、浓雾等恶劣气候,不得进行露天攀登与悬空高处作业。暴风雪及台风暴雨后,应对高处作业安全设施逐一加以检查,发现有松动、变行、损坏或脱落等现象,应立即修理完善。 第8条因作业需,监时拆除或变动安全防护设施时,必须经施工负责人同意,

预防高处坠落安全专项施工方案样本

青岛康大风和日丽A地块工程预防高空坠落安全专项施工方案 青岛康大诚鑫建筑安装工程有限公司 4月1日 目录

一、工程概况 (1) 二、编制依据 (2) 三、高空作业内容 (2) 四、高空防坠落事故安全组织结构及管理措施 (3) 五、防坠落材料设备 (5) 六、高空防坠落技术措施 (5) 七、大型机械设备安装拆除安全防护措施 (10) 八、高处作业安全防护设施的验收 (12) 九、应急准备和响应处理方案及措施 (13) 十、高空坠落和坍塌事故应急准备和响应预案 (17) 一、工程概况 青岛康大·风和日丽A地块项目, 由青岛康大时代房地产有限公司

开发建设, 青岛北洋建筑设计有限公司设计, 青岛泰鼎工程管理有限公司, 青岛康大诚鑫建筑安装工程有限公司总承包施工。 工程总建筑面积约16676.05㎡; 其中地上12714.3㎡地下3961.75㎡, 1#楼建筑总高度20.9米,2#楼建筑总高度19.7米, 3#楼建筑总高度37.6米; 本建筑为二类建筑多层建筑, 耐火等级为一级, 结构使用年限为五十年。工程临近马路, 交通方便。 二、编制依据 《建筑施工作业安全技术规范》( JGJ180—91) 《安全防范工程技术规范》( GB50348— ) 《建筑工程高处作业安全技术规范》( GJ80—91) 《高处作业吊篮安全规则》( JG5027—92) 《高处作业机械安全规则》( JG3099—1998) 《建筑起重机械安全监督管理规定》( 建设部116号) 《施工升降机安全规则》GB1005—1996 三、高空作业内容 按照《建筑施工作业安全技术规范》(JGJ180—91)规定, 高处作业上指凡在坠落高度基准面2米以上(含2米)有可能坠落的高空处进行作业,包括高处作业、临边、洞口、攀登、悬空、操作平台及交叉作业等。针对本工程情况制定以下高空防坠落技术措施。
