自来水厂工程施工组织设计方案

自来水厂工程施工组织设计方案
自来水厂工程施工组织设计方案

自来水厂工程

施工组织设计编制日期:年月日

目录

第一章编制概况

第二章工程概况

第三章施工总体部署

第四章施工进度计划及保证措施

第五章计划投入工程施工的劳动力情况

第六章主要机械设备配置方案

第七章施工相关方案

第八章质量管理与保证方式

第九章安全文明施工保证措施

第十章环境保护施工保证与措施

第十一章雨季紧急应变方案

第十二章对项目的建设重点、难点的分析及应对措施第十三章交工验收配合方案

第十四章服务承诺

附表一:拟投入本标段的主要施工设备表

附表二:拟配备本标段的试验和检测仪器设备表

附表三:劳动力计划表

附表四:计划开、竣工日期和施工进度计划横道图附表五:施工总平面图

附表六:临时用地表

第一章编制说明

第一节、编制指导思想

我司在认真学习了招标文件、施工设计图纸、工程量清单,并结合施工环境条件,并结合我司施工技术力量,以质量为中心,创建业主满意工程为指导思想,遵照GB/T19001-2000《质量管理和质量保证》系列标准,选配高素质的项目管理班子实施项目管理,编制一套完整的能够确保优质、高速、安全地完成本工程的施工组织设计,以满足和达到业主的要求。

第二节、编制依据

国家现行的设计法规、标准和地方有关法律和标准

1、《工程测量规范》(GB50026-2002)

2、《建筑地基处理技术规范》(JGJ79-2008)

3、《建筑地基础施工质量验收规范》GB50202-2002;

4、《砼结构工程施工质量验收规范》(GB50204-2002)

5、《砼外加剂应用技术规范》(GB50119-2003)

6、《砼泵送施工技术规程》JGJ/T10-95;

7、《砌筑砂浆配合比设计规程》(JGJ98-2000)

8、《钢筋焊接及验收规范》(JGJ19-96)

9、《网架结构工程质量检验评定标准》(JGJ78-91)

10、《给排水管道工程施工及验收规范》(GB50268-97)

11、《电气装置安装工程低压电器施工及验收规范》(GB50254-96)

12、《建筑工程质量检验评定标准》(GBJ301-2008)

13、《施工现场临时用电安全技术规范》JGJ46-2005

14、《机械设备安装施工及验收通用规范》(GB50231-98)

15、《现场设备、工业管道焊接工程施工及验收规范》(GB50326-98)

16、《施工现场临时用电技术规范》(JGJ46-88)

17、《电气装置安装工程施工及验收规范》(GB50254-96)

18、《建筑电气安装工程施工质量验收规范》(GB50303-2002)

19、《自动化仪表工程施工及验收规范》(GB50093-2002)

20、《建筑施工安全检查标准》(JGJ59-2011)

21、《建筑安装工程质量检验评定统一标准》GBJ50300-2001

22、《施工现场临时用电安全技术规范》(JGJ46-2005)

本工程施工除必须履行投标承诺和施工合同外,尚应遵守国家的《建筑法》、《安全生产法》,认真执行《建设工程质量管理条例》和《建设工程安全生产管理条例》。

第二章工程概况

本工程位于**自来水厂内,该项目主要由细格栅间及配水混合井、网格絮凝池、平流沉淀池、气水反冲洗V型滤池、清水池、吸水井二级泵房、变配电间、贮泥池、污泥浓缩脱水机房、排水池、加药间、设备、变配电电气系统、防雷、自控、仪表、视频监控系统、中控车间、工艺管道、辅助性建筑物、围墙、绿化、厂区道路及给排水管道等组成。其中项目分三大类,即:土建工程及附属部分、管道安装工程部分和电气工程部分。

第三章施工总体部署

第一节组织准备

一、工程施工目标

1.质量目标:GB50300-2008《建筑工程施工质量验收统一标准》及现行相关质量验收标准。

2.工期目标:确保本工程在450日历天(含试车时间)内全面完成。若甲方另有目标要求时,我方将保证按要求的时间完成。

3.安全目标:加强进场人员的安全思想教育,提高施工人员的安全意识,同时加大安全费用投入,杜绝死亡及重伤事故,月轻伤频率控制在1.5‰以下。

4.文明施工:实现整个施工现场整洁、规范、有序,交通顺畅,不扬尘,利民不扰民。

二、组织机构的建立

本工程的一大特点是工期紧,任务重,工程难度大,质量要求高。为确保高质量、按期、安全地实现本工程各项施工目标,在本工程建立一个实力很强的施工项目部,在公司的统一管理下,完善项目部的各项管理制度,严格按照施工项目法进行本工程的施工和管理。按照公司、项目部两级管理体制认真落实生产、质量、安全各级责任人。

三、施工组织管理机构框图

该工程在实施时,将在公司总工程师统一部署和各职能处室协同配合下,由项目经理牵头组织,项目技术负责人负责落实,按壹级施工项目部编制,组织经历过类似工程施工、能吃苦而耐劳的具有丰富

的施工经验的各类专业工程技术管理人员投入施工管理。项目组织机构设置如下:

四、项目主要管理人员的选派

1.项目经理选派

根据本工程的特殊性,施工难度较大的特点,选派长期从事市政工程建设,经验丰富,责任心强的同志担任本工程项目的项目经理,对工程进行全面管理。

2.技术负责人选派

选派一位具有很强的理论水平,又有丰富工作经验,责任心强的技术干部负责本项目部技术,对工程施工技术进行监督和指导。

3.施工内业选派

选派有技术实力、工作经验丰富、认真负责的技术人员承担本项目部施工内业工作,协助技术负责人进行工程施工技术工作。

4.施工工长选派

由于工程施工的难度大,施工任务重,现场变化快,将选派责任心强,吃苦耐劳,具有丰富工作经验,能果断采取应变措施,且多年来担任过施工工长工作的同志负责现场施工,直接指挥现场施工。

5.质检工程师选派

工程质量责任重于泰山,为确保本工程的施工质量目标,将选派多年从事质检工作,在工作中敢说敢管,原则性强,持有“质检资格证”和“上岗证”的同志担任质检工程师工作,全面落实工程质量的检查和验收。

五、项目主要管理人员的岗位职责

1、项目经理

代表公司是该工程施工的最高指令人,对工程形象进度和工程质量负全面的责任。岗位职责如下:

(1)全面主持项目执行机构的日常工作;

(2)在投标阶段,组织编制投标文件;

(3)项目实施过程的全职组织者和指挥者;

(4)组织编制项目质量保证计划、各类施工技术方案、安全文明施工组织管理方案并督促落实工作;

(5)组织编制项目执行机构的劳资分配制度和其他管理制度;(6)与组织编制项目实施的各类进度计划、预算、报表;

(7)组织项目实施的各类供应商的选择工作;

(8)拟订项目执行机构组织和人员配制及其岗位职责;

(9)具体负责项目质量、工期,安全目标的管理监督工作;(10)决定项目的各种奖励分配方案并报公司备案;

(11)负责与业主、监理、设计等的协调和沟通的组织领导工作;(12)组织和领导工程创优工作;

(13)负责工程的竣工交验工作;

2、技术负责人

对该项目工程负技术责任,分管施工内业、工程施工、工程质量、测量工作、组织参加业主技术会议和编制实施性施工组织设计,解决施工过程疑难问题,组织编制、审定竣工资料。

岗位职责:

(1)协助项目经理管理和领导技术部和设计部的工作;

(2)组织相关部门和人员代表项目部参与业主、监理或设计方等就施工方案、技术、设计、质量等方面问题的会议、讨论或磋商;(3)主持施工组织设计和重大技术方案和测量方案的编制并负责审核、把关;

(4)组织进度计划的编制并监督落实,负责沟槽开挖与管道安装等工作之间在进度安排方面的配合和协调;

(5)参与项目质量策划并督促技术方案和施工组织设计主要内容的落实工作;

(6)对新技术、新工艺和新材料在本工程的推广和使用进行指导

并把关;

(7)协助项目领导和组织创优工作;

(8)竣工图、竣工资料、技术总结等工作的指导和把关;

(9)负责组织对工人和劳务队伍的岗前培训工作并审查培训效果;(10)负责并组织图纸会审工作;

3、责任工长

在项目经理和技术负责人领导下,对工程施工形象进度,工程质量具体策划并下令给工长执行,是直接布置作业层,按进度计划正常动转的指挥者,对工程进度和工程质量负直接责任。

认真编制生产计划和施工方案,组织落实施工工艺、质量及安全技术措施。

参加图纸会审、隐蔽工程验收、技术复核、设计变更签证、中间验收及竣工结算等,督促技术资料整理归档。

实做好操作班组任务交底和技术交底,检查把关砼、砂浆级配及其它成品、半成品的制作成本、质量,力求降低消耗。

定期召开班组质量、安全动态分析会,贯彻落实三级安全教育和季节性的施工措施和“谁施工谁负责安全”的原则。

协调各工程的衔接及各职能人员的管理,保证施工项目按质按期交付使用,不得安排无证人员进行特种作业,参加半月一次的安全检查并做好整改工作。

4、安全负责人

贯彻安全生产的各项规定,并模范遵守。

参与施工组织设计中安全技术措施的制订及审查。

负责对职工进行安全生产的项目部级教育,做好施工中的安全交底和平时的宣传工作。会同有关部门搞好特殊工种工人的技术培训和考核工作。

深入施工现场检查、监督、指导各项安全规定的落实,消除事故隐患,分析安全动态,不断改进安全管理和安全技术措施。定期向项目经理汇报安全生产具体情况。

正确行使安全否决权,做到奖罚分明,处事公正,同时做好各级职能部门对本工程安全检查的配合工作。

负责对现场安全设施的检查与验收,指导维护工作。

督促有关部门按规定及时发放职工劳动防护用品,并指导合理使用。

参与企业工伤事故的调查和处理,及时总结经验教训,防止类似事故重复发生。

参加每半月的项目安全大检查,做到“三定”并做好记录。

岗位职责:

(1)协助技术负责人工作和监理一道,负责项目安全生产、文明施工和环境保护工作;

(2)参与编制项目质量保证计划,负责编制安全文明施工组织管理方案和管理制度并监督实施;

(3)负责安全生产和文明施工的日常检查、监督、消除隐患等管理工作;

(4)负责管理人员和进场工人安全教育工作;负责安全技术审核把关和安全交底;负责每周的全员安全生产例会;

(5)参与相关材料供应商的选择和管理工作;

(6)负责项目争创“市级示范文明安全工地”的组织和管理活动;负责安全目标的分解落实和安全生产责任制的考核评比;负责开展各类安全生产竞赛和宣传活动;

(7)负责制定安全生产应急计划,保证一旦出现安全事故,能立即按规定报告各级政府机构,保证项目施工生产的正常进行,负责准备安全事故报告;

(8)负责安全生产日志和文明施工资料的收集整理工作;

(9)配合行政部,做好项目对外宣传工作;

(10)负责协调周边关系,处理施工扰民问题和特殊交通运输问题等;

5、质检负责人

向所有检查范围的项目、各工种进行规范和质量要求技术交底。及时进行隐蔽工程验收和技术复核,同时按质量评定要求,评定分项、分部工程质量等级,做到项目齐全、真实、准确。

不符合要求的分项及时指导返工补修,做到不合格部位不隐不漏并重新评定质量等级。

组织质量互查,按细则实施奖罚,对不服从监督检查和出现质量事故的班组、工人有权处以5—50元的罚款。配合材料员对各种材料、成品、半成品应在使用前进行质量验证,严禁不合格材料的使用。

及时向分公司质安科反馈信息,总结推行提高质量的新工艺。是工程质量的具体负责人,负责巡视监督施工现场工序是否按规程、规范施工情况并及时纠正,协助资料员搞好隐蔽工程等工程质量资料。

岗位职责:

(1)协助技术负责人工作,负责项目质量监督、质量管理、创优评奖和质量体系工作的开展;

(2)配合项目质量总监,负责管理项目质量检检小组的工作,实施项目过程中工程质量的质检工作,并与政府质量监督对口工作;(3)负责管理落实质量记录的整理存档工作,协助项目总工程师和副总工程师进行竣工资料的编制工作;

(4)负责编制项目质量保证计划并负责监督实施、过程控制、日常管理;

(5)负责项目全员质量保证体系和质量方针的培训教育工作;(6)负责分部分项工程工序质量检查和质量评定工作;

(7)参与相关材料供应商的选择和日常管理工作;

(8)负责质量目标的分解落实,编制质量奖惩责任制度并负责日常管理;

(9)负责工程创优和评奖的策划、组织、资料准备和日常管理工作;

(10)最终负责竣工和阶段交验技术资料和质量记录的整理、分装工作;与技术部一道,共同负责项目阶段交验和竣工交验;

(11)负责质量事故的预防和整改处理工作。

6、生产班组长职责

按照施工方案,组织劳动力进场,切实做好班组的施工工艺和安全技术措施交底工作。

监督、检查本班组操作工人按图纸、规范、施工方案施工。组织班组进行自检、互检和交接检工作,发现不合格项目及时组织工人进行整改,确保本班组工作面的质量符合标准。

负责传达项目部的各项管理内容,上报班组各项情况,及时进行调整。

认真遵守安全规程和有关安全生产制度,对本组人员在生产中的安全健康负责。

搞好安全活动日,开好班前、班后安全会,对新调入的工人进行现场班组级安全教育。

组织本组职工学习施工技术和安全规程及制度,检查执行情况,在任何情况下,均不得违章,不得擅自动用机械、电气、架子等设备。

经常检查施工现场的安全生产情况,加强安全自检,发现问题及时解决,不能解决的要采取临时控制措施,并及时上报。发生工伤事故要详细记录并及时上报,组织全组人员认真分析,提出防范措施。发生重大伤亡事故要保护好现场并立即上报项目部主管。

为保证该工程,优质、高效、快速、安全、低耗建成,将有效运用我司施工管理体系,该体系主要由以下几大部分组成,项目物资管理、经营造价管理、施工技术管理、项目财务管理、项目人事劳资管理、项目治安保卫管理、项目行政管理。

第二节项目组织机构管理

一、项目物资组织管理

严格执行质量认证体系文件中物资管理的规定和要求,使施工项目需用的物资:满足设计的要求;到现场时间满足施工进度要求;减少消耗,提高经济效益。

二、施工技术组织管理

1、技术管理目标

通过对项目各项施工技术活动的科学、系统、有效的管理,,实现项目工期目标、质量目标、安全目标和经营目标的最大优化,达到项目管理的既定目标。

2、技术管理组织结构及职责

(1)施工项目技术管理工作由项目总工程师主持,项目工程部组织(项目工程部由施工管理和技术管理部组成);业务上接受公司工程部和档案科的监督和指导。

(2)项目工程部在项目范围内负责施工技术管理、施工技术开发、技术文件和资料管理、项目施工调度以及项目技术经济分析与评价等工作。

3、施工调度管理

(1)施工调度人员应协助项目施工经理对外沟通关系,解决矛盾排除障碍,同心协力:对内协调和处理施工中分工与配合的问题,协调和纠正施工计划执行中的偏差,协助解决施工中资源中的供求平衡,沟通信息,加快作业进度,提高效率。

(2)项目施工协调由项目工程部管理。

(3)施工调度的任务

a、详细了解项目各种进度计划,切实掌握进度实施情况,组织指挥、督促检查计划实施;及时发现计划与实际脱节的问题,积极参与计划平衡,适时组织调配,保证施工总进度计划的实现。

b、及时发现施工中发生的各类矛盾,协调解决单位之间、部门之间、专业施工之间的配合问题。

c、平衡资源(人员、资金、设施、设备、技术和方法),提前打开施工作业进行的绿灯。

d、组织召开调度会议,落实与监督实施调度会议决议,必要时可发布调度令。

(4)施工调度原则

a、调度工作必须依据施工进度计划(施工总进度计划、专项进度计划)、围绕施工组织设计和其它技术文件进行,不得擅自变更。

b、施工生产中的问题,调度人员通过协调工作促进有关部门解决调人员不得取代其它职能部门工作。

c、项目部的调度决定与顾客的调度决定不一致时,执行顾客的调度决定。

d、调度人员必须深入现场、基层,切实掌握施工中的具体情况,分析问题,提出建设性意见,当好项目施工经理的参谋。

4、现场文明施工管理

文明施工,是现代化施工的一个重要标志,也是现代化施工的客

观要求,它充分体现出施工队伍的精神风貌和技术素质。文明施工管理目的是使施工现场保持良好的施工环境和施工秩序,因此它贯穿于施工全过程,是一项涉及面广、群众性强的管理工作,项目部必须职责明确、常抓不懈。

a、现场文明施工管理由项目生产副经理负责,项目工程部组织和协调,项目安全管理部进行日常监督、检查。

b、项目部组织各职能部室对施工活动优化管理,努力达到人、机、物、料、环的最佳组合,做到人尽其用、合理安排、科学施工、文明安全、优质高效。

c、开展全员文明施工教育,提高全体职工的素质;使其真正懂得文明施工是安全无事故生产的基础、是施工高质量的保证、是职业道德的具体表现、是赢得信誉的基本条件;从而养成遵章守纪和文明施工的习惯,逐步使文明施工成为全体职工的自觉行动。

d、项目部结合现场实际,制订文明施工实施细则,指导和推进文明施工活动。

e、项目部划分部分区域,各责任单位分片包干,不留死角,随时维护,创造一个明快、舒畅的生产、生活环境。

5、施工质量问题处理

a、处理质量问题应达到安全可靠,不留隐患,满足生产、使用要求,施工方便,经济合理的目的。处理中应重视分析和消除产生质量问题的原因,并举一反三,防上类似的问题发生。

b 、施工质量问题的分析、评审鉴定、纠正、预防遵照公司质量

体系文件《不合格品控制程序》和《纠正和预防措施程序》。

c、项目工程部质量员负责编制处理方案,按分级管理原则审批后实施。

d、施工质量问题实施返工之后应重新进行检验和评定;对实施让步接受的施工质量问题,必须取得顾客和设计单位的认证。

6、施工技术总结

(1)实践是检验真理的唯一标准,通过工程施工的实践过程,必然会有很多经验和体会,认真加以总结,不仅是公司积累工程资料和施工经验的方法,也是提高全体职工素质和管理水平的重要手段。

(2)项目工程部制订施工技术总结计划和评比、奖励办法,经项目总工程师和项目生产副经理批准后进行动员和落实。

(3)施工技术总结的内容可包括施工组织设计和施工方案实施情况,工法、施工工艺和操作的改进,新工艺、新技术、新材料、新设备的实施使用情况和体会,施工存在问题分析、处理、效果探讨,施工管理总结等。

(4)施工技术总结由项目工程部组织编写,项目总工程师审核,项目经理审批并组织评比、奖励。

(5)项目工程部负责将施工技术总结报公司技术开发部审查并归档,同时选择和推荐优秀的总结参加公司评比与交流。

三、技术管理措施

科学技术是第一生产力,技术管理是项目管理的关键环节和重要组成部分,它直接左右项目的综合效益。

技术管理,就是通过对施工项目的深入全面的了解和研究,综合本企业的实际,采用先进、科学的施工技术和管理技术,优化配备资源(人力、资金、设施、设备、技术和方法,最大限度地达到质量、工期和成本的统一,实现项目管理的既定目标。

通过对施工技术活动科学、系统、有效的管理,在施工过程中正确贯彻国家各项政策;科学地组织各项技术工作;充分发挥技术的作用;建立良好的生产秩序;保证生产过程符合技术规范的要求;不断推进技术进步。

项目施工技术管理中,我们将以公司质量体系文件为依托,以项目法管理模式;通过对技术管理人员的岗位和责任,制订工作质量考核标准,使项目施工技术管理成为工程“进度及时、质量创优、成本节约”的强有力的保证。

第三节、施工现场总平面布置

我公司挑选管理经验丰富、技术水平高、责任心强的优秀管理人员组建,从组织上确保严格按本施工组织设计制定的各项技术要求,以ISO9002的施工质量管理模式,对本工程实施科学规范化的项目管理,加强对施工过程的质量预控工作。本工程为总公司的质量创优重点工程,从技术管理、施工力量、机械配置、材料供应、资金高度等方面,全方位对本工程给予支持。由公司技术部、质安部派专人对本工程施工的全过程实施管理和监控,以确保本工程按合同如期竣工,验收一次达标。

一、施工指导思想及目标

施工进场后首先完成“三通一平”,保证施工用水、用电到位,再组织有关勘察工作。

(一)施工指导方针

1.抓目标管理和生产要素的优化组合

项目建立“目标责任考核机制”,按“管理绩效=目标方向×工作效率”的原理,明确各项目标,优化组合生产要素,既对完成施工任务提出要求又对工作效率提出要求,以目标指导行动。做到人人职责明确、目标清楚,并定期考核,督促落实。

2.抓过程控制

(1)加强过程策划,做到计划、实施、控制、总结联动,不放过任何一项可改进和提高的机会。

(2)区别特殊、关键与一般工序,在保证一般工序的同时,对特殊、关键工序重点布置。

(3)做好日常的人、机、料、法、环的记录与分析,以作为衡量工程质量的晴雨表进行监控。

3.抓动态管理

尤其是各生产要素的动态管理,把好生产要素的验收、使用、评定三关,加强对劳动力的控制,进场考核不合格的坚决不收,使用中技术达不到要求或责任心不强的清理出场;将评定时成绩差又不加以改进的工人清理出场,从而调动生产工人的积极性,保证使用合格的劳务人员,进而保证工程质量。

4.抓监督保障

从公司质量体系和工程施工过程两个角度加强质量监督,定期开展质量体系审核,注重质量管理实效和实施过程的有效性,严格把好工程质量监督关,对工程从形式到竣工全过程的各工序、各操作过程进行监控,杜绝不合格品流入下道工序。

5.加大科技进步的投入力度,建立并形成技术促进质量的动力机制。“技术是质量的保证,质量是技术的体现”,在工程项目施工中,我们把科技进步作为质量体系有效运行的一个基本要素,创出精品工程。努力把质量上的可靠性,技术上的先进性,经济上的合理性融合在一起,把企业传统的施工工艺与新技术融为一体,在工程上开展技术革新,既保证质量目标的实现,又丰富和完善了公司的技术保证体系。

二、工程施工目标

1、质量目标:达到国家现行有关施工质量验收规范要求,并达到合格标准。

2.工期目标:450日历天(含试车时间)。

3.安全目标:杜绝死亡及重伤事故,月轻伤频率小于2‰,无重大机械设备事故。

4.文明施工目标:“文明施工工地”。

三、施工准备

(一)熟悉施工图审查

在工程开工前,组织现场施工人员熟悉、审查图纸,领会设计意图,明确工程重点部位,重视工程重要环节,应着重注意以下几个方

(新)水厂施工组织设计_

水库集中供水工程 施工组织设计 日照×××工程安装工程处二OO九年二月

一、项目概况 根据社会经济情况、水源情况及现状农村自来水建设情况,×××计划三年内基本实现农村供水城市化,城乡供水一体化总体目标。力争在2010年,全区农村自来水普及率达到100%,通自来水工程的村庄、自来水入户率达到90%以上,在水源上实现较高的水源保证率和良好的供水水质、在供水规模上实现区域化、合理化,在运行管理上建立充满活力、符合市场经济要求新管理机制,在工程建设标准上符合规范和精品工程要求,最终实现我区农村安全供水的目标。 ×××水库集中供水工程是我区农村饮水发展规划的一部分,发挥水源地势高、水质优的有利条件,建设自压供水工程。该工程位于×××镇西南部,项目区地形为山丘区,规划供水受益村庄15个,受益人口15051口人,工程以上栗山水库(小型,总库容68万立方米)为主水源,规划于水库放水洞处建设水厂一处,实现自压供水型式。 本工程的水源——×××小(二)型水库位于傅疃河支流上游,流域面积1.6km2, 总库容68万m3, 兴利库容48万m3,死库容1.2万m3。 二、净水厂工程 水厂选定于大坝下游,地形较开阔处,自压高程满足水处理需要和下游供水要求。

(1)净水厂规模:考虑下一步供水规模将逐步扩大,且本工程为全区大管网一部分,为满足下一步发展需要,净水厂设计供水规模100m3/h,日供水能力达到2400 m3,满足设计时供水量152m3/h。 (2)净水厂平面布置:净水厂由净水设备、清水池、配水阀、给水车间、生活区及绿化区组成,具体布置见图2-2。 (3)净水厂主要建筑物规划设计 1)水处理设备采用模块化净水设备,水库水经放水洞自压放到净水设备,对水质进行净化处理,并进行反冲洗,冲洗周期1天。处理合格的水流入清水池。水处理及供水工艺流程见图2-3。水质处理后符合《生活饮用水卫生标准》。 2)清水池:设计池底高程110m,池高3m,水深2.7m。正常工作水位109.7m。水池长13.15m,内设支撑墙3道,宽0.25m。池宽10.4m。边墙采用M7.5浆砌块石重力墙,内侧浇灌厚0.2m的C25混凝土(配φ10@200钢筋)。池底采用M7.5浆砌块石垫层,厚0.3m,垫层以上浇灌厚0.2m的C25混凝土底板(配φ10@200钢筋)。内表面采用防渗抹面。详见图2-4。

自来水厂工程施工组织设计方案

自来水厂工程 施工组织设计编制日期:年月日

目录 第一章编制概况 第二章工程概况 第三章施工总体部署 第四章施工进度计划及保证措施 第五章计划投入工程施工的劳动力情况 第六章主要机械设备配置方案 第七章施工相关方案 第八章质量管理与保证方式 第九章安全文明施工保证措施 第十章环境保护施工保证与措施 第十一章雨季紧急应变方案 第十二章对项目的建设重点、难点的分析及应对措施第十三章交工验收配合方案 第十四章服务承诺 附表一:拟投入本标段的主要施工设备表 附表二:拟配备本标段的试验和检测仪器设备表 附表三:劳动力计划表 附表四:计划开、竣工日期和施工进度计划横道图附表五:施工总平面图 附表六:临时用地表

第一章编制说明 第一节、编制指导思想 我司在认真学习了招标文件、施工设计图纸、工程量清单,并结合施工环境条件,并结合我司施工技术力量,以质量为中心,创建业主满意工程为指导思想,遵照GB/T19001-2000《质量管理和质量保证》系列标准,选配高素质的项目管理班子实施项目管理,编制一套完整的能够确保优质、高速、安全地完成本工程的施工组织设计,以满足和达到业主的要求。 第二节、编制依据 国家现行的设计法规、标准和地方有关法律和标准 1、《工程测量规范》(GB50026-2002) 2、《建筑地基处理技术规范》(JGJ79-2008) 3、《建筑地基础施工质量验收规范》GB50202-2002; 4、《砼结构工程施工质量验收规范》(GB50204-2002) 5、《砼外加剂应用技术规范》(GB50119-2003) 6、《砼泵送施工技术规程》JGJ/T10-95; 7、《砌筑砂浆配合比设计规程》(JGJ98-2000) 8、《钢筋焊接及验收规范》(JGJ19-96) 9、《网架结构工程质量检验评定标准》(JGJ78-91) 10、《给排水管道工程施工及验收规范》(GB50268-97) 11、《电气装置安装工程低压电器施工及验收规范》(GB50254-96) 12、《建筑工程质量检验评定标准》(GBJ301-2008)

最新版水厂扩建及管网延伸工程施工组织设计方案

水厂扩建及管网延伸工程施工组织设计方案

目录 第一章编制说明 1.1编制依据 1.2本工程涉及的主要法律法规、规范、图集1.3其他依据 1.4编制原则 第二章工程概况 2.1工程概况 2.2工程设计概况 2.3建设地区特征 2.4工程特点与难点 第三章施工部署 3.1施工总体目标 3.2主要施工内容 3.3施工流水段划分

3.4施工的重点和难点分析 3.5项目组织准备 3.6项目主要管理人员职责 第四章施工进度计划 第五章施工准备与资源配置计划5.1施工准备 5.2资源配置计划 第六章主要施工方案 6.1土方工程施工方案 6.2水池施工方案 6.3抹灰工程 6.4混凝土垫层施工 6.5砖砌排水沟工程 6.6水泥混凝土路面施工 6.7人行道步行砖铺设施工

6.8砖砌雨污水检查井施工6.9路缘石与平石砌筑施工6.10圆形铸铁管施工 6.11绿化工程施工 第七章施工现场平面布置7.1项目部驻地平面布置7.2临时用电 7.3施工临时水布置 第八章主要施工管理计划8.1进度管理计划 8.2质量管理计划 8.3安全生产计划 8.4环境管理计划 8.5成本管理计划 8.5合同管理计划

8.6保修管理计划 8.7成品保护管理计划 8.8物资管理计划 8.9创优质工程管理计划 第九章夏季施工措施 第十章雨季施工措施 10.1雨季施工重点控制工序及措施 10.2材料、设备保护 附表一:拟投入本工程的主要施工设备表 附表二:拟投入本工程的试验和检测仪器表附表三:劳动力计划表 附表四:计划开、竣工日期和施工进度横道图附表五:施工总平面布置图 附表六:临时用地表

水厂工程施工组织设计

第一章编制说明 一、编制依据 1、泵站工程招标文件。 2、泵站工程施工图。 3、工程地质勘察报告(详勘)。 4、我公司历年同类工程的施工经验。 二、编制原则 1、遵循招标文件条款的原则,在编制施工组织文字说明及附表中,严格按照招标文件要求,做到统一标准规范编制。 2、遵循设计文件和规范,编制的原则,在编写主要项目施工方法中严格按设计要求,执行现行的施工规范和验收标准,科学组织施工,确保工程的质量和进度。 3、坚持实事求是。一切从实际出发的原则,在制定施工方法中根据本公司的施工能力、经济实力、技术水平、坚持科学组织、合理安排、均衡生产、确保高速、高质量地完成项目建设。 4、坚持施工全过程管理的原则,在工序施工中严格执行监理工程师的指令。 (一)工程概况: 湘潭三水厂水源搬迁改造工程施工项目,位于湘潭三大桥西侧、滨江路南侧。由中环水务出资建设,中铁第四勘察设计院集团有限公司设计,湖南第三工程有限公司施工承建,长沙中大建设监理有限公司负责监管。日供水30万吨/日;建安造价约2000万元。项目由取水头部、导水管、取水泵井、取水泵房、办公综合用房及配套工程。建筑结构安全等级为二级,结构设计使用年限50年,抗震设防类别乙类,建筑耐火等级二级,屋面防水等级一级,泵房等级别Ⅱ,泵站建筑物级别2(永久性建筑),防洪标准设计50年。 1、泵房及设备间: 框架结构,建筑面积2876平方米,建筑总高11.85米。设备间基础为钻孔灌注桩、承台及基础梁,桩径600,持力层为中风化泥质粉砂岩。现浇柱、梁、板、吊车梁等。砼强度等级:桩、承台、基础梁、柱、梁板、吊车梁均C35。钢筋采用HPB235、HRB335、HRB400、HRB500。砌体±0.00以下MU20浇结蒸压粉煤灰砖,±0.00以上采用A3.5B06蒸压加气砼砌块。地面采用地面砖,内墙为涂料、

水厂施工组织设计

目录 第一章编制依据 第二章工程概况 第三章工程施工特点及施工任务的划分 第四章施工准备 第五章施工组织机构 第六章主要分部分项工程施工方法 第七章主要施工机械设备及劳动力配备计划第八章确保工程质量的技术组织措施 第九章确保安全施工的技术组织措施 第十章确保文明施工的组织措施 第十一章确保工期的技术组织措施 第十二章施工总进度计划 第十三章成品半成品的保护措施 第十四章各关键点,技术难点的处理措施第十五章施工总体平面布置 第十六章合理化建议

第一章编制依据 《安阳市第八水厂厂区工程岩土勘察报告》 《安阳市第八水厂施工图纸》 《建筑地基基础工程施工质量验收规范》GB50202-2002 《建筑地基处理技术规范》JGJ79-2012 《混凝土结构工程施工质量验收规范》GB50204--2015 《钢筋焊接及验收规程》JGJ18-2012 《建筑工程施工质量验收统一标准》GB50300-2013 《砌体结构工程施工质量验收规范》GB50203-2011 《屋面工程质量验收规范》GB50207-2012 《建筑地面工程施工质量验收规范》GB50209-2010 《建筑装饰装修工程质量验收规范》GB50210-2001 《建筑给水排水及采暖工程施工质量验收规范》GB50242-2002 《给水排水构筑物工程施工及验收规范》GB50141-2008 《建筑电气工程施工质量验收规范》GB50303-2002 《电器装置安装工程高压电器施工及验收规范》GBJ147-2010 《电器装置安装工程电气设备交接实验标准》GB50150-2010 《电器装置安装工程电缆电线施工及验收规范》GB50168-2011 《电器装置安装工程接地装置施工及验收规范》GB50169-2010 《电器装置安装工程旋转电器施工及验收规范》GB50170-2006 《电器装置安装工程低压电器施工及验收规范》GB50254-2014 《电器装置安装工程1KW及以下配线工程施工及验收规范》GB50258-2008 《电器装置安装工程电气照明装置施工及验收规范》GB50259-2006 《建筑电气安装工程质量检验评定标准》GBJ303-88

自来水厂供水工程土建、管道采购及安装工程施工组织设计

目录 第一章、各分部分项工程的主要施工方法.......................1-29 第二章、工程投入的主要施工机械设备情况表. (30) 第三章、劳动力安排计划 (31) 第四章、确保工程质量的技术组织措施........................32-40 第五章、确保安全生产的技术组织措施........................40-55 第六章、确保文明施工的技术组织措施........................55-56 第七章、确保工期的技术组织措施..............................57-58 第八章、冬、雨季施工措施.......................................58-59 第九章、地下管线及地上设施的防护措施. (60) PE管道施工组织设计 施工平面布置图 施工进度计划网络图

第一章、分部分项工程的主要施工方法 本工程为寻甸县供水工程净水厂工程,工程含综合楼、加药房、土建及安装工程、旋流反应沉淀池重力式无阀滤池、清水池、挡土围墙、大门等土建及安装工程。 一)、主要施工方法 (一)施工测量 (1)把固定路线的主要控制点,既转角点(曲线和缓和曲线起点及中间各点和直线上的整桩与加桩等,予以复测恢复,并将上述各桩点沿垂直方向平移路面之外,作为辅助基线,但以不妨碍施工,不影响挖土方为原则,用钢尺量距,以便辩认。 (2)在两侧边桩用红漆线标示路面设计中心高,以红漆上平为准,做为施工依据。 (3)要给制路面结构及横断高程下反数草图,向施工班组交底,以便施工时掌握高程。 二)、基础土方开挖 1、基础土方开挖:按测量的基础施工开挖线进行基础开挖,机械开挖与人工开挖相结合进行;人工清理、机械外运。大面积地方利用机械开挖,机械无法开挖的部位进行人工配合开挖;开挖过程中要按规范要求留出施工作业面,按比例放坡,预防基坑坍塌。在开挖时要注意杜绝超挖现象。在挖至距设计标高200MM时,改为人工开挖,清理避免扰动原地基土。

供水工程施工组织设计方案

****市****工程一期净水厂 总体施工组织设计 一、编制技术标书的主要依据 ()市政工程设计技术管理标准 ()城市给水工程规划规范() ()室外给水设计规范() ()建筑给水排水设计规范() ()给水排水制图标准() ()地表水环境质量标准() ()城市工程管线综合规划规范() ()滤池气水冲洗设计规程(:) ()城市供水厂运行、维护及安全技术规程()()混凝土结构设计规范() ()给水排水构筑物施工及验收规范() ()市政工程质量等级评定标准(及补充规定)()建筑工程施工质量验收统一标准() ()《质量手册》 ()《标准工作程序》 ()《市政工程施工技术规程》 ()《市政工程施工手册》 ()给水排水管道工程施工及验收规范() ()给水排水构筑物施工及验收规范()

()采暖与卫生工程施工及验收规范() ()埋地给水钢制管道水泥砂浆衬里技术标准()()埋地钢质管道环氧煤沥青防腐层技术标准()()土方与爆破工程施工及验收规范() ()地基与基础工程施工及验收规范() ()砖石工程施工及验收规范() ()混凝土结构工程施工及验收规范() ()混凝土碱含量标准() ()屋面工程技术规范() ()建筑地面工程施工及验收规范() ()地下水防水工程施工及验收规范() ()混凝土外加剂应用技术规范() ()建筑工程质量检验评定标准() ()建筑电气安装工程质量检验评定标准() ()建筑工程施工现场供用电安全规范() ()钢筋焊接及验收规程() ()机械设备安装工程施工及验收通用规范()()压缩机、风机、泵安装工程施工及验收规范()()起重设备安装工程施工及验收规范() ()设计图纸 二、工程概况:

乡镇供水水厂工程施工组织设计

乡镇供水水厂工程施工组织设计

某水厂 施 工 组 织 设 计 某建筑安装有限公司二00八年元月

目录 一、综合说明错误!未定义书签。 二、工程概况错误!未定义书签。 三、施工准备计划错误!未定义书签。 四、施工方案错误!未定义书签。 五、工程质量保证措施错误!未定义书签。 六、安全生产保证措施错误!未定义书签。 七、安全文明施工保证措施错误!未定义书签。 八、施工现场环境保护措施错误!未定义书签。 九、施工进度保证措施错误!未定义书签。 十、劳动力组织及劳务队伍素质错误!未定义书签。十一、拟投入本工程的主要施工机械设备表错误!未定义书签。十二、拟投入本工程劳动力计划表错误!未定义书签。十三、某水厂工程施工进度计划表错误!未定义书签。

十四、某水厂工程平面布置图错误!未定义书签。十五、本工程执行强制性规范标准错误!未定义书签。十六、本工程拟采用的新技术、新工艺错误!未定义书签。十七、临时用地表错误!未定义书签。十八、主要材料及特殊材料的供应计划错误!未定义书签。

某水厂施工组织设计 一、综合说明 1、施工组织设计编制依据 (1)某县农村饮水安全项目某水厂工程招标施工图纸。 (2)某县农村饮水安全项目某镇招标图纸答疑。 (3)某县农村饮水安全项目某水厂工程招标文件。 (4)现行建筑工程的法律、法规、施工规程、规范及标准。 2、本工程使用的主要的施工规范 (1)《建筑地基基础工程施工质量验收规范》(GB50202- )(2)(2)《砌体工程施工质量验收规范》(GB50203- ) (3)《建筑工程施工质量验收统一标准》(GB50300- ) (4)《混凝土结构工程质量验收规范》(GB50204- ) (5)《建筑地面工程施工质量验收规范》(GB50209- ) (6)《地下防水工程质量验收规范》(GB50208- ) (7)《屋面工程验收规范》(GB0207- ) (8)《建筑装饰装修工程施工质量验收规范》(GB20210- )(9)《建筑给排水及采暖工程施工质量验收规范》(GB50242- )(10)《建筑电气工程施工质量验收规范》(GB50243- ) (11)《测量规范》(GBJ50026-93) 3、编制原则 (1)坚持施工技术的先进性、针对性、施工管理的科学性、有效

自来水厂工程施工组织设计

7.5万m3/日自来水厂工程 施工组织设计 编制日期:2018年5月25日

目录 第一章编制概况 第二章工程概况 第三章施工总体部署 第四章施工进度计划及保证措施 第五章计划投入工程施工的劳动力情况 第六章主要机械设备配置方案 第七章施工相关方案 第八章质量管理与保证方式 第九章安全文明施工保证措施 第十章环境保护施工保证与措施 第十一章雨季紧急应变方案 第十二章对项目的建设重点、难点的分析及应对措施第十三章交工验收配合方案 第十四章服务承诺 附表一:拟投入本标段的主要施工设备表 附表二:拟配备本标段的试验和检测仪器设备表 附表三:劳动力计划表 附表四:计划开、竣工日期和施工进度计划横道图附表五:施工总平面图 附表六:临时用地表

第一章编制说明 第一节、编制指导思想 我司在认真学习了招标文件、施工设计图纸、工程量清单,并结合施工环境条件,并结合我司施工技术力量,以质量为中心,创建业主满意工程为指导思想,遵照GB/T19001-2000《质量管理和质量保证》系列标准,选配高素质的项目管理班子实施项目管理,编制一套完整的能够确保优质、高速、安全地完成本工程的施工组织设计,以满足和达到业主的要求。 第二节、编制依据 国家现行的设计法规、标准和地方有关法律和标准 1、《工程测量规范》(GB50026-2002) 2、《建筑地基处理技术规范》(JGJ79-2008) 3、《建筑地基础施工质量验收规范》GB50202-2002; 4、《砼结构工程施工质量验收规范》(GB50204-2002) 5、《砼外加剂应用技术规范》(GB50119-2003) 6、《砼泵送施工技术规程》JGJ/T10-95; 7、《砌筑砂浆配合比设计规程》(JGJ98-2000) 8、《钢筋焊接及验收规范》(JGJ19-96) 9、《网架结构工程质量检验评定标准》(JGJ78-91) 10、《给排水管道工程施工及验收规范》(GB50268-97) 11、《电气装置安装工程低压电器施工及验收规范》(GB50254-96) 12、《建筑工程质量检验评定标准》(GBJ301-2008) 13、《施工现场临时用电安全技术规范》JGJ46-2005 14、《机械设备安装施工及验收通用规范》(GB50231-98) 15、《现场设备、工业管道焊接工程施工及验收规范》(GB50326-98) 16、《施工现场临时用电技术规范》(JGJ46-88) 17、《电气装置安装工程施工及验收规范》(GB50254-96) 18、《建筑电气安装工程施工质量验收规范》(GB50303-2002) 19、《自动化仪表工程施工及验收规范》(GB50093-2002) 20、《建筑施工安全检查标准》(JGJ59-99)

水土5万吨水厂安装工程施工组织设计

重庆市北碚水土工业园区水厂(二期) 安装工程 施工组织设计 编制:许晓华 审核:邹琦 审定: 批准:乔孔辉 重庆巨能建设集团路桥工程有限公司 二0一六年三月一日 目录 1、工程概况 1

2、编制依据 5 3、施工部署 6 4、质量保证体系、工程质量目标及质量保证措施 12 5、施工安全保证计划 17 6、文明施工及环境保护 20 7、施工机具计划与设备材料管理 21 8、本工程所执行的施工及验收规范和标准 23 9、各专业施工方案 24 9.1设备安装施工方案 24 9.2厂区管道安装施工方案 36 9.3电气安装施工方案 49 9.4 源水管线安装施工方案 59 附:安装工程施工进度计划 1、工程概况 1.1 工程名称:重庆市北碚区水土工业园二期水厂安装工程。 1.2 工程地点:重庆市北碚区水土工业园 1.3 建设单位:重庆市江东水务有限公司 1.4 设计单位:重庆市政工程中南市政设计研究院有限公司 1.5 监理单位:重庆市建设工程监理有限公司 1.6 施工单位(安装):重庆巨能建设集团路桥工程有限公司

本期工程总规模为30万吨/日,一次规划,分三期实施,本次二期规模为10万吨/日,暂建设一条工艺线5万吨/日。该工程位于重庆市北碚区水土工业园区,总占地面积?亩。一期供水水源为嘉陵江泵站接来,二期自建一座取水井和源水管线,水厂工艺流程如下图所示: 加碱 加矾加氯(季节性) 加氯 加碱补加氯 1.8 工程范围及工程造价: 包括三个部分:取水井;源水管线;厂区。; 1.8.1厂区总图:总图材料表中所规定的所有设备及管材的安装, 1.8.2配水井及预沉池:材料表所述的全部内容; 1.8.3沉淀池:材料表中所述内容; 1.8.4V 型滤池:材料设备表所述的全部内容; 1.8.5清水池:设备材料表所述内容; 1.8.6加氯间:设备材料表所述内容; 1.8.7废水回收池:设备材料表所述内容; 1.8.8加药间:设备材料表所述内容; 1.8.送个水泵房:设备材料表所述内容; 1.8.10电气部分:电气图所述内容; 1.8.11取水井部分:设备材料表所述内容; 1.8.12原水管线部分:施工图所述全部内容; 1.8.13合同价款: (人民币) 1.9 工期要求: 214日历天(2016.3.1-2016.9.30)。 1.10 质量等级要求:优良。 嘉陵江 配水井 预沉池 沉淀池 V 型滤池 清水池 清水泵房 供水管网

污水处理厂施工组织设计49620

施工组织设计 第一章、工程概况及施工总体部署 1、工程概况及地质情况 临海市江南污水处理厂市政工程位于临海市汛桥镇道头村,灵江以南,污水处理厂工程用地按远期9万m3 /d规模控制, 工程征地面积为52673m2包括深度处理和回用水处理控制用地)。其中,本一期工程征地面积为39785 m2。 临海市江南污水处理厂市政工程的工程内容包括新建污水厂的污水处理设施,污泥处理设施、尾水排放管及排放口、厂前区办公楼等生产和管理辅助设施等。砌筑,污水厂的主要处理构造物按照3万m3 /d的规模建设,部分处理构筑物、污水排放管及辅助建筑物按照9万m3 /d规模一次性建设。 1、处理工艺: 本工程污水处理工艺采用:水解酸化池+氧化沟+二沉池+终沉池工艺。尾水消毒采用紫外线消毒工艺。污泥处理采用浓缩脱水+机械深度脱水工艺,污泥脱水至含水率60%以下后外运卫生填埋处置。 本项目粗格栅及进水泵房、细格栅及旋流沉砂池、污泥浓缩池、污泥调质池采用离子除臭工艺,污泥深度脱水机房。 2、构、建筑物设计规模 本工程构筑物较多,在工程施工过程中,严格按照构筑物的构筑特点,遵照“先地下、后地上,先深,后浅”的施工原则,组织工程施工。 本工程构、建筑物设计规模

为生产构筑物结构设计说明。 按工艺流程设计,主要构筑物单体有: 粗格栅及提升泵房1座,细格栅及旋流沉淀池1 座,高位井1 座,氧化沟1座,二沉池1座,污泥浓缩池1座,终沉池1 座、加药间1 座,脱水机房1 座,鼓风机房1 座、综合楼1 座,具体见工艺总平面图。 1.2、工程难点、要点 本工程主要包括水厂范围内的(构)建筑物土建工程、主要工艺管道的安装调试工程及附属市政工程。工程难点、要点如下: ⑴、本工程场地较小,作业面窄且多,很难进行流水作业,给施工造成一定的难度,严重影响施工进度。如何合理安排好各单项工程施工顺序也是本工程的难点。 ⑵、本工程基坑开挖和降水均造成很大难度,如何做好基坑开挖时的支护和降水也是本工程的一大难点。 ⑶、本工程包括土建、设备安装、电气安装等,工程类别多,在施工中必须做好各专业的相互配合。 ⑷、结合本工程的难点、要点,相应的应对措施在后面的章节中分别叙述。 ⑸、本工程场地类型属于软弱土,属于对抗震不利地段,建筑场地类别为IV

市政工程水厂水源工程施工组织设计方案

市政工程水厂水源工程施工组织设计方案

目录 第一章施工组织设计编制说明 (5) 第1节编制依据 (5) 第2节编制原则 (6) 第3节承建该工程施工的优势 (6) 第二章工程概况 (7) 第1节简况 (7) 第2节工程范围 (8) 第3节工程概况 (8) 第4节场地地形、地貌、地质构造、工程地质条件 (8) 第三章管理机构与部署 (10) 第1节管理机构与部署 (10) 第2节项目班子配备和职责分工 (14) 第3节施工目标 (20) 第4节施工准备 (21) 第四章拟投入的主要施工机械设备表 (23) 第1节拟投入的主要施工机械设备表 (23) 第2节计划用于本工程的检验、数量、试验设备 (27) 第3节保证机械出勤率的措施 (29) 第五章劳动力计划和周转料计划表 (30) 第1节沉井劳动力配置及进退场计划 (30) 第2节顶管劳动力配置及进退场计划 (31) 第3节桩基工程劳动力配置及进退场计划 (31)

第4节取水头部和水下管道施工劳动力配置及进退场计划 (31) 第5节劳动力计划 (32) 第6节周转材料计划表 (33) 第六章计划开、竣工日期和施工进度网络图 (33) 第1节计划开工、竣工日期 (34) 第2节各分部分项专业工程的施工进度计划 (34) 第七章施工总平面图 (34) 第1节总平面布置原则 (34) 第2节临时设施计划及临时用地 (35) 第3节施工总平面布置 (37) 第八章施工技术方案 (39) 第1节总体施工方案 (39) 第2节主要工程施工情况及特点 (40) 第3节具体施工方案 (49) 第九章质量保证措施 (143) 第1节工程质量目标 (143) 第2节质量方针 (143) 第3节质量保证体系 (144) 第4节质量保证措施 (148) 第十章安全文明施工和创建"安全文明工地"措施 (159) 第1节安全保证措施 (161) 第2节文明施工措施 (165) 第3节施工现场维护措施 (170)

水厂项目建安工程施工组织设计

目录 第一章工程概况 (1) 一、工程慨述: (1) 二、施工现场条件 (1) 三、编制依据: (4) 四、执行的规范及标准: (4) 第二章主要项目施工方案 (5) 一、施工测量 (5) 二、土方工程 (7) 三、地基处理 (8) 四、模板工程 (8) 五、钢筋工程 (9) 六、混凝土工程 (8) 第三章主要资源需求计划 (15) 一、劳动力计划表 (10) 二、主要机械配置计划表 (10) 第四章工程质量管理 (15) 一、工程质量目标 (16) 二、质量管理体系 (16) 三、质量保证措施: (16) 四、质量预控措施: (21) 五、质量监控措施: (21) 六、后期质量控制: (16) 七、质量评定及统计: (16) 第五章施工安全管理与措施 (16) 一、安全目标: (16) 二、安全管理机构 (16) 三、安全生产责任制: (17) 四、安全例会制度: (17) 五、安全措施与要求: (17)

附:施工平面布置图、施工总进度计划 第一章工程概况 一、工程慨述: 1、马钢(合肥)工业供水有限责任公司BOT水厂项目设计总供水量为5万m3/d 工程项目。 2、建筑、结构特征 马钢(合肥)工业供水有限责任公司BOT水厂项目,土建部分包括:综合楼、变电所、二级泵房、加药间及配电室、污泥脱水间、反应沉淀池、污泥浓缩池、清水池、道路、围墙、设备基础等、场地的平整及土方的挖、填、运,厂区工艺设备部分,暖通设施以及消防(含消防的报验办理)、管线等生产辅助设施、工艺管线及设备的制安等,及上下水、构筑物的蓄水试验、施工用水、电的接引等。本工程多为钢筋砼结构,部分构筑物均为薄壁砼板墙,设计对盛水构筑物的砼防裂缝以及外露部位的砼表面要求高。

五祖水厂工程施工组织设计

黄梅县饮水安全垅坪五祖水厂供水工程一标段 施 工 组 织 技 术 方 案

湖北独山建筑工程有限责任公司 目录 第一章编制依据 第二章工程概述 第1节工程概况 第2节工程质量与工期要求 第3节工程特点 第三章施工总体安排 第四章主要施工方法 第1节施工准备 第2节基坑开挖、降排水及支护 第3节钢筋工程施工 第4节模板工程施工

第6节预留洞、穿墙防水套管、预埋件施工方法第7节钢板止水带的设置方法 第8节水池试水试验方法与要求 第9节物料提升机安装与拆除方案 第10节房建基础工程 第11节房建主体施工 第12节砌体工程施工 第13节脚手架工程施工 第14节门窗工程施工 第15节屋面工程施工 第16节装修工程施工 第17节电缆沟施工 第18节挡土墙工程施工 第19节道路工程施工 第五章工程投入的施工机械设备情况 第六章劳动力安排计划 第七章确保质量的技术组织措施

第2节原材料及中间产品检测计划第3节关键工作质量保证措施 第4节季节性施工措施 第5节沉降观测、测量复核保证措施第6节提高外观质量的技术措施 第7节材料和设备质量保证措施 第8节技术档案管理及保修服务措施第八章确保安全生产的技术组织措施第1节安全目标及保证措施 第2节对突发事件的应急措施 第九章确保文明施工的技术组织措施第十章环境保护措施及消防治安措施第十一章确保工期的技术组织措施 第1节施工进度计划安排 第2节工期保证措施 第十二章施工总平面布置 第十三章材料供应及质量保证措施

第十四章降低成本的措施

第一章编制依据 1、本工程招标文件及招标答疑纪要 2、本工程设计图 3、混凝土结构工程施工质量验收规范GB 4、给水排水构筑物施工及验收规范GBJ141-90 5、《给水排水管道工程施工及验收规范》GB 6、《建筑地基基础工程质量施工验收规范》GB 7、《钢结构工程施工及验收规范》GB 8、《普通混凝土拌和物性能试验方法》GBJ80-85 9、《普通混凝土力学性能试验方法》GBJ81-85 10、《混凝土结构试验方法标准》GB 11、《混凝土及预制混凝土构件质量控制规程》CECS40:92 12、《混凝土强度检验评定标准》GBJ107-87 13、《钢筋焊接及验收规程》JGJ18-96 14、《砌体工程施工及验收规范》GB 15、《建筑工地施工现场供用电安全规范》GB 16、《测量规范》GBJ

农村饮水安全工程施工组织设计方案

农村饮水安全工程施工组织设计方案 编制单位: 编制人: 审核人: 审批人: 编制日期: 第一章工程概况 1、1、工程概况邳州市某年度农村饮水安全工程新建地下水厂2 座,即 A 厂、 B 厂,涉及27 个行政村,68 个自然村。主要工程为:钻打水源井12 眼,铺设输配水管网,建泵房12 处,管理房2 处,配套机泵、变频器12 台套,消毒设备12 台套。A 厂,位于 A村北,工程共涉及62个自然村。共解决现状饮水不安全人口59098人,设计规划供水人口63151 人。总供水规模45 84、77m3/d。项目区深井辐射半径为300 m,取最小井距600 m,井深100 m 左右,井径为360 m m,设计流量为50m3/h。上部闭水管采用管径325 m m 球墨铸铁管,下部滤水管采用玻璃纤维增强聚乙烯丝缠绕。B 厂,位于 B村,工程共覆盖7个自然村。共解决现状饮水不安全人口13633 人,设计规划供水人口14565 人。总供水规模10 57、4m3/d。项目区深井辐射半径为300 m,取最小井距600 m,井深100 m 左右,井径为360 m m,设计流量为50m3/h。上部闭水管采用管径325 m m 球墨铸铁管,下部滤水管采用玻璃纤维增强聚乙烯丝缠绕。 1、2、工程建设内容本标段项目区主要工程内容:某年度 A、 B2 座水厂的附属土建、水源井、机电设备购置及安装、水表和阀门的购置及安装、管道安装调试消毒工程。 1、3、工程实施计划本合同工程要求于某年9月10 日开工,全部工程于

某年12月30 日完成,总工期为110天。 第二章施工准备施工准备工作是确保施工质量及进度的必要条件,为了充分利用有限资金,以最快的速度,最合理的成本确保工程优质,创造最好的经济效益和社会效益。只有做好了前期准备工作,在施工中有计划、有步骤、有组织地开展工程施工,避免造成施工顺序混乱和停顿现象,为均衡协调施工创造条件。 施工准备工作包括:组织准备、技术准备、物资准备、现场准备等。 2、1 组织准备 2、1、1施工组织规划根据本工程施工特点,结合我单位对同类工程的施工经验,在本工程实施中拟采用下列组织方式:成立项目经理部,实施项目法施工,实行项目经理负责制,项目经理对本工程实施全面管理。项目经理部设工程、质检、材供、生产、安全等管理部门。在满足施工进度和技术质量要求的前提下,合理组织和安排施工队伍,选调具有钻井、管道安装和土建工程施工经验的管理人员和技术工种组成骨干施工队伍,根据工程特征和专业分工,项目部拟组建二支施工队即管道安装和土建施工队,然后按工种分成若干班组进行平行施工。 2、1、2组建精干高效施工组织机构我公司将按照采用直线职能制的组建形式,成立精干、高效,面向生产实际的现场施工组织机构。项目部成员选派具有事业心和责任感、懂生产、精管理和年富力强的技术人员上岗。为确保工程顺利实施,总公司将委派近期承担邳州市碾庄镇镇区自来水工程、邳州市占城镇全文结束》》年度农村改水工程、邳州市 B新区改水工程及邳州市2003 年度节水灌溉示范项目建设工程施工的项目经理负责组织施工,成立工程施工项目经理部。实行项目经理责任制,项目经理将对质量、工期、安全、成本及文

水厂取水工程施工组织设计方案

【Word版,可自由编辑!】

目录 第一章综述 (5) 1.1 编制依据 (5) 1.2 编制指导思想 (5) 1.3 编制内容 (6) 1.4 工程特点及工艺措施 (6) 1.5 项目成果目标 (6) 第二章工程概况及施工条件 (7) 2.1 工程概况 (7) 2.2施工用水电条件 2.5 对外交通条件 (7) 第三章施工现场规划与总平面布置 (7) 3.1 施工总平面布置图及说明书 (7) 3.2 砼拌和系统 (8) 3.3 砂石料系统 ......................................... 错误!未定义书签。 3.4 模板及钢筋加工场 (8) 3.5 预制场 ............................................. 错误!未定义书签。 3.6 大型机械布置 (8) 3.7 土方机械停车场 (8) 3.8 弃土区及堆土区 (8) 3.9 临时用房 (8) 3.10 施工供水、供电 (9) 3.11 场内施工道路 (10) 3.12 通讯与办公自动化 (10) 第四章施工总进度计划与工期保证措施 (10) 4.1 施工进度安排原则 (10) 4.2 工期目标 (11) 4.3 施工总体布署 ....................................... 错误!未定义书签。 4.4 施工进度计划横道图 (11) 4.5 施工进度计划网络图 (11) 4.6 工期保证措施 (11) 第五章沉井施工方案 (12)

5.1 概述 (12) 5.2 沉井地基处理 (14) 5.4 沉井下沉 (17) 5.5 沉井封底、底板施工 (21) 第六章顶管施工 (23) 6.1 顶管总体施工方案 (23) 6.2 钢管制作 (25) 6.3 顶管施工工艺及设备选择 (28) 6.4 特殊情况的处理 (31) 6.5 防渗墙基础加固 (31) 第七章引水管与取水头总体施工方案 (32) 7.1 概述 (32) 7.2 施工工艺流程 (32) 7.3 水下基槽开挖 ....................................... 错误!未定义书签。 7.4 水上打钢管桩 (33) 7.5 取水头安装 (33) 7.6 水下沉管敷设 (33) 7.7 沉管段和取水头区域保护 ............................. 错误!未定义书签。第八章房建工程施工 .. (34) 9.1 概述 (34) 9.2 框架柱梁施工 (34) 9.3 墙面、顶板涂料 (37) 9.4 地面 (37) 9.5 油漆工程 (38) 9.6 回填 (39) 9.7 内部结构施工技术质量保证措施 (39) 9.8 特殊气候下的施工措施 (39) 9.9 循环水泵房上部结构及电气室、热工室、检修场地施工 (40) 第十章砼夏季、冬、雨季施工措施 (49) 10.1 夏季施工措施 ...................................... 错误!未定义书签。 10.2 雨季施工措施 (49) 10.3 冬季施工措施 (50) 第十一章施工组织体系 (51)

广东某水厂施工组织设计最终版

(此文档为word格式,下载后您可任意编辑修改!) 目录 一、总体概述 1 二、施工进度计划和各阶段进度的 保证措施及违约责任承诺 4 三、劳动力和材料投入计划及其保 证措施 7 四、机械设备投入计划及检测设备 9 五、施工平面布置和临时设施布置 10 六、关键施工技术、工艺及工程项 目实施的重点、难点和解决方案 11 七、安全文明措施 29 八、质量保证与承诺 40 九、新技术应用与承诺 44 十、主要人员、施工机械设备配备 一览表及文明施工设施一览表 46 第一章总体概述 1.1工程概况 *********自来水公司水厂扩建工程,位于广东省

*********原已建水厂正西侧,属于大中型水厂综合建设工程,几乎包含了整个净化工艺流程的所有构筑物。工程总体规模为21万m3d,总用地面积 5.45万m2,净用地面积 4.23万m2,总建筑面积2630m2,总建筑基底面积9398m2。基本风压0.50KNm2,场内地势高差最大为2.26米,大部分较为平坦,最低处比设计室外地面低0.93米,表层土为素填土和杂填土,如基础落在其上须清理干净换填砂石垫层。地下水位为设计室外地面以下-0.300m,水位较高,建筑场地范围以内没有液化砂土,故须采用深井井点降水。 本次投标工程主要包括8个构筑物:(1)网格絮凝、平流沉淀、清水池(2)气水反冲洗滤池(3)反冲洗泵房(4)吸水井(5)送水泵房(6)变配电间(7)加氯间(8)综合排泥池,一个传达室和水厂工艺管线。其中网格絮凝、平流沉淀、清水池设计规模为15万m3d,总长115.58米,单座宽23.3米,并排两座宽50.43米,沿长度方向共设4道变形缝将池体分成5部分;气水反冲洗滤池设计规模为15万m3d,长50.43米,宽33.02米,沿长度方向正中设一道变形缝将池体分为2部分。这两个构筑物从工程规模大小、造价高低、工艺难度看都是整个水厂建设的核心。其工艺结构相当复杂,局部要求精度十分高,施工难度大,预留孔洞、预埋件、预

自来水厂供水工程施工组织设计(终稿)

XXX管道工程施工方案/施工组织设计 施工单位名字 编制: 审核: 批准: XXXX项目经理部 二零XX年XX月XX日

施工组织设计/施工方案报审表

附录:施工组织设计/方案内部会审表 项目名称:会审单编号:

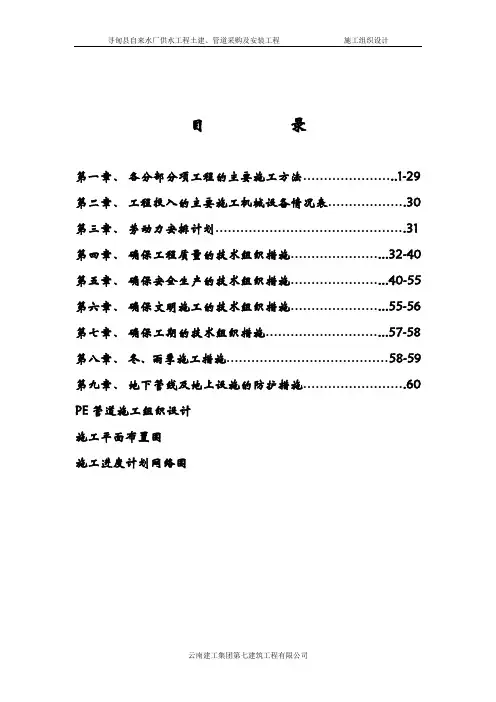

目录 第一章、各分部分项工程的主要施工方法.......................1-29 第二章、工程投入的主要施工机械设备情况表. (30) 第三章、劳动力安排计划 (31) 第四章、确保工程质量的技术组织措施........................32-40 第五章、确保安全生产的技术组织措施........................40-55 第六章、确保文明施工的技术组织措施........................55-56 第七章、确保工期的技术组织措施..............................57-58 第八章、冬、雨季施工措施.......................................58-59 第九章、地下管线及地上设施的防护措施. (60) PE管道施工组织设计 施工平面布置图 施工进度计划网络图

第一章、分部分项工程的主要施工方法 本工程为寻甸县供水工程净水厂工程,工程含综合楼、加药房、土建及安装工程、旋流反应沉淀池重力式无阀滤池、清水池、挡土围墙、大门等土建及安装工程。 一)、主要施工方法 (一)施工测量 (1)把固定路线的主要控制点 ,既转角点(曲线和缓和曲线起点及中间各点和直线上的整桩与加桩等 ,予以复测恢复 ,并将上述各桩点沿垂直方向平移路面之外 ,作为辅助基线 ,但以不妨碍施工 ,不影响挖土方为原则 ,用钢尺量距 ,以便辩认。 (2)在两侧边桩用红漆线标示路面设计中心高 ,以红漆上平为准 ,做为施工依据。 (3)要给制路面结构及横断高程下反数草图 ,向施工班组交底 ,以便施工时掌握高程。 二)、基础土方开挖 1、基础土方开挖:按测量的基础施工开挖线进行基础开挖 ,机械开挖与人工开挖相结合进行;人工清理、机械外运。大面积地方利用机械开挖 ,机械无法开挖的部位进行人工配合开挖;开挖过程中要按规范要求留出施工作业面 ,按比例放坡 ,预防基坑坍塌。在开挖时要注意杜绝超挖现象。在挖至距设计标高200MM时 ,改为人工开挖 ,清理避免扰动原地基土。

最新版水厂给水管网工程施工组织设计方案

最新水厂给水管网工程施工组织设计方案

一. 编制说明 1.编制依据 《**水厂给水管网工程招标文件》 《第三自来水厂工程初步设计图》和有关文件、图集。 2.参考规范 《土方与爆破工程施工及验收规范(GBJ201—83)》 《给水排水管道工程工及验收规施范(BG50268—97)》 《建筑安装工人安全技术操作规程》 《混凝土结构工程施工及验收规范(GBJ204—83》 《建筑工程手册》 《地基与基础工程施工及验收规范(BGJ202—83)》 《室外给水排水工程设施抗震鉴定标准(BGJ43—82》 《砖石工程施工及验收规范(BGJ203—83)》 二. 工程概况 1. 概况 气象资料:市地处低纬高原季风气候区,主体为南亚热带气候。 热区面积达2.85万平方公里,居全省首位。各地年平均气温在 15.3~20.2℃之间。年平均降水量为1102~2779毫米。全区气 候温和,雨量充沛。 水文条件:市位于云贵高原西南边缘,属横断山脉南段延伸余脉山地。地势北高南低,山川自西向东南逶迤倾斜,群山起伏,

谷坝镶嵌,沟壑纵横,地形复杂。水系北窄南宽,由北往南,河谷加宽,帚状扩大。全区最高点为无量山主峰猫头山,海拔3370米;最低点为江城李仙江出境处,海拔317米。 地质:市在全球构造中的位置,从晚近时期造山带的动力场看,它处于特提斯一喜马拉雅构造域与滨太平洋构造域的交接部位; 从地史发展的构造格局看,它处于欧亚陆块南缘和冈瓦讷陆块相碰撞的地域。区内地层出露校全,岩浆活动较强,地质构造较复杂,变质岩较发育。 工程名称: 业主名称: 项目编号:LYGS—ZLSC—4 工程地点: 开竣工日期要求:2017年11月1日—2018年4月1日 工期要求:2017年11月1日—2018年4月1日 本次招标范围:取水工程;给水管网工程,包括输水管铺设,管材、阀门及管件采购与安装。 2.施工条件 施工用水:现场解决 施工用电:现场解决 施工便道:充分利用现有道路,如无现有便道,在允许的条件下开设施工便道。条件不允许就采用人工机械配合处理。三.施工布置 1.布置原则
