城市快速内环北线西延

(古平岗立交至定淮门桥)建设工程

管线保护专项方案

编制人:

审核人:

批准人:

南京同力建设集团股份有限公司

城市快速内环北线西延(古平岗立交至定淮门桥)建设工程项目部

2015年7月20日

目录

第一章:工程概况 (1)

1.工程概况 (1)

2.认识管线保护的重要性 (2)

3.明确责任 (2)

4、调查分析 (2)

第二章:施工前准备 (3)

1.管道、电杆保护 (5)

2.电缆、军用光缆、通讯管线的保护 (5)

3. 支护方法 (6)

第三章:交通配合组织方案 (7)

第四章:保护措施 (10)

1.实施技术措施 (10)

第一章:工程概况

1.工程概况

本工程概况本项目为城市快速内环北线西延(古平岗立交至定淮门桥),是“井”字内环的八条放射性道路的重要组成部分。

目前纬三路过江通道正在施工建设,2015年底通车,作为连接内环与过江通道的重要道路,模范西路的建设迫在眉睫。本工程设计起点为定淮门大桥东岸桥台,设计终点为古平岗立交西落地点,起止桩号为K0+000-K0+765,工程全长约765m。本工程分包含道路工程、排水工程、通道工程、下穿定淮门大桥迂回道路、绿化工程,其中:

(1)道路、排水工程,主要工程内容分为:拆除工程、土石方工程、道路工程、排水工程。道路等级:主线城市快速路,近期按主干路实施,主辅路不分离;一般路段宽40m。(2)通道工程包含东、西两个通道,东侧为信息职业技术学院过街通道、西侧为十四所过街通道,主要内容分为:土石方工程、围护工程、主体工程、给排水及消防工程、供电及照明工程、装饰工程。两座通道的南北出入口均采用维护结构开挖施工,主通道采用矩形顶管施工,其中:

1)东侧信息职业技术学院过街通道主通道尺寸为6.5×4.3米(外径),矩形顶管顶进长度为63m;南、北出入口维护

结构采用直径800mm的机械钻孔灌注桩支护,直径800mm的双重管高压旋喷止水桩。

2)西侧十四所过街通道主通道尺寸为6.5×4.3米(外径),矩形顶管顶进长度为47.5m;南侧出入口维护结构以地下连续墙为主,北侧出入口采用直径800mm的机械钻孔灌注桩支护,直径800双重管高压旋喷之水。

3)景观绿化工程,包含道路沿线的硬质景观河软质景观。4)桥下迂回道路,连接晏公庙路与淮滨路,并下穿定淮门桥下的一条桥下的迂回道路。

2.认识管线保护的重要性

地下管线保护责任重大,涉及到极大的经济价值和社会影响,尤其是地下天然气管、军用光缆更具有极大的危险性,稍有不慎必将酿成重大事故。

3.明确责任

为切实做好地下管线保护工作,强化“谁施工,谁负责”的原则,项目经理为地下管线保护责任人,安全员为地下管线保护检督人。

4、调查分析

首先在工程施工前,加强对施工区域管线的调查工作,将工作做在前面,防患于未然。

(1)从技术上引起重视:项目部技术负责人在制定施工组织设计方案时,首先从现状管线保护角度考虑方案的可操作性和安全

性,从方案上保证管线无事。

(2)从施工过程引起重视:在施工前,首先根据管线图,摸清各管线的管位和走向,对预测地下管线的方向用人工进行探沟开挖,确认其埋深及走向,在管线转角处,须找到转角位置,明确角度变化后管线的走向,用自动喷漆标明。并插小木牌做出醒目标志。在用挖掘机进行开挖时,管线保护员、施工员随时监测,并指挥操作。在管线四周一定范围内采用人工开挖。在整个开挖过程中,各岗位均要有人到位,严禁擅自离岗。挖掘机驾驶员须有较高的业务水平,并有良好的配合意识,能坚决服从指挥。(3)如在施工路段有现状管线,则根据不同的管线性质,各管道材料情况,分别采取行之有效的保护措施,确保管线安全无事故。

第二章:施工前准备

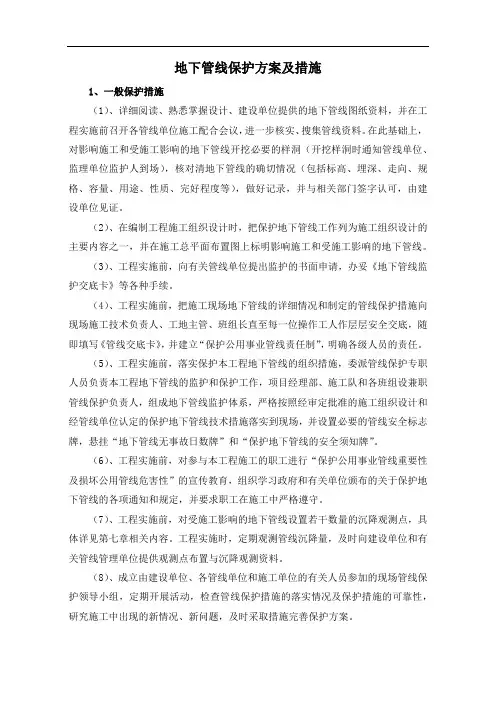

(1)详细阅读、掌握设计、建设单位提供的地下管线图纸资料,并在工程实例实施前召开各管线单位施工配合会议,收集管线资料。对影响施工和受施工影响的地下管线开挖必要的探沟(开挖探沟时通知管线单位监护人员到场),核对弄清地下管线的确切情况,做好记录。

(2)工程实施前,向有关单位提出监护的书面申请,办妥“地下管线监护交底卡”手续。

(3)施工现场地下管线的详细情况和制定管线保护措施向项目

经理、现场技术负责人、施工员、班组长和操作工作安全交底,随即填写“管线交底”并建立“保护地下管线责任制”,明确各级人员的责任。

(4)落实保护地下管线的组织措施,公司委派管线保护专职人员负责本工程地下管线的监护和保护工程。施工队和各班组兼职管线保护人,组织地下管线监护体系,严格按照公司审定批准的施工组织和经管线单位认定的保护地下管线技术措施要求落实到现场,并设置必要的管线安全标志牌,悬挂“地下管线无事故表”和保护地下管线安全的“十个不准”。

(5)对受施工影响的地下管线设置若干沉降测点,工程实施中,定期观测管线的沉降量,及时向建设单位和有关管线管理单位提供观测点布置图与沉降观测资料。

(6)成立由建设单位、监理单位、各管线单位和施工单位的有关人员参加的现场管线保护领导小组,定期开展活动,检查管线保护措施的落实情况及保护措施的可靠性。

(7)工程施工中,严格按照经审定的施工组织设计与地下管线保护技术措施的要求进行施工,各级管线保护负责人深入施工现场监护地下管线、督促操作(指挥)人员遵守操作规程,严禁违章操作、违章指挥和违章施工。

(8)施工过程中发现管线现状与交底内容、样洞资料不符等异常情况时,立即通知建设单位和有关管线单位到场研究、商议补救措施,在未作出统一结论前,不擅自处理或继续施工。

(9)施工过程中发生意外情况,应事先制订好应急措施,配备好抢修器材,以便在管线出现险兆时及时抢修,做到防患于未然。(10)一旦出现管线损坏事故,在24小时内报上级部门和建设单位,特殊管线立即上报,并立即通知有关管线单位要求抢修,组织力量协助抢修。对人为损坏事故,要吸取教训并按“三不放过”的原则进行处理。

1.管道、电杆保护

在施工期间有可能要对本工程施工产生影响的管道,若有必要则进行迁移,但是考虑工期及管线所属部门的配合情况,如在施工前未能及时迁移,则在施工的同时需制定严密的保护方案。首先如电杆位于管道沟槽或邻近沟槽位置,则在施工时,视具体情况分别采取留出位置待电杆迁移后再施工或打钢板桩防护的方法,确保工程能顺利地开展。路基施工时先留出该位置,其余路段照常施工,在此期间设专人监护,须防止机械撞及电杆。

2.电缆、军用光缆、通讯管线的保护

电缆是城市的生命线,在施工时严禁破坏。在开工前,首先邀请建设单位及有关部门予以明确施工区域及施工时有可能影响到的区域上的现状管线位置。然后听取其保护建议,共同做好防范工作。由于电力通讯管线比较脆弱,因此,在施工前,根据有关部门的建议及时制定有效的保护方法。以便在施工时能严格执行既定的保护方法进行保护,杜绝伤及管线。开挖时设专人指挥,并配合人工,现场支护使用钢板桩支护,根据实际情况两者交替

进行。

3.支护方法

工程开工前安排专业人员对施工范围内原有地下管线及其它障碍物作全面探查,了解地下原有市政排水管道、供水供电、电力电信等管线的走向和位置,以及附近建筑物基础的位置和埋深,对应设计图纸,如地下管线或其它障碍物与设计污水管道相碰,则及时知会现场监理、业主和设计单位,决定合理的方案后才进行开挖施工。

1、首先利用地质雷达探测出地下原有管线的位置和高程,在现场用木桩或灰线标识清楚,并绘制管线分布图,为日后管线恢复提供技术支持。

2、在沟槽开挖至地下管线附近时,则停止机械开挖,采用人工开挖,并对开挖出的管线及时进行支护和保护。

3、由于部分排水管正处于沟槽开挖区域,对此部分管道,我司将根据实际情况进行导流,或予以拆除,并进行妥善保管,待管道安装完毕和回填至管基底时,再按照原设计要求进行恢复。

4、对于开挖出的通信电缆和高压电缆,我司将采用如下方法进行保护:在管沟槽顶部架立槽钢,电缆下方垫木板,用绳将电缆悬挂保护,做法见图1。当电线杆与基槽较近时,则通过钢管支撑或拉绳

图1 原有管线保护示意图

第三章:交通配合组织方案

(1)在满足施工要求的前提下,施工场地尽量压缩,为此,施工平面布置保证交通不受影响。

(2)为保证施工进度,除特殊情况外,土方车辆尽量避开城区交通高峰,宜安排夜间通行,其他施工车辆进出施工场地任何时段不受限制。

(3)在编制施工组织设计时,把配合交通措施列为施工组织设计内容之一,工种实施前,主动与交通处联系,介绍、汇报本工程概况、施工方案、总平面布置及工程材料、土方运输计划,请

交通部门给予支持和指导,改进、完善交通运输方案,制定实施细则。

(4)施工场地采取全封闭隔离措施,工地出入口位置经公司和有关单位同意后决定,主要出入口设置交通指令标志和示警灯,保证车辆和行人的安全。

(5)施工期间,进出工地的车辆和人员严格遵守交通法规,服从交通管理部门的管理。

(6)派专人负责指挥车辆进出工地,维持交通秩序。

(7)接受交通管理部门和建设单位的监督检查,发现影响交通的问题,立即进行整改。

管线保护管理网络

第四章:保护措施

根据建设单位及相关管线单位的交底,施工单位现场勘察,相关道路的管线如下:

1.实施技术措施

(一)、一般措施

1.若发现有管道紧贴或横穿沟槽,土方开挖时,挖到管道低标高,必须及时设置支架吊索,将管道加固吊牢后,方可继续挖土。承台施工过程中,必须加强对该管线的监测,时时注意不得碰撞管线,严防管线破坏;回填土时,管线下放的土必须夯实,机械无法夯到的管线根部,采用人工仔细反复的夯实,确保该管线今后不会出现大幅度的下沉而破坏。

2.尽量采用明排水,少用井点降水,防止由于地下水位降低导致临近地下管线、建筑物及地面道路的沉降。

(二)、管线具体保护措施

1、重量较轻、轻微扰动无影响的管道管线悬吊保护

深沟槽位置遇横穿管道、管线时,首先人工挖探,探明管道走向及深度。沟槽钢板桩施打过程中,避让横穿管道、管线,视管道、管线深度对无法打桩位置沟槽挡板支撑。然后将横穿管道、管线利用吊丝固定在悬吊钢板桩上,至管道、管线稳固为止。最后沟槽回填至横穿管道、管线顶面后,拆除钢板桩至路面结构恢复。

2、现场的燃气注意保护措施

在施工过程中进行定期监测,如发现沟槽有塌陷、滑坡现象应该立即停止施工,并且进行回填,并通知天然气管线单位采取保护措施。

3、其他有害气体注意措施

在人工井内挖土时,应注意地下有害气体,在井内作业前必须检查井下是否存在有毒气体,及有毒气体的含量,作业时严禁使用明火或者其他有火种的物品,如果发现有其他气体冒出应该立即停止施工,并通知现场负责人或者拨打110,并组织专人进行现场围护防止行人靠近,待查明何种气体后通过专家应该采取有效的措施后再进行施工。

(三)、突发情况的应急和抢险措施

1.供电电缆

如果施工期间发生供电电缆破坏事故,事故发生后,有关人员立即向管线监护人员或主管部门报告,由其指导或派专人对管线进行抢修。在抢修队伍赶到前,项目经理部、专业(分)公司停止可能继续造成供电电缆安全的作业活动,派专人保护现场,避免由于事故发生而影响周围社区的正常生活及道路交通全。

2.其他管线

(1)如果施工期间发生其他类型的管线的损坏事故,事故发生后,有关人员立即向管线监护人员或主管部门报告,由其指导或派专人对管线进行抢修后采取紧急措施。在抢修队伍赶到前,项目经理部、专业(分)公司停止可能继续造成管线安全的作业活动,指派专业保护好现场,禁止人员随意靠近现场,避免由于事故发生而影响周围社区的正常生活及道路交通安全。

(2)如在施工的地面开挖过程中,施工人员发现地下文物时,及时向当地文物主管部门通报,并派人保护好现场,防止出现哄抢、损坏文物的现象。

3、绿化保护:

施工期间,严格要求施工人员,时刻注意保护绿化,不得随意破坏绿化,附近无法拆除的树,采用钢板桩固定围护,直至回填完成后,再行拆除。

三、实施组织措施

(一)、施工安全保证措施

1、确立安全检查制度

由项目经理组织,各职能部门、作业队组管理人员参加,对施工现场每月进行一次联合安全大检查,安全员及作业队组安全管理人员对施工现场每班进行一次安全巡查,并填写《安全检查日志》,技术负责人及安全技术人员对设备工艺情况进行不定期的专项检查。施工员在下达生产任务时,必须向施工作业队进行书面安全交底。

2、加强安全教育

项目经理部全体人员在工程开工前必须接受进场安全教育。作业人员交换工种前进行新工种的安全技术教育,并经考试合格后方可上岗,严格执行“三级安全教育”。坚持全员安全教育制度,提高施工人员的自保与互保意识,将安全生产责任制落实到各职能部门,各作业班组责任到人。

3、完善安全保护设施

保持交通安全措施:施工现场内应明确划分机具设备、材料堆放和保留给行人通行的位置,机具设备、材料堆放等均应在划定的范围内放置,必须布置摆放整齐,不能随意变更,并在基坑边设置移动护栏满封,并用铁丝扎紧,设置安全警示牌。夜间在基坑边设置警示灯,并派人值班。

保证施工安全措施:施工现场设置醒目、统一的安全标志。做好现场“六口”防护,凡宽度大于30cm的洞、孔如检查井口等均应及时盖好井盖并做好围护。

一切机械电气设备的使用,都必须严格执行一机一闸一漏电开关的规定,并严格按照安全操作规程进行操作。特殊工种工人,必须持

有合格上岗证。潮湿、有水的环境工作,工人必须做好绝缘防电措施,施工前必须检查确保用电设备的漏电开关工作正常。合理布置施工场地,临时房屋建筑集中布局,布置必须符合消防安全条例的规定及要求,做好防火工作。工地应组织以项目经理、生产经理、安全员组成的消防领导小组,明确防火责任。工棚、仓库、办公室、施工操作面等地应按规定配置灭火器材等保证消防安全措施。施工现场实施动用明火审批制度。现场工作人员必须戴好安全帽,禁止光脚和穿拖鞋;井内工作人员必须系好安全带。

道路综合管线施工组织设计

目录第一章编制说明8 第一节编制原则8 第二节编制依据9 一、招标文件、设计图纸等文件9 二、相关标准、规范及图集9 第二章工程设计概况11 第一节工程概况概述11 第二节各分项工程设计概况11 一、道路结构设计概况11 二、电气工程13 三、电力管井15 四、天然气设计概况15 五、上水、给水及再生水工程16 六、排水工程17 七、桥梁工程设计17 第三节工程量一览表19 一、电力工程19 二、电气工程20 三、交通工程20 第三章施工总体进度计划及保障措施21 第一节施工进度计划21 一、计划开竣工日期21 二、施工总体进度计划21 第二节工期保障措施21 一、组织保证21 二、资金保证22 三、技术保证22 四、科技保证22 五、质量保证22

六、人力保障23 七、材料、机械设备保证23 八、协调配合保证23 第四章质量保证体系及措施24 第一节质量保证体系24 一、质量管理原则24 二、质量管理机构:25 三、质量目标25 第二节质量保证措施25 一、管理机构技术的保证措施25 二、机械设备及检测仪器的保证措施26 三、材料保证措施26 四、质量检查程序26 五、关键工程的施工质量保证27 六、生产质量保证措施27 第五章安全防护环保、文明施工、消防保卫措施28 第一节安全保证体系28 一、安全生产保证体系28 第二节安全防护措施28 一、安全生产的目标28 二、加强施工现场的安全管理30 第三节文明施工保证措施30 一、文明施工管理原则30 二、文明施工管理措施31 第四节消防保卫措施32 第五节环境保护措施33 一、管理原则33 二、保护措施33 第六章现场组织结构和专业技术力量配备35 第一节成立施工组织机构的原则35

排水管施工组织设计方案

农安县东绕越污水干管改造截流工程 施工方案

农安县市政工程管理所 二0一七年六月 农安县东绕越污水干管改造截流工程施工方案目录 第一章编制依据、工程概况 一、编制依据 二、工程概况 第二章施工前准备工作和施工部署 一、施工前准备工作 二、施工管理和劳动力组织 三、主要材料、成品、半成品计划 四、施工机具计划 五、施工总平面图

第三章施工进度计划 一、施工进度表 二、施工工序 第四章主要分项工程施工方法 一、测量放线 二、土方工程施工 三、管道垫层基础施工 四、管道铺设施工 五、管道闭水试验 六、检查井施工 七、土方回填施工 第五章季节性施工措施 第六章质量技术措施 一、质量目标 二、工程质量管理 第七章安全技术措施 一、安全管理目标 二、人员管理 三、安全保证计划 四、安全保证措施 第八章文明施工措施

第一章编制依据、工程概况 一、编制依据 1、建设单位提供的农安县动绕越污水干管改造截流工程施工图设计及业主提供其他资料。 2、现行国家颁发的《给排水管道工程施工及验收规(GB50268-2008)》、《市政工程质量检验评定标准》、《市政工程施工安全技术规程》及其他相关的市政工程施工技术规。 3、工程建设标准强制性文件 4、国家建筑标准设计图集《市政排水管道工程及附属设施(06MS201)》 5、关于建设工程的法律、法规及相关文件 6、本工程的施工合同书和工程现场勘测情况 7、本公司承建类似规模工程施工经验及拟投入本工程的施工技术力量和机械设备。 一、工程概况 本工程位于农安县东部,沿线地势起伏较小,场地沿途为、沟渠、道路。设计污水管线划分为两个支线。污水一支线管线位置布置在既有管线10米左右,污水二线管线位置布置在东绕越线设计中心线以西20米左右。污水一支线管径为D800mm承插钢筋混凝土管,起点桩号1w0+000,终点桩号1w 0+698,长

服务区室外管道维修改造工程施工组织设计

服务区室外管道维修改造工程施工组织设计

服务区室外管道维修改造工程施工组织设计 第一章编制说明 1.1 编制依据 1.1.1 (某工程)设计图。 1.1.2国家现行施工及验收规范、规程。 1.1.3通过对施工现场调查取得的有关资料。 1.1.4我公司建筑施工的经验、设备能力和人员素质管理水平。 1.2 编制范围(工程名称)给水排水工程。 1.3 编制原则 1.3.1严格执行国家关于基本建设的政策、法令、法规。 1.3.2遵循国家给排水工程、设备安装工程、工艺管道安装工程、通风与空调工程、电器设备安装工程等施工技术规范、操作规程、质量评定及验收标准。 1.3.3满足施工文件对施工组织设计的具体要求。 1.3.3.1 施工进度安排考虑外界因素的影响,方案合理并满足工程总工期的要求。 1.3.3.2 现场组织机构配置合理,专业技术管理人员满足施工要求。 1.3.3.3施工机械配套齐全,搭配合理,满足施工方案及工艺要求。 1.3.3.4施工总平面布置做到统筹规划、合理布局、节约用地,使现场井然有序。 1.3.3.5施工工艺、施工方法、技术组织措施切实可靠,确保施工安全,

满足质量要求和环保要求,确保文明施工。 第二章工程概况 2. 1工程简介 2. L 1工程规模 2. 1T程名称豊 2. 2建设单位: N3设计单位: 2. 4监理单位: 2. 5施工单位丰 2.61程地址: 2. 7建筑规模:。 2.8结构类型:框架结构。 2. 2施工环境 我公司具有极为丰富的安装作业施工经验。近年来先后在广东承建了多项大型安装工程,对广州及珠江三角洲当地施工环境、技术标准=工艺流程也很熟悉。在施工过程中,将结合当地环境条件,优化施工方案或施工方法。 施工场地内“三通一平"及各项临设均已完成,施工现场已具备汽车行驶通道。 2. 3工程特点 2*3. 1本工程工期要求紧,而新型材料较多.教烦杂,必须引起重视。 2. 3,2相关专业多,应充分考虑到多项工种相互穿插、平行作业,力求做到以全局的观点统筹安排、精心组织*

综合管网施工组织设计完整版

(此文档为word格式,下载后您可任意编辑修改!) XXX鑫旺再生资源有限公司 综合管网工程 施工组织设计 编制: 审核:

批准: 2012年3月6日 目录 一、工程概况及编制依据 (1) 二、施工部署及现场组织机构 (5) 三、主要分项工程施工方法 (10) 四、保证工程质量的技术组织措施 (36) 五、保证工期的技术组织措施 (43) 六、确保工程安全、职业健康的措施 (48)

一、工程概况及编制依据 1、工程概况 1.1、工程简介 工程名称:内蒙古鑫旺再生资源有限公司综合管网工程。 建设单位:内蒙古鑫旺再生资源有限公司 设计单位:东北大学设计研究院有限公司 1.2、工程内容 本工程管架基础持力层坐落在第①层粉砂层,地基承载力特征值fak=140kp。如果基础开挖至设计基底标高达不到设计要求,继续下挖至持力层,超挖深度小于1.0m时,地基处理采用C15毛石混凝土垫至设计标高;超挖深度大于1.0m时采用砂夹石垫层垫至设计标高。基础采用钢筋混凝土基础及地梁,上部结构为钢结构(钢柱,钢梁及钢支撑),管道支架为2~9层。 1.3、工期要求: 1.4、质量要求:合格。 2、编制依据 2.1 东北大学设计院设计的内蒙古鑫旺再生资源有限公司“综合管网第三 标段”施工图。 2.2本工程执行的国家现行标准、规范及行业和地方规范标准。 《建设工程项目管理规范》 GBT 《建筑工程施工质量验收统一标准》 GB 《工程测量规范》 GB 《硅酸盐水泥、普通硅酸盐水泥》 GB 《建筑用卵石、碎石》 GBT 《普通混凝土用碎石或卵石质量标准及检验方法》 JGJ53-92

雨水管道工程施工组织设计

黄河滩迁建安置区配套项目供排水工程 雨 水 管 线 组 织 施 工 方 案 河南三林建设集团股份有限公司

第一章工程概况 一、编制依据 国家现行有关设计规范及规程: 《室外给水设计规范》GB50013-2006 《室外排水设计规范》GB50014-2006(2016版) 《建筑给排水设计规范》GB50015-2003(2009版) 2.1 黄河滩迁建安置区配套项目工程施工图纸; 2.2建设单位提供的本工程有关资料; 2.3总图专业和有关工种资料图和资料书; 2.4其他现行的有关技术规范、规程、标准。 二、工程概况 濮阳县黄河滩区居民迁建县城安置区建设项目位于县城东南部,金水路和大庆路交叉口东南角。安置区共建设住宅楼28栋(11/1层)。雨水管线UPVC 排水管DN50-DN200共2200M,钢筋混凝土排水管DN200-DN1000共6000M,混凝土模块式圆形雨水检查井337座,砖砌体平篦式双篦雨水口197座,整个施工场地管线为开槽敷设,DN200-DN1000的雨水管采用钢筋混凝土排水管,承插连接,雨水管与检查井采用柔性连接,雨水管道下通长做120°混凝土基础。 第二章施工准备 一、由于工期较紧,需要做好充足的施工准备。 施工队伍进场后,必须先进行场地的整理,及时进行测量放样,准确放出管道布置的轴线和沟槽开挖的边线。落实管道供应厂家,进行认真考查和认可,选定供应厂商,在保证质量的前提下,要求其具备足够的日生产能力,保证供应,满足施工进度要求。 雨水管道施工所需的材料设备必须准备齐全,要满足规范设计要求。 二、施工计划及人员情况

管道施工前进行认真的技术质量安全交底,分工明确,责任到人。 1、本雨水管道工程计划工期为40天。 2、工地设置项目工程负责人协调及组织施工。施工人员分为:项目负责1人,技术负责1人,施工员2人,质检员1人,安全员1人,电工1人,材料员1人,资料员1人,机修1人,操作工人20人。 三、施工安排及方法总说明 条件具备后,尽早开始形成工作面,须先进行一段试验段的施工,得出经验数据,以指导后续施工。根据总体进度计划要求,我部在该段安排两个雨污水管道施工队伍,每个施工队必须有2~3个作业面,形成流水作业,以保证施工进度。 由于雨水管埋置深度较深,一般都在0.8米~2.2米之间,管道沟槽采用挖掘机放坡开挖,在沟槽里设置排水槽、集水井,用水泵抽水排除积水,以保持沟槽干燥。对于局部埋深大于2.0m的雨水管道施工时,可采用浅层井点法降水,然后开挖沟槽,沟槽采用挡土板和顶撑进行支护。 第三章施工方案 一、施工工艺流程 本工程排水施工工艺流程图如下:

电气工程施工组织设计方案

电气工程施工组织设计 一、编制依据 1、某小区二标段招、投标文件。 2、本工程施工图及图纸会审内容 3、《建筑电气工程施工质量验收规范》(GB50303—2002)。 4、《建筑电气工程施工工艺标准》(ZJQ00—SG—006—2003)。 5、《建筑安装工程施工图籍》(第二版) 6、地方有关法律、法规、条文等。 7、ISO9002质量管理和质量保证标准。 二、工程概况 本工程包括3#、4#、5#、6#四栋楼,均为二类高层住宅楼,小区内电力变电所采用380/220V供电,进线方式为电缆直埋地引入,采用上进上出,消防、应急照明、公灯、电梯、地下室照明为二级负荷,其余室内供电为三级负荷。 三、进度计划 3#4#楼进度计划 6#楼进度计划

四、施工准备与布置 施工准备包括技术、生产、现场临建、材料进场以及施工机具准备和人员安排等。 1、生产技术准备工作 技术人员和施工班组认真学习和审查图纸,熟悉图纸内容和会审记录情况。认真学习工程施工质量验收规范和有关施工工艺标准,做好技术和质量交底工作。 首先根据施工图、施工合同编制施工方案及材料计划。根据审批过的施工方案及材料计划组织施工。施工前须由专业技术人员对施工班组作施工技术交底及安全交底。 2 、施工机具的准备 主要施工机具安排见表1。 表1 主要施工机具计划

3、劳动力的配置 劳动力需用量计划 五、材料供应及进场验收 施工人员根据设备、材料的种类和施工进度计划编制物资需要量计划,做好材料供应计划,提前将所需材料进行统筹、采购。 进场的主要设备、材料、成品和半成品必须有合格证及检验报告。并报监理工程师验证。 1、照明配电箱检验 1)产品的合格证和随机文件查验,应有生产许可证和安全认证标志。 2)外观检查:有符合设计的铭牌,柜内元器件无损坏丢失、接线无脱落脱焊,涂层完整,无明显碰撞凹陷。 2、照明灯具及附件检验 1)检验合格证及随机文件。 2)灯具涂层应完整,无损伤,附件齐全。防爆灯具铭牌上有防爆标志和防爆合格证号,普通灯具有安全认证标志。

综合管网工程施工组织设计

博鳌美丽熙海岸小区室外综合管网工程 专 项 施 工 方 案 编制: 审核: 批准: 海南中南楚天岩土工程有限公司 二○一三年七月

目录 第一章编制说明 (5) 第二章工程概况 (6) 2.1工程概况 (6) 2。2工程地质与水文地质 (6) 2.3主要工程内容 (7) 第三章工程重点、难点分析及对策 (7) 3.1本工程的重点及对策 (7) 3。2工程的难点及对策 (8) 第四章施工现场管理 (9) 4。1现场管理机构 (9) 4。2 质量管理体系 (10) 4。2。1 质量管理组织机构: (10) 4.2。2 质量目标: (10) 第五章施工总体部署 (11) 5。1 施工现场平面布置 (11) 5.1.1施工用水、用电 (11) 5。1。2文明施工措施 (11) 5。2施工劳动力组织计划 (12) 5。3施工机械配置计划 (12) 5。4 主要材料进场计划 (13) 5。5 施工进度计划 (14)

第六章主要施工技术方案 (16) 6。1施工准备 (16) 6.1。1技术准备 (16) 6。1。2现场准备 (16) 6.1。3做好协调工作 (16) 6.1.4岗位培训 (16) 6。2施工程序 (17) 6.3测量定位 (18) 6。4雨、污管网 (18) 6.4。1沟槽开挖 (18) 6。4.2管基处理 (18) 6.4。3管节、井室安装 (19) 6。4。4闭水试验 (21) 6。4。5土方回填 (21) 6。5施工降水 (23) 6.6供水管网 (23) 6。6。1沟槽开挖 (23) 6。6。2下管 (23) 6。6.3装管 (23) 6。6.4阀门井和支墩工程施工方法 (24) 6.6。5管道水压试验、冲洗消毒 (25) 6。6.6土方回填 (26)

雨水管道项目施工组织设计

目录

雨水管道施工组织设计 一、工程概况 、雨水管道布置 本工程为省道改扩建项目,道路桩号范围为,本标段规划在道路两侧侧分带内各新建根雨水管道,管径为,新建雨水管绝大部分管段只收集路面雨水,全线共新建雨水管道。 、雨水流向 路面雨水沿道路纵坡和路面横坡漫流至道路两侧雨水口,通过雨水口和连接管流入雨水管道。新建雨水管收集道路及沿线两侧地块的雨水分别沿道路纵坡排放,就近排入沿线现状相交河道。 道路雨水口采用双侧布置单篦雨水口,间隔约。因道路纵坡竖曲线最低处易积水,故在纵坡最低处附近加密布置雨水口以便及时排除路面雨水。 具体雨水流向为: 段雨水排入处现状女儿河; 段雨水排入处现状朱家河; 段雨水排入处现状赵沟河; 段雨水排入处现状兴隆河; 段雨水排入处现状河道内;

、管材及管材接口 本工程雨水管道采用钢筋混凝土级承插管,橡胶圈接口。雨水口支管采用加筋管,橡胶圈接口。 、基础 本工程钢筋混凝土级管采用°混凝土基础(苏第页),雨水连接管采用混凝土°包裹。 、检查井及与管道的连接 管径采用φ雨水检查井(苏第页),管径采用φ雨水检查井(苏第页)。 检查井井壁要求内外抹面至管顶上。井室壁外范围内,管顶至路床采用级配碎石分层回填,压实度同道路路基,并不低于,每层厚度不大于。钢筋混凝土管与检查井连接直接将管道砌入检查井井壁中。、井座及井盖 对于位于车行道及交叉口内的井盖采用重型防盗铸铁井盖,承载力满足《检查井盖》(),井盖周围采用水泥混凝土加固;位于侧分带、绿化带的井盖采用钢纤维井盖,承载力满足《检查井盖》(),井圈混凝土预制。

、出水口及雨水收水口 本工程中雨水口采用丙型单篦雨水口(苏第页),道路纵断面低点处雨水口加密。 本工程出水口采用八字式出水口(苏第页)。 二、编制依据 《给水排水管道工程施工及验收规范》() 《施工图设计(二标段)》第四册 《给水排水图集》(苏) 三、编制原则 、在充分理解设计图纸的基础上,以设计文件及有关规范为依据,紧密结合现场实际情况,编制经济合理、切实可行的施工方案。 、采用合理及先进的施工技术、施工工艺流程,选择高效施工设备,组织严密,严格管理,确保工程质量目标。 、施工进度安排高效、合理,施工区段划分科学,符合施工现场实际情况。 四、施工进度计划 省道改扩建工程项目工期紧、工程质量要求高,根据总体进度计划要求,我部编制了管道施工进度计划。(详见附表)

电气工程施工组织设计

第一部分:工程概况 1、工程范围:本工程为LS1-LS6污水泵站的变配电间设备改造工程。 2、工程内容:污水泵站变电所内的0.4KV低压开关柜,0.4KV母线桥的供货、安装、调试、试运行。 第二部分:施工总体部署 1、项目人员安排: 项目经理: 1人 技术负责人: 1人 项目专业质检员: 1人 资料员: 1人 材料员: 1人 施工员: 1人 安全员: 1人 电气班组长: 1人 施工人员: 5人 2、工期目标:施工工期合理安排在土建工期目标内,力争作到完善交叉作业,确保按时完工交付使用。 3、质量管理目标、质量体系: 建立ISO9002-2000版质量保证体系,对各分部分项工程实行目标管理,作到组织落实,建立岗位责任制,以保证管理总的质量目标。项目经理部严格按照质量体系的标准实施管理职责,以全面质量管理为中心,对工程实施全过程、全方位管理,确保本工程实现一流的承包管理、一流的文明施工、一流的工程质量和一流的施工速度,高标准、高质量完成该工程。 第三部分:主要分项工程施工技术措施 一、开关柜安装 1、材料要求 a. 建筑电气工程中安装的低压成套开关柜应有出厂合格证、生产许可证和试验记录。低压成套开关柜除上述质量证明文件外,还应有“CCC”认证标志及认证证书复印件。 1 b. 产品进场后先进行外观检查:箱体应有一定的机械强度,周边平整无损伤,油漆无脱落。然后进行开简检验:箱内各种器具应安装牢固,导线排列整齐,压接牢固,二层底板厚度不小于1.5mm,且不得用阻燃型塑料板做二层底板。各种断路器进行外观检验,调整及操作试验。 2、主要工机具 a. 铅笔、卷尺、水平尺、方尺、线坠等。 b. 手锤、錾子、剥线钳、尖嘴钳、压接钳、电钻、液压开孔器、锡锅、锡勺、电工常用工具等。 3、质量要求 a. 低压成套柜(屏、台) 质量要求符合《建筑电气工程施工质量验收规范》(GB50303-2002)的规定。 允许偏差或允

房屋维修工程工程施工组织设计完整版本

(此文档为Word格式,下载后可以任意编辑修改!)房屋维修工程工程 施工组织设计 工程名称: 编制单位: 编制人: 审核人: 批准人: 编制日期:年月日

施工组织设计(方案)报审表 方案名称: 项目部报审意见: 项目经理:年月日工程部审核情况: 审核人: 年月日 工程部领导审批意见: 审批人:年月日 JL—A002

施工组织设计(方案)报(复)审表 工程名称:编号: 致(监理单位): 现报上施工组织设计(方案)(全套、部分),已经我单位上级技术负责人审查批准,请予审查和批准。 附:施工组织设计(方案) 承包单位项目部(公章):项目负责人: 项目技术负责人:年月日 专业监理工程师审查意见: 1、同意 2、不同意 3、按以下主要内容修改补充 专业监理工程师: 年月日 总监理工程师审查意见: 1、同意 2、不同意 3、按以下主要内容修改补充后 并于月日前报来。 项目监理机构:(公章) 总监理工程师:年月日 注:本表由施工单位填写,一式三份,连同施工组织设计一并送项目监理机构审查。 建设、监理、施工单位各留一份。 目录 第一章分部分项施工方案,质量、工期保障措施 (2)

第一节编制依据 (2) 第二节分部分项施工方案 (2) 第三节质量、工期保障措施 (57) 第二章施工机械进场计划 (65) 第三章工程材料进场计划 (69) 第四章施工现场平面布置图及施工道路平面图 (76) 第五章不同气候条件下的季节性施工措施 (76) 第六章地下管线及其他地上地下设施的加固措施 (80) 第七章保证安全生产,文明施工,减少扰民降低环境污染和噪音的措施81

市政管道施工组织设计

施工组织设计

目录 一、工程概况 二、工程总体计划 三、开工前准备工作 四、施工管理机构 五、主要项目施工方法及技术措施 六、确保工程质量的措施 七、工期保证措施 八、雨季的施工安排 九、安全生产保证措施 十、文明及便民施工措施 十一、环境保护措施

一、工程概况 1、工程概况 本工程为新建市政污水管线工程,管线全长1108.78米。其中DN1000HDPE管903.88m ;DN500HDPE管50;DN500PVC管154.9 m。 2、设计标准: 1)、结构形式:HDPE管结构,20mm砂基础,电热熔接口,砼检查井 2)、设计充满度:最大充满度为0.7 3)、排水体制:分流制污水设计。 4)、检查井形式:圆形钢筋砼检查井、矩形钢筋砼检查井、矩形钢筋砼侧交汇检查井。 3、工程采用的施工技术规: 《给水排水管道工程施工及验收规》GBJ50268-97 《给水排水构筑物施工及验收规》GBJ141-90 《市政排水管渠工程质量检验评定标准》CJJ3-90 4、施工工期: 日历天数:60天。

二、工程总体计划 (一)总体目标 (1)质量目标:创精品工程,无质量事故,工程质量达到合格工程等级。 排水工程达到实外光,强度等各项指标达到设计要求,加强回填的压实。 (2)工期目标:60天。 (3)效益目标:严格控制成本,超额完成计划,争创最佳效益。(4)安全目标:制定安全责任制度,实现全工期无重大安全事故。(二)工期进度目标 计划工期:60天,计划2007年07月01日开工,2007年08月29

日竣工。 后附“施工进度计划横道图”、“施工进度计划网络图”。 (三)计划保证措施 1、做好开工前各项准备工作,认真做好施工组织设计和各分项工程和技术交底工作,抓好备料与检修的工作,熟练掌握技术规和监理规程。 2、科学合理的配备机械设备,保证施工生产需要。 3、制定明确责任制度,严格把关,加大工程技术人员的投入,优化劳动组合,充分调动全员积极性,全力以赴投入施工生产。 4、精选料源,严把材料进场关。 5、严格执行《招标文件》和《监理规》,完善自检和交接验收制度,加强工序控制。 6、落实资金使用计划,专款专用,合理使用。确保有足够的资金满足正常生产需要。 三、开工前准备工作 (一)人员、设备的动员周期和进驻现场的方法。 在接到中标通知后,以下几项准备工作将同时进行。 1.由公司协调组建施工现场管理机构。 2.派经验丰富的管理、技术人员在接到中标通知3天进入现场,对沿线现场进行详细的调查,对施工场地、临时道路、施工驻地及用水、用电等作好安排。在3天完成队伍设营和临建设施、并同时组织施工队伍、机械设备进场。人员乘汽车进入现场,材料、机械采用载重汽车运至现场。

电气工程施工组织设计方案通用范本

目录 一、编制依据**************************************************1 二、工程概况**************************************************1 三、进度计划**************************************************1 四、施工准备与布置********************************************2 五、材料供应及进场验收****************************************3 六、主要分部分项工程施工方法及要求****************************5 七、施工质量控制措施*****************************************33 八、质量通病控制措施*****************************************34 九、质量检查程序*********************************************36 十、成品保护措施*********************************************37 十一、文明施工***********************************************38 十二、安全措施***********************************************39 十三、作业证*************************************************40 电气工程施工组织设计 一、编制依据 1、某小区二标段招、投标文件。 2、本工程施工图及图纸会审内容 3、《建筑电气工程施工质量验收规范》(GB50303—2002)。

维修施工组织设计

目录 (1)主要施工方法 (1) (2)拟投入的主要物质计划 (12) (3)拟投入的主要施工机械 (12) (4)劳动力安排计划 (13) (5)确保工程质量的技术组织措施 (13) (6)确保安全生产的技术组织措施 (18) (7)确保工期的技术组织措施 (20) (8)确保文明施工的技术组织措施 (21) (9)施工总进度计划表 (24) (10)确保报价完成工程建设的技术和管理措施 (24) (11)施工总平面布置设计 (28) 施工组织设计 一、主要施工方法 (一)编制依据 根据GBTI 19002 idt ISO 《质量体系生产、安装和服务的质量保证模式》结合本

工程实际情况,为保证工程质量和进度,编制本施工组织设计。 裕祥小区室外工程依照IS09000:2000版标准和公司相关程序,依照工程所及相关施工验收规范,依照国家建设工程和园林建设工程质量检验评定标准,依据业主的招标文件和图纸以及国家、地方对施工现场管理的有关规定编制本施组作为贯彻指导施工管理全过程的指南。主要编制依据文件、文献: (1)裕祥小区室外道路工程招标文件及施工图纸 (2)建筑安装工程质量检验评定统一标准 [GBJ300-88] (3)建筑工程质量检验评定标准 [GBJ301-88] (4)建筑电气安装工程质量验收评定标准 [GBJ303-88] (5)土方与爆破工程施工及验收规范 [GBJ201-83] (6)建筑地基基础工程施工质量验收规范 [GB] (7)混凝土结构工程施工质量验收规范 [GB] (8)砌体工程施工质量验收规范 [GB] (9)钢结构工程施工质量验收规范 [GB] (10)建筑电气工程施工质量验收规范 [GB] (11)给水排水管道工程施工及验收规范 [GB] (12)城市绿化工程施工及验收及规范 [GJJT34-99] (13)城市园林苗圃育苗技术规程 [CJJ34-91] (14)中华人民共和国有关规范及行业标准 (15)中华人民共和国《环境保护法》 (16)园林、建筑所有材料质量、施工要求及验收规范 本施工组织设计,是根据有关施工图及国家规范、规程标准及文件编制的。它充分体现了我公司对本项目的重视及关于本工程的施工组织管理体系、施工部署、总进度计划控制、现场施工平面布置、主要的机械设备配置以及保证工程质量、安全、文明施工的措施。 (二)工程概况: 1、工程名称:裕祥小区室外道路改造工程 2、工程地点:位于阳泉市荫营镇煤矿 3、工程概况:裕祥小区室外道路工程位于阳泉荫营镇煤矿,总用地面积3.5万平方米, 室外道路工程主要内容包括道路施工、铺装面层、栏杆扶手、台阶、停车位以及维

给水管道施工组织设计

单位工程施工组织设计 工程名称: 牡丹江世茂假日山水小区(一期)室外生活给水管道新建工 程 牡丹江市市政工程设计研究院有限责任公司 建设单位:牡丹江世茂新城房地产开发有限公司 监理单位:黑龙江正昌工程监理公司 施工单位:牡丹江市安装工程有限公司 人 : 核 : 制 :

2011年5月1日

目录 3.1.2. 技术准备 3.1.3. 主要设备、材料及劳动力配备 施工管理与各专业人员技术配备 施工区段、流水段划分及施工流程 5.3 新材料、新技术、新工艺的推广应用 6.0 质量通病防治措施 7.0 降低工程成本措施 8.0 施工进度计划 1.0 编制依据 2.0 3.0 工程概况 施工部署 3.1 施工准备工作 3.1.1. 现场准备 3.2 3.3 4.0 5.0 施工平面布置 主要施工方法及技术措施 5.1 施工测量放线 5.2 给水管道工程施工 5.2.1 5.2.2 沟槽开挖 管道安装、接口 5.2.3 管道试压 5.2.4 管道冲洗、消毒 5.2.5 5.2.6 管井施工 管道回填

拟配备本合同主要材料试验、测量、质检仪器设备表 全面质量管理体系图 9.0 安全生产、文明施工 施工工地防火管理措施 10.0 11.0 12.0 13.1 13.2 环保保护措施 季节性施工措施 劳动力计划表 施工进度计划图 13.3 13.4 施工总平面图 临时用地表 13.5 13.6

1.0编制依据 《牡丹江市给水管网综合规划图规戈1]》 《室外给水设计规范》(GBJ13-86 《城市给水工程规划设计规范》 (GB50318-98) 《给水排水管道工程施工及验收规范》 GB50268- 97 《供水管道技术规范》 《建设工程安全生产管理条例》 《建筑机械使用安全技术规程》 (JGJ33-2001) 《建设工程文件归档整理规范》 (GB/T50328-2001) 《建筑工程项目管理规范》 (GB/T50326) 2.0工程概况 本工程为牡丹江世茂假日山水小区(一期)室外生活给水管道 新建工程。给水管线位于牡丹江世茂假日山水小区内,设计给水管 道管径为DN225MM DN160MM 管材采用给水 PE 管,管线总长402.8 米,阀门井采用砖砌圆形阀门井。 2.1工程范围: 沟槽挖填、给水管道安装、阀门井砌筑 2.2工程规模: 2.3工期要求:开工日期:2011年5月5日,竣工日期:2011年6 月中旬完工 3.0施工布署 3.1.施工准备工作 3.1.1.现场准备 3.1.1.1施工准备工作内容 多,范围广,因此在进场前应周密考虑, 使施工准备工作既能为工程创造有利的施工条件和物资保证,又避 免不必要的浪费和停工。 3.1.2.2 组织现场施工人员熟悉、 审查图纸, 做好技术交底和安全交 底。 3.1.3. 材料、设备及劳动力准备 3.1.3.1 工程主要材料投入及进场计划: 大型设备、 机具、 材料等应 提前组织进 (GB50296-99) 《建设工程质量管理条例》 (中华人民共和国国务院第 279号令)

钢筋混凝土雨水、污水管道工程施工组织设计可编辑.doc

钢筋混凝土雨水、污水管道工程施工组织设计 钢筋混凝土雨水、污水管道施工方案施工顺序:土方开挖→山场土垫层→混凝土垫层→石屑垫层→二级砼承插管安装→检查井砌筑→污水管道闭水实验→管道二侧回石屑。 一、施工准备 1、施工队伍进场后,必须先进行场地的整理,及时进行测量放样,准确放出管道布置的轴线和沟槽开挖的边线。 2、落实管道供应厂家,进行认真考查和认可,选定供应厂商,在保证质量的前提下,要求其具备足够的日生产能力,保证供应,满足施工进度要求。 3、雨污水管道施工所需的材料设备必须准备齐全,要满足规范设计要求。 4、管道施工前进行认真的技术质量安全交底,分工明确,责任到人。 二、施工安排及方法总说明 1、条件具备后,尽早开始形成工作面,须先进行一段试验段的施工,得出经验数据,以指导后续施工。 2、雨水管管道沟槽采用挖掘机放坡开挖,在沟槽里设置排水槽、集水井,用水泵抽水排除积水,以保持沟槽干燥。 3、对于污水管道的施工,由于埋深较深,先将表土(粘性土)挖除一层(1.5m左右),有效降低沟槽深度,然后进行井点降水,打设挡土板桩,然后开挖沟槽,采用2~3道顶撑支护,铺设管道。 4、先深后浅,形成流水作业,以保证施工的连续性和施工进度。 三、雨水管道工程施工工艺 管径为DN300、DN400、DN600、DN800和DN1000,全部为Ⅱ级承插式钢筋混凝土管。

(一)雨水管道施工工艺流程 测量放线→沟槽挖土→管道基础施工→铺设管道→石砌检查井→沟槽回填 (二)测量放线 根据设计图,测设管道中心线和井中心位置,设立中心桩。管道中心线和井中心位置须经监理复核。 根据施工管道直径大小,按规定的沟槽宽定出边线,开挖前用白粉划线来控制,在沟槽外窨井位置的两侧设置控制桩,并记录两桩至窨井中心的距离,以备校核。 (三)沟槽开挖和排水设施 1、沟槽采用放坡开挖,明排水施工。边坡1:1。沟槽用反铲挖掘机开挖,人工修坡,开挖时,应在设计槽底高程以上保留一定余量,避免超挖, 槽底以上20cm必须用人工修整底面,槽底的松散土、淤泥、大石块等要及时清除,并保持沟槽干燥,两侧不进行边坡支护,修整好底面,立即进行基础施工。 2、槽边堆土高度不宜高于1.5m(堆土边坡内侧按照1:1.5控制),在电杆、变压器附近堆土时其高度要考虑到距电线的安全距离,离槽边距离不得小于1.2m,施工机具设备停放离沟槽距离不得小于0.8m。 3、管道沟槽采用明沟排水法进行施工排水,具体方法如下: 4、在沟槽的开挖过程中,在槽底设置排水沟,将地表水或槽底、槽坡渗流出来的地下水汇集到槽底的排水沟内,然后通过排水沟流入集水井,再用水泵将水抽走,抽出的水直接排入附近排水明沟,以保持沟槽干燥。 5、排水沟深度比沟槽底低0.2m,集水井比排水沟低0.3m~0.5m,并保持水流畅通。 6、沟槽开挖具体方案见本章→第二节→沟槽土方施工工艺,本处不在详说。

电气安装施工组织设计方案

佳隆花园(海沧浮中央拆迁安置房)电气安装施工组织设计方案 一、编制说明 本工程施工组织设计编制依据: 1、招标文件及设计图纸 2、国家安装工程施工验收规范及质量评定标准编制的指导思想是以工程的“质量、进度、安全”为核心,在组织机构、施工措施、安全生产上进行了组织落实,本技术文件将作为今后指导施工生产的依据。 二、工程概况 本工程由4 栋16或18 高层商住楼(3#~6#楼)与地下室车库组成,框架-剪力墙结构,为二类建筑物。地下室平时设备用房与停车库,属防火1 类汽车库,战时设置防空地下室。 三、工程范围及特点 本施工组织设计包括动力照明系统、综合布线系统的设备安装调试。该工程工期紧、质量要求高、多专业配合和交叉作业多。 四、工程施工指导思想 为了使本工程能够保证各个方面都达到合同要求,并尽善尽美,按照我方质量方针和质量目标要求,以工程合同为依据,全面地搞好工程项目施工全过程的管理,竭诚为业主提供更多更好更可靠的优质服务,争创一流质量和一流的施工进度。 为能达到加强管理、质量一流的目的,在项目部领导之下,实行安装项目施工负责制。同时还要求我单位的全体工作人员必须时刻注重自己的精神面貌,以一个积极向上的精神与工作态度来对待本工程的施工。在施工人员调配方面,以服从工程需要为准则,保证足够施工人员在合同期内完成安装工作。我方驻现场所有人员在工程进行过程中,随时受业主及监理的检查与监督,在保证人员的同时,我方还提供本公司最先进、最优化机具,提供质优价好的材料及设备,以求“人、机、料”的统一。

在施工过程中,我方会在业主及监理的统一指挥下,与土建单位紧密配合,相互协调,保持与平行单位的友好合作,尽量减少工作中的磨擦。对于业主分包的工作,我方会积极配合,以达到“统一计划进度协调,统一现场管理,统一组织指挥”。 我方一定会克服施工过程中的各方面的不利条件,化弊为利,不遗余力地为该工程达到优良工程而努力。 五、本工程执行的施工及验收规范与验评标准 1、施工及验收规范《火灾自动报警系统施工及验收规范》GB50166—98 《低压配电设计规 范》GB50054—95 《通用用电设备配电设计规范》GB50055—93 《建筑照明设计标准》GB50034—2004 《建筑物防雷设计规范》GB50057—94 《建筑物电子信息系统防雷技术规范》GB50343— 2004 《民用建筑电气设计规范》GB50052—95 《建筑电气工程施工质量验收规范》GB50303—2002 《供配电设计规范》GB50052—95 《建筑设计防火规范》GB50016—2006 《高层建筑设计防火规范》GB50045—95 《汽车库、修车库、停车库设计防火规范》 GB50067—97 《厦门市住宅工程质量通病防治若干技术措施》 《住宅建筑规范》GB50368—2005 《夏热冬暖地区居住建筑节能设计标准》JGJ75—2003 六、施工技术措施由于本工程安装项目系统多,由动力、照明、防雷接地系统、弱综合布线系统等组成。设备材料规格种类多,施工工程配合面广,时间紧,施工质量要求高。 为此必须做好充分的施工准备,全面规划,合理部署,采取正确的施工方法与技术措施,妥善安排力量,精心组织施工,才能按期、按质完成所承担的安装任务。本工程必须按如下施工工艺顺序组织施工:先地下、后地上,安装工程力求做到与土建施工配合,合理交叉,认真做好各项预留预埋工作。 考虑主体工程和其他工程的交叉配合问题。对主体工程不要破坏建筑物强度和建筑物的美观;对各工种相互间的配合,要尽量考虑好与给排水、通风管道的关系,不要在施工时发生位置冲突,要按设计规定距离设置。 先预测、后安装管道和电气等专业。凡有条件的均应提前预制,这是缩短工期、提高工效、保证质量的前提。 先重点、后一般。如混凝土楼板、墙身、梁内的各种暗敷管线必须及时配合。安装的设备是建筑物内的一种设施,必须积极维护保证良好的使用功能,还要考虑到交付运行后的维修便利,所有管路应注意建筑物的美化问题。 在实际施工中,我们除了须认真遵守有关国家规范之外,同时还应遵守当地供电、邮电、消防、质监等部门制定的有关规定和管理条例,确保优质工程。 (一)大型设备安装施工措施本工程中的大型设备有配电箱等设备的规格型号应符合设计要求,

零星维修施工组织设计

工组织设

计 第一章、编制说明 一、编制目的 根据《威海港集团增加年度维修施工单位选定项目》招标文件的要求,编制此施工组织设计;本施工组织设计体现了工程施工的总体构思和部署,让业主全面了解本单位对工程的组织情况,施工方法及各项保证措施(质量、安全、文明、环保、进度)。 二、编制原则 1、本着“百年大计、质量第一”的原则,严格按ISO9002质量标准对本工程进行质量管理,科学组织施工,坚持过程精品,以高标准的工序质量来保证工程施工质量目标的实现,树立良好的企业形象。 2、坚持以设备保工艺、以工艺保质量的原则,以先进的施工设备保先进的施工工艺,以先进的施工工艺保证施工质量,确保质量目标的实现。 3、确保施工按期完成的原则,优化资源配置,满足施工工期要求,管理安排施工进度,应用网络技术管理安排各项工程的重点,兼顾一般,确保工期,均衡生产。 4、搞好环境保护,实行安全生产,文明施工。 5、优化施工方案,采取先进科学技术措施和管理措施,降低工程造价。 三、编制依据 1、本工程的招标文件; 2、现行国家有关规范、标准、规程及扬中市地方规范、规程。 《建筑结构可靠度设计统一标准》(GB50068-2001)

《建筑结构荷载规范》(GB50009-2012) 《混凝土结构设计规程》(GB50010-2010) 《建筑抗震设计规范》(GB50011 -2010) 《建筑结构制图标准》(GB/T50105 -2010) 《混凝土结构施工图平面整体表示方法制图规则和构造详图》(11G101-1)《混凝土结构施工图平面整体表示方法制图规则和构造详图》(11G101-3)《建筑设计防火规范》(GB50016-2012) 《建筑给水聚丙烯管道工程技术规范》(GB/T50349-2005) 《建筑给水排水及采暖工程施工质量验收规范》(GB50242-2002) 《建筑排水硬聚氯乙烯管道工程技术规程》(CJJ29-98) 《民用建筑电气设计规范》(JGJ/T16-2008) 《建筑照明设计标准》(GB50034-2004) 《建筑物防雷设计规范》(GB50057-2010) 《低压配电设计规范》(GB50054-2011) 《电气装置安装工程低压电气施工及验收规范》(GB50254-96) 工程建设标准强制性条文房屋建筑部分(建标[2000]85号文) 《建筑工程施工质量验收统一标准》(GB50300-2001) 《混凝土结构工程施工质量验收规范》(GB50204-2002)(2011年版)《普通混凝土配合比设计规程》(JGJ55-2011) 《砌体结构工程施工质量验收规范》(GB50203-2011) 《建筑工程施工质量验收统一标准》(GB50300-2001) 《钢筋焊接及验收规程》(JGJ18-2012) 《砌筑砂浆配合比设计规程》(JGJ98-2010) 《建筑地面工程施工及验收规范》(GB50209-2010) 《外墙饰石砖工程施工质量验收规范》(JGJ126-2000) 《建筑装饰工程质量验收规范》(GB50210-2001) 《屋面工程技术规范》(GB50345-2012) 《建筑施工安全检查标准》(JGJ59-2011) 《施工现场临时用电安全技术规范》(JGJ46-2005) 《建筑施工高处作业安全技术规范》(JGJ80-91) 《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2011) 3、公司多年来同类工程的成功施工经验。 4、公司经过细致现场踏勘了解掌握的情况及对工程特点、施工现场实

综合管线布线施工组织设计

一、管线综合概述 1、概况 本工程包括通风空调系统,消防自动喷淋系统,消火栓系统,强弱电系统,给排水系统,虹吸雨水系统等专业。综合管线主要包括: 给排水专业管线、空调通风专业管线及电气专业管线。其中给排水管线主要包括生活给水管(其中又经常分高、中、低区生活给水管) 、排(雨、污、生活废) 水管、消防栓给水管(高、低区) 、喷淋管(高、低区) 以及生活热水管、蒸汽管等; 空调通风管线主要包括空调风管、平时排送风管、消防排烟管、空调冷冻水管、冷凝水管、以及冷却水管等; 由于电气专业管线占用空间较少, 因此在设计综合管 线时只是将动力、照明等配电桥架和消防报警及开关联动等控制线桥架纳入设计围。管线综合设计应对各专业的走管要求全面了解,认真熟悉各专业图纸,包括:暖通、给排水、电气、结构、建筑等专业图纸,以便合理确定层高和布置管线,达到指导施工的要求。 二、管线综合的作用 关键词:工期、美观、成本、标高 1、安装工程的各种管线及其支护系统纵横交错纷繁复杂,而给排水、强弱电、暖通、消防等专业的图纸又往往是分开设计,这就造成实际施工过程中常常出现管线布设不规、相互碰撞、甚至无法安放的

情况,直接导致质量返工、材料浪费、观感杂乱,重的还可能延误工期。 2、综合管线深化设计即在机电安装工程施工前将各机电专业(给排水、电气、空调暖通等)的管线位置进行合理的布置,发现各专业管线在设计中存在的矛盾,解决各专业间存在的配合问题。 3、综合管线深化设计可以使各功能的管线在建筑空间上占有合理的位置,既能满足各专业的技术要求,又整齐有序、节省层高,减少二次拆改,加快施工进度,降低成本,保证管线施工的可行性、维护管理的可靠性以及日常使用的美观性。 三、管线综合具体实施 1、管线综合由施工单位组成深化设计小组,会同项目总工程师、 施工经理共同制定深化设计、施工工作计划,确保设计、施工的连续性。
