龙湖、中海、万科地产三巨头的成本管理机制第一部分:中海地产成本管理机制

中海地产项目发展成本管理制度试行

这里的项目发展成本,指公司房地产开发项目各环节所有成本和税金的综合,包括:土地费用、前期费用、建安费用、其他直接费、销售费用、管理费用、利息、税金等,以内部管理口径为准,不涉及对外提供信息,与会计核算口径不完全相同适用于公司全额投资或控股项目的内部成本管理,不属此范围的项目,总部结合实际情况确定其具体管理办法。

中海地产成本总体思路

以统一成本科目为前提,以全过程成本管理为主线,以建安成本动态监控为重点,以建立成本经验数据库为支撑,以统一合约安排模式及ERP项目管理为手段,构建有效的成本管理体系,不断完善,持续改进。

中海地产成本具体做法及要求

1、调整组织架构

(1)在总部成立项目成本管理工作小组,小组成员由公司发展管理委员会确定,由总部主管领导、各相关部门负责人和各地区公司财务负责人组成,负责统领地产业务线的项目成本管理工作,并向公司发展管理委员会负责。

(2)总部发展管理部为项目成本管理的日常工作机构,具体负责工作小组成员之间及工作小组与地区公司之间的联络等工作。

(3)总部各部门的职责分工:

a投资管理部负责土地相关费用的管理,包括地价、拆迁费、契税、交易手续费等费用的目标控制值的审核和过程监控,负责审核监控项目投资回报水平不低于可行性研究阶段确立的标准。

b规划设计中心负责勘察设计相关费用的管理,进行目标控制值的审核和过程监控。同时,对影响建安成本的主要设计指标(如钢筋含量、混凝土含量等)的合理性和经济性提出专业意见。

c营销策划中心负责营销相关费用的管理,进行目标控制值的审核和过程监控。

d财务资金部负责利息费用的管理,进行目标控制值的审核和过程监控。

e发展管理部负责总成本、建安费用与主要经济技术指标、大配套工程等的管理,进行目标控制值的审核和过程监督。

(4)各地区公司由财务负责人统领本公司的成本管理工作,并向总部项目成本管理工作小组负责。

(5)各地区公司应根据本公司架构和部门分工,建立有效的部门成本归口管理责任制,把目标成本分解落实到相应部门。

2、执行统一成本科目

(1)总部发展管理部负责制定、颁布和管理《房地产开发项目成本科目》,对科目名称、核算内容、使用要求等作出统一规定,并根据实际需要进行不定期的调整与完善。

(2)各地区公司在成本管理的全过程中应严格执行统一成本科目,除非另有规定,不得自行增加或删改。

3、实施全过程目标成本管理:

(1)在项目的可行性研究、市场定位、规划设计、施工等各个阶段,分别建立成本控制目标,实行全过程目标成本管理。

(2)对处在不同阶段的项目,地区公司应编制并上报成本、盈利测算资料,经总部项目成本管理小组审核,公司发展管理委员会审批后,确定为下一阶段成本控制的目标值。

4、管理办法与流程:

(1)可研阶段: 在完成土地吸纳后,地区公司应根据实际的土地成交价重新进行成本盈利预测,在10个工作日内编报《项目成本盈利预测表》、《建安成本目标控制表》、《项目现金流量预测表》(本表专用于财务资金部进行利息费用的计算和审核下同),经地区公司总经理确认后签发书面通知,正式上报总部成本管理小组,由各小组成员按照分工进行审核,报总经理审批后,由发展管理委员会正式下达给地区公司,作为市场定位阶段选择方案的成本控制目标。

(2)市场定位阶段:在公司营销决策委员会批复定位报告后15个工作日内,地区公司应按照所确定的物业类型和档次做出相应的成本盈利预测,编报《项目成本盈利预测表》、《建安成本目标控制表》、《项目现金流量预测表》,经地区公司总经理确认后签发书面通知,正式上报总部成本管理小组,由各小组成员按照分工进行审核,报总经理审批后,由发展管理委员会正式下达给地区公司,作为规划设计阶段选择方案的成本控制目标。

(3)规划设计阶段:规划设计方案获得通过后,地区公司应在市场定位阶段成本控制目标范围内,对规划方案、技术指标、结构形式、建筑用料、设备选型等影响成本的重要内容,反复比较各种技术方案,对影响成本的关键指标(如钢筋、混凝土含量等)进行限额设计。初步设计完成后,地区公司应在15个工作日内按照设计结果进行成本盈利预测,编报《项目成本盈利预测表》、《建安成本目标控制表》、《项目现金流量预测表》,经地区公司总经理确认后签发书面通知,正式上报总部成本管理小组,由各小组成员按照分工进行审核,报总经理审批后,由发展管理委员会正式下达给地区公司,作为施工阶段的成本控制目标。

(4)施工阶段:

a在主体工程开工或主包合同签订(以先到者为准)、项目竣工验收后的15个工作日内,地区公司应对建安成本进行预测,按照已经发生的实际成本,测算预计尚需发生的成本,编报《项目建安成本预测明细表》,经地区公司总经理确认后签发书面通知,正式上报总部成本管理小组,由发展管理部进行审核,报主管领导和总经理审批后,由发展管理委员会正式下达给地区公司,作为项目竣工结算的建安成本控制目标。

b在施工过程中,地区公司应及时跟踪建安成本的执行情况,在进度的关键节点上应进行成本预测,成本预测的次数和具体节点可根据项目的不同情况分别确定,但无论何种情况,在主体结构封顶后的15个工作日内,地区公司都应对建安成本进行预测,编报《项目建安成本预测明细表》,上报总部发展管理部。

c总部对地区公司的工程物资合同有监管的权利和责任,并直接参与大额工程物资合同的招标、定标等工作

d总部对工程合同的增补实行审批管理。

e总部对设备合同、材料合同的增补实行审批管理。

f总部对地区公司的大额工程物资付款实行审批管理,对达到规定数额标准的工程款,应上报总部审批后,地区公司方能办理款项支付。

g总部对地区公司的合约安排模式作出统一规定,包括合约策划、工程分判模式、报价及定标、甲供材管理、进度款支付等,地区公司应严格执行。

5、成本动态监控

监控方法:

(1)对于在开发项目,应进行实时的成本预警和控制。以ERP项目管理系统为主要监控手段,总部各相关部门和各地区公司应根据管理所需的细化程度对不同科目级次设立预警和控制参数,确保预警信息的及时反馈和对超支情况的有效控制。具体为:总部各相关部门应对本部门所管理的成本项目的总额进行预警、控制设置,对明细成本项目进行预警、控制设置,细化的程度由各部门根据需要自行确定。各地区公

司应根据部门成本归口管理责任进行预警、控制设置,并尽可能细化对成本科目的控制管理,通过控制好细项指标确保总指标不突破。

(2)总部发展管理部不定期向总部主管领导提供各项目成本执行情况的报表,对已经超支和预计将超支的成本项目进行说明分析,涉及各分管部门的超支成本项目,各分管部门应提供相应的说明分析,交发展管理部进行汇总。在成本监控过程中,如果在项目施工阶段出现总成本预计超支2%或建安成本超支5%的情况时,地区公司还应及时上报《项目成本超支审批表》或《建安成本超支审批表》,并附上成本超支分析报告,说明超支的具体内容、原因、超支成本的消化途径、应汲取的教训和改进的措施等,经总部发展管理委员会(建安成本超支由主管领导)批准后相应调整成本控制目标。对于总成本未超过2%及建安成本未超过5%的,但其中建安费用的岩土工程、基础工程、配套设施、配套工程、室外工程的分项超支比例达到10%,或分类单体工程的分项超支比例达到6%,经营单位应在15日内向总部发展管理部报送该项成本超支情况的分析说明。

6、文件、资料归档管理:

总部及地区公司要加强对项目成本文件及资料的归档管理工作,建立健全相应的档案管理制度,并将责任落实到具体的管理人员。

第二部分:万科地产

万科项目成本管理

万科的成本管理部是综合管理部门,不是业务部

一、万科成本管理部设置

二、目标成本的形成

三、动态成本

万科项目公司动态成本由专人负责,主要负责及时录入、签证变更督促、合同管理建立

分类等----成本秘书

四、责任成本管理

五、成本信息化

六、成本管理模式

第三部分:龙湖成本管理机制

龙湖成本管理---“细节式”成本管理

一、管理范围

建安成本、项目前期费用、期间费用(财务、管理、营销费用)、合同管理、招投标管理等

二、参与管理的部门

成本管理部门、设计管理部门、工程管理部门、销售与策划部门、财务部门

三、成本管理的方法

变革组织架构,明确岗位职责

(1)组织架构的变革

变更后组织形式:矩阵式组织架构考核部门:项目团队和职能部门汇报上级:项目负责人

管理层级:3级

成本管理责任人:项目成本经理(2)成本管理中各部门的职责

(3)造价采购部的组织架构

(4)集团对各地区公司的成本管理模式:

成本管理中各个阶段的作业指导(1)土地投资论证阶段

(2)项目启动阶段

(3)方案设计阶段

(3)初步设计阶段

(4)工程实施阶段

(5)竣工阶段

附注:

龙湖地产成本月报

龙湖的动态成本管理纵向分级上合理授权、层层聚焦,以确保管控与灵活的需要。每个月会进行动态成本回顾与预警。而其采用的重要方式,即为编制成本月报。

明确动态成本工作目标和成本月报组成成分

1、工作目标

需要明确的是,首先,月报是对项目已确定或已发生投资情况的月度小结与回顾;其次,月报对项目可能发生的投资变化或风险做出动态预估;再次,月报可为及早发现并解决问题提供依据。

同时,月报应被视作项目推进过程及项目后期进行结算的组成部分,而最后一份月报为该项目竣工总结算报告。

2、内容构成

成本月报应包括带有审核签名的月报封面、《成本月报汇总表》、项目概况、特别事项、编制依据、编制范围、《成本子目标分解/估值明细表》、《合同执行情况一览表》及其他附表等。

其中,项目概况包括基地及各业态单项面积、分期开发说明、开发总成本及经济指标、工程进度、已完工程及累计已付款额及比例等。

而其他附表包括概预算审核报告、主要经济技术指标跟踪统计表等。

3、编制依据和范围

成本月报编制依据包括经批准的可行性研究报告和目标成本(编入月报表第一列),并应尽可能利用现有一切资源,包括开发项目各合同金额、设计图纸、扩初概算、施工图预算、跟踪/已完专业分包结算、回标价格或分析报告、中标价、现场签证、设计变更、市场行情、竣工结算等,以及专业经验,以综合反映、表述、预估项目开发的总成本。

成本月报反映的成本信息时间段应为编制月份上月25日至编制月份当月24日,反映的成本信息范围应与经公司批准的可行性报告及目标成本反映的成本信息范围

相一致。若成本反映的信息范围发生重大变动,比如毛坯房变更为精装修房等,则应以公司重新批准的目标成本为比较基准,并在当月月报编制说明中特别说明该项调整。

4、重点注意事项

首先,无论是设计单位提供的扩初概算,或由造价咨询单位编制的施工图预算,地产企业务必在概预算编制前根据目标成本中的建安成本分类格式向编制单位提出编制格式要求,而非根据目标值来提格式要求。

其次,在招标过程中,标段划分即使与建安成本目标值的分类有很大出入,也应该有意识地考虑将工程量清单进行分类,以便在日后与项目成本目标值分类的划分、归并相一致。

再次,在施工或结算过程中,地产企业应严格按成本目标值所示的分类及科目归并并整理后表述。

龙湖、中海、万科地产三巨头的成本管理机制

龙湖、中海、万科地产三巨头的成本管理机制第一部分:中海地产成本管理机制 中海地产项目发展成本管理制度试行 这里的项目发展成本,指公司房地产开发项目各环节所有成本和税金的综合,包括:土地费用、前期费用、建安费用、其他直接费、销售费用、管理费用、利息、税金等,以内部管理口径为准,不涉及对外提供信息,与会计核算口径不完全相同适用于公司全额投资或控股项目的内部成本管理,不属此范围的项目,总部结合实际情况确定其具体管理办法。 中海地产成本总体思路 以统一成本科目为前提,以全过程成本管理为主线,以建安成本动态监控为重点,以建立成本经验数据库为支撑,以统一合约安排模式及ERP项目管理为手段,构建有效的成本管理体系,不断完善,持续改进。 中海地产成本具体做法及要求 1、调整组织架构 (1)在总部成立项目成本管理工作小组,小组成员由公司发展管理委员会确定,由总部主管领导、各相关部门负责人和各地区公司财务负责人组成,负责统领地产业务线的项目成本管理工作,并向公司发展管理委员会负责。

(2)总部发展管理部为项目成本管理的日常工作机构,具体负责工作小组成员之间及工作小组与地区公司之间的联络等工作。 (3)总部各部门的职责分工: a投资管理部负责土地相关费用的管理,包括地价、拆迁费、契税、交易手续费等费用的目标控制值的审核和过程监控,负责审核监控项目投资回报水平不低于可行性研究阶段确立的标准。 b规划设计中心负责勘察设计相关费用的管理,进行目标控制值的审核和过程监控。同时,对影响建安成本的主要设计指标(如钢筋含量、混凝土含量等)的合理性和经济性提出专业意见。 c营销策划中心负责营销相关费用的管理,进行目标控制值的审核和过程监控。 d财务资金部负责利息费用的管理,进行目标控制值的审核和过程监控。 e发展管理部负责总成本、建安费用与主要经济技术指标、大配套工程等的管理,进行目标控制值的审核和过程监督。 (4)各地区公司由财务负责人统领本公司的成本管理工作,并向总部项目成本管理工作小组负责。 (5)各地区公司应根据本公司架构和部门分工,建立有效的部门成本归口管理责任制,把目标成本分解落实到相应部门。 2、执行统一成本科目

龙湖地产营销部动态成本控制流程

营销部动态成本控制流程 一、目的 ●节省营销部日常费用开支。 ●提升营销部资金使用费效比。 ●明确营销部各职能及各项目人员在各时间节点的资金预算。 ●确立资金申请、审批、使用、监督流程。 二、适用范围 ●适用岗位:营销部各职能及项目费用相关负责人; ●适用模块:营销费用的预算及申请流程;合同签订流程;物业及营销收支界面;营销行 政办公费用管理;营销设施建造、运营费用管控;营销推广费用管控等; 三、原则: ●各项目营销经理对本项目多费项负责; ●各职能中心负责人对多项目本费项负责; ●部门文员对部门费用预警体系负责; 四、营销费用模块权限表 各费项负责权限表如下:

政办公费用,物业费 项目策划 各项目策划 广告代理费用及项目推广费用交叉管理 五、措施流程 (一)营销费用预算 1、周预算:根据年度预算对每月可用费用进行匹配; ? 每周二上午10:30,召集各项目营销经理、各项目策划、营销设施、媒介及渠道 资源负责人进行上周费用回顾并对下周预算进行匹配调整; ? 动态成本控制模版如下: 北京龙湖营销部成本控制模型.xls ? 每周二项目管理例会之前营销经理连同例会周报一起提交本周动态成本控制表格; 2、季度预算预警: ? 每季度,各职能负责人有义务对单费项费用支出进行预警,并会同项目营销经理规 划下季度费用规划。 ? 营销各费项支持比例:参看集团公告 3、年度预算 附件: 梳理模版-以09年费用预算版本为例: 营销部项目费用梳 理年度预算模版.xls 流程 工作职责 重点 相关责任人 ▼预算发起 根据集团及公司预算节点对营销费用进行清理,并进行年度预算调整; 1、 由营销副总发起 2、 部门文员召集 营销费用预算启动会;进行分工安排 营销副总 部门文员 项目营销经理及指定预算专人 ▼已支付费用 清理 2个工作日 各项目营销经理及各项目指定专人通过成本系统导出营销费用数据; 各项目集中项目营销经理、策划经理、 在核实数据期间,应当注意以下几点: 1、 是否有已经支付然而系统中没 项目营销经理 项目策划经理 项目成本经理

万科公司房地产成本管理制度

目录 一、总则 二、房地产成本管理职责(一)集团总部的成本管理职责(二)开发企业的成本管理职责三、房地产成本监控 (一)成本监控系统 (二)成本监控的要求 四、房地产开发环节的成本控制

(一)立项环节的成本控制(二)规划设计环节的成本控制(三)施工招标环节的成本控制(四)施工过程的成本控制(五)工程材料及设备管理(六)竣工交付环节的成本控制(七)工程结算管理 (八)其他环节的成本控制五、附则 万科企业股份有限公司

房地产成本管理制度 (讨论稿) 一、总则 1、为了增强成本控制力度,降低成本费用,提高市场竞争力,根据国家有关法规政策,结合集团成本管理的要求和经验、教训,制定本制度。 2、成本管理的基本原则是:以市场需求为导向、保证质量为前提,过程控制为环节、规范操作为手段,提高经济效益为目的。 3、成本监控的任务是:遵守国家有关法规政策,落实成本岗位责任制,完善成本管理基础,形成有效的成本监控系统,努力降低成本,提高经济效益。 二、房地产成本管理职责

(一)集团总部的成本管理职责 1、制定、修正集团成本管理制度,督促、指导各开发企业建立完善本单位成本管理制度;并跟踪、检查执行情况,对成本实行制度监控。 2、进行房地产市场调研,对房地产市场走势作出分析、判断,及时提供、反馈给集团和各开发企业管理层作决策参考;保持对国家有关法规政策和集团成本管理环境的了解,协助房地产公司争取优惠政策、处理有关政策性问题。 3、组织各方面专业人士对拟建项目进行实地考察、立项听证,按立项审批程序审查投资估算,把握投资决策,合理配置资源,帮助房地产公司做好项目前期策划中的成本控制。立项审查的重点是: ◆立项资料是否齐全、规范; ◆市场定位是否明确、恰当; ◆投资成本估算是否经济、合理; ◆投资回报是否符合集团利润目标要求; ◆投资风险能否有效控制。

中海地产成本管理体系剖析

中海地产成本管理体系剖析 作者:广州城建开发工程咨询监理有限公司俞昆 1. 引言 中海地产和万科的管理水平高在房地产行业是比较出名的,偶然机会,得到了整套中海地产的《中海地产项目发展成本管理制度》(2006年版),初看下,中海地产这套成本管理制度并没有复杂或很超前的管理手段,似乎就是将教科书中的成本管理方法落实到了具体管理制度和实施中。再仔细分析,这套制度确实系统性很强,有其很多先进的方面。下面是我对这套中海项目成本管理体系的分析,希望能对集团的成本管理体系改善有所帮助。 2. 中海地产成本管理文件体系分析 中海地产成本管理文件由一系列文件组成,最高一级是《中海地产项目发展成本管理制度》,下面还有一系列文件,包括管理办法,管理指引、工作程序、单项通知和用表等,将这些文件进行分类后,见下表。 文件类型文件名称文件主要内容 纲领性控制文件《中海地产项目发展成本管 理制度》 包括成本管理总思路,组织管理架构、各部门对于成本管 理的职责、开发建设各阶段成本管理内容、成本动态监控 等 《中海地产房地产开发项目 成本科目》 工程成本与财务科目相结合的成本分解体系 《中海地产统一合约安排管 理办法》 包括合同结构策划、计价方式、付款方式、物料供应方式 等策划原则 部门管理文件《合约管理部组织架构与岗 位职责》 合约管理部的组织架构与岗位职责 招投标管理文件《关于加强工程合同管理的 通知》 总部将参与子公司的大额工程合同的招标、定标等工作《分判商名册管理程序》分判商(承包商)考察、入库、履约调查、分类与更新等《招标分判工作程序》 包括招标策划、招投标文件编制、招投标过程管理、评标 定标程序等 合同签订后的成本管理文件《合约管理工作程序》 合同后的成本管理,包括交底、付款、预算、报价、变更、 结算管理 《工程签证管理工作程序》施工过程的签证管理 《关于加强对大额工程款支 付审批管理的通知》 大额付款管理 3. 中海地产项目成本管理体系分析 (1) 成本管理总思路清晰而且系统, 中海的成本管理总思路:以统一成本科目为前提,以全过程成本管理为主线,以建安成本动态监控为重点,以建立成本经验数据库为支撑,以统一合约安排模式及ERP 项目管理为手段,构建有效的成本管理体系,不断完善,持续改进。 (2) 建立了公司统一的、和财务紧密结合的成本分解体系,相当于统一了成本管理的“度量衡”。 中海首先建立了一个和财务科目相结合的成本分解体系-《中海地产房地产开发项目成本科目》,

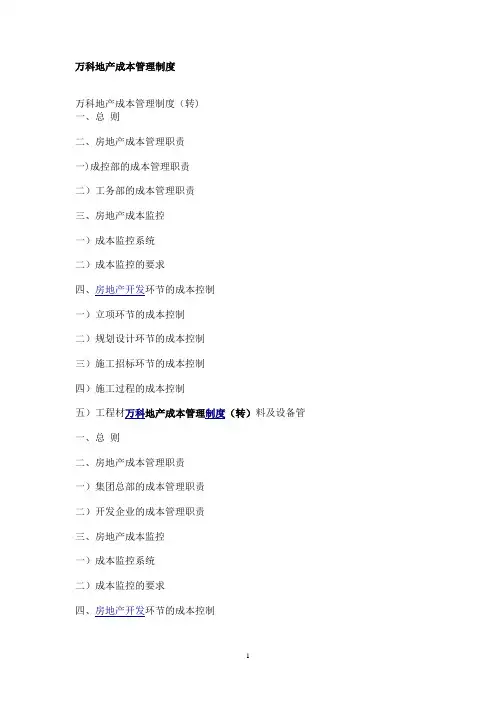

万科成本管理制度

万科成本管理制度 一、总则 二、房地产成本管理职责 (一)集团总部的成本管理职责(二)开发企业的成本管理职责三、房地产成本监控 (一)成本监控系统 (二)成本监控的要求 四、房地产开发环节的成本控制(一)立项环节的成本控制(二)规划设计环节的成本控制(三)施工招标环节的成本控制(四)施工过程的成本控制(五)工程材料及设备管理(六)竣工交付环节的成本控制(七)工程结算管理 (八)其他环节的成本控制 五、附则 万科企业股份有限公司 房地产成本管理制度 (讨论稿)

一、总则 1、为了增强成本控制力度,降低成本费用,提高市场竞争力,根据国家有关法规政策,结合集团成本管理的要求和经验、教训,制定本制度。 2、成本管理的基本原则是:以市场需求为导向、保证质量为前提,过程控制为环节、规范操作为手段,提高经济效益为目的。 3、成本监控的任务是:遵守国家有关法规政策,落实成本岗位责任制,完善成本管理基础,形成有效的成本监控系统,努力降低成本,提高经济效益。 二、房地产成本管理职责 (一)集团总部的成本管理职责 1、制定、修正集团成本管理制度,督促、指导各开发企业建立完善本单位成本管理制度;并跟踪、检查执行情况,对成本实行制度监控。 2、进行房地产市场调研,对房地产市场走势作出分析、判断,及时提供、反馈给集团和各开发企业管理层作决策参考;保持对国家有关法规政策和集团成本管理环境的了解,协助房地产公司争取优惠政策、处理有关政策性问题。 3、组织各方面专业人士对拟建项目进行实地考察、立项听证,按立项审批程序审查投资估算,把握投资决策,合理配置资源,帮助房地产公司做好项目前期策划中的成本控制。立项审查的重点是: ◆立项资料是否齐全、规范; ◆市场定位是否明确、恰当; ◆投资成本估算是否经济、合理;

万科房地产有限公司费用管理制度

万科房地产有限公司费用管理制度 一、目的: 为规范管理费用支出,提高管理费用使用效能,特编制本费用管理制度。 二、适用范围: 1、本制度适用于江苏苏南万科房地产有限公司所有员工(含试用期员工); 2、本制度共涉及20

三、管理原则

四、各项费用管理要求 1、差旅费 定义: 日常差旅费:指公司职员因公务至外地执行公司业务、参加会议、培训、招聘、双向交流、因公出国(境)等发生的往返交通费、住宿费及出差补助费等。 专项差旅费:指公司或部门组织的为提高专业技能或补充合作资源进行的专项外出考察发生的往返交通费、住宿费及出差补助等。 归口部门:差旅费的预算编制和管理责任归口到各部门,由各部门负责人负责,公司内由财务管理部统筹控制。 日常差旅费费用管理方式: 在具备其他沟通条件的前提下(如电话会议、视频会议),应尽量减少出差发生频率。 差旅费采用额度管理与程序有效相结合的办法,出差前需通过K2系统提前发起出差申请(含苏南公司项目所在城市日常公务往返),完成相应审批手续,出差期间将费用控制在标准额度内。 专项差旅费费用管理方式。

专项考察需按照规定流程事前申请,经审批同意后方可安排出行,费用计入公司整体,不占用部门额度。 考察结束后需及时向部门负责人、人力资源部邮件提交考察报告,以此作为费用报销依据。 费用标准: 酒店、机票及高铁费用报销标准,参见《万科集团管理费用个人额度标准一览表(A4版)》。 预定酒店机票采取外包方式,由携程公司提供服务(员工也可入住公司协议酒店),员工在出差审批完成后,应主动将申请交与前台。 除公司管理层之外,外出会议、培训等需要多人住宿的必须安排双人间,额度按照单人标准执行,有特殊情况无法按标准安排的,邮件报备公司内控负责人后可予部分调整。 任何职级的人员不得入住商务套间,如特殊公务需要入住商务套间的,需书面报相关领导审批或自行承担。两人以上同行外出,可与职级最高者住同一酒店,住宿标准参照条 差旅费报销需提供酒店住宿水单,不得报销与住宿无关的休闲费用、餐饮酒水费用,额度内可报销酒店上网费、早餐费。 于当日20:00至次日8:00乘坐火车没有酒店住宿费开支的,每晚补助200元。 非苏南项目所在地范围内的异地出差2天及以上且未产生酒店住宿费开支的,每晚补助200元。

中海地产成本管理体系剖析

中海地产成本管理体系剖析 1. 引言 中海地产和万科的管理水平高在房地产行业是比较出名的,偶然机会,得到了整套中海地产的《中海地产项目发展成本管理制度》(2006年版),初看下,中海地产这套成本管理制度并没有复杂或很超前的管理手段,似乎就是将教科书中的成本管理方法落实到了具体管理制度和实施中。再仔细分析,这套制度确实系统性很强,有其很多先进的方面。下面是我对这套中海项目成本管理体系的分析,希望能对集团的成本管理体系改善有所帮助。 2. 中海地产成本管理文件体系分析 中海地产成本管理文件由一系列文件组成,最高一级是《中海地产项目发展成本管理制度》,下面还有一系列文件,包括管理办法,管理指引、工作程序、单项通知和用表等,将这些文件进行分类后,见下表。 3. 中海地产项目成本管理体系分析 (1) 成本管理总思路清晰而且系统, 中海的成本管理总思路:以统一成本科目为前提,以全过程成本管理为主线,以建安成本动态监控为重点,以建立成本经验数据库为支撑,以统一合约安排模式及ERP 项目管理为手段,构建有效的成本管理体系,不断完善,持续改进。 (2) 建立了公司统一的、和财务紧密结合的成本分解体系,相当于统一了成本管理的“度量衡”。 中海首先建立了一个和财务科目相结合的成本分解体系-《中海地产房地产开发项目成本科目》,成本计划、成本

管理、成本核算、成本考核等都以这个成本分解体系为基础,即统一了各层次成本的口径和构成,相当于统一了成本管理的“度量衡”,不会出现各个部门对于成本理解不同而造成的偏差,而影响成本管理的执行力。 (3) 成本组织管理架构合理,各部门对于成本管理的职责清晰,并由发展管理部代表公司进行成本总控。 在总部成立项目成本管理工作小组,小组成员由公司发展管理委员会确定,由总部主管领导、各相关部门负责人和各地区公司财务负责人组成,负责统领地产业务线的项目成本管理工作,并向公司发展管理委员会负责。 总部发展管理部为项目成本管理的日常工作机构, 具体负责工作小组成员之间及工作小组与地区公司之间的联络 等工作。负责下达、审批目标成本,并进行成本监控。 集团总部的投资管理部、规划设计中心、营销策划中心、财务资金部和发展管理部,以及各地区公司对于项目成本各部分(基于成本分解体系)的管理职责清晰。 (4) 项目开发建设全过程各阶段的管理方法和管理流程清晰。 实施全过程目标成本管理,在项目的可行性研究、市场定位、规划设计、施工等各个阶段,分别建立成本控制目标,实行全过程目标成本管理。并对实施过程的关键节点进行控制,除以上节点外,还有施工过程的主体工程开工或主包合同签订、主体结构封顶两个节点,到达每个节点时必须进行成本预测或核算,超过成本目标必须上报批准。 对于各个阶段成本管理,均配有相应的表格要求填写上报,下面对于表格专门还有分析。 (5) 统一全公司的成本管理方法。 总部对地区公司的合约安排模式做出统一规定,包括合约策划、工程分判模式、报价及定标、甲供材管理、进度款支付等,地区公司应严格执行。 (6) 对成本管理每个环节配有相应工作指引和模板。 对成本管理每个环节配有相应工作指引和模板,内容细致全面,如上述的《中海地产统一合约安排管理办法》中,对项目合同结构策划内容、报价方式、定标原则、工程量计量管理、造价构成、甲供料确定原则及损耗率确定、工程款支付方式等均有详细的说明或规定。 如上述的《合约管理工作程序》中,对合同签订后的合同交底、付款、预算、报价、变更、结算管理等工作,均有详细的说明或规定。 (7) 配套用表齐全、清晰和细致,形成体系,对成本管理每个环节均有标准用表或示例模板。 各项制度的配套用表具体如下:

房地产成本控制部管理制度和岗位职责

成本控制部 管理制度和岗位职责??????洛阳市恒联房地产有限公司

成本控制部管理制度 1、部门目标 1)制定经济合理的目标成本,并确保目标在本的有效效控制; 2)施工阶段按成本控制文件开展各项成本管理工作; 3)客观准确地评估动态成本,严格审核各项工程费用; 4)最终实现对目标成本的控制,从而提高公司产品的竞争力。 2、目标成本、责任成本管理 1)搜集、整理、汇总历史成本资料; 2)确定目标成本总控指标,分解成本控制指标,提出控制要点; 3)汇总编辑项目目标成本指导书及目标成本控制责任书,并负责监控、评估; 4)每月分析目标成本变动情况,汇报项目动态成本; 3、预结算管理 1)组织编制及审核工程施工图预算; 2)全面审核竣工工程结算; 3)根据结算报告完成各项工程清算; 4、成本信息管理 1)建立和完善工程造价和材料设备价格信息资料库; 2)定期进行专题或综合的成本分析和研究; 3)收集集团内及其他工程造价信息资料; 4)收集集团内及其他公司成本管理先进举措,加以吸收利用和推广; 5)有效使用集团下发的成本管理软件;

5)标准合同文本(工程设计类)的组织编制及审核; 6)审核并及时办理各项合同的审批工作; 7)审核并及时办理各项付款的审批工作; 8)审核并及时办理各项结算的审批工作; 9)按不同类别建立合同及执行情况台帐。 5、成本管理监控评估 1)参与工程、材料及设备的招投标工作; 2)参与合同有关经济条款的审核; 3)定期动态报告目标成本和责任成本的执行情况; 4)定期和不定期抽查评估项目成本管理工作; 5)对项目前期土地成本、方案设计等进行评估,提出意见; 6)对报批报建、营销成本(逐步由成本部负责)进行监督控制; 6、成本管理规范建设 1)制定成本管理的有关规范及实施细则; 2)制定并完善目标成本管理体系; 3)制定并完善部门内部管理规范制度; 7、培训指导 1)组织成本管理规范的培训; 2)为工程部提供预算、结算和成本管理的业务指导; 8、成本预结算管理 1)预算资料原件工程结算前由主办人留存保管; 2)结算资料原件工程结算后由专人统一归档管理;

最新万科房地产成本管理制度[详细]

万科房地产成本管理制度 目录 一、总则 1 二、房地产成本管理职责 1 (一)集团总部的成本管理职责1 (二)开发企业的成本管理职责2 三、房地产成本监控 4 (一)成本监控系统4 (二)成本监控的要求4 四、房地产开发环节的成本控制 6 (一)立项环节的成本控制6 (二)规划设计环节的成本控制7

(三)施工招标环节的成本控制8 (四)施工过程的成本控制8 (五)工程材料及设备管理10 (六)竣工交付环节的成本控制11 (七)工程结算管理12 (八)其他环节的成本控制13 五、附则13 万科企业股份有限公司 房地产成本管理制度 (讨论稿) 一、总则 1、为了增强成本控制力度,降低成本费用,提高市场竞争力,根据国家有关法规政策,结合集团成本管理的要求和经验、教训,制定本制度。 2、成本管理的基本原则是:以市场需求为导向、保证质量为前提,过程控制为环节、规范操作为手段,提高经济效益为目的。 3、成本监控的任务是:遵守国家有关法规政策,落实成本岗位责任制,完善成本管理基础,形成有效的成本监控系统,努力降低成本,提高经济效益。

二、房地产成本管理职责 (一) 集团总部的成本管理职责 1、制定、修正集团成本管理制度,督促、指导各开发企业建立完善本单位成本管理制度;并跟踪、检查执行情况,对成本实行制度监控。 2、进行房地产市场调研,对房地产市场走势作出分析、判断,及时提供、反馈给集团和各开发企业管理层作决策参考;保持对国家有关法规政策和集团成本管理环境的了解,协助房地产公司争取优惠政策、处理有关政策性问题。 3、组织各方面专业人士对拟建项目进行实地考察、立项听证,按立项审批程序审查投资估算,把握投资决策,合理配置资源,帮助房地产公司做好项目前期策划中的成本控制。立项审查的重点是: ◆立项资料是否齐全、规范; ◆市场定位是否明确、恰当; ◆投资成本估算是否经济、合理; ◆投资回报是否符合集团利润目标要求; ◆投资风险能否有效控制。 4、跟踪、落实各项目成本计划及其执行情况,适时了解各项目成本的实际构成,汇编集团成本报表;分析、总结项目成本控制情况,协助、督促各开发企业做好项目操作过程中的成本控制工作。 5、建立成本信息监控中心,及时收集各项目成本动态资料,为集团管理层提供充分、有效的决策依据,并按要求将有关意见反馈给各开发企业。

龙湖的PMO成本管理体系

龙湖PMO引发的讨论 ..... 拈字工程造价方面的专家,著有《工程量清单计量规则原理及应用》等专著. 烽火地产成本与流程管控专家 通盈清华博士,设备.成本.风险管控专家 本讨论精华提纲: 1、龙湖的PMO成本管理体系 2、龙湖的工作压力 3、龙湖体系的若干问 4、龙湖的建安成本科目设置深度讨论 5、产品标准化or行为标准化? 6、成本数据库的建立 7、相关知识历史回顾 拈字啥时候有空,讨论一下龙湖那个成本管理实施细则,如何?粗看了一眼,大架构是不错的。管理架构也很有特色,值得研究一下。 1、龙湖的PMO成本管理体系 PMO概论: 2011-7-5 10:18:07 XX-青草-成本 解释下PMO:PROJECT MANAJEMENT OFFICE ,即:地区公司项目运营决策机构。 XX-拈字-合约 PMO的中间审核过程,是穿插进集团整体管理流程中的,青草,PMO,应该不是地区公司项目运营决策机构,PMO应该是项目运营决策机构,不一定是限定在地区公司这个级别。只是龙湖限定在这个级别上 XX-青草-成本 那就是PMO可以应用于集团也可以应用于地区公司? 拈师,继续。 XX-拈字-合约 龙湖在这个管理体系中体现出的二大特点: 1、龙湖的这个成本管理体系,采用了国内地产公司比较少见的PMO审核机制,简化了管理流程,全面提高了管理效率。这是一个大的特点 2、这个管理体系,对管理节奏的要求相当高,对各个时间结点的要求很明确。各工作之间的先后次序和穿插要素也说得很明确。整体的节奏感相当强 但它的问题也相应地出现在这二个特点上: 1、PMO的中间审核过程,是穿插进集团整体管理流程中的,而PMO架构中有相当的人也是出现在后续审核中。理论上讲,重复的后置审核,必将会产生管理失效的问题。比如在PMO上决策的失误,后置审核就有权去矫正这个失误,从管理权限上讲,这实际意味着否定了PMO的决策 2、龙湖将地产开发的节奏控制的很严格,这也给复杂决策带来了难以回旋的管理问题。象酒店、综合体等项目,由于招商的影响,很多决策是需要重复及中间决策的。如果按龙湖的这个管理节奏,复杂项目在几个来回的节奏冲突中,很容易产生管理失效。 XX-青草-成本 分析的好透彻。那么龙湖现在开发的产品还主要是住宅,采用这个PMO是不是管理的应该

龙湖地产成本管理机制

龙湖地产成本管理机制 龙湖成本管理---“细节式”成本管理 一、管理范围 建安成本、项目前期费用、期间费用(财务、管理、营销费用)、合同管理、招投标管理等 二、参与管理的部门 成本管理部门、设计管理部门、工程管理部门、销售与策划部门、财务部门三、成本管理的方法 变革组织架构,明确岗位职责 (1)组织架构的变革 变更后组织形式:矩阵式组织架构 考核部门:项目团队和职能部门 汇报上级:项目负责人 管理层级:3级 成本管理责任人:项目成本经理 (2)成本管理中各部门的职责

(3)造价采购部的组织架构 (4)集团对各地区公司的成本管理模式 :

成本管理中各个阶段的作业指导(1)土地投资论证阶段 (2)项目启动阶段

(3)初步设计阶段

(5)竣工阶段 附注:2015年龙湖地产提出的编制成本月报 龙湖的动态成本管理纵向分级上合理授权、层层聚焦,以确保管控与灵活的需要。每个月会进行动态成本回顾与预警。而其采用的重要方式,即为编制成本月报。明确动态成本工作目标和成本月报组成成分 1、工作目标 需要明确的是,首先,月报是对项目已确定或已发生投资情况的月度小结与回顾;其次,月报对项目可能发生的投资变化或风险做出动态预估;再次,月报可为及早发现并解决问题提供依据。

同时,月报应被视作项目推进过程及项目后期进行结算的组成部分,而最后一份月报为该项目竣工总结算报告。 2、内容构成 成本月报应包括带有审核签名的月报封面、《成本月报汇总表》、项目概况、特别事项、编制依据、编制范围、《成本子目标分解/估值明细表》、《合同执行情况一览表》及其他附表等。 其中,项目概况包括基地及各业态单项面积、分期开发说明、开发总成本及经济指标、工程进度、已完工程及累计已付款额及比例等。 而其他附表包括概预算审核报告、主要经济技术指标跟踪统计表等。 3、编制依据和范围 成本月报编制依据包括经批准的可行性研究报告和目标成本(编入月报表第一列),并应尽可能利用现有一切资源,包括开发项目各合同金额、设计图纸、扩初概算、施工图预算、跟踪/已完专业分包结算、回标价格或分析报告、中标价、现场签证、设计变更、市场行情、竣工结算等,以及专业经验,以综合反映、表述、预估项目开发的总成本。 成本月报反映的成本信息时间段应为编制月份上月25日至编制月份当月24日,反映的成本信息范围应与经公司批准的可行性报告及目标成本反映的成本信息范围相一致。若成本反映的信息范围发生重大变动,比如毛坯房变更为精装修房等,则应以公司重新批准的目标成本为比较基准,并在当月月报编制说明中特别说明该项调整。 4、重点注意事项 首先,无论是设计单位提供的扩初概算,或由造价咨询单位编制的施工图预算,地产企业务必在概预算编制前根据目标成本中的建安成本分类格式向编制单位提出编制格式要求,而非根据目标值来提格式要求。 其次,在招标过程中,标段划分即使与建安成本目标值的分类有很大出入,也应该有意识地考虑将工程量清单进行分类,以便在日后与项目成本目标值分类的划分、归并相一致。 再次,在施工或结算过程中,地产企业应严格按成本目标值所示的分类及科目归并并整理后表述。

万科成本管理制度

第一章房地产成本管理制度 一、总则 l、为了增强成本控制力度,降低成本费用,提高市场竞争力,根据国家有关法规政策,结合成本管理的要求和经验、教训,制定本制度。 2、成本管理的基本原则是:以市场需求为导向、保证质量为前提,过程控制为环节、规范操作为手段,提高经济效益为目的。 3、成本监控的任务是:遵守国家有关法规政策,落实成本岗位责任制,完善成本管理基础,形成有效的成本监控系统,努力降低成本,提高经济效益。 二、房地产成本管理职责 (一)成本管理部的成本管理职责 1、制定、修正成本管理制度,督促、指导各开发企业建立完善本单位成本管理制度;并跟踪、检查执行情况,对成本实行制度监控。 2、进行房地产市场调研,对房地产市场走势作出分析、

判断,及时提供、反馈给企业管理层作决策参考;保持对国家有关法规政策和成本管理环境的了解,协助房地产公司争取优惠政策、处理有关政策性问题。 3、组织各方面专业人士对拟建项目进行实地考察、立项听证,按立项审批程序审查投资估算,把握投资决策,合理配置资源,帮助房地产公司做好项目前期策划中的成本控制。立项审查的重点是:◆立项资料是否齐全、规范;◆市场定位是否明确、恰当;◆投资成本估算是否经济、合理;◆投资回报是否符合利润目标要求;◆投资风险能否有效控制。 4、跟踪、落实各项目成本计划及其执行情况,适时了解各项目成本的实际构成,汇编成本报表;分析、总结项目成本控制情况。协助、督促各开发企业做好项目操作过程中的成本控制工作。 5、建立成本信息监控中心,及时收集各项目成本动态资料,为管理层提供充分、有效的决策依据,并按要求将有关意见反馈给各开发企业。 6、组织成本管理的信息交流,通过培训、双向交流、研修会等方式,增进全员的成本管理意识,推广内外成本管理经验.寻求降低成本的有效途径,促进成本管理水平的提高。 7、根据管理的需要,派出审计小组对项目成本进行阶

中海、龙湖、万科地产的成本管理亮点

中海、龙湖、万科地产的成本管理亮点 第一部分:中海地产中海地产项目发展成本管理制度试行这里的项目发展成本,指公司房地产开发项目各环节所有成本和税金的综合,包括:土地费用、前期费用、建安费用、其他直接费、销售费用、管理费用、利息、税金等,以内部管理口径为准,不涉及对外提供信息,与会计核算口径不完全相同适用于公司全额投资或控股项目的内部成本管理,不属此范围的项目,总部结合实际情况确定其具体管理办法。总体思路以统一成本科目为前提,以全过程成本管理为主线,以建安成本动态监控为重点,以建立成本经验数据库为支撑,以统一合约安排模式及ERP项目管理为手段,构建有效的成本管理体系,不断完善,持续改进。具体做法及要求1、调整组织架构(1)在总部成立项目成本管理工作小组,小组成员由公司发展管理委员会确定,由总部主管领导、各相关部门负责人和各地区公司财务负责人组成,负责统领地产业务线的项目成本管理工作,并向公司发展管理委员会负责。(2)总部发展管理部为项目成本管理的日常工作机构,具体负责工作小组成员之间及工作小组与地区公司之间的联 络等工作。(3)总部各部门的职责分工:a投资管理部负责土地相关费用的管理,包括地价、拆迁费、契税、交易手续

费等费用的目标控制值的审核和过程监控,负责审核监控项目投资回报水平不低于可行性研究阶段确立的标准。b规划设计中心负责勘察设计相关费用的管理,进行目标控制值的审核和过程监控。同时,对影响建安成本的主要设计指标(如钢筋含量、混凝土含量等)的合理性和经济性提出专业意见。c营销策划中心负责营销相关费用的管理,进行目标控制值的审核和过程监控。d财务资金部负责利息费用的管理,进行目标控制值的审核和过程监控。e发展管理部负责总成本、建安费用与主要经济技术指标、大配套工程等的管理,进行目标控制值的审核和过程监督。(4)各地区公司由财务负责人统领本公司的成本管理工作,并向总部项目成本管理工作小组负责。(5)各地区公司应根据本公司架构和部门分工,建立有效的部门成本归口管理责任制,把目标成本分解落实到相应部门。2、执行统一成本科目(1)总部发展管理部负责制定、颁布和管理《房地产开发项目成本科目》,对科目名称、核算内容、使用要求等作出统一规定,并根据实际需要进行不定期的调整与完善。(2)各地区公司在成本管理的全过程中应严格执行统一成本科目,除非另有规定,不得自行增加或删改。3、实施全过程目标成本管理:(1)在项目的可行性研究、市场定位、规划设计、施工等各个阶段,分别建立成本控制目标,实行全过程目标成本管理。(2)对处

万科全套成本制度-成本核算指引(吐血推荐)

万科全套成本制度-成本核算指引 1.目的:加强成本管理,规范集团房地产开发企业成本核算,正确计算开发产品成本,便于成本资料的比较和分析。 2.范围:适用于集团内全资、控股及受托非控股经营的房地产开发企业。 3.职责:总部财务管理部负责本规范的推行、解释、修改并检查执行情况; 集团内各房地产开发企业负责严格按照国家以及集团成本管理的要求,正确组织成本核算工作,建立成本核算责任制,完善成本核算基础工作,改进成本核算办法,合理确定成本计算对象,正确归集和分配开发成本及费用,及时、准确、完整地提供成本核算资料,并及时发现成本管理中存在的问题,不断寻求降低成本的途径,同时对在本规范实施过程中发生的问题及时向总部财务管理部反馈。 4. 方法和过程控制 4.1 成本核算的基本程序 成本核算的一般步骤依次如下: 4.1.1 根据成本核算对象的确定原则和项目特点,确定成本核算对象。 4.1.2 设置有关成本核算会计科目,核算和归集开发成本及费用。 4.1.3 按受益原则和配比原则,确定应分摊成本费用在各成本核算对象之间的分配方法、标准。 4.1.4 将归集的开发成本费用按确定的方法、标准在各成本核算对象之间进行分配。 4.1.5 编制项目开发成本计算表,计算各成本核算对象的开发总成本。 4.1.6 正确划分已完工和在建开发产品之间的开发成本,分别结转完工开发产品成本。 4.1.7 正确划分可售面积、不可售面积(由主管部门划分提供),根据有关规定分别计算可售面积、不可售面积应负担的成本,正确结转完工开发产品的销售成本。 4.1.8 编制成本报表,根据成本核算和管理要求,总括反映各成本核算对象的成本情况。4.2 成本核算对象的确定 4.2.1 成本核算对象的确定原则 4.2.1.1 满足成本计算的需要; 4.2.1.2 便于成本费用的归集; 4.2.1.3 利于成本的及时结算; 4.2.1.4 适应成本监控的要求。 4.2.2 成本核算对象的确定方法 各公司可根据成本核算对象的确定原则,并结合项目实际情况,确定具体成本核算对象。4.2.2.1 成片分期(区)开发的项目,可以以各期(区)为成本核算对象。 4.2.2.2 同一项目有裙楼、公寓、写字楼等不同功能的,在按期(区)划分成本核算对象的基础上,还应按功能划分成本核算对象。 4.2.2.3 同一小区、同一期有高层、多层、复式等不同结构的,还应按结构划分成本核算对象。 4.2.2.4 根据核算和管理需要,对独立的设计概算或施工图预算的配套设施,不论其支出是否摊入房屋等开发产品成本,均应单独作为成本核算对象。对于只为一个房屋等开发项目服务的、应摊入房屋等开发项目成本且造价较低的配套设施,可以不单独作为成本核算对象,发生的开发费用直接计入房屋等开发项目的成本。 4.3 成本费用项目及核算内容 4.3.1 成本费用项目 开发产品成本核算应视开发产品的具体情况,按制造成本法设置成本项目。成本项目一般包括下列八项:

万科房地产集团公司全套管理制度及流程

万科房地产开发有限公司管理制度 目录 一、万科房地产开发有限公司组织结构 1、垂直化管理组织结构图 2、项目前期部组织结构与责权 3、设计管理部组织结构与责权 4、商务部组织结构与责权 5、工程管理部组织结构与责权 6、销售部组织结构与责权 7、办公室部组织结构与责权 二、万科房地产开发有限公司职位说明书 1. 高层管理类 (1)总经理职位说明书 (2)副总经理(分管经营)职位说明书 (3)副总经理(分管营销)职位说明书 (4)总工程师职位说明书 2.项目前期部 (1)项目前期部经理职位说明书 (2)投资发展主管职位说明书 (3)项目开发主管职位说明书 (4)项目规划主管职位说明书

3.设计管理部 (1)设计管理部经理职位说明书(2)结构设计师职位说明书(3)图纸审核员职位说明书(4)资料管理员职位说明书 4. 商务部 (1)商务部经理职位说明书(2)造价工程师职位说明书(3)合同主管职位说明书 5. 工程管理部 (1)工程管理部经理职位说明书(2)土建工程师职位说明书(3)水电工程师职位说明书(4)市政工程师职位说明书 6. 销售部 销售部经理职位说明书 7. 办公室 (1)办公室主任职位说明书(2)人力资源主管职位说明书(3)行政主管职位说明书 (4)档案主管职位说明书

三、万科房地产开发有限公司投资与开发管理 1、项目投资与开发管理制度设计 (1)企业项目投资管理制度 (2)企业经营计划管理制度 2、项目投资与开发管理操作工具 (1)项目阶段投资回收分析表 (2)企业年度总体经营计划书 (3)投资项目竞争分析调研表 (4)项目开发成本费用估算 3、项目投资与开发管理管理工作流程 (1)企业经营决策管理流程 (2)年度经营计划编制流程 4. 项目投资与开发管理方案设计 (1)年度经营计划方案 (2)项目投资分析方案 (3)项目拆迁安置方案 四.万科房地产开发有限公司设计管理 1.设计管理制度设计 (1)工程设计管理制度 (2)设计图纸自审制度 2. 设计管理操作工具 (1)工程项目设计任务单

中海地产成本控制

【中海成控】中海地产利润之王的秘密(中海成本控制关键点) 懒人提示:本文重点部分已经用黄色标注。 一、按照成本科目,逐一分析各项成本。 1.前期工程:一般水平,按建筑面积计算,单方造价在20-50元/m2。这项费用,与设计环节无关。它与项目占地面积大小有关,与总建筑面积的关联不大。场地的现状,直接决定它的成本水平。 (1)比如,如果存在“场地土方工程”这一项的话,比如坡地项目,或未能进行三通一平交地的项目,其造价水平就高。 (2)越是边远地区,因其配套设施不齐全,需要施工的项目多,数量大,造价也相应地高于市区项目。前期工程中需注意两项,一是场地土方工程,目前很多项目自然高低于市政标高,都需要大量回填土方,造价不低。能不能有什么巧办法来降低这一部分的造价?因后面讲到地下室还会涉及到土方工程,这个问题留到后面一并解决与回答。 另一个注意点就是围墙,我们曾经有某个项目的临时围墙分判花掉三个月的时间,现在听上去大家可能觉得比较难以理解,问其原因就是设计对于围墙的方案迟迟未定,反复修改,当然不排除这个地块的地理位置、地面以下的地质有问题,所以方案会不断修正,但对于大多数项目,至少是同一个地区公司的项目来讲,临时围墙的标准化肯定不是难事,这样可以节省我们很多无谓的时间损耗,想想三个月的工期就因为临时围墙工程而消耗掉是多么痛心的事情。其次在围墙设计上要注意经济性,对于围墙来讲其主要功用还是围护且是临时性质,当然局部需要营销包装,有些地区的围墙全是方管支撑+镀锌铁皮,平均2.5米高,每延长米单价高达1300元/m,部分营销宣传路段是6米高,想想是比较奢侈的事情。 还有一种情况,对于地块较大的项目,需要分期建设,但是首期安排在地块中间,远离市政交通道路,为了展示和销售需要,在没有整个地块的道路交通系统设计的情况下,必然要兴建一定数量的临时道路、临时围墙、临时绿化等等设施,花费相当大。这是不可取的。 2.基础工程:对于桩基工程,以总建筑面积为单位计算,目前的造价水平是80-120元/m2。对于非桩工程,暂时录不到规律数字,原因一方面是非桩基础的形式多样化,差异很大;另一方面是原来的科目没有这一项,所有非桩基础全部并入主体工程中去,在设置工程量清单时,混在一起,剥离不开,这是不科学的。

龙湖成本管理资料汇编

旗开得胜 龙湖成本管理资料汇编 目录 一、集团成本管理办法 1、目的 2、适用范围 3、成本管理责任界定 4、成本管理原理及主要概念 4.1、成本管理原理 4.2、“动态成本”的概念 4.3、“已确认合同变更”的概念 4.4、“已签合同预估变更”的概念 5、目标成本编制及审批管理 5.1、土地版目标成本(土地投资论证阶段) 5.2、启动版目标成本(项目启动阶段) 5.3、基准版目标成本(方案设计阶段) 5.4、执行调整版目标成本 6、合约规划分解 7、动态成本本月度回顺 8、成本系统控制 9、项目竣工成本确认 10、项目竣工结算 1

旗开得胜11、附件 11.1、附件1:《集团全成本费项及说明》 11.2、附件2:《目标成本测算(总结)模板》 11.3、附件3:《合约规划模板》 二、目标成本管理办法 1、目的 2、原则 3、程序 三、项目营销费用的口径明确及管理办法 1、管理费用的定义及范围 2、项目营销费用的额度控制 3、营销费用的管理办法 四、资金计划管理办法 1、前言 2、分类 3、编制原则 4、程序 5、考核 一、集团成本管理办法 1

1、目的 ●提高目标成本及预算的严肃性 ●加强项目成本过程可控、透明 ●明确成本管理责任 ●控制成本风险,提升集团成本竞争力 ●构建行业内领先的成本管理体系 2、适用范围 ●本办法适用于全集团各地区地产公司的项目成本管理. 3、成本管理责任界定 ●项目成本经理:开发成本的直接责任人;营销费用统计,预警责任人;负责项目目标成 本编制、动态成本月度回顾。 ●项目营销经理:项目营销费用的直接责任人 ●项目财务经理:负责分摊进入项目的“部门费用”;负责牵头编制项目预算;负责项目 收益分析及跟踪。部门费项包括:项目营销费用中的人工成本及行政办公费、管理费用、财务费用税。 ●项目总监:全项目成本的责任人,牵头编制全项目合约规划;检查、督促项目目标成本 制定、动态成本月度回顾。 4、成本管理原理及主要概念 4.1、成本管理原理 在项目开发的关键环节设定目标成本,过程中系统实时自动统计动态成本;通过对目标成本与动态成本的比较,检查,发现和解决问题,从而达到管控项目成本的目的。 4.2、“动态成本”概念 动态成本=合同签约金额+已确认合同变更金额+已签合同的预估变更金额+库存材料结转+带发生合约规划金额 4.3、“已确认合同变更”的概念 1

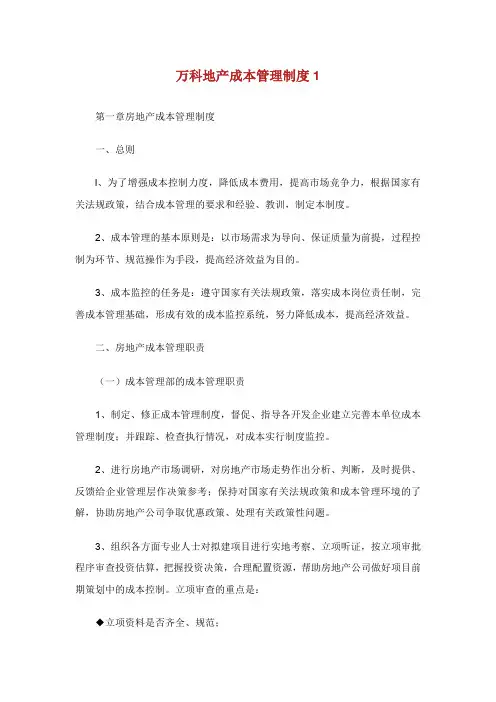

万科地产成本管理制度完整篇.doc

万科地产成本管理制度1 第一章房地产成本管理制度 一、总则 l、为了增强成本控制力度,降低成本费用,提高市场竞争力,根据国家有关法规政策,结合成本管理的要求和经验、教训,制定本制度。 2、成本管理的基本原则是:以市场需求为导向、保证质量为前提,过程控制为环节、规范操作为手段,提高经济效益为目的。 3、成本监控的任务是:遵守国家有关法规政策,落实成本岗位责任制,完善成本管理基础,形成有效的成本监控系统,努力降低成本,提高经济效益。 二、房地产成本管理职责 (一)成本管理部的成本管理职责 1、制定、修正成本管理制度,督促、指导各开发企业建立完善本单位成本管理制度;并跟踪、检查执行情况,对成本实行制度监控。 2、进行房地产市场调研,对房地产市场走势作出分析、判断,及时提供、反馈给企业管理层作决策参考;保持对国家有关法规政策和成本管理环境的了解,协助房地产公司争取优惠政策、处理有关政策性问题。

3、组织各方面专业人士对拟建项目进行实地考察、立项听证,按立项审批程序审查投资估算,把握投资决策,合理配置资源,帮助房地产公司做好项目前期策划中的成本控制。立项审查的重点是: ◆立项资料是否齐全、规范; ◆市场定位是否明确、恰当; ◆投资成本估算是否经济、合理; ◆投资回报是否符合利润目标要求; ◆投资风险能否有效控制。 4、跟踪、落实各项目成本计划及其执行情况,适时了解各项目成本的实际构成,汇编成本报表;分析、总结项目成本控制情况。协助、督促各开发企业做好项目操作过程中的成本控制工作。 5、建立成本信息监控中心,及时收集各项目成本动态资料,为管理层提供充分、有效的决策依据,并按要求将有关意见反馈给各开发企业。 6、组织成本管理的信息交流,通过培训、双向交流、研修会等方式,增进全员的成本管理意识,推广内外成本管理经验.寻求降低成本的有效途径,促进成本管理水平的提高。 7、根据管理的需要,派出审计小组对项目成本进行阶段审计和决算审计,对项目成本发生的合理性、成本管理的规范性提

龙湖地产成本管控

龙湖地产成本管控 龙湖地产成本管控 龙湖的动态成本管理纵向分级上合理授权、层层聚焦,以确保管控与灵活的需要(如下表)。每个月会进行动态成本回顾及预警。而其采用的重要方式,即为编制成本月报。然而,对于许多地产企业而言,成本月报编制难度很高且难于取得成效,为什么呢? 一、成本月报编制难达成效的四大原因 第一,口径不一。一方面体现在月报编制人与目标成本编制人之间的交流互动不够,以致月报编制人对科目所含的二、三级内容不甚了解;另一方面,由于目标成本科目分类与合同结构或台账往往不完全一致,在分类编制合同工程量清单时难以统一口径。 第二,专业壁垒。由于地产企业内部流程或专业间的沟通问题,月报编制人未能参加工程例会,或项目公司工程部未能及时整理、上报现场签证或设计变更,或故意延迟对现场签证及设计变更的确认,从而造成月报编制人不甚了解签证或变更,难于在月报中进行动态反映。 第三,能力不足。月报编制人专业管理能力短板,善于按图细算却不擅长签证及变更的及时匡算,或对项目业态内容不了解,或未能充分指导并发挥造价咨询单位的作用。 第四,故意隐瞒。地产企业相关部门或项目公司报喜不报忧,故意隐瞒成本超支情况。 二、成本月报编制要打好基础、对症下药 克服成本月报编制难点,首先在编制、下达目标成本时,需详细说明各成本科目所包含的内容组成,对月报编制人做好充分的交底、沟通。 其次,强化项目管理水平,加强现场签证与设计变更的管理。 再次,在具体编制层面,要清晰定义可研成本、目标成本、当月估值、预估偏差、已完产值、已付款、变更预控额、预计结算额、工程财务报告等专业术语。 其中: 当月估值是指项目实施过程中至月报编制当月,引用概算、投标价、合同价、施工图预算、结算价后,对总成本估值的实时、动态体现和预计; 已完产值为截至月报编制期,根据合同约定,对已经完成的工作量包括建安工程、设计咨询等,或应付土地款、政府规费等,进行累计计算的成本总额; 已付款指截至月报编制期实际已经成本合约部批出的累计款总额,此总额与财务部实际已付款可能尚有差异; 工程财务报告通常由工料测量师、造价咨询单位编制,成本月报仅动态反映建安工程费,地产企业需另行补充除此部分以外的成本状况,以形成完整的成本月报。 以龙湖为例,下表为龙湖项目的成本标尺,基于此可相应编制成本月报。 三、明确动态成本工作目标和成本月报组成部分 1、工作目标 需要明确的是,首先,月报是对项目已确定或已发生投资情况的月度小结与回顾;其次,月报对项目可能发生的投资变化或风险做出动态预估;再次,月报可为及早发现并解决问题提供依据。 此外,月报应被视作项目推进过程及项目后期进行结算的组成部分,而最后一份月报为该项目竣工总结算报告。 2、内容构成 成本月报应包括带有审核签名的月报封面、《成本月报汇总表》、项目概况、特别事项、编制依据、编制范围、《成本子目标分解/估值明细表》、《合同执行情况一览表》及其他附表等。
