当前位置:文档之家› 项目树木迁移施工专项方案

项目树木迁移施工专项方案

项目树木迁移施工专项方案
项目树木迁移施工专项方案

重庆轨道交通10#线XXXX标段

编制单位:中国中铁电气化局XXX项目部

编制时间:2016年5月X日

目录

第一章工程概况?3

第二章编制依据 (3)

第三章树木迁移施工程序 (3)

第四章树木移植措施?7

第五章树木移植得主要步骤 (9)

第六章树木栽植后得养护................ 错误!未定义书签。第七章树木移植得保活技术.............. 错误!未定义书签。第八章施工得安全措施 (17)

第一章工程概况

本工程为重庆轨道交通10#线XXX工程,在电力管道铺设路径中原XXXX路已种植得XX棵行道树因与开挖位置发生冲突需进行短期移栽,移植树种XX路XX处,栽植点重庆市渝北区空港新城XX处,运距XX公里。移植苗木为法国梧桐,胸径40cm,高度约9cm,冠幅约200cm。苗木规格都较大,并且移树现场条件受限,施工具有很大难度。

第二章编制依据

1、《大树移植得操作规程》

2、《园林绿化工程施工及验收规范》(CJJ82 -2012)

3、重庆市有关绿化、质量与安全得规定。

4、根据工程特点、施工现场实际情况、施工环境、施工条件与自然条件分析,结合我公司多年树木移植得施工经验。

第三章树木迁移施工程序

一、移植前得准备工作

1、对需要移植得树木,应根据有关规定办好所有权得转移及必要得手续。

2、对所移植树木,生长地得四周环境,土质情况,地上障碍物,地下设施,交通路线等进行详细了解。移植前对栽植地做土壤得理化性质、地下水矿化度分析。土壤应达到全盐含量低于0、3%,pH值在6、5~8、5之间。若土壤不符合以上条件,对栽植土采取下列措施。

(1)当pH值小于6、5或大于8、5时,采取土壤改良措施。(2)土壤全盐含量在0、3~0、5%时,换土及扩大树穴。

(3)土壤全盐含量在0、5%以上时,采取综合改土措施。

(4)土壤容重在1.45g/cm3以上时,改土或加入疏松基质。

(5)种植穴土壤含有建筑垃圾、有害物质,均采取客土或改良土壤措施,树穴必须放大。

3、根据所移植树木得品种与施工得条件,制定具体移植得技术与安全措施。

4、做好施工所需物品:草绳、木棒、木板、支撑杆、钳子、铁丝、铁锹、镐、手锯、兵工铲,并且找好吊车、运输车辆等做好转运前得准备工作。施工前请交通、市政、公用、电讯等有关部门到现场,配合排除施工障碍并办理必要手续。

5、落叶树移植前对树冠进行修剪,裸根移植一般采取重修剪,剪去枝条得1/2-2/3。带土移植则可适当轻剪,剪去枝条得1/3即可。修剪时剪口必须平滑,截面尽量缩小,修剪2公分以上得枝条,

剪口应涂抹防腐剂。常绿树移植前一般不需修剪,定植后可剪去移植过程中得折断枝或过密、重叠、轮生、下垂、徒长枝、病虫枝等,常

绿树修剪时应留1-2cm木橛,不得贴根剪去。剪后涂防腐剂或包装剪口。落叶树修剪时可适当留些小枝,易于发芽展叶。

6、树干采取包裹措施,采用麻包片、草绳围绕,一般从根茎至分枝点处既可减少蒸发又可减少移植过程得擦伤,定植后再行拆除。对于造成了树干损伤得部位,及时进行伤口处理(愈伤涂膜剂)。

二、土球挖掘

1、带土球移植,应保证土球完好,尤其本次移栽正处于雨季,更应注意。

2、土球规格一般按干径1、3m处得7-10倍,土球高度一般为土球直径得2/3左右。

3、挖掘冠幅较大得树木前应立好支柱,用钢管进行树身加固,支稳树木,防止树身折断与倾斜。

4、将包装材料,蒲包、蒲包片、草绳用水浸泡好待用。

5、掘前以树干为中心,按规定尺寸划出圆圈,在圈外挖60-80cm得操作沟至规定深度。挖时先去表土,见表根为准,再行下挖,挖时遇粗根必须用锯锯断再削平,不得硬铲,以免造成散坨。

6、修坨,用铣将所留土坨修成上大下小呈截头圆锥型得土球。

7、收底,土球底部不应留得过大,一般为土球直径得1/3左右。收底时遇粗大根系应锯断。

8、围内腰绳,用浸好水得草绳,将土球腰部缠绕紧,随绕随拍打勒紧,腰绳宽度视土球土质而定。一般为土球得1/5左右。

9、开底沟,围好腰绳后,在土球底部向内挖一圈5-6cm宽得底沟,以利打包时兜绕底沿,草绳不易松脱。

10、用包装物,(蒲包、蒲包片、麻袋片等)将土球包严,用草绳围接固定。

11、打包时绳要收紧,随绕随敲打,用双股或四股草绳以树干为起点,稍倾斜,从上往下绕到土球底沿沟内再由另一面返到土球上面,

再绕树干顺时针方向缠绕,应先成双层或四股草绳,第二层与第一层

交叉压花。草绳间隔一般8-10cm。注意绕草绳时双股绳应排好理顺。

12、围外腰绳,打好包后在土球腰部用草绳横绕20-30cm得腰绳,草绳应缠紧,随绕随用木槌敲打,围好后将腰绳上下用草绳斜拉绑紧,避免脱落。

13、完成打包后,将树木按预定方向推倒,遇有直根应锯断,不得硬推,随后用蒲包片将底部包严,用草绳与土球上得草绳相串联。

三、树木得装卸及运输

1、大树得装卸及运输必须使用大型机械车辆,拟采用XX吨吊车X台及XX吨加长货车3辆,因此为确保安全顺利得进行,必须配备技术熟练得人员统一指挥。操作人员应严格按安全规定作业。

2、装卸与运输过程应保护好树木,尤其就是根系,土球与木箱应保证其完好。树冠应围拢,树干要包装保护。

3、装车时根系、土球、木箱向前,树冠朝后。

4、装卸裸根树木,应特别注意保护好根部,减少根部劈裂、折断,装车后支稳、挤严,并盖上湿草袋或苫布遮盖加以保护。卸车时应顺序吊下。

5、装卸土球树木应保护好土球完整,不散坨。为此装卸时应用粗麻绳捆绑,同时在绳与土球间,垫上木板,装车后将土球放稳,用木板

等物卡紧,不使滚动。

6、装卸木箱树木,应确保木箱完好,关键就是栓绳,起吊,首先用钢丝绳在木箱下端约1/3处栏腰围住,绳头套入吊钩内。另再用一根钢丝绳或麻绳按合适得角度一头垫上软物拴在树干恰当得位置,另一头也套入吊钩内,缓缓使树冠向上翘起后,找好重心,保护树身,则可

起吊装车。装车时,车厢上先垫较木箱长20cm得10×10cm得方木两根,放箱时注意不得压钢丝绳。

7、树冠凡翘起超高部分应尽量围拢。树冠不要拖地,为此在车厢尾部放稳支架,垫上软物(蒲包、草袋)用以支撑树干。

8、运输时应派专人押车。押运人员应熟悉掌握树木品种,卸车地点,运输路线,沿途障碍等情况,押运人员应在车厢上并应与司机密切配合。随时排除行车障碍。

四、树木得种植

1、按设计位置挖种植穴,种植穴得规格应根据根系、土球、木箱规格得大小而定。a)、裸根与土球树木得种植穴为园坑,应较根系或土球得直径加大60-80cm,深度加深20-30cm。坑壁应平滑垂直。掘好后坑底部放20-30cm得土堆。b)、木箱树木,挖方坑,四

周均较木箱大出80-100cm,坑深较木箱加深20-30cm。挖出得坏土与多余土壤应运走。将种植土与腐植土置于坑得附近待用。

2、种植得深浅应合适,一般与原土痕平或略高于地面5cm左右。

3、种植时应选好主要观赏面得方向,并照顾朝阳面,一般树弯应尽量迎风,种植时要栽正扶植,树冠主尖与根在一垂直线上。

4、还土,一般用种植土加入腐植土,(肥土制成混合土)使用,其比例为7/3。注意肥土必须充分腐熟,混合均匀。还土时要分层进行,每30cm一层,还后踏实,填满为止。

5、立支柱,一般3-4根杉木高,或用细钢丝绳拉纤要埋深立牢,绳与树干相接处应垫软物。

6、开堰,a)、裸根,土球树开园堰,土堰内径与坑沿相同,堰高20-30cm左右,开堰时注意不应过深,以免挖坏树根或土球。b)、木箱树木,开双层方堰,内堰里边在土台边沿处,外堰边在方坑边沿处,堰高25cm左右。堰应用细土、拍实,不得漏水。

7、浇水三遍,第一遍水水量不易过大,水流要缓慢灌,使土下沉,一般栽后两、三天内完成第二遍水、一周内完成第三遍水,此两遍水得水量要足,每次浇水后要注意整堰,填土堵漏。

8、种植裸根树木根系必须舒展,剪去劈裂断根,剪口要平滑。有条件可施入生根剂。

9、种植土球树木时,应将土球放稳,随后拆包取出包装物,如土球松散,腰绳以下可不拆除,以上部分则应解开取出。

10、种植木箱树木,先在坑内用土堆一个高20cm左右,宽30-80cm得一长方形土台。将树木直立,如土质坚硬,土台完好,可先拆去中间3块底板,用两根钢丝绳兜住底板,绳得两头扣在吊钩上,起吊入坑,置于土台上。注意树木起吊入坑时,树下、吊臂下严禁站人。木箱入坑后,为了校正位置,操作人员应在坑上部作业,不得立于坑内,以免挤伤。树木落稳后,撤出钢丝绳,拆除底板填土。将树木支稳,即可拆除木箱上板及蒲包。坑内填土约1/3处。则可拆除四边箱板,取出,分层填土沙质根植土夯实至地平,在种植过程中用生根粉托布津与硫酸二氢钾及适量尿素进行稀释浇灌。

五、树木得后期养护管理

1、大树移植后得养护管理工作特别重要,栽后第一年就是关键,应围绕以提高树木成活率为中心得全面养护管理工作,但由于本次移栽属于短时间内反复迁移,更应注意全面得养护管理,首先应有必要得资金与组织保证。设立专人,制定具体养护措施,加强养护频率,进行养护管理。

2、浇水应及时,水量充足,视树木生长需要与气候变化而定,浇后应中耕或封堰,常绿树还要注意叶面喷水,雨季时还应注意排涝,树堰内不得有积水。

3、落叶树移植后注意修剪,去蘖、定芽,成活生长后再逐步改变培养树型。

4、对易发生病虫害得树木,应有专人经常观察,采取措施及时防治。

5、加强瞧管维护,防止自然灾害与人为破坏。

第四章树木移植措施

因为本工程移植苗木树龄较大,体量大,不允许大量得截枝疏叶.因此移栽难度大。我公司根据多年实践经验,认为采取以下措施有助于提高大树移植得成活率。

一、喷洒呼吸蒸腾抑制剂

目前国内许多施工单位都采用持续喷水保湿得办法,但这种情况除了不经济与应用受限外,还常常会因为移栽树木得根部过湿而易导致死亡。喷施呼吸蒸腾抑制剂在这种情况下犹显重要。目前比较有效得有日本生产得固林纳、新固林纳、OED等。不同得植物对喷施浓度要求不同,通常来说,古树在运输前喷1次O、6%浓度得固林纳,栽植后每隔10天喷1次02%浓度得固林纳(下雨后补喷)对大多数植物安全有效。具体浓度要根据不同树木与不同树龄灵活掌握,通常根据栽植地晴天11:00树叶就是否萎蔫作为加大浓度得依据,但最高不易超过l%得浓度,因为有报道说超过这一浓度能够产生药害。有报道说,在树木移植得过程中,喷洒一定量得松节油或水溶性得阿斯匹林也能够降低树木得呼吸蒸腾,但具体喷施浓度与方法还有待于进一步试验。?二、断根方法与土球得大小?移植时当然就是土球越大越好,但现实情况并不能无限制得扩大土球得直径。可以以要移植得植物得根颈得周长作为半径,以树干为圆心划定土坨。通过这种方式确定得土坨对大多数植物安全有效。断根得方法对移栽树木

得成活率有重要影响。如果条件允许,应该采用多时段,逐步断根得方法。具体操作方法就是,在计划移栽得前一段时间,在树木根颈周长1倍为半径得圆圈上,第一次均匀得选取整个圆得1/3得圆弧用于断根,断根所挖得条沟得深度以深1m,宽0.5m为宜。断根后,在根得切断处涂抹O.02%得a一萘乙酸,然后回填经过消毒得松软透气得混台土。经过一段时间新根长出后,再按照同样得办法切断另外1/3得树根,以此类推,直至全部断根。断根得间隔时间与树龄、树种与季节有关系,需要在实践中根据具体情况而灵活处理。但对于树龄100年以下得大多数树种,在生长季节每次断根得时间问隔2个月就是安全有效得。由于采用此种办法处理得树木,新根都生长在断根所挖掘得弧状沟中,因此起土球得时候一定注意将土球得半径根在原弧得基础上外扩30—50cm。?三、栽植注意得问题与处理方法在实践中,许多施工人员往往考虑了树穴得透水通气,却忽视了树木栽植得方向问题。实际上,对树木栽植方向得忽视常常导致古树名木在栽植得最后阶段死亡。因为占树名木大多树龄比较长,在原栽植地长期得生长过程中,发生了一定得生理变化,比如朝南方向得树冠比较丰满,树皮比较厚,而朝北方向得则正好相反。如果在移植过程中不考虑这些因素则会导致移栽树木对新环境得不适应而逐渐死亡。对一些需要与菌根共生得植物,则在移植过程中要注意尽量回填原生长地得土,或者补充根瘤菌制剂。同样道理,原来生长在荫闭、潮湿或疏松透气土壤中得树木,在移栽后相应得要注意多遮荫、保潮与保持土壤得良好透水性。在树木移栽得过程中,除了喷洒呼吸蒸腾抑

制剂之外,在根部喷施一定量得生长调节剂或抗逆剂还就是必要与有效得。

第五章树木移植得主要步骤?一、回填土与施基肥?在迁移与回植以前,要先在种植穴得底层回填部分肥沃壤土。回填土时需严格掌握两项规范:

1、要依据树种得特性以及种植穴周围与下层土壤结构得情况,选用符合质量要求得土壤作为底层土。如该树种适宜在砂质壤土中生长,而种植穴周围与下层为砂砾、卵石或大块碎砖等,则需要在种植穴中选填部分轻黏质壤土,这样可以防止栽植后种植穴内水分得流失。然后再在上面填上部分砂质壤土。

2、填土量与土壤紧实度要达到质量要求,如土壤量不足,紧实度差,则大树在栽植后一经浇水,土壤便会下沉,植株也会随之一起下沉,若要再将植株往上抬升,既增加困难,又会影响植株得成活。一般在施工时应先掌握大树根系与土球规格所需得填土高度,并在填土时稍高于要求得高度,随填随踩实,待浇水下沉后便正适合植株得栽植深度要求。为了减轻后期养护管理工作,可在回填土过程中,结合施入基肥,基肥可以在较长时间内供给树体养分,因此一般以迟效性得有机肥料为主,如腐殖类肥料、堆肥、厩肥、作物秸杆、枯枝落叶等,施入后使其逐渐分解,供树木较长时间吸收利用各种养分。

二、迁移与回植前得修剪

1、根系修剪:植株在挖掘时所造成得根系受伤、断裂、根皮撕裂,以及在运输过程中造成得根系严重磨损等,栽植后伤口不易愈合,

且容易感染、腐烂或失水干枯,因此栽植前必须进行根系修剪。根系修剪要求剪口平滑,剪口贴近伤口处修剪,修剪伤口能小则小,以减少感染得可能性。修剪时应尽量多保留须根,个别剪裂严重,但又不便于去除得根系,可将劈裂伤口消毒后用草绳扎紧,让其生长过程中自然愈合。

2、树冠修剪:树冠得修剪就是为了提高成活率与注意培养树形,同时减少自然灾害。对干性强又必须保留中干优势得树种,采用削枝保干得修剪法。应对领导枝截于饱满芽处,可适当长留,要控制竞争枝;对主枝适当重截于饱满芽处(约剪短1/3~1/2);对其它侧生枝条可重剪(约剪短1/2~2/3)或疏除。这样既可以保证成活,又可保证日后形成具明显中干得树形。对无中干得树种,按上述类似方法,以保证数个主枝优势为主,适当保留二级枝,重截或疏去小侧枝。对萌芽率强得可重截,反之,宜轻截。

三、栽植? 1、带土球大树栽植:用吊车将大树吊起时,应使树干直立,然后慢慢放入种植穴内。穴内应先堆放15~25cm 厚得松土,使土球能刚好立在土堆上。填土前应将草绳、蒲包片尽量取出,如不好取出,也应剪断草绳,剪碎蒲包片,然后分层填土踏实。?2、带木箱大树栽植:带木箱大树栽植仍需借助于起重机,先在大树干上包好麻袋片或草袋,然后用两根等长得钢丝绳兜住木箱底部,将钢丝绳得两头扣在吊钩上,即可将树直立吊入种植穴中。将木箱落实放稳以后,即可拆除木箱两边得底板,并慢慢抽出钢丝绳,然后在树干上绑好支柱,将树身支稳。树身支稳后,先拆除木箱得上板,并向种植穴

内回填一部分土壤,待将土壤填至种植穴得1/3 高度时,再拆去四周得箱板,接着再向种植穴内填土,每填20~30cm 厚得土壤时,应踩实一下,直到填满为止。

四、浇水及中耕

大树移植后应及时浇水,第一次浇水得根本要求就就是浇透灌足,即水分渗透至全种植穴土壤及穴周围土壤内,一方面可增加土壤含水量,给大树补充必要得水分,另一方面可以使大树根系与土壤紧密接触,有利于根系对养分与水分得吸收。在第一次浇水后,通常隔3~5d 浇第二次水,再隔7~10d 浇第三次水。但并非对于所有情况均就是如此,需要根据不同树种、不同地势及不同土壤条件对浇水得时间与频次作一定得调整。在每次浇水之后,待水分完全下渗后,要进行中耕松土,将根际周围浇水面积内得土壤疏松,避免土壤龟裂与水分大量蒸发。

第六章树木栽植后得养护

俗话说:三分栽,七分管。要保证大树移栽得成活率,短期移植大树得养护管理显得尤其重要。

一、保持树体水分代谢平衡

大树,特别就是未经移植或断根处理得大树,在移植过程中,根系会受到较大得损伤,吸水能力大大降低。树体常常因供水不足,水分代谢失去平衡而枯萎,甚至死亡。因此,保持树体水分代谢平衡就是新植大树养护管理、提高移植成活率得关键。地上部分保湿:?1、包干:用草绳、蒲包、苔藓等材料严密包裹树干与比较粗壮得分

枝。上述包扎物具有一定得保湿性与保温性。经包干处理后:①可避免强光直射与干风吹袭,减少树干、树枝得水分蒸发;②可贮存一定量得水分,使枝干经常保持湿润;③可调节枝干温度,减少高温与低温对枝干得伤害,效果较好。目前,有些地方采用塑料薄膜包干,此法在树体休眠阶段效果就是好得,但在树体萌芽前应及时撤换。因为,塑料薄膜透气性能差,不利于被包裹枝干得呼吸作用,尤其就是高温季节,内部热量难以及时散发会引起高温,灼伤枝干、嫩芽或隐芽,对树体造成伤害。?2、喷水:树体地上部分(特别就是叶面)因蒸腾作用而易失水,必须及时喷水保湿。喷水要求细而均匀,喷及树上各个部位与周围空间、地面,为树体提供湿润得小气候环境。

3、遮荫:大树移植初期或高温干燥季节,要搭制荫棚遮荫,以降低棚内温度,减少树体得水分蒸发。在成行、成片种植,密度较大得区域,宜搭制大得荫棚,省材又方便管理,孤植树宜按株搭制。要求全冠遮荫,荫棚得上方及四周与树冠保持50cm左右距离,以保证棚内有一定得空气流动空间,防止树冠日灼危害。遮荫度为70~75%左右,让树体接受一定得散射光,以保证树体光合作用得进行。以后视树木生长情况与季节变化,逐步去掉遮荫物。?二、促发新根

控水。新移植大树,根系吸水功能减弱,对土壤水分需求量较小。因此,只要保持土壤适当湿润即可。土壤含水量过大,反而会影响土壤得透气性能,抑制根系得呼吸,对发根不利,严重得会导致烂根死亡。

严格控制土壤浇水量。移植时第一次浇透水,以后应视天气情况、

土壤质地,检查分析,谨慎浇水。同时要慎防喷水时过多水滴进入根系区域。

要防止树池积水。种植时留下得浇水穴,在第一次浇透水后即应填平或略高于周围地面,以防下雨或浇水时积水。同时,在地势低洼易积水处,要开排水沟,保证雨天能及时排水。要保持适宜得地下水位高度(一般要求在1.5m 以下)。在地下水位较高处,要采取网沟排水,汛期水位上涨时,可在根系外围挖深井,用水泵将地下水排至场外,严防淹根。保持土壤通气。保持土壤良好得透气性能有利于根系萌发。为此,一方面,我们要做好中耕松土工作,以防土壤板结。另一方面,要经常检查土壤通气设施(通气管或竹笼)。发现通气设施堵塞或积水得,要及时清除,以经常保持良好得通气性能。?三、保护新芽?新芽萌发,就是新植大树进行生理活动得标志,就是大树成活得希望。更重要得就是,树体地上部分得萌发,对根系具有自然而有效得刺激作用,能促进根系得萌发。因此,在移植初期,特别就是移植时进行重修剪得树体所萌发得芽要加以保护,让其抽枝发叶,待树体成活后再行修剪整形。同时,在树体萌芽后,要特别加强喷水、遮荫、防病治虫等养护工作,保证嫩芽与嫩梢得正常生长。

四、树体保护

移植大树,特别就是短期反复迁移得大树,抗性减弱,易受自然灾害、病虫害、人为得与禽畜危害,必须严加防范。

支撑:树大招风,大树种植后应即支撑固定,慎防倾倒。正三角桩最利于树体稳定,支撑点以树体高2/3 处左右为好,并用布条或麻

布片绑在树干上作为保护层,以防支撑物晃动时伤害树皮。

防病治虫:坚持以防为主,根据树种特性与病虫害发生发展规律,勤检查,做好防范工作。一旦发生病情,要对症下药,及时防治。

施肥:施肥有利于恢复树势。大树移植初期,根系吸肥力低,宜采用根外追肥,一般半个月左右一次。用尿素、硫酸铵、磷酸二氢钾等速效性肥料配制成浓度为0、5~1%得肥液,选早晚或阴天进行叶面喷洒,遇降雨应重喷一次。根系萌发后,可进行土壤施肥,要求薄肥勤施,慎防伤根。人秋后,要控制氮肥,增施磷、钾肥,并逐步延长光照时间,提高光照强度,以提高树体得木质化程度,提高自身抗寒能力;另一方面,在入冬寒潮来临之前,做好树体保温工作。可采取覆土、地面覆盖、设立风障、搭制塑料大棚等方法加以保护。此外,在人流比较集中或其她易受人为、禽畜破坏得区域,要做好宣传、教育工作。同时,可设置竹篱等加以保护。?第七章树木移植得保活技术

一、土壤得选择与处理:

要选择通气、透水性好,有保水保肥能力,土内水、肥、气、热状况协调得土壤。用泥沙拌黄土(3:1为佳)作为移栽后得定植用土比较好,它有三大好处,一就是与树根有"亲与力"。在栽培大树时,根部与土往往有无法压实得空隙,经雨水得侵蚀,泥沙拌黄土易与树根贴实;二就是通气性好。能增高地温,促进根系得萌芽,三就是排水性能好。雨季能迅速排掉多余得积水。免遭水沤,造成根部死亡,旱季浇水能迅速吸收、扩散。

在挖掘过程中要有选择得保留一部分树根际原土,以利于树木萌根。同时必须在树木移栽半个月前对穴土进行杀菌、除虫处理,用50%托布津或50%多菌灵粉剂拌土杀菌,用50%面威颗粒剂拌土杀虫(以上药剂拌土得比例为0、1%)。?二、移栽后得水、肥管理:?1、旱季得管理:6-9月,大部分时间气温在28℃以上,且湿度小,就是最难管理得时期。这时得管理要特别注意:一就是遮阳防晒,可以树冠外围东西方向搭"几"字型,盖遮阳网,这样能较好得挡住太阳得直射光,使树叶免遭灼伤;二就是根部灌水,信预埋得塑料管或竹筒内灌水,此方法可避免浇"半截水",能一次浇透,平常能使土壤见干见湿,也可往树冠外得洞穴灌水,增加树木周围土壤得湿度;三就是树南面架设三角支架,安装一个高了树1米得喷灌装置,尽量调成雾状水,因为夏、秋季大多吹南风,安装在南面可经常给树冠喷水,使树干树叶保持湿润,也增加了树周围得湿度,并降低了温度,减少了树木体内有限水分、养分得消耗。

没条件时可采用"滴灌法",即在树旁搭一个三角架,上面吊一只储水桶,在桶下部打若干孔,用硅胶将塑料管粘在孔上,另一端用火烧后封死,将管螺旋状绕在树干与树枝上,按需要从没方向在管上打孔至滴水,同样可起到湿润树干树枝、减少水分养分消耗得作用。?2、雨季得管理:南方春季雨水多,空气温度大,这时主要应抗涝。由于树木初生芽叶,根部伤口未愈合,往往会成树木死亡。雨季用潜水泵逐个抽干穴内水,避免树木被水浸泡。

3、寒冷季节得管理:要加强抗寒、保暖措施。一要用草绳绕干,

包裹保暖,这样能有效地低御低温与寒风得侵害,二就是搭建简易得塑料薄膜温室,提高树木得温、湿度,三就是选择一天中温度相对较

4、移栽后得施肥:由于树木损伤大,高得中午浇水或叶面喷水。?

第一年不能施肥,第二年根据树得生长情况施农家肥或叶面喷肥。?三、移栽后病虫害得防治:?树木通过锯截、移栽,伤口多,萌芽得树叶嫩,树体得抵抗力弱,容易遭受病害、虫害,所以要加强预防。可用多菌灵或托布津、敌杀死等农药混合喷施。分4月、7月、9月三个阶段,每个阶段连续喷本次药,每星期一次,正常情况下可达到防治得目得

第八章施工得安全措施

一、苗木移植时得安全措施

1、作业前必须对现场环境(如地下管线得种类、深度、架空线得种类及净空高度)、运输线路(道路宽度、路面质量、立体交叉得净空高度)、其它空间障碍物、桥涵、宽度、承载车能力及有效得转弯半径等进行调查了解后,制定出安全措施,方可施工。

2、挖掘树木前,先将树木支撑稳固。

3、装箱树木在掏底前,箱板四周先用支撑物固定牢靠。

4、掏底时从相对得两侧进行,每次掏空宽度不得超过单块底板得宽度。

5、箱体四角下部垫放得木墩,截面必须保持水平,垫放时接触地面得一头,先放一大于木墩截面1/2倍厚得木板,以增大承载能力。

6、掏底工作人员在操作时, 头部与身体不得进入土台下。

7、风力达到4级以上时(含4级),停止掏底作业。

8、在进行掏底作业时,地面人员不得在台上走动,站立或放置笨重对象。

9、挖掘、吊装树木使用得工具、绳索、紧固机件、丝扣接头等,与使用前由负责人检查,不能保证安全得,不得使用。

10、操作坑周围得地面,不可随意堆放工具、材料,安放稳妥,防止落入坑内伤人。

11、操作人员必须佩戴安全帽、革制手套。

12、吊、卸、入坑栽植前要再检查钢丝绳得质量、规格。接头、卡环就是否可靠,符合安全规定。

13、起重机械必须有专人负责指挥,并规定统一得指挥信号,非指定人员不得指挥起重机械或发布信号。

14、装车后,木箱或土球必须用紧线器或绳索与车厢坚固结实后方可运行。

15、押运人员在车厢上站立于树干两侧,严紧在木箱或土球底部、前面站立。

16、押运人员在车辆运行过程中,随时注意检查绳索与支撑物有无松动。脱落,并及时采取措施认真加固。

17、押运人员要随车携带挑线竹竿,注意排除影响交通得架空障碍物,并与司机密切配合,注意行驶安全。

18、装、卸车时,吊杆下或木箱下,严禁站人。

19、卸车放置垫木时,头部与手部不得放入木箱与垫木之间,所用垫木长度超过木箱。

20、大树栽植前卸下底板,要及时撤离现场,放置时针并需向下。

21、树木吊放入坑时,树坑内不得站人,如需重新修整树坑,必须将木箱调离树坑,操作人员方能入坑操作。

22、栽植大树时,如须人力定位,操作人员坐在坑边进行,只允许用脚蹬木箱上口,不得把腿伸在木箱与土坑之间。

23、栽植后拆下得木箱板,钉尖向下堆放,不准外露,以免伤人。

二、园林树木修剪时得安全措施

1、操作时思想集中,不许打闹谈笑,上树前不许饮酒。

2、每个作业班组,有实践经验得老工人担任安全质量检查员,负责安全技术指导、质量检查及宣传工作。

3、按规定穿好工作服,带好安全帽,系好安全绳与安全带等。

4、上大树梯子必须牢固,要立得稳,单面梯将上部横挡与树身捆住,人字梯中腰栓绳,角度开张适当。

5、上树后系好安全绳,手锯绳套拴在手腕上。

6、五级以上大风不可上树。

7、接触大枝要由有经验得老工人指挥操作。

8、公园及路树修剪。要有专人维护现场,树上树下互相配合,防止砸伤行人与过往车辆。

9、有高血压及心脏病者,不准上树。

10、修剪工具要坚固耐用,防止误伤或影响工作。

乔木移植施工方案

乔木移植施工方案 篇一:大树移植施工方案(2901 字) 移植前的准备工作 1、对需要移植的树木,应根据有关规定办好所有权的转移及必要的手续。 2、对所移植树木,生长地的四周环境,土质情况,地上障碍物,地下设施,交通路线等进行详细了解。 、根据所移植树木的品种和施工的条件,制定具体移植的技

和安全措施。 4、做好施工所需工具、材料、机械设备,转移的准备工作施工前请交通、市政、公用、电讯等有关部门到现场,配合排除施工障碍并办理必要手续。 5、落叶树移植前对树冠进行修剪,裸根移植一般采取重修剪,剪去枝条的1/2-2/3 。带土移植则可适当轻剪,剪去枝条的1/3 即可。修剪时剪口必须平滑,截面尽量缩小,修剪 2 公分以上的枝条,剪口应涂抹防腐剂。常绿树移植前一般不需修剪,定植后可剪去移植过程中的折断枝或过密、重叠、轮生、下垂、徒长枝、病虫枝等,常绿树修剪时应留1-2cm 木橛,不得贴根剪去。剪后涂防腐剂或包装剪口。落叶树修剪时可适当留些小枝,易于发芽展叶。

措施。)断根(年采取缩根2-1、确定所移树木后,宜提前6. 7、树干采取包裹措施,采用麻包片、草绳围绕,一般从根 茎至分枝点处既可减少蒸发又可减少移植过程的擦伤。定植后再行拆除。 土球挖掘 1、带土球移植,应保证土球完好,尤其雨季更应注意。 2、土球规格一般按干径1.3m 处的7-10 倍,土球高度一般为土球直径的2/3 左右。

3、挖掘高大乔木或冠幅较大的树木前应立好支柱,支稳树 4、将包装材料,蒲包、蒲包片、草绳用水浸泡好待用。 5、掘前以树干为中心,按规定尺寸划出圆圈,在圈外挖60 -80cm 的操作沟至规定深度。挖时先去表土,见表根为准, 再行下挖,挖时遇粗根必须用锯锯断再削平,不得硬铲,以免造成 散坨。 6、修坨,用铣将所留土坨修成上大下小呈截头圆锥型的土 球。

苗木移栽施工方案 (2)

民国风情体验区二期 苗 木 移 栽 施 工 方 案 目录 一、施工准备 (1) 二、栽植场地整理 (2) 三、移栽方案 (2) 1、起苗 (2) 2、打定植坑 (2) 3、运输 (2) 4、栽植 (2) 5、养护、管理 (3) 附:(苗木名称与数量) 一、施工准备 树木移栽前,要对移栽树木做好标识编号,进行现场查勘,了解现场施工场地,了解种植场地的土壤情况,地表面的杂草、砖石需清理干净,场地平整、排水通畅。

二、栽植场地整理 采用一台小型挖掘机为主,人工为铺对移栽地进行平整。 苗木栽植场地应根据现场实际情况,分为粗整地及细整地,粗整地所回填的土应不含任何垃圾的农田与林田土,完成浇水夯实后,方可细整,细整地的回填土应加入植物所需的有机质。 对土壤要求精耕细作,土地往往不是熟地良田,更需要进行深翻,深度在40厘米~50厘米,以便疏松土壤,增加蓄水保墒的能力。整地要细致,采用沟植的要求整成水平沟,以利灌溉,也比较美观。 整地应考虑泄水坡度,坡地坡度平顺完整。 整地时,应在地形谷底设置导沟,以便导引排水,避免地面径流直接冲刷。 三、移栽方案 1、起苗 移植前2至3天,根据土壤干湿情况,适当进行浇水,以防挖掘后土壤过干而使土球松散,此外,这次撬苗木是已成活不久的绿化苗木,枝条和树冠无需整理,撬苗木时应尽量按原苗木土球大小,进行撬挖,撬出的土球应呈吊钟形,同时应用草纯加固包扎,苗木移出撬坑时,应轻抬、轻放。苗木挖掘时,土球为苗木胸径的10倍,土球厚度不小于土球直径的2/3,土球要用草绳包扎,做到土球根部不松不散。 用草绳包裹树干(绕干高度在1至2米),经包裹处理后,避免强光直射和干风吹袭,减少树干、枝的水分蒸发,同时可储存一定水分使树干保持湿润,还可调节树干温度,减少高温、低温对树干的伤害,减少在运输过程中对树干的损伤。 2、打定植坑 根据栽植地面积及待移苗木数量,合理,科学地,对苗木栽植进行定点,打记号坑及打坑,打坑直径,参照苗木胸径及土球大小,一般坑位直径大于土球直径20-30cm,深度大于土球厚度5-10cm。 带土球苗栽植时,不得砸土球。 3、运输 苗木运输时,上下车应轻抬、轻放,防止土球碰裂,影响成活,苗木接触车厢处应用软物质垫一层,以免树皮破皮,影响成活及美观,每车次运输苗木数量要根据苗木及土球大小,在保证不挤压的情况下,装苗运输。 车辆运输污染的道路应及时清理干净。 卸车时顺序进行,按品种规格堆码整齐,及时种植,缩短根部暴露时间,使用机械卸苗,吊装平稳,吊带栓牢固。 4、栽植 挖掘种植穴、槽的位置应根据苗木的冠径大小保持适当距离,苗木根系不应种植过深。踏实穴地松土,土球放稳,树干直立,拆除不易腐烂包装物,向穴内填土至合适高度并踏实。种植的树木应直立,不得倾斜,加支撑立柱。 树木种植根系必须舒展,填土分层踏实,苗木支撑固定、乔木设支撑物固定,支撑

道路绿化工程施工设计方案方案

施工组织设计 目录 第一章总体施工组织布置及规划 第二章各分部分项工程的主要施工方案 第三章拟投入的主要施工机械准备 第四章劳动力安排计划 第五章工期的保证体系及保证措施 第六章工程质量管理体系及保证措施 第七章安全生产管理体系及保证措施 第八章文明施工保证体系及保证措施 第九章环境保护、水土保持保证体系及保证措施 第十章项目风险预测与防、事故应急预案 第十一章地下管线及其他地上地下设施的保护加固措施第十二章冬季、雨季的施工安排 第十三章施工总平面布置图 表5拟投入的主要施工机械设备表 表6劳动力计划表 表7计划开、竣工日期和施工进度图 表8施工总平面布置图及临时用地表

第一章总体施工组织布置及规划 一、施工总平面布置图: 1、布置原则——紧凑合理、方便施工、节约用地、各方协作、文明整齐。 从工程的具体条件出发,对施工总平面图布置按模拟状态,合理安排空间,以现优质、高效、低耗地完成本工程的建设任务。投标阶段总平面布置主要考虑用地面积,本着科学用地的原则,严密计算。一旦中标,施工前严格按业主的规定及现场的总体安排,经批准后搭建施工临时设施。 二、施工准备 1、施工技术准备 中标后,项目经理部总工程师将尽快组织全体技术人员,认真阅读设计文件和一些有关的技术资料,并请设计单位、监理单位进行设计交底,了解设计意图,熟悉设计容,掌握设计要求,并据此制订工作计划和工作标准,为现场技术人员更好指导施工做好准备。配齐材料采购、材料管理人员和资料、设备管理人员,按监理工程师的要求,建立施工技术档案,并派专人负责。 2、物资设备准备 本工程中所需投入的工程物资和施工设备,应根据工程需要按计划陆续进场,投入本工程的机械设备详见“主要施工机械设备表” (1)材料准备 材料保证:合格的工程质量取决于合格的原辅材料,首先承诺

绿化施工中树木移栽常见问题及解决办法

绿化施工中树木移栽常见问题及解决办法 乔木种植后如何检查才能确认苗木是否成活几乎所有的施工人员都知道苗木问题要及时发现,及时处理,但往往很多施工单位都是在苗木枯萎死亡后才发现。在此,我们希望施工人员能重视施工后的检查,及早发现问题进行解决,提高苗木的种植成活率。 解决方法: 1、了解苗木的情况,是否山苗,泥球大小,运输时间,种植季节等。 2、了解土方情况,是否深土层,PH值,土壤密实度,是否积水等问题。 3、用手有意识地推动树杆,看泥球与土壤是否结合紧密。 4、检查是否种植过深或泥球表面覆土过多,以免造成根系窒息死亡。 5、检查大型乔木是否有支撑或支撑是否牢固。以免大风吹杆造成根部松动,与土壤分离,致使树木死亡。 6、检查树杆及枝条是否有破损或修剪方法不当,以免病菌从伤口倾入树体内,造成树木衰弱。 7、观察树体上部情况,叶片是否有卷曲枯萎或非正常脱落,如有应及时用掏洞法查看根系情况,是否有腐烂,腐烂到何种程度,再来考虑是否能救活。因为根的好坏是树木成活的关键。 关键点:1、有问题及时掏洞看根系情况。 种植山苗为什么容易死亡?

一般的施工人员都知道山苗种植成活率很低,但是随着大乔木的日渐减少,尤其是个别大乔木苗圃已难觅,所以不得不用山苗。 分析原因: 1、由于环境的因素决定了山苗大多是直根系,长期依靠一个主根或多个主根向下生长。如果移植,主根切断,树体自身的水养分流失,根压减小,不能吸收土壤中的水养分而导致死亡。 2、山上土层较薄,树木间的生存竞争使得树木的根系扎根很远,如果移植,能带的有效须根很少。 3、一般山上的生长环境较好,水份充足,湿度较高,排水又好,土壤多偏酸性,较适合苗木生长。如果移植,苗木不能及时适应种植地的环境。 4、山上的土壤多混有石块,所以苗木起挖,打泥球技术难度很大。 解决方法: 1、移植前半年最好先做好切根和树冠修剪工作。 2、起苗时注意保护泥球的完好不损伤,粗大根拔起而不是切断,保证树体的水养分的流失。 关键点: 1、粗大根不要切断。 非季节种植乔木可能吗?

树木移栽(移植)施工方案

树木移栽 施 工 方 案

树木移栽施工方案 一、移植前的准备和技术处理 为保证大树移植成活,在挖掘前必须做好充分的准备工作和技术处理。 1、租用地的准备 ⑴、根据施工的要求,我们租地采用就近节约成本费用的原则,选址首要条件是交通方便、排水系统通畅、地势高朗,土质酥松。 ⑵种植过农作物的田地,在移栽苗木以前必须翻耕,牛耕与机耕并用,以机耕为主,翻耕打细。 ⑶理沟是两个方面的工作,一是理排边沟,二是整理路道理巷沟。 ⑷在翻沟打细前须下足基肥,基肥以有机肥或零肥为主,同时杀菌、除草、杀虫等工作。 2、建立登记卡,记录树种高度、干径,分枝点高度,树冠形状和主要观赏面,与业主一起,确定需移植树木的生长状况,对移植有特别风险的树木,要予以确定,专题讨论,制定特殊的移植方案。 3、平衡修剪 为保持树木地下部分与地上部分的水分代谢平衡,减少树冠蒸腾,对茂叶树银杏和再生能力强的常绿树桂花可进行适当的树冠修剪,甚至可以截干,截口应涂抹防腐剂(沥青,白调和漆:石灰乳或用稀泥薄膜包扎)去叶1/2—1/3,适当留些小枝,易于发芽展叶。 3、切根处理

一般名贵树种的切根处是在移植前2-3天前进行。以树杆为中心,以胸径的4-5倍为半径画一个圆形边线,把圆形的东南西北分成4段,在相对的南和北或东和西两段向外挖宽30-40cm的沟,深度50-70cm(视沟得深浅而定),挖掘时,应用锋利的修枝剪或手锯切断使之与沟的内壁齐平。如遇5cm以上的粗枝,切断后加支撑,并在剪口涂抹20-50mg 生长素(茶乙酸)促发新根,然后浇水,到翌年的春季,方可移植。 二、施工方法 1、定点放线方法: (1)尺徒手定点放线:放线时应选取图纸上已标明的固定物体(建筑或原有植物)做参照物,并在图纸和实地上量出它们与将要栽植植物之间的距离,并在图纸和实地上量出它们与将要栽植植物之间的距离,然后用白灰或标桩在场地上加以标明,依此方法逐步确定植物栽植的具体位置,此法误差较大,只能在要求不高的绿地施工采用。 (2)定点放线后应立即刻复查标定的树种、数量,并做好记载,挖穴时如发现定点标记模糊不清时须重新放线标定。 2、挖穴 (1)严格按定点放线标定的位置、规格挖掘树穴。 (2)树穴的规格应按移栽树木的规格、栽植方法、栽植地段的土壤条件来确定,裸根栽植的树苗,树穴直径应比裸根根幅放大1/2,树穴的深度为穴坑直径的3/4。带土球栽植的树苗,树穴直径应比土球直径大40-50厘米,树穴的深度为穴坑直径的3/4。土壤粘重板结地段,树穴尺寸按规定再增加20%。

砍伐、迁移、修剪城市树木审批程序

砍伐、迁移、修剪城市树木审批程序 2007年10月24日20:03 来源: 一、砍伐、迁移、修剪城市树木,按下列权限审批: 在市辖各区内,需要砍伐、迁移单位附属绿地、居住区绿地、次干道绿地树木胸径小于30厘米、数量在19株以下的,由所在区城市绿化管理部门审批,并报广州市市市政园林局备案;上述范围以外城市绿地树木的砍伐、迁移申请,由广州市市政园林局负责办理审批。 铁路、公路沿线、江河两岸、水库周围等城市绿地内需要砍伐、迁移树木的,由广州市市政园林局负责办理审批。 需要修剪枝条直径在5厘米以上树木的,依照前款规定申报批准(城市绿化专业部门的正常作业除外)。 二、需要砍伐、迁移、修剪城市树木的单位或个人,领取《广州地区砍、移、修剪树木、使用绿地申请表》,并按要求填妥、盖章后,按照审批权限,送相应的城市绿化管理部门审批。 三、公园内需要砍伐树木,或对公园主要景点内胸径大于20厘米的树木进行迁移和截干性强修剪的,在填妥申请表并盖章后,送广州市市政园林局审核。 四、广州市市政园林局接受申请后应在7个工作日(公园树木在10个工作日)内,进行踏勘调查,审查各种资料,根据《广州市恢复绿化补偿费标准》核算恢复绿化补偿费数额,发出广州市绿化收费通知书。如需上报一级行政管理部门审批的,应向申请单位或个人说明。眄 五、申请砍伐、迁移、修剪城市绿化管理部门权属的树木和绿化植物的单位或个人,持广州市绿化收费通知书按程序到工商银行缴交恢复绿化补偿费后,凭银行的交费回执到广州市市政园林局窗口领取处理树木通知书。 六、申请砍伐、迁移、修剪单位或个人权属的树木的单位或个人,持广州市绿化收费通知书向树木权属单位或个人交纳恢复绿化补偿费后,凭已交费回执到广州市市政园林局窗口领取处理树木通知书。 七、申请单位或个人在收到处理树木通知书后,到市城管综合执法支队直属一大队办理绿化工程施工许可证,方可在有效期内处理树木。 八、各项建设工程需处理树木的,必须附送以下资料: (一) 基建工程:市规划部门或市国土部门批准征地的红线图和征地批文(复印件);市规划部门批准工程项目报建的审核意见书和工程(四置)红线图。居住区、居住小区、住宅组团、大型公共建筑等的建设,还必须附送市规划部门对建设项目的规划批复和图纸。城市重点项目的建设,还必须附送当地居民的意见和城

绿化迁移施工组织设计

深圳凯荣定基建筑工程有限公司 龙岗区行政服务大厅周报绿化迁移工程 施工组织设计 编制单位:深圳凯荣定基建筑工程有限公司 编制日期:二○一四年五月六日

龙岗区行政服务大厅周报绿化迁移工程施工组织设计 编制人: 审核人: 审批人: 深圳凯荣定基建筑工程有限公司 2014年5月6日

目录 第一章工程概况 (1) 第二章编制依据 (1) 第三章施工方法 (1) 第四章施工过程质量控制 (9) 第六章文明施工措施 (12)

第一章工程概况 本工程为龙岗区行政服务大厅周报绿化迁移工程,工程位于深圳 市龙岗区行政服务大厅周边,工程主要内容为迁移现场乔木,经各方查看现场后确定主要工作内容如下:迁移苗木至红花岭垃圾场(运距15km)的乔木共计200株;迁移到行政大厅周边(市面公园内)的乔木共计47株,灌木342盆;增加到行政大厅周边的乔木共计17株、灌木17盆;拆除水泥树桩36套。 第二章编制依据 《城市绿化工程施工及验收规范》CJJ/T82-99 龙岗区行政服务大厅周报绿化迁移工程施工图纸 第三章施工方法 一、施工准备 (1)踏勘现场,了解、熟悉现场情况。 (2)仔细阅读施工图,充分理解设计意图,使施工充分体现设计意图。(3)作好苗木的准备工作,落实好土方来源。 (4)落实苗木种植所需的营养土、介质土、绑扎材料、遮荫材料。 (5)组织好施工队伍,落实机具设备等。 (6)搭设好施工和管理人员的生活设施。 (7)制定质量目标、施工进度;落实监督、检查制度。

(8)测试土壤肥力及PH值,复核土方标高。 二、绿化种植主要施工方法 1、确定待迁移苗木的品质、数量、规格:施工前同设计、监理、建设各单位查看现场苗木情况,根据施工图和规范文件对迁移位置进行放线,确定好需要移走的苗木及需要增加的苗木品种、规格等,对原绿地土质情况进行摸底,并明确迁移地点。 2、做好准备迁移工作 1)清理场地,把树干周围2-3m以内障碍物清除干净,并将地面大致整平,为顺利移植苗木创造条件。人工清除迁移定植范围内绿化土层中的各种垃圾,确保植物种植层的土壤质量,并将清理出来的垃圾进行集体清运。 2)苗木修剪,修剪时苗木移植过程中,对地上部分进行处理的主要措施。修剪的方式是修剪枝叶,凡病枯枝、过密交叉徒长枝、干扰枝应剪去,剪除2/3,保留1/3. 3)编号定向:编号是当移植苗木时,为使施工有计划的顺利进行,可把栽植坑及要移栽的苗木编上相应的号码,使其移植时可对号入座,以减少现场混乱及事故。定向是在树干上标出南北方向,使其在移植时扔能保持它按原方位栽下,以满足它对蔽荫及阳光的需要。 4)支柱、捆扎,为了防止在挖掘时出现或发生树身不稳,倒伏引起工伤事故及损坏树木,因而在挖掘前应对需移植的苗木进行支柱,一般是3根大伐木,分立在树冠分支点下方,然后再用粗绳将3根伐木和树干一起捆紧,伐木底脚应牢固支持在地面,与地面成60度左右。

(完整word版)树木移植施工方案

目录 目录 (1) 第一章工程概况 (2) 第二章树木迁移施工程序 (2) 一、准备工作 (2) 二、修剪 (2) 三、起挖 (3) 四、起运 (3) 第三章树木移植施工方法 (3) 第四章施工的安全措施 (8)

第一章工程概况 本工程为北京市延庆县妫水河河道治理工程中新华营桥南至吴坊营村南筑堤工程所占地面的树木移植工程。移植苗木为大规格乔木及小形灌木。乔木要求修冠移植,并且在妫水河河道边挖植树沟临时栽植,待筑堤工程施工完成后再移植回现场,施工具有一定难度。 第二章树木迁移施工程序 一、准备工作 1.准备所需物品:草绳、木棒、木板、支撑杆、钳子、铁丝、铁锹、镐,手锯、兵工铲,找好吊车、运输车等等。 2.掌握苗木生物特性、生态习性、种植地土壤等环境因素。种植穴挖掘前,了解地上和地下管线及隐蔽物埋设情况。 3. 在起树前,把树干周围2~3米以内的碎石.瓦砾堆.灌木丛及其他障碍物清除干净,并将地面大致整平,以为顺利移植大树创造条件。准备好必须的机械设施(如挖掘机、吊车、平板运输车等)、人力及辅助材料,并实地勘测行走路线,及时与相关部门协调,安排行车路线。 二、修剪 1.修枝:因工程需要,树木要求修冠种植。为保证成活率,预先搭设脚手架,对树木进行疏枝,剪去多余的枝条,以利于开挖和起吊,并做树干伤口处理。

三、起挖 1.起挖:人工修理土球,要求认真,仔细,确保土球完整。 2.土球包扎:在修理土球同时,准备好包扎材料麻绳、支撑杆,边修边包扎、支撑。一但成型,立即麻绳围扎、拆除支撑物。 四、起运 1.起运:选择起重机作业,起重臂的长度不低于树高的两倍,以便操作,低于1.5米的土球,用吊装带缠绕树干基部以上50厘米处直接吊装,树干吊装处用草毡进行缠绕,树冠部分拉好风绳,保证起运过程和装车当中的方向不变,同时利于苗木整齐摆放。大于1.5米的土球用三角式方法进行吊装,用两根吊带,一根系于树干基部,另一根视树干的重心约系于树干的分枝点处,将两处吊装带并拢直接起运,这对于保护树皮非常有利。装车的方法是树干向后、土球向前交叉装车。我们选择性能良好的运输车,装车的重量不大于运输车载重量要求的30%,以保证苗木及时安全运抵目的地。 第三章树木移植施工方法 一、清理现场及安排运输路线 二、支柱.捆扎 为防止在挖掘时由于树身不稳,倒伏引起工伤事故及损坏苗木,在挖掘前对需移植的大树支柱,用三根直径10厘米以上的大戗木,分立在树冠分支点的下方,然后在用粗绳将三根木头和树干一起捆紧,木

XX项目树木迁移施工专项方案设计

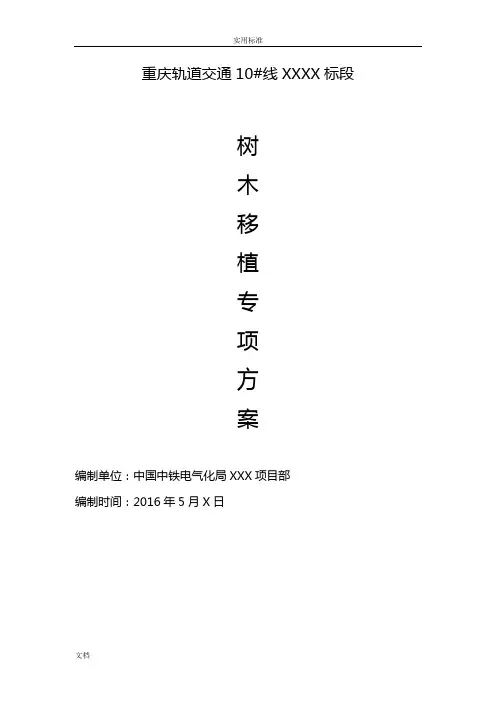

重庆轨道交通10#线XXXX标段 树 木 移 植 专 项 方 案 编制单位:中国中铁电气化局XXX项目部 编制时间:2016年5月X日

目录 第一章工程概况 (3) 第二章编制依据 (3) 第三章树木迁移施工程序 (3) 第四章树木移植措施 (7) 第五章树木移植的主要步骤 (9) 第六章树木栽植后的养护 (12) 第七章树木移植的保活技术 (14) 第八章施工的安全措施 (17)

第一章工程概况 本工程为重庆轨道交通10#线XXX工程,在电力管道铺设路径中原XXXX路已种植的XX棵行道树因与开挖位置发生冲突需进行短期移栽,移植树种XX路XX处,栽植点重庆市渝北区空港新城XX 处,运距XX公里。移植苗木为法国梧桐,胸径40cm,高度约9cm,冠幅约200cm。苗木规格都较大,并且移树现场条件受限,施工具有很大难度。 第二章编制依据 1、《大树移植的操作规程》 2、《园林绿化工程施工及验收规范》(CJJ82 -2012) 3、重庆市有关绿化、质量和安全的规定。

4、根据工程特点、施工现场实际情况、施工环境、施工条件和自然条件分析,结合我公司多年树木移植的施工经验。 第三章树木迁移施工程序 一、移植前的准备工作 1、对需要移植的树木,应根据有关规定办好所有权的转移及必要的手续。 2、对所移植树木,生长地的四周环境,土质情况,地上障碍物,地下设施,交通路线等进行详细了解。移植前对栽植地做土壤的理化性质、地下水矿化度分析。土壤应达到全盐含量低于0.3%,pH值在6.5~8.5之间。若土壤不符合以上条件,对栽植土采取下列措施。(1)当pH值小于6.5或大于8.5时,采取土壤改良措施。(2)土壤全盐含量在0.3~0.5%时,换土及扩大树穴。 (3)土壤全盐含量在0.5%以上时,采取综合改土措施。 (4)土壤容重在1.45g/cm3以上时,改土或加入疏松基质。(5)种植穴土壤含有建筑垃圾、有害物质,均采取客土或改良土壤措施,树穴必须放大。 3、根据所移植树木的品种和施工的条件,制定具体移植的技术和安全措施。 4、做好施工所需物品:草绳、木棒、木板、支撑杆、钳子、铁丝、铁锹、镐、手锯、兵工铲,并且找好吊车、运输车辆等做好转运前的准备工作。施工前请交通、市政、公用、电讯等有关部门到现场,配合排除施工障碍并办理必要手续。

树木移栽(移植)施工专业技术方案

树木移栽施工方案

产业公司三工程部2008年2月23日

树木移栽施工方案 1、工程简况 2、编制依据 上级机关对该项工程的指示,建筑单位对施工的要求及现场具体情况。 3、施工方针及目标 3.1、施工方针:优质、安全、文明施工;节能、减排、保护环境;诚信、守法、持续改进。 3.2、施工目标: (1)单位工程验收合格率100%,顾客满意度指数82.5以上,杜绝重大质量事故(重大质量事故零)。 (2)杜绝重大人身伤害事故,重大交通事故、重大设备事故,轻伤以上事故零。 (3)消灭重大责任环境污染事件、水气声排放达标、(固)液废弃物处置符合规范和当地标准。 4、施工方法 4.1主要的施工工序 4.2施工方法 4.2.1定点放线

(1)定点放线方法: 尺徒手定点放线:放线时应选取图纸上已标明的固定物体(建筑或原有植物)做参照物,并在图纸和实地上量出它们与将要栽植植物之间的距离,并在图纸和实地上量出它们与将要栽植植物之间的距离,然后用白灰或标桩在场地上加以标明,依此方法逐步确定植物栽植的具体位置,此法误差较大,只能在要求不高的绿地施工采用。 (2)定点放线后应立即刻复查标定的树种、数量,并做好记载,挖穴时如发现定点标记模糊不清时须重新放线标定。 4.2.2挖穴 (1)严格按定点放线标定的位置、规格挖掘树穴。 (2)树穴的规格应按移栽树木的规格、栽植方法、栽植地段的土壤条件来确定,裸根栽植的树苗,树穴直径应比裸根根幅放大1/2,树穴的深度为穴坑直径的3/4。带土球栽植的树苗,树穴直径应比土球直径大40-50厘M,树穴的深度为穴坑直径的3/4。土壤粘重板结地段,树穴尺寸按规定再增加20%。土壤疏松地段,树穴尺寸按规定的规格缩小10%。 (3)挖掘树穴时,以定点标记为圆心,按规定的尺寸先划一圆圈,然后沿边线垂直向下挖掘,穴底平,切忌挖成锅底型。树穴达到规定深度后,还需再向下翻松约20厘M深,为根系生长创造条件。 (4)为利于土壤风化,应尽可能提前挖掘树穴,有条件的可杂当年入冬前挖掘,翌年春季再栽植。

绿化迁移施工方案(完整版)

道路快捷化改造配套工程 施 工 组 织 设 计 方 案 树木迁移、保养 编制单位: 编 制 人: 日 期: 2017年 10月 21日

一、工程概况及特点 1、工程名称:道路快捷化改造配套工程 本工程业主单位: 施工单位: 2、工程概况: (1)、建设地点: (2)、工程主要工作内容:本工程为苗木移植工程,包括种植起挖苗木、运输、假植到指定位置、支撑养护、苗场租用及场地建设等。 (5)、迁移位置:本次树木迁移后种植的具体位置是由园林局指定位置,运 输距离约为25公里。 3、工期要求: 60个日历天。 (三)、机械进场安排计划 拟投入本项目的主要机械设备表

四、施工准备 实行项目经理负责制,一切工作由工程项目部负责主持和召集,由项目经理按施工组织设计的要求负责统筹部署及实施本工程施工的各项具体工作。组织参与本工程施工的技术、管理人员,班组长进行质量、安全等技术交底,明确个人的分工和岗位责任,实行岗位责任制。学习相关的施工规范和质量规范,学习“施工组织”,明确质量目标,技术标准和质量标准,研究施工进度中可能存在的问题及解决方法;对关键的工序要认真研究实施技术可行性及实施方案。 施工机械、材料的进场准备及劳动力的组织,对施工组织中计划使用的施工机械按计划进场时间经全面检测调试后再进场,以确保施工中的正常运转。按照劳动人员使用计划调配人员,安排劳动人员20名进场,并对参与工程所需的各技术人员进行劳动安全、文明施工、施工技术培训、教育,以加强施工人员的劳动安全意识,并提高施工技术使工程顺利进展。 一、机械起重吊装安全注意事项: 起重机吊钩应锻造成形的,不容许铸造。吊钩断面磨损10%以上即应报废,不准补焊,吊大物件时,必须使用卡环,使用时应保证卡环销轴或环底接触钢丝绳受力。吊装用的钢丝绳要经常检查,要按报废标准进行处理,钢丝绳接头用卡环连接,必须符合有关规定要求,用途不同的钢丝绳,要按规定采用不同的安全系数。 在起重设备,吊具,索具均应符合要求的前提下,操作人员除必须遵章守纪外,还应注意以下事项: 1、严格执行有关操作规程,坚持十个不准吊,即信号不清不准吊,吊物下方有人不准吊,斜拉斜牵物不准吊,埋在地下物不准吊,吊物重量不明不准起吊,散物捆扎不牢或零星物无容器或散放过满不准吊,机械安全装置失灵,或吊绳不符合规定不准吊,现场光线阴暗,看不清信号和吊物起落点不准吊,物件棱刃与钢丝绳直接接触无保护措施不准吊,六级以上大风不准吊。 2、起重机不得在架空输电线路下面工作,在架空输电线路一侧工作时,不论任何情况下,起重臂、钢丝绳或吊物等与架空输电线路的最近距离不小

树木移栽施工方案

表施工组织设计/(专项)施工方案报审表 注:本表一式三份,项目监理机构、建设单位、施工单位各一份。

凤仪小学(二小)改扩建工程项目 树木移栽 施 工 方 案 贵州合顺源建筑工程有限公司

树木移栽施工方案 一、移植前的准备和技术处理 为保证大树移植成活,在挖掘前必须做好充分的准备工作和技术处理。 1、租用地的准备 ⑴、根据施工的要求,我们租地采用就近节约成本费用的原则,选址首要条件是交通方便、排水系统通畅、地势高朗,土质酥松。经与凤仪小学、教育局协商沟通,同意将该校的树木移植到启星学校。 ⑵种植过农作物的田地,在移栽苗木以前必须翻耕,牛耕与机耕并用,以机耕为主,翻耕打细。 ⑶理沟是两个方面的工作,一是理排边沟,二是整理路道理巷沟。 ⑷在翻沟打细前须下足基肥,基肥以有机肥或零肥为主,同时杀菌、除草、杀虫等工作。 2、建立登记卡,记录树种高度、干径,分枝点高度,树冠形状和主要观赏面,与业主一起,确定需移植树木的生长状况,对移植有特别风险的树木,要予以确定,专题讨论,制定特殊的移植方案。 3、平衡修剪 为保持树木地下部分与地上部分的水分代谢平衡,减少树冠蒸腾,对茂叶树银杏和再生能力强的常绿树桂花可进行适当的树冠修剪,甚至可以截干,截口应涂抹防腐剂(沥青,白调和漆:石灰乳或用稀泥薄膜

包扎)去叶1/2—1/3,适当留些小枝,易于发芽展叶。 3、切根处理 一般名贵树种的切根处是在移植前2-3天前进行。以树杆为中心,以胸径的4-5倍为半径画一个圆形边线,把圆形的东南西北分成4段,在相对的南和北或东和西两段向外挖宽30-40cm的沟,深度50-70cm(视沟得深浅而定),挖掘时,应用锋利的修枝剪或手锯切断使之与沟的内壁齐平。如遇5cm以上的粗枝,切断后加支撑,并在剪口涂抹20-50mg 生长素(茶乙酸)促发新根,然后浇水,到翌年的春季,方可移植。 二、施工方法 1、定点放线方法: (1)尺徒手定点放线:放线时应选取图纸上已标明的固定物体(建筑或原有植物)做参照物,并在图纸和实地上量出它们与将要栽植植物之间的距离,并在图纸和实地上量出它们与将要栽植植物之间的距离,然后用白灰或标桩在场地上加以标明,依此方法逐步确定植物栽植的具体位置,此法误差较大,只能在要求不高的绿地施工采用。 (2)定点放线后应立即刻复查标定的树种、数量,并做好记载,挖穴时如发现定点标记模糊不清时须重新放线标定。 2、挖穴 (1)严格按定点放线标定的位置、规格挖掘树穴。 (2)树穴的规格应按移栽树木的规格、栽植方法、栽植地段的土壤条件来确定,裸根栽植的树苗,树穴直径应比裸根根幅放大1/2,树穴的深度为穴坑直径的3/4。带土球栽植的树苗,树穴直径应比土球直径大

树木移植施工方案计划

目录 第一章工程概况......................... 错误!未定义书签。第二章编制依据......................... 错误!未定义书签。第三章移植中所面临的问题. (2) 第四章树木迁移施工程序 (2) 第六章大树移植措施 (10) 第七章大树移植的主要步骤 (12) 第八章树栽植后的养护 (15) 第十章施工的安全措施 (20)

第三章移植中所面临的问题 由于树木规格加大,又是在公路边施工,所以施工需经过严密部署,另外还要占用公路,这就涉及到了来往车辆的导行,以及是施工过程中的安全问题。 第四章树木迁移施工程序 一、准备工作 1.准备所需物品:草绳、木棒、木板、支撑杆、钳子、铁丝、铁锹、镐,手锯、兵工铲,找好吊车、运输车等等。 2.掌握苗木生物特性、生态习性、种植地土壤等环境因素。种植穴挖掘前,了解地上和地下管线及隐蔽物埋设情况。 3. 在起树前,把树干周围2~3米以内的碎石.瓦砾堆.灌木丛及其他障碍物清除干净,并将地面大致整平,以为顺利移植大树创造条件。准备好必须的机械设施(如挖掘机、吊车、平板运输车等)、人力及辅助材料,并实地勘测行走路线,及时与相关部门协调,安排行车路线。 二、修剪 1.修枝:因工程需要,树木要求全冠种植。为保证成活率,预先搭设脚手架,对树木进行疏枝,剪去多余的枝条,以利于开挖和起吊,并做树干伤口处理。 三、 4.起挖:人工修理土球,要求认真,仔细,确保土球完整。

5.土球包扎:在修理土球同时,准备好包扎材料麻绳、支撑杆,边修边包扎、支撑。一但成型,立即麻绳围扎、拆除支撑物。 6.起运:选择起重机作业,起重臂的长度不低于树高的两倍,以便操作,低于1.5米的土球,用吊装带缠绕树干基部以上50厘米处直接吊装,树干吊装处用草毡进行缠绕,树冠部分拉好风绳,保证起运过程和装车当中的方向不变,同时利于苗木整齐摆放。大于1.5米的土球用三角式方法进行吊装,用两根吊带,一根系于树干基部,另一根视树干的重心约系于树干的分枝点处,将两处吊装带并拢直接起运,这对于保护树皮非常有利。装车的方法是树干向后、土球向前交叉装车。我们选择性能良好的运输车,装车的重量不大于运输车载重量要求的30%,以保证苗木及时安全运抵目的地。 第五章大树移植 四、清理现场及安排运输路线 五、支柱.捆扎 为防止在挖掘时由于树身不稳,倒伏引起工伤事故及损坏苗木,在挖掘前对需移植的大树支柱,用三根直径15厘米以上的大戗木,分立在树冠分支点的下方,然后在用粗绳将三根木头和树干一起捆紧,木头底脚牢固支持在地面,与地面成六十度角左右。 六、准备好包装用的材料和工具 包装不同,所需材料也不同。软材包装需准备大量草绳和蒲包。木板

大树移植方案

抗战馆大树移植方案 第一章.工程概况 一、苗木原生地址:北京门头沟抗战馆内 苗木移往地址:北京顺义区汉石桥湿地 二、移植苗木品种及数量:

三、工程内容: 1、以上苗木表中树木的移植工作; 2、树木移植成活养护工作; 3、工程施工范用内所需的相关平整工作; 4、所有的清理消纳工作; 5、园林、交通、城管、公安等政府部门及周边企业、村民等的配合维护工作。

第二章、工程的重点及难点 结合我司多年的施工经验及对本工程的现场踏勘,深入细致的了解、分析,以下儿点将是本工程施工的重点及难点。 一、大树种植及应对措施 本工程所移植的绝大部分苗木是大规格的乔木,在移植的过程中,从起苗、包装、吊装、运输、栽植及后期养护都存在较大的困难。我司在大树移植方面有很多施工经验,克服此困难的具体措施: J 1、制定详细的施工方案和养护方案及应急预案。 2、要配备专业工程师及有经验的施工人员。 3、做好移植过程的质量管理。乔木移植把好掘苗、包装、吊装、调运、栽植关。 4、加强养护。俗话说三分种、七分养,苗木移植后的养护管理工作也很重要, 我司将配备业务水平高、责任心强的专业管理人员及技术人员,组成分工细致、责任明确的服务管理体系,按养护工程方案全方位进行养护管理。 二、大树移植后的成活率问题 大树移植的不利因素较多,首先,树龄大、阶段发育程度深,细胞的再生能力下降,在移植过程中被损伤的根系恢复慢。其次,树体在生长发育过程中,根系扩展范围不仅远超出树冠水平投影范围,而且扎入土层较深,挖掘后的树体根系在一般带土范围内可包含的吸收根较少,近干的粗大骨干根木栓化程度高,萌生新根能力差,移植后新根形成缓慢。其三,大树形体高大,根系距树冠距离长, 水分的输送有一定困难;而低上部的枝叶蒸腾面积大,移植后根系水分吸收与树冠水分消耗之间的平衡失调,如不能采取有效措施,极易造成树体失水枯亡。第四,大树移植需带的土球重,土球在起挖、搬运、栽植过程中易造成破裂,这也是影响大树移植成活的重要因数。 第三章、大树移植技术方案 由于此次移栽苗木的规格较大,项LI比较特殊,因此我司首先对抗战馆周边环 境及交通进行了细致观察、了解,并针对本项□做了可行性移植计划。 一、准备工作 由于大树的大树的再生能力较幼青年的树明显减弱,故要根据移植的树种、年

大规格树木移植方案

大规格树木移植方 案 1

大规格树木移植 专 项 施 工 方 案 工程名程: 投标人: 法定代表人:投标日期: 目录 第一部分:移植措施 ........................................................ 错误!未定义书签。 一、栽植季节 .................................................................. 错误!未定义书签。 二、选苗.......................................................................... 错误!未定义书签。 三、移前处理 .................................................................. 错误!未定义书签。

四、起挖.......................................................................... 错误!未定义书签。 五、平衡修剪 .................................................................. 错误!未定义书签。 六、包装.......................................................................... 错误!未定义书签。 七、运输.......................................................................... 错误!未定义书签。 八、挖树穴 ...................................................................... 错误!未定义书签。 九、定位栽植 .................................................................. 错误!未定义书签。 十、支撑固定 .................................................................. 错误!未定义书签。十一、水肥管理 .............................................................. 错误!未定义书签。十二、修剪 ...................................................................... 错误!未定义书签。十三、病虫害防治及锄草保墒....................................... 错误!未定义书签。十四、其它注意事项 ...................................................... 错误!未定义书签。第二部分:保活方案 ........................................................ 错误!未定义书签。 一、土壤的选择和处理 .................................................. 错误!未定义书签。 二、移栽后的水、肥管理............................................... 错误!未定义书签。 三、移栽后病虫害的防治............................................... 错误!未定义书签。第三部分:养护措施 ........................................................ 错误!未定义书签。 一、养护期施肥 .............................................................. 错误!未定义书签。 二、养护期排灌水 .......................................................... 错误!未定义书签。 三、养护期病虫害防治 .................................................. 错误!未定义书签。

乔木栽植方案

大规格树木栽植方案 A、大树、常绿树栽植技术方案 采用带蓬栽植施工方案。通过采取本公司的栽植方案,可使苗木具有较高的成活率,且苗木生长良好。 A1 种植流程图 选树→切根→培育须根→平衡修剪→选择栽植时期→挖掘包装→装运→挖穴、土训处理→种植→支撑绑扎→浇水→树干草绳包扎→地面覆盖→钻孔观察→喷雾防过量蒸腾 A2 各步骤的技术关键及解决方法 (1)选树 技术关键:选择树形姿态优美、生长旺盛的植株。 解决方法:选择主干通直、树冠匀称、根系发达的苗木、选择已切根、移植过的苗木,选择无病虫害、机械损伤的苗木。 (2)平衡修剪 技术关键:修剪方法、修剪程度 解决方法:采用疏枝修剪法,修去树冠内重叠树、内膛枝、平行枝、徒长枝,对主枝适当短截至饱满芽处(约剪短1/3),使地上部分减少水分消耗,协调“供需”平衡,这样既可做到保证成活,又可保证日后形成具有优美骨架的树形,可用疏枝或去部分叶片的办法来减少蒸腾,同时嫩梢、果实必须全部剪去。 (3)选择移植时期 技术关键:选择苗木适应的最佳移植时间,以确定成活率。 解决方法:选择阴而无雨,晴而少风的天气进行。 (4)挖掘、包装、运输 a.技术关键 ①减少植株水分蒸发。 ②采用可靠的挖掘的包装方法,确保泥球不脱落、不松散,挖掘过程中尽量减少须根损伤,有利于移植后植株的成活。 b.解决方法: ①植株叶面喷P.V.O 叶面蒸腾抑制剂,减少植物体水分的消耗,同时不影响

植物正常的呼吸和光合作用。 ②铲除根部浮土10CM 左右,从切根环状沟外侧稍远处开挖,至垂直深度为80CM处止,然后采用双层网络法对土球进行包扎,如遇土训干旱,则在控制数天前应灌水,以免土球松散。大树装运在晚间进行,出发前对叶面喷水并对植株用雨蓬布遮盖,防止水分过份蒸发;大树吊装到穴后,修去断枝,竖直树身,经临时固定后,放下钢丝绳。 c.挖掘、包装 (a)土球规格挖掘土球直径的大小,一般应是树木胸径(距地面1.3 米处)的7~10倍。 (b)支撑掘苗前,用竹秆于树木分枝点以上,将苗木支撑牢固,以确保树木和操作人员的安全。 (c)划圈线掘苗前以树干为中心,按规定之直径尺寸在地上划出圆圈,以圈线为掘苗之依据,沿线的外缘挖掘土球。 (d)掘苗沟宽应能容纳一个人操作方便,一般沟宽60~80 厘米,垂直挖掘一直挖到规定土球高度为止。 (e)修坨掘到规定深度后,用铁锹将土球表面修平,使上大下小,肩部圆滑,呈红星苹果型。修坨时如遇粗根,要用手锯或枝剪截断,切不可用铁锹硬铲而造成散坨。 (f)收底自土球肩部向下修坨到一半的时候,就要逐步向内缩小,直到规定的土球高度,土球底的直径,一般应是土球上部直径的1/3 左右。 (g)缠腰绳捆包土球所用之草绳,应予先浸湿润,以免多次拉断,干后还能增强收紧强度。土球修好后应及时用草绳将土球腰部系紧,叫“缠腰绳”。操作方法是:一个人将草绳绕土球腰部拉紧,同时由另一个随时用木锤或砖头敲打草绳,使草绳收得更紧,略嵌入土球。缠绕腰绳每圈应紧靠,宽度达20 厘米左右即可。 (h)开底沟围好腰绳以后,应在土球底部向内刨挖一圈底沟,宽度在5~86 厘米左右。以便打包时,草绳兜绕底沿,不易松脱。 (i)修宝盖围好腰绳以后,还须将土球顶部表面修整好,称“修盖宝”。操作方法是用铁锹将上表面修整圆滑,注意土球表近树干中间部分应稍高于四周,逐渐向外倾斜,肩部要修得圆滑,不可有棱角。这样在捆草绳时才能捆得结实,不

树木移植方案

树木移植方案 根据业主要求,需要将现场部分树木移栽,针对此次移栽施工特拟定如下施工方案: 一、工程特点及难点 特点:本次工程时间紧、移栽树木多,业主对树木的成率要求较高; 难点:1.施工期间属于反季节栽植树木,为了保证较高的成活率,应采用带土球移栽,不宜采用裸根移栽,但由于现阶段土质酥松,加大了土球挖掘和运输的难度,为了保证土球的完整性,挖掘时间大大延长; 2.需要大量人工对移栽树木进行树冠进行修剪,还要对移栽完毕后的树木撒生根粉,输送营养液,并进行病虫害防治工作; 3..由于移栽树木根系受损,且白天温度较高,树木本身水分的吸收速度远远小于其自身的蒸发速度,所以对后期的养护要求严格,需经常保持突然湿润; 二、移植前准备工作 三、 1.准备所需物品:草绳、木棒、木板、支撑杆、钳子、铁丝、铁锹、镐,手锯、高枝剪子、生根粉、营养液、吊带,找好吊车、运输车等等; 2.选苗:要移植的树木无严重的病虫害、无严重的损伤、植株健壮、生长量正常。起重及运输可达到移植树木的现场,树木宜近不宜远; 3.挖栽植穴:应提前选好移栽位置,预先挖好栽植穴,并做好备土工作; 4.树木处理:移植树木必须做好树体的处理。落叶树移植前对树冠进行修剪,裸根移植一般采取重修剪,一般剪掉全部枝叶的1/2~1/3,带土球移植则可适当轻剪,剪去枝条的1/3即可。修剪时剪口做到平滑,截面尽量缩小,修剪2公分以上的枝条,剪口涂抹上防腐剂。常绿树移植前一般不需修剪。定植后可剪去移植过程中的折断枝或过密、重叠、轮生、下垂、徒长枝、病虫枝等。常绿树修剪时应留1-2公分木橛,不得贴根剪去,落叶树可适当留些小枝。树

干采取包裹措施,采用麻包片、草绳围绕,一般从根茎至分枝点处既减少蒸发又可以减少移植过程的擦伤。 三、移栽的主要步骤 1.回填土与施基肥 在栽植以前,要先在种植穴的底层回填部分肥沃壤土。回填土时需严格掌握两项规范: (1)要依据树种的特性以及种植穴周围和下层土壤结构的情况,选用符合质量要求的土壤作为底层土。如该树种适宜在砂质壤土中生长,而种植穴周围和下层为砂砾、卵石或大块碎砖等,则需要在种植穴中选填部分轻黏质壤土,这样可以防止栽植后种植穴内水分的流失。然后再在上面填上部分砂质壤土。(2)填土量和土壤紧实度要达到质量要求,如土壤量不足,紧实度差,则大树在栽植后一经浇水,土壤便会下沉,植株也会随之一起下沉,若要再将植株往上抬升,既增加困难,又会影响植株的成活。一般在施工时应先掌握大树根系和土球规格所需的填土高度,并在填土时稍高于要求的高度,随填随踩实,待浇水下沉后便正适合植株的栽植深度要求。为了减轻后期养护管理工作,可在回填土过程中,结合施入基肥,基肥可以在较长时间内供给树体养分,因此一般以迟效性的有机肥料为主,如腐殖类肥料、堆肥、厩肥、作物秸杆、枯枝落叶等,施入后使其逐渐分解,供树木较长时间吸收利用各种养分。 2.栽植前的修剪 (1)根系修剪:植株在挖掘时所造成的根系受伤、断裂、根皮撕裂,以及在运输过程中造成的根系严重磨损等,栽植后伤口不易愈合,且容易感染、腐烂或失水干枯,因此栽植前必须进行根系修剪。根系修剪要求剪口平滑,剪口贴近伤口处修剪,修剪伤口能小则小,以减少感染的可能性。修剪时应尽量多保留须根,个别剪裂严重,但又不便于去除的根系,可将劈裂伤口消毒后用草

相关主题
文本预览
相关文档 最新文档
